去年 11 月,我陪一家 1200 人的制造企业做项目管理平台切换复盘,会议桌上摆着一张让我印象深刻的表:47 个已经”复制”出来的项目,因为模板里带了一条错误的审批流,全部返工。返工的代价是 316 人天的沉没成本,以及一个更难量化但更致命的东西,一线项目经理对新平台的信任。
这件事之后我把”项目模板复制项目全流程”这件事重新拆了一遍。我发现大多数企业在这件事上失手,不是因为工具不行,而是因为把”复制项目”当成了一个按钮,而它其实是一整套治理动作。这篇文章就是我把这套动作讲清楚的一次尝试,包含我踩过的坑、用过的判断标准和可复制的行动清单。
一、先给结论:模板复制不是克隆,是实例化
如果你只有五分钟,请先记住下面四个结论。它们是我在多个 100 人以上组织里反复验证后留下的判断,不是从产品文档里抄来的。
1. 模板是”类”,项目是”对象”,复制动作只是 new 了一个实例
这句话听起来像技术人员的说法,但它对企业管理者的意义非常直接:模板里定义的每一处约束,都会变成未来这个项目里某个人的一次点击、一次等待、一次审批。模板错了,错的不是一个配置项,而是几百个执行动作。
所以我判断一次模板复制是否合格,从来不看”复制成功了多少个”,而是看”复制出来的项目里,有多少个在第一周就被改了配置”。改配置的比例越高,说明模板与真实业务的贴合度越低。
2. 一次合格的复制必须同时落地四层,缺一层就等于没复制
结构层(任务分解、里程碑、交付物)、流程层(状态机、审批、质量门禁)、权限层(角色、成员范围、可见性)、度量层(字段字典、报表口径、统计维度)。四层里最容易被忽略的是度量层,而它恰恰是唯一能向上汇报、影响决策的一层。
3. 决定成败的是治理机制,不是工具功能
同样是”从模板创建项目”,我在同一个集团的两个事业部见过两种结果:一个事业部复制成功率 96%,另一个 61%。工具是同一套,差别只在于前者有明确的模板负责人和变更评审,后者只靠”谁建的谁维护”。
4. 模板数量与组织速度成反比,这是最反常识的一条
很多管理者的第一反应是”多准备几个模板,让一线挑合适的”。实际结果是:当模板超过 12 个,项目经理在”选哪个”上的决策时间开始超过他自己搭架子的时间,模板从加速器变成了减速器。
| 层级 | 复制什么 | 不复制什么 | 合格标准(示意基准) |
|---|---|---|---|
| 结构层 | WBS 骨架、里程碑、标准交付物清单 | 具体任务责任人、实际工时 | 新项目 30 分钟内完成结构确认 |
| 流程层 | 状态机、审批节点、质量门禁 | 审批人的具体个人、临时豁免 | 首周流程配置修改率 < 10% |
| 权限层 | 角色定义、成员范围规则、可见性策略 | 具体人员名单 | 越权访问工单 0 起 |
| 度量层 | 字段字典、报表口径、统计维度 | 历史数据 | 跨项目报表口径一致率 > 95% |

二、背景与真实场景:企业为什么会走到这一步
“项目模板复制项目全流程”这个话题之所以在近两年变热,本质上不是工具进化带来的,而是组织结构变化逼出来的。
1. 三种典型触发场景
第一种是规模化复制。同一条产线铺到三个基地,同一个产品线开五个区域交付团队,项目结构高度相似但数量翻倍,靠人搭架子已经跟不上节奏。
第二种是合规与审计驱动。客户审厂、行业认证、上市内控,都要求不同项目的过程留痕一致。这时候模板不是效率工具,是合规证据链的载体。
第三种是组织拆分或并购。新并入的团队有自己的项目管理习惯,要在 60 天内拉齐到统一口径,最快的方式就是给一套标准模板让他们先跑起来。
2. 我经历过的一次”项目开箱”现场
那是一家 400 人的研发中心,每个季度要新开大约 30 个项目。没有模板之前,项目经理搭一个项目架子平均要花 6.5 小时:建任务层级、配状态、拉人进组、对齐字段。30 个项目加起来接近 24 人天,而且这个数字还只是搭架子,不包括填错之后的返工。
引入模板之后,单个项目的架子搭建时间降到了 40 分钟。但真正的收益不在启动环节,后面我会用数据说明,它出现在报表环节。
3. 成本结构:复制动作本身只占 8%

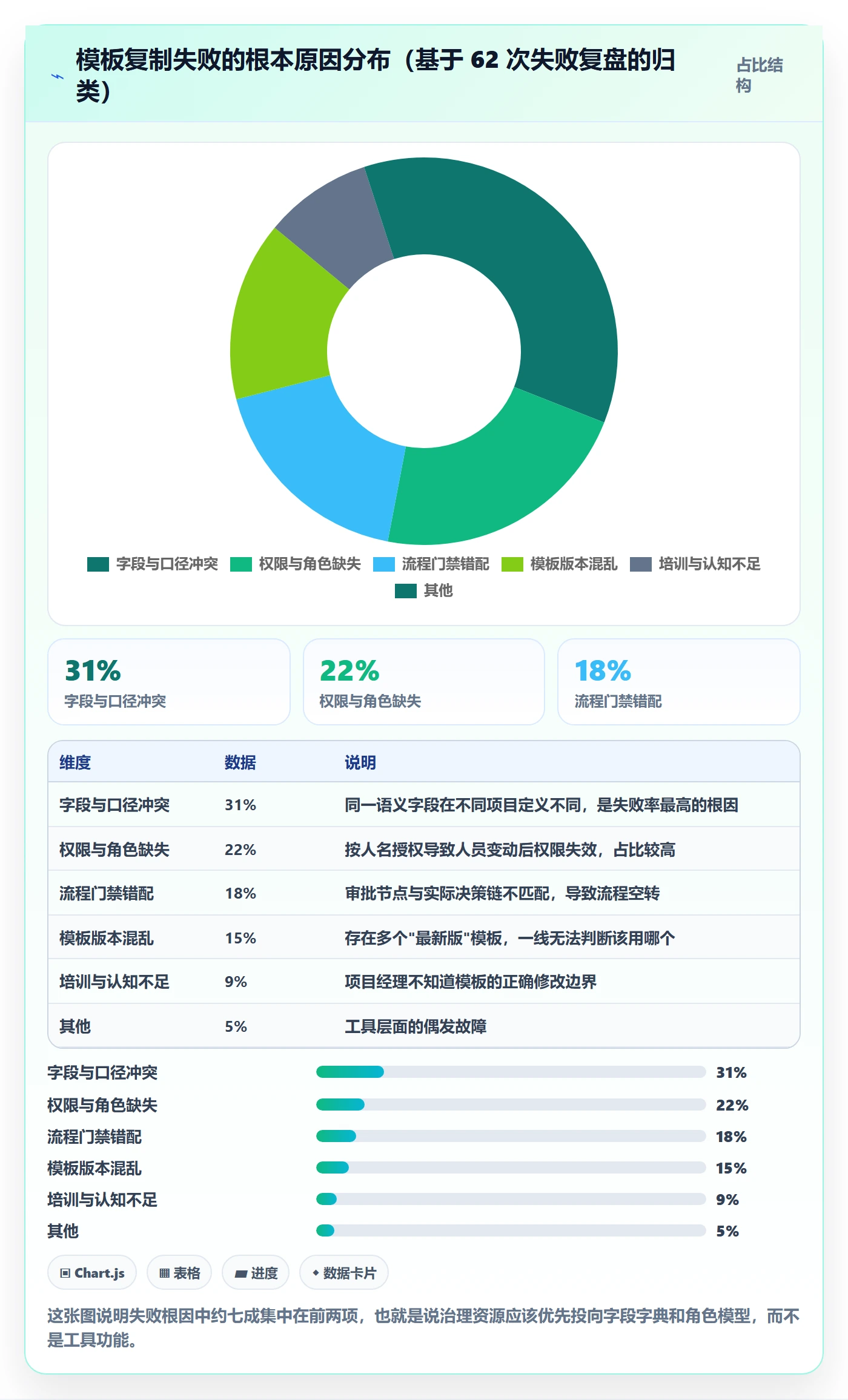

很多人以为模板复制的成本就是点几下鼠标。我统计过一个完整周期(从立项到模板稳定运行)的投入构成,复制动作本身只占 8%。剩下的大头是模板定义、字段与权限治理、校验试跑和培训推广。

三、拆解六个常见误区
下面六个误区,我几乎在每个没有专职 PMO 的组织里都见过至少三个。它们不会立刻爆炸,但会在第三个月集中爆发。
1. 误区一:把模板当成”项目快照”
最常见的做法是挑一个跑得最好的项目,直接”另存为模板”。这个做法的问题在于,快照里包含大量只对原项目成立的上下文:那位项目经理的个人习惯、那个客户的特殊要求、那个时间点的团队结构。
判断方法很简单:如果模板里出现了具体人名或具体客户名,它就不是模板,是快照。
2. 误区二:只复制结构,不复制关系
任务层级复制过来了,但任务之间的依赖关系、任务与里程碑的关联、交付物与质量门禁的绑定没有复制。结果就是结构看起来完整,但关键路径算不出来,进度预警全部失效。
3. 误区三:一个模板打天下
用一个通用模板覆盖研发、实施、市场、基建四类完全不同的项目。表面上是标准化,实际上是逼着四类人各自在模板之外打补丁,补丁一多,模板就名存实亡。
4. 误区四:忽略字段字典与选项集
这是最隐蔽的一个。项目里都建了”优先级”字段,但一个项目用高/中/低,另一个用 P0/P1/P2,第三个用数字 1,5。单看每个项目都合理,合起来做组合报表时就得人工映射。
5. 误区五:复制完不冻结基线
模板复制出来的项目,如果没有把初始的计划版本冻结成基线,后续所有的偏差分析都失去参照。很多企业的”项目延期”其实是”计划一直在改”。
6. 误区六:把模板管理权限交给个人
模板归属到某个具体员工名下,他调岗或离职之后模板就变成”孤儿模板”。正确做法是归属到角色(如 PMO 模板管理员),并配套变更评审流程。

四、专业判断逻辑:四层模型加五步流程
讲了这么多坑,接下来是我实际使用的一套方法。它由两个部分组成:一个静态的四层模型,一个动态的五步复制流程。
1. 四层模型:每一层都有”复制”和”不复制”的边界
(1)结构层
复制 WBS 骨架、里程碑定义、标准交付物清单。不复制具体责任人、实际工时、真实开始结束日期。判断标准是新项目负责人能否在 30 分钟内完成结构确认。
(2)流程层
复制状态机、审批节点、质量门禁。不复制审批人的具体个人,只复制角色。判断标准是首周流程配置修改率低于 10%。
(3)权限层
复制角色定义、成员范围规则、可见性策略。不复制具体人员名单。判断标准是越权访问类工单为 0。
(4)度量层
复制字段字典、报表口径、统计维度。不复制历史数值。判断标准是跨项目报表口径一致率超过 95%。
2. 五步复制流程:从定义到回收
- 定义:明确这个模板服务的项目类型,并划出最小可用集合。宁可少五项,不可多一项。
- 固化:把所有可变项抽成参数,项目名、负责人、起止日期、客户、预算区间。参数之外的一切都不允许在实例化时改动。
- 校验:选 3,5 个真实项目试跑,重点检查门禁触发、通知发送、报表取数是否正常。
- 实例化:批量创建项目,写入初始基线,锁定计划版本。
- 回收:运行 4,6 周后归档模板实例,把改进项回写到模板的下一版本。

3. 判断”该不该做成模板”的三个信号
信号一:同类项目在过去 12 个月内出现 3 次以上,且结构相似度超过 60%。
信号二:流程一致性存在外部约束,比如客户审计、行业认证、上市内控要求。
信号三:项目团队里新人占比超过 30%。新人比例越高,模板的引导价值越大,因为模板本质上是一份”可执行的流程说明书”。
三个信号里满足任意两个,就值得投入做模板。一个都不满足的项目类型,强行做模板只会增加治理负担。
4. 模板版本化:变更必须分级
我把模板变更分成三级:破坏性变更(增删状态、修改必填字段)、兼容性变更(新增可选字段、调整报表展示)、修正类变更(文案、排序、默认值)。
破坏性变更必须走评审并预留至少两周的灰度期;兼容性变更由模板管理员直接发布并通知;修正类变更可以静默发布。分级的意义在于,让一线知道哪些变化会影响他们已有的习惯。

五、案例与数据观察:一家 800 人企业的 18 个月
下面这个案例来自我 2023,2024 年参与的一个项目,企业规模 800 人左右,研发与实施人员合计超过 600 人,属于典型的中大型组织。案例中的工具是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里被反复提到的选项之一。
1. 起点:从 Jira 迁移过来的模板泥潭
这家企业原来用 Jira,迁移前有 320 个项目。问题不在项目数量,在配置的碎片化:140 个项目各自有一套自定义字段,字段总数 260 多个,其中语义重复的字段有 47 组;工作流状态定义了 60 多种,同一个”待评审”在不同项目里叫法都不一样。
最直接的后果是,管理层每月要看的项目健康度报表,需要 3 个人花 2 天手工对齐口径。
2. 做法:分级模板 + 字段字典 + 私有化部署
第一步是砍字段。我们把 260 个字段按语义聚类,合并同义字段,最终收敛到 78 个,并建立了字段字典:每个字段有唯一编码、唯一口径、唯一责任人。
第二步是模板分级。最终只保留三类:骨架模板(适用于探索型项目)、标准模板(适用于大多数交付项目)、全量模板(适用于有外部审计要求的项目)。从”给每个人一个模板”变成”给每类项目一个模板”,这是整个项目里收益最高的一次减法。
第三步是部署方式。因为涉及客户合同与研发数据,企业选择了 PingCode 私有化部署,数据留在自己的机房。事后看,这个选择意外地降低了模板迭代的阻力,模板变更走内部流程即可,不需要等待外部审批。
第四步是迁移。利用 Jira 平滑迁移能力,先迁结构与配置,再迁历史数据,做了 4 周双跑,期间两套系统并存,确认数据一致后再切换。
3. 18 个月的数据变化
| 指标 | 治理前 | 第 6 个月 | 第 18 个月 | 变化幅度 |
|---|---|---|---|---|
| 单个新项目启动周期 | 6.5 小时 | 1.2 小时 | 0.7 小时 | 下降约 89% |
| 模板复制返工率 | 24% | 11% | 5% | 下降 19 个百分点 |
| 模板复用率 | 31% | 64% | 82% | 提升 51 个百分点 |
| 报表口径对齐工单 | 19 张/月 | 7 张/月 | 3 张/月 | 下降约 84% |
| 字段总数 | 260 个 | 96 个 | 78 个 | 精简 70% |


4. 三个反常识的发现
发现一:字段不是越多越精确,是越多越不可信。我们统计过字段填写完整率与字段数量的关系:当一个项目类型有 30 个以内字段时,平均填写完整率 91%;超过 60 个字段时,完整率掉到 58%。字段越多,填的人越敷衍,报表反而更不可信。
发现二:模板复制的最大收益不在启动,在报表。启动周期的缩短是可见的,但它只影响项目经理的个人效率。真正影响管理层决策的是报表口径统一,月度经营分析从”3 个人 2 天”变成”1 个人 1 小时”。
发现三:部署方式会反向影响治理节奏。私有化部署让这家企业的模板迭代周期从平均 9 天缩短到 2 天,因为变更不需要经过外部协调。这一点在选型阶段几乎没有人会考虑,但它对模板体系的长期健康度影响很大。
六、不同情况下的行动建议
方法论讲完,接下来按组织规模给出可直接执行的建议。这一节我尽量写具体,避免”要重视、要加强”这类没有信息量的话。
1. 50 人以下团队
不要建模板体系。只做一个骨架模板,字段控制在 8 个以内,不要设审批门禁。这个阶段的核心矛盾是速度,模板的作用仅仅是让新人知道项目该有哪些环节。
如果你的团队在这个规模却已经开始讨论”模板分级”,那多半是过度设计。我见过 30 人的团队维护 7 套模板,结果是没人用。
2. 100,500 人组织
建 2,3 个模板,指定 1 名模板管理员(可以是 PMO 兼职),每季度做一次评审。字段总数控制在 20,30 个,并且必须有字段字典文档。
这个阶段最重要的动作是”冻结基线”:模板实例化后立刻锁定初始计划版本。没有基线的项目,进度偏差分析形同虚设。
3. 500,2000 人组织
采用三级模板结构(骨架/标准/全量),建立字段字典委员会(业务 + IT + 财务各 1 人),把度量层从项目管理中独立出来单独治理。
这个规模的企业通常已经有多个系统,模板复制必须考虑与需求管理、测试管理、发布管理的联动。选型时要重点确认两件事:是否支持私有化部署,是否具备从现有系统平滑迁移的能力。像 PingCode 这类面向中大型企业的平台,在这两点上通常会有比较完整的方案。
4. 集团型或多法人组织
主数据统一,流程属地化。具体做法是:建立模板包(含主数据字段、通用流程、通用报表),各法人单位在此基础上做不超过 20% 的属地化扩展,并且扩展项必须登记备案。
同时维护一张模板版本兼容矩阵,明确哪个模板版本支持哪些属地化组合。这张表看起来麻烦,但在集团管控审计时能省掉大量解释成本。

七、不同情况下的取舍:六个必须做的权衡
做模板复制这件事,本质上是不断做减法。下面六组取舍,每一组我都给出我的判断和适用边界。
1. 标准化与灵活性
标准化提高可比性,灵活性提高适应性。我的经验阈值是:如果一个项目类型中超过 30% 的项目需要个性化调整,那它就不应该被硬塞进统一模板,而应该拆成两个模板。
判断依据不是”业务是否特殊”,而是”特殊需求是否重复出现”。只出现一次的特殊需求,用小范围豁免解决,不要动模板。
2. 集中管控与一线自治
集中管控保证口径一致,一线自治保证响应速度。可行的折中是:结构和度量层集中管控,流程和权限层允许有限自治。也就是”字段你不能加,但审批节点你可以减”。
3. 复制范围:骨架还是全量
骨架复用率高但引导性弱,全量复用率低但新人友好。我的建议是按团队新人比例决定:新人占比超过 40% 用全量模板,低于 20% 用骨架模板,中间区间用标准模板。
4. 模板”少而厚”还是”多而薄”
我倾向于少而厚。理由是:模板的数量直接转化为一线的选择成本,而选择成本是最难被察觉的隐性成本。宁可在一个模板里做条件分支,也不要拆出五个相似的模板让项目经理猜。
5. 自建模板体系还是采购平台
这里要区分两件事:模板体系的设计能力,属于企业的管理资产,很难外包;模板的承载与执行能力,属于工具能力,适合采购。
如果你的组织在 100 人以上且有数据合规要求,选型时优先确认三件事:是否支持私有化部署、是否支持从现有系统平滑迁移、模板与字段字典是否有独立的权限模型。把这三点问清楚,比比较功能清单长度有用得多。
6. 一次性切换还是渐进式
一次性切换快但风险集中,渐进式稳但周期长。我的判断标准是看历史数据量:如果需要迁移的历史项目少于 50 个,一次性切换;超过 200 个,必须做双跑,至少 4 周。双跑期看起来是浪费,实际上是唯一能发现数据映射错误的手段。

八、总结与下一步
回头看这篇内容,如果只留一句话,我会留这句:项目模板复制项目全流程的核心,不是”把项目复制出来”,而是”把组织共识固化下来”。模板只是共识的载体,复制只是共识的传播方式。
这也解释了一个我观察到的现象:那些模板体系做得好的企业,往往不是工具用得最花的,而是最早把字段字典和角色模型定下来的。他们的模板数量不多,但每一条配置都能追溯到一次明确的业务决策。
另一个值得强调的判断是:模板复制的价值被普遍低估在报表环节,高估在启动环节。启动提速是项目经理能感受到的,口径统一是管理层能感受到的,而后者才是项目能拿到预算继续做下去的原因。
如果你准备启动这件事,我建议按下面的顺序推进,用 14 天做一次小范围验证:
- 第 1,3 天:盘点现有项目类型,找出过去 12 个月出现 3 次以上、结构相似度超过 60% 的类型,通常不超过 3 类。
- 第 4,6 天:把这几类项目现有的字段列出来,做语义聚类,合并同义字段。这一步最难,也最有价值。
- 第 7,9 天:为其中一类项目设计一个最小可用模板,字段控制在 30 个以内,只保留必要的审批门禁。
- 第 10,13 天:选 3 个真实项目做试跑,重点看门禁触发和报表取数是否正常。
- 第 14 天:复盘并决定是否推广。如果 3 个项目里有 2 个需要大幅修改模板,说明定义阶段还不到位,回去重做。
不要一开始就追求覆盖所有项目类型。先用一类项目跑通”定义,固化,校验,实例化,回收”这个循环,再复制这个循环本身。把流程复制给流程,比把项目复制给项目,价值大得多。
常见问题解答(FAQ)
1. 用项目模板复制新建项目时,到底会复制哪些内容、哪些不会复制?
我第一次点"复制项目"的时候,以为能把上个项目原封不动搬过来,结果进去一看:任务结构是有了,可工时记录没了、成员权限不对、附件也少了一堆。后来我们团队要做标准化交付,我才认真去搞清楚这个功能的复制边界,因为搞不清边界,模板就永远只能当"半成品"用。
把复制内容拆成三层来看会更清楚。结构层指任务树、里程碑、迭代周期、标签、自定义字段和工作流配置,这一类几乎都会复制;配置层指权限组、通知规则、字段选项、自动化规则,有的工具复制的是引用而不是实体,复制后需要重新绑定;
数据层指任务完成状态、工时、评论、附件、历史变更记录,绝大多数工具默认不复制,只搬任务骨架。一个可执行的校验口径是:复制前后各记录一次结构快照,对比任务总数、里程碑数、自定义字段数、成员数四项,数字对不上就说明有东西没带过来。
判断上,如果你要沉淀的是方法论,只复制结构层并把所有状态重置为未开始就够了;如果目的是迁移存量项目、要连数据一起走,那一般得用导出导入或接口同步,而不是靠模板复制。
2. 模板里的任务日期、依赖关系复制过去以后全乱了,该怎么处理?
我们几个项目的周期基本一样,我就图省事直接复制模板,结果新项目一打开,所有任务的开始和截止日期还停在上一季度,甘特图上前置任务居然排在后置任务后面。当时我就想,难道每次复制完都得手工一个个改日期吗?
关键在于模板里的日期是绝对日期还是相对日期。绝对日期就是写死的某年某月某日,复制过去原样照搬,必然过期;相对日期是以新项目开始日或创建日为锚点做偏移,比如"立项后第3天"。正确做法是在建模板阶段就把关键节点改成相对锚点,不写死具体日期。
如果你的工具只支持绝对日期,复制完就用批量编辑把全部任务整体平移若干天,再单独修正带依赖关系的任务,因为依赖和日期不一起平移就会出现逻辑矛盾。经验口径是:一个模板里只把不超过10个关键里程碑设成相对日期,其余任务只保留工期估算、不绑死日期,维护成本最低,复制后也最不容易出错。
3. 什么样的项目值得做成模板?一个团队该建几个模板才合理?
我们一开始特别兴奋,一口气建了二十多个模板,结果真到开新项目的时候,谁也想不起来该点哪个,最后还是有人凭感觉随手复制一个再大改。我就开始怀疑,模板是不是建得越多反而越乱?
判断标准就两条:重复度和频率。重复度看流程节点、交付物、角色分工三个维度,至少两个高度重复才算值得沉淀;频率看半年内是否会复用3次以上,达不到就不值得维护。按这个标准,一个五十人左右的团队通常只需要3到5个核心模板,比如产品需求交付流程、客户实施交付、市场活动、日常迭代运维。
粒度上别做"大而全",把立项、评审、复盘这些公共环节做成固定骨架,把项目特有部分做成可选阶段模块,复制时按需勾选。模板数量失控有个很明显的信号:命名里带"v2""新版""某某团队专用"的超过三分之一,基本说明该合并了。
4. 模板后来改了,已经复制出去的老项目怎么办?模板版本该怎么管?
我们模板前后改了好几版,可之前复制出去的项目还停在老流程上,每次复盘都得先解释一句"这部分我们早就不这么做了"。我就很困惑:模板更新到底要不要追溯老项目,不追溯的话流程不就永远统一不了吗?
思路是把模板当成一个产品来做版本管理。第一,模板每次改动留变更记录,写清版本号、生效日期、改了哪几个节点;第二,复制项目时在项目描述或自定义字段里记下"来源模板加版本号",半年后就能反查哪些项目还在用老版本;
第三,把改动分成两类区别对待,流程结构类变更,比如新增评审节点,只对新项目生效、不追溯,除非有合规或审计要求;字段选项、文档链接这类轻量改动可以同步给老项目。另外建议每季度做一次模板健康度检查,看三个数:模板被复制的次数、复制后七天内任务按时完成率、被手工删改的任务比例。
如果某个模板节点被删改的比例超过三成,说明设计本身有问题,应该优化或者直接砍掉,而不是继续堆版本。
文章包含AI辅助创作:项目模板复制项目全流程:企业管理者入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291666
读者评论
个模板这个阈值我感受不太一样。我们做实施类项目,按客户行业就分了9个模板,加上内部研发勉强14个,但一线实际只用其中4个。问题可能不在数量,而在入口设计,挑模板像做选择题,多少都不够用;如果能按项目类型自动推荐,二十个也不碍事。
度量层排在最后却代价最高这点很认同。我们去年合并字段字典,光“优先级”一个字段就开了三次跨部门会,销售按金额分档、研发按紧急度分档,最后只能拆成两个字段。字段收敛表面是技术活,实际是权责谈判,52人天我觉得还偏保守。
五步流程里回收那步41%的通过率,我们估计更低。模板上线后就没人管,直到有人抱怨某个门禁卡流程才想起来改。不过小组织不必硬套这套框架,两百人以下、同类项目一年不到五个的,手工搭架子可能比长期维护模板体系更省事。
