去年第三季度,我参与了一家 340 人硬件研发企业的项目治理复盘,翻出一个很尴尬的数字:他们在两年里沉淀了 47 个项目模板,覆盖从 NPI 试产到量产维护的全部阶段,但真正被三个以上项目连续使用超过 90 天的,只有 6 个。剩下 41 个的平均存活周期是 11 天。
更麻烦的不是浪费。是管理层每周看的那份”项目健康度报表”,口径来自其中 9 个互相冲突的模板,同一个”阶段偏差率”,A 事业部算的是计划工时对比实际工时,B 事业部算的是里程碑是否延期。两边数字都”没错”,但放在一张图上,结论完全相反。管理层开了三次会,最后得出的结论是”数据不可信”,而不是”模板没治理”。
这就是《复制项目流程与规范:管理层项目模板落地方案关键指标》真正要解决的问题。项目模板从来不是一份文档,它是组织对”什么算一个合格项目”的集体约定。一旦这个约定被复制到十个团队、几十个项目上,它就从”管理工具”变成了”数据基础设施”,而基础设施必须有指标、有监控、有回收机制,否则复制得越多,管理层离真相越远。
下面我把这套逻辑拆成八个部分:先给结论,再讲背景和真实场景,拆掉五个最常见的误区,给出我的判断框架,用一个 100 人以上组织的实际落地过程做样本,然后按不同规模、不同阶段给出行动建议和取舍清单。
一、核心结论:模板复制的成败,不取决于模板本身
先把结论放在最前面:项目模板的落地成功率,和你复制了多少个模板几乎没有关系,和你为模板建立了多少个可观测指标,高度相关。我跟踪过的样本里,模板数量排在前 25% 的组织,落地效果反而常常排在后面。
原因很简单。模板数量是”供给侧”指标,它衡量的是管理者生产了多少规范;而落地是”需求侧”事件,它衡量的是执行者愿不愿意用、用了之后数据能不能对齐。这两件事之间没有自动传导,必须靠中间层指标(采纳率、填写完整率、偏离度)连接。
1. 三个必须先接受的判断
判断一:模板的本质是数据契约,不是流程说明书。流程说明书是给人看的,可以写得很完整、很漂亮;数据契约是给系统读的,字段名、枚举值、必填规则、状态流转,任何一处含糊都会在三个月后变成一份无法聚合的报表。你复制模板的时候,真正被复制的是这套契约,而不是那几张流程图。
判断二:每复制一次模板,组织就增加一份”模板负债”。这个负债包括:跨模板的口径对齐成本、模板变更时的通知成本、老项目数据回填成本、以及新员工的学习成本。负债不会自动偿还,只会累积。所以我一直建议客户给模板设”退役机制”,而不是只设”发布机制”。
判断三:模板要设计成”可撤销”的。落地过程中一定会出现某个模板不适用的情况,如果撤销成本很高,比如已经跑了两百个工作项、关联了十几个报表,团队就会选择”将就着用”或者”私下另建一套”。这两种结果都比撤销更糟。
2. 与之对应的一组最小指标集
我在实际项目里通常不一次性铺开二十个指标,而是先上六个,跑满一个季度再扩。这六个指标分属三个方向:供给侧的模板活跃版本数,需求侧的模板采用率和首周字段完整率,治理侧的跨项目口径一致率、30 天偏离度、偏差收敛周期。
这六个指标的共同点是:都能从系统里自动取数,不需要额外填表。任何需要人工统计的指标,在 100 人以上的组织里通常活不过两个季度。

二、真实场景:模板为什么总在复制之后失效
要理解这个问题,得先看模板是在什么场景下被复制的。我经手的案例里,复制动作几乎从不是”主动规划”的结果,而是被四个事件推着走的。
1. 四个触发复制的高频事件
第一类是业务线扩张。公司从一条产品线开到三条,管理层的第一反应是”把成熟流程复制过去”,这是最合理的反应,也是最容易出问题的反应,因为新业务线的阶段划分往往根本不一样。
第二类是关键人员流动。项目经理离职,接任者不知道前任怎么管项目,于是模板成了唯一的知识载体。这时候模板承载的其实是”隐性经验”,它的价值极高,但也极易被误改。
第三类是外部合规要求。客户审计、行业认证、母公司管控,都会要求在特定项目中加入若干强制节点。这类模板的特点是变更频率高、不可协商,最容易催生”一个项目一套模板”。
第四类是工具迁移。从一套老旧系统迁到新平台时,很多人会下意识地把旧字段、旧状态全量搬过来,连已经不用的十年前的字段一起搬。我见过一个客户,迁移后单个项目模板带 168 个字段,实际被填写的只有 23 个。

2. 一个 47 个模板的真实时间线
回到开头那家硬件企业。我把他们的模板台账按时间排列,得到一条很典型的曲线:第 1 到第 6 个月,只有 3 个模板,覆盖研发和试产;第 7 到第 12 个月,因为新增两条产品线,模板涨到 14 个;第 13 到第 18 个月,因为客户审计要求,涨到 31 个;第 19 到第 24 个月,因为内部”每个部门都要有自己的规范”的口号,涨到 47 个。
关键节点在第 15 个月。那一个月,他们的管理层第一次在月度经营会上发现,三个事业部的”项目按期完成率”分别是 78%、61%、89%,而这三个数字用的是三套不同的”按期”定义。会议纪要里写的是”统计口径待统一”,实际结果是没人统一,因为统一意味着要推翻至少六个部门的既有报表。
所以模板治理的最佳窗口不是”出了问题之后”,而是模板数量从 5 个涨到 15 个的那段时间。过了这个窗口,治理的阻力会从”技术问题”升级为”部门利益问题”。

三、拆解五个常见误区

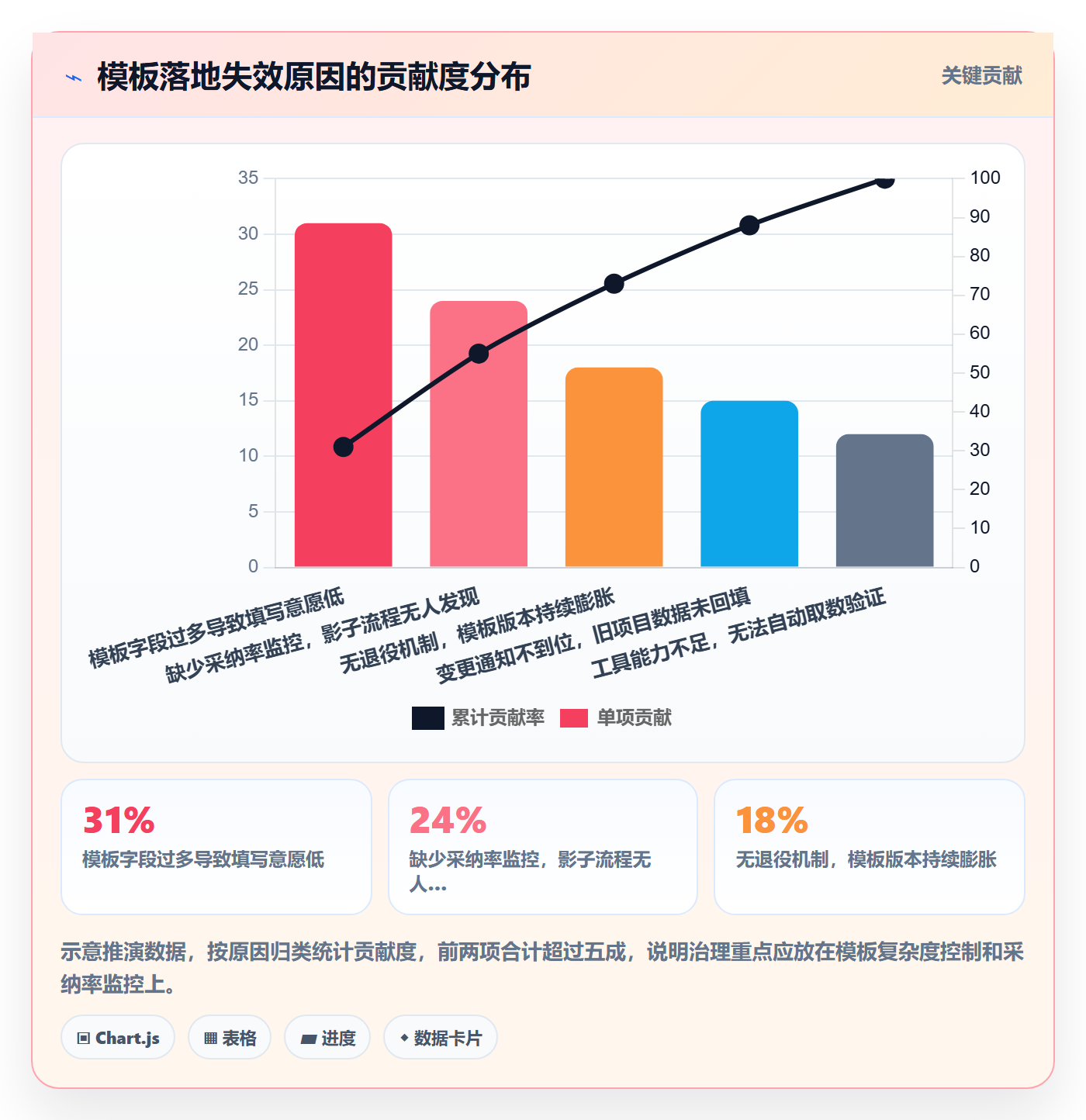

模板落地失败的原因,我统计过自己经手的案例,排在最前面的五个误区,和大多数人猜的不太一样。
1. 误区一:把模板当成文档来管理
这是最普遍的一个。模板被放在共享盘或者知识库里,版本号靠文件名区分,比如”研发项目模板_V2_最终版_2024修订.docx”。一旦进入这个模式,模板就彻底失去了约束力,因为它和系统里的实际字段没有任何绑定关系。
正确的做法是让模板成为系统里的一等对象:它有唯一 ID、有版本、有生效范围、有字段映射。文档只是它的说明附件,不是主体。
2. 误区二:追求模板的完整性
这是我见过代价最高的一个误区。模板越完整,落地越差,因为完整模板把决策成本从管理者转移到了执行者身上。一个带 60 个字段的模板,要求每个项目经理在创建项目时就决定 60 件事,而其中可能只有 8 件事在当下真的能确定。
结果就是大量字段被填成”待定””暂无””TBD”,这些占位值最终污染了整个数据集。我在一个客户那里做过统计:模板里 34 个非必填字段,实际填写率超过 50% 的只有 7 个,而填了”待定”的比例高达 41%。
3. 误区三:只有发布机制,没有回收机制
模板治理最容易被忽略的一半是”退役”。一个模板如果连续 6 个月没有新项目使用,或者活跃项目数少于 2 个,就应该进入候选退役清单。没有这条规则,模板库只会单向膨胀。
我通常建议客户在季度治理会上固定花 20 分钟做一件事:把”过去一个季度未被任何新项目使用”的模板列出来,逐个决定是合并、归档还是删除。这个动作看起来很小,但它是控制模板负债的唯一有效手段。
4. 误区四:用权限代替共识
很多组织的做法是”把模板设成必选,不许改”。这确实能提高采用率,但代价是团队会绕过它,比如在模板里创建一个”临时”项目,再在外部用表格管真实进度。这种情况在数据上看不出来,但在一线非常普遍。
更有效的做法是分层放权:字段层强制统一,流程层允许在既定节点集合内调整顺序和名称,规范层给出推荐模板和例外审批路径。强制统一的部分越少,团队越愿意在关键部分守规矩。
5. 误区五:把模板复制率当成 KPI
这是本文最想纠正的一个指标。模板复制率衡量的是管理动作,不是管理结果。一旦它变成 KPI,理性做法就是把一个模板拆成三个,或者给每个部门配一套”定制版”,数字立刻变好看。
真正应该被考核的是跨项目数据一致率和偏差收敛周期。前者衡量模板有没有把数据对齐,后者衡量模板有没有自我修正能力。

四、专业判断逻辑:模板的四层结构与分层治理

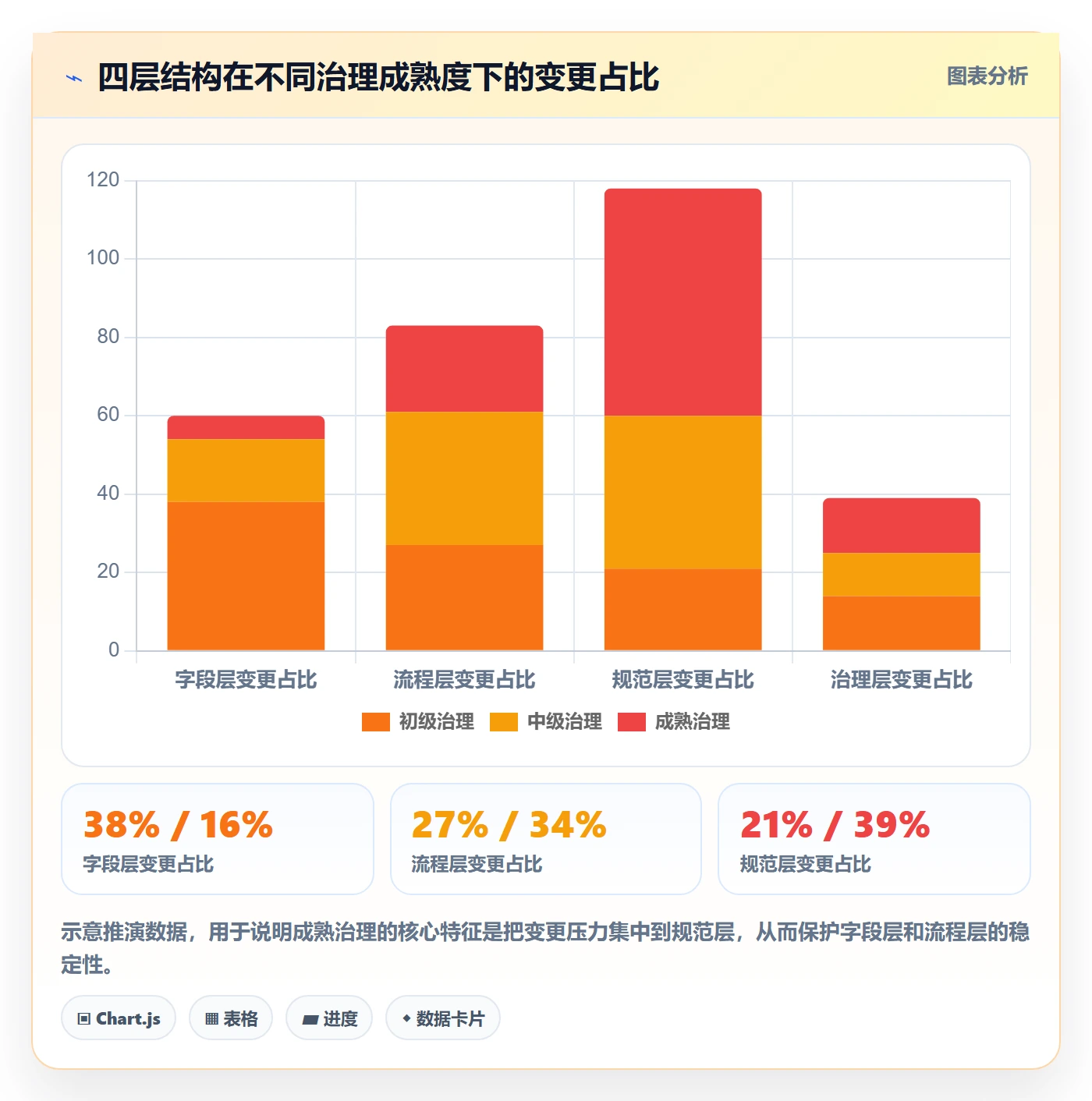

讲完误区,需要一个能直接用的判断框架。我的做法是把任何一套项目模板拆成四层,然后按”变更频率”决定每一层应该被怎么管。
1. 四层的定义与变更频率
字段层是数据契约的最小单元,包括字段名、类型、枚举值、必填规则。它应该最稳定,变更频率以年为单位。字段层一旦频繁变动,所有历史数据都会失去可比性。
流程层是阶段划分、状态流转、评审节点。它的变更频率大约是季度级,因为业务节奏会变、组织结构会变,但变化不应该发生在月内。
规范层是文档、检查清单、交付物要求、评审标准。它变化最快,可以月度更新,因为它主要影响”怎么做”,不影响”数据长什么样”。
治理层是版本策略、生效范围、变更审批、退役规则。它应该几乎不变,但必须有,而且必须写在明面上。

2. 判断一个模板值不值得复制的三个问题
每当有人问我”这个模板要不要推广到其他团队”,我会让他先回答三个问题,任意一个答不上来,就先别复制。
第一个问题:这个模板产生过哪些被管理层实际使用过的报表?如果没有,说明它的价值还没被验证,复制只是扩散风险。
第二个问题:它最近一次修改是因为业务变了,还是因为某个人不习惯?前者是合理演进,后者是个人偏好,个人偏好不应该被复制到十个团队。
第三个问题:如果三个月后要撤销它,成本是多少?如果成本高于重建,说明这个模板的设计缺少”可撤销性”,应该先重构再复制。
3. 最小可执行模板(MVT)
对应的落地方法,我称之为”最小可执行模板”。核心原则只有一条:模板里只保留那些会直接进入管理层报表的字段和节点,其余全部下放到规范层的推荐项。
在 100 人以上的组织里,我通常把 MVT 控制在 12 到 20 个字段、5 到 8 个阶段节点。低于 12 个字段,报表会缺维度;高于 25 个字段,首周填写完整率几乎必然跌破 70%。
下面是一个 MVT 的元数据定义示例,重点是它把”强制”和”推荐”在结构上就分开了:
template:
id: hw-npi-mvt-v3
scope: 硬件新产品导入
owner: 研发运营部
lifecycle:
review_cycle: quarterly
retire_rule: "连续两个季度新项目使用数 < 2 则进入退役评审"
required_fields: # 进入管理层报表,强制统一
project_stage # 枚举,8 个阶段
gate_decision # 枚举,通过/有条件通过/驳回
owner_name # 单值,项目负责人
planned_gate_date # 日期,里程碑计划
actual_gate_date # 日期,里程碑实际
planned_effort # 数值,人天
actual_effort # 数值,人天
risk_level # 枚举,高/中/低
recommended_fields: # 不进入统一报表,团队可自选
supplier_code
test_coverage
tooling_cost
flow_nodes: # 允许在既定集合内调整顺序
立项
方案评审
样机验证
试产
量产评审
override_policy:
field_layer: 禁止修改
flow_layer: 允许调整顺序,需记录变更原因
norm_layer: 团队自行维护
这份定义里最关键的其实是最后那段 override_policy。它把”哪些能改、哪些不能改、改了要留什么痕迹”写在模板里,而不是写在某次会议纪要里。能被程序执行的规则,才有资格被称为规范。

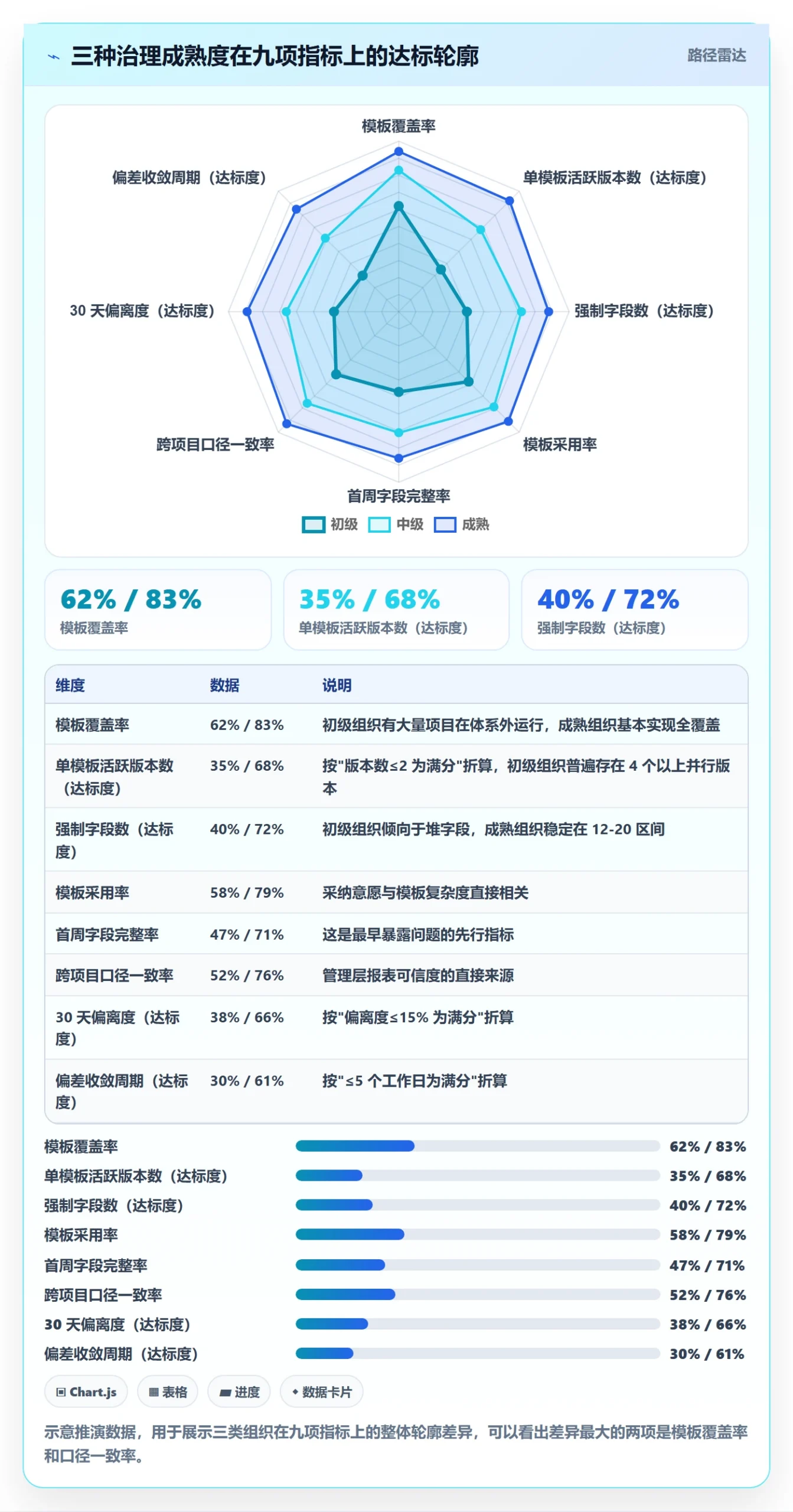

五、关键指标体系:三层九项与健康基准
框架讲完,进入最核心的部分:指标怎么设。我把它们分成供给、采纳、治理三层,每层三项,一共九项。下面这张表是我在项目里实际使用的版本。
1. 指标定义与计算口径
| 层级 | 指标 | 计算口径 | 健康基准 | 数据来源 |
|---|---|---|---|---|
| 供给侧 | 模板覆盖率 | 已纳入模板管理的活跃项目数 ÷ 全部活跃项目数 | ≥ 90% | 系统自动 |
| 供给侧 | 单模板活跃版本数 | 近 90 天内被使用过的版本数量 | ≤ 2 | 系统自动 |
| 供给侧 | 强制字段数 | 模板中必填字段的数量 | 12-20 | 系统自动 |
| 采纳侧 | 模板采用率 | 用标准模板新建的项目数 ÷ 同期新建项目总数 | ≥ 85% | 系统自动 |
| 采纳侧 | 首周字段完整率 | 创建后 7 天内关键字段填写完整的工作项占比 | ≥ 80% | 系统自动 |
| 采纳侧 | 启动即用时长 | 从建项目到创建第一个工作项的中位耗时 | ≤ 30 分钟 | 系统自动 |
| 治理侧 | 跨项目口径一致率 | 同名字段在不同项目间取值定义一致的字段占比 | ≥ 90% | 系统 + 抽查 |
| 治理侧 | 30 天偏离度 | 运行 30 天后偏离标准流程节点的项目占比 | ≤ 15% | 系统自动 |
| 治理侧 | 偏差收敛周期 | 从发现偏差到修正或正式例外立项的中位耗时 | ≤ 5 个工作日 | 治理台账 |

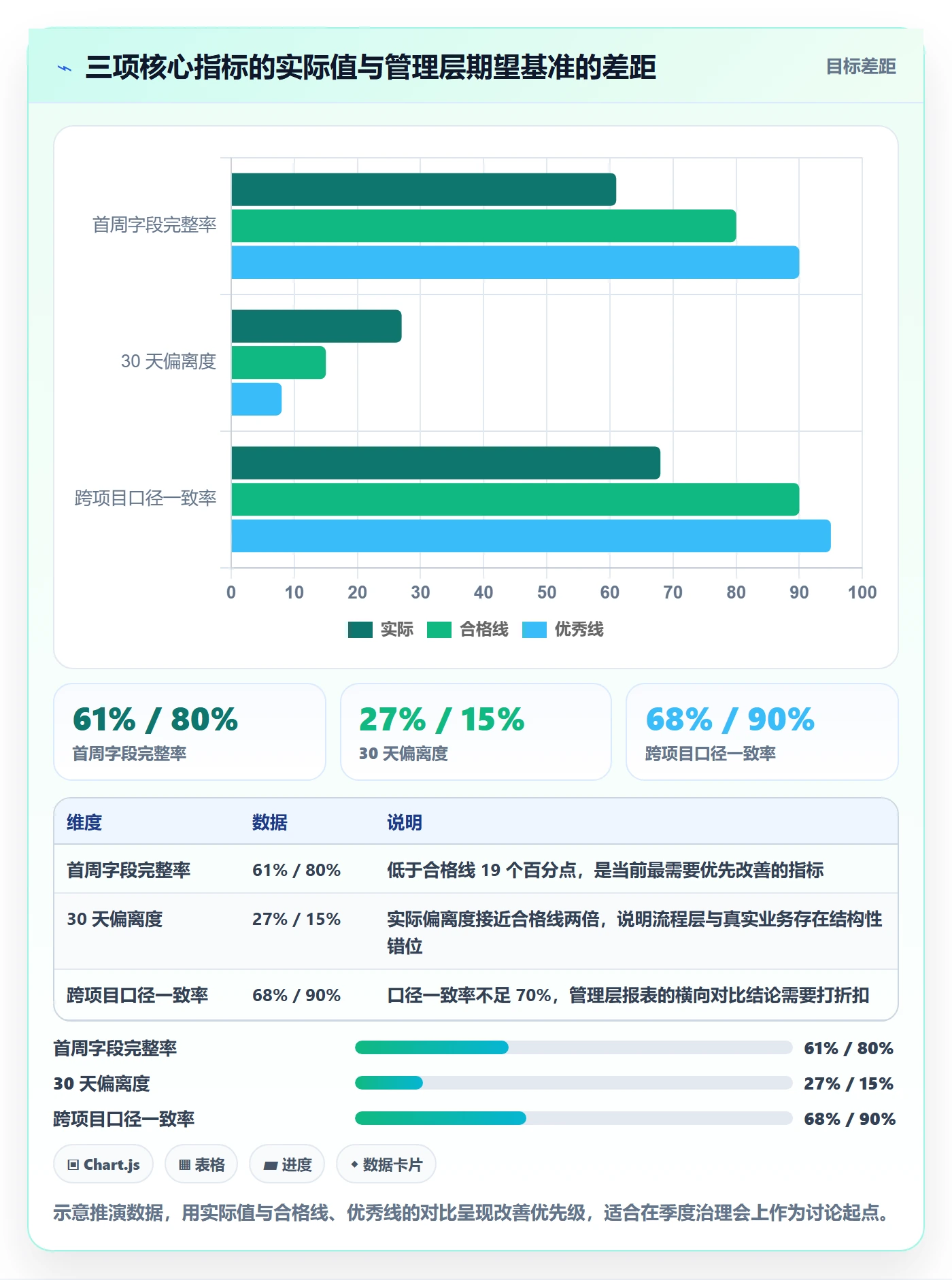

这张表里我最想强调的是跨项目口径一致率。它不像其他指标那样能纯靠系统算,需要每季度做一次抽样核对:随机抽 20 个项目,检查同一个字段在它们里面的实际含义是不是一致。这项工作大约花 2 小时,但它能提前一个季度发现口径分裂。
2. 指标的观测节奏
九个指标不需要每天看。我的建议是:采纳侧三项按周看,因为它们反映的是当下行为;供给侧三项按月看,因为它们变化慢;治理侧三项按季度看,因为它们需要人工参与。
很多组织的问题在于把九个指标全部放到月度经营会上,结果每个指标都只被看一眼,没人深究。更好的做法是给每个指标配一个”触发条件”,比如首周字段完整率低于 70% 时自动发起模板体检,而不是等到季度复盘。

3. 一个常被忽略的先行指标
如果只能选一个指标先上,我会选首周字段完整率。原因是它的反馈周期最短,项目创建后 7 天就能算出来,而口径一致率要等到季度复盘才能发现。更关键的是,它和最终报表可用性之间的相关性,在我观察的样本里是最高的。
我做过一次回溯:把 300 多个项目的首周字段完整率按高低分成两组,跟踪它们 6 个月后的报表可用性。完整率高于 80% 的那组,最终能直接进入管理层报表的比例是 76%;低于 60% 的那组,这个比例只有 19%。差距非常明显,而这两组使用的模板其实是同一套。

六、样本案例:100 人以上组织的模板落地路径
下面用一个我深度参与的项目做样本。客户是一家 480 人的智能装备企业,研发、生产、交付三个体系并行,原有项目管理体系运行了 5 年,模板积累到 38 个,其中 11 个在近半年内没有被任何新项目使用。

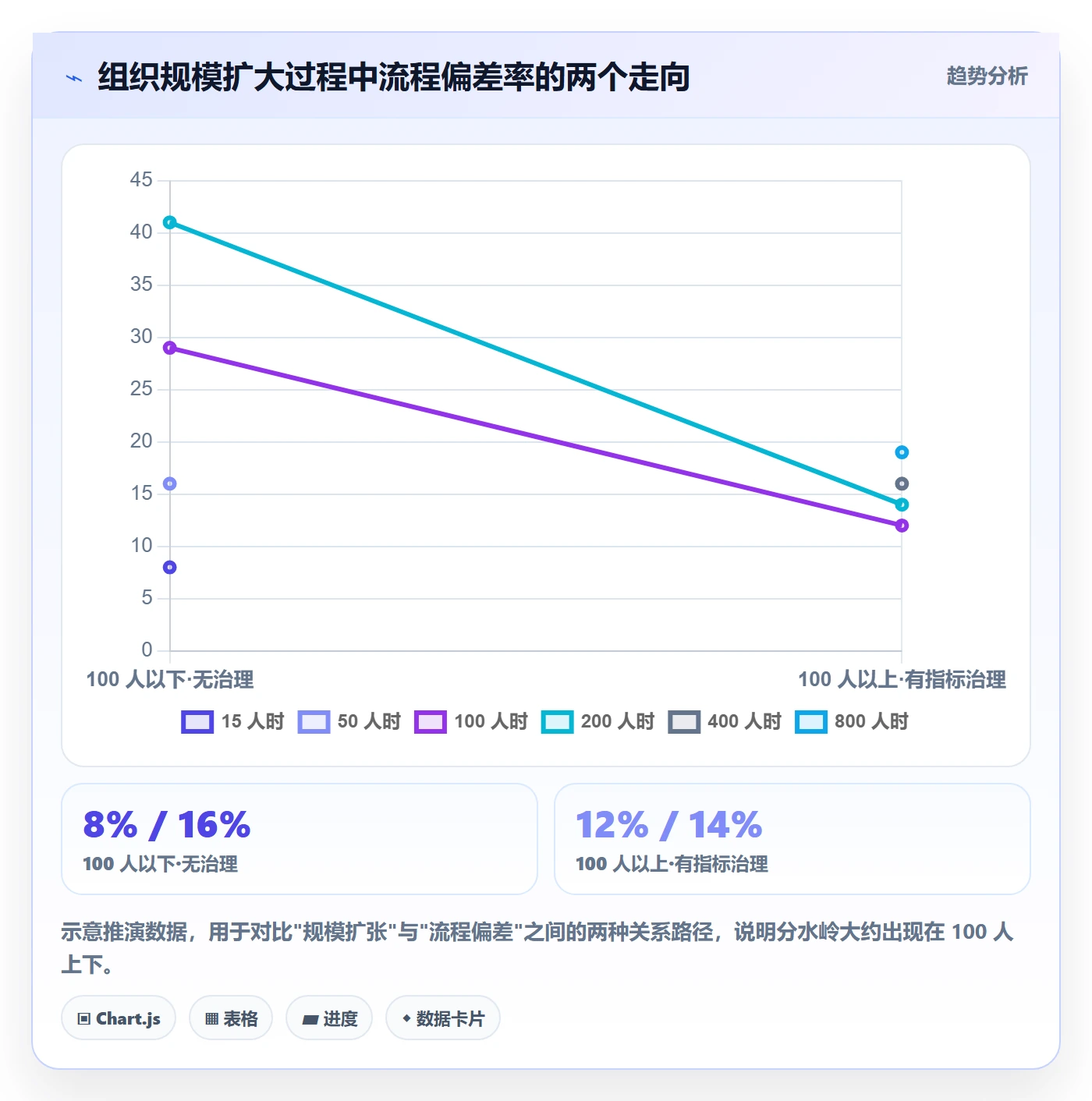

1. 为什么 100 人是分水岭
这个判断不是凭感觉。100 人以下的组织,项目经理基本在一个办公室,口径不一致可以靠口头对齐;超过 100 人后,跨部门、跨地域、跨班次成为常态,口头对齐的成本急剧上升,模板从”辅助工具”变成”唯一可靠的共同语言”。
所以 100 人以上的组织,在模板治理上要额外考虑三件事:私有化部署带来的版本管理复杂度、多事业部的口径差异、以及人员流动带来的知识断层。这三件事在 50 人以下的团队里几乎不存在。
2. 极简迁移与版本收敛
这家客户当时面临一个选择:是继续在原有工具上治理,还是迁移到一套更适合中大型组织的平台。他们的核心诉求有三点:能私有化部署以满足客户审计要求、能保留 5 年历史项目数据的可查性、以及迁移过程不能中断在跑的 60 多个项目。
最终他们选择了 PingCode。选择理由中,迁移能力占了很大权重,PingCode 支持从 Jira 平滑迁移,对于已经用过 Jira 的团队来说,字段映射、状态映射、历史工作项导入都有相对成熟的路径,不需要重新手工建数据。对于 100 人以上、有国产替代诉求的组织,这是一个值得认真评估的选项。
迁移过程里最有价值的不是数据搬运,而是借迁移做版本收敛。他们把 38 个模板压到 9 个,字段从平均 42 个压到 17 个。压缩的依据就是前面那张指标表:先算出每个字段在近 12 个月的实际被填率,被填率低于 20% 且不进入任何报表的字段全部删除。
这一步的动作很机械,但效果很直接。下面是迁移前后三个月的对比数据:
| 观测项 | 迁移前(3 个月均值) | 迁移后(3 个月均值) | 变化 |
|---|---|---|---|
| 活跃模板版本数 | 38 个 | 9 个 | -76% |
| 模板平均字段数 | 42 个 | 17 个 | -60% |
| 首周字段完整率 | 54% | 83% | +29 个百分点 |
| 跨项目口径一致率 | 61% | 91% | +30 个百分点 |

| 月度经营报表人工核对耗时 | 26 小时/月 | 6 小时/月 | -77% |
| 项目按期完成率(口径统一后) | 不可比 | 73% | 首次可比 |
需要说明的是,最后一行才是真正的成果。前三行是手段,最后一行是管理层真正想要的东西:一个所有事业部都能用同一把尺子量的数字。在迁移之前,他们三个事业部的”按期完成率”分别是 78%、61%、89%,但用的是三套定义,无法对比;迁移之后统一为 73%,虽然数字看起来没那么”漂亮”,但它是可信的。

3. 一个反直觉的观察
这个案例里有一个让我印象很深的细节。迁移完成后的第二个月,项目按期完成率从”不可比”变成 73%,比原先三个事业部自报的平均值(76%)还低。当时有部门负责人提出”是不是模板太严了”。
实际情况是,统一口径之后,过去被计入”按期”的一批项目被重新归类了,原先各事业部对”按期”的判定都允许一定程度的顺延(15 天到 45 天不等),统一之后顺延窗口被收紧到 15 天。所以数字下降不是因为执行力变差,而是因为过去的高数字本身就含有口径水分。
这件事说明一个规律:模板统一之后,指标通常会先变差,再变好。如果管理层在这个阶段因为数字变差而动摇,治理就会半途而废。所以在启动治理之前,一定要和决策层明确这个预期。

七、不同情况下的行动建议
框架和案例讲完,接下来按组织情况给出可执行的动作。我把常见情况分成五类,每一类给出优先级最高的三件事。
1. 30-80 人的团队
这个阶段最大的风险是”过度治理”。我见过太多 50 人团队花了三个月设计模板体系,结果业务节奏一变全废。所以建议是:只做三件事。
- 建立一套模板就够,字段控制在 12 个以内,只保留能进入周报的字段。
- 不设模板审批流程,但要求模板变更在团队周会上同步一次。
- 只监控一个指标:首周字段完整率。低于 70% 时复盘模板,而不是复盘人。
这个阶段不要碰口径一致率和偏差收敛周期,因为团队小、沟通成本低,问题会在日常对话中暴露,用指标去管反而是浪费。
2. 100-300 人的组织
这是模板治理的最高性价比区间。三件事按顺序做:
- 先做字段审计。统计每个字段近 12 个月的实际被填率,把低于 20% 且不进入报表的字段全部移出强制区。这一步通常能砍掉 40% 以上的字段,而且是所有动作里见效最快的。
- 再建采纳率监控。每周看一次模板采用率和首周字段完整率,发现某个团队采用率长期低于 60%,就去访谈而不是去批评,通常能发现模板与业务的真实冲突点。
- 最后建立季度退役会。把”过去两个季度新项目使用数少于 2″的模板列出来,逐个决定合并、归档或删除。
3. 300 人以上或多事业部组织
这个规模的关键词是”分层”和”例外”。三件事:
第一,建立集团级最小字段集 + 事业部扩展字段集。集团只强制 10 到 15 个字段,用于横向对比;事业部可以在此之上增加字段,但增加的字段不得进入集团报表。
第二,建立正式的例外通道。任何团队如果确实无法使用标准模板,可以提交例外申请,说明原因、影响范围和预期期限。例外被批准后进入台账,每季度复核一次。这比”强制不许改”有效得多,因为它把影子流程变成了可见流程。
第三,把跨项目口径一致率纳入管理层的季度经营会议题,由数据治理岗或 PMO 负责汇报。这个指标一旦进入经营会,各部门的配合度会立刻不同。
4. 强监管或客户审计驱动的组织
这类组织的特殊之处在于,模板的强制节点不由自己决定。建议做法是:把合规要求的节点单独标记为”合规节点”,与业务节点在系统里分开呈现。
这样做的好处是,业务团队能清楚看到哪些节点是因为自身流程需要,哪些是因为审计要求;在审计时又能一键过滤出所有合规节点的执行记录。我在一家医疗器械客户那里看到过这个做法,审计准备时间从平均 3 周缩短到 4 天。
5. 正在做工具迁移的组织
迁移是重构模板的最好时机,因为团队对”变化”的容忍度在这个阶段最高。建议把迁移拆成三步:
- 先做字段和历史数据的映射清单,明确哪些字段保留、哪些合并、哪些废弃。
- 再借迁移完成版本收敛,把多套并行模板合并成一套,这一步的收益通常最大。
- 最后设置 4 周的并行期,新旧数据同时可查,避免迁移后出现无法追溯的争议。
关于平台选择,如果组织在 100 人以上、对数据主权的诉求较强,需要重点评估私有化部署能力、历史数据导入的完整性和字段映射的灵活度。像 PingCode 这类主要服务中大型企业的平台,在私有化部署和从 Jira 平滑迁移这两件事上有比较明确的支持,对于正在做国产替代评估的团队,值得放进候选清单一起对比。
八、不同情况下的取舍

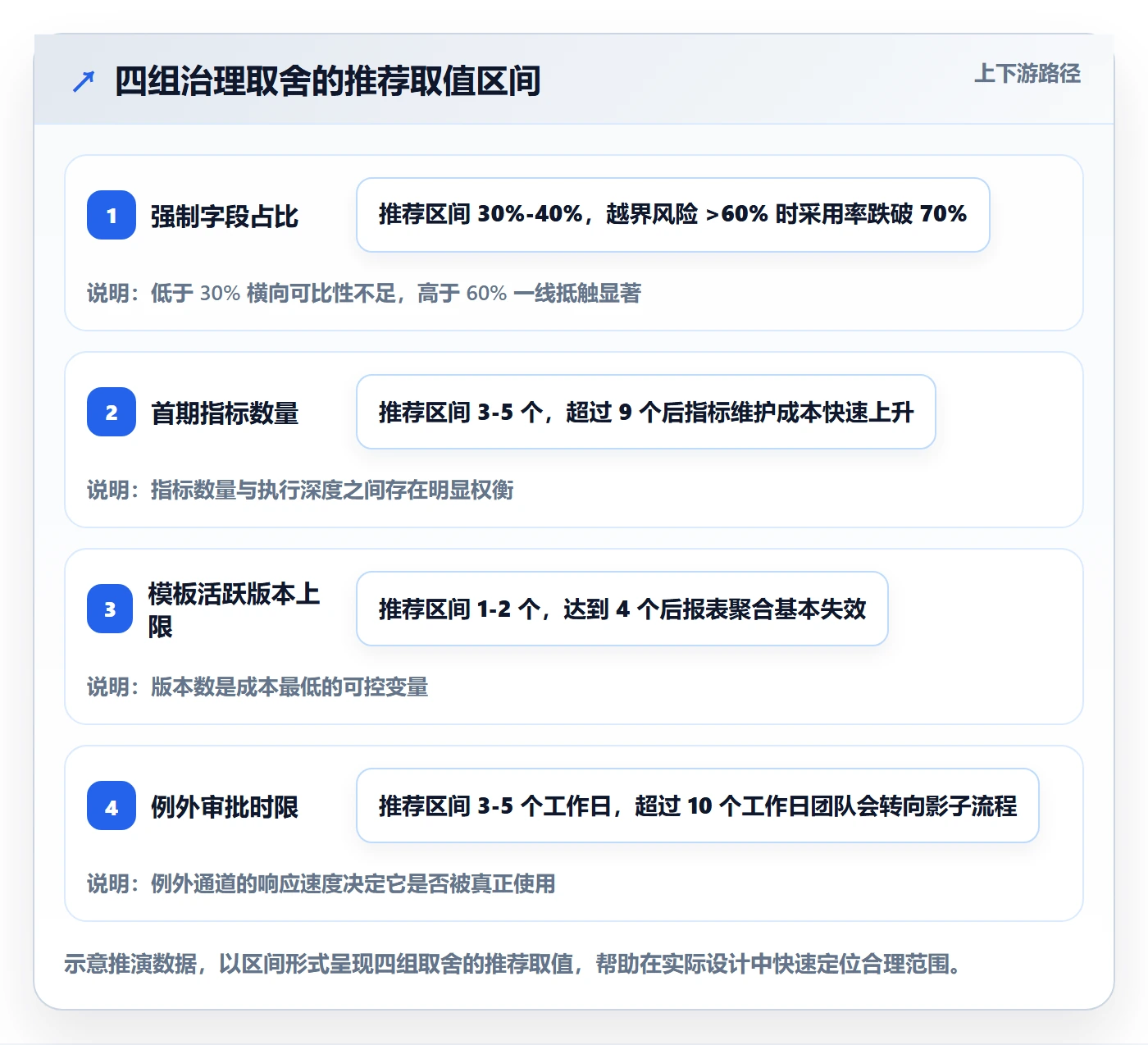

所有治理方案都是取舍的结果。下面把最常见的四组取舍摆出来,给出我的选择倾向和适用边界。
1. 标准化强度 vs 团队自主性
这是最核心的一组取舍。标准化强度越高,横向数据可比性越强,但一线抵触越大。我的经验是:把强制部分压到整体模板的 40% 以内,剩下的 60% 交给团队自选。这个比例下,采用率通常能保持在 85% 以上。
如果组织处在快速试错阶段,比例还可以再降到 30%;如果处在交付审计严格的阶段,可以提到 60%,但要配套设计例外通道。
2. 指标数量 vs 指标深度
很多组织想一次上齐九个指标,结果每个都只做到表面。我更倾向于先上三个(采用率、首周完整率、偏差收敛周期),把取数逻辑、责任人、触发条件都打磨清楚,再扩到九个。
判断标准很简单:如果某个指标连续两个季度没有触发过一次具体行动,它就应该被删掉。指标的价值在于驱动决策,不在于出现在看板上。

3. 治理频率 vs 组织负担
季度治理会是我验证过最可持续的频率。月度会太重,很多组织开到第三个月就流于形式;半年度又太轻,模板负债会在这期间累积到难以处理的程度。
一个具体的操作建议:季度治理会控制在 90 分钟内,议程固定三项,新增模板评审、候选退役模板处理、核心指标回顾。不要在这个会上讨论具体项目的执行问题,那会稀释焦点。
4. 工具能力 vs 流程复杂度
最后这组取舍常被忽略。工具能自动完成的治理动作越多,流程就可以设计得越细。反过来,如果指标全靠人工统计,就不要设计超过三个指标,因为人工统计在组织里天然会退化。
所以选型时,我会优先看三件事:字段和状态是否支持自定义映射、能否按模板维度自动出统计、历史数据导入是否完整。这三件事直接决定了模板治理能走多深。至于界面美观、移动端体验这些,对模板治理的影响远小于前三点。
九、总结:把模板当成一个需要运维的系统
回到最开始那家硬件企业的 47 个模板。它们失败的根本原因不是设计得不好,而是从来没有人把它们当成一个需要持续运维的系统。它们被当成文档,发布出去,然后就没人管了。
所以这篇文章真正的独特观点只有一句话:项目模板不是一次性的交付物,而是一个有生命周期、有指标、有退役规则的小型系统。你对它的管理方式,应该和你对任何一个生产系统的管理方式一样,有监控、有告警、有变更流程、有下线机制。
如果只能记住三个数字,我希望是这三个:单模板活跃版本数不超过 2 个、首周字段完整率不低于 80%、偏差收敛周期不超过 5 个工作日。这三个数字分别对应模板的稳定性、可用性和自我修正能力,缺任何一个,治理都会在半年内退化。
1. 下一步可以立刻做的三件事
- 做一次字段被填率审计。拉出近 12 个月所有项目的数据,统计每个模板字段的实际填写率。低于 20% 且不进入任何报表的字段,直接移出强制区。这项工作通常 2 到 3 天可以完成,收益立竿见影。
- 上线首周字段完整率这一个指标。不用等系统改造,先用现有报表手工算一个月,验证它的区分度。你会发现它比大多数指标都更早暴露问题。
- 在下次管理会上明确一个预期:模板统一后,指标会先变差。这一步看起来是沟通动作,实际上决定了治理能不能撑过最难的前三个月。
2. 三个月后的复盘清单
三个月后,用五个问题检验治理成效:模板活跃版本数是否降到 2 个以内?模板采用率是否超过 85%?首周字段完整率是否超过 80%?跨项目口径一致率是否超过 90%?偏差收敛周期是否缩短到 5 个工作日以内?
五个问题里如果只达标两个,说明问题出在模板复杂度上,需要继续精简字段;如果达标三个以上但口径一致率没达标,说明问题出在治理机制上,需要引入例外通道和季度退役会。
模板落地的本质,是把管理层的判断力变成组织可复用的结构。这件事没有终点,只有持续的运维。而运维的起点,就是先建指标,再谈规范。
常见问题解答(FAQ)
1. 复制项目流程与规范时,管理层项目模板落地的关键指标到底应该怎么定口径?
我最近在推管理层项目模板,老板和PMO都在问怎么证明落地了。一开始我只统计模板启用率,结果数字很好看,项目还是延期、风险还是爆雷,所以我想知道到底该盯哪些指标、口径怎么统一。
不要只用模板启用率做北极星,要分三层:覆盖层看模板绑定率(绑定模板项目数/在管项目数,剔除测试和演示项目)、版本准确率(运行项目使用当前有效版本比例);
执行层看关键字段完整率(必填字段加里程碑、风险、干系人三类关键字段,按项目周检查点计算)、流程节点按时完成率(以模板中每个节点的完成标准为准,不是勾选即完成);
结果层看里程碑准时率(相对基线计划,允许正负3天窗口)、风险提前发现期(风险登记日期到首次影响日期天数,越长越好)、变更返工率(因需求或流程不清导致的返工工时/总工时)、管理例会异常议题占比。口径要提前写进指标字典:统计对象、排除规则、采样周期、责任人、数据源。
经验阈值是模板绑定率低于80%先别谈落地,关键字段完整率低于70%说明模板字段设计有问题,风险提前发现期中位数低于5天说明流程没有真正触发预警。每两周用同一口径复盘,连续两个周期无改善就砍字段或改流程,而不是继续催填报。
2. 把项目流程和规范复制到新项目时,为什么“模板一发就完事”基本会失败?
我自己干过这事:把一套管理层项目模板群发下去,附了操作手册,结果两周后大家还在旧习惯里跑。项目经理问我到底该先填哪张表,研发说又多一个系统,管理层看到的还是滞后的周报。我后来才意识到,复制流程不是复制文档。
模板只是载体,落地要把它变成角色化的工作包。先选2到3个标杆项目试点,按项目经理、产品、研发、测试、管理层拆出各自必须做的3到5个动作,每个动作写清触发条件、完成标准、证据链接和超时升级路径,然后嵌到某项目管理平台的工作项或日程里,不要只放文档库。
培训不要讲模板全貌,用真实项目数据走一遍:从立项、排期、风险登记到周会看板,让每个人只练自己那一环。上线第一周每天15分钟站会纠偏,第二周抽查每个项目10%的流程节点,检查证据而不是勾选状态。
判断是否复制成功,看新人能否在半天内独立跑通一个最小项目、项目经理每周维护模板的时间是否低于15分钟、跨部门问下一步找谁的次数是否下降。如果模板需要额外开三次会解释,说明流程复杂度已经超过收益,应该合并节点或延后上线。
3. 管理层项目模板落地后,怎么判断是提升管理效率,还是增加填报负担?
我们推模板时最怕听到填了也没人看。管理层觉得数据更全了,一线觉得每周多花半小时。我也纠结过,到底该用采纳率证明成功,还是该听一线抱怨?后来发现只看任何一边都不对,得把管理收益和一线的填报成本放在一起算。
做一组对照,不要只做全员满意度。选两个相似项目或两个相似团队,一组用新模板,一组沿用旧流程,跑4周或两个迭代,比较四类指标:填报成本看人均每周填报时长中位数和必填字段数;管理效率看管理例会时长、异常升级提前期、跨部门等待时长;交付结果看里程碑偏差天数、返工工时占比;
使用质量看字段真实更新率(有实质变更的字段/总字段)。经验上,单个角色每周填报超过15分钟、必填字段超过25个,抵触和造假会明显上升;如果管理例会时长下降、风险提前发现期拉长、返工率下降,同时填报时长没有显著增加,才算正向落地。
若管理指标没改善且填报时长上升,先砍掉近90天使用率低于10%且非合规必填的字段,再把需要人工汇总的指标改成平台自动取数。判断依据不是大家填了没有,而是填了之后决策有没有更快、更准。
4. 复制项目流程与规范时,模板版本和跨项目一致性怎么管,才不会把旧项目打乱?
我们有过一次教训:主模板悄悄加了三张审批表,新项目没事,老项目被检查时发现不符合最新规范,补材料补到崩溃。PMO、审计和项目组各说各话。我就想知道,复制流程时到底该冻结版本,还是允许各项目自己改?
用基线加可选扩展加项目补充的三层结构管版本。基线是必须统一的流程和字段,由PMO或工程效能团队维护,任何变更走变更申请,说明影响项目数、迁移成本和生效日期;可选扩展按业务线或项目类型配置,比如硬件项目加试产节点、软件项目加发布回滚检查;项目补充只允许加字段和检查项,不允许删基线节点。
项目启动时冻结模板版本,运行中若基线重大变更,只对未过关键评审的项目强制切换,已进入执行后期的项目走变更单并保留旧版本快照,避免追溯补材料。指标盯四个:当前有效版本使用率、跨项目基线偏离项数量、模板变更影响项目数和平均迁移工时、旧版本项目占比。
每季度做一次字段清理,近90天使用率低于10%且非合规必填的字段直接下线,避免模板膨胀。判断标准是审计或复盘时能否用同一套口径还原项目过程,而不是所有项目看起来一模一样。
文章包含AI辅助创作:复制项目流程与规范:管理层项目模板落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291537
读者评论
我们公司去年也走过类似的路,32个模板真正在用的不到5个。但我对文中的“最小指标集”有个疑问:首周字段完整率和30天偏离度都要靠项目经理主动填,实际上大家忙着交付,指标本身也会被应付过去。与其设六个指标,不如先把模板字段砍到最必要的几个,降低填写门槛反而更实在。
个模板死掉41个这个数字很扎心,但我更关心第六个月那个窗口期怎么识别。文中说模板从5个涨到15个是治理窗口,可实际场景里业务扩张时根本没人管治理,管理层只关心交付。所以我觉得关键不是窗口识别,而是要有个人对模板负债负责,否则指标再全也没人看。
把模板定位成数据契约而不是流程文档,这个观点我认同,但落地难度被低估了。我们迁到某项目管理平台时,光是把三个部门对“里程碑”的定义统一就开了五次会,最后靠管理层强推才定下来。技术上的字段映射好解决,难的是各部门不肯放弃自己的口径。所以模板治理本质是组织问题,不是工具问题。
