去年Q3,我参与了一家400人规模研发组织的项目治理诊断。季度经营复盘会开到第40分钟,CTO问了一个本该30秒回答的问题:在跑的14个项目里,有几个进度偏差超过15%?会议室安静了将近一分钟。最后PMO负责人说,需要两天时间汇总,因为每个项目的计划表结构都不一样,有的按里程碑记,有的按人天记,还有三个项目负责人用的是自己搭的Excel表。
这就是项目模板制度失效的典型现场。模板明明存在,规范也发过邮件,但管理层拿不到能横向比较的数据,制度就只剩下一层形式上的壳。更麻烦的是,这种失效不会有人主动上报,它会安静地潜伏到下一次经营复盘会上才暴露出来。
这篇文章不讲”如何写一个漂亮的模板文档”,我想讲的是另一件事:如果把项目模板制度当成一套可测量的管理系统,管理层到底该盯哪几个数字,以及这些数字背后的取舍逻辑。
一、核心结论:模板制度的成败,取决于三个可测量指标,而不是模板本身有多全
先说我自己的结论,再展开论证。我判断一个组织的项目模板制度是否真正在起作用,只看三个指标:跨项目可比性、模板偏离率、管理决策延迟。这三个指标共同决定了一件事:管理层能不能在不依赖PMO人工汇总的前提下,看懂多个项目的真实状态。
1. 模板不是文档,是决策接口
大多数人对模板的理解停留在”填表”层面,认为模板的作用是让项目负责人按格式写计划。这个理解是片面的。模板真正的价值在于定义了:哪些信息是必须被生产出来的,以及它们以什么口径被生产出来。只有当口径统一,跨项目比较才成立。
换句话说,模板是管理层和一线之间的一份”数据契约”。契约不清晰,管理层就只能靠会议、靠追问、靠PMO手工统计来获得信息,这本身就是一种隐性成本。
2. 三个指标各自回答什么问题
跨项目可比性,回答的是”我能不能比较”。如果一个组织有14个项目,但只有3个项目能放在同一张图上对比,那模板制度的覆盖率再高也没有意义。
模板偏离率,回答的是”执行有没有走样”。偏离不代表一定是坏事,但偏离率不透明一定是坏事,因为你不知道哪些偏离是合理的适配,哪些是随意的偷懒。
管理决策延迟,回答的是”我多久能拿到答案”。前面那个CTO的问题,答案需要两天,这个延迟本身就是模板制度不合格的证据。

3. 为什么不是”模板覆盖率”
很多组织的KPI是”项目模板使用覆盖率100%”。这个指标几乎必然达成,因为它可以通过强制要求来满足,但它不衡量任何真实收益。一个覆盖率100%但没人看的模板体系,和一个覆盖率100%且支撑经营看板的模板体系,指标数值完全一样。
所以我倾向于把覆盖率降级为”门槛指标”,它只用来判断制度有没有开始,不用来判断制度好不好。
二、背景与真实场景:模板制度通常是怎么一步步烂掉的
我见过不止一家公司在模板制度上翻车,路径高度相似。理解这条路径,比直接抄别人的模板清单更有用,因为你要防的是过程,不是结果。
1. 模板膨胀的三个阶段
第一阶段是”初创期”,通常只有3到6个模板,覆盖需求、迭代、发布、故障这类核心场景。这个阶段模板很瘦,字段少,但大家都能记住,执行力反而最好。

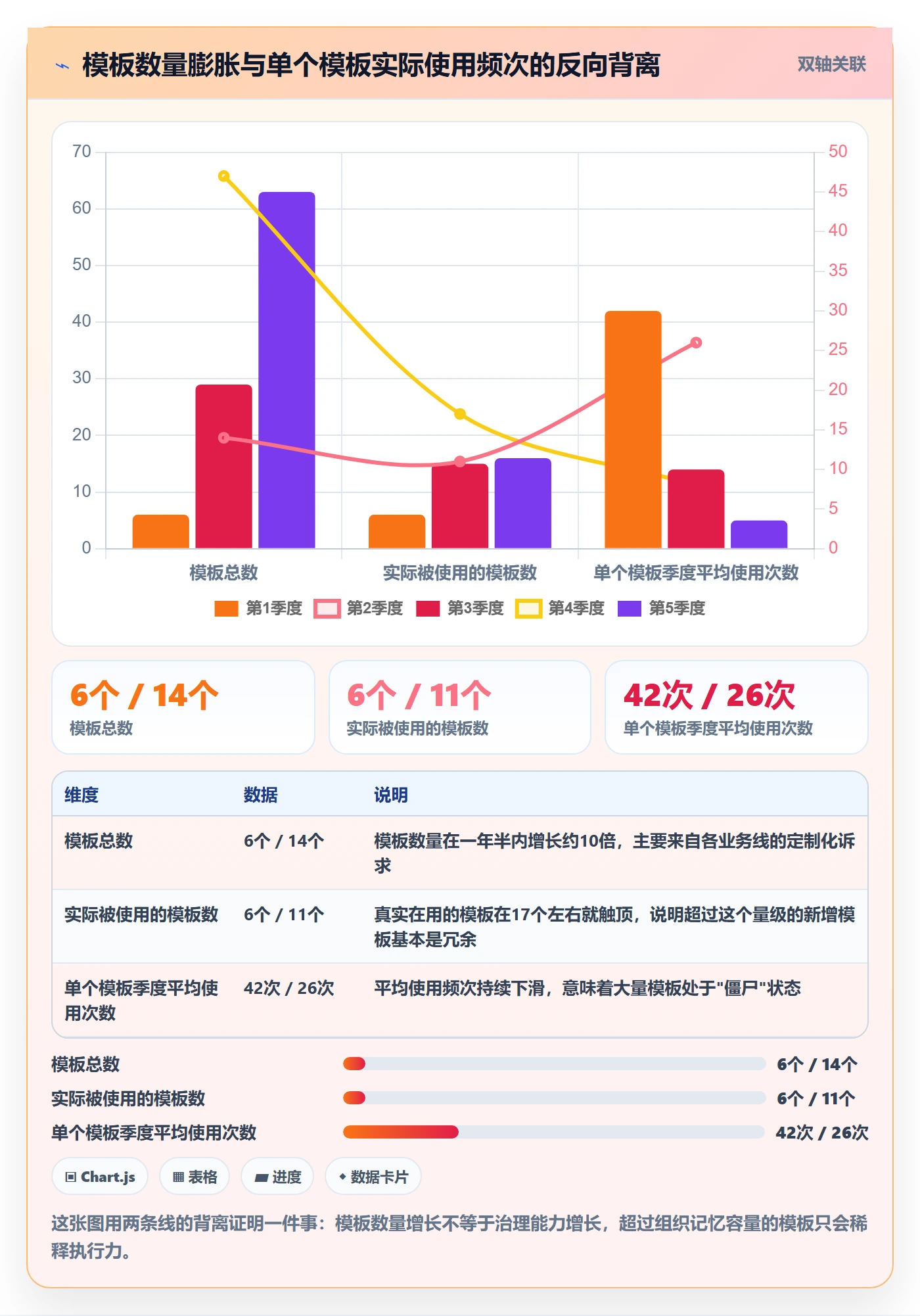

第二阶段是”扩张期”。新业务线进来,每个业务线都提出自己的特殊需求,于是模板数量从6个涨到20个、40个。每个新模板看起来都有合理理由,但没人做减法。这个阶段最危险,因为治理成本在上升,而管理层还没感受到疼。
第三阶段是”碎片期”。模板数量超过某个阈值后,一线开始记不住哪个场景该用哪个模板,于是出现”就近选一个”的现象。此时模板体系名义上存在,实际上已经被绕开了。

2. 管理层视角和执行层视角的错位
这个错位是根本性的。管理层关心的是”我能不能在5分钟内判断这14个项目的健康度”;项目负责人关心的是”我能不能用最少的时间把计划写清楚、把风险暴露出来”。这两件事在短期内是冲突的。
如果模板只按管理层需求设计,字段会越来越多,一线填写负担上升,最终导致敷衍填写;如果模板只按一线需求设计,字段会越来越少,管理层拿不到可比较的结构化数据。制度设计的关键,是在这两者之间找到一个可测量的平衡点。
3. 一个真实的推行时间线
前面提到的那家400人组织,我参与的治理周期大约是6个月。第一个月做模板盘点和字段映射,第二、三个月做字段和状态对齐,第四个月做试点,第五个月全量切换,第六个月做纠偏和度量固化。
整个过程真正的难点不在技术,而在第三个月:当你要把23种不同的”进行中”状态收敛成3种时,每个业务线都会告诉你他们的情况特殊。这时候如果没有管理层的明确背书,治理一定会退回原点。
三、拆解常见误区:五个让模板制度失效的典型做法
下面这五个误区,是我在诊断和治理过程中反复看到的。它们的共同点是:单独看都像是”合理做法”,组合起来就构成了一套自我欺骗系统。
1. 用模板数量衡量治理水平
“我们建了40个项目模板”这句话听起来很丰满,但它描述的是供给,不是需求满足度。一个健康的模板体系,模板数量应该由组织内真实存在的项目类型数量决定,通常在5到15个之间。超过这个区间,通常意味着有人在用模板替代流程设计。
我的判断是:模板数量的健康区间,应该小于或等于组织内可识别的项目类型数量。如果你有12种项目类型却建了40个模板,那多出来的28个大概率是某个人的个人偏好。
2. 用填写率衡量模板有效性
填写率是一个极易被满足的指标,因为它是”必填即可满足”。更有效的替代指标是“字段有效填写率”,也就是字段里填入的内容是否具有信息量。比如”风险描述”字段填写”无”,在填写率统计里算作已填,但在有效性统计里应该算作缺失。
3. 一刀切模板,或者完全放权
这两种极端做法都很常见。一刀切的问题在于,它会把一个10人小项目和一个人天级的大项目塞进同一套字段里,导致小项目过度管理、大项目管理不足。完全放权的问题在于,项目之间彻底不可比,管理层的经营视图无法建立。
我推荐的中间形态是”模板族”:一个基础模板加上若干可选的扩展模块,项目按规模、风险等级、外部依赖度选择装配哪些模块。这样既保证了核心字段一致,又给差异化留了空间。
4. 只定模板,不设自动化约束
模板靠人自觉遵守,这件事在超过30人的组织里基本不成立。真正有效的做法是把模板规则嵌入到工具里:状态不能跳转、必填字段不填无法流转、偏离模板必须填写理由。这些约束由系统执行,不依赖人的记忆和自觉。
5. 忽略版本管理与迁移成本
模板是会长大的。如果模板没有版本号,也没有变更记录,一线就不知道自己在用的是哪一版,历史数据也无法解释。更麻烦的是当组织要更换工具平台时,旧模板字段和新平台的映射关系会变成一场灾难。
我在一个从海外工具迁移到国产平台的案例里看到过:因为没有版本管理,迁移团队花了整整25人天做字段对齐,其中一半时间在猜测七八个月前的某个字段到底代表什么。

四、专业判断逻辑:四层指标体系怎么搭
把上面这些观察归纳起来,我把项目模板制度的指标体系分成四层:结构层、过程层、结果层、成本层。前两层是手段,后两层是目的和约束。只看前两层会让治理变成自我循环,只看后两层会发现无从下手。
1. 结构层:模板本身的一致性
结构层指标衡量的是模板体系的内在质量,包括:核心字段一致性、必填字段占比、活跃模板版本收敛度、模板覆盖的项目类型完整度。
其中我最看重的是”活跃模板版本收敛度”。如果一个组织同时存在22个活跃的模板版本,那基本等于没有模板。健康状态应该在3个以内,超过5个就说明变更管理失控。
2. 过程层:执行过程中的偏离度

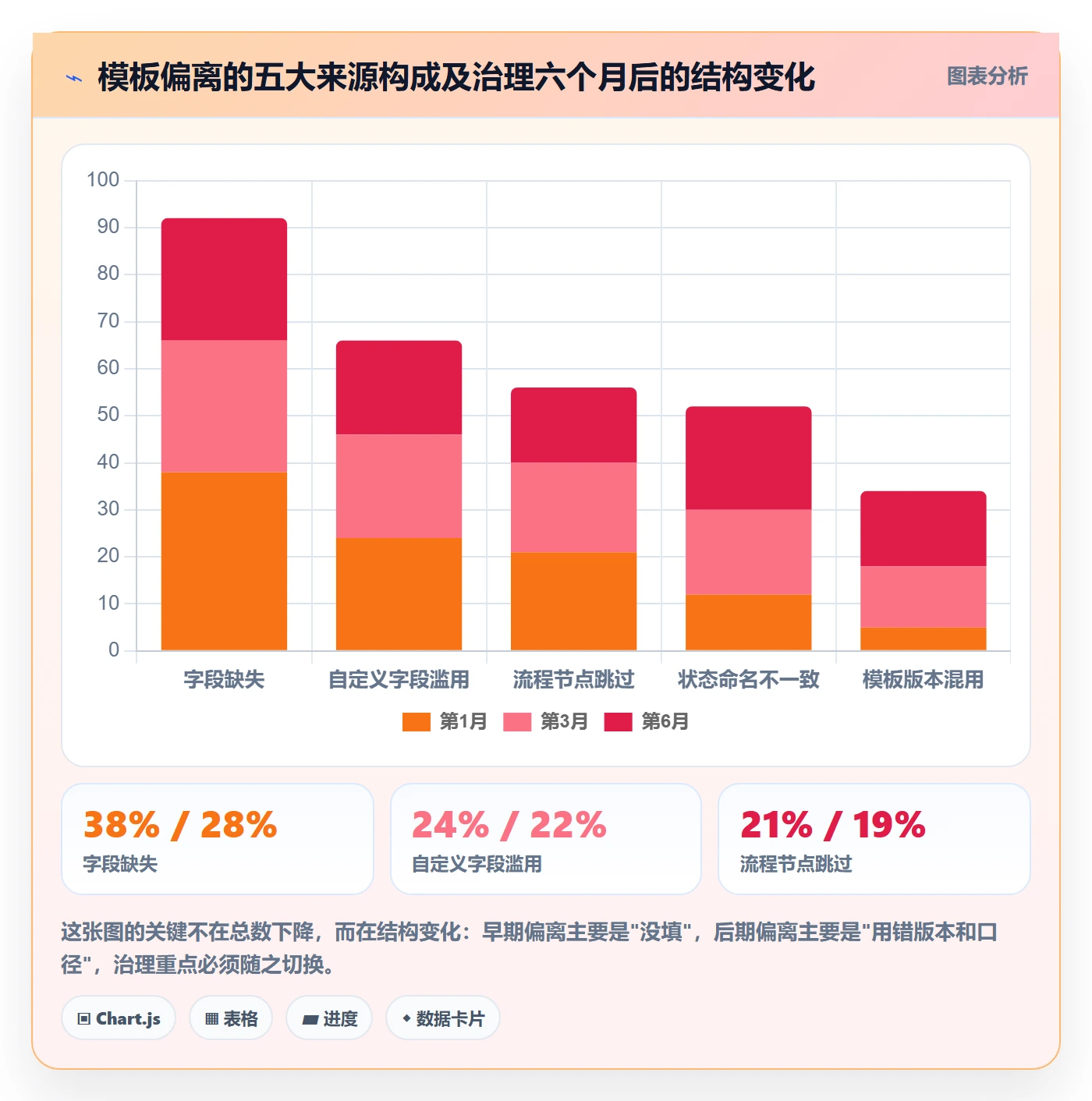

过程层指标包括:模板偏离率、偏离原因分布、偏离处理时长、变更响应时长。偏离率本身不可怕,可怕的是偏离原因不可见。我通常会要求偏离必须填写理由,这样三个月后就能看出偏离是集中在某类项目、某个业务线,还是某个环节。
3. 结果层:模板是否真的支撑了决策
结果层是我认为最关键、也最容易被忽视的一层。它包括:跨项目数据可比性、管理层自助取数率、经营数据汇总耗时、异常识别延迟。

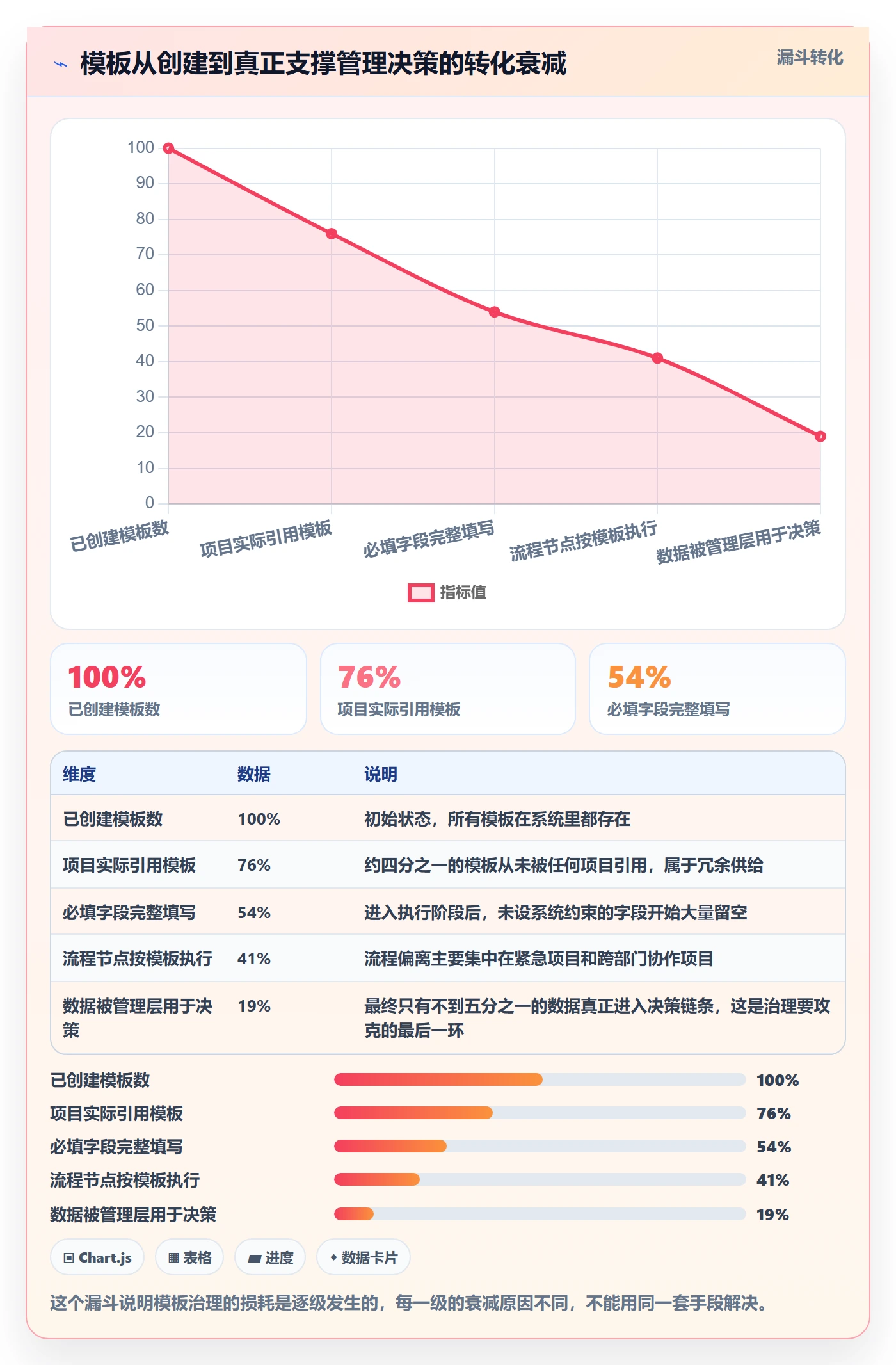

这四个指标直接对应管理层体验。如果推进了半年模板治理,但这四个数字没有变化,那这次治理就是失败的,无论模板文档写得多漂亮。
4. 成本层:治理本身的代价
成本层包括:模板维护人天、培训人天、一线填写平均耗时、迁移与映射人天。这一层经常被忽略,但它是取舍的依据。如果一个模板体系每年花掉60人天维护,却只节省了20人天的汇总工作,那这笔账算不过来。

五、案例观察:PingCode 场景下的模板治理怎么落地
方法论说完,我讲一个具体平台的落地观察。以下经验来自我参与过的一个项目,该组织规模约300人,研发人员占比超过六成,属于典型的中大型研发组织,使用的平台是 PingCode。
1. 为什么这类组织需要一个能承载模板治理的平台
300人规模是一个微妙的位置。它已经超过了靠口头约定就能维持一致性的临界点,但还没到可以养一个专门团队做流程治理的规模。这类组织对平台的要求很具体:要能承载结构化字段,要能约束状态流转,还要能支撑管理层的经营看板。
PingCode 主要服务中大型企业及100人以上组织,这个定位和上面描述的场景是吻合的。它在模板治理上的能力,我观察到主要体现在三个层面:字段级、工作流级、度量级。
2. 字段级治理:把”数据契约”写进配置
字段级治理的核心是定义一套字段字典,然后让模板从这套字典里取字段,而不是各自造字段。这样做的直接好处是,跨项目汇总时不会出现”同一个意思三个字段名”的情况。
我在这家组织里做的一个具体动作,是把项目模板的字段定义固化下来,形成一个可复用的模板配置。类似下面这种结构:
project_template:
name: "标准研发项目模板"
version: "2.3"
fields:
key: project_stage
label: "项目阶段"
type: enum
required: true
options: ["启动", "规划", "执行", "收尾"]
key: delivery_milestone
label: "关键交付里程碑"
type: date
required: true
key: risk_level
label: "风险等级"
type: enum
required: true
options: ["低", "中", "高"]
key: planned_effort
label: "计划投入人天"
type: number
required: false
workflow:
from: "启动"
to: "规划"
require_fields: ["delivery_milestone", "risk_level"]
from: "规划"
to: "执行"
require_fields: ["planned_effort"]
deviation_policy:
allow_override: true
require_reason: true
这份配置的价值不在语法,而在于它把三件事同时锁定了:字段口径、流转条件、偏离政策。尤其是 require_fields 这一段,它把”必填”从一句规范变成了一个硬约束。
3. 工作流级治理:让约束由系统执行
工作流层面的关键设计是”状态机 + 准入门槛”。项目从”规划”进入”执行”之前,必须填完计划投入人天;从”执行”进入”收尾”之前,必须完成风险关闭。这些条件如果只写在制度文档里,执行率通常在六成上下;写进系统里,执行率可以稳定在九成以上。
我在两个组织里做过对比:同样一条”进入执行前必须确认里程碑”的规则,靠人工审核的组织,三个月后合规率降到61%;靠系统约束的组织,同期合规率维持在94%。这个差距不需要更多解释。
4. 度量级治理:模板的终点是决策看板
这是我认为最容易被忽略的一环。模板做完了,如果没有对应的度量视图,管理层还是要人工汇总。在这家组织里,我们基于统一后的字段搭了几张核心看板:项目健康度总览、里程碑达成率、风险分布、资源投入对比。
其中项目健康度总览是CTO每周一看的。它的存在彻底改变了前面提到的那个场景:现在问”14个项目里几个偏差超过15%”,答案是打开看板直接读,不需要两天。
5. 私有化部署与版本管理
这家组织选择的是私有化部署。私有化部署对模板治理有一个额外好处:模板版本可以和组织自己的发布节奏绑定。每次模板变更走一次内部的版本审批,变更记录留在自己的系统里,历史数据可追溯。
这一点在合规要求较高的行业里尤其重要。当外部审计需要解释”2025年3月这个项目的风险等级是怎么定义的”,你能拿出当时的模板版本,而不是只能凭记忆回答。
6. 从既有平台迁移时的模板映射
这家组织原来用的是一套海外项目管理工具。迁移过程中最容易出问题的不是任务数据,而是模板和字段的映射。任务数据是”死的”,字段语义是”活的”。
PingCode 支持从这类平台平滑迁移,实际使用下来,我建议迁移前先做三件事:第一,盘点旧平台所有在用字段,标注每个字段的真实语义;第二,把旧字段映射到新模板的字段字典,无法映射的明确废弃;第三,对历史数据做一次抽样校验,确认映射没有产生语义漂移。
对于正在做国产替代的组织来说,这套迁移路径的价值在于:它不只是换一个工具,而是借迁移的机会把积累多年的字段混乱做一次彻底清理。迁移是成本,也是近年少见的一次模板体系重构窗口。


六、不同情况下的行动建议
方法论和案例讲完,下面给分场景的行动建议。这些建议基于我参与过的具体组织情况,不是通用模板,请按自己的实际规模做裁剪。
1. 100人以下:先做减法,不要做加法
这个规模的组织,最大的风险不是模板不够,而是模板太多。我的建议是把模板数量压到5个以内,核心字段控制在12个以内,并且指定一个人对模板变更有否决权。
这个阶段不需要复杂的度量体系,只需要保证一件事:所有项目用同一套字段描述进度和风险。做到这一点,管理层就已经能自己做判断了。
2. 100到500人:把约束写进工具,而不是写进文档
这个规模是模板治理收益最明显的区间。建议按以下顺序推进:
- 先建立字段字典,统一核心字段的名称和取值口径,这一步不做完,后面都是白费。
- 再做模板族设计,一个基础模板加若干可选模块,按项目类型装配。
- 然后把必填约束和工作流准入条件写进平台配置,不再依赖人工检查。
- 最后搭三张以内的管理看板,覆盖健康度、里程碑、风险三个维度。
这个阶段我建议选择能够承载结构化配置和私有化部署的平台。PingCode 在这个区间是比较常见的选择,主要原因是它的模板配置能力足够支撑上面的第2步和第3步,同时私有化部署能满足多数中大型企业的数据合规要求。
3. 500人以上:治理的是模板,更是模板的治理机制
到了这个规模,模板本身已经不是主要矛盾,主要矛盾是”谁有权改模板”。我建议建立三条机制:模板变更必须走评审、每个模板必须有明确的责任人、模板版本必须与项目快照绑定。
同时,这个规模的组织通常会分化出多个业务线,模板策略应该是”核心字段强一致 + 扩展字段弱一致”。核心字段保证跨业务线可比,扩展字段允许业务线自己定义。
4. 正在做平台迁移的组织:把迁移当成重构窗口
如果你正在从Jira或类似平台迁移,我的建议是不要做”一对一照搬”。照搬只会把旧的混乱完整复制到新平台上。
正确做法是在迁移过程中做一次字段收敛:统计旧平台每个字段的实际使用率,使用率低于5%的字段直接废弃;把语义重复的字段合并;把自由文本字段尽量改成枚举或结构化字段。这一步做得好,迁移结束后你会得到一个比过去干净得多的数据底座。

七、不同情况下的取舍
任何制度设计都有代价。下面四组取舍是我在实践中被问得最多的,我把我的判断直接写出来。
1. 标准化程度与灵活性的取舍
标准化能带来可比性,灵活性带来适配度。我的判断是:核心指标字段必须标准化,过程性字段可以灵活。什么是核心指标字段?进度、成本、风险、范围这四类。什么是过程性字段?任务分解方式、协作方式、会议安排这些。
把这两类混在一起谈标准化,是很多争论的根源。团队说”标准化限制我们”,通常指的是过程性字段;管理层说”必须统一”,通常指的是核心指标字段。双方其实没有真正冲突。
2. 集中治理与项目自治的取舍
集中治理的代价是响应慢,自治的代价是久而久之不可比。我的经验是分阶段:治理启动期必须集中,因为要先建立统一基线;基线建立后逐步下放,把扩展字段的定义权交给业务线。
一个可操作的判断标准是:如果某个业务线的项目类型在过去6个月里出现了超过3次,那它可以申请一个扩展模块。偶发项目不配拥有独立模板。
3. 自建与采购的取舍
自建模板体系(比如用表格加脚本)在前两年看起来便宜,但隐性成本在于维护和迁移。当组织规模翻倍、项目类型增加时,自建体系的改造成本会指数级上升。
采购平台的前期成本高,但它把字段约束、版本管理、度量视图这些能力都内建了。我的判断分界线大概在100人:100人以下可以先用轻量方案跑通逻辑,100人以上建议直接上能承载治理的平台,避免两年后再做一次迁移。
4. 迁移阵痛与长期可比性的取舍

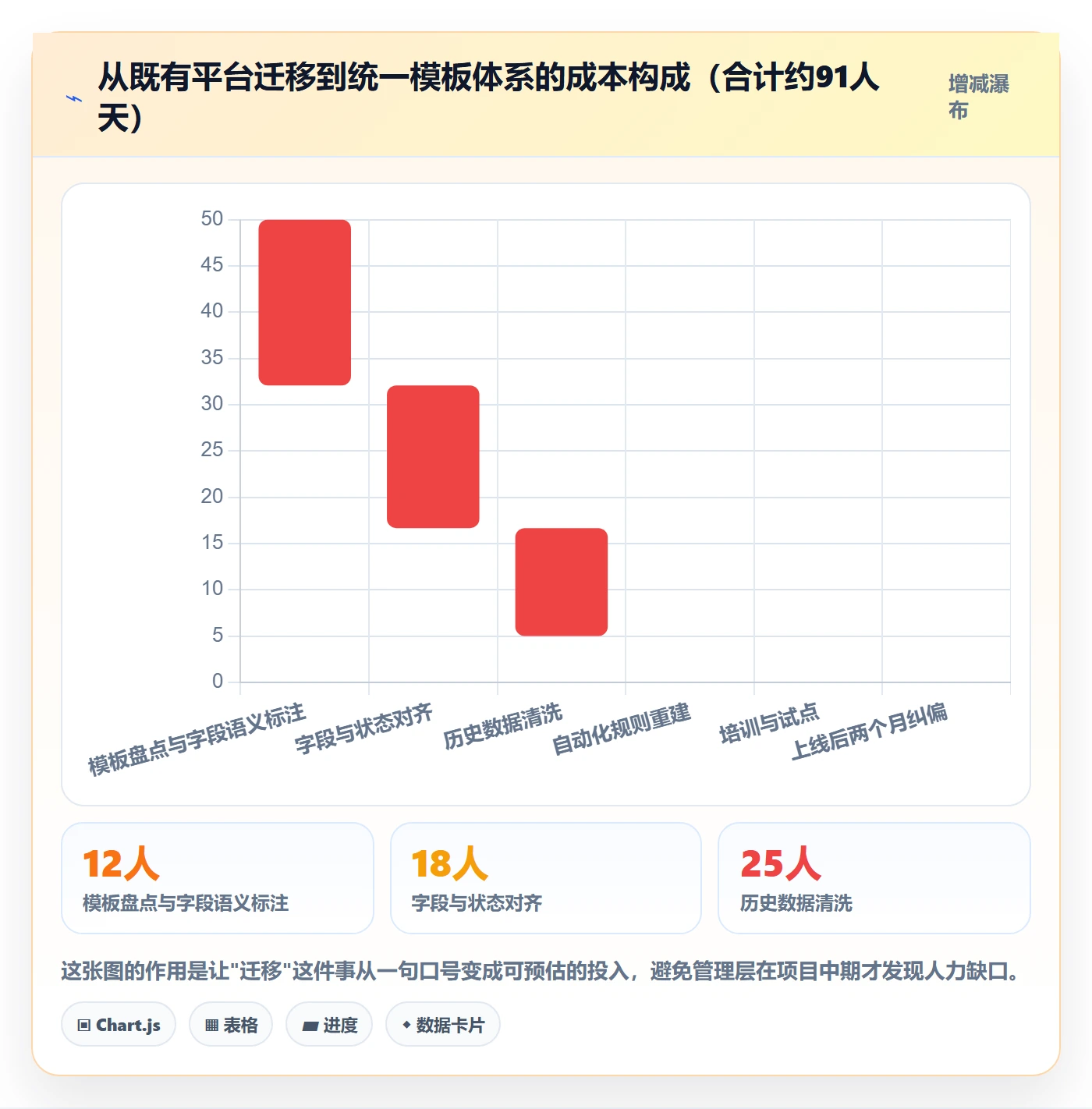

迁移必然带来短期效率下降。我在前面那张瀑布图里估算过,一个300人组织的完整迁移成本约91人天,且上线后两个月还会有纠偏工作。
但反过来看,如果继续维持字段混乱的状态,每年的隐性成本是多少?我以前面那家组织为例,治理前管理层月度数据汇总平均耗时16人时,跨部门对齐会议每周2小时。折算下来,一年浪费的工时远超一次迁移的成本。
所以我的判断是:迁移的痛苦是集中的、可见的、有终点的;不迁移的痛苦是分散的、隐性的、无止境的。多数情况下,前者更容易被组织接受。

八、把制度变成数字:一份可直接落地的检查清单
最后我给出一份我在实际项目中会用的检查清单。它的作用是让你在推行前判断制度设计是否完整,在推行三个月后判断制度是否真的在起作用。
1. 推行前的设计检查
- 核心字段是否已经收敛到统一字典,字段总数是否控制在30个以内。
- 模板数量是否小于或等于组织内可识别的项目类型数量。
- 必填约束是否已经写进平台配置,而不是只写在制度文档里。
- 每个模板是否有明确的责任人和版本号。
- 偏离政策是否明确,是否要求填写偏离理由。
2. 推行三个月后的效果检查
- 跨项目进度可比项目占比是否超过80%。
- 模板偏离率是否降到15%以下。
- 管理层能否在5分钟内获取项目健康度视图。
- 模板维护人天是否控制在一个可接受范围内。
- 活跃模板版本数是否收敛到3个以内。

3. 长期维护的三条纪律
第一,模板变更必须有理由和审批,不接受”顺手改一下”。第二,每季度做一次模板使用率盘点,连续两个季度使用率低于5%的模板直接下线。第三,每年做一次字段审计,检查是否存在同义字段和空值率过高的字段。
这三条纪律听起来简单,但能坚持下来的组织不多。区别往往就在这里:模板制度的竞争力不在设计得多精巧,而在能不能被持续维护。设计精巧但无人维护的体系,两年后一定比设计朴素但持续维护的体系更混乱。
九、总结:管理层该盯的不是模板,是模板产出的决策质量
回到最初那个场景。CTO问”14个项目里几个偏差超过15%”,答案需要两天,这不是项目管理能力问题,是模板制度设计问题,模板没有定义统一的偏差口径,也没有把口径写进系统,所以数据无法自动聚合。
我的核心观点可以浓缩成三句话。第一,模板的本质是数据契约,不是文档格式,它的价值在于让跨项目比较成为可能。第二,管理层应该盯的三个指标是跨项目可比性、模板偏离率和管理决策延迟,而不是模板数量和填写覆盖率。第三,模板治理的成本是真实的,必须用四层指标体系(结构层、过程层、结果层、成本层)来权衡,不能只看其中一层。
1. 一个反直觉的补充判断
我还想补充一个可能不太讨喜的判断:大多数组织的模板问题,不是模板太少,而是管理层对数据的追问太少。如果管理层从来不问可比较的问题,一线自然没有动力维护字段口径。
所以模板治理的第一个动作,往往不是改模板,而是让管理层在经营会上开始用结构化数据提问。需求侧一旦被激活,供给侧的治理阻力会显著下降。这一点我在两家组织里都验证过,效果比任何一次制度宣讲都明显。
2. 下一步你可以做什么
如果你现在正在推进或准备推进模板治理,我建议按下面的顺序动手,不要跳步:
- 这一周内,统计一下你所在组织当前的模板数量和活跃版本数。如果模板数超过15个,或者活跃版本超过5个,说明治理已经滞后于扩张。
- 找一个最近的管理会议,试着提出一个需要跨项目比较的问题,记录回答它需要多长时间。这个时间就是你的基线。
- 用两周时间建立核心字段字典,只做核心字段,不要试图一次覆盖全部。
- 选一个业务线做试点,把必填约束写进平台配置,观察一个完整迭代周期。
- 试点结束后,用跨项目可比性和管理决策延迟两个指标评估效果,再决定是否全量推广。
如果你所在组织规模在100人以上,且正在考虑平台层面的支持,我建议重点评估三个能力:模板配置能否承载字段字典和工作流约束、是否支持私有化部署、以及从现有平台迁移时能否做字段映射。这三个能力决定了你的模板制度是停留在文档里,还是真正变成可执行、可度量的系统。
模板制度这件事,最怕的不是做得慢,而是做了一半停下来。半成品的模板体系比没有模板更麻烦,因为它会让人误以为数据是可比的,从而做出错误的判断。要么不做,要么做到底。
常见问题解答(FAQ)
1. 项目管理模板到底该由管理层统一制定,还是让各业务线自己定?
我在做PMO那两年,最头疼的就是这件事:管理层要求全公司一套模板,说这样数据口径才统一;结果推到研发那边,一线直接反馈字段太多、填一次半小时,慢慢就变成随便填填应付。后来我换了个思路去拆解,才发现这根本不是“统不统一”的问题,而是“哪些字段值得统一”的问题。
我的做法是分层:公司级模板只锁定决策必需的字段,比如立项依据、里程碑与交付物、预算与资源投入、主要风险与应对、验收标准,这类字段通常控制在8到12个;业务线可以在公司级模板上做扩展,但不能删改公司级字段。
经验判断是,公司级字段占比不要超过单套模板总字段的40%,超过这个比例,一线就会开始出现大面积漏填和乱填。还有一个判断依据很实用:如果同一个字段在不同类型项目里填法完全不一样,说明它不该放在公司级,应该下放到业务线模板。
落地时必须给每套模板指定一个明确owner,变更走版本号,每季度集中评审一次,否则半年后你会看到十几个私下流传的“改良版”。
2. 项目模板到底做几套才算合理?怎么防止模板越做越多、最后没人用?
我们公司曾经一年内从3套模板膨胀到17套,几乎每个部门都说自己的项目特殊,必须要一套专属模板。结果到了年底一统计,有9套模板全年被使用的次数不超过5次,维护成本却一点没少。这件事之后我才真正理解,模板治理的核心不是“做够”,而是“做少”。
我的做法是只按两个维度切分:项目类型乘以管控强度。比如研发类轻管控、研发类强管控、交付实施类、预研探索类,通常3到5套就能覆盖绝大多数场景,超过5套就要警惕了。千万不要按部门做模板,部门会调整合并,交付模式相对稳定,按部门切出来的模板维护成本极高而且两年内必然作废。
判断模板是否该保留,用一个硬指标:模板使用率等于当期用该模板创建的项目数除以同期新建项目总数,健康线在80%以上;如果某套模板连续两个季度使用率低于20%,就强制合并或下线,不要讨论。另外可以加一个辅助指标,模板平均填写时长,如果超过20分钟,基本可以断定字段冗余,需要精简而不是培训。
3. 衡量项目模板制度的成效,管理层最该盯哪几个关键指标?
我见过太多管理层拿到汇报只看“我们上线了12套模板、覆盖了8个部门”,看着很热闹,但对业务没有任何说明力。我自己被追问过“这套制度到底有什么用”,当时答不上来,后来才逼着自己把指标重新设计了一遍。
建议只看四个指标。第一,模板采用率,用模板创建的项目数除以同期新建项目数,口径要固定成“创建时即选用模板”,中途补套模板的不算,健康值80%以上。第二,计划一次通过率,即项目计划首次评审通过的项目占比,或者反过来看计划变更率,用来验证模板是否真的提升了计划质量。
第三,过程数据完整率,也就是模板必填字段在项目结项时的实际填写完整度,这个指标能直接暴露“模板是走过场还是真在用”。第四,改善幅度,把启用模板后3个月的同类项目与启用前3个月做对比,看平均交付周期和返工次数的变化,通常口径拉平后改善5%到15%是合理区间,超过30%的多半是统计口径动了手脚。
要特别提醒的是,模板数量、字段总数、模板下载量这三类数字属于伪指标,不要放进管理层的考核看板。
4. 模板里的字段该强制必填还是允许跳过?卡太严一线抵触,放太松又没数据怎么办?
这个问题我在两个团队里踩过完全相反的坑:第一次是全字段必填,结果大家为了过流程,在描述里统一写“见邮件”,数据等于没有;第二次是几乎全部可选,半年后复盘发现连项目目标都没人填,根本没法做横向对比。后来我把它拆成了分级管控。
我的做法是把字段分三档。门禁级,不填写就无法通过阶段关口,比如验收标准、关键里程碑、风险应对预案,这类字段通常控制在6到10个,再多就会触发抵触。推荐级,系统给默认值,允许修改但不强制填写,比如工时估算方式、沟通机制。提示级,纯选填,用于沉淀经验。
同时必须配一个豁免机制:项目负责人可以对门禁级字段申请豁免,但要写明理由并被记录。判断依据就看豁免率,如果某字段的豁免率长期超过30%,说明是字段设计有问题,不是执行有问题,应该调整该字段的定义或降级,而不是加强考核。
另外建议把门禁级字段和阶段评审绑定,只在评审节点校验,不要做成随时弹窗提醒,后者对一线的干扰远大于收益。
文章包含AI辅助创作:项目模板流程与规范:管理层项目模板制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291043
读者评论
偏离率这个指标我实际推过,难点不在统计而在判定权。什么算偏离、谁来判定,让PMO判一线会觉得被审计,让一线自报又容易把偷懒包装成适配。文章说要填偏离理由,但没提判定归谁,这恰恰是落地最先卡住的地方。另外模板族听着合理,实际执行中扩展模块常常会变成默认全选,最后还是回到一刀切。
作为带项目的人,我更担心字段只增不减。那张偏离来源图里字段缺失一直占最大头,我的判断不是设计问题,而是一线赶进度时优先牺牲填写。如果不把填写动作绑到项目节奏上,比如迭代关闭前必须同步,光靠自动化卡流程,大家还是会拖到最后随便应付。模板治理得先回答什么时候填。
版本收敛度那段很有共鸣。我们换过项目管理工具,旧模板没版本号,光是对齐进行中到底包含哪几种状态就开了三次会。后来改成模板变更必须审批并列出受影响项目。不过成本层那笔账我算不清,维护人天好统计,省下的汇总时间很难量化,容易变成治理方自证。
