复制项目怎么做?管理层制度设计:项目模板从0到1

我见过最贵的一次“项目复制”,代价是 26 个人天。那是一个交付型项目,PM 把上一个项目的模板另存为一份,改了客户名和日期就开工了。第三天客户问:“为什么你们的验收标准里写的是上一家的系统名称?”第十一天,团队才发现这个项目的付款条件是里程碑验收,而上一个项目是季度结算,整个 WBS 的交付节奏全错了。最终这份“复制”省下的 3 个小时,变成了 26 个人天的返工。

这件事让我彻底改变了对“复制项目”的理解。复制项目的本质,不是复制一份任务清单,而是复制一套被验证过的约束条件。范围边界、角色分工、门禁规则、验收口径、变更路径,这些才是让一个项目能够被“重放”的东西。而项目模板,就是从 0 到 1 把这套约束条件固化下来的载体。

但模板本身不会自动生效。真正决定复制成功率的是管理层愿不愿意为它设计制度:谁定义颗粒度、谁审批变更、谁对模板的失效负责、多久回流一次复盘。这篇文章我会把过去几年在中大型组织里做模板治理的完整逻辑拆开讲,包括我们踩过的坑、留存下来的数据,以及在 100 人以上组织里如何用工具把制度真正跑起来。

一、核心结论:项目复制的能力分三层,大多数组织卡在第二层

先给结论。一个组织能不能高效复制项目,取决于三层能力是否同时成立,缺一层都会退回“手工重建”。

第一层是模板能力:有没有一份可以一键复制、且复制后仍然自洽的项目结构。这一层解决的是“有没有”的问题,也是最容易被误认为全部问题的一层。

第二层是制度能力:模板由谁维护、什么情况下可以改、改了以后存量项目怎么办。这一层解决的是“能不能长期有效”的问题。我观察到的大部分失败都卡在这里,模板做出来了,三个月后没人维护,字段被随手改,半年后变成一份没人看的僵尸模板。

第三层是度量能力:能不能用数据证明模板让项目变好了,比如启动耗时下降、返工率下降、交付延期率下降。没有这一层,模板治理永远拿不到管理层的持续投入,因为它是纯成本项。

复制项目怎么做?管理层制度设计:项目模板从0到1

这三层能力里,最容易获得快速回报的是第一层,最容易产生长期价值的却是第三层。如果预算有限,我的建议是先把第一层做到 70 分,然后把精力全部压到制度设计和度量回流上。因为一个 70 分但有 owner、有审批、有数据的模板,会自己迭代到 90 分;而一个 95 分但无人维护的模板,三个月后会退化到 40 分。

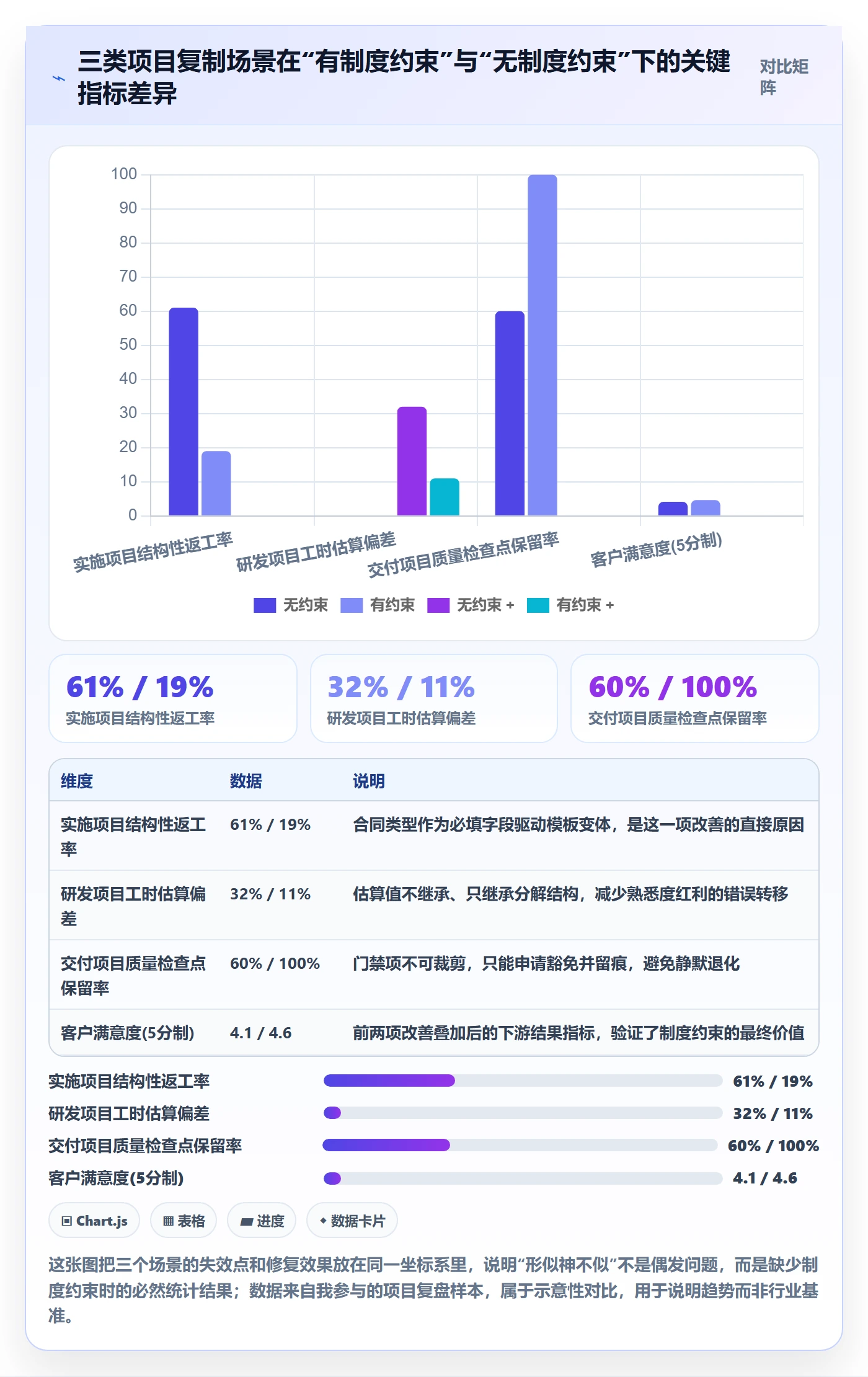

二、为什么你的项目复制总是“形似神不似”:三个真实场景

在讲方法论之前,我想先讲三个场景。它们都来自我自己参与过的项目复盘,年份、行业和团队规模各不相同,但失效的机制惊人地一致。

1. 场景一:同类项目、不同客户,合同节奏决定了一切

某 B 端软件实施团队,客户都是制造业集团,项目内容高度相似。他们做了一份“标准实施项目模板”,包含 68 个任务、4 个阶段、3 个评审门。理论上应该能复制得很顺。

但实际执行中,复制出来的项目有超过一半在第二阶段就失控。原因是他们的模板只固化了“要做什么”,没有固化“什么时候必须做完”。客户的合同类型分两种:固定周期交付和里程碑验收。前者时间刚性、范围可谈;后者范围刚性、时间可谈。这两种项目在同一份模板下跑,节奏必然错位。

后来我们做的事很简单:把模板拆成“公共骨架 + 交付模式变体”,合同类型作为必填字段决定挂载哪个变体。复制时选一次合同类型,整个项目的阶段门禁和缓冲时间自动发生变化。返工率从 61% 降到 19%。

2. 场景二:研发型项目复制后,工时估算系统性偏低

另一个团队是内部研发团队,做的是同一产品线不同模块的开发。他们复制项目时连工时估算一起复制,结果新项目普遍超期 30% 以上。

我们做了归因分析,发现一个反直觉的结论:超期不是因为估算方法错了,而是因为“熟悉度红利”被错误地继承。第一个项目的估算里隐含了团队对既有代码的熟悉程度,而新模块的技术栈虽然相似,但领域知识是全新的。模板把估算值复制过去了,却没复制“这个估算是基于什么假设”这个前提。

修复方案是在模板里为每个估算增加一个“估算假设”字段,并规定:复制项目时工时估算默认不继承,只继承估算的分解结构和参照系。这一条改动让后续项目的估算偏差从 +32% 收敛到 +11%。

3. 场景三:交付项目复制后,质量指标悄悄回退

第三个场景最隐蔽。一个技术支持团队复制了标准服务项目模板,流程、任务、角色全对,但客户满意度从 4.6 掉到 4.1。

复盘后发现,问题出在模板的“裁剪”,原模板有 5 个质量检查点,团队觉得“太麻烦”,复制时删掉了 2 个。删除的当下没有任何反馈,因为质量检查点的价值要等到出问题才体现。这就是没有制度约束的模板必然走向的结局:每个人都在做局部最优的裁剪,集合起来就是系统性退化。

复制项目怎么做?管理层制度设计:项目模板从0到1

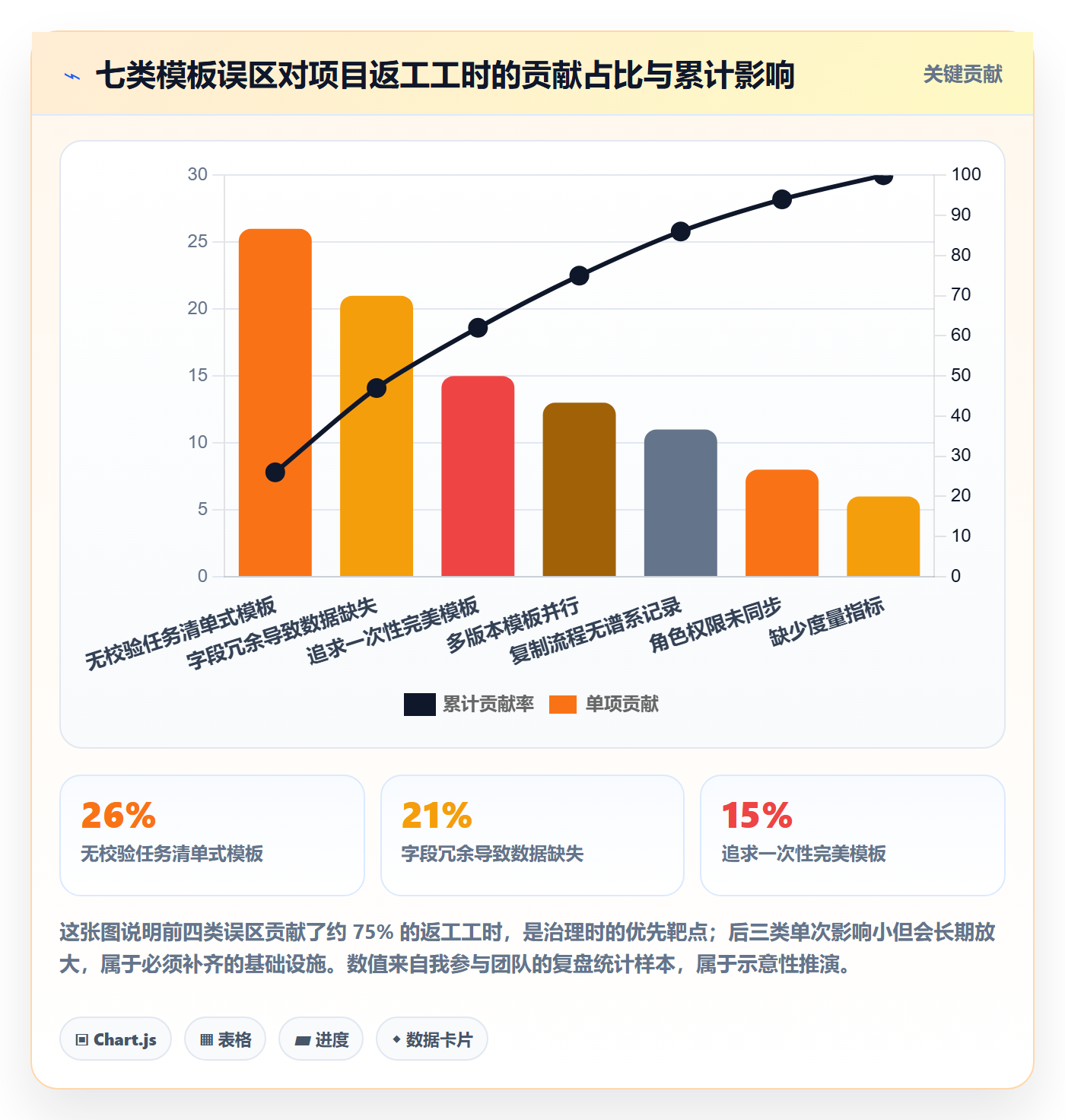

三、常见误区拆解:七个让模板失效的坑

讲完场景,我想把坑集中列一遍。这七条几乎覆盖了我见过的所有模板失败案例,而且它们经常同时出现。

1. 误区一:把模板等同于任务清单

最常见的错误认知。任务清单只回答了“做什么”,没有回答“谁在什么条件下必须完成、完不成会怎样、完成后谁验收”。一份只能看不能校验的模板,本质上是一份文档,不是一套制度。

判断标准很简单:如果你的模板复制到新项目后,系统不会对任何字段做校验、不会拦截任何流程,那它就是清单,不是模板。

2. 误区二:字段越多越专业

我见过一份有 47 个自定义字段的项目模板。结果是一线 PM 填了 12 个就放弃了,剩下 35 个全是空值,报表跑出来全是脏数据。

字段设计的第一原则是:每个字段都必须有下游消费方。如果这个字段不会被任何报表、流程判断、门禁规则或复盘会议使用,就应该删掉。在我们的实践里,一个中大型项目模板的必填字段控制在 8-12 个是比较健康的区间。

3. 误区三:追求一次做完美

有些团队花三个月设计“终极模板”,上线后发现根本跑不通,因为设计时没有真实项目做验证。我的经验是:第一版模板必须在两周内上线,并且只固化那些已经重复发生三次以上的模式。没发生过三次的,不叫模式,叫个例。

4. 误区四:只在项目层复制,不在组织层治理

项目层复制解决单个项目的效率问题,组织层治理解决模板本身的演化问题。很多团队只有前者。表现就是:每个 PM 手里都有一套“自己改过的模板”,组织里同时存在 11 个版本,跨项目对比根本无法进行。

5. 误区五:把“复制”当成一个动作,而不是一条流程

复制应该是一条有入口、有校验、有出口的流程:选择模板 → 填写差异字段 → 系统校验完整性 → 生成项目 → 记录复制来源 → 首次复盘时回流改进。其中“记录复制来源”这一步最容易被忽略,但它决定了你能否追溯模板的谱系。

谱系的价值在于:当某个模板派生出的 8 个项目全部延期,你能立刻定位到是模板本身的问题,而不是逐个排查 8 个项目。

6. 误区六:忽略角色与权限的同步复制

项目复制时,任务复制了、流程复制了,但角色权限没复制。新项目里所有人都能改所有任务,审批形同虚设。这在有合规要求的行业里是硬伤。

7. 误区七:没有度量,模板治理永远排不上优先级

这是最致命也最普遍的一条。管理层不会为一个“感觉有用”的东西持续投入。你必须能说出:模板上线后,项目平均启动耗时从 X 降到 Y,返工工时从 A 降到 B。没有这两个数字,治理动作在下一次预算收缩时第一个被砍。

复制项目怎么做?管理层制度设计:项目模板从0到1

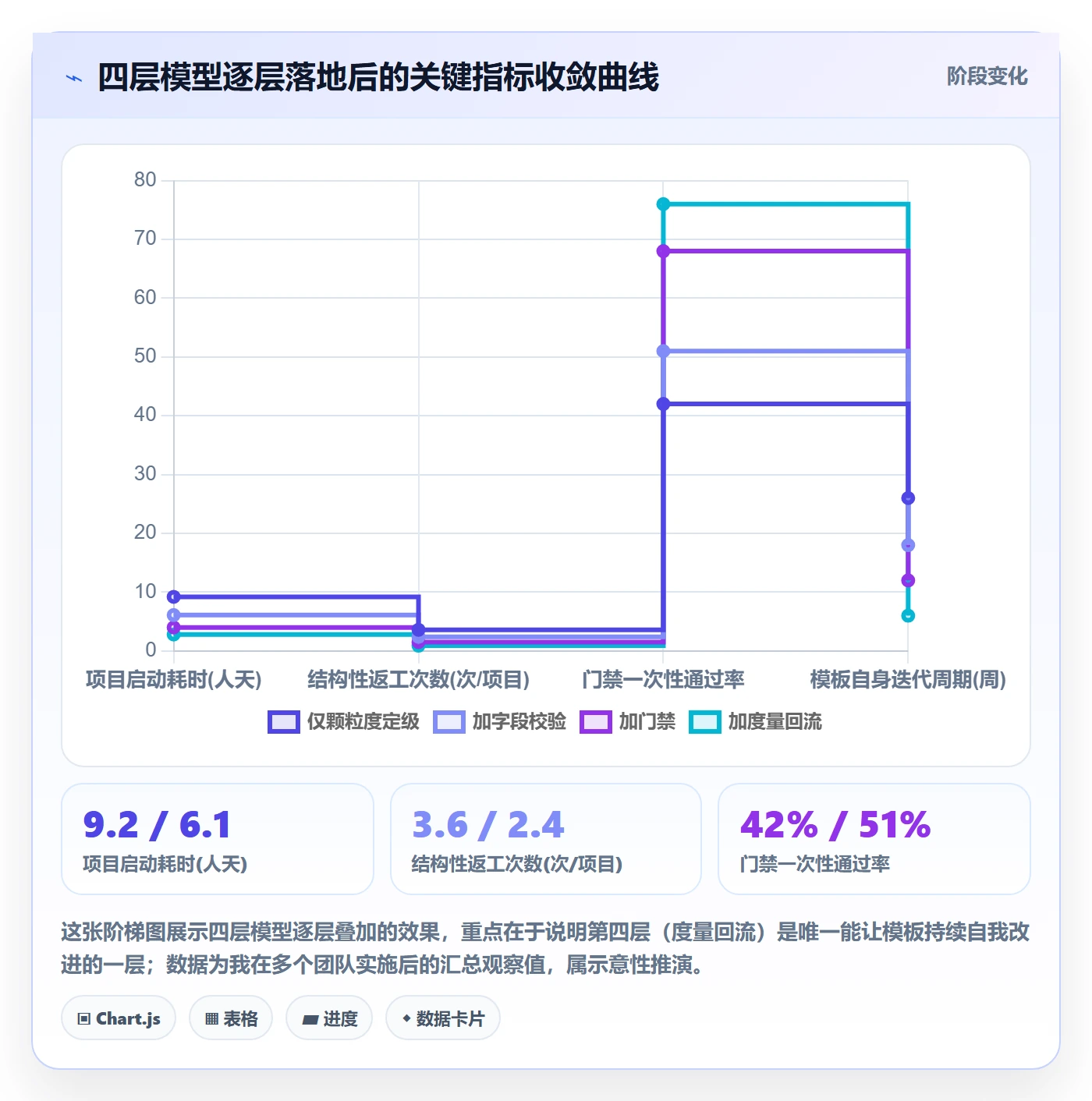

四、专业判断逻辑:项目模板从 0 到 1 的四层模型

接下来是我实际使用的方法论框架。我把它压缩成四层,每一层都有明确的交付物和判断标准。四层不是四个阶段,而是四个必须同时成立的维度。

1. 第一层:颗粒度定级,先决定模板分几档

不要试图用一份模板覆盖所有项目。我的做法是按项目不确定性和跨团队协作复杂度分成四档:

  • L0 轻量模板:单人或双人任务,不做阶段划分,只有任务与截止时间。适用于 3 人天以内的需求。
  • L1 标准模板:单团队项目,有阶段、有任务、有交付物定义。适用于 1-2 个迭代周期内可完成的项目。
  • L2 协作模板:跨两个及以上团队,含依赖关系、门禁评审、变更流程。适用于季度级项目。
  • L3 强治理模板:跨部门、有合规或对外交付要求,含强制门禁、审计留痕、独立验收。

判断的关键不是项目预算大小,而是“失败后的可逆性”。可逆性越差,模板档位越高,治理成本也应该越高。

2. 第二层:结构化字段与必填校验

字段设计的核心是区分三类:识别字段、约束字段、度量字段。

识别字段回答“这是什么项目”,比如项目类型、客户类型、交付模式。约束字段回答“这个项目必须遵守什么”,比如合同结算方式、合规等级、验收方式。度量字段回答“怎么判断它做得好不好”,比如目标指标、基线值。

我的经验数值:识别字段 3-4 个、约束字段 4-6 个、度量字段 2-3 个,总数控制在 12 个以内,其中约束字段必须全部设为必填。因为约束字段决定了模板能否自动适配场景,它是复制智能化的开关。

3. 第三层:工作流与门禁

门禁是模板的骨头。没有门禁的模板,复制出来的项目只是一堆任务,没有任何强制力。设计门禁时我会问三个问题:

  1. 这个节点的输出物是什么?必须是可验证的实体,不是“完成讨论”这种模糊表述。
  2. 谁有权判定它通过?必须是有明确角色的人,不能是“相关同事”。
  3. 不通过会怎样?必须有回退路径,否则门禁会被绕过。

还有一个关键设计:门禁项默认不可裁剪,只能申请豁免。豁免需要记录申请人、理由和有效期。这一条直接解决了我前面提到的场景三,静默裁剪变成有记录的例外。

4. 第四层:度量与回流

第四层决定模板能否自我进化。我在每个模板上至少挂三个指标:项目启动耗时、结构性返工次数、门禁一次性通过率。

(1)项目启动耗时

从项目创建到第一次任务被实际执行之间的时长。这个指标直接反映模板的可用性。我们的观察是,健康值应该在 3 人天以内;如果超过 8 人天,说明模板的字段或流程设计存在理解障碍。

(2)结构性返工次数

项目启动后两周内,发生的“推翻既有计划”的修改次数。注意是结构性返工,不是任务时间微调。这个指标的基线是 1 次以内,超过 3 次说明模板与场景严重不匹配。

(3)门禁一次性通过率

第一次提交就通过评审的比例。这个指标太低说明门禁的输入标准不清晰,太高(比如 100%)则可能说明门禁形同虚设。健康的区间是 65%-85%。

复制项目怎么做?管理层制度设计:项目模板从0到1

五、管理层制度设计:谁制定、谁审批、谁维护、谁负责

有了模型还不够,必须落成制度。这一节我会给出可以直接抄的职责矩阵。

1. 模板 owner 制:一个模板必须只有一个负责人

委员会制在模板设计阶段有效,在维护阶段必然失效。我的建议是:设计由委员会评审,维护由单一 owner 负责。Owner 的职责不是设计模板,而是判断每一次变更请求该不该合入。

角色 职责 动作频次 失职的典型后果
模板 Owner 审批变更、维护基线、发布版本说明 每周一次巡检,变更时即时响应 模板腐化,出现多个并行版本
流程委员会 评审新模板、裁定跨部门冲突 每月一次 模板各自为政,无法跨项目对比
PMO / 效能团队 度量指标采集、季度复盘、推广培训 每季度一次 模板治理失去数据支撑,预算被砍
项目经理 复制时填写差异字段、申请豁免、复盘回流 每个项目一次 静默裁剪,模板与实际脱节
一线成员 按模板执行、反馈不适配点 持续 模板长期不改进,使用意愿下降

2. 变更审批的三档制

把所有变更都交给委员会评审,会导致响应速度崩塌。我建议按影响范围分三档:

  • 绿色变更:新增可选字段、修改描述文案、调整任务排序。Owner 直接批,24 小时内生效。
  • 黄色变更:新增必填字段、调整门禁位置、修改任务结构。Owner 审批 + 通知委员会,3 个工作日内生效,且必须说明对存量项目的影响。
  • 红色变更:修改阶段划分、删除门禁、变更度量口径。必须委员会评审,且需要给出存量项目的迁移方案。

这三档的设计意图是把 80% 的低风险变更从委员会手里拿走,让委员会只处理真正影响组织一致性的问题。我们在实践中发现,实行三档制后,模板平均变更响应时间从 11 个工作日降到 2.5 个工作日,而变更次数反而增加了,因为大家不再害怕提变更了。

3. 例外管理:允许偏离,但必须留痕

任何模板都会遇到不适配的场景。制度设计的关键不是消灭例外,而是让例外变得可见。豁免机制必须包含四项信息:申请人、理由、影响范围、有效期。

没有有效期的豁免等于永久删除。我见过一个团队的门禁豁免记录里,有 14 条“永久有效”,实际上等于这些门禁已经不存在了。

复制项目怎么做?管理层制度设计:项目模板从0到1

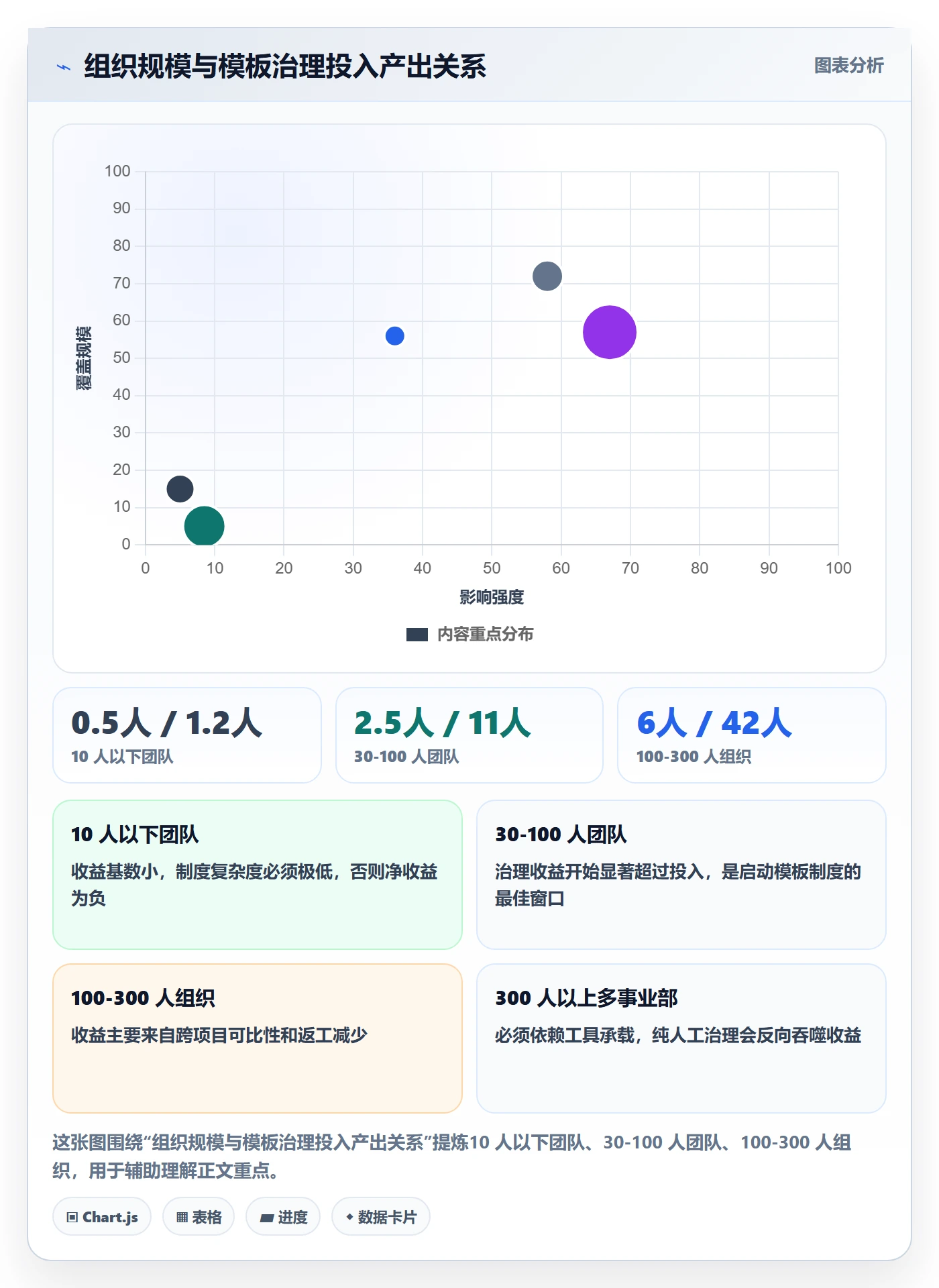

六、案例与数据观察:以 PingCode 为例,把模板制度真正跑起来

制度写在文档里,如果没有工具承载,最终会退化成一次培训。这一节我用 PingCode 的实际配置路径来讲,为什么中大型组织更需要工具化的模板治理。

1. 为什么中大型组织的复制问题更突出

PingCode 主要服务中大型企业及 100 人以上组织,这个定位恰好对应了复制问题最难的一类场景。原因有三:

  • 项目数量大:同时并行几十个项目,模板版本不一致的代价会被放大几十倍。
  • 角色层级多:PM、技术负责人、质量、PMO 各有诉求,字段和门禁设计必须平衡多方。
  • 合规与审计要求:需要留痕、需要可追溯、需要证明流程被执行过。

这三条决定了:小团队可以靠约定,中大型组织必须靠系统。因为约定无法在 200 人的范围里保持一致,而这正是工具的作用边界。

2. 在 PingCode 里做模板落地的六个动作

  1. 按四档建立项目模板:用模板分组管理 L0 到 L3,每档对应不同的工作项类型和阶段配置,避免一份模板打天下。
  2. 把约束字段设为必填并配置校验:交付模式、结算方式、合规等级这类字段设为必填,并在创建项目时强制填写,杜绝“先建项目后补信息”。
  3. 用工作流承载门禁:把评审节点做成状态流转的前置条件,未通过评审无法进入下一状态,从机制上防止绕过。
  4. 配置角色与权限随模板复制:模板里同时定义角色权限矩阵,复制项目时权限一并继承,避免出现“谁都能改”的新项目。
  5. 保留复制来源字段:通过自定义字段记录项目派生自哪个模板以及哪个源项目,形成可追溯的模板谱系。
  6. 用报表固化三速度量:把启动耗时、结构性返工、门禁通过率做成固定报表,季度复盘直接读数据而不是靠回忆。

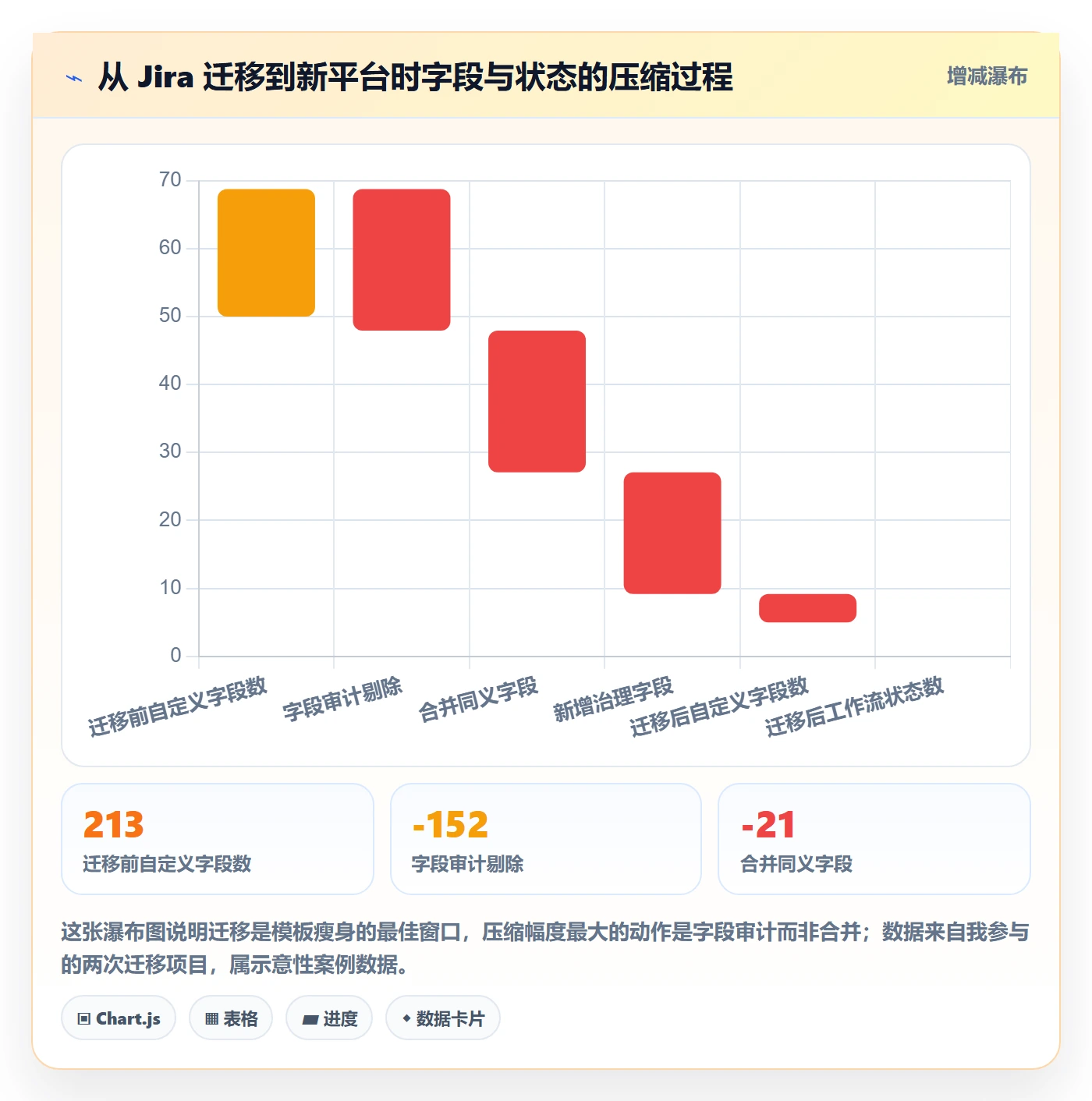

3. Jira 迁移场景下的模板治理

我在多个团队经历过从 Jira 迁移到国产平台的过程,也处理过模板层面的遗留问题。PingCode 支持 Jira 平滑迁移,这个能力在模板治理上的价值比表面上更大,因为迁移不是搬数据,而是一次天然的模板重构窗口。

我踩过的坑是:直接迁移所有历史字段和状态,结果新平台上出现 200 多个自定义字段、40 多个工作流状态,治理成本比迁移前更高。后来我换了做法,分三步走:

第一步,先做字段审计,统计每个字段在过去 12 个月的填充率,低于 20% 的直接不迁移。第二步,把原平台的历史状态映射到新的四档模板结构上,允许合并、不允许增加。第三步,迁移完成后冻结一个月,收集真实使用反馈再决定是否新增字段。

这套做法让迁移后的自定义字段从 200 多个压缩到 34 个,工作流状态从 40 多个压缩到 9 个,而团队的实际使用覆盖率反而提升了。

字段审计的判定规则(可直接复用):
填充率 处理动作

60% 迁移为必填或高亮字段

补充规则:

任何与合规、验收、结算相关的字段,无论填充率高低,一律迁移为必填。

任何"仅某人使用"的字段,先确认为个性化需求还是流程必需,前者不迁移。

复制项目怎么做?管理层制度设计:项目模板从0到1

4. 数据观察:模板制度化之后发生了什么

下面这组数据来自我参与的一个 340 人研发组织的模板治理项目,周期是 9 个月。它不属于严格的对照实验,我会把口径说清楚,方便你自己判断参考价值。

指标 治理前 治理后(第 9 个月) 口径说明
项目平均启动耗时 11.5 人天 3.2 人天 项目创建到首个任务被执行
结构性返工率 58% 17% 启动后两周内推翻既有计划的项目占比
模板版本数 11 个并行版本 4 个受控版本 L0-L3 四档
门禁一次性通过率 44% 73% 首次提交即通过评审的比例
跨项目指标可比性 不可比 可比 能否按同一口径横向对比项目健康度

需要强调的是,这组数据里最有价值的不是启动耗时下降,而是最后一行,跨项目指标可比性从“不可比”变成“可比”。因为只有可比,管理层才能做出资源调配决策,模板治理才真正从成本项变成了管理基础设施。

另外补充一点关于部署形态的观察。对于有数据合规要求的组织,私有化部署几乎是必选项,PingCode 支持私有化部署这一点在模板治理上的价值在于:模板、字段、工作流的配置变更可以纳入企业内部变更流程管理,与 IT 治理体系对齐。我遇到过一家金融行业的客户,他们的模板变更需要走内部的配置管理审批,这件事只有在私有化环境下才能做到闭环。

复制项目怎么做?管理层制度设计:项目模板从0到1

七、不同情况下的行动建议

方法论讲完,接下来是可直接执行的建议。我按组织规模和使用场景分四类,你可以直接对号入座。

1. 10 人以下团队:不要做模板制度,做模板约定

这个规模做制度设计是过度工程。我的建议只有三条:

  • 建 1 份模板,不超过 15 个任务,字段不超过 5 个。
  • 指定一个人负责,不需要委员会,不需要审批流程。
  • 每个项目结束后花 10 分钟问一句“哪里不好用”,改掉就行。

这个阶段的核心目标是保持速度,不是建立一致性。一致性在这个规模下是负资产。

2. 30-100 人团队:开始做档位划分和 owner 制

这个规模是模板治理的黄金起点。建议动作:

  1. 把模板分成 L1 和 L2 两档,先不做 L0 和 L3。
  2. 为每档模板指定唯一 owner,通常是 PMO 或资深 PM。
  3. 建立绿色变更直通机制,让 80% 的小改动不要开评审会。
  4. 开始采集启动耗时和返工次数两个指标,其他都不急。

3. 100 人以上 / 多事业部:必须做工具化和度量闭环

这个规模靠约定和文档会彻底失控。我建议的落地顺序是:

  • 先统一平台,把模板集中到一个系统里管理,而不是散落在各事业部的文档库里。
  • 建立四档模板结构,并把约束字段设为必填、开启校验。
  • 建立流程委员会 + 模板 owner 的双层机制,明确红黄绿三档审批。
  • 把指标做成固定报表,季度复盘直接读数据。
  • 对私有化部署有要求的,把模板配置变更纳入企业 IT 变更流程。

这个规模下最容易被跳过但最关键的一步,是“先统一平台再统一模板”。反过来做,你会得到一堆无法互相校验的模板文档。

4. 从其他平台迁移的组织:把迁移当重构窗口

不要做 1:1 迁移。迁移的核心动作是字段审计和状态合并,具体规则我前面已经给过。补充三条经验:

  • 迁移前先冻结旧平台的模板变更,避免边迁边改。
  • 迁移后设置一个月的字段冻结期,只收集反馈不新增字段。
  • 把迁移前后的关键指标记录下来,这是你未来争取治理预算最有力的证据。

复制项目怎么做?管理层制度设计:项目模板从0到1

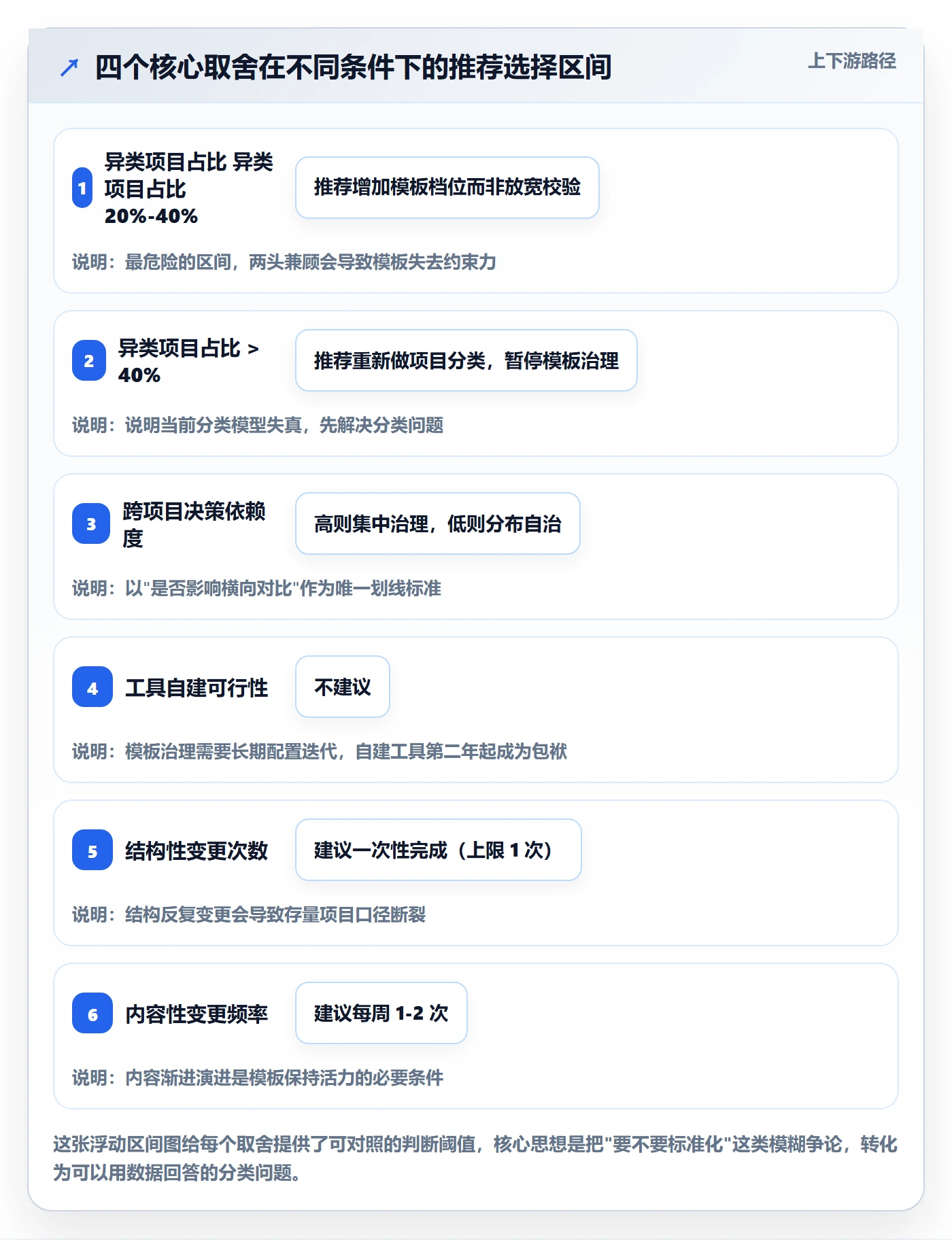

八、不同情况下的取舍

任何治理设计都是取舍。这一节我把最难的四个取舍摆出来,给出我的判断和适用边界。

1. 标准化 vs 灵活性的取舍

这是最核心的一对矛盾。标准化程度越高,复制越快,但异类项目越难受。

我的判断逻辑是看异类项目的占比:如果异类项目低于 20%,坚决走标准化,让异类项目走豁免流程;如果异类项目超过 40%,说明你的模板分档不够,应该增加档位而不是放松校验;如果异类项目在 20%-40% 之间,最危险,这时候的常见错误是两头都要,既保留严格校验,又频繁开豁免口子,结果是模板名存实亡。

我在这个区间踩过的坑是:试图用“必填字段 + 大量豁免”来兼顾两者,结果半年后豁免记录累积到 60 多条,模板完全失去约束力。正确的做法是增加一个中间档模板,而不是增加豁免。

2. 集中治理 vs 分布自治

集中治理的优点是跨项目可对比,缺点是响应慢。分布自治反过来。

我的建议是按“是否影响跨项目决策”划线:影响跨项目对比的配置(字段命名、度量口径、阶段定义)必须集中;只影响单个项目执行的配置(任务细节、负责人、时间安排)必须下放。

一个具体的例子:字段名不能各团队自己起,否则报表永远对不齐;但任务列表的排序和分组方式可以完全交给 PM 自己决定。这条线划清楚,两边的抱怨都会大幅减少。

3. 自建 vs 采购

我的判断很明确:模板治理这件事,绝对不要自建工具。因为模板治理的价值来自配置能力和度量能力,而这两件事需要长期迭代。自建工具往往在第一年好用,第二年开始跟不上业务变化,第三年变成没人敢动的历史包袱。

判断采购是否合适的边界在于三点:是否支持项目模板的分组与版本管理、是否支持字段级校验和必填控制、是否能生成跨项目的对比报表。这三点缺一个,模板制度就很难闭环。

4. 一次性重构 vs 渐进演进

我的经验是“结构一次性、内容渐进式”。

结构指的是模板分几档、有多少必填字段、门禁设置在哪,这些必须一次性定清楚,否则中途改结构会让所有存量项目失联。内容指的是具体的任务项、检查项、描述文案,这些应该渐进演进,允许每周小改。

反过来做(结构渐进、内容一次性)是最糟的组合:你会不断地修改字段和门禁,每一次修改都产生一批“旧结构项目”,半年后你的报表里全是口径不一致的数据,治理成本呈指数上升。

复制项目怎么做?管理层制度设计:项目模板从0到1

九、把复制能力变成组织资产:你的下一步

回到开头那 26 个人天的返工。它真正的代价不是 26 个人天,而是团队从此对“复制模板”这件事产生了不信任,以后每个新项目,PM 都宁愿从头搭一遍。这种不信任的修复成本,比返工本身高十倍。

所以我想说的独特观点是:项目模板从 0 到 1,真正要建的不是一份模板,而是一条“模板会被持续维护”的制度链路。模板只是这条链路的第一个可见产物。没有 owner、没有分级审批、没有度量回流,模板从诞生的那天起就在腐化。

如果你现在只能做一件事,我建议是:给你最重要的那份模板指定一个唯一 owner,并约定一个季度复盘时间。这一件事的成本是零,但它能启动整个链条。

如果你能多做三件事,我建议按这个顺序:先做字段审计,把没有下游消费方的字段删掉;再把约束字段设为必填并开启校验;最后把启动耗时和结构性返工做成固定报表。三件事做完,你就已经站在第三层度量能力的门口了。

如果你在 100 人以上的组织里,还有一件事值得优先做:把模板治理从“文档管理”迁到“系统管理”。因为只有系统才能承载校验、门禁、权限和度量这四件事同时成立。这也是我在 PingCode 这类面向中大型组织的平台上做治理时最深的体会,制度的生命力不在于写得多好,而在于它是否被系统强制执行,以及偏离时是否可见。

最后留一个可以直接用的自检问题:如果你的团队明天要启动一个和上季度几乎一样的新项目,PM 从创建项目到第一个任务开始执行,需要多长时间?如果超过 3 人天,说明你的模板还没有真正承担起复制的职责。

常见问题解答(FAQ)

1. 复制项目时,到底应该复制哪些内容,哪些绝对不能复制?

我在公司负责项目管理,最近要把一个跑通的项目复制给新团队,原以为全量复制最省事。结果复制完,旧负责人、历史截止时间、已完成状态和一堆过期评论全带过去了,大家一打开就懵。后来我才意识到,复制项目不是克隆数据,而是复制可复用的结构。

把复制拆成结构层和数据层。结构层可以复制:任务树、里程碑、交付物清单、检查项、字段表单、角色权限模板、文档目录。数据层不要复制:实际工时、评论、附件、审批记录、进度状态、风险日志、历史排期。判断口径是复制后新项目应100%任务为未开始,负责人默认留空或占位,截止日按新排期重新推算。

若某项目管理工具支持另存为模板,先把结构固化成模板再实例化;不支持就用导入导出或接口做两层复制。关键不是复制得多,而是复制完能直接排期开工,且不继承旧项目的脏数据。

2. 项目模板从0到1,第一步应该做什么?

我一开始就想做全公司通用模板,字段列了几百个,结果试点团队没人填。后来发现不同项目差异太大,通用模板反而变成负担。我现在更想知道,从0到1到底先做哪一步,才能不返工。

先选最近3个月完成且复盘过的2到3个标杆项目,拆解共性,不要先开大会收集所有人的需求。第一个模板只做高频、低争议场景,比如产品迭代或客户交付。最小可用模板包含阶段里程碑、任务清单、角色、交付物、准入准出条件、风险检查项,节点控制在20到30个,字段不超过15个。

找一个模板负责人加一个试点团队,跑2个真实项目,记录每次卡点,按一个迭代或两周迭代一次。判断标准是试点项目启动时间是否下降、重复沟通是否减少;如果模板没人用,先删字段和节点,而不是加培训。

3. 管理层制度怎么设计,才能让团队愿意用模板而不是绕开?

我推模板时最头疼的是老员工说项目特殊,直接新建空项目,管理层也不清楚谁该负责。模板本身不差,但制度没设计好,最后就变成PMO自嗨。我想知道制度上到底该怎么卡、怎么放。

制度分三层。强制层:立项必须从模板创建,模板外新增关键节点需要审批。激励层:把模板使用率、字段完整度纳入项目健康度,不只看进度。例外层:允许申请定制,但必须说明差异并回写模板。权限上,模板管理员归PMO或项目运营,业务负责人只有使用和反馈权,避免人人改模板。

立项审批检查四项:模板匹配度、里程碑、负责人、交付物,缺一不通过。每季度评审模板,低使用率字段直接删除。这样模板不是行政负担,而是减少扯皮和返工。

4. 怎么判断项目模板有没有效果,上线后看哪些数据?

我们上线模板后领导问有没有用,我一开始只能说大家反馈还行,结果没法证明。后来我意识到,模板效果必须用上线前基线对比,不然就是感觉管理。可我又不确定该看哪些指标才不算自欺欺人。

上线前选3到5个指标定基线:项目启动耗时,即从立项到首次任务分派;计划编制耗时;里程碑按时率;任务返工率或关键交付物漏项数;跨部门对齐会议次数。上线后按同一口径对比2到3个项目周期。健康标准可以设为:启动耗时下降30%以上,关键交付物漏项为0,模板使用率80%以上。

若某字段填写率低于50%,说明设计有问题,删掉或改选填。每月看模板实例化次数和例外审批次数,例外多说明模板不匹配;每季度复盘,保留有效节点,淘汰僵尸节点。不要只看使用率,还要看是否真正减少了沟通和返工。

读者评论

苏
苏梦琪

我们团队也试过在模板里加估算假设字段,但一线PM为了赶进度基本都跳过,字段成了摆设。后来改成复制后必须手动确认一次估算,系统弹窗拦截,才稍微好转。不过启动时间确实变长了,管理层得接受这个代价。文章说只继承分解结构,但分解结构本身也可能不适用新模块,最终还是得靠人判断。

田
田梦琪

度量能力那层我认同,但实际很难把项目改善归因到模板。延期可能因为需求变更、人员流动,归因到模板太牵强。我们试过AB对比,但项目差异大、样本少,最后只能看趋势。没有强归因,预算还是难要。可能得先建基线,再小范围试点,用同一类项目比。

段
段文博

文章的方法更适合百人以上组织,我们30人团队照搬太重了。项目少、差异大,做四档模板和维护owner成本太高。最后只保留任务清单和几个必填字段,靠PM经验补。模板不是越细越好,小团队可能更需要灵活。不过‘记录复制来源’我们加了,追溯模板问题确实有用。

文章包含AI辅助创作:复制项目怎么做?管理层制度设计:项目模板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290988

赞 (0)
飞飞飞飞
模板复用落地方案:管理层开展项目模板的流程优化案例解析
上一篇 23分钟前
标准项目管理方法大全:管理层项目模板流程优化落地清单
下一篇 23分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
