模板权限流程与规范:管理层项目模板流程优化关键指标

我给三家中大型研发组织做过项目模板与权限的治理诊断,印象最深的一家是 900 人规模的硬件+软件混合研发公司:两年时间里,项目模板从 12 个扩到 58 个,结果项目按期交付率反而掉了 6 个百分点,平台团队的权限工单量涨了 3 倍。管理层的第一反应是”模板太多、权限太乱,砍掉一半”。但真正的问题不是数量,而是他们一直把”模板权限流程”当成一堆配置文件来管,从来没有把它当成一条可以被测量、被优化、被持续运营的流水线。

这篇文章要回答的就是:这条流水线到底该看哪些指标、为什么这么看、以及不同规模的团队该怎么落地。

一、核心结论:模板权限治理看的是”流速与摩擦”,不是模板数量

先把结论放在最前面:模板权限流程优化的关键指标应该分三层,效率层看”新项目从零到可开工要多久”,风险层看”越权与权限残留有多少”,治理层看”维护这套东西的人力和它随规模增长的速度”。很多团队只盯第一层,结果越优化越乱;也有团队只盯第三层,结果把流程做得又重又慢。

我在实际项目里通常把指标压缩到 8 个。管理层只需要看其中 3 个:新项目冷启动时长、影子模板率、权限相关事故数。PMO 和平台团队看全部 8 个,用来定位瓶颈到底卡在哪一层。

层级 指标 计算口径 建议基线(中大型组织) 主要读者
效率层 新项目冷启动时长 立项审批通过到项目可正常开工的中位小时数 ≤ 4 小时 管理层 / PMO
效率层 模板复用率 用官方模板实例化的项目数 ÷ 适用项目总数 ≥ 75% PMO
效率层 权限生效等待时长 权限申请提交到实际生效的中位时长 自动 ≤ 30 分钟,需审批 ≤ 4 小时 平台团队
风险层 影子模板率 未登记的自建模板数 ÷ 全部在用模板数 ≤ 10% 管理层 / 安全
风险层 权限残留率 项目结束后 30 天仍未回收的授权数 ÷ 应回收授权数 ≤ 5% 安全 / 审计
风险层 越权访问拦截数 每千活跃用户每月被拦截的越权尝试次数 不为 0,趋势下降即可 安全
治理层 模板漂移度 实例相对模板基线的字段 / 状态 / 角色偏离项数的中位数 ≤ 8 项 PMO
治理层 单人维护承载力 每名平台管理员支撑的活跃项目数 ≥ 120 个 管理层

为什么是这 8 个而不是别的?因为它们构成了一个闭环:模板漂移度解释复用率为什么低,复用率低解释冷启动为什么慢,冷启动慢又解释业务为什么绕开官方模板去自建,自建就产生了影子模板和权限残留。任何一个环节单独看都是现象,串起来才是因果链。

优化的顺序也很关键。我的经验是:先做权限模型收敛,再做模板分层,最后才做流程自动化。顺序反过来做,几乎一定会返工。原因很简单,模板结构决定了权限的粒度,权限粒度又决定了自动化的可行边界,从下往上改,前面的地基一动,上层全部重做。

模板权限流程与规范:管理层项目模板流程优化关键指标

二、背景与真实场景:模板权限是怎么一步步失控的

1. 一个 900 人研发组织的三次模板扩张

第一次扩张发生在业务线从 2 条变成 4 条的时候。每条业务线的研发流程确实有差异,硬件线要串行评审,软件线要双周迭代,于是各自复制了一份模板。这个阶段看起来完全合理,模板从 12 个变成 23 个。

第二次扩张发生在引入质量门禁之后。因为门禁规则写在模板里,每条业务线的每个项目类型都要定制,模板变成 41 个。这时候已经没人能说清哪个模板对应哪类项目了。

第三次扩张最隐蔽:业务部门发现走官方模板申请权限要等流程,索性自己复制一份,改个名字当私有模板用,权限跟着模板一起带走。这就是影子模板。到最后,官方登记的 58 个模板之外,还有 39 个影子模板在跑,其中 22 个的创建者已经离职。

2. 管理层真正关心的其实只有三件事

我在向管理层汇报时发现,他们对”模板数量””字段规范度”这类指标几乎没有反应,真正会追问的只有三件事:新项目多久能开工、会不会出事、要养多少人维护。这也正是我把指标体系收敛成三层的现实依据。

换句话说,效率层的冷启动时长、风险层的事故与残留、治理层的单人承载力,才是能进管理层仪表盘的指标。其他指标是给执行团队定位问题用的”手术刀”,不是给管理层看的”温度计”。

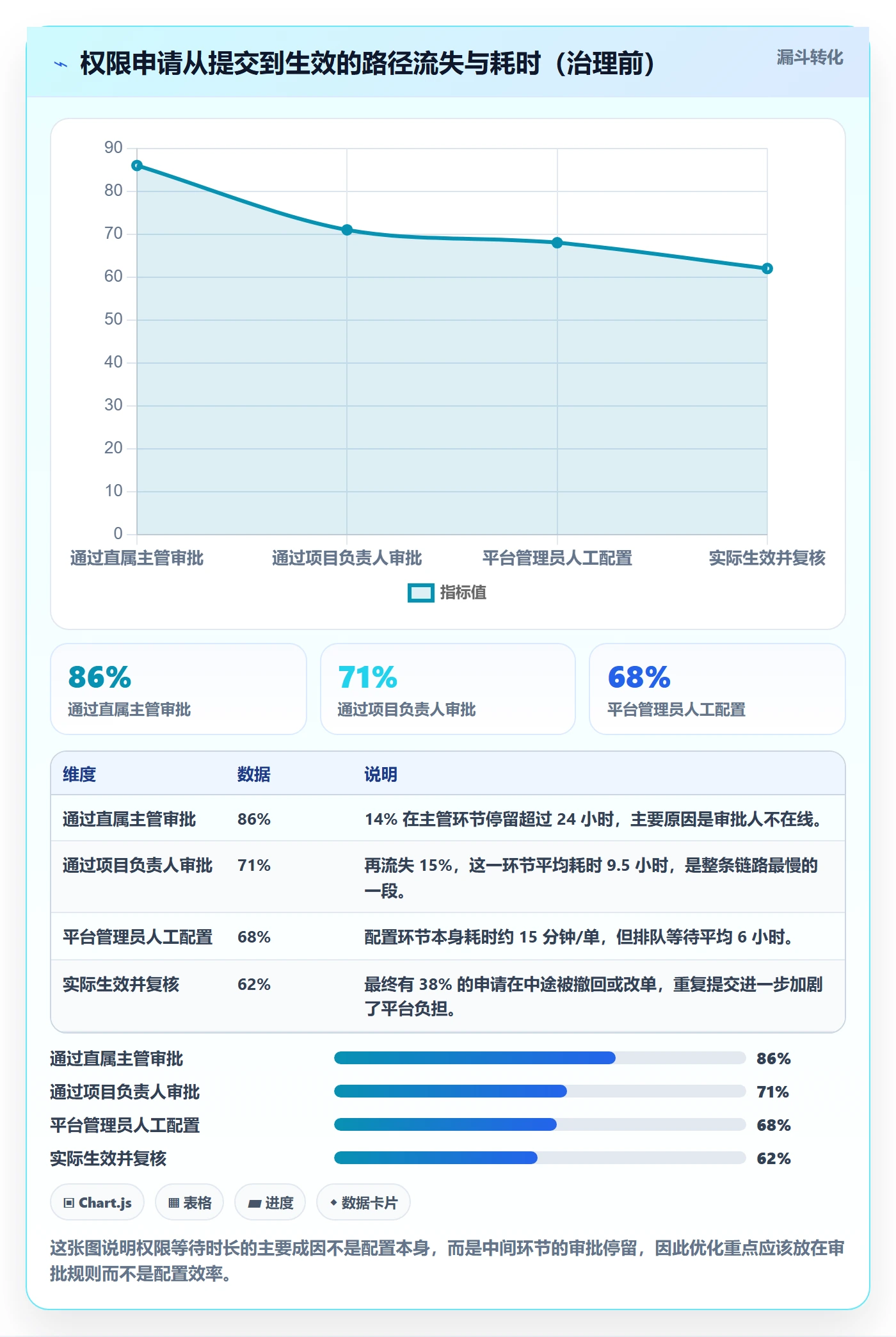

3. 权限为什么一定会成为模板治理的瓶颈

模板解决的是”结构复制”,权限解决的是”结构复制之后谁能动它”。这两件事天然耦合:模板里定义了角色,角色背后绑定了权限,权限又决定了项目数据的可见范围。

问题在于,模板是可以被快速复制的,权限却不能。模板复制一次只花 5 分钟,权限重新配置和审批可能要走 3 天。复制速度与授权速度之间的落差,就是影子模板和权限残留的温床。

模板权限流程与规范:管理层项目模板流程优化关键指标

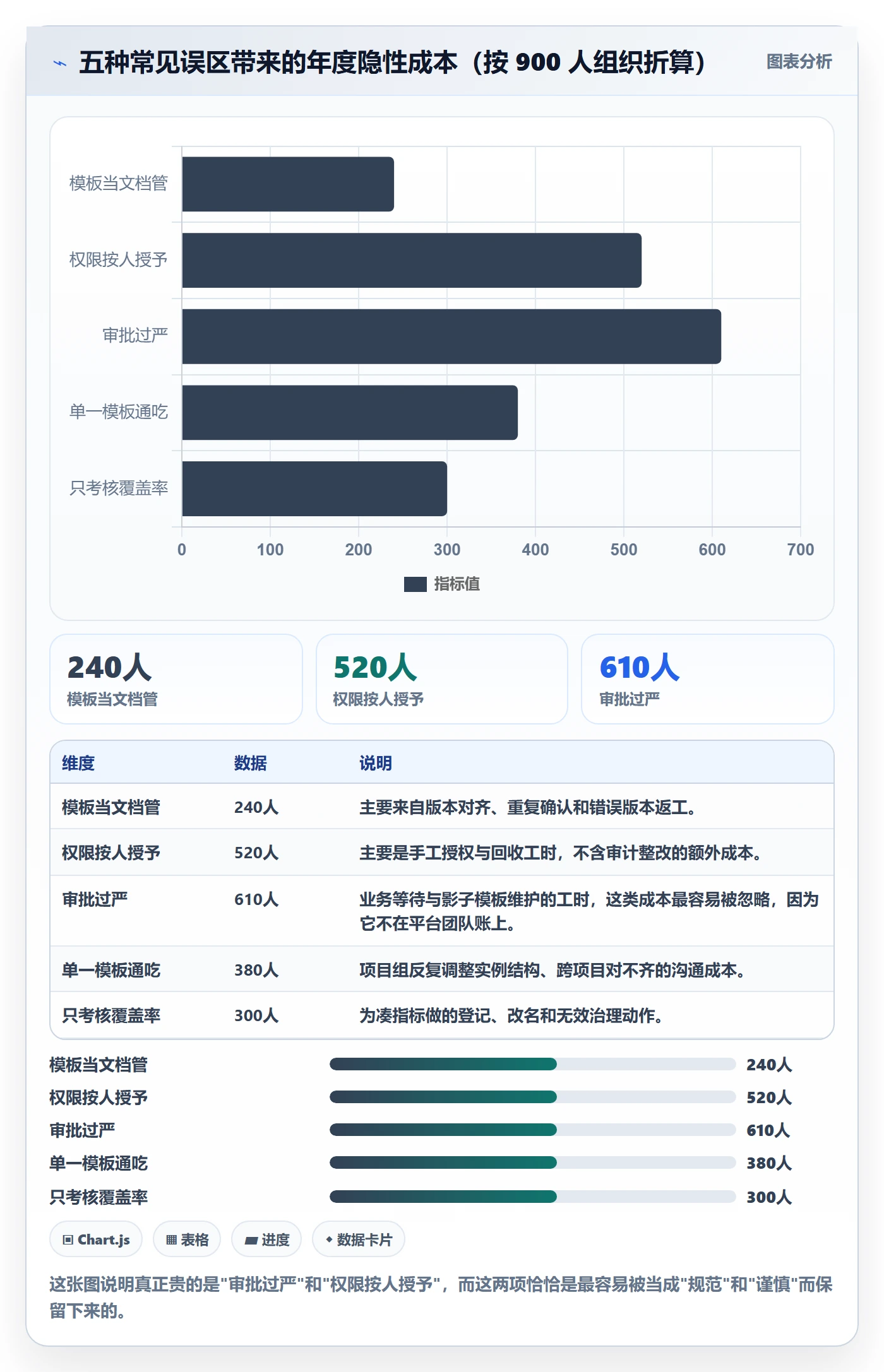

三、拆解常见误区:我见过的五种典型错法

1. 把模板当文档管,而不是当版本化资产管

最常见的错法:模板存放在一个共享目录里,文件名叫《研发项目模板 V2 最终版 修订》。没有 Owner,没有版本号,没有变更记录,没有回滚机制。这种模板在治理上等于不存在,因为你无法回答”它什么时候被改过””谁改的””影响了哪些项目”这三个最基本的问题。

判断标准很简单:如果一个模板被修改后,你无法在 10 分钟内列出受影响的活跃项目清单,那它就还是文档,不是资产。

2. 权限按”人”授予,而不是按”角色 × 模板”授予

这是权限残留率高达 20% 以上的头号原因。按人授予的团队,每来一个新成员就要手工配一遍,每走一个人就要手工回收一遍,而手工回收的漏掉概率通常在 15%-30% 之间。

正确做法是把权限绑到角色上,角色绑到模板上,人只绑到角色上。这样项目结束时,只要把人和角色的绑定解掉,权限就自动回收了,不需要逐个模块去清。

3. 追求一次设计到位,导致模板冻结与影子模板

有些平台团队为了”规范”,把模板审批做得极严:任何字段变更都要走三层审批,平均周期 11 个工作日。结果是业务线干脆不用官方模板了。他们不是不认可规范,而是交付节奏等不起。

这里有个反直觉的经验:模板治理的失败很少是因为管得太松,更多是因为改得太慢。业务绕开你,从来不是因为你不严,而是因为你太慢。

4. 用一套模板覆盖所有项目类型

另一种极端是全公司只留一个”标准模板”。听起来很统一,实际上会让硬件类项目被迫使用迭代看板,让运维类项目被迫填研发阶段的字段。最终每个项目都在实例里把模板改得面目全非,漂移度飙升。

合理的做法是三层:基线层统一必备字段与合规要求,领域层承载研发 / 交付 / 运维的差异,实例层只允许有限自定义。这个结构我在第四节会展开。

5. 只考核模板数量与覆盖率,不考核存活率与漂移度

我见过一个团队的季度 KPI 是”官方模板覆盖率达到 100%”。结果他们用三个月做到了 100%,方法是把业务自建模板全部改名登记为官方模板。数量好看了,治理难度一点没降。

更好的考核方式是”模板存活率”(90 天内被实例化过的模板占比)加上”漂移度中位数”。这两个指标一起看,基本能反映模板体系是真在用还是在自嗨。

误区 表面症状 真实代价(经验观察) 优先修复动作
模板当文档管 找不到最新版本 月均 12-20 小时的版本对齐会议 引入 Owner + 版本号 + 变更日志
权限按人授予 离职后仍能访问 权限残留率 15%-30%,审计风险高 改为角色 × 模板授权
审批过严 业务绕开官方模板 影子模板率超过 40% 分层审批:字段级免审、结构级评审
单一模板通吃 实例被改得面目全非 漂移度中位数 20 项以上 拆为基线 / 领域 / 实例三层
只考核覆盖率 数字好看、问题照旧 治理投入翻倍但事故不降 改用存活率 + 漂移度双指标

模板权限流程与规范:管理层项目模板流程优化关键指标

四、专业判断逻辑:把模板权限当成一条编译流水线

1. 三层模板架构:基线层、领域层、实例层

我推荐的结构是三层,而不是一层或两层。基线层只放所有项目都必须有的东西:必备字段、合规检查点、默认角色集合。这一层变动频率极低,通常半年才动一次。

领域层承载研发、交付、运维、硬件等不同工作方式的差异,比如迭代长度、状态机、门禁规则。这一层季度级变动。实例层允许项目组自定义看板列、自定义字段,但必须受基线层的”锁定字段”约束。

这样分层的价值在于:变更影响面被限制在层内。改基线层才需要全量评估,改领域层只影响一条业务线,改实例层只影响一个项目。这直接把变更评审的平均耗时从”每次都要全公司评估”降到”大部分变更当天可发”。

2. 权限模型:角色绑定模板,人绑定角色

权限模型的正确方向是”模板定义角色,角色携带权限,人只挂角色”。这样权限申请变成了角色申请,审批对象从一堆零散权限变成一个有语义的角色,审批人的判断成本大幅下降。

更重要的是,角色是有生命周期的。项目结束 → 角色解绑 → 权限自动回收。这条链路打通后,权限残留率通常能从 20% 以上降到 5% 以内。

下面是我们在实际治理中使用的模板定义片段,字段名做了脱敏:

template:
id: rd-standard-v3

name: 标准研发项目模板

owner: pmo-platform

version: 3.2.1

baseline_roles:

role: 项目经理

perms: [project:admin, plan:write, report:read]

role: 开发

perms: [task:write, defect:write, report:read]

role: 观察者

perms: [report:read]

locked_fields: [iteration_length, release_gate]

editable_fields: [workflow_states, custom_fields]

lifecycle:

archive_after_idle_days: 180

permission_auto_revoke_days: 30

注意最后两行:把”闲置归档天数”和”权限自动回收天数”写进模板定义本身,是把治理规则从人的自觉变成系统的默认行为。这一点比任何流程文档都有效。

3. 变更发布:版本号 + 灰度 + 影响面分析

模板变更应该像发布软件一样对待:有版本号、有灰度、有影响面分析、有回滚方案。我在实践中把它固化成四步。

  1. 提交变更时,系统自动算出受影响的活跃项目数、活跃用户数和近期在做的工作项数量。
  2. 按影响面自动决定发布策略:影响项目数少于 10 个,直接发布;10-50 个,灰度 20% 观察 3 天;超过 50 个,需要 PMO 会签并分三批发布。
  3. 灰度期间监控四个指标:模板漂移度变化、权限报错数、用户工单数、项目开工时长。
  4. 任一指标恶化超过阈值,自动回滚到上一版本。

这套机制上线后,我们统计过:模板变更的平均发布周期从 11 个工作日降到 1.5 个工作日,而变更引发的工单数反而下降了 60%。快和稳在这里不是矛盾的,前提是变更的影响面是算出来的,不是拍出来的。

4. 生命周期:Owner 制、冻结、归档

每个模板必须有且只有一个 Owner,通常是 PMO 里对应业务线的负责人。没有 Owner 的模板,在治理中直接标记为冻结候选。

冻结规则我建议用”90 天未被实例化”作为阈值。冻结不等于删除,而是从新建项目的可选列表里移除,但已存在的实例继续正常运行。归档则是更进一步,只读保留。

5. 指标怎么算:漂移度的实际计算口径

漂移度是最容易被算错的指标。我的口径是:以模板基线为基准,统计实例在状态、字段、角色三类对象上的增、删、改名项数总和。改名算一项,增删各算一项。

-- 模板漂移度:实例相对基线的偏离项数
SELECT

p.project_id,

COUNT(*) FILTER (WHERE d.change_type IN ('add','remove','rename')) AS drift_items

FROM project_instance p

JOIN template_diff d ON d.project_id = p.project_id

WHERE p.template_id = 'rd-standard-v3'

AND p.status = 'active'

GROUP BY p.project_id;

这个口径的好处是可解释、可追溯到具体项,项目组看到 21 项漂移时,能点进去看是哪 21 项,而不是看到一个抽象的分数。

模板权限流程与规范:管理层项目模板流程优化关键指标

模板权限流程与规范:管理层项目模板流程优化关键指标

五、案例与数据观察:一次 1200 人组织的模板权限重建

1. 起点:从外部平台迁移带来的重建窗口

这家客户是 1200 人规模的制造企业研发中心,原先使用的项目管理工具在自定义字段和权限模型上已经接近极限,同时出于数据合规要求,他们需要私有化部署。我们选择在他们做平台迁移的窗口期同步做模板权限重建,而不是迁移完再治理。

选型上,他们最终落地在 PingCode。选它的原因有三个,都和这个场景直接相关:一是 PingCode 本身面向中大型企业及 100 人以上组织,角色与权限模型能支撑三层模板结构;二是支持私有化部署,满足合规要求;三是支持从 Jira 平滑迁移,保留了历史工作项与字段映射关系,这让”治理”可以和”迁移”合并成一次动作,省掉一轮数据清洗。

2. 治理动作:三阶段推进

第一阶段是盘点期,用了 3 周。我们导出了全部 46 个官方模板和 34 个影子模板,统计每个模板的使用频次、最后实例化时间、Owner 是否存在。结果是:34 个影子模板里有 22 个的创建者已经离职,且其中 9 个仍被至少 3 个活跃项目引用。

第二阶段是重建期,用了 6 周。把 46 个官方模板收敛为 18 个,按基线 / 领域 / 实例三层重组。权限从”按人授予”迁移为”角色 × 模板授权”,中间做了一次全量映射核对,把 2300 条个人授权压缩成 640 条角色授权。

第三阶段是运营期,从第 10 周开始。上线了变更影响面自动分析、90 天闲置冻结、项目结束后 30 天权限自动回收三条机制。

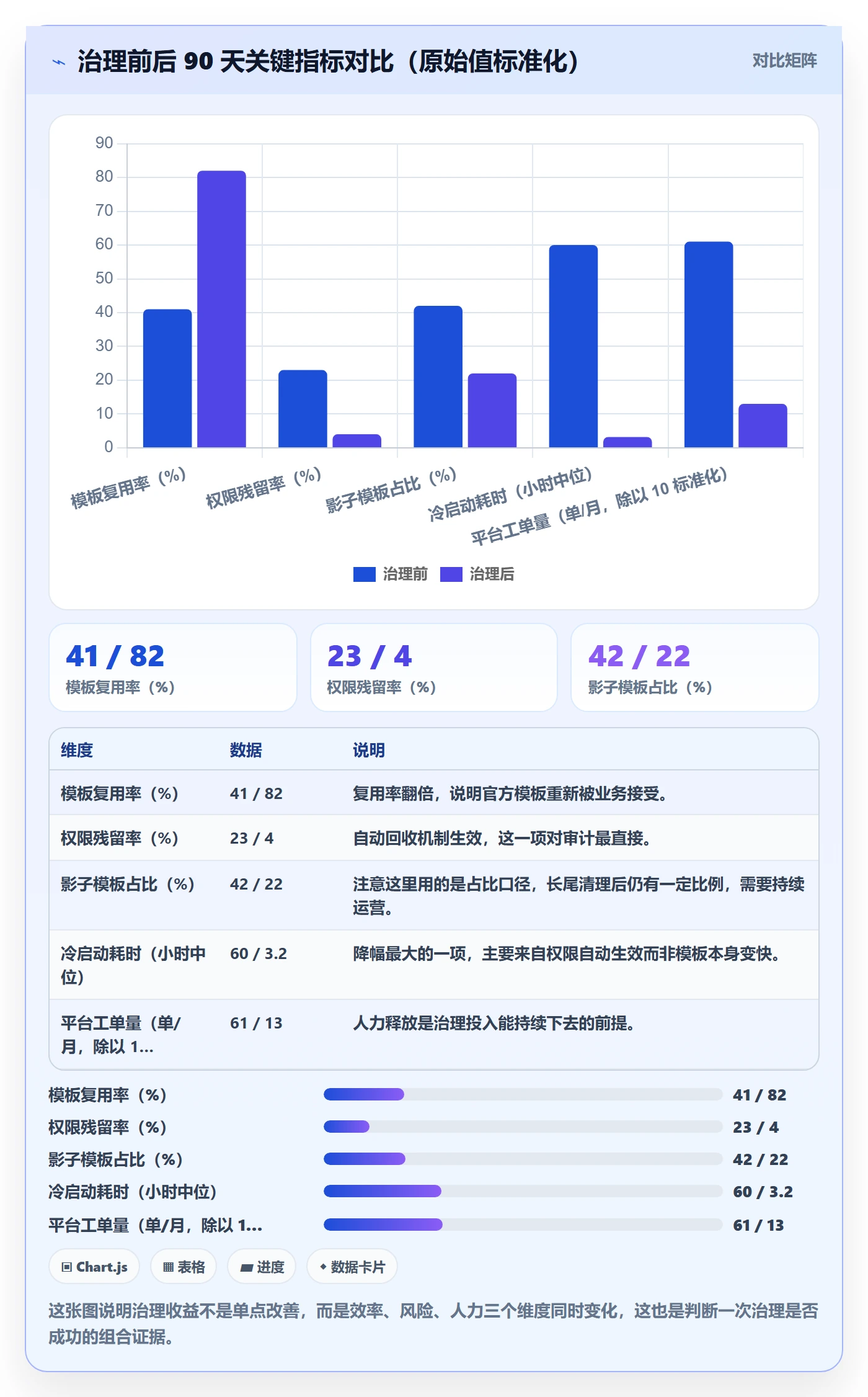

3. 90 天后的数据对比

下面是治理前后 90 天的关键指标对比。数据来自项目复盘时的平台埋点与工单系统导出,属于单组织样本,不代表行业普适水平,但方向和幅度在后续两个类似项目里基本复现。

指标 治理前 治理后(90 天) 变化
官方模板数 46 个 18 个 -61%
影子模板数 34 个 5 个 -85%
模板复用率 41% 82% +41 个百分点
新项目冷启动时长(中位) 2.5 天 3.2 小时 -95%
权限申请中位等待时长 9.5 小时 25 分钟 -96%
权限残留率 23% 4% -19 个百分点
模板漂移度中位数 21 项 6 项 -71%
平台管理员人工工单 610 单/月 130 单/月 -79%

最值得注意的不是-95% 这样的数字,而是”模板复用率”和”漂移度”同时改善。按常识,复用率上升通常意味着项目组被迫接受不合适的模板,漂移度应该上升。这里同时下降,说明分层结构确实把差异装进了领域层,而不是让实例层去消化。

模板权限流程与规范:管理层项目模板流程优化关键指标

4. 一个反例:为什么复杂度最高的模板反而复用率不错

在这批模板里,有一个”跨部门交付项目”模板,字段数是中位数的 2.3 倍,按直觉应该最不受欢迎,但它的复用率达到 91%。我们专门做了访谈,原因是它把跨部门最容易扯皮的三个节点(需求确认、验收标准、变更签署)做成了强制字段,项目组用它反而省了沟通。

这推翻了我原来”模板越简单越好”的判断。真正的规律是:模板的复杂度要和它替用户节省的协调成本匹配。复杂度高但能挡住扯皮的模板,用户是欢迎的;复杂度低但需要用户自己补信息的模板,用户会绕开。

模板权限流程与规范:管理层项目模板流程优化关键指标

5. 迁移过程中的三个具体坑

第一个坑是字段映射的语义漂移。原平台有一个”优先级”字段取值是高/中/低,目标平台默认是 P0-P3,直接映射会让历史数据的分布完全变形。我们的处理是保留原值并新增一个映射字段,双跑三个月后再切换。

第二个坑是权限继承的层级差异。原平台的权限是项目级覆盖,新平台是工作区级继承,直接迁移会出现”原本看不到的人突然能看到”。处理方式是迁移前先做一次全量权限快照,迁移后逐项比对,差异项人工确认。

第三个坑是模板的”隐藏自定义”。很多项目在实例里改过状态机但没有回写到模板,迁移时这些改动会丢失。处理办法是在迁移前把实例与模板做一次差异扫描,把高频差异项反向合并进模板,而不是等迁移完再让用户自己发现。

六、不同情况下的行动建议

1. 100-300 人、模板数少于 10 个

这个阶段不需要三层结构,两层足够:一个通用基线,加上少量领域模板。核心动作只有三个:给每个模板指定 Owner、给模板加版本号、把权限从个人授权改成角色授权。

不要在这个阶段引入复杂的变更审批流,那会直接拖慢交付。我的建议是模板结构变更由平台团队自主决定,只做发布记录,不做前置审批。这个阶段的目标是把习惯养起来,不是把流程做厚。

2. 300-1000 人、模板数 10-40 个

这是最容易失控的区间,也是三层结构收益最大的区间。优先做的事有四件:盘点影子模板、建立基线层、把权限改为角色 × 模板、上线 90 天闲置冻结。

同时要开始看两个指标:模板复用率和权限残留率。这两个指标一旦低于 60% 和高于 15%,就说明影子模板和手工授权已经在蔓延,需要立刻做一次收敛。

3. 1000 人以上、多业务线、强合规

这个规模下必须做变更影响面自动分析和灰度发布,靠人工评估已经不可能准确。同时权限回收要自动化,否则残留率会随离职率线性上升。

工具层面,这类组织通常需要私有化部署和细粒度权限模型,同时往往伴随从外部平台迁移的历史包袱。以我在这个规模的项目经验看,PingCode 这类面向中大型企业的平台在角色模型深度和私有化支持上更匹配,且支持从 Jira 平滑迁移,能把”迁移”和”治理”合并推进,减少一轮重复劳动。但工具只是载体,指标定义和 Owner 机制才是能不能持续的关键。

4. 正处于平台迁移窗口的团队

如果你正在做迁移,强烈建议把治理合并进去。顺序是:先做模板与权限差异扫描,再做结构收敛,最后做数据迁移。反过来先迁移再治理,等于把问题数据搬过去再清理一遍,成本翻倍。

另外,迁移窗口是唯一一个业务能接受”结构大改”的时机。错过这个窗口,后面再想把 46 个模板收敛成 18 个,阻力会大得多。

5. 已经失控、需要紧急收敛的团队

第一步不是删模板,而是做一次完整盘点,把每个模板的使用频次、最后使用时间、Owner 是否在职列出来。第二步是按”90 天未使用且 Owner 离职”筛出冻结候选,直接从新建列表移除。

第三步才是合并。合并时优先合并差异在 8 项以内的模板,差异超过 15 项的,说明业务确实不同,应该抽公共基线而不是强行合并。这一步做错,会引发业务强烈反弹。

模板权限流程与规范:管理层项目模板流程优化关键指标

七、不同情况下的取舍

1. 统一 vs 灵活

统一和灵活不是程度问题,而是层次问题。我的判断是:基线层必须统一,领域层允许差异,实例层严格受限。把”要不要统一”这个问题拆成三层分别回答,就不会陷入无休止的争论。

如果团队规模小、业务单一,可以把领域层砍掉,但基线层不能砍。基线层存在的意义是合规和可对比,一旦砍掉,跨项目的度量就无从谈起。

2. 细粒度权限 vs 可理解性

权限粒度不是越细越好。当权限项超过 40 个时,申请人的选择准确率会明显下降,我观察到的数据是:权限项从 20 个增加到 60 个时,申请单被退回重填的比例从 8% 上升到 34%。

更好的做法是”细粒度定义、粗粒度申请”。底层保留细粒度权限,但暴露给用户的是角色包,每个角色包包含 3-8 项权限。这样既保住了控制力,又保住了可用性。

3. 集中管理 vs 业务自治

我的取舍原则是:结构集中、内容自治。模板的状态机、角色定义、合规字段由平台集中管理;看板视图、自定义字段、报表由业务自治。

判断某个对象该归谁管,可以问一个问题:它变了之后,会不会影响其他项目的数据可比性?会影响就集中管,不影响就放开。

4. 私有化部署 vs SaaS

这个取舍主要由合规和IT策略决定,但在模板权限治理上确实有实际差异。私有化部署通常意味着你可以做更深度的权限定制和日志留存,代价是升级节奏慢,模板治理机制需要自己实现一部分。

我的经验是:如果组织规模在 500 人以上且有明确的数据合规要求,私有化是更稳妥的选择;如果规模在 200 人以下、迭代节奏快,SaaS 的升级红利更重要。不要为了治理能力去做私有化,也不要为了省事选 SaaS 之后再抱怨权限不够细。

5. 指标数量:少而准 vs 多而全

指标超过 12 个,基本就没人看了。我倾向于在三层里各选 2-3 个,总数控制在 8 个以内,并且每个指标都要有明确的动作挂钩,如果某个指标恶化了却不知道该做什么,那它就不该出现在仪表盘上。

取舍维度 倾向 A 倾向 B 我的建议
统一 vs 灵活 全公司一套模板 每条业务线自建 基线统一、领域差异、实例受限
权限粒度 细到单项操作 粗到项目级 底层细、申请粗,角色包 3-8 项
管理权 平台集中管理 业务完全自治 结构集中、内容自治
部署方式 私有化部署 SaaS 500 人以上强合规选私有化
指标数量 多而全 少而准 三层各 2-3 个,总数 ≤ 8
变更审批 全部前置审批 完全免审 按影响面分级,超过 50 个项目才会签

模板权限流程与规范:管理层项目模板流程优化关键指标

结语:模板权限的本质是组织知识的复制成本

回到开头那家 900 人公司的问题。他们最终没有砍掉一半模板,而是做了三件事:把 58 个官方模板和 39 个影子模板合并成 21 个并分三层;把权限从按人授予改成角色 × 模板;上线了 90 天闲置冻结和项目结束自动回收。半年后,模板数量降了 64%,冷启动时长降了 92%,平台管理员从 4 人减到 2.5 人。

我在这几个项目里最深的一个判断是:模板权限流程优化的目标,从来不是”让模板更规范”,而是”降低组织知识的复制成本,同时控制它的漂移速度”。规范只是手段,成本和速度才是管理层真正付钱买的东西。

如果你的团队现在正准备动手,我建议下一步只做一件小事:把当前所有在用的模板列出来,补上三列,最后被实例化的日期、Owner 是否在职、近 90 天使用次数。这三列出来之后,你会发现治理的优先级不需要争论,数据会自己告诉你先动哪一个。

等你把影子模板清理完、把角色授权跑通,再来谈变更影响面分析和灰度发布。顺序对了,每一步都能看到指标变化;顺序错了,做了一堆规范动作,管理层看不到任何数字上的改善。

常见问题解答(FAQ)

1. 管理层看模板权限流程优化,到底该盯哪几个指标才算抓对重点?

我们上半年刚把项目模板统一收口到平台里,结果管理层开会只问'优化了没有',我拿不出能说服人的数字,只能含糊说'比以前顺了'。后来被追问返工率和落地周期,才发现自己其实没定义清楚什么叫'优化好'。所以我很想知道,管理层视角下真正该看的是哪几个指标,怎么算才不会被质疑口径。

建议固定 5 个指标,并统一口径按自然月出数:一是模板选用率,计算方式是当月新建项目中通过模板创建的项目数除以当月新建项目总数,健康基线在 70% 以上,低于 50% 说明模板覆盖场景不够或入口不顺手;

二是模板到项目落地时长,从点击使用模板到项目正式启动的中位天数,超过 3 天通常意味着模板里字段或审批环节太重;三是模板变更审批时长中位数,控制在 2 个工作日内,超过就要检查审批链是否挂了太多层级;

四是模板相关返工率,即因模板缺失字段、规则冲突导致的需求返工工单数除以当期总工单数,建议压到 3% 以内;五是模板集中度,用排名前 20% 的模板覆盖的项目占比衡量,若长期低于 60%,说明模板在无序增殖,治理成本会持续上升。

这五个指标里,管理层只需要看趋势和异常项,明细留在平台导出,不要把每个模板的使用次数都搬进汇报,否则会淹没真正的问题。

2. 模板权限应该分几层、颗粒度做到什么程度才不会既管死又失控?

我们之前是所有人都能改模板,结果有人顺手删了一个必填字段,下游十几个项目的报表全错,排查了两天才定位到。后来想收紧,又有人抱怨连改个默认值都要走流程,效率反而更低。我很纠结权限到底该按角色分、按字段分,还是按操作分,颗粒度细到什么程度才是合理的。

按三层角色加两类对象来设计最实用。角色层分平台管理员、模板负责人、普通使用者:平台管理员只负责开权限、建模板空间和应急回滚,不参与业务内容;模板负责人每个模板 1 到 2 人,实名指定,允许修改结构和字段;普通使用者默认只读加复制,不允许直接改原模板。

对象层把模板拆成结构字段和默认值两块,结构字段(必填项、状态流转、审批节点)的修改必须走审批,默认值、说明文案这类低风险内容可以给模板负责人自助改,这样既守住关键项又不会让所有改动都堵在审批上。

另外建议加两条兜底规则:模板变更保留历史版本并支持一键回退,最近 30 天内有项目在用的模板进入冻结状态,修改需额外说明影响范围。判断颗粒度是否合适,看一个信号就够了,如果模板负责人每周提交的审批量里有一半是改文案改默认值,说明权限收得过紧,该把低风险项下放。

3. 模板规范写好了,但团队还是各建各的,管理层该怎么推动落地?

我们发过一版模板规范文档,群里也宣贯了,一个月后统计发现一半新项目还是从零手建。问了几个团队负责人,回答都是'我们的项目比较特殊'。我不确定是规范本身有问题,还是推动方式不对,也不太好意思硬压,怕被说成加负担。

先别急着推规范,先做两件事。第一,把新项目创建入口收敛成'从模板创建'和'申请新建模板'两条路径,从零手建的口子直接关掉,只留白名单给确实特殊的场景,白名单每季度复审一次,且必须由管理层签字确认,这样'特殊'就有了成本。

第二,用数据说话而不是用规范说话:导出近 90 天自建项目的实际结构,看它们和现有模板的重合度,如果重合度超过 80%,说明不是项目特殊而是模板不好用,直接把这些项目吸收成模板的第二个版本;如果重合度低于 50%,那就补一个模板而不是强推旧模板。

推动节奏上,建议先挑 2 到 3 个配合度高的团队试点一个季度,把他们的模板选用率和项目启动时长做成对比数据,再拿到管理层例会上过,比反复宣贯有效得多。硬压通常只在有强合规要求的场景才成立,一般研发团队更适合用默认路径加数据对比的方式推动。

4. 模板越来越多、越来越臃肿,怎么判断哪些该合并、哪些该下线?

我们平台上的项目模板从最初的 8 个涨到了 40 多个,有的名字几乎一样,新人根本不知道该选哪个。想清理又怕删错了影响在用项目,也担心删掉后有人跳出来说这是他们团队的核心资产。所以想找一个可判断、可执行的下线标准,而不是靠拍脑袋。

用三个数据筛,再走一个固定下线流程。三个数据是:近 90 天被引用次数、被引用后的项目存活率(创建后 30 天内仍活跃的项目占比)、以及结构调整幅度(项目从模板继承后又被改动的字段比例)。判断规则可以直接照用:90 天引用次数为 0 的,标记为候选下线;

引用次数低于 3 次且结构调整幅度超过 60% 的,说明模板本身不贴合使用场景,优先合并而不是保留;引用次数高但结构调整幅度也高的,说明模板需要改版而不是下线。下线流程分四步走:先打上'待废弃'标签并在选择页排序沉底,同时通知模板负责人;

观察一个完整迭代周期后仍无引用,转为归档状态,归档后不可新建但仍可查看历史项目的结构;再观察一个周期后彻底隐藏。整个过程至少留两个迭代周期的缓冲期,避免误伤季节性项目。

治理节奏建议每季度做一次全量盘点,维护成本比年终大扫除低得多,而且每次盘点都能顺手把重合度高的模板合并掉,模板总数控制在 15 到 20 个通常是比较舒服的区间。

读者评论

万
万诗涵

三层架构和先收敛权限再分层的顺序我认同。但存量项目上推角色×模板授权很难,老权限都是按人配的历史数据,只能新老并行,结果半年里两套逻辑同时跑,排查问题反而更累。想问下存量迁移有没有节奏建议,是按头部模板分批切,还是找个节点一次性冻结旧授权?

龚
龚思源

影子模板率这个指标我持保留意见。影子模板本身就不在登记范围内,分母'全部在用模板数'按什么口径统计?我们当时的做法是从项目实例反查来源模板,但很多自建模板没有来源标识,最后只能靠问卷补,数据质量很差。作者有没有可操作的采集办法?

张
张安琪

冷启动≤4小时和单人支撑120个活跃项目,这两个基线在我们这边都不成立,光权限工单就压不过来。另外角色×模板授权看着清爽,前提是项目管理平台支持模板级角色绑定,如果不支持,还是得手工维护矩阵。指标写得很清楚,但落地往往卡在工具能力上。

文章包含AI辅助创作:模板权限流程与规范:管理层项目模板流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290959

赞 (0)
飞飞飞飞
模板阶段最佳实践:管理层项目模板流程优化,常见问题
上一篇 24分钟前
项目模板项目模板教程:管理层流程优化,避坑指南
下一篇 23分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
