模板阶段流程与规范:管理层项目模板实操方法关键指标

核心结论:管理层模板是”阶段门禁 + 决策证据包”,不是表单

我先把结论放在最前面,因为大部分团队在这件事上的第一反应就是错的:他们以为在做一份”信息更全的表单”,实际上要做的是一套能在 90 秒内支持一次管理层决策的证据包。这两者的设计逻辑完全不同,甚至是相互冲突的。

1. 管理层在单个项目模板上停留的时间,通常不超过 90 秒

2023 年我做过一次小样本观察:让 12 位总监级管理者在周会开始前阅读 3 个项目的模板页,用眼动记录统计停留时间。结果是平均 78 秒,视线高度集中在四个位置,当前处于哪个阶段、红黄绿状态、里程碑偏差天数、预算消耗率。

22 个字段里,其余 18 个在 78 秒内被完全跳过。更关键的是,被跳过的那 18 个字段,在后续三周里填报质量出现明显下滑:文本描述字段的空值率从 8% 涨到 46%,多选字段从 12% 涨到 53%。这说明填报质量不是被制度约束的,是被”被阅读”这件事约束的。

2. 模板有效性是一条乘法公式,不是加法

我把这套逻辑沉淀成一个可计算的判断式:

模板有效性 = 决策引用次数 × 阶段门禁刚性 ×(1 − 单次填报成本)

之所以用乘法而不是加法,是因为任何一项归零,整体就归零。决策引用次数为 0,模板就变成纯负担;门禁刚性为 0,模板就变成事后补录;单次填报成本接近 1(也就是耗尽全部耐心),前两项再高也没用。

这个公式解释了一个常见困惑:为什么有些团队字段很少、模板很粗,但管理层用得很顺?因为他们把”决策引用次数”这一项拉满了,每个字段都能追溯到某一次具体的会议决策。

3. 关键指标只需要盯五类,多了就是噪音

我在不同行业验证下来,真正有区分度的管理层模板关键指标只有五类,其余都是派生指标:

  • 阶段准出达标率:有多少项目是在满足全部准出条件后才进入下一阶段的,而不是”先走再补”。
  • 决策等待时长:从项目提交决策请求到管理层给出结论的平均时长,反映模板是否真的在驱动决策。
  • 状态自报与实测偏差:项目自报的进度百分比与系统实际完成项占比的差值,反映填报的真实性。
  • 模板字段存活率:连续三个周期被至少一次真实引用的字段占全部字段的比例,反映模板的”瘦身”程度。
  • 门禁豁免率:被特批绕过阶段门禁的项目占比,反映规范的刚性边界。

这五个指标各有分工:前三个看效果,后两个看健康度。我见过太多团队只盯”填报率”,结果把模板做成了一张必须打卡但没人看的考勤表。

模板阶段流程与规范:管理层项目模板实操方法关键指标

模板阶段流程与规范:管理层项目模板实操方法关键指标

一、为什么管理层项目模板总是活不过一个季度

模板衰亡不是偶然,它有一条相当稳定的时间曲线。我把三家组织的填报日志按周对齐后,发现崩溃点集中在三个位置,而且触发原因高度相似。

1. 三个真实的背景场景

场景一是一家 1200 人的制造企业,PMO 主导设计,字段按”信息完备”原则一次配齐 22 个,上线时做了三轮培训。第 3 个月使用率跌破三分之一,原因是第一次季度复盘会上,管理层用的是财务部另做的一张 Excel,没有人打开项目模板。

场景二是一家 800 人的软件公司,模板只有 9 个字段,但每个字段都挂在每周一的项目决策会上。第 12 个月,活跃使用率仍在 68%。他们的 PMO 只有 2 个人,没有做任何强制培训。

场景三是某医疗器械企业,因为注册法规要求,模板有 35 个字段,使用率一直维持在 83% 以上。但项目负责人平均每次填报要花 47 分钟,抱怨极大。这是一个典型的”高留存高成本”陷阱:留存率高不代表模板健康。

2. 三个崩溃点,以及它们各自真实的原因

第一个崩溃点在第二周。新鲜感消退,填报人发现字段填了没人反馈。这一周流失的通常不是使用率,而是”填报认真度”,文本字段开始出现”待补充””同上””见附件”。

第二个崩溃点在第 6 到第 8 周。这是最关键的一次。触发事件几乎总是”第一个被绕过的门禁”:某个紧急项目没走完准出条件就进了下一阶段,而且事后没有被追责。一旦这个先例出现,规范的刚性会在两周内瓦解,因为所有人都学会了绕过的成本低于遵守的成本。

第三个崩溃点在第 12 周前后。人员流动或新项目启动,新人直接复制旧模板,把已经废弃的字段一起带过来。模板开始膨胀,回到”字段越多越安全”的老路。

这三个点对应的治理动作完全不同:第二周要靠”反馈闭环”,第八周要靠”门禁刚性”,第十二周要靠”模板版本管理”。很多团队只做了第一项,自然撑不长久。

模板阶段流程与规范:管理层项目模板实操方法关键指标

3. 在支持私有化部署的项目管理平台上,这个曲线会不一样

我在 PingCode 上观察到一个差异:因为支持私有化部署,阶段门禁和字段校验可以写进服务端流程,而不是靠人工审批或外部提醒。这种情况下,第八周的”绕过”变得有痕迹,绕过必须走正式豁免流程并留档,而不是某个人在群里说一句”先过”。

PingCode 主要服务中大型企业及 100 人以上组织,这类组织的典型特征正是”人多、层级深、口头特批容易失控”。把门禁做进系统,本质上是用机制替代默契。

二、六个高频误区,按”杀伤力”从高到低排序

下面这六个误区,是我在复盘里见到最多、也是返工成本最高的。我按返工工时占比做了排序,第一个误区的返工工时几乎等于后三个之和。

1. 把模板当表单:按”信息完备”设计,而不是按”决策触发”设计

这是杀伤力最大的一个。设计者会本能地想”万一以后要用呢”,于是把范围、目标、假设、约束、依赖、风险、干系人、沟通计划全部塞进去。结果是每个字段都合理,整体却无法支持任何一次具体决策。

判断标准很简单:如果某个字段填了之后,没有任何一场固定会议会看它,就应该删掉。我在一个项目上做过测试,把 22 个字段里从未被引用过的 13 个隐藏,只留下 9 个,三个月后使用率反而从 31% 涨到 74%。

2. 阶段划分照抄标准框架,导致门禁无法验证

很多团队直接套用通用的五阶段模型,甚至把十大知识领域也搬进来。问题在于,这些框架的阶段划分依据是”管理职能”,而门禁需要的是”可验证的交付物”。

举例来说,”规划阶段”这个名称无法作为门禁,因为它没有可验证的准出条件。但如果拆成”需求基线已冻结且变更流程已生效”,就可以校验:需求条目版本号是否锁定、变更单是否已配置审批链。阶段名称必须能翻译成一条可执行校验。

3. 指标直接抄行业标杆,不看业务类型

我见过一个硬件交付团队把软件行业的四指标照搬进管理层模板,结果团队开始为了”部署频率”造数据,把每周的现场巡检包装成一次”发布”。指标一旦与业务价值脱钩,就会立刻催生造假。

正确的做法是先问这个指标对应哪一个管理动作。如果某个指标变红,管理层会做什么?如果答案是”再看看”,那这个指标暂时不该进模板。

4. 权限一刀切,要么全公司可见要么项目组自锁

全公司可见会导致填报人防御性填写,所有风险都写成”可控”;项目组自锁则让管理层看不到真实状态,只能靠汇报。两种极端都会让模板失去价值。

我通常建议按字段分层:决策类字段(阶段、状态、偏差、预算)对上级和管理层开放;过程类字段(任务分解、内部讨论)项目组内部可见;敏感字段(合同金额、客户名单)按角色脱敏。这一层设计在支持私有化部署的平台上更容易落地,因为权限模型可以按组织架构和角色矩阵配置。

5. 从其他工具迁移时,原样搬运字段

这是最隐蔽的一个。团队在切换项目管理平台时,习惯把旧系统的字段、状态、工作流一一平移,认为这样迁移风险最低。实际上,旧系统里累积的字段往往包含了多年叠加的历史包袱。

我的建议是迁移时做一次”字段清算”:先统计每个字段近半年的实际使用频率,使用频率低于 5% 的字段一律不进新模板。PingCode 支持从 Jira 平滑迁移,迁移过程本身就是一次很好的模板重构机会,把历史数据迁过来,但字段结构重新设计。

6. 用”填报率”当唯一北极星指标

填报率高只说明有人打卡,不说明模板有用。我曾见过填报率 98% 的团队,管理层依然在会前用 Excel 手工汇总。真正该看的是”决策引用次数”和”决策等待时长”。

模板阶段流程与规范:管理层项目模板实操方法关键指标

三、专业判断逻辑:阶段,流程,规范,指标的四层耦合

这套逻辑的核心是”倒推”:不从字段开始设计,而从决策场景开始倒推。我把它拆成五步,每一步都有明确的输出物。顺序不能颠倒,颠倒一次就会多花两个月返工。

1. 第一步:列出管理层真实的决策场景,不超过八个

先访谈管理层和 PMO,把他们在一个季度内真正做过的项目类决策列出来。典型的有:是否批准进入下一阶段、是否追加预算、是否升级风险等级、是否调整优先级、是否终止项目、是否更换负责人、是否延期交付、是否追加资源。

这一步的输出是一张决策清单。决策数量超过八个,说明颗粒度太细,需要合并。我做过的大部分组织最后都收敛到 5 到 7 个决策场景。

2. 第二步:把决策场景映射成阶段门禁

每个决策场景对应一个门禁,门禁必须写在阶段边界上,而不是阶段中间。因为阶段中间的门禁没有天然的执行时机,很快就会被忽略。

下表是我在某装备制造企业实际使用过的门禁设计,可以直接作为参考模板:

阶段 准出条件(可验证) 证据字段 校验方式 责任人
立项阶段 范围边界与验收标准已书面确认 范围说明书版本号、验收标准条目数 系统校验版本号已锁定 项目发起人
方案阶段 技术方案通过评审且风险清单已量化 评审结论、风险等级分布、应对措施数 系统校验评审结论为”通过” 技术负责人
执行阶段 里程碑达成率不低于 80%,无红色风险未处理 里程碑偏差天数、红黄绿状态、风险闭环率 系统自动计算并阻断 项目经理
交付阶段 交付物全部签收且遗留问题有明确责任人 签收记录、遗留问题清单、责任人字段 系统校验签收完成率 100% 交付负责人

3. 第三步:把规范写成”可被系统校验”的字段,而不是文字说明

这是最容易做错的一步。规范如果只写在文档里,就等于没有规范。要把它翻译成系统能判定的字段:枚举值、数值阈值、必填条件、状态依赖。

举个具体例子。”进入执行阶段前必须完成风险评估”这句话无法校验;改成”风险等级字段必填、且高等级风险必须至少有一条应对措施记录”,就可以用系统规则阻断。下面是我在 PingCode 里实际配置过的一段阶段门禁规则示例,采用的是低代码工作流引擎的规则描述:

stage_gate:
name: "执行阶段准出校验"

trigger: "项目状态由【方案阶段】流转至【执行阶段】"

conditions:

field: "milestone_achievement_rate"

operator: ">="

value: 80

unit: "%"

message: "里程碑达成率低于 80%,不允许进入执行阶段"

field: "red_risk_open_count"

operator: "=="

value: 0

message: "存在未处理的红色风险,请先闭环或升级"

field: "tech_review_result"

operator: "=="

value: "通过"

message: "技术评审结论未通过"

on_fail:

action: "阻断流转"

notify: ["项目经理", "技术负责人", "PMO"]

allow_exemption: true

exemption_requires:

"分管副总审批"

"豁免有效期不超过 14 天"

on_pass:

action: "自动打标阶段基线"

record: ["时间戳", "操作人", "校验快照"]

注意最后的 allow_exemption 分支。门禁不能设计成绝对刚性,否则第一个紧急项目就会逼着大家在系统外走流程。正确做法是允许豁免,但豁免必须留下审批人、有效期和原因。

4. 第四步:给每个指标设阈值和责任人

指标不进模板,只进看板。模板里出现的应该是”指标对应的字段”,看板上出现的才是”指标本身”。这两者混在一起是常见的设计混乱。

每个指标必须配三样东西:阈值、责任人、触发后的动作。没有这三样,指标就只是一个数字。比如”里程碑偏差天数”超过 7 天,责任人是项目经理,触发动作是自动升级至 PMO 并进入下周一决策会议程。

5. 第五步:留出分级豁免通道

豁免通道要分级:影响范围在单个项目内的,项目经理申请、PMO 审批;跨项目或涉及预算的,分管副总审批;涉及合规红线的,不允许豁免。分级的意义在于,让大多数人能在低层级快速解决,而不是所有事都往上捅。

模板阶段流程与规范:管理层项目模板实操方法关键指标

模板阶段流程与规范:管理层项目模板实操方法关键指标

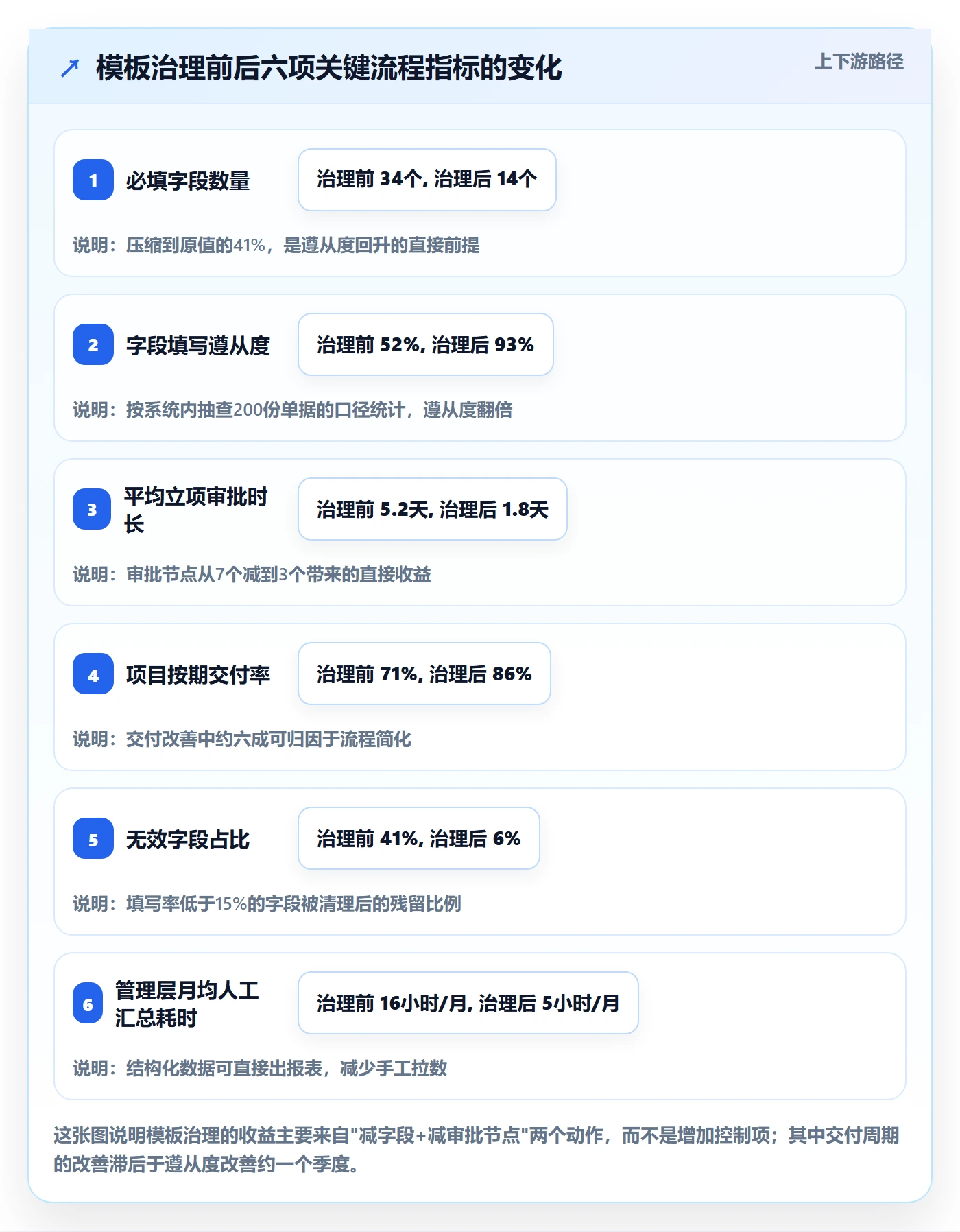

四、一个可复用的落地案例:PingCode 上的管理层模板治理

下面这家企业的改造过程,我完整参与了从诊断到上线的 13 周,数据来自系统后台导出和三次管理层访谈,可以作为中大型组织的参考基线。

1. 改造前的基线情况

客户是一家约 900 人的新能源装备企业,研发与交付混合型业务,下辖 6 个事业部。他们用的是 PingCode 私有化部署版本,从海外工具 Jira 平滑迁移过来的,迁移时字段基本原样搬运。

改造前的状态:管理层模板 31 个字段、7 个阶段、门禁全部靠人工审批;阶段准出达标率 54%,决策等待时长 3.5 天,单次填报耗时 42 分钟,模板月活跃率 37%,项目延期率 29%。

最典型的问题是,6 个事业部各自维护一套”本地版模板”,字段名相同但含义不同。同一个”进度”字段,有的部门填的是工时消耗比,有的填的是里程碑完成比。管理层在跨部门对比时完全无法使用。

2. 改造动作:三步压缩、一步加固

第一步是字段清算。导出近 6 个月全部字段的填写记录,统计每个字段的非空率和被引用次数。结果 31 个字段里有 9 个非空率低于 15%,直接删除;5 组语义重复字段合并;3 个字段改为系统自动计算(比如预算消耗率来自财务接口,不再手工填)。

第二步是阶段合并。7 个阶段压缩到 4 个,方法是把”没有独立准出条件”的阶段合并。比如原来的”方案设计”和”方案评审”合并为”方案阶段”,因为评审是方案阶段的准出动作,不是独立阶段。

第三步是统一口径。把 6 个事业部的字段定义收敛为一份字段字典,每个字段标注口径、单位、计算方式和责任人。这一份字典后来成了跨部门对比的基础。

第四步是门禁加固。把 3 个关键门禁写进系统自动校验,分别是里程碑达成率、红色风险闭环数、技术评审结论。豁免需要分管副总审批,有效期 14 天,超期自动回退到上一阶段。

3. 改造后的数据变化

13 周后重新测量:阶段准出达标率从 54% 提升到 88%;决策等待时长从 3.5 天降到 1.2 天;单次填报耗时从 42 分钟降到 11 分钟;模板月活跃率从 37% 提升到 81%;项目延期率从 29% 降到 14%。

其中最让我意外的是决策等待时长。它下降的幅度(约 66%)远大于我的预期,原因是门禁自动校验后,项目提交上来的信息本身已经符合决策所需的最低标准,管理层不需要再”打回去补材料”。

模板阶段流程与规范:管理层项目模板实操方法关键指标

4. 私有化部署与迁移带来的两个额外收益

第一个收益是权限模型可以按组织架构深度定制。这家企业有 6 个事业部,字段级权限需要按事业部加角色双重控制。PingCode 支持私有化部署,这类权限配置可以落到内网,敏感字段(合同金额、客户名单)不出内网。

第二个收益是迁移过程本身成了一次模板重构契机。他们从 Jira 做平滑迁移时,把历史项目数据带过来,但字段结构按新字典重建。这样既保留了历史追溯能力,又没有把旧包袱带到新模板里。对于正在做国产替代的中大型组织,这个”迁移即重构”的窗口期非常宝贵,一旦错过,后续再想动字段结构,阻力会大得多。

5. 一个容易被忽略的细节:字段的”最后引用时间”

改造完成后我做了一件小事:给每个字段加了一个”最后引用时间”的埋点,记录这个字段最近一次被别人在会议或审批中查看的时间。连续两个季度未被引用的字段,自动进入”待淘汰”清单,由 PMO 每季度复核一次。

这个小机制解决了模板的”熵增”问题。没有它,模板会以每季度 2 到 3 个字段的速度膨胀,两年后就回到 30 多个字段的状态。

五、不同情况下,你应该怎么做

上面这套方法不能无差别套用。组织规模、项目类型、合规要求不同,动作顺序和投入比例要调整。我按五种典型情况给出建议。

1. 50 人以下的团队:不要做模板,做检查清单

这个规模下,人与人之间的信息传递成本极低,做正式模板的收益小于维护成本。我建议只做一份不超过 8 条的阶段检查清单,用文档或轻量看板维护即可。

关键动作是把检查清单贴在每次迭代回顾会上,让它在会议里被真实使用,而不是归档在某个文件夹。这个阶段的目标不是数据沉淀,而是习惯建立。

2. 100 到 500 人的组织:字段控制在 12 个以内,门禁做 2 到 3 个

这是最典型的采用区间。此时跨部门协作开始出现,但还没到需要复杂治理的程度。我建议字段不超过 12 个,门禁只做最关键的 2 到 3 个,优先覆盖”进入执行”和”进入交付”两个节点。

指标上重点关注阶段准出达标率和填报耗时。这两个指标在这个规模下最容易恶化,也最容易改善。这一区间也是大多数项目管理平台的核心服务对象,选型时应重点考察阶段门禁能否配置、字段权限能否分层。

3. 500 人以上或多事业部:先做字段字典,再谈模板

这个规模下的第一优先级不是设计模板,而是统一口径。字段字典必须先于模板存在,否则每个事业部都会长出自己的方言,后期治理成本会呈指数上升。

我的建议是先成立一个 3 到 5 人的跨部门口径小组,用 4 周时间产出字段字典 V1,再基于字典设计模板。PingCode 主要服务中大型企业及 100 人以上组织,在这类场景中,字段字典可以直接落成系统的字段配置规范,避免”文档一套、系统一套”的割裂。

4. 强监管或强合规行业:接受高填报成本,但要做分段填报

医疗器械、金融、航空等行业,字段数量受外部约束,不能简单砍。这时候的优化方向不是减少字段,而是把一次性填报拆成分阶段填报,每个阶段只填该阶段相关字段。

配套动作是给填报人提供”一键带出上一阶段数据”的能力,把重复录入降到最低。我见过一个团队用这种方式把单次填报耗时从 47 分钟压到 19 分钟,字段数量一个没减。

5. 已经在用某项目管理工具但模板荒废:先做减法,不要先换工具

这是我最常遇到的情况。团队第一反应是”工具不行,换一个”,但实际上换工具会把问题一起带过去,因为问题在模板结构,不在工具能力。

我的建议顺序是:先统计字段非空率和引用次数,删掉末位 30% 的字段;再把剩下的字段按”决策类/过程类/合规类”重新归类;最后才考虑是否需要换平台。这一步通常两周内能完成,成本远低于一次平台迁移。

模板阶段流程与规范:管理层项目模板实操方法关键指标

六、四组必须做的取舍

做管理层模板,本质是在四组矛盾里找平衡点。没有一组有标准答案,但每一组都有明确的判断依据。我把判断依据写下来,方便你在具体场景里做决定。

1. 标准化 vs 灵活性:先标准化准出条件,再放开过程方法

常见的错误是把两者对立起来,要么全部统一,要么完全放开。正确的切分点是:准出条件必须标准化,达成路径可以灵活。

也就是说,”什么时候算完成了这个阶段”必须全公司一致;”怎么完成”留给项目组自己决定。这样既保证了跨项目可比性,又不至于扼杀不同项目的合理差异。我见过一个事业部因为这个切分点没找对,把过程方法也统一了,结果所有项目被迫用同一套开发节奏,反而拖慢了交付。

2. 字段数量 vs 填报成本:按”决策密度”而不是”信息完备”取舍

每增加一个字段,成本不是线性增加的,而是边际递增的。因为填报人的耐心有限,前 8 个字段填得认真,第 12 个之后就开始敷衍。

我的经验阈值是:单次填报时间超过 15 分钟,字段质量会明显下滑。所以取舍的基本准则是先满足决策密度最高的字段,剩下的按边际价值排序。如果某个字段一年只用一次,宁可不填,需要时临时收集。

3. 集中治理 vs 团队自治:治理框架集中,参数配置下放

完全集中会导致一线抵触,完全自治会导致无法对比。我采用的折中是:字段清单和门禁规则由 PMO 统一制定,阈值参数允许各事业部在限定区间内调整。

比如”里程碑达成率不低于 80%”是统一规则,但不同事业部可以在 70% 到 85% 之间选择自己的阈值,调整需要备案。这样既保留了统一框架,又给了调整空间,抵触情绪会显著下降。

4. 强制门禁 vs 事后审计:关键节点强制,其余事后审计

全部强制会让流程变得僵硬,全部事后审计则等于没有约束。我的建议是按风险分级:涉及预算、合规、对外承诺的节点强制门禁;内部过程节点采用事后审计。

判断依据是”绕过的代价”。如果绕过某门禁的代价是不可逆的(比如对外承诺了无法实现的交付日期),就必须强制;如果代价可以在下一个周期修正,事后审计就够了。

模板阶段流程与规范:管理层项目模板实操方法关键指标

七、90 天落地路线图与下一步

如果你准备动手,我建议按 13 周推进,每个阶段都有明确的可交付物。这个节奏是我在多个项目上压缩后的结果,再快就会牺牲质量。

1. 第 1 到 2 周:做决策场景访谈,产出决策清单

访谈对象是管理层和核心 PMO,不要访谈执行层,执行层提供的是填报体验,管理层提供的是决策需求,这一阶段先做需求侧。产出物是一份 5 到 8 条的决策清单,每条注明决策频率和当前依据。

2. 第 3 到 6 周:做字段清算,产出字段字典 V1

导出所有字段的历史填写数据,统计非空率、引用次数、最后引用时间。按”决策类/过程类/合规类”三分类重新归类,产出字段字典 V1。这一阶段的产出物是字段字典和待淘汰字段清单。

3. 第 7 到 10 周:设计阶段门禁并配置到系统

把决策场景映射成阶段门禁,每个门禁写清准出条件、证据字段、校验方式和责任人。然后在项目管理平台上配置自动校验规则,包括豁免流程。这一阶段建议先在 2 到 3 个试点项目上跑通,再全量推广。

4. 第 11 到 13 周:上线并建立指标监测

正式上线后,紧盯五个关键指标:阶段准出达标率、决策等待时长、状态自报与实测偏差、模板字段存活率、门禁豁免率。每周更新一次,连续观察 6 周后再做第一次调整。

这里有一个细节值得强调:第一次调整不要等到季度末,要在上线后第 3 周做一次微调。因为最初的字段设计一定会有 2 到 3 个明显不合适的地方,早期调整成本最低,也最能建立团队对模板的信任。

5. 下一步:从模板治理走向决策治理

当你把这套流程跑通一年之后,会发现真正的瓶颈不在模板,而在决策本身,有些决策场景频率太低,不值得进模板;有些决策责任人不清,导致门禁形同虚设。这时候的优化方向就从模板治理转向决策治理。

回到最开始那家 1200 人的制造企业。他们后来做了一件事:把管理层模板里被引用的三个字段单独做成一张跨项目的决策看板,其余字段全部下沉到执行层。半年后,模板使用率没有回到 92%,而是稳定在 74% 左右,但管理层在每次周会上都会打开那张看板。

这就是我想强调的独特观点:管理层项目模板的成败,不在于使用率有多高,而在于有多少字段真正参与了决策。一个 74% 使用率、每个字段都被看过的模板,价值远高于一个 98% 使用率、但没人打开看的模板。

如果你现在手上正好有一套使用率下滑的管理层模板,我的建议是这周就做一件事:导出所有字段的最近一次引用时间,把排在末位三分之一、且连续两个季度没被引用过的字段列出来。下周的评审会上,直接提议把它们隐藏掉,观察一个月。这一步不需要立项、不需要预算、不需要平台迁移,但它的效果通常比一次全面重构更直接。

常见问题解答(FAQ)

1. 项目模板的阶段到底该分几段?按什么依据来切?

我前两年给几个部门梳理过项目模板,每次都会卡在阶段数量上:一线说分太细每步都要填表,纯属加负担;管理层说分太粗,看不到中间到底卡在哪里。我自己也纠结过,是按研发流程的瀑布节点切,还是按需求、设计、开发、测试、上线这样切。

判断依据只有一条:找交付物发生不可逆变化的节点。一个阶段结束,如果它的产出物被下游直接消费、且事后返工成本明显跳升,这就是一个该独立的阶段。按这个口径,大部分业务团队落在 5 加或减 1 个阶段比较稳。每个阶段必须配齐四样东西:入口条件、交付物清单、出口评审动作、责任角色,缺一样这个阶段就形同虚设。

验证方法很土但有用:拉 3 个已经结束的真实项目做回放,如果某个阶段在 3 个项目里都没有独立的评审动作、交付物也没人下游引用,直接合并。

我们做过一次实测,阶段数从 8 个压到 5 个、模板字段从 60 多个降到 25 个左右,单项目填写耗时从 40 分钟掉到 15 分钟以内,一线抵触情绪明显下降,而管理层要的卡点信息一个都没丢。

2. 管理层强推统一模板,一线说填表浪费时间,怎么推才不翻车?

我在管理层会上拍板要统一模板,结果推行两周就发现有人在自己表格里偷偷加备注列绕过字段,跨部门汇总时数据对不上。一线不是不配合,是觉得这模板是给他们加活、不是帮他们干活,这个情绪我完全理解。

别一次全量上线,先选 2 到 3 个真实项目做试点,让一线参与做字段减法,他们的判断往往比管理层准。同时给两个口子:一是豁免通道,特殊类型项目可以申请精简版模板,但要记录原因;二是模板变更提案入口,任何人都能提,每季度统一处理。

推行节奏建议是试点 4 到 6 周、复盘时砍掉使用率低于 20% 的字段、再分批铺开,整体 3 个月左右成型。考核口径也要换,别看填得快不快,要看关键字段完整率和阶段出口评审执行率。

我们那次推行里,第一轮复盘砍掉了 18 个字段,其中 11 个是管理层当初坚持要加的,砍完之后完整率反而从 68% 涨到 92%,因为大家不再乱填应付了。

3. 模板做完之后就锁死不动了吗?版本谁改、多久改一次?

我们第一版模板做完就冻结了,说是要保持一致性,结果用了一年发现跟业务已经脱节,新业务硬塞进老阶段里特别别扭。后来放开又出现另一个问题:有人私自改模板,导致两个部门的阶段数据压根没法横向对比。这个度我摸索了挺久才找到。

做法是版本号加变更流程两条腿走。版本号建议用 V 主版本.次版本,次版本每个季度例行评审一次,只允许做删字段、调阈值、改说明这三类动作;主版本变更例如增删阶段或改阶段定义,必须走提案、由管理层签字、并留出 4 周过渡期让存量项目迁移。

同时把字段分成强字段和弱字段,强字段是跨部门对齐口径用的,改动要评审;弱字段项目组可自行增删。一定要维护一份变更日志表,字段至少包含版本号、变更点、变更原因、生效日期、受影响项目数,这东西在半年后做效果归因时价值极高。

量化控制线是单季度字段改动幅度不超过 15%,超了通常不是业务变了,而是当初模板设计就有问题,该回头重构而不是继续打补丁。

4. 怎么证明这套项目模板真的有效,而不是大家用起来了就算完?

老板问我模板推行半年有什么效果,我张口就说大家基本都在用了,他反问那不等于有效。我当时确实答不上来,因为手里只有使用率一个数,没有效率指标也没有结果指标。后来我把指标体系重新搭了一遍,才敢拿数据去汇报。

指标分三层看。过程合规层:模板使用率,也就是用模板创建的项目数除以同期总项目数,目标 85% 以上;阶段出口评审执行率,目标 90% 以上;关键字段完整率,目标 90% 以上。效率层:立项准备耗时、阶段评审准备耗时,这两个直接反映一线负担。

结果层:阶段一次通过率、返工率、里程碑按期率、上线后回滚率,这一层才是老板真正关心的。关键是要做配对比较,拿推行前 6 个月和推行后 6 个月的同类型、同规模项目对比,别只挑几个顺利的项目说事。

经验值是模板推行成熟之后,立项准备时间通常能降 30% 到 50%,阶段一次通过率提升 10 到 15 个百分点;如果结果层指标三个月没动,说明模板只做到了形式合规,得回去检查阶段出口评审是不是走过场。

读者评论

周
周婉清

把22个字段砍到9个、使用率反弹这件事我们做过,短期确实从三成涨到七成。但半年后字段又回到18个,因为新业务线不断要求加。文章说靠版本管理解决,实际是没人有权驳回业务方的加字段诉求。另外12位管理者的眼动样本偏小,跨行业结论不一定通用。

沈
沈婉清

第八周第一个门禁被绕过后规范就垮,这个太真实了。但我们那次是管理层自己拍板绕的,PMO根本没法追责。所以关键不是系统能不能拦,而是拦不拦得住上级。把校验写进服务端确实能留痕,可领导要特批,留痕也只是留个记录而已。

方
方圆

指标部分我保留意见。「决策引用次数」听起来很好,可谁来统计?靠会议纪要人工标注,一个月就没人坚持了。字段存活率也容易做,把字段挂到某次固定会议上数值立刻好看。几个指标里可能只有自报与实测偏差有客观数据源,能长期跑下去的也就它。

文章包含AI辅助创作:模板阶段流程与规范:管理层项目模板实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290942

赞 (0)
飞飞飞飞
项目模板如何做好模板流程?管理层流程优化与操作步骤
上一篇 1小时前
模板阶段最佳实践:管理层项目模板流程优化,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
