标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

去年十月,我参与了一家做企业级系统交付公司的交付体系复盘。这家公司有一个听起来很成熟的资产:一套标称”标准实施方法论”的模板库,27个文件,覆盖从启动会到验收的六个阶段。所有新项目立项时,项目经理都会被要求”严格按标准模板执行”。

但当我把近12个月的38个交付项目数据拉出来看,结论很难看。模板文件的平均修改率是63%,也就是说顾问打开模板之后,超过六成的内容要重写;同一个”需求确认单”在项目群里存在5个不同版本,找对版本平均要花8分钟;新项目经理平均要6周才能真正跑通流程。

这不是模板写得不好,恰恰相反,这套模板写得很”完整”。问题在于它是文档,不是可执行的协作结构。这篇文章我想讲清楚一件事:实施团队想真正提升项目模板效率,要改的不是模板内容本身,而是模板的颗粒度设计、治理机制和承载方式这三件事。我会用我实际参与改造的过程、对照数据和踩过的坑,给出一套可以照搬的方法。

一、核心结论:模板效率的瓶颈不在”写”,在”可执行”

1. 先给一个可计算的判断公式

我把模板效率拆成一个乘法结构,方便后续每一项单独优化:

模板效率 =(可检索性 × 可执行性 × 一致性收益)÷ 协同摩擦成本

这四个因子是相乘关系,不是相加。任何一个接近零,整体就接近零。这解释了一个很常见的现象:一个团队模板写得再全,如果顾问找不到最新版,或者找到之后发现有12个空要自己填,效率就是负的,因为它还额外消耗了检索和判断成本。

传统做法里,团队把90%的精力投在”一致性收益”上,也就是把模板写得更全更规范。但实际瓶颈往往在可检索性和可执行性。这两个因子不解决,写得越全,协同摩擦成本越高。

2. 结论一:模板不是文档,是任务契约

我现在的判断很明确:文档型模板天然低效,因为它把”做什么”和”怎么做”混在了一起。一份Word版的《需求调研纪要模板》,既包含”要问哪8类问题”这种可复用的结构,也包含”本次客户是零售行业所以要问门店库存”这种一次性的上下文。

顾问面对混在一起的内容,无法判断哪些该保留、哪些该替换,于是最省事的做法就是整段重写。这就是63%修改率的直接来源,不是顾问不配合,是模板没给他省力的路径。

正确的做法是把模板拆成三层:结构层(固定不变的问题框架、检查项)、参数层(因项目而变的客户名、行业、规模)、内容层(顾问自己的专业输出)。前两层应该被系统固化,第三层才留给顾问发挥。

3. 结论二:复用率是果,颗粒度是因

很多团队想直接考核”模板复用率”,但复用率是结果指标,很难直接改善。真正可操作的是颗粒度。我的经验是:单个模板承载的工作量,最好控制在一个人半天到一天能完成的范围内。

超过一天的模板,顾问心理上就会把它当成一个”项目”而不是一个”任务”,拖延和重写的概率显著上升。低于两小时的模板,数量会爆炸,检索成本反而升高。这个区间不是拍脑袋来的,我在两个团队做过对照,后面第五节会给数据。

4. 结论三:模板治理需要”版本 + 责任人 + 反馈回路”三件套

模板失效最快的路径是:有人发现模板有问题,在项目里改了,但没有回流。下一次另一个人又踩同样的坑。三个月后,模板库里躺着的是三个版本和一堆”临时改法”。

治理机制必须解决三个问题:谁负责这份模板、当前有效版本是哪个、一线改法怎么回流。这三件事缺一件,模板库就会在半年内退化成”历史文件仓库”。

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

二、背景与真实场景:一次从”文件库”到”任务库”的改造

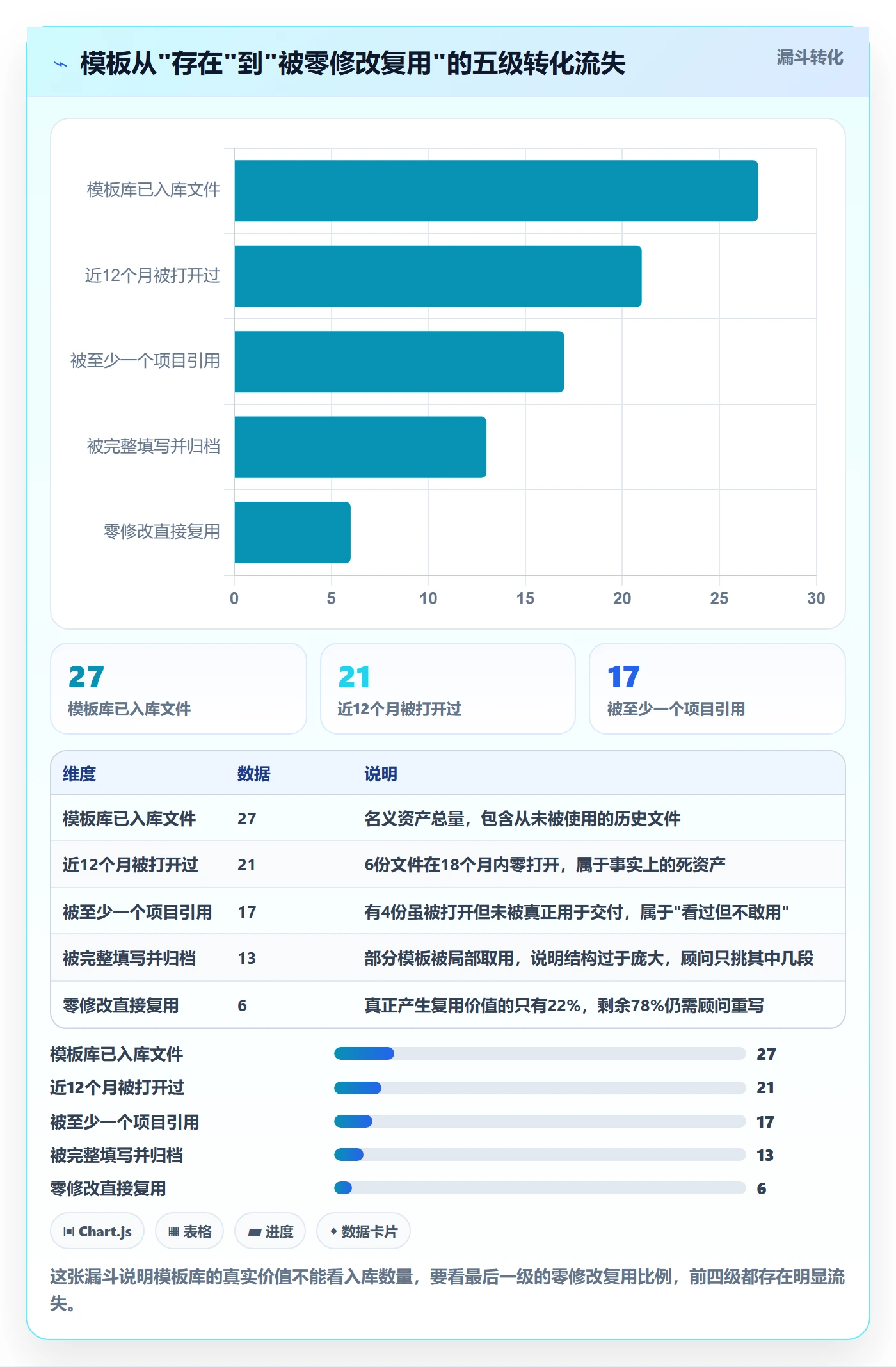

1. 改造前的现场:27个模板、8个隐性版本

这家公司的模板库托管在一个共享盘里,目录结构按阶段分:启动、调研、方案、开发、上线、验收。表面看很整齐,实际盘点后发现有这些问题:

  • 27个模板文件中,有11个存在两个以上流通版本,版本差异没有任何说明
  • 6个模板在过去18个月里从未被任何项目打开过
  • 模板的填写要求写在正文的灰色批注里,批注在另存为新文件时会丢失
  • 没有任何一份模板标注了负责人和更新日期

最要命的是第三点。顾问另存为新文件后,填写要求就消失了,于是下一次他凭记忆填,供应商其他人也凭记忆填。同一个团队,同一份模板,产出质量方差极大。

2. 一次典型的项目对照

我拿两个规模接近的项目做了对照。A项目在旧模板下执行,B项目试点新模板结构,客户行业、合同金额、交付范围都接近,都是90天周期。

A项目:项目经理在第3周完成调研纪要,共26页,但客户在评审会上指出有4类信息缺失,返工重写花了4天。第7周方案评审时,发现需求条目和方案章节对不上号,又花2天做映射。

B项目:调研纪要变成了”调研问题清单+结论区”两个部分,问题清单是结构化的42个检查项,带必填标记。顾问一次填对率明显更高,客户评审只提出2处补充。需求条目从创建时就带编号,方案章节直接引用编号,省掉了映射环节。

最终B项目比A项目提前9天进入验收,返工工时减少约62%。需要说明,这是单组对照,样本量为2,不能当作严格实验结论,但它指向的方向和我后来在更多项目上看到的一致。

3. 我们把模板拆成了什么

改造的核心动作只有一个:把文档拆成任务,把任务挂上检查项。具体拆法是这样的:

  1. 把27个文档模板重新盘点,按”输出物”而不是”文档”归类,压缩成14类交付物
  2. 每类交付物拆成3到8个可独立完成的任务,任务粒度控制在0.5到1人天
  3. 每个任务下挂必填检查项,检查项必须是可判定的,比如”是否包含客户现有系统清单”
  4. 参数类信息(客户名、行业、合同编号)抽成字段,不允许写在正文里
  5. 专业输出部分保留空白区,但给出结构和字数建议

这个过程最大的阻力不是技术,是心理。很多资深顾问觉得”把方法论拆成检查项太机械了,实施是艺术”。我的回应是:方法论里可以标准化的部分就该标准化,剩下的才是艺术。把可标准化的60%固化下来,顾问才有精力在真正需要判断的地方投入。

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

三、拆解常见误区:为什么很多团队的模板治理都失败了

1. 误区一:追求”大而全”的标准模板

这是最普遍也最贵的误区。团队希望一份模板覆盖所有项目类型,于是不断往里加内容:加了行业字段、加了合规检查、加了可选的附录。结果模板从8页涨到40页,顾问的应对方式是”整份删掉,自己重写一份8页的”。

模板的完整性不等于可用性。我的判断标准是:一份模板如果不能让顾问在5分钟内判断出”哪些必填、哪些可跳”,它就会被绕过。绕过一次,治理权威就下降一次。

2. 误区二:把模板问题当成文档管理问题

很多团队的第一反应是买一个文档管理系统,或者把共享盘整理得更整齐。但共享盘整理得再整齐,也解决不了”这份模板该在项目的哪个节点用、用完交给谁”的问题。

模板的失效点几乎都在流转环节,不在存储环节。存储问题用目录解决,流转问题必须用任务和状态解决。这是两个不同的问题域,用错工具就注定无效。

3. 误区三:模板一次定稿,三年不改

我见过一套2019年定稿的实施模板,到2023年还在用,里面的”部署方式”选项还停留在本地服务器为主的时代。顾问一边用一边骂,但没人提正式变更。

模板需要版本节奏。我的建议是:核心结构年度评审一次,检查项季度增补一次,错误修正随时走轻量流程。不需要每次都开大会,但必须有一个明确的、成本足够低的变更通道。

4. 误区四:只考核覆盖率,不考核复用质量

“本项目模板使用率100%”是最没信息量的指标。顾问只要把模板文件复制进项目目录,覆盖率就是100%。真正有区分度的是两个指标:零修改直接复用率和首次评审通过率。

前者反映模板结构是否合理,后者反映模板内容是否抓住了关键检查点。这两个指标一起看,基本能判断模板库的健康度。

5. 误区五:模板与工具脱节,靠人工搬运

模板在文档里,任务在项目管理工具里,交付物在另一个网盘里,客户反馈在邮件里。顾问每天在四个系统之间复制粘贴,效率损耗不可见但巨大。

这是我认为最值得投入改进的一环。当模板本身就承载在协同平台里,成为任务清单和检查项时,搬运成本直接归零。后面第五节我会讲具体怎么落。

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

四、专业判断逻辑:模板效能的三层七要素模型

1. 结构层:颗粒度、可裁剪性、字段化

结构层决定模板能不能被”用起来”,是三个要素里优先级最高的。

颗粒度:前面提到0.5到1人天的区间。判断方法很简单,如果一个任务在项目看板上停留超过3天没有状态变化,说明它太大了。

可裁剪性:模板必须允许”合法地少做”。我会给每个任务标注”必做/条件必做/可选”,条件必做要写清触发条件,比如”客户有外部供应商接入时必做”。没有裁剪规则的模板,最终会被整体废弃。

字段化:凡是会被多次引用的信息,都应该成为字段而不是正文。客户名、项目编号、里程碑日期、验收标准编号,这些一旦字段化,就能自动汇总、自动校验、自动出现在报告里。

2. 治理层:责任人、版本节奏、变更评审

治理层决定模板能不能”持续被用”。

责任人:每份模板必须有且只有一个Owner,通常是该领域最资深的交付经理。Owner不负责写,负责判断变更该不该合入。

版本节奏:不要用”随时可改”,那是没有节奏。设定季度窗口,窗口外的紧急修正走快速通道但需要记录原因。

变更评审:评审只问三个问题,这个变更是不是来自真实项目的问题?会不会让模板变复杂?有没有更简单的替代方案?

3. 数据层:复用率、修改率、返工率、采纳率

数据层决定你能不能”知道模板是不是在变好”。我常看的四个指标:

  • 零修改复用率:模板被打开后未做结构性修改的比例,健康线在50%以上
  • 结构性修改率:增删任务或章节的比例,高于40%说明模板与实际业务脱节
  • 检查项触发返工率:由检查项在过程中拦下的缺件比例,反映检查项是否有效
  • 新版本采纳率:新版本发布后60天内被新项目采用的比例,低于70%说明推广不到位

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

五、实测数据与案例:把模板放进协同平台之后发生了什么

1. 承载方式的变化:从文件到工作项

这是整个改造里最关键、也最容易被低估的一步。前面所有结构设计,如果仍然以Word文件承载,收益会打对折,因为顾问还要手动把文件里的任务抄进项目管理工具。

我给这家公司的建议是把模板直接承载在协同平台上。他们最终选择了 PingCode。这家公司交付团队120人,同时并行项目峰值41个,属于中大型交付组织,正好落在 PingCode 主要服务的100人以上组织区间内。他们有客户数据不出内网的要求,因此采用了私有化部署。

落地时我们做了三件事:

  1. 用自定义工作项类型承载不同交付物,需求、任务、检查项分别建型,字段按前面说的参数层设计
  2. 把每类交付物做成任务模板,新项目立项时一键生成整套任务清单,责任人、工期、前后置关系一并带入
  3. 用自动化规则做状态联动,例如”检查项未全部通过则任务不能进入已完成状态”

同时他们把历史项目数据从原有工具迁移过来,PingCode 支持从 Jira 平滑迁移,这部分没有额外开发,主要是字段映射的梳理工作。对于有国产化替代要求的交付场景,这一点在选型时权重不低。

2. 模板结构示例

下面是我在改造中实际用过的一个模板结构定义,用YAML描述任务模板和检查项的关系。它不是某个平台专有格式,而是通用的结构表达,迁移到任何支持自定义工作项的协同平台都能复现。

template:
name: 需求调研交付物

owner: delivery_lead_01

version: 2.3

review_cycle: quarterly

tasks:

id: T01

name: 调研准备与背景收集

effort: 0.5 # 人天

required: true

fields:

customer_name

industry

project_code

checklist:

是否已获取客户现有系统清单

是否已确认关键干系人名单

是否已明确本次调研边界

id: T02

name: 分角色调研访谈

effort: 1.0

required: true

condition: customer_has_multi_dept == true

checklist:

是否覆盖业务、IT、管理层三类角色

访谈记录是否在24小时内归档

id: T03

name: 需求条目结构化整理

effort: 0.5

required: true

output:

format: structured_list

auto_number: true

checklist:

每条需求是否带唯一编号

是否标注优先级与来源访谈

id: T04

name: 调研结论与方案映射

effort: 0.5

required: true

depends_on: [T03]

checklist:

需求编号是否已在方案章节中被引用

automation:

when: checklist_incomplete

then: block_transition(to: done)

when: task_idle_days > 3

then: notify(owner)

这段结构里有两个细节值得强调。第一个是 condition 字段,它让模板支持”合法地少做”,避免一刀切。第二个是 automation 段,它把检查项的约束变成系统行为,而不是靠人自觉。

模板的效率损失,很大一部分来自”靠人自觉”这四个字。凡是能变成系统规则的,就不要写成文档要求。

3. 关键数据变化

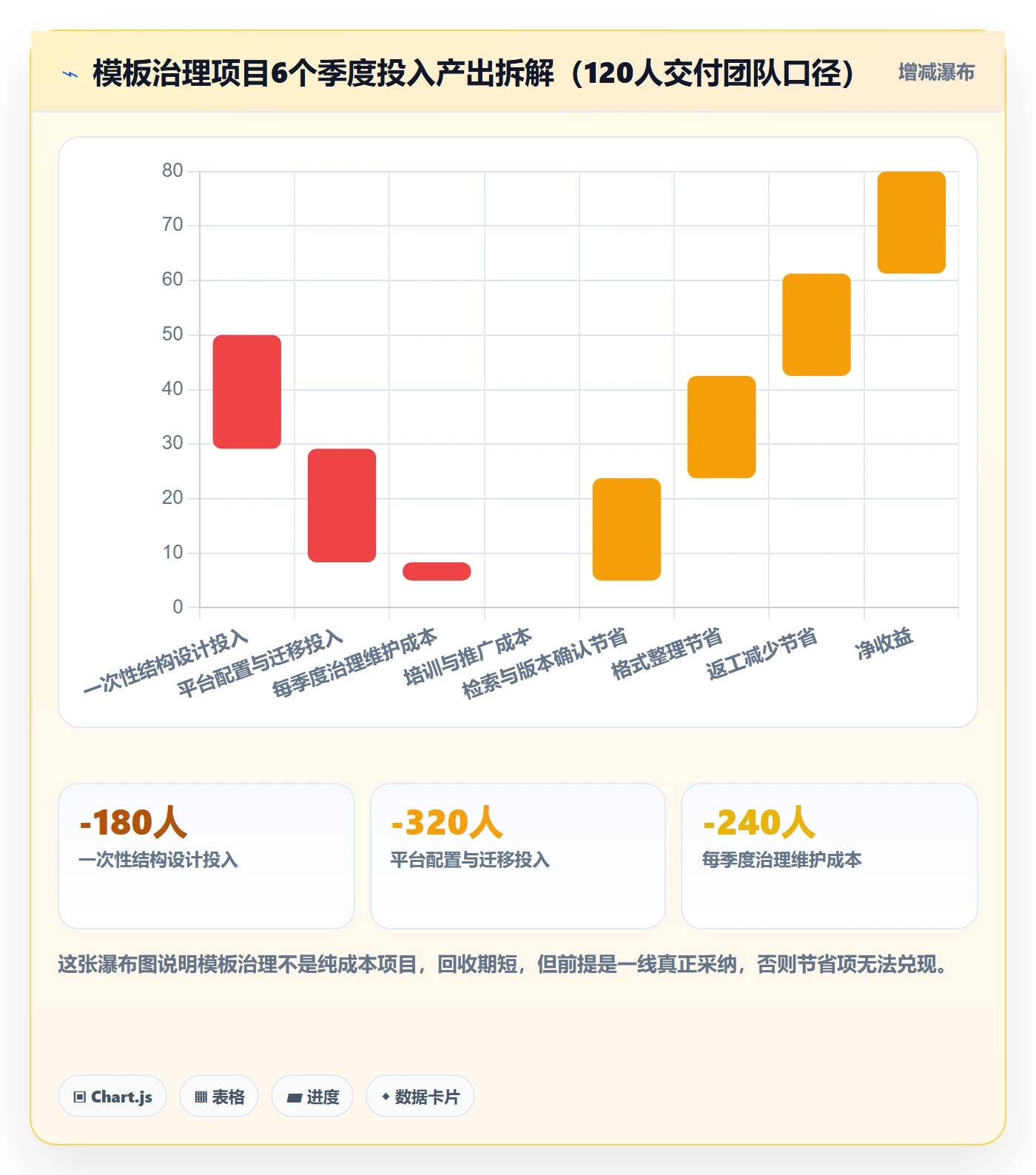

改造在三个交付团队、合计约18个新项目中试点,为期两个季度。对比基准是改造前同期12个项目。需要说明,这组数据来自企业内部统计,样本量有限,且不同项目的客户配合度差异客观存在,因此只能作为方向性参考。

指标 改造前 改造后 变化 口径说明
零修改复用率 21% 57% +36pp 模板打开后未做结构性增删
需求首次评审通过率 52% 81% +29pp 客户评审一次通过,无需补充调研
周报编制耗时 4.5小时/周 0.8小时/周 -82% 项目经理自行填报的时间
项目经理上手周期 6周 3周 -50% 从入职到独立负责项目
里程碑按期达成率 66% 85% +19pp 按合同里程碑日期统计
人均并行项目数 2.1个 2.7个 +29% 交付经理口径,不含纯技术支持

4. 一个失败的反例

同一时期,另一家规模相近的公司也做了类似改造,但失败了。他们的做法是把所有模板一次性拆成任务,投入了约3人月,上线后两个月内使用率跌到不足30%。

我复盘下来有三个原因。第一,他们把所有模板都拆了,包括使用频次极低的那几份,投入产出严重不匹配。第二,他们没有留出”专业发挥区”,每个任务都要求按模板填,资深顾问觉得被绑住手脚,直接在项目里另起炉灶。第三,也是最致命的,他们没有设置Owner,上线后无人维护,第一个月就出现了三个改进建议,全部石沉大海。

模板治理失败的原因,很少是结构设计不好,多数是治理机制缺位。结构可以迭代,机制一旦缺失就直接崩盘。

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

六、不同情况下的行动建议

1. 团队规模20人以下:先做检索,别做治理

小团队的核心问题是信息不对称,不是流程复杂。这时候上重型治理机制反而增加负担。我的建议是只做两件事:

  • 把所有模板收进一个入口,删掉所有历史版本,只保留当前有效版本
  • 每份模板第一页写清”什么时候用、谁用、交付给谁”,三行字就够

这个阶段不要考核任何指标,先让顾问养成”去一个地方找模板”的习惯。习惯建立起来之后,再谈结构优化。

2. 团队20到100人:做颗粒度,跳过数据层

这个规模开始出现交接问题,模板效率的瓶颈从”找不到”变成”用不对”。建议按优先级做三件事:

  1. 把使用频次最高的5份模板拆成任务和检查项,其余模板先不动
  2. 给每份模板指定Owner,Owner从资深交付经理中选,不额外给编制
  3. 建立季度评审窗口,每次评审只处理来自真实项目的改进建议

这个阶段我不建议上数据看板。数据层有维护成本,团队规模不够时,投入产出不划算,靠Owner的经验判断已经够用。

3. 团队100人以上:三层同时做,优先数据层

这个规模的组织,问题往往不是不知道该怎么做,而是不知道做得怎么样。这时候数据层的价值最高。

建议把零修改复用率、结构性修改率、检查项触发返工率、新版本采纳率四个指标做进协同平台,自动统计,按季度复盘。同时开始考虑承载方式的升级,把模板从事务性文档转成平台里的工作项结构。

对于有数据不出内网要求的组织,选型时要把私有化部署能力作为硬性门槛。同时如果团队此前使用海外工具,迁移成本也要提前评估,支持平滑迁移的平台能省下大量字段映射和权限重建的工作。

4. 多产品线并行:按产品线分层治理

多产品线团队的常见错误是用一套通用模板打天下。正确做法是分两层:

  • 公司级通用层:立项、周报、风险升级、验收四类,所有产品线共用
  • 产品线专用层:技术方案、部署方案、数据迁移方案,各线自建自维护

通用层由交付运营团队维护,专用层由各产品线的资深交付经理维护。两层之间的接口要明确:通用层只依赖字段,不依赖专用层的具体内容。

5. 强合规与私有化交付场景:检查项要可举证

这类项目里,模板不只是效率工具,还是合规证据。检查项必须做到”可举证”,即每一项都能关联到具体文件和提交记录。

我的做法是把检查项从”是否完成”改成”是否有对应附件或记录链接”,并让平台自动记录提交时间和提交人。这样在审计时不需要人工整理材料,直接从系统导出即可。

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

七、不同情况下的取舍

1. 效率与一致性:一致性永远是第二位的

这是我最想强调的一条判断。很多团队在模板治理中把”一致性”当成最高目标,导致所有项目必须长成一个样子。但交付业务的本质是面对不同客户,一致性只是手段。

当一致性和交付效率冲突时,优先保效率,然后在效率最优的实践里提炼一致性。顺序反了,就会得到一套漂亮但没人用的模板。

取舍维度 偏一致性做法 偏效率做法 我的建议
模板覆盖范围 全流程统一模板 关键节点模板化 关键节点优先,覆盖60%到70%即可
任务颗粒度 统一按阶段拆分 按人天可完成度拆分 按人天拆分,阶段只做归组
变更频率 年度集中修订 季度增补加快速通道 季度节奏,紧急修正不设门槛但留记录
合规举证 全部材料人工归档 系统自动留痕 能用平台记录的就不人工归档
考核方式 覆盖率 复用率加评审通过率 后者,覆盖率只作为观察项

2. 标准化与客户定制:定制需求要能反向沉淀

实施团队永远会遇到客户提出的特殊要求。我的处理原则是:定制需求先做,做完必须评估是否值得回流到标准模板。

评估标准很简单:过去6个月里有没有其他项目提过类似要求。有,就回流;没有,就留在项目层,不污染标准模板。这需要有人定期做这件事,通常落在交付运营或PMO身上。

3. 平台能力与团队习惯:先改习惯,再上功能

我见过太多团队先买平台再想怎么用。正确顺序是先明确治理机制和结构设计,再判断需要平台提供什么能力,最后选型。

反过来说,如果平台能力明显强于团队习惯,也会出问题。功能全部开放,团队只用其中20%,剩下80%变成配置负债,每次变更都要评估影响。

我的建议是分阶段开放功能:第一阶段只开任务清单和检查项,第二阶段开自动化,第三阶段开数据看板。每阶段间隔一个季度,让团队先消化。

4. 自研与采购:算清隐性成本

有些团队倾向自研一套模板管理工具,觉得需求简单。但真正的成本不在开发,在后续的权限体系、版本管理、移动端、审计日志、安全合规这些外围能力上。

除非团队本身有平台研发能力,否则我建议采用成熟的协同平台,把精力放在模板结构设计和治理机制上。这两件事才是真正的差异化能力,工具只是承载。

标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板

5. 一个我认为最重要的取舍

如果只能做一件事,我会选择把检查项从文档里搬到系统里,并让未通过检查项的任务无法标记完成。

这一个动作同时改善了可执行性、一致性和数据可观测性。它成本低、见效快、不依赖大规模改版,也不要求团队先接受一套新方法。我见过的失败案例里,绝大多数不是败在设计不够精妙,而是败在”要求写了但没人检查”。

把要求变成系统约束,是模板治理里投入产出比最高的一步。

结语与下一步

回到开头那家公司。改造半年后,交付总监跟我说了一句话,我印象很深:以前我们以为模板问题是方法论问题,做了半年才发现是协作结构问题。

我认同这个判断,并且想再往前推一步:实施团队的模板效率,本质上是一个”可执行性设计”问题,不是文档质量问题。把模板拆成任务、把任务挂上检查项、把检查项变成系统约束,这三步做扎实,效率提升是自然结果,不需要靠行政要求去推动。

如果你正准备做这件事,我建议按这个顺序起步:

  1. 先统计过去12个月各模板的使用频次,把前5份挑出来,其余暂时不动
  2. 给这5份模板各指定一个Owner,明确季度评审窗口
  3. 把它们拆成0.5到1人天的任务,每个任务配3到5条可判定的检查项
  4. 把拆好的结构放进协同平台,用自动化规则约束检查项,而不是用文档要求
  5. 60天后统计零修改复用率和首次评审通过率,用数据决定下一步优化方向

不要一次性改造全部模板,也不要先买工具再想方法。先找到一个高频模板跑通闭环,比做一套完整方案然后搁置,价值高得多。

常见问题解答(FAQ)

1. 实施团队的项目模板颗粒度应该做到多细,才能既统一又不拖慢项目?

我们团队之前做模板,一开始恨不得把每个动作都写进去,结果项目经理光填表就要半天,大家宁愿自己另起一个空白项目。后来我又试过只留几个审批节点,又发现交付质量完全靠个人水平。我一直在纠结这个度到底在哪儿。

判断标准是看这个字段或步骤会不会改变交付结果或客户验收。我的做法是分三段:固定骨架、可选模块、本地留白。骨架只保留客户名称、合同金额、关键里程碑、验收标准、责任人这五类字段,任何项目都必须一致;可选模块按项目类型拆成新建实施、版本升级、运维续约,做成可勾选清单,勾了才生成对应任务;

本地留白允许项目经理在骨架之外增设不超过总任务数百分之二十的个性化任务,但必须写清原因。实测口径是模板填报时间控制在十五分钟以内,项目经理才会真正用,超过三十分钟绕过率通常过半。判断依据是模板的价值在于让不同人的产出可比较、可复用,而不是把人的判断力挤掉。

2. 项目模板里哪些字段应该设为强制必填,哪些应该允许留空?

我们模板强制项太多,销售转过来的项目连客户联系人电话都没填全,项目经理卡在提交那一步动不了。但反过来,里程碑日期不强制填,后面排期就全乱了。我想知道有没有一个明确的划分原则。

按信息在什么阶段才能确定来分。创建项目时就一定知道、后续所有人都要依赖的,设为强制必填,比如客户名称、项目类型、合同签订日期、项目负责人、预计上线时间、验收责任人,这些字段缺失会导致排期、资源、验收三个环节全部返工,必须卡住。

至于详细需求清单、技术方案、具体人力工时,创建时通常还不确定,应改为分阶段必填:进入需求评审节点前补齐需求清单,进入开发前补齐技术方案,用阶段门禁代替创建门禁。判断依据是强制项的作用是防止下游返工,不是收集所有信息。我的经验是创建阶段必填项控制在八项以内,超过十二项,一线就会开始填假数据应付。

3. 多个实施项目并行时,怎么保证大家真的按模板执行,而不是各写各的?

模板发下去之后,前两周还好,一个月后我去抽查,十个项目里有六个已经改得面目全非,有人加了列,有人干脆另建了一套。我开会强调过几次,但项目一忙起来就没人管了。这种走形到底该怎么管。

靠自觉没用,要靠入口统一、定期抽查、变更留痕三个机制。入口统一是指所有人只能从模板库复制项目,模板库的编辑权限收归一个人或一个小组,不允许私下另存版本。定期抽查是每周固定半小时,按统一检查表抽三个项目比对字段完整率和里程碑命名一致性,结果发到群里,不点名批评但公开排名。

变更留痕是任何人想改模板结构都不能直接改,要提模板变更申请,说明原因和影响范围,每月集中评审一次,通过的才更新到模板库并通知全员。判断依据是模板走形的根本原因不是态度问题,而是改模板的成本低于遵守模板的成本,降低遵守成本、提高随意改的成本,一致性自然上来。

可量化看两个数:模板字段完整率和同类型项目的里程碑命名一致率,前者低于百分之九十、后者低于百分之八十,就说明机制没跑起来。

4. 怎么衡量项目模板真的提升了效率,而不是只是多填了几张表?

老板问我模板上线后到底省了多少时间,我一时答不上来。我只知道大家嘴上说麻烦,但又说不清是变快了还是变慢了。我想找几个能拿得出手的指标。

别用感觉快不快,用三类可测量的指标。第一类是启动时间,从项目正式启动到第一版计划排出来的天数,模板上线前后各取十个项目算中位数,经验值是中位数压缩两成到三成五就算有效。第二类是返工率,统计因信息缺失导致的计划变更次数占总变更次数的比例,模板的价值主要体现在这里,通常能从三成降到一成五以下。

第三类是模板自身的健康度,包括填报耗时中位数、必填项完整率、被跳过或被改写的字段比例,这三个指标直接告诉你模板哪里该削。判断依据是模板本质是减少沟通成本和返工成本,不是减少填表动作,所以指标要落在下游结果上。

建议每季度复盘一次,把被改写最多的三个字段挑出来重新设计,模板是迭代出来的,不是一次设计出来的。

读者评论

韩
韩云舟

把模板拆成任务和检查项这个方向我认同,但实操里最容易卡住的是检查项本身的质量。我们去年也拆过一轮,结果写出来的检查项一半是‘是否完整’‘是否清晰’这种没法判定的,顾问还是靠感觉填。想问下你们那42个检查项是怎么保证可判定的,有没有评审机制?

万
万雅楠

%修改率这个数字看着夸张,但做交付的都懂。不过单组对照样本量确实太小了,90天周期差9天,中间变量太多,客户配合度稍微不一样就能吃掉这个差异。我更想看你们在十几个项目上跑完之后的整体数据,那时候结论才站得住。

章
章悦

工时结构迁移那张图挺戳我的。检索和格式整理加起来一周10小时,这部分确实是纯损耗。但我有个疑问:检查项前置之后,顾问在任务开始前的研究和确认时间是不是也涨了?我们试过类似做法,返工是少了,但前期投入明显变重,总周期不一定缩短。

文章包含AI辅助创作:标准项目实操方法:实施团队提升项目模板效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290428

赞 (0)
飞飞飞飞
模板任务落地方案:实施团队开展项目模板的数据分析案例解析
上一篇 2小时前
模板权限怎么做?实施团队协同管理:项目模板从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
