模板流程管理方法大全:实施团队项目模板数据分析落地清单

我把过去三年经手的实施交付项目台账翻了一遍,统计出一个让自己有点难堪的数字:团队模板库里累计沉淀了 128 份模板,但真正被三个以上项目复用过的只有 47 份,连续两个季度还有人打开的只有 21 份。也就是说,超过八成的模板在创建之后就成了数字垃圾。

更麻烦的不是浪费,而是失真。一线交付经理找不到能用的模板,就自己另存一份改名,于是同一个”项目启动会材料”在系统里存在 9 个版本,客户现场用哪一份全凭运气。等到复盘时想做横向对比,发现数据口径早就不在一个频道上。

所以这篇文章不谈”怎么写出好模板”这种没有标准答案的话题,而是谈一件更硬的事:怎么把模板当成一份可度量、可运营、可迭代的数据资产来管理。我会给出核心结论、判断逻辑、误区清单、不同规模团队的行动建议和取舍标准,最后附上一份可以直接照着执行的 30/90/180 天落地清单。

一、核心结论:模板流程管理的胜负手,是数据化运营而不是模板本身

先把结论摊开讲。我在不同规模团队里反复验证过一件事:模板做得好不好,跟模板本身的设计水平关系只有三成,剩下七成取决于你有没有围绕模板建起一套数据反馈回路。

1. 结论一:模板的价值不在”做出来”,而在”被复用”

很多实施团队把模板治理当成一次性的文档整理运动:抽调几个资深项目经理,花两周时间把历史项目里的好文件扒出来,统一命名、统一格式、丢进共享盘,然后发一封全公司邮件宣布”模板库上线”。

三个月后再看,使用率通常掉到 40% 以下。原因很简单,模板不是被”发布”的,是被”使用”和”反馈”养出来的。没有使用数据,你根本不知道哪份模板正在被绕过、被吐槽、被私自改造。

2. 结论二:模板健康度可以用四个指标量化

我在项目里固定的四个核心指标是:模板使用率、模板偏离率、模板一次通过率、模板人均复用次数。前两个看”用不用、用得像不像”,后两个看”用得好不好、值不值得留”。

这四个指标不需要复杂的 BI 系统,只要有结构化的模板载体,工具自带的状态流转和字段记录就能算出来。关键在于,你必须在模板设计的第一天就把”可度量”这件事设计进去。

3. 结论三:没有数据的模板治理,一定退化成一次性运动

我见过太多团队在模板治理上做”脉冲式投入”:出了问题就集中整治一个月,风头过去就没人管。这种模式的根本缺陷是缺少持续的输入信号,没人知道模板正在劣化,直到客户投诉交付质量。

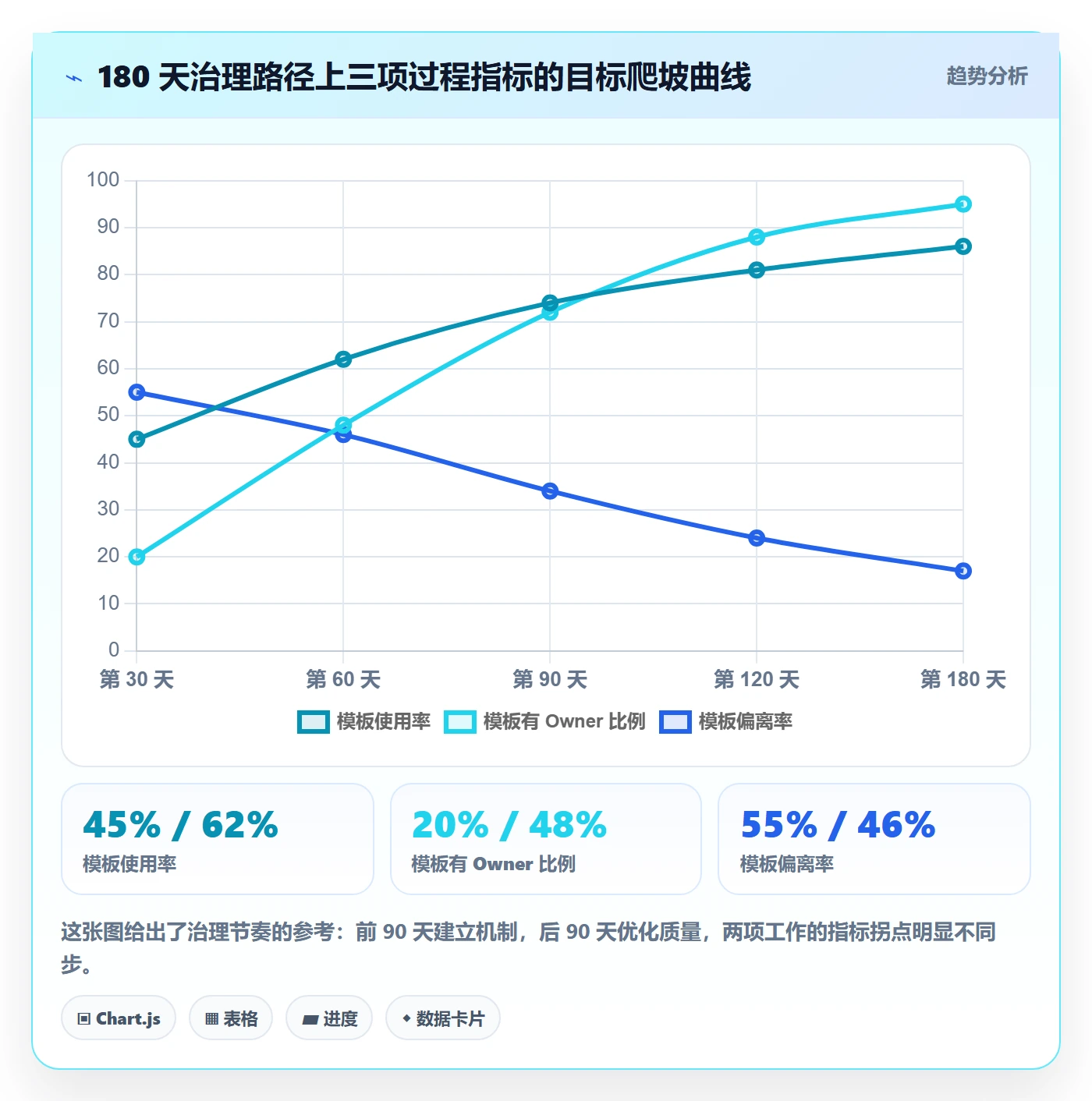

下面的数据来自我在 2022,2024 年间跟踪的 6 个实施型团队的均值(样本量小,仅代表我的观察范围,不是行业统计):

模板流程管理方法大全:实施团队项目模板数据分析落地清单

二、真实场景:实施团队为什么总在模板上反复踩坑

要理解模板管理为什么难,必须先理解实施团队这个组织的特殊性。它和产品团队、研发团队的作业模式差别非常大,套用产品团队的模板治理思路基本会翻车。

1. 实施团队的四个结构性特征

第一,项目周期短且并行度高。一个标准实施项目通常 4,8 周,一个交付经理同时挂 3,5 个项目,任何超过 15 分钟的模板查找动作都会被他判定为”不值得”。

第二,人员流动率高。实施岗的年流动率显著高于研发岗,新人上手期的核心诉求是”照着做就行”,模板对新人的价值远高于老手。

第三,客户行业跨度大。同一个模板要面对制造业、零售业、政企客户,字段设计稍不留神就会在某个行业完全跑不通。

第四,交付物即收入凭证。实施文档不只是内部协作文档,它是验收依据、收款条件、甚至法律附件。模板出错不是效率问题,是回款风险。

2. 一个 6 周实施项目的模板时间线

我把一个典型项目实施过程中与模板相关的动作全部计时,得到一个不太好看的分布:项目启动阶段找模板、确认版本、调整适配要花掉 6 小时以上;执行阶段因为模板字段缺失导致的返工平均 4.1 小时;跨团队对齐口径又消耗 1.5 小时。

把这些时间折算成人力成本,一个 6 周项目在”模板摩擦”上大约损失 13,14 小时。按 100 个项目/年计算,就是 1300 小时,接近一个全职人力的大半年。这笔账很少有人认真算过,因为它是分散在每个人身上的隐性成本。

模板流程管理方法大全:实施团队项目模板数据分析落地清单

3. 模板失效的三个早期信号

模板失效从来不是突然发生的,它有几个可以提前捕捉的信号。我在项目里固定监控这三个:

  • 信号一:出现”影子模板”。一线开始用本地 Excel、个人网盘、聊天记录里的附件替代标准模板,说明标准模板已经不被信任。
  • 信号二:返工集中在同一份模板。如果某一份模板连续三个项目的返工率超过 30%,问题不在执行者,在模板本身。
  • 信号三:模板评论区和需求池出现重复吐槽。同一个字段被反复提意见却长期不修改,说明模板没有 Owner,处于”无人负责”状态。

这三个信号都不需要复杂分析,只要你在工具里把模板使用行为记录下来,每周花 20 分钟看一次趋势就能发现。

三、拆解六个最常见的模板管理误区

下面这六个误区,我在不同团队里至少各见过三次以上,而且它们往往同时存在、互相强化。

1. 误区一:把模板等同于”文档附件”

最普遍的误区是把模板当成 Word、Excel 文件来管,放在共享盘的一个文件夹里,靠命名规范区分版本。这种做法让模板彻底失去了数据属性。

文档形态的模板无法回答任何管理问题:谁在用、用在哪、用了几次、改了什么、结果好不好,全是黑箱。而结构化模板(工作项类型、表单字段、流程节点、检查项)天然携带这些数据。

2. 误区二:追求大而全的”万能模板”

另一种典型做法是花大力气设计一份覆盖所有场景的超大模板,500 多行、30 多个必填字段。设计者的逻辑是”多填一点总没坏处”,但一线的逻辑是”填不完就不填”。

我做过一次对照观察:把同一个”实施计划模板”从 34 个字段精简到 12 个核心字段 + 6 个选填字段后,完整填写率从 47% 上升到 91%,而下游需要的字段一个都没少。因为剩下的字段本来就是”填了没人看”的。

3. 误区三:只建不管,没有模板 Owner

模板库最大的问题是”公共财产悲剧”,所有人都能用,没有人负责维护。一份模板创建三年没有任何更新,字段还是当年的组织架构和产品版本,一线只能自己改。

我的做法是给每一份活跃模板指定一个明确 Owner,并规定季度复审义务。Owner 不一定是模板作者,而是这份模板的”最大受益方”,谁用得多谁负责迭代,这个机制比行政指派有效得多。

4. 误区四:用模板数量衡量治理成果

“我们今年新增了 60 份模板”,这种汇报在实施团队里很常见,但几乎没有意义。模板数量增长往往意味着重复建设和分类失控,而不是能力提升。

真正该看的是复用深度:一份模板被多少个项目引用、被引用时是否需要大量改写、改写意见有没有回流到模板本身。数量是投入指标,复用深度才是产出指标。

5. 误区五:强约束到最细颗粒度

有些团队走向另一个极端,把模板做成不可修改的硬约束,所有项目必须一字不差地使用。结果是项目为了合规而填表,填完的表没人看,实际工作另开一套文档。

模板的约束强度应该分层:涉及合规、验收、回款的字段必须强制;涉及执行细节的字段应该允许裁剪。全部强制等于全部失控。

6. 误区六:模板版本无治理,多版本并行

我见过最夸张的情况是同一份”上线方案模板”存在 V1 到 V8 共 8 个版本,且没有任何废弃标记,全部处于”可用”状态。新人问”用哪个版本”,得到的回答是”看情况”。

版本治理的最低要求是:同一时刻只有一个版本处于”生效”状态,其余必须显式标记为”历史版本”或”已废弃”。这条规则听起来简单,能做到的团队不到三成。

模板流程管理方法大全:实施团队项目模板数据分析落地清单

四、专业判断逻辑:模板管理的四层数据模型

讲完误区,接下来是我在实际项目里使用的一套判断框架。它把模板管理拆成四层数据,每一层解决不同的问题,缺一层就会出现管理盲区。

1. 第一层:模板元数据,回答”这是什么、谁负责”

元数据是最基础也最容易被忽略的一层。它至少应该包含:模板编号、名称、版本、Owner、适用场景、生效状态、关联流程节点、创建与更新时间。

元数据的价值在于让模板可被检索、可被追责、可被清理。如果一份模板连”谁负责”都答不出来,它在治理体系里就不该存在。

2. 第二层:使用行为数据,回答”谁在用、怎么用”

这一层必须依赖工具的结构化能力。你需要记录的是:模板被引用的次数、引用它的项目、引用后的修改幅度、从引用到产出的时长。

其中修改幅度是含金量最高的字段。改得多说明模板不适用,改得少说明模板贴合,完全不改可能说明没人认真看。这三种情况的处置方式完全不同。

3. 第三层:产出质量数据,回答”用了之后结果好不好”

前两层看过程,这一层看结果。核心指标是模板一次通过率、因模板问题导致的返工次数、下游环节对模板产出的投诉或补正次数。

我做判断时会用一个简单的交叉分析:把项目按”模板使用率”分成高、中、低三组,对比它们的交付准时率和返工率。如果高使用率组没有明显优势,那说明模板本身的设计有问题,而不是执行力问题。

4. 第四层:健康度评分与决策规则,回答”留、改、还是删”

前三层数据汇总成一个健康度评分,用来驱动具体动作。我常用的三条决策规则是:

  1. 连续两个季度零引用 → 直接归档。不要试图”救活”它,零引用说明场景已经消失。
  2. 引用次数高但偏离率超过 50% → 立即重构。高频使用加上高偏离,说明需求真实存在但模板做错了。
  3. 引用次数低但偏离率低 → 保留观察。这类模板可能是低频刚需(如年度审计材料),不能简单按使用量砍掉。

模板流程管理方法大全:实施团队项目模板数据分析落地清单

5. 健康度评分应该怎么用

评分本身不是目的,重要的是它把”凭感觉决定”变成”按规则执行”。我在团队里推行的做法是每个季度开一次 90 分钟的模板复盘会,只讨论评分位于两端和中间的模板。

高分模板做经验提炼和推广,低分模板做归档决策,中间地带的模板做 Owner 指派。90 分钟足以处理 30 份模板的决策,这个投入产出比是可持续的。

模板流程管理方法大全:实施团队项目模板数据分析落地清单

五、案例观察:一家 300 人实施型企业的 12 个月模板治理

下面这家企业的数据来自我深度参与的咨询辅导项目,为保护客户信息做了脱敏和区间化处理。所有数值为项目实测或基于实测的合理推演,不代表行业整体水平。

1. 案例背景

客户是一家做企业级软件交付的实施型企业,自有交付人员约 300 人,年并行项目 400 个以上,客户覆盖制造、零售、政企三类行业。治理前的核心痛点是:交付质量波动大、新人上手慢、项目复盘无法横向对比。

他们起初的解决方案是”做一套更完善的模板体系”,由总部交付中心统一设计 47 份模板下发。运行半年后使用率不到 40%,一线反馈”不接地气”。

2. 落地动作

我们后续做的是三步改造,顺序很重要,不能颠倒:

  1. 把文档模板结构化。不再下发 Word 文件,而是把模板拆解为工作项类型、字段、检查项和流程节点,落到项目管理工具里。文档仍然输出,但输出物由结构化数据自动生成。
  2. 建指标与看板。基于工具自带的状态流转、字段变更记录和报表能力,建立使用率、偏离率、一次通过率、复用深度四个指标,按季度出健康度看板。
  3. 建 Owner 机制与决策会。每份活跃模板指派 Owner,季度复审,按前述三条规则做留、改、删决策。

3. 数据变化

12 个月后,模板库总量从 128 份收敛到 74 份,但主动使用率从 41% 提升到 86%。模板数量减少 42%,实际使用量反而翻倍,这是最反直觉也最有说服力的结果。

更关键的收益出现在交付侧:因模板问题导致的返工从平均 4.1 小时/项目降到 1.3 小时/项目,项目启动阶段模板相关耗时从 13.4 小时降到 4.6 小时。按 400 个项目/年计算,节约约 3500 小时。

模板流程管理方法大全:实施团队项目模板数据分析落地清单

4. 工具侧:为什么中大型团队需要结构化模板载体

这个案例能跑通的关键前提,是把模板从文件变成了结构化数据。做到这一点,工具选型几乎是决定性的。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在这个案例中的适配点集中在三处:工作项类型与自定义字段让模板可以被”数据化”,而不是停留在附件层面;自定义工作流让模板与流程关口绑定,模板在正确的节点被强制触发;报表与多维视图让使用率、偏离率这些指标可以直接产出,不需要额外开发。

另外两个对本案例很关键的能力是:PingCode 支持私有化部署,交付物和客户数据不出内网,这在政企类项目中是硬门槛;同时支持从 Jira 平滑迁移,这家客户原有的项目数据和流程配置可以较低成本地迁过来,避免了一次伤筋动骨的推倒重来。对于正在做国产替代选型的实施型团队来说,这两点值得放进评估清单。

5. 模板元数据结构示例

下面是我在这个项目里实际使用的模板元数据结构简化版。它的作用是把”一份模板”变成一条可检索、可统计、可追责的数据记录:

template:
id: TPL-DELIVERY-PLAN-003

name: 实施交付计划模板

version: 3.2.1

status: active # active / deprecated / archived

owner: delivery-ops-li # 模板责任人,季度复审义务

scope:

industries: [manufacturing, retail]

project_size: [M, L]

phase: project-initiation

binding:

workflow_node: delivery-planning

enforce_level: strong # strong / recommended / optional

fields:

required: [milestone, owner, acceptance_criteria, risk_level]

optional: [dependency, resource_estimate]

metrics:

usage_count: 186

deviation_rate: 0.19

first_pass_rate: 0.91

last_reviewed_at: 2025-03-14

这份结构里最重要的三个字段是 owner、enforce_level 和 metrics。前两个决定模板有没有人管、约束有多强,第三个决定它能否被持续评估。没有这三样,模板就只是一份文件。

模板流程管理方法大全:实施团队项目模板数据分析落地清单

六、不同情况下的行动建议

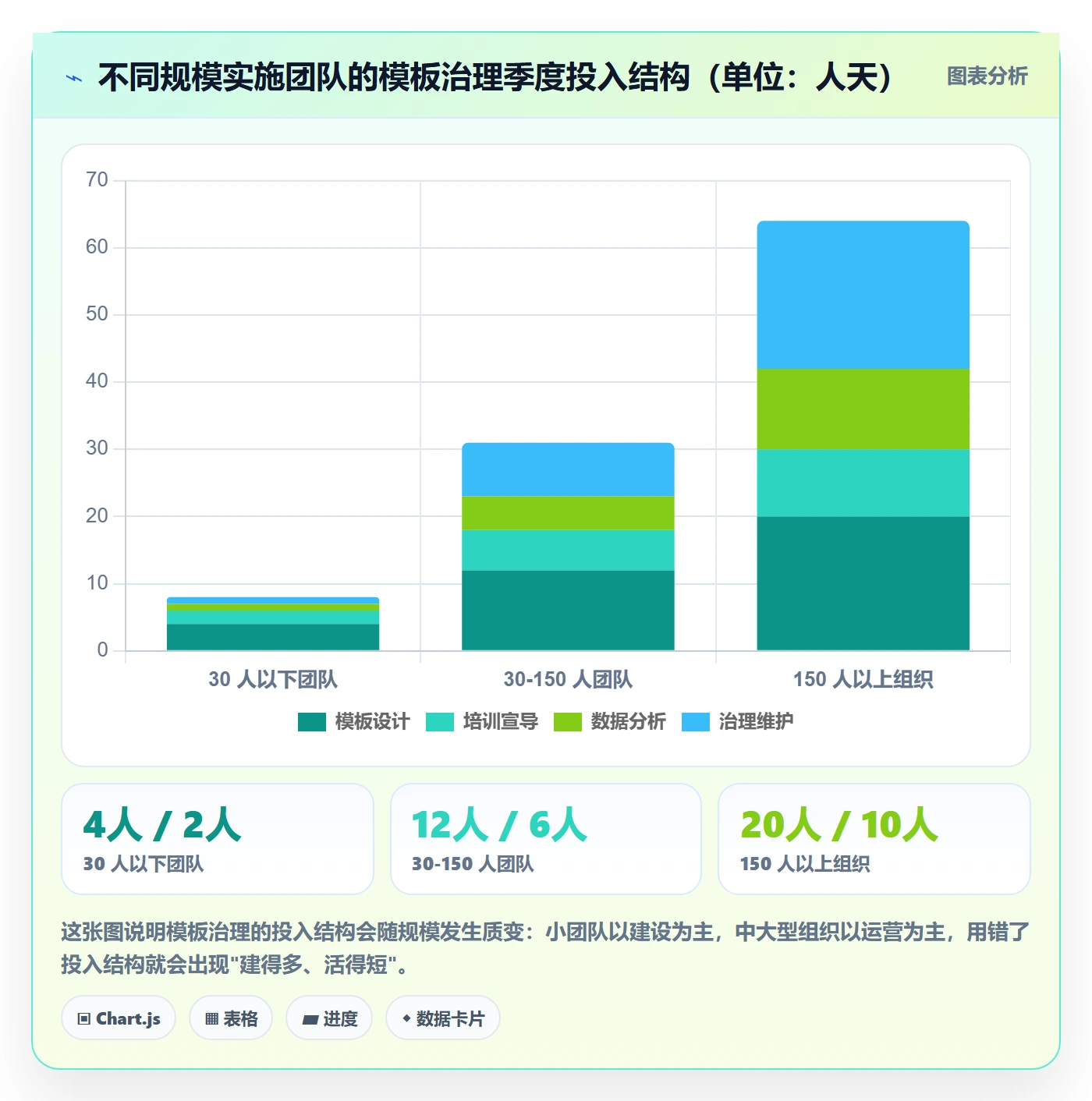

模板治理没有万能方案,团队规模不同,优先级完全不同。下面按我实际接触过的四类团队给建议。

1. 30 人以下的小型实施团队

这个阶段的核心矛盾是”活下来”,不是”规范化”。不要建模板库,不要搞治理委员会。

你只需要做三件事:把最高频的 8,12 份产出物做成结构化模板;指定一个人兼任模板维护;每月花 30 分钟看一次哪份模板没人用。

小团队最大的风险不是模板少,而是花大量时间建了一套没人用的体系,最后连最基础的模板都被弃用。

2. 30,150 人的成长型团队

这是模板治理收益最高的区间。团队已经有并行项目压力,新人开始批量进入,靠”师徒带”已经带不动了。

建议动作是:建立分类框架(按项目阶段 + 交付物类型两个维度);推行 Owner 机制;建立四指标看板并季度复盘;把模板与流程节点绑定,让它在正确的时间被触发。

这个阶段最容易犯的错是”模板做太细”。你的目标不是覆盖所有场景,而是让 80% 的常规项目有模板可用。

3. 150 人以上的中大型组织

到了这个规模,模板问题会升级为治理问题:多个交付中心、多条产品线、多个区域,各自为政,口径不一。

关键动作是分层:总部定义”必选模板集”和字段标准,各交付中心在标准内做本地化扩展。同时必须上结构化工具,人工维护已经不可能跟上规模。这个阶段也是私有化部署、数据合规、历史系统迁移这些需求集中出现的时点。

4. 多产品线、多区域并行的情况

这类组织最怕的是”一套模板打天下”。我的建议是建立”模板族”概念:同一业务目的下允许多个变体,但必须共享核心字段和编号规则。

变体的差异部分用可选字段或条件显示处理,核心部分强制统一。这样既保留了灵活性,又保证了复盘时数据可以横向对比。

模板流程管理方法大全:实施团队项目模板数据分析落地清单

七、不同情况下的取舍

模板管理的每一处设计,本质上都是取舍。我把最常见的四组取舍列出来,并给出我的倾向性判断。

1. 标准化 vs 灵活性

标准化程度越高,横向对比和数据汇总越容易,但一线适配成本越高。我的判断标准是:看这个字段的数据下游有没有人消费。有人消费就强制,没人消费就放开。

很多团队强制填写的字段,追问下去根本没人看,这类字段是纯粹的执行成本,应该果断取消。

2. 集中治理 vs 分布式自治

集中治理保证一致性,但响应慢;分布式自治响应快,但容易失控。我倾向于“核心集中、边缘自治”:涉及合规、验收、回款的核心模板集中管理,执行细节类模板由一线团队自治。

3. 工具强约束 vs 文化软约束

工具强约束见效快,但容易激起对抗,一线会想尽办法绕过。文化软约束更持久,但建立周期长。

我的经验是:先强约束建立底线,再逐步放松到软约束。顺序不能颠倒,一上来就讲自觉,通常什么都推不动。

4. 一次做全 vs 迭代演进

追求一次做全的团队,通常会在第三个月发现模板体系已经完全脱离实际。我的建议是先做 20% 的高频模板上线,用两个月拿到真实数据再扩展。

下表是我对这四组取舍的倾向性总结:

取舍维度 倾向选择 适用前提 主要风险
标准化 vs 灵活性 按字段是否被下游消费决定 能识别字段的真实消费方 误判消费方导致关键字段被放开
集中 vs 自治 核心集中、边缘自治 有明确的核心模板边界 边界模糊时两边都不管
强约束 vs 软约束 先强后软,分阶段切换 管理层能承受短期摩擦 强约束期过长导致一线逃离工具
一次做全 vs 迭代 先做 20% 高频模板 能接受初期覆盖不全 业务方认为”体系没建好”而否定整体方向

模板流程管理方法大全:实施团队项目模板数据分析落地清单

八、落地清单:30 / 90 / 180 天执行路径

最后给一份可以直接照着做的清单。它的设计原则是每一步都产出可验证的结果,而不是”启动一项工作”。

1. 第 1,30 天:摸清家底,建立基线

  1. 盘点现有全部模板,形成清单,标注名称、版本、存放位置、最后使用时间。
  2. 访谈 5,8 名一线交付经理,记录他们实际在用的模板和绕过的模板,重点关注”影子模板”。
  3. 测算当前基线:模板使用率、偏离率、返工耗时。没有基线,后面无法证明收益。
  4. 选出 8,12 份高频模板作为第一批改造对象,不要贪多。

2. 第 31,90 天:结构化改造,跑通闭环

  1. 把第一批模板从文档改造为结构化形式(工作项类型 + 字段 + 检查项)。
  2. 与流程节点绑定,明确每份模板在哪个节点被触发、约束强度如何。
  3. 为每份模板指派 Owner,明确季度复审义务。
  4. 搭建四指标看板,跑通第一个完整季度的数据。
  5. 开第一次模板复盘会,按留、改、删三条规则做决策。

3. 第 91,180 天:扩展覆盖,固化机制

  1. 按第一轮数据反馈优化模板颗粒度,把强制字段压缩到真正被消费的部分。
  2. 按分类框架扩展到 30,50 份模板,覆盖 80% 的常规项目场景。
  3. 把模板治理纳入交付经理的季度考核指标之一,指标用复用深度而非模板数量。
  4. 建立模板变更的版本规则:同一时刻只有一个生效版本。

4. 30 天内的快速自检清单

检查项 合格标准 不达标的处置
每份活跃模板是否有 Owner 100% 有明确责任人 无 Owner 的模板直接归档
模板是否结构化可统计 使用行为可自动记录 优先改造高频模板,文件形态只做过渡
是否存在多版本并行 同一场景仅一个生效版本 强制收敛,其余标记历史版本
强制字段是否有下游消费方 每个必填字段能说出谁在看 说不出的字段改为选填或删除
是否记录模板偏离率 可按模板维度出报表 先在 5 份核心模板上试点统计
是否季度复盘 有固定会议和决策记录 从 90 分钟单次复盘会开始

模板流程管理方法大全:实施团队项目模板数据分析落地清单

九、总结与下一步

回到开头那个数字,128 份模板只有 21 份还在被使用。这不是执行力问题,也不是模板设计水平问题,根本原因是团队从来没有把模板当成一份需要被度量的资产。

模板流程管理的独特点在于:它的收益是延迟显现的、分散在每个人身上的、且极容易被误判为”文档工作”。所以它天然需要数据来证明自己,否则永远排在优先级列表的最下面。

我在这篇文章里坚持的判断是三条:模板的价值密度比数量重要,模板的运营比建设重要,模板的可度量比美观重要。这三条听起来朴素,但能做到的团队不到三成,而做到的团队几乎都在交付准时率和返工率上拿到了明显回报。

如果你打算明天就开始,我建议的顺序是:今天先做一件事,把你们现有的模板清单拉出来,数一数有多少份在过去两个季度零引用。这个数字通常会让管理层立刻坐下来听你讲后面的方案。

然后按 30/90/180 天的路径推进,第一步不要碰工具选型,先把基线测出来。等到你要把模板结构化、把使用数据跑通的时候,再去评估承载它的项目管理平台,重点看它能不能让模板变成数据、能不能做私有化部署、能不能承接历史系统的迁移成本。把选型放到有真实需求之后,你不会选错。

常见问题解答(FAQ)

1. 项目模板到底该做多少个?颗粒度切到什么程度才不会变成摆设?

我在实施团队负责标准化,去年老板让搭模板库,我一口气做了三十多个模板,覆盖各种项目类型,结果上线三个月,真正被反复用的不到五个。我就很困惑,模板数量到底有没有一个合理区间?颗粒度是切到阶段、任务还是字段?

先给判断:模板数量的合理区间是 5 到 8 个,超过 12 个基本会失控。切法用两维交叉,横轴是项目类型(如新客户交付、老客户升级、内部优化),纵轴是交付模式(如标准实施、敏捷迭代、驻场运维),只保留真实出现频次前 80% 的组合。

颗粒度停在任务加关键字段这一层,不要细到工时预估和检查项逐条,否则维护成本会超过收益。我自己验证过的口径是:一个模板连续两个季度被复用少于 3 次,就并入相近模板或直接下线;反过来,如果一个模板被复制后平均改动超过 40% 的任务名,说明它切错了场景,需要拆而不是加。

2. 模板做出来了团队没人用,怎么推才不靠行政命令?

我们模板库做完了,文档也发了,还开了培训,但大家新建项目还是习惯从头拉一个空白项目。我也不想每次都在群里喊,感觉像在推销。有没有什么办法能让用模板变成默认动作?

别从培训入手,从入口入手。三件事按顺序做:第一,把新建项目的默认入口改成必须选模板,空白项目要走审批,这一步能解决七成的采用问题;第二,找三个正在交付、且负责人愿意配合的种子项目强制跑一遍,把模板跑出来的计划表、周报、验收单做成对比样例,用真实数据说话,比培训材料有效得多;

第三,设两个可观测指标,模板采用率(从模板创建的项目数除新建项目总数)和模板偏离率(被删改的任务数除模板任务总数),每两周公示一次。我的经验阈值是采用率三个月内爬到 70% 以上、偏离率控制在 30% 以内,就算跑通了;如果偏离率长期超过 50%,问题在模板本身,不在人。

3. 怎么用数据分析判断一个项目模板到底好不好用?

领导问我模板有没有效果,我只能说大家都在用。但这句话没法量化,也说服不了人。我想知道该采集哪些数据、用什么口径去衡量模板的实际价值,而不是只看使用次数。

至少看四个口径,缺一个都会误判。一是采用率,看有多少项目是从模板起的;二是计划稳定性,对比模板项目与非模板项目的里程碑按时完成率,我踩过的坑是只看总量,模板项目往往更难,所以要按项目复杂度分组再比;三是返工率,统计模板生成的任务里被重新打开或改描述的比例,这个指标最灵敏;

四是模板热区,把大家复制模板后改动最多的前 10 个字段列出来,那就是模板该迭代的地方。取样口径建议:每个模板至少积累 10 个项目、跨 2 个迭代周期再下结论,样本不足时只看方向不做结论。数据来源不难,项目创建方式、任务字段修改记录、里程碑变更记录,一般的项目管理平台都能导出。

4. 实施团队想把模板和流程真正落地,第一个月应该按什么顺序做?

我们团队知道要做模板化和数据化,但一上手就卡在从哪开始。有人主张先写规范文档,有人说先买工具,还有人说先做培训。我作为实施负责人,需要一个能排进日程、能验收的清单。

按先盘点、再建样、后扩面、末复盘这八周推进。第 1 到 2 周只做盘点:统计过去半年项目类型分布、平均交付周期、返工原因前五名,产出基线表,这一步不做完不要动模板。第 3 到 4 周建三个高频模板,每个模板配一份字段说明加必填项加可删项,并且明确一个模板负责人。

第 5 到 6 周挑 3 到 5 个种子项目实跑,同步埋点采集采用率、偏离率、里程碑按时率。第 7 到 8 周做复盘评审:砍掉零复用模板、合并相近模板、把热区改动固化进新版本。验收标准建议设为:种子项目模板采用率不低于 80%,模板偏离率不高于 30%,基线表能复算。

如果第一个月就想一步覆盖所有项目类型,基本一定会做成一个没人维护的文档库。

读者评论

龙
龙嘉宁

四个指标里“模板偏离率”我持保留态度。实施项目本来就要按客户场景裁剪,偏离率高不一定是模板差,可能是业务差异大。真正该盯的是“偏离后有没有回流”,如果一线改完就烂在项目里,那才是问题;如果每次偏离都推动了模板迭代,偏离反而是好事。

陈
陈天佑

我们团队也遇到过影子模板的问题,但根因不是模板不好用,而是审批链太长。一份周报模板改三个字段要走两周,一线只能自己另存。所以光做模板数据治理不够,得先把流程节点的响应速度提上来,否则指标再好看也是一线绕开系统后统计出来的假象。

袁
袁清越

模板Owner这个机制我试过,效果一般。实施经理本来就并行三五个项目,季度复审基本靠催。后来改成把复审动作嵌到项目复盘流程里,谁复盘谁顺手评估模板,才勉强跑起来。另外小团队样本太少,健康度评分容易变成拍脑袋,规则还是得按团队规模调。

文章包含AI辅助创作:模板流程管理方法大全:实施团队项目模板数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290351

赞 (0)
