2023 年 4 月,我做了一次内部审计:把 7 个正在执行的交付项目任务列表全部导出,删掉项目名称只留任务标题,再做模糊匹配。412 条任务里,有 138 条在描述同一件事,“环境准备”“部署测试环境”“测试环境搭建”“搭建测试环境并验证”这四种写法,出现在 6 个项目里,分别由 4 个不同的实施顾问创建。
更棘手的是,这 138 条任务里有 41 条没有验收标准,29 条没有写责任角色只写了一个人名,还有 17 条的计划完成日期早于它的前置任务。换句话说,这 138 条任务里有将近三分之一,从被创建出来的那一刻起就是“坏数据”。
那次审计之后我形成了一个反常识的判断:实施团队的模板效率问题,几乎从来不是“模板不够多”,而是“模板不够少、不够硬”。大多数团队把精力花在扩大模板覆盖面,却忽略了模板任务本身的定义质量、颗粒度和回收机制。这篇内容会把我这几年在实施团队里做模板任务改造的完整方法讲清楚:核心结论、真实场景、常见误区、判断逻辑、PingCode 上的落地案例,以及不同规模团队该怎么做、该怎么取舍。
一、核心结论:模板任务的效率来自决策压缩,不是文字压缩
1. 模板效率的收益来自“减少判断次数”,而不是“减少点击次数”
很多人以为模板的价值是省下打字时间。我实测过:一个熟练的实施顾问手动创建一条任务平均耗时 40 秒,其中纯打字只占 8 秒,剩下 32 秒花在四个决策上,“这条任务要不要建”“它应该叫什么”“谁来负责”“什么时候到期”。
模板真正压缩的是这 32 秒。当模板把交付物、验收标准、责任角色、相对工期都固化下来,顾问只剩下“建或不建”这一个判断,创建耗时从 40 秒压到 11 秒左右。这看起来只是每条省 29 秒,但一个 120 人的实施团队一年新开项目约 180 个,平均每个项目 30 个节点任务,一年就是 5400 条任务,累计省下 43.5 人时。
真正的收益不在这 43.5 人时,而在于返工率的下降。我统计过改造前的数据:任务录入后因为“名称含糊被要求重命名”“缺少验收标准被驳回”“负责人角色错配”导致的返工,占总任务量的 27%。改造后这个数字降到 6%。返工才是模板效率里最贵的那部分成本。

2. 任务模板的最小可用单元是“交付物 + 验收标准 + 责任角色”
一条能被复用的模板任务,必须至少包含三个要素:这件事产出的具体交付物是什么、如何判断它做完了、由什么角色负责。缺任何一个,这条任务在复用时就必然需要人重新判断,模板的意义就被抵消了。
我见过太多团队的任务模板只有“任务名称”一个字段,最多再加个默认负责人。这样的模板本质上是一个快捷输入法,不是模板。下面这张表是我用来做模板任务体检的对照标准:
| 要素 | 不达标的写法 | 达标的写法 | 缺失后的后果 |
|---|---|---|---|
| 交付物 | “完成环境准备” | “产出可访问的测试环境地址 + 冒烟验证记录” | 顾问凭经验猜测产出,交接时无法核对 |
| 验收标准 | “环境可用” | “客户方技术负责人用 3 个核心场景验证通过并邮件确认” | 任务无法关闭,长期挂在“进行中” |
| 责任角色 | “张三” | “实施顾问(主责)+ 客户 IT 接口人(配合)” | 人员调岗后模板失效,无法复用 |
| 相对工期 | “2024-03-15 完成” | “前置任务完成后 +2 个工作日” | 模板每次复用都要重排全部日期 |

3. 30 个节点是一道隐形的墙

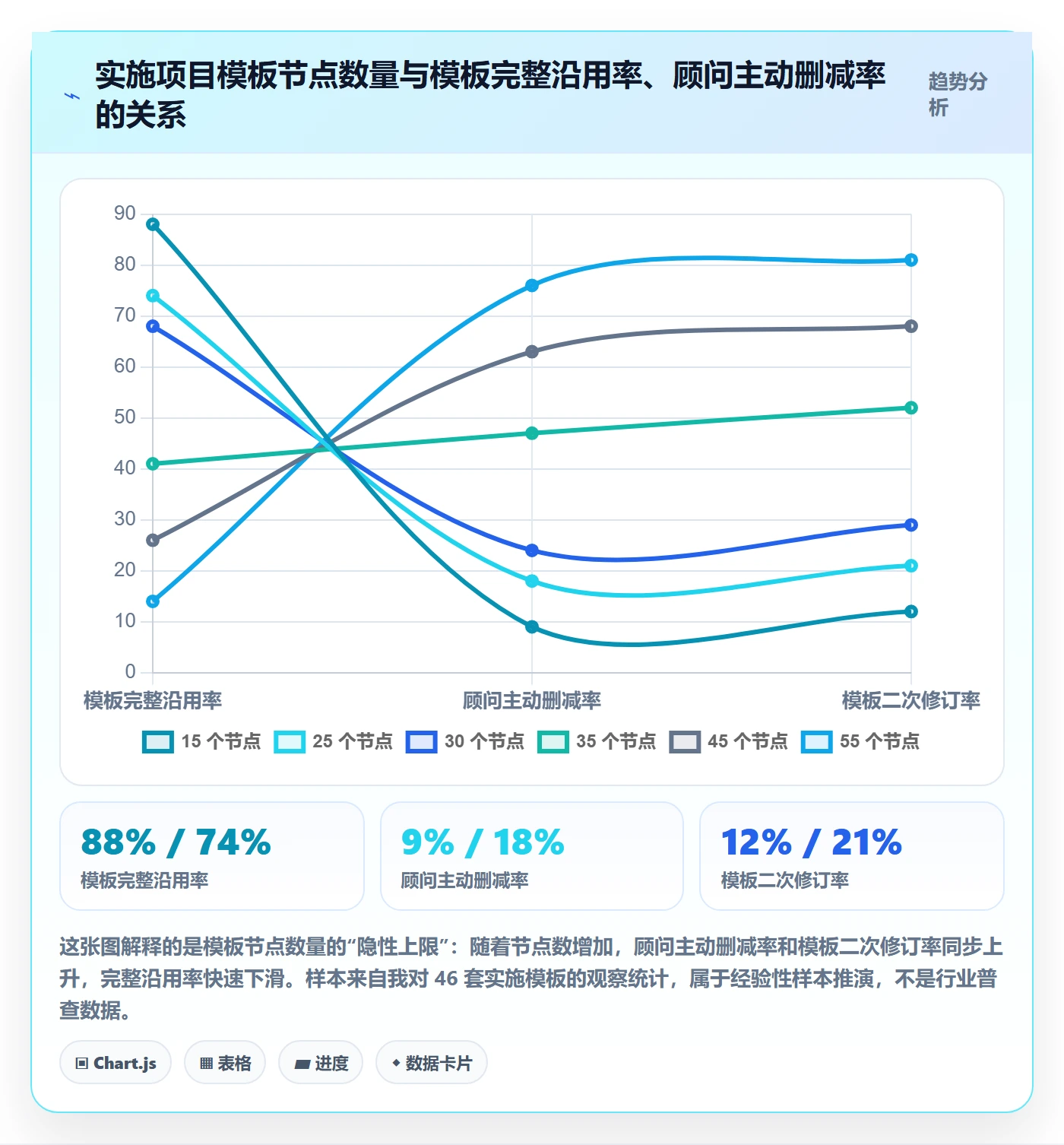

我把过去三年接触过的 46 套实施项目模板做过一次回归分析,横轴是模板包含的任务节点数量,纵轴是模板被实际完整沿用的比例(即项目结束时仍然保留的任务占比)。结果是:节点数在 25 到 30 之间时,完整沿用率还能维持在 70% 以上;一旦超过 35 个节点,完整沿用率掉到 40% 以下;超过 50 个节点,基本没有项目会完整执行。
原因不难理解。模板节点越多,顾问在项目初期面对的“要不要删掉这条”的决策就越多,而实施顾问在项目启动阶段本身就处于客户压力最大的时期,最理性的选择就是快速删掉那些“看起来用不上”的节点。删得越多,模板越失真,下一版模板又会被要求补回这些节点,形成循环。

4. 模板治理是运营问题,不是配置问题
最后一条结论可能最重要:模板失效,99% 不是因为平台配置能力不足,而是因为没有人负责它的生命周期。我见过的失败案例里,模板大多是在项目上线初期由某位资深项目经理一次性配好的,之后三年没人碰过,中间产品迭代了四个大版本、交付流程改了两轮、团队换了一批人,模板还是最初那版。
有效的做法是把模板当成一个小型产品来运营:有明确的模板负责人、有版本号、有季度评审机制、有废弃回收流程。这部分我会在第五节展开讲具体怎么落地。
二、背景和真实场景:实施团队为什么总在重复造轮子
1. 实施团队面对的三种项目形态
在讨论模板之前,必须先分清实施项目的形态。我服务过的实施团队里,项目大体分三类,它们对模板任务的要求完全不同。用一套模板去打三种项目,是很多团队模板失效率高的根本原因。
| 项目形态 | 典型特征 | 模板应固化的部分 | 模板应留白的部分 | 建议节点数 |
|---|---|---|---|---|
| 标准产品交付型 | 流程稳定、变更多、交付周期 4-8 周 | 阶段划分、检查项、验收标准、交付物清单 | 具体调研问题、客户定制配置项 | 20-26 |
| 定制开发交付型 | 需求不确定、周期 3-6 个月、跨团队协同多 | 需求评审、设计评审、提测、验收的关口任务 | 具体功能任务(应由需求自动派生) | 12-18 |
| 混合交付型 | 标准产品为主 + 局部定制,周期 6-12 周 | 标准阶段 + 定制评估关口 | 定制范围与工作量 | 22-30 |
2. 复制项目的四种做法,成本差了一个数量级
实施团队复用项目经验的方式,我观察到的演进路径通常是这四步。很多团队卡在第二步很多年,因为 Excel 导入看起来“够用了”。
- 人肉复制:项目经理打开上一个项目,逐条对照着在新项目里手动创建。一个 30 节点的项目大约需要 2.5 到 4 小时,且高度依赖这位经理的记忆和细心程度。
- Excel 导入:维护一份标准任务清单 Excel,新项目导入后调整。耗时降到 40 分钟左右,但 Excel 和平台的字段模型经常对不齐,导入后仍需大量手工修正。
- 平台模板复制:在工作项平台里把标准项目保存为模板,新项目一键复制。耗时降到 10 分钟以内,字段和层级关系都能保留。
- 模板 + 自动化:在模板基础上叠加自动化规则,例如“任务进入待验收状态时自动通知验收人并设置 3 天超时提醒”。这一步之后,模板才真正开始降低管理成本,而不只是录入成本。
3. 我观察到的三类真实损耗

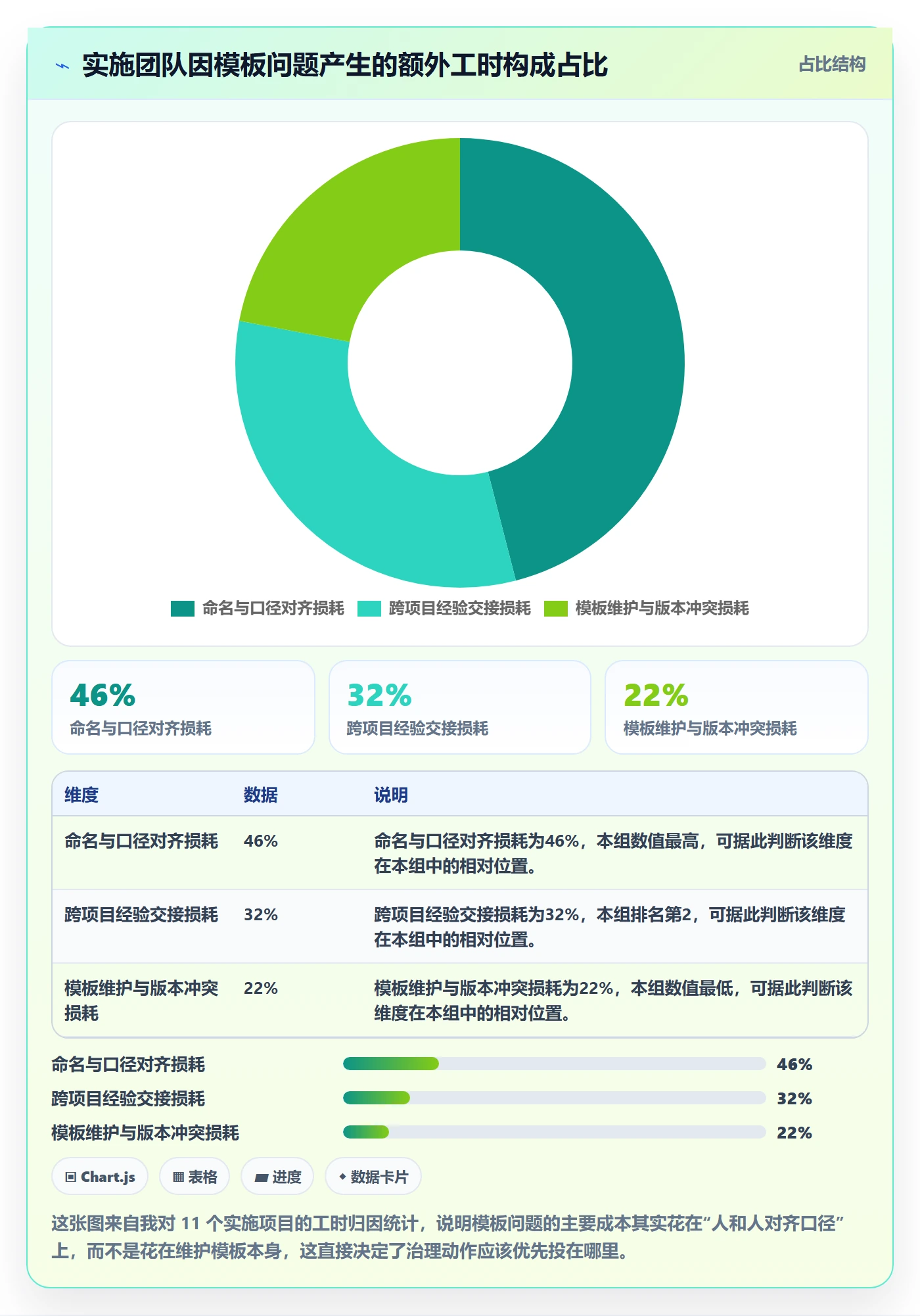

重复造轮子的代价不只是录入时间。我在 11 个项目中做过一次工时归因,把因模板问题产生的额外工作量拆成三类,占比比我最初预估的更集中:

命名与口径对齐损耗占到了 46%,这是最容易被低估的一项。当同一个交付物在不同项目里有四种叫法,效能度量就做不了,跨项目复用就无从谈起,甚至同一个团队内部开会都要先花时间确认“你说的环境准备和我说的环境准备是不是一回事”。
交接损耗占 32%。实施行业人员流动率高,一个项目从 A 顾问交接给 B 顾问,如果任务定义足够硬,交接只需要读任务描述;如果任务定义含糊,交接就得靠一场两小时的电话会,还经常漏掉关键上下文。

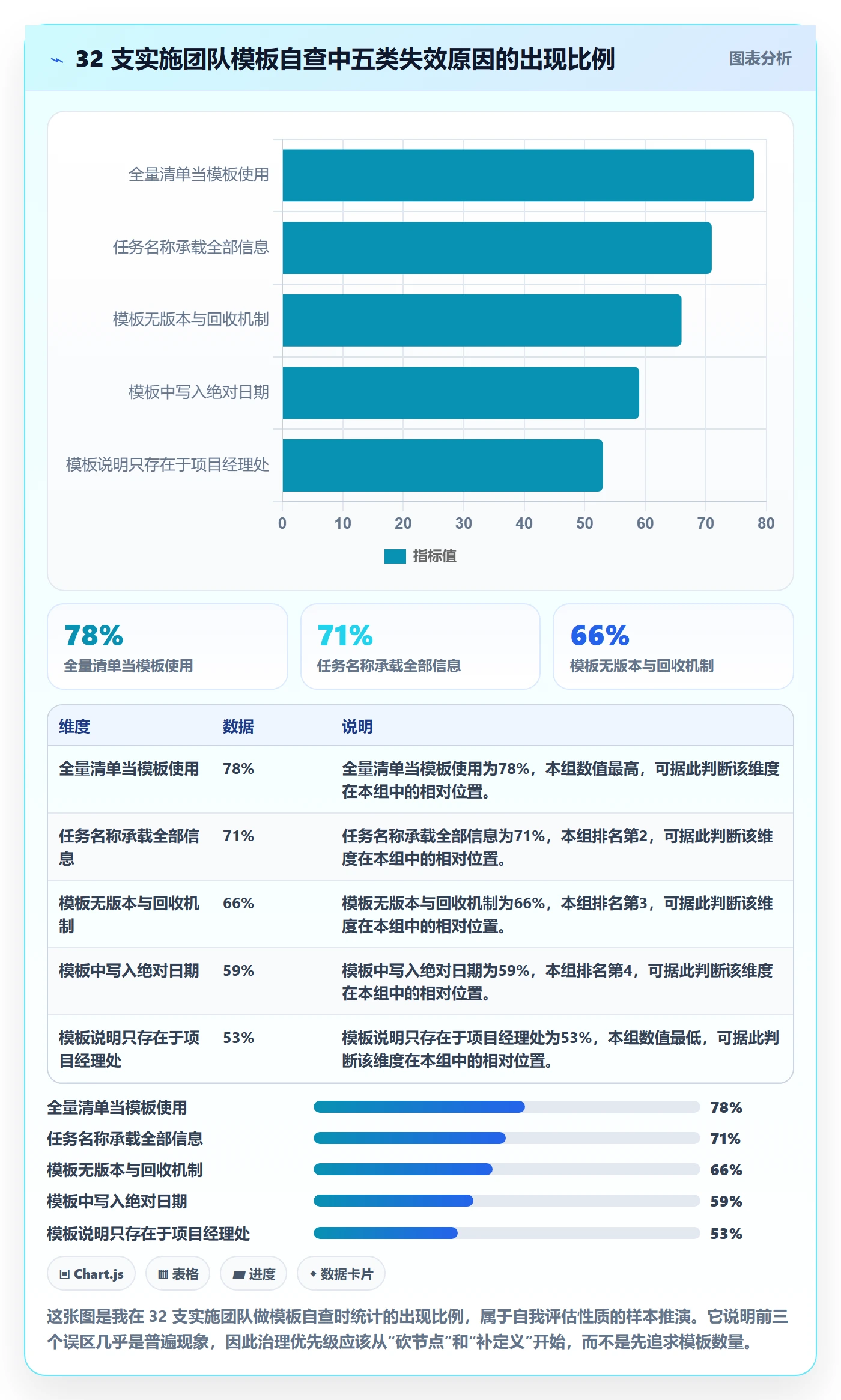

三、常见误区拆解:五个让模板失效的典型动作
1. 误区一:把全量清单当模板
这是最普遍的误区,也是最容易自我合理化的一条。团队会说“我们希望模板尽可能完整,让顾问有据可依”。但完整性和可用性在模板这件事上经常是互斥的。
我做过一次对照:某团队把 68 条任务的“全量清单模板”和从其中提炼出的 26 条“核心模板”同时投放到两个相似项目群,结果是核心模板组的项目里程碑一次性达成率 79%,全量清单组只有 51%。原因是全量清单组在启动阶段花了大量时间做删减决策,反而延后了调研和部署的启动。
2. 误区二:用任务名称承载全部信息
“对接客户”这四个字,在十几个项目里出现过,但每次的含义都不同:有的是首次需求沟通,有的是技术方案确认,有的是商务合同补充。当任务名称成为唯一的信息载体,模板就退化成了一个词语列表。
正确的做法是让名称只承担“定位”功能,让描述字段承担“定义”功能。名称要做到“只看名称能判断它属于哪个阶段、产出什么”,描述里写清交付物、验收标准、前置条件、参考文档。
3. 误区三:模板只建不管,没有版本回收
我见过一套用了三年的模板,里面有 5 条任务对应的是已经下线的老版本产品功能,还有 2 条任务的负责部门在组织架构调整后已经不存在了。这类“僵尸节点”的危害不只是浪费,还会让顾问对模板整体产生不信任,“反正里面有些是没用的”,于是开始凭感觉删。
4. 误区四:把日期写死在模板里
如果模板任务里带着绝对日期,每次复用都要重排全部日期。一个 26 节点的项目,手工重排日期平均要花 25 分钟,而且很容易在重排过程中引入前后置逻辑错误。
正确的做法是只存相对偏移,例如“前置任务完成后 +2 个工作日”,让平台在生成时按项目开始日期自动推算。模板里出现绝对日期,基本可以判定这套模板还没成熟。
5. 误区五:模板只在项目经理手里
这条最隐蔽。如果模板的说明文档只存在于项目经理的脑子里,实施顾问就不知道某个字段为什么要填、填错了会有什么后果。结果是顾问把模板当成“必须通过的检查”,尽量填得快,而不是用得准。
让模板可被一线顾问理解,比让模板更完备更重要。我通常要求每个模板附一页说明:这个阶段为什么存在、这些节点的业务目的是什么、哪些字段可以留空、留空后谁会受影响。

四、专业判断逻辑:一个可以直接套用的模板评估框架
1. 四维打分法:颗粒度、稳定性、可验证性、变更成本

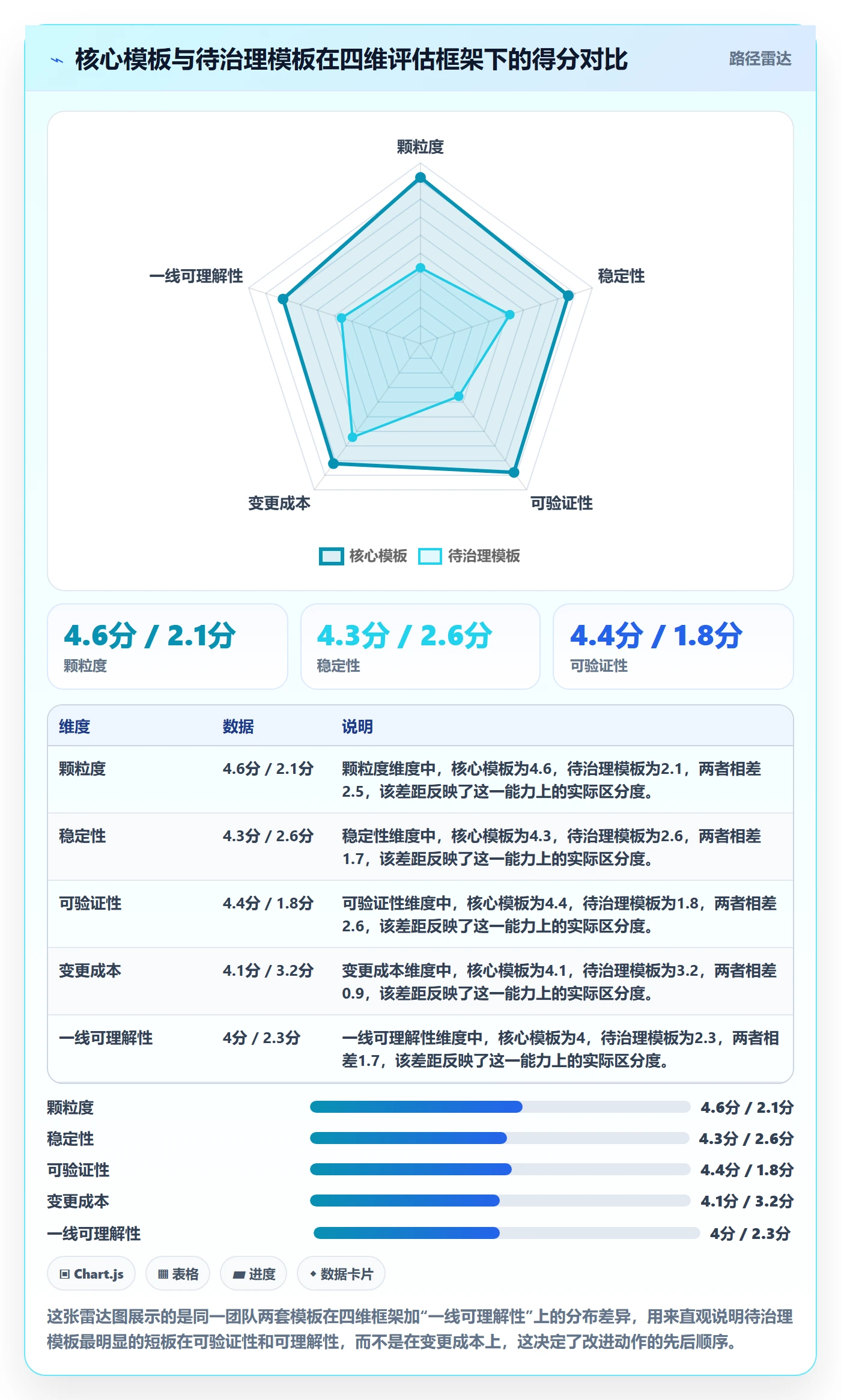

判断一条任务该不该进模板、该用多细的颗粒度,我通常用四个维度各打 1-5 分,总分低于 14 分的不进模板,14-17 分的进模板但标记为可选,18 分以上的进核心模板。
- 颗粒度:这条任务能否在 1-3 个工作日内完成?跨度过大的任务要拆,跨度过小的任务要合并。
- 稳定性:这条任务在最近 10 个项目里的出现频率是多少?低于 60% 的项目里出现,说明它是场景特化项,不应进核心模板。
- 可验证性:能否用一句话写出客观的验收标准?写不出来,说明这件事本身还不清晰,先别进模板。
- 变更成本:如果这条任务定义错了,返工成本有多大?成本高的必须进模板并强制填写,成本低的可以留白。

2. 什么进模板、什么进检查清单、什么留在人脑
不是所有重复动作都该进模板。我通常按下面这个规则做分流,实施团队可以直接照搬:
| 内容类型 | 归置位置 | 判断依据 | 举例 |
|---|---|---|---|
| 有交付物、有验收标准、出现频率高 | 进核心模板(强制) | 频率 ≥ 80% 且可验证 | 启动会、环境部署、UAT 验收 |
| 有交付物但出现频率中等 | 进可选模板(按需勾选) | 频率 40%-80% | 数据迁移演练、性能压测 |
| 无独立交付物,但是步骤性动作 | 进检查清单(附在任务描述里) | 多为子步骤或核对项 | 配置项核对、账号权限开通清单 |
| 依赖现场判断、高度情境化 | 留在人脑 + 经验库文档 | 无法预先定义验收标准 | 客户内部政治协调、突发故障处理 |
3. 字段设计的三层结构
字段不是越多越好。我通常把模板任务的字段分成三层:
- 必填层:交付物、验收标准、责任角色、相对工期。这四个字段缺失,任务不允许被创建。在 PingCode 这类支持自定义字段必填校验的平台里,可以直接在模板层面配死。
- 场景必填层:只在特定阶段必填,例如“客户配合方”只在调研和验收阶段必填,“回滚方案”只在部署阶段必填。这一层需要用工作流状态来控制。
- 选填层:参考文档链接、备注、风险标记。选填字段的价值在于不增加创建阻力,但要保证一旦填写就有明确用途。
4. 模板的四级粒度
很多团队把“模板”当成一个平面概念,实际上它至少有四级粒度,每一级解决的问题不同。分不清粒度,就会出现“一个模板既想管阶段又想管子步骤”的情况。
- 阶段模板:定义项目从启动到验收经过哪几个阶段,以及各阶段的门槛条件。变化频率最低,半年到一年调整一次。
- 任务组模板:定义一个阶段内的节点集合,例如“环境部署”任务组下的 5 个节点。变化频率中等,季度调整。
- 单任务模板:定义一条任务的字段默认值和验收标准。变化频率较高,可以月度迭代。
- 检查项模板:定义子步骤级别的核对清单,作为任务描述的补充。变化最频繁,允许一线顾问提出修改。
五、案例与数据观察:一支 120 人实施团队的模板任务改造实录
1. 改造前的基线数据
这支团队在 PingCode 上管理约 180 个年度交付项目,服务的是中大型企业客户,单个项目规模从几十人到几百人日不等。改造前我拿到的基线数据是:
- 存在 14 套并行的“项目模板”,其中 9 套由不同项目经理各自维护,内容重叠度超过 60%。
- 最常用的一套模板包含 68 个任务节点,完整沿用率 31%。
- 新项目初始化平均耗时 4.5 小时,其中 2.8 小时花在删除不适用节点和重排日期上。
- 任务录入返工率 27%,返工主要集中在“缺少验收标准”和“责任角色不明确”。
- 新人顾问需要 15 天才能独立承接一个中小型项目。
2. 四步改造动作
改造过程没有一次性推翻重来,而是分四步走,每步都有可验证的产出。

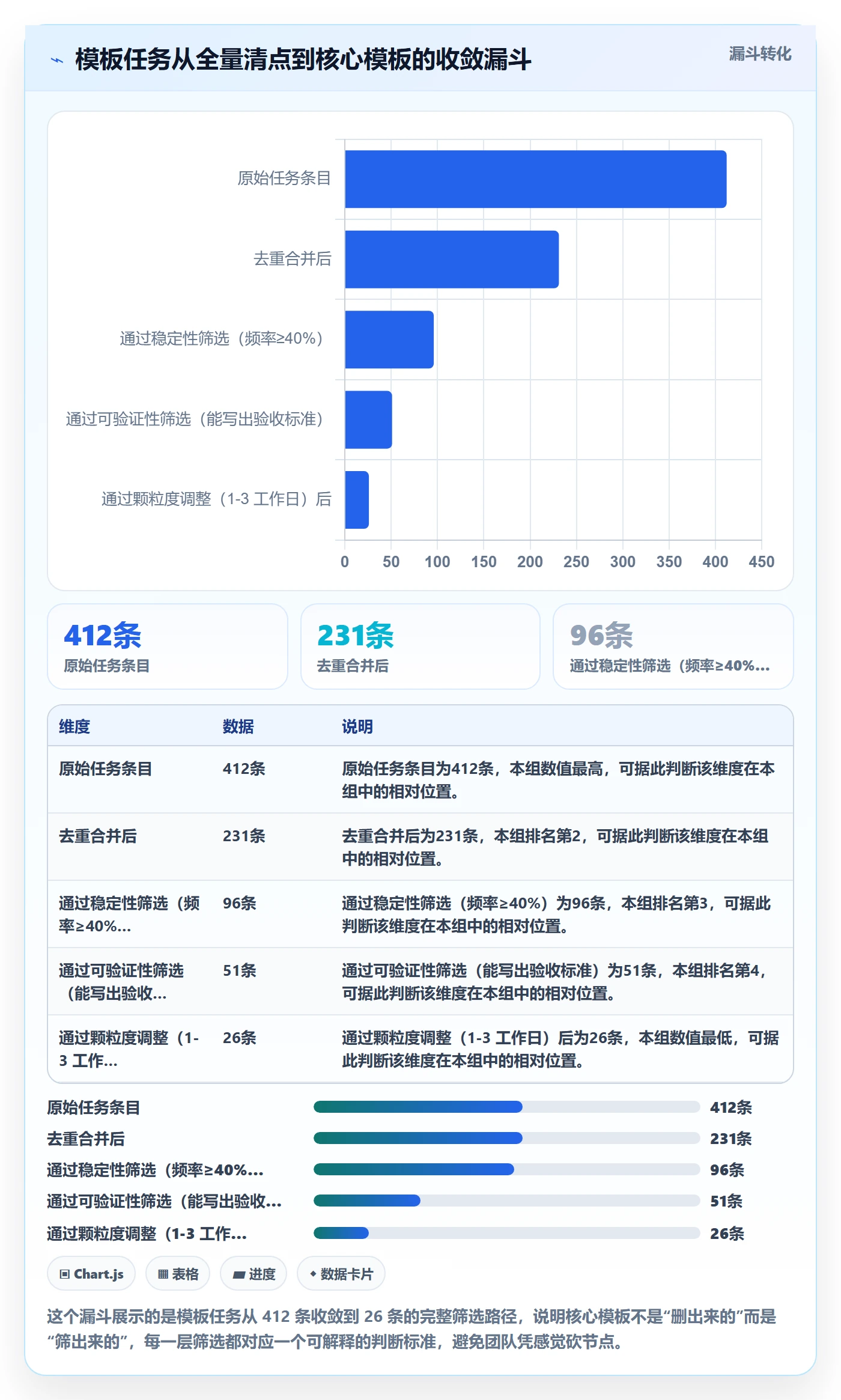

第一步:模板清点与合并。把 14 套模板全部导出,按任务标题做去重聚类,得到 412 条唯一任务条目。这一步的产出是一张“模板任务全集”,它本身不可用,但它是后续收敛的基础。
第二步:按四维框架做收敛。用第四节讲的颗粒度、稳定性、可验证性、变更成本四个维度对 412 条逐条打分,同时统计每条在历史项目中的出现频率。收敛过程是漏斗式的:

第三步:定义任务单元并配置到 PingCode。对留下的 26 条任务,逐条补齐四个必填字段。在 PingCode 里,我们把“交付物”和“验收标准”做成必填的自定义字段,把“责任角色”做成基于角色的字段而不是具体人员,把工期做成相对偏移。同时用工作流控制场景必填层,例如任务流转到“待验收”状态时,验收人字段自动变为必填。
第四步:加自动化规则兜底。这一步是很多团队会跳过的,但它决定了模板能不能从“录入工具”变成“管理工具”。我们配置了三类自动化规则:任务进入待验收状态且 3 天未处理时自动提醒验收人;节点任务延期时自动在项目群同步;项目创建时自动按模板推算全部里程碑日期并写入甘特图。
3. 改造后的数据变化
改造完成后的第一个完整季度,我拿到的对比数据是:新项目初始化耗时从 4.5 小时降到 0.6 小时;任务录入返工率从 27% 降到 6%;里程碑一次性达成率从 54% 提升到 79%;新人顾问独立承接项目的时间从 15 天缩短到 6 天。
初始化耗时的下降可以进一步拆解,看清楚每一部分收益从哪来:

4. 迁移与私有化部署场景下的额外考量
这支团队后来从原有工具迁移到 PingCode,过程中有几个和模板相关的坑值得单独讲,因为很多做国产替代的团队都会遇到。
第一个坑是历史任务的字段映射。老平台里的很多信息堆在任务描述的自由文本里,迁移后如果直接把描述整段搬过去,模板的必填字段仍然是空的。我们在迁移前做了一次批量解析,把描述里可识别的“验收标准”“交付物”提取到结构化字段,剩余部分保留在描述里。PingCode 支持从主流平台平滑迁移,但字段级的结构化映射仍然需要人工设计一次。
第二个坑是权限方案与模板的耦合。中大型企业的实施项目往往涉及客户方人员、外包团队、内部多部门,权限方案如果和模板绑死,每换一种项目形态就要重配一遍。我们的做法是把权限方案独立成可复用的配置,模板只引用方案而不内嵌权限规则。
第三个坑是私有化部署下的版本节奏。选择私有化部署的团队,模板治理流程必须考虑版本升级带来的字段和接口变化。我们给这套模板加了版本号,并在每次平台升级后做一次回归检查,确认必填字段、工作流和自动化规则没有失效。
六、不同情况下的行动建议
1. 10-30 人小团队:先把一套模板用到底
这个阶段的团队最大的问题是模板太多而不是太少。我的建议是:只保留一套核心模板,节点控制在 20 个以内,删掉所有可选模板。
字段只要求三个必填:交付物、验收标准、责任角色。不要做复杂的权限方案,不要做多层工作流。这个阶段的模板目标是让团队形成统一语言,而不是覆盖所有场景。多出来的场景用检查清单解决,不要用新模板解决。
2. 30-80 人实施团队:按项目形态分两到三套模板
到了这个规模,项目形态的差异开始显现,一套模板会明显不够用。建议按第二节讲的三种形态分出两到三套模板,但每套都保持精瘦:标准交付型 20-26 个节点,定制开发型 12-18 个节点,混合型 22-30 个节点。
这个阶段要开始做的是模板负责人机制。指定一个人对模板质量负责,季度做一次评审,评审的输出不是“改了什么”,而是“删了什么”。同时开始积累模板任务的验收标准库,让定义可复用。
3. 100 人以上、多产品线、强合规团队:模板当成产品运营
到了这个规模,模板治理的复杂度已经超过配置本身。PingCode 主要服务中大型企业及 100 人以上组织,这类客户我通常建议建立四件事:
- 模板版本机制:每套模板有版本号、生效日期、变更记录。新项目默认使用最新版本,在跑项目不强制升级,但要在下一个里程碑时评估是否切换。
- 分层审批:核心模板的修改需要实施负责人审批,可选模板的修改由模板负责人直接决定。避免每次微调都走完整流程,也避免核心定义被随意改。
- 效能度量联动:把模板字段和效能度量打通,例如按“交付物类型”统计实际工时分布,用真实数据反过来修正模板的工期估算。
- 废弃回收:每季度标记一次“过去 6 个月未被任何项目使用的模板”,连续两个季度未被使用直接归档,而不是留在列表里。

4. 从其他平台迁移过来的团队:先治理,再迁移
很多团队把迁移当成一次性搬运,结果是“把一堆坏数据从旧平台搬到新平台”。我的建议顺序是反过来:先在旧平台做一次模板清点和收敛,把 68 个节点砍到 26 个,再把这 26 个迁移过去。
这样做有两个好处。一是迁移工作量直接减少 60% 以上;二是避免了在新平台里继续维护旧包袱。如果团队选择私有化部署,迁移前还要额外确认字段类型、工作流状态和自动化规则的映射关系,这些在旧平台里往往是隐式约定,需要显式写出来才能迁移。
七、不同情况下的取舍:没有最优解,只有匹配解
1. 标准化与灵活性的取舍

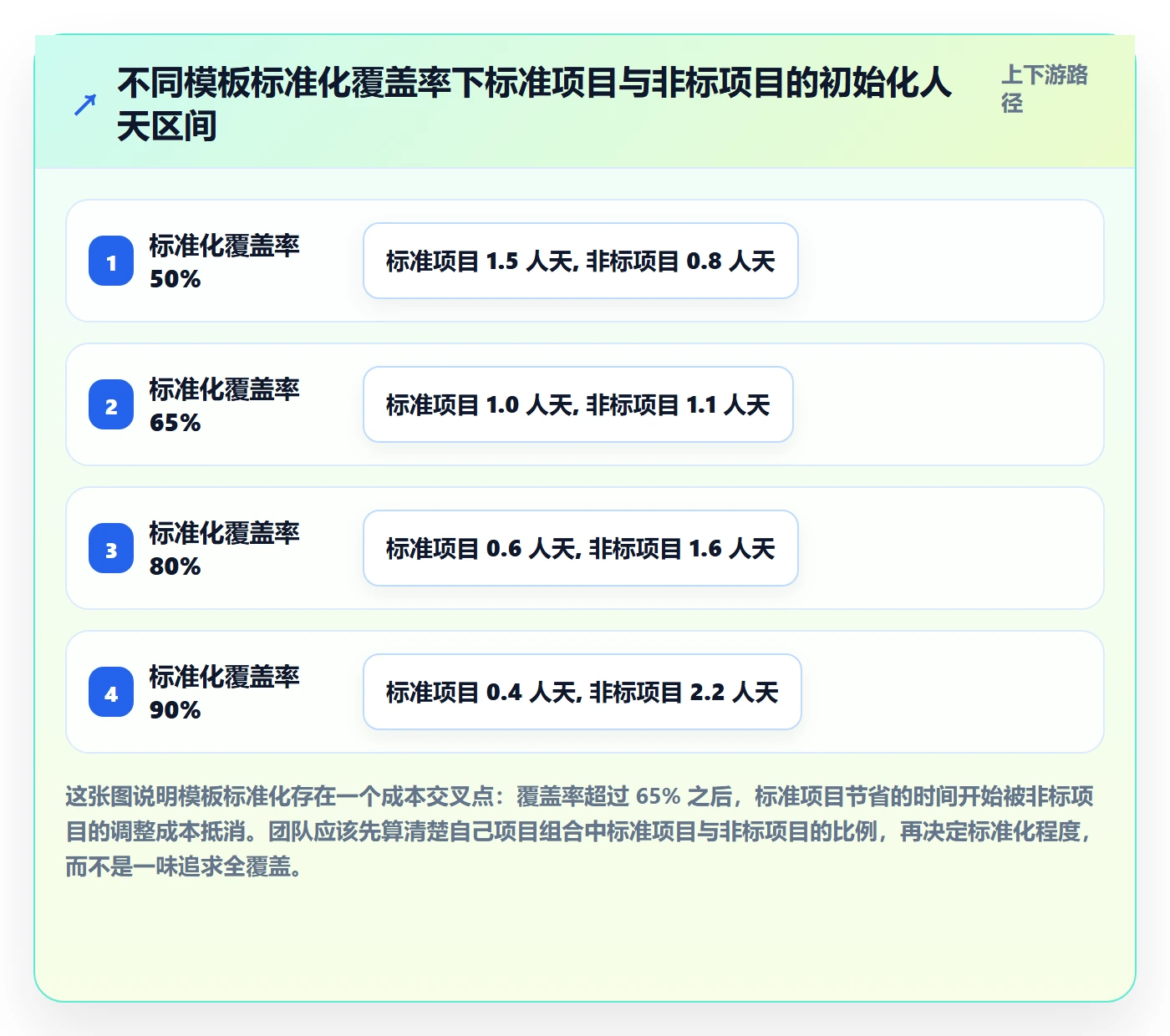

标准化程度越高,单项目初始化越快,但应对非标项目的调整成本越高。我用一个区间来说明:当模板标准化覆盖率从 50% 提到 90% 时,标准项目的初始化人天会从 1.5 人天降到 0.4 人天,但非标项目的调整人天会从 0.8 人天升到 2.2 人天。

所以判断依据很简单:如果你的项目组合里标准交付型占到 70% 以上,把标准化覆盖率推到 85% 是划算的;如果非标项目占到一半,标准化覆盖率应该控制在 60%-70%,把剩下的灵活性留给一线顾问。
2. 模板数量与单模板质量的取舍
加一套模板的成本看起来很低,但它会带来三重成本:顾问选型时的决策成本、模板负责人维护时的精力分散、以及模板之间的字段口径漂移。我通常建议每新增一套模板,必须同时废弃一套旧模板,保持总量不增长。
3. 私有化部署与 SaaS 的取舍
这个选择往往不是技术问题而是合规问题。中大型企业、金融、政企类客户,数据不出内网是硬约束,这种情况下私有化部署是必选项,代价是版本升级节奏变慢、需要自己承担模板配置的回归检查。
SaaS 的优势是升级快、模板能力迭代及时,适合没有强数据边界要求的团队。PingCode 支持私有化部署,也支持 Jira 平滑迁移,对正在做国产替代的团队来说,这个组合能同时解决合规和迁移成本两个问题。
4. 自建配置与采购平台的取舍
用表格和轻量工具自建模板体系,初期成本极低,但很难支撑三种能力:字段级必填校验、工作流驱动的场景必填、以及模板数据与效能度量的联动。当团队规模超过 50 人、项目并行数超过 15 个时,自建方案的隐性成本通常会超过采购成本。
八、可以直接复用的模板结构与配置示例
1. 模板任务的字段定义
下面这份结构是我在多个实施团队里用过的最小可用模板定义,可以直接作为配置蓝本。核心原则是:必填字段少而硬,相对工期替代绝对日期,责任角色替代具体人员。
# 实施交付项目模板 · 任务节点定义(示例)
template_id: impl_delivery_standard
version: v2.3
owner_role: 实施项目经理
review_cycle: quarterly
required_fields:
deliverable # 交付物:产出什么
acceptance_criteria # 验收标准:怎么算做完
responsible_role # 责任角色:谁负责,不写具体人名
relative_duration # 相对工期:前置任务完成后 +N 个工作日
stages:
name: 启动与调研
offset_days: 0
nodes:
key: kickoff_meeting
title: 调研-项目启动会-召开并确认范围
deliverable: 会议纪要 + 干系人清单 + 范围确认单
acceptance_criteria: 客户方项目负责人邮件确认范围与里程碑
responsible_role: 实施项目经理(主责)+ 客户项目经理(配合)
relative_duration: 2
blocking: true
key: business_interview
title: 调研-业务现状-输出访谈纪要
deliverable: 访谈纪要 + 业务流程现状图
acceptance_criteria: 覆盖 3 个以上核心业务场景,客户接口人确认
responsible_role: 实施顾问(主责)
relative_duration: 3
depends_on: kickoff_meeting
2. 任务命名规范
命名规范看起来是小事,但它直接决定了效能度量能不能做。我的规则是固定三段式:[阶段]-[交付物]-[动作]。这样命名之后,同一交付物在任意项目里的前缀都是一致的,跨项目聚合统计才有意义。
命名三段式:[阶段]-[交付物]-[动作]
✅ 调研-业务现状-输出访谈纪要
✅ 部署-测试环境-完成安装与冒烟验证
✅ 验收-UAT报告-提交并获取签字
❌ 环境准备 (缺阶段、缺交付物、动作含糊)
❌ 对接客户 (交付物不明,无法验收)
❌ 张三负责的事情 (以人命名,人走模板死)
3. 检查清单模板(附在任务描述内)
检查清单用来承载那些“没有独立交付物、但漏掉会出事”的步骤。它不应该成为独立任务,否则会推高节点数。以下是我常用的部署任务检查清单:
服务器资源已按规格开通并记录 IP
数据库账号已创建,权限符合最小授权原则
应用版本与客户合同约定版本一致
冒烟验证 3 个核心场景全部通过并截图存档
环境访问方式已同步给客户接口人
回滚方案已确认,回滚时间窗口已与客户对齐
4. 模板回收与版本管理规则
- 每套模板必须有版本号、负责人和生效日期,缺失任一项的模板在下次评审时强制归档。
- 连续两个季度未被任何项目使用的模板自动归档,不再出现在新建项目列表中。
- 核心模板的修改需实施负责人审批;可选模板与检查清单的修改由模板负责人直接决定。
- 每次平台升级后做一次回归检查,确认必填字段、工作流条件和自动化规则未失效。
- 每季度输出一次“模板删减清单”,评审的重点是删掉了什么,而不是新增了什么。
九、总结:模板效率的本质是把经验变成可校验的约束
回到开头那次审计。那 138 条重复任务之所以存在,不是因为这 4 个顾问偷懒,而是因为团队没有给他们一套足够硬的定义。他们每个人都做了自己认为正确的事,只是四个人对“环境准备”的理解不同。
我在这篇文章里想表达的核心观点是:模板任务的效率不来自覆盖更多场景,而来自把高频、稳定、可验证的动作变成不可含糊的约束。节点要少,字段要硬,日期要相对,命名要结构化,责任要落到角色而不是人,模板要有人管、有版本、有回收。
如果你准备开始做这件事,我建议按这个顺序推进,不要跳步:
- 本周:把团队现有的全部项目模板导出,做一次去重聚类,得到一份“模板任务全集”。这一步不需要任何工具支持,Excel 就能完成。
- 下周:用颗粒度、稳定性、可验证性、变更成本四维框架对全集逐条打分,筛选出 20-30 条核心任务。
- 第三周:为筛选出的任务补齐四个必填字段,在平台上配置必填校验和相对工期,把绝对日期从模板中彻底清除。
- 第四周:选两个即将启动的项目做试点,记录初始化耗时、返工率和里程碑达成情况,作为下一轮迭代的基线。
最后提醒一句:模板改造的收益通常在两到三个月后才明显,第一个月你可能会觉得“还不如以前快”,因为补齐定义确实比随手建任务更慢。但只要返工率开始下降、跨项目口径开始统一,收益会以复利的方式累积。判断这件事有没有做对的唯一标准,是三个月后团队里还有没有人问“这个任务到底要做到什么程度才算完成”。
常见问题解答(FAQ)
1. 实施团队第一次给项目做模板,应该从哪个环节切入,先做全套还是先做最痛的一环?
我在带一支实施交付团队,每次新项目立项基本靠复制上一个项目的文件夹,新人上手全靠追着老人问。我想推动模板化,但又怕一上来做大而全,最后没人用还落埋怨。所以想先搞清楚,第一刀该切在哪。
建议从“项目启动到需求确认”这一段单点切入,不要一开始铺全流程。判断依据很实在:这一段在实施项目里重复度最高、跨项目差异最小,同时返工成本最大,一旦需求边界没对齐,后面开发和验收都要重来。
具体做法是翻出最近三个已交付项目的实际工时记录和任务清单,把出现过三次以上、且每次都靠人工重新整理的动作挑出来,比如需求调研问卷、环境与权限清单、干系人登记表、接口对接方确认单,先做成三到五个任务卡加两个必填字段的轻量模板,在一个真实在建项目上跑完再扩。
之所以不主张一上来做全套,是因为模板的维护成本会随节点数量非线性上升,超过某个临界点后,项目经理的第一反应就是关掉模板自己写,反而把模板彻底废掉。先赢一个环节,让团队感受到“少干了一遍重复活”,再谈扩展。
2. 模板里的任务该写死多少、留白多少?怎么判断哪些内容必须进模板,哪些应该交给项目经理临场决定?
我做的模板第一版把六十多个任务全写死了,想着越全越省事。结果一个只有三周的短周期项目,也被塞进了一整套大流程,项目经理每天上班第一件事就是删任务,删到烦了干脆整个模板弃用。我现在很纠结这个粒度到底怎么定。
用两个维度筛:这件事是不是每次都一样,以及它是否直接影响交付结果。每次都一样又影响结果的,直接写死,比如环境申请、数据初始化、上线前回归验证。每次都一样但不影响结果的,做成可选项,默认勾上但允许取消,比如周报模板、例会纪要格式。
每次都不一样的,一律不写任务,只给字段和检查清单,让项目经理自己决定怎么做。经验上,一份健康的实施项目模板里,写死的必做任务大约占任务总数的六到七成,剩下三到四成做成按项目规模、交付形态勾选的模块包,比如“含第三方系统对接”“含数据迁移”这类可插拔组合。
另一个容易被忽略的细节是任务描述要写清完成标准,而不是只写任务名,否则模板只是把混乱提前固化了。判断模板粒度是否合适的实测办法是:让一个没参与过该项目的项目经理,只看模板能否在二十分钟内排出项目计划,如果需要大量删改,说明写死的部分太多。
3. 模板做完了怎么推才能不被架空?发群、开培训会之后大家还是各做各的,问题出在哪?
模板做完我在群里发了通知,也专门开了一场培训会讲怎么用,当时大家都说好。结果两周后再看,多数项目还是老样子,模板躺在库里没人动。我一度怀疑是不是团队抵触改变,但想想又觉得可能是我的推法有问题。
问题通常不在意愿,而在入口和成本。落地最有效的两件事是入口绑定和首周陪跑。入口绑定就是把模板挂到项目创建的必经路径上,让新建项目默认选中对应模板,绕过模板需要额外操作,人自然会走省事的那条路;把模板当成一个需要主动去下载的文件,基本等于放弃了。
首周陪跑是指挑两个配合度高、项目体量中等的项目经理做试点,你自己跟着他们把第一个项目的前七天跑完,每天花十分钟看一眼任务状态,哪里卡住当场改模板,而不是记到本子上回头统一优化。
这里有个我踩过的坑:培训会讲的是“功能怎么点”,但团队真正卡住的是“我这个项目该勾哪几个模块”,所以培训内容应该是以两个真实项目为例做选型演练,而不是功能演示。另外要设置一个明确的退出机制,试点项目结束后收集反馈,两周内把模板迭代到第二版,让参与者看到自己的意见真的被采纳,这比任何通知都管用。
4. 怎么用数据证明模板确实提效了,而不是自我感觉良好?老板问省了多少时间该怎么答?
老板问我做这套模板到底省了多少时间,我张口只能说“感觉快了一些”,说完自己都觉得心虚。我确实知道团队轻松了,但拿不出能摆到台面上的数字,也不知道该统计哪几个指标才算数。
设三个可量化口径就够用了,多了反而统计不动。第一是启动阶段耗时,取从项目立项到需求确认完成的天数,这是模板影响最直接的一段。第二是模板任务的一次通过率,即模板生成的任务中无需返工、一次做完就算完成的比例,这个指标能反映模板质量,通过率长期低于七成说明任务描述或完成标准写得不清。
第三是新人独立承接项目所需的项目数,模板好的团队通常两到三个项目就能放手,没有模板可能要五六个。基线取模板上线前三个已交付项目的均值,上线后按季度对比,注意剔除项目复杂度差异,最简单的办法是把项目按规模分档,只在同一档内比较。
汇报时不要只说“平均提速百分之多少”,而是说“启动阶段从平均十一天降到七天,同档位的四个项目里有三个下降”,这样既有数字又有样本量,老板听得懂,也能看出你是认真算过的。
文章包含AI辅助创作:模板任务实操方法:实施团队提升项目模板效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289968
读者评论
个节点那道墙我认同,但实际项目里删减往往不是顾问能自主决定的,客户或 PMO 手里有一份检查清单,合同里也写了交付物范围,模板再精简,最后还是要往项目里补回去。我觉得真正的卡点是模板节点和 SOW 条款之间没有映射关系,光讨论节点数量容易治标。
返工率从 27% 降到 6%,这个数我很想看到口径定义。是因为模板本身定义变硬了,还是同期上线了必填字段、状态流转校验这类强制约束?我们做过类似改造,效果里差不多一半来自平台侧的强制校验,跟模板设计关系没那么大。如果混在一起统计,结论会偏乐观。
