模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

2023 年我接手过一个很典型的烂摊子:一家近 200 人规模的研发中心,项目管理平台上躺着 47 个”看起来几乎一样”的工作流模板,字段各不相同,状态流有 5 种版本,有的模板最后一次被使用是在 11 个月前。团队当时的说法是”我们早就标准化了”,但真实情况是,每个业务线都在复制上一个模板,然后改两个字段。这不是标准化,这是标准化的化石层。

更麻烦的是协同。同一批人,做 A 产品用”需求-开发-测试-上线”四段式任务,做 B 产品用”需求-评审-开发-联调-测试-灰度-上线”七段式,做 C 产品因为客户要求直接把验收标准写进了任务标题。结果是:跨产品线借调一个工程师,他前两周基本都在猜”这个状态该不该点”。

这篇文章我想聊的不是”怎么建一个模板”,而是模板任务管理,把模板当成一套需要长期运营、需要版本治理、需要和协同流程耦合的研发资产。我会讲清楚三件事:模板为什么会在 100 人以上的组织里快速失控、判断一套模板体系好坏的专业标准是什么、以及不同规模的团队到底该怎么取舍。文中会用到一家 300 人研发组织的真实治理记录,涉及私有化部署、从 Jira 平滑迁移、模板资产盘点等具体环节。

一、先给结论:模板任务管理的本质,是把研发共识编译成可执行结构

先把我的核心判断摆出来,后面所有内容都是围绕这几个判断展开的论证。

1. 我的三个核心判断

判断一:模板的价值不是省时间,而是消除方差。很多人评估模板收益时会算”每次建任务省 3 分钟,一年 5000 个任务就是 250 小时”。这个算法看起来很漂亮,但它算错了收益来源。模板真正省下的成本,来自于”同一类任务在不同人手里产出的结构一致性”,也就是方差。

方差低的团队,需求评审能快速对齐、缺陷能被稳定复现、交接不需要口头补充上下文。方差高的团队,每个任务都像是一个手工制品,质量取决于做的人当天状态。

判断二:模板不是配置项,是需要版本管理的研发资产。我见过太多团队把模板当”设置里的一个开关”,改了就改了,没有版本号、没有变更记录、没有回滚路径。半年后有人问”为什么这个模板少了一个评审环节”,没人答得上来。

判断三:模板治理的难度,随组织规模呈超线性增长。10 人团队,模板靠口头约定就够;50 人团队,需要一份文档;100 人以上,必须有明确的模板 Owner、变更流程和裁剪规则。这中间不是平滑过渡,而是在某个临界点突然崩掉。

2. 为什么我用”编译器”来类比模板

编译器的价值在于:把人类可读的源代码,翻译成机器可执行、且行为确定的指令。模板在研发组织里干的是同一件事,把”我们认为一个需求该怎么做”的团队共识,翻译成”任何人都能照着执行、执行结果可预期”的任务结构。

这个类比能解释很多现实问题。比如,为什么”写了一份流程文档但没人看”,因为文档是给人读的,而模板是给系统执行的;文档可以被忽略,模板会在你建任务的那一刻强制你填字段。再比如,为什么模板改起来那么难,因为编译器改语法,所有下游代码都得跟着改,模板改结构,所有依赖它的自动化规则、报表、看板都要跟着改。

理解了这一点,就不会再有人问”我们到底要不要搞模板”这种问题。真正该问的是:我们的模板编译得够不够稳定,够不够可维护。

模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

3. 一份合格模板必须同时满足的四个条件

我复盘过十几个模板体系,凡是能长期存活的,基本都满足下面四个条件。缺任何一个,模板都会在 6-12 个月内退化。

  • 可执行:模板建出来的任务,不需要额外解释就能开工。如果建完任务还得有人补一句”这个字段先随便填,后面再说”,模板就是失败的。
  • 可裁剪:不同业务线可以在基础模板上做有限、受控的裁剪,而不是直接复制一份新的。没有裁剪能力的模板,最终一定会被复制分裂。
  • 可度量:模板的使用率、字段填写率、状态流转时长能被统计。不能度量的模板,等于不知道它有没有在被用。
  • 可回滚:模板变更有版本号,能查到谁在什么时候改了什么,能退回上一版。这一条最容易被忽略,也最致命。

注意,这四个条件里,”可执行”是入门线,”可回滚”才是分水岭。绝大多数团队卡在第三条和第四条。

二、背景与真实场景:模板债是怎么在 100 人以上组织里滚起来的

讲方法论之前,先讲清楚问题是怎么长出来的。如果你不知道模板债的形成机制,任何治理方案都只是在拖时间。

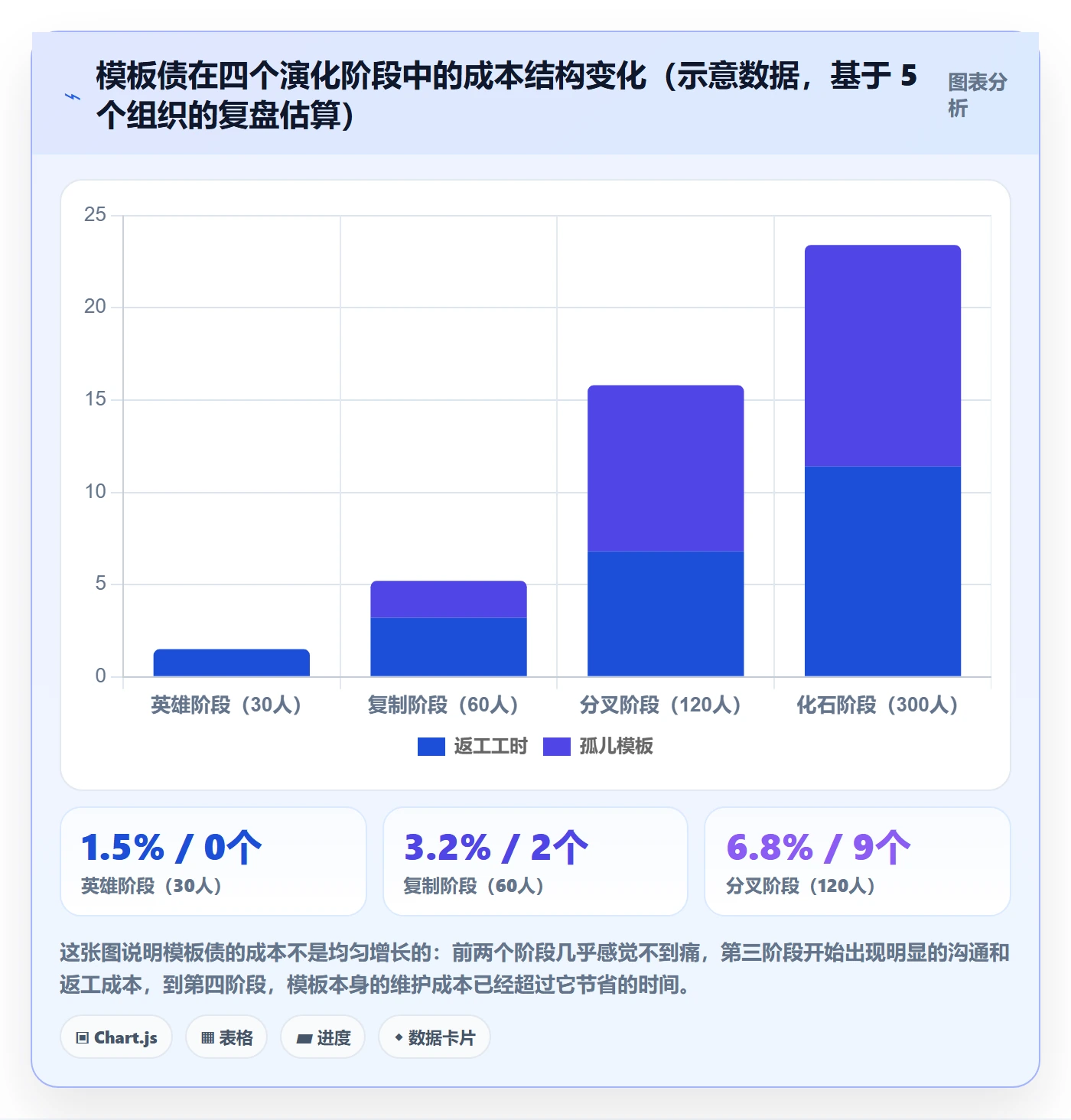

1. 模板债形成的四个阶段

我在多个组织里看到过高度相似的四阶段演化路径,几乎可以当成规律用。

第一阶段:英雄阶段。团队 20-40 人,一两个资深的项目经理或者技术负责人手工维护模板。这时候模板特别好用,因为维护者知道每个字段背后的意图,会随业务变化快速调整。

第二阶段:复制阶段。新业务线成立,或者新客户有特殊要求。最省事的做法是把现有模板复制一份改改。这时候没人觉得有问题,因为”改得不多”。

第三阶段:分叉阶段。复制出来的模板又被复制,字段含义开始漂移。同一个字段”优先级”,在 A 模板里指业务优先级,在 B 模板里指技术紧急度。此时跨团队协作开始出现摩擦。

第四阶段:化石阶段。模板数量超过 30 个,没人能说清哪个该用。新员工入职靠”问同事”而不是”看模板”。有些模板已经没人用但没人敢删,因为”万一有项目在用呢”。

模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

2. 模板债的四个可观测症状

如果你不确定自己团队有没有模板债,看这四个信号就够了。只要命中两条以上,基本可以确认已经进入分叉阶段或更晚。

  1. 新人上手需要”人肉导航”。新员工建任务时,需要有人告诉他”用这个模板,但第三个字段别填”。
  2. 同一个词在两个模板里含义不同。字段语义漂移是最难修复的一类债,因为它直接影响报表口径。
  3. 模板改一次要开会讨论。说明模板之间已经产生了隐式依赖,改动成本高到需要决策层介入。
  4. 存在”没人敢删”的模板。这是典型的资产失控信号,你既不知道它有没有用,也不敢承担删除的后果。

这里我要特别强调第二点。字段语义漂移的破坏力远大于模板数量多。因为模板多只是”找起来麻烦”,而语义漂移会让你的所有度量数据失效,你统计出来的”平均需求交付周期”,可能是三种不同定义混在一起的产物。

3. 模板任务管理的四层结构

很多人把”模板”理解成一个东西,实际上在一套完整的模板任务管理体系里,至少有四层,每层的颗粒度和变更频率完全不同。

层级 作用对象 典型内容 建议变更频率 Owner
项目模板层 整个项目 项目阶段划分、里程碑定义、角色权限、报表视图 季度级 PMO / 研发效能负责人
迭代模板层 一个迭代/冲刺 迭代周期、会议节奏、迭代目标字段、燃尽视图 季度级 敏捷教练 / 项目经理
任务模板层 单个工作项 任务类型、字段集、状态流、验收标准结构 月度级 各职能负责人
检查项模板层 任务内的子项 评审清单、上线检查项、回归用例框架 月度级 / 按需 质量 / 测试负责人

这四层的变更频率差异很大:项目模板一季度动一次都算频繁,而检查项模板可能每个月都要补几条。如果把它们混在一起管理,就会出现”因为要加一条检查项,结果整个项目模板要重新走审批”这种荒诞场景。

分层管理的核心目的,是让高频变更和低频变更解耦。这也是我在后面章节推荐”任务模板层独立治理”的原因。

4. 一个真实的时间线

我参与治理的那家 300 人研发组织,模板债的形成时间线大致是这样的:

  • 第 1 年:3 个产品线,4 个模板,由 1 名 PMO 统一维护,运行良好。
  • 第 2 年上半年:业务扩张到 6 个产品线,模板增至 11 个,开始出现”复制改名”。
  • 第 2 年下半年:引入 2 个海外交付项目,因合规要求新增字段,模板增至 19 个。
  • 第 3 年:收购一家小团队,其原有的 9 个模板被原样导入,加上历史遗留,最终达到 47 个。

注意,这 47 个模板不是”设计出来的”,是”长出来的”。没有任何一次变更单独看是不合理的,但累积起来就成了灾难。这就是模板债最难的地方,它由一系列局部最优决策堆叠而成。

三、拆解五个常见误区

在讲判断逻辑之前,必须先清掉几个特别常见、而且特别耽误事的认知误区。

1. 误区一:模板越全越好

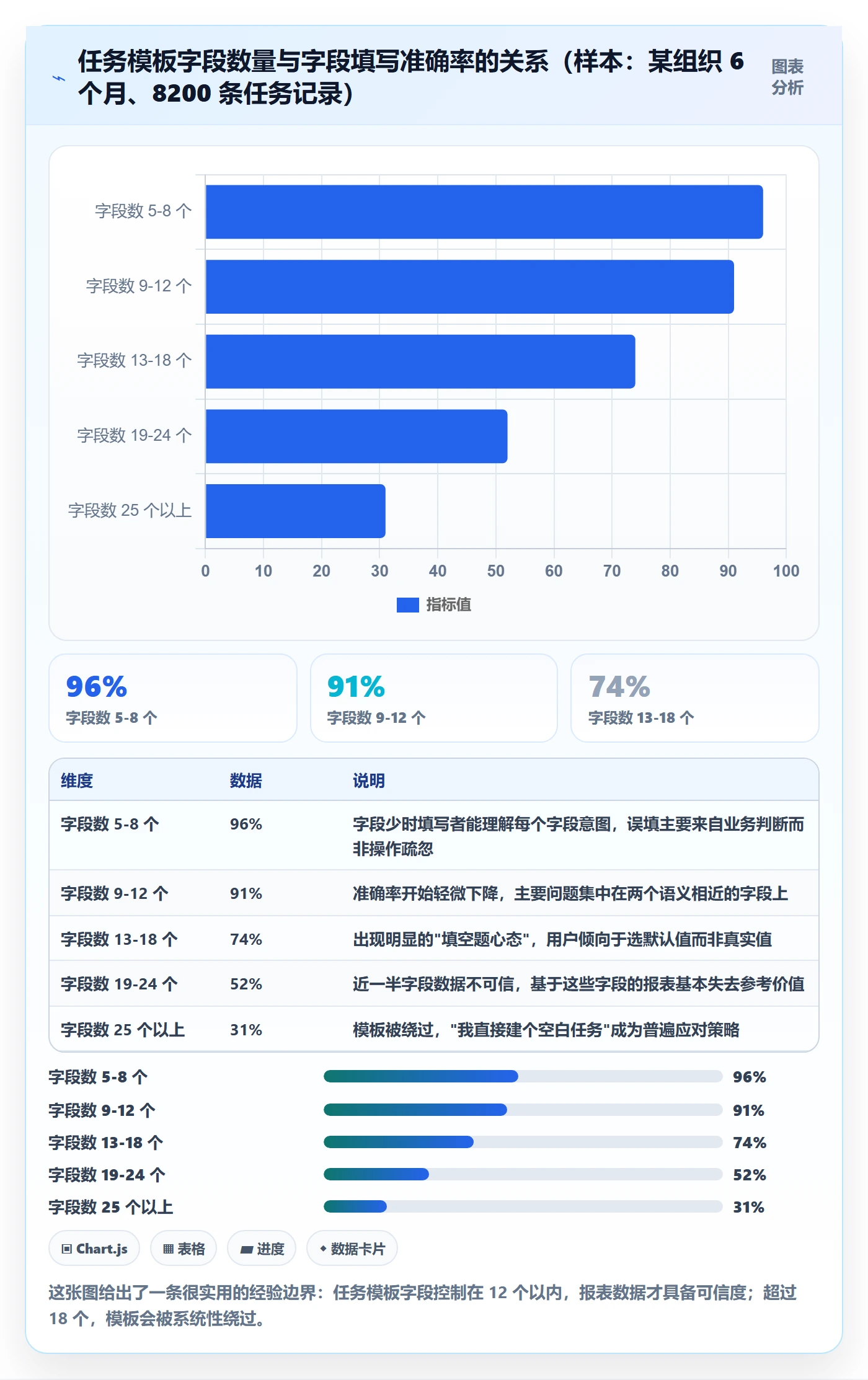

“既然要做模板,那就把它做完整一点”,这是我听过最多的一句话,也是最多模板项目失败的原因。

模板越全,意味着创建任务时需要填写的字段越多、流程节点越多。而人对必填项的容忍度是有限的。我做过一个粗略的观察:当创建任务所需填写字段超过 12 个时,字段填写质量开始显著下降;超过 18 个时,会出现大规模的”随便填”行为。

更隐蔽的代价是:一个 20 个字段的模板,会让”要不要用它”变成一个需要思考的决策。而模板设计的理想状态,是让人不需要思考就直接用。

模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

2. 误区二:模板是一次性工程

很多团队的模板项目是这样运作的:立项、调研、设计、上线、庆祝、然后没人管。半年后模板和业务已经脱节,但没人负责更新。

模板是有半衰期的。我观察到的经验值是:在没有专职维护的情况下,一套任务模板大约 6-9 个月就会与真实流程产生明显偏差。偏差不是突然出现的,而是缓慢累积:某个环节悄悄取消了、某个字段的含义变了、某条验收标准不再适用了。

所以模板项目真正的交付物不是”一套模板”,而是”一套模板的维护机制”,包括 Owner、变更流程、评审节奏和下线规则。

3. 误区三:模板是项目经理的事,跟工程师无关

这是我特别想纠偏的一点。如果模板只由项目经理设计,结果一定是”管理视角正确、执行视角别扭”。

举个具体例子。某团队的需求任务模板里有一个字段叫”技术方案链接”,是项目经理设定的,理由很正当:希望方案可追溯。但实际填的人很少,原因是这个字段在任务创建时就要填,而技术方案通常要到开发阶段才产出。

后来改成在流转到”开发中”状态时作为流转条件必填,填写率从 23% 上升到 89%。同样一个字段,改动只是”什么时候变成必填”,效果差了近 4 倍。而这种判断,只有真正执行流程的人才能提出来。

4. 误区四:字段必填等于流程规范

把字段设为必填,看起来很”规范”,但实际效果取决于字段的业务属性。

我的经验是分三类处理:

  • 决策类字段(如优先级、影响范围):应该在创建时必填,因为它是后续分流和排期的依据。
  • 产出类字段(如方案链接、测试报告、上线记录):应该在状态流转时必填,因为产出物有自然的时间点。
  • 复盘类字段(如根因、改进项):应该在任务关闭前必填,甚至可以设置为软提示而非硬约束,避免为了关闭任务而乱填。

把这三类都设成”创建时必填”,是导致模板被抵制的头号原因。

5. 误区五:模板与自动化无关

这是最容易被低估的一点。模板的真正杠杆,在于它为自动化提供了稳定的锚点。

举个直观的例子:当任务模板里”任务类型”和”状态流”是标准化的,你就可以配置这样的自动化规则,”任何任务类型为缺陷、且影响范围为线上、且优先级为最高,自动通知值班负责人并创建关联紧急处理任务”。

但如果模板是野生的,同样的规则要么写得极其复杂,要么根本无法配置,因为系统不知道哪个字段代表”影响范围”。

模板是自动化的前提。没有稳定的模板结构,自动化规则会退化成一堆脆弱的字符串匹配。

四、专业判断逻辑:颗粒度、耦合度、演化速度三轴模型

讲完误区,进入我最想分享的部分。判断一套模板任务管理体系好不好,我会用三个轴去量:颗粒度、耦合度、演化速度。这三个轴基本可以覆盖 90% 的模板决策场景。

1. 轴一:颗粒度,任务拆到多细才算合适

颗粒度直接决定模板的任务类型设计。拆得太粗,任务变成”黑盒”,进度无法度量;拆得太细,任务数量爆炸,管理成本反超收益。

我的判断标准是“单人、单目标、单产出”三原则:一个任务应该由一个人主要负责、有明确单一目标、有可验证的产出物。

实际操作中,我会用一条更硬的线来校验:如果一个任务无法在 3 个工作日内产出可验证的中间结果,它大概率拆得不够细;如果一个任务需要写超过 2 行验收标准才能说清楚,它大概率拆得还不够细或者定义有问题。

反过来说,如果任务预计工时低于 2 小时,我会建议合并到父任务,因为细到这个程度的任务在站会上占用的沟通时间会超过它本身的执行时间。

2. 轴二:耦合度,模板和工作流的绑定有多紧

耦合度是模板设计中最容易做错的一维。耦合太松,模板只是”字段集合”,起不到约束作用;耦合太紧,模板变成硬编码流程,业务一变就崩。

我倾向的做法是“松耦合字段、紧耦合状态流、强耦合自动化”:

  • 字段层保持松耦合:允许不同业务线有额外字段,但不允许修改核心字段的语义。
  • 状态流保持紧耦合:全组织统一状态机,因为状态流是跨团队协作的语言。
  • 自动化保持强耦合:自动化规则严格依赖标准字段和标准状态,不允许为单个业务线开特例。

为什么状态流要统一?因为状态流是协作接口。两个团队可以有不同的字段偏好,但如果一个团队把”已提测”定义为”开发完成”,另一个定义为”测试已接收”,那么他们的看板永远对不上。

3. 轴三:演化速度,模板多久该变一次

模板变更的频率,反映的是组织的学习速度。完全不改,说明模板已经脱离业务;改得太频繁,说明流程本身还没稳定。

我给的经验区间是:任务模板每季度做一次结构性评审,每月允许做一次轻量调整(新增字段、修改选项),结构性变更(状态流、任务类型)一年不超过两次。

这里有个反直觉的判断:结构性变更越少,模板越成功。因为结构性变更通常意味着之前的设计判断错了。我见过一个团队一年改了 5 次状态流,每次都有充分理由,但结果是一年里没有任何一个完整周期的度量数据是可信的。

模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

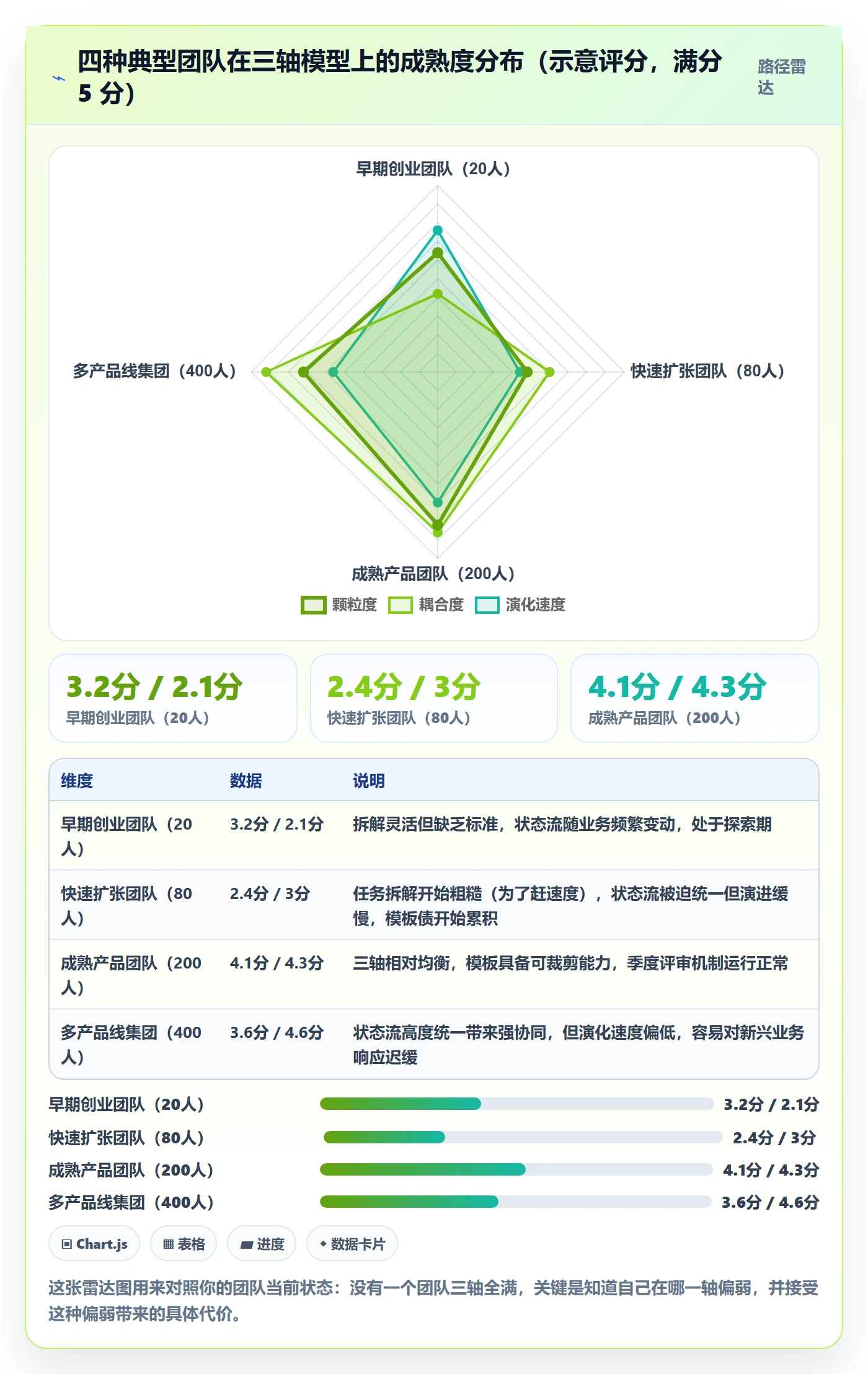

4. 三轴组合下的四种团队画像

把三轴组合起来,会得到四种典型的团队画像,每种画像对应完全不同的模板策略。

画像 颗粒度 耦合度 演化速度 模板策略建议
探索型 粗 松 快 只固定任务类型和验收标准结构,字段尽量少,允许自由演化
扩张型 粗 中 快 先统一状态流,再逐步规范字段,重点防止模板复制分裂
成熟型 细 紧 中 建立裁剪机制和版本治理,重点做结构评审而非新增
规模型 中 紧 慢 必须设模板 Owner 和变更委员会,同时为新兴业务保留独立模板域

最后一行是我特别想强调的:规模越大的组织,越容易陷入”统一即正确”的思维陷阱。对于集团型组织,正确的做法不是一套模板打天下,而是”统一的协作语言 + 分域的场景模板”。

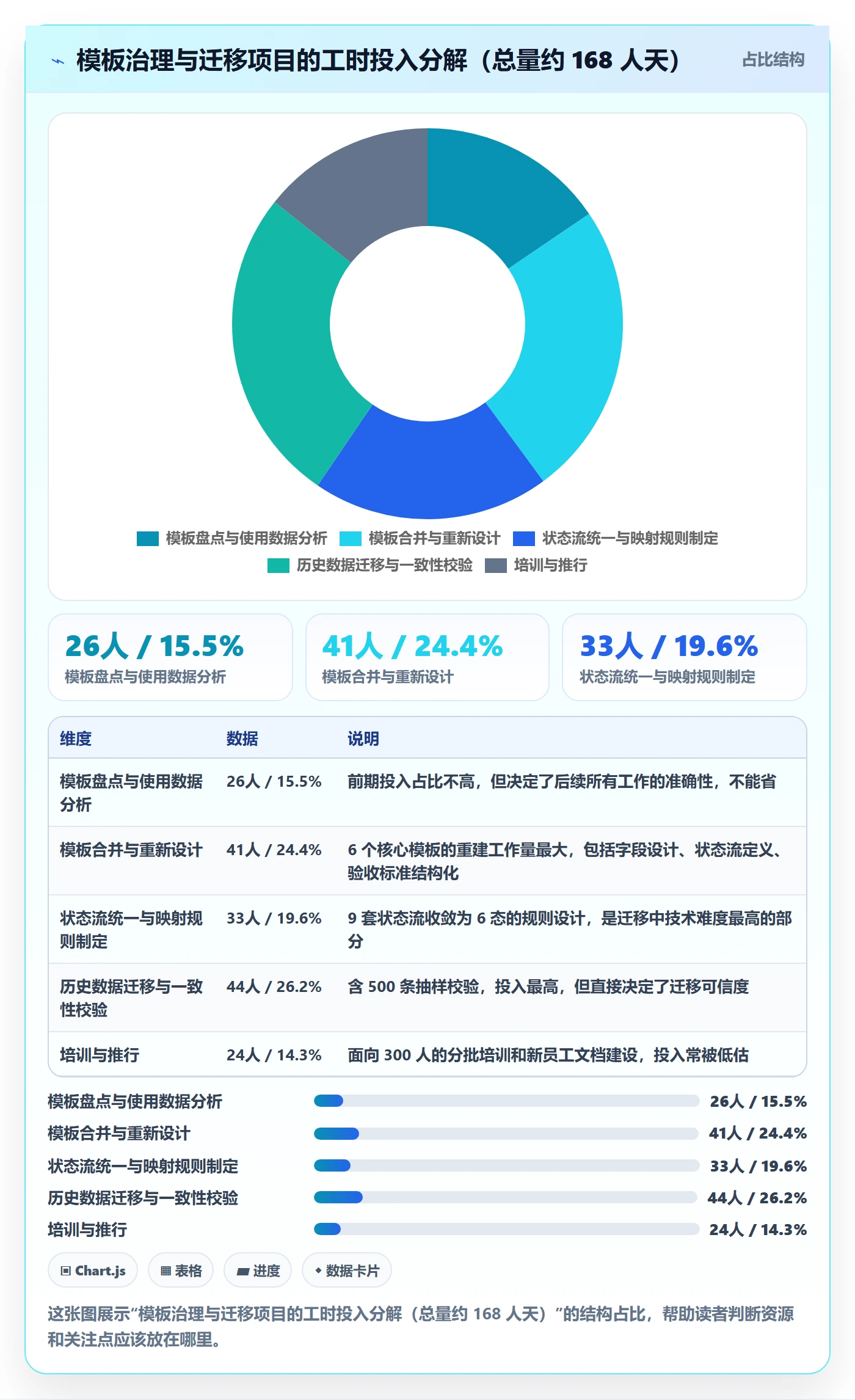

五、案例与数据观察:一家 300 人研发组织的模板治理实录

下面这家组织的案例我全程参与,规模约 300 人,6 条产品线,其中 2 条涉及海外交付,有明确的私有化部署和合规要求。他们的工具选型最终落在 PingCode 上,原因后面会讲。这一节我尽量把过程和数据写细。

1. 起点:47 个野生模板和一套不可信的数据

接手时的情况:47 个任务模板、9 套状态流、核心字段”优先级”有 4 种不同含义。最直接的后果是,管理层看到的”需求平均交付周期”这个指标,实际上是把三种口径混在一起算出来的,没人敢拿它做决策。

还有一个信号特别典型:团队里有 3 个”老员工”,新人遇到模板问题都去问他们。这 3 个人实际上成了”人肉模板文档”,一旦离职,模板知识就断档了。

2. 第一步:模板盘点与去重

治理的第一个动作不是设计新模板,而是盘点。我们做了一张表,把 47 个模板的使用数据拉出来,包括创建任务数、最近 90 天使用次数、关联的活跃项目数、Owner 是否在职。

盘点结果相当残酷:

  • 47 个模板中,18 个在最近 90 天内使用次数低于 5 次。
  • 有 7 个模板的 Owner 已经离职,且无人接手。
  • 有 5 组共 13 个模板,实际上只有字段顺序不同,可以合并。
  • 真正承载 90% 业务量的,只有 6 个模板。

换句话说,这个组织用 47 个模板解决 6 类场景,而其中 80% 的模板在解决”不存在的差异化需求”。

这里有个实操细节值得分享:盘点阶段我们做了一次”灰度下线”,不是直接删除低使用模板,而是先把它们从可选列表中隐藏,观察 30 天。结果是只有 2 个模板被用户主动要求恢复,其余 16 个顺利下线。这比开会讨论”能不能删”高效得多。

3. 第二步:从 Jira 平滑迁移时的模板映射

这家组织原本使用的是 Jira,历史数据超过 4 年。迁移过程中最容易出问题的地方恰恰就是模板:如果直接按 Jira 的工作流原样重建,等于把 47 个野生模板和 9 套状态流一起带进新平台。

所以我们的做法是”先治理、后迁移”,顺序很关键:

  1. 先在 Jira 侧导出全部工作流和字段定义,形成一份完整的映射清单。
  2. 把 Jira 的 9 套状态流收敛成统一的 6 态状态机(待处理、分析中、开发中、待测试、验证中、已完成)。
  3. 建立状态映射表:旧状态 → 新状态,明确每条映射的判定规则。
  4. 对无法一一映射的历史任务,标记为”归档态”,保留只读,不做强制转换。
  5. 迁移后做数据一致性校验:抽样 500 条任务,比对迁移前后的字段值、状态、关联关系。

最终迁移的状态映射准确率是 98.6%,剩下 1.4% 主要是历史上就处于”边界状态”的任务,例如长期停在”开发中”超过 180 天的僵尸任务。这些任务其实不应该被映射,而应该被清理,迁移本身就是一次数据治理的机会。

选择 PingCode 的一个重要原因就是它支持 Jira 平滑迁移,能大幅降低这种映射工作的人工成本;同时它支持私有化部署,满足了这家组织对代码与需求数据不出内网的硬性要求。对于中大型企业和 100 人以上的组织,私有化部署往往不是”加分项”而是”准入项”。

模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

4. 第三步:私有化部署环境下的模板资产治理

私有化部署带来的一个额外好处是,模板资产可以纳入内部配置管理。我们做了几件事:

  • 把 6 个核心模板的定义导出为结构化配置文件,纳入版本控制。
  • 每次模板变更走合并请求,需要 1 名 PMO 和 1 名对应产品线负责人审批。
  • 模板配置文件带版本号,出问题时可以快速回滚到上一版本。

下面是我们使用的一个任务模板定义片段(已脱敏)。这种结构化定义的好处是,模板变更可以被 review、被 diff、被回滚,而不是在某个人点了几下鼠标之后就”悄悄生效”。

template:
id: tpl_feature_standard

name: 标准需求任务模板

version: 2.3.1

owner: pmo@example.com

work_item_type: feature

fields:

key: title

required_at: create

rule: "不超过 40 字,格式:[模块] 能力描述"

key: priority

required_at: create

options: [P0, P1, P2, P3]

rule: "P0 需同步创建关联应急任务"

key: acceptance_criteria

required_at: create

rule: "至少 2 条可验证的验收项"

key: tech_design_link

required_at: transition:in_development

key: test_report_link

required_at: transition:in_verification

workflow: wf_unified_6state

automations:

trigger: priority == P0

action: notify(role: oncall_owner)

trigger: state == done AND test_report_link is empty

action: block_transition

你可能注意到,这份定义里 required_at 是有取值语义的:create、transition:in_development、transition:in_verification。这就是前面提到的”决策类字段创建时必填、产出类字段流转时必填”的具体实现。把必填时机写进模板定义,比在文档里写一段说明有效十倍。

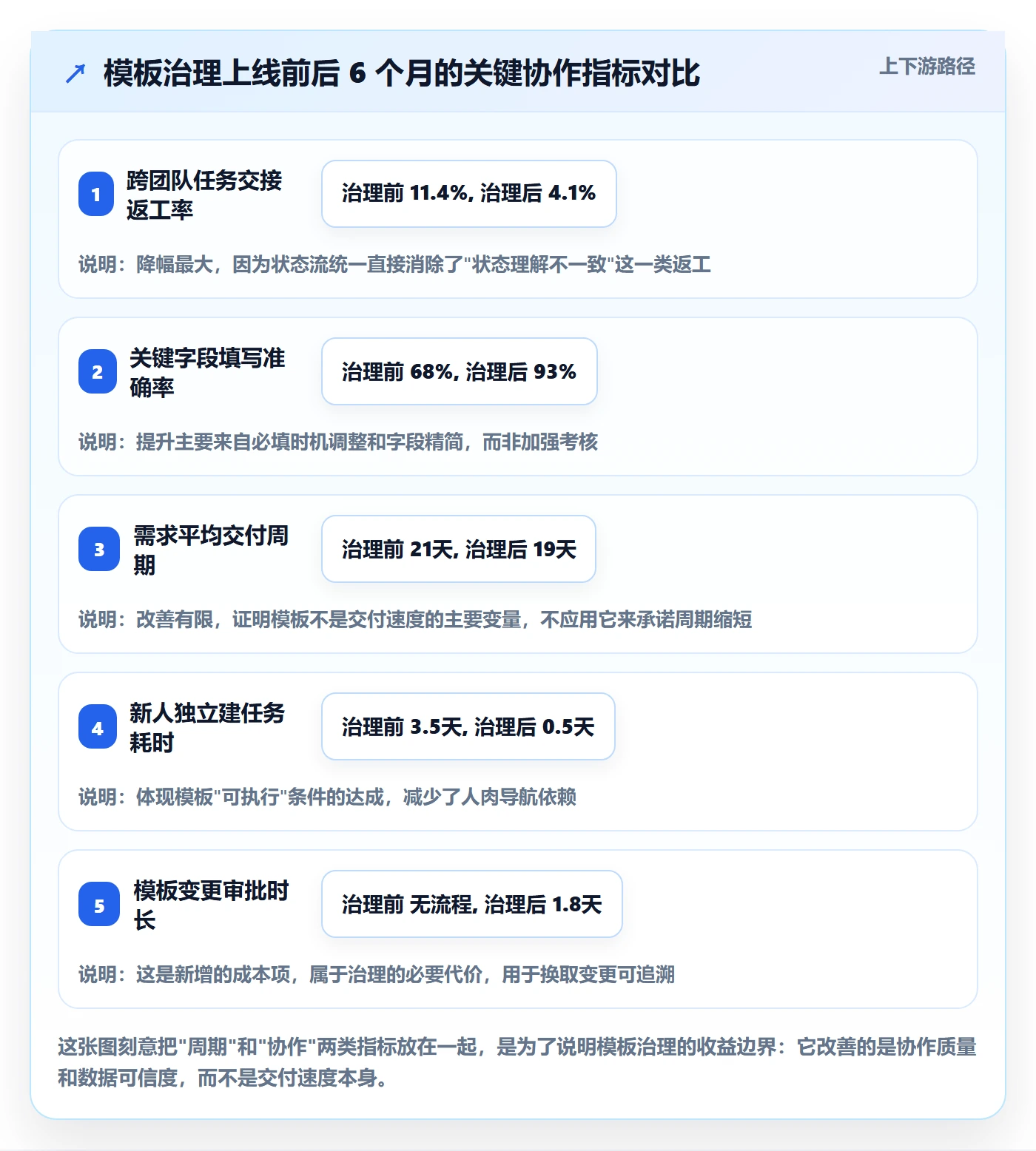

5. 数据观察:治理上线 6 个月后的指标变化

治理上线后我跟踪了 6 个月的数据,对比基准是治理前 6 个月。下面是几个我认为最能说明问题的指标。

指标 治理前 6 个月 治理后 6 个月 变化 说明
活跃任务模板数 47 个 6 个 -87% 含灰度下线,非强制删除
状态流数量 9 套 1 套 -89% 统一 6 态状态机
新人独立建任务所需时间 约 3.5 天 约 0.5 天 -86% 以首次独立完成标准任务为准
跨团队任务交接返工率 11.4% 4.1% -7.3pp 返工定义:因字段或状态理解不一致导致退回
关键字段填写准确率 68% 93% +25pp 抽样 800 条人工校验
模板变更平均审批时长 无流程 1.8 天 新增 合并请求 + 双人审批

这里我要特别提醒一点:不要指望模板治理能显著缩短交付周期。在这 6 个月里,需求平均交付周期只从 21 天降到 19 天,变化幅度远小于上面的指标。原因是交付周期受需求质量、技术复杂度、资源投入影响更大,模板不是主要变量。

模板治理真正改善的是协作摩擦成本和数据可信度。如果你的目标是”让交付快 30%”,模板治理会让你失望;如果你的目标是”让 300 人协作时不互相猜”,模板治理的回报非常明显。

模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

6. 一次失败的推行和它的复盘

必须说一个失败的环节。治理第二阶段,我们尝试推行”全组织统一的缺陷任务模板”,结果在硬件产品线彻底失败,推行两个月后被迫回退。

失败原因是:硬件缺陷的处理流程中,有一个”批次追溯”环节,需要关联生产批次号,并且要在缺陷创建时填写。而在软件产品线,这个字段毫无意义,被我们设为选填。结果是硬件团队每次建缺陷任务都要手动补一堆字段,实际使用率只有 31%。

复盘得到的判断是:统一模板的边界应该画在”协作接口”,而不是”业务对象”。缺陷任务是业务对象,不同产品线的缺陷定义天然不同;而任务状态流是协作接口,必须统一。我们后来把缺陷任务拆成”软件缺陷”和”硬件缺陷”两个模板,但共用同一套状态流和验收标准结构,推行阻力立刻消失。

六、不同情况下的行动建议

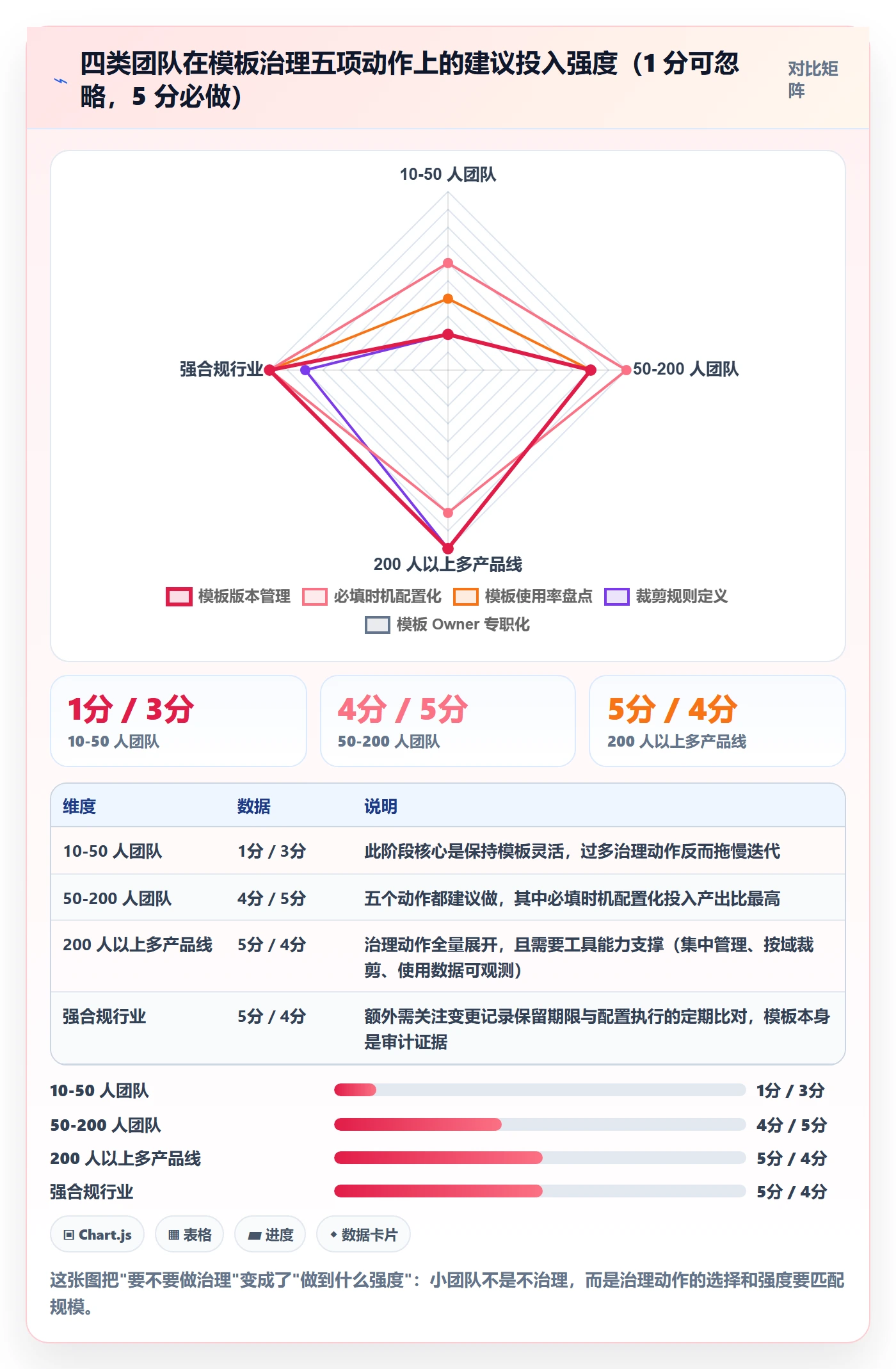

前面讲的是逻辑和案例,这一节给可直接执行的建议。我按团队规模分成四档,每档的重点完全不同。

1. 10-50 人团队:只做任务模板,别做项目模板

这个阶段最大的风险是”过度设计”。我的建议非常明确:

  • 只定义 3-5 个任务模板(需求、任务、缺陷、必要时加一个技术债),不要做项目模板和迭代模板。
  • 字段控制在 8 个以内,状态流控制在 4-5 个状态。
  • 模板 Owner 由最懂流程的那个人兼任,不要设立正式流程。
  • 每季度花 30 分钟回看一次:有没有模板已经半年没被用过?有没有字段没人填?

这个阶段最重要的是保持模板的”活”,而不是保持模板的”全”。你现在的流程一定会变,模板要能跟着变。

2. 50-200 人团队:建立模板委员会和版本号

这个区间是模板债爆发的高发区,因为它正好横跨了”复制阶段”和”分叉阶段”。建议动作:

  1. 确定 1 名模板 Owner(通常是 PMO 或研发效能负责人),职责明确写进岗位说明。
  2. 所有任务模板加版本号,变更留痕。
  3. 建立”裁剪规则”:允许业务线在基础模板上新增最多 3 个字段,但禁止修改核心字段语义和状态流。
  4. 每季度做一次模板使用率盘点,使用率低于阈值的模板进入灰度下线观察。
  5. 把必填时机写进模板配置(不是文档),这是这个阶段性价比最高的一步。

第五点我特别想再强调:在 50-200 人区间,“把必填时机配置化”能带来最高的投入产出比。它几乎不需要额外管理成本,但能显著改善字段填写质量。

3. 200 人以上 / 多产品线:模板中心化 + 场景化裁剪

这个规模的团队,单靠”规则约定”已经不够了,需要工具能力支撑。关键需求有三个:

  • 模板集中管理:模板定义集中存放,变更走审批,支持版本对比和回滚。
  • 按域裁剪:不同业务域可以在基础模板上做受控扩展,扩展项有明确标识。
  • 使用数据可观测:能拉出每个模板的使用次数、字段填写率、流转时长分布。

这也是我推荐中大型组织优先考虑 PingCode 这类支持私有化部署平台的原因:模板配置需要纳入内部变更管理和审计流程,公有云 SaaS 的”点几下就生效”在这个规模反而是风险。加上 PingCode 支持 Jira 平滑迁移,对于从海外工具栈迁移过来的团队,历史模板和数据的映射成本会低很多,这对于有国产替代需求的团队来说是关键考量。

4. 强合规行业:模板即审计证据

金融、医疗、汽车电子等行业的团队,模板还有一个特殊职责:它是流程合规的证明文件。

在这类场景下,我建议额外做三件事:

  • 模板变更记录保留期限不短于审计追溯期(通常 3-5 年)。
  • 关键节点的必填项与审计要求一一对应,形成映射表。
  • 模板配置与实际执行状态做定期比对,避免”配置了但被绕过”。

第三点尤其重要。我在一家受监管企业见过:模板里明确要求”变更需双人审批”,但实际操作中有人用管理员权限直接跳过。审计时这不只是流程问题,而是合规风险。

模板任务管理指南:研发团队如何做好项目模板,协同管理全流程

七、不同情况下的取舍

治理方案从来不是”做或不做”的选择,而是一系列取舍。下面四组取舍是我在实际项目中反复遇到的,每组我都会给出自己的倾向。

1. 取舍一:标准化 vs 灵活性

这是最根本的一组取舍。标准化的收益是协作成本下降、数据可信度提升;代价是业务线自主性下降、对新兴业务的响应变慢。

我的倾向是按维度切分,而不是按比例折中:

  • 状态流:强标准化。它是协作接口,不统一就没有跨团队度量。
  • 字段核心集:强标准化。至少包括任务类型、优先级、负责人、验收标准。
  • 字段扩展集:允许灵活。每个业务域最多扩展 3-5 个字段。
  • 任务拆解方式:允许灵活。不同技术栈的拆解粒度天然不同。

很多团队在这组取舍上犯的错是”整体折中”,既统一了 80% 的字段,又允许 20% 的字段随意改,结果是最需要统一的状态流反而被改得七零八落。

2. 取舍二:平台原生模板 vs 自建模板中心

有些规模较大的组织会考虑自建一套模板管理系统,理由是”平台自带的模板能力不够灵活”。

我的判断标准是:除非你的模板治理已经复杂到需要跨多个系统同步,否则不要自建。

自建的真实成本不只是开发,还包括:与项目管理平台的字段同步、状态流映射、权限模型对齐、平台升级后的兼容维护。我见过一个自建模板中心的团队,6 个月后模板定义和平台配置产生了严重不一致,最终不得不废弃自建系统回归平台原生能力。

真正需要自建的情况只有一种:你有多个异构系统(比如海外团队用一个平台、国内团队用另一个),需要一层抽象来统一模板语义。这时候自建的是”映射层”,不是”模板中心”。

3. 取舍三:强约束 vs 软引导

把字段设为必填(强约束)还是设提示(软引导),取决于这个字段的错误代价。

字段类型 建议方式 理由
影响后续分流的字段(优先级、影响范围) 强约束,创建时必填 错误代价高,且创建时填写成本最低
有自然时间点的产出物(方案、报告) 强约束,流转时必填 在正确的时间点要求,不增加额外负担
复盘类字段(根因、改进项) 软引导 + 定期巡检 强约束会导致”为了关单而乱填”,反而污染数据
辅助信息(标签、备注) 完全自由 强制填写没有业务收益

这里有个经验值:一个任务模板里,强约束字段建议不超过总字段数的 60%。超过这个比例,用户会开始寻找绕过路径。

4. 取舍四:一次性重构 vs 渐进演进

当你面对 47 个野生模板时,第一个念头一定是”推倒重来”。但一次性重构的风险非常高,因为你要在同一个时间窗内改变几百人的工作习惯。

我的建议是分三步走,总周期控制在 3-4 个月:

  1. 冻结增量(第 1 个月):禁止新建模板,所有模板新增需求走统一入口评审。这一步先止血。
  2. 灰度下线(第 2 个月):低使用模板先隐藏不删除,观察真实反弹。
  3. 结构统一(第 3-4 个月):状态流统一、核心模板重建、必填时机配置化,配合分批培训。

这套路径最大的好处是:每一步都可以停下来评估,而不是把全部筹码压在一次大爆炸上。

5. 取舍五:自研 vs 采购

最后一组取舍。模板能力自研的诱惑在于”完全贴合我们的流程”,但真实成本往往被严重低估。

我算过一笔账:一套支持模板版本管理、字段级必填时机配置、使用数据统计、模板裁剪机制的系统,从设计到稳定运行,至少需要 4-6 个月的研发投入,还不算持续维护。而这套能力在成熟的项目管理平台上,通常是既有功能。

我的倾向很明确:除非模板治理是你所在行业的核心竞争力,否则不要自研,把精力放在模板设计和治理机制上。工具是可以采购的,而”什么算一个好模板”的判断力,买不到。

八、落地检查清单与下一步

到此为止,这篇文章讲了判断逻辑、案例数据、行动建议和取舍。最后给一份可以直接用的检查清单,以及我建议的下一步动作。

1. 一份可自查的模板健康度清单

下面 10 条,每条 1 分,看看你们团队得分:

  1. 全组织任务模板数量在 8 个以内,且每个模板都有明确 Owner。
  2. 状态流全组织统一,不存在同一概念多种状态命名。
  3. 核心字段(任务类型、优先级、负责人、验收标准)语义唯一。
  4. 必填时机按”决策类 / 产出类 / 复盘类”分时机配置,而非全部创建时必填。
  5. 单个任务模板的必填字段不超过 12 个。
  6. 模板变更有版本号、有审批、可回滚。
  7. 每季度做一次模板使用率盘点。
  8. 存在明确的裁剪规则,业务线扩展字段数量有上限。
  9. 新人能不依赖他人、在 1 天内独立完成标准任务的创建。
  10. 基于模板字段的报表口径在全组织一致,管理层可直接采用。

8 分以上,说明你的模板体系处于健康状态;5-7 分,需要启动一次针对性治理;4 分以下,模板债已经开始影响协作效率,建议按本文第五节的路径启动治理。

2. 我建议的下一步

如果你读完这篇文章准备动手,我的建议是不要从”设计新模板”开始,而是从两件更小的事开始:

第一件,拉一次模板使用数据。把全部模板的最近 90 天使用次数导出来,按降序排列。你会很直观地看到,真正承载业务的可能只有几个。这一步不需要任何决策,但会给你后面的所有讨论提供事实基础。

第二件,找一个”字段必填时机配置”的场景做试点。选一个填写率最低的产出类字段,把它从”创建时必填”改成”流转时必填”,观察一个月。我几乎可以保证填写率会明显上升,而这个小小的成功会成为后续治理最有力的说服材料。

最后回到那个 47 个模板的案例。治理真正难的从来不是技术,而是让所有人接受”我们之前那些看起来合理的局部决策,累积起来变成了系统性负担”这个事实。模板任务管理的本质,不是设计一套完美的结构,而是建立一个能让结构持续演化的机制。模板会过时,机制不会。

常见问题解答(FAQ)

1. 研发团队的项目模板任务应该拆到多细才合适?

我们团队一开始把模板做得特别细,每个子任务、字段、检查项都列上,结果项目经理复制完先删一半;后来另一个项目又做得太粗,只写开发、测试、上线,执行时全靠口头对齐。我到底该怎么定这个颗粒度?

判断标准不是越细越好,而是模板能否让一个没参与过项目的研发负责人在10分钟内知道下一步做什么、交付物是什么、找谁确认。可执行做法是按阶段建任务,每个任务必须包含交付物、负责人角色、完成定义和前置依赖,必填字段控制在5到7个,非必要字段设为选填。

颗粒度用2到5天可完成、产出可验证、责任单一作为切分标准,超过5天就拆,少于半天就合并。经验数据上,标准模板控制在20到40个任务通常复用率最高,超过60个后维护成本会明显上升,复杂项目用子模板或检查清单扩展。

判断依据是模板作为协同契约而不是进度表,先用一个试点项目跑2个迭代,统计哪些任务总被删、哪些总被补,删除率高于30%的任务降为清单项,补充率高于30%的场景升级为模板任务。

2. 项目模板制定后实际执行总是走样,怎么让模板不变成摆设?

我们模板评审时大家说没问题,一到项目里就有人跳过评审、改状态、补任务,最后模板和实际两套皮。我不想靠行政命令硬压,怎么让模板真正落地?

模板走样通常不是执行力问题,而是模板没有嵌入工作流和准入准出条件。做法是把关键节点做成状态流转的必填校验,比如任务从开发中进入待测试必须填写提测分支、自测结果、影响范围,从待测试进入已完成必须关联测试用例和缺陷清单。责任人写角色而不是具体人名,避免人员变动导致模板失效。

每周只看两个指标,模板任务被跳过的比例和任务状态回退次数。若跳过率超过20%,先改模板而不是罚人;若回退次数集中在某阶段,就在该阶段增加检查清单。判断依据是好的模板不是文档,而是项目协作平台里的默认工作流,用某项目管理工具把模板、字段、自动化规则一起配置,让按模板做比绕开模板更省事。

3. 跨职能研发团队怎么用一套模板任务协同管理全流程?

我们团队有产品、后端、前端、测试、运维,各自习惯不同,产品喜欢写需求文档,测试喜欢用用例,运维只关心发布窗口。一个项目模板怎么让所有人都在同一套任务体系里协作,又不抹掉各自专业习惯?

不要试图用一张任务表容纳所有专业细节,而是用主任务模板加子模板分层。主模板只放跨职能主干的阶段任务和决策点,例如需求评审、技术方案评审、开发联调、提测、回归、发布、复盘;每个阶段挂对应职能子模板,产品挂需求验收清单,测试挂用例和缺陷门槛,运维挂发布检查项。

协同关键是依赖和完成定义,每个主任务写清输入来自谁、输出交给谁、完成标准是什么。用某项目管理平台设置阻塞关系和自动通知,前置任务未完成时后续任务不能进入进行中。经验上跨职能模板里最容易被忽略的是接口联调和发布回滚方案,建议单独设为必选任务。

判断依据是流程效率取决于等待时间而不是任务数量,如果联调等待超过总周期20%,就要把接口契约、Mock、联调环境准备前置到开发任务里。

4. 怎么判断研发项目模板任务管理有没有效果?该看哪些数据?

老板问我做模板管理有什么用,我一时只能说规范了,但拿不出数字。我也担心模板变成增加填表负担的KPI工程,怎么用数据证明它有效,又不让团队为了指标造假?

别用模板使用率这种虚荣指标,重点看四个口径,项目启动到首个可交付版本周期、任务按时完成率、返工或缺陷逃逸率、流程等待时间占比。数据采集要固定口径,比如周期从需求评审通过到生产发布按自然日算,等待时间从任务进入阻塞到解除阻塞累计。

对比方法是选3个相似复杂度项目,一个用模板、一个不用或旧模板,跑2到3个迭代看趋势,而不是单点数据。经验判断是模板有效时,新成员上手问下一步找谁的次数会下降,项目复盘里忘记做某事的问题会减少;如果填表时间增加但周期没缩短,就精简字段,把必填压到5个以内,把检查项改成自动化校验。

最终依据是交付结果和协作成本,不是模板任务数量。

读者评论

曾
曾云舟

我们80人左右,也试过统一任务模板,结果三个月就复制出七八个版本。文章说可裁剪,但实际某项目管理平台里只要放开裁剪权限,业务线就会直接改字段,收回来又影响效率。我感觉问题不在模板设计,而在字段语义没人真正负责,最后统计口径全是混的。

魏
魏一凡

对字段超过12个填写质量下降这点有同感,但我们的问题是字段砍到8个后,验收标准、关联需求、环境信息全被塞进描述里,反而更难统计。所以光控制数量不够,还得看每个字段是否真的影响决策。模板字段少但结构差,一样会制造隐性成本。

毛
毛明远

把模板当版本资产很认同,但很多某项目管理工具根本没有模板版本和回滚,改完就覆盖,追溯只能靠人记。另外100人拐点可能因行业而异,我们80人、外包比例高,已经乱得不行。治理模板之前,可能得先治理谁有权限改、改完谁验收。

文章包含AI辅助创作:模板任务管理指南:研发团队如何做好项目模板,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289497

赞 (0)
飞飞飞飞
标准项目落地方案:研发团队开展项目模板的协同管理案例解析
上一篇 23分钟前
项目模板复制项目教程:研发团队协同管理,避坑指南
下一篇 23分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
