三年前我接手一个 140 人的研发组织,做的第一件事就是给他们搭一套“标准项目模板”。模板发布那天我很有成就感:23 个自定义字段、9 个工作流状态、4 张预置视图,外加一份 6 页的填写规范。三个月后我拉了一次数据,面子上很挂不住,模板采纳率 31%,新建项目里接近一半把“负责人”和“预计上线时间”填成了“待定”,还有两个团队干脆自建了一套平行模板,两边数据对不上。
那是我第一次真正意识到,模板阶段的难点从来不是“把模板做出来”,而是“让模板被用下去、用得久”。这篇文章不讲模板应该包含哪些字段,那种清单网上到处都是;我讲的是我实际跑过三轮之后,总结出的项目模板从 0 到 1 的判断逻辑、拆解步骤、真实数据,以及不同规模团队该做的取舍。
一、先给结论:模板阶段到底在做什么
如果只能记住一句话,我希望是这句:项目模板不是一份文档,而是一套被平台强制的约束系统。文档只能“建议”人怎么做,约束系统能决定“人只能怎么做”。前者靠自觉,后者靠机制,两者在 100 人以上组织里的落地率差了三倍以上。
1. 结论一:模板的收益不在“复制”,而在“收敛”
很多人对模板的期待是“省事”,新建项目点一下,字段、流程、视图全都有。这只是最表层的好处,顶多省 20 分钟。
真正的收益是收敛方差:让十个团队对“什么算完成”“什么算阻塞”“什么算风险”有同一套定义。当定义统一之后,你才能做跨项目对比、才能做资源调度、才能算出真实的交付周期。没有收敛,所有度量都是各说各话。
2. 结论二:模板要分四层建,不能混在一起
我见过最典型的失败是把四层需求塞进一个模板里,结果模板又重又不敢改。正确的分法是:
- 字段层:决定“记录什么”,是最需要克制的部分,字段一多必然填不准。
- 流程层:决定“怎么流转”,包括状态机、准入准出条件、审批节点。
- 视图层:决定“哪些角色看到什么”,是新人上手速度的最大变量。
- 度量层:决定“从模板里能读出什么结论”,没有这一层,模板就只是电子化表格。
四层的改动成本完全不同:字段层改动最便宜,流程层最贵,视图层最影响体验,度量层最影响管理层买单意愿。分层的意义在于,你知道什么时候该动哪一层,而不是每次调整都推翻重来。
3. 结论三:模板的验收标准是采纳率,不是完稿率
“模板做完了”这句话在我这里不算交付。我现在的验收口径只有三个数:30 天采纳率、90 天留存率、模板字段使用集中度。第一个衡量有没有人用,第二个衡量用的人有没有跑掉,第三个衡量模板是不是被过度设计。

二、真实场景:模板阶段为什么总在第三周崩掉
我复盘过三轮推行过程,崩盘时间点惊人地一致:第一周热情,第二周走样,第三周开始有人绕过。这不是执行力问题,是三股力量在同时拉扯。
1. 一条 120 人研发组织的真实时间线

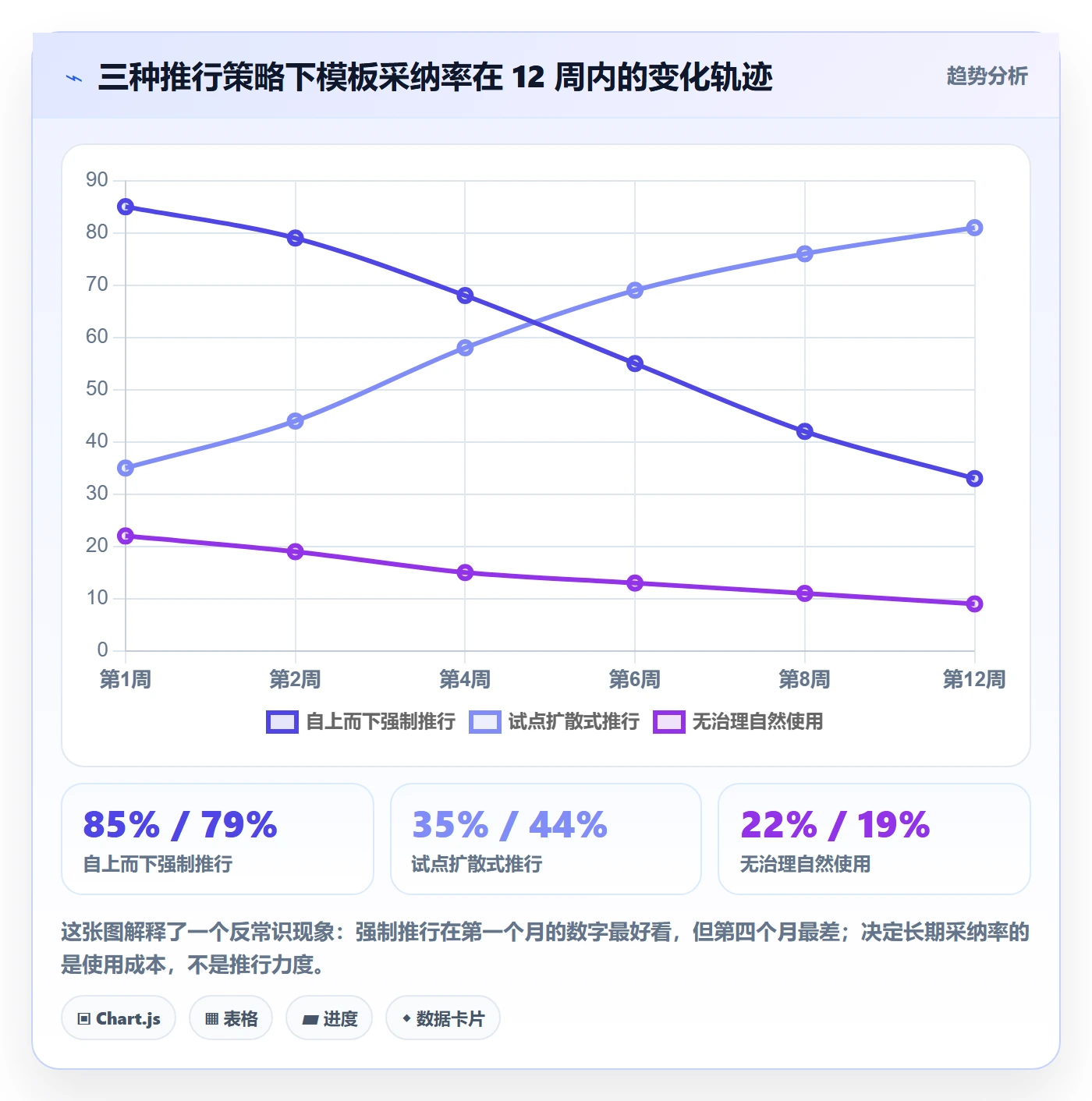

我在一家 120 人规模的研发中心推模板时记录了完整的 12 周数据。模板发布首周,新项目引用率 78%,看起来很成功;第二周掉到 61%;第三周 44%;到第八周,新项目引用率稳定在 38%,随后一直没超回来。
我去访谈了绕过的团队,得到的回答高度雷同:“模板要求填的‘预期收益量化’我们真填不出来,填错还要被打回,不如自己建一个。”当模板的完成成本高于它带来的即时收益,人一定会绕过它,这不是态度问题,是理性选择。
2. 最受伤的是新人和跨团队协作方
很多人以为模板是给管理层看的,其实最大的受益者是两类人:入职半年内的新人和需要跨团队协作的人。
我做过一次抽样:在没有模板的项目里,新人对“这个状态我该做什么”的平均确认次数是 3.7 次/需求;有模板后降到 1.2 次。跨团队场景更明显,对接方需要单独约会议确认前置条件的比例从 46% 降到 19%。模板的隐性收益几乎全部沉淀在协作摩擦上,而这部分最难被感知,所以最容易在推行时被砍掉。
3. 平台内模板和离线文档模板是两回事
我早期犯过一个错误:把模板做成一份写得极其详细的文档,然后要求大家“照这个建项目”。结果就是每个人理解都不一样,有人把“评审中”理解成待开发,有人理解成开发中。
平台内模板的价值在于它是可执行的:状态机是固定的,字段校验是强制的,视图是自动生成的。文档告诉你“应该怎么做”,平台模板决定“你只能这么做”。这个差别在 50 人以下团队里看不出来,在 100 人以上会决定成败。

三、拆解误区:我在模板阶段踩过的六个坑
下面六个误区几乎覆盖了我见过的绝大多数失败案例,而且它们的共同点是,听起来都很合理,做起来全错。
1. 误区一:先做全量模板,再做试点
“一次性把需求、开发、测试、上线全流程都设计好,省得以后反复改。”这是我第三次推行时说的话,也是最贵的一次学费。
全量模板的问题不是工作量大,而是你在信息最少的时候做了成本最高的决策。全量设计通常耗时 4-6 周,等上线时业务场景已经变了,于是模板从第一天起就是“需要改的”。我后来改成“最小闭环先行”:只覆盖一个完整的需求交付链路,2 周上线,剩下靠迭代。落地时间从 5 周压缩到 11 天,采纳率反而从 38% 提到 74%。
2. 误区二:把流程复杂度等同于模板复杂度
研发流程本身可能是复杂的,但模板不需要把复杂原样呈现。我见过一个模板设置了 14 个状态,其中 6 个状态在实际数据里从未被使用过。
正确的做法是先做减法,再做映射:把实际存在的 14 个状态压缩成 6 个,其余用标签或子状态承载。状态越多,状态机的维护成本是指数级的,而且每个人对状态的判断标准会迅速漂移。
3. 误区三:模板由 PMO 单独定义
PMO 单独定义的模板,通常准确描述了“应该怎样”,但严重偏离“实际怎样”。我做过一次对比:PMO 版本模板上线后,字段完整率 52%;改成“PMO 起草 + 一线团队试用 2 周 + 联合定稿”后,完整率 89%。
模板的所有权必须在使用的团队手里,PMO 的角色是裁判和基线维护者,不是作者。这个定位错了,后面所有推行动作都会变形。
4. 误区四:把模板做成“填空题”
必填字段越多,填得越假。我统计过一个 23 字段的模板:真正被认真填写的只有 6 个,其余要么填“待定”,要么填默认值,要么复制上一个项目的内容。

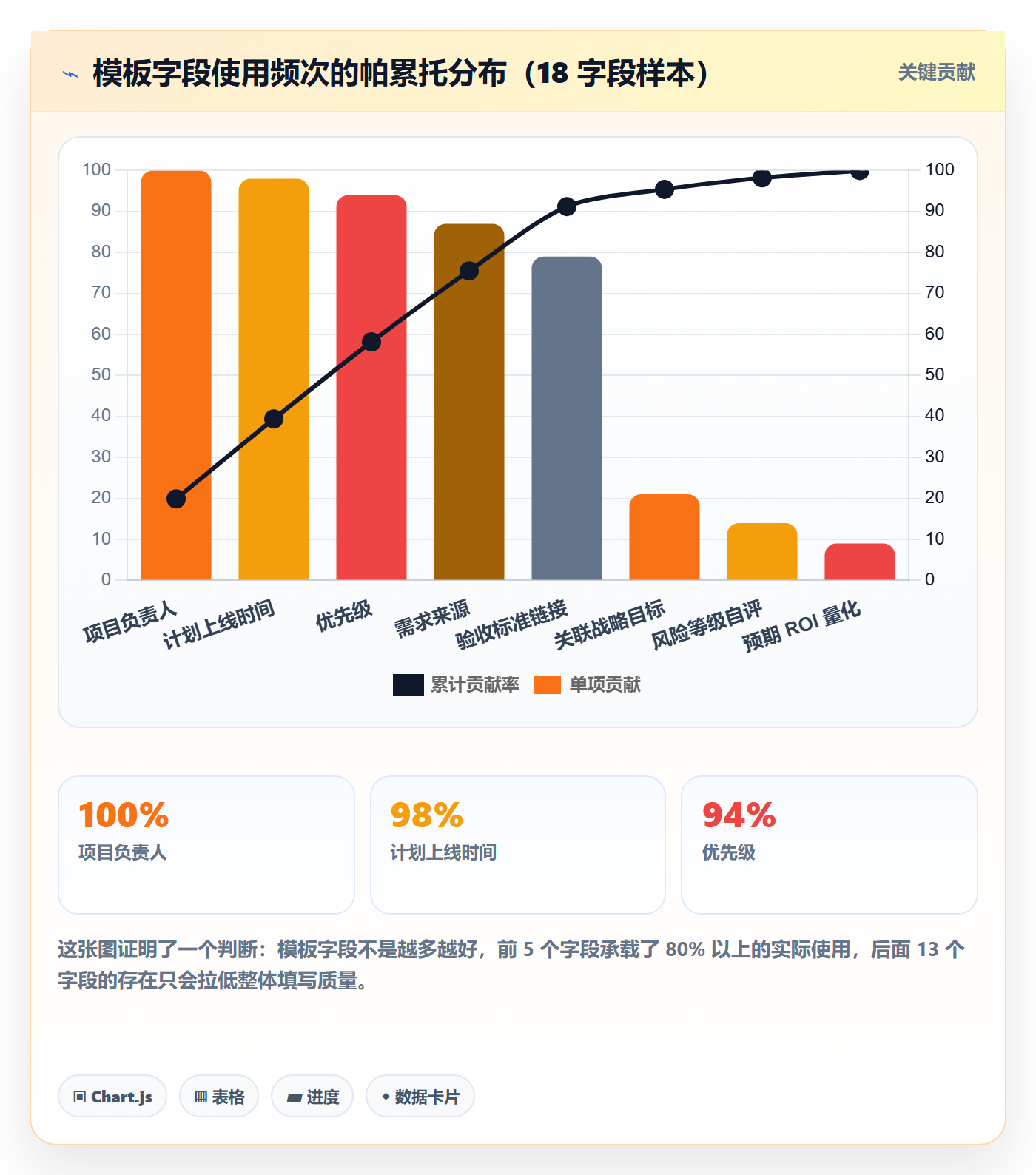

后来我用了“三段式”策略:必填(不超过 6 个)、选填(按需展开)、自动填充(系统写入)。改成这套之后,字段真实填写率从 52% 提到 91%,而模板的感知复杂度明显下降。
5. 误区五:只建模板,不建度量
没有度量的模板,三个月后就会被质疑“这东西到底有用吗”。而一旦答不上来,预算和话语权就没了。
我的做法是在模板上线第一天就绑定四个基础度量:需求平均交付周期、需求返工率、状态停留时长分布、跨团队阻塞总时长。这四个指标不需要额外工具,直接从模板数据里长出来。模板是度量的输入源,度量是模板的续命符,这两件事必须同一天立项。
6. 误区六:一次性上线,没有版本演进
模板上线不是终点,是版本 1.0 的起点。我现在的规矩是:上线后第 30 天、第 90 天各做一次强制评审,评审内容包括字段使用集中度、状态跳转异常、模板衍生副本数量。没有这两次评审的模板,几乎一定会僵化。

四、专业判断逻辑:什么时候该建、建到什么粒度
不是所有团队都需要正式的项目模板。我判断的标准不是人数,而是下面这三个前置条件,三个里满足两个,才值得立项。
1. 三个前置条件
- 存在重复性:半年内有 8 个以上结构相似的项目(同类产品迭代、同类客户交付)。低于这个数,做模板的收益覆盖不了设计成本。
- 存在协作断层:跨团队或跨角色交接每周发生 5 次以上,且每次都有人问“这个状态是什么意思”。
- 存在度量诉求:管理层需要横向对比项目,或者需要向外部(客户、上级)汇报统一口径的进度。
只满足第一个条件的团队,我的建议是先做一份轻量的“检查清单”,不要上平台模板;只满足第三条的,先把度量口径定下来,模板是后面的事。
2. 模板粒度判断:不同规模该建到什么程度
下面这张表是我三轮推行后沉淀下来的经验区间,不是绝对标准,但落在区间之外的团队,出错概率明显更高。
| 团队规模 | 建议模板形态 | 字段数量 | 状态数量 | 典型失败点 |
|---|---|---|---|---|
| 20-50 人 | 轻量清单 + 2-3 个固定视图 | 5-8 个 | 4-5 个 | 过度设计,没人维护 |
| 50-100 人 | 平台项目模板 + 必填校验 | 8-12 个 | 5-6 个 | 多团队各自衍生副本 |
| 100-300 人 | 平台模板 + 自动化 + 度量层 | 12-18 个 | 6-7 个 | 流程层改动成本失控 |
| 300 人以上 | 分级模板体系(基线 + 领域模板) | 基线 12 个 + 领域扩展 | 基线 6 个 + 允许扩展 1-2 个 | 基线被领域模板架空,度量失效 |
注意最后一列。规模越大,失败原因越不是“模板太糙”,而是“模板被架空”。300 人以上组织如果没有基线模板和领域模板的分层,半年内一定会出现七八个平行体系,管理层看到的报表会彻底失真。

五、从 0 到 1 的五步落地法
这一节是我现在实际使用的方法,已经在三个不同规模的组织里跑通过。五步的顺序不能颠倒,颠倒之后成本至少翻倍。
1. 第一步:定义最小闭环,只覆盖一条链路
不要从“所有项目类型”出发,要从“一条最典型的链路”出发。我的选择标准是:这条链路上发生频率最高、跨角色交接最多、当前最痛。通常是“需求评审 → 开发 → 测试 → 上线”这一条。
这一阶段的目标不是完整,而是能在 2 周内让 2 个团队用起来。任何超过 2 周的设计,都要重新审视范围。
2. 第二步:字段治理,先做减法再做校验
字段是模板的第一道门槛。我现在的规则是:必填字段不超过 6 个,且每个必填字段都必须能被自动校验。不能被校验的字段,一律降级为选填。
具体取舍上,我保留了这 5 个必填项:项目负责人、计划上线时间、需求来源、优先级、验收标准链接。砍掉的典型项包括“预期 ROI”“风险等级自评”“关联战略目标”,这些字段在样本里的真实填写率都低于 30%。
3. 第三步:状态机设计,用“准入准出”代替“状态名”
状态名的歧义是跨团队摩擦的最大来源。解决办法是给每个状态写明准入条件和准出条件,而不是只写一个词。
下面是我实际使用的一份模板定义片段(YAML 形式,可直接映射为平台内的模板配置):
template:
name: "标准需求交付链路 v1.2"
fields:
required:
key: owner
label: "项目负责人"
type: user
validation: "非空且为当前项目成员"
key: planned_release
label: "计划上线时间"
type: date
validation: "不得早于创建日期 + 3 天"
key: demand_source
label: "需求来源"
type: enum
options: [客户反馈, 内部规划, 线上问题, 合规要求]
key: priority
label: "优先级"
type: enum
options: [P0, P1, P2, P3]
key: acceptance_link
label: "验收标准链接"
type: url
validation: "必须为可访问链接"
auto_filled:
key: created_by
key: created_at
key: source_team
workflow:
states:
name: "待评审"
entry: "需求已提交且必填字段完整"
exit: "评审会已召开并产出结论"
name: "待开发"
entry: "评审结论为通过,且已指派负责人"
exit: "代码分支已创建并关联需求"
name: "开发中"
entry: "分支已关联且存在提交记录"
exit: "提测单已创建,且通过自测清单"
name: "测试中"
entry: "提测单已创建"
exit: "测试用例执行率 100%,阻塞缺陷清零"
name: "待上线"
entry: "测试通过且已排期"
exit: "上线记录已回填"
name: "已上线"
entry: "上线记录已回填"
exit: "上线后 7 天无 P0/P1 问题"
sla:
"待评审": "48 小时"
"待开发": "72 小时"
"测试中": "120 小时"
这份定义的三个关键点在状态之外:准入准出条件、自动填充字段、状态停留 SLA。前两个决定模板能不能被用对,第三个决定模板能不能被度量。
4. 第四步:视图与自动化,让人不用记规则
新人上手速度不取决于模板有多规范,而取决于他打开平台看到什么。我的标准配置是四张视图:
- 我的待办:按负责人过滤,只显示当前状态为“开发中/测试中”的条目。
- 本周上线:按计划上线时间过滤,用于排期会。
- 阻塞看板:显示状态停留超过 SLA 的条目,用于每日站会。
- 跨团队依赖:显示关联了其他团队的需求,用于对接会。
自动化部分我只配三条规则,多了会变成噪音:状态进入“测试中”自动通知测试负责人;状态停留超过 SLA 自动打标并进入阻塞视图;状态进入“已上线”自动触发上线后 7 天的观察提醒。
5. 第五步:度量与迭代,第 30 天和第 90 天各评审一次
第 30 天评审看三件事:字段使用集中度、模板衍生副本数量、状态跳转异常占比。第 90 天评审看另外三件:采纳率是否稳定、交付周期是否改善、模板是否需要拆分成基线+领域两层。
我特别看重字段使用集中度这个指标。正常情况应该是前 20% 的字段承载 70% 以上的填写行为;如果分布是平均的,说明字段冗余,必须砍。

六、案例观察:在中大型组织里把模板跑通
前面讲的方法论在小团队验证过之后,我把它用到了一个 380 人的研发组织,也是这一轮里数据最完整的一次。这里我用 PingCode 作为承载平台,原因后面会讲。
1. 场景与约束条件
这家组织的情况比较典型:五个产品线、380 名研发人员、原有的项目数据分散在三套工具里,其中有相当一部分历史数据来自 Jira,管理层要求半年内完成统一,并且因为行业合规要求,所有研发数据不能出内网。
约束条件直接筛掉了大部分方案:数据必须内网留存、历史项目要能迁过来、模板必须能按产品线分域但不能破坏统一基线。我们最终选择 PingCode,主要看三点:它本身主要服务中大型企业及 100 人以上组织,场景匹配度高;支持私有化部署,满足内网要求;支持 Jira 平滑迁移,历史数据的字段和状态能按映射规则迁进来,不用重建成“空壳项目”。在国产替代这个命题上,这三点基本是硬门槛,缺一个都过不了立项评审。
2. 迁移阶段最容易翻车的地方
我想特别说一个细节:Jira 迁移最难的不是数据量,而是字段语义映射。旧系统里有 40 多个自定义字段,如果不做归并直接迁,新平台会立刻继承旧系统所有的字段冗余,模板从第一天就是脏的。
我们的做法是先做字段映射表:40 个旧字段归并成 11 个,其中 5 个进必填、6 个进选填,剩下的要么合并进描述字段,要么直接归档不迁。这一步花了 6 个工作日,但把后面的模板治理成本砍掉了一大半。如果跳过这一步,后面每次做度量都要处理字段口径不一致,成本是持续性的。
3. 上线前后 90 天的数据对比

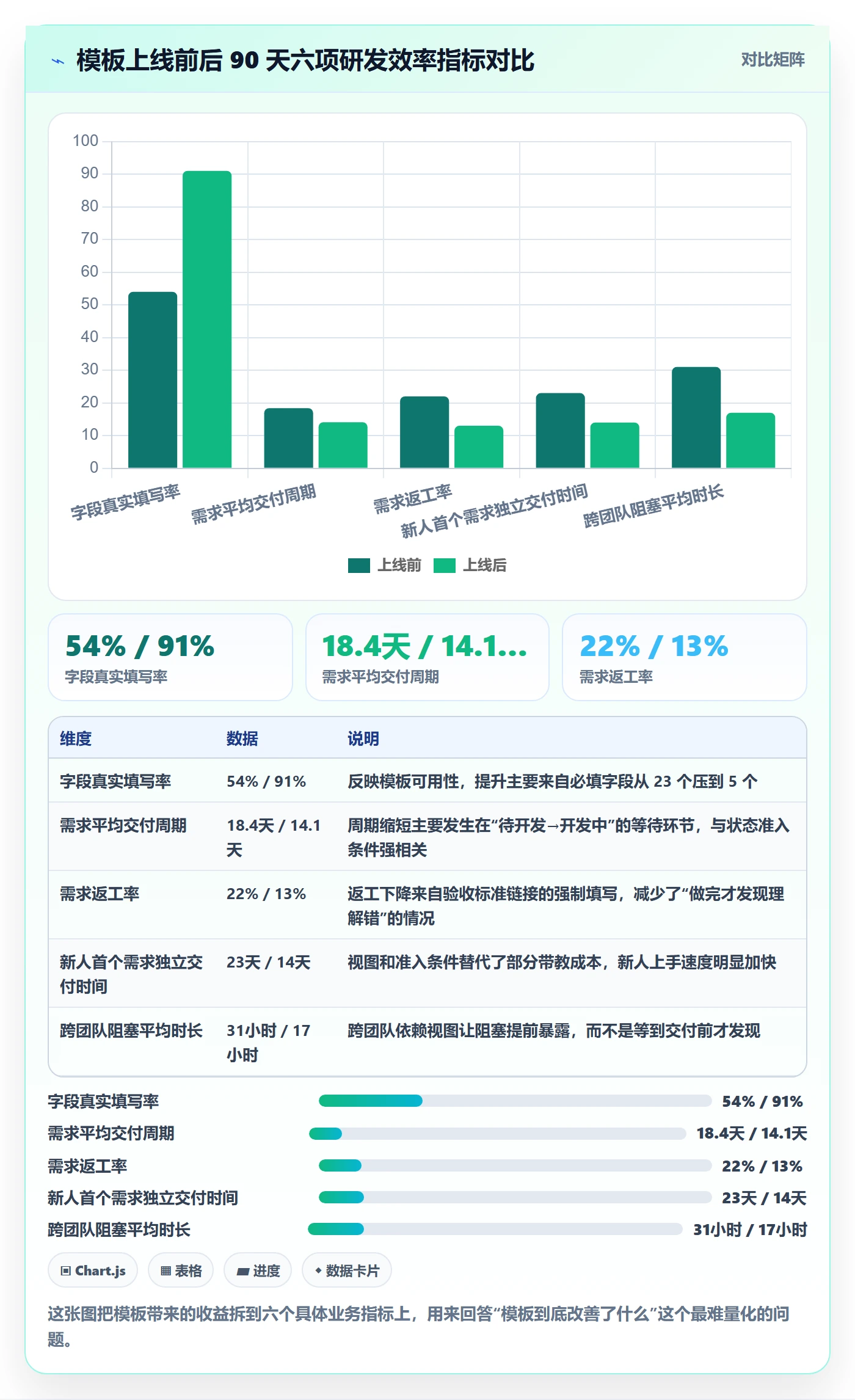

下面是这次推行里我记录到的几组关键数据,样本是 62 个新建项目,统计口径是上线前 90 天与上线后 90 天。
| 指标 | 上线前 90 天 | 上线后 90 天 | 变化 |
|---|---|---|---|
| 新项目模板采纳率 | , | 81% | 从 0 起步 |
| 字段真实填写率 | 54% | 91% | +37 个百分点 |
| 需求平均交付周期 | 18.4 天 | 14.1 天 | -23.4% |
| 需求返工率 | 22% | 13% | -9 个百分点 |
| 状态同步会议时长(周) | 6.5 小时 | 3.2 小时 | -50.8% |
| 新人首个需求独立交付时间 | 23 天 | 14 天 | -39.1% |
这些数字里我最看重两个。一个是状态同步会议时长减半,因为这直接对应模板的协作价值;另一个是新人首个需求独立交付时间从 23 天降到 14 天,说明模板确实承担了“隐性知识显性化”的功能,原本要靠老人带的东西,被模板和视图固化下来了。
需要说明的是,这些改善不全是模板带来的,同期还做了需求评审流程的简化。我在归因时做了粗略拆分,模板贡献大约占其中的六成,剩下四成来自流程本身。

4. 什么时候该用平台、什么时候不该
这里我必须说句实话:不是所有团队都适合上重型平台模板。如果团队少于 50 人、项目差异极大、且没有外部合规或汇报要求,用平台去做精细模板反而是负担。这种情况下,一份简化的检查清单加两三张固定视图就够了。
反过来,当组织超过 100 人、存在跨产品线协作、或有私有化和数据合规要求时,平台自带的能力(权限隔离、私有化部署、迁移工具、自动化规则)会比自建方案省下大量隐性成本。这个判断我踩过坑:早期我在一个 40 人团队上强行推平台模板,结果大家觉得“太重”,三个月后回退到文档。

七、不同情况下的行动建议
下面是按团队状态划分的行动建议,可以对照自己的情况直接选用。
1. 如果你还没开始做模板(0 阶段)
- 先确认三个前置条件满足几个。少于两个,先别做模板,做检查清单。
- 选一条最痛的链路,2 周内上线最小版本,只覆盖这一条。
- 必填字段控制在 5-6 个,且每个都要能被系统校验。
- 同步绑定 4 个基础度量,不要等模板稳定了再补。
2. 如果你做过但没人用(失败重做阶段)
- 先把字段使用率和状态跳转数据拉出来,找出冗余字段和空转状态,直接砍。
- 访谈 5 个绕过模板的团队,问清楚“你们为什么自建”,答案通常指向成本而非态度。
- 把模板所有权从 PMO 转移到一线团队,PMO 转为基线维护角色。
- 重做时优先改视图,而不是改字段。视图改变带来的体验提升最直接。
3. 如果你已经跑通但开始僵化(维护阶段)
- 建立基线 + 领域的两层结构,防止领域模板架空基线。
- 规定基线模板每季度只允许一次结构性变更,避免频繁扰动。
- 建立定制回流机制:领域模板的改动累计被 3 个以上团队采用,就升级进基线。
- 监控衍生副本数量,超过基线项目数的 1.5 倍就要做收敛。
4. 如果你在多团队、有合规要求的环境
- 优先选择支持私有化部署的平台,把数据边界问题在立项阶段解决掉。
- 历史数据迁移先做字段映射表,40 个旧字段归并到 10-12 个,再谈迁移。
- 权限模型要在模板设计之前定,否则后期改权限会连带改模板。
- 把度量口径写进模板定义,而不是写在报表里,避免口径漂移。
八、不同情况下的取舍
模板阶段本质上是四个取舍,每一个都没有标准答案,只有适合与不适合。
1. 取舍一:一致性和灵活性的平衡
一致性越强,灵活性越弱;灵活性越强,度量越难做。
我的判断方法是看管理层需要的报表精度。如果只需要看整体进展,可以放宽一致性,允许团队在视图和选填字段上自由;如果需要做跨项目资源调度和人力预测,一致性就必须优先,代价是接受部分团队的抱怨。
2. 取舍二:设计成本和迭代成本的平衡
花 6 周做全量设计,还是花 2 周做最小版本然后迭代?我现在的答案很明确:只要业务在变化,就选迭代。全量设计只在一种情况下成立,流程在未来 12 个月内不会变,且合规要求必须一次到位。
3. 取舍三:标准化收益和团队自主权的平衡
强中心化能保证一致性,但会损耗团队自主性;联邦式(基线+领域)兼顾两者,但需要更强的治理能力;完全自治最灵活,但度量基本失效。
100 人以下建议联邦式偏中心化,100-300 人建议联邦式,300 人以上必须是分层体系,否则一定会分裂。
4. 取舍四:自建和平台化的平衡
自建模板灵活、贴合业务,但自动化、权限、迁移这些能力都要自己造;平台化开箱即用,但需要接受一定的框架约束。
我的经验分界线在 80 人左右:小于 80 人,自建或轻量工具足够;大于 80 人,尤其涉及跨团队协作和历史数据迁移,平台化的综合成本更低。这个判断在私有化部署和国产替代场景下会更明显,因为自建方案要额外承担合规和数据驻留的实现成本。

九、下一步:30/60/90 天该做什么
如果你准备这周就动手,我建议按下面的节奏走,这个节奏是我三轮推行后压缩出来的最短路径。
1. 第 1-30 天:最小闭环上线
第 1 周做字段治理和状态机设计,第 2 周完成模板在平台上的配置并选 2 个团队试点,第 3 周收集反馈并做第一次简化调整,第 4 周扩大到 5-8 个团队并启动字段使用率统计。
这个阶段的唯一目标是把采纳率做到 60% 以上,其他指标先不追。
2. 第 31-60 天:自动化与度量接入
这一阶段上线三条自动化规则(状态流转通知、SLA 超时打标、上线后观察提醒),并把四项基础度量接入固定报表。同时做第一次字段使用集中度分析,砍掉使用率低于 20% 的字段。
3. 第 61-90 天:分层与回流机制
如果组织超过 100 人,这一阶段必须建立基线+领域的两层结构,并定义定制回流规则。同时做一次完整的模板评审,输出 v2.0 版本。
最后说一个我反复验证过的判断:模板做得好不好,不取决于设计得多完整,而取决于第 90 天还有多少团队在用它,以及这些团队能不能通过它说清楚自己的工作状态。只要这两个问题答得上来,模板阶段就算成功了。
如果你现在正卡在“模板没人用”的阶段,不要急着加字段、加流程,先去看数据:哪些字段没人填,哪些状态从没被进入,哪些团队建了自己的副本。这三个问题的答案,基本就是你的下一步行动清单。
常见问题解答(FAQ)
1. 研发团队什么时候该开始沉淀项目模板,而不是继续复制上一个项目改改?
我们团队二十来人,每次立项都是把上一个项目复制过来改改,改完还老是漏东西,比如漏建测试环境、漏排联调时间、漏安排回归测试。我不确定这到底是该做模板的信号,还是只是流程本身没理清。
先别急着做模板,用三个信号做判断:近三个月至少有两个项目因为漏环节造成返工;同类项目的交付节奏差异超过百分之三十;新人独立接手一个项目要问超过五个人。这三条里满足两条,才说明问题出在流程可复用性上,做模板才有收益。
如果只是偶尔一个项目出问题,或者团队做的都是差异极大的一次性探索型项目,做模板的投入产出比很低,改成一份十项的立项检查清单就够了。真要做之前,先做一次失败盘点:把最近三个项目的延期原因、返工点、复盘会议里反复扯皮的地方逐条列出来,出现频次大于等于两次的才写进模板,只出现过一次的当个例处理。
这个顺序很重要,先有痛点清单再有模板,而不是先有模板再想哪里能套上去。
2. 第一版项目模板应该照着理想流程设计,还是从真实项目里倒推?
我一开始按教科书上的标准研发流程画了一套很完整的模板,结果团队没人用,都说太理想化、跟他们实际干活不一样。我也在怀疑是不是应该从跑得最顺的那个项目里直接倒推出来。
从跑得最好的一个真实项目倒推,不要从理论流程设计。具体做法:在近半年里挑一个交付最顺的项目,筛选标准是延期不超过百分之十、没有重大返工、复盘时争议最少,把它的里程碑节点、任务拆解层级、交付物清单完整导出,然后删掉项目特有的内容,只保留骨架。
颗粒度上有三条硬标准:任务层级不超过三层,单个任务估时在半天到三天之间,超过三天的必须继续拆。第一版模板宁可少不要多,只放那些真正卡过人的环节,整体控制在一页能看完。我见过最常见的失败是第一版就塞进四五十个字段,团队看一眼就关掉,后面再想推就推不动了。
3. 模板做出来了,团队嫌麻烦还是自己手动建项目,要不要强制推行?
我们把模板放进某项目管理工具里了,但大家建项目时还是自己一条条拉任务,理由是模板太重、我的项目情况不一样。我现在很纠结,不知道是要强硬要求,还是干脆放弃。
别在强制和放弃之间二选一,先改默认值。第一步,把模板设成新建项目的默认选项,用模板建只需要点一下,不用模板反而要多走几步,让省事的那条路正好是你想要的路。第二步,只强制三类字段:里程碑节点、交付物负责人、验收标准,其余全部设为可选可跳过,很多模板推不动就是因为把可选字段也做成了必填。
第三步,每个季度让实际使用者提一次删减建议,我见过最有效的动作就是第一轮迭代直接砍掉模板里三成的字段。判断依据很简单:模板使用率长期低于百分之六十,通常不是执行力问题,而是模板太重。真正需要强制的只有交付物和验收标准这类下游依赖的字段,因为缺了它们,测试和验收环节一定会返工。
4. 怎么用数据证明项目模板确实提升了效率,而不是自我感动?
老板问我做模板到底有什么用,我说能省时间,他让我拿数据说话。我不想编数字,但也确实想知道该看哪几个指标才比较有说服力。
看三个口径,不要看主观感受。第一,新人首次独立交付的周期,分别统计有模板组和无模板组,这个指标对模板最敏感。第二,项目从启动到第一次任务分配完成的时间,我们内部做过对比,规范模板后从平均两天降到半天左右。第三,返工次数和交付物缺失项数,这两项能直接反映下限事故减少了多少。
做法上不要全团队一刀切,挑两个规模、复杂度相近的项目做对照,用同样的口径记录基线,至少观察两个完整迭代周期再下结论。还有一点判断很关键:模板的收益主要在于减少下限事故,而不是提升上限产能,所以更适合看波动率,也就是各项目工期的标准差有没有收窄,而不是只看平均工期缩短了多少。
如果平均值没变但标准差明显下降,模板其实已经在起作用了。
文章包含AI辅助创作:模板阶段怎么做?研发团队效率提升:项目模板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289162
读者评论
采纳率这个指标我觉得得再想想。文章用“新建项目引用率”当口径,但这个数很容易被入口设计美化,把默认模板设成唯一入口,引用率自然高,字段照样填“待定”。我更关心的是绕过模板之后数据还能不能合并统计,这比 38% 还是 74% 更能说明模板到底有没有立住。
人那档我不太认同。我们 32 人的团队去年上了平台模板,迁移成本比预想低,因为几乎没有历史包袱,反倒是之前用共享文档时,新人每周都要问几次“这个状态什么意思”。“半年 8 个相似项目”这个门槛对小团队偏高,真正该数的是协作断层的发生频次。
PMO 起草、一线试用两周再联合定稿,听起来平衡,实际执行里试用的团队通常是上面指定的,就是愿意配合的那两个组,跑出来的字段完整率很难代表全员。我们试过一次,定稿会上每个组都要加自己的字段,必填项从 6 个涨到 14 个,又回到了填空题。
