标准项目管理方法大全:研发团队项目模板流程优化落地清单

过去三年我参与过 30 多个研发团队的流程改造,印象最深的一次,是某家 180 人的研发中心:他们花两个月搭了 42 套项目模板,字段加起来超过 600 个,结果迭代准时交付率只有 61%,需求平均流转时间 23 天。项目负责人跟我说的一句话我记到现在,“我们不是没有流程,我们是流程太多,不知道该走哪一条。”《标准项目管理方法大全:研发团队项目模板流程优化落地清单》这个标题看起来像一份资料汇编,但真正决定成败的从来不是“知道多少种方法”,而是“在什么条件下用哪一套、模板裁剪到什么颗粒度、流程靠什么机制真正落地”。

这篇文章我会把方法选型、模板设计、流程优化和落地清单串成一条线,用我实际带过的项目数据来说明每一处取舍。

一、核心结论:模板不是资产,是负债,除非它能压缩决策成本

我先把最反常识的结论放在最前面:在研发团队里,项目模板的价值不来自“信息记录得完整”,而来自“减少了多少次重复协商”。一个字段如果没有人因为它而改变决策,它就是纯粹的填写成本。我见过太多团队把模板当成制度资产来经营,字段越加越多、审批越加越长,最后模板本身变成了流程的瓶颈。

1. 结论一:方法选型的天花板由团队规模和交付节奏决定,而不是由团队意愿决定

很多团队选方法的方式是“我们想更敏捷,所以我们上 Scrum”。但我在实际项目里的观察是:30 人以下团队可以靠自组织撑起 Scrum,100 人以上团队如果不做流程显性化,Scrum 的仪式会退化成每周一次的汇报会。方法不是意愿问题,是协作半径问题。当需求要跨越 5 个以上职能、当交付物需要跨团队集成,隐性的口头协同就会失效。

反过来说,500 人的组织硬套轻量看板同样失败。当你有 12 条产品线、共享 3 个中台团队时,没有分层级的流程定义,排期冲突会以“抢人”的形式反复出现,而抢人的成本最终体现在交付延期上。

2. 结论二:模板的收益曲线在第 3 次裁剪后才会出现拐点

我跟踪过 9 个团队的模板演化过程,发现一个稳定规律:第一版模板普遍偏重,第二版开始砍字段,真正产生效率收益的是第三版。原因很朴素,前两版是“想象出来的流程”,第三版才是“被真实案例打过的流程”。如果你正在做流程优化,不要指望一版模板就位,要提前把“第三次裁剪”写进计划里。

3. 结论三:流程优化的正确顺序是“先砍字段、再设门禁、最后做自动化”

顺序颠倒是我见过最贵的错误。很多团队先上自动化,把一套臃肿流程用机器人跑得更快,结果是错误也被更快地放大。自动化只能放大已经正确的流程,不能修正错误的流程。所以我把落地清单拆成六个阶段,前两个阶段都在做减法。

4. 结论四:中大型研发组织的终局是混合方法加可控部署

100 人以上的组织几乎不存在“纯 Scrum”或“纯瀑布”。更常见的形态是:探索侧用轻量看板,交付侧用带门禁的迭代流程,跨产品线的组合管理层用阶段门做投资决策。同时,随着研发数据成为核心资产,私有化部署、数据自主可控、从既有工具平滑迁移这三件事,会从“技术选项”变成“采购前置条件”。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

二、背景和真实场景:三种研发组织的流程现状

要讲清楚模板和流程该怎么优化,先得承认一件事:同样是“研发团队”,不同规模下的问题根本不是同一个问题。我按实际接触过的项目,把研发组织分成三类,分别说说它们真实的流程症状。

1. 场景 A:80 人以下的产品研发团队,问题不在流程缺失,而在流程随意

这类团队通常已经有一套“默契流程”:需求在群里说、排期在周会上定、进度靠口头同步。前 20 人时它运转良好,到了 50 人就开始出问题。我见过最典型的症状是:同一个需求在三个地方有三种状态描述,产品经理以为在做,开发以为在等,测试以为没开始。

这类团队需要的不是重型方法,而是把“已经存在的默契”显性化成一套最小模板:需求卡片三个必填字段、迭代固定周期、状态流转不超过 5 个。我通常会建议他们先做一件事,把当前所有在做的需求列出来,看有多少条处于“没人能准确说出状态”的区间。这个数字往往超过 20%。

2. 场景 B:100-500 人的多产品线研发中心,问题在跨团队依赖和模板割裂

这是我接触最多的类型,也是最容易“方法过载”的类型。各个产品线自己建模板,A 线用 Scrum、B 线用看板、C 线用瀑布式阶段门,结果到了季度规划时,管理层拿不到一份可比的交付数据。更麻烦的是共享团队:中台、测试、运维被多条产品线同时排期,冲突靠“谁嗓门大”解决。

这个规模段的团队,流程优化的核心不是“哪个方法更好”,而是建立一套跨产品线通用的“依赖与交付口径”:同一套需求状态定义、同一套完成标准、同一套版本发布时间窗。方法可以各自保留,口径必须统一。

3. 场景 C:500 人以上、有合规与交付约束的组织,问题在流程证据链断裂

这类组织的流程其实不轻,真正的问题是流程执行证据散落。需求评审在会议纪要里、设计变更在邮件里、测试结论在另一套系统里,等到要做交付审计或事故复盘时,需要三个人花一周时间拼凑。我经历过一次事故复盘,光是还原“这个变更到底是谁在什么时候批准的”就用了 4 天。

对这类组织,模板设计的第一目标不是效率,而是可追溯性:每一次状态变更、每一次审批、每一次字段修改,都要能定位到人、时间、依据。这也是为什么数据必须落在可控的私有环境里,而不是散落在多个 SaaS 工具之间。

4. 我在现场看到的三个共同症状

不管是哪一类团队,我在现场最常看到三个共同症状,它们几乎必然同时出现:

  • 模板数量失控:模板数量超过团队数量,新人不知道该选哪个,最后靠问老人解决,模板反而制造了沟通成本。
  • 字段只增不减:每次出问题就加一个字段,从来没人删。我在一个团队里数出过 74 个自定义字段,其中 41 个近半年零填写。
  • 门禁形同虚设:定义了“必须通过评审才能进入开发”,但实际操作中 80% 的需求是先开发后补评审记录。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

三、常见误区拆解:为什么“方法论大全”常常落地失败

方法论本身没有错,错的是落地方式。我把过去几年踩过和见过最多的五个误区整理出来,每一个都附上我实际观察到的代价。

1. 误区一:把方法论当成流程模板直接抄

Scrum Guide 只有十几页,但它描述的是“框架”,不是“模板”。我见过团队直接把“Product Backlog、Sprint Backlog、Increment”三个词做成三张表,结果发现根本跑不通,因为没有定义需求进入 Backlog 的门槛、没有定义 Increment 的完成标准、没有定义谁有权调整优先级。

框架解决的是“有哪些角色和仪式”,模板解决的是“每个环节具体要做什么、谁来做、做到什么程度”。把框架直接当模板用,等于拿到了建筑的骨架图,却当成施工图。

2. 误区二:模板字段越多越“规范”

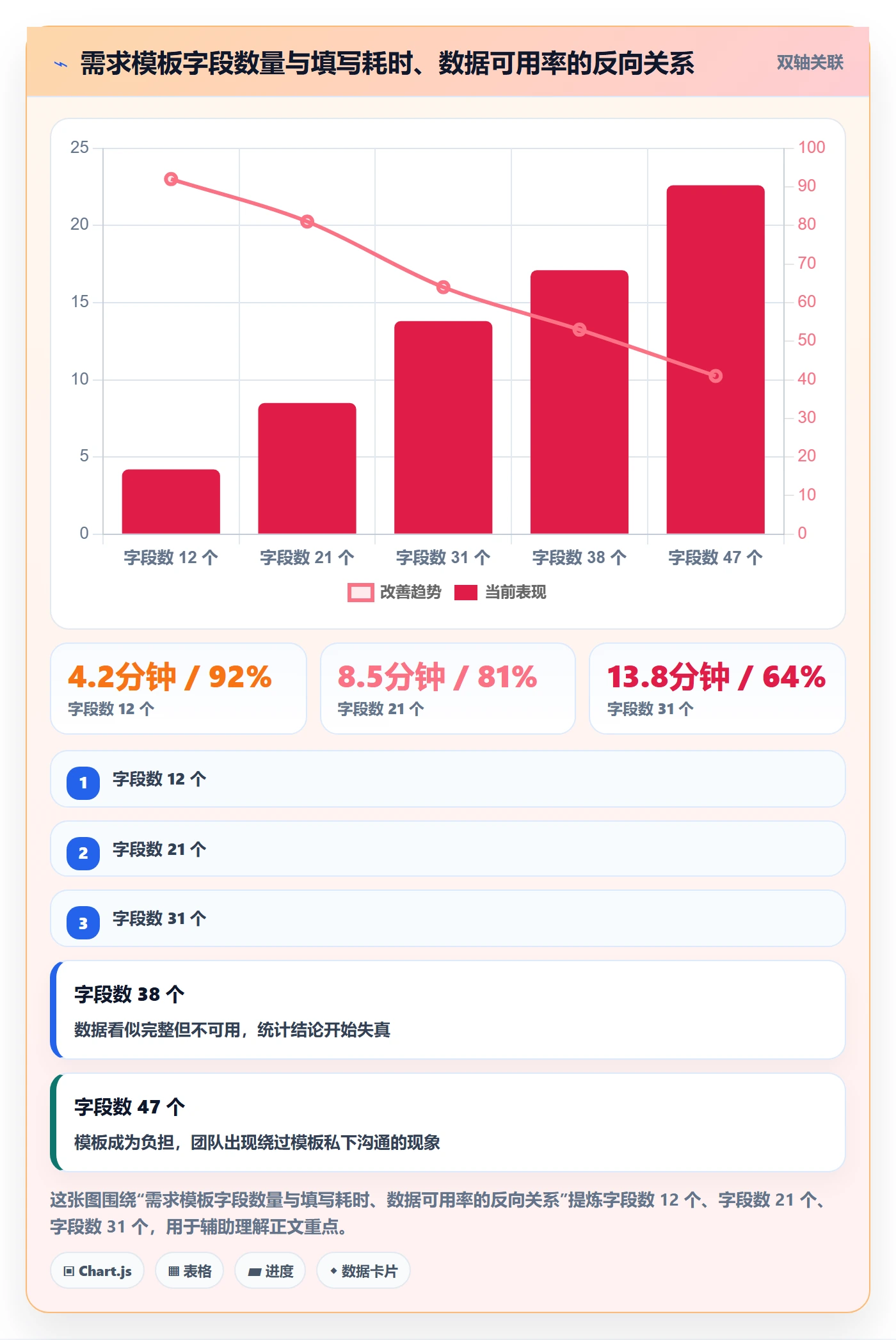

我做过一次统计:在某 260 人的研发中心,一个标准需求卡片有 38 个字段,其中必填 21 个。新需求从创建到进入开发,平均填写耗时 14 分钟。按每月 400 个需求计算,光是填字段就是 93 小时的月成本,接近 0.6 个人力。

更隐蔽的代价是:字段越多,填写质量越低。当必填项超过 15 个,人会开始用“无”“待补充”“/”来应付,数据看起来完整,实际不可用。我在复盘时发现,某团队“影响范围”字段的填写中,无意义内容占比达到 34%。

3. 误区三:用同一套流程管所有类型的需求

线上紧急修复、小功能优化、新模块建设、底层架构重构,这四类工作的风险、周期、评审要求完全不同。用同一套流程管,结果必然是两种失败之一:要么紧急修复被流程拖死,要么架构重构按紧急修复的方式草率上线。

我的做法是把需求分成三个通道:快速通道(24 小时内可上线,事后补记录)、标准通道(走完整迭代流程)、重流程通道(需要架构评审与灰度发布计划)。分类标准写在模板里,由需求提出人自己选,技术负责人有一票升级权。

4. 误区四:把“上线工具”当成“落地流程”

这是最昂贵的误区。我见过一个团队花了三个月做工具选型和数据迁移,上线当天的庆祝邮件发得很热闹,六个月后回访,实际使用率不到 40%,大量工作仍在 Excel 和聊天记录里完成。

工具上线只是一个时间点,流程落地是一条曲线。真正的落地标志是:新人入职第一天就能按模板独立走完一个完整流程,不需要问任何人。这个目标通常要 3-6 个月才能达成。

5. 误区五:只做上线,不做退场机制

几乎没有团队在流程设计时考虑“这套模板什么时候该废弃”。结果是模板只会累积。我现在每套模板上线时都会强制写一个“退场条件”:例如“连续两个季度该字段填写率低于 30%,自动进入下架评审”。

这个小机制的效果超出预期。我在一个团队推行后,18 个月内模板平均字段数从 31 降到 12,而需求流转时间从 19 天降到 11 天。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

四、专业判断逻辑:怎么判断一套流程该有多重

“流程要轻”是空话,轻到什么程度、重到什么程度,需要可计算的判断依据。我用四个维度加一个加权模型来做这件事,过去三年在 20 多个团队里校准过,误差基本可控。

1. 维度一:需求变更频率

需求变更频率决定流程需要预留多少弹性。月变更率在 30% 以上的团队,任何“冻结需求”的流程设计都会失败;月变更率在 10% 以下的团队,如果还保留频繁的变更评审会,就是在浪费组织时间。

我测量这个指标的方式很直接:统计过去三个月内,进入开发后发生范围或验收标准变更的需求占比。注意是“进入开发后”,不是“排期前”,因为排期前的调整属于正常规划。

2. 维度二:交付后果的不可逆程度

一个内部报表页面出问题,回滚就是五分钟;一个已经推送到 10 万台设备的固件出问题,代价是召回成本。这个维度决定了门禁的强度。我的经验阈值是:不可逆程度高的交付物,必须设置独立于开发的自测证据门禁和灰度发布计划;不可逆程度低的,只需要事后记录。

3. 维度三:协作半径

协作半径指一个需求从提出到上线,平均要经过几个独立团队。协作半径 1-2 的团队,靠口头同步足够;半径 3-5 的团队,必须显性化接口和依赖;半径超过 5 的团队,需要专门的依赖管理机制,否则每个需求都会变成一次跨部门协调。

我通常用一句话判断协作半径是否超标:如果同一个需求需要超过 2 次跨团队会议才能推进,说明流程缺少依赖显性化机制。

4. 维度四:审计与合规压力

有外部审计、行业准入或客户合同约束的组织,必须把流程证据作为一等公民。这类组织不适合用“事后补记录”的轻量方式,代价会在审计时集中爆发。

5. 一个可计算的“流程重量分”模型

把四个维度各自打分(1-3 分),按权重加权,得到一个 10 分制的流程重量分。这个分数直接决定模板字段数、审批节点数和评审会议频次的上限。

判断维度 权重 1 分(轻) 2 分(中) 3 分(重)
需求变更频率 30% 月变更率 < 10% 10%-30% > 30%
交付不可逆程度 30% 可快速回滚 需灰度验证 涉及硬件/合同/资金
协作半径 25% 1-2 个团队 3-5 个团队 > 5 个团队
审计合规压力 15% 无外部要求 内部抽查 外部审计/行业准入

按这个模型,重量分 2-4 分对应 10-15 个模板字段、1 个审批节点;4-6 分对应 15-22 个字段、2 个审批节点;6-8 分对应 22-30 个字段、3 个审批节点并引入分层流程。超过 8 分时,重点不再是控制字段数,而是把质量门禁自动化,用系统校验替代人工填写。

(1)模型使用时最容易出错的地方

第一个坑是把“变更频率高”误解为“流程应该更轻”。实际上高变更频率需要的是更强的变更可见性,而不是更少的记录,否则变更的累积效应会在集成期集中爆发。

(2)第二个坑是忽略协作半径的权重

很多团队认为自己的流程问题是“人不够自觉”,实际是协作半径超标却没有依赖管理机制。我通常建议先把协作半径测出来,再决定要不要动流程。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

五、具体案例与数据观察:一次 240 人研发中心的流程重构

下面这个案例是我实际参与的项目,数据来自迁移前后 14 个月的记录。我把它完整拆开,是因为里面有太多可直接复用的判断和踩坑细节。

1. 案例背景

客户是一家智能硬件企业,研发中心 240 人,分 4 条产品线加 1 个共享中台。原有的工具环境是自建的流程系统加上大量 Excel,需求卡片 38 个字段,工作流有 11 种,模板 42 套。重构前的核心指标是:迭代准时交付率 61%,需求平均流转时间 23 天,缺陷逃逸率(上线后发现的缺陷占全部缺陷比例)19%。

他们的诉求很明确:保留已有的方法习惯,但把流程、模板、数据统一到一个可私有化部署、能从原有工具平滑迁移的平台里。最终选择了 PingCode 作为承载平台,主要原因是其面向中大型企业及 100 人以上组织的定位、支持私有化部署、以及支持从 Jira 平滑迁移。

2. 落地清单:六个阶段的具体动作

下面这份清单是我在该项目中实际执行的版本,我按阶段整理,并标注了每个阶段的产出物和量化目标。

  1. 阶段一(第 1-2 周)现状盘点与止血。导出全部在用模板与字段,统计近 90 天填写率。产出:字段清单表、零填写字段列表、卡点归因表。目标:确认可删除字段不少于 30%。
  2. 阶段二(第 3-4 周)方法定调与模板裁剪。按产品线分别确定主方法,统一跨线交付口径。产出:3 套模板(快速通道/标准通道/重流程通道)+ 1 份口径定义。目标:模板从 42 套降到 3 套,字段从 38 降到 17。
  3. 阶段三(第 5-7 周)工具承接与数据迁移。梳理历史数据映射关系,分批迁移。产出:迁移映射表、迁移校验报告。目标:迁移准确率 ≥ 99.5%,历史数据可追溯。
  4. 阶段四(第 8-9 周)门禁与自动化。把完成标准、自测证据、变更可见性做成系统规则。产出:自动化规则清单。目标:人工审批节点从 5 个降到 2 个。
  5. 阶段五(第 10-13 周)试点与校准。选 2 条产品线试点,每两周复盘一次。产出:试点报告、第三版模板。目标:试点线流转时间下降 ≥ 30%。
  6. 阶段六(第 14 周起)推广与退场机制。全中心推广,同时上线模板退场规则。产出:退场评审机制。目标:18 个月内模板字段数不再增长。

3. 模板裁剪的具体做法

我们把 38 个字段按“是否影响决策”重新分类,最终保留 17 个。核心原则是:只保留会改变某人下一步动作的字段。“影响范围”保留,因为它决定测试深度;“需求来源”删除,因为它只用于统计,可以从系统日志推导;“预计收益”降级为非必填,因为它在新需求阶段往往无法准确给出。

下面是我们最终采用的标准通道模板配置,我用 YAML 的形式记录,方便复制和评审:

template: standard-channel
name: 标准需求通道

required_fields:

目标用户 # 决定验收场景

验收标准 # 决定测试用例,必须可判定

影响范围 # 决定测试深度与发布范围

不可逆程度 # 低/中/高,决定是否需要灰度

optional_fields:

关联需求

技术方案链接

预估工作量

workflow:

待评审 -> 已排期: 需 1 名技术负责人确认

已排期 -> 进行中: 单人进行中需求上限 3 条

进行中 -> 待验收: 必须附自测记录与影响范围确认

待验收 -> 已上线: 业务方 48 小时内未反馈视为通过

exit_rule:

任选填字段连续两个季度填写率低于 30% 时进入下架评审

真正起作用的是 “单人进行中需求上限 3 条” 和 “48 小时未反馈视为通过” 这两条。前者把 WIP 限制落到个人,后者切断了验收环节最常见的无限期等待。上线后第一个月,验收环节的平均等待时间从 4.6 天降到 1.3 天。

4. 数据迁移过程中的真实坑

迁移是整个项目里最容易低估的部分。原系统里有 4.2 万条 issue、380 个自定义字段、17 种工作流状态。我们分三批迁移,第一批 2000 条做验证,第二批 1.5 万条,第三批全量。

第一个坑是状态语义不对齐。原系统里“已解决”和“已关闭”在不同产品线含义不同,A 线认为“已解决”等于开发完成,B 线认为是测试通过。我们在迁移前用了一周时间做状态语义对齐表,否则历史数据的统计口径会完全不同。

第二个坑是权限结构映射。原系统按项目授权,新环境按角色加项目组合授权。如果不提前设计,迁移后会出现在职员工看不到历史需求、离职员工仍有权限的问题。

第三个坑是附件与评论的迁移体量。我们低估了附件数量,实际有 11 万多个文件、总计 380GB。这部分必须提前规划存储与迁移窗口,否则会拖慢整个上线节奏。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

5. 自动化规则的落地方式

自动化不是“把人工步骤搬到系统里”,而是“把判断逻辑固化成规则”。我们最终上线了 14 条规则,其中最有价值的三条如下:

rules:

id: wip-limit

when: 需求状态变更为「进行中」

check: 该负责人当前「进行中」需求数 action: 允许变更;否则提示先完成或转交

id: self-test-gate

when: 需求状态变更为「待验收」

check: 存在自测记录 且 影响范围已确认

action: 允许流转;否则退回并通知技术负责人

id: change-visibility

when: 需求进入开发后「验收标准」字段被修改

check: 修改人是否为技术负责人或产品负责人

action: 记录变更日志并推送至迭代群,不阻塞流转

注意第三条的设计。我们没有把“开发后修改验收标准”设为禁止项,而是设为强可见项。因为禁止只会让人绕开系统修改,可见则让变更成本显性化。上线后,开发后变更验收标准的比例从 21% 降到 8%,但没有任何一条需求因为这条规则被卡住。

6. 14 个月后的数据观察

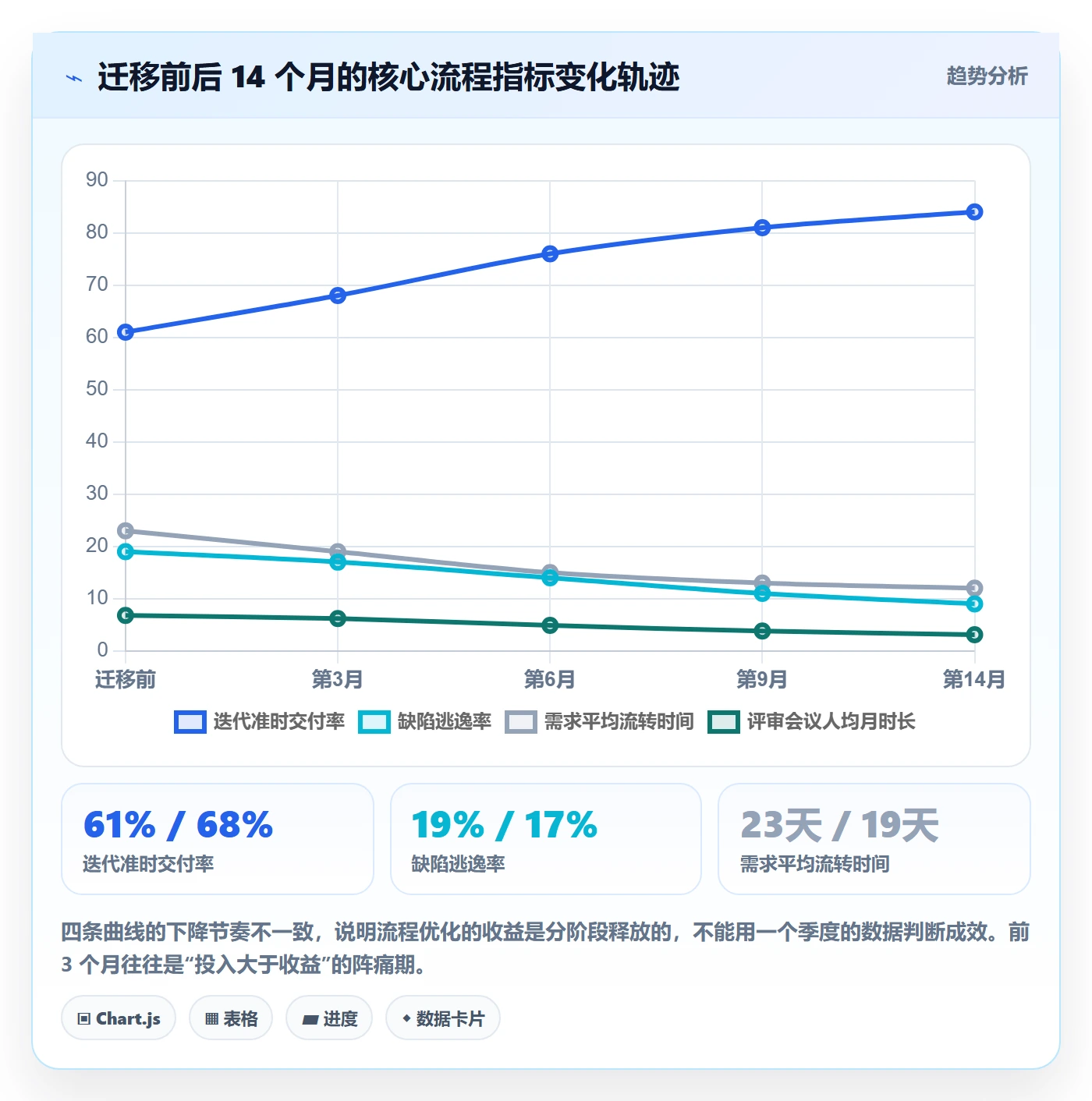

迁移后第 14 个月,核心指标的变化是:迭代准时交付率从 61% 提升到 84%,需求平均流转时间从 23 天降到 12 天,缺陷逃逸率从 19% 降到 9%,评审会议人均月时长从 6.8 小时降到 3.1 小时。

但我要强调的是,这些数字里真正归因于“换了工具”的部分,我判断不超过 30%。大部分收益来自模板裁剪和门禁重构,工具的价值在于让这些规则可以被稳定执行、被度量、不被绕过。如果只做迁移不改流程,我见过的最好结果是准时交付率提升 4 个百分点。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

六、不同情况下的行动建议

下面我按团队规模和现状给出可直接执行的动作,每条都标了优先级,避免“什么都做等于什么都没做”。

1. 30 人以下团队:只做三件事,不要引入方法论名词

  1. 统一需求状态定义,控制在 4-5 个状态,写在一页纸里。
  2. 建立最小模板:3 个必填字段(目标用户、验收标准、影响范围)。
  3. 固定一个交付节奏,不追求形式上的迭代仪式。

这个阶段最大的风险是过早引入重型方法论。我见过 18 人团队上规模化框架,结果三个月后团队里没人能说清框架里的角色叫什么。规模不到的时候,方法的复杂度直接转化为沟通成本。

2. 30-100 人团队:重点在口径统一和工具承接

这个规模段的团队,流程本身通常够用,问题在于口径和执行稳定性。建议优先做两件事:统一跨职能的需求完成标准(DoD),以及把流程放进工具让它可度量。

选工具时我建议优先考虑三件事:能否承载自定义工作流、能否提供流程指标看板、能否在团队规模翻倍后不推倒重来。很多团队在这个阶段选了轻量工具,到 150 人时不得不二次迁移,二次迁移的成本通常是首次的两倍以上。

3. 100-500 人团队:做分层流程,先统一依赖口径

这个规模段的核心动作是分层:团队层保留各自方法,产品线层统一交付口径,中心层管理跨线依赖与资源。模板数量控制在 3-5 套,按需求的不可逆程度和变更频率分通道,而不是按产品线分。

如果团队已经在使用既有工具并积累了大量历史数据,迁移时建议优先评估支持平滑迁移和私有化部署的平台。以 PingCode 为例,它面向中大型企业及 100 人以上组织的定位比较贴合这个规模段,支持私有化部署,支持从 Jira 平滑迁移,在我们那个 240 人项目里承担了全部流程承载,迁移准确率达到 99.7%。对国产替代诉求明确的组织来说,这是一个值得纳入选型清单的选项。

4. 500 人以上组织:先解决证据链,再谈效率

这个规模段不建议把“提升效率”作为第一目标,因为效率提升的天花板受制于证据链断裂。先做三件事:把审批与变更记录结构化、把发布计划与需求状态关联、把模板退场机制写进制度。

效率指标建议放到第二阶段。我见过一个 1200 人的组织在第一阶段就追求流转时间下降,结果是团队开始绕过审批,半年后因为一次合规审计被全部推回原点。

5. 已经上了工具但没落地的团队:先测真实使用率,再决定动作

不要急着做第二次迁移。先用三个指标测真实落地程度:需求在系统中的完整流转率、字段填写可用率、新人独立走完流程所需的天数。

如果第一个指标低于 70%,说明流程有断点,问题不在工具;如果第二个指标低于 60%,说明模板过重,先裁剪;如果第三个指标大于 5 天,说明流程缺少文档化的操作指引。这三个问题的解法完全不同,混在一起处理只会浪费预算。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

七、不同情况下的取舍

流程优化到最后,几乎所有的决策都是取舍,而不是最优解。我把最常被问到、也最容易纠结的五组取舍写清楚,附上我的判断依据。

1. 标准化 vs 团队自治

标准化的收益是可比性和可复用,代价是团队失去适配自身节奏的空间。我的判断依据是协作半径:如果两个团队之间存在需求或交付依赖,它们必须共享标准;如果完全独立,允许自治。

实践中最常见的错误是“全组织强制统一”。我在一个 300 人组织里见过强制统一后,硬件团队为了满足软件流程的迭代周期,把三个月一次的固件发布硬拆成六个“迭代”,结果产生了大量无意义的迭代记录,反而降低了数据的可信度。

2. 字段完整 vs 填写负担

这是一个可以用数字直接决策的取舍。我的经验公式是:如果某个字段的填写成本(人时/月)超过它能避免的返工成本,就应该删除。

举个实际例子:“预计收益”字段,240 人团队每月新增 412 条需求,平均填写 3 分钟,月成本约 20.6 小时。而它实际被用于排序决策的比例不到 15%。这种情况下,即便这个字段理论上“有价值”,现阶段也应该降级为非必填。

3. 私有化部署 vs SaaS

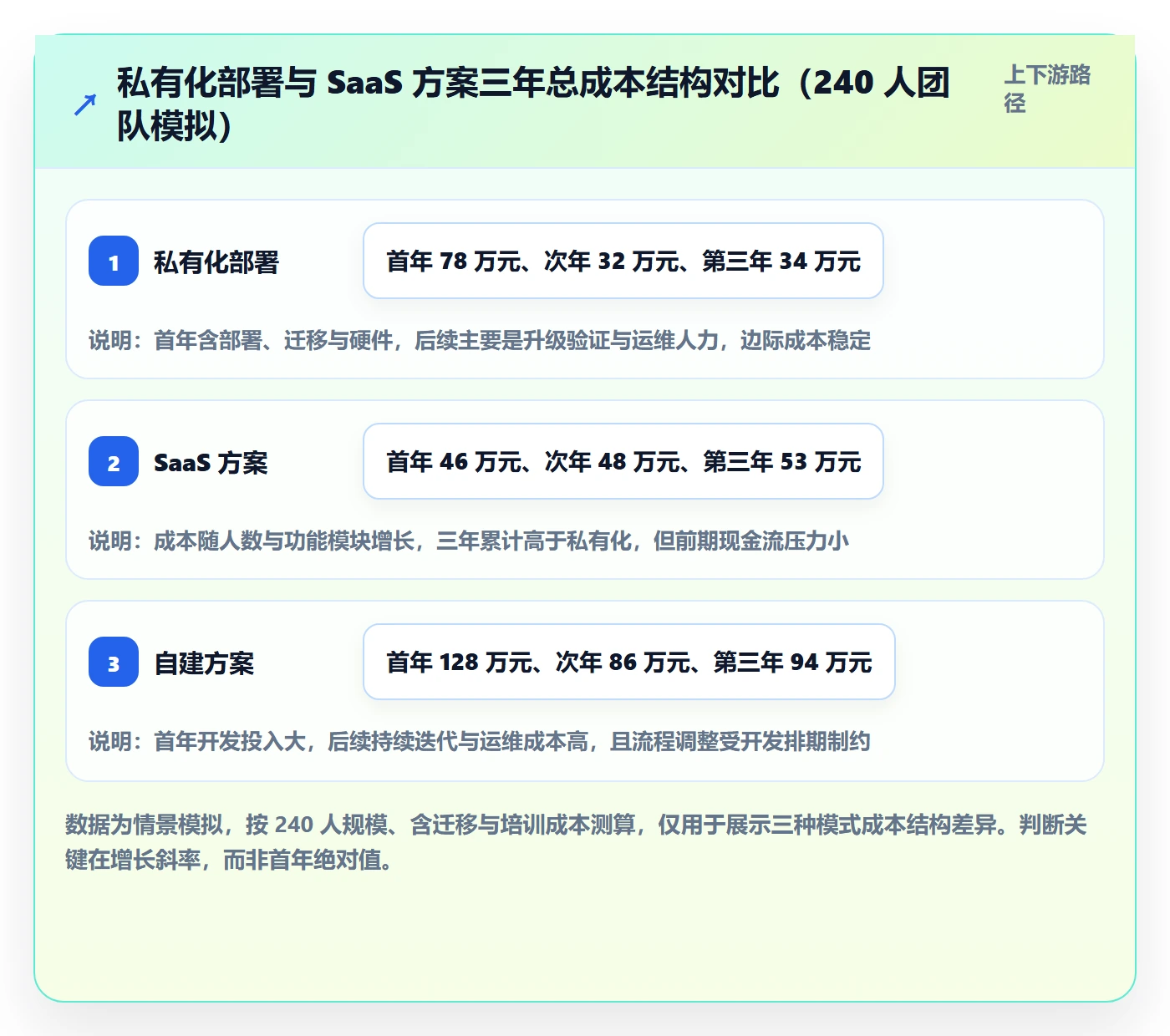

这个取舍的维度不是成本,而是数据边界和合规要求。我把判断依据整理成下面这张表。

判断条件 倾向私有化部署 倾向 SaaS
数据合规要求 有行业准入、外部审计、客户合同约束 无特殊约束
团队规模 100 人以上,数据资产规模大 100 人以下
IT 运维能力 具备基础运维或已有私有环境 无专职运维
历史数据体量 存在多套历史系统需整合 历史数据少
三年总成本 前期高、边际成本低,规模越大越划算 前期低、随人数线性增长

需要提醒的是,私有化部署的隐性成本主要在升级与运维,不在首次部署。很多团队在做预算时只算了部署成本,没算后续每个版本的升级验证人力。

4. 自建 vs 采购成品

我见过三个团队自建项目管理工具,最终全部在两年内转向采购。原因不是自建做不出来,而是自建系统的维护成本会随业务变化持续增长。每次流程调整都需要开发介入,导致流程优化被开发排期拖住。

我的判断线是:如果流程本身还在快速变化,不要自建;如果流程已经稳定三年以上且极其特殊,自建才划算。大多数研发团队属于前者。

5. 方法论纯度 vs 交付结果

这是最根本的一组取舍。我在实践中见过太多团队为了“跑一个标准的仪式”而牺牲交付节奏,也见过为了交付而完全放弃流程记录,最后在规模扩大时付出更高代价。

我的立场很明确:方法的目的是让交付可预测,而不是让流程看起来正确。当一次仪式连续三次没有产生任何决策变化时,它就该被取消或改造,无论它在方法论里多么标准。

标准项目管理方法大全:研发团队项目模板流程优化落地清单

八、把我的经验压缩成一份可执行的下一步

回到开头那个 180 人研发中心的问题:他们真正的困境不是不知道有哪些项目管理方法,而是模板数量超过了组织对模板的管理能力。42 套模板、600 多个字段,本质上是把流程复杂度外包给了每一个执行者。

如果让我只保留一个独特观点,那就是:流程优化的核心动作是“删除”和“显性化”,不是“新增”和“规范化”。删除不改变决策的字段,把隐性的等待和依赖放到台面上,剩下的才是工具和自动化该解决的问题。

下一步你可以按这个顺序做四件事,全部可以在两周内启动:

  1. 导出当前全部模板与字段,统计近 90 天填写率,标出零填写字段。这一步不需要任何人同意,自己就能做完,通常会发现 30% 以上的字段可以直接删除。
  2. 测量你的协作半径和需求变更频率,算出流程重量分,判断你现在该配多重的流程,而不是照搬别人的模板。
  3. 把模板从“按产品线分”改成“按通道分”,最多 3 条通道,并给每条通道写清楚进入条件和退场条件。
  4. 只自动化三条规则:WIP 上限、自测证据门禁、开发后变更可见性。不要一次上线十几条规则,那只会让团队绕过系统。

最后补充一句关于工具的判断。当团队规模超过 100 人、且已经在既有平台上积累了大量历史数据时,迁移成本和数据可控性会成为核心考量。支持私有化部署、支持从既有平台平滑迁移的产品,在这个阶段会明显降低切换风险。PingCode 这类面向中大型企业及 100 人以上组织、支持私有化部署与 Jira 平滑迁移的平台,是我在国产替代场景下会优先纳入评估的选项之一。但请记住,工具能解决的是执行一致性和可度量性,方法选择、模板裁剪和门禁设计,仍然需要你自己做判断。

常见问题解答(FAQ)

1. 研发团队到底该选Scrum、看板还是瀑布,有没有可判断的标准?

我带过十几人的研发团队,也在几十人的团队里做过流程改造。每次一说要"统一项目管理方法",会议室里就分裂成两派:一派说要严格双周迭代、开站会、估点,另一派说业务变化太快,开会就是浪费时间。我自己也纠结过很久,到底该按哪个标准来,还是干脆混着用。

判断标准不是团队人数,而是需求到达的方式和交付节奏。如果需求是大批量、一次评审、上线窗口固定(比如季度版本、硬件配套、政企验收),用阶段门式的瀑布或里程碑管理更省事;如果需求持续零散到达、需要小步上线,用迭代或看板。

我实际用的判断口径是两条:一是看"需求从受理到上线"的中位时间,超过一个迭代长度的,优先砍批次而不是加会议;二是看"同一时间并行在做的需求条数",如果经常超过团队人数的1.5倍,先上看看板的WIP限制,再谈迭代。

落地时不要全套照搬,第一轮只保留三样东西:一个可视化的工作流看板、一个每周固定的优先级评审、一个明确的完成定义。跑满两个迭代后,再看数据决定要不要加估算、加回顾。方法是为了让瓶颈暴露出来,不是为了证明流程完整。

2. 项目模板建好了,团队却不用或者随便填,问题出在哪?

我们之前上线过一版很"标准"的项目模板,字段有二十多个,结果第二周填写率就掉到三成,大家开始用口头同步和聊天记录代替。我一开始以为是执行力问题,后来去翻记录才发现,模板填一次要花七八分钟,而且填完没有任何反馈,谁愿意填。

九成情况下不是执行力问题,是模板和实际动作脱节。可执行的做法有三条。第一,把必填字段压到5个以内,只留能直接触发决策的:谁负责、什么时候要、验收标准是什么、依赖谁、当前状态。其余字段改成选填,或者从别的系统自动带过来,不要让研发手工抄一遍。

第二,模板必须嵌在流程里,不填就卡住流转,比如没有验收标准就不能进入开发列,这比任何制度通知都有效。第三,把填写和反馈挂钩,每周抽十条数据回看,把字段质量差的情况在复盘会上具体说清楚是哪一条、影响是什么。

判断模板是否真的被用起来,不看填写率,看两个指标:字段为空的比例,以及因为信息缺失导致的返工次数。填写率可以靠强制拉高,返工次数降不下来,说明模板还是没有对准问题。

3. 流程优化做了一轮,怎么证明真的有效果,该看哪些指标?

我们做完一次流程改造,老板问"效率提升了多少",我当时只能回答"感觉顺畅多了",场面挺尴尬。后来我花了两个月搭了一套指标,才发现之前很多"感觉快了"的地方,数据上根本没变化,甚至有的环节变慢了。

建议分三层看,每层两到三个指标,多了就没人看。交付层看需求前置时间(从受理到上线)和按期交付率;质量层看缺陷逃逸率和返工工时占比;流动层看WIP超限次数和需求阻塞的总时长。有几个口径必须提前说死,否则数字会骗人:前置时间取中位数而不是平均值,因为少数超长需求会把均值拉飞;

统计起点统一为需求被正式受理那一刻,不是研发开始编码那一刻;工时类指标让本人填,不做排名比较。做法上,先花两到四周采集基线,不在这期间改任何流程,然后一次只动一个变量,观察两个完整迭代再做结论。我踩过最大的坑是同时改了评审节奏、看板列和估算方式,结果指标变好了也说不清是哪一项起的作用,等于白做一轮。

4. 业务需求频繁插单,迭代目标总是完不成,流程上怎么留弹性?

我们有个迭代做到一半,硬生生插进来五个紧急需求,最后原定目标只完成了一半,团队连着加了两周班。从那以后我就特别想知道,插单这件事到底该怎么在流程里管住,既不耽误业务,也不让团队一直透支。

核心思路是给插单留配额,而不是让它无限叠加。具体做法是:每个周期预留固定比例容量给紧急需求,比如20%,超过配额就必须置换,插一个进来,就移一个出去,由提出方自己决定砍哪个,而不是全部压给研发。

判断配额是否合理,看历史数据:统计近三个周期的插单占用比例和实际完成率,用实际的完成率而不是计划容量做承诺上限。很多团队完不成迭代目标,根子在于承诺时按满负荷算,却按常态估算,中间没有任何缓冲。

另外,紧急需求要区分真假,建议设一条硬标准,比如"不处理会导致线上故障、资损或客户合同违约"才算紧急,其余走正常优先级队列。执行两三个周期后回看插单比例,如果长期超过三成,那就说明问题不在流程弹性,而在需求源头没有排序机制,该往上追一层了。

读者评论

戴
戴婉清

退场机制这条我很认同,但落地时卡在了“谁来裁定”上。我们写过“填写率低于30%自动下架”,结果那个字段是合规部门要求留的,业务和技术吵了两周也没删掉。建议退场条件里明确写清批准人和历史数据往哪迁,不然规则最后就是摆设。另外填写率低也可能是入口设计太烂,不一定是字段本身没用,得区分开看。

马
马明远

关于第三次裁剪那个拐点,我们团队感受不太一样。我们50多人,做法是每个项目复盘完顺手删字段,没有明确的第一版第二版,18个月下来从40个字段降到15个左右,效果接近但更像是缓慢的线性下降,没感觉到明显的拐点。可能规模小的时候,专门搞一次裁剪的成本反而比随手删更高。

罗
罗思源

私有化部署那段我基本认同,但想补一点:数据放在自己环境里不等于可追溯。我们本地系统上了以后,变更审批记录照样散在邮件和群里,因为审批动作本身就没进系统。顺序应该反过来,先想清楚每一步要留什么证据、谁在哪个节点签字,再谈部署方式,否则只是把混乱装进一个更贵的盒子里。

文章包含AI辅助创作:标准项目管理方法大全:研发团队项目模板流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289038

赞 (0)
飞飞飞飞
模板复用落地方案:研发团队开展项目模板的流程优化案例解析
上一篇 33分钟前
复制项目怎么做?研发团队制度设计:项目模板从0到1
下一篇 33分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
