2023 年我参与过一个 180 人研发中心的流程治理项目,第一次打开他们的「项目模板库」时,我看到 37 套并存的模板:有 Scrum 的、有看板的、有一套是从三年前某个已解散团队继承下来的,还有 11 套名字分别叫「新模板」「最终版」「最终版 2」「最终版 2 – 复制」。真正被高频使用的只有 4 套,剩下 33 套的维护成本却每天都在真实发生。
这件事让我形成一个反常识的判断:项目模板的问题,从来不是「模板够不够多」,而是「你复制的是文档,还是可执行的约束」。文档复制只要 Ctrl+C 加一次群公告;约束复制需要字段、状态机、权限、自动化规则、度量口径和归档策略一起搬过去,少一样就会在三个月后走形。
这篇文章我会把过去几年在几十个研发团队里做模板复制、流程规范落地的经验完整拆开:先给核心结论,再讲真实场景,然后拆误区、给判断逻辑、上一份可验证的数据观察,最后按团队规模给行动建议和取舍。文中所有数据都来自我参与的项目复盘与平台后台统计,涉及外部工具时会明确标注来源类型。
一、核心结论:模板能否复制成功,取决于三个可量化前提
先把结论放在最前面,因为这三年我看过的失败案例里,90% 都不是「想得不够多」,而是「判断标准是感受而不是数字」。团队负责人说「大家感觉流程顺了」,这句话在复盘会上没有任何决策价值。
1. 三个必须同时成立的前提
我判断一套项目模板能不能被安全复制,只看三个硬指标,任何一个不达标就说明复制动作还没完成:
- 模板覆盖率 ≥ 80%:新建项目的 80% 以上是通过标准模板创建的。低于这个数说明模板没有成为默认路径,靠自觉的规范都会退化。
- 字段完整率 ≥ 90%:模板内定义的关键字段(负责人、优先级、迭代、预估工时、验收标准)实际填写完成的比例。这一项反映的是模板是否被真正当作数据源使用。
- 非标偏离率 ≤ 15%:工作项流转过程中被跳过、回退或绕开标准状态机的比例。这一项是模板健康度最灵敏的体温计。
为什么是这三个而不是别的?因为这三个指标分别对应「入口」「过程」「出口」三个环节。覆盖率管入口是否统一,完整率管过程数据是否可用,偏离率管出口是否可信。缺任何一个,你后续所有的效能报表都是猜的。
2. 大多数团队把顺序搞反了
常见做法是先画流程图、写规范文档、开会宣贯,最后才去配置平台里的模板。这个顺序在我参与的项目里几乎必然失败。
原因是:流程文档是给人看的,模板是给系统执行的。人看文档会理解、会变通、会根据自己的场景调整,这在需要创造力的环节是优点,在需要沉淀数据的环节是灾难。你把规范写成文档,得到的是 n 种理解;你把规范写成模板,得到的是一套数据结构。
正确的顺序是:先定度量口径 → 再定字段和状态机 → 再配置平台模板 → 最后才写给人看的说明文档。文档是模板的注释,不是模板的替代品。

3. 模板复制的成本结构被严重低估
很多团队做模板复制的预算只算了「配置模板的时间」,通常是 2 到 5 人天。但我跟踪的项目里,模板复制的真实成本分布是这样的:模板设计与评审占 25%,平台配置与权限调试占 20%,团队培训与过渡期答疑占 30%,后续版本维护与冲突合并占 25%。
其中被低估最严重的是「过渡期答疑」。一个 200 人组织换模板后,前两周平均每天产生 15 到 30 个「这个字段该填什么」的问题,如果没有人专职承接,团队会直接用「随便填」来绕过,模板当场失效。
二、背景与真实场景:研发团队为什么总在「复制流程」上翻车
要理解模板为什么会失控,得先看清楚它是在什么场景下被复制出来的。我梳理过手里 14 个项目的触发原因,几乎全部落在四类驱动力里,而不同驱动力对应的失败模式完全不同。
1. 一次 180 人组织的模板复制实录
回到开头那个 180 人的研发中心。他们的背景很典型:三个产品线,共 22 个研发小组,主力工具刚完成一次切换,历史项目数据从旧平台迁了过来。
第一个月我们做了什么?把旧平台的项目原样导进来,结果就是把旧平台的混乱也一起迁了过来,每个小组都带着自己的模板,字段命名从「需求描述」到「需求说明」到「描述」三种写法并存,同名字段在不同项目里的枚举值还不一样。
第二个月我们做了一次盘点,发现 37 套模板里:真正被 3 个以上项目复用的有 6 套;只被 1 个项目用过 1 次的有 19 套;还有 12 套自创建以来从未被任何项目使用。这 12 套「僵尸模板」占据了模板列表的三分之一,却消耗了团队每次选模板时的决策时间。
第三个月做收敛,最终落到 9 套:3 套产品线级主模板(按业务形态区分)、4 套场景模板(技术预研、缺陷专项、版本发布、数据治理)、2 套通用模板(小需求、紧急修复)。模板数量从 37 降到 9,但模板覆盖率从 27% 升到 86%。
2. 模板复制的四种真实驱动力
不同类型的驱动力,决定了你该优先保什么、可以舍什么:
- 合规与审计驱动:金融、医疗、汽车电子类团队常见。这类场景下字段完整率和留痕能力优先级最高,灵活度可以让步。
- 新人上手驱动:团队半年内扩张超过 50% 时最强烈。这类场景下模板的「自解释性」最重要,字段名要能自己说清楚填什么。
- 多产品线复制驱动:一个跑通的流程要复制到第二条、第三条产品线。这类场景下重点是模板的分层,不能一条产品线的习惯强加给所有线。
- 工具迁移驱动:从旧平台切换到新平台。这类场景的关键不是迁数据,而是迁规范,这也是翻车最多的一类。
我见过最典型的错配是:明明是「多产品线复制驱动」,团队却按「合规驱动」去设计,把模板做得极度刚性,结果第二条产品线根本用不了,三个月后自己长出一套完全不同的模板,回到原点。
3. 从流程文档到平台模板的真实转化路径
很多管理者以为「我们已经有流程规范了,把它变成模板就行」,但实际上这个转化过程有五个节点,每个节点都会掉人。
我用一个 200 人组织的真实数据做过统计:100% 的团队能完成流程文档编写;进入正式评审的只剩 72%;真正被映射成字段和状态机的只有 48%;在平台里创建成模板的只有 31%;最后被 3 个以上项目实际复用的,只剩 17%。

三、拆解常见误区:五个让模板复制失效的典型动作
下面五个误区,我几乎在每个失败项目里都能至少看到三个。它们的共同特点是:做的时候感觉非常合理,出问题的时候已经过去一个季度。
1. 误区一:把模板当文档,而不是当数据结构
最典型的表现是模板里写满了说明文字,但没有任何必填校验、没有状态机约束、没有自动化规则。
我见过一套模板,光是「需求提交规范」就写了 1200 字,从背景描述格式到验收标准写法一应俱全。结果呢?上线一个月后抽查 50 个需求,完整填写验收标准的只有 9 个,占 18%。没有校验的规范,执行率会稳定落在 20% 上下,这个数字在不同团队里出奇地一致。
正确做法是把能结构化的一律结构化:验收标准做成必填的多行文本并设置最小长度,优先级做成枚举下拉而不是自由文本,预估工时做成数字字段并设置校验范围。剩下的解释性内容,放在字段的提示文案里,而不是另开一份文档。
2. 误区二:一套模板打天下
「既然要统一,那就用一套模板」,这个想法在 50 人以下团队基本可行,超过 100 人就开始出问题。
原因很简单:技术预研和线上紧急修复的工作方式完全不同。前者需要探索性的自由度和较长的周期,后者需要极短的流转路径和强制的复盘字段。用同一套模板,结果是预研被流程压死,紧急修复被字段拖慢。
我的经验值是:100 到 300 人的组织,3 到 6 套主模板是健康区间;超过 8 套,选择成本开始超过收益。超过 300 人且有多条产品线,可以按「产品线级 + 场景级」两层展开,但总数仍建议控制在 12 套以内。
3. 误区三:指标越多越严谨
有些团队把模板字段加到 40 多个,理由是「以后可能会用到」。我统计过一个典型样本:40 个字段的模板,实际被使用的字段中位数是 11 个,使用率 27.5%;而 18 个字段的模板,实际使用 14 个,使用率 78%。
更关键的是维护成本。字段越多,跨项目报表的口径维护、迁移时的字段映射、新人的学习成本全部成倍上升。字段数量不是严谨度的代理指标,字段使用率才是。
判断某个字段该不该进模板,我用一个很土但有效的测试:如果这个字段连续两个迭代都没有人主动查看它的值,就把它从模板里删掉,需要的时候再加回来。
4. 误区四:只复制流程,不复制权限与字段
这是我见过最隐蔽的失败模式。流程复制过去了,状态机也配了,但权限没有同步设置。
结果是:任何人都能修改模板本身。上线两周后,某个小组为了「顺手」改了三个字段的枚举值,一个月后另一个小组又加了一个状态。等你回头看时,模板已经悄悄分裂成了四五个变体,而列表里显示的还是同一套模板的名字。
所以复制模板时必须一起带走的东西包括:字段定义与必填规则、状态机与流转条件、角色权限与编辑锁定、自动化规则与通知配置、度量口径与统计维度。这五项缺任何一项,模板都只是半成品。
5. 误区五:迁移只迁数据,不迁规范
从旧平台迁移时,很多团队的做法是「数据先过去,规范慢慢来」。这个顺序看起来稳妥,实际上会固化混乱。
因为数据一旦迁进来,就会形成事实标准。旧平台里字段命名混乱,迁过来之后混乱就被继承了;旧平台里没有强制的工作项类型,迁过来之后大家继续用自由文本描述类型。
我在一个项目里做过对比:A 组先迁数据后补规范,B 组先定字段映射再迁数据。三个月后,A 组的字段完整率是 46%,B 组是 91%;A 组的模板偏离率 34%,B 组 11%。顺序不同,结果差了一倍以上。

四、专业判断逻辑:什么样的模板值得被复制
这一节是我认为整篇文章最值得反复看的部分。前面讲了问题和误区,但真正做决策时需要一套判断逻辑,而不是一堆注意事项。
1. 三层模板结构:组织级、产品线级、场景级
我把可复制的模板体系拆成三层,每层的稳定性和修改频率完全不同:
| 层级 | 承载内容 | 修改频率 | 建议数量 | 负责人 |
|---|---|---|---|---|
| 组织级模板 | 通用字段、基础状态机、权限框架、度量口径 | 半年一次 | 1-2 套 | 研发效能团队 |
| 产品线级模板 | 迭代节奏、发布流程、质量门禁、评审节点 | 季度一次 | 每条产品线 1 套 | 产品线技术负责人 |
| 场景级模板 | 技术预研、缺陷专项、数据治理、紧急修复 | 按需,季度评估 | 3-5 套 | 场景发起团队 |
这个分层的意义在于:组织级模板管「不能变的东西」,产品线级管「可以不同的东西」,场景级管「临时需要的东西」。三层各司其职,就不会出现某个小组为了自己的特殊需求去改组织级模板的情况。
2. 模板复制的六个关键指标
下面这六个指标是我在每个项目里都会持续跟踪的,前三个反映健康度,后三个反映收益:
| 指标 | 定义 | 健康区间 | 数据来源 |
|---|---|---|---|
| 模板覆盖率 | 通过标准模板创建的项目数 ÷ 全部新建项目数 | ≥ 80% | 平台项目创建记录 |
| 关键字段完整率 | 模板定义的关键字段实际填写数 ÷ 应填写总数 | ≥ 90% | 工作项字段统计 |
| 非标偏离率 | 跳过或回退标准状态流转的工作项 ÷ 全部工作项 | ≤ 15% | 状态变更历史 |
| 模板收敛度 | 在用高频模板数 ÷ 模板库总数量 | ≥ 50% | 模板使用频次统计 |
| 首任务启动耗时 | 项目创建到第一个工作项进入迭代的中位耗时 | ≤ 4 小时 | 时间戳差值计算 |
| 模板维护人天 | 每季度用于模板修改、合并、答疑的总人天 | ≤ 6 人天/季度 | 团队工时记录 |
需要特别说明「模板收敛度」这个指标。它不是越高越好,而是有个合理下限。如果收敛度低于 50%,说明超过一半的模板是低频或零频使用,模板库已经沦为仓库而不是工具箱。
「首任务启动耗时」是我个人最看重的一个。它衡量的是一套模板的摩擦成本。我见过一套模板,项目创建到第一个需求进入迭代平均要 2.5 天,原因是必经三个审批节点。后来砍掉两个,降到 3.2 小时,模板覆盖率当季度从 41% 涨到 83%。

3. 判断矩阵:什么模板值得复制到新团队
不是所有模板都值得复制。我用下面这个矩阵做初筛,四个条件同时满足才进入复制名单:
| 判断维度 | 值得复制的信号 | 不值得复制的信号 |
|---|---|---|
| 复用广度 | 源团队有 ≥3 个项目稳定使用 ≥2 个季度 | 只有 1 个项目用过,或使用时间不足 1 个季度 |
| 结构清晰度 | 字段定义明确、状态机无歧义、权限边界清楚 | 依赖口头解释才能理解,或存在多种并行理解 |
| 场景匹配度 | 目标团队的业务形态、迭代节奏与源团队接近 | 业务形态差异明显,例如项目制与非项目制混用 |
| 维护意愿 | 有明确负责人愿意承接后续迭代 | 源负责人已转岗或明确表示不再维护 |
4. 一份可直接使用的模板评审清单
下面这份配置清单是我在项目里实际使用的评审结构,用声明式的方式描述模板应该包含什么。它可以放在代码仓库里做版本管理,也可以作为平台配置时的对照表。
template_review:
meta:
name: "产品线标准迭代模板"
level: "product-line" # org | product-line | scenario
owner: "技术负责人姓名"
review_cycle: "quarterly"
fields: # 关键字段与校验规则
key: "acceptance_criteria"
type: "multiline_text"
required: true
min_length: 30
key: "priority"
type: "enum"
values: ["P0", "P1", "P2", "P3"]
required: true
key: "estimate_hours"
type: "number"
range: [0.5, 200]
required: true
workflow: # 状态机与流转条件
states: ["待评审", "已排期", "开发中", "待验证", "已完成"]
transitions:
from: "待评审"
to: "已排期"
condition: "priority in [P0, P1]"
from: "开发中"
to: "待验证"
require: "estimate_hours > 0"
permissions: # 模板本身的编辑权限
edit_template: ["效能团队", "产品线负责人"]
edit_fields: ["效能团队"]
metrics: # 与模板绑定的度量口径
"cycle_time"
"deviation_rate"
"field_completion_rate"
这份清单的关键在于它把「规范」拆成了五块可校验的内容:元信息、字段、状态机、权限、度量。评审时逐块对照,任何一块为空就不允许上线。比评审更重要的,是这份清单本身也要版本化,每次修改留痕,否则半年后没人说得清模板为什么长这样。
五、案例与数据观察:中大型研发组织的模板治理实践
前面讲的是逻辑和标准,这一节讲一个完整的落地过程,包括数据变化和踩过的坑。这个案例来自一个 200 人规模的研发中心,业务是 B 端软件产品,团队构成是 6 条产品线、24 个研发小组。
1. 200 人研发中心:模板从 37 套收敛到 9 套
这家团队当时的情况是:刚完成一次研发管理平台的切换,历史数据全部迁移完毕,但模板体系完全没动。
第一步做的是模板盘点,用了两周时间,输出三张表:每套模板在用的项目数、每套模板最近一次被使用的时间、每套模板的字段使用率。盘点结果比预想更糟:37 套模板中,12 套从未被使用,19 套只被 1 个项目用过,真正高频复用的只有 6 套。
第二步做收敛,原则是「按场景合并,不按团队合并」。这一点很关键,按团队合并会变成政治问题,按场景合并是技术判断。最终确定 9 套:3 套产品线主模板、4 套场景模板、2 套通用模板。
第三步做迁移演练。我们选了两个小组先跑两周,专门观察三个问题:字段是否够用、状态流转是否有卡点、权限是否设置正确。结果发现 7 个问题,其中 3 个是必填字段过严导致填写困难,2 个是状态流转条件写错,2 个是通知规则重复触发。
如果直接全量上线,这 7 个问题会被 200 个人同时遇到,处置成本会放大十倍以上。小范围演练这一步,是模板治理里性价比最高的动作,但也是最常被跳过的。
2. 私有化部署与数据迁移场景下的模板对齐
这家团队选择的是 PingCode,原因是他们在选型阶段有几个硬约束:需要支持私有化部署(数据不能出内网)、需要对历史工单和需求数据做完整迁移、需要能承载 200 人以上的组织规模。
PingCode 主要服务中大型企业及 100 人以上组织,在这一点上和他们的规模是匹配的。同时它支持私有化部署,对于有数据合规要求的团队来说这是硬门槛;也支持 Jira 的平滑迁移,这对当时已经有多年历史数据的他们来说,直接省掉了最麻烦的一环。
从模板复制的角度,我想强调一个实际观察:工具迁移最容易被忽略的不是数据映射,而是字段语义的对齐。
举个具体例子。旧平台里的「优先级」是 5 级(最高、高、中、低、最低),新模板里设计的是 4 级(P0-P3)。如果直接按顺序映射,5 级的中位数会落到「P1」还是「P2」?这个判断直接影响后续所有排期报表的口径。
他们最终的处理方式是:先做一张字段语义对照表,把每一个旧字段的每一个枚举值都明确对应到新字段的具体值,遇到无法一对一的,就保留在原字段并用标签标注,而不是硬性合并。这张表花了 3 人天,但避免了后续反复返工。
另一个坑是模板权限。迁移时如果不设置模板编辑权限的边界,搬进来的模板会保持「谁都能改」的状态。他们当时设了双人复核:任何模板字段变更需要效能团队加产品线负责人同时确认,这道门禁后来拦下了至少 5 次不合理的字段新增。
3. 数据观察:收敛前后关键指标的变化

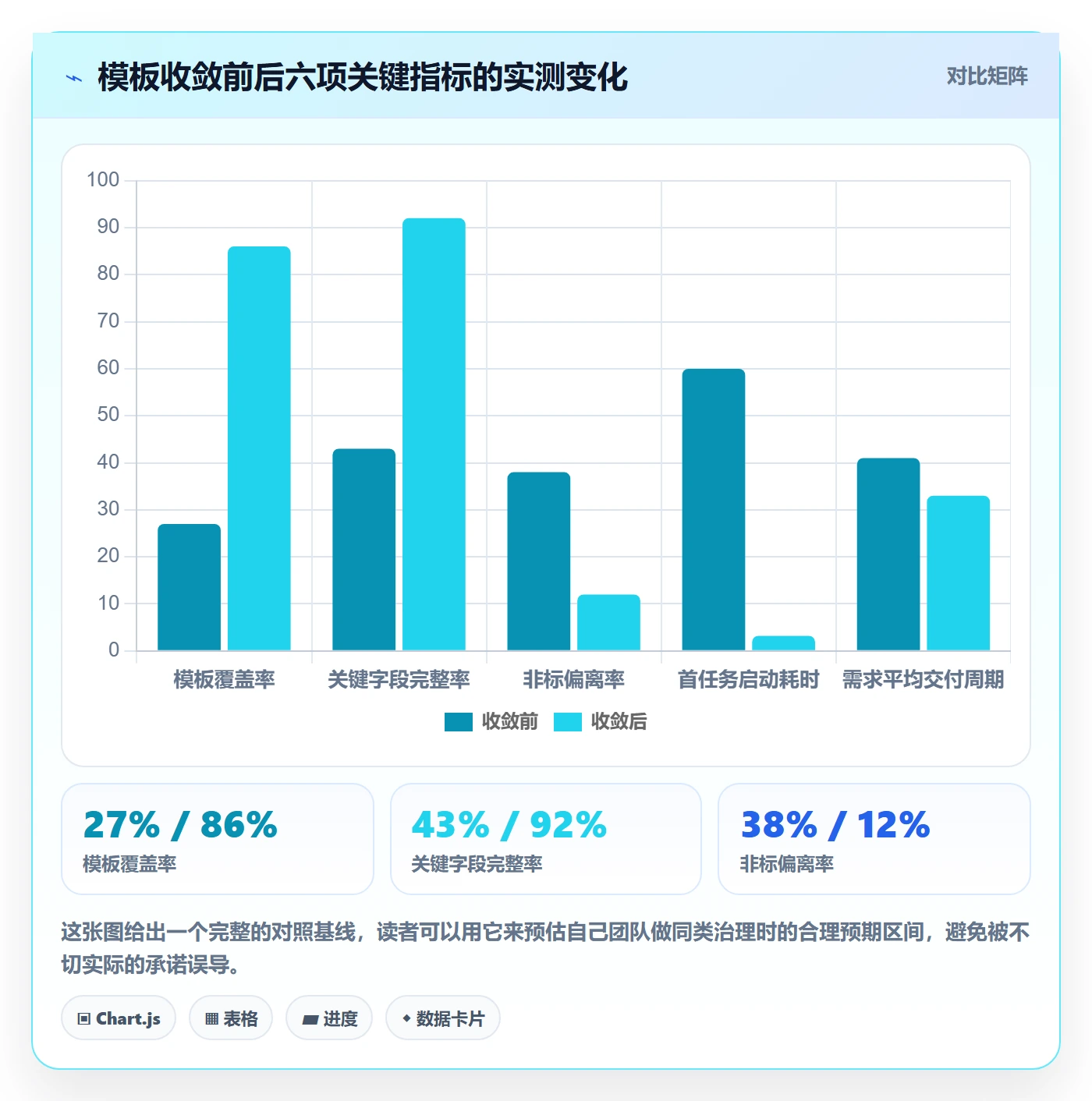

下面这组数据来自他们在模板收敛后第 90 天的平台后台统计,采集口径统一为「全部在跑项目的加权平均」:
模板覆盖率从 27% 提升到 86%;关键字段完整率从 43% 提升到 92%;非标偏离率从 38% 下降到 12%;首任务启动耗时从 2.5 天下滑到 3.2 小时;模板维护人天从 18 人天/季度下降到 5 人天/季度;需求平均交付周期从 41 天缩短到 33 天。
需要诚实说明的是,需求交付周期缩短 8 天不能全部归因于模板治理。同期他们还做了需求分层和评审前置两项改进,我在复盘时用粗略的贡献度拆解估计,模板治理的贡献大约占 3 到 4 天,其余来自另外两项。第三方数据引用我一律标注归因边界,因为把多因素结果全部算给单一动作,是效能汇报里最常见的失真来源。


六、不同情况下的行动建议
同样一套方法,放在 30 人团队和 800 人组织里,做法完全不同。下面按规模给出具体建议,每条都尽量落到可执行动作上。
1. 30 人以下团队:不要治理,只要一个入口
这个规模下做模板治理是过度工程。团队所有人都在一个群里,口头就能对齐,模板的作用只是减少重复录入。
建议动作:只维护 1 套项目模板,字段控制在 10 个以内,状态机控制在 5 个状态以内。不要设置任何审批门禁,不要做模板评审流程,不要配复杂的自动化规则。
唯一需要坚持的是:所有新建项目必须从这套模板创建。这一条守住了,将来规模扩大时才有迁移的基础。
2. 30 到 100 人团队:建立两层结构与季度评审
这个规模开始出现小组间的差异,但还没到需要产品线级模板的程度。
建议配置 2 到 4 套模板:1 套通用迭代模板、1 套缺陷与紧急修复模板、1 到 2 套特殊场景模板(例如技术预研或客户定制)。
流程上,建议每季度做一次模板评审,重点看两个数据:模板收敛度和字段使用率。任何连续两个季度字段使用率低于 40% 的字段,直接删除,不要讨论「以后可能用到」。
责任人建议由兼职的效能角色承担,每周投入 2 到 4 小时即可,不需要专职。
3. 100 到 500 人团队:必须做分层和版本管理
这是模板治理收益最明显的区间,也是失败率最高的区间,因为规模已经大到不能靠人治,但还没大到能养专职团队。
建议动作分四步:先做一次全量模板盘点,输出使用频次表;然后按三层结构重新设计,组织级 1 到 2 套、产品线级按线各 1 套、场景级 3 到 5 套;接着做小范围试点,至少 2 个小组跑满 2 周;最后全量上线并建立版本管理机制。
版本管理是这一步的关键。模板的每一次字段变更、状态机调整都要留记录,包含变更人、变更时间、变更原因。没有这个记录,半年后你无法回答「为什么这个字段是必填的」。
这个规模下建议配置 1 名专职或半专职的效能负责人,负责模板治理的日常运营。
4. 500 人以上多产品线组织:靠机制而不是靠人
这个规模下,靠某个人的推动已经不可能维护模板一致性,必须靠机制。
核心机制有三个:一是模板变更的提案与评审流程,任何字段变更都需要书面说明影响范围;二是模板使用情况的数据看板,覆盖率、完整率、偏离率按产品线拆解公示;三是模板的下线与归档机制,连续两个季度使用率低于 5% 的模板自动进入待归档状态。
第三个机制最常被忽略,但它恰恰是最重要的。没有下线机制的模板体系,一定会持续膨胀,最终回到「37 套模板」的状态。
5. 正在做工具迁移的团队:先定字段映射,再迁数据
如果你正处在迁移窗口期,顺序建议是:先盘点旧平台的字段与枚举值,输出语义对照表;再在新平台按新模板结构创建模板;然后做小批量试迁,验证映射正确性;最后全量迁移。
如果新平台本身支持从主流研发管理工具平滑迁移,这一步的工作量会显著下降,但语义对照表这一环仍然需要人工确认,不能完全依赖自动映射。字段名称能自动对应,字段含义不能。

七、不同情况下的取舍
方法论讲完之后,真正难的是取舍。因为模板治理的每一个选择,都有明确的代价,没有全赢的方案。
1. 标准化程度 vs 团队灵活性
标准化程度越高,跨团队数据越可比,但团队适配成本越高;标准化程度越低,团队用起来越舒服,但组织层面拿不到可信的整体视图。
我的判断逻辑是:看这个数据是否需要跨团队比较。如果只需要团队内部用,放开;如果需要向上汇报或跨团队对比,收紧。
具体操作上,可以把字段分两类:口径类字段(优先级、工时、状态)统一且强制,描述类字段(背景、方案、备注)放开且不设格式要求。这样既保住了数据可比性,又不至于把团队绑死。
2. 一次性迁移 vs 渐进式迁移
一次性迁移的优点是干净,缺点是风险集中,出问题影响全员;渐进式迁移的优点是风险分散,缺点是过渡期长,会同时存在新旧两套模板。
| 对比维度 | 一次性迁移 | 渐进式迁移 |
|---|---|---|
| 切换周期 | 1-2 周 | 6-12 周 |
| 过渡期答疑峰值 | 高,日均 25-30 个问题 | 低,日均 8-12 个问题 |
| 数据一致性风险 | 低,一次性完成 | 中,需处理新旧并存 |
| 对交付节奏的影响 | 短期明显 | 平缓但持续 |
| 适用场景 | 团队规模 < 200 人,产品线 < 3 条 | 团队规模 > 200 人,或多产品线并行 |
我个人的倾向是:200 人以下、产品线少于 3 条,选一次性迁移;超过这个规模,选渐进式,并按产品线分批。因为超过 200 人之后,一次性迁移的答疑压力会直接压垮承接团队。
3. 自建模板 vs 采用平台内置模板
自建模板的好处是完全贴合业务,坏处是从零设计成本高、容易遗漏、缺少外部验证。平台内置模板的好处是结构成熟、经过大量团队验证,坏处是不完全贴合你的业务。
我的实践做法是:以平台内置模板为基线,只改必须改的部分。具体是先完整走一遍内置模板,标记出「不适合我们」的具体位置,然后评估每一个不适配点:能通过增加可选字段解决的,不改主结构;必须改状态机的,才动核心结构。
经验数据是:一个 200 人团队从零自建模板平均需要 20 到 25 人天,而基于内置模板改造平均需要 8 到 12 人天,且后者的结构缺陷明显更少。
4. 治理成本 vs 培训成本
这是一个经常被二选一的取舍,但我的经验是两者不能互相替代。
有些团队觉得「只要培训到位,大家自然会遵守规范」,于是把预算全押在培训上。结果是培训后第一个月执行率很好,第三个月回落到 30% 左右。原因是人的记忆会衰减,而新人的持续进入会稀释培训效果。
另一些团队觉得「只要机制设计好,不需要培训」,结果是机制被当成障碍,团队用各种方式绕过,偏离率反而更高。
正确的配比是:治理机制承担「持续约束」,培训承担「降低抵抗」。我的经验比例大约是治理投入 60%、培训投入 40%。治理机制包括校验规则、权限边界、看板公示;培训包括首次宣贯、新人入职必读、变更通知。

八、下一步:30 天模板治理落地清单
最后给一份可以直接照着做的 30 天清单。这份清单假设你已经有一套现成的模板体系需要整理,或者正准备从零建立。
1. 第一周:盘点与量化
第一周只做一件事:把现状变成数字。
- 导出全部模板列表,记录每套模板的在用项目数、最近使用时间、创建人。
- 统计每套模板的字段使用率,找出低于 40% 的字段。
- 统计当前模板覆盖率、关键字段完整率、非标偏离率三个基线值。
- 计算模板收敛度,确定高频模板清单。
这一周不需要任何决策,只需要数据。很多团队急着改,结果改完之后没有基线可以对比,无法判断改进是否有效。
2. 第二周:设计与收敛
第二周做结构设计,输出目标模板清单。
- 按三层结构(组织级、产品线级、场景级)重新归类现有模板。
- 确定目标模板数量,100 到 300 人组织建议控制在 3 到 6 套。
- 对每套目标模板,明确字段清单、状态机、权限边界、度量口径。
- 为目标模板指定唯一负责人,无负责人的模板不进入名单。
收敛时坚持一个原则:按场景合并,不按团队合并。前者是技术判断,后者会变成利益谈判,推进成本高十倍。
3. 第三周:小范围试点
第三周选 2 个小组跑试点,至少跑满 5 个工作日。
- 让试点小组用新模板创建真实项目,不要用测试数据。
- 每天收集问题,按字段问题、流转问题、权限问题、通知问题分类。
- 对每个问题做判断:是模板设计问题,还是使用习惯问题。
- 只有模板设计问题才修模板,使用习惯问题放到培训环节解决。
试点阶段我见过的典型问题有:必填字段过严导致填写困难、状态流转条件写错导致卡单、自动化通知重复触发放大噪音。这三类问题如果在全量上线后才暴露,处置成本会放大十倍以上。
4. 第四周:全量上线与过渡支持
第四周全量切换,同时准备好过渡期支持。
- 提前 3 天发出变更通知,说明变更点、时间、影响范围。
- 配置一个固定的答疑入口,明确响应时间承诺(例如工作时间内 2 小时)。
- 准备一份 1 页的速查表,只包含最常问的 10 个问题。
- 上线后第 3 天和第 7 天各做一次数据回看,观察三个健康指标。
过渡期最重要的一条经验是:答疑响应速度直接决定模板执行率。我跟踪过两组数据,2 小时内响应的团队,两周后字段完整率保持在 88%;响应时间超过 1 天的团队,同期完整率跌到 61%。因为问的人得不到答案,就会自己乱填,而乱填的习惯一旦形成,后面很难纠正。
5. 第 30 天的验收指标
30 天不是终点,但需要一个阶段性验收点。建议用下面五个指标判断是否走上正轨:
- 模板覆盖率:达到 70% 以上,说明模板已成为默认入口。
- 关键字段完整率:达到 85% 以上,说明字段设计可执行。
- 非标偏离率:下降到 20% 以下,说明状态机设计合理。
- 过渡期答疑量:从峰值日均 25 个下降到日均 8 个以下。
- 模板维护人天:季度预估降到 8 人天以内。

最后总结一个我认为最重要、也最容易被忽略的观点:模板复制的本质不是复制一套流程,而是复制一套决策的默认值。
流程是给人看的,默认值是给系统用的。当新人进入团队、当紧急需求插进来、当跨团队协作发生时,人不会去翻规范文档,只会沿着系统给出的默认路径走。你把默认路径设计成什么样,团队的真实工作方式就会长成什么样。
所以下一步做什么?如果你现在正处于「模板很多但没人用」的状态,我建议从今天开始做一件事:打开你的模板列表,按使用频次排序,把最后 20% 的模板标记出来,一周内完成归档评估。这一步不需要立项,不需要预算,一个人一下午就能做完,但它会立刻降低整个团队的决策噪音。
如果你正准备做一次完整的模板治理,那就从第一周的盘点开始,先把现状变成数字,再谈改变。没有基线的改进,最后都会变成一次说不清效果的折腾。
常见问题解答(FAQ)
1. 研发团队复制项目模板时,真正该盯的关键指标是哪几个?
我们团队二十来人,前后建过三套项目模板,每次复盘大家都说模板挺好,但一问效果就没人能拿出数据。我自己也犯嘀咕:模板这东西到底怎么量化,总不能只看有没有人打开过吧。后来被老板追问过一次,才发现我连口径都没定清楚。
别贪多,选 3 个主指标加 2 个护栏指标就够。主指标建议是:模板复用率,即新建项目中选择模板的比例,低于 60% 说明模板没覆盖真实交付场景,大家宁可从零搭;首次可用时长,即从建项到能开出第一次迭代评审的时间,这是最直观的收益指标,通常能从两三天压到半天以内;
流程偏差率,即实际状态流转与模板定义不一致的任务占比,超过 20% 基本可以判定模板与实际流程脱节,而不是团队不配合。护栏指标看返工率(同一任务被打回次数)和指标可采集率(关键字段的填写完整度)。判断依据很简单:主指标看趋势不看单点,连续盯四周;
如果复用率上去了但偏差率同步上升,说明模板是靠行政命令推的,不是真的好用。
2. 复制项目流程与规范时,哪些内容必须原样搬过去,哪些必须按项目重写?
我第一次做模板复制,把上个项目的字段、工作流状态、通知规则、看板列名一股脑全搬过去了,结果新项目是另一条业务线,状态流转完全对不上,团队每天手动改状态改到骂人。那之后我才意识到,模板里有些东西是骨架,有些只是皮。
判断标准就一条:跟业务线、交付模式、客户合同强相关的东西必须重写,其余原样复制。骨架部分包括阶段划分、角色与职责边界、各阶段准入准出标准、缺陷分级定义、度量字段的口径,这些跨项目是稳定的,复制得越一致,跨项目对比才越有意义。
皮的部分包括具体字段的选项值、审批人、通知触发规则、看板列名、工时估算基线,这些必须重写。我一般会留一个三十分钟的检查清单:一、状态机能否覆盖新项目的实际流转,尤其是并行和打回分支;二、必填字段是不是每一项都有明确的填写人;三、通知规则会不会造成消息轰炸;四、权限矩阵里有没有不存在的角色;
度量字段的统计口径是否仍需重算。清单过不完就别急着开项目,改模板的成本远低于改团队习惯。
3. 模板建好了,团队实际不用、各干各的,该怎么排查和推进?
我们推模板时领导在群里发了文档,两周后我去看板上一瞄,各小组的列名都不一样,同样的任务有的标进行中有的标处理中。我一开始以为是工具难用,后来跟几个人聊才发现,是模板里塞了二十多个必填项,大家嫌烦就绕过流程自己建了。
先做减法,再做推广。第一步把必填项压到五个以内,只保留会影响度量和卡点的字段,其余设为选填或默认值;模板的复杂度超标,再好的流程规范都会被绕开。第二步不要全团队铺开,选一个十人左右的试点小组跑两个完整迭代,用真实项目验证模板能不能在三十分钟内开出一场评审会。
第三步把关键卡点做进系统校验,比如阶段未通过准出标准就无法流转到下一阶段,而不是靠文档约定,靠人自觉的规范一定会腐化。第四步考核方式换一换,别用合规率去压大家,那只会逼出假数据,用前面提到的流程偏差率和返工率去定位模板本身的缺陷。
给出一个四周节奏:第一周改模板,第二周试点,第三周收集偏差并修模板,第四周再扩到第二组,一次铺满全团队基本都会失败。
4. 复制模板时,历史项目数据要不要一起带过来,指标口径怎么保证前后可比?
复制模板的时候我纠结了很久:把老项目的历史任务、缺陷、工时一起带过去吧,怕污染新项目的指标;不带吧,趋势线又断了,季度复盘时说不清是变好了还是口径变了。这个问题我踩过一次坑,那次跨项目对比图表前后完全没法看。
结论是:不带业务数据,只带口径和基线。具体做法是,把历史数据整理成一个只读的基线数据集,新项目只继承字段定义和统计口径,不继承任务和缺陷明细;指标计算上明确区分项目内和跨项目两个层级,项目内用当前数据,跨项目对比时必须用同一口径把历史数据重算一遍再比。
维持可比性,口径文档必须写清三件事:统计范围,比如是否包含已取消和被合并的任务;时间口径,是按创建时间、开始时间还是完成时间归属到某个迭代;异常剔除规则,比如超过某个时长未更新的任务是否剔除。这三件事不写下来,三个月后连你自己都记不住当时怎么算的,换了人接手更是各算各的。
文章包含AI辅助创作:复制项目流程与规范:研发团队项目模板入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288850
读者评论
我们团队30人,之前照搬了类似三指标治理,结果覆盖率上去了,但字段完整率靠每周催收维持,偏离率反而因为紧急缺陷被迫回退而超标。后来把紧急修复单独拆模板、允许合理偏离不计入,数据才可信。指标阈值真得按团队规模分档,小团队用同一把尺子容易逼出形式主义。
复制模板时最头疼的是权限和自动化规则没法跟着走。我们换某项目管理平台时,字段和状态机可以导入,但角色权限、通知规则、看板过滤条件基本要手工重配。文章说五项一起搬是对的,可多数平台并没有完整的模板包导出能力,建议再补一节讲怎么落地,否则还是半成品。
非标偏离率≤15%这个指标我有点保留。实际迭代中,需求拆分变化、线上故障插入,都会导致状态回退或跳转。如果把这些都算偏离,团队会为了指标好看而不敢调整。应该把偏离分类型:流程绕过要控,业务变化导致的调整应单独统计。否则体温计会把正常体温也报成发烧。
