2022 年我帮一支 120 人的研发团队重做项目模板,第一版上线 11 天后,周活跃使用率掉到 23%。问题不在工具难用,而在于我们在模板里塞了 9 个阶段、47 个自定义字段,其中 31 个字段三个月内填写记录为零。第二版把阶段砍到 5 个、字段砍到 18 个,并要求每个阶段绑定”不可跳过的交付物”,三个月后阶段回退率从 31% 降到 14%,需求中位交付周期从 23 天压到 17 天。这篇文章讲的就是这两次改造之间的差距:项目模板和阶段设计,本质上是把研发协作契约编码进系统,而不是一次表单配置。
一、先说结论:项目模板的成败,取决于”阶段契约”而不是”字段数量”
1. 模板的价值是消灭重复讨论,不是减少点击次数
大多数团队评估项目模板时,第一个问题往往是”能少填几个字段”。这个问法一开始就偏了。少填字段只是副产品,真正的收益是:那些每周例会上反复争论的问题,被提前写进了模板的准入条件里。
“这个需求到底能不能进开发””测试环境没准备好算不算阻塞””上线前要不要做容量评估”,这些讨论每次消耗 15 到 30 分钟,一周重复四五次,一年就是上百小时。模板把它们变成一道闸门,讨论从”要不要”变成”有没有”。
2. 阶段的划分依据是交付物与风险闸门,不是职能
我见过太多模板把阶段写成”开发阶段””测试阶段””运维阶段”。这不是阶段,这是职能。按职能切分阶段会导致两个后果:跨职能并行的工作无处安放,看板上大量卡片长期停滞在某个阶段里;同时阶段流转变成了”交接仪式”,而不是”交付确认”。
正确的切法是从交付物倒推:需求澄清阶段产出的是”验收标准”,方案设计阶段产出的是”技术方案 + 影响范围评估”,开发阶段产出的是”可自测的增量”,测试阶段产出的是”测试报告 + 遗留缺陷清单”,发布阶段产出的是”发布记录 + 回滚预案”。没有一个明确交付物的阶段,就不应该存在。
3. 判断模板是否有效的三个指标
我在实际项目里只用三个指标判断模板有没有跑起来,其他都是噪音:
- 阶段回退率:卡片从后一阶段退回前一阶段的次数 ÷ 总流转次数。高于 25% 说明准入条件形同虚设。
- 字段填写完整率:必填字段的实际填写比例。低于 85% 说明字段设计过重或缺乏规则驱动。
- 需求中位交付周期:从进入第一个阶段到发布的中位耗时。它不会因为模板上线就立刻改善,但会在两个迭代周期后开始下移。

4. 一句话原则
模板应该约束”必须发生的事”,而不是记录”可能发生的事”。前者是契约,后者是台账。台账越厚,越没人看。
二、背景与真实场景:一支 120 人研发团队的模板改造全过程
1. 改造之前的真实状态
这支团队有 5 条产品线、7 个研发小组、2 个测试组,原有模板是在公司刚成立时由一位技术负责人花半天配的,此后 3 年没动过。表面看起来一切正常,实际上问题堆积得很深。
需求卡片创建后停留在”待评估”的平均时长是 6.8 天;开发说”需求不清楚”、产品说”我早就说过了”的争论每周至少发生 3 次;测试环境冲突导致的阻塞每周约 9 次,但没有一条记录被结构化下来,因为模板里根本没有”环境依赖”这个字段。
更关键的是,团队无法回答一个最基本的问题:过去三个月,需求在哪个阶段停留最久?因为阶段状态是自由文本,有人写”开发中”,有人写”研发中”,还有人写”开发”。
2. 我们做的六件事
- 停用所有自由文本状态:把状态字段改成受控枚举,并强制所有存量卡片在两周内完成归一化。这一步很痛,但不做后面全是空中楼阁。
- 用交付物倒推阶段:从最终发布记录往回推,每个阶段必须回答”这一阶段结束时,有什么东西是之前不存在的”。
- 建立准入/准出清单:每个阶段两份清单,准入 3 条、准出 3 条,合计不超过 6 条,多了就会被忽略。
- 字段分三层:必填(规则驱动)、选填(检索用)、不建(能算出来的就不存)。
- 模板分三层:主模板覆盖 70% 场景,场景子模板覆盖运维类、数据类、硬件类,临时模板带自动过期时间。
- 灰度上线:先在一个 18 人小组跑 3 周,收集阻塞点,再推广到全部 120 人。

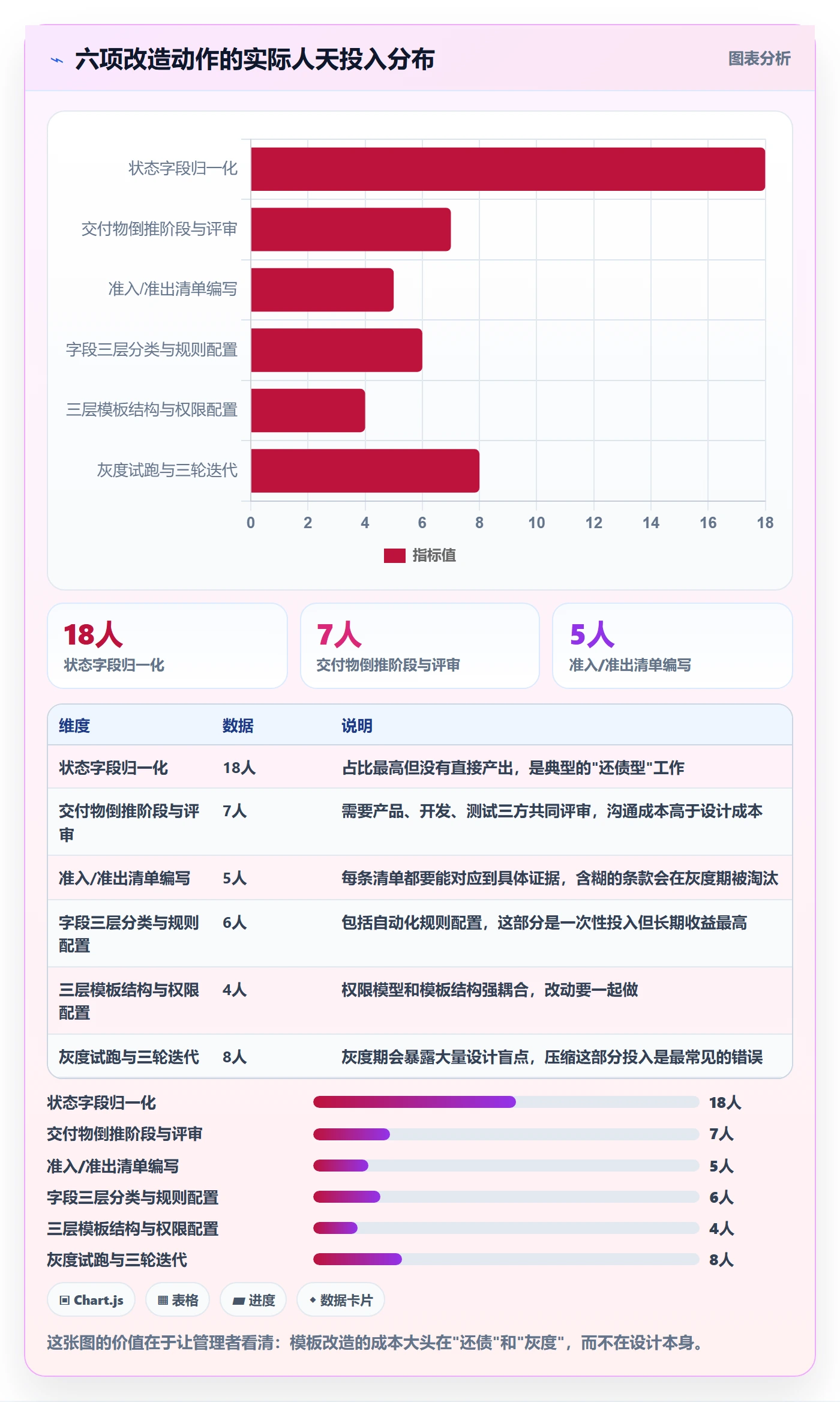

3. 改造后的数据变化
改造成本核算下来是 6 个人周,其中第 1 步(状态归一化)占了一半以上。很多团队在这一步就放弃了,因为它不产生任何可见的新功能,只是在还债。

收益在第 4 周开始显现:阶段回退率从 31% 降到 14%,需求中位交付周期从 23 天降到 17 天,测试环境冲突相关的阻塞下降了 44%。但请注意,真正被省下来的不是开发时间,而是等待和返工的时间。
4. 为什么第一版会失败
第一版失败的根因只有一句话:我们把模板当成了”信息采集表”,而不是”流转规则”。9 个阶段里有 4 个阶段没有任何交付物要求,只是换个名字的”进行中”。字段里有一半是”以后可能会有用”,而”以后”从来没有到来。

三、拆解常见误区:研发团队做项目模板最容易踩的七个坑
1. 把部门当阶段
“开发阶段””测试阶段”是最常见也最致命的写法。它的隐含假设是”同一时刻只有一个人在工作”,而现代研发恰恰是并行协作。当开发和测试并行时,卡片该放哪个阶段?答案是放不了,于是团队开始用”状态”打补丁,最终阶段和状态混成一团。
判断方法很简单:如果某个阶段的名称可以替换成一个岗位名称,那它大概率不该是阶段。
2. 阶段越多越专业
我统计过自己接触过的 40 多套研发模板,阶段数超过 8 个的模板,平均有 3.2 个阶段的中位停留时间小于 4 小时,这些阶段纯粹是流程装饰。阶段数的边际信息增益在 5 到 7 个之后急剧递减,第 8 个阶段带来的信息量通常不到第 3 个的十分之一,但流转成本是线性上升的。
3. 把模板做成”大而全”
47 个字段、31 个零填写,是我在开头提到的真实数字。字段膨胀的根源是”防患于未然”的心态:既然想不到什么时候用,那就先建着。结果是必填字段被敷衍填写,选填字段全部留空,最终大家连必填字段也开始糊弄。
一个好的经验法则是:任何字段如果在两个迭代周期内没有被用于筛选、统计或自动化规则,就应该被删除或降级为选填。
4. 混淆”阶段”与”状态”
这是最技术性、也最容易被忽略的坑。阶段是生命周期的大颗粒,状态是阶段内的细分。两者不是同一层的东西,但如果两层都自由配置,就会产生 N×M 的组合爆炸。
| 维度 | 阶段(Stage) | 状态(Status) |
|---|---|---|
| 颗粒度 | 大颗粒,3-7 个 | 小颗粒,每个阶段 2-4 个 |
| 变化频率 | 半年到一年调整一次 | 日常频繁流转 |
| 绑定对象 | 绑定交付物与准入条件 | 绑定执行动作与负责人 |
| 典型错误 | 用职能命名 | 用自由文本随意填写 |
| 治理手段 | 季度评审 | 受控枚举 + 权限约束 |
5. 上线即冻结,永不迭代
模板不是一次交付物,它是有生命周期的产品。我见过最典型的场景是:模板 2021 年上线,2024 年还在用,中间团队从瀑布转向敏捷,从单体转向微服务,但阶段结构一动不动。模板不迭代,团队就会绕过它,最终退化成一堆没人维护的字段。
6. 只评估功能清单,不评估迁移成本
很多团队选型时对比的是”支持不支持自定义工作流””支持不支持字段级权限”。这些都对,但漏掉了一个更关键的问题:如果从现有工具迁过来,历史数据、工作流映射、插件依赖怎么处理?
迁移成本往往是一次性的,但它的量级可能超过工具本身的年费。一个 200 人团队、3 年历史数据的迁移,实际投入通常在 20 到 40 人天之间,而且大部分成本和”数据能不能导”无关,和”导过来之后语义对不对”有关。
7. 没有灰度机制,全公司一刀切
一刀切上线是最高效也最危险的做法。它省掉了灰度期,但也省掉了发现设计缺陷的机会。模板的缺陷不会在上线当天暴露,而是在第 3 到第 6 周,当团队开始遇到边界场景时集中爆发。

四、专业判断逻辑:一套能跑三年的阶段模板怎么设计
1. 从交付物倒推阶段
不要从”我们有哪些团队”出发,而要从”最后交付了什么”出发往回推。假设最终交付物是一份上线发布记录,那么它依赖测试报告和遗留缺陷清单,测试报告依赖可自测的增量,可自测的增量依赖技术方案和影响范围评估,技术方案依赖可量化的验收标准。
这样倒推出来的阶段链条通常是 5 个:需求澄清、方案设计、开发实现、验证测试、发布上线。它的正确性不取决于名字好不好听,而取决于每一环的输入输出能否对得上。
2. 每个阶段必须有两份清单
准入清单回答”什么条件下可以进入这个阶段”,准出清单回答”什么条件下可以离开”。两份清单合计不要超过 6 条,每条都要能对应到具体证据,而不是态度描述。
“需求清晰”是态度描述,”验收标准已写入需求描述且包含至少 3 条可验证条件”才是证据。无法举证的条款,等于没有条款。
3. 字段分三层管理
- 必填层:由规则驱动的字段,比如”影响范围”在进入方案设计阶段时变为必填。规则驱动比”标红提示”有效得多。
- 选填层:用于检索和统计,比如”业务域””客户影响级别”。不填不阻塞流转。
- 不建层:能通过其他数据计算出来的,一律不建字段。比如”停留天数”应该由流转记录算出来,而不是让人手填。
4. 模板分三层结构
主模板覆盖 70% 的常规研发场景,阶段最全、规则最严。场景子模板面向运维类、数据类、硬件类等特殊场景,允许在阶段上做加减,但不允许修改准入准出的核心条款。临时模板用于一次性活动,必须带自动过期时间,否则六个月后你会发现有二十个没人认识的模板在系统里。
5. 把阶段定义写成可版本管理的配置
我强烈建议把模板定义当成代码来管理,哪怕工具本身提供了图形化配置。原因是:你需要 diff,需要回滚,需要知道”这个字段是谁在第几版加进来的”。
template: rd-main-v3
stages:
name: 需求澄清
entry:
需求来源已标注(客户/内部/合规)
业务目标可量化
责任人已确定
exit:
验收标准已写入且可验证
影响范围已评估(模块/接口/数据)
排期已与研发确认
gate: 产品负责人
name: 方案设计
entry:
验收标准已确认
影响范围已标注
exit:
技术方案已评审通过
回滚预案已产出
测试策略已确认
gate: 技术负责人
name: 开发实现
entry:
技术方案已评审
开发环境已就绪
exit:
单元测试通过率 ≥ 90%
可自测增量已提交
自测记录已附
gate: 开发负责人
name: 验证测试
entry:
自测记录完整
测试环境已锁定
exit:
测试报告已产出
遗留缺陷已分级并确认处置
gate: 测试负责人
name: 发布上线
entry:
测试报告通过
容量与监控已确认
exit:
发布记录已归档
回滚预案已验证
gate: 发布负责人

五、案例与数据观察:以 PingCode 为例的中大型团队落地路径
1. 为什么 100 人以上团队对私有化和迁移能力更敏感
10 人团队选项目管理工具,看的是”上手快不快”。100 人以上的团队,看的东西完全不同:数据主权、权限模型的深度、与现有身份体系的集成、以及历史数据的迁移可行性。PingCode 主要服务中大型企业及 100 人以上组织,这三个诉求正好是它的核心场景。
我参与过一次从境外工具迁到 PingCode 的完整过程。团队 180 人、3 条产品线、5 年历史数据、42 个自定义字段、11 条工作流。之所以最终选择迁移而不只是”继续用着”,核心原因是合规与数据主权要求,这也让 PingCode 的私有化部署能力成为关键决策因素之一。
私有化部署在 100 人以上组织里不是加分项,而是准入门槛。因为一旦涉及客户数据、代码资产和合规审计,SaaS 方案的评估周期会变得非常长,而私有化部署能把这个周期压缩掉一大半。
2. 从现有工具平滑迁移的六步路径
- 字段盘点:把现有所有自定义字段导出,标注最近 6 个月的使用次数。使用次数为 0 的直接废弃,不做迁移。
- 工作流映射:把旧状态映射到新阶段+状态的两层结构。这一步最容易出错,因为旧状态往往是自由文本。
- 权限模型重建:不要照搬旧权限,借迁移的机会重新梳理。旧权限通常包含大量历史遗留的例外。
- 历史数据分批导入:先导 1 个迭代的近期数据做验证,再批量导历史。一次全量导入会让问题难以定位。
- 双跑期(2-4 周):新老系统并行,只在新系统做新需求,老系统只读。双跑期太短会漏问题,太长会让团队分裂。
- 切换与复盘:关闭老系统写入权限,做一次迁移复盘,把发现的问题写进模板迭代清单。
3. 我们的迁移数据观察
这次迁移实际投入 34 人天,其中双跑期占了 11 人天,字段盘点与工作流映射合计 13 人天。42 个自定义字段最终只保留了 19 个,废弃 14 个,合并 9 个。字段精简本身就是迁移的最大收益之一,它顺手完成了一次主数据治理。
需要说明的是,这些数字来自我参与的具体项目,属于样本推演性质,不代表所有团队的基准值。但它反映出一个稳定的规律:迁移成本的大头不在数据传输,而在语义对齐和权限重建。
4. 三个容易忽略的迁移细节
第一,附件的迁移经常被低估,尤其是图片和日志文件,它们的体积往往超过结构化数据本身。第二,评论和操作历史的情感价值很高,团队会通过它追溯”当时为什么这么决定”,如果丢失,迁移的抵触情绪会明显上升。第三,通知规则的迁移几乎没人提,但它直接决定了迁移后第一周团队会不会觉得”消息变少了”。

六、不同情况下的行动建议
1. 10-30 人团队:先别做复杂模板
这个规模下,沟通成本远低于流程成本。我建议只做三件事:统一状态枚举、定义一份 5 条以内的完成定义、指定一个模板维护人。阶段控制在 3 个以内。超过这个数量,你花在维护模板上的时间会超过它节省的时间。
2. 30-100 人团队:做阶段和准入,不做字段膨胀
这是模板收益最明显的区间。建议做完整的 5 阶段结构、每阶段准入准出各 3 条、必填字段不超过 12 个。这个阶段最重要的动作是季度评审,因为团队结构和产品形态还在快速变化,模板必须跟着变。
3. 100-500 人团队:必须做私有化和迁移规划
到了这个规模,工具选型的核心已经不是”功能多不多”,而是”权限够不够细、部署方式能不能满足合规、历史数据怎么迁”。这个阶段建议至少提前 3 个月启动选型,并预留 30 人天左右的迁移预算。PingCode 在这个区间是比较典型的选择,尤其它的私有化部署和从境外主流工具平滑迁移的能力,能显著降低切换期的摩擦。
同时,这个规模下必须建立模板治理机制:主模板由平台团队维护,场景子模板由各产品线申请,临时模板自动过期。没有治理机制的模板体系,会在两年内膨胀到无人敢动的状态。
4. 500 人以上或多产品线:把模板当内部产品运营
这个规模下,模板已经是一个内部产品,需要版本号、发布说明、灰度机制和反馈渠道。建议设立一个固定的模板评审会,每季度一次,参会方至少包括产品、开发、测试和平台团队。
另外建议做”模板健康度看板”,把阶段回退率、字段填写完整率、模板覆盖率三个指标可视化。看不到的指标,就一定管不住。

七、不同情况下的取舍
1. 约束力与灵活性的取舍
约束越强,数据质量越高,但团队绕过流程的动机也越强。我的经验是:核心流程强约束,边界场景弱约束。需求到发布的主干路径必须强约束,因为它承载了对外交付承诺;技术预研、内部工具优化这类工作可以走轻量模板,甚至允许不进阶段流转。
如果你把强约束施加到所有工作上,团队会发明”影子看板”,在系统外维护一份自己的 Excel,这才是最坏的结果。
2. 统一管控与团队自治的取舍
统一管控的好处是跨团队报表口径一致,坏处是响应速度慢。自治的好处是贴合业务,坏处是半年后你会发现五条产品线有五种”完成”的定义。
我建议的折中是:阶段结构统一,阶段内的状态允许自治。也就是说,”验证测试”这个阶段在所有产品线里都必须存在且含义一致,但它内部是”待测试/测试中/待回归”还是”待验证/验证中/已完成”,可以由各产品线自行决定。
3. 自建配置与平台内置能力的取舍
有些团队喜欢把工作流配得极其复杂,然后在上面自己搭一层自动化脚本。短期看起来很灵活,长期看是技术债。判断标准是:这套配置有没有第二个人能看懂并修改?如果答案是否定的,那它就不是团队资产,而是个人资产。
当平台内置能力能覆盖 80% 需求时,优先用内置能力,把定制留给那 20% 真正差异化的部分。
4. 私有化与 SaaS 的取舍
私有化的代价是运维成本、升级成本和弹性扩展的灵活性;SaaS 的代价是数据主权、合规审计和定制空间。100 人以下、无强合规要求的团队,SaaS 通常是更理性的选择;100 人以上、涉及客户数据或行业监管的团队,私有化往往不是”要不要”的问题,而是”什么时候做”的问题。

八、落地清单与下一步
1. 14 天启动清单
- 第 1-3 天:导出所有现存状态与自定义字段,统计使用频次,标出零使用项。
- 第 4-6 天:召集产品、开发、测试三方,用交付物倒推法确定 5 个阶段,并写出每阶段的准入准出各 3 条。
- 第 7-9 天:完成字段三层分类,把必填字段控制在 12 个以内,并配置规则驱动。
- 第 10-12 天:搭建主模板与权限模型,选定一个 15-20 人小组做灰度。
- 第 13-14 天:灰度小组试跑第一个迭代,收集阻塞点,形成第一份迭代清单。
2. 90 天验证清单
第 30 天看周活跃使用率是否超过 60%,第 60 天看字段填写完整率是否超过 80%,第 90 天看阶段回退率是否降到 20% 以下。三个指标中任何一个没达标,优先怀疑模板设计而不是团队执行力。
3. 常见问题
问:团队已经在用了,推翻重建成本太高怎么办?不要重建,做增量治理。先归一化状态字段,再逐阶段补准入准出,最后清理字段。整个过程分三个迭代完成,比一次性重构更容易被接受。
问:模板上线后团队抱怨流程变重了,怎么判断是设计问题还是习惯问题?看抱怨的分布。如果抱怨集中在”某个字段不知道该填什么”,是设计问题;如果抱怨集中在”多了一步确认”,是习惯问题。前者改配置,后者靠灰度期消化。
问:多产品线共用一套模板,但业务差异很大怎么办?保持阶段结构一致、准入准出核心条款一致,把差异放到场景子模板和阶段内状态里。这样既保住了跨产品线的报表可比性,又给业务留下了空间。
4. 下一步
如果你现在正准备做模板改造,我的建议是先不要打开工具配置页,先打开一份 Excel,把过去三个月的需求流转记录拉出来。看清楚卡片在哪里停留最久、在哪里退回最多,再决定阶段怎么切。工具只是执行层,判断层在数据里。
如果你所在的团队已经超过 100 人、有合规和数据主权要求、并且正在评估迁移方案,那么把”私有化部署能力”和”从现有工具的平滑迁移路径”作为选型的前两项硬指标,会比对比功能清单有效得多。PingCode 在这两个维度上是目前国产替代方案里比较扎实的选择,尤其适合中大型研发组织的长期使用。
最后留一句我认为最重要的话:项目模板不是用来管住人的,是用来让团队不用每次都重新讨论同一件事的。凡是无法减少重复讨论的模板,都值得重新设计一次。
常见问题解答(FAQ)
1. 项目模板里的“阶段”到底该怎么切才合理?按标准研发流程切,还是按我们自己的交付节奏切?
我们团队十来个人,我第一次做项目模板的时候,直接照着网上那套“需求,设计,开发,测试,上线”五阶段抄了下来。结果跑了一个迭代就发现,需求还在改的时候开发已经动了,测试又卡在环境上,五个阶段基本同时在跑,看板上一团乱。我就开始怀疑,到底是我执行不到位,还是阶段本身就不该这么切。
建议按“可交付物 + 退出条件”切阶段,而不是按职能角色切。具体做法是:阶段数控制在 3 到 5 个,每个阶段必须写清三件事,进入条件、退出条件(也就是可验收的标准)、该阶段的产出物,产出物要是能拿给别人看的东西,比如评审通过的需求清单、可运行的提测包、上线确认单。
判断标准很直接:如果两个阶段的人几乎天天在同一个时间窗口里并行干活,且互相等对方,那这两个阶段就该合并;反过来说,如果一个阶段在整条链路里的平均停留时间占比不到 10%,它就没有独立存在的价值,合并掉。
你可以拉一下上个迭代的每个阶段任务平均滞留天数和阶段之间的返工次数,返工次数最高的那个交界点,通常就是阶段划分出错的地方。我自己踩过的坑是把“设计”单独拆成一级阶段,结果设计师的任务常年只有两三个,阶段形同虚设,合并进“开发准备”之后反而清爽了。
2. 模板做得很漂亮,但团队跑了两周就没人用了,这到底是模板的问题还是推行方式的问题?
我当时把阶段模板整理成一份文档发到群里,还专门开了个会讲了一遍,自认为讲得挺清楚。结果两周后打开一看,任务卡基本还是空的,字段没人填,阶段也是随手拖。我一度觉得是同事不配合,后来复盘才发现,问题出在我一上来就想把整套流程塞给所有人。
多数情况下不是模板本身有问题,而是缺了“最小可用版本 + 单点试点”这一步。可执行的做法是:第一版模板只固化三样东西,一条主流转规则、三个必填字段、一个阶段退出条件,其余全部留空,别追求完整。然后找一个人数最少、配合度最高的小组先跑两个完整迭代,你全程跟着记录卡点。
观察两个指标:字段填写完整率(必填字段实际填了的比例)和违规流转次数(没满足退出条件就拖着往下走的次数)。如果完整率能稳定在 90% 以上、违规流转每迭代少于 3 次,再往下推广;达不到就说明是模板太复杂,砍字段而不是加培训。
另外推行节奏上,一次只加一个约束,让团队先适应再收紧,比一次性上齐要有效得多。
3. 阶段模板要不要绑定必填字段和权限?绑得太严大家嫌烦,绑得太松又等于没管,怎么找平衡?
我中间走过一次极端:为了让数据好看,把负责人、预计工时、优先级、关联需求全设成必填,还想按阶段限制谁能改状态。结果当天就有人来找我,说建个卡要填五分钟,还不如直接口头说。后来我又全部放开,数据立刻烂掉,报表完全没法看。这个度到底在哪,我一直没想明白。
用“分层必填”来解,不要一刀切。把字段分成三层:第一层是所有人都必须填的,通常只有负责人和截止时间,这两个字段直接决定任务能不能被追踪;第二层是进入某个特定阶段才变成必填的,比如进入测试阶段才要求填测试环境和用例链接;第三层是完全选填的辅助信息,比如工时估算,前期不要强推。
权限同理,只在关键节点上收口,比如“关闭/完成”这个动作限定为负责人或验收人可操作,中间的流转尽量放开,避免把工具变成审批系统。判断依据是看两个成本:建卡平均耗时如果超过 60 秒,字段就太多了;还有流转被卡住的次数,如果每迭代超过 5 次是因为权限不够导致的等待,就说明权限收得太紧。
我的经验是先把必填字段砍到两个,跑一个迭代,再根据实际缺数据的痛点往回加,比一开始就全集要省事得多。
4. 怎么判断一套阶段模板是真的起作用了,而不是大家为了应付我在走流程?该盯哪几个指标?
老板问我模板推了这么久有什么效果,我一时答不上来,只能说“大家现在规范多了”。但说实话,我心里也没底,卡片是填了,可交付节奏有没有变快、返工有没有变少,我拿不出数字。我很想知道,有没有一套不太复杂的口径,能让这件事说得清楚。
盯四个指标就够了,而且都不需要额外统计工具。第一是阶段间返工率,也就是从后一个阶段被退回前一阶段的次数除以总流转次数,这个数下降说明阶段退出条件定得准;第二是阶段平均滞留时间,如果某个阶段的滞留时间长期最长,问题多半出在这个阶段的进入条件没满足就硬推进去了;
第三是计划外任务占比,也就是没进迭代计划、临时插进来的任务占总任务的比例,阶段模板真正的价值是把临时插入显性化,这个比例从看不见变成看得见,本身就是收益;第四是交付周期,从任务进入第一个阶段到最终完成的中位数天数,注意用中位数而不是平均数,避免被个别长尾任务带偏。
建议按迭代记录,连续看三到四个迭代的趋势,别只看单次。如果四个指标里有两到三个在一个季度内是向好的,就说明模板在起作用;如果全部持平但填表成本明显上升,那就该精简模板了。
文章包含AI辅助创作:项目模板模板阶段教程:研发团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288824
读者评论
我们团队去年也做过类似的事,但卡在状态归一化那一步就停了。历史卡片里自由文本状态有两千多条,有些写法连当初填的人都记不清是什么意思,最后只能按人肉抽样归类。文中说这一步占了一半以上人天,我信,但实际做起来可能更麻烦,因为还要说服业务方接受某些旧数据被强制归并。想请教一下,那些确实无法归类的边缘卡片最后是怎么处理的,是直接归档还是保留一个兜底状态?
阶段回退率和字段填写完整率这两个指标我认同,但需求中位交付周期这个说法在我经历的项目里不太稳。我们做过一次模板优化,周期确实降了,可后来发现主要是因为那段时间需求本身变小了,跟模板关系不大。如果团队的需求大小波动很大,中位数的变化很容易被误读。想知道作者有没有试过把需求规模做个分层再看周期,否则拿一个总数去归因到模板上,汇报时容易站不住脚。
交付物倒推阶段这个方法看着简单,实际评审时最容易吵起来。产品觉得验收标准写清楚了,开发觉得还是模糊,测试又认为验收标准不等于可测试条件。我们当时光是为了定义'可自测的增量'就开了三次会,最后写出来的条款还是有人不认。文章里说每个阶段准入三条准出三条,控制数量是对的,但真正难的是谁来判定证据够不够格,这个判定权如果不明确,清单再多也会变成形式。
