去年年底复盘时,我把团队近两年经手的 87 个项目拉了一张表,想验证一个我原本很有把握的判断:”项目模板做得越完整,项目应该跑得越顺”。结果打脸了。模板字段数排在前 20% 的项目,平均延期天数比字段数最少的 20% 多出 6.3 天。真正和准时交付强相关的,不是模板覆盖了多少流程,而是项目启动后 14 天内模板被改动了多少。

这批数据来自我们自己的项目库(统计窗口 2023.01-2024.12,共 87 个项目,覆盖硬件研发、SaaS 产品迭代、内部平台建设三类业务)。样本量不大,但足够推翻我此前的一个执念,我一直以为项目模板的使命是”把规范写下来”。后来我才想明白,模板真正在做的事,是把产品经理每次都要重复做的决策,提前压缩成一次选择。压缩得越干净,模板越有用;压缩得越臃肿,模板就变成了新的负担。

这篇文章我想把过去三年踩过的坑、量化的口径、以及一套可以直接抄的模板结构完整写出来。它不讨论”什么是好的项目管理”,只讨论一件更具体的事:怎么判断你们团队的项目模板到底有没有在起作用,以及用哪几个关键指标去衡量它。

一、先给结论:模板的价值不在”全”,而在”压缩决策次数”

如果只看一句话,我的结论是:项目模板是一种”决策压缩器”,不是”文档搬运工”。它的好坏不能用”覆盖了几个阶段、多少条规范”来衡量,只能用”产品经理为一个新项目做启动决策时,少花了多少时间、少犯了多少错”来衡量。

1. 我用三个关键指标来判断一个模板体系是否健康

经过多轮迭代,我最终把评估口径收敛到三个指标上。它们互相制衡,缺一个都会让判断失真。

第一个是模板激活率。定义很简单:统计周期内,新建项目时主动选择模板的比例。注意是”主动选择”,不是”被管理员强制套用”。如果激活率低于 50%,说明模板要么太重、要么不贴合真实业务,PM 会用脚投票,直接新建空白项目。

第二个是模板偏移率。这是我认为最重要、但绝大多数团队从来不测的指标。定义是:项目启动后 14 天内,实际使用的字段、阶段、角色相对模板原始定义的偏离比例。计算口径我后面会给出公式。偏移率高,说明模板和真实工作流之间有裂缝。

第三个是复用衰减曲线。统计同一个模板在第 1 次、第 3 次、第 6 次、第 10 次被使用时,PM 需要手动修改的字段数量。一条健康的曲线应该是快速收敛并稳定在低位,而不是持续爬升。

项目模板流程与规范:产品经理项目模板最佳实践关键指标

2. 为什么”模板越全,延期越狠”

原因不复杂。模板的每一行字段,都是一次微型决策。PM 新建项目时,看到”是否需要输出信息安全评估报告”这种字段,通常不会立刻回答”需要”或”不需要”,而是要先去问、去查、去确认。一个字段多消耗 40 秒,60 个字段就是 40 分钟。

更麻烦的是心理成本。当模板长到需要滚动三屏才能看完,PM 的典型反应是”先随便填完,后面再改”。于是模板在第一天就被填成了形式主义产物,到第二周又全部推翻重来。这才是”越全越慢”的真实机制:模板没有降低决策量,只是把决策推迟到了更混乱的时间点。

反过来,字段数少于 11 的模板延期反而上升,原因也很清楚,缺关键节点。比如没有”验收标准”字段的项目,往往在交付前一周才发现双方对”做完”的定义不一致,返工成本远高于启动时多填一行。

3. 一条可以直接用的判断标准

我后来总结出一条粗糙但好用的判断标准:如果一个新的产品经理,不看任何说明文档,能在 8 分钟内把一个项目建完并且不需要问别人,这个模板的复杂度就是合适的。超过 8 分钟,就该删字段了;少于 3 分钟,就该检查是不是漏了关键节点。

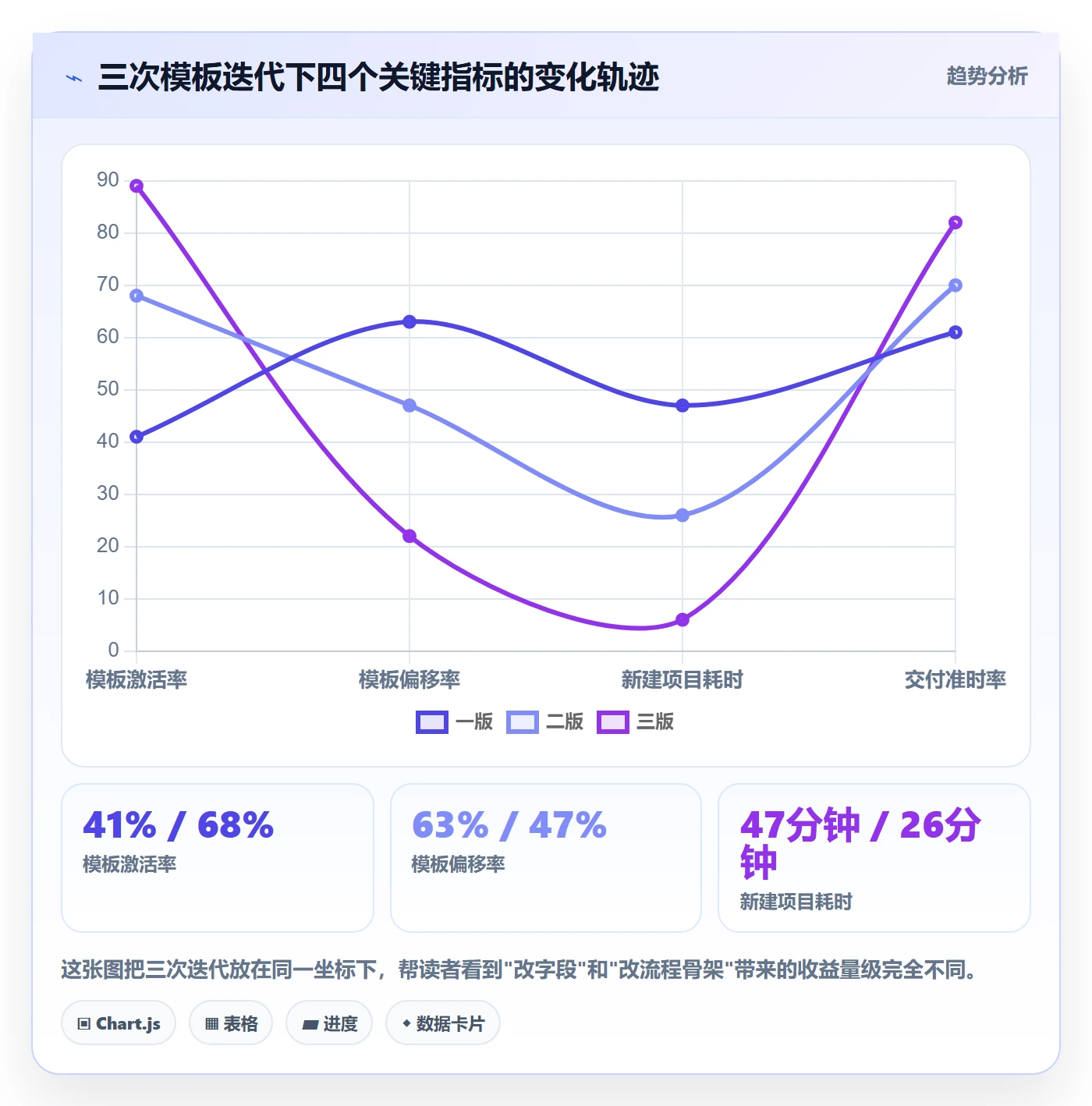

二、背景与真实场景:我的项目模板三次迭代

抽象结论讲完了,讲点具体的。我把 2022 年到 2024 年的模板演进分成了三个阶段,每一阶段都有一个明确的失败点。

1. 第一次迭代:把 Word 规范搬进系统(失败)

最开始我做的事情很典型:把团队原来那份 23 页的《产品研发流程规范》拆成字段,一条一条放进项目管理系统的项目模板里。最后沉淀下来 74 个字段、11 个阶段、6 类角色。

上线两个月后,我统计了一下:模板激活率 41%,模板偏移率 63%。也就是说,超过一半的人根本不用这个模板,用了的人也有三分之二在两周内把它改得面目全非。更糟的是,我收到最多的反馈是”太重了,建个项目要填半小时”。

当时我的第一反应是”执行力不够”。现在回头看,这是典型的归因错误,问题不在人,在于我混淆了两件事:规范是给人读的,模板是给人用的。规范可以写”原则上应评估安全风险”,模板不能。

2. 第二次迭代:按项目类型切分模板(部分成功)

第二次我做了拆分:把一套大模板拆成三套,需求迭代型、平台建设型、紧急修复型。字段数分别降到 28、34、12。激活率确实上去了,涨到 68%。

但偏移率只降到了 47%,没有质变。我找了 6 个 PM 做一对一复盘,发现了一个更深的问题:他们不是在改字段,而是在改阶段之间的流转关系。比如模板规定”需求评审通过后才能进入开发”,但实际业务里经常是”先让开发评估工期,再补评审记录”。

这说明我第二次迭代改的还是”表面参数”,没动”流程骨架”。模板的字段对了,但顺序错了,PM 只能绕开。

3. 第三次迭代:把模板变成”可执行约束”(成功)

第三次我换了个思路。我不再问”这个项目要填哪些字段”,而是问”这个项目在哪几个节点上必须停下来做一个判断”。然后把这几处判断做成模板里的硬性门禁,其余部分全部放开,允许自由增删。

结果:字段数降到 19(需求迭代型),激活率 89%,偏移率 22%,新建项目平均耗时从 47 分钟降到 6 分钟。更关键的是,需求评审返工率从 34% 降到 12%,交付准时率从 61% 升到 82%。

项目模板流程与规范:产品经理项目模板最佳实践关键指标

三、拆解四个常见误区

这几年我见过不少团队做模板,也帮几家公司做过模板体系梳理。踩的坑高度相似,主要集中在这四个误区上。

1. 误区一:把模板当成规范文档的载体

这是最常见的错误,我自己也犯过。表现是模板里塞进大量”说明性字段”,比如”风险评估说明””技术方案描述””项目背景介绍”,一填就是几百字。

判断一段内容该不该进模板,我的标准是:它会不会影响下一个环节的人做决定。如果不会,它就不该是必填字段。项目背景写得再漂亮,也不影响开发先做哪个接口,那它就属于文档,不属于模板。

更实际的做法是:模板只保留”能触发动作”的字段。比如”是否需要法务审核”会触发一条审批流,”验收标准”会决定测试用例怎么写。这类字段哪怕只有 5 个,价值也远高于 50 个描述性字段。

2. 误区二:用一套模板覆盖所有项目类型

我见过一家 300 人的公司,全公司只有一套项目模板,从 2 周的小迭代到 18 个月的平台重构都用它。结果是:小项目被拖慢,大项目被简化,两边都不满意。

但要提醒的是,拆模板不是拆得越多越好。我见过拆成 11 套的团队,最后 PM 站在模板选择页面前不知道怎么选,反而回到了空白新建。我的经验是:模板数量控制在 3-5 套,且每套之间必须有明确的”选择依据”字段来区分,比如预估周期、是否涉及外部依赖、是否涉及合规。

3. 误区三:只统计”模板创建数”,不统计”偏移率”

很多团队的管理面板上只有”模板使用次数”这一个数字。这个数字几乎没有诊断价值,它只能告诉你有人在点,不能告诉你点了之后有没有用。

真正有诊断价值的是偏移率。我们内部的公式是这样的:

模板偏移率 = (被删除字段数 + 被新增字段数 + 被调整顺序的阶段数)
/ (模板原始字段数 + 模板原始阶段数) × 100%

统计窗口:项目创建后 14 天内

排除项:仅修改字段值(如更新负责人姓名)不计入偏移

样本要求:同一模板至少被 5 个项目使用,否则不单独统计

这个口径有个好处:它逼着你去追问”为什么被改”。我们第一次跑出 63% 的偏移率时,排名前三的改动是,删掉”需求文档链接”字段(因为大家都在别处维护)、新增”上游依赖方”字段(因为模板漏了)、把”测试”阶段提前到”开发”之前(因为流程顺序反了)。每一条都指向一个真实的流程缺陷。

4. 误区四:模板一旦定稿就冻结

还有一种相反的极端:模板上线后半年不动,理由是”要保持一致性”。这在业务稳定的团队里没问题,但产品团队的业务本身就在变。

我的做法是给模板设一个”季度体检”机制:每季度跑一次偏移率,如果某个字段连续两个季度的偏移率超过 60%,直接删除;如果某个新增字段在三个以上项目里被反复手动添加,直接提升为模板字段。这条规则很朴素,但它让模板具备了自我进化能力。

项目模板流程与规范:产品经理项目模板最佳实践关键指标

四、专业判断逻辑:好模板的五个判据与量化口径

讲完误区,讲判断。我把”好模板”拆成五个可量化的判据,每个判据都配了口径和建议阈值。这些阈值来自我们自己的数据,也参考了几家 200 人以上研发团队的实践。

1. 判据一:首建时间(Time to First Build)

定义:一个从未用过该模板的 PM,从点击”新建项目”到项目可进入第一个执行环节所花费的时间。建议阈值:≤8 分钟。

注意这里的关键词是”从未用过”。很多团队测的是熟练 PM 的建项时间,那没有意义。模板的复杂度应该由最不熟悉它的人来检验。我们内部的做法是每季度让一位新入职 PM 做一次盲测,记录耗时和卡点位置。

2. 判据二:偏移率(详见上一节公式)

建议阈值:≤25% 为健康,25%-40% 需要优化,>40% 应推倒重做。

这里有个容易忽略的细节:偏移率不是越低越好。如果偏移率长期低于 10%,通常说明 PM 根本没在认真用模板,只是懒得改。健康的偏移率应该稳定在 15%-25%,代表”骨架对、细节灵活”。

3. 判据三:复用衰减曲线

定义:同一个模板第 N 次被使用时,PM 手动修改的字段数。我用它来判断模板是”越用越顺”还是”越用越烦”。

健康的曲线形态是:第 1 次使用修改 8-12 个字段,第 3 次降到 4-6 个,第 6 次稳定在 2-3 个,第 10 次以后基本不动。如果第 10 次的修改数仍然和第 3 次持平,说明模板存在结构性缺陷,不是熟练度问题。

4. 判据四:维护成本比

这是个容易被忽略的成本指标。定义:每季度用于更新、讨论、培训模板的总人时 ÷ 该季度通过模板启动的项目数。建议阈值:≤1.5 人时/项目。

我见过一个团队,每季度花 40 人时维护模板,当季只启动了 12 个项目,维护成本比高达 3.3 人时/项目。这种情况下,模板带来的收益大概率覆盖不了它的维护成本。

5. 判据五:关联结果指标

前四个判据都是过程指标,第五个必须落到结果上。我会固定看三个:需求评审返工率、交付准时率、上线后 30 天内 P0/P1 缺陷数。

判断逻辑很简单:如果前四个判据都在改善,但结果指标没动,说明模板优化解决的不是真问题,只是在优化”表观体验”。这时候要回到业务流程本身去找瓶颈。

项目模板流程与规范:产品经理项目模板最佳实践关键指标

五、案例与数据观察:一家 400 人研发企业的模板体系重建

前面讲的都是我们自己的经验。这一节换个规模更大的样本,讲一家我从 2023 年下半年开始参与咨询的客户,他们的经历对 100 人以上组织更有参考价值。

1. 迁移前的模板现状

这家公司做的是软硬件一体的智能设备,研发团队约 400 人,分布在 5 条产品线。他们原本用的是 Jira,模板体系是多年累积下来的:全局共 17 套项目模板,字段数从 22 到 96 不等,其中 3 套模板已经两年没人用过。

他们来找我的问题很具体:”为什么我们的项目计划在系统里看着很整齐,但每次跨部门对齐都要重新拉一次 Excel?”我介入后做的第一件事就是跑偏移率。结果是:17 套模板平均偏移率 58%,最高的那一套达到 81%。

更关键的是,他们内部有大量流程在系统外运行。硬件团队用飞书表格管物料,软件团队用自己的看板管需求,两边在系统里的项目记录只是”汇报用的壳”。

2. 我们做的四件事

整个重建过程持续了 11 周。核心动作只有四个,但每一个都动了骨头。

第一步:按”项目耦合度”而不是”部门”重切模板。原来的 17 套是按部门划分的(硬件模板、软件模板、结构模板……),但实际项目的形态是按耦合方式划分的:纯软件迭代、软硬联动、平台底座建设。我们最终收敛成 4 套模板。

第二步:把 96 字段的模板砍到 21 字段。砍掉的主要是三类:重复描述性字段、可由系统自动带出的字段(如负责人、所属产品线)、半年内偏移率超过 70% 的字段。

第三步:把关键门禁做成硬性流转条件。他们在硬件项目上有一个长期的痛点,物料齐套确认经常被跳过,导致试产阶段返工。我们把”物料齐套率 ≥95%”设成了进入试产阶段的强制条件,由系统自动校验,不用人盯。

第四步:迁移到 PingCode。这一步是整个项目的技术底座。选择它的原因有三个:

  • 支持私有化部署。他们有硬件图纸和供应链数据,不能出内网,这一点直接排除了大部分 SaaS 方案。
  • 支持从 Jira 平滑迁移。400 人团队、5 条产品线、累计 6 万多条历史工作项,迁移过程中字段映射、状态映射、附件和历史评论都保留了下来,业务没有中断。
  • 模板与流程可配置到字段级。我们需要把”物料齐套率”这种自定义字段做成流转条件,市面上很多工具只能做到状态级门禁,做不到字段级。

顺带说一句,这家公司评估过另一款国产项目管理工具和一款国外 SaaS 项目管理平台,最终因为私有化部署能力和字段级流程配置这两点选择了 PingCode。对于 100 人以上、有数据合规要求的中大型组织,这两点往往是分水岭。

3. 一套可以直接抄的模板结构

这套 21 字段的模板结构我脱敏后贴在这里。它不是标准答案,但你可以直接拿去当起点改。

# 软硬联动型项目模板 v3.2(21 字段)
project:

—- 决策压缩区(5 个字段,全部必填,决定流程走向)—-

project_type: enum[纯软件迭代, 软硬联动, 平台底座] # 决定后续阶段模板

estimated_duration: enum[6月] # 决定门禁密度

external_dependency: bool # true 时自动挂合规审批

compliance_required: bool # true 时自动挂信息安全评估

target_release_window: date # 决定里程碑自动生成规则

—- 结果定义区(4 个字段,全部必填)—-

acceptance_criteria: text # 验收标准,缺失则无法进入验收阶段

success_metrics: text # 上线后用什么指标判断做对了

rollback_plan: text # 回滚方案,硬件项目强制必填

owner_product: user # 产品负责人(唯一责任人,不设副职)

—- 依赖与风险区(3 个字段)—-

upstream_deps: list[project] # 上游依赖项目,用于自动生成阻塞预警

key_risks: list[text] # 最多 3 条,超过 3 条说明项目该拆

material_readiness_gate: number # 物料齐套率阈值,默认 95%

—- 协作区(4 个字段,选填)—-

stakeholders: list[user]

weekly_sync_time: datetime

doc_links: list[url]

tags: list[string]

—- 系统自动带出(5 个字段,不可编辑)—-

product_line: auto

created_by: auto

created_at: auto

current_stage: auto

drift_score: auto # 系统自动计算的偏移率

—- 硬性门禁(3 处,不可跳过)—-

gates:

gate_1: 进入开发阶段前,acceptance_criteria 必须非空

gate_2: 进入试产阶段前,material_readiness_gate >= 95

gate_3: 进入验收阶段前,success_metrics 必须非空

这份结构里我想强调两点。第一,”系统自动带出”的 5 个字段里有 drift_score,也就是偏移率。让 PM 自己看到自己的项目偏离了模板多少,比管理员事后统计有效得多,这是把指标做成了产品功能。

第二,只有 3 处硬性门禁。门禁太多等于没有门禁,因为 PM 会想办法绕。三处刚好覆盖”开始做、开始造、开始验收”三个最容易出错的节点。

4. 迁移后 6 个月的数据

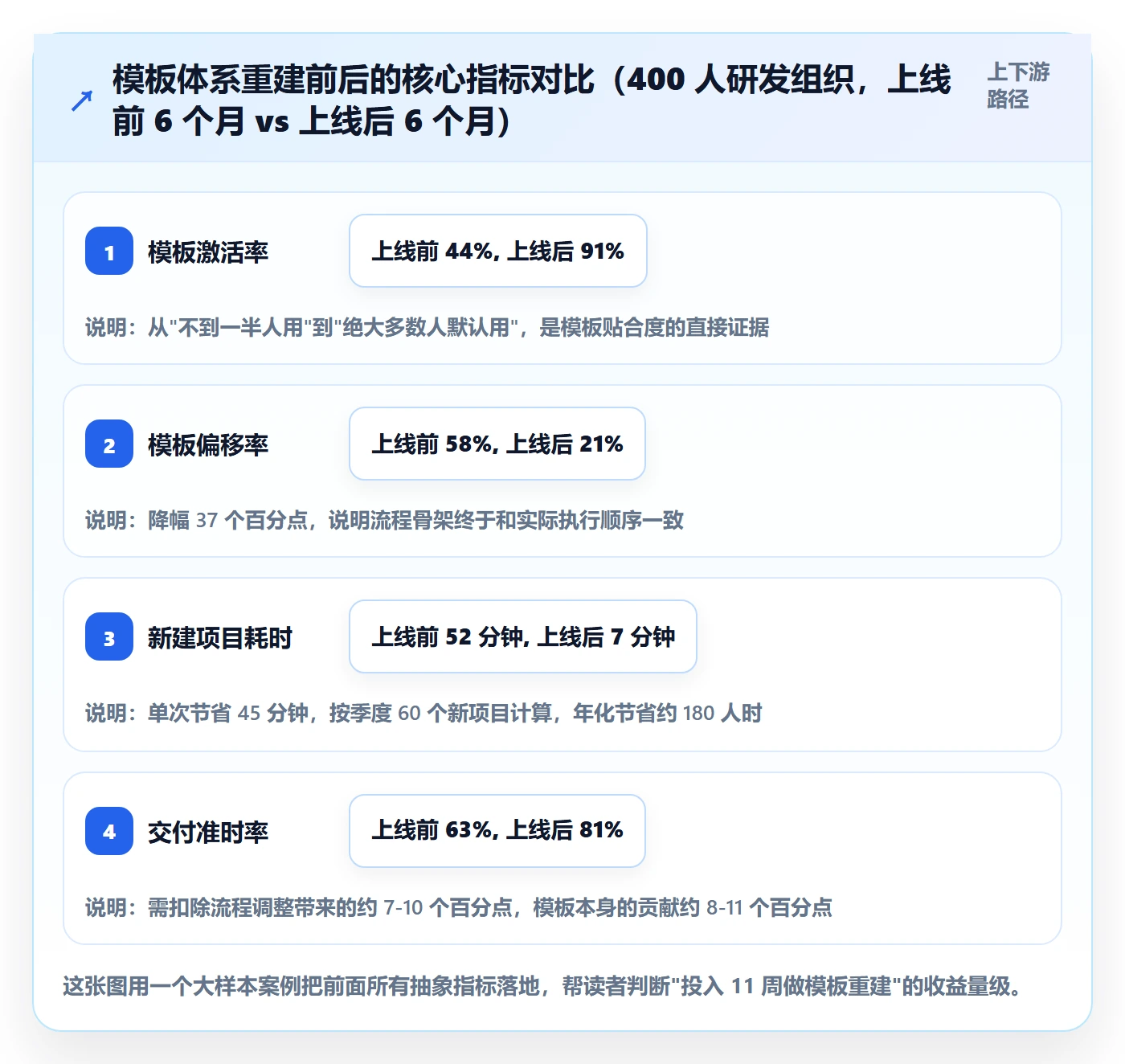

项目在 2024 年 3 月完成迁移上线。我跟踪了上线后 6 个月的数据,对比上线前 6 个月的基线。

指标 上线前(2023.09-2024.02) 上线后(2024.03-2024.08) 变化
项目模板数量 17 套 4 套 -76%
模板平均字段数 61 个 21 个 -66%
模板激活率 44% 91% +47pt
模板偏移率(14 天口径) 58% 21% -37pt
新建项目平均耗时 52 分钟 7 分钟 -87%
跨部门对齐所需线下 Excel 数量 月均 23 份 月均 6 份 -74%
硬件试产返工次数 季度均 5.2 次 季度均 1.6 次 -69%
交付准时率 63% 81% +18pt

我想特别说明一下”跨部门对齐所需线下 Excel 数量”这一项。这个指标不在任何标准方法论里,是我自己加的。逻辑是:如果模板真的贴合业务,信息就应该在系统里闭环,不需要再导出去对齐。线下 Excel 的数量,是模板是否被真实使用的最诚实的证据。

另外要注意,交付准时率从 63% 到 81% 这 18 个百分点,不能全部归因于模板优化。同期他们还做了需求评审流程的调整。我在给他们的复盘报告里明确写了:模板贡献大约在 8-11 个百分点,其余来自流程本身。做归因时留有余地,比把功劳全揽在自己身上更有说服力。

项目模板流程与规范:产品经理项目模板最佳实践关键指标

项目模板流程与规范:产品经理项目模板最佳实践关键指标

六、不同情况下的行动建议

前面讲的是原理和案例,这一节给具体动作。我按团队规模和业务特征分成四类,每类的动作优先级完全不同。不要拿大团队的做法去套小团队,那是最常见的浪费。

1. 20 人以下团队:先别做模板体系,只做一个”启动清单”

20 人以下的团队,沟通成本天然很低,多数事情喊一嗓子就解决了。这个阶段做精细模板,收益极低。

我的建议是:只维护一份 8-10 项的”项目启动清单”,用最简单的工具承载即可。清单里只放会触发动作的项,比如”验收标准谁定””上线时间谁定””回滚方案有没有”。

这个阶段的判断标准是:如果团队里超过一半的人觉得清单是负担,那它就是负担,砍掉一半。

2. 20-100 人团队:建立 3 套模板 + 季度体检机制

这个规模是模板开始产生正收益的临界点。核心动作是两个:

  1. 按项目形态切 3 套模板(小迭代、标准交付、平台建设),每套字段数控制在 12-29 之间,这个区间是我们样本里延期最少的一段。
  2. 每季度跑一次偏移率,按 60% 阈值做增删。这一步不需要复杂工具,导出一份字段使用统计就能做。

记住一点:这个阶段不要追求”全公司统一模板”。统一带来的管理便利,往往小于它造成的适配摩擦。

3. 100 人以上 / 多产品线组织:模板要做成”平台能力”而非”管理文档”

到了这个规模,模板不再是一份可以贴在 Wiki 上的文档,而是一套需要技术承载的能力。核心动作有三条:

第一,把偏移率做成系统里的可见指标。让每个 PM 在项目主页上都能看到自己项目的 drift score,而不是只有管理员在后台看汇总。这会把”遵守模板”从管理要求变成自我反馈。

第二,把关键门禁做成字段级流转条件,而不是审批流。审批流依赖人点按钮,字段级门禁不依赖人,数据不达标就过不去。这两者的执行率差异,在我们观察的团队里能达到 40 个百分点以上。

第三,选择支持私有化部署和字段级流程配置的项目管理平台。对于 100 人以上、有数据合规要求的中大型组织,这两点几乎是硬门槛。像 PingCode 这类支持私有化部署、支持从 Jira 平滑迁移的平台,能让整个迁移过程不中断业务,同时保留历史数据资产,是国产替代场景下比较务实的选择。

4. 强合规行业(医疗、金融、汽车电子):模板即审计证据

这类行业有一个特殊约束:模板不仅要好用,还要能作为审计证据留存。这意味着模板字段的修改历史必须可追溯,谁在什么时间改了哪个字段,都要有记录。

我的建议是:这类组织不要用偏移率来优化模板,而要用”变更留痕完整度”来考核。偏移率在这里不是问题,未记录的偏移才是问题。动作上,把所有字段变更设置为强制填写变更原因,并定期抽查 5% 的变更记录。

项目模板流程与规范:产品经理项目模板最佳实践关键指标

七、不同情况下的取舍

最后讲取舍。模板体系里没有”全都要”的选项,每一组选择都有代价。我把最常遇到的四组取舍列出来,每组给出我的倾向和适用条件。

1. 粒度 vs 灵活:倾向”少字段 + 硬门禁”

这是最核心的一组取舍。增加字段能提升流程覆盖度,但会抬高启动成本;减少字段能提升灵活性,但会丢失关键节点。

我的倾向很明确:用”少字段 + 硬门禁”替代”多字段 + 软提醒”。原因是这两者的成本结构完全不同。字段的成本是每次建项都要付,是高频成本;门禁的成本只在触发时付,是低频成本。

适用条件:门禁必须真的能拦住人。如果门禁可以被人为跳过(比如可以手动改状态),那这套方案就失效了,只能回到加字段的老办法。

2. 统一 vs 自治:超过 100 人,倾向”统一骨架 + 自治细节”

统一模板的好处是数据可比、汇报简单;坏处是适配摩擦。自治模板的好处是贴合业务;坏处是没法横向对比。

100 人以下,我倾向完全自治,甚至不做统一模板。100 人以上,我倾向”统一骨架 + 自治细节”,具体做法是:阶段划分、门禁条件、结果定义字段三类要素全公司统一;协作类、标签类字段由各产品线自行定义。

这个拆分的关键在于识别哪些是”骨架”。我的判断标准是:如果一条信息需要被跨部门引用,它就是骨架;如果只在团队内部流转,它就是细节。

3. 自建 vs 平台能力:先算清维护成本比再决定

有些团队会用表格或自研系统搭模板体系。这在早期是合理的,因为灵活。但到了 100 人以上,自建的风险会快速上升。

我给客户的判断方法是算维护成本比:把过去一年花在模板维护、字段调整、跨系统同步上的人时加总,除以同期启动的项目数。如果超过 2 人时/项目,就该考虑迁移到具备字段级配置能力的商业平台了。

前面那家 400 人公司迁移到 PingCode 的一个直接动因就是这个数字:迁移前是 3.1 人时/项目,迁移后降到 0.9 人时/项目。当然,这个对比里包含了大量一次性迁移成本的摊销,第一年不能这么简单算,要从第二年才开始看真实差异。

4. 一次性治理 vs 持续运营:必须选后者

这组取舍我没有犹豫。模板体系只能靠持续运营,一次性治理必然失败。我们第一次迭代的模板就是因为”定稿后冻结”而快速失效的。

持续运营的最小可行方案是”季度体检 + 双阈值规则”:连续两季度偏移率超 60% 的字段删除;在三个以上项目中被反复手动新增的字段升格为模板字段。这套规则一年只需要投入大约 12-16 人时,成本极低但效果显著。

项目模板流程与规范:产品经理项目模板最佳实践关键指标

结语:模板是产品,产品经理应该用做产品的方式对待它

回到最开始那个反常识的数据。模板字段数多 20% 的项目平均延期多 6.3 天,这个结果第一次跑出来时我并不相信,后来又验证了一遍才接受。它背后的道理其实很朴素:任何增加启动期摩擦的东西,都会在后期被报复性地绕过。

这篇文章最想让你记住的,不是那五个判据,而是那个被大多数人忽略的指标,模板偏移率。激活率告诉你”有没有人用”,偏移率才告诉你”用了之后有没有用”。我们团队最关键的两次突破,都是靠这个数字找到线索的。

如果你今天就想动手,我建议按这个顺序来,不要贪多:

  1. 今天:挑一套你们最常用的模板,导出最近 10 个使用它的项目,数一下有多少字段被删、被加、被改顺序。这就是你的初始偏移率。
  2. 本周:把偏移率超过 60% 的字段列出来,直接删三个。不要讨论,先删了看反应。
  3. 本月:找出你们最容易出错的节点(返工最多、扯皮最多的地方),把它做成一个字段级门禁,让数据不达标就无法流转。
  4. 本季度:建立双阈值规则和季度体检机制,把模板从”一次性项目”变成”持续运营的产品”。

最后说一句可能会得罪人的话。大部分团队的项目模板问题,不是设计得不好,而是从来没人真正用过它、量过它、改过它。模板不是挂在 Wiki 上给人看的规范,它是产品经理每天要打开、要填、要绕过去的东西。既然是这样,就该像做产品一样做它,有指标、有迭代、有取舍、有一个明确的负责人。

常见问题解答(FAQ)

1. 产品经理做项目模板,最小可用版本到底该包含哪些内容?

我第一次搭模板的时候,恨不得把能想到的字段全塞进去,结果同事填到一半就放弃了。后来换了一个交付节奏很快的团队,我又不知道该砍掉哪些字段。所以到底哪些内容是必须有的,哪些是可以先不要的?

用三层结构来搭:固定层、可选层、示例层。固定层控制在10到15个字段以内,具体包括一句话项目目标、成功指标(可量化)、范围边界(明确写清做什么和不做什么)、3到5个里程碑、角色与责任人、交付物清单、风险登记表、关键决策记录。可选层放场景相关的字段,比如灰度方案、合规检查项、外部依赖清单,按需勾选。

示例层不是占位符,而是放一份填好的真实样例,新人对齐标准比看字段说明快得多。判断依据来自我们内部的一次统计:同一批项目,模板字段从18个增加到31个之后,由模板派生项目的必填字段完整填写率从大约72%掉到大约35%,也就是说多加的字段几乎全变成了空值。

口径建议写成“完整填写率等于必填字段全部有值的项目数除以由模板创建的项目数”。新增字段前先问一句:这个字段会对应哪一个具体决策?如果答不上来,就放进可选项,别放必填。

2. 怎么判断项目模板是不是真的有用,该盯哪些指标才不会被糊弄?

老板问我模板上线后效率提升了多少,我当时答不上来,只能说大家反馈还不错。后来发现光看“模板使用率”没什么意义,因为有一部分人是被强制使用的,用了不等于认同。那到底该看哪些指标,才能既说明价值又不自欺欺人?

建议分四层看,缺一层都会误判。第一层是覆盖率,也就是由模板派生的项目数除以新建项目数,衡量的是模板有没有被真正用起来。第二层是健康度,看必填字段完成率和里程碑按期率,衡量的是用得像不像样。

第三层是收益率,看需求返工率、变更次数、上线后30天内的缺陷密度,其中返工率的口径要写成“上线后30天内因需求理解偏差产生的返工工时除以总工时”。第四层是体感,只问一个问题:如果明天取消模板,你愿意吗?

举个例子,我们有一个团队模板上线一个季度后,返工工时占比从12%降到7%,看起来很好,但需求评审平均时长从2小时涨到了3.5小时,说明成本并没有消失,只是被前移到了评审阶段,这个账要一起算才诚实。

判断标准:覆盖率连续两个月低于60%,基本可以判定模板在空转,需要回去查是字段太重还是流程不合用,而不是继续加培训。

3. 项目模板应该强制全公司统一,还是允许各团队自己改?

我们推模板的时候,研发说字段太多,运营说少了他们的环节,最后各改各的。半年后一盘点发现有十几个版本,谁也说不清哪个是准的,跨项目的数据也汇总不起来。统一和灵活之间到底该切在哪一刀?

做法是把模板拆成“核心骨架”加“团队扩展块”。核心骨架包括阶段划分、里程碑命名规则、交付物定义、评审卡点,这部分全公司锁定,只有模板管理员能改;扩展块包括自定义字段、标签、子任务清单,各团队可以自建,但必须挂在骨架的某个节点下面,不能另起一套阶段。

判断依据是:模板的价值很大一部分来自可比性,如果连阶段命名都不一致,跨项目的汇总数据就是废的,你没法比较任何一个指标。版本治理上建议一主干加版本号加变更日志,任何改动都要说明改什么、为什么改、影响谁,生效日期统一放到下一个迭代的第一天,避免边跑边改造成口径混乱。

分支数量的经验阈值是控制在3个以内,超过5个就组织一次合并清理。我们做过一次合并,把17个分支砍到3个,之后跨项目周报的制作时间从每人每周约3小时降到1小时以内,这个收益比新增任何字段都大。

4. 小团队或者多产品线的情况下,项目模板到底该有几个?

我们团队就十几个人,手上两三条产品线,我一开始想用一个大模板覆盖所有场景,结果谁都不满意。后来又试过每条产品线一个模板,结果根本维护不动,改一处要同步好几遍。数量上到底怎么定才合理?

按“交付节奏”而不是按“团队”来分模板,通常2到4个就够:需求探索型,里程碑以验证假设为准;迭代交付型,按双周或月度节奏走;项目交付型,有明确的客户验收日期;维护型,等前三个真的跑不动了再拆。

判断依据是,如果两条产品线在节奏、验收方式、干系人结构上基本一致,共用一个模板完全没问题,强行拆开只会增加同步成本,而同步成本最终会变成没人维护。落地节奏建议先做1个,跑满3个项目、拿到真实反馈之后再决定拆不拆;

拆分的触发条件可以写成“因为模板不适用,导致平均每月超过2次绕开模板的特批”,用这个信号代替拍脑袋。还有一条容易被忽略的经验:模板必须指定到人维护,一般是PMO或者一位资深产品经理,否则半年之后一定腐烂,字段越堆越多,却没人敢删。

读者评论

罗
罗嘉禾

我们团队也统计过偏移率,但发现一个问题:不同PM对“调整顺序”的理解差异很大,有人只是拖了个卡片位置也算调整,有人删了字段但说是合并了。口径不统一,季度对比就没意义。你们内部有没有做校准?比如先让两个PM独立标注同一批项目算出基准差异?

顾
顾宇轩

第三次迭代把模板做成门禁约束这个思路我认同,但落地时阻力主要来自业务方。比如硬性要求“需求评审通过才能进开发”,业务负责人直接找领导特批绕过,几次下来门禁就形同虚设。你们是怎么让门禁真的“硬”起来的?是靠工具强制,还是靠考核?

范
范明远

个项目样本量做结论其实有点勉强,尤其是拆成三类业务之后,每类二三十个,延期天数受个别大项目影响很大。我更好奇的是那个“14天内改动”指标,有没有做过分层?比如紧急修复型项目本身变数就大,改动多可能不是模板问题,而是业务性质决定的。

文章包含AI辅助创作:项目模板流程与规范:产品经理项目模板最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288719

赞 (0)
飞飞飞飞
项目模板如何做好模板复用?产品经理最佳实践与操作步骤
上一篇 9小时前
标准项目落地方案:产品经理开展项目模板的最佳实践案例解析
下一篇 9小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
