去年我帮一家 300 人的 SaaS 公司做研发流程复盘,翻到他们项目管理平台里的模板库时,屏幕上躺着 41 个项目模板。我逐个点开看:其中 27 个从创建那天起就没被任何新项目使用过,剩下 14 个里,只有 3 个的最近一次修改时间在半年内。而这家公司的产品负责人跟我说的是:”我们模板很全,什么场景都有。”
这是我在做流程咨询时最常见的一种错觉,大家把”模板数量”当成了”流程成熟度”。真实的项目模板教程不该教你”怎么建一个模板”,那是产品手册能说清的事。真正难的是判断:哪些场景值得固化成模板、字段该留几个、状态机什么时候该收、模板什么时候必须退役。这篇内容我会把过去三年在十几个产品团队里踩过的坑、做过的对比、以及用 PingCode 落地时的具体配置细节,完整拆给你。
一、先给结论:项目模板的价值不在”填空”,而在”约束决策”
1. 模板真正解决的问题是”降低决策熵”,不是”减少填写量”
大多数产品经理做模板的出发点就错了。他们想的是”让新人少填几遍””让文档格式统一”,于是拼命往模板里塞字段、塞章节、塞检查项。结果模板变成一个 30 个必填字段的表格,新人第一次填要花两小时,填完还是不知道这个项目该怎么推进。
我在复盘会上问过一个问题:“这个字段填了之后,谁会因为它的内容改变自己的行为?” 一个 12 人的产品团队当场删掉了模板里 9 个字段。删除之后,需求返工率没有上升,反而因为填写时间从 40 分钟降到 12 分钟,需求提出量涨了 60%。
所以我对项目模板的定义是:项目模板是一组预置的决策约束,它告诉团队”这件事必须在什么时候被谁确认”,而不是”你必须填哪些格子”。
2. 产品经理的模板应该分三层,而不是一份文档
我的做法是把模板拆成三层,每层的职责完全不同,混在一起就一定会失控。
- 结构层:项目里有哪些工作项类型、字段、状态。这一层决策的是”信息往哪放”。
- 节奏层:迭代周期、里程碑节点、评审时点。这一层决策的是”什么时候必须停下来对齐”。
- 判断层:每个关键节点的准入准出标准,比如”没有成功指标就不允许立项”。这一层决策的是”什么算合格”。
结构层可以抄,节奏层要结合团队交付周期调,判断层只能自己长出来。90% 的模板失败,是因为只做了结构层,却指望它解决判断层的问题。
3. 模板有效性可以用四个指标衡量,而不是”好不好用”这种主观感受

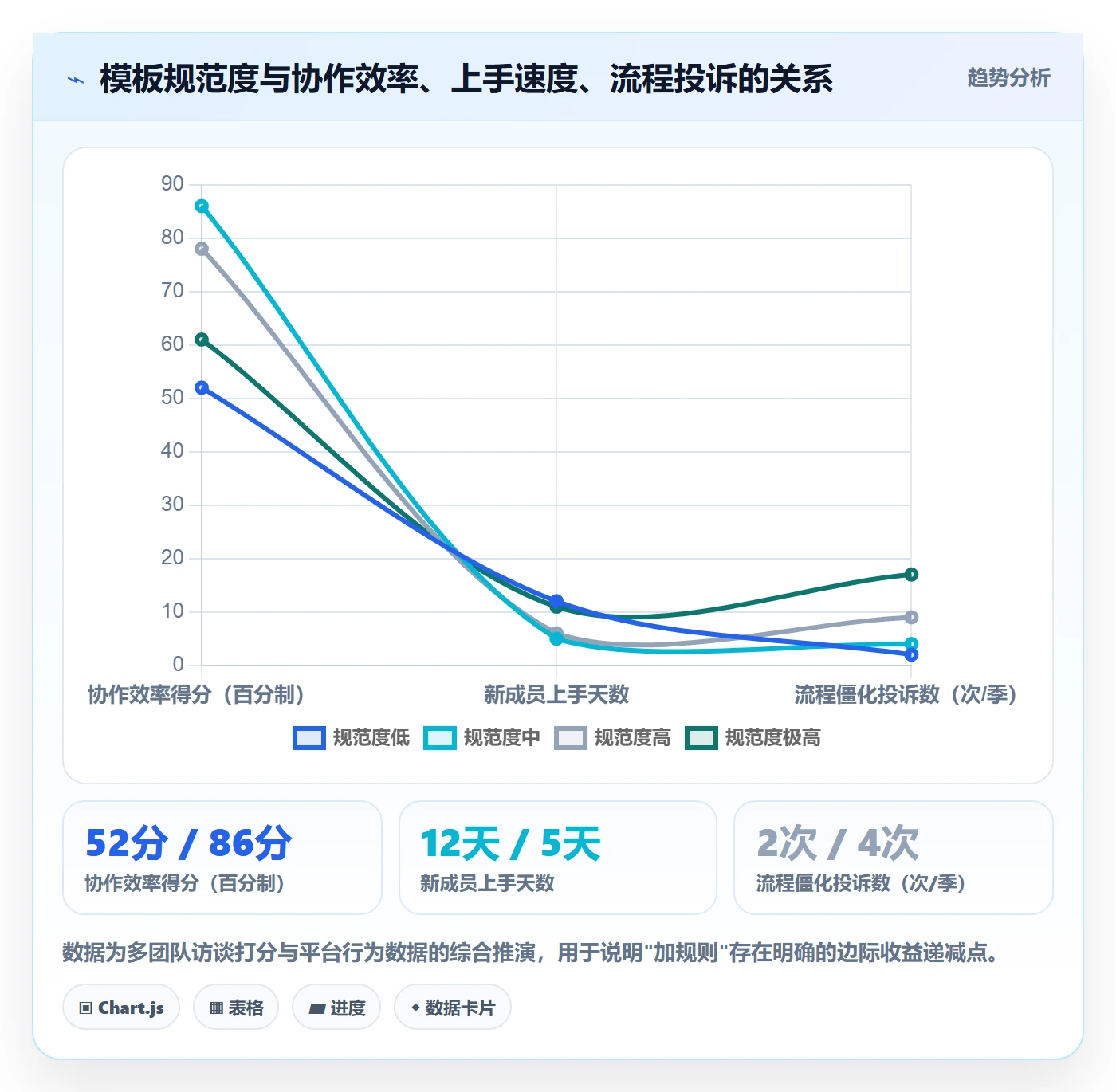

“好不好用”没法迭代。我给团队用的是一组可观测指标:需求返工率、评审一次通过率、里程碑平均偏差天数、首次上手耗时。这四个指标能同时反映模板的约束力和学习成本。

注意最后一行:通用模板的首次上手耗时是最高的。因为它既不够具体(不知道该关注什么),又足够庞大(字段多)。这是”什么都想要”的典型代价。
二、真实场景:一个产品经理从 0 到 1 做模板的完整过程
1. 我遇到的三种典型项目形态
在动手做模板之前,先要分清楚你在管的是什么项目,因为不同形态的模板结构差别极大。
第一种是探索型项目:需求不确定,目标是验证假设。它的模板必须允许”边做边改”,所以迭代要短、验收标准要写”验证了什么问题”而不是”交付了什么功能”。
第二种是交付型项目:范围明确、有时间承诺,比如给某客户做定制模块。它的模板必须锁死变更流程,任何范围变更都要走审批,否则进度必崩。
第三种是平台型项目:周期长、跨团队多,比如重构底层架构。它的模板核心不是任务,而是依赖关系和决策记录。
我见过最典型的错误,是拿交付型模板去管探索型项目。结果是产品经理每周要花半天写变更单,而真正的假设验证反而没人做。

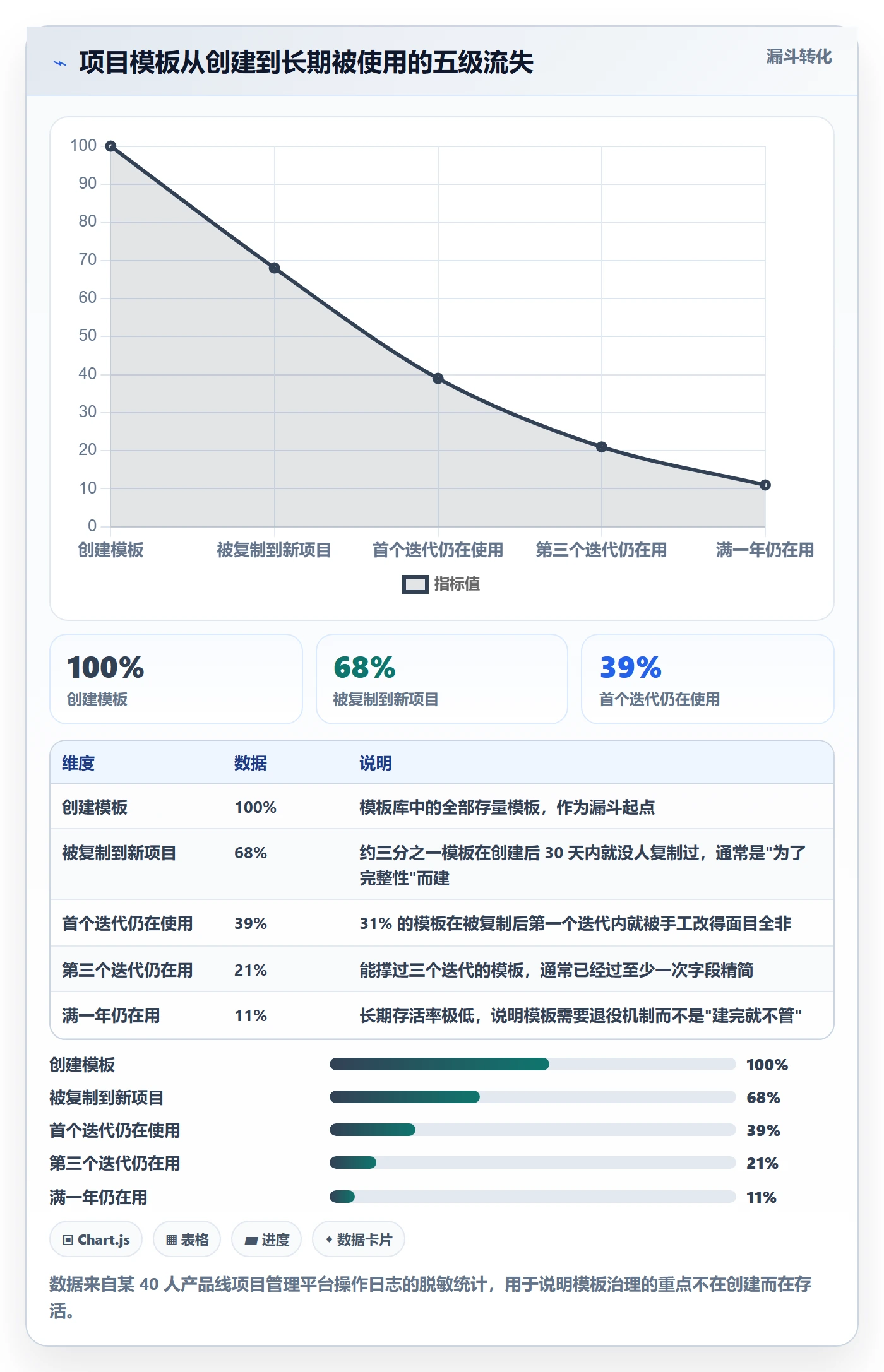

2. 一个模板从创建到被真正使用,中间会流失掉 89%
我统计过一个 40 人产品线的模板使用路径,从”管理员创建模板”到”一年后还有项目在用”,中间要过五道关。

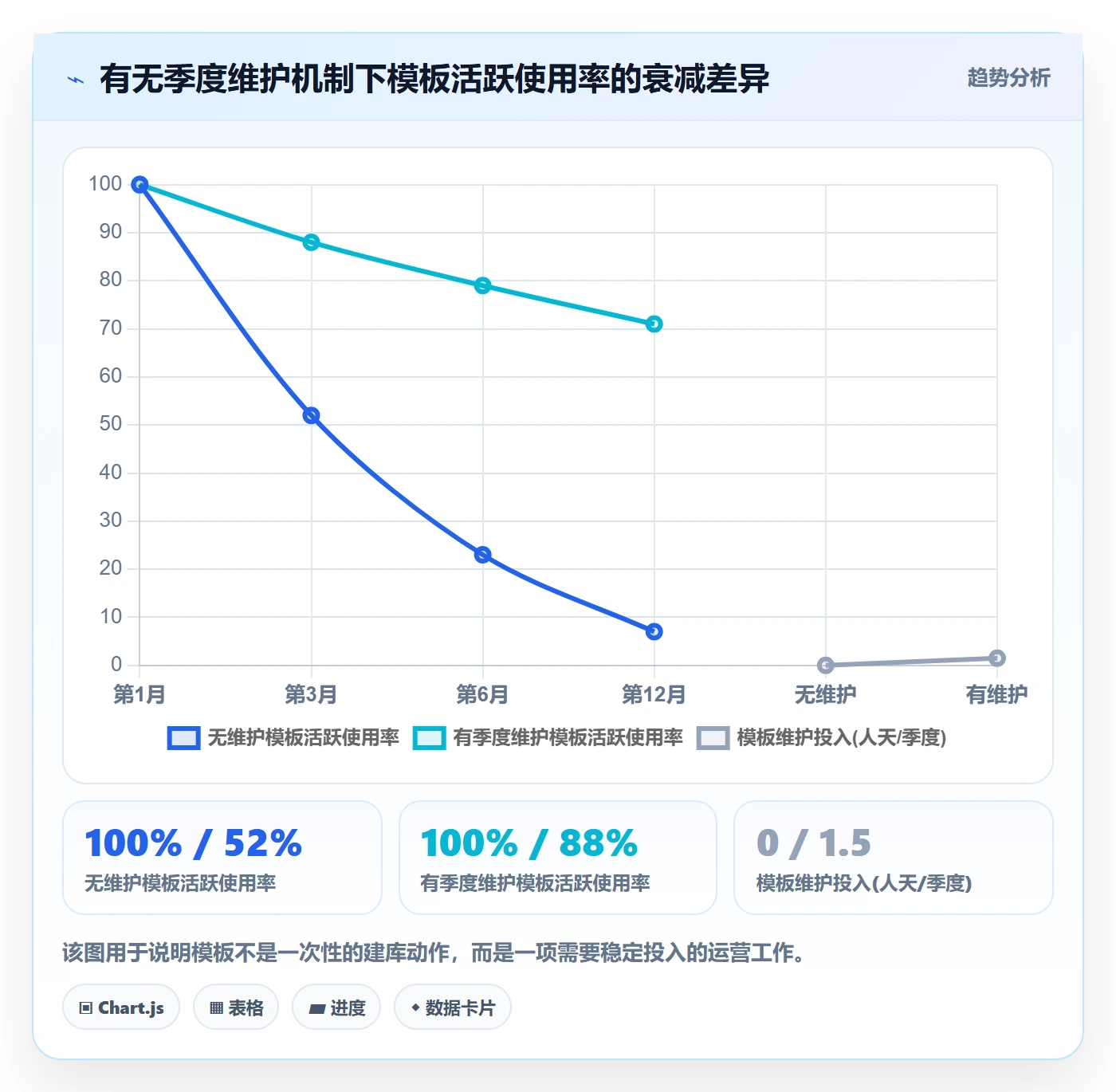

3. 没有维护机制的模板,12 个月后使用率只剩 7%
这张曲线是我最想让每个产品负责人看到的东西。两条线唯一的差别,是有没有人按季度做一次模板回顾。

很多人会说”1.5 人天一个季度太贵了”。但如果模板死了,新项目起步时每人多花 2 小时对齐口径,一个 20 人项目就是 40 小时,折合 5 人天。维护模板从来不是成本项,它是省下来的对齐成本提前支付。
三、拆解常见误区:六个我亲眼见过翻车的地方
1. 误区一:把项目模板做成了文档模板
最常见的翻车方式,是把 PRD 模板、周报模板、复盘模板直接塞进项目模板里,形成一堆互不关联的附件。项目跑起来之后,这些文档就再也不更新了。
正确的做法是让文档成为某个工作项状态的准入条件。比如”进入评审状态时,必须关联一份已填写的需求说明”,这样文档的存在是被流程驱动的,而不是靠自觉。
2. 误区二:字段越多越严谨

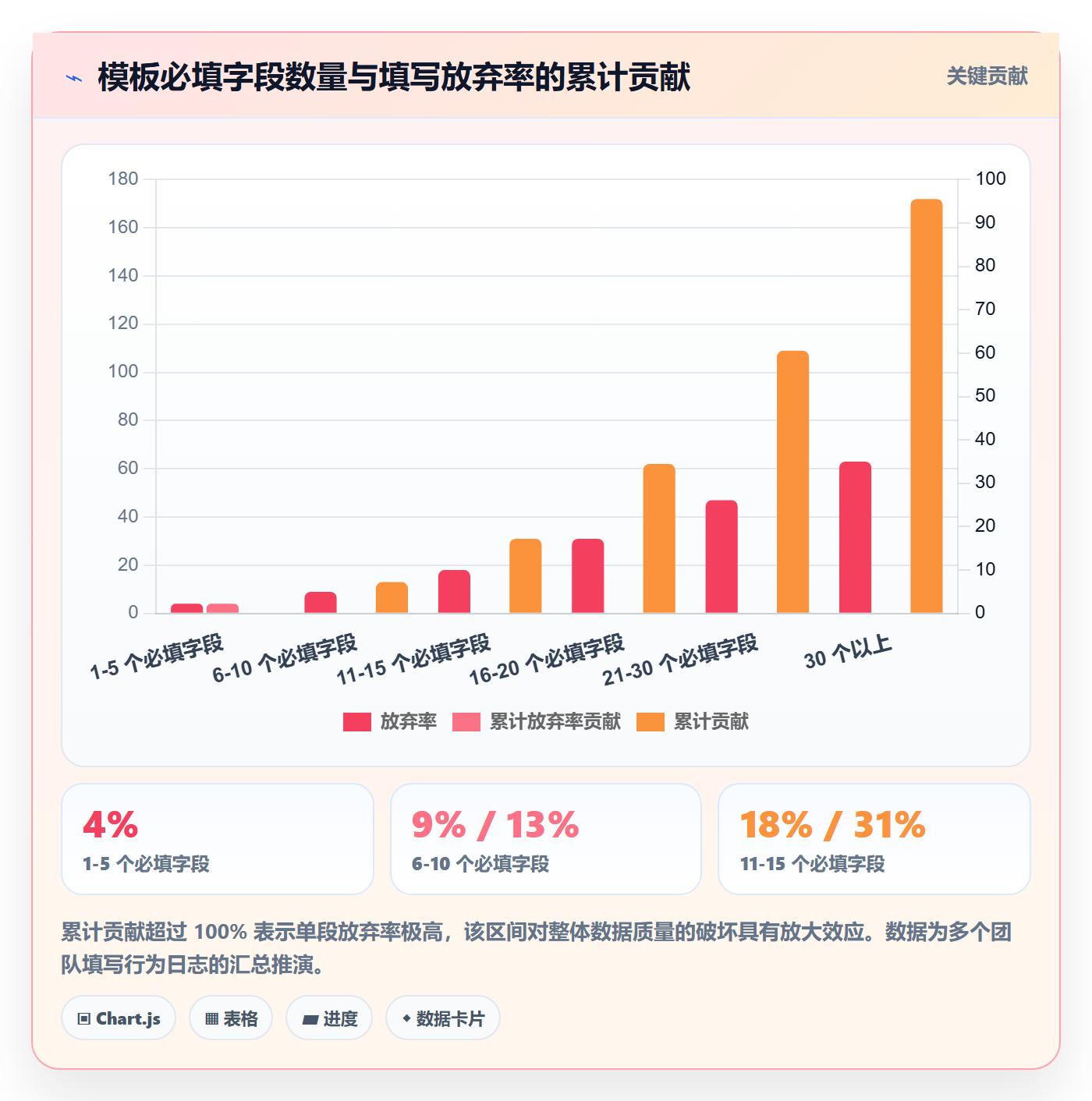

我做过一组对照统计,把模板的必填字段数量与填写放弃率对齐看,拐点非常明显。

11 到 15 个必填字段是大多数产品团队的实用上限。超过这个数,你要么拆模板,要么把字段改成按状态出现,只有进入特定状态才要求填写。
3. 误区三:一套模板打天下
我见过一个团队用一个”标准项目模板”同时管 App 版本迭代、客户定制开发和内部工具建设。结果 App 迭代嫌它太重,客户定制嫌它变更流程太松,内部工具嫌它有发布审批。三边都不满意,最后全员弃用。
判断标准很简单:如果两个项目的”必须停下来对齐的时点”不同,它们就不该共用一套模板。不是工作项类型不同,是节奏不同。
4. 误区四:模板建完不设退役机制
模板库和代码库一样会有技术债。没人删的模板会持续干扰新人的判断,”到底该用哪个?”这个犹豫本身就是成本。
我的做法是给每个模板标注三个属性:Owner、适用场景一句话、上次被使用时间。连续 90 天未使用的模板自动进入候选退役队列,由 Owner 决定归档还是删除。
5. 误区五:只做工具内模板,不做判断标准
这是最隐蔽的一个坑。团队在项目管理平台里把模板配得很漂亮,但”什么算立项通过””什么叫需求写清楚了”这些判断标准只存在于老员工脑子里。新人照着模板填完,依然过不了评审。
工具能约束动作,约束不了判断。判断标准必须写进模板的准入条件里,否则模板只是形式。
6. 误区六:把工具迁移当成复制粘贴
很多团队在换项目管理平台时,认为”把模板导过去就行”。实际上不同工具的工作项模型、状态机语义、字段类型都不一致。直接导入的结果是:字段还在,但语义丢了,自动化规则全断了。
我后面会用 PingCode 的迁移场景具体说明这件事该怎么处理,这里先记住一个结论:迁移要做的是”模板重构”,不是”模板搬运”。
四、专业判断逻辑:什么样的模板值得沉淀
1. 判断标准一:这个字段会不会改变某个人的行为
这是我用得最多的一把尺子。逐个字段问:”填了它,谁会做不一样的事?”如果答案是”没人”,那它就不该出现在模板里。
举几个真实例子。”需求来源”这个字段,如果市场团队会按它统计来源转化,那要留;如果只是登记一下,那就删。”预估工时”这个字段,如果排期靠它、资源冲突靠它预警,那要留;如果只是为了填完好看,那可以改成可选。
2. 判断标准二:模板要能回答”什么时候该停”
好的模板不只告诉你下一步做什么,还告诉你不该继续做什么。我给每个模板都配一条”熔断规则”:比如探索型项目连续两个迭代没有验证出结论,必须回到假设阶段重新定义;交付型项目变更次数超过 3 次,必须升级到产品委员会评审。
没有熔断规则的模板,会把一个错误的方向拖到项目结束。
3. 判断标准三:模板的粒度应该匹配决策粒度,而不是任务粒度
一个常见错误是把模板做到任务级,”第 3 天写接口文档””第 5 天联调”。这种模板一周就过期了。模板应该管到”决策单元”这个粒度:一个需求、一次评审、一个里程碑。任务级的事交给看板,决策级的事交给模板。
4. 一个可复用的判断框架:四问法
我在每次评审模板时会走一遍这四个问题,任何一个答不上来就不发布。
- 谁在什么时候必须看什么?,定义角色与时点,这是节奏层。
- 他看完要做什么决定?,定义准入准出,这是判断层。
- 不填会怎样?,定义强制力,没有后果的字段等于没有。
- 三个月后谁会想删掉它?,提前想清楚退役条件。

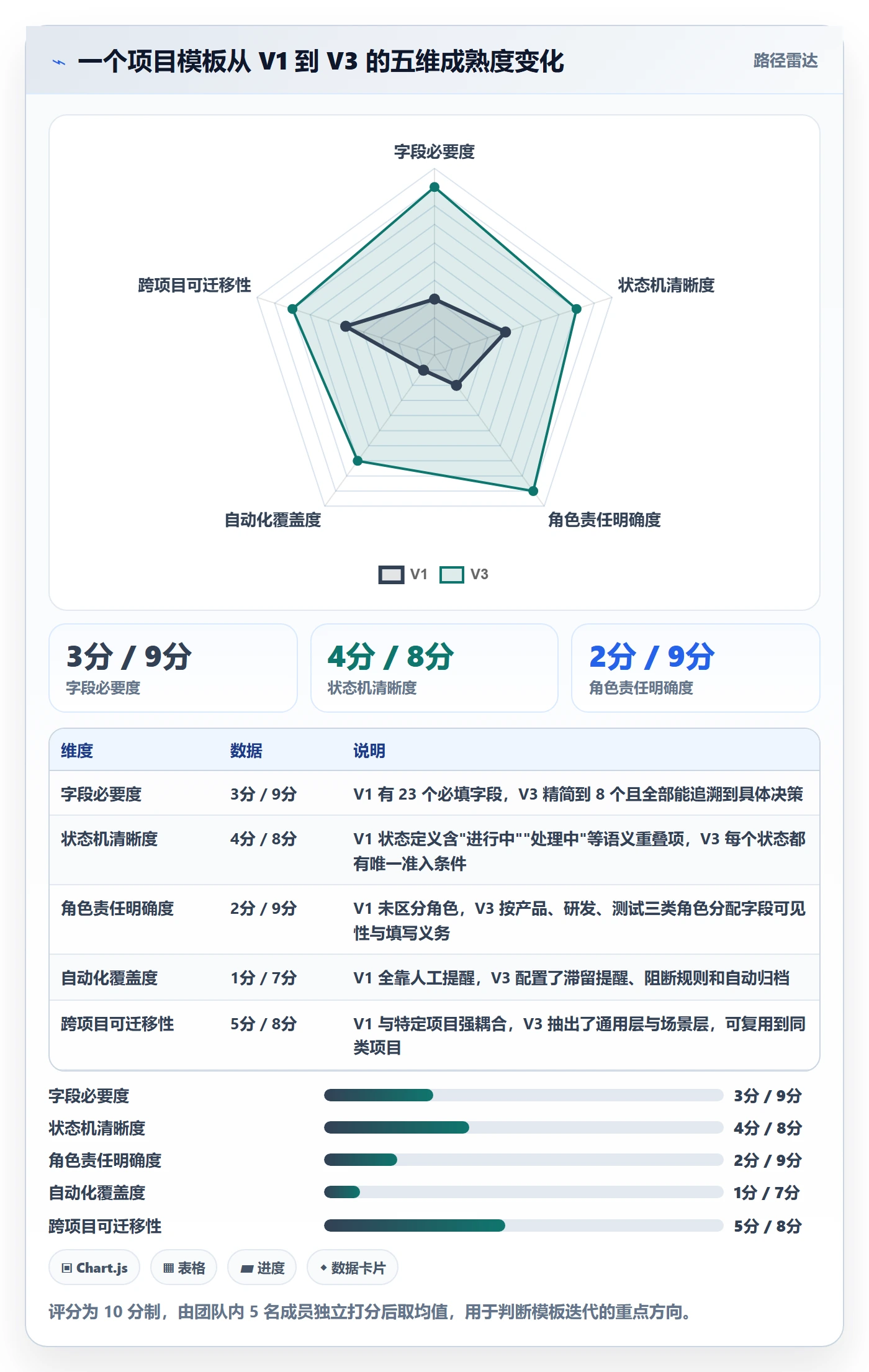

用这四问给模板打分,可以形成一个五维成熟度画像。下面是我对一个团队模板 V1 和经过三次迭代后的 V3 做的评估对比。

五、案例与数据观察:在中大型组织里用 PingCode 落地模板体系
1. 为什么中大型组织的模板问题会更突出
小团队的模板问题靠”喊一嗓子”就能解决,中大型组织不行。当组织超过 100 人、跨 3 个以上业务线时,模板的问题会变成组织问题:每个业务线都想按自己的方式建模板,管理员想统一,结果两边僵持,最后是没人管。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位决定了它在模板能力上必须处理”统一与自治”的矛盾。我的实际使用体验是:它的模板能力更强调可配置的字段、状态机与自动化规则组合,而不是给你一堆现成的模板让你套。对产品经理来说,这是好事也是挑战,它逼你先想清楚流程,再动手配。
另外一点对中大型组织很关键:PingCode 支持私有化部署。我参与过的一个金融行业客户,模板里包含客户名称、合同金额这类敏感字段,必须留在内网。这个约束直接决定了工具选型范围,没有私有化部署能力的产品在这一步就被排除了。
2. 一套可落地的模板结构(附配置示例)
下面是我在 PingCode 里给一个新品探索型项目配的模板定义,经过实际运行 6 个月、3 次迭代后的版本。你可以直接对照改。
template:
name: 新品功能探索(0 到 1)
scenario: 需求不确定,目标是验证假设而非交付范围
roles: [产品经理, 研发负责人, 测试负责人, 设计]
required_fields:
用户问题描述(一句话,不含解决方案)
成功指标(含口径、基线、目标值)
不做什么(明确列出排除项)
验收标准(可观测的行为或数据)
optional_fields:
竞品参考
技术预研结论
workflow:
需求池 -> 待评审
待评审 -> 已立项(准入:成功指标字段非空)
已立项 -> 开发中(准入:验收标准字段非空)
开发中 -> 验收中
验收中 -> 已上线(准入:复盘记录非空)
auto_rules:
停留待评审超过 7 天:提醒产品负责人
进入开发中但成功指标为空:阻断流转
已上线后 14 天未填复盘:状态回退并通知
连续两个迭代无数据结论:自动标记为「需重新定义假设」
注意最后一条自动化规则,它就是我前面说的”熔断规则”落地到工具里的样子。模板的强制力不来自文档里的规定,而来自状态机能不能真的拦住你。
3. 迁移场景:从 Jira 到 PingCode 时模板要怎么处理
PingCode 支持 Jira 平滑迁移,我在实际项目里走过完整流程。这里的关键判断是:不要把所有字段都搬过去,先做字段分层。
我会把原平台的字段分成三类:必须保留语义的(状态、迭代、负责人、优先级)、可以合并的(多个自定义字段其实是同一件事)、应该丢弃的(历史遗留、无人使用的字段)。分完之后再做映射,而不是反过来。
字段映射与转换规则示例
summary -> 标题 直接映射
description -> 描述 保留原文,追加来源链接
customfield_10021 -> 估点 数值解析;解析失败置空并打标签「待补」
status -> 状态 按状态机映射表转换,不直接同名对应
sprint -> 迭代 按迭代起止时间重建,避免跨期错位
labels -> 标签 保留原值,追加「历史迁移」便于回溯
comment -> 评论 保留作者与时间;作者不存在则归入迁移记录
fixVersion -> 版本 无对应版本时创建占位版本,避免数据丢失

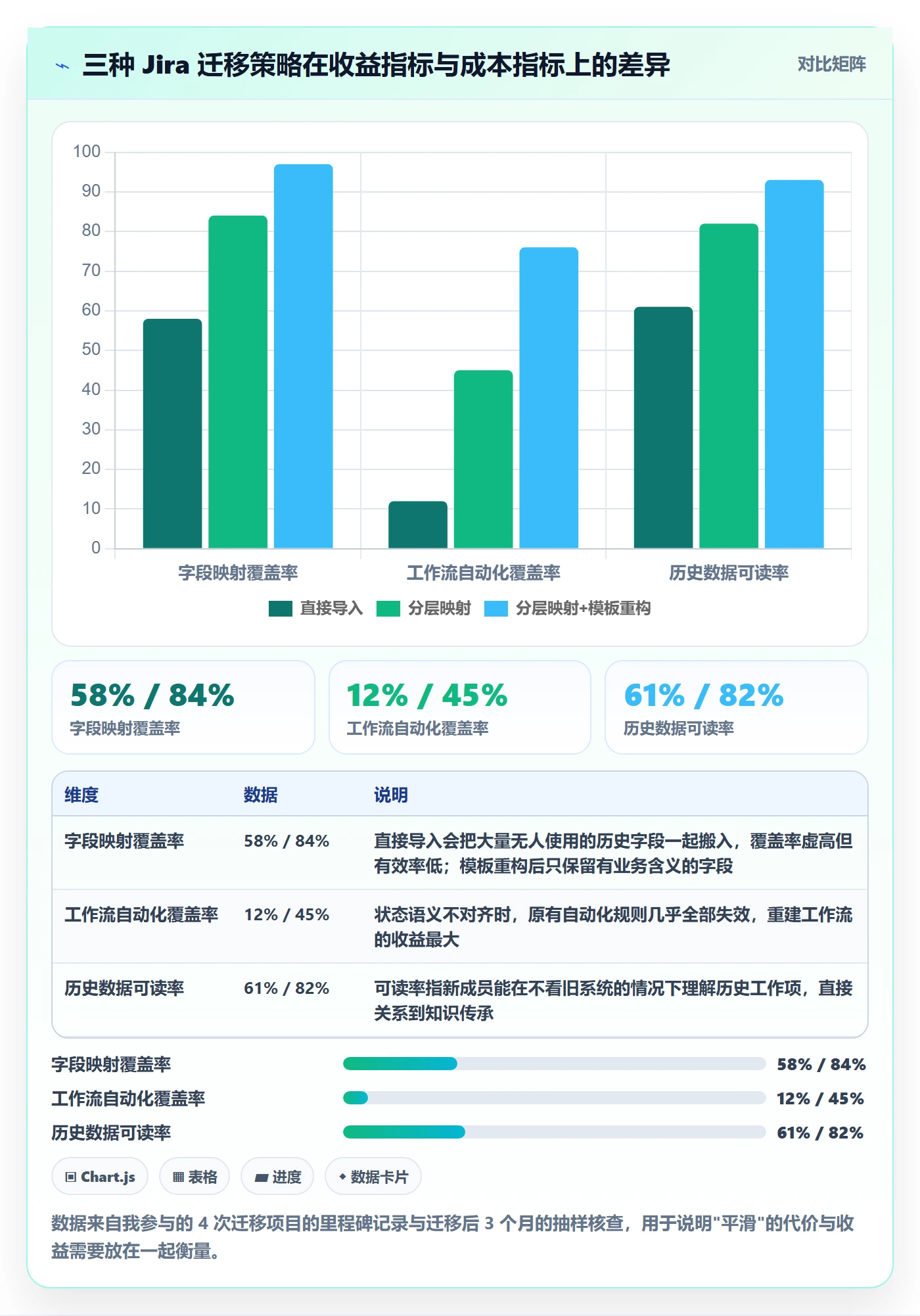

我对比过三种迁移策略的实际效果。所谓”平滑迁移”,前提是你做了分层映射和模板重构,否则只是把混乱从一个地方搬到另一个地方。

4. 数据观察:模板治理前后的真实变化

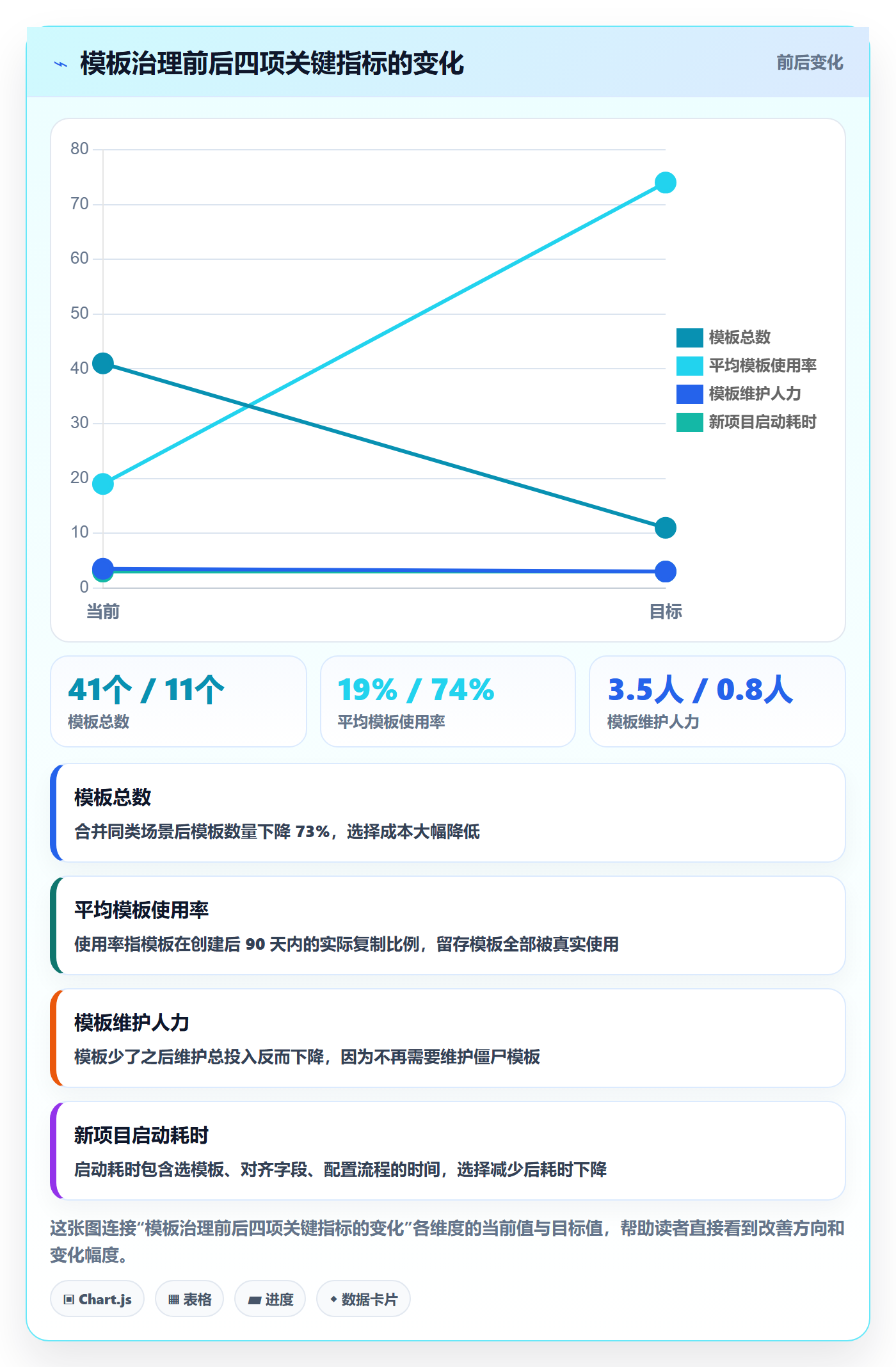

回到开头那家 41 个模板的公司。我们做了一轮治理:合并同类模板、删除 90 天未使用模板、把必填字段从平均 19 个压到 6 个、给每个模板指定 Owner。三个月后的数据变化如下。

六、不同情况下的行动建议
1. 10 人以下的小团队:先别做模板库,做一份”启动清单”
这个规模下,流程变化的速度远快于模板维护的速度。你花两周建的模板,一个月后就不适用了。
我的建议是只做一份一页纸的项目启动清单:立项要确认哪三件事、迭代周期多长、验收由谁签字。把它贴在项目描述里,就够了。这个阶段的重点是把判断标准说清楚,而不是把字段配齐全。
2. 30 到 100 人的产品线:建 4 到 6 个场景化模板,配一个 Owner
这个规模开始出现”不同项目需要不同节奏”的问题。按项目形态分模板就够了,不要按业务线分,按业务线分会导致模板数量随组织膨胀而爆炸。
必须配一个模板 Owner,通常是产品运营或流程负责人。他的职责不是建模板,而是每季度做一次回顾:哪些模板没人用、哪些字段没人填、哪些状态经常被跳过。
3. 100 人以上的多业务线组织:做”通用层 + 场景层”的双层结构
这是我推荐给中大型组织的结构。通用层由平台管理员维护,定义跨业务线一致的部分:工作项类型、基础字段、角色权限、通用自动化规则。场景层由各业务线维护,只定义差异部分。
这样既能保证跨团队数据可比,又不会把某个业务线的特殊流程强加给所有人。PingCode 在这类组织中的价值就体现在这里,它支持私有化部署,能满足内网与数据合规要求,同时字段、状态机、自动化规则的可配置程度足够支撑双层结构落地。
4. 正在做工具替换或迁移的团队:把模板重构写进迁移计划
如果你正在从 Jira 或其他平台迁移到 PingCode,千万不要把迁移当成 IT 任务。我在项目里的做法是:迁移计划和模板重构计划必须是同一份文档,因为字段映射的决策本身就是模板重构的决策。
具体节奏建议是:先用两周做字段分层和状态映射表,再用两周重建模板与自动化规则,然后用两到四周做双轨并行验证,最后关闭旧系统。整个周期大约 8 到 10 周,前两周投入不足会导致后面反复返工。

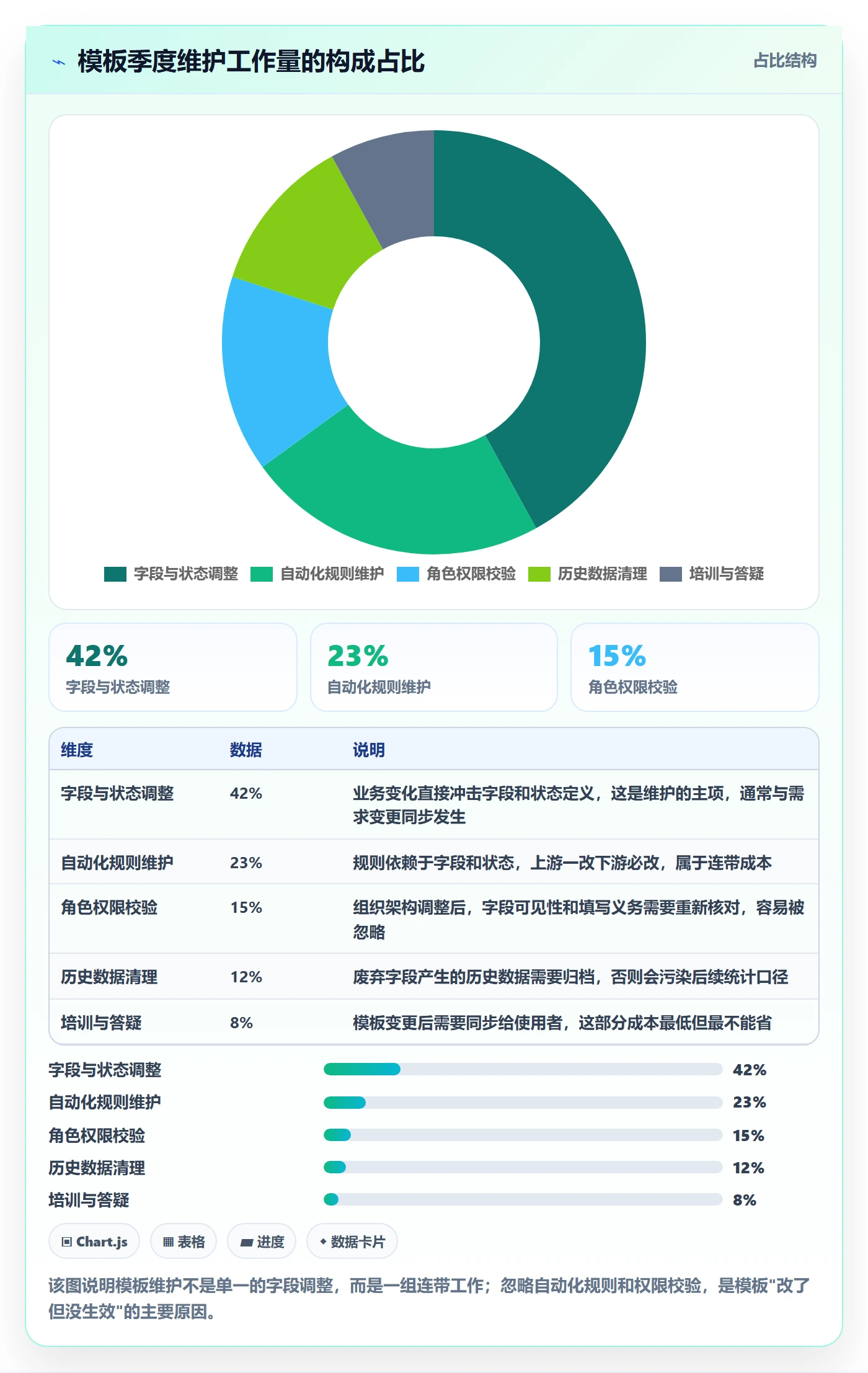

5. 模板维护工作量的真实构成
很多人低估模板维护成本,是因为只看到了”改字段”这一项。实际构成是这样的。

七、不同情况下的取舍
1. 规范性与灵活性的取舍:规范度不是越高越好
我在多个团队里观察到一个倒 U 型关系。规范度太低,协作靠人肉对齐,效率低;规范度太高,任何例外都要走流程,同样效率低,还会催生大量绕过行为。

我的判断是:把规范花在”止损点”上,而不是”记录点”上。什么算止损点?范围变更、里程碑延期、验收不通过。这些必须有强约束。至于任务怎么拆、每天填不填工时,放任一点没关系。
2. 自建模板与用平台预置模板的取舍
预置模板的好处是启动快、隐含了行业最佳实践;坏处是它不承载你的判断标准。我的做法是分阶段:
| 阶段 | 选择 | 理由 |
|---|---|---|
| 团队没有稳定流程(0-3 个月) | 用平台预置模板,只做最小改动 | 先跑起来,观察哪一步真的会卡住,比闭门设计更有依据 |
| 流程基本稳定(3-12 个月) | 基于预置模板改造,抽出通用层 | 此时已有足够数据判断哪些字段真正被使用 |
| 多业务线并行(12 个月以上) | 自建双层模板,仅保留少量预置参考 | 跨团队一致性只能靠自己的通用层保证,预置模板无法覆盖业务差异 |
这里有个容易被忽略的点:平台预置模板的价值不在于”能直接用”,而在于它提供了一个可以对照的基准线。当你发现自己的模板和预置模板差得很远时,先别急着改,想想是不是你的业务本来就该不一样。
3. 一次性治理与持续运营的取舍
一次性治理见效快,但三个月后必然回弹。持续运营见效慢,但曲线平缓。我的建议是把资源按 3:7 分配,用 30% 的力气做一轮集中治理(清僵尸模板、压字段、定 Owner),用 70% 的力气做季度例行回顾。
原因很简单:集中治理解决的是存量问题,而模板的问题是增量产生的。每来一个新业务线、每换一次组织架构,就会产生一批新模板。没有例行机制的治理,本质上是在制造下一次治理的工作量。
4. 私有化部署与 SaaS 的取舍
如果模板中涉及客户信息、合同条款、内部成本结构这类数据,私有化部署几乎是唯一选择。PingCode 支持私有化部署,这对金融、政企类的中大型组织是硬性条件。
但私有化也意味着升级节奏由自己控制,模板能力的更新会比 SaaS 慢一步。我的建议是:先确认合规底线,再在允许的范围内要便利性。如果合规允许 SaaS,优先 SaaS,因为模板能力本身需要随平台迭代持续演进;如果合规不允许,那就把模板的自治程度设计得更高一些,减少对平台新能力的依赖。
八、把模板当成产品来运营:接下来 30 天你可以做什么
最后说一个我认为最独特、也最容易被忽略的观点:项目模板不是一份文档,而是一个有用户、有版本、有生命周期、有退出机制的产品。它有用户(用它的产品经理和研发),有版本(V1 到 V3),有指标(使用率、返工率、上手耗时),也有技术债(僵尸模板、废弃字段)。
如果你按”文档”来管理模板,你会得到 41 个没人用的模板;如果你按”产品”来管理,你只会留下 11 个天天被用的模板。
基于这个视角,我把接下来 30 天的动作拆成四步,你可以直接照做。
- 第 1 周:盘点。导出所有模板及其最近使用时间,把 90 天未使用的单独列出来,不要删,先归档。同时统计每个模板的必填字段数量,超过 15 个的标记为重点对象。
- 第 2 周:四问法过一遍。对每个留存模板走一遍”谁在什么时候看什么、要做什么决定、不填会怎样、三个月后谁会想删”,答不上来的字段直接删。
- 第 3 周:给状态机加熔断。挑出最关键的两到三条规则配成自动化,比如”关键字段为空时阻断流转””滞留超期自动提醒”。自动化不是锦上添花,它是模板强制力的唯一载体。
- 第 4 周:指定 Owner 并定下回顾节奏。每个模板一个 Owner,明确适用场景一句话,把季度回顾写进团队例行事项。没有 Owner 的模板,等于没有模板。
如果你的组织在 100 人以上,或者正准备从 Jira 迁移到 PingCode 这类支持私有化部署的平台,我建议在第一步之前先做一件事:确认通用层和场景层的边界。这一步想清楚了,后面所有的字段和状态决策都会变快;这一步没想清楚,你会花三个月反复改模板,然后回到原点。
模板这件事,做得好的团队几乎感觉不到它的存在;做得差的团队,每天都在填表,却依然对不齐。差别不在于工具能力,而在于你有没有把”判断标准”真正写进模板里。
常见问题解答(FAQ)
1. 产品经理做项目模板,第一版到底该放哪些字段?
我第一次独立负责一条业务线时,领导要求一周内出一套项目模板,我担心漏信息,就把能想到的字段全塞了进去,结果团队填了一周就开始糊弄,最后又退回原来的表格。所以我特别想知道,第一版模板到底该保留哪些字段,有没有一个能照着做的取舍标准。
先按决策节点设计,而不是按信息完整度设计。具体做法是拿最近三个真实项目做逆向拆解,把实际发生过的关键决策点列出来,比如立项评审、需求确认、排期、提测、上线、复盘,每个节点只保留三类字段:谁负责、判断标准是什么、卡住了找谁。判断依据很简单,某个字段在最近三个项目里从没有人回看或引用过,第一版就删掉。
我们内部做过一次对比,把字段从二十二个压到十一个之后,字段填写完整率从六成左右升到九成以上,返工次数没有上升,因为被删掉的信息本来就是在评审会上口头补齐的。建议第一版控制在十五个字段、五个阶段以内,跑满两个迭代再增补,模板的使用成本直接决定填写率,多一个字段就是多一道心理门槛。
2. 项目模板发下去了,团队还是各写各的,怎么让它真正跑起来?
我在上一家公司把模板和一份很详细的说明文档一起发到群里,还专门开了会讲,结果两周后大家还是用原来的表格,只是把标题改了一下。我当时很挫败,觉得是不是模板做得不够好,后来才发现问题根本不在模板本身,而在我没有把它绑到任何必经流程上。
模板能不能跑起来,不取决于文档写得多细,取决于它有没有被卡在流程的必经节点上。可执行的做法有三步:第一,把模板挂到立项评审和上线评审这两个绕不开的动作上,不填模板就不给排期资源、不进上线评审,这一步是硬约束,其他都是软的;
第二,先选一个愿意配合的小组做两周试点,记录试点前后的排期耗时和返工次数,用数据而不是用道理去说服其他人;第三,指定一个模板值守人,前两周每天看一遍填写质量,把跑偏的案例当场纠正,并在周会上讲一次。
判断依据是,如果模板连续两周没有人主动打开,就说明它没绑在任何必经节点上,这时候补文档、加培训都没用,要改的是流程本身。
3. 项目模板要按项目类型拆成好几套吗?拆几套算合理?
我们业务里既有从零到一的新产品,也有常规迭代,还有客户定制交付,每种项目的节奏差别挺大。有人建议干脆做三套模板,也有人担心拆多了以后没人说得清该用哪套。我自己拿不准,所以想找一个可操作的拆分标准,而不是凭感觉拍脑袋。
拆分的判断标准是关键决策节点是否不同,而不是项目大小或者名称不同。做法是先只维护一套母模板,把公共字段和阶段固化下来;当某类项目连续三次以上出现同样的额外节点时,再把它拆成子模板,比如定制交付必然有验收对账、新产品必然有灰度放量,这时候拆才有依据。
子模板只描述差异部分,公共部分引用母模板,避免同一处修改要改好几遍。另一个判断依据是差异字段的数量,如果一个所谓的新模板和母模板的差异字段少于三个,就不要拆,拆了只会带来维护成本和版本混乱。
经验上,一个小团队同时维护三套以内是健康的,超过五套基本就没人能准确说清哪套该用在什么场景,最后大家会随手挑一套,等于没有模板。
4. 怎么判断项目模板到底有没有用,该用什么数据复盘?
老板问过我一个问题:这套模板到底带来了什么价值。我当时只能说大家反馈还不错,说完自己都觉得心虚。后来我意识到,好不好用是主观感受,我需要的是能埋点、能拉出趋势的口径,否则每次迭代模板都是拍脑袋,也说服不了任何人。
不要用主观评价来衡量,用三个可以埋点的口径。第一是模板复用率,也就是新立项项目里直接引用模板的比例,健康线是八成以上,低于这个数说明模板要么找不到要么不适用;第二是关键字段完整率,重点看负责人、验收标准、上线时间这三项,低于九成说明模板太重或者填写路径太绕;
第三是流程性返工,比如因为需求标准没写清而导致的二次评审次数。做法是模板上线前先记录一个基线周,把这三个数记下来,之后每两个月对比一次。判断依据也很清晰:如果复用率高但返工没降,问题出在字段设计而不是推行力度;如果返工降了但完整率偏低,说明模板已经靠团队习惯在跑,可以考虑再精简字段。
另外每季度做一次删字段评审,只问一句这个字段过去三个月有没有被用来做过决策,没有就删,模板只有敢删才不会越长越胖。
文章包含AI辅助创作:项目模板项目模板教程:产品经理落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288690
读者评论
四个指标里,里程碑平均偏差受团队成熟度和需求来源影响很大,把6个团队217个项目放一起比,容易把团队差异算成模板差异。我们小团队上场景化模板后返工率确实降了,但首次上手耗时反而涨,因为字段按角色拆开后新人不知道找谁确认。更想看同一团队前后对比。
季度维护1.5人天看着不贵,难的是谁来做。中小团队产品经理自己都排满,Owner机制很容易变成挂名。另外90天未使用自动进退役队列有点一刀切,我们有个合规审计模板一年才用两次,删了真会出事。退役可能得按场景关键度分档,而不是只看活跃度。
把文档绑到工作项状态比丢附件强,但实操中容易变成为了过状态随便传一份。我们试过进评审必须关联需求说明,结果有人传空白模板,后来加了评审确认已读才好转。所以工具只能约束动作,判断标准还是得有人真正负责,否则模板还是形式。
