模板流程落地方案:产品经理开展项目模板的协同管理案例解析

去年 9 月,我给一家 400 人规模的 SaaS 公司做研发效能诊断。这家公司有 6 条产品线、24 名产品经理。我在内部知识库搜索框里输入“需求评审模板”,返回 31 份文件:17 份文件名里带“最新”,4 份带“最终版”,还有 2 份叫“最终版-勿动-张磊改”。

那天下午我随机问了 5 名产品经理同一个问题,“新项目启动,你会打开哪一份模板”,5 个人给出了 4 个不同答案,其中 2 个人说“我一般不用模板,自己写更快”。更刺眼的一个数据是:我让他们回忆上一次新项目启动,从“决定要用模板”到“真正开始填写”,平均花了 38 分钟。

这不是个例。过去 7 年,我在 20 多个研发组织里做过模板治理,几乎每一个都经历过类似阶段。模板本身从来不是问题,模板的协同管理才是。这篇文章不讨论模板长什么样,只讨论产品经理怎么把一套项目模板真正落进组织,落到能被度量、能被追责、能被迭代的程度。

一、先给结论:模板落地的瓶颈从来不在“做模板”

1. 模板的本质是一份“可执行的流程契约”

如果只让我说一句结论:绝大多数模板落地方案失败,不是因为模板做得不好,而是因为模板从来没有被当成“需要版本治理的产品”来管理。

很多团队把模板理解成一份填写规范,这是第一个认知偏差。一份真正能落地的项目模板,本质是一份“可执行的流程契约”,它规定谁在什么节点、填什么字段、触发什么动作、由谁确认。字段是形,流程是魂。

我见过太多只有字段没有流程的模板:需求模板里有“优先级”一栏,但没有定义谁来判定、按什么标准判定、判定结果触发什么排期动作。结果就是这一栏要么空着,要么全员填“高”。

2. 决定成败的三个变量:分层、治理、度量

把 20 多个项目里能解释成败的变量收敛后,我只留下三个:分层是否清晰、治理是否闭环、度量是否前置。三者缺一,模板就会在 3 到 6 个月内退化回“人均一套自己的版本”。

分层决定模板能不能被复用,治理决定模板能不能被信任,度量决定模板能不能被优化。这三个变量的权重,会随着组织规模变化而改变。

变量 解决的问题 缺失后的典型症状 见效周期
分层 模板颗粒度是否可组合 模板越做越大,最后没人用 2-4 周
治理 谁能改、怎么改、改完通知谁 版本失控,同名文件多个分支 4-8 周
度量 怎么判断模板是否有效 只能靠感觉评价,无法迭代 1-2 个季度

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

3. 协同管理的真正对象是“变更传导”

产品经理的模板协同管理,最容易被误解成“把文件放到共享盘里,大家都能看”。如果只是共享,那确实简单,但真正的难点在变更传导:模板改了一个字段,30 个正在跑的项目要不要同步改?改到一半的项目怎么处理?

我在一个客户那里看到过极端案例:需求模板的“验收标准”字段从“选填”改成“必填”后,三个正在进行的迭代全部卡住,因为负责人以为系统出错了。变更传导没有设计,模板治理就永远停在“通知靠吼”的阶段。

二、背景与真实场景:24 人产品团队是怎么把模板搞乱的

1. 三个时间点,模板开始失控

回到开头的案例。这家公司不是一开始就乱,它在三个时间点逐步失控,而这三个时间点几乎在所有组织里都会重演。

第一个时间点是产品线从 2 条扩到 4 条。新来的产品负责人带来了上一家公司的工作习惯,把自己熟悉的模板稍作改动就上线使用。此时没有命名规范,只是“多了一份文件”。

第二个时间点是组织开始强调“项目复盘”。复盘要求输出结构化文档,于是每个组各自做了一套复盘模板,版本号开始出现分叉。

第三个时间点最关键:一次组织架构调整后,原来的模板负责人离职,模板所有权真空。没有人知道哪一份是官方版本,也没有人敢删除任何一份。

我把这三个阶段的模板版本数量变化整理了出来,结论比现象更值得警惕:模板失控不是线性增长,而是在所有权真空之后呈指数扩散。

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

2. 模板协同管理到底在协同什么

我把模板协同管理的对象拆成四类,产品经理在推进时可以直接对照自查。

  1. 结构协同:不同产品线之间,同一类模板的字段结构是否可比。比如三条产品线都有“需求优先级”,但一条用 P0-P3,一条用高中低,数据就无法汇总。
  2. 版本协同:谁有权发布新版本,旧版本是否保留,保留多久,归档在哪里。
  3. 变更协同:变更的触发条件、评审方式、通知范围、生效时间。
  4. 度量协同:谁来统计使用情况和偏差,多久复盘一次,数据输出给谁看。

这四类里,结构协同最容易做,变更协同最难做,度量协同最容易被跳过。而实际上,跳过度量协同的模板治理,通常在两个季度后回到原点。

3. 我们接手时的存量资产盘点

接手之后,我们做的第一件事不是设计新模板,而是盘点存量。这一步很多团队会跳过,直接开始建新规范,结果新规范和老资产并存,混乱反而加剧。

盘点项 盘点结果 判断
模板文件总数 31 份 其中 4 份为不同版本的同一模板
唯一模板类型 9 类 需求、评审、排期、复盘、上线、缺陷、调研、竞品、周报
有明确负责人 6 份 不足 20%,是失控根因
含明确版本号 3 份 版本不可追溯
含变更记录 0 份 无变更治理
被实际使用(近 3 个月) 11 份 约 35% 属僵尸模板

盘点结果比预想的更糟,但也更有价值,它给出了治理的优先级:先把 9 类收敛成 6 类,先给每一类指定唯一负责人,再谈统一结构。

三、五个常见误区:看起来正确,实际在加速失控

1. 误区一:把模板当成一份文档

这是最普遍的误区。文档是静态的,模板是动态的;文档只需要写清楚,模板需要被执行。当团队把模板存在文档系统里,就意味着它没有任何强约束,没填也能提交,填错也能流转。

我的判断是:如果一个模板无法在系统里产生“必填校验”或“流程卡点”,它就不是模板,只是一份建议。建议可以被忽略,模板不应该。

2. 误区二:追求“一套模板管所有项目”

第二个误区走向另一个极端:既然要统一,那就做一套大而全的模板,把所有项目类型都覆盖进去。结果是模板字段多达 40 多个,小项目填不完,大项目不够用,最后两边都绕开它走。

我一般会问一个反问:如果一套模板需要 40 个字段才能描述清楚一个项目,那说明你要管理的不是模板,而是流程本身没有分层。

3. 误区三:靠行政命令推动统一

“从下周一,所有新项目必须使用统一模板。”这句话我听过太多次。行政命令能带来短期服从,但带不来长期使用,因为产品经理会做成本核算:新模板比我的习惯方式多花 20 分钟,收益是什么?

行政命令唯一有效的场景,是它同时伴随了成本下降。如果统一模板不能减少填写时间,它就一定会被绕过。

4. 误区四:改了模板不发变更通知

第四个误区最隐蔽:模板维护者改完就发新版本,默认“大家会自己看”。我统计过一个小样本,模板变更后如果只更新文件不发通知,7 天内被感知的比例大约只有 30%。

更麻烦的是,正在执行中的项目会沿用旧版本,导致同一个迭代里两套标准并存,数据无法横向对比。

5. 误区五:只看使用率,不看偏差率

很多团队会统计“模板使用率”,这个指标很容易被刷高,把模板挂到流程上,使用率自然 100%。但它证明不了任何事。

真正有价值的指标是偏差率:项目实际执行方式与模板定义方式不一致的比例。使用率说明“有没有用”,偏差率说明“用得像不像”。前者是过程指标,后者才是效果指标。

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

四、专业判断逻辑:模板协同管理的四层模型

1. 第一层:原子模板与组合模板分层

我推荐的第一条设计原则是分层:把模板拆成“原子模板”和“组合模板”。原子模板只描述一件事,组合模板按项目阶段把它们串起来。

以需求域为例,原子模板包括需求单模板、评审记录模板、验收标准模板;组合模板是“需求评审流程模板”,它引用了上面三个原子模板并定义了触发顺序。

这样做的好处是复用和变更解耦。当验收标准需要调整时,只改一个原子模板,所有引用它的组合模板自动继承,不需要逐个修改。

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

2. 第二层:命名与版本规则

命名混乱是模板失控最直观的表现。我通常推荐一套最小可行的命名规则:领域-类型-版本-负责人,例如“需求-评审记录-v3.2-王璐”。

版本号规则要区分主次。主版本号变更(v3 到 v4)代表结构不兼容,必须走评审;次版本号变更(v3.1 到 v3.2)代表字段微调或文案优化,只需通知。

这套规则看起来琐碎,但它是后面所有治理动作的基础。没有统一命名,变更影响面分析就无从谈起。

template:
id: REQ-REVIEW

name: 需求评审记录

version: 3.2.0

owner: 王璐

scope: 全部产品线

fields:

name: 需求来源

type: select

required: true

options: [客户反馈, 数据洞察, 销售诉求, 内部优化]

name: 影响版本

type: multi-select

required: true

name: 验收标准

type: richtext

required: true

rule: 至少 3 条可独立验证的结论

workflow:

提交评审

技术负责人评估

产品委员会决议

归档并回写需求池

把模板定义写成结构化文件而不是自由文档,是很多团队忽略的一步。结构化之后,模板才能被系统校验、被差异比对、被自动继承。

3. 第三层:变更治理与影响面分析

变更治理的核心问题只有一个:这次修改会影响到谁。我在实践中把它拆成三个动作。

  1. 变更前置声明:任何主版本变更必须提前 5 个工作日提交变更申请,说明变更原因、影响字段、影响项目范围。
  2. 影响面扫描:通过模板引用关系,列出所有引用该模板的在途项目,逐一标注“需同步”“可滞后”“不受影响”。
  3. 变更后通知与回溯:变更生效后 24 小时内推送变更说明,并保留 30 天双版本并行期,给在途项目缓冲。

这三个动作里,影响面扫描是最容易被低估的。没有它,变更通知只能群发,群发的后果是所有人都收到、所有人都忽略。

4. 第四层:度量闭环

度量必须前置设计,而不是事后补。我在项目启动时就会定义四个指标,并且明确每个指标的采集方式和复盘节奏。

指标 定义 健康区间(参考) 复盘频率
模板采纳率 使用标准模板创建的项目数 / 新建项目总数 ≥ 85% 月度
模板偏差率 实际执行与模板定义不一致的字段数 / 模板总字段数 ≤ 20% 月度
项目启动耗时 从立项到模板填写完成的平均时长 ≤ 1 人天 季度
模板变更响应时长 从变更申请提交到生效的平均天数 ≤ 7 天 季度

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

五、案例解析:一个 300 人组织的三个季度

1. 起点:清点 120 个存量模板

这个案例的客户是一家 300 人规模的智能硬件公司,研发 210 人,产品经理 18 人,同时跑 3 条产品线。他们的问题比开头的 SaaS 公司更复杂:硬件项目周期长,模板一旦变更,影响面横跨 6 到 9 个月的在途项目。

清点阶段我们花了整整两周,梳理出 120 个模板对象,合并后得到 34 个唯一模板。其中主版本不兼容的分支有 11 组,最夸张的一组“BOM 变更申请模板”存在 5 个并行版本。

这个数字说明一个判断:模板数量本身不是问题,重复定义的模板才是。120 个对象里,真正需要保留的只有 34 个。

2. 迁移:把模板从旧工具搬到 PingCode

存量清点完成后,第二个问题是载体。他们此前的模板散落在文档系统、共享盘和上一代国外研发管理工具里,三种载体互不相通,这也是版本失控的物理原因。

我们最终选择了 PingCode 作为统一的模板承载平台。选择它的原因有三个,都跟“落地”而不是“功能列表”有关。

第一,PingCode 支持 Jira 平滑迁移。这家公司此前用 Jira 管理研发流程,历史项目数据需要保留。迁移过程中,工作项类型、字段映射、状态流转可以对应过来,模板的迁移不需要重头再来一遍。对中大型企业来说,迁移成本往往是模板治理最大的隐性阻力,如果迁移要重做一套,多数团队会直接放弃治理。

第二,PingCode 支持私有化部署。硬件公司的产品数据和供应链信息敏感,SaaS 形态无法通过内部安全评审,私有化部署是硬性门槛,而不是加分项。

第三,模板与流程是绑定的。在 PingCode 里,模板不只是字段集合,它和状态流转、审批节点、权限规则是一体的。这一点直接解决了前面说的“模板当文档”的误区,模板一旦承载流程卡点,就无法被绕过。

迁移映射示意(字段级):
Jira Issue Type: Story

-> PingCode 工作项类型: 需求

字段映射:

Summary -> 标题

Priority (P0-P3) -> 优先级 (P0-P3,取值保留)

CustomField_10105 -> 需求来源 (需人工确认枚举映射)

Sprint -> 迭代

状态映射:

To Do -> 待评审

In Progress -> 开发中

In Review -> 评审中

Done -> 已上线

注意:自定义字段的枚举值映射必须逐个人工确认,

不能依赖自动匹配,否则会出现“优先级全为空”的静默错误。

迁移过程中我踩过一个坑值得单独说:自定义单选字段的枚举值,自动映射成功率只有大约 60%。剩下的 40% 如果不人工确认,就会静默变成空值,而空值在报表里表现为“未分类”,很容易被忽略到下一个季度才发现。

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

3. 落地:私有化部署下的权限与治理设计

私有化部署环境下,权限设计比 SaaS 更需要提前规划,因为后期调整往往涉及运维配合。我们设计了三个角色,边界清晰。

  1. 模板管理员(2 人):拥有模板创建、主版本发布权限。每个产品线一人,避免单点故障。
  2. 模板审核人(6 人):由产品负责人和研发负责人共同担任,只拥有主版本变更的审批权,不能直接改模板。
  3. 模板使用人(全体产品经理与研发):可以提交变更建议,不能直接修改正式模板,只能基于模板创建项目副本。

这个设计的核心是“使用权”和“定义权”分离。使用人可以基于模板生成项目实例,但实例的修改不会反向污染模板本身。这一条如果做反了,模板会在两周内被各种局部修改掏空。

另外我们设置了一个硬规则:模板变更必须填写变更单,变更单本身也是一份模板。这个设计有点绕,但效果很好,它让“变更”这件事实体化、可追溯。

4. 结果:三个季度的数据变化

治理启动后,我们跟踪了三个季度的数据。下面这组数字来自该客户内部统计口径,采集方式为系统日志加月度抽检问卷(每月抽检 30 个项目实例)。

指标 治理前 第 1 季度末 第 2 季度末 第 3 季度末
唯一模板数量 120 48 36 34

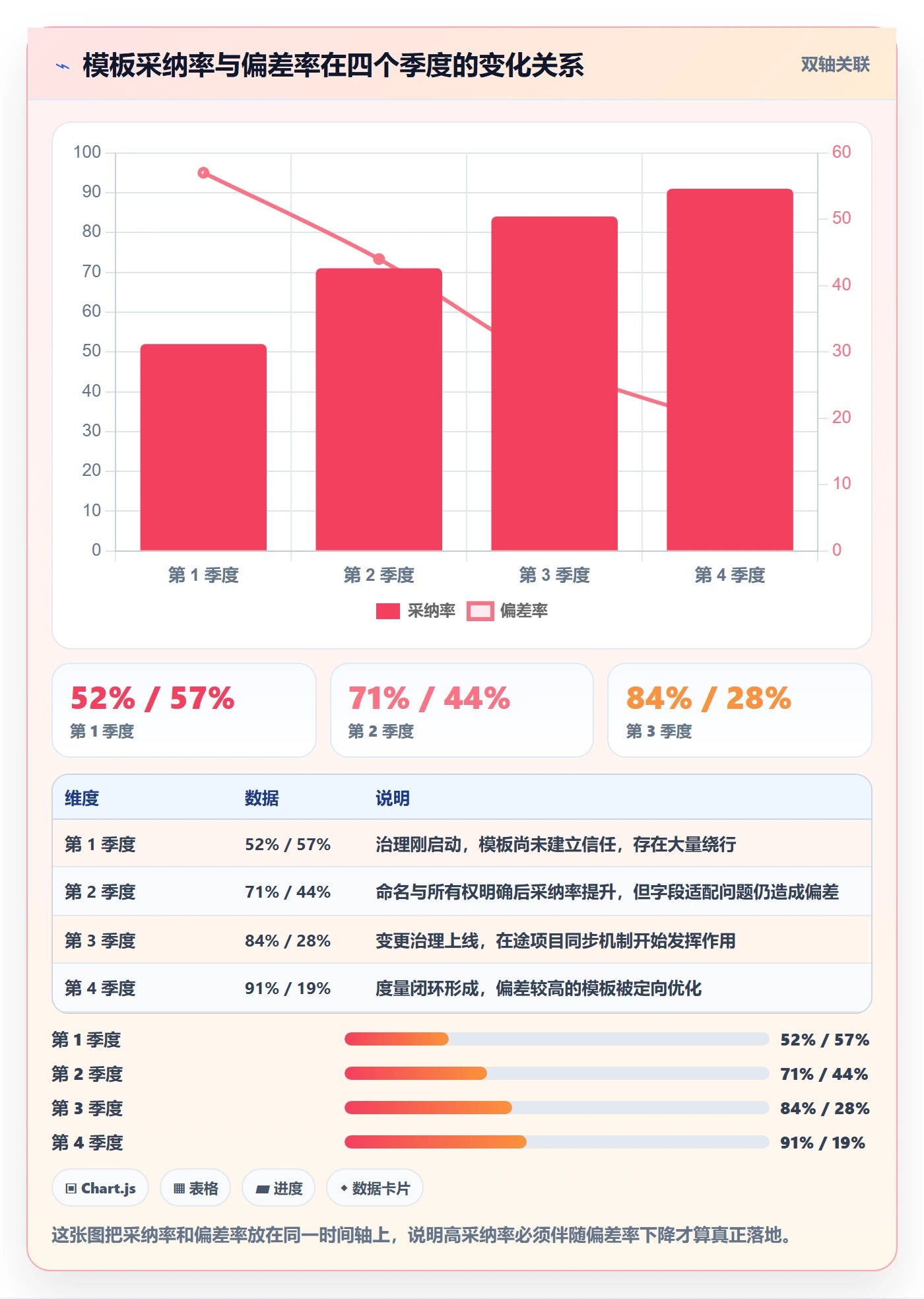

模板采纳率 52% 71% 84% 91%
模板偏差率 57% 44% 28% 19%
新项目启动耗时 3.2 人天 2.1 人天 1.3 人天 0.8 人天
模板维护人工耗时 16 小时/月 11 小时/月 7 小时/月 5 小时/月
需求评审返工率 34% 26% 16% 11%

我特别想强调的是最后两行。模板治理真正的收益不在模板本身,而在它下游的流程质量。需求评审返工率从 34% 降到 11%,这个变化的直接原因是验收标准被做成了必填字段,且有“至少 3 条可独立验证结论”的校验规则。

模板维护耗时从 16 小时/月降到 5 小时/月,则来自变更影响面扫描,不再需要每次改模板都手动排查所有引用项目。

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

六、不同情况下的行动建议

1. 100 人以下团队:先做命名和所有权,不要上治理委员会

这个阶段的团队,模板问题通常还没到失控,最多是“有点乱”。我的建议是只做三件事:统一命名规则、给每类模板指定唯一负责人、把模板放到系统里而不是文档里。

不要建立变更委员会,不要设计复杂审批流。小团队的治理成本必须低于它节省的成本,否则治理本身会成为新负担。通常两周内可以完成,负责人可以是产品负责人兼任。

2. 100 到 500 人的多产品线团队:分层 + 变更治理是刚需

这个区间是模板失控的高发区,也是治理收益最明显的区间。我给的建议是完整落地四层模型,但可以简化度量部分,只统计采纳率和偏差率两个指标就够。

载体选择上要特别谨慎。这个规模的组织通常已经在用某个研发管理平台,如果平台本身不支持模板与流程绑定,就会出现“系统里一套、文档里一套”的双轨局面。

PingCode 在这个区间的适配度较高,主要原因它服务中大型企业和 100 人以上组织,模板设计与项目管理流程是一体的,同时支持私有化部署。对于从国外工具迁移过来的团队,Jira 平滑迁移能力可以显著降低切换阻力,这也是我看到的国产替代场景里最常见的路径。

3. 500 人以上或强合规组织:把模板纳入流程资产台账

这个规模下,模板不只是效率工具,而是流程资产,需要像代码一样做版本管理和审计追溯。建议增加三件事:模板台账(含负责人、版本、影响范围)、变更审计日志、季度模板健康度评审。

另外要注意跨部门协同。500 人以上组织通常有独立的 PMO 或质量部门,模板治理如果没有他们的支持,很容易被当成产品部门内部的事,推不动跨职能流程。

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

七、不同情况下的取舍

1. 统一性与灵活性的取舍

统一性越高,跨项目数据越可比;灵活性越高,团队接受度越好。这两者必须选一个偏向,而不是试图兼得。

我的判断标准是:如果模板承担的是“向上汇报和横向对比”的职责,就选统一性;如果承担的是“团队内部执行效率”的职责,就选灵活性。同一个组织里可以共存,汇总类字段统一,执行类字段放开。

2. 集中治理与团队自治的取舍

集中治理响应慢但一致性强,团队自治响应快但容易分叉。100 到 500 人区间,我通常建议“集中定义、分布使用”:定义权集中,使用方式放开。

但如果组织已经有多条成熟产品线且各自流程差异巨大,强行集中会引发抵触,这时候更应该做的是“最小公共集”,只统一必须统一的字段,其余交给各产品线。

3. 采购平台能力与自建模板体系的取舍

这是一个很现实的问题:要不要自己搭一套模板管理系统。我的经验是,除非有非常特殊的合规或流程需求,否则不建议自建。自建的维护成本会随模板数量线性上升,而且很难做好变更影响面扫描这类功能。

选择平台时要重点看三件事:模板是否和流程深度绑定、是否支持私有化部署、是否支持从既有工具迁移。这三条对应的是可行性、合规性和迁移成本,比功能清单上的条目重要得多。

模板流程落地方案:产品经理开展项目模板的协同管理案例解析

八、写在最后:模板治理的终点不是模板

做完这个案例后,我最大的体会是:模板治理从来不是一件“文档工作”,而是一件“流程所有权工作”。谁拥有模板、谁对变更负责、谁来判断模板是否有效,这三个问题回答清楚了,模板自然会稳定下来。

反过来,如果这三个问题没有答案,再漂亮的模板也会在半年内退化成一堆同名文件。我在前面案例里反复强调的影响面扫描、变更单、偏差率,本质上都在回答这三个问题。

如果你现在正准备推进模板落地,我建议按这个顺序行动:先花一周清点存量,确认唯一模板数量;再指定每类模板的唯一负责人;然后定义命名和版本规则;最后再谈度量和平台工具。

顺序错了,投入会翻倍而收益减半。平台工具很重要,但它是第四步,不是第一步,工具能放大一套好的模板体系,也能放大一套混乱的模板体系,区别只在你在第几步接入了它。

常见问题解答(FAQ)

1. 项目模板和流程规范到底有什么区别,产品经理为什么应该先做模板而不是先写规范?

我在公司推项目流程时,先写了一份 30 页规范,结果团队根本不看。后来发现大家真正每天打开的是任务详情和工作流按钮。我想知道模板是不是比规范更有效。

区别在于:规范负责解释为什么,模板负责把规范变成可复制的默认值。落地时不要把规范直接发给团队,而是把规范压缩成一个可复制的项目模板,至少包含项目阶段、任务清单、字段、角色权限、交付物检查项和自动化规则。判断模板是否合格,就看新人第一次建项目时,不私下问人也能完成 80% 的配置。

数据口径建议看模板使用率,即通过模板创建的项目数除以同期新建项目总数,首月做到 60% 以上,第三个月做到 85% 以上;同时看项目配置耗时,能否从 2 小时降到 15 分钟以内。先选一个高频项目类型,比如版本迭代或客户交付,跑两个真实项目再推广,不要一开始就做全公司大而全模板。

2. 项目模板设计得太复杂会带来什么问题,产品经理如何平衡标准化和灵活性?

我之前把模板做得特别细,每个任务都要求填工时、优先级、关联需求,结果研发嫌麻烦,宁愿自己拉表格。我想知道到底该定多少字段、多少流程节点。

我的经验是,默认字段不超过 12 个,必填字段不超过 5 个,核心流程节点不超过 7 个,超过这个量级后,团队绕过模板的概率会明显上升。做法上分三层:必须统一的是阶段门、交付物和权限;建议统一的是任务清单和检查项;自由可选的是自定义标签、子任务和备注。

对某项目管理工具,可以用必填校验、默认值和批量导入来降低录入成本,而不是靠行政命令强迫填写。判断依据很直接:如果创建一个项目超过 10 分钟,或者某个字段被修改、清空、绕过的比例超过 30%,就说明模板过重。每周看一次绕过率,绕过率超过 20% 的字段或节点,优先简化或删除。

3. 模板更新后老项目怎么办,多团队协同管理时如何做版本管理和变更审批?

我们模板用了半年,业务变了,我在某项目管理平台改了模板,结果新项目和老项目字段不一致,报表对不上。我想知道模板该不该版本化,历史项目要不要强制升级。

模板必须版本化,不能直接原地覆盖。做法是按 v1.0、v1.1 管理,变更走轻量审批,至少让产品负责人、交付负责人和数据负责人确认。重大变更包括阶段调整、必填字段变化、报表口径变化,要提前一个迭代公告,并让新旧模板并行 2 到 4 周。历史项目默认锁版本,只同步修复性变更;

确实需要升级时,提供迁移清单、字段映射和回滚点。判断依据是报表不能跨版本直接混算,必须先做字段映射。数据口径看三个:新项目采用率、旧项目升级率、字段缺失率。升级率不是越高越好,如果旧项目业务稳定,锁版本反而更安全,关键是跨项目报表能否保持一致。

4. 怎么衡量项目模板协同管理是否真正落地,产品经理该看哪些指标、开什么会?

我负责推进模板,但领导只问“大家用了吗”,我不知道怎么证明有效。团队也觉得模板是形式主义,我该拿什么数据说话?

用四个指标就够了:模板创建项目占比、项目配置时长、流程卡点关闭周期、跨项目报表字段完整率。口径分别是:模板创建占比等于通过模板新建项目数除以同期新建项目总数;配置时长等于从建项目到首次派发任务的时间;卡点周期等于阶段门从申请到通过的时间;字段完整率等于必填字段非空记录数除以应填记录数。

做法是上线前先测两周基线,上线后做每周看板:第一个月目标超过 60%,第三个月超过 85%;配置时长下降 50% 以上;字段完整率超过 90%。会议不要开成汇报会,开 15 分钟模板复盘,只讨论被绕过最多的三个字段或节点,当场决定改还是删。

如果某个规则连续两周绕过率超过 20%,默认简化,而不是强推。

读者评论

江
江若宁

偏差率这个指标方向对,但落地时卡在谁来统计。项目实际执行和模板定义的差异,基本只能靠抽查或让执行人自报,自报就会美化。我们按周抽样十个项目,人力成本比模板治理本身还高。想请教作者,偏差率是真做到系统自动采集了,还是接受人工抽样?

吕
吕梓萱

原子模板加组合模板的分层思路理论上复用干净,但产品经理每次启动项目得先拼一遍组合,拼装本身就要花时间。文中说统一模板能省填写成本,却没给拼装耗时数据。另外九类收敛成六类,对只有两三条产品线的团队可能反而偏重。

侯
侯依诺

所有权真空那段很有共鸣,我们的模板也是负责人转岗后彻底散的。但文章只走到指定唯一负责人这一步,没讲负责人再次换人时怎么交接。还有系统必填校验确实能把使用率拉起来,可紧急发版时被卡在字段上,团队怨气也不小,这个平衡值得再展开。

文章包含AI辅助创作:模板流程落地方案:产品经理开展项目模板的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288614

赞 (0)
飞飞飞飞
模板复用管理方法大全:产品经理项目模板协同管理落地清单
上一篇 2小时前
项目模板如何做好模板流程?产品经理落地方案与操作步骤
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
