模板复用落地方案:产品经理开展项目模板的效率提升案例解析

周一早上九点二十,我坐在会议室里盯着屏幕上的燃尽图,发现两个本该同源的看板给出的”剩余工作量”差了 43%。原因不是数据错了,而是那个新产品线的项目在创建时,产品经理是从上一个项目里手工复制配置的,漏掉了两个自定义字段,而报表聚合逻辑恰好依赖这两个字段。那天我们花了两个小时对齐口径,会议结束时我在白板上写了一行字:如果一件事每次都要靠人记得,它迟早会出错。

这篇文章讲的就是这件事的解法,项目模板复用。但我不打算只讲”怎么建模板”,因为建模板本身太简单了,简单到几乎每个项目管理平台都内置了这个功能,也正因为如此,绝大多数团队的模板复用最终都退化成了一个没人维护的”模板坟场”。真正难的是:模板怎么分层、谁来维护、多久淘汰一次、复用率到多少才算健康、以及在 200 人以上、多产品线并行的组织里,怎么把它做成一套可以长期运转的机制。

接下来我会把我自己负责过的一次模板治理(约 260 人研发组织、3 条产品线、18 个月)拆开讲,中间的数据来自当时的度量看板和我们自己的复盘记录,也包含后来在几家客户现场做迁移与落地复盘时的观察。如果读完你只想带走一句话,那就是:模板复用的效率提升,八成来自”决策复用”,只有两成来自”操作省事”。

一、先给结论:模板复用的收益结构和你想的不一样

我先亮结论,避免你在错误的地方投入精力。下面五条是我在做完这轮治理之后,最愿意跟同行分享的判断。

1. 模板复用的收益大头在下游,不在”建项目快 20 分钟”

大多数人对模板复用的第一反应是”省时间”:新建项目不用一个个配字段、配状态流、配工作项类型。这个收益是真的,但它很小。我们实测过,一个中等复杂度项目的初始化耗时从 3.6 小时压缩到 0.4 小时,一个月新建 15 个项目,也就省下 48 人时。

真正的大头在下面这三件事:报表口径一致、跨项目对比可行、新人上手时间缩短。这三件事的收益是把”重复的对齐成本”从每个迭代里拿掉,而不是一次性省下几小时。我们那次治理后,每月的口径对齐会议从 6 次降到 1 次,这部分省下来的时间相当于 14 个人天/月。

2. 模板本质上是一份”决策缓存”,不是配置备份

这句话是我整套方法论的地基。配置备份回答的是”上次是怎么配的”,决策缓存回答的是”我们组织约定要这么配,以及为什么”。区别在于:前者只需要复制,后者需要写明规则、责任人和生效范围。

所以一个合格的模板,除了字段和状态流,还应该带上:适用范围、负责人、最近一次评审日期、变更记录。缺了这些,模板就只是一份会过期的快照。

3. 模板必须有 owner,否则 6 个月内必然腐烂

我们盘点过 37 个历史模板,其中 21 个没有任何明确的负责人,14 个的”最后修改时间”停留在 8 个月以前,还有 9 个模板引用了已经被废弃的字段。这些模板不是被主动废弃的,而是”没人管”之后自然死亡的。

没有 owner 的模板,等于一个没有 SLO 的服务:它还能跑,但没人知道它什么时候会坏。

4. 复用率不是越高越好,75%-85% 是健康区间

这一条最反直觉。我们一开始把”模板复用率 100%”当成目标,后来发现它带来的副作用是:产品线差异被硬压进同一个模板,字段越加越多,最后所有人都在填一堆跟自己无关的字段,反而降低了数据质量。

健康的做法是让 15%-25% 的项目走”变体模板”或”个性化配置”,并且这部分必须被记录原因。100% 的复用率通常意味着模板已经僵化,而不是成熟。

5. 落地顺序不能颠倒:先字典,再模板,最后自动化

我见过太多团队直接从”配模板”开始,结果两个月后推翻重做。正确的顺序是:

  1. 先统一字段字典与状态命名(这是地基,决定了后面能不能聚合);
  2. 再做模板分层与归属(组织级 / 产品线级 / 项目级);
  3. 然后做权限、审批和变更流程;
  4. 最后才谈自动化、脚本和 API 批量下发。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

二、背景与真实场景:模板是怎么一步步失控的

先交代一下我当时的处境,这样后面的数据才有参照系。2022 年我负责一家 B 端 SaaS 公司的研发效能,团队规模从 140 人涨到 260 人,研发侧分成 3 条产品线、11 个 Scrum 小队,用的是同一套项目管理平台,但每条产品线的项目配置各写各的。

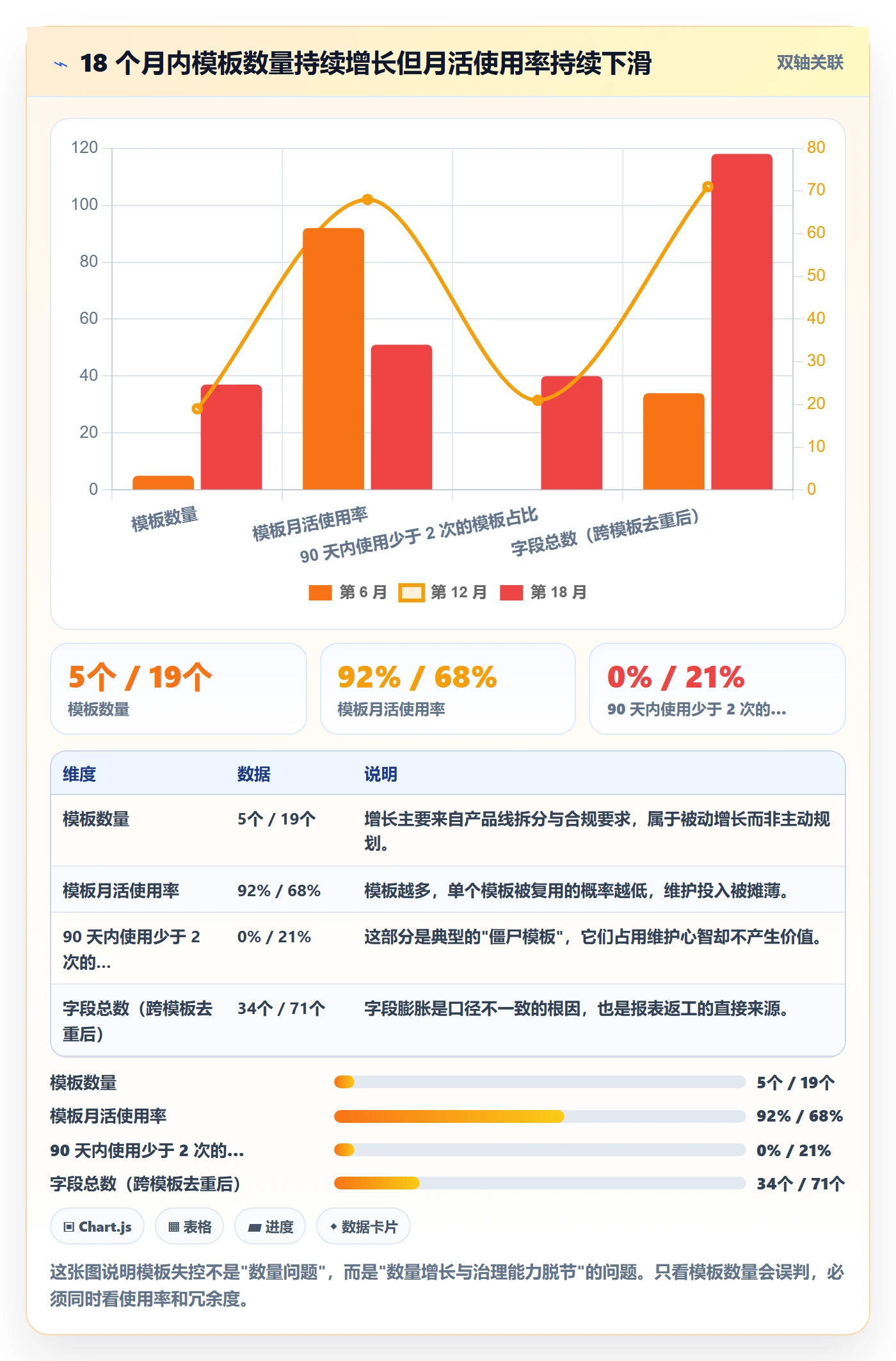

1. 一条典型的模板增长曲线

我们回溯了 18 个月的模板创建记录,形态非常典型:前 6 个月只有 5 个模板,使用率高、维护及时;第 7 到 12 个月,随着产品线拆分和合规要求增加,模板数量涨到 19 个,但月活使用率开始下滑;第 13 到 18 个月,模板数量涨到 37 个,其中 40% 的模板在过去 90 天里使用次数不超过 2 次。

这条曲线的拐点出现在”团队扩张速度超过治理速度”的那一刻。它不是管理失职,而是组织扩张的自然结果:每增加一个团队,就增加一次”我看不懂别人的项目”的摩擦,而最省事的解药就是再建一个模板。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

2. 三个真实触发点

回头看,模板失控通常由三类事件触发,且几乎每个中大型组织都会遇到至少两个。

  • 组织扩张:团队从 3 个变成 11 个,新队长需要”能看懂”的项目视图,于是各自建模板;
  • 合规与外审:要求留存需求变更链路和评审记录,于是有人在模板里加了 6 个必填字段,半年后没人记得为什么必填;
  • 多产品线并行:不同产品线的发布节奏不同,硬套同一套状态流会卡住流程,于是复制一份改改。

这三件事本身都合理,问题在于它们各自发生、互不通气,最终把配置层变成了一个无人认领的公共区域。

3. 谁该为模板负责:一个被长期回避的问题

最尴尬的问题不是”模板怎么建”,而是”模板归谁管”。产品经理认为这是工程效能的事,工程效能认为这是产品经理的输入,平台管理员认为自己只负责权限。责任真空是模板腐烂的第一原因。

我们最后的解法是设置一个虚拟角色,”模板责任人(Template Owner)”,由各产品线的一名产品经理兼任,每人负责 2 到 3 个模板,每季度评审一次,评审结论必须落到”保留 / 合并 / 废弃”三者之一。这个角色每周额外投入不到 1 小时,但它把责任从”大家”变成了”某个人”。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

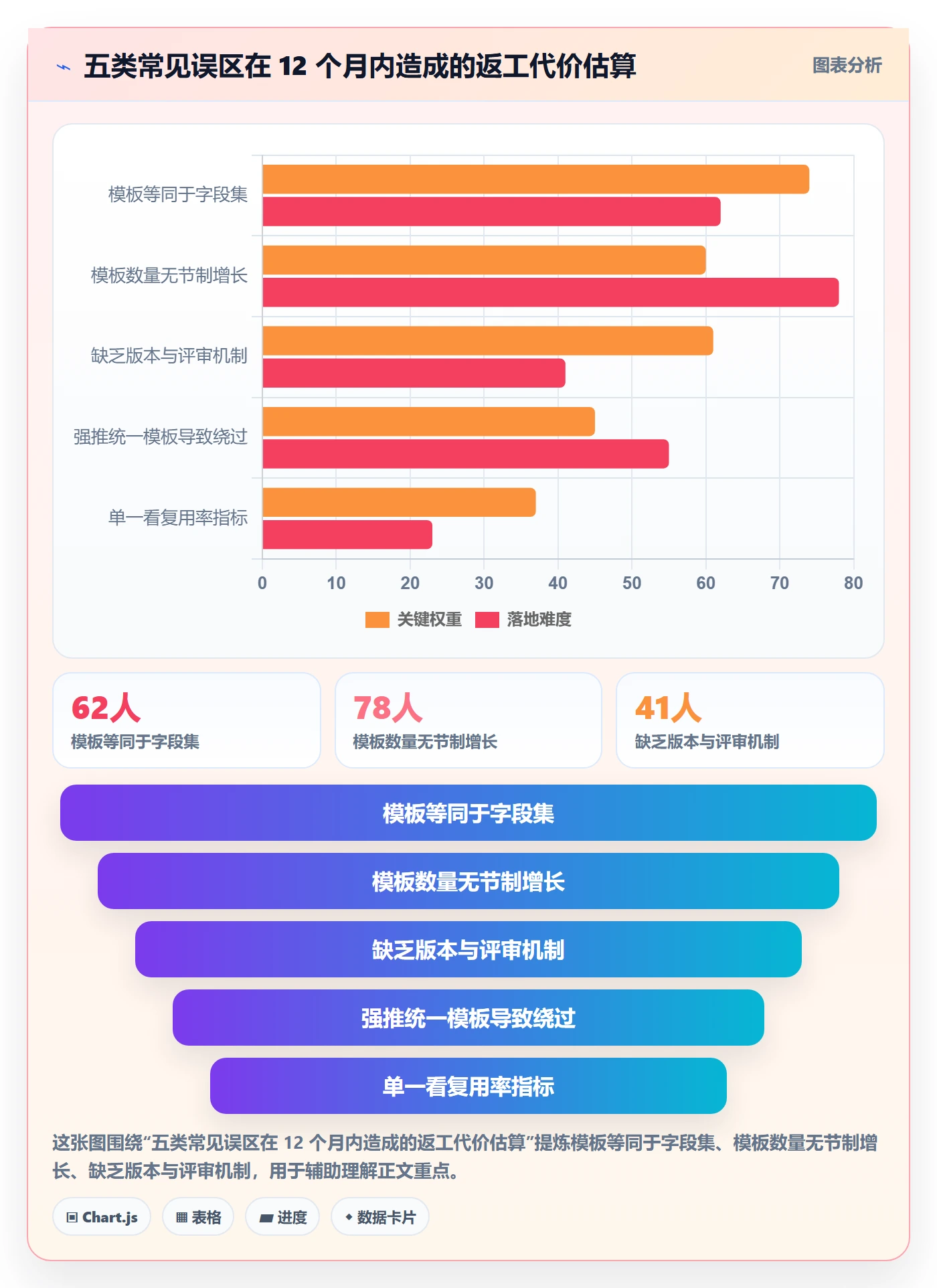

三、拆解五个常见误区:为什么大多数模板复用最后都失败了

这部分我写得比较直接,因为下面五条里有四条我自己踩过。判断一个团队能不能把模板复用做起来,看它有没有绕开这五个坑就够了。

1. 误区一:把模板等同于”字段集”

最普遍的理解是:模板就是一组字段加快捷键。但真正需要复用的其实是四类资产:工作项类型与层级关系、状态流与流转规则、字段字典与枚举值、自动化规则与通知策略。只复用第一类,等于把最难的部分留给了每个人。

我们的教训是:早期模板只固化了字段,结果每个团队的”完成”定义都不一样,一个项目的”已完成”是可测试,另一个是已上线,导致燃尽图完全不可比。

2. 误区二:模板越多越灵活

这可能是最贵的一个误区。每多一个模板,就多一份维护成本、多一次口径分裂、多一个新人困惑点。我们算过一笔账:一个未被使用的模板,年均隐性成本约 4 到 6 人时(评审、解释、误用后的修正),37 个模板里有 15 个属于这类,一年就是 60 到 90 人时的净浪费。

3. 误区三:一次配置永久有效

没有版本概念的模板,本质上是”一次性用品”。我们当时有 14 个模板的最后修改时间停留在 8 个月前,问题不是它们旧,而是没人知道它们旧,因为没有评审日期字段,没有变更记录,也没有人收到过”该模板已 180 天未评审”的提醒。

4. 误区四:全组织强推同一个模板

强推统一会引发两种反弹:一种是在模板里疯狂加字段来满足所有场景,最后字段数破百;另一种是团队绕过平台,用表格自己做项目管理。第一种是慢性中毒,第二种是急性失效。

5. 误区五:把”复用率”当成唯一 KPI

复用率是一个容易被刷的指标。只要把模板做成唯一入口,复用率立刻就能到 98%,但数据质量可能反而下降。我们后来用的是一组指标:复用率、字段完整率、模板变更后 30 天内的问题数、跨项目报表可聚合比例。四个一起看,才不容易被骗。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

四、专业判断逻辑:模板分层与治理模型

讲完误区,说方法。这一节是我这套方案的骨架,如果你只做一件事,就做这里的”三层结构”。

1. 三层模板结构:基座、变体、实例

不要试图用一个模板解决所有问题,也不要放任每个项目都自建。正确的做法是分三层:

  • 组织级基座(Base):全组织统一,包含字段字典、状态命名规范、工作项层级、必备的合规字段。这层不允许项目自行修改,只允许通过评审变更。
  • 产品线级变体(Variant):继承基座,允许在受控范围内追加流程状态、调整迭代长度、增加产品线特有字段。数量应控制在”产品线数量 ± 2″以内。
  • 项目级实例(Instance):由变体实例化而来,只允许调整排期、成员、看板视图这类不影响聚合的配置。任何影响口径的修改必须回写到变体层。

这条规则的威力在于:它把”个性化”从项目层上移到了产品线层,从而把口径分裂从 N 个项目收敛到 M 条产品线。我们实施后,跨项目可聚合的报表比例从 54% 提升到 91%。

2. 判断一个模板该不该存在的三个问题

每次模板评审,我都会问同样三个问题,任何一个答不上来就进入废弃候选:

  1. 过去 90 天,有多少项目是通过这个模板创建的?(少于 3 个即触发警报)
  2. 它和某个已有模板的差异,能否用一句话说清,并且这个差异影响的是流程而不是偏好?
  3. 如果明天把它删掉,谁会受影响,影响是什么?

第三个问题最关键。如果答案是”没人知道”,那这个模板就是在消耗组织的注意力。

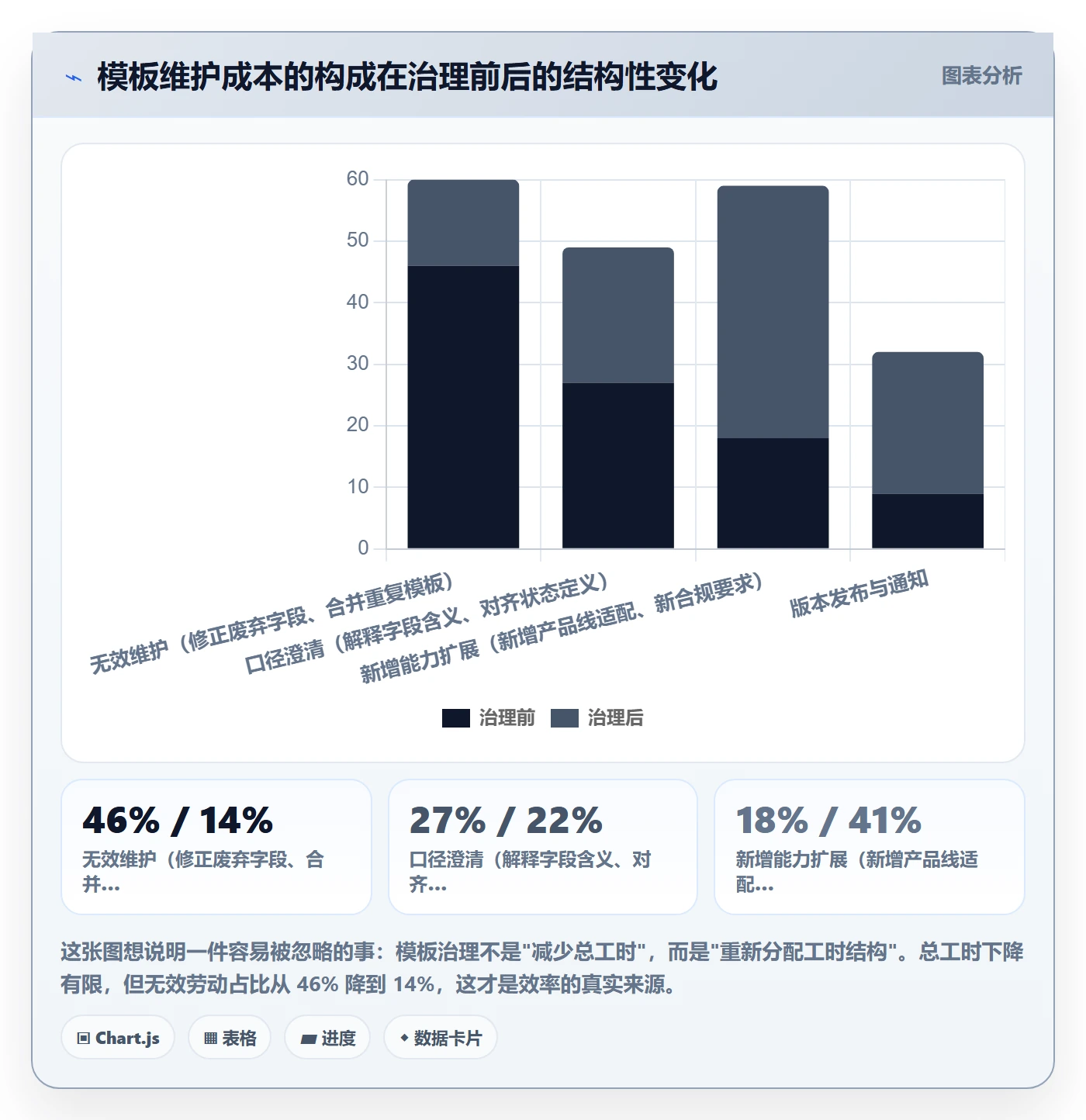

3. 字段的四级分类与处理策略

字段膨胀是模板腐烂最直观的表现。我们的处理方式是把字段分成四级,每级有不同的准入策略。下面这张表是我们最终执行的版本,可以直接拿去用。

字段级别 典型例子 准入策略 是否必填 能否项目层修改
L1 聚合字段 所属产品线、需求来源、优先级、负责人 必须进入组织级基座,需评审 是 否
L2 流程字段 评审状态、发布窗口、阻塞原因 产品线级定义,可继承覆盖 视流程而定 仅产品线层
L3 管理字段 工时估算、技术方案链接、联调环境 产品线层可选,默认非必填 否 是
L4 临时字段 某次活动的标记、临时排期备注 禁止进入模板,项目层自建并设置过期时间 否 是

这张表最大的价值不是分类本身,而是 L4 的存在。以前团队想加字段只能加到模板里,加了就永远删不掉;有了 L4,大家可以放心地做临时标记,到期自动清理。仅这一条,就把我们的常驻字段数从 118 个压到 46 个。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

4. 变更管理:谁可以改、怎么改、改了怎么通知

模板变更最容易出事的场景是”悄悄改”。某天早上你发现需求的”优先级”枚举从三级变成了五级,所有历史数据全部错位。我们后来定了三条硬规则:

  • 组织级基座变更需两人评审,其中一人必须来自受影响最大的产品线;
  • 破坏性变更必须提前 5 个工作日通知,并给出兼容方案(通常是保留旧枚举但标记为 deprecated);
  • 每次变更写入变更日志,包含原因、影响范围、回滚方式。

这三条听起来像流程负担,但实际执行下来,每季度变更不到 4 次,总沟通成本远低于一次口径事故。我们统计过,一次严重的字段语义变更,平均会引发约 3 人天的历史数据修正。

五、案例:在中大型组织里落地模板复用(以 PingCode 为例)

前面讲的是通用逻辑,这一节讲落地。我参与过的一次完整落地是在一个 200 多人的研发组织里,用的是 PingCode。选它的原因很实际:PingCode 主要服务中大型企业及 100 人以上组织,模板、字段、权限这几层治理能力天然是按多团队场景设计的,不需要我们自己造轮子。

1. 场景与基线

先给基线,方便你对照。治理开始前:研发侧 218 人,5 条产品线,37 个活跃模板,118 个跨模板去重字段,跨项目报表可聚合比例 54%,新建项目平均 3.6 小时,月度口径对齐会议 6 次。团队此前用的是 Jira,2023 年完成迁移,迁移时把历史配置一股脑带了过来,这也是字段膨胀的直接来源。

这里有个很典型的细节:迁移时”保留所有配置”听起来最安全,实际上是把旧系统的历史包袱原文搬过来。我们后来复盘认为,迁移是最好的模板治理时机,错过了就要多花 3 倍力气。

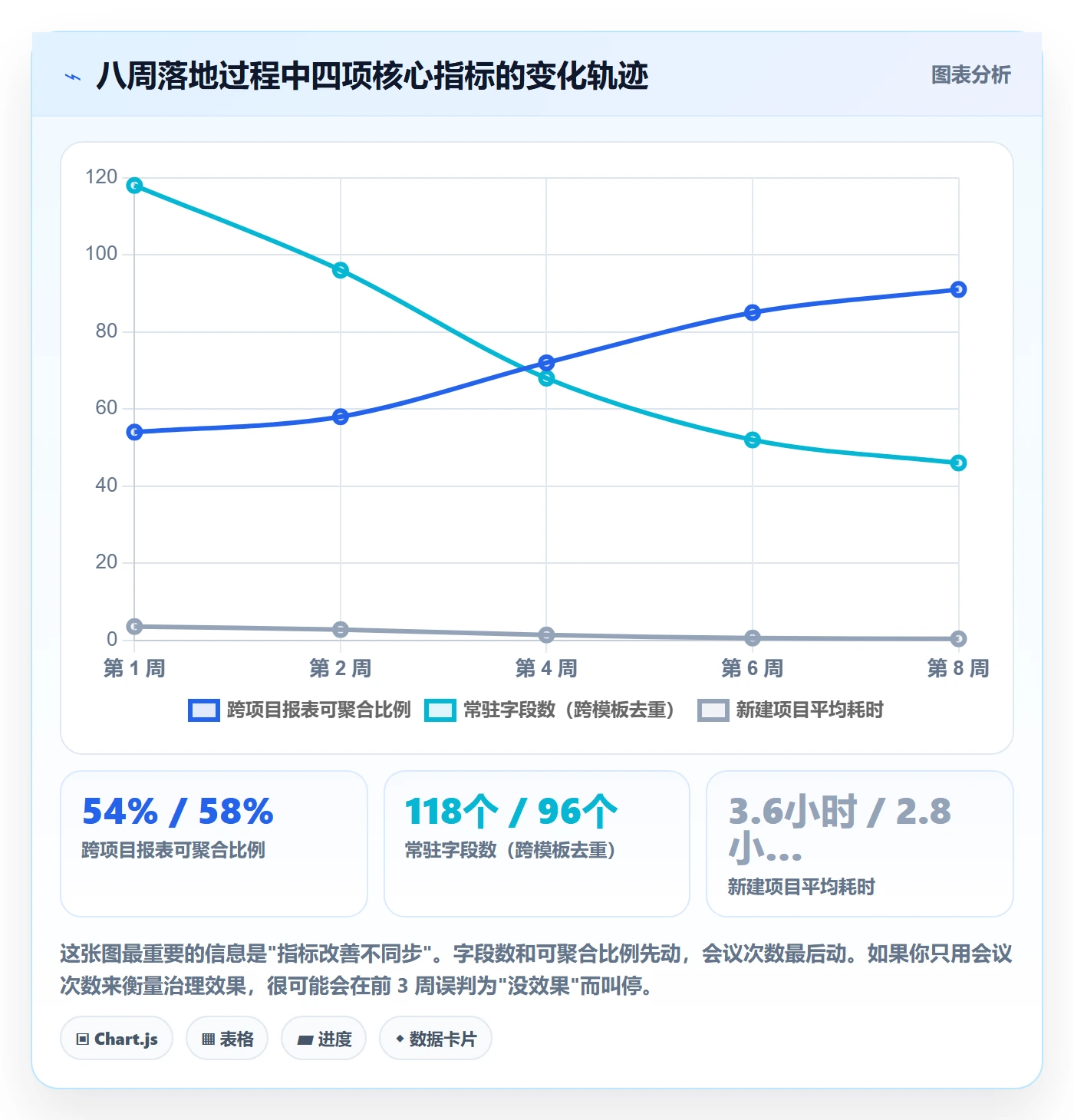

2. 四步落地法

我们的落地顺序是四步,每一步都有明确产出物,不允许跳步。

  1. 字段字典先行:把 118 个字段逐一过一遍,按 L1-L4 分级,合并同义字段,删除 90 天内无数据写入的字段。产出物是一份字段字典表,含字段名、级别、含义、枚举值、责任人。
  2. 模板分层重构:建立 1 个组织级基座 + 5 个产品线变体,废弃 23 个历史模板,保留 9 个(基座 1 + 变体 5 + 特殊场景 3)。产出物是模板清单和继承关系图。
  3. 权限与审批:基座模板仅 2 人可编辑,变体模板由产品线负责人编辑,项目层禁止修改影响聚合的字段。产出物是权限矩阵。
  4. 灰度与迁移:先选 2 个产品线试点 4 周,验证通过后再推其余 3 条,避免一次性全量切换带来的反弹。

第三步的”项目层禁止修改聚合字段”是整件事的关键控制点。它意味着产品经理不能再靠”加个字段”绕开问题,必须回到产品线层讨论。这个约束在推行第一周引发了明显反弹,第二周开始就变成习惯了。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

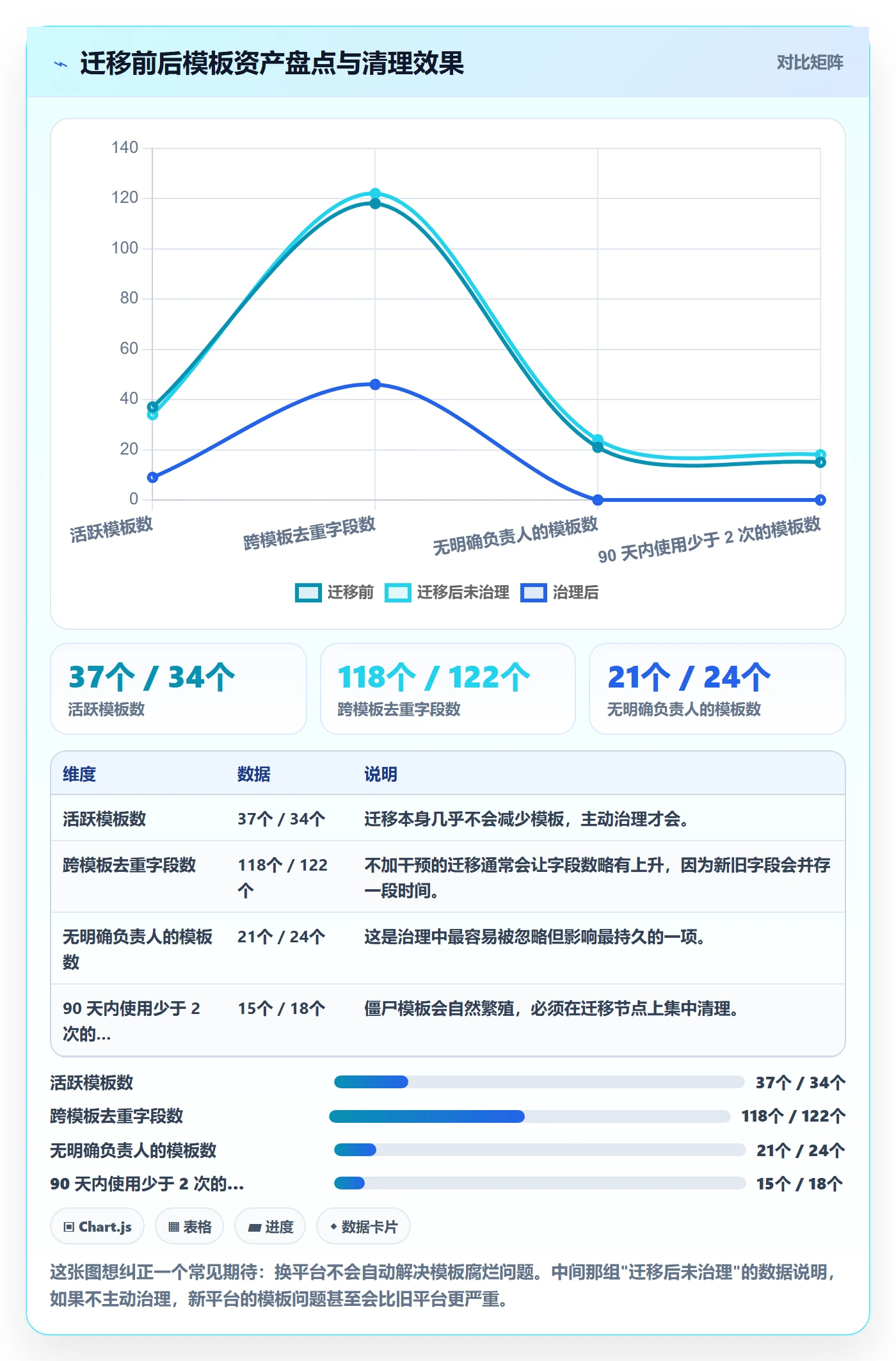

3. 迁移场景下的三个特别注意点

如果你是从 Jira 或其他平台迁移过来,模板复用会多出三个坑。PingCode 支持 Jira 平滑迁移,这一点在工具层面省了不少事,但配置层的判断还是要自己拿主意。

(1)不要全量保留旧配置

我们在第一次迁移时把旧配置全带过来了,包括 6 个已废弃的工作流。后来花了整整两周清理。正确做法是迁移前先做一次”配置体检”,把使用率低于阈值的字段、状态、工作流标记出来,迁移时直接不带。

(2)状态映射必须人工确认

自动化映射能对上名字,对不上语义。旧平台的”Done”在新流程里可能对应”待验收”,也可能对应”已发布”。我们当时有 3 个状态映射错了,导致两个月的完成率统计偏高约 7 个百分点。

(3)迁移后立刻冻结 30 天

迁移完成后的头 30 天,禁止任何模板变更。目的是让团队先熟悉新结构,再提优化建议。否则你会在一堆”我没找到那个字段”的反馈里疲于奔命,最后被迫把旧结构搬回来。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

4. 私有化部署环境下的模板分发

对有私有化部署需求的团队(金融、政企、制造业居多),模板治理会多一层考虑:多实例之间的配置同步。PingCode 支持私有化部署,我们在客户现场遇到过”总部一套模板、分部各改各的”的情况。

我们的建议是把模板配置当作代码来管理:用平台的开放接口把基座模板导出成配置文件,纳入版本库,变更走代码评审流程。下面是我们用过的配置结构示例,不依赖具体平台,可直接对照自己的工具做等价设计。

template:
id: base-rd-v3

scope: organization # organization | product-line | project

owner: pm-lead-01

review_cycle: quarterly

last_reviewed: 2024-09-12

inherits: null

fields:

aggregated: # L1 聚合字段,项目层不可改

key: product_line

type: enum

values: [pay, crm, data, platform, infra]

required: true

key: requirement_source

type: enum

values: [customer, internal, compliance, ops]

required: true

flow: # L2 流程字段,产品线层可覆盖

key: review_status

type: enum

values: [draft, reviewing, approved, rejected]

required: true

management: # L3 管理字段,默认非必填

key: estimate_hours

type: number

required: false

temporary_fields: # L4 临时字段,必须带过期时间

enabled: true

max_ttl_days: 90

auto_cleanup: true

change_policy:

breaking_change_notice_days: 5

required_approvers: 2

rollback_required: true

这份配置的价值不在于格式,而在于它把”模板是什么、谁负责、多久评审一次、变更怎么走”全部显性化了。当模板可以用一段文本完整描述时,它才真正可被治理。

六、不同情况下的行动建议

前面讲的是完整方案,但现实里大多数团队没有资源一次性做完。下面按团队规模和场景给出不同的起步动作,你可以直接对号入座。

1. 20 人以下团队:只做字段字典,不做模板分层

小团队做分层是过度设计。你们真正需要的是一份共享的字段字典(写在一个文档里就够)和 2 到 3 个模板:常规迭代、紧急修复、探索性项目。不要建立 owner 角色,但要在文档里写清楚谁负责更新。

2. 20 到 100 人团队:建立双模板制 + 季度清理

这个规模的关键动作是两个:一是把模板数量压到 3 到 5 个,二是每季度做一次”零使用模板清理”。清理规则很简单:90 天内创建项目数少于 3 的模板,要么合并,要么废弃。

这个阶段最容易犯的错是让每个小队建自己的模板。如果一定要允许,请把它限制在变体层,并且要求继承基座。

3. 100 到 300 人团队:上三层结构,配 Owner

这是收益最明显的区间。PingCode 主要服务中大型企业及 100 人以上组织,模板继承、字段权限、变更记录这些能力在这个规模是刚需而不是锦上添花。

建议的铺开节奏是:第 1 个月做字段字典和字段分级;第 2 个月重构模板并灰度 1 到 2 条产品线;第 3 个月全量推广并建立季度评审机制。不要压缩到 3 周完成,反弹会让你推倒重来。

4. 300 人以上或多产品线组织:把模板治理变成一条流程

到了这个规模,模板治理已经不是项目而是流程。你需要的是:明确的责任人网络、季度评审日历、变更审批规则、以及一套度量看板。关注四个数字:复用率、字段完整率、跨项目可聚合比例、模板变更引发的问题数。

5. 从外部工具迁移过来的团队:迁移即治理

如果你的迁移还没完成,恭喜你,这是最省力的时机。做法是:迁移前先盘点旧配置,把使用率低的部分直接砍掉;迁移中人工确认状态映射;迁移后冻结 30 天。PingCode 支持 Jira 平滑迁移,工具层面的事情交给它,配置层面的判断必须自己做。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

七、不同情况下的取舍

方法论讲完,最后讲取舍。因为模板复用本质上是一连串权衡,没有最优解,只有适合当前阶段的解。

1. 标准化 vs 灵活度

这是我们讨论最久的一对矛盾。我的判断是:影响聚合的必须标准化,不影响聚合的可以放任。什么是影响聚合的?字段名、枚举值、状态语义、工作项层级。什么是不影响聚合的?看板视图、颜色、排序、个人筛选器。

把这两类分开之后,你会发现 90% 的”灵活性诉求”其实落在第二类,团队可以随便改,而口径保持一致。我们当时的一个硬性规则是:任何字段变更请求,必须说明它影响哪张报表。说不出来的,一律进 L4 临时字段。

2. 集中治理 vs 团队自治

集中治理的代价是响应慢,团队自治的代价是口径分裂。折中方案是”基座集中、变体自治”:组织级只管 8 到 12 个 L1 字段和状态命名规范,其余交给产品线。我们的经验是,只要 L1 字段控制在 12 个以内,产品线对集中治理的抵触就会大幅下降。

3. 一次重构 vs 渐进演进

如果模板数量少于 10 个、影响团队少于 5 个,一次性重构更快,代价是 1 到 2 周的生产力波动。如果模板超过 20 个、涉及多条产品线,必须渐进,因为一次性切换的风险是”整个组织同时不理解新结构”。

我们当时面临的选择是:一次性切 5 条产品线(预计 1 周完成,风险高),还是灰度 2 条再推 3 条(预计 4 周完成,风险低)。最终选了渐进,实际用时 5 周,但中途没有出现严重阻塞。回看这个决策是对的。

4. 自建工具 vs 采购平台

这一条我的立场比较明确:如果你的团队超过 100 人、有多产品线、有私有化或合规要求,不建议自建模板管理体系。自建的成本不在开发,而在长期维护和多端一致性。

PingCode 在这个场景下的优势是现成的:它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,对于国产替代的场景适配度较高。但工具只解决 50% 的问题,剩下 50% 是前面讲的字段字典、Owner 机制和变更流程,这部分没有哪个平台能替你决定。

模板复用落地方案:产品经理开展项目模板的效率提升案例解析

八、总结:三个我认为最容易被忽略的判断

写到这里,我把整套方案压缩成三个判断,如果你时间有限,记住这三条就够用了。

第一,模板复用的核心是决策复用,不是操作复用。如果一份模板只省了建项目的时间,它迟早会被绕开;只有当它承载了组织的口径约定,它才会被依赖。衡量标准很简单:删掉它,团队会不会立刻感到不适?

第二,模板必须能被淘汰,才配被长期使用。没有淘汰机制的模板体系一定会膨胀。我们最终建立的规则是:每季度评审一次,90 天内使用不足 3 次即进入废弃候选,连续两个季度无人认领即自动归档。

第三,效率提升的真实来源是”减少返工”,而不是”加快创建”。我们那次治理的净收益里,报表返工从 14 人天/月降到 3 人天/月贡献了绝大部分,而新建项目耗时从 3.6 小时降到 0.4 小时只占很小一块。如果你的立项汇报只讲后者,很难说服管理层投入治理资源。

下一步怎么做,我建议按这个节奏走:本周,把你团队当前的模板数量和字段数量数出来,先有一个基线;两周内,做一次字段字典整理,把所有字段按 L1 到 L4 分级,砍掉 90 天内没有数据写入的字段;一个月内,把模板数量收敛到”产品线数量 ± 2″,并给每个模板指定一个负责人;一个季度后,复盘四个数字:复用率、字段完整率、跨项目可聚合比例、模板变更引发的问题数。

模板治理这件事没有终点,它更像是一种持续的组织卫生习惯。但只要你在前两个月把结构搭对,后面每个季度的维护成本会低到几乎感觉不到,而这正是它值得做的原因。

常见问题解答(FAQ)

1. 项目模板到底该做多少个才合适?是不是越多越全越好?

我们团队之前一口气做了二十多个模板,从需求立项到上线复盘全都有,结果新人打开模板库不知道选哪个,老员工嫌麻烦还是自己手搓表格。我就很困惑,这个数量到底有没有一个合理的度,还是说模板就是要做得足够全才有价值。

先按三个条件筛选:重复频次高、结构稳定、交付物固定。具体做法是拉最近 3,6 个月的项目清单,按项目类型归类,统计每类的出现频次和字段差异度,频次达到每季度 3 次以上、字段差异小于 30% 的才值得做成完整模板,其余拆成片段库,比如需求评审清单、上线检查项、风险登记表这类即取即用的小块。

按这个口径,一个 30 人左右的产品研发团队,通常 3,6 个主模板就能覆盖 80% 的项目场景。模板库首页只放 5 个以内,其余归档到二级目录,并且给每个模板标注适用场景和最近更新日期。判断标准很简单:如果新人第一次打开模板库能在一分钟内选出该用哪个,数量就是合适的;

如果他要挨个点开对比,说明你已经做多了。

2. 模板做出来了,但团队没人用,推广不出去怎么办?

我遇到过最尴尬的情况,把模板链接往群里一发,一周后看后台打开率个位数。后来私下问了几个同事才发现,大家不是不想用,是模板字段太多,认真填完要半小时,还不如自己随便建个项目来得快。我就想知道这种落地阻力到底该怎么破。

核心思路是把推广换成降低使用成本,而不是靠喊。第一,把必填字段压到 8,12 个,其余设为可选或折叠隐藏,能预填的默认值全部预填,比如默认负责人写角色名、默认阶段固定为标准的五段式。第二,改接入路径,不要让人去模板库找,而是在新建项目的第一步就弹出模板选择,把模板变成默认路径而不是额外动作。

第三,找 1,2 个愿意配合的种子项目先跑,记录他们实际省下的时间,用真实数字在周会上讲,比发十遍通知有用。第四,模板里必须带最后更新人和更新日期,让使用者知道这不是三年前的僵尸模板。

衡量落地效果别只看打开率,看两个更硬的指标:用模板创建的项目占总新建项目的比例,以及新建后 24 小时内关键字段的填写完成率。这两个数上不去,说明问题出在模板本身的设计,不在人的态度。

3. 项目模板里到底该放什么、不该放什么?颗粒度怎么把握?

我一开始做模板,恨不得把整个流程、每个任务的负责人、甘特图上的时间点全塞进去,结果换个项目全对不上,改的时间比自己写还长。可我也见过同事的模板就一张空表格,等于什么都没给。我特别想知道这个颗粒度有没有一个可操作的判断标准。

把模板内容分三层处理。第一层是不可变的骨架,包括阶段划分、里程碑命名规则、评审卡点、交付物清单,这部分必须写死,因为它承载的是团队共识。

第二层是可替换的占位,负责人只写角色不写人名,日期用相对时间,比如需求评审后第 2 天出原型、T+5 完成技术方案,具体任务清单留 3,5 条作为示例而不是全部列满,这部分是模板的主体。第三层是绝对不能进模板的内容,跨部门具体人名、预算金额、特定供应商、写死的绝对日期。

判断口诀是这样:换一个真实项目,如果不用改任何字就能直接跑,说明模板太粗,没提供结构价值;如果改动超过 40% 的字段,说明太细,使用者会绕开它。相对时间这一点特别值得强调,把 3 月 15 日出原型改成评审后第 2 天出原型,同一份模板的复用率通常能翻一倍以上,因为日期是模板失效最常见的原因。

4. 怎么量化模板复用带来的效率提升?跟老板汇报该拿什么数据?

老板问我搞这些模板到底省了多少时间,我一开始只能说感觉快了不少,当场被怼回来了。后来才意识到得提前埋点,不然做完了也说不清。我想知道我该统计哪些指标、用什么口径,才不会被质疑是自说自话。

建议统计四个指标,并提前定义好口径。一是项目启动耗时,从立项到第一次任务分配的平均天数。二是计划编制工时,由项目经理自报加抽样录屏核对,抽 5,10 个项目就够。三是关键字段完整率,用模板创建的项目在启动阶段核心字段填写的完整比例。四是返工次数,因流程漏项导致的补充评审或补文档次数。

方法上不要只做时间前后对比,因为项目本身可能变简单了,最好做对照组,选 3 个用模板的项目和 3 个规模相近、没用模板的项目同时段对比。

实际做下来,模板化之后启动阶段的时间通常能压缩 30%,50%,但汇报时必须带上样本量和统计周期,比如写成近 3 个月 6 个中型项目,平均启动耗时从 4.5 天降到 2.3 天,其中 3 个为模板项目、3 个为对照项目,这样数据才站得住。

另外建议把模板版本号和迭代记录也留档,下次被问效率提升是怎么来的,可以直接指向哪一版模板改了什么字段、带来了什么变化。

读者评论

薛
薛思妍

我们团队也做过类似治理,最大阻力不是建模板,而是让产品线承认字段可以合并。75%-85%复用率我认,但老板只看100%,最后变成为了指标而指标。想问变体模板的原因记录,实际怎么保证不流于形式?

罗
罗欣

人、3条产品线这个规模有参考性,但我们80人左右照搬分层模板反而增加审批负担。我的感受是owner机制比模板分层更关键,小团队半年评审一次更现实,季度一次容易走空。

程
程启航

先字典再模板最后自动化’顺序我同意,但现实里字典统一常卡在业务不配合。文中14人天/月返工,是否把数据清洗和口径会都算进去了?只算研发侧可能没这么高,想了解统计口径。

文章包含AI辅助创作:模板复用落地方案:产品经理开展项目模板的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288454

赞 (0)
飞飞飞飞
项目模板模板权限全流程:产品经理数据分析与一文讲清
上一篇 23分钟前
项目模板如何做好模板任务?产品经理协同管理与操作步骤
下一篇 23分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
