我做过一次不太愉快的统计:把团队过去三年积累的 17 套项目模板全部拉出来,逐条比对模板里的任务项和真实的执行记录。结果是这样的,模板里 43% 的任务项,在过去 12 个月里没有任何一次真实的执行痕迹,或者执行了但从来没有产出可验证的结果。更刺眼的是,这 43% 里有将近一半,是我们在复盘会上一条一条加进去的。
所以这篇文章虽然叫”方法大全”和”落地清单”,但我不打算给你一份可以照抄的完美模板。我想讲的是另一件事:模板本身就是项目里最容易被忽略的风险源,而产品经理要做的风险控制,第一步往往不是往模板里加东西,而是判断哪些东西根本不该留在里面。
下面是我在 30 人、120 人和 400 人三种规模组织里做模板治理后,沉淀下来的一套判断逻辑、一组可验证的数据,以及一份可以直接拿去用的清单。文中涉及的数据来自我所在团队 2023 到 2025 年的执行记录,属于单一样本,我会标注哪些是实测、哪些是推演。
一、先给结论:模板风险控制本质上是一道减法题
在展开细节之前,我先把核心判断摆出来。如果你只读一段就走,读这一段。
- 模板任务数和交付质量不是线性正相关,越过阈值后转为负相关。我观察到的大致拐点在 45 到 60 个任务项之间。但真正的判据不是绝对数量,而是”模板税”占团队产能的比例,超过 8%,模板就开始拖后腿。
- 风险控制的落点不是”把风险列全”,而是”每个风险都有退出口”。识别只是第一步。没有触发条件、责任人、兜底动作的风险条目,本质上是一种装饰。
- 模板必须有折旧机制和版本号。没有版本的模板不是资产,是负债;没有 Owner 的模板不是规范,是传说。
- 风险信息必须结构化,不能写进备注和描述字段。写进备注的风险等于没被记录,因为它无法被统计、无法被拦截、无法被继承到下一个项目。
- 模板 Owner 的考核里要包含”删掉了多少条”。只考核”补充了多少条”的团队,模板一定会膨胀,这是机制决定的,不是人的问题。
这五条结论里,第四条是我踩坑最深的一条。我们曾经在一个中台项目里,把 20 多条风险全部写在需求描述的最后一段,格式还是自由文本。三个月后项目出问题复盘,没人能回答”这条风险当初是谁提出来的、打算怎么应对”。信息都在,但等于没有。

二、模板为什么会自己长大:三个我亲身经历的场景
模板膨胀不是某个人偷懒造成的,它是一套机制在自然运转。我把最常见的三条机制拆开讲,你会发现每一条听起来都很合理,但合在一起就会把模板压垮。
1. 场景一:复盘会变成了”加任务大会”
项目出问题,大家复盘,得出结论”下次要在早期做 XX 检查”,然后这条检查被加进模板。整个过程没有争议,因为它是用真实损失换来的教训。
问题在于,复盘会的产出永远是”加”,从来不是”删”。因为删掉一条任务不会带来立竿见影的收益,而加一条任务能立刻体现”我们在改进”。于是模板以每次复盘 2 到 5 条的速度单向增长,三年下来就是六七十条。
我们做过归因:87 项任务里,有 22 项能追溯到具体的某次复盘,其中只有 6 项在这之后的项目里真的拦住了问题。剩下 16 项,从加进去的那天起就再没被触发过。
2. 场景二:影子模板在团队之间悄悄扩散
正式模板太重,一线团队就会自己复制一份,删掉用不上的,加上自己觉得重要的,存成”XX 项目专用版”。这种我称之为影子模板。
影子模板的危险不在于它不规范,而在于它把风险控制能力私有化了。当某个人离职或者转岗,他手里那套经过实战打磨的模板就一起消失了,团队的整体能力反而下降。我在一个 120 人的研发组织里统计过,同时存在 9 个版本的”需求评审模板”,其中 4 个版本的负责人已经离职。
3. 场景三:”勾选式完成”让模板失去信号价值
很多模板任务的完成标准是”做了”而不是”做成了”。任务被勾掉,但没人检查产出物。久而久之,模板上的完成状态和项目真实健康度脱钩。
这种脱钩非常隐蔽。你在看板上看到的是一个 92% 完成度的项目,实际风险敞口可能完全没被覆盖。当完成率不再表示风险被处理,模板就退化成了一份心理安慰清单。


三、拆解八个常见误区:它们让模板从保障变成负担
下面这八条,是我在不同团队里反复见到的做法。它们每一条单独看都有道理,但组合起来就会把模板变成一种需要被”对付”的东西。
1. 误区一:把检查清单当成项目模板
检查清单回答的是”有没有做过”,项目模板回答的是”什么时候做、谁做、做到什么程度、结果去哪了”。这两者的信息密度差一个量级。
我见过太多团队的”模板”其实就是一份 60 条的打勾清单。结果就是任务完成了,但依赖关系、交付物、责任人全都不在系统里,项目一延期就找不到卡点。
2. 误区二:用任务数量衡量模板完备度
“我们模板有 100 多项任务,很全。”这句话本身就是一个风险信号。完备度应该用”风险覆盖密度”衡量,即每个被识别的高危风险是否都有对应的任务和退出口。
3. 误区三:风险登记册和任务列表是两张皮
风险条目躺在文档里,任务躺在项目管理工具里,中间没有字段级的关联。项目执行期间,风险被更新了,任务却没变;任务被调整了,风险条目还停留在三个月前的描述。
4. 误区四:所有项目共用一套模板
一个迭代两周的小需求和一个跨部门的中台重构,共用同一套模板的结果是:小项目被拖慢,大项目被漏掉关键环节。真正有效的做法是按项目的风险等级分档,而不是按项目类型分档。
5. 误区五:模板没有 Owner,也没有版本号
没有 Owner,就没有人对模板的正确性和时效性负责。没有版本号,你就无法回答”这个项目用的是哪一版模板”,出问题也无法归因。
6. 误区六:只在启动会上讲一次模板
模板的宣贯成本被严重低估。新成员加入、模板更新、项目进入新阶段,都需要重新对齐。我观察到的事实是:模板更新后 30 天内,如果没有二次宣贯,新任务项的实际执行率会掉到 40% 以下。
7. 误区七:把审批节点等同于风险控制
加一个审批节点不等于降低风险。如果审批人没有明确的判断标准和否决权,这个节点只是增加了一次点击,同时给了大家”已经控制过了”的错觉。
8. 误区八:模板只覆盖执行阶段,不覆盖收尾和归档
收尾阶段恰恰是风险向下一项目转移的关键环节。没有归因、没有存档、没有把这次的经验落回模板,下一个项目就会在同一个位置再摔一次。

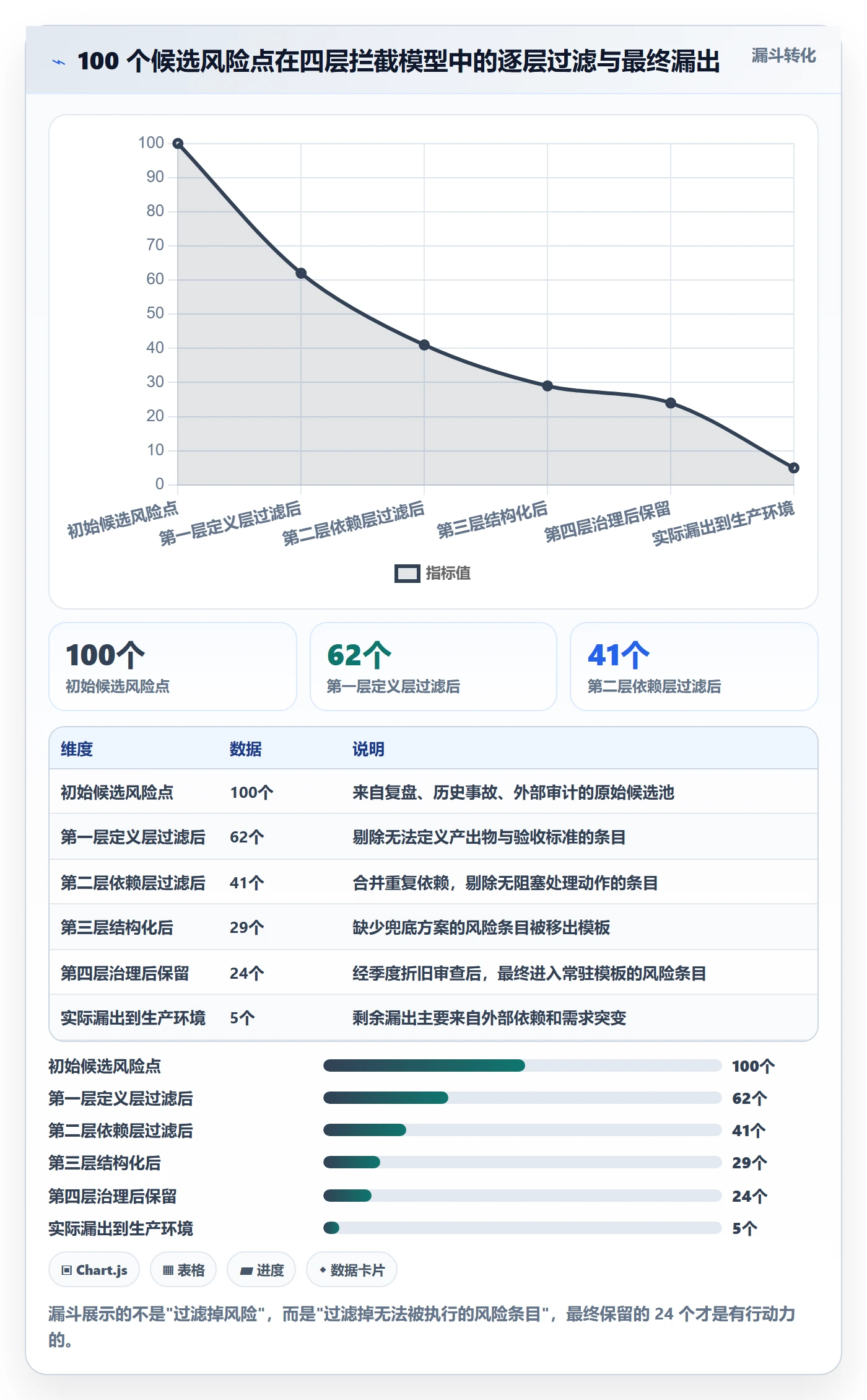

四、专业判断逻辑:模板风险控制的四层拦截模型
我判断一套模板是否具备风险控制能力,不看它有多少任务,而是看这四层有没有打通。任何一层缺失,上一层的努力都会被浪费。
1. 第一层:任务定义层,粒度和判定标准
这一层解决”这个任务算不算做完”的问题。我要求每个关键任务必须写清三件事:产出物是什么、验收标准是什么、证据存在哪里。
颗粒度上我的经验法则是:一个任务的周期不应超过 3 个工作日,也不应短于 2 小时。超过 3 天说明还没拆到位,短于 2 小时说明它不是任务,是清单项。清单项不应该占用任务看板的带宽,它应该作为任务的子步骤存在。
2. 第二层:依赖关系层,前置条件与阻塞处理
任务之间的依赖不写清楚,模板就只是一堆并行条目。这一层要明确三个信息:前置条件、关键路径位置、阻塞时的处理动作。
我特别强调第三点。绝大多数模板只写”依赖 XX 完成”,不写”如果 XX 延迟了怎么办”。没有阻塞处理动作的依赖关系,在项目延期时只会制造焦虑,不会产生决策。
3. 第三层:风险字段层,让风险变成可统计的结构化数据
这是我见过最多团队做错的一层。风险信息必须变成字段,而不是描述文本。我通常要求至少四个字段:触发条件、风险等级、责任人、兜底方案。
四个字段里,兜底方案是唯一不能为空的那个。触发条件和等级可以后补,但如果一条风险没有兜底方案,它就不该被写进模板,因为它无法被执行。
下面是我在一个团队里推行过的任务模板定义片段,用 YAML 描述,可以直接映射到大多数项目管理工具的自定义字段上。
task_template:
id: REQ_REVIEW_GATE
name: 需求评审门禁检查
phase: 需求阶段
owner_role: 产品负责人
duration_limit_days: 3
deliverables:
评审纪要(含否决项清单)
更新后的需求基线文档
definition_of_done: 所有否决项都有明确处理人和截止日
evidence_location: 项目空间/需求阶段/评审记录
dependencies:
upstream: PRD_DRAFT_FROZEN
blocking_action: 未冻结则本次评审降级为讨论会,不产出结论
risk_fields:
trigger: 评审参与方超过 3 个部门
level: 高
owner: 产品负责人
fallback: 改为分部门预评审,24 小时内收齐意见后合并
4. 第四层:治理机制层,版本、Owner、折旧与归因
前三层解决的是”模板写得好不好”,第四层解决的是”模板会不会一直好”。这一层我要求四个机制同时存在。
- 版本机制:每次修改必须有版本号、修改原因和生效时间,历史版本可查。
- Owner 机制:每套模板有且只有一个 Owner,Owner 有权否决新增任务项。
- 折旧机制:每个季度审查一次任务项,连续两个季度无有效产出记录的直接下线。
- 归因机制:项目结束后,把实际暴露的风险回填到模板,同时标注哪些原有任务没有起作用。


五、案例与数据观察:一次 120 人研发组织的模板治理全过程
这一节我讲一个完整的案例,包括治理前的基线、中间做了什么、结果如何,以及工具在其中扮演了什么角色。数据来自我参与的一次真实治理,时间跨度是 2024 年 Q2 到 Q4。
1. 治理前的基线:一个典型的”重模板、低控制”状态
这家公司研发人员约 120 人,分 5 条业务线,产品经理 14 人。治理启动时的情况是:主线模板 87 个任务项,影子模板 9 个版本,风险登记册用在线文档维护,任务和风险没有任何字段关联。
更关键的是,团队当时用的工具只能承载任务,不能承载结构化的风险字段。所有风险信息最终都退化成了任务描述里的一段文字,无法被聚合、无法被统计、也无法在项目之间继承。
2. 治理动作:三周做了什么
第一周只做一件事:把所有任务项拉出来,逐个标注”过去 12 个月是否有有效产出记录”。结果是 31 项无记录、22 项可追溯到具体复盘原因、34 项有真实执行痕迹。
第二周处理结构问题。把风险相关的内容从任务描述里抽出来,改造成独立的字段结构,包括触发条件、等级、责任人、兜底方案四项。在这个过程中,我们把原来写在描述里的 47 条风险信息,压缩成了 19 条有兜底方案的结构化条目。
第三周做工具侧落地。团队当时的选择是迁移到 PingCode,主要考虑三点:一是它面向中大型研发组织,工作项、需求、迭代、测试可以在同一套模型里打通,风险字段可以直接挂在工作项上;二是支持私有化部署,符合他们的数据合规要求;三是支持从 Jira 平滑迁移,历史数据和工作流可以保留,不用推倒重来。
我在这里想强调一个判断:工具的价值不在于功能多,而在于它能否让你的风险字段”活”起来。如果风险只能以文本形式存在,那么再精细的模板设计都撑不过两个迭代。
3. 结果数据:治理后两个季度的对比
治理后模板任务项从 87 降到 41,影子模板从 9 个收敛到 2 个(按风险等级分档),模板维护耗时从 26 人时/季度降到 9 人时/季度。
交付侧的数据是:9 个可比项目的平均交付周期从 68 天降到 54 天,任务返工率从 31% 降到 12%。需要说明的是,这不是纯粹的模板治理之功,工具迁移和字段结构化共同贡献了其中一部分,我无法把三者完全拆开,这一点必须诚实。
还有一组数据我觉得更有意思:模板更新后的 30 天内,新任务项的实际执行率从过去的 38% 提升到了 71%。原因不是团队更自觉了,而是新任务项被自动关联到了迭代模板里,且带明确的产出物要求,不执行会在门禁检查时暴露出来。


六、行动建议:不同规模、不同阶段该怎么做
方法论必须落到具体动作上才有意义。我按团队规模和治理阶段分三档给出建议,你可以直接对号入座。
1. 30 人以下团队:先解决”有没有”的问题
这个阶段的团队通常没有专职项目管理角色,模板靠个人维护。我的建议是不要追求完备,只保留 12 到 20 个任务项,重点覆盖需求确认、交付验证、上线回滚三类高风险环节。
- 只维护一套模板,不建影子版本,有特殊需求就在项目内临时增删并记录原因。
- 每个任务必须有产出物,产出物可以是文档、截图、数据报表,但不能是”口头确认”。
- 不需要版本号体系,但需要一个所有者,通常是产品负责人。
- 每季度花 1 小时做一次审查,只做一件事:删掉过去三个月没用过的任务项。
2. 30 到 100 人团队:解决”一致不一致”的问题
这个阶段最大的痛点是模板开始分叉。建议按风险等级建 2 到 3 档模板,而不是按业务线建模板。
- 建立轻量版本号,格式建议”模板代号 + 主版本.次版本 + 生效日期”。
- 把风险信息从描述里抽出来,变成独立字段。即使工具不支持自定义字段,也要用固定格式的表格承载。
- 模板更新后必须做一次 15 分钟的二次宣贯,否则新条目执行率会掉到 40% 以下。
- 指定一个跨团队的模板 Owner,这个人不能是某个业务线的负责人,否则会偏向自己那条线。
3. 100 人以上组织:解决”可治理”的问题
这个阶段的模板问题已经不是文档问题,而是系统问题。我在多个 100 人以上的研发组织里看到,模板失控的根因往往是工具能力不足以支撑结构化治理。
我的建议是优先考虑能承载结构化工作项和自定义字段的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,对于有数据合规和自主可控要求的团队是一个现实选项,同时支持从 Jira 平滑迁移,历史工作流和字段映射可以保留。
更关键的是,它把需求、任务、缺陷、测试放在同一套工作项模型下,风险字段可以直接挂在工作项层级上,而不是散落在文档里。这让”风险条目结构化率”这个指标第一次变得可测量,而可测量是治理的前提。
- 建立模板治理委员会或指定专职 Owner,明确其考核包含”下线任务项数量”。
- 每季度做一次全量折旧审查,连续两季度无有效产出记录的任务项强制下线。
- 把项目实际暴露的风险回填机制写进收尾流程,作为项目关闭的必要条件。
- 用工具报表持续监控两个指标:模板更新后 30 天执行率、风险条目结构化率。

七、取舍:模板风险控制里最难的五个权衡
任何方法论在落地时都会遇到两难。这一节我把五个最常见的权衡摆出来,并给出我的倾向和前提条件。请注意,取舍没有普适答案,只有适用边界。
1. 权衡一:标准化优先级 vs 灵活性优先级
标准化降低协作成本,灵活性提升响应速度。我的倾向是:在需求阶段偏标准化,在执行阶段偏灵活性。因为需求阶段的核心风险是理解偏差,标准化能有效降低;执行阶段的核心风险是环境变化,灵活性更有价值。
2. 权衡二:任务拆得细 vs 拆得粗
拆得细,看板信息密度高但维护成本大;拆得粗,维护省事但风险暴露晚。我的判断标准是:只对关键路径上的任务做细拆,非关键路径保持粗粒度。把所有任务都细拆,是典型的用力过猛。
3. 权衡三:强制门禁 vs 自主判断
强制门禁能保证执行率,但会增加流程摩擦,还可能被绕过。我的经验是设置”硬门禁不超过 3 个”,其余作为可选检查项。硬门禁一旦超过 5 个,团队就会开始想办法绕开,这时候门禁的实际控制力反而归零。
4. 权衡四:模板集中管理 vs 团队自治
集中管理保证一致性,团队自治保证贴合度。我的倾向是”主线集中、分支自治”,即主线模板由跨团队 Owner 维护,分支模板由业务线维护但必须继承主线的硬门禁和高危风险条目。
5. 权衡五:工具能力投入 vs 流程纪律投入
这是最容易被做错的一个取舍。很多团队在模板失控时先想到买工具,但工具解决的是”能不能结构化”,流程纪律解决的是”愿不愿意执行”。
我的判断顺序是:先确认流程纪律存在,再投入工具能力。如果团队连季度折旧审查都不做,那么再好的字段体系最终也会被填成一堆空值。

八、落地清单:可以照着做的 20 条
下面这份清单是我从多次治理中沉淀下来的可执行动作。它不追求全面,只追求每一條都能在两周内落地。你可以按顺序做,也可以按团队当前痛点挑着做。
1. 模板结构清单(1 到 6 条)
| 序号 | 动作 | 判定标准 | 建议周期 |
|---|---|---|---|
| 1 | 给每套模板指定唯一 Owner | Owner 有权否决不合理的任务新增 | 立即 |
| 2 | 给模板加版本号和生效日期 | 能回答”某项目用的是哪一版” | 1 周内 |
| 3 | 按风险等级分 2 到 3 档模板 | 小项目不再被大流程拖慢 | 2 周内 |
| 4 | 把风险信息从描述里抽成独立字段 | 风险条目可以被统计和聚合 | 2 周内 |
| 5 | 每个关键任务补全产出物和验收标准 | 完成状态有证据可查 | 3 周内 |
| 6 | 硬门禁数量控制在 3 个以内 | 团队未出现绕过门禁的迹象 | 3 周内 |
2. 执行过程清单(7 到 13 条)
- 7. 关键路径任务周期不超过 3 个工作日,超出必须继续拆解。
- 8. 每个依赖关系必须写明”前置条件 + 阻塞处理动作”,缺失则不允许进入迭代。
- 9. 每条风险必须填写兜底方案,兜底方案为空的条目移出模板。
- 10. 风险责任人必须是具体的人,不能是团队或角色名称。
- 11. 模板更新后 48 小时内完成一次 15 分钟二次宣贯。
- 12. 项目中期做一次模板执行率抽查,抽查比例不低于 20% 的任务项。
- 13. 跨团队依赖必须登记在系统里,不能只存在于群聊和邮件。
3. 治理与折旧清单(14 到 17 条)
- 14. 每季度审查一次全部任务项,连续两季度无有效产出记录的下线。
- 15. 模板 Owner 的考核指标中,必须包含”本季度下线任务项数量”。
- 16. 记录每次模板修改的原因,修改变更需要被追溯到具体的项目事件或复盘结论。
- 17. 统计并公示两个核心指标:模板更新后 30 天执行率、风险条目结构化率。
4. 收尾与归档清单(18 到 20 条)
- 18. 项目收尾时必须回填本次实际暴露的风险,并标注哪些原有任务没有发挥作用。
- 19. 归档模板执行记录,包括哪些任务被跳过、跳过原因是什么。
- 20. 每半年做一次模板与真实事故的对齐分析,检查是否存在系统性盲区。
这 20 条里,如果只能做三条,我会选第 1、第 4、第 14 条。有 Owner、有结构化字段、有折旧机制,模板就不会走向失控,剩下的都是优化项。
九、结语:把模板当成一个需要被管理的产品
写到这里,我想回到开头那个 43% 的数字。它真正说明的并不是”我们模板写得太啰嗦”,而是我们把模板当成了一个静态文档,而不是一个需要持续迭代、需要有人负责、需要有明确退出口的产品。
当你把模板当成产品来看,很多判断会变得清晰:它需要 Owner、需要版本、需要度量指标、需要定期下线功能,也需要在投入产出比不成立时果断做减法。
如果你现在就想动手,我的建议是按这个顺序走三步。
第一步,本周内做一次全量清点。把所有模板任务项拉出来,逐条标注过去 12 个月是否有有效产出记录。这一步不需要工具支持,一张表就够。
第二步,两周内把风险信息结构化。哪怕暂时没有合适的字段能力,也先用固定格式的表格承载,重点是让兜底方案这个字段不为空。
第三步,一个月内建立折旧机制并指定 Owner。这一步决定了前两步的成果能不能维持超过两个季度。
模板治理最难的地方,从来不是设计得多精巧,而是有没有人愿意在每个季度认认真真地删掉几条曾经被视为经验的东西。能做到这一点,模板才真正开始为你工作,而不是反过来。
常见问题解答(FAQ)
1. 产品经理做项目模板时,任务拆到什么粒度才算合适?
我一开始做模板特别贪心,恨不得把每个需求都拆到半天工,结果模板一拉出来五六十条任务,执行的时候同事直接选择性忽略,最后模板反而没人用了。后来我发现问题不在于拆得细不细,而在于拆出来的东西到底有没有人负责、有没有完成证据。
我的判断标准是「一个人能在半天到两天内独立交付,并且能挂上一个可验证的完成物」:比如原型链接、评审纪要、埋点字段表、测试用例编号。挂不上证据的任务说明拆得还太粗,要继续拆;拆到需要两个人协作才算完成,说明该往上收一层变成阶段。
按这个口径,一个中等复杂度的功能需求,模板骨架控制在 30 到 50 条比较舒服,超过 80 条我实测执行率会明显掉,大家会开始批量点「已完成」。另外模板里别放工时估算,工时是项目启动时才填的,模板只负责「有哪些事、先做什么、做完长什么样」。
2. 模板里的风险控制清单,怎么才能不变成没人看的表格?
我以前也做过那种一页写十几条风险的 Excel,评审的时候大家点头,项目一开始就再也没人打开过,最后出事复盘才发现风险清单里其实写着。后来我改了做法:风险不进文档,进任务。
核心是把每条风险落成三个字段,触发条件(什么情况下它会发生)、检查时点(挂在哪个任务的完成标准里)、责任人和证据物(谁在什么时候拿出什么文件)。比如「第三方接口不稳定」,触发条件是首次联调失败,检查时点是技术方案评审这个任务的准出条件,证据物是接口的降级方案截图。
清单条目控制在一页 7 到 12 条,按项目类型分档,新功能、老系统重构、合规类各一套。然后每月复盘一次「上个月真正爆掉的风险里,有几条原本在清单上」,没在清单上的补进去,连续六个项目都没触发的删掉。宁可短而准,不要长而全。
3. 模板用久了会僵化,怎么管理模板的版本和迭代?
我们团队最夸张的时候,同一个业务线存在七个版本的「需求模板」,每个人都说自己那份是最新的,新人来了完全不知道该抄哪一份。这件事让我意识到,模板不是写完就结束了,它是需要像产品一样迭代的东西。
我现在的做法是分级加版本号:主干模板只有一份,带明确版本号和变更记录,项目里允许裁剪但不允许私自分叉,裁剪结果如果反复出现三次以上,就反向合并回主干。变更只在项目复盘会上发起,谁提谁写清楚「为什么要改」,而且改动只有两种形式,新增一个检查点,或者删掉一个检查点,纯文字润色一律不做。
每季度看一次各模板任务的「跳过率」,跳过率超过 30% 的任务,要么删,要么改成条件任务(只有满足某个条件才生成)。老版本统一放废弃区,新项目默认引用最新版,这样既保留历史可追溯,又不会让模板在复制中失控。
4. 怎么证明模板任务管理真的有效,用什么指标?
我推模板的时候被老板问过一句「你说有用,有用在哪」,当时我只能说「感觉效率高了」,非常尴尬。后来我逼自己定了一套能拿数的口径,才把这件事讲清楚。
我建议分三类指标看。交付类:延期天数、需求变更次数、上线后七天和三十天的缺陷逃逸数;过程类:模板任务完成率、跳过率、风险清单命中率(提前发现并处理掉的风险数占全部风险数);协作类:新人第一个项目需要向老同事提问的次数、跨部门催促次数。
关键是把口径钉死:什么算延期(超过承诺上线日才算,还是超过内部排期也算)、什么算逃逸缺陷(上线后发现且需要修复的)。实操上选三到五个可比项目做基线,前后各统计一个季度,别一上来就搞复杂看板。我自己经验是,只要「风险提前发现比例」这一个数字能从三成提到六成以上,就足够说服团队继续投入精力维护模板了。
文章包含AI辅助创作:模板任务管理方法大全:产品经理项目模板风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288417
读者评论
模板税 8% 这个判据方向我认同,但具体怎么测算?十来人的团队往往没有单独的模板维护角色,维护成本被摊进 PM 的日常里,根本统计不出来。另外 45 到 60 项这个拐点放在跨部门项目里可能偏低,光合规和安全评审就能占掉二十多条,硬砍反而容易出事。
影子模板那段说到点上了。我们这边同时跑着四五套所谓的项目专用版,麻烦的不是不规范,是每次迭代互相同步不到。但删任务的阻力通常不在执行层,而在于当初加任务的人级别比模板 Owner 高,加一条只要一次复盘记录做背书,删一条得先说服提出的人。没有授权,减法基本做不下去。
把风险从备注挪进字段,工具上是能做的,难的是字段一多大家就开始应付,兜底方案十个里有八个写成及时沟通或者升级处理,等于空着。还有拦截率先升后降那条曲线,第八版之后团队规模和项目类型也在变,如果样本只有一条业务线,我不太敢直接归因给迭代次数。
