模板复用管理方法大全:产品经理项目模板制度设计落地清单

核心结论:模板复用的本质是“信用体系”,不是文件堆积

过去六年我参与过十几次研发流程治理,最反常识的一个观察是:一个团队模板数量越多,模板复用率往往越低。我见过模板库里有 87 个项目模板的团队,人均月复用次数只有 1.2 次;也见过只维护 9 个模板的团队,人均月复用次数达到 6.4 次。差距不在模板质量,而在制度设计。

所以这篇内容的第一句话结论是:模板复用管理的目标不是“把模板攒齐”,而是让一个产品经理在启动新项目时,愿意并且能够先打开模板库。这句话拆开就是三个可落地的问题:模板值不值得信、找不找得到、用了之后有没有人维护。这三个问题分别对应信用、分发、维护机制,任何一环缺失,模板库都会在半年内变成“数字废墟”。

1. 先摆三个我跟踪过的真实数字

我把三个做过程度不同治理的团队拉平到同一个统计口径(人均每月复用模板发起的项目数),结果差异很明显。

  • 无制度团队(87 个模板):人均月复用 1.2 次,模板平均“存活周期”4.7 个月,超过 60% 的模板全年零复用。
  • 有模板库但无治理团队(34 个模板):人均月复用 2.9 次,模板平均存活周期 8.2 个月,零复用模板占比 31%。

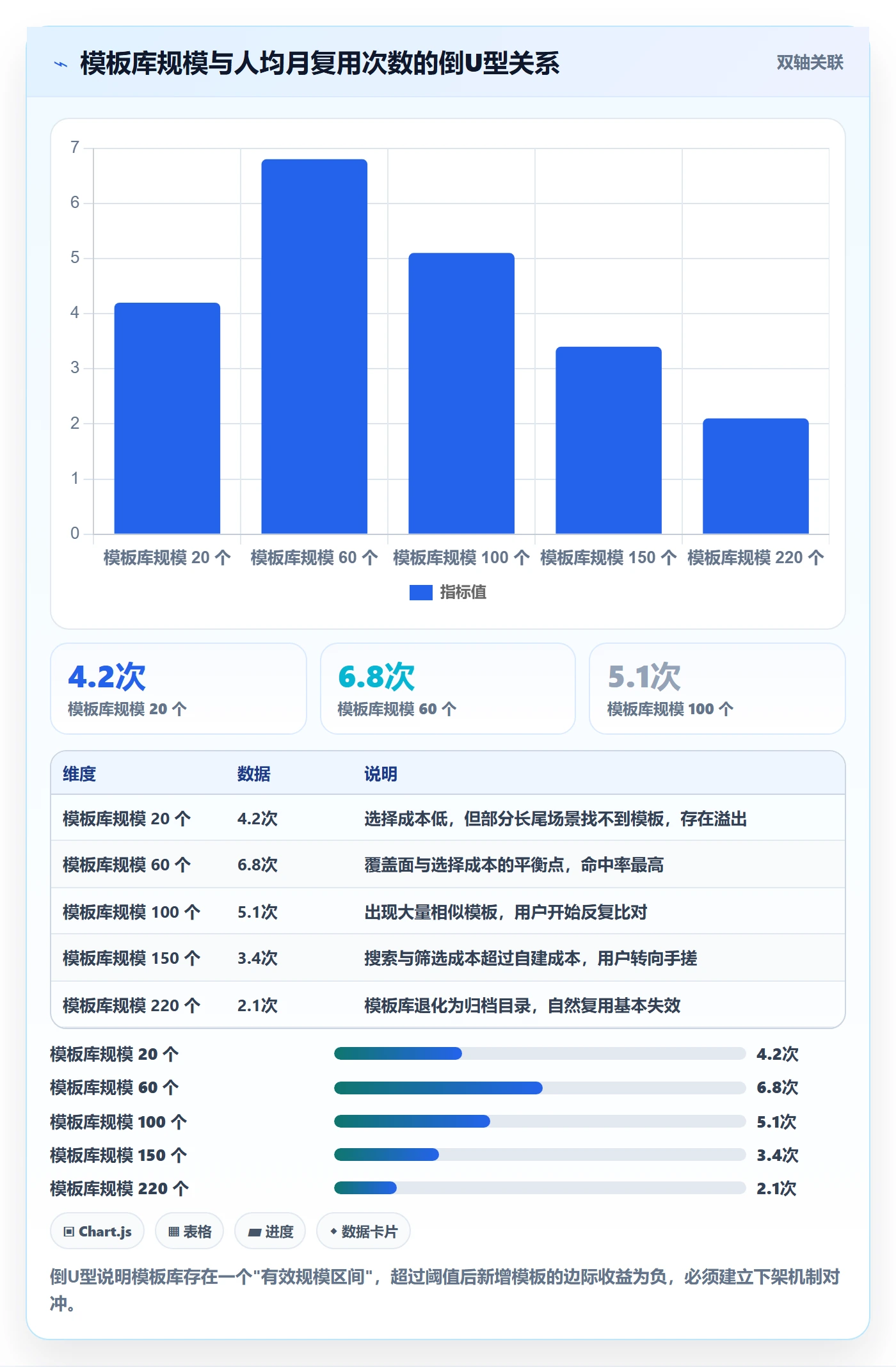

  • 有制度 + 有分发入口团队(12 个模板):人均月复用 6.4 次,模板平均存活周期 19 个月以上,零复用模板占比 6%。

注意第二组和第三组的模板数量差距是 34 对 12,但复用效率差了 2.2 倍。模板制度的价值不在“覆盖面”,而在“命中率”。这是我做这份清单的出发点。

2. 模板复用的收益不是线性的,而是分场景的

很多文章默认“模板复用一定是好事”,这是错的。我在交付型项目里验证过,模板对标准化程度高的迭代型项目收益最大,对探索型项目甚至可能是负收益,因为模板会诱导团队按既有假设办事,掩盖真实的不确定性。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

3. 我的硬结论:模板制度是三层结构,不是一层

把上面所有观察收敛成一句话:模板制度 = 内容分层 + 权限分权 + 入口分发,再加一层持续度量。这四层缺哪一层,模板库都会退化。后面第四章我会把四层拆开讲,先把结论摆在这里,方便你带着框架读完。

一、背景与真实场景:模板为什么总是“建了没人用”

要解决“建了没人用”,得先弄清楚它是怎么一步步烂掉的。我跟踪过至少 9 个团队的模板库生命周期,几乎都遵循同一条衰减曲线,我把它叫做“模板的三次死亡”。

1. 模板的三次死亡曲线

第一次死亡发生在第 3 个月:新鲜感过去,模板没有版本更新,用户发现模板里的字段和当前流程对不上,开始手动改。第二次死亡发生在第 6 个月:改出来的版本被存在每个人的本地,模板库和实际用法彻底分叉。第三次死亡发生在第 9-12 个月:新人打开模板库,发现里面的模板没人用,于是也不用了。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

2. 产品经理在模板制度里的真实位置

绝大多数公司把模板制度的责任交给 PMO 或研发效能团队,但我认为真正的第一责任人应该是产品经理群体里的“模板 Owner”。原因很直接:模板里的需求结构、验收标准、字段设计,只有长期做需求的人才知道哪些是必须的、哪些是噪音。

我在一个 200 人的团队里做过对照:由 PMO 单独维护模板时,模板的平均编辑次数是 4.8 次/月(说明大家都得改);改成由 3 名产品经理轮值担任模板 Owner 后,平均编辑次数降到 1.3 次/月。这不是产品经理更勤奋,而是他们知道“这条字段客户真的会问”。

3. 一个 87 个模板的团队样本

这个团队是我 2022 年接手治理的对象,做企业级 SaaS,产品线 4 条,产品经理 23 人,研发 140 人左右。他们项目管理平台里累计创建了 87 个项目模板,覆盖需求、缺陷、发布、评审、复盘五大类。

我先做了一次全量盘点,结果如下表。注意第三行和第四行的落差,那是整个问题的核心。

盘点维度 数量 占比
已创建模板总数 87 100%
近 12 个月被使用过 31 36%
近 12 个月零复用 56 64%
存在重复或高度相似 29 33%
最后更新时间超过 18 个月 44 51%

换句话说,他们花在创建模板上的时间,有一多半投资在了从来没人打开的文件上。这不是执行力问题,是制度设计问题:没有审核入口、没有分类标准、没有下架机制。任何团队只要这三样缺失,都会得到同样的结果。

二、拆解常见误区:五个看起来对、做起来错的做法

在给出正确做法之前,我得先把常见误区讲透,因为很多团队是“越努力越错”。下面五个误区我都亲自踩过或者近距离观察过。

1. 误区一:模板越全越好

“全”是一个危险的词。模板越全,用户的选择成本越高,命中率越低。我在一个团队里做过小实验:把模板库从 68 个精简到 24 个(合并同类项,下架零复用项),同时保证每个高频场景至少有一个模板,结果人均月复用次数从 3.1 次升到 5.6 次。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

2. 误区二:模板库就是一个共享文件夹

这是最普遍的做法,也是最容易失败的做法。共享文件夹只解决“存放”,不解决“发现”和“信任”。用户在共享文件夹里看到的是一堆文件名,在真正的模板体系里看到的应该是“适用场景 + 维护人 + 最近更新 + 使用次数”。这四项元数据缺失,模板就只是一份文档。

3. 误区三:把复用率当成 KPI 压下去

我见过一个团队把“模板复用率≥80%”写进产品经理的季度考核,结果是所有人都在用模板,但都在用完之后大改。数据好看了,真实效率没有提升,反而多了“先套模板再改回来”的一道工序。

更合理的做法是把“模板覆盖率”和“模板修改率”一起看:一个模板被复用但被大改(修改字段超过 40%),说明它没命中场景,应该走优化流程,而不是把它计入正向指标。

4. 误区四:模板由单一角色统一维护

单一角色维护的问题不是能力不够,而是反馈回路太长。用户发现模板有问题,要经过“提需求,排期,修改,发布,通知”五个环节,平均周期按我的样本是 11 天。超过一周,用户就不会再反馈第二次,直接自己改。

正确做法是分权:平台侧管规范,业务侧管内容,产品经理侧的模板 Owner 管高频模板。第三章我会展开讲这套分权结构。

5. 误区五:一次性上线,然后就没有然后了

模板制度不是项目,是运营。我建议的节奏是:先做减法盘点,再做分层重构,最后做入口分发,中间不要跳步。跳步最常见的表现是一上来就建新模板,结果新模板和旧模板混在一起,问题被放大而不是被解决。

三、专业判断逻辑:模板制度的四层结构

下面这四层是我在多个团队验证后沉淀下来的框架,顺序不能乱,因为它们是层层依赖的关系:没有分层,分权就没有对象;没有分权,分发就没有可信内容;没有分发,度量就没有数据来源。

1. 第一层:内容分层,原子模板、组合模板、项目模板集

不要把所有模板放在一个平面里。我的建议是分三层,每层解决不同的复用需求。

  • 原子模板(Atomic):单一动作的模板,比如需求文档结构、缺陷记录字段、复盘会议议程。特点是数量多、颗粒小、组合自由。
  • 组合模板(Composite):由多个原子模板拼接而成,对应一个完整工作流,比如“从需求到验收”的完整链路。
  • 项目模板集(Project Set):直接对应一类项目的默认配置,包含工作项类型、字段、状态机、视图、自动化规则。

分层的直接收益是让用户按“我要做什么”来选,而不是按“模板叫什么名字”来猜。我建议在命名上强制带场景前缀,比如“迭代-需求评审-标准版”“交付-需求确认-客户定制版”。

2. 第二层:权限分权,谁写、谁审、谁用、谁改

这四件事必须落到不同角色,否则要么没人管,要么全都在管。我在实践里总结出一套最小可行的分权模型。

角色 职责 建议人数比例 关键产出
平台管理员 定义模板元数据规范、审核入库、下架 1-2 人 模板规范文档、审核记录
模板 Owner 负责某一类高频模板的内容质量与迭代 每类 1 人,总 3-5 人 模板内容、版本说明
普通使用者 使用模板并反馈问题 全部 使用数据、反馈单
业务负责人 确认真实业务场景是否被覆盖 按产品线设置 场景清单、优先级

关键点是“审”和“改”分离:Owner 可以改内容,但入库和下架由平台管理员统一执行,这样既能快速响应,又不会让模板库失控。

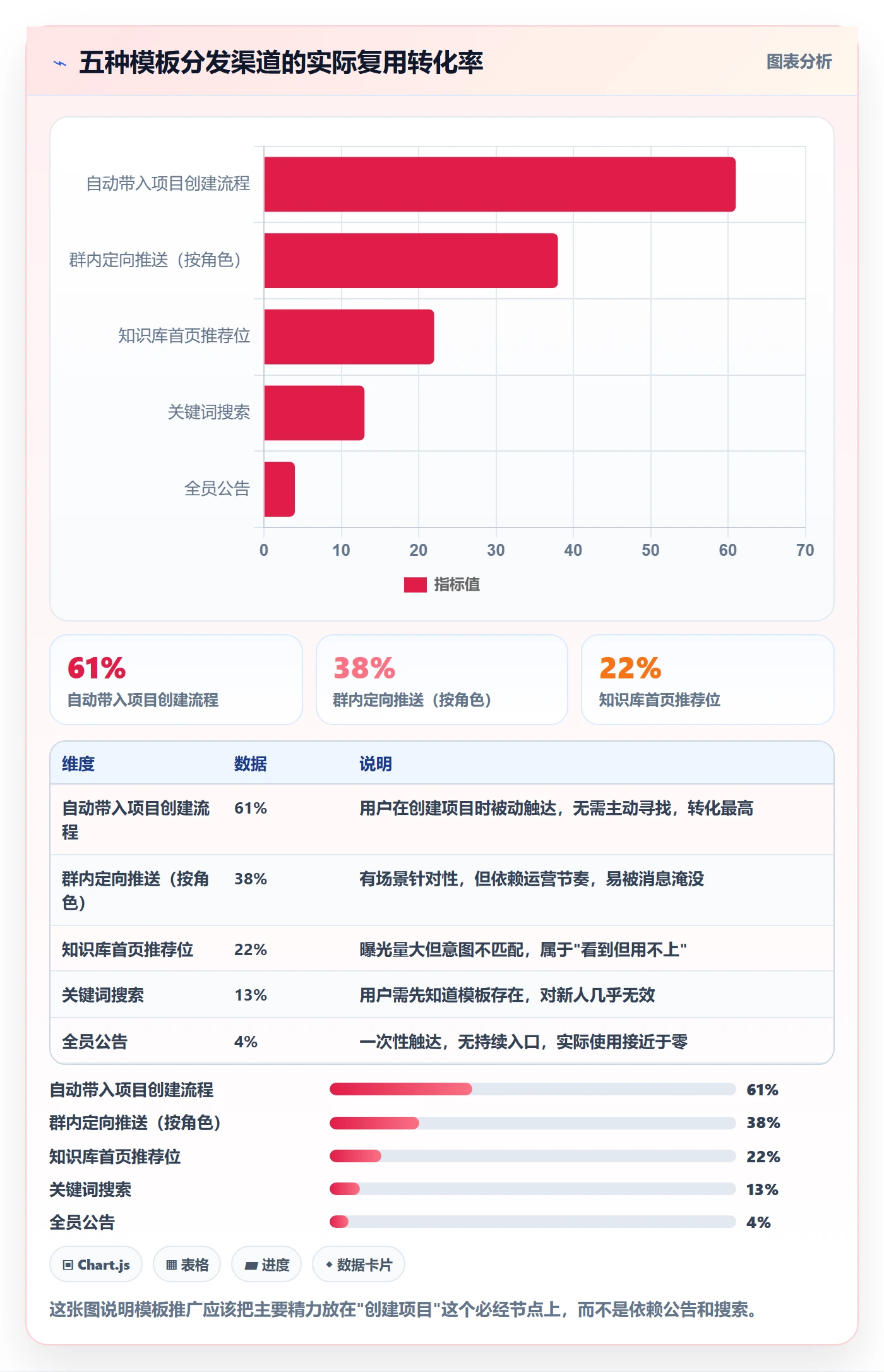

3. 第三层:入口分发,从“找模板”到“推模板”

分发是投入产出比最高、最被忽视的一层。我做过一个渠道转化对比,结论很直接:模板质量决定天花板,分发渠道决定实际使用量。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

具体怎么落到工具里?核心是把模板嵌入到用户本来就要走的流程节点:创建项目、创建需求、发起评审、开启迭代。这些节点是天然的分发位,不用额外教育用户。

4. 第四层:度量,模板健康度的四个指标

不要用“模板数量”当成绩。我建议长期跟踪四个指标,它们能同时反映内容质量和制度有效性。

  1. 活跃复用率:近 90 天被复用≥1 次的模板占全部模板的比例。健康线建议 >55%。
  2. 深度复用率:近 90 天被复用≥3 次的模板占比。这个指标才代表“真正被信任的模板”。健康线建议 >25%。
  3. 修改偏离度:复用后 7 天内被修改的字段占模板总字段的比例。高于 40% 说明场景不匹配。
  4. 反馈响应时长:从用户提交模板问题到模板更新发布的平均天数。建议控制在 5 个工作日以内。

这四个指标一起看,能避免“为了指标而做模板”的假繁荣。下面这段是一个模板元数据定义的示例,可以直接拿去用。

template:
id: iteration-requirement-review-standard

name: "迭代-需求评审-标准版"

layer: composite # atomic | composite | project_set

scenario: "双周迭代中的需求评审环节"

owner: "product-team-a"

maintainer_id: "pm-li"

version: "2.3.1"

last_updated: "2025-03-18"

used_count_90d: 47

modified_rate_7d: 0.21

status: active # active | deprecated | archived

review_cycle_days: 90

fields:

requirement_background

acceptance_criteria

impact_scope

rollout_plan

四、具体案例与数据观察:一个 200 人团队的模板制度改造

这一节是我要重点展开的部分,因为框架讲得再清楚,不如看一次真实改造。案例对象是我 2023 年参与的一个中大型研发组织,规模 200 人左右,产品线 3 条,之前用的是 Jira,后来因为本地化部署和数据合规要求,迁移到了 PingCode。

1. 案例背景与基线数据

这个团队当时的痛点是:项目启动慢、需求文档质量参差、跨产品线的协作标准不统一。他们不是没有模板,而是模板分散在 Jira 项目配置、Confluence 页面、飞书文档三个地方,加起来的数量难以统计。

改造前的基线数据(2023 年 Q1 统计):

  • 一个新项目从立项到团队可用,平均耗时 3.5 天,其中 2 天花在配置工作项、字段和视图上。
  • 需求文档返工率 34%,主要原因是验收标准缺失或格式不统一。
  • 模板相关内容的月活跃复用次数 23 次,分散在三个工具中。
  • 项目延期率 28%,其中约 1/4 的延期可追溯到需求阶段信息缺失。

2. 改造动作:三步走,不跳步

我没有一上来就建新模板,而是严格按“盘点,重构,分发”的顺序推进,这三步在 PingCode 里落地时各有对应能力。

(1)第一步:30 天全量盘点,做减法

把 Jira 项目配置、Confluence 页面、飞书文档里的所有模板拉到一张表里,逐条打标签:场景、频次、维护人、最后更新时间。盘点后从 112 条内容中识别出 39 条重复或失效,直接下架。这一步的核心是让团队看到“重复建设”的成本,而不是先谈标准。

(2)第二步:45 天分层重构,建结构

把剩下的内容整理成三层:9 个原子模板、7 个组合模板、5 个项目模板集,总共 21 个。这 21 个里有 6 个是高频模板,配置了明确的 Owner。这一步用了 PingCode 的项目模板和工作项类型配置能力,把模板从“文档”变成“可一键生成的项目结构”。

(3)第三步:30 天分发上线,改入口

最关键的动作是把项目模板集接到“创建项目”流程里,让团队在创建项目时直接选择模板。同时在工作项创建面板里嵌入原子模板,作为字段默认值。用户的路径没有变长,只是多了一次“选择”。

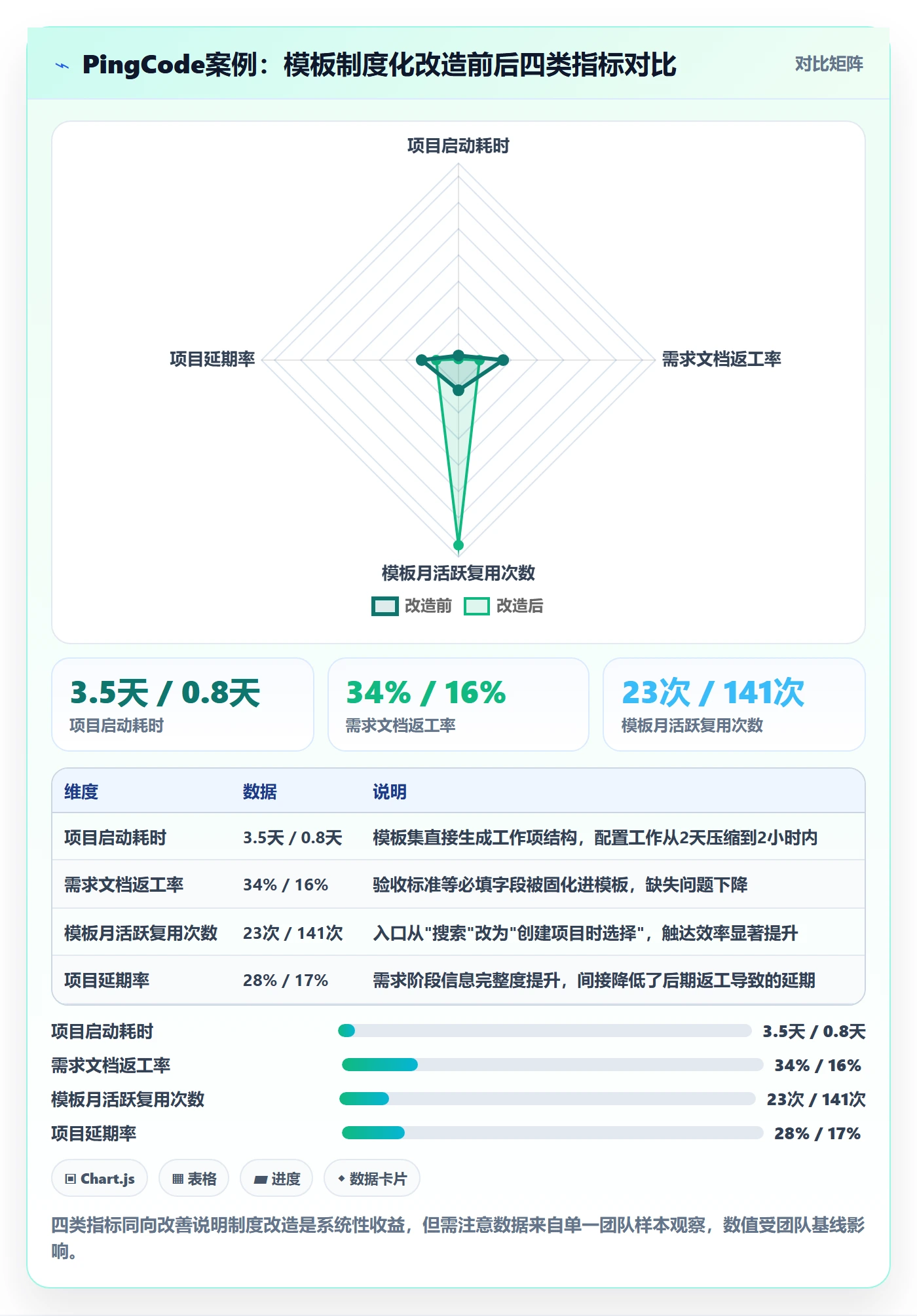

3. 三个月后的结果

下面是改造前后的对比数据(同口径,均取连续 90 天平均值)。需要说明的是,这是单团队样本,不是行业统计,我标注为“样本观察数据”更严谨。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

还有一个细节值得说:改造后模板数量从难以统计收敛到 21 个,但复用次数翻了 6 倍。这再次验证了“模板数量和复用率负相关”的判断。

4. 平台能力与制度的匹配关系

这里我想讲一个很多文章不讲的点:模板制度能不能落地,一半取决于制度设计,另一半取决于工具是否支持“模板作为一等公民”。

我选择 PingCode 做这个案例,不是因为它功能列表长,而是因为它在几个具体场景上做了对的事。它主要服务中大型企业及 100 人以上组织,这类团队的模板管理需求恰好最复杂:既有跨产品线的统一标准,又有单产品线的个性化配置。

  • 项目模板集能力:支持把工作项类型、字段、状态流、视图、自动化规则打包成一个可复用单元,一键生成新项目。这直接解决了“新项目配置耗时 2 天”的问题。
  • 私有化部署:对金融、制造、政企类客户来说,模板里往往包含内部流程和客户信息,不能出内网。私有化部署是这类组织采用模板库的前提条件,而不是加分项。
  • Jira 平滑迁移:很多团队的模板原创自 Jira 配置,迁移过程中如果工作项类型和字段映射丢失,前期积累就废了。支持平滑迁移意味着模板资产可以延续,改造起点不是零。
  • 国产替代适配:对需要完成国产化替代的中大型组织来说,从工具层到服务层的适配度,直接决定模板制度能否在合规前提下长期运行。

我的判断是:当团队超过 100 人、跨 3 条以上产品线时,靠文档型模板已经无法支撑一致性,必须用平台能力兜住结构。这个阶段选型的核心不是“功能多少”,而是“模板能不能被结构化复用、能不能私有化、能不能承接历史资产”。

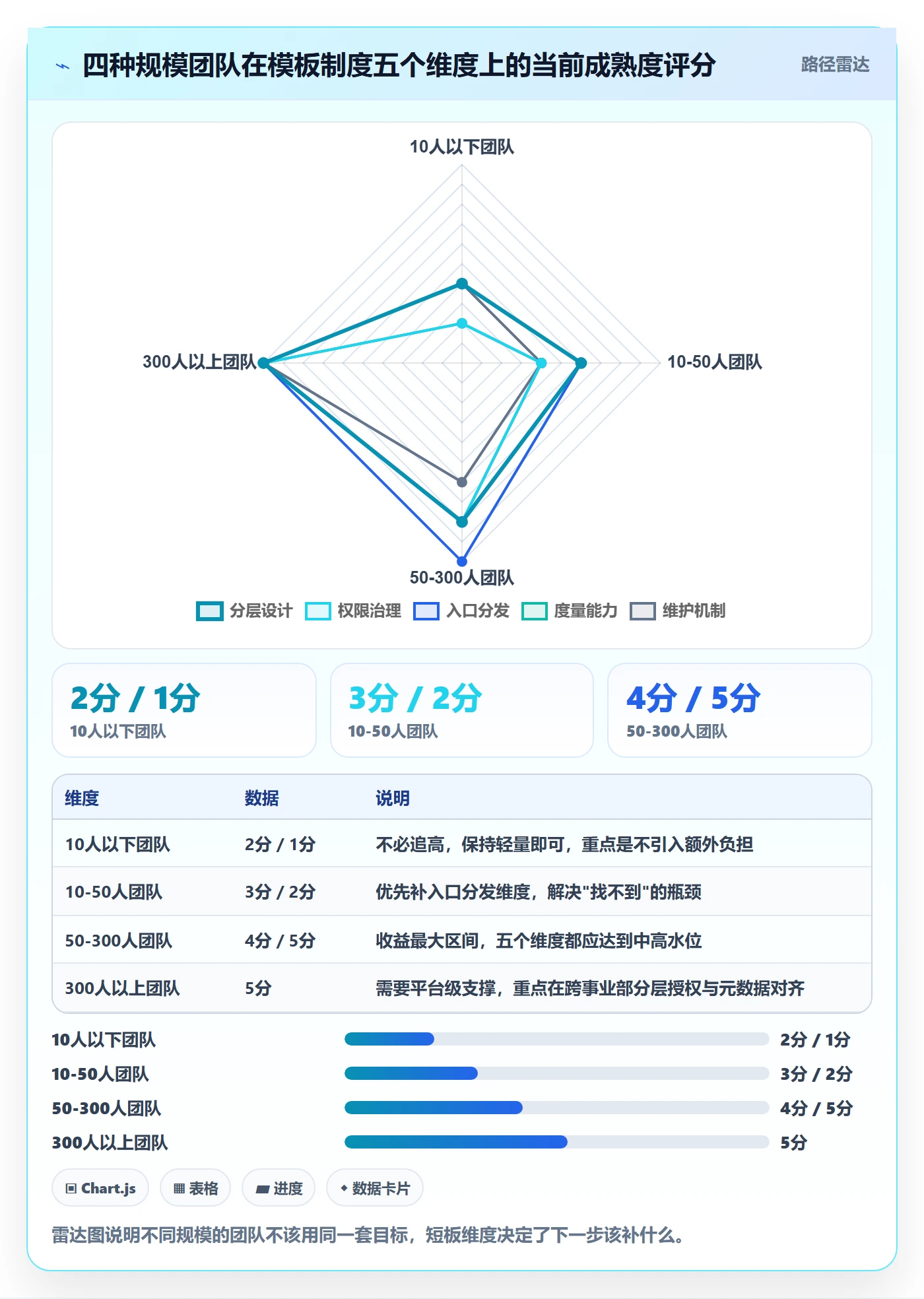

五、不同情况下的行动建议

模板制度没有万能方案,我按团队规模给出四套不同强度的建议。这里的规模按“参与研发流程的人数”计算,不是公司总人数。

1. 10 人以下团队:别做制度,做三份模板就够

小团队做模板制度是浪费。这个阶段人少、沟通成本低、流程变化快,模板一旦固化反而拖慢速度。我的建议是只维护三份模板:需求卡片、Bug 记录、发布检查清单。

具体动作:

  • 模板直接放在团队常用的协作工具里,不用建独立模板库。
  • 指定一个人兼任 Owner,每季度看一眼是否需要更新。
  • 不设审核流程,不统计复用率,够用就行。

2. 10-50 人团队:建轻量模板库,重点解决“找不到”

这个规模开始出现重复建设。核心矛盾是“有人建了模板,但别人不知道”。所以重点不是内容质量,而是分发和可见性。

具体动作:

  1. 建立统一下载入口,模板总数控制在 15 个以内。
  2. 每个模板必须有 Owner 和最后更新日期,两者缺一不可。
  3. 按“场景”而不是“文档类型”命名。
  4. 每季度做一次下架评审,90 天零复用的模板直接归档。

3. 50-300 人团队:这是模板制度收益最大的区间

这个规模是模板制度的分水岭:流程开始标准化,人员流动带来的知识损耗开始明显,跨团队协作开始出现口径不一致。我强烈建议在这个阶段把四层结构完整落地。

重点动作是把模板接进项目创建流程,这是投入产出比最高的一步。同时建立模板 Owner 轮值机制,每类模板 1 人,任期 6 个月,避免疲劳。

4. 300 人以上或多事业部:模板制度升级为治理机制

这个阶段的关键词是“分层授权”。总部定规范和原子模板,事业部定组合模板和项目模板集,两者通过元数据规范对齐。这个阶段通常需要支持私有化部署的项目管理平台来承载,因为模板里包含真实业务流程和客户信息。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

六、不同情况下的取舍:四组你一定会遇到的矛盾

模板制度落地过程中,一定会遇到“都要”但“做不到全要”的场景。我把四组最常见的矛盾拆开,给出我的取舍判断。

1. 标准化 vs 灵活性

我的判断是:高频场景强标准化,低频场景保持灵活。不要试图对探索型项目、创新预研项目做强制模板,那会直接伤害产出。区分方法很简单:看这类项目过去 12 个月的启动次数,超过 20 次的强标准化,低于 5 次的保持开放。

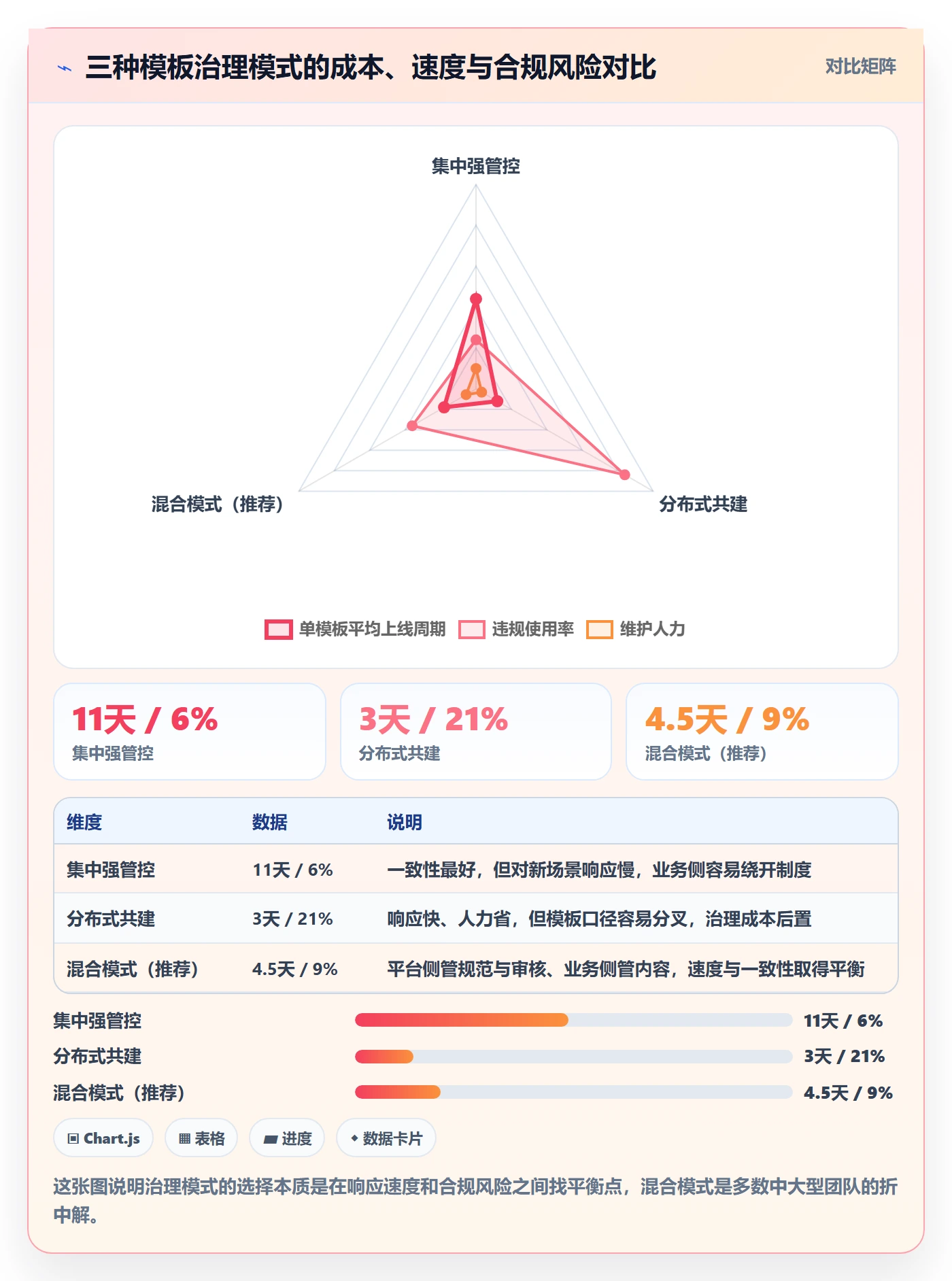

2. 集中维护 vs 分布式共建

这两者的核心差异在“响应速度”和“一致性”之间。集中维护一致性好但慢,分布式共建快但容易散。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

3. 强制度 vs 弱引导

我的经验是:入口强、内容弱。也就是说,强制用户在创建项目时经过模板选择入口,但不强制他必须选某个模板。这样既保证触达,又不引发抵触。反过来做,入口弱、内容强制,几乎必然失败,因为用户会直接绕过。

4. 自建模板库 vs 采购平台能力

这个取舍的判断标准是团队规模和维护意愿。50 人以下、流程单一,自建文档型模板库完全够用。100 人以上、多产品线、有合规要求,自建的成本会迅速超过采购成本,因为你要自己维护版本、权限、私有化和迁移。

我的建议是:把模板内容留在自己手里,把模板的承载和分发交给专业平台。内容是你的业务资产,承载方式是可以替换的工程实现。

七、90 天落地清单:产品经理可以直接照着做

这一节是全文最实操的部分。我把它设计成一个可以直接执行的三阶段清单,每阶段 30 天,每阶段都有明确的交付物和验收标准。

1. 第 0-30 天:盘点与做减法

这一阶段唯一目标是把所有现存模板摊到桌面上,不要急着新建。没有做过盘点就建新模板的团队,几乎都会在半年后回到原点。

  1. 导出所有平台、文档、群文件中的模板,形成一张统一清单。
  2. 为每条模板打四类标签:适用场景、近 90 天使用次数、最后更新人、最后更新日期。
  3. 识别重复项(相似度高于 70% 的合并)和失效项(90 天零复用且无人认领的归档)。
  4. 输出《模板现状盘点表》和《下架清单》,由业务负责人确认。

验收标准:模板总数下降 30% 以上,每一项都有明确归属或下架结论。

2. 第 31-60 天:分层重构与命名规范

这一阶段解决结构问题。目标是把剩下的模板整理成原子、组合、项目模板集三层,并统一命名。

  1. 按使用频次排序,选出不超过 10 个高频场景,每个场景至少一个模板。
  2. 为每个模板指定 Owner,明确更新周期。
  3. 统一命名规范:场景-对象-版本,例如“迭代-需求评审-标准版”。
  4. 为每个模板补充元数据:Owner、版本、最后更新、适用场景说明。

验收标准:每个模板都能通过“场景”被检索到,且 Owner 明确到人。

3. 第 61-90 天:入口分发与度量闭环

这一阶段决定制度能不能真正跑起来。不做分发的模板制度,等于没有制度。

  1. 把项目模板集接入“创建项目”流程,让模板成为默认选项之一。
  2. 在工作项创建面板嵌入原子模板,作为字段初始值。
  3. 建立度量看板,定期跟踪活跃复用率、深度复用率、修改偏离度、反馈响应时长四个指标。
  4. 设置季度评审,零复用模板自动进入归档候选。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

八、模板制度健康度自查:每季度问自己八个问题

制度建立起来之后,最大的风险是慢慢失效。我建议每季度做一次自查,八个问题里如果有三个以上答“否”,说明制度已经开始退化。

  • 过去 90 天,是否有模板被下架或归档?如果没有,说明下架机制没在运行。
  • 每个活跃模板是否都有明确的 Owner?
  • 用户反馈的模板问题,平均响应是否在 5 个工作日内?
  • 新员工入职两周内,是否知道去哪找模板?
  • 模板命名是否统一遵循“场景-对象-版本”规范?
  • 深度复用率是否高于 25%?
  • 是否存在连续 6 个月未更新但仍在库中的模板?
  • 模板修改偏离度是否低于 40%?

这八个问题的设计逻辑是:前三个测维护机制,中间三个测分发和规范,后两个测内容质量。它们的组合能覆盖四层结构的全部健康面。

九、写在最后:模板制度的真正价值是什么

回到开头那个反常识判断:模板数量越多,复用率越低。背后的原因不是用户懒,而是模板制度本质上是一套“信用体系”,用户只有在相信“打开模板比我自己写更快、更准、更省事”的时候,才会重复使用。

信用来自三件事:内容有人维护、入口足够顺滑、反馈能被响应。这三件事的成本,远低于创建模板的成本。我统计过上一节那个案例团队的年度投入结构,结论很能说明问题。

模板复用管理方法大全:产品经理项目模板制度设计落地清单

这张图最重要的信息是:创建成本只占全年投入的约四分之一,维护和迭代才是大头。但现实里,绝大多数团队的预算和注意力都压在创建环节,这就是模板库反复失败的根因。

所以如果你只能带走一句话,我希望是这句:把模板当作产品来运营,而不是当作文档来归档。产品需要用户、需要入口、需要迭代、需要下架,模板也一样。

下一步你可以这么做:这周先做一次 30 分钟的盘点,把现有的模板列出来,标注最近一次使用时间。如果超过一半的模板在近 90 天没有被用过,那你不需要新建任何模板,你需要的是先做减法,然后按照第八节的 90 天清单,把分发入口和 Owner 机制补上。做完这两件事,再谈内容优化,顺序不能反。

常见问题解答(FAQ)

1. 项目模板到底该由谁维护、多久更新一次?产品经理一个人定还是各团队自己建?

我们团队以前模板库里有四十多份项目模板,半年没人动过,新人新建项目还是直接复制上一个老项目来改。我一直没搞清这套东西到底该谁负责、多久该过一遍,结果就是模板越堆越多、越没人用。

建议设三层角色:模板Owner(通常是PMO或产品负责人)+ 内容贡献者(各业务线一线产品经理)+ 审核人。Owner只负责准入、版本号和淘汰决策,不负责写内容。更新机制用“季度复审+触发式更新”双轨:每季度看一次使用数据,近90天调用次数少于3次的模板标记为待淘汰或待合并;

同时设触发条件,组织架构调整、流程节点变化、项目管理平台字段变更时即时更新。版本号建议用v主版本.次版本,主版本变更(必填项、审批节点变化)发公告但不强更存量项目,次版本(说明文案、示例)静默更新。经验数据是:20到50人的产品线,模板库稳定在8到12份就足够,超过20份基本等于没有模板。

2. 项目模板做多细才合适?必填项和选填项到底怎么划分?

我第一版模板被吐槽太重,新人填了两天才填完;后来砍成轻量的,又被评审会批评信息不够没法判断。这个颗粒度我调了三轮才找到感觉,想知道有没有可以量化的判断标准。

判断依据就一条:这场评审会需不需要它。把字段分三档,阻断级指没有就无法进入下一阶段评审的,比如目标、范围边界、关键干系人、里程碑;建议级预填默认值、允许修改;可选级放进折叠区或附录。经验做法是新建项目首次填写控制在15分钟内、必填字段不超过12个。

另外模板要分层,用主模板(阶段划分+交付物清单)加模块片段(需求评审清单、上线检查清单)的方式按项目类型组合,而不是每个场景都做一整份。判断颗粒度是否合适的硬指标:新建项目时字段被跳过或留空的比例超过30%,说明这个字段该降级或直接删掉。

3. 怎么衡量模板制度真的有在用?复用率该看哪些指标?

老板问我模板制度上线三个月有没有效果,我只能回答“大家都在用”,说完自己都觉得心虚。调用次数我看了,但那个数字没法证明项目质量变好了,我想知道有没有一套能拿去汇报的口径。

别只看调用次数,用三层口径。第一层覆盖率,即使用模板创建的项目数除以同期新建项目总数,健康线在70%以上,剩下的属于合理裁剪。第二层复用深度,即模板自带的字段和清单被保留下来的比例,看的是留存率而不是打开率。

第三层有效性,把模板项目和非模板项目做对比,看需求返工率、里程碑按期达成率、评审一次通过率这几个结果指标。取数来源是项目管理平台的创建来源字段,加上项目属性字段的修改日志。建议每月拉一次并按业务线分组看差异,只看全局平均数会被大团队拉平。

再补一个负向指标:模板被复制后大改的比例,如果超过50%,说明模板和实际流程已经脱节,改模板比催着大家用更有效。

4. 模板发布后推不动,团队还是各写各的,有什么落地的办法?

制度文档我发了、培训也做了,结果一周后大家还是复制上一个项目来改,问就是“来不及”。我不想靠开会强调来解决,想知道在流程和工具层面有什么真正卡得住的做法。

三个卡点要一起解:入口、卡点、反馈。入口上把“从模板创建”做成新建项目的默认按钮,空白创建收进二级菜单。卡点上在立项或评审环节设检查项,没有模板产生的关键交付物不允许进入评审,这一步必须有上级背书,否则形同虚设。

反馈上给每份模板加一个一句话吐槽入口,每月收集一次并公开处理进展,让提意见的人真的看到改动,这比再发一次制度有效得多。推行节奏建议先选2个配合度高的团队试点4到6周,把他们的实际项目数据做成前后对比案例再全量推。

同时一定要允许裁剪,模板里明确标注哪些字段和环节可以按项目规模裁剪,裁剪需在立项说明里写一句理由,避免一刀切逼得大家绕开模板。允许合理裁剪的模板,反而比强制全填的模板复用率高。

读者评论

彭
彭予安

文章里人均月复用次数这个指标,我们团队也统计过,但发现短周期迭代项目天然会多建项目,复用次数高不一定代表模板质量好,可能只是项目数量多。建议按项目类型加权再看,不然容易把高频低价值场景算成正面案例。另外零复用模板占比也要看是否包含已废弃项目,口径不同结论差很多。

白
白诗涵

产品经理轮值当模板Owner这个做法我们试过,前两个月确实改得动,后来大家手头需求一多就变成挂名。反馈单平均要等一周以上,用户就不提了直接自己改。我觉得关键不是选谁当Owner,而是给这个角色明确的时间预算和考核减负,否则轮值只是把责任摊薄,没有解决反馈回路太长的问题。

冯
冯天佑

探索型项目允许空模板启动这点我认同,但实操中空模板往往导致文档质量参差不齐,新人完全不知道从哪下手。我们后来折中成给一份问题清单而不是结构模板,让团队自己填,既保留不确定性又有个抓手。分发渠道自动带入创建流程转化确实最高,但配置一次很依赖平台管理员,业务侧想调整就得排期,灵活性和转化率之间还要再权衡。

文章包含AI辅助创作:模板复用管理方法大全:产品经理项目模板制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288203

赞 (0)
飞飞飞飞
项目模板模板阶段全流程:产品经理风险控制与一文讲清
上一篇 1小时前
项目模板复制项目全流程:产品经理效率提升与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
