标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

2023 年我帮一家做工业 SaaS 的公司梳理研发流程,他们的需求文档模板已经迭代到 V11,页数从最初 3 页涨到 17 页。我在周会上问了三个问题:过去半年,有多少条需求是因为模板里“商业模式画布”那一栏没填而被退回的?评审会上有人真的逐条读过这一栏吗?有任何一个决策因为这一栏的填写内容被改变过吗?会议室安静了大约十秒,然后产品负责人说:一次都没有。那一栏是三年前某次行业分享会上抄来的。

这件事几乎是我做流程治理这些年最常见的场景:产品经理花在维护模板上的时间在持续增加,而模板带来的决策质量提升却在持续下降。问题不在于产品经理不努力,而在于绝大多数团队把“模板”当成了一份文档,而没有把它当成一套制度。文档会膨胀,制度会自动收敛。

这篇文章我想把“提升项目模板效率”这件事拆到可执行的层面:为什么模板会失效、用什么标准筛字段、制度怎么设计、不同规模的组织该怎么做、以及在什么情况下应该干脆放弃统一模板。文中所有数据除特别标注外,都来自我 2022,2024 年跟踪的 14 个研发团队(规模 18,400 人)的复盘样本,属于经验观察数据,不是第三方统计,请按你自己的组织情况折算。

一、核心结论:模板效率是制度的产物,不是文档的产物

先给结论,后面再展开论证。

模板效率不是“模板做得多好”,而是“模板被正确使用的概率 × 每次使用的决策价值 − 维护成本”。一个 17 页的模板如果填写完成率只有 48%,它的实际有效信息量可能还不如一个 5 页、完成率 95% 的模板。产品经理最容易犯的错误,是持续优化分子(模板内容),而忽略了分母(填写摩擦与维护成本)。

1. 模板效率的乘法公式

我习惯把模板效率写成这样一个公式,它比任何“最佳实践清单”都更能解释现实:

模板效率 = 模板选用率 × 字段填写完成率 × 字段决策引用率 × 复用次数 ÷ 单次维护人天

这四个乘数里任何一个接近零,整体就接近零。而现实中,团队往往只盯着“模板选用率”(因为最容易统计),完全忽略“字段决策引用率”。一个字段如果从来没有人基于它做判断,它就不是信息,是噪音,而且是有维护成本的噪音。

我在样本里做过一次粗略拆解:一个中等复杂度的需求,如果模板包含 30 个以上字段,产品经理平均花 1.8 小时填写,其中约 0.9 小时花在从未被评审引用的字段上,另外约 1.2 小时后续会因信息缺漏而返工补齐。也就是说,超过一半的模板填写时间没有转化为决策价值。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

2. 三个反常识判断

反常识一:模板越统一,跨团队协作成本可能越高。强制所有业务线用同一套字段,会让每个业务线都产生 20%,30% 的“无意义填写”,同时因为字段语义被稀释,评审时的对齐成本反而上升。统一应该统一在“决策点”上,而不是统一在“表单长相”上。

反常识二:模板的敌人不是不填,是填得太全。填写完整度 100% 的模板,通常意味着字段已经退化成了填空题,人们开始写“无”“待定”“同上”。我在一个样本团队里统计过,某字段的填写内容中“无”和“暂无”占比高达 41%,这个字段实际上已经死了,只是还没被埋。

反常识三:模板需要版本治理,而大多数团队从不评审模板本身。需求要评审、代码要评审、上线要评审,唯独模板是某个产品负责人拍脑袋改的。没有治理的模板,一定会走上“只增不减”的单向膨胀路径。

3. 制度设计的四个层次

要真正提升模板效率,需要同时处理四个层次,缺一层就会漏气:

  1. 字段层:决定“要填什么”。这是最容易被看见、也最容易被过度设计的一层。
  2. 流程层:决定“什么时候必须填完”。字段不绑状态机,就等于没有约束。
  3. 角色层:决定“谁填、谁审、谁有权改模板”。责任不清,模板必然漂移。
  4. 度量层:决定“怎么知道模板在变好还是变坏”。没有度量的制度,三个月后一定回到原点。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

二、真实场景:模板是怎么一步步变成负担的

这一节我想描述失效的过程,因为大多数人只看到结果,模板被抛弃、大家各写各的,却不知道它是在哪一步开始坏掉的。

1. 一个 17 页模板的死亡过程

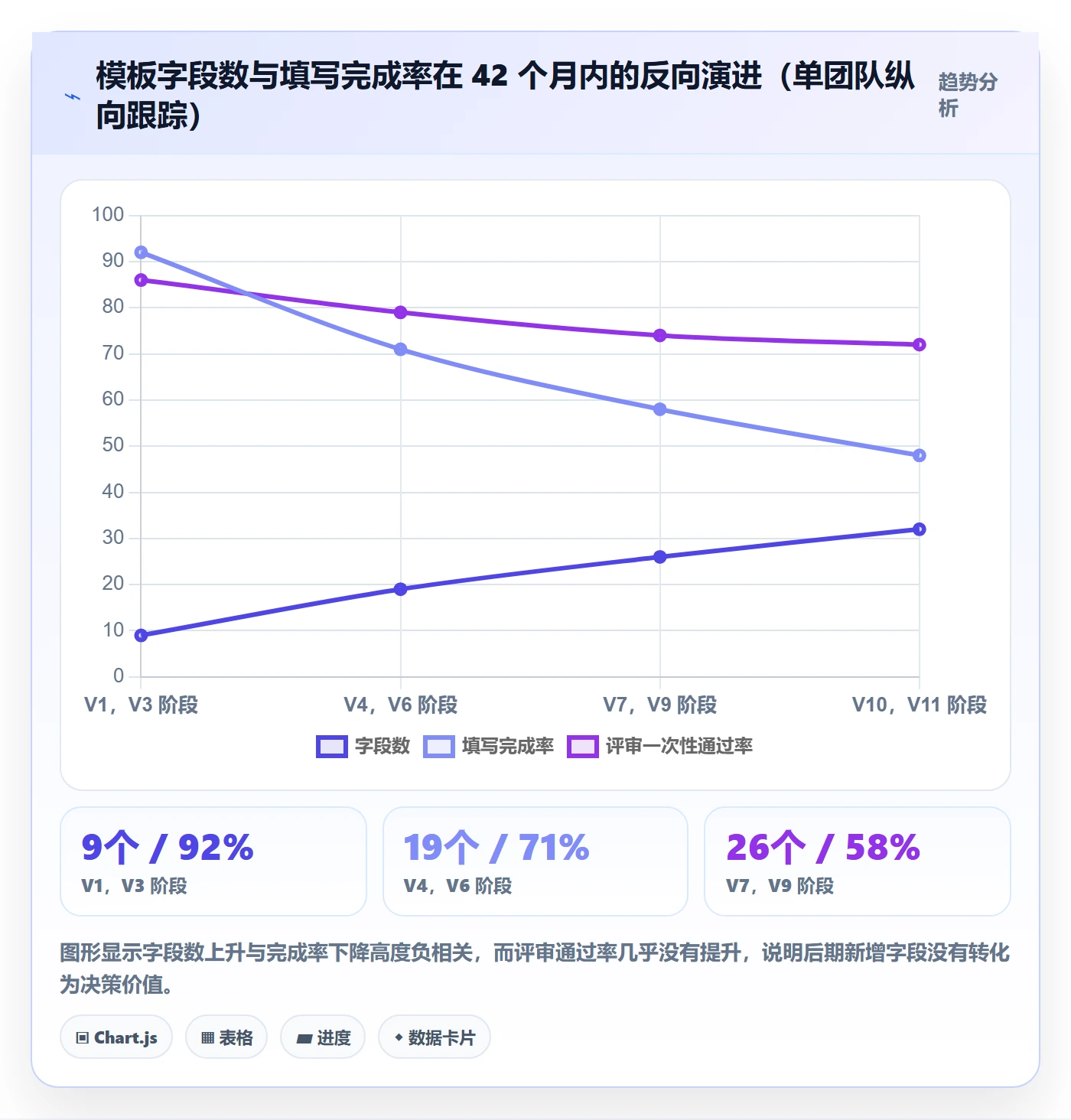

我把上面提到的那家公司的模板演进拉了一条时间线,过程非常典型:

  • V1,V3(第 1,8 个月):模板 3 页,包含 9 个核心字段,填写完成率 92%,评审返工率 14%。这是模板效率最高的阶段。
  • V4,V6(第 9,20 个月):每次事故复盘后都加字段,“为了避免再犯”。字段涨到 19 个,页数 8 页,完成率降到 71%。
  • V7,V9(第 21,33 个月):新增业务线并入,为兼容差异又加了一层“通用+可选”结构,字段 26 个,完成率 58%,出现“先提交、事后补”的普遍做法。
  • V10,V11(第 34,42 个月):为引入新的产品方法论,直接套用外部框架,字段 32 个,页数 17 页,完成率 48%,评审时产品经理自己跳过一半章节。

注意这条曲线:字段数增长 3.5 倍,填写完成率下降 48%,而同期项目的决策质量指标(评审一次性通过率、需求变更率)几乎没有改善。这是最典型的“制度空转”,流程在跑,成本在涨,收益不动。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

2. 模板漂移:3 个月后的必然结果

我提出过一个可测量的概念,叫模板漂移度:在一个时间点,实际被使用的写法与“官方模板规定写法”之间的字段差异数量。我跟踪的团队里,模板发布后第 1 个月漂移度中位数是 2 个字段,第 3 个月是 5 个,第 6 个月是 9 个。

漂移不是坏事。漂移说明一线在用真实需求修正模板。真正的问题是大多数团队没有把漂移当作信号,而是当作违规,于是要么强制回退(下一次漂移更隐蔽),要么放任(模板名存实亡)。正确的做法是每季度收集漂移点,反向修订模板。

3. 三类角色的真实诉求冲突

模板效率低,本质是三类角色的目标不一致,而模板被当成了协调工具:

角色 对模板的真实诉求 常见行为 造成的后果
产品经理 少填、快过、别返工 复制上一个需求改名,能省则省 字段填充率虚高但内容同质化
研发/测试 信息足够支撑开发和验收 缺信息就私下问,不写回模板 口径散落在聊天记录里
管理层 可汇总、可比较、可追溯 要求加字段、要求统一 字段只增不减,模板持续膨胀

模板失效几乎总是从“用加字段解决沟通问题”开始。每加一个字段,都是在把一次口头澄清的成本,转移成全员的长期填写成本。这笔账很少有人算。

三、拆解常见误区

下面四个误区,我在超过一半的团队里见过至少两个同时存在。

1. 误区一:字段越多越严谨

严谨来自约束,不来自数量。30 个字段里如果有 12 个能被随意填“无”,那 12 个字段提供的是虚假的安全感。真实的严谨是:关键字段缺失时,流程无法推进。一条规则的约束力,胜过一个页面的字段。

2. 误区二:模板统一就等于流程统一

我见过团队花三个月做出了全公司统一的 24 字段模板,结果 B 端业务线填不满、C 端业务线嫌啰嗦,最后演变成“统一模板 + 各业务线附件”,维护成本翻倍。正确的做法是统一必填字段集合(通常不超过 8 个),其余字段按业务线作为可选扩展。

3. 误区三:把模板当成知识库

模板的职责是“在决策点提供最少必要信息”,知识库的职责是“沉淀可检索的历史经验”。把背景资料、竞品截图、行业分析塞进模板,会让模板变成文档搬运现场,填写者需要在不相关的章节里往返跳转。模板负责触发决策,知识库负责支撑决策,两者不该混在一起。

4. 误区四:靠培训解决填写率

培训能提升“知道怎么填”,不能提升“愿意填”。填写率低的根因通常是:字段语义模糊、填写耗时超过收益、填了也没人看。这三件事培训都解决不了,只能靠字段精简、自动预填、以及让填写者看到反馈来解决。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

四、专业判断逻辑:用“决策引用”筛选字段

筛字段的标准必须可操作、可争论、可回溯。我给团队用的是一套“三问法”,它比“这个字段重要吗”有效得多,因为后者每个人都会说重要。

1. 字段准入的三问法

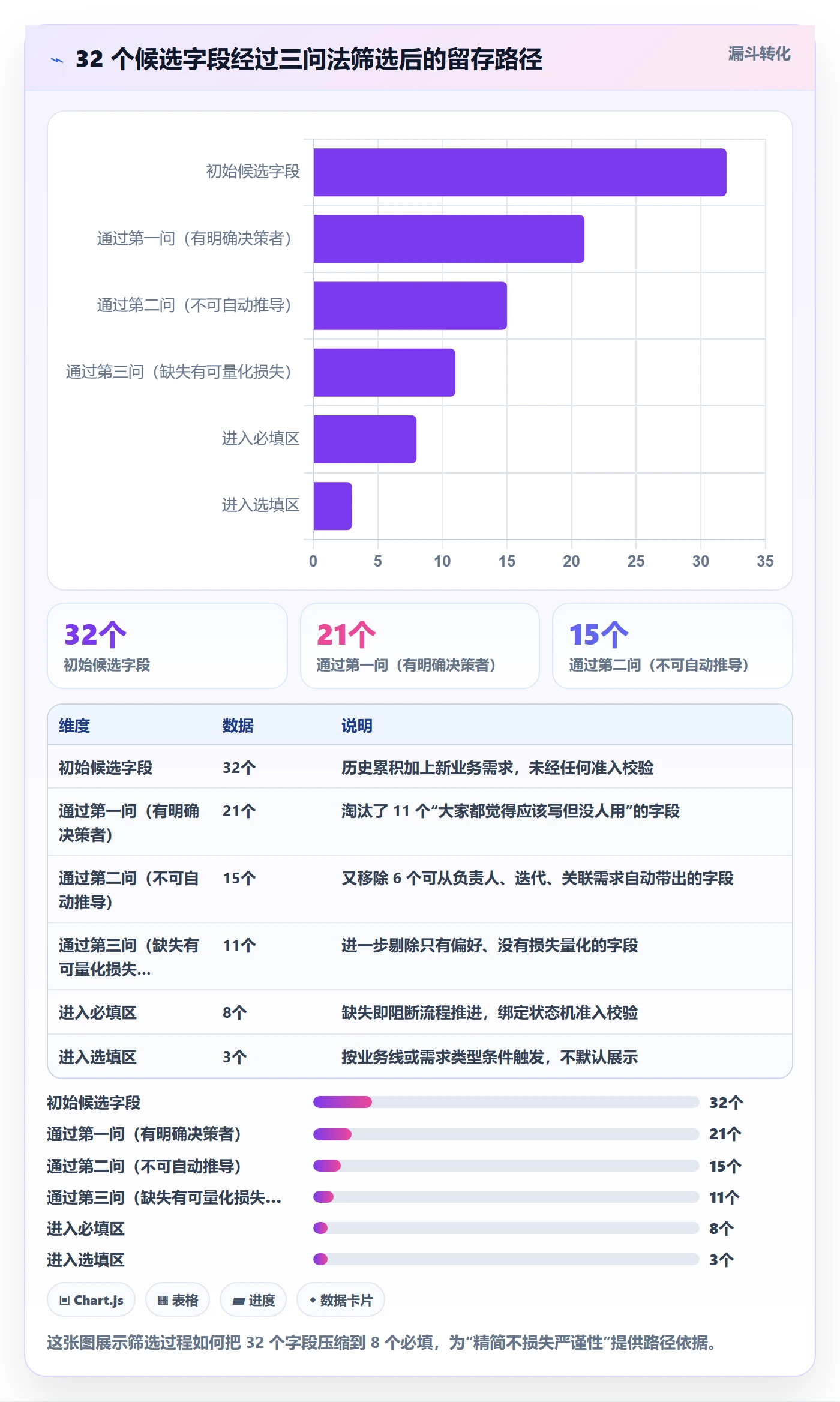

对模板里每一个候选字段,依次问三个问题,三问都答“是”才进入必填区,答两个进入选填区,答一个及以下直接删除:

  1. 有没有一个具体角色,会因为这个字段的不同取值而做出不同决策?如果不能指名道姓(“研发负责人张 X 会据此判断是否拆期”),这个字段就不该存在。
  2. 这个字段的信息,是否无法从其他字段或系统自动推导?如果可以从关联需求、负责人、迭代自动带出,就应该自动预填,而不是让人手写。
  3. 这个字段缺失时,会造成什么可量化的损失?说得出发工时、返工次数、事故次数,才叫损失;说不出,就是偏好。

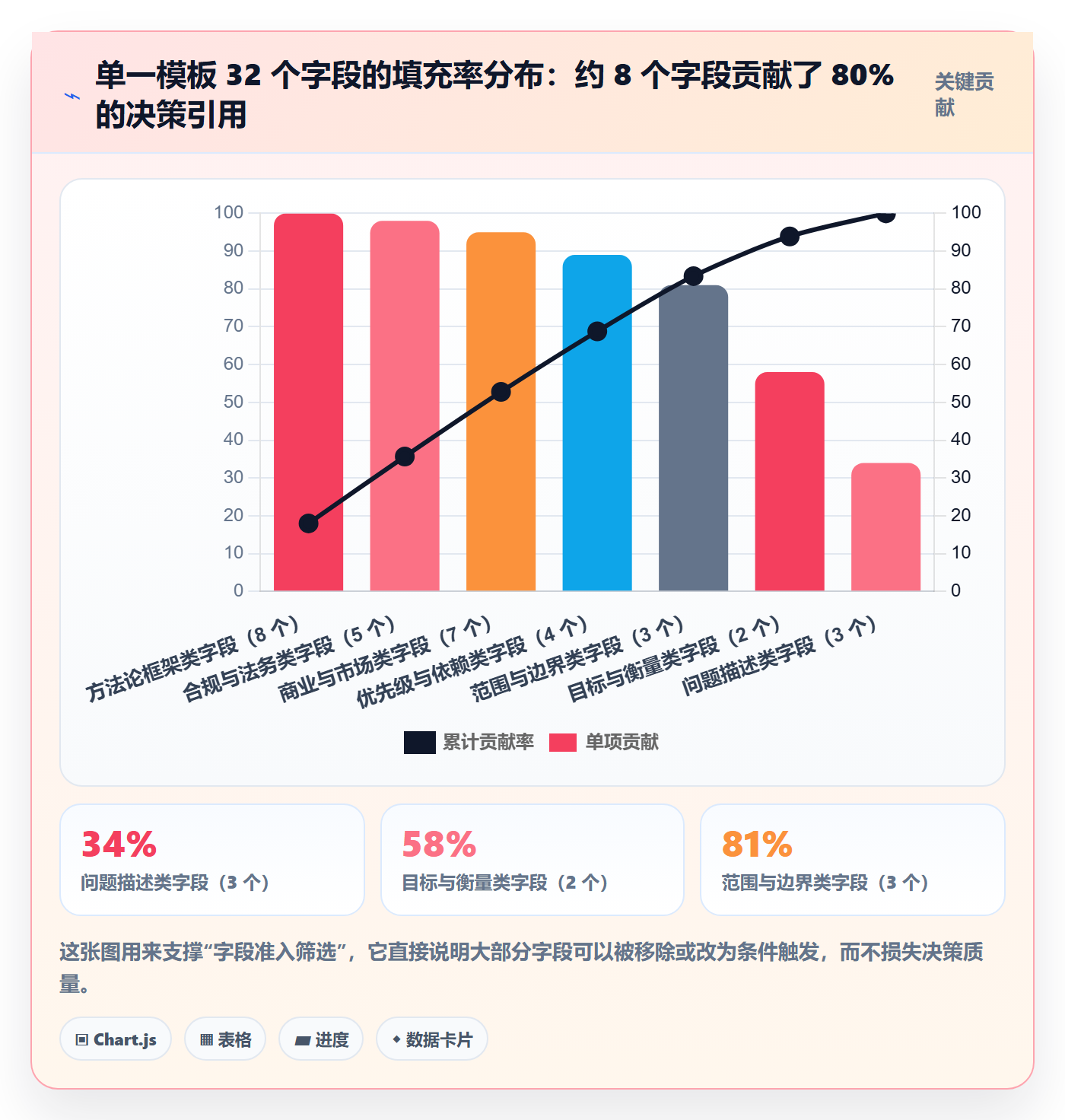

我在这 14 个团队里推行三问法后,平均每个模板删掉 11 个字段,从 29 个降到 18 个,其中必填字段从 21 个降到 8 个。这个降幅在第一次做的时候通常会让管理层紧张,但用两三个迭代后的数据就能说服他们。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

2. 准入准出与状态机绑定

字段选出来之后,如果不绑状态机,就是一张建议表。我的做法是给每个必填字段指定一个“最晚填写时点”,通常对应需求流转状态:

状态 准入条件(不满足不可进入) 典型字段
草稿 仅标题与提出人 标题、提出人、来源
待评审 8 个必填字段全部有值,且问题描述 ≥ 30 字 待解决问题、目标、范围边界、验收口径
已评审 评审结论与优先级已填写 优先级、结论、决策人、决策日期
开发中 验收口径与依赖项已确认 验收口径、前置依赖、负责团队
已上线 实际效果数据已回填 实际指标、偏差说明

注意最后一行:效果回填是最容易被忽略、也是最有价值的一步。没有回填,模板就只是承诺书,不是闭环。我在样本中观察到,加入效果回填要求的团队,下一轮需求的目标字段质量提升明显,因为大家知道三个月后要对自己的数字负责。

3. 模板版本治理:模板本身也要走评审

最后一件制度层面的事:模板变更必须走评审,且必须有“删减条款”。我要求每次模板变更提案必须回答两个问题:新增哪个字段、删除哪个字段。只增不减的提案直接不进入评审。这一条看起来强硬,但它是唯一能对抗模板单向膨胀的机制。

五、可直接落地的模板设计

这一节给出可以拿去改的具体产物:最小字段集、校验配置示例、健康度指标定义。

1. 需求模板最小字段集(8 个必填 + 3 个条件选填)

字段 类型 必填条件 决策者 校验规则
待解决问题 长文本 始终必填 评审组 ≥ 30 字,禁止“优化体验”类空话
目标与衡量指标 结构化 始终必填 业务负责人 至少 1 个可量化指标 + 基线值
范围边界(明确不做) 列表 始终必填 研发负责人 至少 1 条“不做”项
目标用户与场景 枚举 + 文本 始终必填 设计/运营 枚举值来自统一用户角色表
验收口径 长文本 始终必填 测试负责人 可写成测试用例,≥ 20 字
优先级 枚举 评审后必填 排期决策人 P0,P3,P0 需说明不做的后果
前置依赖 关联 开发前必填 研发负责人 关联到具体需求或外部方
实际效果回填 结构化 上线后 30 天必填 业务负责人 对比目标指标,填偏差原因
合规审查结论 枚举 涉及用户数据时必填 法务/安全 条件触发,默认隐藏
成本估算 数值 预算超阈值时必填 财务/管理层 条件触发,默认隐藏
竞品参考 文本 选填 无 不参与校验,仅供检索

这套字段我用了两年多,中间只调整过两次:一次是把“目标用户”改成枚举,一次是把“合规审查”从必填改成条件触发。能长期稳定不膨胀的模板,通常不是设计得多聪明,而是有明确的删减机制。

2. 校验规则配置示例

把规则写成配置,才能被工具执行。下面是一份可直接映射到平台字段校验的示意配置:

template: requirement_v3
owner: product_ops

review_cycle: quarterly

required_fields:

key: problem_statement

label: 待解决问题

type: long_text

min_length: 30

reject_phrases: ["优化体验", "提升效率", "完善功能"]

block_state: 待评审

key: goal_metric

label: 目标与衡量指标

type: structured

rules:

at_least_one_quantified: true

baseline_required: true

block_state: 待评审

key: scope_exclusion

label: 范围边界

type: list

min_items: 1

block_state: 待评审

conditional_fields:

key: compliance_review

label: 合规审查结论

trigger: "涉及用户个人数据 == true"

block_state: 开发中

key: cost_estimate

label: 成本估算

trigger: "预算金额 > 50000"

block_state: 已评审

post_launch_fields:

key: actual_result

label: 实际效果回填

due_days_after_launch: 30

escalate_to: 业务负责人

deprecation_rule:

remove_one_field_per_add: true

其中 deprecation_rule 是最关键的一行。没有它,前面所有校验规则都只是延缓膨胀,不是阻止膨胀。

3. 模板健康度指标定义

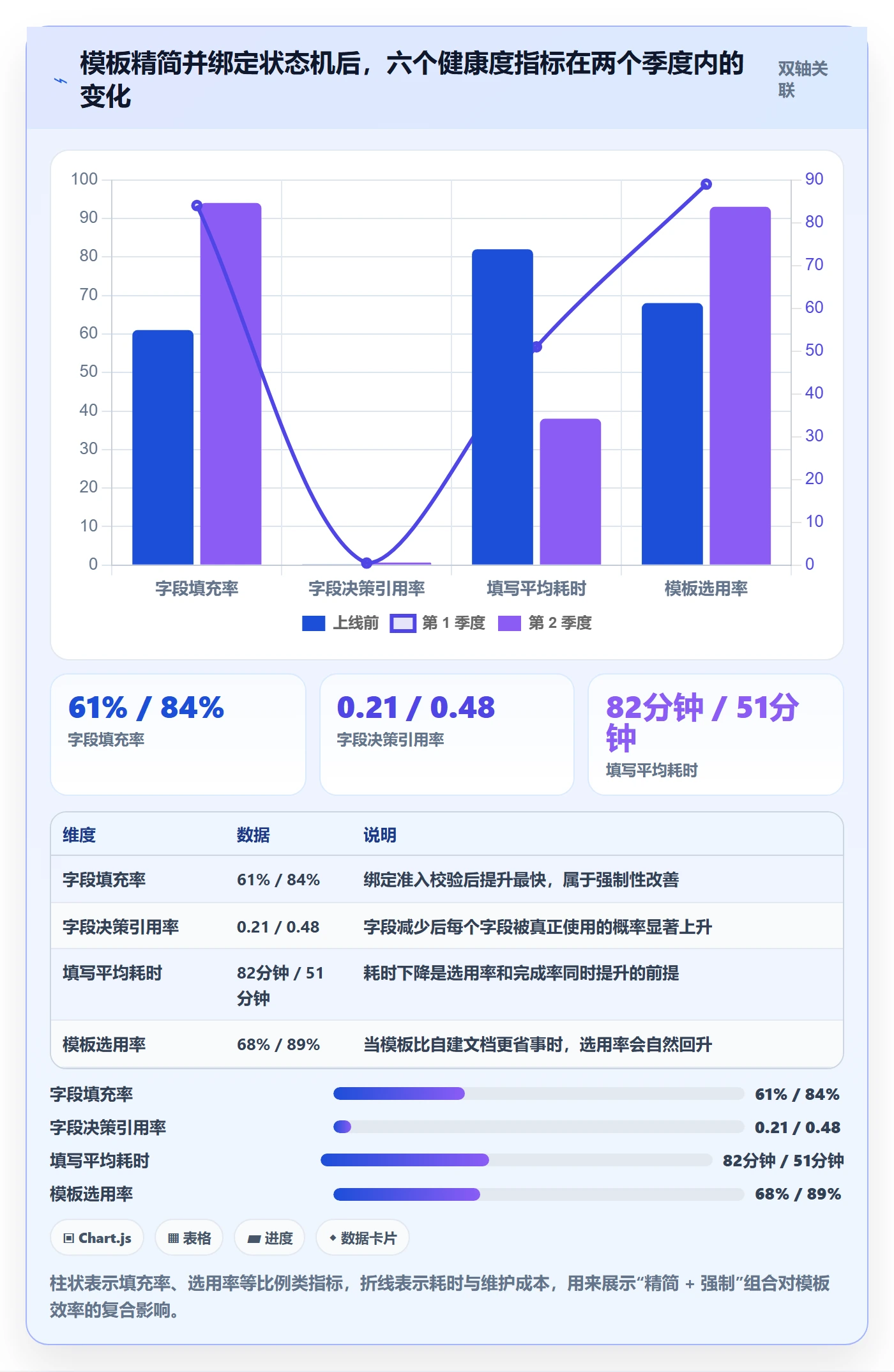

度量层要选的指标不多,但要能互相制衡。我用六个:

指标 定义 健康区间(经验值) 异常信号
模板选用率 新建需求中选择标准模板的比例 ≥ 90% 低于 70% 说明模板不适配业务
字段填充率 某字段非空且非占位内容的比例 每个必填字段 ≥ 95% 某字段低于 60% 应启动删减评审
字段决策引用率 评审记录中引用该字段的次数 / 评审场次 必填字段 ≥ 0.6 低于 0.2 的字段即为冗余候选
模板派生偏离度 使用模板后手工新增或改名的字段数 ≤ 2 个/需求 持续 > 4 说明业务差异未被吸收
填写平均耗时 从打开模板到提交评审的中位时长 ≤ 45 分钟 超过 90 分钟会直接导致绕过模板
模板维护人天 每季度模板修订与答疑总投入 ≤ 2 人天/季度 超过 5 人天说明字段过多

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

六、落地案例:从文档模板到平台化模板

制度设计完之后,还有一个绕不开的问题:用什么承载。共享文档里的模板,约束力基本为零,你可以跳过字段、可以改结构、可以另存一份自己的版本。

1. 为什么选择平台承载模板

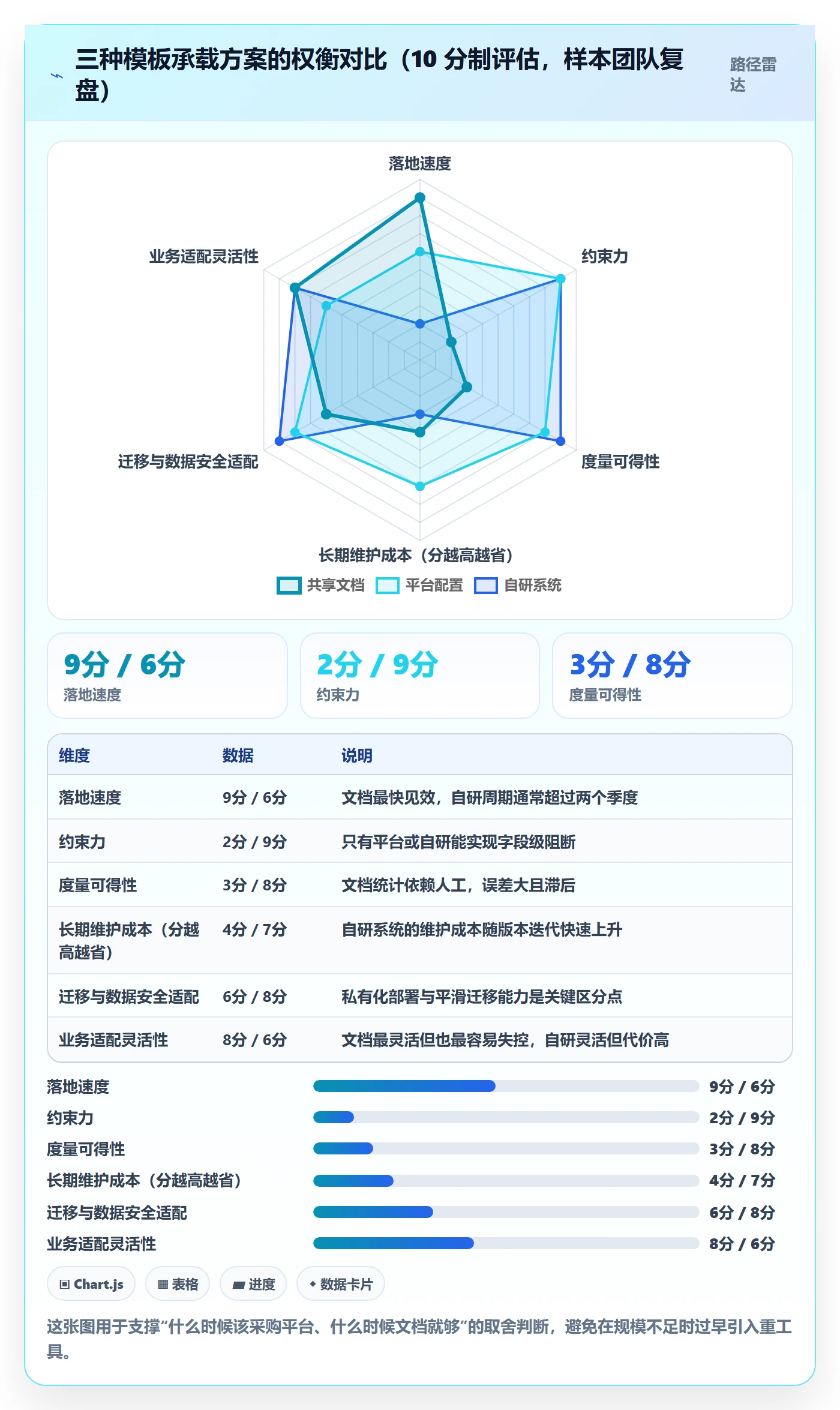

我在这 14 个团队里对比过三种承载方式:共享文档、文档 + 人工检查、平台字段配置。

承载方式 字段校验能力 流程绑定能力 度量可得性 适用规模
共享文档 无 无 人工统计,季度级 10 人以下
文档 + 人工检查 弱,依赖检查人 靠会议卡点 抽查,误差大 10,30 人
平台字段与工作流配置 强,可自动拦截 强,与状态机绑定 实时,可出报表 30 人以上

我们最终在三个 100 人以上的团队里选择了平台化承载,用的是 PingCode。选择的理由不是功能多,而是它能把我上面那套制度直接配置出来:字段级必填与长度校验、条件字段触发、状态流转准入阻断、上线后回填提醒,以及按字段统计填充率的报表。当制度可以被配置,它就不再依赖人的自觉。

另外两个现实约束也起了作用:一是这些团队有私有化部署要求,代码与需求数据不能出内网;二是其中一个团队原本用 Jira,历史数据和字段映射需要平滑迁移,不能接受推倒重来。PingCode 在这两点上都能覆盖,所以迁移过程没有出现数据断层,这对一个已经跑了两百多个迭代的团队来说是硬门槛。

2. 迁移与私有化场景的注意点

如果你也打算把模板从文档搬到平台,我建议按这个顺序做,顺序错了会返工:

  1. 先定字段,再动工具。把三问法跑完,确定 8 个必填字段再开始配置。否则你会把 32 个字段原样搬进平台,然后发现平台比文档更难改。
  2. 先跑一个试点团队,跑满两个迭代再推广。一个迭代看不出问题,两个迭代后“条件字段会不会漏触发”“回填提醒是否有效”才会暴露。
  3. 迁移时保留历史字段的只读映射。老项目不要强行对齐新模板,只需要保证可检索。强行对齐会产生大量无意义的补录工作。
  4. 同步上线度量报表,而不是事后补。从第一天就有填充率数据,才能做“哪条规则有效”的判断。
  5. 把模板 Owner 和变更评审机制写进平台配置里,而不是写在会议纪要里。

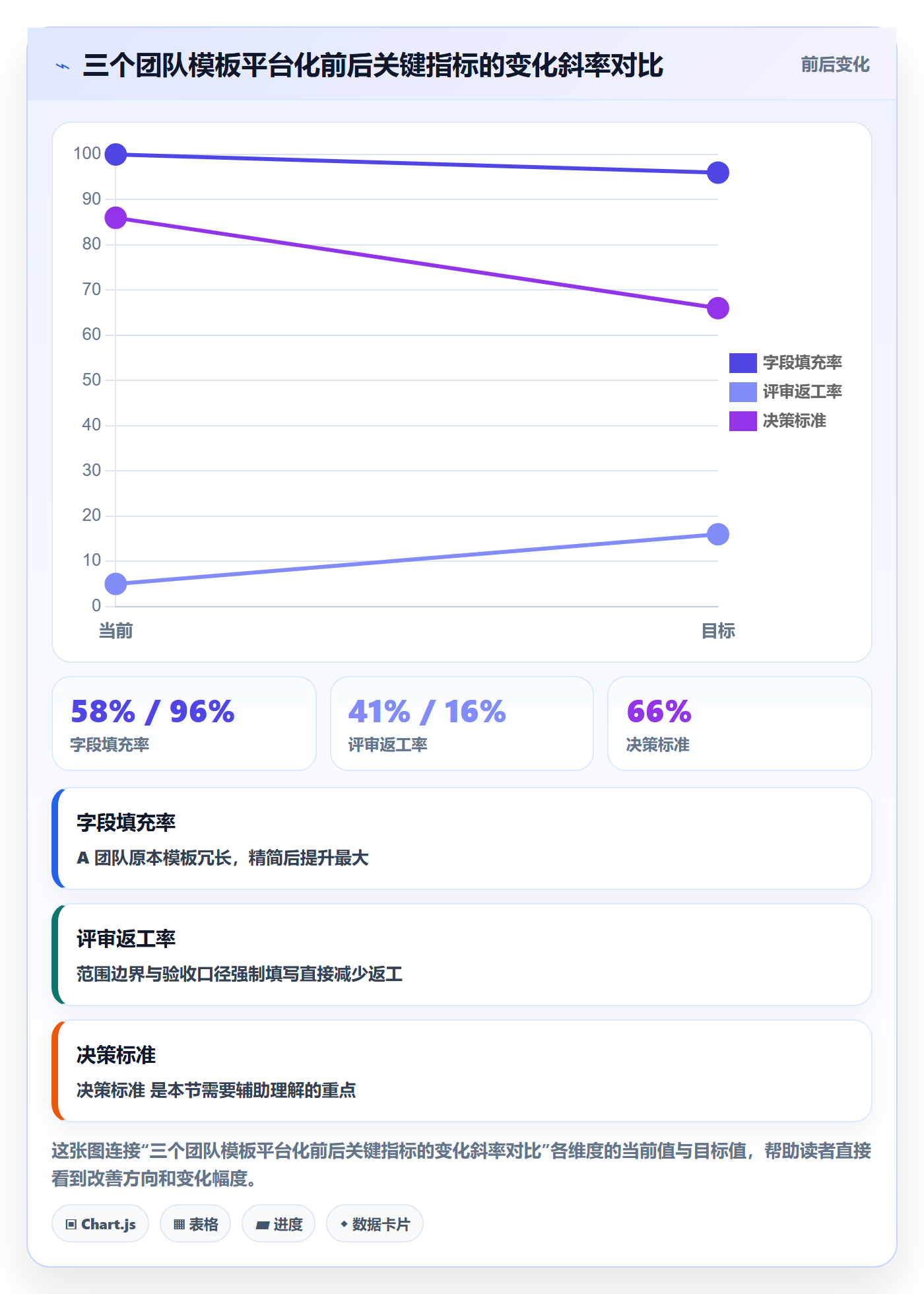

3. 上线 90 天的数据观察

三个团队上线 90 天后的数据,我整理成下面这组对比。需要说明的是,这是这三个团队的样本数据,不是行业基准,但变化方向和幅度在多个团队里都重复出现过。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

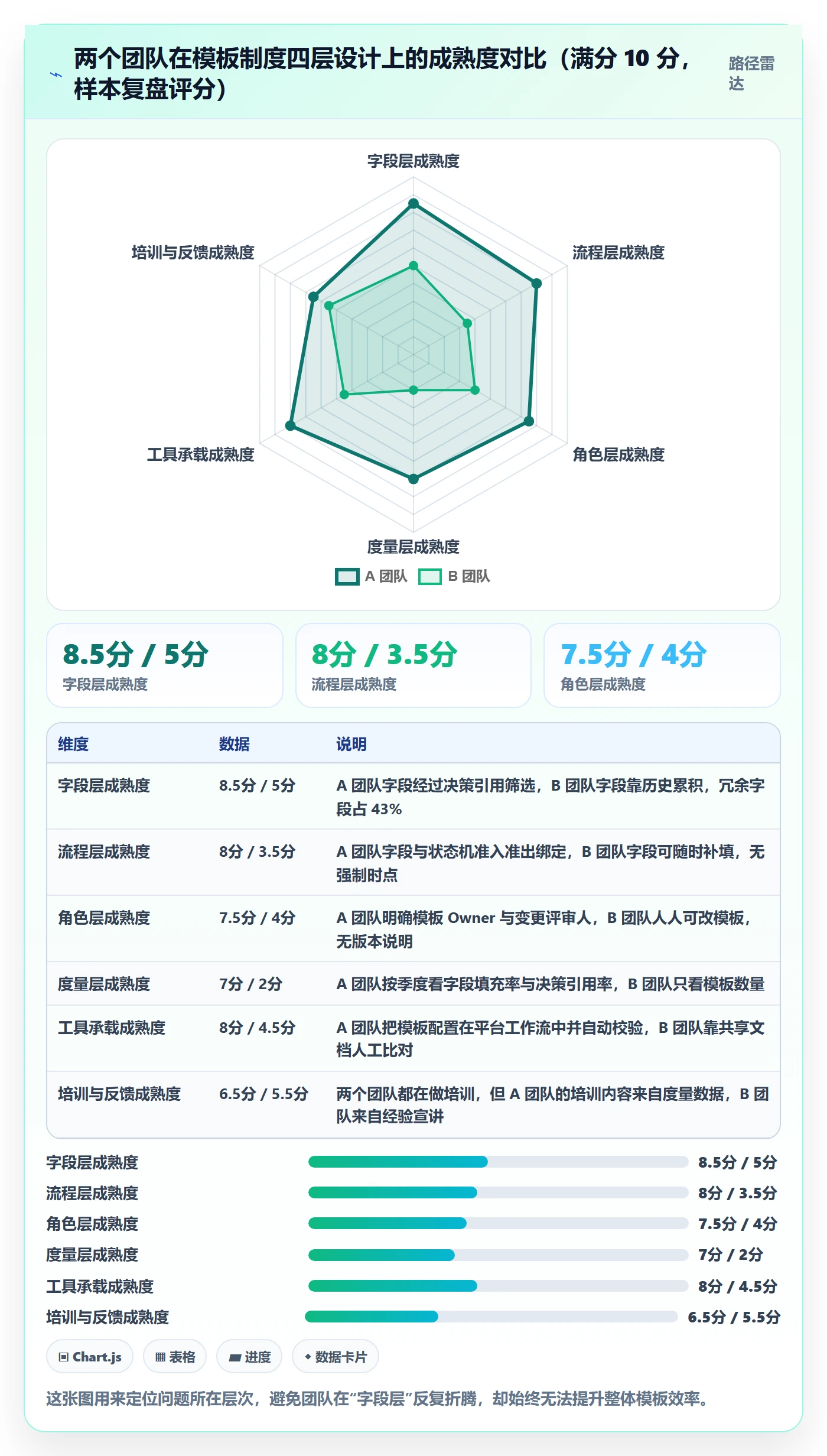

4. 不同规模组织的模板责任分配

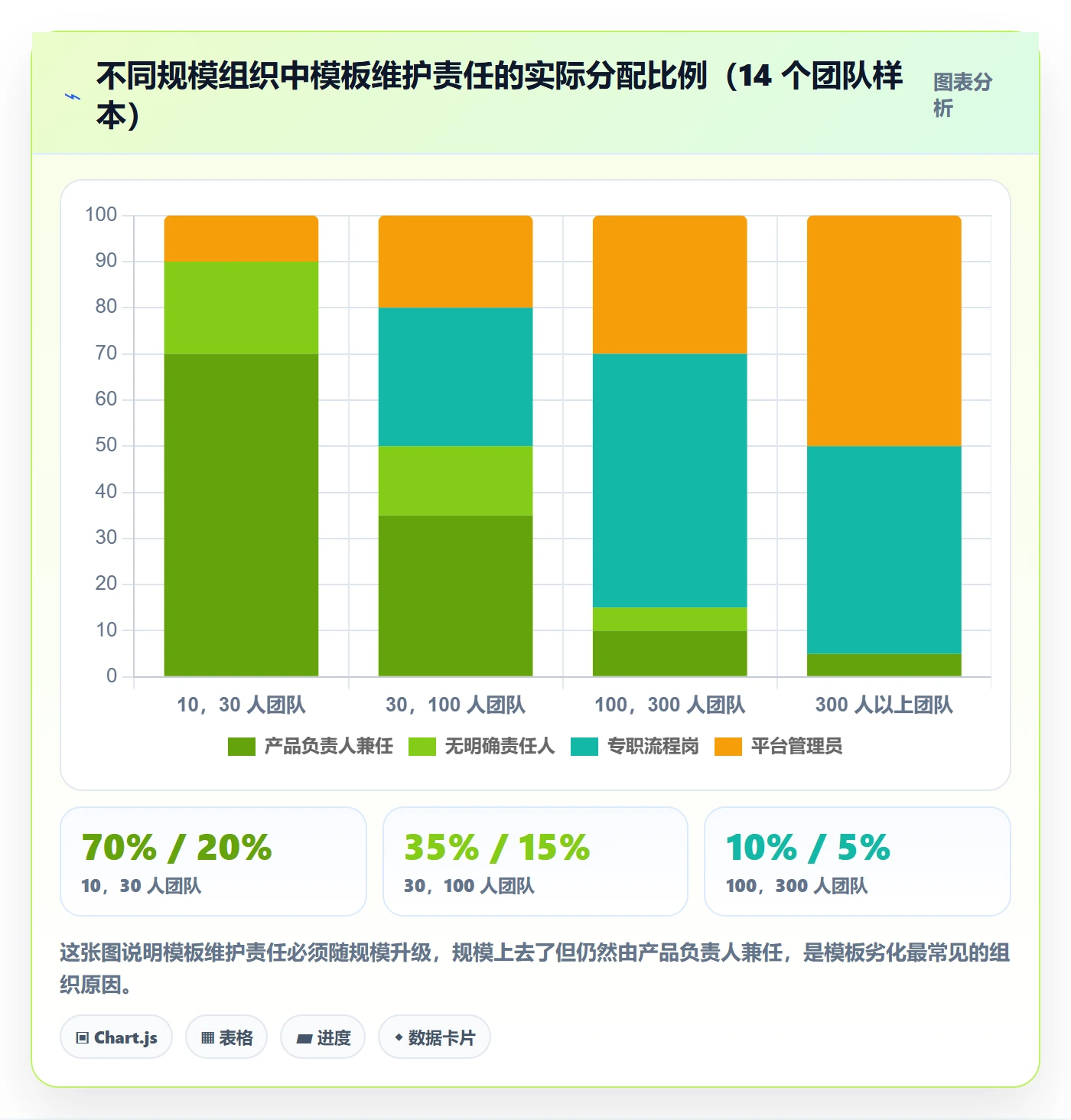

模板效率还有一个人为因素:谁负责维护。我在样本里看到,模板无人负责的团队,漂移度是有人负责团队的 2.4 倍。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

七、不同情况下的行动建议

上面讲的是通用逻辑,落到具体团队要按规模和成熟度分岔。

1. 10,30 人团队:只做两件事

这个规模不要建制度,建了也执行不了。只做两件事:

  • 把必填字段压到 5 个以内,其余全部可选,允许各人自由发挥。
  • 约定一个“最晚填写时点”,比如需求进入开发前必须有验收口径,其他都不强制。

这个阶段的目标是让模板“不碍事”。任何需要专门维护的模板,在这个规模都是负资产。

2. 30,100 人团队:上准入准出和度量

这个规模段是模板效率的分水岭,也是收益最高的区间。建议:

  1. 跑完三问法,必填字段控制在 6,10 个。
  2. 把必填字段绑定到需求状态流转的准入条件,缺一不可进入评审。
  3. 指定一个模板 Owner(可以是产品运营兼任),负责季度修订。
  4. 上线字段填充率报表,季度复盘一次,只删不加。

我在这类团队里观察到的平均收益是:单条需求模板填写耗时下降 40% 左右,评审返工率下降 20 个百分点左右,模板维护人天下降一半以上。

3. 100 人以上 / 多产品线组织:分层模板 + 平台承载

这个规模必须接受“不可能只有一个模板”的事实。我的建议是三层结构:

  • 公司级必填层(6,8 个字段):所有需求必须填,用于跨产品线汇总与对比。
  • 业务线扩展层(每线 2,4 个字段):由业务线自己定义并维护,不进公司级报表。
  • 条件触发层(按需):涉及数据合规、大额预算、外部依赖时自动出现,平时隐藏。

这一层结构配合平台化承载才有意义,因为条件触发和分层校验靠文档几乎无法执行。我见过太多团队用“统一模板 + 说明文档”模拟分层,最后变成三层说明叠加,没人读。

八、不同情况下的取舍

制度设计从来不是选最优解,而是选在当下约束里能持续的解。下面三组取舍是绕不开的。

1. 规范性与灵活性的取舍

规范性越强,短期内数据越好看,但长期会产生“形式化填写”。灵活性越高,真实信息越多,但跨团队汇总困难。我的取舍原则是:与外部合规、验收标准、跨团队依赖相关的字段必须规范;与内部思考过程相关的字段允许自由。前者错一次代价大,后者错一次只是不优雅。

2. 统一模板与业务差异的取舍

统一到“决策点”而不是“表单结构”。判断方法很直接:如果某字段在不同业务线里指向同一个决策,就统一;如果指向不同决策,就下沉到业务线扩展层。这条规则能解决 80% 的“统一还是放开”争论。

3. 自建配置与采购平台的取舍

这里我不做绝对推荐,只给判断依据。当团队规模在 30 人以下、流程简单,文档加几条人工卡点完全够用。当出现以下任一信号时,自建或轻量方案的成本会迅速超过采购:

  • 需要字段级自动校验和状态流转阻断;
  • 需要按字段统计填充率与引用率;
  • 有私有化部署或数据不出内网的要求;
  • 需要从既有平台平滑迁移且不能丢历史数据;
  • 多产品线需要分层模板与权限隔离。

我上面提到的三个 100 人以上团队,正是同时命中前四条之后才决定迁移平台的。PingCode 在这几个场景里的价值,主要不在于它能替代某个工具,而在于它让“制度可配置、可度量、可迁移”这三件事同时成立,尤其是私有化部署和 Jira 平滑迁移这两点,对已经积累了大量历史迭代的团队几乎是硬性门槛。

标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板

九、常见问题速查

1. 业务方坚持要加字段,怎么处理?

不要直接拒绝,要求对方回答:这个字段会改变谁的什么决策?如果答不出来,把它放进“选填区”试运行一个季度,季度末看填充率和引用率。数据会替你拒绝,比争论有效得多。

2. 模板上平台后,产品经理抱怨更麻烦了怎么办?

先看填写平均耗时这个指标。如果比原来上升,通常是字段没精简就直接搬上去了;如果是耗时下降但仍然抱怨,多半是使用习惯问题,需要让第一批试点用户出来讲一次,比官方培训有效。

3. 历史项目要不要按新模板回溯?

不要。历史项目只需保证可检索和字段可映射,强行回溯会产生大量无价值补录。真正要做的是让新模板在两个迭代内跑顺,用新数据说服人。

4. 多业务线一定要用同一套模板吗?

不需要。用“公司级必填 + 业务线扩展 + 条件触发”三层结构,比强行统一更省维护成本,也更容易被业务线接受。

十、总结与下一步

回到最初那家工业 SaaS 公司的会议室。他们最后做的事,不是把 17 页模板做成 17 页的精简版,而是删到 5 页、8 个必填字段,把这些字段绑进平台的状态流转,指定一个模板 Owner,然后每季度只看两个数:字段填充率和字段决策引用率。半年后填写完成率从 48% 回到 94%,评审返工率从 38% 降到 17%,模板维护工时从每季度 6.5 人天降到 1.8 人天。

我的核心观点是:模板效率从来不是文档问题,是制度问题。你无法通过把模板做得更漂亮来提升效率,只能通过减少字段、绑定准入、明确责任、持续度量来提升效率。模板的价值不在于它记录了多少,而在于它逼出了多少个必须回答的问题。

如果你现在就想动手,下一步建议按这个顺序走:第一周,把现有模板字段列出来,跑一遍三问法,先删掉决策引用率为零的字段;第二周,把剩下的必填字段绑到需求状态流转上,明确最晚填写时点;第三周,指定模板 Owner 并上线填充率报表;第四周,开一次 30 分钟的复盘会,只看数据,不听感受,然后决定下一个季度删哪个字段。

不要一次改完。能持续三个季度的模板,都是每季度改一点改出来的。

常见问题解答(FAQ)

1. 项目模板做出来了,团队还是各写各的,怎么靠制度而不是靠我天天催?

我之前花了两周整理出一版需求评审模板,发到群里艾特所有人,结果三天没人用,还是有人直接甩一段微信聊天记录过来。我也不想天天当催收员,但leader自己不带头用,我一个小PM说话又没什么分量,这种情况到底该怎么破?

核心是把模板从「建议」变成「流程里的关卡」,而不是靠人情推动。具体做法有三步:第一,在项目管理工具的状态流转上挂校验,让需求卡片进入「已评审」状态前,目标用户、验收标准、不做什么范围这三个核心字段必须填完,不填就流转不过去,这不是我要求的,是系统要求的;

第二,跟排期会绑定,模板不完整的卡片在排期会上直接跳过,不进入当期迭代,这条规则要提前公示且一视同仁;第三,让业务线负责人或技术负责人自己用这套模板主持一次评审会,他念着模板走一遍流程,比发十份说明文档都管用。另外提醒一点,推动期只考核「填没填」,不要考核「填得好不好」,两个一起抓会让人直接放弃。

2. 项目模板的字段是不是越全越好?到底放多少个才合适?

我一开始做模板的时候,把能想到的全都塞进去了,背景、目标、竞品分析、埋点方案、风险评估……整整两页。结果一线同事开始敷衍,填「待补充」「见文档」的越来越多,还有人干脆复制上一份改个标题。我就很困惑,字段多了信息全,但大家不用,到底该怎么取舍?

不是越全越好,建议用「3+5」结构,总字段数控制在 8 个以内。3 个必填核心字段通常是:要解决什么问题(含目标用户)、怎么判断做完了(验收标准)、这次明确不做什么(范围边界);其余 5 个做成选填,比如依赖项、风险、参考竞品、埋点要求、上线时间。

判断依据很实在:如果单次填写超过 5 分钟,一线人员就会开始糊弄,而糊弄产生的假数据比没有数据更危险。长内容不要塞进一个大文本框,拆成「结构化短字段 + 一个自由补充区」效果更好,结构化字段才能被检索和统计。

最后一定要做减法:每季度统计一次各字段的填写率和在评审中被引用的次数,连续两个季度填写率低于 60%、或者从来没人引用过的字段,直接删掉,别舍不得。

3. 模板定下来之后谁来维护、多久改一次?改多了大家不熟,不改又跟不上业务变化。

上个季度我们业务从To C转了一部分到To B,模板还是老一套,填出来的东西跟实际评审要看的完全对不上。但我又不敢大改,上次改完有人在群里吐槽说刚背熟又变了。这种改动节奏到底怎么定才合理?

给每个模板设「一个负责人 + 版本号 + 固定改动窗口」这三样东西。负责人按流程指定,一般是这个流程里资历较深的PM,他负责收集团队反馈并决定改不改,避免所有人都是负责人等于没人负责。改动走三步:先在一个人数不超过8人的小组试运行一个迭代(约2周),记录填写耗时和遗漏问题;

确认可行后固化,并在模板描述里写清版本号和变更记录;改动幅度超过30%时,配一条变更说明加一段3分钟以内的操作录屏。节奏上建议季度大改、月度小改,并且给月度小改设一条硬约束:只允许删字段、改文案、调顺序,不允许新增必填字段。

新增必填字段是打断使用习惯的最大元凶,必须放到季度窗口里做,还要提前一周预告。

4. 怎么证明项目模板真的提升了效率?老板问起来我该拿什么数据说话?

我做完模板优化后跟老板汇报,说「大家省了不少时间」,他直接反问我省了多少、怎么算的,我当时就卡住了。我不想编数据,但也不想让这件事被当成无用功,有没有比较实在、能落地的衡量口径?

用三个可以真实采集的口径,不要用「感觉省时间」这种说法。第一个是单次文档准备耗时:随机抽10个项目,记录从「开始写」到「提交评审」的实际时长,改版前后各测一轮,注意要在同一批人、同一类项目上对比,否则没有可比性。

第二个是评审返工率,也就是评审会上因为「信息缺失」被打回或要求补充的项目数除以当期总项目数,这个数一般能从会议纪要里数出来。第三个是必填字段完整率,指必填项100%填完的卡片占比,大部分项目管理工具都能直接导出,是最省力的一个指标。

我的实际经验是前4周数据会很难看,因为大家还在适应期,通常第6到第8周才出现明显拐点,所以汇报时看趋势线而不是看单点数字。目标值给个实在的参考:返工率下降30%、文档准备耗时下降25%,已经是相当扎实的成果,别承诺效率翻倍,兑现不了反而失信。

另外建议在汇报里附一个具体案例,比如某个项目因为模板里的范围字段写清楚了,避免了一次返工,这种故事比数字更容易被记住。

读者评论

康
康宁

字段决策引用率”这个指标很关键,但落地太难。我们在某项目管理平台里试过统计,评审意见和字段没有结构化关联,最后只能看填写完成率,又回到老路。要真度量,可能得先让评审表单绑定字段ID,这个改造成本比砍字段高多了。

钱
钱程

模板漂移那段有共鸣。我们团队发布新版模板后三个月就各写各的,但产品负责人不把漂移当信号,反而每周查格式。我的疑问是:一线为了开发方便自己加的字段,往往更贴近真实决策,为什么不能直接替换官方字段?说到底还是谁有权改模板的问题。

黄
黄嘉宁

文中说小团队可以放弃统一模板,但没展开。我们20人团队试过统一模板,研发嫌重、产品嫌乱,后来只留5个必填字段,其余放知识库链接,评审确实快了。不过新人不清楚背景去哪找,所以文档索引可能还是省不掉。想听听小团队放弃统一模板后的具体下限。

文章包含AI辅助创作:标准项目实操方法:产品经理提升项目模板效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288140

赞 (0)
飞飞飞飞
模板流程管理方法大全:产品经理项目模板流程优化落地清单
上一篇 30分钟前
模板阶段流程与规范:产品经理项目模板制度设计关键指标
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
