“复制项目”这四个字,在 100 人以上的研发组织里几乎总会演变成一场关于标准的拉锯战。我见过最失控的一次,是一家 380 人的 SaaS 公司把上一季度的交付项目整份复制成新项目:新项目看板第一天就躺着 1,842 条已关闭缺陷、37 个已离职成员的头像,以及一套三个月前就已经废弃的状态流。项目经理花了整整两天删数据,比从零建项目还慢。
也见过另一个极端。一家硬科技公司把模板制度做得极严,组织级模板只允许 PMO 修改,任何项目想加一个字段都要走变更申请,走完流程平均 5.5 个工作日。结果是研发团队彻底绕开官方模板,自己拿一个老项目当“母版”私下复制,组织里悄悄流动着 20 多份没有被任何文档记录过的“影子模板”。
这两个案例指向同一件事:项目模板制度设计的难点从来不是“做出一个漂亮模板”,而是定义清楚什么可以被复制、什么必须被重新生成、谁来维护、怎么退役。下面是我在多个 100~2000 人研发组织里做模板治理踩出来的判断和做法。
一、先给结论:模板制度管的是“复制边界”,不是“复制内容”
如果把模板制度理解成“把好项目的配置沉淀下来给大家用”,那这件事几乎一定失败。因为它默认了一个前提:复制得越多越好。而真实情况恰好相反,模板制度的水平,体现在它拦住了多少不该被复制的东西。
1. 我判断一个模板制度好不好,只看三个数
不看你做了多少个模板,也不看模板字段有多丰富,只看这三个可观测指标。
- 模板使用率:新建项目中走官方模板的比例。低于 60%,说明模板不好用或者不覆盖真实场景。
- 模板偏离率:项目创建后 7 天内被修改的结构化配置比例(状态、必填字段、流转规则)。高于 30%,说明模板设计和实际业务错位。
- 启动周期:从立项通过到项目看板可正式使用的时间。这是模板制度唯一直接产生的业务价值。
这三个数必须一起看。使用率 95% 但偏离率 70%,那不是模板成功,那是模板被当成“占位符”,大家创建完立刻改。使用率 40% 但启动周期从 3 天降到 4 小时,那可能是合理的自治,不必强推统一。
2. 真正可复用的只有三层,第四层一定要扔掉
我把一个项目拆成四层,前三层可复制,第四层必须隔离。
- 骨架层:阶段划分、里程碑、角色、工作项类型(需求/任务/缺陷/测试用例)。这一层是纯结构,必须复制。
- 流程层:状态机、流转规则、自动化触发条件、权限矩阵、通知策略。这一层是制度载体,强烈建议复制。
- 配置层:字段定义、视图、看板列、报表模板、度量口径。这一层要“选择性复制”,因为不同项目类型的度量口径本来就不同。
- 实例层:需求内容、缺陷记录、评论、附件、操作日志、成员历史。这一层一条都不该复制。
绝大多数“复制项目翻车”事件,本质都是第四层被误当成第三层复制过去了。而绝大多数“模板没人用”的失败,是第三层被当成第二层强制统一了。
3. 模板需要版本号、变更记录和退役策略
我坚持一个原则:没有被版本化的模板,等于没有模板。因为一旦没有版本,你就无法回答“这个项目为什么长这样”“上个月那批项目用的还是老规则吗”“这次改动影响了多少在跑项目”。
同样重要的是退役。我参与过的一次盘点里,一个 400 人组织在系统里积累了 47 个“官方模板”,其中 29 个在过去 6 个月零使用。它们没有造成直接损失,但污染了选择列表,让新人在 47 个选项里犹豫,最后随便挑一个或者干脆自己复制老项目。
4. 制度执行力的上限,等于工具的约束力
这条是我最想强调的。写在 Wiki 里的模板规范,执行率通常不到 50%;写进系统里的默认路径,执行率能到 85% 以上。所以模板制度设计必须落到工具的“创建项目”入口上,是默认选中还是需要翻菜单,是强制必填还是可跳过,这决定了制度的真实落地率。

二、背景与真实场景:模板为什么会自然失控
模板失控不是某个人的失误,它更像是一种组织熵增。规模一上去、项目一多,复制粘贴就是成本最低的路径,而模板治理是需要额外投入的“反熵”行为,不主动做就一定会退化。
1. 三种最容易出问题的触发场景
第一种是人员快速扩张。团队从 80 人涨到 250 人,新来的项目经理不知道历史上的约定,看到旁边有个跑得不错的项目,直接复制过来用。半年后组织里就出现了五套并行的状态流。
第二种是多产品线并行。每个产品线有自己的交付节奏和度量口径,如果组织级模板不给业务线留变体空间,业务线就会自建模板,最后变成“组织有组织的模板,业务线有业务线的模板,谁也管不了谁”。
第三种是交付制/外包制项目。这类项目往往有外部方参与,权限和可见性要求特殊。直接复制内部项目模板,会把内部成员、内部附件权限一起带过去,这是实打实的信息安全风险。
2. 一个 300 人组织的启动耗时,究竟花在哪
我在一家 300 人规模的公司做过一次完整的耗时拆解。当时一个新项目从立项到看板可用,平均耗时 3.2 个工作日,看似不多,但拆开看非常刺眼。
等待模板确认 0.8 天,手工配置字段和状态 0.9 天,跨部门沟通角色权限 0.6 天,创建后发现配错返工 0.9 天。真正产生价值的环节几乎为零,这 3.2 天里没有一行代码、一条需求被推进。

3. 模板的自然衰减曲线
我还跟踪过一个组织级模板上线后 18 个月的使用数据,衰减形态非常规律。上线首月使用率 78%,第三个月 69%,第六个月 52%,第十二个月 38%,第十八个月 31%。
衰减的原因不是模板变差了,而是业务在变,模板没变。新增了订阅制业务,模板里没有对应的续费阶段;引入了新的合规要求,模板里没有对应的评审节点。团队发现模板对不上业务,就回去复制老项目了。
所以我现在的做法是:模板上线时同步设定季度复核机制,而不是等它衰减到没人用了再救。复核只有三个动作,看使用率、看偏离率、看有没有业务变化没被吸收。

三、常见误区拆解:六个把模板制度做死的坑
下面六个误区,我在不同组织里几乎都见过至少两次。它们的共同特征是:出发点是好的,但把手段当成了目标。
1. 误区一:模板越全越好,字段越多越专业
我见过一个模板包含 43 个自定义字段,其中必填 19 个。上线两个月后,填写完整度中位数只有 54%,而项目的实际决策依然靠周会和 Excel。
问题在于,字段的价值来自它被用于决策,而不是它被填了。如果某个字段没有任何报表、自动化或评审会消费它,它就应该被删掉。我通常的做法是保留 8~12 个核心字段,其余放到业务线变体里,按需开启。
2. 误区二:复制项目就是复制一切
这是最危险的一条。除了前面说的历史缺陷和评论,还有几个容易被忽略的连带项:附件权限、外部协作者、Webhook 与集成配置、自动化规则的触发条件。
自动化规则尤其隐蔽。复制过来的规则可能仍然指向原项目的收件人列表和原项目的机器人账号,新项目一有状态变更,通知发到了旧群里。这类问题通常要等到某次线上事故才会被发现。
3. 误区三:模板是一次性设计,做完就可以长期用
这条在上一节已经用衰减曲线说明了。补充一个判断标准:如果你的模板在过去两个季度没有任何变更记录,要么业务真的极度稳定,要么它已经和业务脱节了。前者很少见,后者很常见。
4. 误区四:用制度强制,不用系统约束
发一份《项目模板使用规范》文档,然后指望 200 个项目经理自觉执行,这是我见过投入产出比最低的做法。真正的强制力应该来自创建入口:默认选中、必填校验、不允许从任意项目直接克隆。
我通常建议做成三级强度:默认引导(新建时官方模板置顶)、软校验(选择非官方模板时提示确认)、硬阻断(仅对合规类项目禁止自行复制)。不同项目类型用不同强度,比一刀切有效得多。
5. 误区五:只管新建项目,不管存量项目
这条最容易被忽略。制度上线后,新项目干净了,但库里还躺着两三年积累的几百个老项目。这些老项目会成为“影子模板”的源头,因为总有人图省事去复制它们。
我的做法是:把存量项目按“是否被当作复制源”做一次简单识别,被复制过 3 次以上的老项目要么收编成正式模板,要么加上“不建议作为模板”的标记。
6. 误区六:模板归属模糊,PMO 和业务线互相等
“模板谁来维护”这个问题如果不写清楚,结果一定是没人维护。我见过 PMO 认为模板是研发效能团队的事,研发效能团队认为这是 PMO 的职责,业务线认为两边都该管所以自己另起炉灶。
我推荐的归属是双层制:组织级基线模板由研发效能或 PMO 单点负责,业务线变体由各业务线的产品负责人负责,变更走轻量评审。责任到人,但不必到会议。

四、专业判断逻辑:我会怎么设计这套制度
前面讲的是不该做什么,这一节讲我实际会怎么落地。整体是四步:划边界、做分层、当代码管、用度量闭环。
1. 第一步:先划定可复制边界,再谈模板长什么样
我会拉一张表,把项目里所有可配置项列出来,逐条标注“可复制 / 需重置 / 禁止复制”。这一步不做,后面所有设计都是猜。
典型结论是:结构可复制,内容禁止复制,度量口径部分可复制,权限和集成必须重新确认。这张表本身就是制度的核心文件,比任何模板文档都重要。
2. 第二步:模板做三层,不要做一层
我的分层结构是:组织级基线模板 3~5 个(覆盖标准研发、交付实施、技术预研、紧急修复等),业务线变体若干(在基线之上做局部覆盖),项目实例(只允许从模板创建,不允许从项目克隆)。
基线和变体之间用“继承 + 覆盖”的关系,而不是各自独立。这样基线升级时,变体只需要处理冲突项,而不是全部重做。
3. 第三步:把模板当代码管,版本、变更、灰度、退役齐全
我要求每个模板必须有版本号、变更说明、生效日期、负责人。重大变更先在 1~2 个项目试点,验证两周再全量。退役同样要走流程,而不是让废弃模板一直挂在选择列表里。
下面是一个我实际用过的模板元数据定义,放在模板描述里,任何人打开就能看懂这个模板的边界。
template:
id: RD-STD-2024Q3
name: 标准研发项目基线
owner: 研发效能组
version: 3.2.0
effective_from: 2024-07-01
review_cycle: quarterly
inherits: none
copy_scope:
skeleton: true # 阶段、里程碑、角色、工作项类型
workflow: true # 状态机、流转规则、权限矩阵
fields: selective # 仅核心 9 个字段
views: true # 看板、列表、报表视图
work_items: false # 需求/缺陷/任务实例:禁止复制
comments: false # 评论与操作日志:禁止复制
attachments: false # 附件及权限:禁止复制
automations: reset # 自动化规则复制后必须重绑接收人
guardrails:
require_owner: true
block_clone_from_project: true
max_custom_fields: 12
这份定义最大的价值不在技术层面,而在于它把“什么能复制”变成了一份可被引用、可被审计的契约。争论从“我觉得应该复制”变成“看 copy_scope 这一行”。
4. 第四步:用度量闭环验证,而不是用满意度问卷
模板制度上线后,我会连续跟踪三个季度的使用率、偏离率和启动周期,并做一次抽样访谈。如果使用率高但偏离率也高,我不会去批评团队,而是去看模板里哪几个配置被改得最多,那通常就是设计错位的地方。

5. 一个容易被忽略的判断:模板数量和启动耗时不是线性关系
我统计过 6 个不同规模团队的数据,发现模板数量与启动耗时呈现“先降后升”的形态。模板从 3 个增加到 9 个时,启动耗时是下降的,因为覆盖面变好了;但从 9 个增加到 20 个以上时,启动耗时反而回升,因为选择成本超过覆盖收益。
拐点大致在 8~12 个之间,具体取决于业务线数量。这个观察对我的决策影响很大:模板治理的目标不是做多,而是做到刚刚好覆盖,然后停止扩张。

五、案例与数据观察:一次真实环境下的模板治理
这一节讲一个我深度参与的项目。客户是一家 600 人规模的智能硬件公司,研发 420 人,产品线 5 条,同时从 Jira 迁移到 PingCode。这两个动作叠加,恰好是模板治理最典型的场景。
1. 案例背景与初始状态
迁移前的状态很典型:Jira 里有 312 个活跃项目,官方模板 47 个,实际被使用的只有 6 个。团队普遍的做法是找一个“长得差不多”的老项目克隆,克隆链条最长可以追溯到 2019 年。
他们的诉求有三个:迁移过程中不要丢流程规则;迁移后不要再出现 47 个模板的局面;新项目启动时间要能明显下降。
2. 迁移前先做模板盘点,而不是先做数据搬迁
我们做的第一件事是盘点,不是搬迁。把 47 个模板逐个打开,标注覆盖场景、最后使用时间、负责人是否还在职。结果 29 个零使用、9 个个位数使用、9 个承担了 91.5% 的实际使用量。
这一步用掉了一周,但换来了后面所有的简化。我们的判断是:迁移是重构模板体系的最佳窗口期,因为在原系统里做收敛会遇到“存量项目还在用老模板”的阻力,而迁移本身就是一次全量重塑。
3. 模板分层落地:3 个基线 + 6 个业务线变体
最终定为 3 个组织级基线(标准研发、硬件交付、技术预研),6 个业务线变体。变体只在状态机、字段权限、报表口径上做覆盖,结构层完全继承基线。
选择 PingCode 的一个直接原因是它对“从模板创建”和“从项目克隆”做了明确的区分,并且在私有化部署环境下可以把模板的变更记录、生效范围一并保留在本地,满足他们的审计要求。
另一个实际收益是 Jira 数据迁移的平滑性。他们的 Jira 里大量使用了自定义工作流和条件流转,迁移过程中这些规则被映射成了对应的状态机和流转条件,而不是被拍平成一张简单状态列表。对模板制度来说,这一点很关键,如果迁移时流程规则丢了,模板就只剩一个空壳。

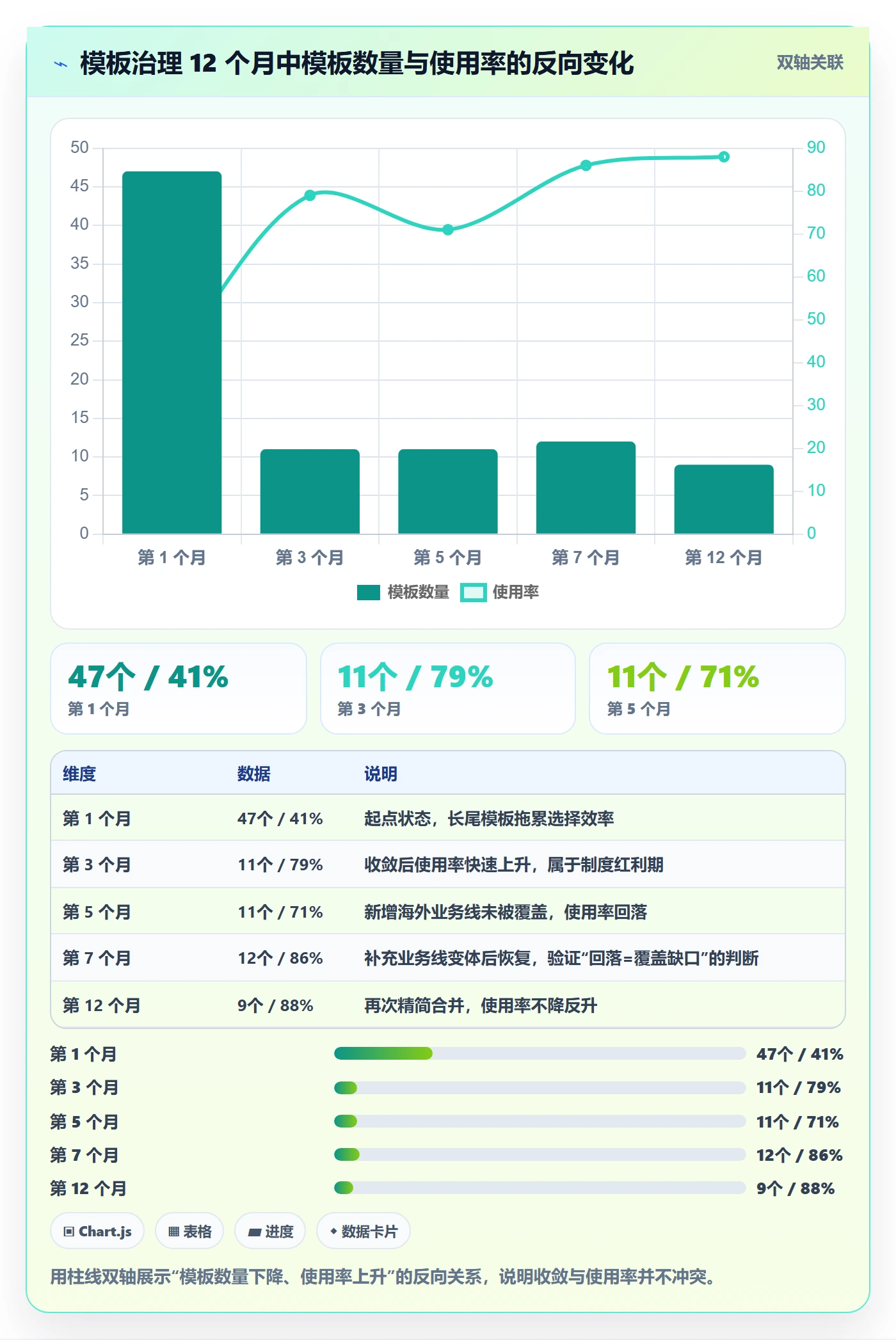

4. 十二个月后的数据
治理后第 12 个月的数据:模板数量 9 个,模板使用率 88%,模板偏离率 19%,新项目平均启动周期从 3.2 天降到 0.5 天。存量项目里含历史缺陷的比例从 100%(几乎每个克隆项目都带)降到接近 0。
中间也有反复。第 5 个月时使用率一度回落到 71%,原因是新开了一条海外业务线,模板里没有对应的合规评审节点,团队自行复制了老项目。我们补了一个变体之后,第 7 个月恢复到 86%。这件事让我更确信:使用率下滑通常是业务变化的信号,不是执行不到位的信号。

5. 迁移与模板落地的完整路径
回过头看,整个过程可以拆成五个阶段,每个阶段都有明确的通过条件,不达标不进入下一阶段。这套路径后来我又在另外两个组织复用,基本结构没变。
- 盘点:清点存量模板与项目的实际使用关系,产出使用频次分布。
- 映射:把原系统的状态机、字段、权限映射到新结构,标注丢弃项和新增项。
- 试点:选 2 个差异最大的项目跑通全流程,验证模板是否真的可用。
- 灰度:新项目强制走新模板,存量项目不强制迁移,观察 4 周偏离率。
- 全量:关闭“从项目克隆”入口,模板成为唯一创建路径,同时启动季度复核。

六、不同情况下的行动建议
模板制度没有通用答案,团队规模、项目类型、是否多产品线,决定了做法完全不同。下面按四种规模给出我会采取的具体动作。
1. 50 人以下:不要做模板制度,做一份“项目检查清单”
这个规模做模板制度的收益极低。项目数量少、项目经理就那么几个人、业务变化快,模板反而会拖慢节奏。
我的建议是:保留一个最简模板(只含阶段、工作项类型、基本看板),其余靠一份 10 条以内的检查清单约束。等团队超过 80 人或者同时跑 5 个以上项目,再考虑正式模板分层。
2. 100~500 人:做 3 个基线模板,立刻上度量
这是模板制度投入产出比最高的区间。我的具体动作是:先做 3 个基线模板,不做业务线变体;同步建立使用率、偏离率、启动周期三个指标;每季度做一次 30 分钟的复核。
这个规模的团队通常已经开始在多个工具之间切换,建议优先选择支持模板版本管理和创建入口强制约束的平台,否则制度会退化成文档。
3. 500 人以上或多事业部:三层结构 + 明确归属
这个规模必须做分层,而且要明确谁是责任人。我会建议组织级基线由研发效能组或 PMO 单点负责,业务线变体由各业务线产品负责人负责,变更走轻量评审而非委员会。
同时必须做存量治理。500 人以上的组织,存量项目往往是新项目的两到三倍,不治理存量,影子模板永远存在。
4. 正在从 Jira 迁移:把迁移当成模板重构的窗口期
这是我见过最有效的一次性治理机会。迁移过程中,所有模板都会被重新审视一遍,团队也更容易接受“很多东西本来就不该带过来”这个事实。
关键动作有两个:一是迁移前先做模板盘点,把零使用模板直接淘汰,不要把 47 个模板原样搬过去;二是迁移时保证工作流和条件流转被正确映射,否则新模板会缺少流程层,建出来的项目是空壳。
5. 有私有化部署或合规要求:把模板的变更记录也纳入审计范围
对于金融、医疗、涉密类组织,模板变更本身就是合规事件。建议选择支持私有化部署、并且能保留模板变更历史与生效范围记录的平台。PingCode 在这类场景下的优势比较明显,它支持私有化部署,模板与工作流的变更记录留在本地,同时支持从 Jira 平滑迁移,对中大型企业的国产替代路径比较友好。

七、不同情况下的取舍
模板制度里没有“全都想要”的选项,每一个选择都对应一个明确的代价。下面四组取舍,是我在做决策时最常被问到、也最容易纠结的。
1. 取舍一:全量克隆 vs 结构克隆 vs 引用式模板
这三种复制方式各有明确适用面,选错会带来持续的成本。
全量克隆省事但最脏,适合一次性、短周期、无历史包袱的临时项目。结构克隆是主流选择,复制骨架与流程、丢弃实例数据,适合绝大多数标准研发项目。引用式模板是最高级形态,项目不持有自己的配置副本,而是引用模板,模板升级时项目可选择性继承,适合需要长期演进的标准化项目,但对工具能力要求最高。
2. 取舍二:强管控 vs 弱管控
强管控的执行率高,但代价是灵活性下降和例外流程变长。弱管控灵活,但会出现影子模板。
我的经验值是:对合规类、对外交付类项目用强管控,对内部预研、探索类项目用弱管控。用一刀切的强度,两边都会不满意。
3. 取舍三:组织统一 vs 业务线自治
组织统一的好处是度量口径可比、跨线协作成本低;业务线自治的好处是贴合实际、落地阻力小。这个问题没有绝对答案,取决于组织是更看重重用还是更看重响应速度。
我倾向的方案是“结构统一、口径自治”:骨架层和流程层必须统一,字段和报表口径允许业务线定义。这样既保住了跨线可比性,也保住了业务适配性。
4. 取舍四:一次性迁移 vs 渐进迁移
一次性迁移干净,但风险集中,一旦流程映射出错,影响面是整个组织。渐进迁移风险分散,但会长期存在新旧两套体系并存的局面,治理成本更高。
我的判断标准是看存量项目数量。低于 200 个可以一次性迁移;超过 200 个建议分两批,第一批选流程最标准的业务线,验证无误后再推第二批。
5. 三种复制策略的取舍对照
| 评估维度 | 全量克隆 | 结构克隆 | 引用式模板 |
|---|---|---|---|
| 配置成本 | 最低,几乎零配置 | 中等,需重建视图 | 较高,需先建模板治理机制 |
| 数据噪音 | 极高,历史数据全部带入 | 无 | 无 |
| 流程一致性 | 差,克隆链条越长越偏 | 好,统一来自模板 | 最好,可随模板升级 |
| 灵活性 | 最高但不可控 | 中等,可在实例上调整 | 受模板约束,例外需走变更 |
| 可审计性 | 低,无人能说清配置来源 | 中等,来源可追溯 | 高,版本与生效范围可查 |
| 适用场景 | 临时性、一次性项目 | 绝大多数标准研发项目 | 长期演进、强合规项目 |

八、总结:模板制度的独特价值在于“能被审计”
回到最初那两个案例。380 人公司的问题不是复制项目,而是复制了不该复制的内容,且没有任何机制拦住它;硬科技公司的问题不是管得严,而是把管控点放在了错误的环节,管住了修改权限,却没管住创建入口。
我的核心判断是:模板制度真正的产出不是“更快建项目”,而是“每个项目都能说清自己为什么长这样”。速度只是副产品。当一个组织能回答“这个状态流来自哪个模板的哪个版本、什么时候生效、谁批的”,模板制度才算真正建立起来。
要做到这一点,需要四件事同时成立:复制边界被明确定义、模板被分层且归属到人、模板像代码一样有版本和退役、制度约束落在工具的创建入口而不是文档里。缺任何一件,制度都会在半年内退化。
如果你正准备启动这件事,我建议下一步只做三件事,不要铺开:
- 拉出你当前所有的官方模板,统计最近 6 个月的使用频次,找出那 20% 被真正使用的部分。
- 写一份 copy_scope 表,把项目里所有可配置项标注为可复制、需重置或禁止复制,作为制度的核心文件。
- 把“新建项目”的入口改成默认选中基线模板,并临时关闭“从任意项目克隆”的路径,观察一个月的使用率和偏离率。
一个月后你会拿到两个数:模板使用率和模板偏离率。这两个数会告诉你,问题出在模板设计上,还是出在约束方式上。多数时候,答案是后者。
常见问题解答(FAQ)
1. 项目模板里到底该放哪些内容,颗粒度多细才合适?
我自己搭过三版模板,第一版恨不得把所有字段都塞进去,结果团队复制完第一件事就是删字段。后来才意识到,模板不是规范手册,它更像是一条起跑线。所以到底哪些字段该留、哪些该砍,我一直没找到特别硬的判断标准。
判断标准只有一条:这个字段如果不填,会不会导致后面有人来问你。会,就留在模板里;不会,就放进项目内的可选清单。我自己的做法是分三层:必填层只保留项目目标、交付物清单、里程碑、负责人、验收标准这五项,任何角色不填就没法启动;
场景层按项目类型挂载,比如版本迭代挂需求池和发布清单,客户交付挂验收单和上线检查表;选填层放风险登记、干系人地图这类,谁需要谁加。颗粒度上,每个字段的说明写清楚要填什么、配一行示例就够,不要写成两百字的方法论。判断依据是模板的启动成本:如果新建项目后填表超过十分钟,使用率一定会掉。
2. 模板做出来了团队不用,制度上怎么设计才能推得动?
我最开始的做法是在群里发模板链接,附一句以后都按这个来,然后就没有然后了。三个月后统计,按模板建的项目不到三成,剩下全是空白项目,周会上还得一个个问进度。所以我很想知道,光有模板没有制度,到底差在哪一步。
缺的是三样东西:入口、节点、责任人。入口是把模板固化成新建项目的默认选项,而不是让大家自己去文件夹里翻,工具里能做到模板必选或默认带出,就不要靠自觉。节点是指模板只在启动和结项两个时刻被强制检查,中间过程不要卡,卡得越细反弹越大。
责任人是指模板要有明确 owner,通常是项目管理办公室或产品负责人,负责每季度收一次反馈、改一次版本、发一次变更说明。我实操过的有效组合是:模板进工具默认,启动会必须过一遍字段,结项时抽查五个项目看必填字段是否完整并公开结果。
三个月内使用率从三成提到八成以上,靠的不是罚款,是让不用的成本高于用的成本。
3. 复制已有项目新建时,哪些内容该带过来,哪些必须清空?
我们团队习惯直接复制上一个季度的项目,省事。但复制完经常发现带过来一堆半年前的排期、已经关闭的缺陷、前任负责人的名字,新项目一打开就是脏的。我一直在纠结这一刀到底该怎么切。
按结构留、数据清、状态归零三条走。结构指字段定义、任务分解框架、检查清单、文档目录树,这些是资产,必须带。数据指具体日期、工时、评论、附件、关联的外部单据,这些只对原项目成立,必须清。状态指所有任务的状态、负责人、完成百分比、优先级,一律归零或置空。
还有一个容易漏的点:项目名称和编号不要沿用原名加个后缀,看着方便,半年后根本认不出哪个是哪个。做法上,我会让复制出来的项目先进入一个初始化状态,只有必填字段填完才能转为进行中,这样脏数据进不来。判断依据很简单,如果新项目的第一版计划表要花时间去删旧数据,说明复制规则设计错了。
4. 怎么衡量项目模板制度是否有效?该看哪些数据?
老板问过我这个制度到底有没有用,我当时只能说大家反馈还不错,其实心里没底。后来发现光靠感觉不行,得有几个能拿出来的数字,但又不想搞成 KPI 考核那样让大家反感。
我一般看四个口径。一是模板覆盖率,即新立项项目中使用模板的比例,健康线是八成以上。二是启动耗时,从项目创建到进入进行中状态的平均天数,模板做得好这个数应该下降而不是上升。三是字段完整率,结项时必填字段的填写完整度,低于九成说明模板设计或执行有问题。
四是返工率,因为项目结构缺失而补建任务、补录文档的次数,这个最能说明模板有没有解决真实问题。这四个数建议每月看一次趋势,不要单看某个月。要提醒的是,指标一旦挂到个人考核,大家就会去填形式上的完整,所以数据用来发现问题、改模板,不要用来打分。
文章包含AI辅助创作:复制项目最佳实践:产品经理项目模板制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/288103
读者评论
默认选中官方模板”把使用率拉到88%这个点,我有点保留。我们上线过类似的默认入口,使用率确实涨了,但偏离率没降多少,很多人是先按默认建完,再花时间改成自己习惯的样子,等于把成本从创建时挪到了创建后。所以我更关心偏离率那19%是怎么算的:七天窗口够不够,字段改动算不算,还是只看状态流。指标本身没问题,口径不统一的话,五个数凑在一起也说明不了什么。
自动化规则和Webhook跟着复制这条太真实了。我们去年就出过一次,新项目状态一变更,通知直接发到已经结项半年的老群里,客户对接人还在里面。后来是把规则和集成配置单独做成一份清单,复制后逐条核对收件人和账号。文章说这些属于实例层要隔离,我理解,但实际做的时候,工具如果不给规则级别的复制开关,就只能靠人肉检查,这条防线很脆。
双层制归属我试过,组织级归PMO、业务线变体归产品负责人,纸面上清楚,执行半年后基本变成谁提需求谁改。产品负责人手上排着版本,模板变更永远排在后面。后来我们改成每个变体指定一个明确的owner加一个季度复核时间,不指定就直接下线。至于存量项目里那些被反复复制的老项目,收编比标记难,标记了还是有人绕过去,可能得直接从可复制列表里藏掉才管用。
