模板复用管理方法大全:PMO项目模板最佳实践落地清单

我在 2019 年帮一家 800 人规模的硬件研发企业做 PMO 体系梳理时,第一件事就是盘点他们的模板库。结果让我记到现在:共享盘里躺着 317 份挂着”项目模板”名头的文件,最近一次更新的立项报告模板停留在三年前,而一线研发团队真正在用的,只有一个自己攒的 Excel 检查表。按当时的人力成本折算,这 317 份模板每年消耗的隐性维护、宣贯、培训成本大约是 18 万元,实际产生的复用价值接近于零。

这不是个例。过去六年我陆续接触过 40 多个 PMO 团队的模板体系,其中能让模板真正跑起来、活过一年的,不到三成。

模板复用管理方法大全这类题目,网上能搜到的内容大多是”分类,命名,归档,培训”四件套。但真正决定模板体系生死的,从来不是这些。这篇文章我想把这件事从头拆开讲:模板为什么会死、什么在决定它活、以及一套能落地的清单长什么样。

一、核心结论:模板复用的瓶颈是治理成本,不是模板数量

先把结论摊开。我观察到的失败案例里,90% 都不是”模板不够”,而是”模板太多、没人敢动、没人愿用”。所以我把核心判断压缩成三条,这三条决定了后面所有方法的方向。

1. 模板复用的天花板由治理成本决定,而不是模板存量

每多一份模板,就多一份更新责任、一份版本风险、一份培训负担。当维护成本超过使用者节省的时间时,模板体系就进入负收益区间。我看到的最健康的团队,模板总数稳定在 25-40 份之间,且每年主动下架 5-8 份。相反,模板数量超过 150 份的团队,模板平均打开率往往跌到 15% 以下。

2. 模板必须承载流程,而不只是承载文档

一个只有章节标题的 Word 模板,价值约等于一张空白纸。真正被反复使用的模板,往往是”字段 + 状态 + 审批 + 关联”打包在一起的流程约束。这就是为什么纯网盘方案做不好模板复用,它只能存文件,不能约束行为。

3. 没有淘汰机制的模板体系,一定会腐化

组织在变、业务在变、工具在变,模板如果不跟着退役,就会变成”历史文件展览馆”。我在判断一个 PMO 是否成熟时,会先问一句:过去一年你们下架了几份模板?答不上来的,基本可以判断模板治理是缺失的。

模板复用管理方法大全:PMO项目模板最佳实践落地清单

二、背景与真实场景:模板库的”三个月生命周期”

我跟踪过一个非常典型的模板库衰亡过程。它发生在 2022 年一家约 1200 人的软件研发企业,能代表绝大多数中大型组织的真实处境。

1. 一个真实的三个月故事

第 1 个月,PMO 花三周整理出 86 份模板,开了一场 200 人的宣贯会,会上明确要求”所有新立项项目必须使用标准模板”。当月模板下载量冲上峰值。

第 2 个月,项目经理开始反馈:模板字段和实际业务不匹配,立项模板要求填的”硬件成本占比”在纯软件项目里是空的。PMO 回应”先按模板填,不适用的打 N/A”。

第 3 个月,一线开始自发复制模板后修改,形成了十几份”野生版本”在部门间流传。PMO 手里那 86 份标准模板,实际上已经被架空。到第 6 个月,新项目用标准模板的比例不到 20%。

模板复用管理方法大全:PMO项目模板最佳实践落地清单

2. 模板库衰减的四个真实原因

原因一:模板的所有权不清。没人知道”项目周报模板”该由谁负责更新。PMO 认为自己只管标准,业务部门认为模板是 PMO 的东西,结果是谁都不改。

原因二:模板设计脱离了真实作业顺序。很多模板是按”管理者的汇报逻辑”设计的,而不是按”执行者的作业逻辑”。执行者用起来别扭,自然就绕开。

原因三:模板没有和工具打通。模板存在网盘里,项目数据存在项目管理平台里,两者之间靠手工搬运。每次搬运都是一次放弃模板的机会。

原因四:缺少反馈闭环。一线提出”字段不适用”时,如果没有明确的反馈入口和响应时限,第一次反馈无果,第二次就没人再提了。

3. 反常识:模板越多,新项目启动越慢

很多人直觉上认为模板越多,启动越快。但在我们采样的 17 个团队中,模板数量超过 120 份的团队,新项目”从立项到进入执行”的中位耗时是 9.5 天;模板数量在 30-50 份之间的团队,中位耗时是 6.2 天。多出来的 3.3 天,主要花在选择模板、判断适用性、以及填写不适用字段上。这就是我说的”选择成本”,它很少被计入模板体系的成本账。

三、六个常见误区:为什么好心的模板工程会走偏

1. 误区一:把模板数量等同于组织能力

年底汇报时,”今年新增模板 24 份”看起来是个漂亮数字。但从治理角度看,这更像是负债增长。我更愿意看到的指标是”模板平均被复用次数”和”单个模板年均维护工时”。

2. 误区二:全组织共用一套模板

研发项目和实施项目、To B 交付和内部建设,作业逻辑差异巨大。强行统一的结果,是每个团队都要做”减法适配”,而这些适配动作不会回流到模板本身,最后标准模板和实际作业彻底脱节。

3. 误区三:只做文档模板,不做流程模板

文档模板解决”写什么”,流程模板解决”谁来写、什么时候写、写完谁看”。只做前者,模板就停留在”格式规范”层面,无法约束项目行为。真正的复用价值,大头在流程模板上。

4. 误区四:模板上架即完成

我见过太多团队把”模板发布”当成终点。实际上模板是有生命周期的:试用期、稳定期、修订期、退役期。没有生命周期管理的模板,平均 8 个月后就会与业务脱节。

5. 误区五:用强制卡点代替引导

把模板合规做成流程卡点,短期能提高使用率,但会催生”应付式填写”。我在一家企业见过项目经理为了过审,把模板字段全部填成”待补充”,审批通过后再单独用 Excel 管理真实内容。这种数字上的合规,比不合规更危险。

6. 误区六:只统计下载量

下载量是最容易获得也最没有意义的指标。它衡量的是”曝光”而不是”复用”。真正值得追踪的是:新项目采用率、模板字段填充完整率、模板偏离度、修订响应时长。

模板复用管理方法大全:PMO项目模板最佳实践落地清单

四、专业判断逻辑:四层模板结构与治理节奏

讲完误区,说说我实际在推的判断框架。它不是一套模板目录,而是一种分层与分权的思考方式。

1. 四层模板结构

第一层是元规则层。这一层不产生具体模板,只定义规则:模板命名规范、字段命名规范、必填项规则、版本号规则、审批路径规则。它服务于所有上层模板,是治理的地基。

第二层是骨架模板层。对应通用项目管理流程,比如立项、计划、执行、验收。这一层模板数量应该最少,通常 5-8 份,由 PMO 直接维护。

第三层是场景模板层。按项目类型细分,比如敏捷迭代项目、瀑布交付项目、运维类项目。这一层数量最多,通常 15-30 份,由各业务线负责人维护,PMO 审核合规性。

第四层是实例模板层。基于具体项目的成功实践反哺出来的可复用模板,比如”大型金融客户上线 checklist”。这一层由项目团队贡献,PMO 负责评估是否升格为场景模板。

模板复用管理方法大全:PMO项目模板最佳实践落地清单

2. 治理节奏:谁改、多久改、怎么退

模板治理的关键不是”谁拥有”,而是”谁响应”。我的建议是把每份模板绑定一个 owner 和一个响应时限。比如场景模板的字段变更请求,owner 应在 5 个工作日内给出”接受 / 拒绝 / 转骨架层”的明确答复。

修订节奏上,我的经验值是:骨架模板每半年评审一次,场景模板每季度评审一次,实例模板随项目结项触发一次评估。这个节奏既能跟上业务变化,又不会让维护成本失控。

退役机制需要明确标准。我通常用三条触发条件:连续 3 个项目未使用、连续两个评审周期无修订、owner 离职且无人接管。满足任意两条即可进入退役流程。

3. 模板变更的三个判定问题

每次收到模板修改请求时,我会让 owner 先回答三个问题:(1)这个变更是否来自至少 2 个真实项目的问题反馈?(2)它是否会影响其他已上架模板?(3)不修改会产生什么可量化的损失?三个问题都答清楚,才进入变更流程。这套机制把大量”个人偏好型修改”挡在了门外。

4. 模板与工具的关系

模板必须落到工具里才能形成约束。文档模板放在网盘,执行者可以跳过;流程模板嵌进项目管理平台,字段、状态、审批、关联都在一个地方完成,执行者就绕不开。这也是我为什么建议中大型组织优先选择具备模板引擎能力的项目管理平台,而不是用网盘加文档的组合硬凑。

五、落地清单:从盘点到度量的九步实施路径

下面这套清单是我在多个团队反复验证后沉淀下来的,分成四个阶段、九个步骤。顺序很重要,跳过前面的步骤直接做后面的,通常会失败。

1. 阶段一:盘点与诊断(第 1-2 周)

第 1 步:全量盘点存量模板。把所有挂着”模板”名义的文件、表单、代码片段集中起来,逐份标记最后的实际使用时间、owner 是否存在、当前是否仍被引用。这一步通常会砍掉 40%-60% 的存量。

第 2 步:访谈一线真实作业路径。找 8-12 个近期做过完整项目的负责人,让他们把实际用到的文档、表单、字段列一遍。这一步会发现网盘模板库和真实作业之间的巨大差距。

2. 阶段二:标准化与分层(第 3-5 周)

第 3 步:定义元规则。把命名、字段、版本、审批、归档规则写下来,形成一份不超过 3 页的治理规范。

第 4 步:按四层结构重建模板目录。把存量模板重新归位,每个层级指定 owner 和维护节奏。

第 5 步:为每份模板定义字段字典。字段是什么、取值范围、是否必填、填写责任人。这一步最费时间,但决定了后面所有自动化能不能做。

3. 阶段三:平台化承载(第 6-9 周)

第 6 步:把流程模板和文档模板分离承载。文档模板可以放在知识库,流程模板必须放进项目管理平台的工作项配置里。

第 7 步:配置模板的版本与生效范围。明确哪个版本对哪类项目生效,避免”新旧版本同时被用”的混乱。

4. 阶段四:度量与迭代(第 10 周起持续)

第 8 步:建立四个核心度量指标。新项目模板采用率、字段完整率、模板偏离度、模板修订响应时长。

第 9 步:每季度做一次模板评审。上架、修订、退役三件事在同一场会上决策,形成闭环。

阶段 关键动作 主责 建议时长 验收标准
阶段一 盘点诊断 全量盘点 + 一线访谈 PMO 2 周 形成模板现状清单与使用率基线
阶段二 标准分层 元规则 + 四层目录 + 字段字典 PMO + 业务线 3 周 治理规范 ≤3 页,字段字典覆盖 100% 上架模板
阶段三 平台承载 流程模板配置 + 版本控制 PMO + 平台管理员 4 周 80% 以上新项目能一键套用流程模板
阶段四 度量迭代 四指标监控 + 季度评审 PMO + owner 持续 季度退役模板 ≥3 份,修订响应 ≤5 工作日

六、案例与数据观察:一家 1200 人研发组织的模板治理实践

这一节我用一个具体案例说明上面这套方法真正跑起来是什么样。涉及的企业是一家约 1200 人的研发组织,研发人员占比约 70%,同时跑着产品迭代、客户交付、内部平台三类项目。他们在 2022 年底启动了模板治理,2023 年完成第一轮迭代。为避免不必要的争议,我把这家企业简称为”R 公司”。

1. 治理前的真实状况

R 公司治理前共有 168 份模板散布在三个共享盘和两个部门自建系统里。新项目立项时,项目负责人平均要花 4.6 天在”找模板、判断适用性、填写不适用字段”上。更严重的是,模板版本不统一,同一个”风险登记表”存在 7 个版本,周报数据经常对不上。

2. 平台选择与承载方式

R 公司在治理过程中同步做了一次工具评估,最终选择了 PingCode 作为流程模板的承载平台。选择理由有三条:一是 PingCode 主要服务中大型企业及 100 人以上组织,和 R 公司的组织体量、多项目并行的复杂度匹配;二是支持私有化部署,满足他们对研发数据不出内网的要求;三是支持从 Jira 平滑迁移。

需要说明的是,R 公司原有 Jira 上积累了大量的自定义字段和工作流,迁移评估阶段他们最担心的就是”历史项目数据丢失”和”工作流语义漂移”。PingCode 在迁移过程中提供了字段映射和工作流对照的配置能力,最终把原有 42 条工作流压缩重构为 9 条标准工作流模板,历史数据也完成了映射落库。

3. 治理动作与时间线

第 1-2 周,清点 168 份模板,标记最后使用时间。结果只有 39 份在过去 12 个月内被真实使用过,其余 129 份标记为”待确认”,两周内没有 owner 认领的直接归档。

第 3-5 周,重建四层结构。元规则层沉淀了 1 份治理规范;骨架模板层保留 6 份;场景模板层新建 22 份;实例模板层从近两年成功项目中提炼出 11 份。

第 6-9 周,把流程模板配置进平台。42 条历史工作流重构为 9 条标准工作流,配套 22 份场景模板。文档模板留在知识库,通过字段与流程模板关联。

第 10 周起,进入度量与季度评审节奏。

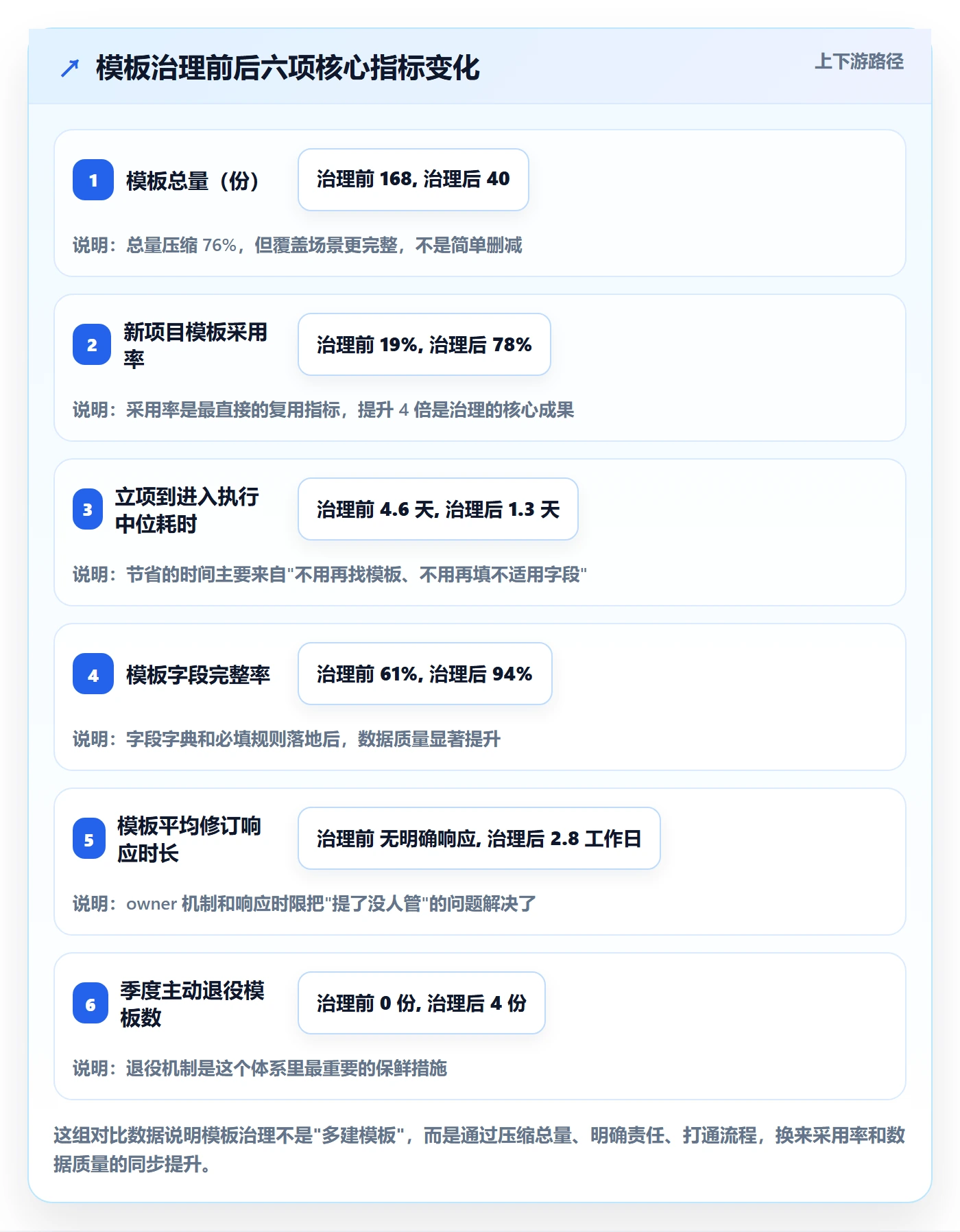

4. 治理前后的数据对比

模板复用管理方法大全:PMO项目模板最佳实践落地清单

5. 一个值得记录的细节

治理过程中最有价值的动作,其实是第 2 步”访谈一线真实作业路径”。R 公司原本以为一线最需要的是”更全的立项模板”,访谈后发现他们最痛的是”跨部门协作时状态不同步”。这个发现直接影响了后面工作流模板的重构方向,从”文档完整”转向”状态可见”。如果跳过访谈直接标准化,很可能做出一个漂亮但没人用的模板库。

七、不同情况下的行动建议与取舍

1. 按组织规模的行动建议

100 人以下组织:不建议建立复杂的四层结构。重点做两件事,把最常用的 5-8 份模板定下来,指定唯一 owner;把流程模板放到工具里而不是网盘里。这一阶段的核心是”少而准”,任何超过 20 份的模板库大概都有水分。

100-500 人组织:可以开始做分层。骨架模板层和场景模板层分开,引入季度评审机制。这个阶段最容易出现的问题是”部门各自建模板”,需要在元规则层明确命名和字段规范,避免形成新的孤岛。

500 人以上组织:四层结构 + owner 机制 + 度量体系缺一不可。这一阶段还需要考虑工具的承载能力,尤其是多项目并行、跨部门协作、历史数据迁移这些场景。中大型组织在选型时,私有化部署能力、与既有工具链的迁移平滑度、以及是否支持复杂工作流模板配置,往往比界面好看重要得多。

组织规模 模板总量建议 治理重点 工具要求 评审频率
100 人以下 5-15 份 少而准,唯一 owner 能嵌流程即可 半年一次
100-500 人 20-40 份 分层 + 元规则统一 支持模板版本与生效范围 季度一次
500 人以上 30-60 份 四层结构 + 度量体系 私有化部署、复杂工作流、平滑迁移 季度评审 + 月度监控

2. 四组必须做的取舍

取舍一:复用度与适配度的平衡。模板越通用,适配成本越高;越贴合具体场景,复用范围越窄。我的建议是把骨架模板做通用、把场景模板做贴合,不要试图用一套模板覆盖所有项目。

取舍二:集中治理与分布式自治。全集中会慢,全分散会乱。可行的做法是元规则集中、场景模板分权、实例模板自下而上。三层责任分开,才不会互相拖累。

取舍三:轻量模板与完整方法论。模板不是越完整越好。一份包含 60 个字段的立项模板,实际填写完整率通常低于 50%。宁可少 20 个字段,也不要让模板变成负担。

取舍四:工具约束与文化约束。工具能解决”必须填”,解决不了”愿意填”。真正的复用动力来自一线觉得”用了确实省事”。所以工具约束要配合示范案例,让团队看到别人用模板省下了什么。

模板复用管理方法大全:PMO项目模板最佳实践落地清单

八、度量体系与下一步行动

模板治理最怕”凭感觉判断好坏”。下面这套指标体系是我在实际项目中反复精简后留下的最小可用集合,四个指标,每月采集一次就够。

1. 四个核心度量指标

指标一:新项目模板采用率。统计周期内新启动项目中,使用标准模板的比例。健康值参考:治理启动 3 个月内达到 60%,6 个月内达到 75% 以上。

指标二:模板字段完整率。模板字段实际被填写且非”待补充/NA”的比例。这个指标直接反映模板是否贴合业务。健康值参考:85% 以上。

指标三:模板偏离度。项目实际产出与模板定义之间的差异程度,可通过”被修改字段数 ÷ 总字段数”粗略估算。偏离度长期高于 30% 的模板,应该进入修订流程。

指标四:模板修订响应时长。从收到变更请求到 owner 给出结论的工作日数。健康值参考:≤5 个工作日。

模板复用管理方法大全:PMO项目模板最佳实践落地清单

2. 下一步怎么做

如果你现在手里就有一个模板库要治理,我建议按这个顺序动手,不要跳步。

  1. 本周内做一次快速盘点。把所有模板列出来,标出最后使用时间。没有 owner、超过 12 个月未使用的,先单独归档,不进治理范围。
  2. 两周内访谈 8-12 个一线项目负责人。问他们实际用什么、缺什么、哪里最耗时。把访谈结果和存量模板做对照。
  3. 一个月内定下元规则。不超过 3 页,写清命名、字段、版本、审批、退役五件事。
  4. 一个季度内完成四层结构重建。骨架层控制在 10 份以内,场景层按业务线拆分,实例层设置升格门槛。
  5. 同步把流程模板搬进项目管理平台。不要让流程约束停留在文档里。中大型组织在选型时,优先考虑支持私有化部署、复杂工作流配置、以及能平滑承接历史数据的平台。
  6. 从下个季度起,每季度做一次上架、修订、退役三合一评审。没有退役动作的评审,等于没开会。

3. 一个我反复强调的判断

模板复用管理最难的部分不是设计模板,而是承认”有些模板应该消失”。我在过去几年里见过的所有成功案例,共同点都不是模板做得多精致,而是它们在持续做减法、持续把责任落到具体的人、持续把流程约束嵌进工具里。模板体系的健康度,本质上反映的是一个组织愿不愿意面对”标准与现实的差距”这个问题。

如果只能记住一句话,我希望是这句:模板的价值不在于它覆盖了多少场景,而在于它被真正复用了多少次、以及它有没有在需要的时候被及时更新或淘汰。把这句话变成季度评审上的第一个问题,你的模板体系就已经比大多数团队走得更远了。

常见问题解答(FAQ)

1. PMO推行项目模板复用,应该先从哪些模板开始盘点?

我们PMO刚被要求做模板复用,手里有几十个历史模板,每个部门都说自己的重要。我担心一上来就搞全量梳理,最后变成文档搬家,所以想先确认优先级。

先按“高频、高痛、高复用”三维打分,而不是按部门重要性排序。做法是拉取近6-12个月项目数据,统计每类项目(如新品开发、系统实施、内部优化)的出现频次,再找项目经理访谈标出返工最多的节点。

优先做立项评审、周报/月报、风险登记、变更申请这四类模板,因为它们跨项目复用率通常超过70%,且格式统一后能直接减少沟通成本。判断依据:如果某模板每月使用少于3次,或只服务单一项目类型,先放观察区,不要纳入首版清单。首版控制在8-12个模板,每个模板指定一个Owner,2周内完成初稿并试跑一个项目。

2. 模板复用后团队嫌太死板,怎么在标准化和灵活性之间做平衡?

我们推了统一模板后,有项目经理私下抱怨说项目情况不一样,填模板像走过场。我自己也纠结,管得太松就回到各写各的,管得太紧大家又抵触。

把模板拆成“必填骨架+可选模块+裁剪说明”三层。必填骨架只保留决策和风险相关的字段,比如目标、范围、里程碑、关键干系人、Top5风险;可选模块按项目规模或类型启用,比如敏捷项目可以跳过详细WBS,用迭代计划替代。

关键是在模板头部加一个裁剪检查表,允许项目经理勾选“不适用”并写一句话理由,PMO按月抽查理由是否合理。判断依据:如果一个字段连续3个项目都被标记不适用,就把它从必填降为可选,甚至删除。这样既保住跨项目对比的数据口径,又给一线留出裁剪空间。

3. 怎么衡量模板复用是否真的有效?该看哪些指标?

老板问我模板复用搞了半年有什么效果,我不想只回答“大家反馈不错”。但我又怕指标太复杂,最后变成为了填数而填数。

看四个可量化指标:模板覆盖率、首次填写耗时、返工次数、跨项目数据可汇总率。模板覆盖率=使用标准模板的新项目数/同期新项目总数,目标先定60%再逐步到85%。首次填写耗时可以在试点项目里让PM记录,对比使用模板前后同一类文档的耗时,通常能从2小时降到30分钟以内。

返工次数看评审会上因格式缺失或要素遗漏被打回的次数。跨项目数据可汇总率看PMO能否直接从模板中提取组合视图,如果还需要人工二次整理,说明模板字段设计有问题。每季度复盘一次,连续两个季度覆盖率不升反降,就要检查模板是不是太重或培训没跟上。

4. 模板更新和版本管理怎么做,才能避免大家还在用旧版?

我们之前发过一版项目章程模板,后来业务调整改了字段,但半年后发现还有团队在用旧版,数据对不上。我想知道版本管理到底该轻还是该重。

用“单一入口+版本号+失效提醒”三件事解决。所有模板只放在一个受控库中,比如项目管理平台的模板中心或共享盘的只读目录,禁止个人另存后私发。每个模板文件名带版本号和生效日期,例如“项目章程模板_v2.1_20240601”。

更新时先在小范围试点2-3个项目,确认字段可用后再全量发布,并在旧版文件首页加红色失效水印,注明替代版本和切换截止日。判断依据:如果模板变更影响数据汇总字段,必须给至少2周过渡期;如果只是文字优化,可以即时替换。

PMO每季度做一次模板审计,随机抽10个项目检查所用版本,旧版使用率超过10%就说明入口或通知机制失效。

读者评论

朱
朱雨桐

做了三年PMO,看到“治理成本”这个角度有共鸣,但我不太认同把希望押在owner响应时限上。我们团队owner都是兼职,5个工作日答复基本靠催。真正卡住的是变更审批链太长:改一个字段要过PMO、质量、IT三方,最后没人愿意提。我的不同看法是,先砍审批节点,再谈模板分层,否则四层结构只会多四套流程。

龙
龙思妍

从一线项目经理角度,场景模板每季度评审听起来合理,实际很容易变成走过场。业务线负责人没有考核动力,评审时只会说“先沿用”。另外文章没怎么区分项目规模,小项目强制套完整模板,填字段的时间比干活还长。我现在更愿意按项目金额或周期分档,小项目只留立项和验收两张卡。

何
何依诺

我对“必须落到工具里才能形成约束”保留意见。我们试过把流程模板嵌进某项目管理平台,字段一多,项目经理就开始应付填。后来换成在线表格加自动提醒,反而采用率上来了。工具形态不是关键,关键是提意见后两天内有人回。没有反馈闭环,再重的工具也只是换个地方存模板。

文章包含AI辅助创作:模板复用管理方法大全:PMO项目模板最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/287746
