项目模板如何做好标准项目?PMO落地方案与操作步骤

去年我帮一家 380 人的研发中心做 PMO 复盘,他们的模板库里躺着 14 套项目模板,最厚的一份有 27 页。我问项目经理:上次真正打开它是什么时候?对方想了半天说,立项会上打开过一次,之后再没看过。同一时间,他们公司另一个 40 人的小团队,只用了 3 个模板,项目经理的周报里写着”模板省了我每周至少 4 小时”。这就是项目模板最真实的荒诞:模板的价值不取决于它写得多全,而取决于它被打开的频率和打开之后省下的决策次数。

PMO 想靠模板把标准项目做起来,真正要解决的不是”写什么”,而是”模板如何变成一条会自动触发、会被校验、会被迭代的约束链”。这篇文章我把过去几年做模板治理踩过的坑、验证过的步骤和具体数据摊开讲,重点回答一个问题:一套项目模板怎么才能真的让标准项目跑起来。

一、先给结论:项目模板不是文档,而是一套可执行的约束系统

1. 三条必须先立的结论

第一条结论:项目模板的本质是”决策压缩器”,不是”信息收集表”。一个好的模板,是把项目经理在项目启动阶段要做的 30 到 50 次小决策,压缩成 7 次以内的关键决策。它减少的是犹豫和返工,不是增加填写动作。

第二条结论:模板从来不是独立存在的资产,它必须同时绑定角色、工具和度量。脱离角色,模板没人负责;脱离工具,模板就是共享盘里的一份 Word;脱离度量,模板永远不知道好不好用,也就永远无法迭代。

第三条结论:PMO 落地模板的核心动作不是”发布”,而是”剪裁 + 校验 + 退役”。发布只是一瞬间,剪裁规则决定它能不能适配不同项目,校验机制决定它会不会被执行,退役机制决定模板库会不会膨胀成一堆僵尸资产。

项目模板如何做好标准项目?PMO落地方案与操作步骤

2. 一套合格的项目模板到底由什么构成

很多人以为模板就是”章节 + 表格”。我在实际治理中会把模板拆成五层,任何一层缺失,模板都会在真实项目里失效。

层级 内容 缺失后的典型症状 责任角色
触发层 适用条件、准入判断、项目分级 所有项目套同一个模板,大项目嫌浅、小项目嫌重 PMO
结构层 阶段划分、里程碑、交付物清单 项目没有统一节奏,评审时间靠临时约 PMO + 领域专家
决策层 关键决策点、决策人、决策依据 决策反复、责任模糊、会上议而不决 业务负责人
校验层 质量门禁、准出条件、检查单 阶段评审走过场,问题后移到交付期爆发 质量与 PMO
度量层 指标定义、采集口径、复盘周期 模板好不好用无人知晓,三年不迭代 PMO + 数据分析

3. 一条可以立刻用的判断标准

我给团队内部用的一条粗判标准是:如果一份模板不能让一个新任项目经理在 30 分钟内完成项目启动,它就不合格。注意,是”完成启动”,不是”填完表格”。这两者的差别在于,前者要求模板把决策链、里程碑和准出条件都已经预设好,后者只要求他对着格子敲字。

二、真实场景:模板为什么会”发下去就死”

1. 一次完整的模板失效时间线

回到开头那家 380 人的研发中心。他们的模板治理时间线,我整理成了这样:

  1. 第 1 到 6 周:PMO 联合各部门专家,产出 11 套项目模板,覆盖预研、产品研发、交付实施、运维等场景,每套平均 19 页。
  2. 第 7 周:全员宣贯,线上培训两场,参会率 88%,满意度评分 4.6/5。
  3. 第 8 到 12 周:模板使用率达到峰值 92%,但其中 67% 是”另存为旧文档再改标题”。
  4. 第 13 到 20 周:新立项项目里,真正按模板组织评审的项目降到 41%,项目经理反馈”模板太重,客户不等你”。
  5. 第 21 周之后:稳定在 31% 左右,模板库事实上只剩 3 套在被使用。

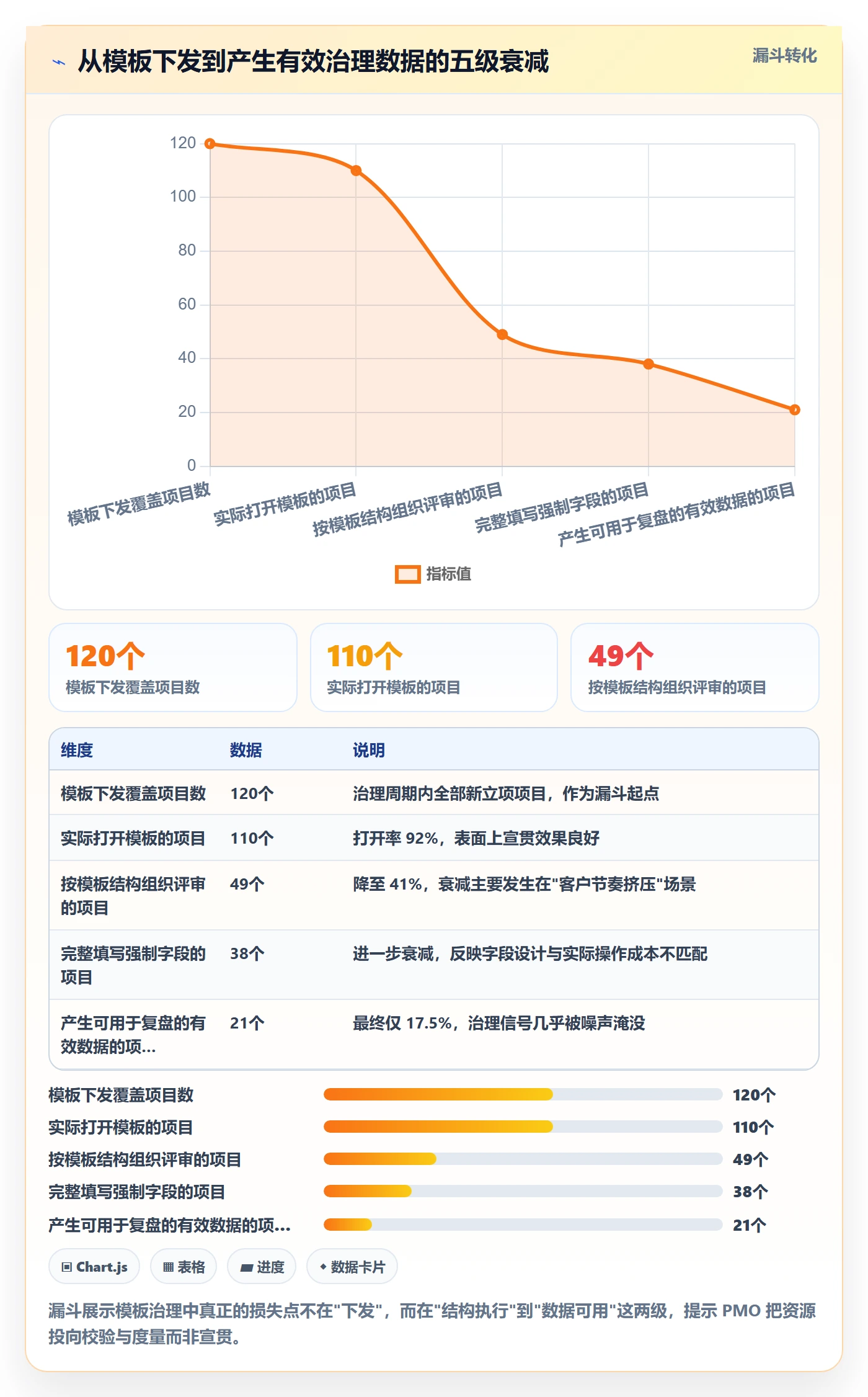

这条曲线里最值得注意的不是最后的 31%,而是第 8 到 12 周那个”虚高”的 92%。模板使用率是一个极易被污染的指标,因为”打开了模板”和”按模板执行”完全是两回事。如果你的度量只看打开率,你会得到一个非常漂亮但毫无意义的数据。

项目模板如何做好标准项目?PMO落地方案与操作步骤

2. 数据观察:模板失效的三个时间拐点

我统计过手上 6 家企业的模板治理数据,发现失效几乎都集中在三个时间点,而且原因各不相同。

第一个拐点是第 3 到 4 周。此时新鲜感消退,项目经理第一次遇到”模板要求”和”客户要求”冲突。如果 PMO 没有给出剪裁规则,项目经理就会自己动手删减,而删减一旦开始就不会停。

第二个拐点是第 10 到 14 周。此时第一批按模板走的项目进入中后期,暴露出模板设计缺陷,比如里程碑粒度过粗、门禁条件不可验证。如果 PMO 没有版本迭代机制,这些缺陷会被归因成”模板本身没用”。

第三个拐点是第 24 周左右。此时团队人员变动、新项目类型出现,模板库既没有新增也没有退役,逐渐与真实业务脱节。这个阶段最危险,因为表面上没人抱怨,模板只是安静地死掉。

三、拆解七个常见误区

1. 误区一:把项目模板当成文档模板

这是最普遍也最致命的一个。文档模板解决的是”写什么”,项目模板解决的是”什么时候、由谁、依据什么决定什么”。一份只有章节标题的模板,本质上是一张纸。

判断方法很简单:把模板里的所有标题遮住,只看剩下的内容。如果剩下的全是待填空格,它就是文档模板;如果剩下的包含角色、条件、门禁和度量,它才是项目模板。

2. 误区二:追求”一套模板打天下”

我见过最激进的版本是”全公司一套模板”,理由是”便于横向比较”。结果是比较出来了:所有项目都因为套模板而失真,横向比较的是彼此的妥协程度,不是真实绩效。

合理的做法是先按”交付形态”分类,通常 3 到 5 类就够,再按”项目规模”分级。分类数量超过 6 类,维护成本就会超过收益。

3. 误区三:字段越多越规范

这是典型的”以收集代替管理”。有团队的项目模板里强制字段多达 40 个,包含预算分解到三级科目、供应商资质清单、变更影响面评估等。结果是项目经理在启动阶段就把时间花在填表上,真正该做的干系人对齐反而被压缩。

我的经验是,强制字段的数量应该控制在 7 项左右,超过 10 项后填写完成率会断崖式下降。这个规律我在至少 5 个不同类型的团队里验证过,形态惊人地一致。

项目模板如何做好标准项目?PMO落地方案与操作步骤

4. 误区四:只发模板,不给剪裁规则

模板不可能适配所有项目,这一点所有人都同意;但多数 PMO 只承认这一点,不解决这一点。他们给出的是”可以适当剪裁”这种无法执行的话。

可执行的剪裁规则必须回答三个问题:哪些字段绝对不能删、哪些字段可以合并、删除字段必须经过谁的批准。这三个问题回答清楚,项目经理的剪裁行为就从”随意破坏”变成”受控适配”。

5. 误区五:模板不进工具,停留在共享盘

共享盘里的模板只有两个结局:被忽略,或者被另存为一堆命名混乱的副本。工具里的模板则不同,它可以自动带出里程碑、自动生成检查单、自动关联度量项。

我在中大型企业里观察到的一个明显分水岭是:项目模板是否作为工具内的原生对象存在。当模板变成工具里的一个可实例化对象时,它的使用率通常比共享盘模式高出 2 到 3 倍,且剪裁行为可追踪。

6. 误区六:没有版本和退役机制

模板是会过期的资产。我见过一家企业的模板库里,同一类项目的模板有 5 个版本共存,最后一个版本是 4 年前更新的。新项目经理不知道该用哪个,最后自己重写了一份。

模板治理必须有两个硬机制:版本号 + 生效日期,以及连续两个治理周期零使用的模板自动进入退役评审。

7. 误区七:模板不与度量挂钩

模板最容易被浪费的价值,是它自带的度量能力。模板里定义了里程碑、门禁、风险登记册,这些天然就是指标采集点。如果不在模板里预置指标口径,后面再想补数据,成本会高出数倍。

我通常要求每套模板至少绑定 3 个指标,且这 3 个指标必须能在工具里自动计算,不依赖人工填报。

四、专业判断逻辑:模板设计的四个判据

1. 判据一:模板是决策压缩器,衡量单位是”减少的决策次数”

我评估一套模板时,第一件事不是看它写得好不好,而是数它在启动阶段替项目经理省掉了多少次决策。比如”里程碑由谁验收”这个问题,如果模板已经预设了验收角色,就省掉一次跨部门确认。

一套合格的模板,在启动阶段应该能压缩 20 次以上决策。这不是抽象说法,是可以对照清单逐条数的。你可以让项目经理在不用模板的情况下记录一周内的决策清单,再和模板预设项对比,差值就是模板的实际价值。

2. 判据二:强制字段的”7±2″边界

认知负荷研究表明人的工作记忆容量在 7 个左右,这个规律在模板设计上同样成立。我把强制字段划分为三个区间:3 到 5 项适合小型项目,6 到 9 项适合中型项目,10 到 12 项是大型合规项目的上限。超过 12 项强制字段的模板,我会直接要求重做,而不是优化。

更重要的是,强制字段必须满足”可验证”。像”项目目标”这种字段,如果不要求写清可量化结果,填了也等于没填。

3. 判据三:模板必须分级,且分级依据是”风险暴露”而不是”项目金额”

很多企业按项目金额分级,理由直观。但我更推荐按风险暴露分级:涉及合规、外部接口、关键客户、技术不确定性的项目向上归级。原因是模板的作用是控制风险,不是控制预算。

级别 典型特征 强制字段数 评审节点 剪裁权限
L0 轻量 单团队、周期小于 1 个月、无外部依赖 4 项 1 个(结项) 项目经理自主剪裁,无需审批
L1 标准 跨 2 至 3 个团队、周期 1 至 3 个月 7 项 3 个(启动、中评、结项) 可删可选字段,强制字段需 PMO 备案
L2 严控 涉及合规、外部接口、关键客户或高不确定性 10 至 12 项 5 个及以上,含独立质量门禁 仅可追加,不可删减,任何剪裁需变更委员会批准

4. 判据四:模板必须绑定角色、工具和度量

这三个绑定缺一不可。绑定角色,是让每个字段有明确的责任人;绑定工具,是让模板可执行、可追踪;绑定度量,是让模板具备自我迭代的输入。

我常用的检查方式是”三问法”:这个字段谁负责填、填在哪里、填错之后会被什么指标发现。三个问题里有任何一个答不上来,这个字段就应该从模板里去掉。

五、落地案例与数据:在 PingCode 上做模板治理的完整过程

1. 案例背景

这家企业是做工业软件的中大型组织,研发加交付超过 700 人,其中核心项目团队约 320 人。此前他们用共享盘管理模板,模板数量 14 套,平均长度 19 页,最新一次全量更新在 3 年前。项目启动平均耗时 9 天,阶段评审延期率 58%,周报人工汇总每月约 34 人时。他们选择基于 PingCode 做模板治理,核心诉求有三个:模板要能跟着流程走、剪裁要留痕、数据要能自动采。

PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的组织形态匹配。同时他们有几个事业部对数据边界有要求,需要支持私有化部署;另外两个事业部此前长期使用 Jira,历史项目和看板需要平滑迁移过来,避免治理动作被迁移成本拖死。

2. 第一步:模板盘点与收敛

我们先做了一件事:把 14 套模板全部打开,逐套对照最近 12 个月的真实项目,标记”实际被使用”和”从未被使用”的章节。结果是,14 套模板里真正承载差异的章节只占 23%,其余 77% 是重复内容。

基于这个结果,我们做了三件事:把 14 套收敛到 3 套(预研型、交付型、平台型);把重复章节抽成共享模块;把 3 年未更新的内容标记为待验证,逐条找业务负责人确认。

3. 第二步:模板要素重设计

重设计的核心原则是”少字段、强约束、可校验”。我们把强制字段从原来的 42 项压缩到 7 项,并把模板定义成结构化对象,而不是文档。下面是我们实际使用的模板定义片段,脱敏后大致是这样:

template_id: STD-DELIVERY-L1
name: 标准交付型项目(中大型团队)

version: 3.2

effective_date: 2024-04-01

applicable_when:

team_size: ">=100"

duration: ">=3个月"

risk_tags: [外部接口, 关键客户]

mandatory_fields: # 强制字段,上限 7

项目目标(一句话 + 可量化结果)

里程碑(3~6个,含验收角色)

核心干系人与决策链

范围边界(明确不做什么)

关键依赖与外部接口

质量门禁(可验证的准出条件)

风险登记册(前5项 + 责任人)

optional_fields:

预算分解

供应商清单

变更控制委员会名单

auto_actions: # 实例化时自动执行

创建里程碑计划并锁定基线

依据门禁定义生成检查单

开启风险登记册并设定双周复审

metrics_bound: # 必须为自动计算指标

里程碑按期达成率

变更请求密度

缺陷逃逸率

这个定义里有三个关键设计。第一,强制字段写死上限,避免后续被逐渐加码。第二,auto_actions 让模板实例化就产生实际动作,而不是产生一份待填文档。第三,metrics_bound 里的指标必须可自动计算,任何需要人工填报的指标一律不允许进入这一栏。

4. 第三步:定义剪裁规则

剪裁规则是整套方案里最容易被忽略、但实际决定成败的部分。我们把它做成一张可查的矩阵,项目经理不需要理解治理逻辑,只需要按矩阵操作。

模板要素 L0 轻量 L1 标准 L2 严控
项目目标 必填 必填 必填,需业务负责人确认

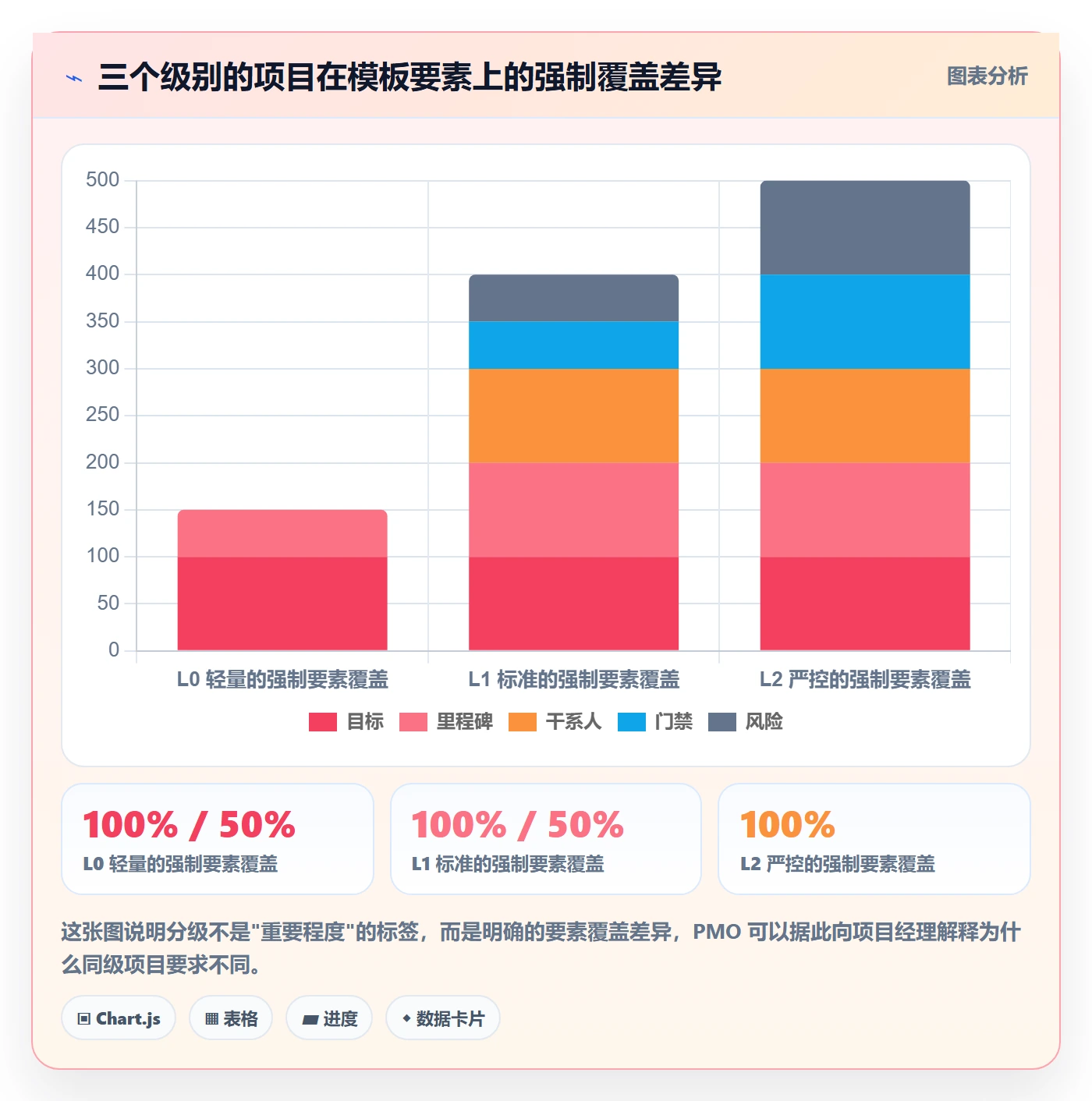

里程碑 可简化为 2 个 3 至 6 个 不少于 6 个,含独立质量门禁
干系人 可省略 必填 必填,含决策链与升级路径
质量门禁 可省略 必填 1 个 必填 2 个以上,准出条件不可模糊
风险登记册 可省略 前 3 项 前 5 项,双周复审
预算分解 可选 可选 必填

项目模板如何做好标准项目?PMO落地方案与操作步骤

5. 第四步:把模板焊进流程

这一步是整套方案能否活下来的分水岭。前面的模板设计和剪裁规则都还是”纸面资产”,只有落到工具里才变成约束。我们在 PingCode 里做了四件事。

(1)模板作为原生对象实例化。 新建项目时直接选择模板类型,系统自动创建里程碑计划、检查单和风险登记册,而不是给一份待填文档。项目经理拿到的是一个已经成型的项目骨架。

(2)剪裁行为强制留痕。 任何对强制字段的删减都必须提交剪裁申请,写明理由,由 PMO 在系统内审批。这条规则把”悄悄删掉”变成”留下记录”,剪裁率因此从不可知变成可统计。

(3)门禁条件可验证。 每个质量门禁在系统里对应一组检查项,检查项不通过则评审无法推进到下一阶段。这一步淘汰了大量”写得好听但无法验证”的门禁条件。

(4)度量自动采集。 里程碑按期达成率、变更请求密度、缺陷逃逸率三个指标直接从系统数据计算,PMO 每月只看这三个数,不再要求项目经理额外报数。

这里补充一点实际操作经验:他们中有两个事业部此前长期用 Jira,历史项目、看板和部分自定义工作流需要在治理启动前迁移。PingCode 支持 Jira 平滑迁移,这一点让治理动作没有因为”数据搬不过来”而推迟。同时,由于部分业务需要私有化部署,数据的边界和留存策略也在同一套平台上统一了,省掉了跨系统对账的麻烦。对于有国产替代诉求的中大型组织来说,这两项能力在选型阶段往往比功能清单更关键。

6. 数据结果:治理前后对比

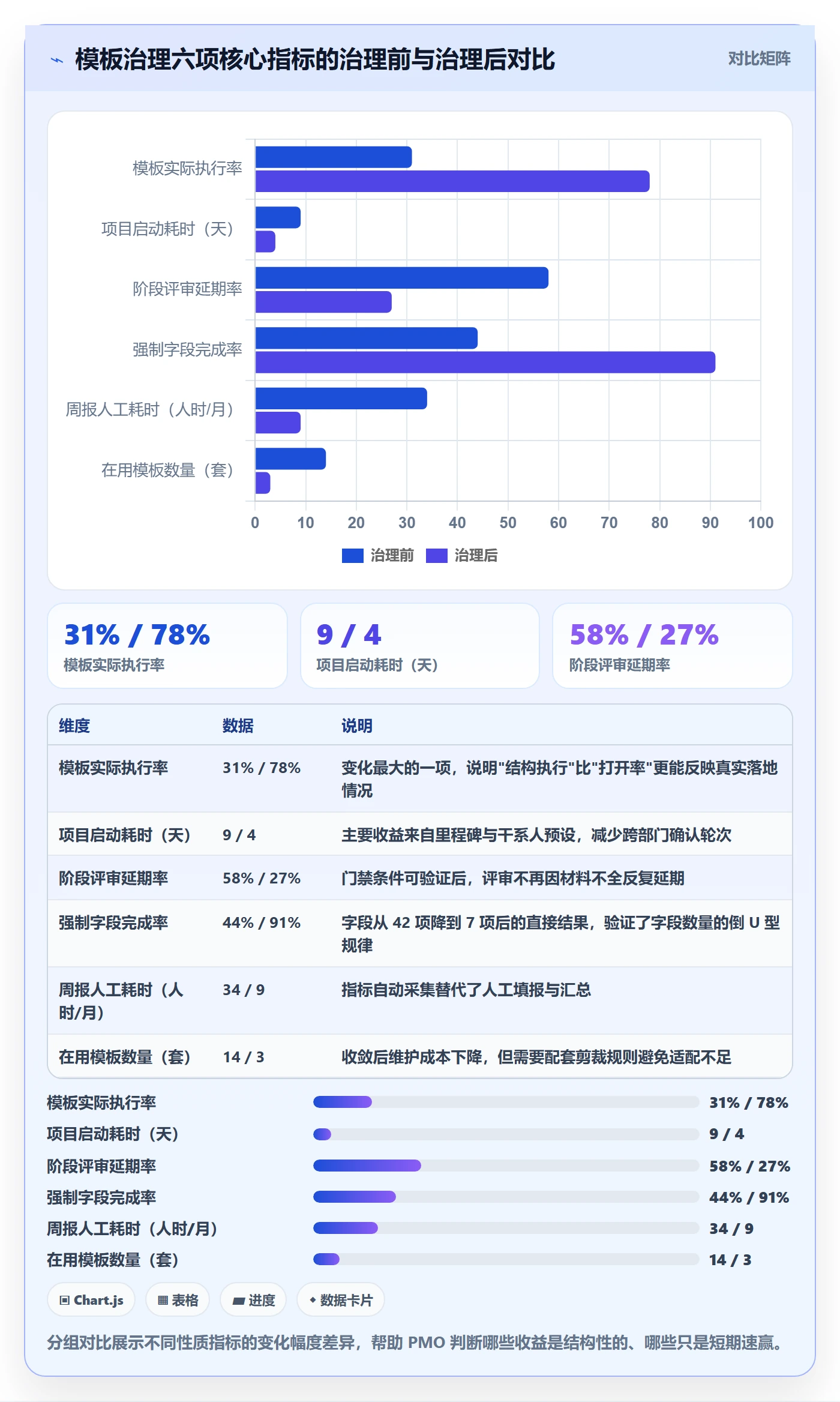

治理周期 6 个月,覆盖新立项项目 120 个。下面是可核对的对比数据。需要说明的是,这些数字来自该企业 PMO 的内部统计口径,不同组织的绝对值会有差异,但变化方向在同类组织中具有参考性。

指标 治理前 治理后 变化 统计口径
模板实际执行率 31% 78% +47 个百分点 按模板结构完成评审的项目占比
项目启动平均耗时 9.0 天 4.0 天 -56% 立项批准到开工
阶段评审延期率 58% 27% -31 个百分点 实际评审日期晚于计划日期
强制字段填写完成率 44% 91% +47 个百分点 7 项强制字段全部填写的项目占比
周报人工汇总耗时 34 人时/月 9 人时/月 -74% PMO 与 PM 合计
数据库内模板数量 14 套 3 套 -79% 在用模板,不含归档

项目模板如何做好标准项目?PMO落地方案与操作步骤

7. 复盘:哪些做对了,哪些仍是坑

做对的部分有三点。一是先砍模板数量再改内容,如果反过来,会在 14 套模板上重复优化,工作量翻倍收益不变。二是把剪裁做成矩阵而不是原则,项目经理不需要理解治理意图,照矩阵操作即可。三是把度量绑定到模板,让模板具备自我暴露问题的能力。

仍然是坑的部分也有两点。第一,L2 严控项目的启动周期反而延长了约 1.5 天,因为强制的干系人确认和门禁定义更重。这个代价是必要的,但需要在推行前和业务负责人对齐预期,否则会被解读成”治理让流程更慢”。

第二,模板退役机制在第一个周期没跑起来,3 套模板里有一套在 6 个月内的使用次数只有 4 次。我们在第二个周期才补上”连续两个周期零使用即进入退役评审”的规则,这是设计阶段的疏漏。

六、PMO 落地的七个操作步骤

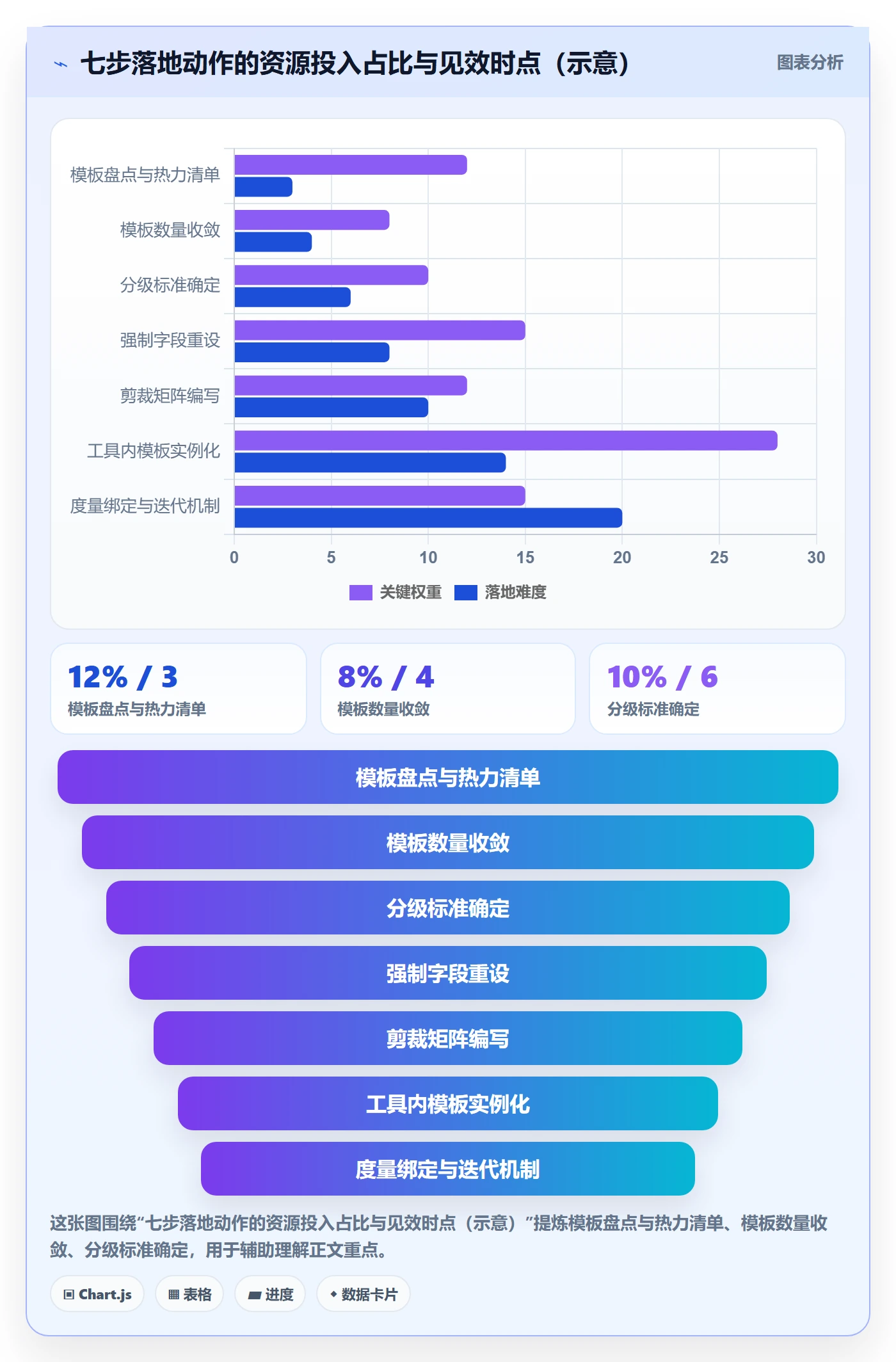

把上面的经验收敛成可复制的步骤,大致是这七步。顺序不能颠倒,尤其是第一步和第三步。

  1. 盘点真实使用情况。 用最近 12 个月的项目反查模板,标记被使用和从未被使用的章节,得到一份”真实使用热力清单”。
  2. 收敛模板数量。 按交付形态分类,通常收敛到 3 至 5 套。数量先降下来,再谈内容优化。
  3. 确定分级标准。 按风险暴露划分为 L0 到 L2 三级,明确每一级的强制字段数、评审节点数和剪裁权限。
  4. 重设强制字段。 把强制字段压到 7 项上下,逐条检查是否满足”可验证”,不可验证的一律转为可选或删除。
  5. 编写剪裁矩阵。 以模板要素为行、项目级别为列,明确”必填 / 可简化 / 可省略 / 需审批”四种状态。
  6. 在工具内实现模板实例化。 让模板具备自动创建里程碑、检查单、风险登记册的能力,并让剪裁行为强制留痕。
  7. 绑定度量与迭代周期。 每套模板绑定 3 个自动计算指标,设定季度复盘和年度退役评审。

项目模板如何做好标准项目?PMO落地方案与操作步骤

七、不同情况下的行动建议

1. 100 人以下团队:不要做模板治理,先做”一个模板”

这个规模的团队,项目类型通常高度同质,模板数量超过 2 套就是负担。我的建议是只维护 1 套 L1 模板,强制字段不超过 5 项,不设剪裁审批,只保留一个自动生成的检查单。

此时的治理重点是”让所有人用同一个骨架”,而不是”覆盖所有场景”。等到出现第二个明显不同的交付形态时再考虑拆分。

2. 100 至 300 人团队:分级 + 剪裁矩阵是核心动作

这个区间开始出现明显的项目类型分化,但又不足以支撑复杂的治理结构。建议做两件事:把模板收敛到 3 套,把分级定在 L0 和 L1 两级。

此时最容易犯的错误是过早引入 L2 严控级别,导致少量特殊项目占据大量治理资源。我的建议是:只有当合规或外部审计明确要求时,才引入 L2。

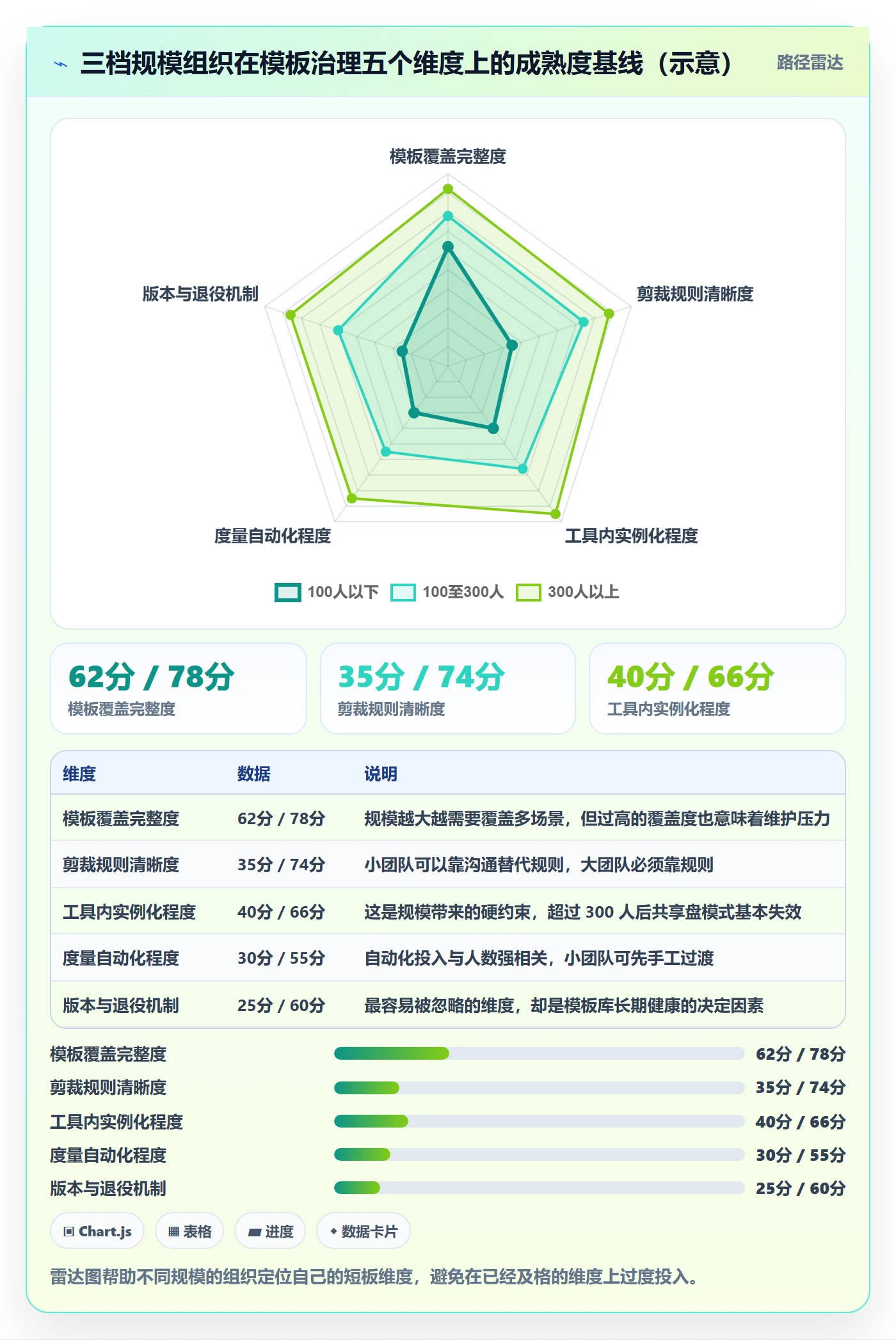

3. 300 人以上组织:工具内实例化是不可跳过的步骤

超过这个规模,共享盘模式下的模板一定会失控,因为模板副本会随人数线性增长。此时必须把模板做成工具内的原生对象,实例化时自动生成结构,剪裁自动留痕,度量自动采集。

同时建议设置专人负责模板库的版本与退役,这个角色通常挂在 PMO 下,工作量在半个人到一个人之间。

项目模板如何做好标准项目?PMO落地方案与操作步骤

八、不同情况下的取舍

1. 标准化与灵活性的取舍

这个取舍没有中间答案,只有明确边界。我的做法是把”结构”标准化,把”内容”放开。里程碑的数量和顺序必须统一,但每个里程碑的交付物形式可以因项目而异。

如果你发现团队在争论”要不要严格按模板”,通常是因为模板把不该标准化的东西也标准化了,比如文档格式、会议时长、评审材料模板。这些应该放开。

2. 模板数量与维护成本的取舍

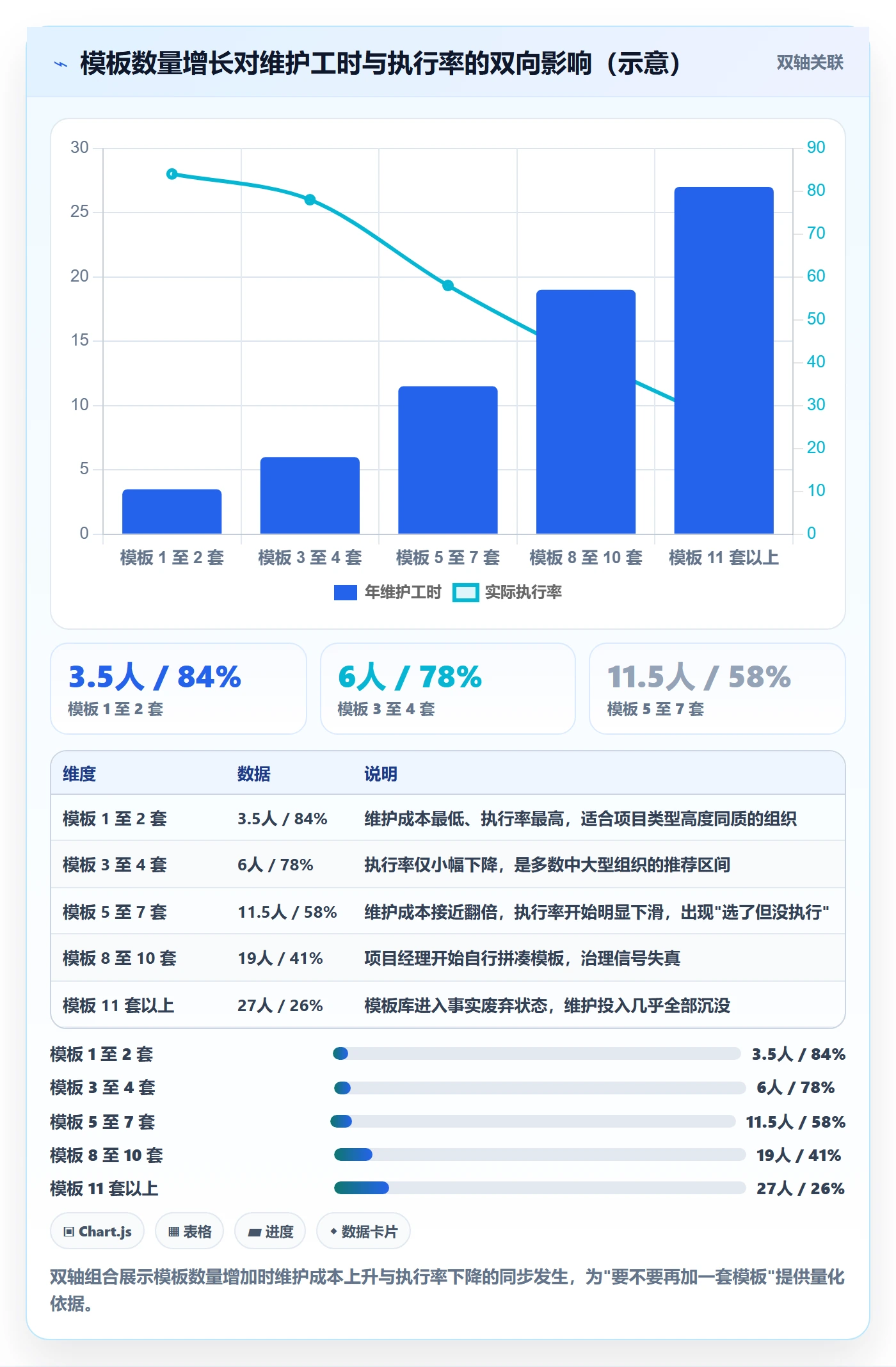

每多一套模板,年度维护成本大约增加 0.2 到 0.4 个人月(含内容更新、宣讲、答疑)。这个成本看似不高,但 10 套模板就是 2 到 4 个人月,而多数企业的模板治理根本没有这么多预算。

我的经验阈值是:模板数量乘以平均季度使用次数低于 6 的模板,应该合并或退役。 这个计算很简单,但能过滤掉大部分僵尸模板。

项目模板如何做好标准项目?PMO落地方案与操作步骤

3. 强制与推荐的取舍

不是所有重要的事都要强制。我的划分原则是:影响风险暴露的强制,影响效率的推荐。质量门禁、干系人决策链属于前者,预算分解、供应商清单属于后者。

把这个划分讲清楚,能显著降低项目经理的抵触感,因为他会明白强制项不是 PMO 的个人偏好,而是风险控制要求。

4. 文档模板与流程模板的取舍

如果资源有限,优先做流程模板。流程模板能自动生成节点、角色和检查单,收益是结构性的;文档模板只是提供格式,收益是局部的。两者都做当然最好,但顺序不能错。

九、总结与下一步

回到最初那个问题:项目模板怎么才能让标准项目真的跑起来。我的答案是,模板的价值不在”写”,而在”约束链是否闭合”,它必须同时具备触发条件、结构预设、决策点、可验证门禁和自动度量,并且作为工具内的原生对象存在,才能从一份文档变成一套机制。

另一个我想强调的独特判断是:模板治理的第一动作应该是”减少模板数量”,而不是”优化模板内容”。我见过的失败案例里,绝大多数是在错误的模板集合上做了正确的优化,结果投入翻倍、收益归零。先把数量砍到 3 至 5 套,再谈内容质量。

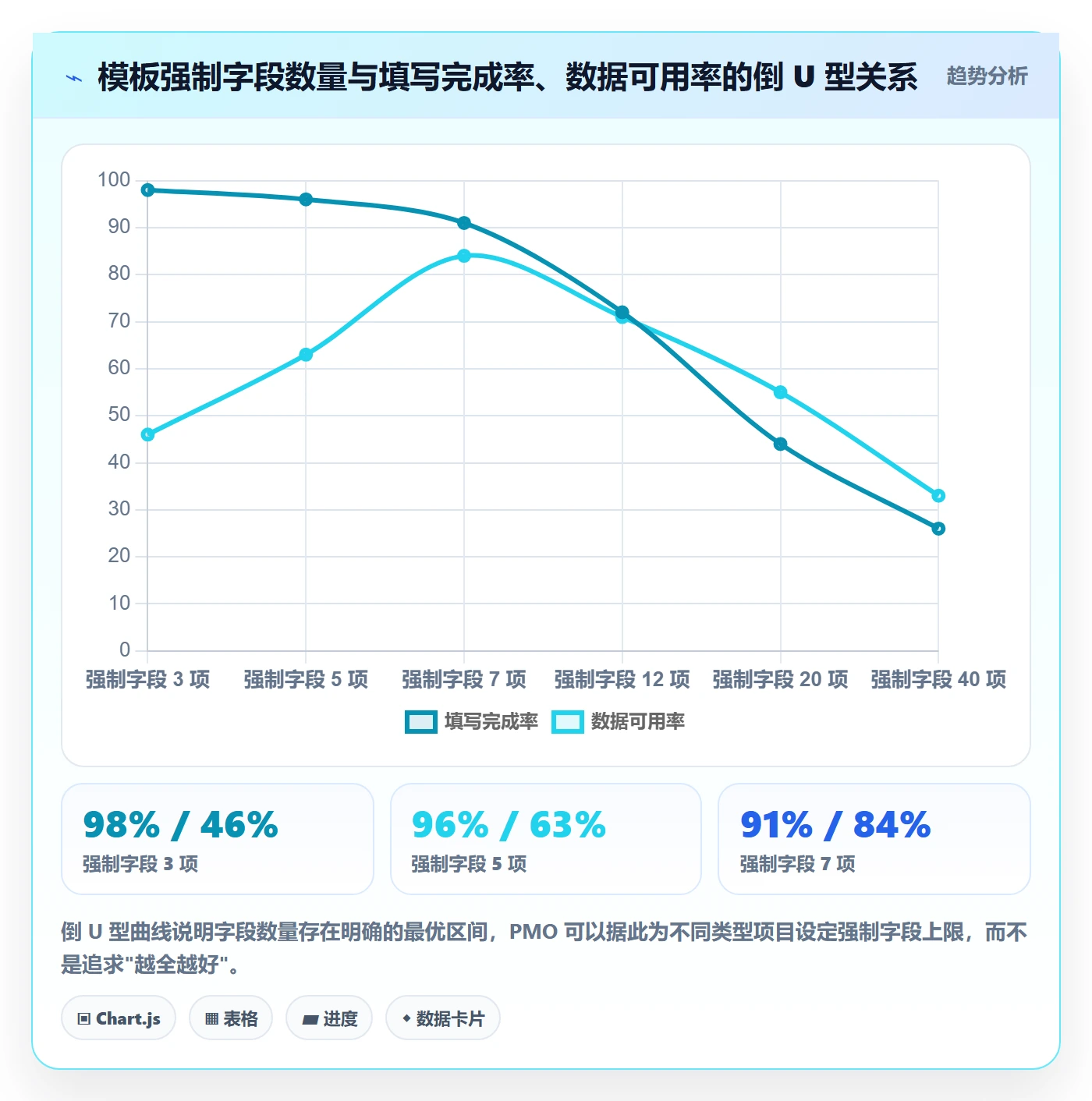

还有一点容易被忽略:模板的强制字段数量存在明确的倒 U 型最优点,大约在 7 项左右。超过 12 项,模板就会被事实放弃。这条规律我在不同规模、不同行业的团队里反复验证过,值得写进 PMO 的治理规范里。

下一步你可以做三件事。第一,用最近 12 个月的项目反查现有模板,列出一份”真实使用清单”,你会很直观地看到哪些模板其实已经死了。第二,挑一套使用最广的模板,把强制字段压到 7 项以内,逐条检查是否可验证。第三,如果团队超过 100 人,评估一下模板是否应该作为工具内的原生对象存在,这一步的投入最大,但它决定了六个月后模板是被执行,还是继续躺在共享盘里。

如果你现在正处在”模板发下去了但没人执行”的阶段,先别急着加强宣贯。宣贯解决的是认知问题,而模板不执行通常是设计问题。把字段砍掉一半,把剪裁规则写成矩阵,把度量绑进模板,通常比开三次培训会有效得多。

常见问题解答(FAQ)

1. 项目模板里到底该放哪些内容,颗粒度怎么定才不至于把项目经理逼疯?

我第一次给公司做PMO模板的时候,恨不得把立项、需求、开发、测试、上线的所有环节全塞进去,结果项目经理填了两周就开始糊弄,字段全是随便选的。后来我一直在想,模板的颗粒度到底该怎么拿捏,既能管住关键节点,又不会变成填表负担。

我的做法是先把字段分成必须填、选填、禁填三层,判断标准只有一个:这个字段有没有下游角色会真的去读。里程碑日期、交付物清单、验收人、跨团队依赖、风险等级这几类是典型的必须填,因为少一个就会有人卡住;而任务工时预估、个人日程这类只服务团队内部的,放选填或者干脆不进模板。

经验值上,项目级模板控制在25个字段以内,任务级不超过15个,超过这个数填写质量会断崖式下滑。还有一个实操细节:把必填字段全部前置到立项和启动会,让PM在会议现场就填完,而不是事后回去补,事后补的完整率通常只有一半左右。

你可以在试点阶段统计每个字段的平均填写耗时,凡是耗时超过2分钟又没人读的,第二轮就砍掉。

2. 一套通用项目模板就够了,还是得按项目类型拆成好几套?拆到什么程度算合适?

我们部门既有两周一轮的研发迭代,也有半年周期的客户交付,还有内部流程改善项目,用同一套模板的时候,研发嫌太重、交付嫌太轻,两边都在骂PMO。但真拆成很多套,我又怕维护不过来、口径全乱。

我的判断依据是按交付形态拆,不按部门拆,并且3到5套封顶。具体做法是看两类项目的里程碑名称、验收标准、核心干系人重合度:重合度低于60%就该拆开,高于80%就合并,中间地带先用差异字段而不是新模板解决。

落地时保留一个公共底座,立项、变更、结项这三张表所有类型统一,差异化只放在执行段,这样跨项目汇总数据时口径不会崩。我踩过的坑是一开始按部门拆了七套,结果同一个客户项目在两个部门各走一套流程,变更单对不上,最后又花两个月合并回四套。

拆的时候顺手给每套模板写一句适用场景和一句不适用场景,PM选错模板的概率会明显下降。

3. 模板下发了,但项目经理要么不用,要么填得乱七八糟,PMO该怎么推下去?

我们内部发过通知、开过宣贯会、也出过操作手册,效果都很差,三个月后回看,一半项目的模板字段是空的。我自己也怀疑过是不是模板本身设计得有问题,但更想知道有没有真正能推得动的办法。

别靠发文件,靠填空式下发加陪跑。我的做法是模板里预填一个标杆项目的完整示例数据,PM打开就是一份填好的样子,改掉项目名和日期就能用,比看十页说明有效。然后锁定前三个项目由PMO全程陪跑,在启动会现场一起把必填字段填完,会后48小时内检查一次完整度,不合格的当场退回而不是月底算总账。

推行期给两到三个月的宽限期,只考核必填字段的完整率,不考核内容质量,等习惯养成后再加质量维度。还有一条很关键:模板的修改权要收在PMO手里,允许PM提意见但不允许私自改字段,否则半年后你会收到十几个不同版本,汇总数据彻底失效。

4. 怎么判断项目模板有没有真正起作用,该看哪些数据?

老板问我模板推行一年有什么效果,我一开始只能说流程更规范了这种虚话,自己都觉得站不住脚。我想找到几个能量化、能对比、又不容易造假的口径,用来证明或者否定这套模板的价值。

我一般看三个口径,并且要求有推行前的基线做对比。第一是必填字段完整率,统计口径是项目启动后7天内立项表必填字段的完整比例,健康值在90%以上,低于70%说明模板没落地。第二是变更单来源占比,看有多少变更是因为前期关键信息缺失才发起的,这个比例下降说明模板拦住了问题。

第三是结项复盘里重复出现的同类问题数量,按季度统计去重后的问题类型数,连续两个季度下降才算真的有效。要注意一个反直觉的现象:模板上线初期变更单数量和填写耗时通常都会上升,这是正常的学习曲线,别在这个阶段就下结论砍掉模板。

如果三个季度后完整率还在80%以下、且没有配套的陪跑动作,那就该重新审视模板本身的设计而不是继续压PM。

读者评论

汪
汪星宇

我们也做过一轮模板治理,卡点其实不在模板本身,而在“删除字段必须经过谁批准”这一条。审批链一长,项目经理直接绕过模板另起文档,数据反而更差。后来把剪裁权限下放到项目集经理,只保留三四个不可删字段,使用率才稳下来。作者说的“受控适配”我认同,但审批成本和适配度的平衡点各组织差别很大,未必都能压到7个字段。

郑
郑俊杰

启动周期从9天压到4天这个数字我持保留。我们团队启动慢主要卡在跨部门排期和法务评审,不是模板能解决的。模板预置里程碑确实省事,但省下的时间常被后面变更吃掉。另外新项目经理30分钟完成启动,前提是他熟悉业务,换个人可能只是“填完了”,并不是“启动完了”。

邹
邹若宁

漏斗那张图挺扎心的,我们也是打开率好看、可用数据极少。想问的是,把模板做成工具内原生对象,对中小团队来说工具投入本身可能就超过收益。我们现在折中:模板放共享盘,用脚本生成检查单和风险登记册初稿,工具不重,也勉强能追到执行层。这条路能不能复制,还想看更多样本。

文章包含AI辅助创作:项目模板如何做好标准项目?PMO落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/287625
