去年第三季度,我参与了一家约 800 人规模企业的 PMO 季度复盘。他们的月报首页写着一行很漂亮的字:“本季度累计沉淀项目模板 137 套,同比增长 62%。”这句话在会议室里收获了掌声,但我在会前做了一件他们没做的事,把这 137 套模板逐个回溯了使用记录。

结果并不好看:真正被至少一个项目实例化过的只有 29 套,被完整走完阶段门的只有 17 套,而立项环节从平台模板直接发起、而不是从本地共享盘翻文件的,占比只有 34%。模板总量涨了 62%,实际协同效率却几乎没有变化,甚至因为一线要在 137 套里挑,立项耗时比上一年还多了半天。

这件事让我确认了一个判断:项目模板的协同管理,本质上不是“内容资产”问题,而是“治理机制”问题。你沉淀了多少套模板,几乎不能说明任何事;有多少项目是从模板“长出来”的,才说明一切。这篇文章我会把 PMO 模板协同管理的关键指标体系拆开讲清楚,包括我踩过的坑、见过的反面案例,以及一个我认为可落地的四象限十二指标框架。

一、核心结论:模板协同管理的分水岭,是“用”和“抄”的区别

1. 先回答三个决定成败的问题

在谈指标之前,我通常会先问 PMO 三个问题。这三个问题的答案,基本决定了一个组织的模板治理是有效还是自嗨。

第一个问题:项目是从模板“实例化”出来的,还是从模板“复制”出来的?实例化意味着模板在平台里是一个有版本号、有基线、有变更记录的对象,项目创建时继承了它的结构,后续偏移可被观测。复制则意味着模板就是一个 Word 或 Excel 文件,下载、改标题、存本地,之后发生的一切都与 PMO 无关。

第二个问题:模板变更之后,你能不能在 10 分钟内说出有哪些在跑项目受影响?如果答不出来,说明模板和项目之间没有血缘关系,你的模板体系是悬空的。

第三个问题:最近一次模板下架是什么时候?如果答案是“从来没有”,那你的模板库大概率已经是一个只增不减的垃圾场。

2. 我的结论:一个北极星、四个护栏、十二个过程指标

基于过去几年在制造业、软件交付、系统集成三类组织里的实践,我把模板协同管理的度量体系收敛成这样一套结构:以北极为唯一牵引,以护栏防止指标被玩坏,以过程指标定位问题。

北极星指标只有一个,模板实例化率,即“当期从平台模板实例化立项的项目数 ÷ 当期新立项项目总数”。它同时反映模板质量、平台能力和 PMO 推行力度,是最难作假、也最难单点优化的指标。

四个护栏指标分别是模板漂移率、模板平均活跃版本数、单项目装载耗时、例外审批占比。它们的作用是:当你把实例化率往上推时,任何一个护栏报警,都说明你在用错误的方式达标。

十二个过程指标分属供给端、使用端、治理端、成本端四个象限,具体口径我在第四节展开。

3. 为什么“模板数量”是最危险的虚荣指标

很多 PMO 的年终总结里都有“累计沉淀模板 XX 套”这一条。我几乎可以断言:在超过 100 人的组织里,模板数量与模板采纳率之间长期呈负相关。

原因不复杂。模板越多,一线在立项时的检索和判断成本越高,选错模板后的返工越多,于是他们干脆绕开官方模板,自己留一套“私版”。私版一多,PMO 就更倾向于再补一套模板去覆盖,形成负向循环。

我统计过一家客户连续六个季度的数据,模板数量从 38 套涨到 137 套,同期模板实例化率从 78% 掉到 34%,模板漂移率从 9% 涨到 29%。这两个数字的走势,几乎是一条镜像对称的曲线。

项目模板流程与规范:PMO项目模板协同管理关键指标

二、背景与真实场景:为什么模板治理会在组织过百人之后失控

1. 三个阶段,三种典型症状

模板治理的失控不是突然发生的,它有一条相当清晰的演进路径。我把观察到的现象归纳为三个阶段。

50 人以下:靠人脑同步。这个阶段通常没有 PMO,项目经理之间靠聊天工具和口头约定对齐流程。模板可能只有三五个文件,但因为人少、信息传递路径短,反而不太出问题。

50 到 150 人:靠共享盘同步。组织开始建立 PMO,把模板集中放到共享盘或知识库,制定命名规范。问题从这里开始埋下:共享盘只能管“文件的存在”,管不了“文件的使用”。

150 人以上:靠流程引擎同步,或者彻底失控。这个阶段,跨部门协同链路变长,模板不再是单个文档,而是一组“阶段门 + 交付物 + 审批流”的组合。如果还在用共享盘管理,模板和真实项目之间会彻底脱钩。

这也解释了为什么我始终认为,模板协同管理的工具分水岭大约在 100 到 150 人之间。人少的时候,管理制度比工具重要;人多了之后,工具就是制度本身。

2. 共享盘时代的三个结构性缺陷

我在多个组织做过同一件事:把他们的模板目录导出来,然后比对实际项目文件。结果高度一致,共享盘至少有 40% 的模板文件从创建之日起就没有被任何人打开过第二次。

第一个缺陷是版本不可观测。你会看到“项目计划模板_final_v3_张三修改版.xlsx”这种命名,没人知道哪个是当前有效版本。我曾经在一家客户那里发现同一个模板存在 11 个变体,分布在不同部门的子目录里。

第二个缺陷是使用不可追溯。文件被下载了 200 次,但没有一次能关联到具体项目和具体阶段。PMO 无法回答“哪些项目用了模板、用到什么程度”。

第三个缺陷是变更不可控。模板更新后,PMO 只能群发一封邮件,然后祈祷大家会替换本地版本。实际上,替换率通常低于 25%。

3. 一个我反复见到的信号:模板问询工单

如果你不确定自己组织的模板治理处在什么水平,有一个极简的判断方法:统计一下过去一个月,有多少人因为“不知道用哪个模板 / 模板字段怎么填 / 模板是不是最新版”来找过 PMO。

我的经验阈值是每百人每月 2 单。低于 2 单,说明模板体系基本可用;高于 5 单,说明模板已经从“提效工具”变成了“摩擦源”;如果高于 8 单,那么砍掉一半模板带来的收益,通常会大于新增十套模板。

项目模板流程与规范:PMO项目模板协同管理关键指标

三、常见误区:七个把模板协同做坏的做法

1. 误区一:把模板数量当作数字化资产

这是最常见也最致命的一个。资产的定义是“能带来未来经济利益的资源”,一套从未被实例化的模板不产生任何利益,它占用的是检索成本、培训成本和维护成本。

我建议 PMO 在月报里彻底删掉“累计模板数”这一项,替换为“本季度模板净变化数(新增 – 下架)”和“模板存活率(连续两个季度被实例化的模板占比)”。一个不敢下架模板的 PMO,不可能管好模板协同。

2. 误区二:把模板当文档,而不是流程的可执行载体

文档是给人读的,模板是给流程跑的。这两者的设计逻辑完全不同。

一份好的文档模板,讲究结构清晰、说明充分、可以打印。一个可执行流程的落地载体,讲究字段可校验、状态可流转、权限可控制、变更可追溯。当你把后者做成前者的形态,你得到的就是一堆漂亮的 Word 文件。

3. 误区三:只统计“是否使用”,不统计“用了多深、偏了多少”

“模板使用率 95%”这种数字,我在很多月报里见过,但几乎都经不起追问。追问方式是:这个 95% 是怎么算的?统计口径通常是“项目文档目录里存在模板文件”,而这只能说明有人下载过。

真正有价值的追问是两个:用了多深(模板采纳深度)、偏了多少(模板漂移率)。一个项目下载了模板却只填了封面,和使用率统计里的“已使用”没有区别,但对协同毫无贡献。

4. 误区四:PMO 单向下发,没有反馈闭环

我见过最典型的失败模式是:PMO 花三个月设计了一套“完美模板”,全员培训后下发,半年后一线几乎全部弃用。

原因是一线在执行中遇到的约束从来没有被收集回来。模板需要一条双向通道:向下是基线约束,向上是修订建议。没有向上通道的模板体系,一定会在一到两个季度内被绕过。

5. 误区五:追求大而全的“终极模板”

“既然要统一,那就一次做全。”这个念头非常危险。模板每增加一个必填字段,就增加一线一次填报成本;每增加一道审批,就增加一次流程等待。

我的经验是:模板字段数与采纳率之间存在明显的倒 U 型关系,最优点通常在 15 到 25 个必填字段之间,具体取决于项目类型的复杂度。超过 40 个必填字段,采纳率会断崖式下跌。这部分数据我在第四节展开。

6. 误区六:忽视模板变更对在跑项目的冲击

模板更新时,PMO 通常只关注“新版本好不好用”,很少关注“有多少在跑项目会被打断”。

我在一家企业见过一次事故:研发模板在第 12 周做了一次阶段门调整,结果 43 个在跑项目同时需要重新补充材料,交付延迟平均 6.5 天。这次变更本身是对的,但变更方式完全错了。

7. 误区七:指标靠人工填报

只要指标依赖人工填报,它就会在三个月内失真。PMO 成员会开始“估算”,项目经理会开始“填好看的数字”,最终整张驾驶舱变成一份公关材料。

我的原则很简单:能被流程引擎自动采集的指标才配上驾驶舱,采集不到的指标先不要上。宁可只显示 3 个真实指标,也不要显示 12 个失真的数字。

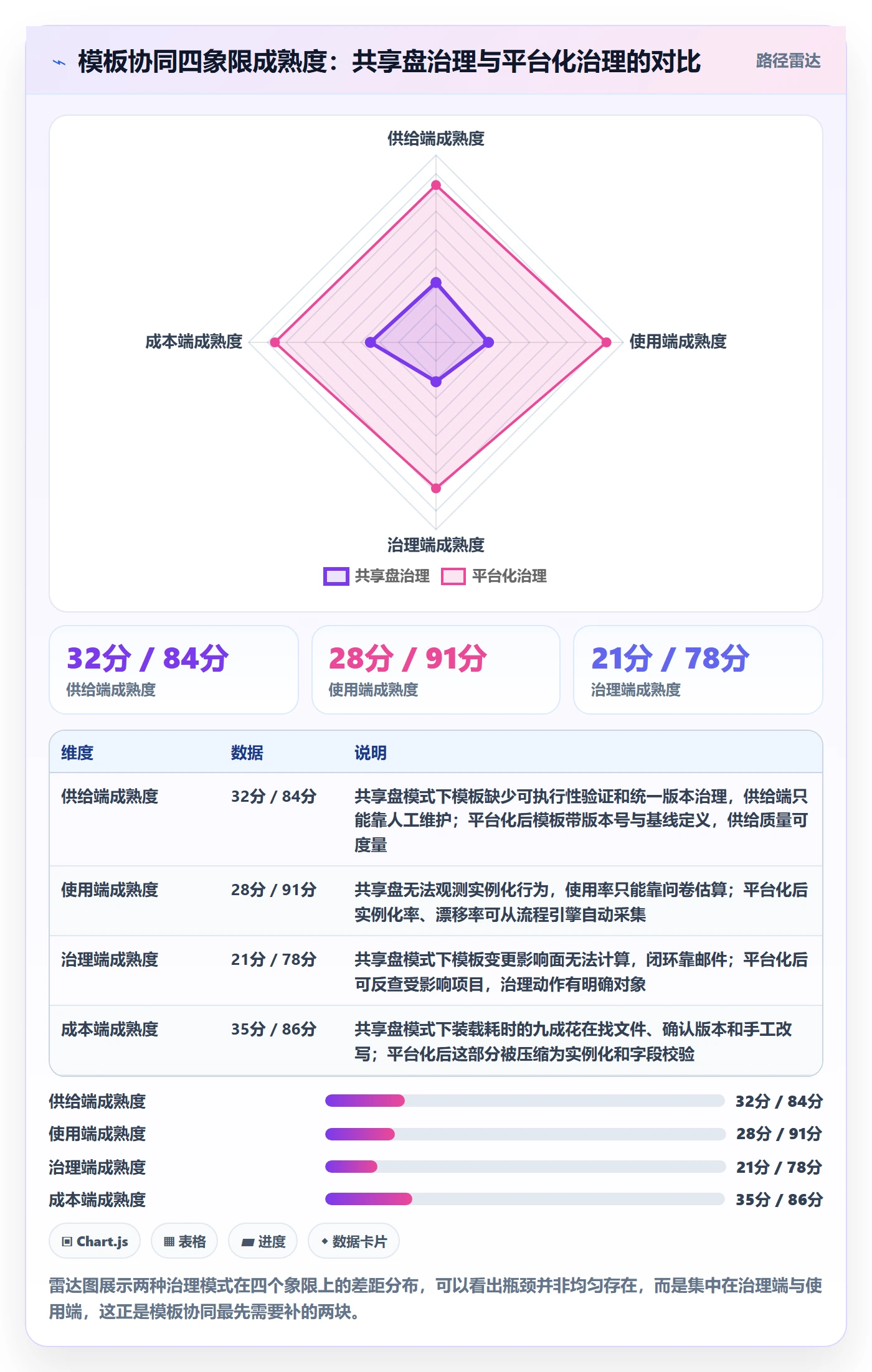

四、专业判断逻辑:指标怎么分层、阈值怎么设

1. 领先指标和滞后指标要分开看

模板协同管理最容易犯的度量错误,是把领先指标和滞后指标混在一张表里,导致问题发现得太晚。

滞后指标包括阶段门一次通过率、项目按期交付率、模板相关返工占比。这些指标反映结果,但等你看到它恶化时,损失已经发生。

领先指标包括模板实例化率、模板漂移率、模板平均活跃版本数、模板协同闭环时长。这些指标恶化会在一到两个季度后反映到滞后指标上。PMO 的日常注意力应该 70% 放在领先指标上。

2. 模板“重量”与采纳率是倒 U 型关系

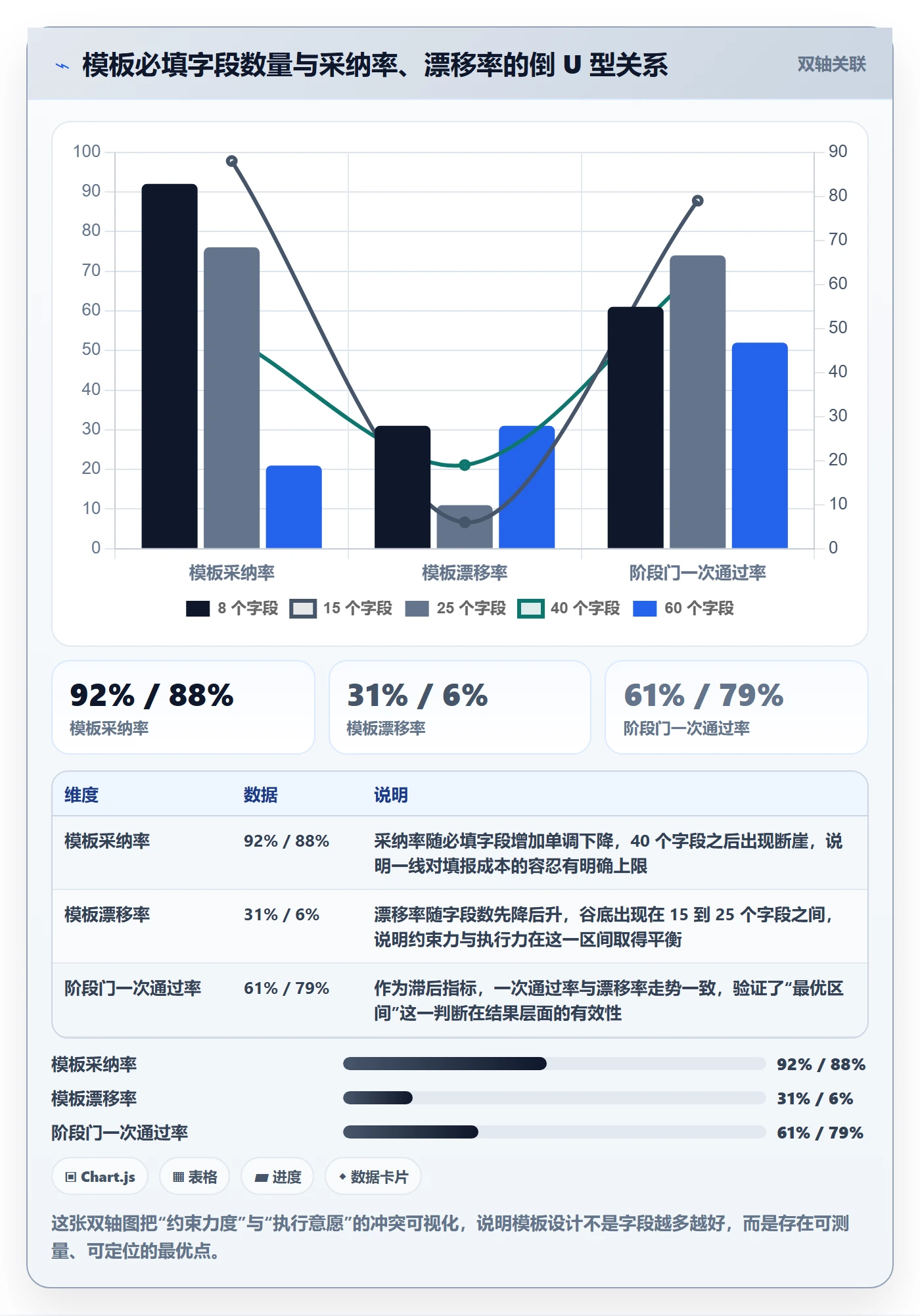

这是我在四次模板体系重构中反复验证过的一条曲线。必填字段太少,模板失去约束力,漂移率飙升;必填字段太多,一线放弃使用,采纳率崩塌。中间存在一个最优区间。

以交付类项目为例,我的观察数据大致是这样分布的:必填字段 8 个时,采纳率 92% 但漂移率 31%;必填字段 15 到 25 个时,采纳率维持在 88% 到 76%,漂移率降到 6% 到 11%,这是综合效果最好的区间;必填字段超过 40 个,采纳率跌破 50%,而漂移率反而回升,因为一线开始用“先填占位符、后期再补”的方式绕过校验。

项目模板流程与规范:PMO项目模板协同管理关键指标

3. 四象限十二指标的完整定义

下表是我在多个组织中实际使用过的指标定义,阈值以 100 到 500 人的中型组织为基准,大型组织可以整体上浮 5 到 10 个百分点。

象限 指标 计算口径 建议阈值
供给端 模板覆盖完整度 已覆盖的项目类型数 ÷ 全部项目类型数 ≥ 85%
供给端 模板基线可执行率 通过沙盘演练验证可落地的模板数 ÷ 模板总数 ≥ 70%
供给端 模板平均活跃版本数 各模板活跃版本数之和 ÷ 模板总数 ≤ 1.3
使用端 模板实例化率(北极星) 从平台模板实例化立项的项目数 ÷ 新立项项目总数 ≥ 85%
使用端 模板漂移率 偏离基线的必填字段数 ÷ 基线必填字段总数 ≤ 15%
使用端 模板采纳深度 走完模板全部阶段门的项目数 ÷ 使用模板的项目数 ≥ 75%
治理端 模板变更影响半径 单次模板变更受影响的在跑项目数(中位数) ≤ 5 个
治理端 模板协同闭环时长 从问题反馈到修订发布的中位天数 ≤ 7 天
治理端 模板 Owner 覆盖率 有明确责任人的模板数 ÷ 模板总数 100%
成本端 单项目装载耗时 从立项到模板可用的人工分钟数 ≤ 15 分钟
成本端 模板维护投入 每月模板维护人天 ≤ 2 人天 / 50 套
成本端 模板问询工单量 每百人每月模板相关工单数 ≤ 2 单

需要强调的是模板 Owner 覆盖率必须是 100%。没有责任人的模板就是孤儿模板,它不会有人维护,也不会有人下架。我在一次审计中发现,一家企业 137 套模板里有 45 套无人认领,这 45 套的实例化率是 0。

4. 模板的转化漏斗:从“沉淀”到“存活”会死掉多少

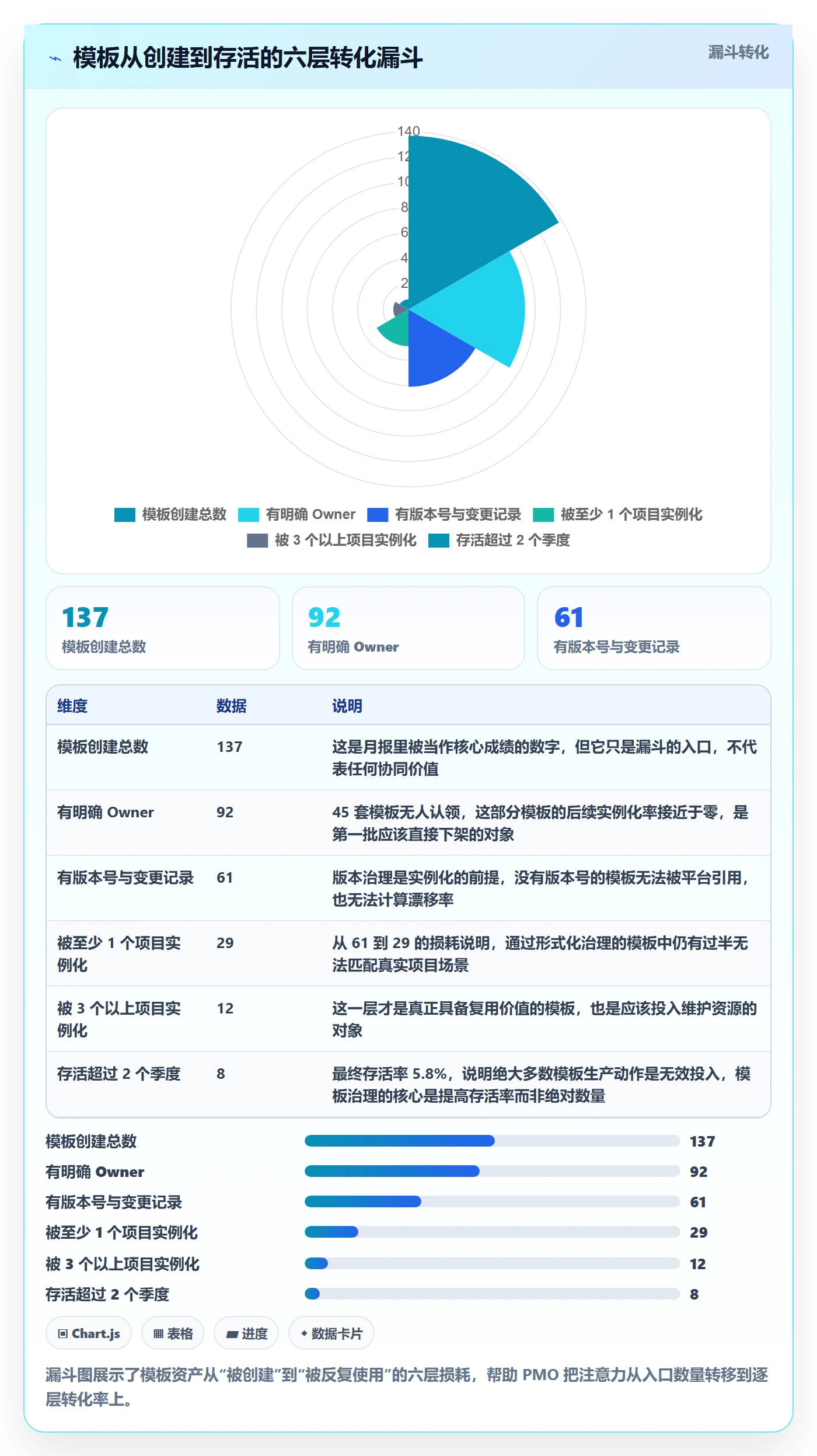

把模板当成一个漏斗来看,会发现损耗远比想象中严重。我用第一节提到的那家企业数据做了一次完整追溯,结果如下。

项目模板流程与规范:PMO项目模板协同管理关键指标

5. 变更影响面高度集中,值得单独设指标

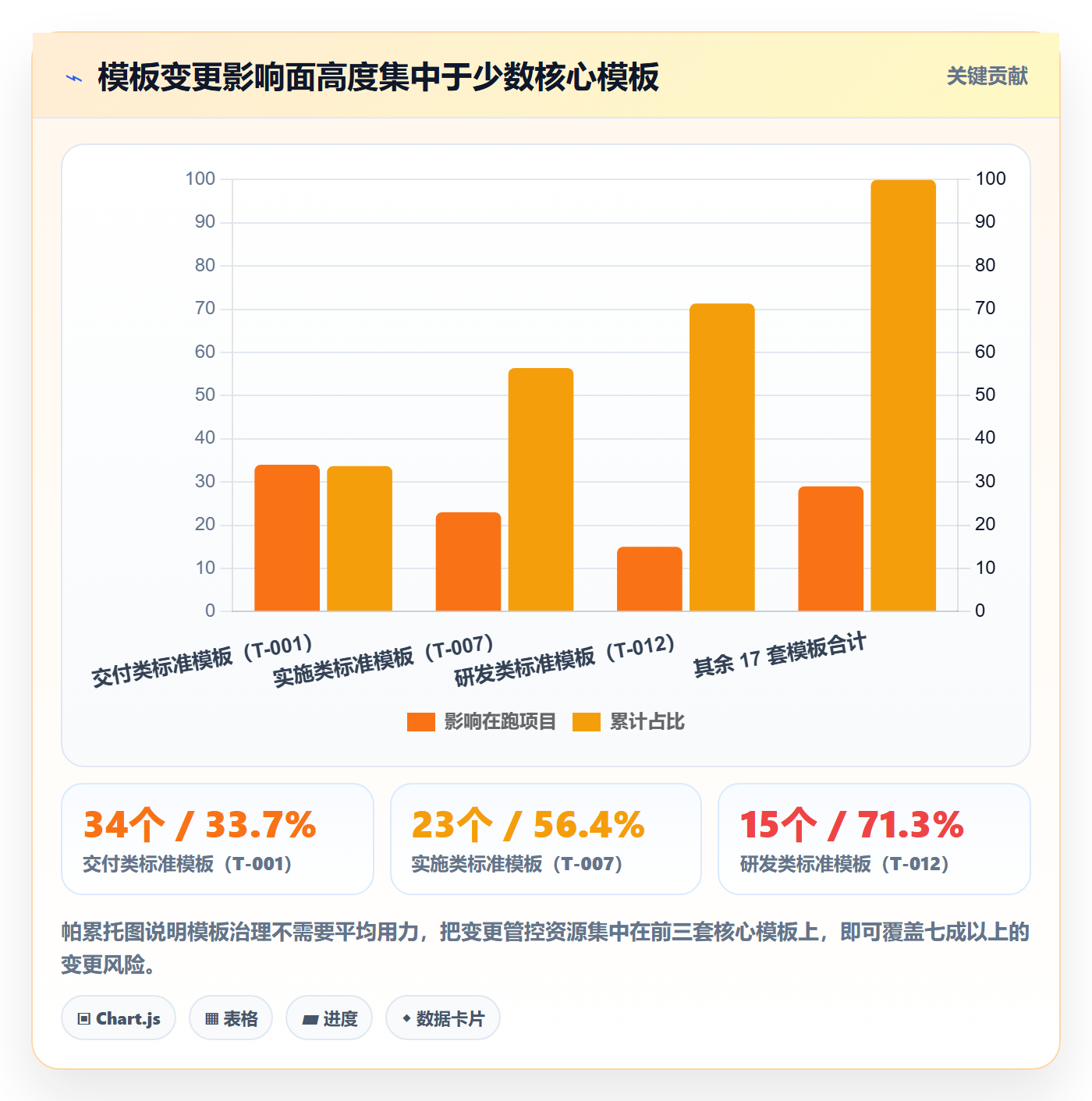

模板变更的影响面不是均匀分布的。我统计过一家企业一个年度内 20 套模板的变更记录,发现前三套模板承担了 71% 的变更影响面。

这意味着治理资源应该高度倾斜:把这 3 套模板的变更流程管住,就等于管住了七成的风险。这也是我坚持把“模板变更影响半径”设为治理端核心指标的原因。

项目模板流程与规范:PMO项目模板协同管理关键指标

6. 数据采集口径要写进模板本身

这一点常被忽略,但极其关键。如果指标口径和模板结构是两套东西,那么每次统计都需要人工映射,指标就一定会失真。

我的做法是把指标口径下沉到模板定义文件里,让模板自己携带它将被如何度量的信息。下面是一份我实际用过的阶段门模板定义片段。

# 阶段门模板定义:标准交付项目(L2)
template_id: SG-STD-L2

version: 3.4.0

owner: pmo.zhang

applies_to:

project_types: [交付类, 实施类]

budget_range: [50万, 500万]

gates:

id: G1

name: 立项评审

required: true

required_fields: [项目目标, 范围边界, 验收标准, 预算科目]

approvers: [PMO, 财务BP, 交付总监]

sla_hours: 48

id: G2

name: 方案冻结

required: true

required_fields: [WBS一级, 关键里程碑, 资源计划]

approvers: [交付总监, 技术负责人]

sla_hours: 72

metrics:

drift_fields: [项目目标, 范围边界, 验收标准, WBS一级, 关键里程碑]

instance_source: platform_template

sla_breach_action: warn

drift_policy:

warn_threshold: 0.20

block_threshold: 0.35

version_policy:

rollout: rolling

freeze_window_days: 14

parallel_support_versions: 2

有了这份定义,模板实例化率、漂移率、协同闭环时长、平均活跃版本数这四项指标都可以自动计算,PMO 不再需要人工统计。下面的 SQL 是我用来计算北极星指标的口径,可以直接在项目表上运行。

-- 模板实例化率(按立项月份归属)
SELECT

DATE_TRUNC('month', p.created_at)                                    AS month,

COUNT(DISTINCT p.id)                                                 AS total_projects,

COUNT(DISTINCT CASE WHEN p.template_id IS NOT NULL

THEN p.id END)                                   AS instanced_projects,

ROUND(

COUNT(DISTINCT CASE WHEN p.template_id IS NOT NULL THEN p.id END)::numeric

/ NULLIF(COUNT(DISTINCT p.id), 0), 4)                              AS instance_rate

FROM projects p

WHERE p.status <> 'deleted'

AND p.project_type IN ('交付类', '实施类')

GROUP BY 1

ORDER BY 1;

五、案例与数据观察:一家 800 人企业的四个季度

1. 起点:共享盘加邮件分发

这家企业约 800 人,三个业务群,PMO 编制 4 人,业务横跨系统集成与自研软件两类。我介入时的基础状态是:模板 137 套放在共享盘,分 9 个一级目录,版本命名不统一,PMO 每季度通过邮件发布“最新模板包”。

四个基线数据是:模板实例化率 34%,模板平均活跃版本数 3.6,模板漂移率 29%,单项目装载人工耗时 130 分钟。模板相关问询工单每百人每月 6.1 单。

2. 动作:模板三层解耦、Owner 到人、驾驶舱上线

我们没有从“重写模板”开始,那样周期太长,而是先做结构解耦。把原本混在一个文件里的内容拆成三层:阶段门模板、交付物模板、审批流模板。三层可以独立复用、独立版本化,这样一条业务线换审批流时不必动阶段门。

第二步是把 137 套模板压到 43 套,其中 32 套直接下架,62 套合并为 11 套。下架的判断标准很简单:无 Owner、无版本号、过去 12 个月零实例化,满足任意两条即下架。

第三步是 Owner 到人,并且写进模板定义文件。每个 Owner 每季度必须提交一次模板健康度说明,包括实例化项目和修订建议,未提交的模板自动进入观察名单。

第四步是驾驶舱。我们只上了 6 个指标,全部自动采集:模板实例化率、模板漂移率、模板平均活跃版本数、模板协同闭环时长、单项目装载耗时、模板问询工单量。宁可少,不可假,这是我在驾驶舱设计上唯一的坚持。

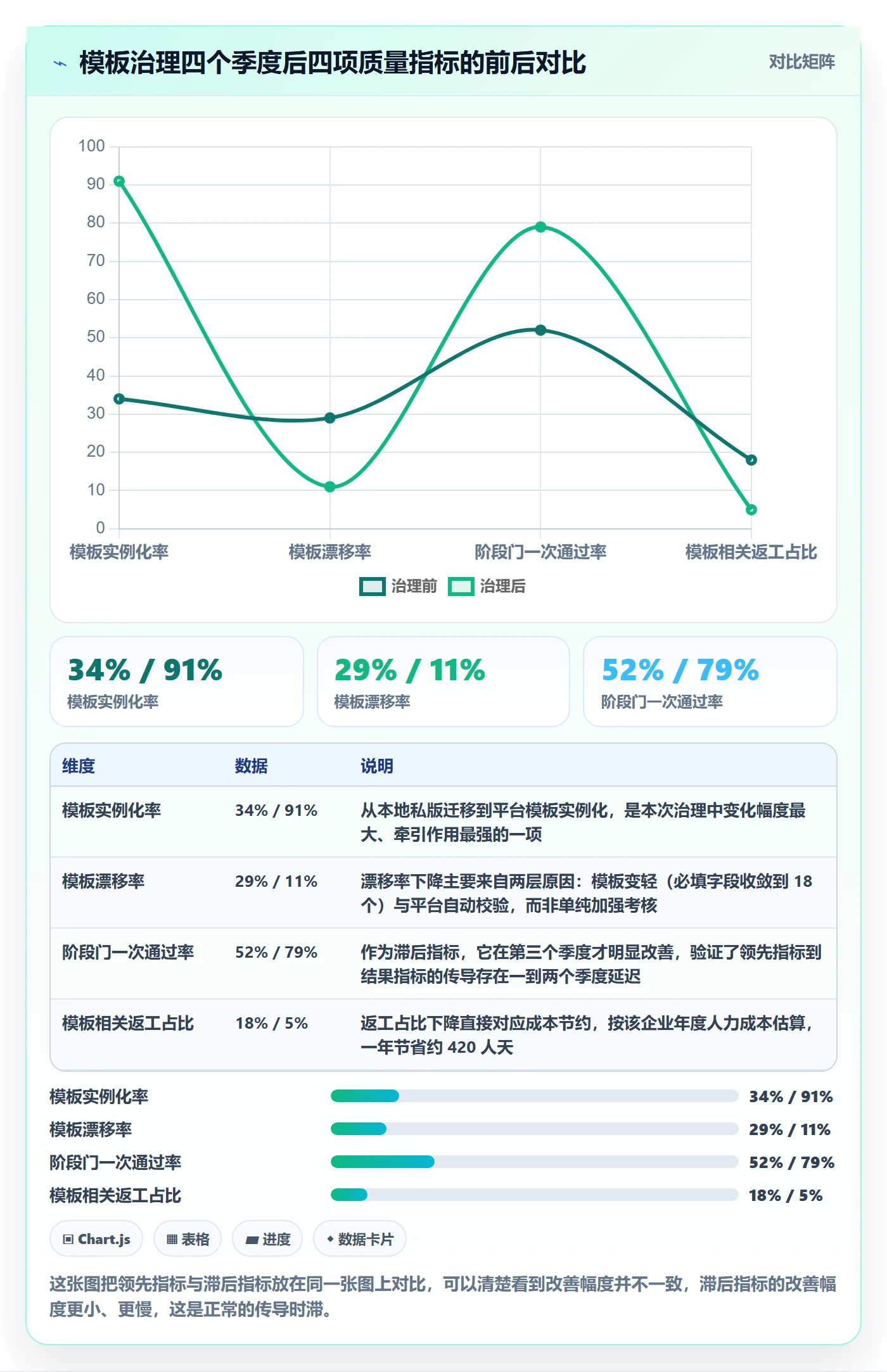

3. 结果:六个指标的实际变化

四个季度之后,这六个指标的变化如下表。需要说明的是,这是脱敏后的内部复盘数据,不是公开统计,主要用于说明指标之间的联动关系,不代表行业基准。

指标 基线 第 4 季度 变化幅度
模板实例化率 34% 91% +57 个百分点
模板平均活跃版本数 3.6 个 1.2 个 -67%
模板漂移率 29% 11% -18 个百分点
模板协同闭环时长 21 天 5 天 -76%
单项目装载耗时 130 分钟 12 分钟 -91%
模板问询工单量(每百人每月) 6.1 单 1.2 单 -80%

项目模板流程与规范:PMO项目模板协同管理关键指标

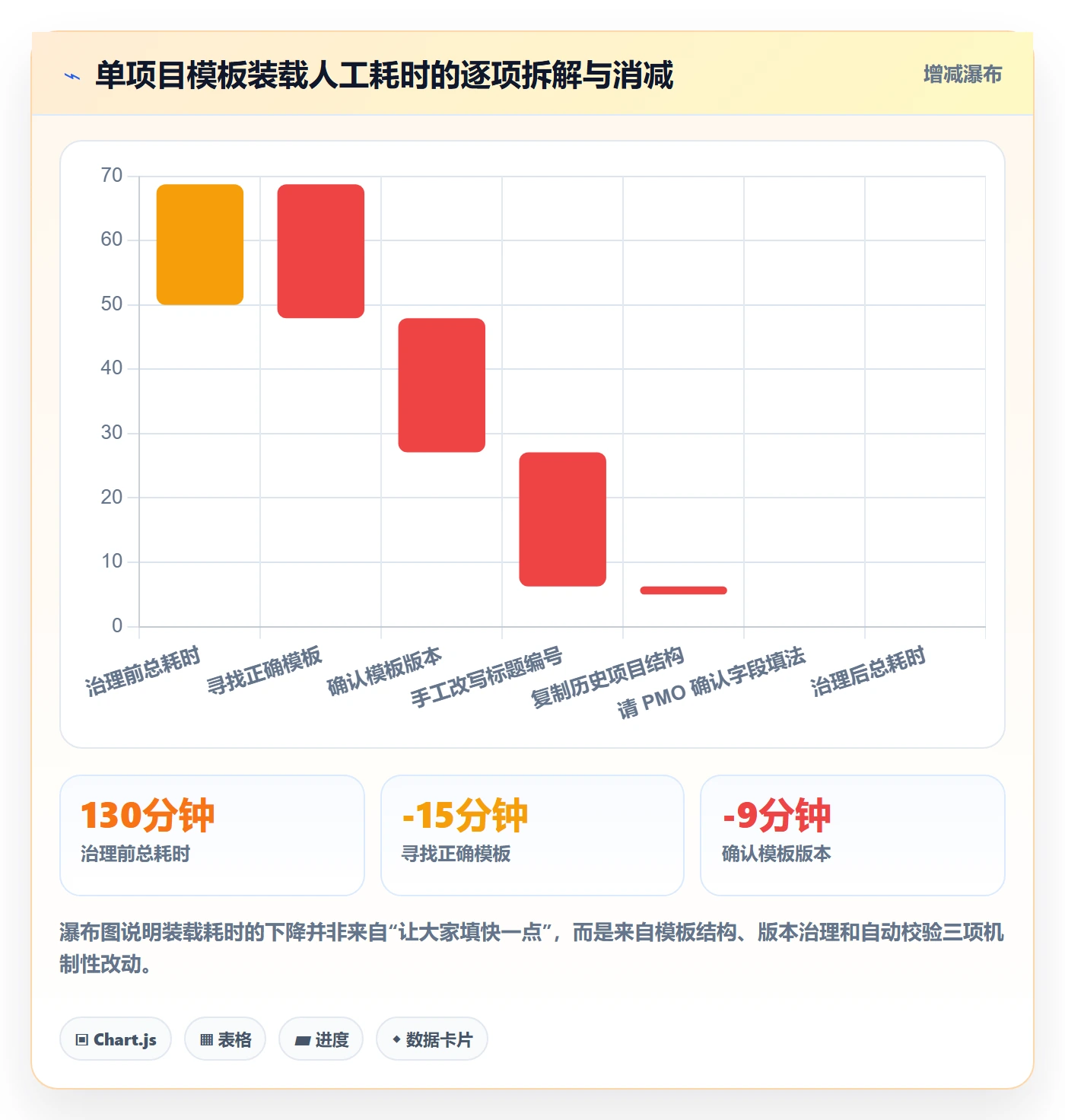

4. 装载耗时到底花在哪里

单项目装载耗时从 130 分钟降到 12 分钟,是这次治理中最容易被一线感知的变化。我让 PMO 做了一次耗时拆解,看清楚时间究竟消耗在哪个环节。

项目模板流程与规范:PMO项目模板协同管理关键指标

5. 迁移路径:中大型组织从既有平台平滑过渡的两条经验

这家企业原本使用一套海外项目管理平台管理研发侧工作项,交付侧则在共享盘里跑。治理启动时,最大的顾虑是历史数据迁移会不会打断交付节奏。

我们最终选择的方案,是把研发侧历史项目结构整体迁移到 PingCode,完成工作项类型、状态流和字段的映射,再把交付侧的阶段门模板在平台内重建。PingCode 支持私有化部署,这一点对这家有数据合规要求的企业是硬门槛;同时它支持 Jira 平滑迁移,历史项目不用推倒重来。

第一条经验是:先迁数据结构,再迁流程约束。不要一上来就把新模板的必填校验全部打开,那样会让在跑项目立刻卡住。我们的做法是前两个月只迁结构、不加强校验,第三个月开始对新建项目启用校验,第四个月才对在跑项目做渐进式对齐。

第二条经验是:把迁移当作一次模板瘦身的机会,而不是原样搬运。如果只是把共享盘里的 137 套模板原封不动搬进平台,你得到的只是“数字化的共享盘”,治理问题一个都不会消失。

需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,这个定位和模板协同治理的适用边界高度吻合。50 人以下的团队,上这类平台往往是过度投入,这部分我在下一节展开。

六、不同情况下的行动建议

1. 100 人以下、项目类型单一

这类组织我的建议非常直接:不要建立完整的模板治理体系,甚至不要设模板指标。

在这个规模下,沟通成本低于治理成本,项目经理之间的口头对齐效率更高。你需要做的只有三件事:把项目类型收敛到不超过 3 类;每类只保留 1 套模板;指定 1 个兼职 Owner 每半年检查一次。

如果你已经开始统计“模板沉淀数量”,请立刻停掉这个动作。它会诱导你把精力投入到生产模板,而不是提高项目交付质量。

2. 100 到 500 人、2 到 3 条业务线

这是最需要模板协同、也最容易做对的区间。我的建议是只上三个指标,跑满两个季度,再考虑扩展。

三个指标是:模板实例化率(北极星)、模板漂移率(护栏)、模板协同闭环时长(治理)。这三项覆盖了“用没用、用得对不对、改得快不快”,是投入产出比最高的组合。

同时必须做的一件事是模板瘦身:把模板总数控制在项目类型数的 3 到 5 倍以内。如果项目类型是 8 类,模板总数就不应该超过 40 套。超过这个数,检索成本会开始吃掉标准化带来的收益。

3. 500 人以上、多业务群或集团型组织

这个规模下,模板治理必须平台化,因为跨部门协同链路已经超出人工协调的能力边界。建议采用“集团基线 + 业务扩展”的联邦式结构,而不是一套模板打天下。

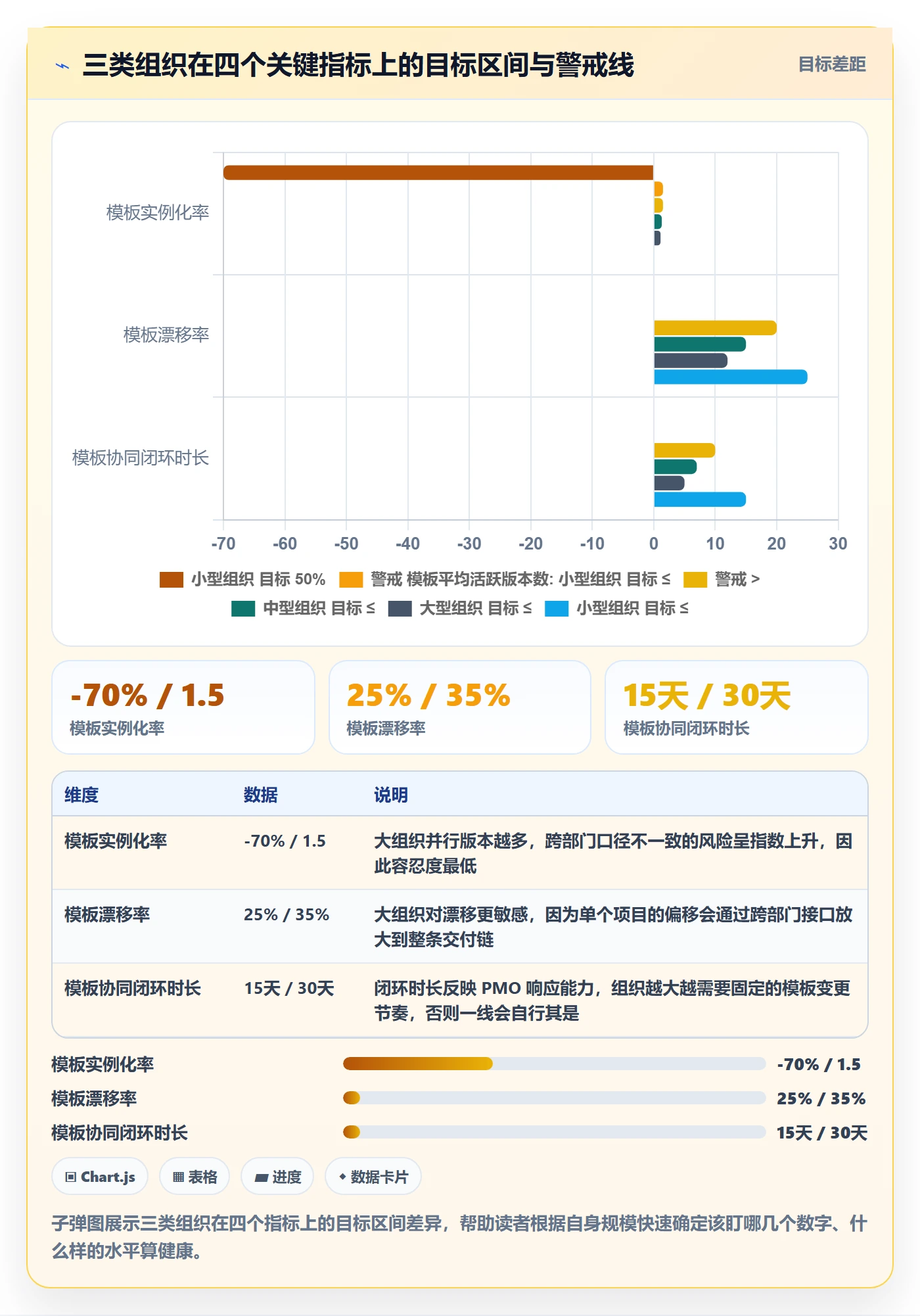

指标层面,十二个指标可以全部启用,但要特别注意四个护栏指标。大组织最容易出现的情况是:北极星指标很好看,但漂移率和装载耗时在暗中恶化,因为一线学会了“表面合规”。

工具选型上,这个规模需要重点评估三件事:是否支持私有化部署、是否支持从既有平台平滑迁移、是否能把模板定义和指标口径绑定在同一套数据模型里。第三点最容易被忽略,但它决定了你的驾驶舱是自动的还是一年之后就荒废的。

项目模板流程与规范:PMO项目模板协同管理关键指标

七、不同情况下的取舍

1. 标准化与灵活性的取舍:用三层字段结构化解

标准化和灵活性看起来是对立的,但大多数时候是设计问题,不是取舍问题。我的做法是把模板字段分成三层:必需字段、建议字段、可选字段。

必需字段通常控制在 10 到 15 个,只保留影响阶段门决策的信息,缺一不可。建议字段由系统提示但不阻断提交。可选字段留给业务线自由扩展,不纳入漂移率计算。

这样做的效果是:集团层面的口径统一由必需字段保证,业务差异由可选字段承接,一线不会被强约束逼到绕过模板。如果必须二选一,我永远选择牺牲字段完整度,保住实例化率。

2. 集团统一与业务自治的取舍:联邦式结构

集团型的常见做法是“集团定一套,全员执行”。我在实践中更推荐联邦式:集团只定义阶段门数量和阶段门名称,交付物清单和审批流由业务群自行定义,但必须映射回集团的阶段门 ID。

代价是集团层面无法得到完全一致的字段级数据,收益是各业务线保留了自己的执行节奏。衡量这个取舍的标准只有一个:集团是否真的需要在字段级别做横向对比。如果不需要,就不要强行统一。

3. 严格门禁与采纳率的取舍:门禁要少而硬

门禁是模板体系中最容易被滥用的机制。我的原则是:门禁数量要少,执行力度要硬。一个项目全生命周期设 3 到 4 道门禁即可,但每一道都必须是真正的阻断式门禁,不能是“可以事后补”。

如果门禁设了 8 道却都能绕过,最终的结果是既没有约束力,又消耗了大量协同成本。这种“软约束过剩”是模板治理中最隐蔽的浪费。

4. 指标完备与采集成本的取舍:先三个,后扩展

十二个指标不会一开始就全上,采集成本是真实存在的。即使是自动采集,指标的开发、验证和维护也需要投入。

我的推荐路径是:第一到第二个季度上 3 个指标,第三到第四季度上到 6 个,第二年再考虑补齐 12 个。每新增一个指标之前,先问一句:这个数字变差时,我会采取什么具体动作?答不上来,就不要上。

5. 版本滚动替换与双轨并行的取舍:看影响半径

模板版本切换策略主要有三种:一刀切强制升级、双轨并行、滚动替换加冻结窗口。选择依据不是偏好,而是变更影响半径。

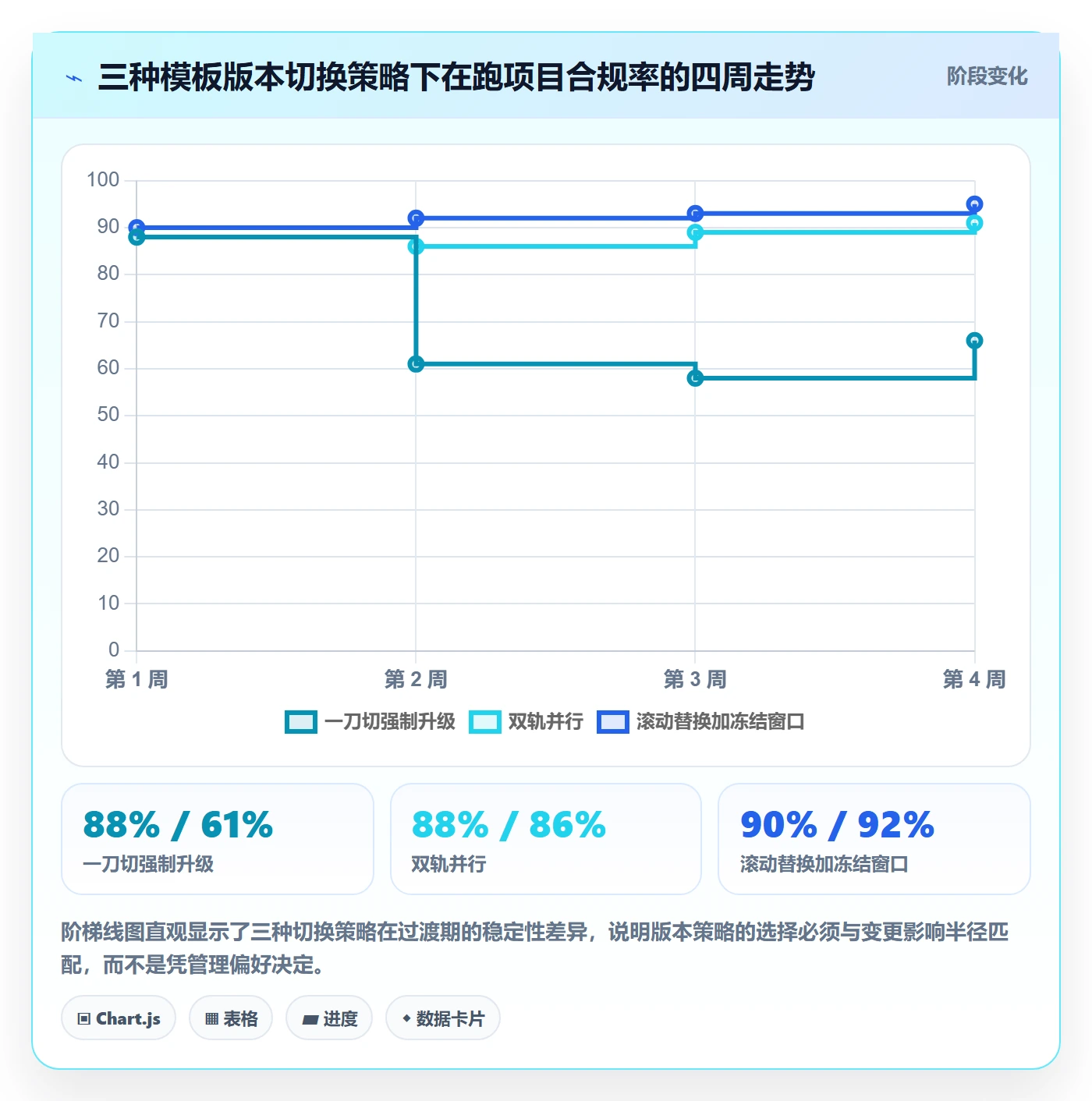

影响半径在 3 个项目以内,用滚动替换即可;3 到 10 个项目,用双轨并行,给业务 4 到 8 周的过渡期;超过 10 个项目,必须设置冻结窗口,并且提前两周通知。

项目模板流程与规范:PMO项目模板协同管理关键指标

八、总结与下一步:把模板从“文件”变成“可度量的对象”

1. 三个我认为最容易被忽略的判断

第一,模板协同管理的核心矛盾不是“够不够用”,而是“用不用得上”。绝大多数 PMO 的精力花在供给端生产模板,而真正的瓶颈在使用端。把资源从“再写一套模板”转移到“让项目从模板实例化”,收益会高出数倍。

第二,模板是有生命周期的对象,必须设计出生和死。没有下架机制的模板库,会在两年内变成负资产。模板存活率比模板总量重要一个数量级。

第三,指标不在多,在于能不能自动采集并且会自动变化。一个不会随业务变化的指标,本质上是一张静态报表;一张静态报表,三个月后就会沦为月报里的装饰。

2. 我建议的下一步行动

如果你现在就要动手,我建议按下面的顺序推进,不要跳步。

  1. 本周内,把你现有的模板清单拉出来,逐条标注三列:是否有 Owner、是否有版本号、过去 12 个月被实例化次数。
  2. 两周内,把所有“无 Owner 且零实例化”的模板移入待下架区,公示 14 天后执行下架。不要一次性删完,公示期很重要。
  3. 一个月内,只统计一个指标:模板实例化率。先测出基线,不要急着改善。
  4. 第二个月,把模板按“阶段门 / 交付物 / 审批流”三层解耦,至少对实例化率最低的三类项目完成改造。
  5. 第三个月,引入模板漂移率和协同闭环时长两个护栏指标,并开始统计模板问询工单量作为交叉验证。
  6. 第四个月,再考虑平台化。如果你的组织超过 100 人、有多条业务线并且存在私有化部署或历史数据迁移需求,这时候评估 PingCode 这类面向中大型组织的平台才有意义;否则先用现有工具跑通指标逻辑。

最后说一句我的真实感受。模板治理这件事,最难的从来不是设计模板,而是克制住“再补一套”的冲动。我这几年做过的每一次成功的模板体系重构,第一步动作都是删,而不是加。当你把模板库从 137 套砍到 43 套,并且让 91% 的项目从这 43 套里长出来的时候,你才真正拥有了一个能协同的模板体系,而不是一堆漂亮的文件。

常见问题解答(FAQ)

1. PMO项目模板的覆盖率和使用率该怎么统计,按什么口径算才不会被项目组刷数据?

我们PMO去年一口气上线了十几套模板,领导问用得怎么样,我拉了后台的下载次数,结果被质疑说下载了不代表真的在用。我也知道这个数不硬,但到底该怎么定口径、怎么取数,心里没底。

建议用双口径,别用下载量。模板覆盖率等于当期立项项目中使用过至少一套标准模板的项目数除以同期立项项目总数;模板使用率等于实际由模板生成的项目交付物数量除以该阶段应产出的交付物总数。判断依据很直接:下载量、点击量、浏览量都属于虚荣指标,不能进考核,因为它衡量的是动作而不是结果。

落地做法是把统计埋点打在模板被实例化生成项目文件这个动作上,而不是下载动作;在项目管理平台里给每套模板打上适用项目类型、阶段、交付物类型三类标签,项目立项时系统按标签自动推送,生成文档时自动回写模板ID和版本号。以季度为周期看,覆盖率到85%以上、使用率到70%以上算健康;

如果覆盖率高于90%但使用率低于50%,说明模板是领了不用,问题多半出在模板太重或不适配,而不是项目组不配合。

2. 模板一年改七八版,项目组抱怨版本太乱,PMO该怎么管模板版本和变更节奏?

我们模板的改版节奏完全是跟着需求走的,谁提意见就改,去年改了七八版。结果老项目打开还是旧版,评审时被问用的是哪一版,两边都说不清。我想知道这个变更到底该怎么排、怎么冻。

建议拆成三件事。第一,分版本策略:模板分为结构版本和内容版本,结构版本指章节、字段、审批节点这类骨架,一年最多动两次,集中在财年初或年中;内容版本指示例、话术、参考数据,可以按季度更新。这样做的原因是结构一动,在途项目就要返工,成本远高于内容微调。

第二,冻结与生效规则:模板发布后留7到14天过渡期,过渡期内新立项项目用新版,在途项目沿用旧版直到下一个阶段或里程碑,不强制回溯。第三,可追溯:每套模板带版本号和生效日期,生成的文件头自动写入模板名称加版本号加生成时间,评审时只看这个字段就能判断合规性。

判断依据是,如果一个月内收到的版本不一致类问题超过3起,或者同一套模板存在超过3个在用版本,就说明版本治理已经失控。另外模板变更必须留变更单,写明变更原因、影响范围涉及多少在途项目、生效时间,由PMO负责人审批,不要让模板管理员一个人随手改。

3. 项目组不用标准模板、自己另起一套表,PMO除了考核硬压还能怎么办?

我们推模板推了两年,项目经理当面都答应得好好的,回头还是用自己那套Excel。发通知、做培训、拉群催都试过,效果一般。我一度觉得只能靠考核扣分硬压了,但又怕把关系搞僵。

考核是最后手段,先做归因。最常见的三个原因:模板太重,一份立项报告要填四十个字段;模板不适配,把所有项目类型硬塞进同一套;模板不好找,散在共享盘里没入口。对应做法有三条。一是按项目类型和规模做分级模板,小项目用轻量版,立项加结项各一页就够,大项目用完整版,让模板量级跟项目量级匹配。

二是把模板嵌进项目管理平台的立项、评审等流程节点,走到这一步自动带出对应模板,而不是让项目经理自己去下载。三是做模板反哺机制,允许项目经理在平台内对模板提修改建议,PMO每季度汇总一次并公示采纳情况,采纳者署名,把抵触变成参与。

判断依据:如果培训后第一个月使用率没有提升5个百分点以上,基本可以排除认知问题,问题在模板本身或工具路径。真要考核时,建议只把关键交付物是否使用标准模板纳入项目健康度,权重控制在10%以内,不要把所有模板一锅端进考核。

4. 衡量模板协同管理的效果,应该看哪几个指标,怎么搭一个能持续跑起来的看板?

领导要我每月汇报模板管理成效,我手里只有模板数量和下载量两个数,感觉完全撑不起一次汇报。想搭一套指标体系,但维度太多又怕没人看,不知道从哪切比较合理。

建议按覆盖、使用、质量、效率四层搭,每层留两到三个指标就够,再多没人看。覆盖层放模板覆盖率、模板更新及时率,也就是到期应更新且已更新的模板占比。使用层放模板使用率、关键交付物模板化率、模板被实例化次数除以活跃项目数。

质量层放模板一次性通过评审率,也就是评审未被打回的比例,以及版本一致性,即在途项目使用当前有效版本的比例。效率层放使用模板后交付物的平均编制工时、评审平均轮次。口径一定要固定:统计周期统一按自然月,样本只算状态为进行中或当期结项的项目,剔除试点项目,否则每月数字没有可比性。

落地方式是全部从项目管理平台自动取数,不要人工填表,人工填的看板三个月后一定断更。节奏上建议月度更新、季度复盘,重点看趋势而不是绝对值,比如使用率从55%升到70%,比单说本月72%更有说服力。

给一个参考基线:运行满一年的PMO,覆盖率85%以上、使用率70%以上、一次性通过率80%以上,算比较健康的水平。

读者评论

毛
毛若溪

我们公司也在推模板实例化率,但落地时最大阻力不是指标本身,而是项目类型差异太大。强矩阵和弱矩阵项目混在一套模板池里,一线为了省事直接复制旧项目。后来我们把实例化率按项目类型拆开看,才发现有的类型天生不适合强模板。我想问的是,模板漂移率超过多少算需要干预?文章没给阈值。

黎
黎佳宁

共享盘那部分很真实。我们之前也是版本命名混乱,后来迁移到某项目管理平台,但只做了文件上传,没有做版本和审批流,结果只是换了个地方存文件。我的体会是,平台化不等于治理,关键看模板能不能跟项目对象建立血缘关系。如果只是附件库,指标照样采集不到。

段
段启航

我对“砍模板”有保留。不是所有模板都该用实例化率衡量,有些合规类、一次性交付物模板本来就低频。如果一刀切按季度存活率下架,可能把低频但必需的模板误杀。更合理的做法是分频次分级管理,高频强约束,低频只做归档说明。另外,单项目装载耗时容易和项目复杂度混淆,需要控制变量。

文章包含AI辅助创作:项目模板流程与规范:PMO项目模板协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/287616
