项目总结怎么写?项目文档管理的5个关键与复盘输出标准

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

我见过最“完整”的项目总结,往往只有一个问题:读完以后,管理者仍然不知道项目为什么延期、哪些决定造成了返工、下一次究竟要改什么。项目总结真正难写的地方,不是把背景、过程和成果凑齐,而是把分散在需求记录、会议纪要、变更单、任务数据和验收材料中的事实,转化为可追溯的判断与可执行的行动。项目总结不是项目结束时临时写出来的文章,而是项目文档持续沉淀后形成的证据化输出。

本文将从项目总结、项目复盘和项目报告的区别开始,拆解项目文档管理的5个关键节点,再用一个延期上线项目说明如何从“流水账”写到“可复盘结论”,最后给出项目总结模板、复盘检查标准,以及不同规模团队在规范程度、工具投入和管理成本之间如何取舍。

一、先讲结论:项目总结的质量,取决于文档证据而不是文字技巧

1. 一份合格的项目总结要回答五个问题

我在评审项目总结时,通常不会先看排版,而是先检查它能否回答五个问题:项目原本要达成什么,实际交付了什么,目标和结果之间有什么偏差,偏差是如何产生的,后续准备采取什么具体行动。

如果一份总结只能回答“我们做了哪些工作”,它更像工作汇报;如果只能回答“项目最后延期了”,它只是结果通报;只有把目标、事实、偏差、原因和行动串起来,才具备项目复盘的价值。

输出类型 主要用途 核心问题 典型内容
项目报告 汇报项目当前状态 现在进展到哪里,是否有风险 进度、资源、风险、待决策事项
项目总结 记录项目整体结果 项目最终完成了什么 目标、交付物、成果、偏差、遗留事项
项目复盘 推动经验沉淀和机制改进 为什么会这样,下次怎样避免 事实证据、根因分析、改进行动、验证标准

不同组织对这三类文档的命名可能不同,但用途通常可以这样区分。项目总结可以包含复盘内容,却不一定达到复盘深度;项目报告关注当前状态,不能替代项目结束后的总结;项目复盘则必须从结果继续追问原因和机制。

2. 结论必须建立在可追溯证据上

“需求变更多”“沟通不充分”“测试时间不足”都可能是事实,但它们还不是完整结论。要让结论经得起追问,至少需要知道变更发生在什么阶段、变更了几次、由谁确认、影响了哪些任务、是否调整过计划,以及最终造成了什么结果。

这也是项目文档管理与普通文件归档的区别。普通归档解决“文件有没有保存”,项目文档管理还要解决“后来的人能不能理解文件之间的关系”。一份会议纪要如果没有关联对应需求、变更和责任项,保存得再整齐,也很难支持复盘。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

3. 项目总结不应等到结束前一天才开始

如果项目结束后才收集材料,最先消失的通常不是文件,而是上下文。团队成员记得“当时很忙”“客户临时改了需求”,却很难准确还原决定形成的时间、参与人和当时掌握的信息。

更稳妥的做法是把总结拆成三个时间点:立项时建立目标基线,执行中持续记录变更和决策,收尾时核对交付和结果。这样,项目总结只是对已有事实进行整理,而不是靠项目经理凭记忆补写过程。

二、为什么很多项目总结写成流水账

1. 把“做过什么”误当成“产生了什么结果”

任务完成不等于目标达成。开发完成了功能,可能不等于客户验收通过;活动上线了,可能不等于报名目标完成;系统交付了,可能不等于业务真正使用。

我建议把“工作事项”和“项目结果”分开写。工作事项描述团队做了什么,项目结果描述这些工作是否改变了交付状态、业务指标、质量水平或客户验收结果。只有后者,才是总结中真正值得保留的信息。

低价值表达 问题 更有效的表达
完成需求分析和开发工作 没有说明完成范围和结果 完成22项已确认需求,其中20项通过验收,2项转入下一版本
加强了团队沟通 无法验证,也没有行动对象 针对跨团队接口问题建立每日风险同步,未关闭风险必须进入次日跟进清单
项目基本顺利完成 掩盖偏差和遗留事项 核心范围按期交付,但上线时间延后10个工作日,主要影响来自冻结后的需求变更
测试阶段发现较多问题 缺少质量口径和影响 系统测试阶段新增缺陷31项,其中高优先级缺陷6项,导致上线前回归周期增加3天

2. 把所有过程都写进去,反而让重点消失

项目总结不是项目日志的复制版。每天召开了几次会、完成了多少条普通任务、发送了多少封邮件,通常不需要全部写入正文。项目总结应当围绕目标和偏差筛选信息,保留那些影响范围、进度、质量、成本或决策的关键节点。

判断一条过程信息是否应该写入正文,可以问一句:如果删除这条记录,读者还能理解项目结果为什么会这样吗?如果答案是否定的,它可能是关键证据;如果答案是肯定的,则可以放入附件、日志或链接,而不必占据总结主体。

3. 用“沟通不足”代替真正的根因

“沟通不足”经常是复盘报告中出现频率最高、价值却很低的词。它描述了现象,却没有解释机制:是没有同步会议,还是会议没有结论?是信息没有传递,还是传递后无人确认?是变更没有通知,还是通知后计划没有同步?

我会要求团队把抽象原因继续拆成可以观察的管理缺口。例如,“沟通不足”可以进一步检查为“需求变更没有统一入口”“会议结论没有责任人”“接口协议没有版本号”“跨团队事项没有截止时间”。当原因能够对应一个流程节点或记录字段,行动才有可能落地。

4. 只写问题,不写问题发生的条件

问题通常不是突然出现的。延期之前可能已经出现需求反复、风险逾期、测试环境未准备、关键人员排期冲突等信号。项目总结如果只在最后写一句“项目延期”,就丢失了最有价值的预警信息。

高质量复盘需要还原问题的发生条件:当时有哪些已知信息,谁看到了这些信息,是否有人提出风险,团队采取了什么处理方式,为什么处理没有阻止结果发生。这种写法的价值在于,它能够改善下一次项目的提前识别能力。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

三、项目文档管理的5个关键

1. 目标和范围:先建立可比较的基线

项目开始时,最重要的文档不是一份漂亮的立项介绍,而是一份能够被后续比较的目标基线。至少要记录项目要解决的问题、交付范围、成功标准、关键里程碑、资源约束和明确排除的事项。

很多项目在总结阶段无法判断是否成功,不是因为没有结果,而是因为项目一开始没有定义“成功”。例如,“提升客户体验”不能直接作为验收标准,至少要继续说明提升什么环节、用什么指标观察、在什么时间窗口内验证。

建议在项目启动阶段形成以下材料:

  • 项目章程或立项说明,记录背景、目标和边界;
  • 需求清单,区分必须交付、可选交付和明确不交付的内容;
  • 成功标准,尽量使用可以核验的结果或验收条件;
  • 里程碑计划,注明关键日期和前置条件;
  • 角色与责任表,避免出现“大家负责”这种无法追责的安排。

这里有一个容易被忽略的判断:范围边界和交付目标同样重要。如果项目没有明确“不做什么”,执行过程中任何临时需求都可能被包装成“顺手支持”,最后却在总结中表现为进度失控。

2. 需求、变更和决策:保存“为什么改”

项目文档中,需求最终版本往往不是最有价值的部分,真正能解释项目结果的,通常是需求如何变化、变化为什么发生,以及变化是否带来了范围、成本或进度影响。

我建议为每一次重要变更至少保留以下字段:

  • 变更前的内容和变更后的内容;
  • 提出人、提出时间和变更原因;
  • 影响的功能、任务、测试范围或外部依赖;
  • 对工期、资源、质量和成本的评估;
  • 最终决策人、确认时间和生效版本;
  • 是否同步更新了计划、验收标准和相关责任人。

没有这些字段,项目总结很容易出现“客户临时提出需求,导致项目延期”的单向归因。更专业的写法应进一步判断:团队是否有冻结节点,是否有变更评估机制,是否有人拥有接受或拒绝变更的决策权,是否把变更影响同步给了所有执行角色。

对于100人以上的组织,尤其是研发、交付、产品和测试共同参与的项目,需求和决策记录不宜长期停留在聊天窗口里。可以使用统一项目空间或某项目管理平台,将需求、任务、变更和决策建立关联。工具的作用是减少信息断裂,但不替代团队对变更影响的判断。

3. 过程数据:用数据解释偏差,而不是装饰报告

项目总结不需要堆满数字,但关键结论必须有数据支撑。不同项目应选择不同指标,研发项目可以关注需求变更、缺陷、返工和版本周期;交付项目可以关注里程碑、验收、问题关闭和资源投入;运营项目则可能更关注活动完成、渠道转化和客户反馈。

我通常采用“计划值,实际值,偏差,影响,原因”的五列结构。它比单独列出一个实际数字更有价值,因为数字只有放入计划和影响之中,才具备管理含义。

观察维度 计划或基线 实际结果 偏差解释
上线日期 6月30日 7月10日 延期10个工作日,测试窗口被压缩
需求范围 22项 20项完成,2项延期 冻结后发生6次需求变更,部分范围重新排期
高优先级缺陷 上线前全部关闭 发现6项,最终关闭5项 1项转入上线后专项修复,并增加风险确认
测试周期 8个工作日 5个工作日 开发返工挤占测试时间,回归压力增加

表格里的数字应来自任务系统、测试记录、验收材料或正式计划。如果暂时没有系统数据,可以在文档中明确标注“人工统计”或“示例数据”,不要把估算数字写成精确事实。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

4. 会议、风险和问题:记录闭环而不是记录发生过

会议纪要的价值不在于证明“某个会议开过”,而在于证明“会议做出了什么决定”。一份可用于复盘的会议记录,至少应包含讨论主题、确认结论、未解决问题、责任人、截止时间和下一次检查节点。

风险记录也要避免只写风险名称。例如“接口联调存在风险”信息量很低,更好的写法是“接口字段定义尚未确认,若在5月15日前未完成确认,将影响开发联调和测试用例编写,责任人为接口负责人,处理方案为在评审会上完成字段冻结”。

问题和风险需要区分。风险是尚未发生但可能发生的事件,问题是已经发生并需要处理的事项。两者混用,会导致复盘时无法判断团队是没有识别风险,还是识别后没有有效处置。

  • 风险记录:描述可能发生什么、概率和影响如何、谁负责预防;
  • 问题记录:描述已经发生什么、当前影响、临时措施和根治措施;
  • 决策记录:描述有哪些选项、为何选择当前方案、谁批准并何时生效;
  • 行动记录:描述改什么、谁完成、何时完成以及如何验证。

5. 交付、验收和归档:明确项目到底结束没有

“项目上线”不等于“项目结束”。如果还有未验收范围、遗留缺陷、客户待确认事项或运维交接没有完成,项目总结就不应只写“项目圆满结束”。需要明确哪些内容已完成、哪些内容延期、哪些风险已经转移给后续团队。

建议采用统一归档目录,并为每个目录设置负责人:

  1. 立项与目标:项目章程、背景、成功标准和范围边界;
  2. 需求与变更:需求基线、变更单、评估记录和决策结论;
  3. 计划与执行:里程碑、任务、资源安排和进度记录;
  4. 风险与问题:风险清单、问题单、处理过程和关闭证据;
  5. 交付与验收:最终版本、测试报告、验收单和遗留事项;
  6. 总结与复盘:项目总结、复盘纪要和改进行动跟踪。

如果团队采用某项目管理平台承载这些内容,应特别关注权限、版本、历史记录和归档后的可访问性。中大型企业还要考虑私有化部署、数据隔离、审计要求以及既有研发流程的迁移成本。对于原本使用其他研发管理工具的团队,支持平滑迁移可以减少历史数据丢失,但迁移前仍要清理重复项目、失效字段和无人维护的历史记录。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

四、如何把文档转化为真正有用的复盘结论

1. 先画时间线,再写原因

复盘一开始就写“原因分析”,很容易受到个人印象影响。我更建议先把项目关键事件按时间排序:目标确认、需求冻结、重要变更、风险暴露、决策形成、测试开始、验收和上线。时间线可以帮助团队看到事件之间的先后关系。

例如,单独看“测试延期”可能像是测试团队效率不高;放入时间线后,如果发现测试开始时间本来就比计划晚了3天,而原因是开发阶段发生了多次返工,那么问题的重点就从“测试执行慢”转向“需求变更控制和开发返工”。

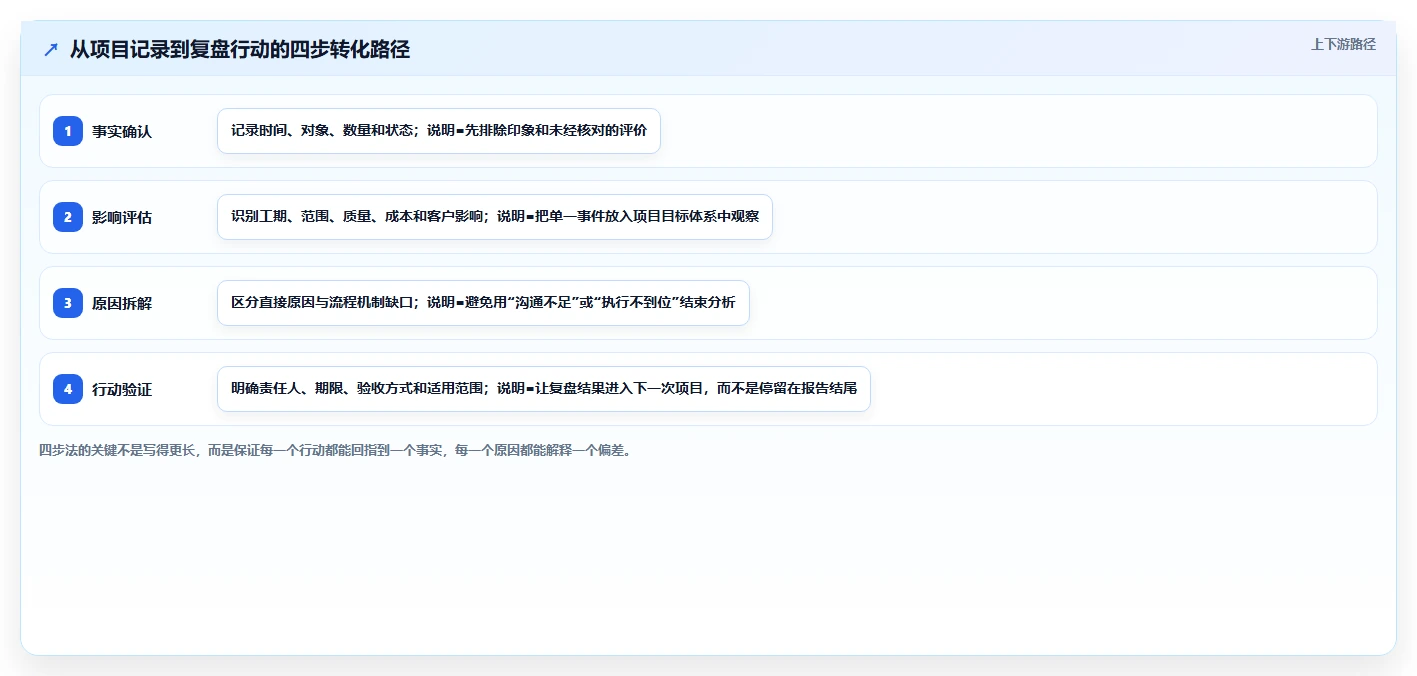

2. 用事实,影响,原因,行动四步法

这是我最常用的复盘句式。第一步只写发生了什么,避免夹带评价;第二步说明对项目造成的影响;第三步分析直接原因和系统原因;第四步将原因转换成下一次可执行的动作。

(1)事实:只写可以核对的内容

事实应包含时间、对象、数量或状态。例如,“原计划6月30日上线,实际7月10日上线,延期10个工作日”。相比“项目后期比较混乱”,前者可以被计划和发布记录核对。

(2)影响:说明偏差改变了什么

影响可以是工期、范围、质量、成本、客户体验或团队资源。例如,延期不仅改变上线日期,还可能压缩验收时间、增加临时支持人力,并影响后续版本排期。

(3)原因:区分直接原因和管理缺口

直接原因是“冻结后发生需求变更并造成返工”,管理缺口可能是“没有冻结节点”“没有变更影响评估”“计划调整没有同步到测试团队”。两层原因都要写,才能避免只处理表面症状。

(4)行动:明确谁在什么时间改变什么

行动必须可执行、可检查。例如,不能只写“加强需求管理”,而要写“从下一版本开始,进入开发阶段的变更必须填写影响评估,产品、研发和测试负责人确认后才能进入排期”。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

3. 用五个为什么,但不要机械追问

“五个为什么”适合追踪一个已经发生的问题,但不能为了凑够五次而强行追问。比如上线延期的第一层原因是开发返工,第二层是冻结后需求变更,第三层是变更没有影响评估,第四层是项目没有设置冻结后的审批门槛,第五层可能是组织要求所有客户需求必须快速响应,导致团队缺少拒绝或延期承诺的机制。

追问到哪一层结束,要看原因是否已经能够对应改进动作。如果继续追问只得到“管理意识不足”“组织文化问题”等无法直接处理的结论,就应该回到项目场景,寻找可以改变的流程、权限、节奏或资源安排。

4. 把“根因”与“责任归属”分开

复盘不是为了寻找一个人承担所有责任。把延期归因于某个员工,可能短期满足问责需要,却不能解释为什么同类问题在不同项目中反复发生。

我会将责任拆成两种:事项责任,即谁负责完成某个任务;机制责任,即谁负责设计、维护或批准相关流程。这样既不回避个人执行问题,也不会把系统性缺口伪装成个人失误。

五、一个延期上线项目的完整写法

1. 普通写法为什么不够

假设某版本项目原计划6月30日上线,实际于7月10日上线。常见总结可能这样写:

项目期间发生多次需求变更,开发进度受到影响,测试时间不足,最终项目延期上线。后续将加强沟通,提升团队协作效率。

这段话并非完全错误,但它存在四个缺口:没有说明变更发生了几次,没有说明变更是否经过评估,没有说明返工影响了哪些任务,也没有说明“加强沟通”由谁执行、何时完成、如何判断有效。

2. 证据化写法如何展开

更完整的写法可以拆成四层:

  • 事实:项目原计划6月30日上线,实际7月10日上线,延期10个工作日。
  • 过程:项目进入开发阶段后发生6次需求变更,其中4次涉及已完成或正在开发的功能。

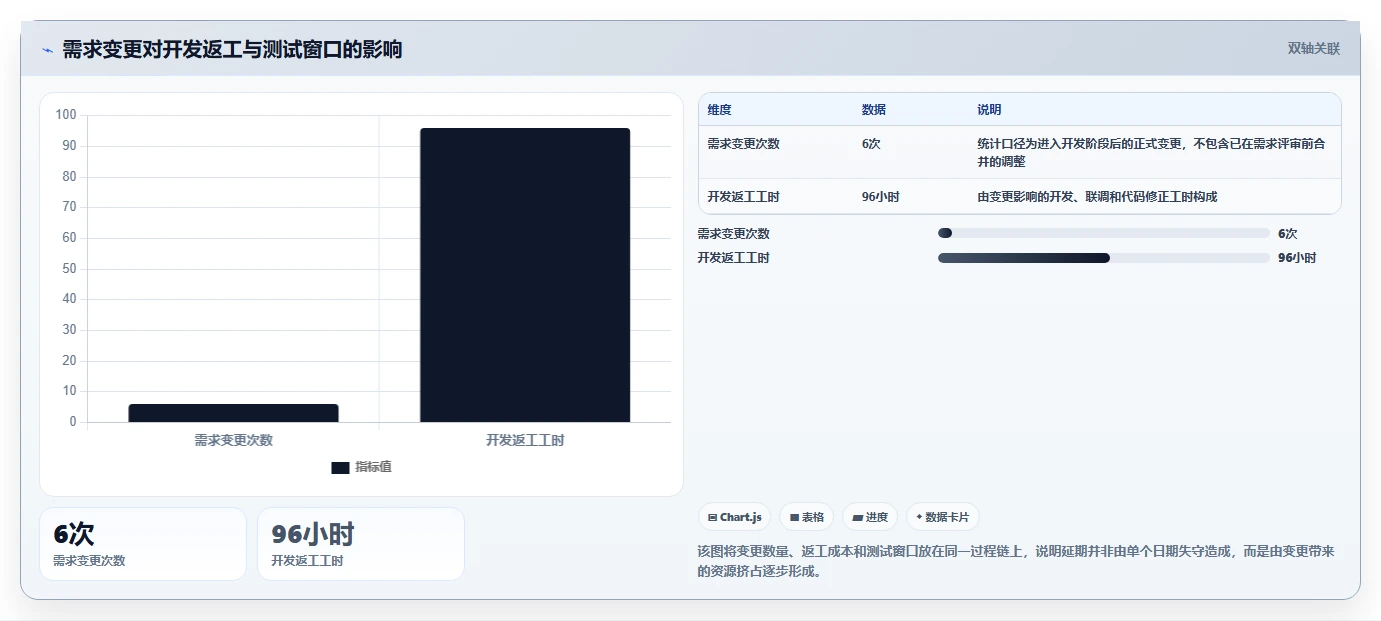

  • 影响:需求变更造成约96小时开发返工,测试窗口从8个工作日缩短为5个工作日,核心回归增加3轮。
  • 原因与行动:项目没有设置冻结后的变更评估门槛,后续所有冻结后的需求变更必须记录影响范围,并由产品、研发和测试负责人共同确认。

这段写法的重点不在于数字多,而在于每个数字都服务于判断。6次变更说明频率,96小时说明成本,测试窗口缩短说明下游影响,最后的行动则直接对应流程缺口。

3. 进一步判断:延期到底该不该避免

并不是所有延期都说明项目管理失败。如果需求变更是法规要求、重大客户风险或业务战略调整带来的,项目延期可能是合理取舍。复盘要判断的不是“有没有延期”,而是团队是否及时识别影响、是否重新确认目标、是否让相关方理解新的代价。

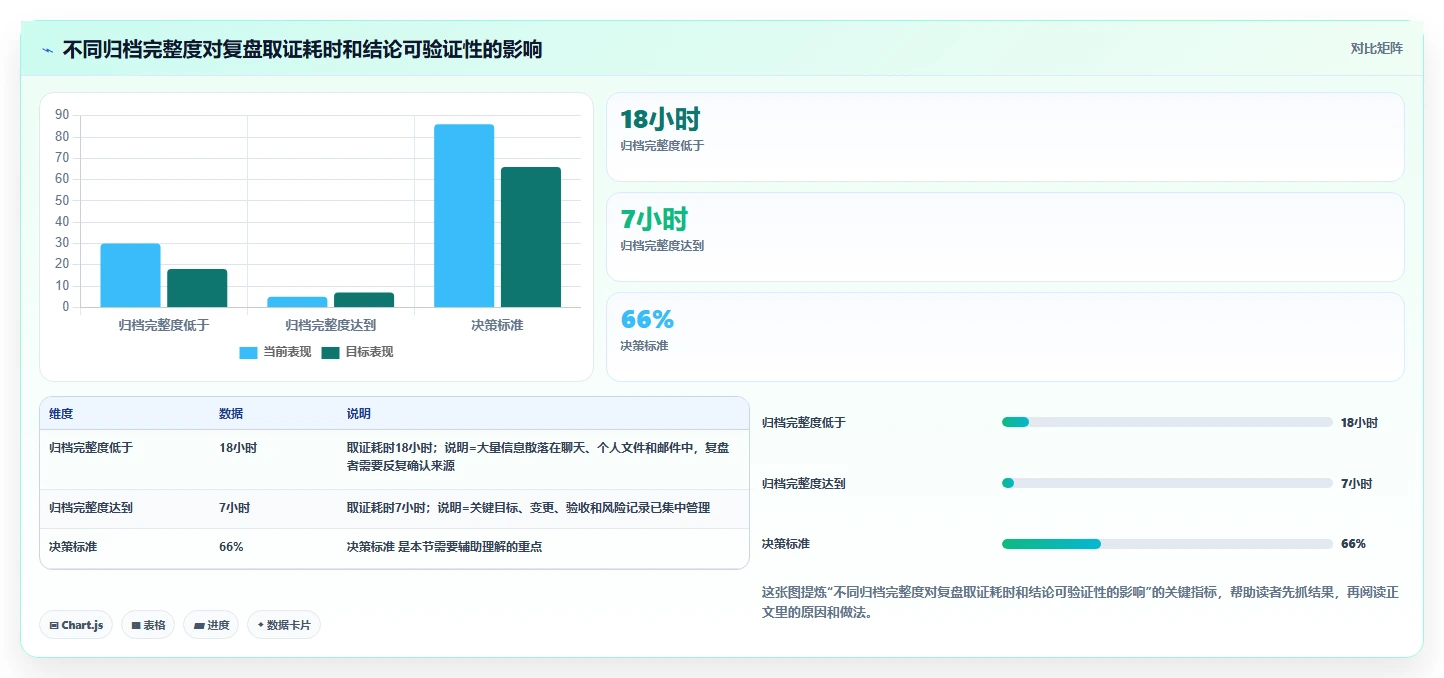

如果变更经过正式评估,管理者明确接受延期,项目仍然可能被评价为决策合理;如果变更未经评估,团队直到临近上线才发现计划已经失效,即使最终只延期一天,也说明基线管理存在问题。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

4. 把行动写成可以验收的管理改动

“下次提前沟通”不是行动项,因为它没有交付物。可以改成以下形式:

改进事项 责任人 完成时间 验收方式 适用边界
设置需求冻结节点 项目负责人 下个版本计划评审前 计划中出现明确冻结日期 适用于有固定版本周期的项目
增加冻结后变更评估表 产品负责人 下一次需求评审前 抽查变更记录,确认包含影响范围和决策人 紧急法规变更可走快速通道
建立测试窗口保护规则 测试负责人 下个版本启动时 测试时间低于基线时必须触发风险升级 适用于有明确测试周期的研发项目
复盘行动月度检查 项目管理办公室 每月最后一个工作日 检查行动状态、证据和逾期原因 适用于多个项目共用流程的组织

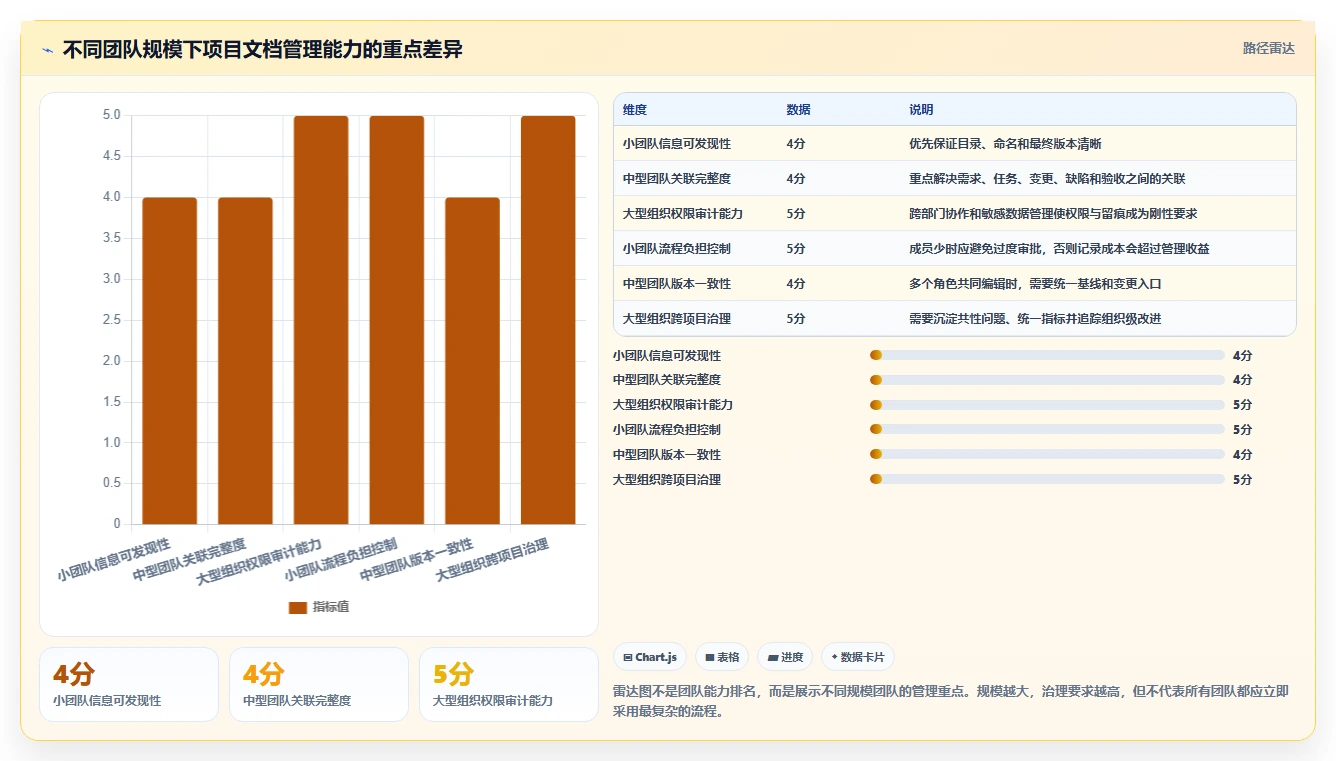

六、不同团队规模下,项目文档管理应该做到什么程度

1. 小团队:先解决信息找不到

10人以内的团队不需要一开始就建立复杂的审批矩阵。最优先的工作是统一项目目录、文件命名和责任人,让所有人知道最终版本在哪里。

小团队可以先采用“一页计划、一张变更表、一份会议结论、一张行动清单”的最小结构。每周只花几十分钟维护关键记录,通常比项目结束后集中补写更省时间。

  • 目标文档只保留当前基线和变更历史;
  • 会议只记录结论、责任人和截止时间;
  • 风险只保留需要管理层关注或可能影响目标的事项;
  • 项目结束时,用目标,结果,偏差,行动四列完成总结。

2. 中型团队:解决跨角色协作和版本混乱

当产品、研发、测试、交付或运营开始共同参与项目时,文档问题会从“找不到”变成“各自都有一份”。这时需要统一字段、版本规则和变更入口,否则同一个需求可能在需求文档、任务卡片和会议纪要中出现三种解释。

中型团队应重点建立需求与任务的关联、变更与计划的关联、缺陷与版本的关联,以及验收结果与交付物的关联。工具可以帮助建立这些连接,但流程设计必须先于工具配置。

如果团队计划使用某项目管理平台,建议先选一个真实项目试运行,不要一开始就把所有历史项目全部迁入。试运行中重点观察三个问题:成员是否愿意及时更新,字段是否真的支持决策,管理者是否会使用数据进行评审。

3. 100人以上组织:解决治理、权限和可审计性

大型组织的项目文档管理重点不再只是“方便协作”,还包括数据权限、审计留痕、跨部门可见性、流程一致性和历史数据迁移。不同团队如果各自维护项目资料,管理层很难比较项目风险,也很难识别重复发生的组织性问题。

对于研发、交付和多项目并行的100人以上组织,可以考虑使用支持私有化部署的项目管理平台,将需求、任务、测试、缺陷、文档和复盘行动放在相对统一的管理框架中。若组织正在进行国产化替代,或希望从其他研发管理工具迁移,支持Jira平滑迁移等能力可以降低切换阻力,但不能掩盖流程和字段本身需要重构的事实。

我会建议大型组织优先定义以下治理规则:

  1. 哪些文档属于项目必备材料,哪些属于团队自定义材料;
  2. 哪些字段必须填写,哪些字段只在特定项目类型中启用;
  3. 哪些变更需要项目负责人批准,哪些需要业务或技术委员会决策;
  4. 项目关闭的条件是什么,遗留事项如何转交和追踪;
  5. 复盘行动由谁检查,逾期后如何升级处理。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

七、工具、模板和人工管理之间如何取舍

1. 先判断问题属于流程问题还是承载问题

如果团队没有定义什么是有效需求、什么情况算变更、谁有权批准、项目何时可以关闭,那么换工具通常只能把混乱从一个地方搬到另一个地方。

如果流程已经明确,但资料散落、版本混乱、权限难管、跨项目无法追踪,那么工具才有明显价值。我的判断顺序通常是:先定义管理对象,再确定字段和责任,最后选择承载方式。

2. 模板适合标准化,不适合替代判断

模板可以防止项目总结漏掉目标、结果、偏差和行动,但模板不能自动判断某个原因是否成立。使用模板时,最容易出现的问题是每个章节都填满了,却没有一条结论能被证据支持。

建议将模板分成两层:第一层是所有项目都必须填写的基础字段,第二层是根据项目类型选择的专业字段。研发项目关注版本、缺陷和变更;交付项目关注验收、客户问题和资源投入;运营项目关注渠道、触达和业务结果。

3. 项目管理工具适合处理关联、权限和追踪

当项目数量增加、参与角色变多时,单纯依赖文档和表格会出现三个问题:同一事项被重复维护,历史版本难以回溯,行动项没有持续追踪。某项目管理工具可以在任务、需求、测试、缺陷、文档和迭代之间建立关联,也可以通过权限和历史记录减少协作风险。

但工具引入的成本也要写进管理决策。成本不只是采购费用,还包括字段设计、权限配置、历史迁移、成员培训、日常维护和管理规则调整。对于流程极其简单的小团队,过早引入复杂平台可能会降低执行意愿。

4. 私有化部署和迁移能力并非所有团队都需要

如果项目涉及客户数据、研发资料、敏感业务信息或严格的审计要求,私有化部署可能更符合组织的数据治理需求。对于已经长期使用其他研发工具的大型团队,支持Jira平滑迁移等能力有助于保留历史数据和减少切换冲击。

不过,迁移前必须做数据清理。建议先处理无效项目、重复状态、废弃字段、失联用户和无主文档,再讨论迁移方案。否则,历史混乱会被完整复制到新系统中,迁移完成后仍然无法支撑高质量复盘。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

八、项目总结的可直接套用模板

1. 项目基本信息

  • 项目名称:
  • 项目负责人:
  • 项目周期:
  • 参与团队:
  • 项目背景:
  • 项目范围及边界:

2. 项目目标与成功标准

  • 目标一:
  • 目标二:
  • 核心交付物:
  • 成功标准:
  • 明确不包含的范围:

3. 项目完成情况

目标或交付物 计划结果 实际结果 达成情况 证据位置
目标一 填写计划结果 填写实际结果 已达成、部分达成或未达成 验收单、数据报表或任务记录
目标二 填写计划结果 填写实际结果 已达成、部分达成或未达成 对应交付材料

4. 计划与实际偏差

  • 进度偏差:原计划何时完成,实际何时完成,偏差多少;
  • 范围偏差:哪些内容增加、减少或转入后续版本;
  • 质量偏差:缺陷、返工、验收问题和上线后问题;
  • 资源偏差:是否发生临时调度、加班或关键人员冲突;
  • 成本偏差:预算、采购、人力或外部资源是否发生变化;
  • 客户或业务影响:偏差是否改变客户承诺或业务安排。

5. 问题与原因

问题事实 直接影响 直接原因 流程或机制缺口 对应行动
填写可核对的事件 填写对目标的影响 填写最近一层原因 填写可改变的管理缺口 填写可验收的改进措施

6. 经验与不足

  • 应当继续保留的做法:
  • 应当停止或调整的做法:
  • 可复制到其他项目的经验:
  • 仅适用于本项目的特殊做法:
  • 仍未解决的风险:

7. 改进行动与归档信息

改进事项 负责人 截止日期 验收方式 跟踪状态
填写具体机制或流程改动 填写唯一责任人 填写明确日期 填写可观察的完成证据 未开始、进行中、已完成或逾期
  • 最终交付物位置:
  • 需求与变更记录位置:
  • 会议与决策记录位置:
  • 测试与验收材料位置:
  • 复盘报告位置:
  • 遗留事项承接人:

九、复盘输出的5项合格标准

1. 有事实,不靠印象

报告中的关键判断,最好能够回指到计划、任务记录、会议纪要、变更单、测试数据、验收材料或客户确认。无法提供来源的内容可以作为访谈意见,但不应直接写成确定性事实。

2. 有偏差,不只报喜

项目复盘不应只展示完成事项,也要记录未完成目标、范围变化、计划延误、质量问题和资源压力。没有偏差的报告不一定代表项目完美,也可能代表团队没有建立发现偏差的机制。

3. 有原因,不停留在表面

“人手不足”还要继续说明是资源计划错误、临时调度,还是关键岗位没有备份;“客户需求变化”还要说明是否设置冻结点、变更是否评估、合同或验收标准是否同步调整。

4. 有行动,不使用空泛口号

行动项必须描述改变什么管理行为,而不是重复愿望。可以用“动作+责任人+时间+验收方式”的句式检查行动质量。

5. 有验证,不止于提交报告

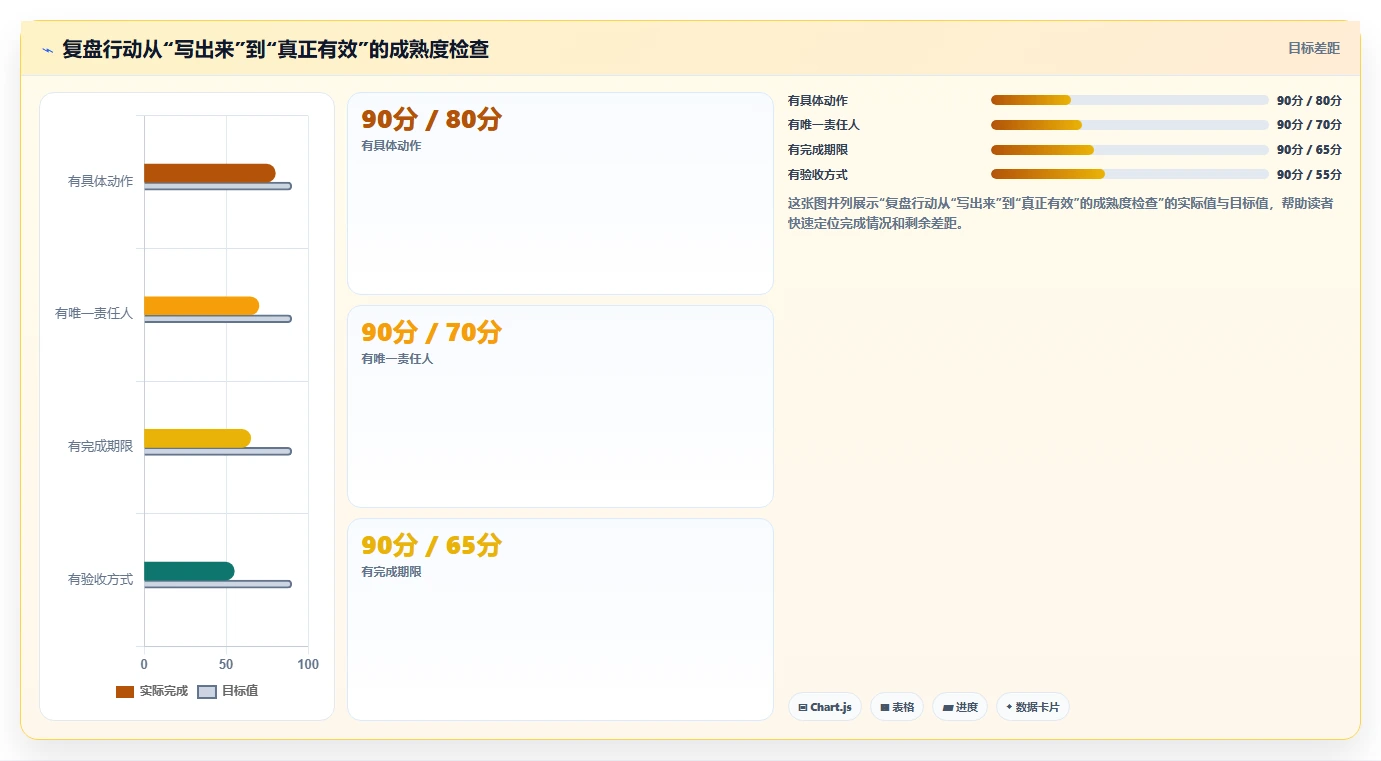

复盘行动是否有效,需要在后续项目中观察。例如,建立需求冻结机制后,可以检查冻结后变更比例是否下降、变更评估完成率是否提升、测试窗口被挤占的次数是否减少。没有验证的行动,只是计划,不是改进。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

十、不同情况下的行动建议与取舍

1. 如果项目马上要结项:优先保证事实完整

项目已经结束、资料又比较零散时,不要试图一次性建立完整管理体系。先完成目标与结果对照、主要偏差、关键证据位置和遗留事项四项内容,确保总结能够支持当前汇报和后续追责。

取舍上,应优先处理影响交付和客户承诺的事项,其次处理能够复制到后续项目的流程问题。普通过程材料可以放入附件,不要为了“看起来完整”把所有聊天记录都搬进正文。

2. 如果项目正在延期:先保护剩余目标,再讨论责任

项目延期过程中,最重要的是重新确认目标优先级:哪些范围必须保留,哪些内容可以延期,哪些质量底线不能让步,哪些资源需要重新配置。此时总结不应写成事后报告,而应先承担决策支持作用。

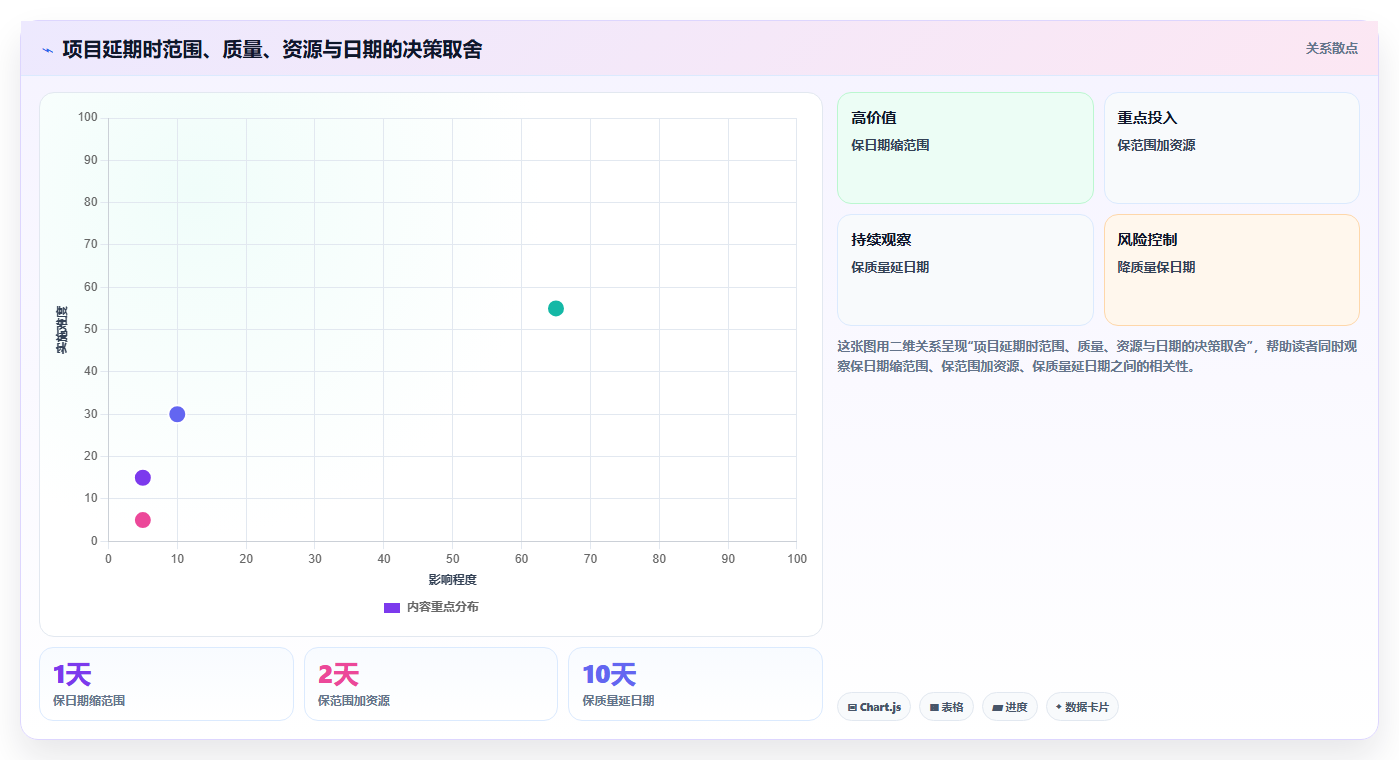

取舍上,不能同时要求固定上线日期、完整范围、零质量风险和不增加资源。项目负责人需要把时间、范围、质量和成本之间的代价明确呈现给决策者,由决策者确认接受哪一种组合。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

3. 如果同类问题反复发生:从项目行动升级为组织改进

同一类问题在多个项目中重复出现,通常说明它已经超出单个项目负责人的控制范围。例如多个项目都出现需求冻结失效、接口确认迟延或验收口径不一致,就应当建立组织级规则、模板或检查机制,而不是每次复盘都重新提醒。

取舍上,组织改进不能无限增加审批。应优先处理高频、高影响、跨团队的问题,并用少量必填字段保证关键证据留下。流程越复杂,执行成本越高,只有能够减少返工或降低重大风险的规则,才值得长期保留。

4. 如果准备更换或引入工具:先做小范围试点

建议选择一个真实但边界清晰的项目进行试点,至少覆盖需求、任务、变更、缺陷、验收和复盘行动六类对象。试点不是为了展示系统功能,而是验证团队是否能持续记录、管理者是否会使用数据、项目结束后是否真的更容易复盘。

试点结束后,可以从四个方面评估:信息查找时间是否下降,版本冲突是否减少,风险和行动项是否更容易追踪,项目总结是否能够引用更多可验证证据。如果只有页面变漂亮、登录人数增加,却没有改善上述结果,就不应急于扩大范围。

十一、项目总结提交前的自查清单

1. 内容完整性检查

  • 是否写清项目目标、范围和成功标准;
  • 是否区分计划结果和实际结果;
  • 是否明确列出未完成内容和遗留风险;
  • 是否说明关键交付物及验收状态;
  • 是否提供关键数据的来源或证据位置。

2. 原因质量检查

  • 是否把事实、影响、原因和行动分开;
  • 是否避免使用没有进一步解释的“沟通不足”;
  • 是否区分直接原因和机制缺口;
  • 是否说明问题发生的阶段和前置条件;
  • 是否避免把系统问题简单归因于某个个人。

3. 行动闭环检查

  • 每个行动是否只有一个明确责任人;
  • 是否有具体完成时间;
  • 是否写清完成后的验收方式;
  • 是否说明该行动适用于哪些项目;
  • 是否安排了后续检查,而不是提交报告后结束。

4. 文档管理检查

  • 目标基线和最终结果是否放在同一可访问空间;
  • 需求变更是否能关联到受影响的任务和计划;
  • 会议纪要是否保留结论和责任项;
  • 测试、验收和交付版本是否有最终位置;
  • 遗留事项是否已经移交给明确的承接人。

项目总结怎么写?项目文档管理的5个关键与复盘输出标准

十二、结语:最好的项目总结,不是写得最完整,而是让下一次项目少走一遍弯路

1. 项目总结的真正价值

项目总结不是为了证明团队很忙,也不是为了在项目结束后寻找一个人承担所有问题。它的价值在于把一次项目中的目标、决定、偏差、代价和改进机会保存下来,让后来的人能够理解当时发生了什么,并在下一次遇到类似情况时做出更早、更准确的判断。

从这个角度看,项目总结的质量在项目结束时就已经被大部分决定了。如果过程没有留下目标基线、变更记录、会议结论、风险处理和验收证据,最后再高明的文字,也无法凭空创造事实。

2. 下一步可以怎么做

  1. 选择一个最近结束的项目,用目标、结果、偏差、原因、行动五列重新整理;
  2. 检查每条重要结论是否能回指到具体文档、数据或确认记录;
  3. 删除“加强沟通”“提高重视”等无法验收的表述,改写成具体机制;
  4. 为每个行动指定唯一责任人、截止日期和验收方式;
  5. 把需求、变更、风险、验收和复盘材料放入统一目录或项目管理平台;
  6. 在下一个项目中检查这些改进是否真正改变了过程或结果。

我的最终判断是:项目总结不是项目管理的最后一步,而是项目文档管理长期有效性的验收环节。如果总结只能靠项目经理回忆,说明文档管理没有形成证据链;如果复盘行动写完就没人跟进,说明总结还没有进入管理闭环。真正成熟的团队,不是每次都写出更长的总结,而是让同类问题在下一次项目中更早被看见、更快被决策、更少付出返工代价。

常见问题解答(FAQ)

1. 项目总结和项目复盘有什么区别?

我以前以为项目总结就是把完成的工作、遇到的问题和后续计划整理成一份报告,后来发现写得越详细,越像流水账。我想知道项目总结和项目复盘到底有什么区别,以及什么时候只写总结、什么时候必须做复盘?

项目总结回答的是“项目最终做了什么、结果如何”;项目复盘进一步回答“为什么出现这个结果、哪些做法应保留、哪些机制需要调整”。两者可以放在同一份文档中,但不能用同一种写法处理。我建议先按文档用途区分:项目进行中用项目报告同步进度、风险和资源;项目结束后用项目总结记录目标、交付物和结果;

当项目出现延期、超预算、重大返工或跨团队协作问题时,再增加复盘部分,追溯原因并形成改进动作。

文档核心问题典型内容 项目报告现在进展到哪里进度、风险、阻塞、资源 项目总结最终完成了什么目标、成果、偏差、交付物 项目复盘为什么会这样原因、经验、机制、行动项 判断标准很简单:如果删掉原因分析和改进措施,文档仍然成立,它更接近项目总结;如果必须解释目标偏差、决策过程和后续改进,它才具备复盘价值。

2. 项目文档管理的5个关键是什么?

我参与过的项目里,资料通常散落在聊天记录、邮件、个人电脑和共享文件夹中,项目结束后很难还原当时的决策过程。我想知道项目过程中究竟应该重点管理哪些文档,才能让最后的总结有证据可查?

项目文档管理最容易踩的坑,是把“文件集中存放”误认为“文档管理完成”。真正有用的管理方式,是让每个关键结论都能找到来源,让后来的人能看懂目标如何变化、问题何时发生、谁做了什么决定。

建议至少管理以下5类内容: 关键点必须留下的证据复盘时能回答的问题 目标与范围基线项目章程、成功标准、边界清单项目是否发生目标漂移 需求与变更变更内容、影响评估、决策记录延期是否由变更引起 过程数据计划、实际进度、质量和验收数据结果偏差有多大 风险与问题闭环风险登记、会议结论、责任人和状态已识别风险为何仍然发生 交付与归档最终版本、验收材料、遗留事项项目是否真正完成 实操时不要追求每次会议都写长纪要,而要固定记录“结论、责任人、截止时间、验证方式”。

一份只有会议通知的文件,对复盘几乎没有帮助;一份包含决策和后续动作的半页记录,反而更有价值。

3. 项目总结具体应该怎么写?有没有不容易写成流水账的结构?

我每次写项目总结都会把任务按时间顺序罗列出来,内容看起来很完整,但领导还是会追问“到底有什么成果、为什么延期、下次怎么避免”。我想要一套既能快速完成,又能写出判断和结论的结构。

不建议从“我们先做了什么、后来做了什么”开始写。更有效的方式是先建立“目标,结果,偏差,原因,行动”的主线,再把过程材料作为证据补进去。可以直接使用下面的结构: 项目概况:背景、周期、负责人、参与团队和范围。目标与结果:用表格对比计划值和实际值。关键过程:只保留影响结果的里程碑、变更和决策。

偏差与原因:分别写事实、影响和根因。经验与不足:区分可复制做法和本项目特殊情况。行动计划:写清责任人、时间、验收方式和适用范围。文档归档:标明最终交付物、变更记录和验收材料的位置。例如,不要写“需求变更多,导致项目延期”,而应写成:“项目原计划6月30日上线,实际延期10个工作日。

进入开发阶段后发生3次需求变更,其中2次没有完成影响评估,造成开发返工并压缩测试窗口。后续在需求冻结后引入变更审批,并要求同步调整里程碑计划。” 前一种写法只有结论,后一种写法同时交代了结果、证据、原因和改进方向。项目总结不需要把所有过程写进去,只需要保留能够解释结果的过程。

4. 怎样判断一份项目复盘输出是否合格?

我参加过一些复盘会议,最后的结论经常是“加强沟通”“提高重视”“做好协同”,散会后却没人知道具体要改什么。我想知道一份真正有效的复盘,应该达到哪些标准,怎样避免复盘变成形式主义?

我通常用“事实、偏差、原因、行动、验证”五个标准检查复盘输出。缺少其中任何一项,文档都可能停留在汇报层面,而不是改进工具。第一,结论必须有事实依据,例如计划与实际日期、变更记录、缺陷数据、验收结果或会议决策。第二,必须同时记录达成项和未达成项,不能只展示项目成果。

第三,原因要继续追问机制缺口,而不是简单归因于个人态度或沟通不足。第四,行动必须具体到可以执行。把“加强沟通”改成“从下一次需求评审开始,高风险需求必须在评审纪要中标注影响范围,并由产品、研发和测试负责人共同确认”。第五,行动必须可验证,否则无法判断改进是否生效。

低质量表达合格改写验证方式 加强沟通关键变更须在24小时内同步相关角色抽查变更记录和通知时间 提高风险意识每周评审高风险事项并更新责任人检查风险台账和关闭记录 减少返工开发前完成验收标准确认对比后续项目返工次数 一份复盘文档至少要让读者看完后知道三件事:问题是否真实发生、为什么没有被更早拦截、下一次具体由谁采用什么机制避免。

若仍只能得到“大家以后注意”,就说明复盘尚未完成。

核心关键词

读者评论

熊可欣

文章把项目报告、项目总结和项目复盘区分得比较清楚,尤其是用“目标、事实、偏差、原因、行动”串联内容,对避免总结写成流水账很有帮助。

韦知夏

文中强调证据链而不是文字包装,这一点很实用。需求变更、会议结论和验收材料如果没有关联,后续确实很难还原延期或返工的真实原因。

欧阳思源

五个文档管理节点覆盖了项目从立项到收尾的主要环节,但不同规模团队的执行深度应有所区别,小团队不一定需要复杂流程,关键是保留可追溯记录。

曹景行

延期案例中的数据结构比较直观,能看出需求变更如何挤压开发和测试时间。建议实际使用时进一步明确数据来源和统计口径,避免把估算值误当成事实。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/28709

(0)
飞飞飞飞
研发项目质量管理体系怎么搭:质量策划-保证
上一篇 2026年8月26日 下午3:55
IPD项目计划怎么写:全阶段里程碑、交付物与评审节奏
下一篇 2026年8月26日 下午3:56

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
