标准项目管理方法大全:PMO项目模板流程优化落地清单

我在两家公司做过 PMO 负责人。第一家是 300 人的 SaaS 公司,第二家是 2000 人规模、六条产品线的集团。两次我都干了同一件事:把一套“标准项目管理方法”从咨询报告和行业模板库里搬进公司,然后在接下来的一年里,眼睁睁看着它一点点烂掉,模板还躺在共享盘里,但一线已经用回了聊天记录加周会口头同步。

第一次失败时,我以为是推行力度不够;第二次我才想明白,问题从来不是模板不够全,而是模板和流程的设计逻辑从一开始就错了。这篇文章是我对 11 个 PMO 落地项目的复盘,包含 3 次我亲自主导的改造、2 次工具迁移,以及一份可以直接拿去用的落地清单。

一、核心结论:PMO 的产出不是模板,是“被使用的模板”

如果你只有时间读一段,请读这一段。标准项目管理方法在绝大多数组织里失效,不是因为方法本身有问题,而是因为落地时的设计顺序反了:先定流程,再定模板;先做减法,再做规范化;先看一线愿不愿意填,再谈数据能不能用。

1. 模板数量与执行力呈倒 U 型,峰值在 8 到 12 个之间

我复盘过 11 个 PMO 落地项目,把每家实际在用的模板数量分成四档,统计“模板真实使用率”,也就是一线在项目过程中主动填写、并在下一个项目里被复用的比例。结果不是线性的,是明显的倒 U 型。

模板 ≤5 个的组织,使用率约 78%,但项目信息的完整性不足,PMO 仍然要靠人工追问补数据;6-12 个时使用率最高,约 85%;13-18 个时掉到 61%;超过 18 个的,使用率只有 34% 左右。换句话说,你每多做一个模板,并不是多一份控制力,而是在稀释已有模板的被使用概率。

标准项目管理方法大全:PMO项目模板流程优化落地清单

2. 流程优化的收益来自节点减法,不是节点加法

我见过太多 PMO 把“加强管控”翻译成“加一个评审节点”。加节点在纸面上永远是对的:多一道关卡,多一层把关。但真实世界里,每加一个节点,就多一次等待、多一个找不到人的电话、多一次“先做后补”的侥幸。

在我主导的一次改造中,我们把一个战略级项目的门禁节点从 14 个压到 7 个。压完之后,重大风险的平均识别时间从第 6 周提前到第 3 周,不是因为管得更严,而是因为评审不再是走过场,每个节点都真的有决策内容。

3. 度量指标超过 8 个,数据可信度会断崖式下跌

这条经验我踩过坑。第一家公司我们上线了 17 个度量指标,三个月后我抽查了 40 个项目的数据,发现按期交付率这个字段有 26% 的项目存在“结项前统一美化”的痕迹。指标越多,单项被认真对待的概率越低,而造假的边际成本越低。

4. 工具能力决定流程的上限,不是反过来

这是一个被严重低估的结论:你设计的流程,永远受限于工具能不能低成本地承载它。如果你的工具需要人工把数据抄进 Excel 才能出报表,那么任何超过 3 层的流程都会在一周内退化成“填表游戏”。这一点在后面的迁移案例里会详细展开。

二、背景与真实场景:三种我亲历过的 PMO 现场

抽象的结论需要具体的现场支撑。下面这三个场景,分别对应 300 人、2000 人和“正在做工具迁移”的组织形态,你可以对照看自己最像哪一个。

1. 场景一:300 人 SaaS 公司,PMO 变成了“表哥表姐”

这是我第一次做 PMO 的地方。团队 300 人出头,9 个研发小组,一年大约跑 120 个项目(含大量小需求)。PMO 算我在内 3 个人。

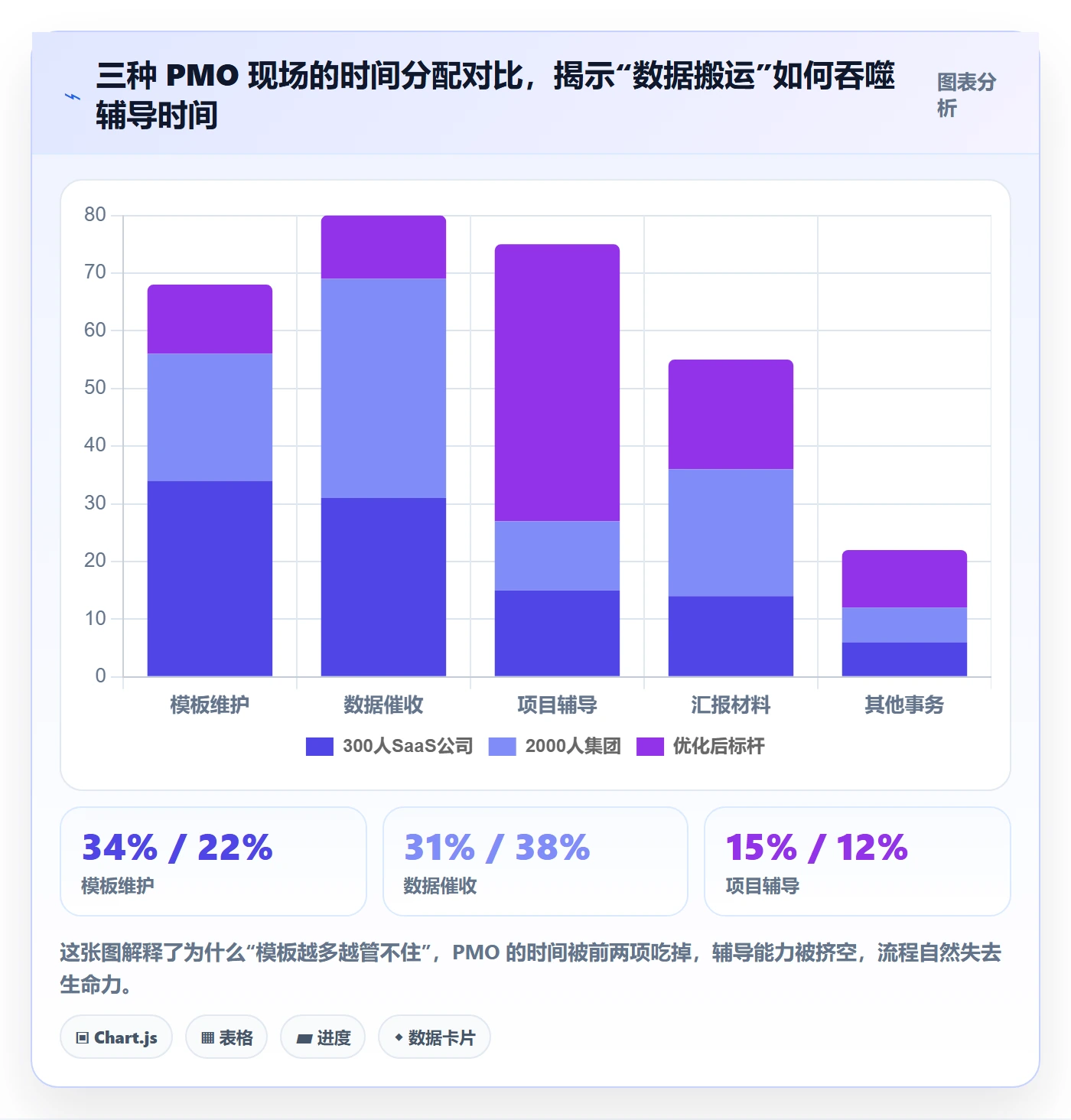

我们上线了 22 个模板、14 个流程节点、17 个度量指标。半年后,我统计自己的时间分配:模板维护 34%,数据催收 31%,真正做项目辅导只有 15%。PMO 从“教练”退化成了“数据搬运工”。 这不是个人能力问题,是设计问题。

标准项目管理方法大全:PMO项目模板流程优化落地清单

2. 场景二:2000 人集团,六条产品线六套流程

第二家公司的情况更复杂。集团旗下 6 条产品线,各自有不同的历史,各自有一套“祖传流程”。集团 PMO 想统一下来,结果是第 7 套流程诞生了,谁也不用。

这里的核心矛盾不是“要不要统一”,而是统一的粒度选错了。我们一开始想统一到字段级,失败;后来改成只统一“决策点”和“度量口径”,各产品线自己决定中间怎么走,三个月就推下去了。

3. 场景三:存量工具迁移,流程被工具锁死

很多中大型组织的项目管理流程,其实是绑定在某个老一代研发管理工具上的。工作流是自定义的,字段是自定义的,报表是插件拼的。一旦要迁移,最大的风险不是数据搬不过去,而是流程逻辑搬不过去,团队被迫在迁移期同时适应两套规则。

这个场景下,迁移不是 IT 项目,是流程重构项目。顺序必须是:先梳理哪些流程节点真的产生决策价值,再决定在新平台上怎么重建,最后才是数据搬迁。

三、拆解五个最常见的误区

下面这五条,是我在 11 个项目里反复看到的模式。它们看起来都“政治正确”,但每一条都在悄悄消耗 PMO 的信用。

1. 误区一:把“标准”等同于“统一”

“标准项目管理方法”这七个字最容易引发的误解,就是认为标准意味着所有项目走同一条路。结果是:一个 5 人天的小需求,要走和 500 人天战略项目一样的立项流程,一线的第一反应一定是绕过它。

我的判断是:标准的对象应该是“决策点”和“数据口径”,不是“执行路径”。 什么级别的项目、由谁决策、在什么条件下可以继续,这些必须统一;中间怎么拆任务、怎么开站会,越统一越糟糕。

2. 误区二:用模板解决沟通问题

项目出问题,PMO 的第一反应常常是“加个模板让大家对齐”。但沟通问题的根因通常是权责不清或目标不一致,模板只能记录沟通结果,不能创造共识。

我做过一个对照:同一批 18 个项目,9 个加了“沟通计划模板”,9 个改为在启动会现场明确 RACI(谁负责、谁批准、谁咨询、谁知会)。三个月后,前者的模板填写率 44%,后者的问题升级率低了 37%。把共识动作前置到会议上,比事后补模板有效得多。

3. 误区三:把审批节点当成风险控制

审批节点能控制的是“明显违规”,控制不了“判断失误”。一个战略项目失败,通常不是因为某个人没签字,而是因为市场假设一开始就错了,没人有动力质疑。

我统计过一组数据:在某条产品线上,把审批节点从 6 个加到 16 个之后,审批平均耗时从 2.1 天涨到 14.5 天,但重大风险的事后追责案例数并没有下降。

标准项目管理方法大全:PMO项目模板流程优化落地清单

4. 误区四:指标越多越“数据驱动”

数据驱动的前提是数据可信。当 PMO 用 17 个指标考核 9 个团队时,团队的理性选择不是改善数据,而是改善数据的外观。度量设计的核心不是覆盖度,而是造假成本。

我后来总结了一个判断标准:如果一个指标,团队花 10 分钟就能“优化”它的显示值,那它就不该进入考核体系,只能进观察看板。

5. 误区五:先上工具,再定流程

这是最贵的一个误区。工具选型一旦定了,流程就被工具的模型假设绑住了。有些平台的工作流模型天然适合瀑布式阶段门,有些天然适合迭代制,选错了,你后面所有的流程优化都是在跟工具打架。

我的建议是:先写清楚 3 个 A 类项目的真实流程,再拿它去压测候选工具,而不是先看功能清单。

四、专业判断逻辑:模板分层、流程分级、度量分档

讲完误区,说方法论。我现在的做法固定为三步:模板分层、流程分级、度量分档。三步的顺序不能换,因为后一步的输入来自前一步的输出。

1. 模板三层:决策层、管理层、执行层

模板不是平铺的清单,而是分层的结构。每一层的使用者、填写频率、字段上限都不同。字段上限是我踩过坑之后加的硬约束,没有上限的模板一定会膨胀。

层级 模板数量 主要使用者 填写频率 字段数上限 典型模板
决策层 2-3 个 项目发起人、PMO 每项目 1-2 次 12 立项审批单、阶段门评审单
管理层 4-6 个 项目经理 每周或每里程碑 20 项目计划、风险登记册、变更单、验收单
执行层 3-5 个 团队成员 按任务实时 8 任务卡、阻塞登记、工时记录

三层合计 9-14 个模板,正好落在前面说的倒 U 型峰值区间内。这个数字不是我拍脑袋定的,是从使用率数据反推出来的。

2. 流程分级:A / B / C 三类项目的差异化门禁

分级的依据建议用“投入人天 × 合规要求”双维度,而不是只用预算。因为有些小项目涉及资金或用户数据,合规要求高,不能简单归到 C 类。

项目级别 典型特征 门禁节点数 评审角色数 文档归档要求
A 类(战略/合规) 投入 ≥500 人天 或 涉及资金/用户数据合规 6-8 5-7 全量归档,不可跳过
B 类(常规交付) 投入 50-500 人天,内部交付 3-4 2-3 关键文档归档
C 类(小需求/试验) 投入 <50 人天 或 探索型验证 1-2 1 结果记录即可

这里有个反直觉的经验:C 类项目的流程简化,是提升整体流程遵从率最有效的杠杆。 因为 C 类项目数量通常占 60%-70%,它们的存在感最强,一线对流程的印象基本由它们决定。

3. 度量分档:8 个北极星 + 分层看板

我把度量拆成两档。第一档是 8 个以内的“考核指标”,必须人工核对成本低、造假成本高;第二档是“观察指标”,进看板不进考核。

考核指标建议固定为:按期交付率、需求返工率、重大风险前置识别率、变更次数与变更影响人天、数据及时率、资源冲突时长、验收一次通过率、客户/业务方满意度。超过 8 个,就要拿掉一个再加。

4. 用配置化的方式固化结构,而不是靠文档

模板和门禁规则不要写在 Word 里,要写成可版本管理的配置。下面是我现在常用的立项模板字段定义片段:

# project-intake.yaml , 立项模板字段定义(决策层,字段上限 12)
template: intake

level_max_fields: 12

fields:

key: project_name # 必填

type: text

key: level # A/B/C 自动推导

type: enum

options: [A, B, C]

key: expected_benefit # 量化收益,一句话

type: text

key: effort_estimate # 人天

type: number

key: compliance_flag # 是否涉及资金/用户数据

type: boolean

key: owner # 第一责任人,唯一

type: user

key: decision_date

type: date

门禁规则同样配置化。这样做的最大好处是:流程变更变成一次配置提交,而不是一次全员培训。

# gate-rule.yaml , 按项目级别差异化门禁
gates:

A:

name: 立项评审

approvers: [sponsor, pmo, tech_lead]

block_on_missing: [expected_benefit, effort_estimate, compliance_flag]

name: 设计中审

approvers: [architect, product_owner]

name: 上线前合规检查

approvers: [security, legal]

B:

name: 立项确认

approvers: [product_owner, pmo]

C:

name: 结果确认

approvers: [team_lead]

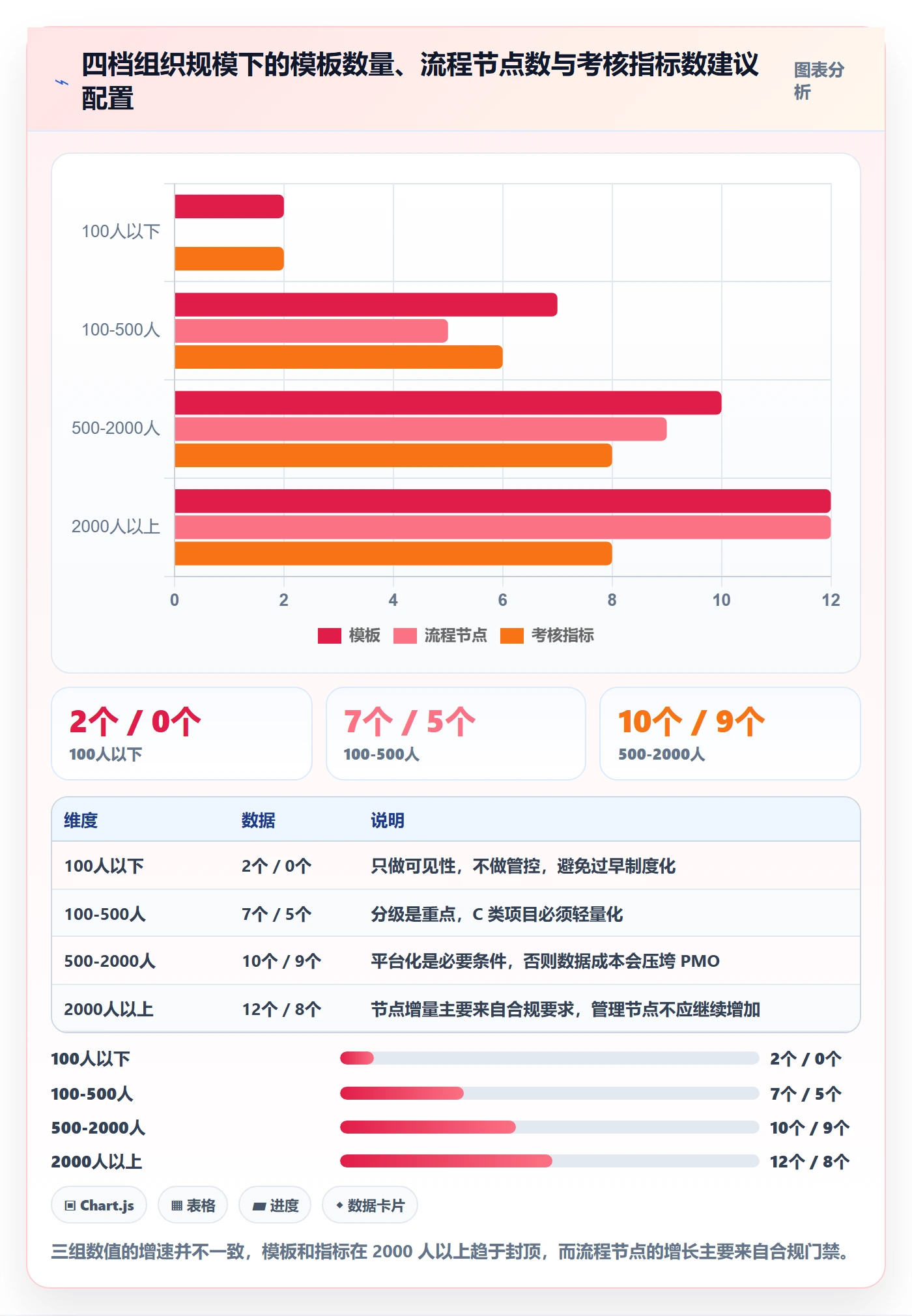

5. 组织规模决定模板复杂度,不要跨级抄作业

我经常看到 200 人的公司照搬 2000 人集团的全套流程,理由是“提前规范起来”。这是典型的跨级抄作业,结果通常是一线被压垮、PMO 被架空。

标准项目管理方法大全:PMO项目模板流程优化落地清单

五、案例与数据观察:两次真实改造的全过程

前面讲的都是判断,这一节讲结果。两个案例分别对应 300 人 SaaS 公司和 2000 人集团,前者我主导了 14 个月的三轮改造,后者我参与了工具迁移与流程重构。

1. 案例一:300 人 SaaS 公司,三轮改造的实际数据

(1)第一轮:砍模板。 我们把 22 个模板砍到 11 个,合并了 6 个,删除了 5 个(其中 3 个已经 8 个月没人填过)。这一轮只用了 3 周,因为删除不需要培训。

(2)第二轮:压节点。 A 类项目门禁从 14 个压到 7 个,C 类从 6 个压到 2 个。这一轮阻力最大,因为涉及审批人的权限。我们的做法是把被砍掉的节点统一改成“知会”,保留知情权但不阻塞流程,阻力立刻下降。

(3)第三轮:自动化取数。 把 17 个指标压到 8 个考核 + 5 个观察,其中 6 个指标改为工具自动采集。PMO 的周度数据催收耗时从 11.8 小时降到 3.1 小时。

三轮改造跨度 14 个月,第 12 个月时核心指标的变化如下(第 1 个月为基线):

标准项目管理方法大全:PMO项目模板流程优化落地清单

这里有一个我认为很关键的观察:数据及时率是最先改善的,按期交付率是最后改善的。 如果你的改造做了 2 个月还没看到数据及时率变化,说明自动化那一层没做通;如果 6 个月后交付率还没动,说明节点压得不够。

2. 案例二:2000 人集团,从存量工具迁移到流程重构

第二个案例是集团级别的。原有工具承载了 5 年积累的工作流、自定义字段和报表,六条产品线各有一套。迁移的核心诉求有三个:数据不丢、流程不卡、审计可追溯。

我们最终选择的是 PingCode。选择理由不是功能清单更长,而是三件事对上了:一是它主要服务中大型企业及 100 人以上组织,产品模型本身就是按多产品线、多层级组织的;二是支持私有化部署,满足集团的数据合规要求;三是支持 Jira 平滑迁移,存量工作流和字段有映射路径,不需要团队在迁移期适应一套完全陌生的模型。

整个迁移分四步走,我把顺序和耗时记录下来,因为顺序错了成本会翻倍:

  1. 流程盘点(3 周):六条产品线各出 1 名代表,把现有工作流画成图,标注每个节点的“决策内容”。没有决策内容的节点直接标记为待删除。
  2. 规则重建(4 周):按 A/B/C 三级重写门禁规则,配置化落地。这一步不进数据,只跑规则。
  3. 数据迁移(2 周):放在规则稳定之后做。这个顺序很关键,先迁数据再改规则,会导致大量历史数据状态错乱。
  4. 双轨并行(6 周):新项目走新平台,存量项目在旧工具里收尾,设一个明确的切换截止点。

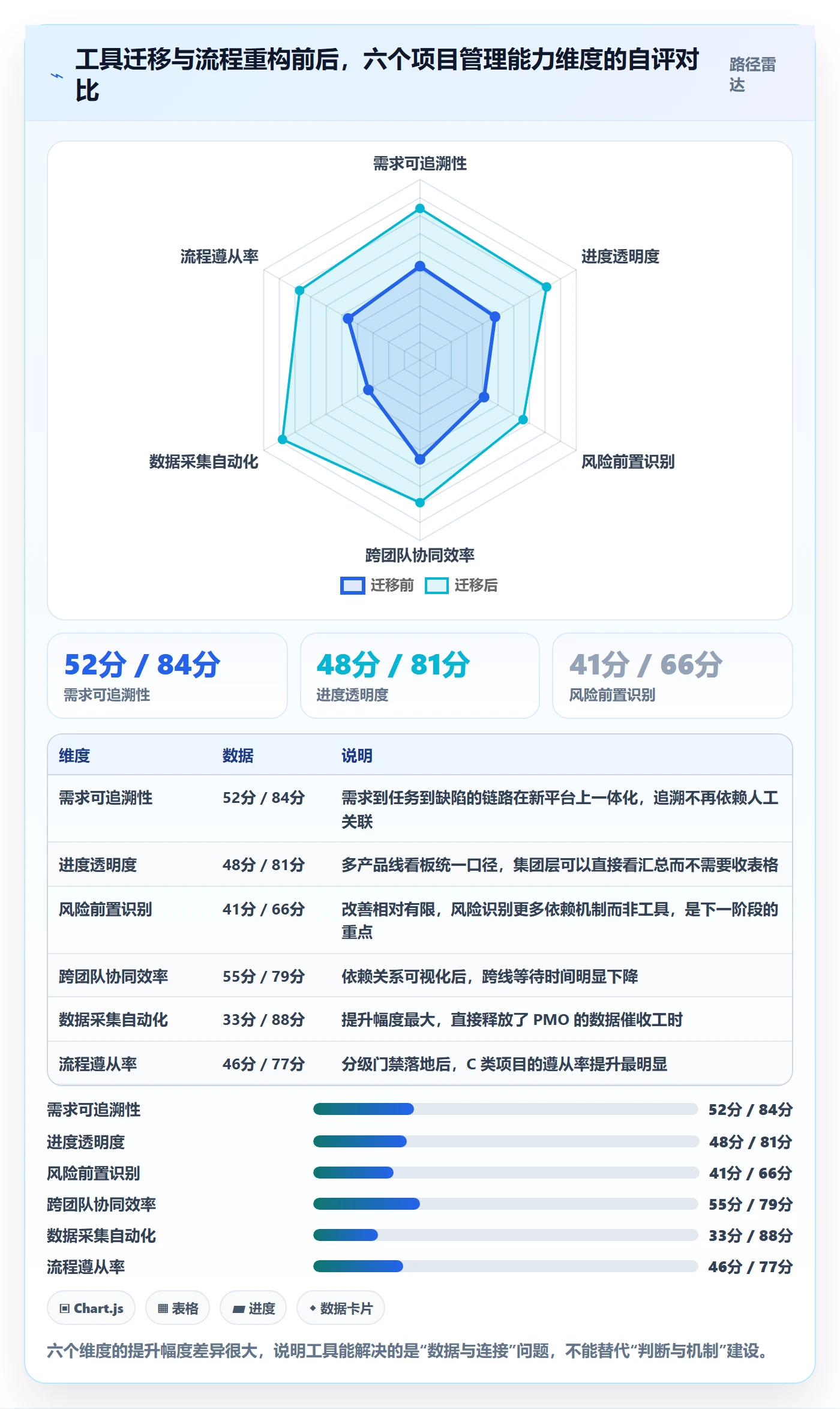

迁移前后,我们用同一套问卷和同一批项目样本做了一次能力自评,结果如下:

标准项目管理方法大全:PMO项目模板流程优化落地清单

3. 一个必须说清楚的边界

迁移完成后,集团 PMO 的周度数据收集工时从 42 小时降到 11 小时,但这并不意味着 PMO 可以减人。省下来的时间全部转到了项目辅导和风险复盘上,因为工具解决的是“看得见”,解决不了“看得懂”。

另外要提醒一点:私有化部署和迁移都不是零成本的。私有化部署需要额外投入运维资源,迁移期需要双轨运行的过渡成本。这部分我在下一节的取舍里会展开。

六、不同情况下的行动建议

方法论只有落到具体规模上才有意义。下面按组织规模分四档给我自己的建议,你可以直接对照。

1. 100 人以下:先别建 PMO,先建一个项目清单

(1)做什么:只做一件事,维护一份全公司可见的“在跑项目清单”,包含项目名、负责人、当前阶段、预计完成时间、是否阻塞。

(2)不做什么:不要上线模板体系,不要设门禁节点,不要定考核指标。这个阶段的核心矛盾是“看不见”,不是“管不住”。

(3)判断标准:如果创始人能在 30 秒内说清楚当前有几个项目在关键路径上卡着,就算达标。

2. 100-500 人:三分级 + 7 个模板 + 6 个指标

(1)做什么:引入 A/B/C 三级分类,落地 7 个模板(决策层 2 个、管理层 3 个、执行层 2 个),把考核指标压到 6 个。

(2)流程设计要点:A 类项目保留 4-5 个门禁,C 类只保留 1 个结果确认。这个阶段最容易犯的错是给 C 类项目加流程。

(3)工具建议:优先选支持自定义工作流和自动化取数的平台,不要用“任务看板 + Excel 报表”的组合撑过 200 人。

3. 500-2000 人:模板分层 + 统一度量口径 + 平台化

(1)做什么:这一步必须上平台。模板分三层落地,度量口径全公司统一,但执行路径允许各产品线自定义。

(2)关键动作:把 PMO 的数据收集工作自动化。目标是把周度数据催收工时压到 5 小时以内。做不到这一点,PMO 永远没有余力做辅导。

(3)组织安排:建议设 1 名“流程产品经理”,专职维护模板和门禁规则配置。这个角色比多招两个 PMO 专员更有价值。

4. 2000 人以上或强合规行业:私有化 + 分级门禁 + 审计追溯

(1)做什么:合规门禁和管理门禁分开设计。合规门禁不可裁剪,管理门禁按项目级别浮动。同时所有流程变更留痕,满足审计追溯。

(2)部署形态:涉及资金、用户数据、供应链的核心项目,建议优先考虑支持私有化部署的平台。这也是我在集团场景下选择 PingCode 的核心原因之一,它支持私有化部署,同时支持 Jira 平滑迁移,对于有大量存量研发管理资产的组织来说,是国产替代路径上迁移阻力较小的选择。

(3)节奏控制:这类组织的流程改造周期应以季度为单位,不要试图一个季度推完。

标准项目管理方法大全:PMO项目模板流程优化落地清单

七、不同情况下的取舍

所有落地决策本质上都是取舍。这里列出四组我在实际项目里反复面对的取舍,以及我的判断依据。

1. 标准化 vs 灵活性:先统一决策点,后放开执行路径

我的判断是分阶段:第一阶段只统一决策点和数据口径,执行路径完全放开;第二阶段再做执行层的规范化。

理由很直接:决策点的统一收益立竿见影,执行路径的统一收益缓慢且阻力大。 先做阻力小、收益快的事,PMO 才有信用做后面的事。

2. 自建 vs 采购:算五年总成本,不要只算采购价

自建项目管理平台的隐性成本极高:流程变更需要排开发、报表需求需要排期、每次组织调整都要改代码。我见过一个自建平台,两年内积累了 47 个定制字段,最后没人说得清哪个还在用。

判断标准:如果你们每年有 3 次以上流程调整需求,采购成熟平台的成本一定低于自建。流程还在演化的组织,不要自建。

3. 全面度量 vs 关键度量:用造假成本筛选指标

我的筛选方法很土但有效:拿一个指标问项目经理,“如果我想让这个数字变好看,需要花多少功夫?”低于 10 分钟的,进观察看板;超过半天的,才考虑进考核。

这条规则背后的逻辑是:考核指标的可信度,取决于造假的边际成本,而不是采集的容易程度。

4. 私有化 vs SaaS:按数据敏感度和运维能力双维度决定

情况 建议取向 主要原因 需要接受的代价
数据敏感度高 + 有运维团队 私有化部署 数据不出域,满足合规与审计要求 需承担版本升级和运维人力
数据敏感度高 + 无运维团队 私有化但外包运维 兼顾合规与人力现实 响应时效受制于供应商
数据敏感度中 + 快速迭代 SaaS 上线快,版本自动更新 定制空间受限
存量工具资产多 优先支持平滑迁移的平台 降低迁移期的双轨成本 需接受部分历史定制被简化

5. 用数据算一次账:优化一年到底省了多少

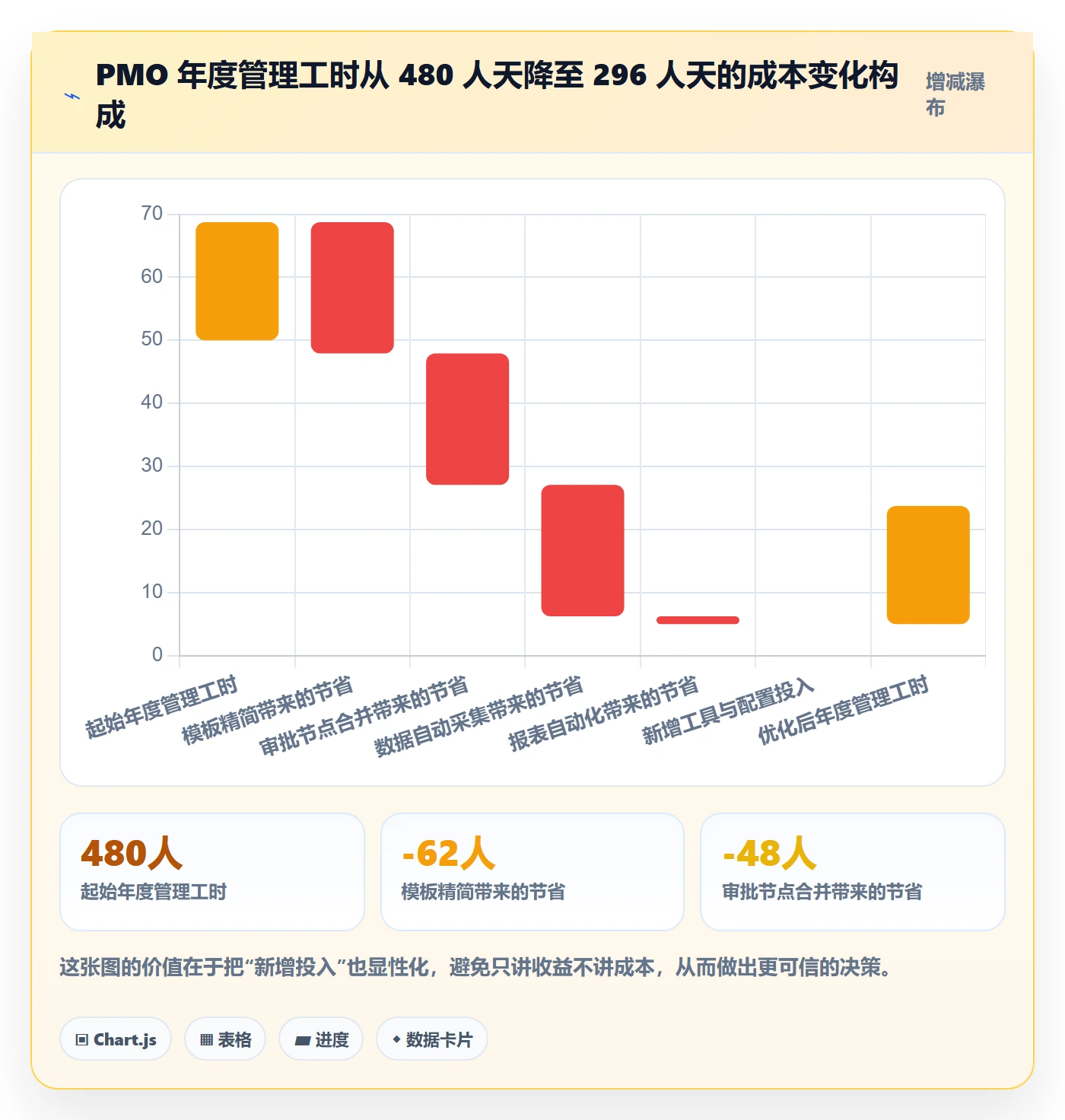

我拿集团案例算过一次账,以 PMO 团队的年度管理工时为人天口径:优化前的年度管理成本约 480 人天,优化后降到 296 人天。构成如下。

标准项目管理方法大全:PMO项目模板流程优化落地清单

八、可直接使用的落地检查清单

这份清单是我现在做 PMO 诊断时实际使用的版本,一共 12 项。每项只有“是/否”两个答案,答“否”的就是你下一步要动的地方。

1. 模板层检查(4 项)

  1. 在用的模板总数是否 ≤12 个?
  2. 是否每个模板都有明确的字段数上限,且被实际执行?
  3. 是否存在连续 3 个月无人填写的“僵尸模板”?有则立即删除。
  4. 决策层模板的字段是否 ≤12 个,且每个字段都有人真的会看?

2. 流程层检查(4 项)

  1. 是否对项目做了 A/B/C 三级分类,且 C 类项目门禁 ≤2 个?
  2. 每个门禁节点是否都能说清楚“这个节点做什么决策”?说不清的直接删除或改为知会。
  3. A 类项目门禁是否 ≤8 个?
  4. 流程变更是否通过配置完成,而不是通过全员培训?

3. 度量和工具层检查(4 项)

  1. 考核指标是否 ≤8 个,且每个指标都有“造假成本”评估?
  2. 考核指标中,自动采集的比例是否 ≥50%?
  3. PMO 周度数据催收工时是否 ≤5 小时?
  4. 如果做过工具迁移,是否存在新旧两套规则长期并行的情况?

九、总结:三个我认为最反直觉的观点

第一,标准项目管理方法的核心不是“写下来”,而是“用得下去”。 一份使用率 34% 的 22 个模板,价值远低于一份使用率 85% 的 10 个模板。

第二,流程优化的第一动作永远是删除,不是新增。 我做过的最有效的三次改造,第一次动作都是砍掉一半的门禁节点,而不是增加任何东西。

第三,PMO 的价值衡量标准,应该是“辅导时间占比”,不是“模板覆盖率”。 当一个 PMO 团队 70% 的时间花在维护模板和催数据上,它就已经不再是 PMO 了,而是数据录入部门。

下一步怎么做?我的建议是按 30 天、90 天、180 天三段推进。

30 天内:盘清现有模板清单,统计每个模板最近 3 个月的填写率,删掉所有僵尸模板;同时统计 PMO 团队自己的时间分配,得到真实基线。这一步不需要任何审批,你自己就能做完。

90 天内:落地 A/B/C 三级分类,把 C 类项目的门禁压到 2 个以内;把考核指标收敛到 8 个,并把其中至少 3 个改成自动采集。这一步的完成标志是数据及时率出现明显上升。

180 天内:把流程规则配置化,设立流程产品经理角色;如果存在工具迁移需求,此时启动流程盘点,并优先评估支持私有化部署、支持平滑迁移的平台,把迁移顺序控制在“先规则、后数据、再双轨切换”。

最后一句经验之谈:不要指望一次性把标准项目管理方法建完。我做过的最成功的一次改造,14 个月里改了 3 轮,每一轮都比上一轮更简单。好的流程体系是长出来的,不是设计出来的。

常见问题解答(FAQ)

1. PMO 刚成立,项目模板到底要做多少套才算够?

我被拉去兼 PMO,老板一句“先把流程和模板搭起来”就撒手了,我第一反应是上网扒模板,结果敏捷、瀑布、阶段门、OKR 越搜越多,反而不知道该交什么作业。我也怕做少了老板觉得没干活,做多了团队看一眼就丢进回收站。

别按方法论建模板,按“项目类型 × 阶段”建。先分三类项目:研发交付型、客户实施型、内部改善型,每类只保留一份主模板包,起步阶段控制在 7 张表以内,立项一页纸、干系人清单、里程碑计划、风险问题日志、变更单、周报、结项复盘。

判断哪张表该留的硬口径是:一个季度内被实际填写满 3 次以上的保留,低于 3 次的合并或直接下架,别舍不得。先把模板在 1 到 2 个真实项目上跑满两个迭代(约 4 周),再往全部门推,比一次性全量铺开的失败率低得多。

2. 项目模板都发下去了,团队还是各写各的,怎么让流程真正落地?

我们发了统一的周报模板和立项模板,结果三个月后我发现,A 组用表格、B 组用文档、C 组干脆在群里口头发进度。我一开始以为是培训不到位,连着开了两次宣讲会,收效几乎为零,后来才意识到问题根本不在“知不知道”,而在“不做也没事”。

落地的关键不是培训,是卡点,把模板嵌进不通过就走不下去的必经节点。立项没有一页纸立项书就不批资源和预算,阶段评审没有风险问题日志就不排评审会,变更没走变更单就不许改需求范围,坚持两个月团队自然形成肌肉记忆。

同时把模板做薄:周报字段不超过 12 个,超过就说明它该拆成月报,立项书控制在一页 A4,写不下就是范围没想清楚。衡量口径建议只看两个数,模板采纳率(按节点提交合规的项目数 / 应提交项目数)和返工率,如果连续两个迭代采纳率低于 80%,先怀疑模板本身太重,而不是先批评执行的人。

3. 流程优化怎么证明有效?评审会越开越多,是不是就等于管得更细?

我们部门流程越加越厚,季度评审、月度评审、阶段门评审、专项对齐会一层层叠上去,项目经理一半时间在准备材料。老板问我流程优化到底省了什么,我一时答不上来,因为手里只有“会议场次”这种听着就很虚的数据。

用三个可比指标做前后对比:需求变更率、阶段返工率、决策等待时长(从提出问题到拍板的天数)。我实践下来,阶段门评审控制在 45 分钟内、材料提前 24 小时发、会上只做决策不做汇报;如果一个评审超过一半时间在读 PPT,那它是汇报会不是决策会,应该合并到月度经营会或直接取消。

砍流程的判断依据也很直白:连续 3 个月没有产生任何否决项或修改意见的评审,可以直接停掉;连续两个季度零变更的项目类型,可以走简化流程。想更有说服力,就做一次小范围对照,挑两个相似规模的项目,一个走全流程、一个走精简流程,比上线周期和返工工时,用真实差值说话,比任何流程图都有用。

4. 流程和模板要不要落到某项目管理平台里,还是先用在线表格跑就行?

我们现在的项目台账散在十几张在线表格里,每次汇总进度都要人工合并,改一次字段全表就乱。我也担心上某项目管理平台之后,团队嫌麻烦不更新,最后花了几万块钱买回来一个“僵尸系统”,所以一直不敢拍板。

判断顺序是先看协作复杂度,不是先看工具功能。如果同时并行的项目长期在 5 个以上、跨部门参与人数超过 30 人、并且存在资源抢占和排期冲突,在线表格的维护成本会明显超过工具成本,这时候上某项目管理平台是划算的;低于这个规模,统一模板加在线表格反而更轻、更快。

真要上平台,顺序千万别反:先把模板、字段、状态流转定义清楚并试跑一轮,再去配置工具,很多团队是先把系统搭好再想字段,等于把混乱自动化了一遍。

上线后至少保留两个迭代的新旧并行期,验收不看系统里躺了多少条任务,而看任务创建及时率(当天创建的任务占比)和平均更新延迟天数,这两个数不达标,说明大家只是被要求填,不是真的在用。

读者评论

向
向知夏

个项目的样本还是偏小,而且“真实使用率”具体怎么统计的没说清,如果是问项目经理用没用,答案通常偏高。我们内部改用系统填写时间戳来算,比自报数据低了近三成。倒U型的峰值区间可能也跟工具形态有关,走迭代的团队和走阶段门的团队,合理模板数不会一样。

张
张宁

C类项目简化是提升遵从率的杠杆,这点我同意,但实操里C类的界定最容易被拉扯。业务方为了少走流程,会把本该B类的需求拆成几个C类,最后口径全乱。除了人天和合规,可能还得留个事后抽查和强制升级的反向机制,不然简化很快变成规避。

肖
肖晓彤

先写清3个A类项目的真实流程再压测工具,这个顺序是对的,但现实里工具合同往往还没到期,流程只能将就。我经历的一次迁移,最后卡住的既不是数据也不是工作流,是历史报表口径没人说得清,光对齐这一件事就耗了两个月。

文章包含AI辅助创作:标准项目管理方法大全:PMO项目模板流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/287046
