模板阶段最佳实践:PMO项目模板流程优化,常见问题

2023 年我接手一家 1200 人装备制造企业的 PMO 复盘,翻他们过去 18 个月的项目档案时发现一件事:37 个项目模板里,21 个在过去一年被引用次数为零,剩下 16 个里有 11 个每次被使用都要项目经理手动改字段、删章节、重排审批流。PMO 负责人的原话是「我们的模板很全,从立项到结项一共 9 个阶段,每个阶段都有文档」。问题恰恰出在这里,他们把模板当成了文档资产,而不是项目执行的默认配置。

这篇文章不讲模板应该包含哪些章节,那种内容谁都能拼出来。我讲的是我在 11 家企业、跨制造、金融科技、SaaS 三个行业做模板治理时踩过的坑:模板阶段真正的瓶颈在哪、哪些做法看起来正确其实在制造返工、以及什么规模的组织该用什么强度的标准化策略。文中涉及工具能力时,我会以 PingCode 为例说明,因为它是我在中大型企业场景下验证过模板体系落地最完整的平台之一。

一、核心结论:模板阶段的成败,决定项目 70% 的返工成本

先把结论摆在最前面,后面所有内容都是围绕这几条展开的论证。

1. 模板不是文档体系,而是项目执行的「默认配置」

绝大多数 PMO 把模板理解成一套 Word 和 Excel 文件,这是模板治理失败的根源。文档只描述「应该做什么」,配置才决定「实际会发生什么」。当一个模板落到项目管理平台里,它同时携带了四样东西:工作项类型定义、字段与必填规则、状态流转与审批链、自动化触发规则。

只有这四样都随模板一起下发,模板才具备执行力。我在复盘时统计过一个指标,模板引用后需要人工大改才能用的比例。纯文档型模板体系里,这个比例普遍在 60% 以上;配置型模板体系里,通常能压到 25% 以下。这中间的差距,全部转化为项目启动阶段的返工工时。

模板阶段最佳实践:PMO项目模板流程优化,常见问题

2. 模板的敌人不是「不够全」,而是「不够可执行」

我见过最长的一份项目立项模板,共 47 页,包含 138 个填写项。这份模板的设计者显然很用心,但他犯了一个根本错误:他把「所有理论上可能出现的情况」都写进了模板,却没考虑使用者的决策成本。

当一个项目经理打开模板,看到 138 个字段而其中只有 20 个与他的项目真正相关时,他的行为模式只有两种:要么全填「不适用」,要么直接绕过模板自己建表。模板的复杂度一旦超过使用者的裁剪能力,模板就会被抛弃,这是我在三个行业反复观察到的同一个规律。

3. PMO 在模板阶段的真正职责是建分类学,而不是建模板库

很多 PMO 团队把自己定位成「模板生产者」,一年产出十几个模板版本。但真正高价值的 PMO 做的是另一件事:建立项目分类学,先回答「我们公司有几种项目」,再回答「每种项目该用什么模板」。

分类学没建立起来之前,做出来的模板必然是「大而全 + 谁都不好用」。我见过一家企业有 5 个并行的项目模板,彼此差异巨大却没有文档说明适用场景,结果就是项目经理凭直觉选,选错率超过一半。

4. 模板必须带版本治理和退场机制

模板是有生命周期的资产,不是一次性交付物。我在做治理诊断时必查一个指标:过去 12 个月有多少个模板被正式下线或合并。如果答案是 0,那这个组织的模板体系一定在膨胀,因为只进不出的系统必然熵增。

健康的模板体系,每年应该有 15%,25% 的模板被合并或退场。这个数字看起来激进,但它是控制模板总量的唯一有效手段。

二、背景与真实场景:PMO 模板是怎么一步步失控的

模板失控不是某一天突然发生的,它通常遵循一条可预测的路径。理解这条路径,比记住任何一条「最佳实践」都更有用,因为你能在自己组织里提前识别它。

1. 典型的四阶段失控路径

我把观察到的失控过程归纳为四个阶段,几乎每家企业都能对上号。

  1. 起步期(0,6 个月):PMO 建立 3,5 个核心模板,覆盖立项、计划、周报、结项。项目经理觉得省事了,模板使用率能到 70% 以上。
  2. 膨胀期(6,18 个月):各业务线开始提需求,「我们部门项目特殊,需要单独模板」。PMO 为了配合,模板数量从 5 个涨到 20,30 个。这个阶段使用率还在,但已经出现「选错模板」的问题。
  3. 僵化期(18,30 个月):模板版本混乱,同一模板存在 3,4 个并行版本,没人知道哪个是当前有效版本。项目经理开始绕开模板自建,使用率跌到 40% 以下。
  4. 废弃期(30 个月以后):PMO 发现模板没人用,于是推出「强制模板」,配套考核。结果是把填写负担转嫁给一线,数据质量反而更差。

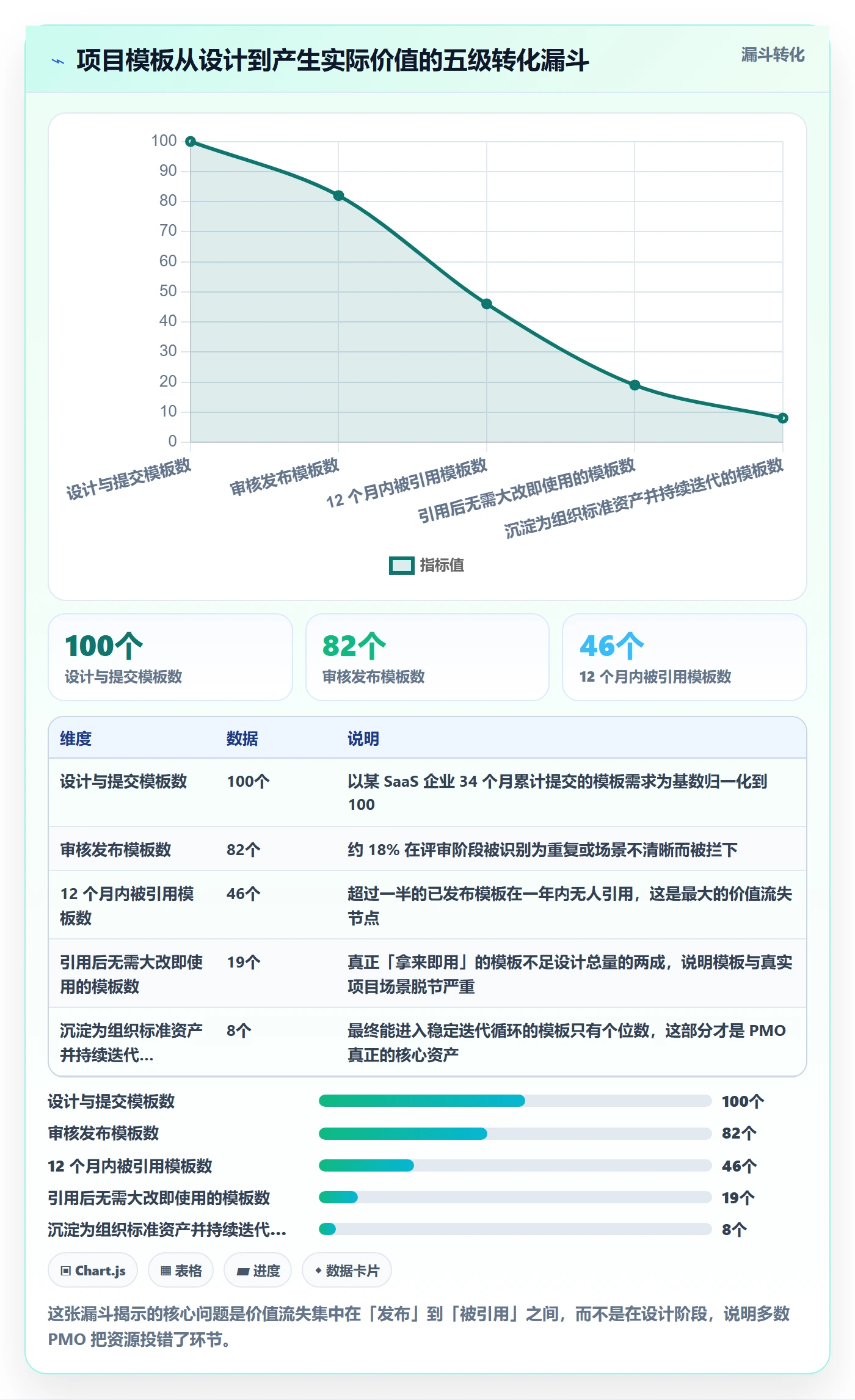

我 2022 年在长三角一家 SaaS 公司做诊断时,他们正处在僵化期向废弃期过渡。他们的模板目录里有 34 个文件,最后一次统一更新时间是 14 个月前,而平台上实际被引用的只有 6 个。这就是典型的「文档层模板」和「执行层模板」两张皮。

模板阶段最佳实践:PMO项目模板流程优化,常见问题

2. 三个行业的差异:制造业、金融科技、SaaS

模板治理没有通用答案,因为不同行业的约束条件完全不同。我在三个行业观察到的差异非常明显。

制造业与装备行业的模板核心矛盾是合规与阶段评审。这类企业的项目往往跨越 12,36 个月,涉及多个供应商和交付节点,模板必须锁死阶段门(Stage-Gate)的评审要素。他们的模板数量不宜多,但单模板的字段深度要求高。

金融科技与受监管行业的核心矛盾是审计追溯。模板不只是执行工具,还是合规证据链的起点,因此模板的版本变更必须有完整的审批记录和生效时间戳。这类场景下,模板一旦发布就不允许静默修改。

SaaS 与互联网研发的核心矛盾是迭代速度。他们的项目周期常在 2,8 周,模板必须足够轻,能被快速裁剪。我在这类企业里最常看到的错误是照搬了制造业的重型模板,结果项目经理花在填表上的时间超过了做项目的时间。

3. 模板失控的四个早期信号

不用等到复盘,下面四个信号出现任意两个,就说明模板体系已经在失控边缘。

  • 同一类项目,不同项目经理产出的计划结构差异超过 50%(字段名称、阶段划分、审批链都不同)。
  • PMO 无法在 10 分钟内回答「当前有效模板有几个、分别适用于什么场景」。
  • 项目经理在启动阶段花在「找模板、改模板」上的时间超过 4 小时。
  • 模板相关的答疑请求(「这个字段怎么填」「这个版本还能用吗」)每月超过 15 次。

三、六类常见误区:为什么你的模板越做越没人用

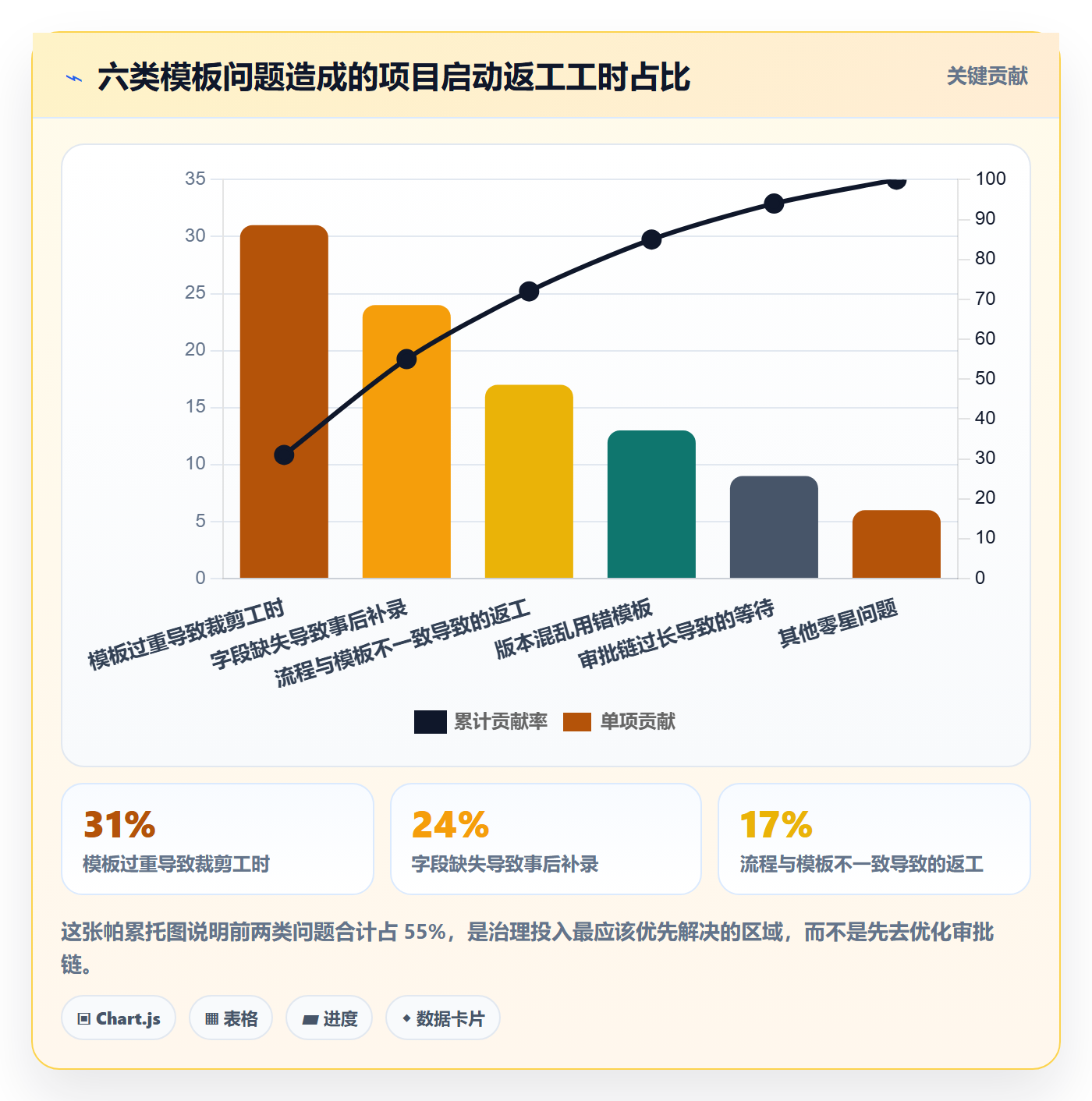

下面这六类误区,是我在 11 家企业里出现频率最高的。我按造成返工工时的占比做了排序,你可以对照自查。

1. 误区一:一份模板打天下,或一个项目一个模板

这是两个极端,但本质是同一种错误,没有中间粒度。一份模板打天下,会导致小项目被重流程压死、大项目被轻结构坑死;一个项目一个模板,则会让 PMO 陷入无休止的定制开发。

正确的做法是分层:组织级基础模板固定共性,项目类型模板承载差异,团队级模板允许局部微调。三层之间的关系是继承与覆盖,不是并列。

2. 误区二:把模板做成静态文档,而不是可执行配置

这是最致命也最普遍的一条。当模板只以 Word 形式存在时,它和实际在项目管理平台里执行的工作流是脱节的。项目经理拿到模板后,需要在平台里再手工搭一遍结构,这个重复劳动本身就是返工。

我在一家 800 人的企业做过测算:他们每个项目平均要花 3.2 小时在平台上重建模板结构,一年 200 个项目,就是 640 小时的纯浪费,约 80 人天。

3. 误区三:只做加法不做减法

模板的每一次评审,几乎都会增加字段、增加审批、增加章节。但很少有人在评审时问一句:「哪个字段过去一年从未被任何决策使用过?」

模板字段的存在合理性,应该由它是否改变过决策来证明。我在做字段清理时用的方法是:拉出字段填充率 + 该字段关联的决策记录,两者都低的字段直接进入待删清单。一次清理通常能砍掉 20%,35% 的字段。

4. 误区四:没有版本管理和生效机制

「最新版模板在群里,大家自己下载」,这句话我听过太多次。没有统一入口、没有生效时间、没有旧版本归档,结果就是用错版本成为常态。

我建议的最小可行机制是三条:模板有唯一 ID、模板变更有版本号和生效日期、旧版本在生效日之后自动标记为「仅查阅」。这三条不需要复杂工具就能实现,但能解决 80% 的版本混乱问题。

5. 误区五:把模板合规率当成项目健康度

模板填写率 100%,不代表项目执行得好。我在一家企业见过某项目模板填写完整度 98%,但项目最终延期 4 个月且预算超支 60%。因为团队把精力都花在「填得漂亮」上,而不是「做得正确」上。

模板合规是必要条件,不是充分条件。如果 PMO 的考核指标里模板合规率权重超过 30%,通常会导致数据美化而非真实治理。

6. 误区六:模板与度量脱节

模板里定义的字段,最终应该能支撑项目管理度量。如果模板里有「风险等级」字段,但 PMO 从来没有基于它做过风险分布分析,那这个字段就是装饰品。

反过来更严重:如果 PMO 需要度量「需求交付周期」,但模板里根本没有对应的时点字段,那就只能靠人工统计,度量成本会高到无法持续。

模板阶段最佳实践:PMO项目模板流程优化,常见问题

四、专业判断逻辑:先建项目分类学,再建模板矩阵

前面讲的是「不该怎么做」,这一节讲「应该怎么判断」。我用的方法可以概括成一句话:模板的复杂度应该由项目的不确定性决定,而不是由 PMO 的完备性焦虑决定。

1. 第一步:用五个维度建立项目分类学

分类维度不能太多,超过六个就没人能记住。我通常用这五个:合规要求强度、干系人复杂度、交付周期长度、变更频率、预算规模。

每个维度打 1,10 分,然后把项目聚成 3,4 类。这个打分不需要绝对精确,它的价值在于把「我们项目都很特殊」这种模糊说法,转化为可讨论的具体差异。

模板阶段最佳实践:PMO项目模板流程优化,常见问题

2. 第二步:把模板元素分成四层

分类完成后,就可以把模板元素拆成四层,分别决定它们的标准化强度。这个分层是我在多个项目里反复迭代出来的。

层级 包含元素 标准化强度 谁有权修改
第一层:强制项 工作项类型、核心状态流转、合规必填字段 100% 统一,不可裁剪 仅 PMO + 合规部门
第二层:推荐项 标准阶段划分、常用字段组、报表结构 默认继承,可按规则裁剪 PMO 审批后业务线可调
第三层:可选包 行业特定字段、特定审批链、扩展视图 按项目类型自动挂载 业务线自主选择
第四层:团队自定义 标签体系、子任务拆分、个人视图 完全自由 项目团队自主

关键判断在于第一层的边界。第一层每增加一个字段,全组织的填写成本就增加一次。我的经验法则是:第一层字段数量控制在 12,18 个之间,超过 20 个就会明显拖慢启动速度,低于 10 个则无法支撑合规与度量。

3. 第三步:用「约束强度」而不是「内容丰富度」衡量模板

模板评审时最常见的争论是「要不要再加一个字段」。我通常会把讨论拉回到一个更本质的问题:这个字段是在增加约束还是在增加信息?

增加约束的字段(如「是否涉及外部数据出境」)会阻断流程,必须谨慎;增加信息的字段(如「项目标签」)不阻断流程,可以宽松。前者是强判断,后者是弱判断,两者不能用同一套标准评审。

4. 第四步:建立模板治理的最小 RACI

模板治理失效的组织,通常不是没有流程,而是角色不清。我建议的最小配置是三个角色:

  • 模板所有者(Accountable):通常是 PMO 负责人,对模板总量和版本节奏负最终责任。
  • 模板维护者(Responsible):1,2 名 PMO 成员,负责具体配置、发布、答疑。
  • 模板评审组(Consulted):由业务线代表 + 合规 + 质量组成,每季度评审一次变更请求。

注意这里没有把「项目经理」列为 Approver。项目经理是用户,不是审批人,让他们审批模板变更会显著降低迭代速度。但必须建立反馈通道,否则模板会脱离实际。

5. 第五步:设定模板迭代与退场的固定节奏

我给客户建议的节奏是:季度小版本(字段级调整)、半年度大版本(结构调整)、年度退场评审(合并或下线)。三个节奏分开,避免每次调整都动结构。

年度退场评审时用的判断标准有三个:过去 12 个月引用次数、引用后的平均修改量、对应项目类型的年度项目数。三者都低的模板直接进入退场流程。

五、案例与数据观察:一套中大型企业的模板治理实录

这一节我讲一个完整案例。企业是一家 1500 人规模的智能硬件公司,研发与交付并行,2023 年 Q2 开始做模板治理,工具层面选择了 PingCode。

1. 治理前的基线数据

治理启动前,他们的模板分散在三个地方:共享盘 18 个 Word 模板、某项目管理工具里 9 个配置模板、以及各部门自建的 11 个 Excel 变体。合计 38 个,其中能明确说明适用场景的只有 9 个。

基线指标如下:项目启动平均耗时 9.8 人天;模板引用率 34%;启动阶段返工率 38%;模板相关月均答疑 23 次;模板维护年工时估算 420 小时。PMO 团队 3 人,其中 1.5 人日常精力被模板答疑和临时修改占满。

2. 他们怎么重构模板结构

重构的核心动作是把「文档模板」转为「平台内可执行配置」。他们用 PingCode 的工作项类型和字段配置能力,把模板沉淀成平台内的可复用结构,而不是外部文件。

具体做法是三层模板结构:组织级基础模板(8 个强制字段 + 3 条标准状态流)、项目类型模板(交付类、研发类、预研类各一套)、团队级可选配置。下面是一个简化后的模板定义结构示例,展示模板如何把字段、状态流和自动化规则打包在一起。

template:
id: TPL-DELIVERY-V3

name: 标准客户交付项目模板

applies_to: 交付类项目

level: 项目类型层

inherits: TPL-ORG-BASE-V2

work_item_types:

里程碑

交付物

风险

变更请求

required_fields:

客户名称

合同金额

交付截止日

验收标准

项目分级

state_flow:

立项 -> 计划 -> 执行 -> 验收 -> 结项

变更请求: 提交 -> 评估 -> 批准/驳回

automation:

触发: 里程碑延期 >= 3 天

动作: 通知项目负责人 + 标记风险

触发: 合同金额 >= 500 万

动作: 自动挂载「重大项目管理扩展包」

关键变化在于:项目经理新建项目时选择模板,字段、状态流、自动化规则一次性到位,不再需要手工搭建。这一条直接砍掉了前面提到的「3.2 小时重建结构」的重复劳动。

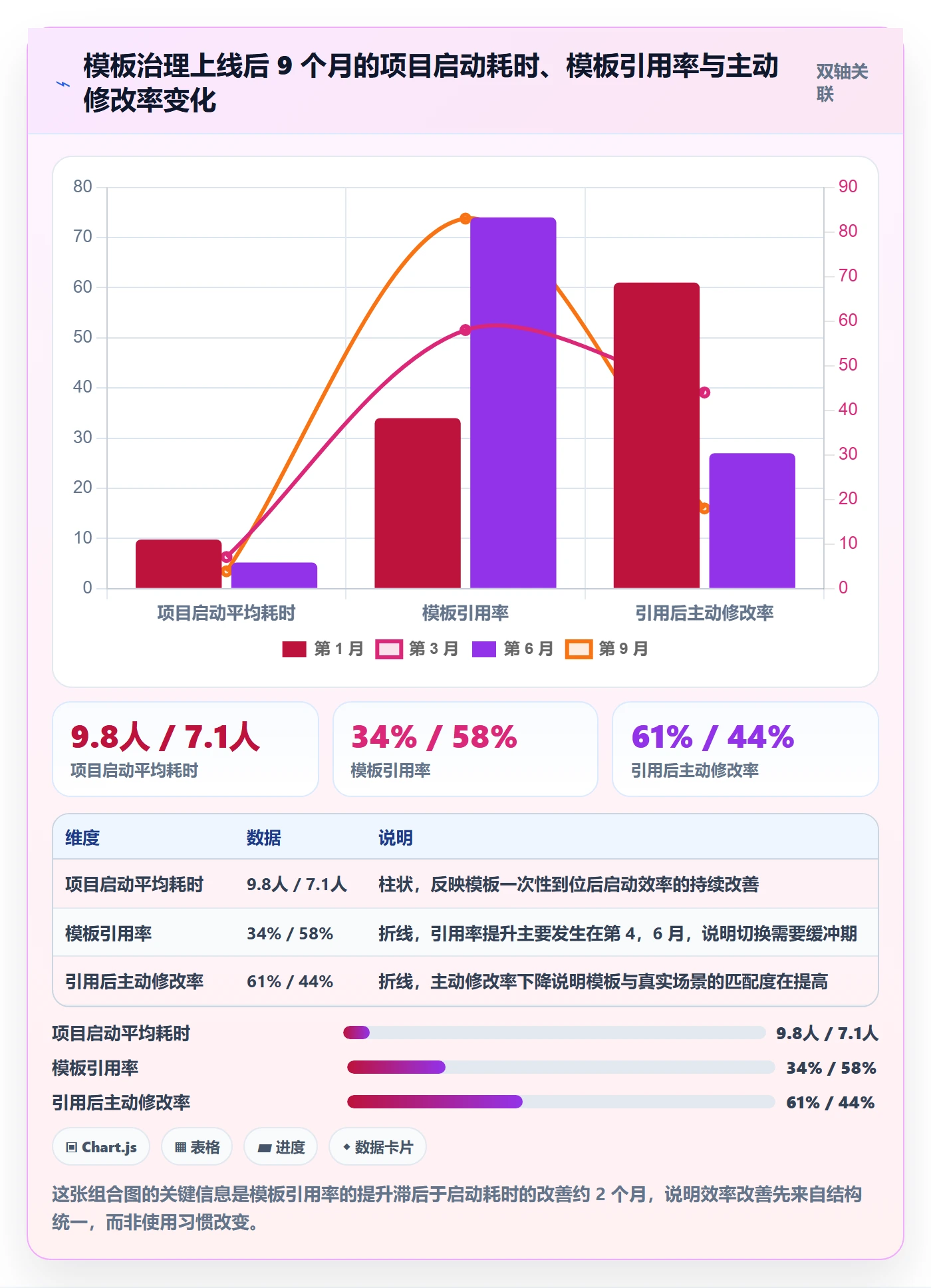

3. 上线后 6 个月的数据观察

治理进行了 6 个月,第 3 个月完成模板迁移与切换,第 4,9 个月为稳定运行期。下面是关键指标的变化。

模板阶段最佳实践:PMO项目模板流程优化,常见问题

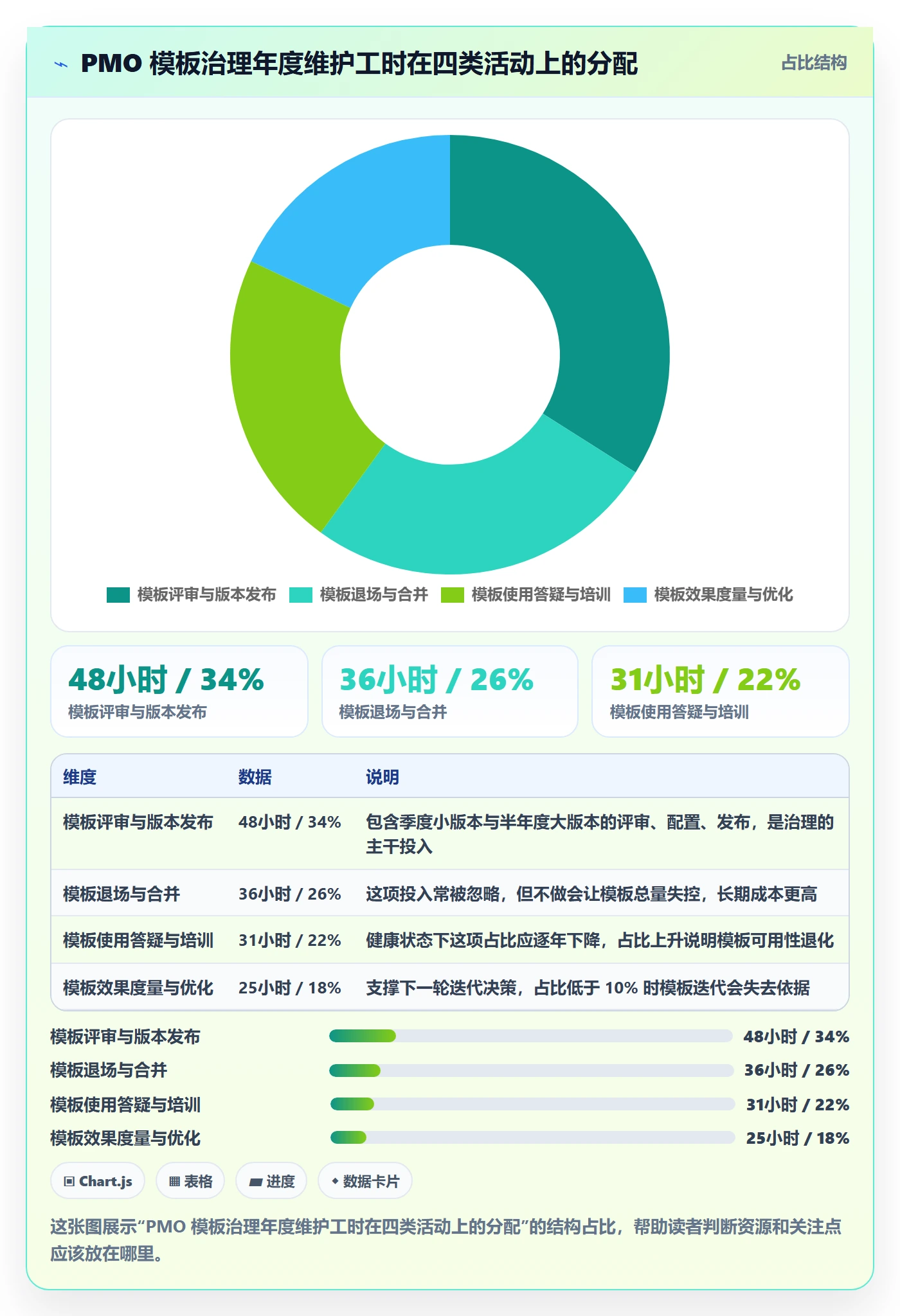

同期还有几个次要指标值得注意:模板月均答疑从 23 次降到 6 次;模板总量从 38 个合并到 11 个(其中 3 个组织级、6 个项目类型级、2 个可选扩展包);PMO 投入在模板答疑上的工时占比从 50% 降到 15%。

4. 迁移场景下的模板资产处理

这家企业原本用的是 Jira,历史项目数据需要保留。这是很多中大型企业在做工具选型时最担心的问题:模板和项目结构能不能平滑搬过去。他们的做法是先做结构映射表,再迁移数据。

结构映射表的核心是把 Jira 的 Issue Type、Workflow、Custom Field 三类对象,一一对应到新平台的对应概念上,无法一一对应的先归入「历史兼容包」,不做强行转换。PingCode 支持从 Jira 平滑迁移,这一点在实际操作中节省了大量结构重建工作,尤其对工作项类型和字段的映射支持比较完整。

我的判断是:中大型企业(100 人以上)在做模板治理时,工具侧的三个能力是硬门槛,工作项类型与字段的灵活配置、模板的继承与覆盖机制、以及私有化部署能力。前两个决定模板能不能落地,第三个决定合规和数据结构自主性。PingCode 主要服务中大型企业及 100 人以上组织,在这三点上的匹配度是我见过的国产平台里比较高的。

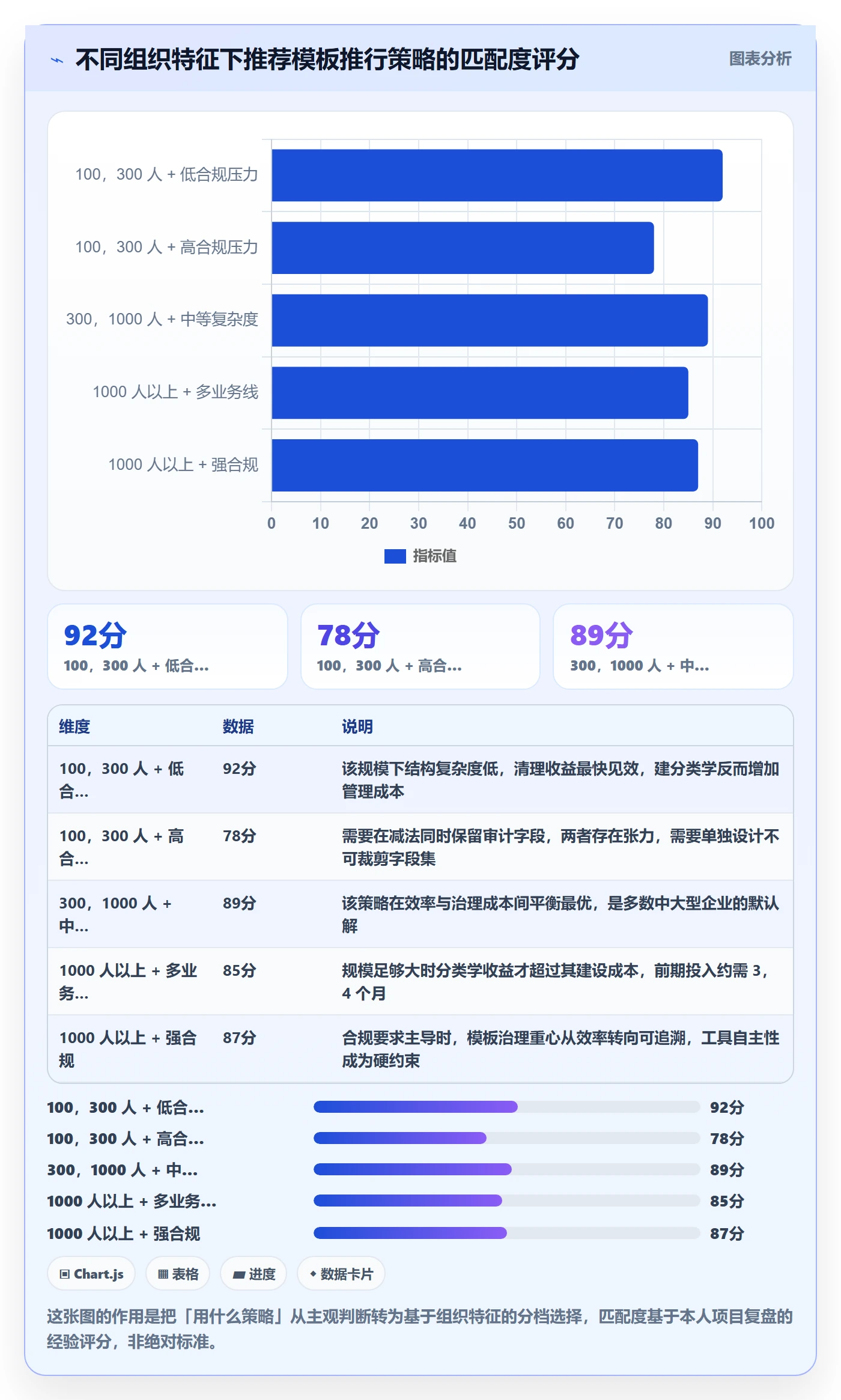

六、不同情况下的行动建议

模板治理没有统一配方,但有清晰的分档。我按组织规模、项目复杂度、合规压力三个变量给出建议。

1. 100,300 人组织:先做减法,别急着做分类学

这个规模的组织,模板问题的本质通常是「乱」而不是「不够精细」。行动顺序建议是:

  1. 把所有现存模板清点一遍,标注引用次数和最后使用时间。
  2. 删除或归档过去 12 个月零引用的模板,这一步通常能砍掉 40%。
  3. 把剩下的模板收敛到 3,5 个,用一页文档说明适用场景。
  4. 统一模板入口,取消所有共享盘和群文件分发。

这个阶段不要投入精力建分类学,也不要上复杂的版本机制。先让模板数量降下来、入口统一起来,收益就足够明显。

2. 300,1000 人组织:建立三层模板结构 + 年度退场机制

到了这个规模,模板会自然分裂成多套并行体系,单靠减法不够。必须建立结构。

  • 组织级基础模板控制在 1 套,只放强制项(12,18 个字段)。
  • 项目类型模板按业务线划分,控制在 4,8 套,每套明确适用场景和负责人。
  • 团队级配置放开,但必须继承自上述两层,不允许完全独立。
  • 每年做一次退场评审,目标是把模板总量增长率控制在 10% 以内。

这个阶段需要工具支撑,因为继承与覆盖关系靠手工维护会因为版本交叉而失控。评估工具时重点看模板的继承机制是否支持字段级覆盖,而不是只看能不能存模板。

3. 1000 人以上或强合规组织:模板即合规资产,需要完整生命周期管理

这个层级的要求完全不同。模板不再是效率工具,而是审计对象。需要做的事包括:

  1. 模板变更必须有审批记录,记录内容包含变更人、变更原因、生效时间。
  2. 模板版本与项目必须绑定,任何一个历史项目都能回溯到当时使用的模板版本。
  3. 模板字段与度量体系必须双向可追溯:每个度量指标能定位到字段来源,每个必填字段能说明它支撑什么决策。
  4. 工具层面优先考虑支持私有化部署的平台,确保数据结构与变更记录完全自主可控。

模板阶段最佳实践:PMO项目模板流程优化,常见问题

七、不同情况下的取舍

模板治理的每一步都是取舍,没有「既要又要」。这一节我把最常见的三组取舍讲清楚,帮你在决策时知道自己在放弃什么。

1. 取舍一:标准化强度 vs 一线自主度

标准化越强,跨项目数据可比性越高,但一线项目经理的自主空间越小。我把这个关系量化过:标准化强度从「低」提到「高」,项目启动效率平均提升 38%,跨项目数据可比性提升 61%,但一线自主度下降约 52%,模板维护成本上升约 45%。

我的判断是:如果组织当前的核心痛点是「数据无法汇总」或「项目状态不可见」,就值得提高标准化强度;如果核心痛点是「一线反馈流程太重拖慢交付」,就应该降低。不要两个目标同时追求,那是模板治理里最常见的失败模式。

2. 取舍二:模板完备性 vs 启动速度

每增加一个必填字段,启动速度就下降一点。这个关系不是线性的,前 15 个字段的影响很小,但从第 20 个字段开始,边际成本急剧上升,因为项目经理开始需要跨部门确认信息才能填完。

如果必须在两者之间选,我倾向于选启动速度。因为启动阶段的字段可以在执行过程中补齐,但启动速度损失的时间是补不回来的。例外情况是强合规场景,某些字段必须在立项时锁定,那就必须接受启动速度的损失。

3. 取舍三:模板数量 vs 匹配精度

模板越多,越能匹配细分场景,但选择成本和维护成本同步上升。我在实践中发现一个拐点:当模板数量超过 12 个时,「选错模板」的概率开始超过「模板不匹配」的概率。

也就是说,超过某个数量后,增加模板带来的匹配收益,会被选择成本抵消。我通常建议把项目类型模板控制在 4,8 个,其余场景用「可选包」机制扩展,而不是新增独立模板。

4. 取舍四:治理投入 vs 短期效率

模板治理的前 3 个月,效率通常会下降而不是上升,因为团队要适应新结构、要重新学习模板入口。这个「J 曲线」我在每个项目里都观察到。

下面这张图展示的是模板治理年度维护工时的真实分布,它能帮你判断投入是否合理。

模板阶段最佳实践:PMO项目模板流程优化,常见问题

我做过的测算显示:治理第一年总投入约 160,220 小时(含前期建设),带来的返工工时节省约 640,900 小时。净收益为正,但前提是治理动作坚持超过 12 个月。中途停止的组织,往往在第 8,10 个月放弃,正好卡在收益开始超过投入之前。

八、写在最后

关于模板阶段,我有一个和主流说法不太一样的判断:模板治理的目标不是让所有项目长得一样,而是让不同项目之间的差异变得可解释。当两个项目的计划结构不同时,PMO 应该能说清楚为什么不同,是因为合规等级不同,还是因为交付模式不同,而不是因为两个项目经理各自习惯不同。

回到文章开头的那个案例,那家 1200 人企业的 PMO 后来做的第一件事不是新增模板,而是把 37 个模板减到 9 个,并给每个模板写了一句适用场景说明。三个月后,模板引用率从 34% 回升到 61%,而他们没有增加任何一个人力。

如果你现在正准备做模板优化,我建议的下一步是按这个顺序走:先用一周时间做模板清点,标出引用次数和最后使用时间;再花两天把零引用模板归档,让模板总数先降下来;然后用一页纸定义三层模板结构的边界;最后再考虑工具层面的配置落地和版本机制。顺序反了,投入会翻倍而效果减半。

模板是项目管理的起点,它决定了后面所有的度量、复盘和能力沉淀有没有共同语言。这个阶段多花的两周,通常能在执行阶段省下两个月。

常见问题解答(FAQ)

1. PMO辛苦做的项目模板一线没人用,总说填模板不如干活,该怎么破?

我在一家两百多人的公司做PMO,花了两个月做了一套自认为挺完整的项目模板,结果上线三个月,完整填写的不到三成,还有人直接拿旧Excel改。我就想不通,模板明明是帮他们省事的,为什么反而成了负担?到底是我模板做错了,还是推的方式不对?

先别急着改模板,先搞清楚是谁在哪个节点因为什么被卡住。我的做法是先陪跑一条真实项目:找3到5个愿意配合的项目经理,把模板放进他们正在跑的项目里完整走一遍,逐字段记录谁填、填多久、填完给谁看、有谁真的打开过。跑完通常会暴露三类字段,一类是决策必需的,比如里程碑验收标准和变更影响评估;

一类是合规留痕用的,比如评审签到;一类是从没人查阅的。第三类直接删掉。判断依据很直白:一个字段如果连续两个项目填完后无人查阅,就不要留在必填项里。第二件事是把填模板和少开会绑定起来,比如需求评审表填齐了就可以免掉一次线下评审会,让填写当场产生收益。

第三是把一次性大表单拆成和阶段绑定的小卡片,项目经理在每个阶段只看到当前该填的部分,而不是一上来面对二十页文档。我们这么调整之后,完整填写率从三成提到了八成左右,靠的不是加考核,而是砍掉无效字段加上给了实在回报。

2. 项目模板多久更新一次合适?怎么避免变成没人管的僵尸模板?

我们的模板是三年前建的,中间只改过一次,现在业务变了挺多,模板还停留在老流程上。但每次提出来要改,就有人说改了他还要重新学,一拖再拖。我该怎么定一个既能跟上业务、又不折腾人的更新节奏?

建议做成双轨制:小额维护按季度,结构性调整按年。季度维护只做三件事,删掉连续两个项目没人用的字段、修正和实际流程对不上的节点、补充上一季度反复出现的例外情况,改动控制在两成以内,不需要全员培训,发一页变更说明就够。

年度评审则要拉上业务、财务、合规一起过一遍,看模板结构本身是否还匹配当前的项目分级和审批链路。要不要动结构,看三个信号:同一个字段超过三成的项目填不适用;同一个环节在例会上被反复拿出来解释;新人上手模板的平均答疑时间超过半小时。中任意一条,说明是结构问题而不是执行问题。

另外所有变更留版本号和生效日期,旧项目不追溯、新项目一律用新版本,避免改完之后历史数据对不上的扯皮。别追求模板最完美,追求每个字段都能解释清楚为什么是现在这样,就已经很好了。

3. 所有项目都套同一套模板合适吗?要不要按项目规模做分级?

我们公司小到两周的活动页改版、大到半年的系统重构,走的都是同一套项目模板。结果小项目的人嫌太重,大项目的人嫌太轻,谁都不满意。我该怎么定分级标准,又不至于分出七八套模板把自己管死?

要分级,但档位别超过三档,再多维护成本就会吃掉收益。我一般按两个维度切:一是投入的人力规模和工期,二是不确定性,也就是需求是否清晰、是否涉及外部合规。分成轻量、标准、重流程三档基本够用,比如十人月以内且需求明确的走轻量档,只保留目标、里程碑、验收标准三块;

十到五十人月走标准档,增加风险清单和变更记录;五十人月以上或涉及合规审计的走重流程档,再加阶段评审和阶段交付物清单。关键在于两个动作:把分级标准写成一页纸的判断树,让项目经理自己就能选档,不用每次都来问PMO;

同时留一个向上裁剪的口子,允许在标准档基础上增加必要项,但减少必填项必须经PMO确认,防止有人拿轻量档去套复杂项目。我们落地之后,小项目的模板填写时间从平均两小时降到二十分钟左右,大项目的漏项问题也明显减少。

4. 怎么证明模板流程优化真的有效?该看哪些指标?

我做完一轮模板优化,向老板汇报时只能说感觉顺畅了不少,老板问有没有数据,我就答不上来。模板这种东西不像销售有明确数字,我到底该拿什么证明它有用?

模板优化的效果要看过程成本和结果质量两头。过程侧我常看四个数:单个项目启动阶段的模板填写耗时、模板字段完整率、因为模板缺失导致的返工次数、例会上讨论格式而不是内容的频次,最后这个很多人忽略,但它最能反映模板是不是真的在帮人。结果侧看两个:阶段交付物的一次性通过率、评审后被退回重做的次数。

汇报时别只报提升了多少百分比,要给对照组,比如优化前后各挑10个同类型项目做对比,平均值和最大值都列出来,因为平均值容易被极端项目带偏。另外建议每月留一份模板问题清单,把一线反馈的具体卡点记下来,它既是下一轮优化的输入,也是你向老板证明这事有人在持续管的证据。

还有一点,没有基线的优化不要急着上线,先跑一个月收集现状数据,否则你永远说不清成果是自己改出来的还是别的原因造成的。

读者评论

夏
夏明远

做过两年PMO,最认同的是模板退场机制,但落地阻力比文章说的要大得多。每个模板背后基本都站着一个业务线,你合并或下线,对方就觉得自己的需求被否定。我们去年想砍9个模板,最后只退了2个,还是因为对接人都离职了。所以退场得先有高层授权和明确的裁决规则,靠PMO自己推基本推不动。

谢
谢若宁

数据口径我有点存疑。「引用后无需大改」的判定标准是谁定的?一线觉得改了半小时算大改,PMO可能认为只是微调,两边认知差很远。另外年维护工时从480降到140这种量级差,如果统计范围前后不一致就没法比。结论方向我认同,但拿这些数字去说服老板,大概率会被反问回来。

石
石静怡

站在交付项目经理角度说一句:分类学听着很美,我们公司折腾了三个月做分类,现场还是凭感觉选模板。问题在于没把分类依据变成几个能当场回答的问题。与其先做完整分类学,不如先出一张选模板决策表,三五个问题定位到该用哪个,比一份厚厚的分类文档实用得多。

文章包含AI辅助创作:模板阶段最佳实践:PMO项目模板流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/287017

赞 (0)
飞飞飞飞
模板权限怎么做?PMO实操方法:项目模板从0到1
上一篇 1天前
模板复用落地方案:PMO开展项目模板的流程优化案例解析
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
