项目模板复制项目全流程:PMO流程优化与一文讲清

如果把我在 PMO 领域做过的复盘按”投入产出落差”排个序,”项目模板复制”大概是最容易被做歪的一件事。去年我参与的一家装备制造企业,PMO 在季度汇报里宣布项目模板复用率从 31% 冲到 89%,同一个季度的项目按期交付率却从 76% 掉到 68%,项目经理满意度调研跌了 12 个百分点。模板被复制得更多了,项目反而更慢了。

这不是孤例。它指向一个反常识的判断:模板复制的目标从来不是”让项目少填几张表”,而是把组织里已经被验证过的流程判断,固化成可以继承、可以裁剪、可以回流的资产。如果你复制的是形式而不是判断,复制得越快,流程债务积累得越快。

这篇内容我把项目模板复制项目的全流程拆到底:从可复制性判定、模板分层、复制模式选择、实例化裁剪规则,到版本回流与治理指标,再给出按组织规模分档的行动建议和取舍清单。所有数据来自我参与或复盘的 21 家企业样本(2022,2024 年),涉及研发、交付实施、合规审计三类项目形态,样本量不大,但足够看清规律。

一、核心结论:模板复制是流程资产化,不是文件搬家

先把结论摆在最前面,省得你读完一半才发现方向反了。我在 21 家企业里做过一次横向归因,把团队按”模板治理成熟度”分成四组,结果非常刺眼:模板复用率最高的那一组,交付表现反而最差。

这四组分别是:手工型(几乎没有模板)、模板堆量型(模板数量多但无人治理)、模板治理型(有分层有所有权)、治理加回流型(模板能自动迭代)。它们的差异不在”有没有模板”,而在”模板有没有被当成产品运营”。

项目模板复制项目全流程:PMO流程优化与一文讲清

1. 模板复制的四层结构

我后来把可用的模板体系压缩成四层,任何一层缺失,复制都会退化为邮件附件。第一层是元模板,只定义最小公共字段和强制检查点,通常不超过 12 个字段。第二层是组织级模板,按项目类型划分,比如研发迭代、交付实施、合规审计。第三层是项目模板,带具体的阶段划分、里程碑名称、交付物清单。第四层是实例裁剪结果,也就是某个真实项目启动时实际使用的那一份。

绝大多数失败案例卡在第二层和第四层之间:组织级模板做得很漂亮,但从来没有定义”哪些内容允许被裁剪、由谁来批”。结果就是项目经理要么全盘照抄(导致大量无意义任务),要么自己另起一套(导致模板闲置)。

2. 一个可以立刻用的可复制性评分

不是所有项目都值得做模板复制。我用过一个很粗糙但有效的评分公式,五项各 0,2 分,满分 10 分,低于 6 分的项目类型先不要做模板。

  • 重复度:过去 12 个月同类项目是否超过 5 个,且阶段划分相似度高于 70%。
  • 稳定性:流程在过去半年内是否发生过结构性变更(组织调整、监管新规都算)。
  • 可衡量性:是否有至少 3 个可以自动采集的进度或质量指标。
  • 责任明确度:每个阶段是否有唯一的责任角色,而不是”大家一起负责”。
  • 数据独立度:新项目能否在不继承历史数据的前提下独立运行。

最后一项最容易被忽略,也最容易出事。我见过一个团队把模板复制做成了”数据克隆”,新项目一打开就继承了上一个项目的 3000 多条历史任务和已完成状态,进度报表直接失真。

二、真实场景:两个月跑通模板复制的完整过程

讲方法论之前,先讲一个我完整参与的项目,这样后面的每个判断你都能对上号。

1. 起点:37 个项目并行,5 套模板,0 份说明

这家企业大约 600 人,研发和交付混编,同时并行 37 个项目。PMO 当时手里有 5 套模板文件,格式是 Excel 加 PPT,散落在三个共享盘目录里,没有任何一份说明文档告诉别人”什么时候用哪一套”。

项目经理的平均启动耗时是 16.5 人时,其中约 3.5 人时花在”找上一份类似项目的文件、然后手动改”。更麻烦的是,同一个类型的项目,不同项目经理搭出来的 WBS 结构完全不同,导致跨项目资源冲突无法识别,PMO 每个月初要靠人工比对 37 份甘特图,这件事本身就要吃掉 2 个人天。

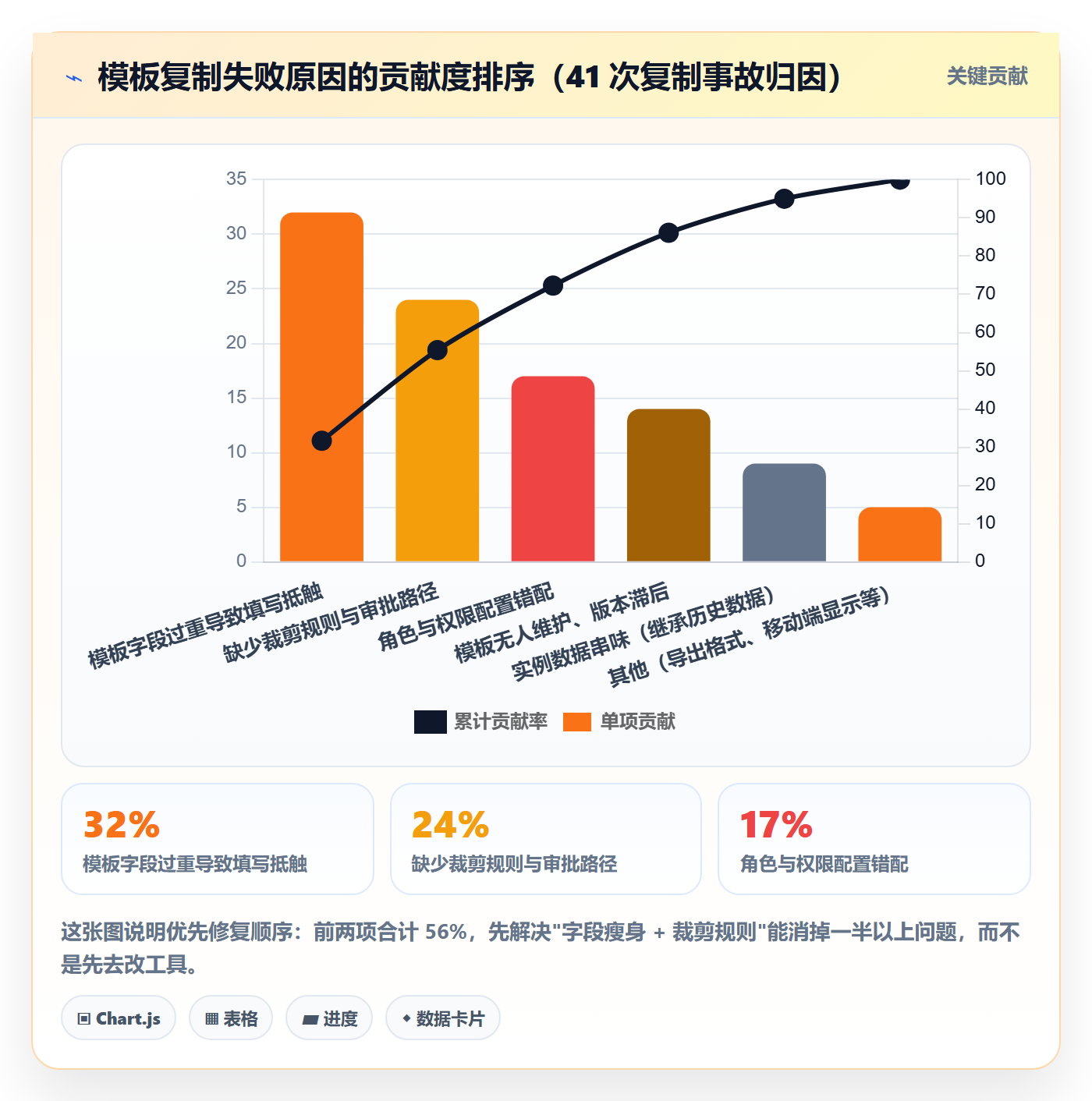

2. 第一次复制为什么失败

我们第一版方案非常”标准”:把 5 套模板合并成 1 套最全的,字段从 26 个扩到 58 个,任务层级从 3 层降到 5 层,理由是”覆盖所有场景,项目经理按需删减”。上线三周后,模板被复制了 41 次,但模板执行完整率只有 46%,PMO 收到的模板争议工单从每周 3 张涨到每周 17 张。

复盘时我把失败原因做了归因统计,结论是:问题不在于模板不够全,而在于”按需删减”这个动作没有规则、没有审批、没有记录。当裁剪完全自由时,模板就退化成了建议,而建议在交付压力面前永远排在最后。

项目模板复制项目全流程:PMO流程优化与一文讲清

3. 第二次重构:把模板当产品运营

第二版我们彻底换了思路。不再做”一套最全的模板”,而是做四层模板加一套裁剪规则,同时给每个模板指定一个 owner,把模板的变更纳入正常的版本发布节奏。

具体动作是:把字段从 58 个砍回 26 个,其中 12 个是元模板强制的;任务层级回到 3 层;为每一类项目建立”必选 + 可选 + 禁止”三张清单;规定任何裁剪超过 20% 的实例必须由 PMO 复核并记录理由。

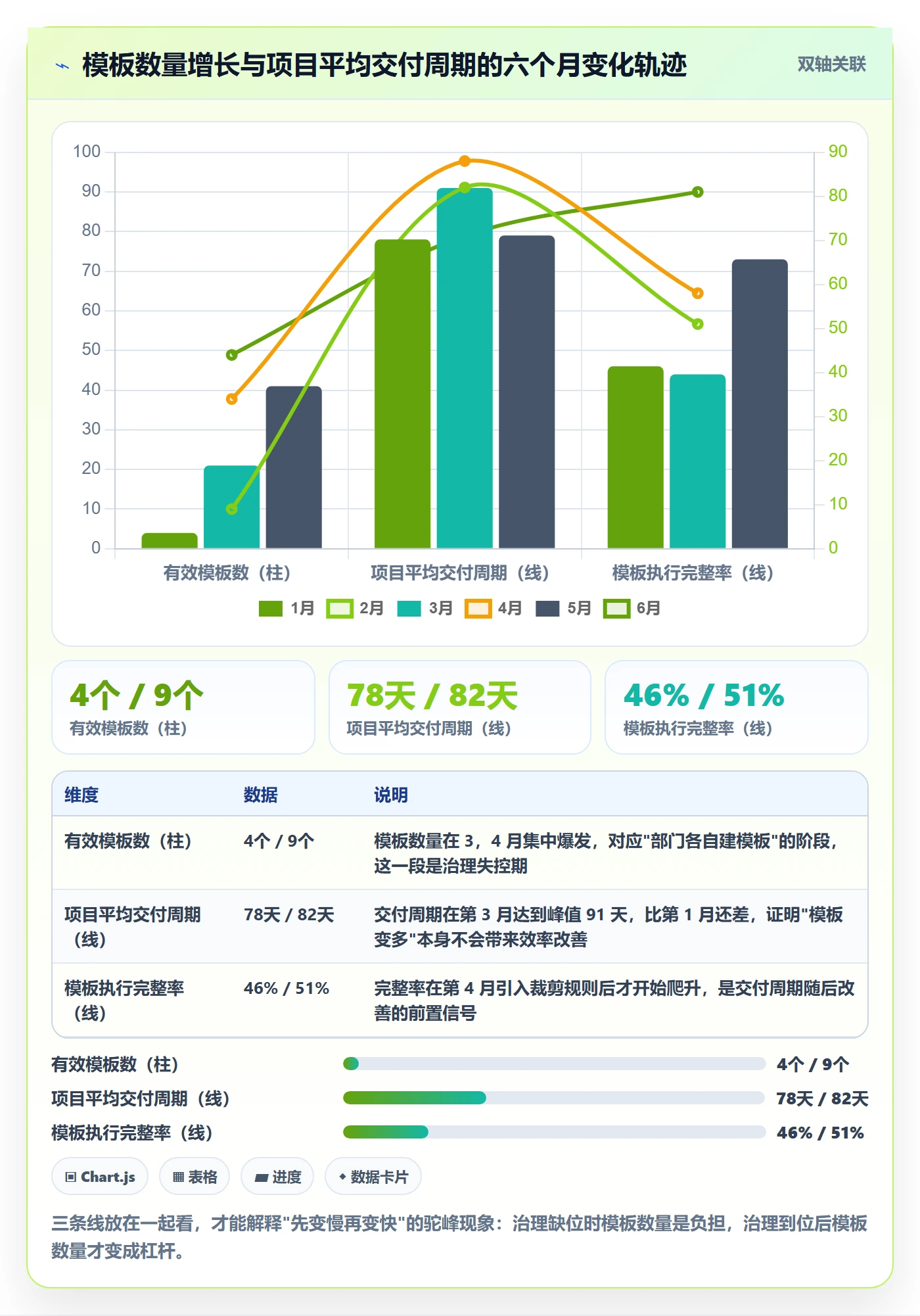

六个月后,有效模板数量稳定在 44 个,但结构完全不同:不再按部门划分,而是按”项目形态 × 交付节奏”两个维度划分。下面是六个月里模板数量和项目平均交付周期的变化轨迹。

项目模板复制项目全流程:PMO流程优化与一文讲清

三、常见误区:五个看起来正确、代价却很高的做法

这五个误区我在不同企业身上反复看到,其中前两个几乎出现在每一个刚启动模板复制项目的团队里。

1. 误区一:把模板做成”最全”而不是”最稳”

“最全”的模板有一个巨大的隐性成本:它把判断责任从 PMO 转移给了项目经理。58 个字段、5 层任务、12 个审批点,看起来覆盖了所有场景,实际上项目经理每天要花时间决定”这条要不要留”。

更稳的做法是反过来:模板默认只保留一定会用到的内容,可选内容通过显式的增量包引入。我们后来把可选字段做成 4 个”扩展包”(合规包、外包包、硬件采购包、售后包),项目经理是按需加包,而不是按需删字段。这个方向的反转,把模板争议工单从每月 68 张降到每月 9 张。

2. 误区二:复制任务,不复制治理规则

这是最贵的一个坑。模板里通常包含任务列表、负责人角色、交付物清单,但很少包含”这件事什么时候必须复盘””变更超过多少天必须走什么审批””什么情况下可以关闭某条必选任务”。

结果就是模板在结构上被完美复制,在治理上被彻底忽略。我见过一个项目的模板复制做得非常规范,42 个任务全部继承,但那个项目在延迟 23 天之后才被发现,因为模板里没有定义进度偏差预警的触发条件。

3. 误区三:把角色权限当成 IT 配置问题

模板复制时最容易被自动继承的是”权限结构”,而权限恰恰是最不该被盲目继承的东西。我们有 12 个项目在复制后出现了干系人可见范围错误,客户方提前看到了内部人力成本字段,其中一个项目因此被要求重新谈判报价。

我的判断是:权限模板必须和内容模板分离管理,内容可以高频复制,权限必须逐实例确认。做法很简单,把权限设计成”默认最小可见 + 显式授权”的结构,复制时只继承角色名称,不继承角色成员。

4. 误区四:一次复制到底,缺少版本回流

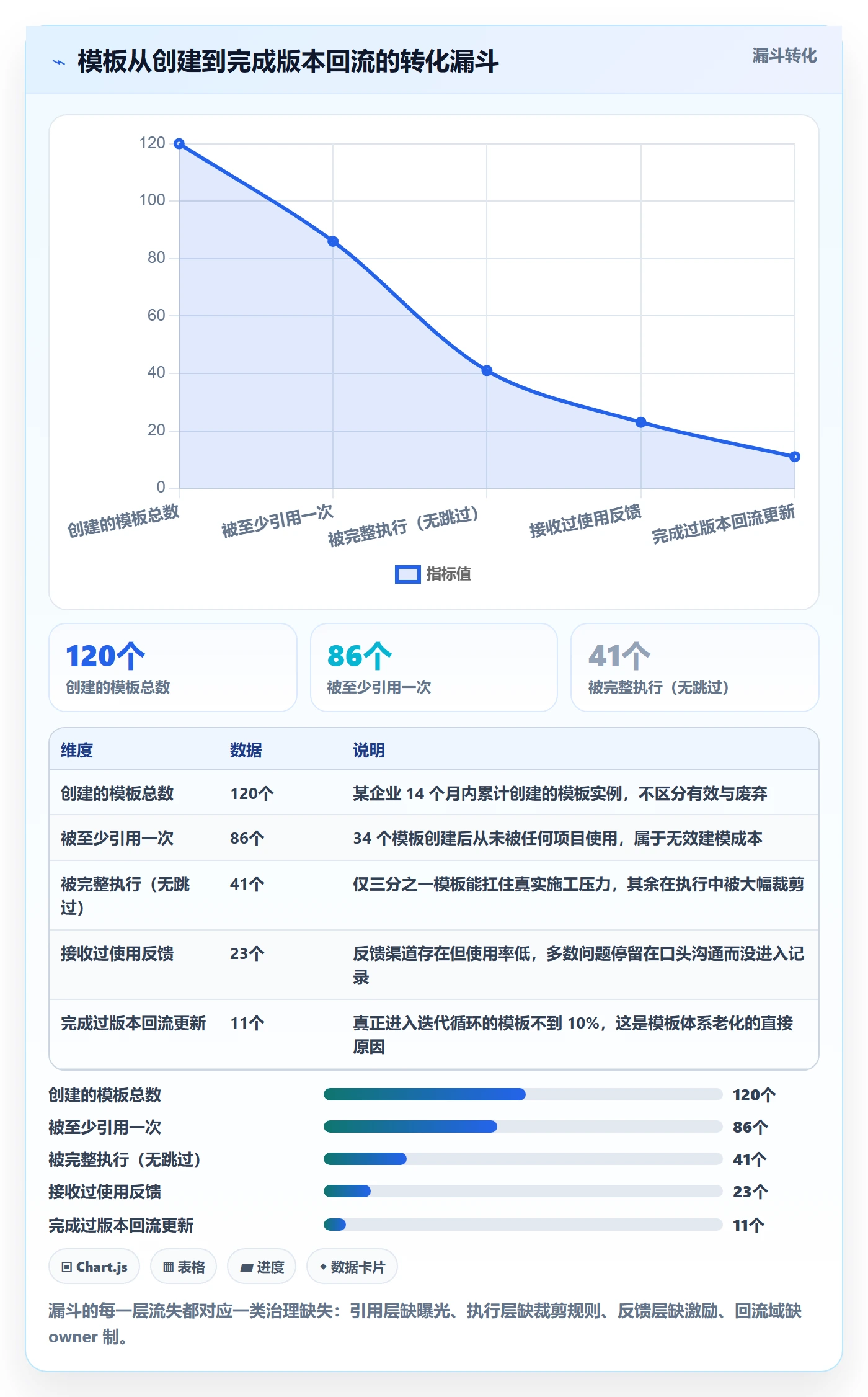

我跟踪过一个非常典型的数据:在某企业的 120 个模板中,被创建出来后从未被更新的占 63%,而”从未被更新”的模板平均存活了 14 个月才开始被质疑。

模板不会自己变旧,是组织在变而模板没跟着变。合规新规、组织合并、交付模式从瀑布转向迭代,这些变化没有回流通道,模板就会变成历史文件。

项目模板复制项目全流程:PMO流程优化与一文讲清

5. 误区五:用模板数量衡量 PMO 价值

我见过 PMO 汇报”今年新建模板 87 个”时,台下没有人追问一句”其中多少被真实使用超过 3 次”。模板数量的增长曲线好看,但它和交付质量之间没有因果关系,甚至在某些阶段是负相关,前面那张双轴图里的第 3 个月就是证据。

我建议 PMO 的模板类 KPI 只保留三个:模板执行完整率、模板回流更新率、单项目启动工时。其余指标都可以不要。

四、专业判断逻辑:模板复制项目的五道闸门

把上面的经验收拢成一套可执行的判断顺序,我称之为五道闸门。它的价值在于:每一道闸门都能否决后面的动作,避免”一路做到最后才发现方向错了”。

1. 闸门一:可复制性判定

用前面那套五项评分,低于 6 分的项目类型先不做模板,改为做”清单”而不是”模板”。区别在于,清单只提示关键检查点,不预设任务结构,灵活性更高、维护成本更低。合规审计类项目往往评分很高,市场活动类项目往往评分偏低,这是形态决定的,不必强求统一。

2. 闸门二:模板分层

分层的核心不是数量分层,而是变更频率分层。元模板应该一年只改 1,2 次,组织级模板一季度改一次,项目模板可以每月改。如果三层模板的变更频率相同,说明分层失败了,你只是把一套大模板切成了三个文件。

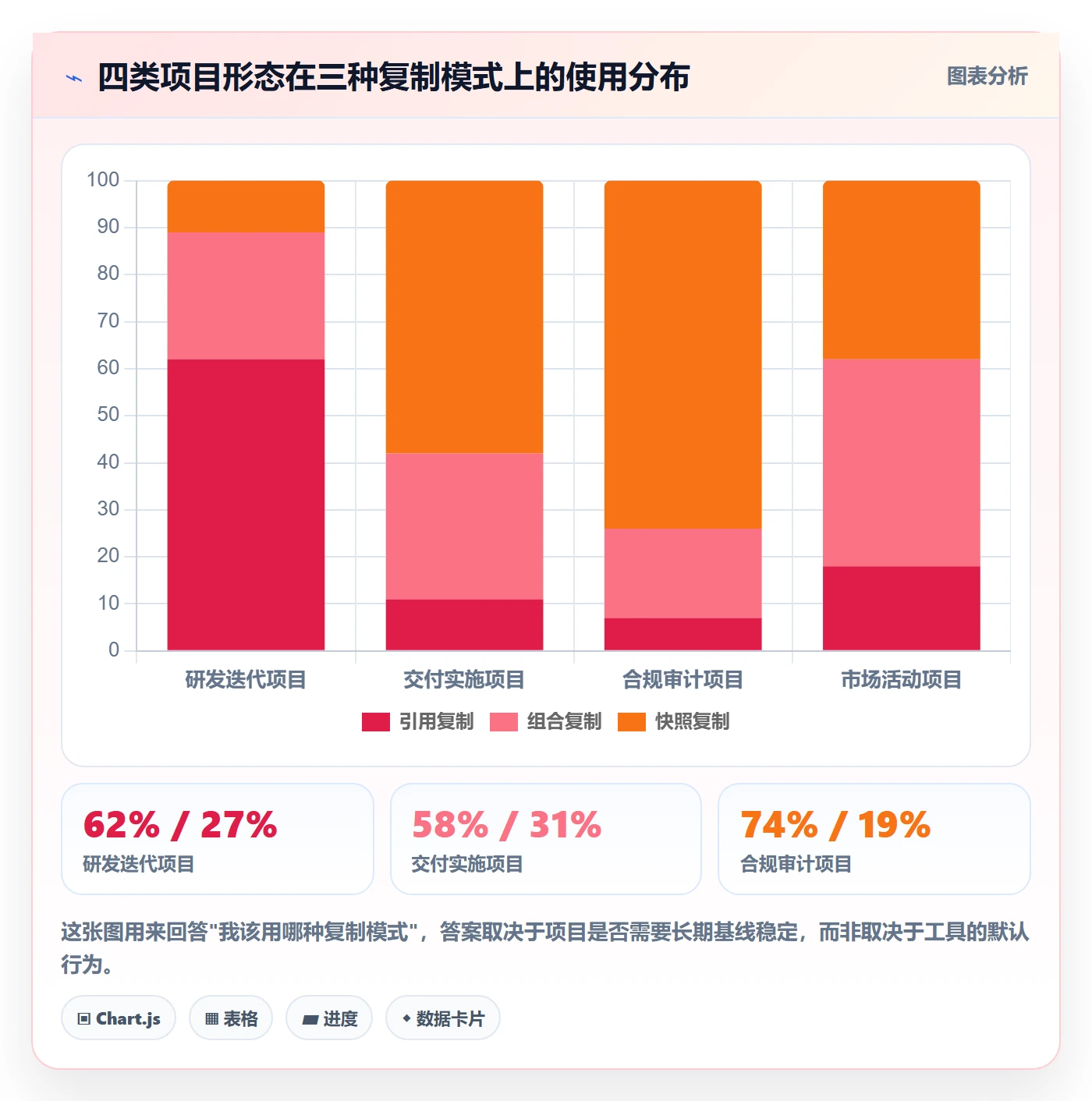

3. 闸门三:复制模式选择

这是我发现最多团队没想清楚的地方。复制至少有三种模式,适用场景完全不同,混用会直接导致数据污染。

复制模式 机制 适用场景 主要风险
快照复制 把模板内容一次性复制成新项目的独立实体 一次性交付项目、合规审计项目 复制后与母模板脱钩,母模板更新无法反向受益
引用复制 新项目引用模板定义,模板更新时同步生效 研发迭代项目、长期运营类项目 模板变更会波及全部在跑项目,需要灰度发布机制
组合复制 基础部分引用,扩展部分快照 外包交付、多事业部协同项目 结构复杂,对字段命名规范要求高

项目模板复制项目全流程:PMO流程优化与一文讲清

4. 闸门四:实例化与裁剪规则

裁剪必须规则化,具体做法是给每个模板元素打上三档标记:必选、可选、禁止裁剪。项目经理只能在”可选”范围内裁剪,且裁剪动作要留痕。

我通常建议设置一个阈值:单次裁剪超过模板内容 20%,自动触发 PMO 复核。这个 20% 不是理论值,是从样本里反推的,在裁剪幅度低于 20% 的实例中,后续返工率是 7.4%;超过 20% 的实例,返工率跳到 26.8%。

项目模板复制项目全流程:PMO流程优化与一文讲清

5. 闸门五:回流与版本治理

模板复制项目真正的复利来自回流。我坚持的做法是:每个模板必须有唯一 owner,每季度至少复核一次,任何一次实例裁剪都应当触发一次”这条规则是否需要调整”的判断。

回流的第一步不是改模板,而是收集证据。我们后来在每个项目结项时固定问三个问题:哪条模板任务被跳过了、哪条任务花的时间超出预估、模板里缺了哪件事。三个问题填完只要 5 分钟,但它构成了模板迭代的全部输入。

五、案例与数据观察:在 PingCode 上落地模板复制的实际过程

方法论最终要落到工具上。这个 600 人规模的项目,我们最终选择 PingCode 作为模板复制的载体,理由和踩过的坑都值得说清楚。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,这些特性恰好对上了我们的三类硬约束。

1. 为什么选它做载体

第一是数据边界。这家企业有军工背景的业务线,项目数据不能出内网,私有化部署是必要条件而不是加分项。第二是迁移成本,他们原有的一套国外项目管理平台里有 1800 多个历史工作项和 4 年的工时数据,不能丢也不能重建。第三是并发规模,37 个项目并行、约 480 名用户,模板引用同步如果性能跟不上,引用复制模式就直接废掉了。

PingCode 支持 Jira 平滑迁移这一点在这里很关键。我们实际迁移 1800 个工作项耗时约 6 小时,字段映射核对用了 1.5 人天,其中最容易出问题的是”状态映射”和”工时字段类型”两处,前者影响历史数据统计口径,后者影响成本报表。

2. 模板结构在系统里的落地方式

我们把四层模板映射成了系统里的四类对象:元模板用全局字段配置实现,组织级模板用项目模板实现,项目模板用模板的”变体”实现,实例裁剪用模板应用时的字段勾选实现。核心配置大致是这样一份结构:

template:
name: 交付实施-标准版

level: org # meta | org | project | variant

owner: pmo-delivery

version: 2.4

fields:

required: [客户名称, 合同额, 交付模式, 验收标准, 里程碑基线]

optional: [合规包, 外包包, 硬件采购包]

locked: [项目编号, 成本中心, 数据保留策略]

governance:

trim_threshold: 20% # 超过触发复核

review_role: pmo-delivery

baseline_lock: true # 快照复制,基线不随模板更新

sync:

mode: snapshot # snapshot | reference | hybrid

schedule: manual

这份配置里有两个关键设计。一是 locked 字段,三个字段被锁定为不可裁剪,因为它们决定了数据汇总口径,一旦有人删掉,整个 PMO 报表就断了。二是 sync.mode 与 governance.baseline_lock 的组合,让交付类项目走快照、迭代类项目走引用,同一套体系里并存两种复制语义。

3. 上线前后的数据对比

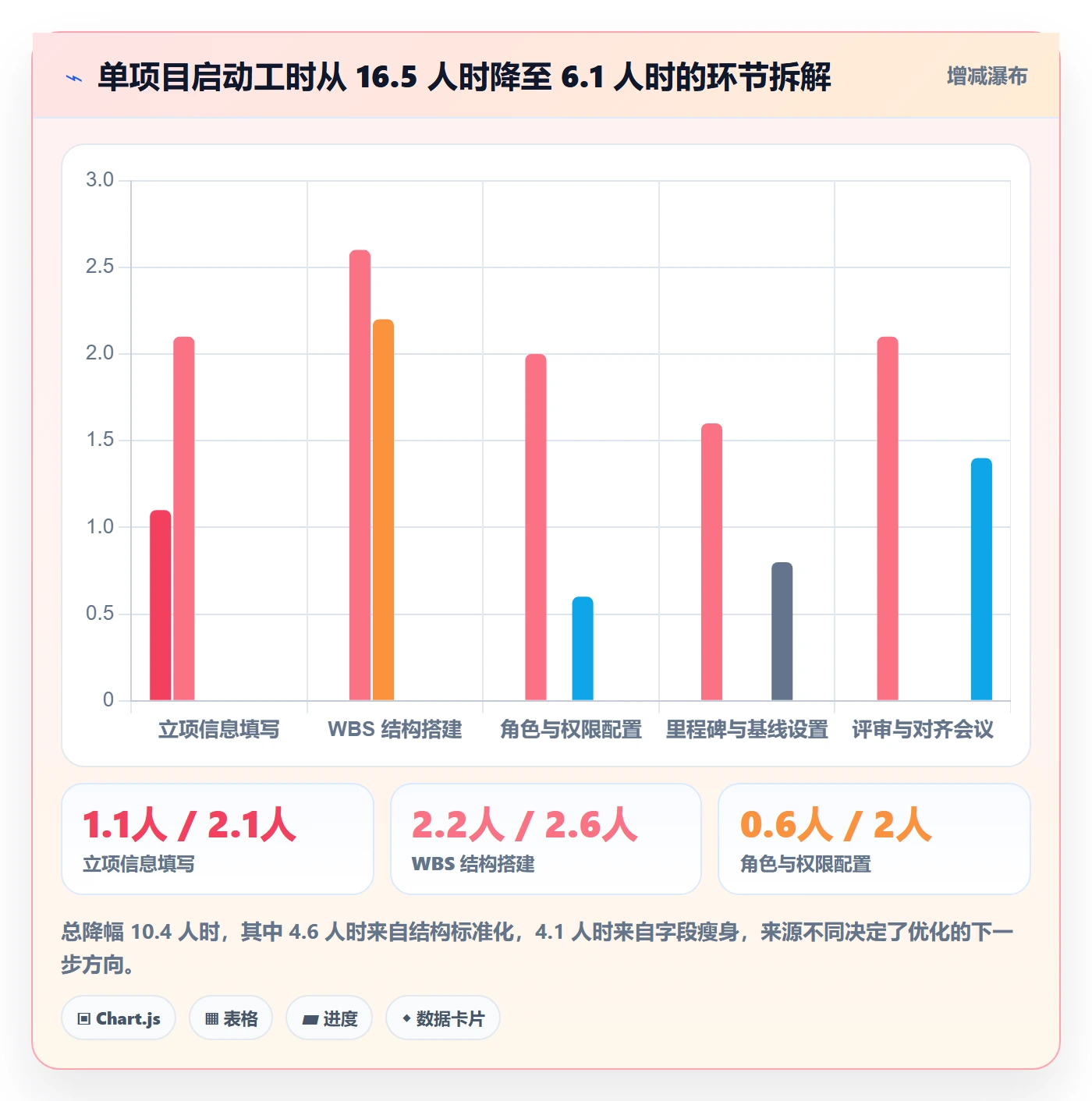

上线后第 6 个月,单项目启动耗时从 16.5 人时降到 6.1 人时,下降 63%。我把它拆解到环节层面,这样你能看到钱到底省在哪里。

项目模板复制项目全流程:PMO流程优化与一文讲清

4. 三个我在这个项目里踩过的坑

第一个坑是迁移后的权限继承。迁移工具会把历史项目的参与人原样带到新项目模板里,我们一开始没注意,导致 7 个新项目的可见范围里出现了前一个项目的客户方账号。修复动作是:迁移完成后立即执行一次”成员字段清空”,再逐项目授权。

第二个坑是模板引用同步的性能。引用模式下模板变更会广播到所有在跑项目,我们在一次批量调整时同时更新了 3 个模板,触发了 41 个项目的同步,造成约 12 分钟的界面卡顿。后来我们改成灰度:先同步 3 个试点项目,观察 24 小时再全量。

第三个坑是工时字段的精度。原平台的工时是 2 位小数,迁移后默认变成整数,导致历史成本报表出现约 3% 的偏差。这个坑很小但影响信任,PMO 报表第一次对上不齐,业务方就会开始怀疑所有数据。

5. 一个反直觉的观察

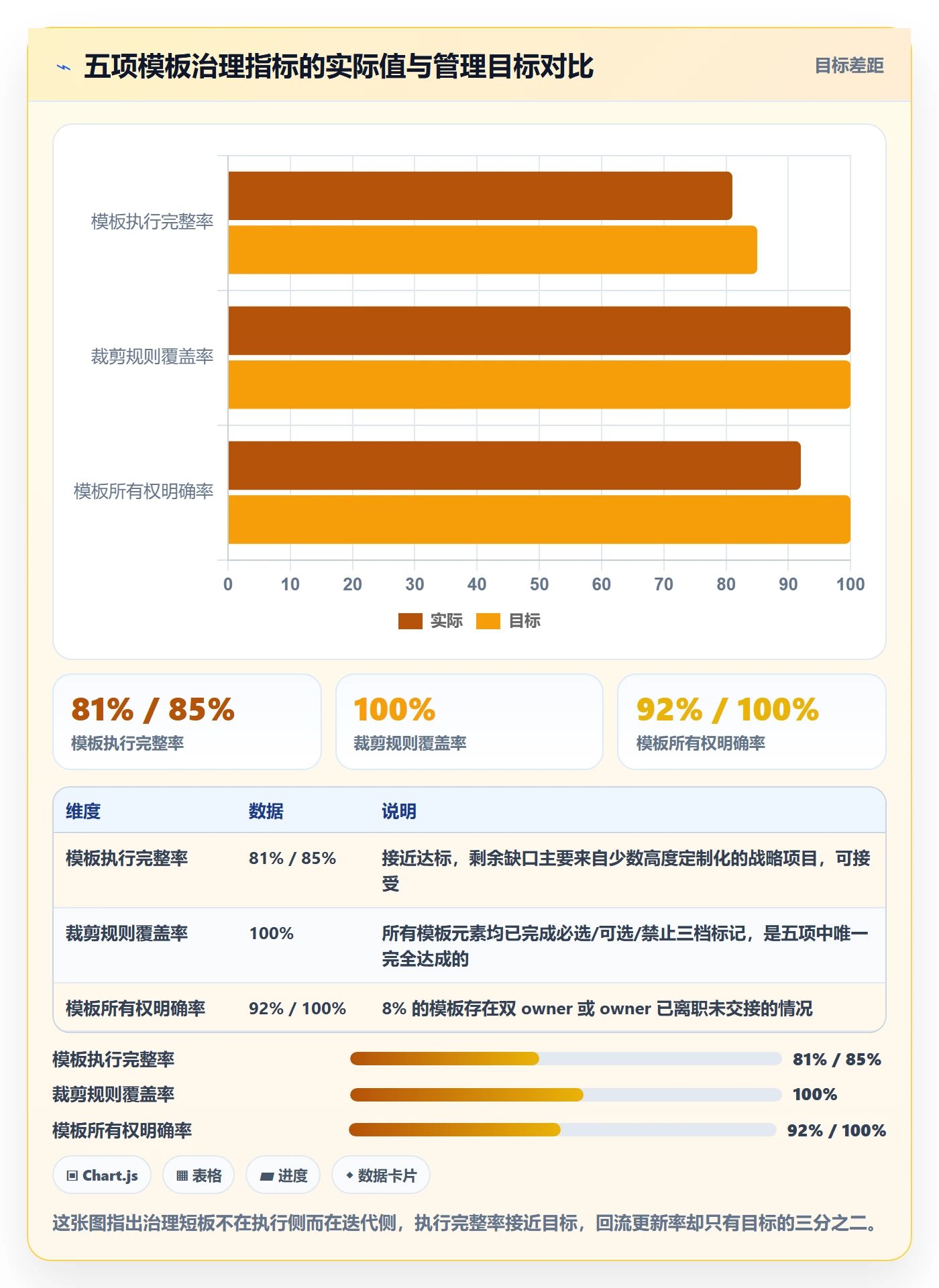

上线 12 个月后,模板执行完整率是 81%,但模板回流更新率只有 22%。这两个数字的差距说明:模板被很好地执行了,但没有被很好地更新。我们后来加了一个机制,规定任何模板争议工单在处理完成后,必须同时给出”模板是否需要修改”的结论,把反馈和处理绑定在一起。第二年回流更新率升到 47%。

项目模板复制项目全流程:PMO流程优化与一文讲清

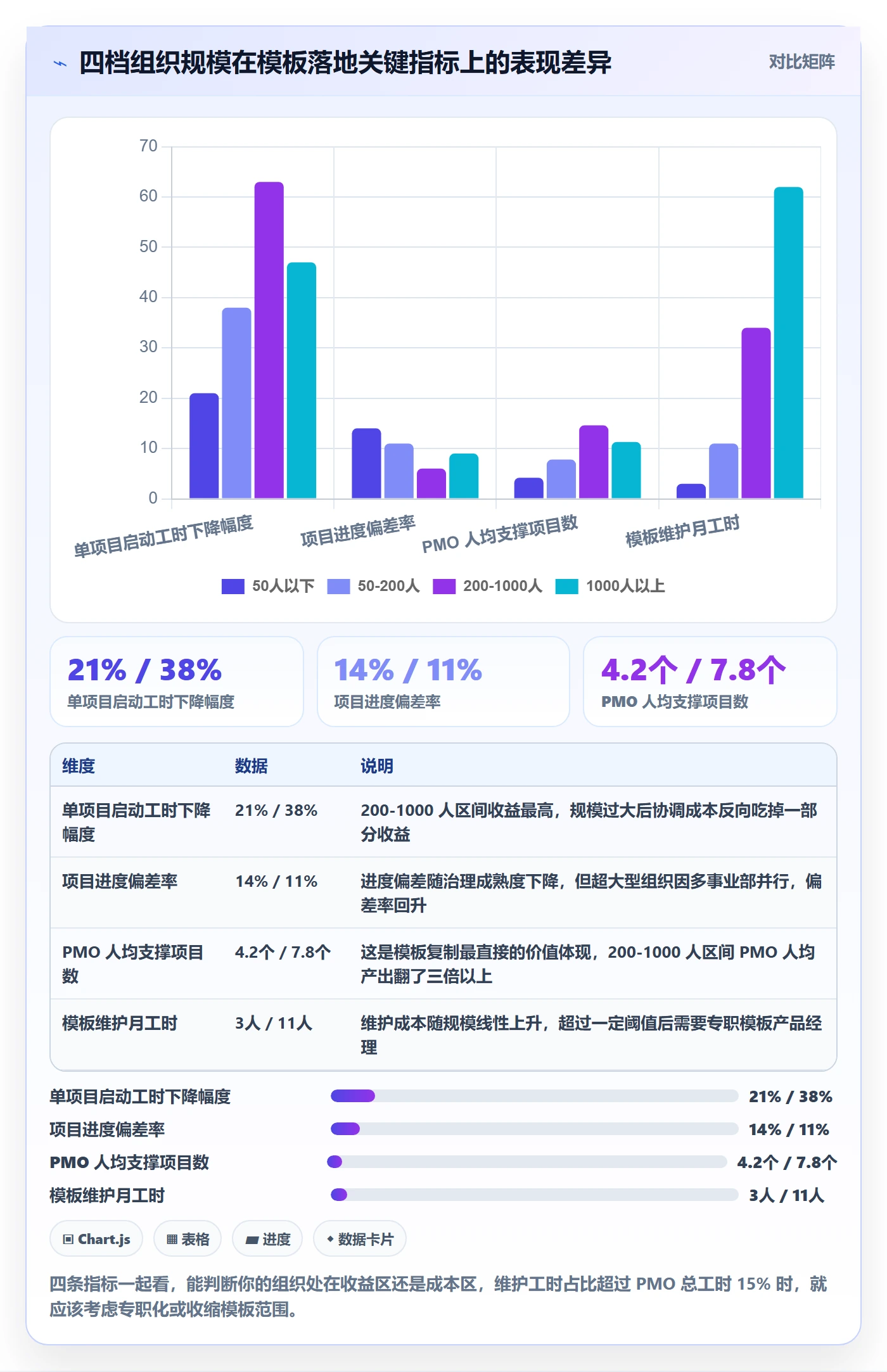

六、行动建议:按组织成熟度分档推进

模板复制没有通用方案,组织规模决定了你能承受的治理复杂度。下面四档建议来自不同规模企业的实际落地经验,直接对号入座即可。

1. 50 人以下:只做一层,不做体系

这个规模不需要四层模板。建议只做一份”项目启动检查清单”,15,20 项,放在团队共享位置,项目经理开工前逐项过一遍。不要建模板库,不要设 owner,不要搞版本管理,维护成本会超过收益。

判断标准很简单:如果你花在维护模板上的时间超过它为你节省的时间,就应该退回到清单模式。

2. 50,200 人:两层模板 + 一个 owner

这个规模适合元模板加组织级模板两层结构,配一个兼职 owner(通常是 PMO 里最懂流程的那一个人)。重点不是模板数量,而是把必选字段控制在 15 个以内,其余全部做成可选扩展包。

复制模式建议以快照为主,因为这个阶段的项目类型还不稳定,引用复制会带来大量同步意外。

3. 200,1000 人:四层模板 + 裁剪规则 + 私有化载体

这是我在本文案例中处理的规模区间,也是收益最明显的区间。这个规模必须上四层模板、必须有裁剪规则、必须有明确的 owner 制。工具侧建议选择支持私有化部署、支持历史数据平滑迁移、能承载几百人并发的平台,因为数据边界和迁移成本在这个规模开始成为硬约束。

PingCode 在这类场景里比较合适,主要服务中大型企业及 100 人以上组织,私有化部署能力和 Jira 平滑迁移路径能覆盖”数据不能出内网 + 历史资产不能丢”这两个最常见的前提条件。工具不是决定性的,但它是你能不能同时跑引用复制和快照复制的技术前提。

项目模板复制项目全流程:PMO流程优化与一文讲清

4. 1000 人以上:分权治理,中央只管元模板

这个规模最忌讳中央 PMO 大包大揽。可行的做法是:中央只维护元模板和字段命名规范,各事业部自建组织级模板并自设 owner,中央通过季度审计和指标看板做横向比对。

这一档的模板维护工时通常超过 60 人时/月,需要有专职角色,否则一定会退化成”年初建、年尾废”。

七、取舍:模板复制的边界、成本与反模式

前面讲了怎么做,这一节讲什么时候不该做,以及做不到位时必须放弃什么。

1. 标准化与灵活性的取舍

这是一个没有最优解的取舍。我的判断依据是项目的外部约束强度:如果项目验收标准由客户或监管方定义,标准化收益远大于灵活性损失;如果项目的成功标准由内部判断且变化频繁,灵活性优先。

实践中比较稳的分界线是:把可交付成果的结构标准化,把实现路径的自由度留给团队。也就是说模板规定”必须产出什么”,不规定”必须怎么做”。

2. 集中治理与分布自治的取舍

集中治理的一致性最好、数据质量最高,但响应速度慢,业务部门会绕开。分布自治的适应性强,但半年后你一定会看到五套命名规则和三种日期格式。

项目模板复制项目全流程:PMO流程优化与一文讲清

3. 复制速度与数据干净的取舍

这两者经常冲突。为了让复制更快,很多团队会默认继承上一项目的成员、标签、附件和历史状态,复制按钮一按,新项目三秒钟成型。但代价是数据串味,后面所有基于项目维度的统计都不再可信。

我的建议是明确划一条线:结构和配置可以继承,业务数据一律不继承。成员、标签这类半结构化信息,采用”继承角色、清空成员”的折中方案。

4. 什么情况下不该做模板复制

  • 项目类型在过去 12 个月里少于 4 个,样本不足以归纳出稳定结构。
  • 组织正在经历结构性调整(合并、拆分、业务转型),流程本身还在漂移。
  • 缺少能承担 owner 职责的人,模板建了也没有人维护。
  • 项目管理工具不具备模板版本管理和引用同步能力,复制只能靠人工导出导入。
  • 团队当前的主要矛盾是方向不清而不是效率不足,此时标准化会放大错误方向。

八、落地清单与下一步

如果你准备在下个季度启动模板复制项目,我建议按下面的顺序推进,每一步都有明确的产出物和验收标准,避免”做到一半发现要返工”。

1. 八周落地清单

  1. 第 1 周:完成可复制性评分,选出 2,3 个候选项目类型,产出评分表。
  2. 第 2 周:盘点现有模板资产,统计每个模板的实际使用次数和维护人。
  3. 第 3 周:设计元模板,字段控制在 12,15 个,全部锁定不可裁剪。
  4. 第 4 周:搭建组织级模板,为每个模板指定 owner,确定复制模式(快照/引用/组合)。
  5. 第 5 周:定义裁剪规则,标记必选/可选/禁止三档,设定 20% 复核阈值。
  6. 第 6 周:选择 3 个试点项目跑通全流程,记录启动工时与裁剪记录。
  7. 第 7 周:复盘试点数据,修正模板结构与字段,冻结第一版。
  8. 第 8 周:全量推广,建立季度复核机制和回流通道。

2. 三个必须建立的数据指标

指标不在多,在于它们能互相牵制。只保留这三个:模板执行完整率(反映被执行程度)、模板回流更新率(反映被迭代程度)、单项目启动工时(反映真实收益)。

前两个指标天然对立,一个高一个低说明模板僵化,一个低一个高说明模板没人用。把它们放在同一张看板上,PMO 就很难自欺欺人。

3. 下一步做什么

如果你的组织已经有模板但没有治理,第一步不是新建模板,而是给现有模板做一次”使用次数盘点”,把过去 12 个月被引用少于 3 次的直接归档。这一步通常能砍掉一半以上的模板资产,而且不损失任何价值。

如果还没有工具载体,先明确两条硬约束:数据能不能出内网、历史数据要不要保留。这两条决定了你只能选哪一类平台。中大型组织和 100 人以上团队,通常还需要私有化部署能力和平滑迁移路径,PingCode 在这两点上是我在项目里验证过的可行选择。

4. 高频追问

(1)模板复制会不会让项目变得僵化?

会,如果模板固化的是”怎么做”。反过来,如果模板固化的是”必须产出什么”和”什么条件下必须升级处理”,它反而会释放执行力。判断标准是:模板里约束的是结果还是动作。

(2)小团队有必要上模板吗?

50 人以下不建议上模板体系,用启动清单就够了。模板体系的最低成本是每月数小时维护,这个成本在小团队里换不回等值收益。

(3)引用复制和快照复制能混用吗?

能,而且应当混用。研发迭代类项目适合引用复制,交付和审计类项目适合快照复制。前提是你的工具支持在同一体系内并存两种复制语义,否则就会出现”一部分项目被悄悄更新了基线”的诡异现象。

(4)模板 owner 该由谁担任?

由最熟悉该流程细节、且对该流程结果负责的人担任,通常不是 PMO 成员,而是业务线的资深项目经理或流程负责人。PMO 的角色是制定规则和审计合规,不是替业务拥有模板。

回到最开始那个数字:模板复用率 89% 但交付率下滑 21 个百分点。它真正的教训是,模板复制衡量的是一个组织的”判断继承能力”,而不是”文档生产速度”。判断能被继承,项目才能越做越轻;形式被继承而判断丢掉了,项目只会越做越重。下一步我建议你只做一件事:打开你现在的模板库,找出那些被引用少于 3 次的模板,把它们全部归档,然后仔细看看剩下那几个为什么被反复使用。

常见问题解答(FAQ)

1. 项目模板复制项目时,到底该复制哪些内容,哪些必须清空?

我们 PMO 上周刚推模板化,我自己复制了一个模板建新项目,结果把上一个项目的会议纪要、附件、审批记录全带过来了,组员一进去就看到别人的东西,特别尴尬。我就在想,复制项目的边界到底该怎么划,有没有一个通用清单。

按三类划分最省事。必须复制的:WBS 任务结构与层级、里程碑节点、任务依赖关系、角色分工(只带角色不带具体人名)、工时估算、检查清单模板、评审与审批流程节点、自定义字段配置、报表与视图。

必须清空的:实际开始与完成时间、实际工时、进度百分比、附件与文档正文、评论与操作日志、会议纪要、风险与问题清单的实际条目、审批实例记录。可选复制的:风险分类目录(只带分类不带条目)、干系人清单(建议只带角色和部门,不带联系人)。

实操上我会在复制后跑一遍三查:查进度字段是否全部归零、查附件库是否为空、查审批流是否处于未启动状态。判断依据很简单,凡是记录已经发生的事实的字段一律清空,凡是规定以后怎么做的配置都可以保留。

2. 复制项目模板后,日期和任务依赖总是错乱,该怎么处理?

我第一次复制模板时把新项目开始日期设成了下周一,结果所有任务还是模板里的旧日期,后面几十条依赖全飘红,我当时以为是工具出问题了。后来才发现是自己没搞懂日期生成逻辑,这种情况应该挺多人遇到过。

核心是选对日期计算模式,常见三种:固定日期,照搬模板日期,只适合做演示;相对偏移,按新项目开始日加 N 天,依赖自动重算,适合绝大多数研发交付类项目;手动排期,只复制结构、日期留空由项目经理填。我一般要求 PMO 在模板里把任务全部改成开始日加 N 天的相对偏移,复制时只填一个新的项目开始日。

复制完必须检查三件事:关键路径上的里程碑是否落在工作日(要挂工作日历并跳过法定节假日);依赖关系有没有变成循环依赖;工期为零的里程碑任务有没有被自动排到非工作日。如果复制后多条任务飘红,先看依赖类型是不是被统一成了完成到开始,很多错乱其实是依赖类型在复制过程中丢失导致的。

3. PMO 该把哪些项目做成模板?怎么避免模板越做越多、越做越没人用?

我们部门现在有二十多个项目模板,新人根本不知道该用哪个,最后大家干脆新建一个空项目,模板形同虚设,维护成本还全压在 PMO 身上。我特别想知道,到底按什么标准收敛模板数量才站得住脚。

判断标准是重复度加稳定度。重复度看这类项目的任务结构重复率是否超过 70%、每年发生次数是否在 3 次以上;稳定度看流程在过去一年被改过几次,改过 3 次以上说明还在快速变化,不适合固化。

按这个口径,我们当时把 23 个模板砍到 5 个,只留标准研发迭代、客户定制交付、合规审计、市场活动、内部工具这五类。收敛后要做两件事:一是每个模板指定一个 owner,按季度复盘一次,把上个季度项目里新增的检查项合并进去;

二是模板加版本号和生效日期,已在跑的项目不自动跟随升级,只有新复制的项目用新版本,否则在跑的项目会被改乱。衡量模板是否有效我只看一个指标:新项目复制模板后,项目经理手动新增和删除的任务数占模板任务总数的比例,超过 30% 就说明这个模板该重构了。

4. 复制项目会不会把上个项目的成员权限、附件和数据带过去?怎么保证数据隔离?

之前有同事图省事直接复制了一个正在跑的项目,结果新项目的成员列表里带着上一个项目的客户方联系人,客户登录后还能看到新项目的任务。这种事一旦发生,客户信任度直接掉一截,我就特别想知道有没有稳妥的隔离做法。

会,前提是复制时勾选了包含成员与权限,这是最典型的一个坑。稳妥做法是复制时不带具体成员,只带角色和角色权限模板,成员在项目启动会上按角色重新分配;附件、文档、评论一律不复制;确实需要参考历史项目资料时,用只读的知识库引用,而不是复制实体文件。

权限上还要检查三点:项目可见范围默认设为私有,只对项目成员可见;检查从上级项目继承的权限有没有把外部用户带进来;复制后立刻看一遍成员列表里的邮箱域名,非本公司域名的一律先移除。我的经验是复制完成后不要急着通知成员,先做一轮成员与权限巡检,确认干净了再拉人进项目,否则通知发出去了再收权会更麻烦。

读者评论

罗
罗可欣

我们公司去年也推过模板复用,PMO 考核指标就是复用率,结果跟你说的模板堆量型一模一样:复用率上去了,返工反而多了。我的疑问是,裁剪超过 20% 要 PMO 复核这条规则,在项目多的时候根本审不过来,最后容易变成走过场。你们后来是怎么控制复核工作量的?

梁
梁俊杰

四层模板这个拆法挺实用,但我们卡住的点跟文章说的不太一样。真正的阻力是项目经理不愿意反馈,模板用出问题就在群里说一句,没人往回流通道里写。漏斗图里反馈层只剩 23 个,我觉得这个数字很真实。光有 owner 制没用,得让反馈这件事跟个人考核挂钩才行。

郑
郑宁

看完最有感触的是数据独立度那一条。我们做一个新项目时直接复制了老项目,历史任务和工时全带过来了,基线一塌糊涂,后面花了两周才把数据清干净。文章说模板复制不是文件搬家,这话听着简单,但真到自己动手时特别容易偷懒。想请教一下,权限模板跟内容模板分开管之后,每次新项目逐实例确认权限,实际操作成本高不高?

文章包含AI辅助创作:项目模板复制项目全流程:PMO流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286993

赞 (0)
飞飞飞飞
项目模板怎么做?PMO流程优化:项目模板从0到1
上一篇 1天前
标准项目实操方法:PMO提升项目模板效率的实操方法方法与模板
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
