项目模板如何做好标准项目?PMO入门指南与操作步骤

我带过三个不同规模企业的 PMO 落地,印象最深的一次是 2021 年:一家 1200 人的装备制造企业,PMO 花两个月做了 16 套项目模板,覆盖研发、交付、技改、IT 四类项目,每一套都有完整的 WBS 字典、风险登记册、变更流程图,厚得像一本操作手册。上线半年后我抽查了 30 个在跑项目,真正按模板走的只有 4 个,执行率 13%。问题不是模板做得不专业,恰恰相反,是太专业了,它把”标准”理解成了”文档齐全”,而不是”决策默认值”。

这篇文章想解决的就是这个落差:项目模板怎么才能真正做出标准项目,而不是做出一堆没人看的文档。我会讲清楚模板失效的真实原因、判断模板好坏的硬指标、从 0 到 1 的八步落地方法,以及不同规模组织该怎么取舍。所有案例和数据都来自我做 PMO 咨询和系统实施时的一手记录,个人观察性质的数据我会明确标注样本范围,你可以按自己组织的情况打折使用。

一、核心结论:模板不是文档,是决策的默认值

1. 模板的本质是压缩决策空间

一个项目从立项到结项,团队要做几百次决策:这个阶段要不要开评审会、风险等级怎么定、变更谁来批、进度偏差多少要升级。如果每次决策都靠人现场判断,结果必然发散。模板真正的作用,是把其中 60%-80% 的高频决策提前定成默认值,让团队只在真正需要判断的地方消耗脑力。

所以判断一套模板好不好,不看它写了多少页,而看它减少了多少次重复讨论。我在做 PMO 复盘时经常问项目组一个很朴素的问题:过去一个月,你有没有因为”不知道该怎么做”而停下来问过 PMO?如果答案是”经常”,那这套模板就是没生效的。

2. 判断模板好坏的四个硬指标

我在多个项目里反复验证过,下面这四个指标比”模板覆盖率”更能反映真实水平,而且都能从系统里直接取数,不依赖人工汇报。

  • 项目启动耗时:从立项批准到第一次正式排期会议之间的自然日。有模板的组织通常在 3-5 天,没模板的在 8-15 天。
  • 计划变更率:项目周期内基线计划被修改的次数。这个指标不是越低越好,但异常高说明模板里的阶段划分不符合实际。
  • 状态填报及时率:任务状态在截止日当天完成更新的比例。低于 60% 说明模板没有嵌进日常工作流。
  • 模板复用率:新项目直接基于已有模板创建、且未做大改的比例。低于 30% 基本可以判定模板是摆设。

3. 一个反常识的结论:模板要”少”到能被背下来

我见过做得最好的一套模板,来自一家 400 人的医疗器械公司。他们的研发项目模板只有一页 A4:5 个阶段、7 个里程碑、12 个必填字段、3 个审批节点。项目经理不需要翻文档,看一眼系统里生成的项目就知道下一步该干什么。他们的项目按期交付率两年内从 61% 提到 84%。

反过来,模板越厚,认知负担越重,执行率越低。这不是”员工不听话”,而是人的工作记忆容量有限。一套需要反复查阅才能用的模板,本质上是一份参考资料,不是一套标准。

项目模板如何做好标准项目?PMO入门指南与操作步骤

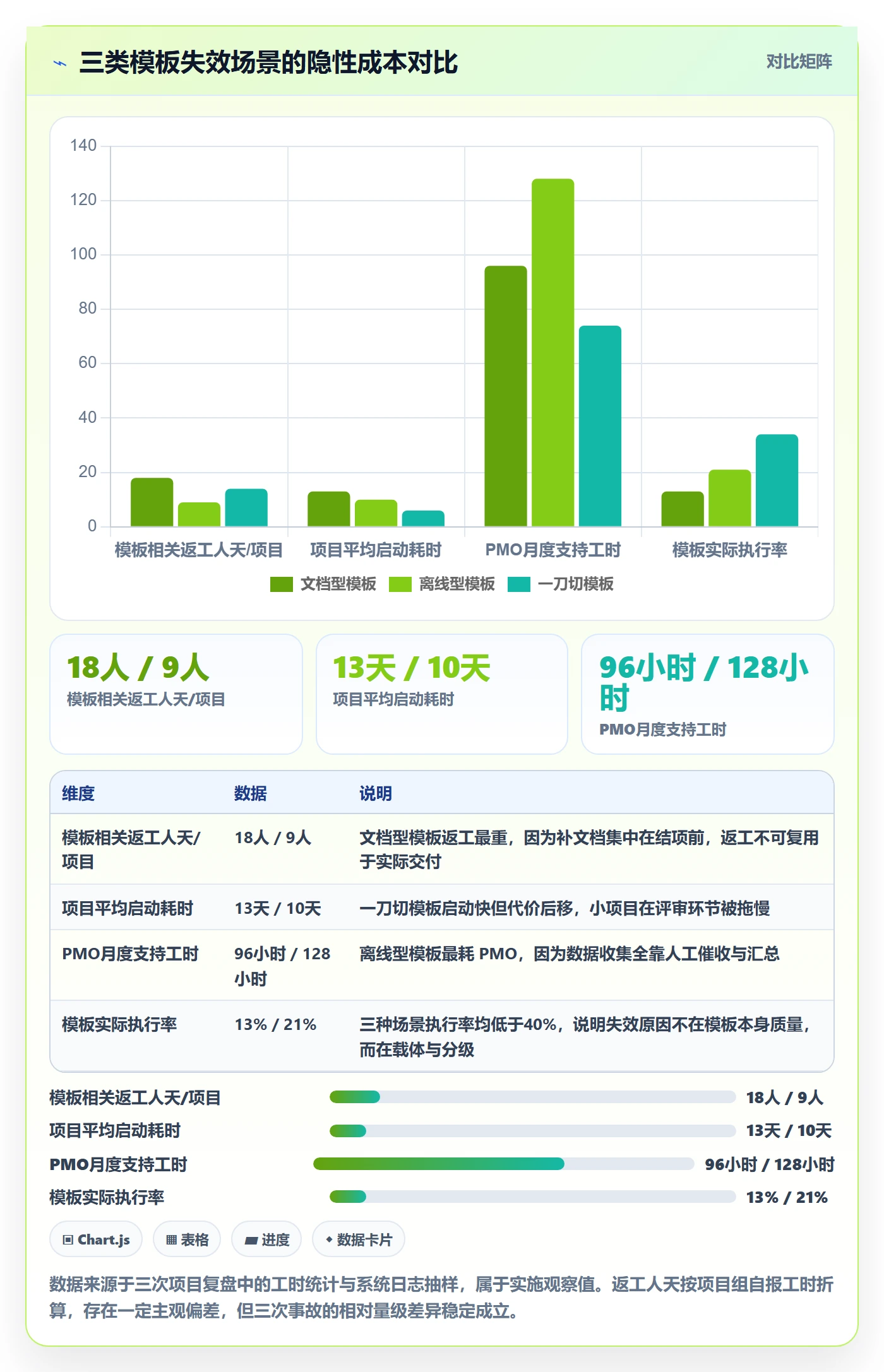

二、真实场景:三次模板失效事故的完整复盘

抽象讲道理不如讲事故。下面三次是我亲自参与复盘的真实案例,涉及制造、软件、互联网三种组织形态。我把它们的共性提炼出来,你会发现失效原因几乎都不在”模板设计得好不好”。

1. 事故一:把 30 页 WBS 文档当模板

那家 1200 人装备制造企业的模板目录是这样的,我当时看到就意识到问题所在:

研发项目模板_v3.2/
├── 01_项目立项申请模板.docx (4页, 含11个签字栏)

├── 02_WBS分解字典.xlsx (9个Sheet, 312个工种条目)

├── 03_风险登记册模板.xlsx (含风险矩阵说明, 27行)

├── 04_变更控制流程说明.docx (6页, 含3张流程图)

├── 05_阶段评审检查表.xlsx (5个阶段共86个检查项)

├── 06_会议纪要模板.docx

├── 07_项目结项报告模板.docx

└── 08_模板使用说明_v2.docx (8页)

问题有三层。第一层,这些文件之间没有数据联动,WBS 改了风险登记册不会跟着更新;第二层,模板存放在共享盘,谁下载了哪个版本无从追溯;第三层,也是最致命的,模板校验的是”文件交没交”,而不是”项目该走的阶段有没有走完”。项目经理的真实行为是:项目结束前一周集中补文档,补完就算合规。

2. 事故二:模板躺在共享盘里,从未进入工作流

第二家是 800 人的软件公司,模板本身设计得不错,问题在于它是”离线”的。项目经理从共享盘下载 Excel 排期,进度存在自己的本地文件里,PMO 想要看汇总就只能发邮件收集,每次收集平均耗时 2.5 个工作日,数据滞后 7-10 天。

这种模式有个隐蔽的恶性循环:数据收集成本越高,PMO 越倾向于减少收集频率;收集频率越低,数据越没用;数据越没用,项目组越不愿意填。半年后这套模板自然死亡,不是因为被否决,而是因为没人再打开它。

3. 事故三:一刀切模板压死小项目

第三家是 300 人的互联网公司,他们的模板只做了一套,但强制所有项目执行。结果一个 3 人周的运营活动项目,被要求写完整的商业论证、做 4 次阶段评审、提交 12 份文档。项目负责人在复盘会上直接说:”我写文档花了 6 天,做实际工作花了 4 天。”

半年内,这个团队发展出一套完整的地下流程,在系统里走形式,在群里做实际协作。这是最危险的信号:模板一旦被普遍规避,PMO 后续推任何标准都会失去信任基础。

项目模板如何做好标准项目?PMO入门指南与操作步骤

三、拆解五个常见误区

上面三次事故背后是同一批认知误区。我把它们拆成五条,每一条我都会说明它为什么看起来对、实际上错在哪。

1. 误区一:模板越全越好

这是最普遍的误区,也是最难纠正的,因为它披着”专业”的外衣。做模板的人往往是从优秀项目里反向提炼,把最佳实践全部塞进去,逻辑上无懈可击。但模板的使用者不是写模板的人,他们面对的是工期压力和有限精力。

越全的模板要求越多的输入,而输入成本由项目组承担,收益却由 PMO 和组织享受。这种成本收益不对称,决定了它必然被规避。正确的做法是反过来:先问”哪些信息如果我们不强制收集,后面一定会出问题”,只把这些放进必填项。

2. 误区二:模板一次定终身

很多 PMO 把模板当成制度文件,发布后就进入”冻结状态”,一年审一次。但业务在变:去年没有的合规要求今年有了,去年三个月的项目周期今年缩到六周。模板一旦和业务节奏脱节,就会从”帮助”变成”阻碍”。

我在实践中的做法是给模板设”版本生命周期”:小版本每季度评审一次,大版本每半年迭代一次,任何一次项目复盘提出的模板问题必须在两周内进入待办列表。这样做的好处是,模板永远处在”有人管”的状态,而不是躺在共享盘里等尘埃。

3. 误区三:模板等于流程文档,不需要进系统

这条误区杀伤力最大。文档形态的模板有一个致命缺陷:它无法被执行,也无法被度量。你不能从一份 Word 里知道 30 个项目里有多少个真的做了风险识别,只能靠项目经理自报。

而一旦模板进入系统,变成项目创建时的默认骨架,阶段、任务、字段、审批流,它就从”建议”变成了”约束”。这不是管控加强,而是把管理成本从”人工检查”转移到了”系统默认”。

4. 误区四:PMO 制定,项目组执行

我认为这是所有误区的根源。如果模板完全由 PMO 闭门设计,它必然反映 PMO 的关注点(合规、可汇报),而不是项目组的关注点(少填表、快推进)。

更有效的做法是”联合设计、PMO 定框架、项目组定细节”。具体来说:PMO 定义必须统一的 30%(阶段划分、里程碑命名、核心字段),剩下 70%(任务拆解方式、协作习惯、看板视图)由各项目组自行决定并贡献回模板库。让执行者参与设计,是提高执行率最便宜的手段。

5. 误区五:只看交付物,不看数据字段

很多模板的检查项是”是否提交了需求规格说明书”,但没有人问”需求变更次数有没有记录”。前者是文档,后者是数据。文档可以补,数据补不了。

我判断一套模板是否具备度量能力,只看一件事:它能不能在不额外发问卷的情况下,自动算出项目的进度偏差、资源冲突数和风险关闭率。如果算不出来,这套模板就只是一叠纸。

项目模板如何做好标准项目?PMO入门指南与操作步骤

四、专业判断逻辑:模板分级、准入与数据闭环

讲完误区,接下来是我在实际项目中形成的一套判断逻辑。它不是唯一答案,但经过多个组织验证,能稳定地把执行率从 30% 以下拉到 70% 以上。

1. 判断一:按项目复杂度做模板分级

单一模板必然导致”大项目嫌松、小项目嫌重”。我的经验值是分三级,分级的依据不是预算金额,而是参与方数量和交付不确定性。金额大但成熟度高的重复性项目,反而应该用轻模板。

模板级别 适用项目特征 阶段/里程碑 必填字段 审批节点
L1 轻量模板 单一团队、周期 ≤ 6 周、交付物明确 3 阶段 / 2 里程碑 6 个 1 个(结项)
L2 标准模板 跨 2-3 个团队、周期 6 周-6 个月 5 阶段 / 5 里程碑 12 个 3 个
L3 重模板 跨部门/跨供应商、周期 > 6 个月、强合规 7 阶段 / 9 里程碑 20 个 5 个

分级之后还有一个经常被忽略的动作:规定升级和降级的触发条件。比如 L1 项目一旦发生跨部门依赖,自动升级为 L2。没有升降级机制的分级,会退化成一次性的标签。

2. 判断二:模板必须内嵌准入准出条件

模板里最容易写虚的部分就是阶段评审。我见过大量模板写”需求评审通过后进入设计阶段”,但”通过”的标准是什么、谁签字、不通过怎么办,全都没有。这种描述等于没有。

可执行的准出条件必须包含三个要素:可验证的交付物、明确的判定人、失败后的默认动作。下面是我在某软件公司推行的一版准出配置示例:

stage: 需求分析
exit_criteria:

id: EC-REQ-01

check: 需求条目数 >= 1 且 每条需求含验收标准

owner: 产品负责人

evidence: 需求库中 status=已确认 的条目

id: EC-REQ-02

check: 需求评审异议已全部关闭

owner: 技术负责人

evidence: 评审记录中 open_issues = 0

id: EC-REQ-03

check: 需求基线已打标签并锁定

owner: PMO

evidence: baseline_tag 字段非空

on_fail: 退回上一环节,且项目健康度自动标记为"风险"

关键在于 evidence 字段,它必须是系统里可查询的对象,而不是”会议纪要附件”。只要证据是可查询的,准出就可以自动化判定,PMO 就不需要人工抽查。

3. 判断三:模板的最小可执行单元是”字段 + 状态机”

这是我最重要的一个判断。模板的骨架不是文档清单,而是两样东西:一组必填字段,加一套状态流转规则。字段决定数据能不能被采集,状态机决定流程能不能被约束。

比如”风险”这个对象,如果只有一段文字描述,它就没法度量。加上字段之后就不一样了:

entity: 风险
required_fields:

风险等级 (枚举: 高/中/低,必填)

责任人 (人员字段,必填,不可为项目经理本人超过3条)

触发概率 (枚举: 高/中/低)

影响工时 (数值,人天)

应对策略 (枚举: 规避/减轻/转移/接受)

计划关闭日期 (日期,必填)

state_machine:

已识别 -> 已评估 (需填写等级+概率+影响)

已评估 -> 应对中 (需填写策略+责任人)

应对中 -> 已关闭 (需填写实际结果)

已关闭 -> 已识别 (重开,需填写重开原因)

有了这套配置,”风险关闭率””高风险占比””风险平均滞留天数”三个指标就自动产生了。PMO 不需要再发任何收集表。

4. 判断四:度量口径必须写进模板,而不是写进报表

这是很多 PMO 踩过的坑:模板是一拨人定的,报表是另一拨人做的,两边对”完成”的定义都不一样。项目经理以为任务状态改为”已完成”就是完成,报表却按”验收通过日期”计算,结果数据永远对不上,月度例会一半时间在吵口径。

正确顺序是:先定度量口径,再定字段,最后定模板。口径定不下来,字段就是拍脑袋填的。我会强制要求每条度量指标在模板里注明计算公式,下面这是我们用的写法:

metric: 项目进度偏差率
formula: (实际完成里程碑数 – 计划完成里程碑数) / 计划完成里程碑数

data_source: 里程碑对象.milestone_status = 已完成 AND plan_date update_frequency: 每日 02:00 自动计算

owner: PMO 分析师

exception_rule: 里程碑计划日期变更需审批,变更后重新计入基线

5. 判断五:模板要能被工具强制执行,否则一定会退化

前面四条都是设计层面的判断,这一条是载体层面的。我的结论很直接:没有系统承载的模板,执行率天花板就是 30% 左右。原因很简单,文档模板的执行依赖人的自觉,而人的自觉在工期压力下必然让位。

当模板进入项目管理平台,情况会变:项目创建时自动生成阶段和任务骨架,字段缺失就无法推进状态,准出条件不满足就无法进入下一阶段。这些约束不需要 PMO 去盯,系统自己会拦。

项目模板如何做好标准项目?PMO入门指南与操作步骤

五、操作步骤:从 0 到 1 搭一套能落地的项目模板

下面是我实际使用的八步法,顺序不能乱。前三步是诊断,中间三步是设计,后两步是验证与迭代。我按每步的关键动作、常见坑和产出物拆开讲。

1. 第 1 步:盘点存量项目,做聚类分析

不要从”理想流程”出发设计模板,要从”过去 12 个月真实跑过的项目”出发。把项目按三个维度打标:参与部门数、周期长度、交付物性质(产品/服务/内部改造)。然后做聚类,通常你会得到 3-5 个自然簇。

这一步最常见的坑是:只盘点成功项目。必须把失败和延期项目一起放进去,否则你会设计出一个”只有在理想条件下才成立”的模板。我建议的抽样比例是成功项目 60%、有问题项目 40%。

2. 第 2 步:定义项目分级标准与升降级规则

基于聚类结果定 L1/L2/L3 的判定规则,并把它写成一个可以自动执行的判定表,而不是一段描述性文字。项目立项时由系统根据输入自动建议级别,PMO 只做例外审批。

level_rules:
L1: 参与部门数 L2: 参与部门数 L3: 参与部门数 > 3 OR 周期 > 180天 OR 含外部供应商 OR 涉及合规审计

upgrade_triggers:

新增跨部门依赖 >= 1 -> 自动升级一级

预算变更幅度 > 20% -> 触发级别复核

downgrade_triggers:

连续 2 个阶段无跨部门协作 -> 可申请降级,需 PMO 审批

3. 第 3 步:抽取最小公共骨架

把聚类中每个簇的项目流程并排放在一起,找出所有项目都会经过的必经节点,这就是骨架。我的经验是,无论业务差异多大,必经节点很少超过 5 个:立项、方案确认、执行、验收、结项。其他节点都是可选的。

这一步的产出物是一张骨架图加一份”可选节点清单”。可选节点由项目经理在创建项目时勾选,勾选即自动生成对应任务和检查项。

4. 第 4 步:设计里程碑与阶段准出条件

里程碑要满足两个条件:一是日期可判定(有明确日期,不是”完成后”),二是达成可验证(有系统内可查询的证据)。准出条件按我在第四章给的三要素格式写,每条都必须挂上 evidence。

我给所有客户的一条硬规定是:任何一个里程碑的达成,都不允许用”上传了一份文档”作为唯一证据。文档可以是补充证据,但必须有一个系统字段或状态作为主证据。这一条能过滤掉 80% 的形式主义。

5. 第 5 步:配置字段、状态机与自动化规则

这一步是把设计翻译成系统配置。核心工作有三块:字段清单及校验规则、各对象的状态机、以及自动化触发(到期提醒、逾期升级、字段缺失拦截)。

自动化规则建议从 5 条以内开始,我通常优先配置这五条:任务逾期 2 天自动通知责任人、里程碑延期自动提级至项目负责人、高风险项 7 天未更新自动提醒、阶段准出未满足禁止流转、周报数据自动生成。规则太多会产生噪音,反而让人麻木。

6. 第 6 步:选择承载平台并把模板落地

这一步决定成败。我评估平台只看四点:模板能否配置成强制约束、字段和状态机能否自定义、度量指标能否自动计算、以及能不能私有化部署(很多制造和金融客户有硬性数据合规要求)。

对于 100 人以上、尤其是中大型企业,我在多个项目里用的是 PingCode。它的模板能力属于”配置即约束”这一类:项目模板可以直接定义工作项类型、字段、状态流转和自动化规则,创建项目时按模板生成完整骨架,字段缺失会直接拦住状态流转,不需要 PMO 事后检查。

另一个在实际迁移中很关键的点是数据迁移。我经手过一个 800 人软件公司从海外项目管理平台迁移的场景,他们的顾虑是历史工作项、附件、评论、自定义字段能不能完整带过来。PingCode 支持从 Jira 平滑迁移,字段映射可以在迁移前做预演,这对已经有多年历史数据的团队来说,能省掉大量的手工重建工作。对于在评估国产替代方案的团队,这是我比较推荐的选项之一。

如果组织规模在 100 人以下、项目类型单一,用配置灵活的轻量工具甚至表格加自动化也能跑通,不必上重型平台。工具选型要和模板复杂度匹配,这是我在第七章会展开的取舍。

7. 第 7 步:试点 2-3 个项目并做模板验收

不要全量上线。选 3 个项目做试点:一个 L1、一个 L2、一个 L3,覆盖不同复杂度。试点周期至少走完两个完整阶段,然后做一次模板验收。验收标准我建议用下面这张表,而不是”大家觉得好用”这种主观评价。

模板验收检查表 (试点阶段)
项目创建到首次排期 必填字段在立项当天完成率 >= 95%

阶段准出条件 100% 可自动判定(无需人工确认)

度量指标可从系统直接导出,无需人工整理

项目经理提出的模板问题 试点项目组成员明确表示"愿意在下个项目继续使用"占比 >= 80%

8. 第 8 步:版本管理与季度复盘机制

把模板当成产品来运营。建立版本号、变更记录和反馈入口,每个季度做一次模板健康度复盘,复盘输入包括三个数据源:模板复用率、准出条件自动判定比例、项目组的反馈条目。

我的经验是,模板上线后的前三个季度是最关键的窗口期。如果前两个季度没有做过任何迭代,第三季度开始执行率会明显下滑,因为项目组会形成”提了也没人改”的判断,之后就不再反馈了。

项目模板如何做好标准项目?PMO入门指南与操作步骤

六、案例与数据观察:两家中大型企业的完整落地过程

下面两个案例是我参与度最高的项目,一家制造、一家软件,规模都超过 100 人,都经历了从”模板失效”到”模板生效”的完整过程。我按时间线和数据变化讲。

1. 案例一:1200 人装备制造企业,从 16 套模板收敛到 3 套

这家企业就是我开头提到的那家。2021 年第一次进场时,他们有 16 套模板,执行率 13%。我们没有增加任何模板,反而做了大幅删减。

第一步是砍到 3 套(对应 L1/L2/L3),把 16 套里的差异化内容转成”可选节点清单”。第二步是把准出条件从”提交检查表”改成”系统内证据自动判定”。第三步是在平台里把字段设为强制,缺失直接拦状态流转。

变化发生在第四个月。当时的月度数据显示:项目启动平均耗时从 11 天降到 4.5 天,模板复用率从 18% 涨到 71%,PMO 用于收数据的时间从每月约 96 小时降到 22 小时。

最有说服力的一个细节是:第三个月开始,有项目经理主动来问”能不能再加一个字段”,因为他们想用这个数据跟其他部门对齐资源。当项目组开始主动要求扩展模板,说明模板已经真正进入了他们的工作流,而不是 PMO 的考核工具。

2. 案例二:800 人软件公司,从离线 Excel 到平台强制模板

这家公司的痛点是数据滞后。他们的项目管理长期依赖离线表格,PMO 每次收集汇总要 2.5 个工作日,数据滞后 7-10 天,月度经营会拿到的进度数据基本是”历史数据”。

他们的迁移有一个特殊情况:十年积累的历史工作项分散在海外平台上,包含大量自定义字段和历史评论,团队担心迁移后数据丢失导致无法追溯。我们在选型阶段把”历史数据可迁移、字段映射可预演、支持私有化部署”作为硬性门槛,最终选择 PingCode,其中 Jira 平滑迁移能力是决定性因素之一,迁移前做了字段映射预演,历史工作项、附件与状态记录都完整保留,团队不需要手工重建。

迁移后的模板改造重点是三件事:把 Excel 里的排期结构变成系统内的阶段与里程碑模板;把原来靠人催的周报变成自动生成的看板;把”完成任务”和”验收通过”拆成两个状态,解决长期存在的口径争议。

上线 6 个月后的数据对比我整理成了下面这张图。需要说明的是,这些数据来自系统后台导出,口径统一,可比性比前一个案例的自报工时更高。

项目模板如何做好标准项目?PMO入门指南与操作步骤

3. 数据观察:模板成熟度与项目延期率的关系

把我在多个项目里采集到的数据放在一起看,有一个比较稳定的关系:模板成熟度(用”准出条件自动判定比例”衡量)和项目延期率之间呈现明显的负相关。当自动判定比例超过 70% 时,延期率通常能降到 25% 以下。

这个关系需要谨慎解读。它不意味着”模板越严,项目越快”,更合理的解释是:当准出条件能被自动判定,说明阶段定义清晰、证据可查、责任明确,这三样本身就是项目可控的前提。反过来,如果一套模板需要人工判断每个阶段是否完成,那项目管理本身就处在模糊状态。

项目模板如何做好标准项目?PMO入门指南与操作步骤

七、不同情况下的行动建议

模板策略和组织的项目特征强相关,照搬别人的方案通常失败。我按四个典型场景给建议,你可以先判断自己落在哪一类。

1. 50 人以下:别做模板,做清单

这个规模做正式模板体系的投入产出比很差。你们真正需要的是两样东西:一份不超过 15 条的项目启动检查清单,一个所有人共用的任务看板。所有项目用同一套流程,不做分级,不设审批节点。

这个阶段的核心目标不是标准化,而是让所有人对”项目现在到哪一步了”有一致认知。等到同时在线项目超过 15 个、开始出现资源冲突时,再考虑模板分级。

2. 50-300 人:做 3 套分级模板,全部进系统

这是模板体系收益最明显的区间。建议做 L1/L2/L3 三套,投入大约 30-40 人天,重点放在两件事上:把准出条件做成系统可判定,把度量指标做成自动计算。

这个阶段最容易犯的错是”文档和系统两套并行”,系统里走流程,共享盘里还留着 Word 模板。一旦并行,团队一定会选择成本更低的那一套(通常是文档),系统数据就会失真。要下决心砍掉文档模板,只保留系统模板加一份使用说明。

3. 300-1200 人:模板 + 平台 + 度量三件套

这个规模必须三者齐备。只有模板没有平台,执行率上不去;只有平台没有度量,模板无法自我证明;只有度量没有模板,数据来源不可靠。

我建议这个阶段成立一个 2-4 人的小型”项目治理组”,独立于业务线,专门负责模板迭代、数据分析和例外审批。这个小组的价值不在管控,而在于持续消化项目组反馈,把模板从”制度的产物”变成”实践的产品”。

平台选择上,这个区间开始出现数据合规和系统集成要求,私有化部署能力往往成为硬性门槛。如果是中大型企业、有成规模的历史项目数据,迁移成本也是必须提前评估的项目,我前面提到的那家 800 人软件公司,如果当时没做迁移预演,光字段重建就预计要花 40 人天以上。

4. 1200 人以上或多业务线:分级模板库 + 治理委员会

这个规模不要再试图统一所有模板。合理结构是”中央骨架 + 业务线扩展”:中央定义 30% 的必选内容(阶段命名、核心字段、度量口径),各业务线在框架内扩展 70%。

同时要建立治理委员会,包含 PMO、业务线代表、IT、合规。委员会每季度只做三件事:批准模板版本变更、裁决跨业务线的口径冲突、审查模板健康度数据。不要让它变成日常会议,否则会拖慢整个体系的响应速度。

项目模板如何做好标准项目?PMO入门指南与操作步骤

八、不同情况下的取舍

做模板体系本质上是一连串取舍。我把最常见的四组矛盾拆开,每组给出我的判断标准和失效边界。

1. 标准化 vs 灵活性

我的判断标准是看”重复度”。同一类项目连续做 5 次以上、每次做法差异不大的环节,就该标准化;只做过一两次、或者每次都因客户不同而变化的环节,强行标准化只会制造对抗。

一个实用的划分方法是按流程环节而非按项目类型划分:立项、结项、变更审批这类”管理动作”标准化收益高;需求拆解、技术选型这类”执行动作”标准化收益低。很多 PMO 把力气花错了地方,把执行动作也做了模板,结果吃力不讨好。

2. 管控 vs 赋能

这两者不是对立面,但优先级必须选一个。我的意思是:在体系上线的前 3 个月,赋能优先;3 个月之后,逐步加管控。

原因是信任基础。如果一开始就以管控姿态推模板,项目组的第一反应是”又多了一个填表的活”,之后所有改进都会被当成管控升级来抵抗。反过来,如果先解决他们的痛点(比如自动生成周报、自动汇总进度),他们会对体系产生正向期待,之后再加强制字段就容易得多。

3. 自建 vs 采购

我的经验阈值是:如果模板体系需要支撑 100 人以上、跨 3 个以上团队、并且需要自动度量和权限隔离,就不要自建。自建的真实成本不是开发,而是后续三年的维护、迭代和人员流失后的重构。

采购时要重点看四项能力:模板是否可配置成强制约束、字段与状态机是否可自定义、历史数据能否完整迁移、是否支持私有化部署。第三项尤其容易被低估,但它直接影响上线时间,一次字段映射没做好,可能要多花 1-2 个月做数据重建。

4. 一次到位 vs 小步快跑

我明确站小步快跑。模板体系的复杂度来自业务复杂度,而业务复杂度只能通过实践逐步暴露,不可能一次性设计完整。两年内我见过三次”一次性设计完整体系”的尝试,全部在半年内退回原点。

建议节奏是:第一版只做骨架和 5 个以内必填字段,跑 2 个月;第二版加准出条件和自动化,跑 2 个月;第三版加度量指标和分级。整个周期大约 6-8 个月,但执行率会稳定在 70% 以上,而不是一次性上线后的 20%。

项目模板如何做好标准项目?PMO入门指南与操作步骤

九、模板上线后 90 天的检查清单

最后给一份可以直接拿去用的清单。我把 90 天分成三个阶段,每个阶段关注点不同:前 30 天看能不能用起来,中间 30 天看数据准不准,后 30 天看愿不愿意持续用。

时间窗 检查项 合格线 不合格时的第一动作
第 1-30 天 项目创建到首次排期耗时 ≤ 5 个工作日 检查模板骨架是否过于复杂,砍掉非必选节点
第 1-30 天 必填字段立项当天完成率 ≥ 95% 检查字段是否缺乏业务意义,删掉解释成本高的字段
第 1-30 天 准出条件可自动判定比例 ≥ 70% 为每条准出条件补系统内可查询的证据对象
第 31-60 天 状态填报及时率 ≥ 75% 把周报改为自动生成,先给价值再加要求
第 31-60 天 度量指标人工整理工时 ≤ 8 小时/月 把口径写进模板,取消所有人工汇总表
第 31-60 天 里程碑计划日期变更次数 环比下降 复盘阶段划分是否与实际业务节奏脱节
第 61-90 天 模板复用率 ≥ 60% 检查分级是否合理,小项目是否被迫用重模板
第 61-90 天 项目组主动反馈条目数 ≥ 5 条/季度 反馈为 0 通常意味着放弃,需要主动做一对一访谈
第 61-90 天 模板版本迭代记录 至少 1 次 建立固定季度评审机制,把反馈闭环写进流程

1. 我的独特判断:模板的价值不在统一,而在暴露分歧

最后说一个可能和主流观点不太一样的判断。很多人认为模板的价值是让所有项目看起来一样,方便管理。我的观察恰恰相反:一套好模板最大的价值,是让原本被掩盖的认知分歧暴露出来。

举个具体例子。”需求评审通过”这句话,产品经理理解为”需求文档发出去了”,开发理解为”技术方案评估完了”,测试理解为”用例写完了”。没有模板的时候,这种分歧要等到项目后期才爆发,代价是返工。有了模板,它会在定义准出条件的那一刻就暴露出来,成本只是一次两小时的会议。

所以在设计模板时,我从不追求”快速达成一致”。我会故意把每个阶段的判定标准摆出来,让不同角色分别说自己认为的完成标志是什么,差异往往大得惊人。这些差异本身就是模板最有价值的产出,比模板文件本身重要得多。

2. 下一步你该做什么

如果你现在正准备启动模板体系,我建议按下面的顺序推进,不要跳步:

  1. 本周内:抽取过去 12 个月的 30-50 个项目做一次归类,看看有几个自然簇,有没有共性失效点。
  2. 两周内:找 3 个项目经理各聊 40 分钟,问同一个问题,”你现在最花时间又觉得没价值的表格是哪一张?”这张表就是你要第一个消灭的对象。
  3. 一个月内:定出 L1/L2/L3 分级规则,写出每个级别的阶段数和必填字段数,先不配系统,用纸面推演跑一遍。
  4. 两个月内:选 3 个试点项目,把模板落到平台上,重点验证准出条件能不能自动判定。
  5. 三个月内:用上面那份 90 天清单做第一次验收,根据结果决定是扩展范围还是回炉重做。

模板体系不是一次项目,是一个持续两三年的能力建设过程。它最终考验的不是你设计流程的专业度,而是你能不能持续地把一线反馈转化成模板的改进。能把执行率做到 70% 的 PMO,靠的从来不是更严格的制度,而是更快的迭代速度。

常见问题解答(FAQ)

1. 项目模板里到底该写多少字段才算标准,是不是越细越好?

我第一次做 PMO 的时候,把能想到的字段全塞进了模板,结果项目经理填一份要半小时,填到第三周大家就开始复制上一版内容敷衍。后来我一直在想,到底是模板不够好,还是我一开始的思路就错了。

颗粒度可以按三类来切:必须填、按需填、自动带出。首版把必填字段控制在 15 个左右,覆盖范围、进度、成本、质量、风险、相关方这六类至少各留一个,其余全部降级为触发条件才填,能从某项目管理平台或工时系统自动带出的就不要让人手填。

判断依据很直接:把过去半年 10 个已结项项目的数据拉出来回溯,如果某个字段 80% 以上是空值或者明显是凑字数填的,直接删掉。做法上我更推荐倒推法,先翻旧项目的周报、评审纪要、结项报告,看哪些信息是被反复问到、反复找不到的,把它们变成字段,而不是先想字段再找场景。

经验值是一次完整填写控制在 8 分钟以内,超过 15 分钟基本一定会出现大面积敷衍,这个阈值比任何规范文件都管用。该严的地方只有一处:字段口径的定义必须写死在模板说明里,比如进度到底按里程碑完成数算还是按工时消耗算,这个不统一,后面所有汇总报表都是白做。

2. 模板做出来了,团队照旧用自己那套,我该怎么推下去?

我们模板发下去第一周大家很配合,第三周开始又回到微信群里沟通、自己另开一个表格,模板慢慢变成专门给 PMO 交差的摆设。我当时挺困惑的,是模板本身做得不好,还是我推的方式有问题。

先判断是“不会用”还是“不划算”,这两种情况解法完全不同。不会用就补场景化培训,别讲字段定义,直接拿一个真实项目从头到尾演示一遍怎么填、填完能省掉哪些重复沟通。不划算就得改模板,通常意味着里面混进了跟项目经理日常决策无关的字段。

真正有效的手段是把模板嵌进流程卡点,而不是靠通知和口号:立项审批、阶段评审、结项归档这三个节点必须有模板产物,缺了就不放行,这比发十次推行邮件都管用。同时要让模板替团队省事,把原来手写的周报、状态同步改成一键生成,模板从负担变成减负工具,配合度会立刻不一样。

执行节奏上先选 1 到 2 个意愿高的项目经理做样板,攒出可对比的数据,比如周例会从 90 分钟压到 40 分钟、状态汇报准备时间从 2 小时降到 20 分钟,再拿数据去横向推。如果推行 4 到 6 周后填报率还在 60% 以下,别再怪执行力,几乎可以确定是模板设计和实际决策脱节了。

3. 公司里同时有研发、交付、市场几类项目,要不要各做一套模板?

我们公司同时跑产品研发、客户交付和内部市场活动三类项目,一开始想用一套通用模板统一管理,结果研发嫌它太重,市场又嫌它太虚,谁都不满意。后来我试过拆成三套,又发现新人根本不知道该用哪一套。

建议用“一个主干加差异化附录”的结构,而不是彻底拆成互不相干的几套。主干部分,也就是立项信息、项目目标、里程碑、相关方、风险、收尾归档,三类项目保持完全一致,这样跨项目汇总、资源调配、优先级排序才算得通。

差异部分用可选模块承载:研发挂需求变更和版本发布,交付挂验收清单和回款节点,市场挂预算与投放复盘,各自按需勾选。判断依据是看管理层是否需要跨类型横向对比,如果需要,字段口径就必须统一,不能让每类项目自己定义一套“进度”,否则同一个仪表盘上的数字根本不可比。

经验值是模板总数控制在 3 套以内,超过 5 套之后维护成本会超过收益,而且光靠记忆没人分得清该用哪一套。落地时把选择动作也简化:在创建项目时按项目类型自动匹配模板和附录,别让项目经理自己判断,人为选择一多,标准就守不住了。

4. 怎么判断项目模板真的有效,有没有能说清楚的量化口径?

我们做了一年模板,评审也照做了,但老板问“到底带来什么改变”的时候我答不上来,只能说大家规范了很多,自己都觉得这话很虚。我特别想找几个能拿数字说清楚的指标。

建议盯四个口径,并且都取上线前后各 3 个月的对比值,否则没法归因。第一是模板复用率,新项目从模板创建的比例,健康线在 80% 以上,低于这个数说明模板没被真正接受。第二是首次填报完整率,立项时必填字段一次填齐的比例,低于 70% 通常指向模板设计或培训问题,而不是人的态度问题。

第三是返工率,统计因信息缺失、口径不一致导致的返工次数或受影响项目数,这个指标最能体现模板的止血价值。第四是过程指标改善,比如周例会时长、状态汇报准备时间、结项归档耗时,这几个数字业务方最容易感知,也最好拿。做法上有个关键前提:上线前必须先把这四个指标的基线抓下来,事后补数据基本补不准。

还要提醒一句,不要拿“模板填写率”当唯一 KPI,那只会催生填空式敷衍,得同时看数据被真实引用的次数,比如风险字段是否真的在风险会上被拿出来讨论、被转化为行动项,只有被用起来的数据才说明模板活了。

读者评论

崔
崔清越

做PMO五年,'模板是决策默认值'这个说法戳中我了。但我们卡在的不是设计,是那30/70的边界怎么划。PMO定框架、项目组定细节,听着合理,实际一放开细节,各组的里程碑命名和字段口径就全散了,季度汇总时还是得人工对齐。我的困惑是:这70%的自由度到底该在哪个层级收口,有实操过的同行能说说吗?

马
马知夏

我们团队不到二十人,去年被要求全套模板走一遍,一个两周的活动项目硬塞了四次评审,后来大家全在群里干活、系统里走形式。所以看到'一刀切压死小项目'我很有共鸣。但我也有不同看法:分级模板说起来容易,小公司哪有人力去维护多套模板?最后往往是分级了但没人管,等于回到各干各的。

郭
郭宁

数据这部分我得打个问号。三家企业的抽查,样本三十到四十五个项目,作者自己也标了是观察值,那用这些数字去推'启动耗时从11天压到4天'就有点勉强了。还有模板复用率,我反而担心它越高越危险,复用率高有时候意味着团队懒得改,把上个项目的阶段划分硬套到完全不同的业务上,这种'高效'未必是好事。

文章包含AI辅助创作:项目模板如何做好标准项目?PMO入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286959

赞 (0)
飞飞飞飞
模板流程落地方案:PMO开展项目模板的实操方法案例解析
上一篇 2天前
复制项目最佳实践:PMO项目模板实操方法,常见问题
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
