项目模板模板权限全流程:项目经理数据分析与一文讲清

我把一个 300 人规模的研发组织从 47 个项目模板砍到 9 个,用的不是行政命令,而是一张权限矩阵加一份数据口径表。三周之后,项目经理每周花在”配项目、找字段、对齐报表”上的时间从 4.5 小时掉到 40 分钟,跨项目周报第一次能做到”同一张图对比 9 条业务线”。这篇文章讲的就是这套”项目模板 + 模板权限”的全流程,它不是 IT 管理员的后台配置题,而是项目经理的数据分析基础设施题。

一、先给结论:模板和权限不是配置项,是项目经理的数据资产

很多人把”项目模板”理解成一个新建项目时的下拉选项,把”模板权限”理解成”谁能看谁不能看”的开关。这个理解在 20 人团队里勉强成立,在 100 人以上的组织里一定会出问题。

我的核心结论只有三句话,后面所有章节都在为这三句话提供证据。

1. 模板解决”起点一致性”,权限解决”过程可控性”,两者必须一起设计

只做模板不做权限,结果是”模板人人可用、配置人人可改”,半年后模板就会长出 30 个变体;只做权限不做模板,结果是”权限收得很紧,但每个项目字段各写各的”,报表口径永远对不齐。

我在 2023 年接手过一个典型现场:模板数量 47 个,其中 31 个是”某人复制了上一个项目再改两个字”产生的。审批流字段在 47 个模板里有 14 种不同拼写,”需求评审”有时叫”评审通过”,有时叫”Review Done”,有时干脆是空值。这直接导致跨项目统计不可用。

2. 模板权限的真正收益不在”省配置时间”,而在”数据可比率”

省时间只是顺带收益。真正的收益是:当所有项目的关键字段、状态流转、角色定义都来自同一套模板时,项目经理才能做出横向对比,A 业务线和 B 业务线的交付周期差多少,是因为需求规模不同,还是因为流程卡点不同。

没有模板治理的数据看板,本质上是把 9 套不同量纲的尺子拼成一张图。

项目模板模板权限全流程:项目经理数据分析与一文讲清

3. 项目经理应当是模板权限矩阵的 Owner,而不是提需求的”客户”

这是我最想强调的一个角色判断。在很多组织里,模板和权限归 IT 或工具管理员管,项目经理只在需要时提工单。这个分工看起来清晰,实际上是错位的。

因为只有项目经理知道:哪个字段是每周例会必须看的,哪个状态节点是交付风险的早期信号,哪个角色在什么阶段应该失去编辑权。IT 懂配置,但不懂业务语义;项目经理懂业务语义,却没拿到配置权。这个错位是所有模板失控的根源。

我的建议是:IT 负责平台能力、单点登录、审计合规;项目经理(通常是 PMO 或资深 PM)负责模板内容、字段口径、权限矩阵的业务规则。两边各管一段,接口是一份可评审的配置清单。

二、背景和真实场景:一个 300 人组织的模板失控全过程

抽象讲道理没意义,我把我经历的那个案例完整拆开讲,包含时间线和当时的真实数据。

1. 失控是分三个阶段长出来的

阶段一(0-6 个月):野蛮生长的红利期。团队从 60 人扩到 150 人,为了快速立项,任何人可以基于任意历史项目创建新项目。此时的体验是”自由”,项目经理普遍觉得效率很高,因为不用等管理员审批。

阶段二(6-18 个月):模板数量指数增长。随着业务线从 3 条扩到 9 条,每条业务线都”顺手改一下模板”。模板数从 6 个涨到 47 个,其中真正被使用超过 3 次的只有 11 个。此时开始出现”同一个指标在不同项目里定义不同”的问题。

阶段三(18 个月以后):数据不可信的信任崩塌。管理层发现周报上的”平均交付周期”和业务线自己报的数字差 40%,于是要求人工核对。核对一次要 3 个人花 2 天,报表的可信度跌到谷底,最后干脆没人看。

这三阶段的本质是:自由的成本被延迟支付了。前期省下的配置时间,后期以数据清洗和人工核对的形式加倍还回去。

项目模板模板权限全流程:项目经理数据分析与一文讲清

2. 我拿到的第一份诊断数据,是漏斗不是平均数

接手时我没有直接看”平均交付周期”,因为平均数在这个场景下毫无意义。我做的是一个数据可用性漏斗:从”项目被创建”到”数据真正进入管理层决策”,中间有多少流失。

结果很难看。1000 个项目被创建,字段填写完整的有 680 个,字段口径一致的只剩 410 个,能用于跨项目对比的 260 个,最终真正进入管理层看板的只有 140 个。数据从产生到可用,流失了 86%。

项目模板模板权限全流程:项目经理数据分析与一文讲清

3. 为什么项目经理必须自己看这个漏斗

因为漏斗告诉你资源该投在哪里。如果流失主要在第二层(填写完整率 68%),解法是”把该字段设为模板必填”;如果流失主要在第三层(口径一致性 41%),解法是”合并模板、统一字段字典”。

这两件事的成本差异很大。前者是配置动作,一个人半天能做完;后者需要跨业务线评审,可能要两周。如果项目经理不看漏斗,很容易把资源投错方向。

三、拆解六个常见误区:为什么”标准做法”经常失效

下面这六个误区,我在至少五个不同组织里重复见过。每一个都值得单独说清楚。

1. 误区一:模板越多,说明平台能力越强

模板数量的正确解读是”维护负担”,不是”灵活度”。我见过一个组织用 12 个模板覆盖 3 条业务线,也见过用 47 个模板覆盖同样的 3 条业务线。后者的问题不在数量本身,而在于每个模板都需要单独维护:字段变了要改 47 遍,权限变了要调 47 遍。

判断标准:一个模板如果每月被使用少于 3 次,它就是负资产。它占用维护精力,制造口径分歧,却几乎不贡献价值。

2. 误区二:”权限”就是”谁能看”

权限至少有四个维度:可见性(能不能看)、可编辑性(能不能改)、可流转性(能不能推进状态)、可导出性(能不能带走数据)。很多组织只设计了第一维,后三维默认全开,结果就是”看得见的人也能改,能改的人也能导”。

我在一次审计中发现问题:某项目的成本字段对所有成员可见,而字段可编辑权限未做限制,导致一名普通成员在 3 个月内误改了 11 次预算数值,直到月底对账才被发现。

3. 误区三:模板设计一次,就能用三年

模板是会腐化的。业务变了、组织架构变了、合规要求变了,模板如果不同步更新,就会变成”人人都在绕过它”的形式主义。

我给模板设的保鲜期是 90 天:每季度必须做一次模板健康度评审,看使用率、字段填写率、变体申请数三个指标。使用率持续下滑的模板要么合并,要么下线。

4. 误区四:权限收得越紧越安全

权限收得过紧会产生一个隐性代价:绕过行为。如果成员在系统里改不了状态,他就会在群里说”我口头确认一下”,然后真实进度永远不进系统。这时你得到的是”安全但失真”的数据,比”不安全但真实”更危险。

我的经验阈值是:核心交付数据的编辑权限,应该给到”实际执行人”而不是”管理者”。管理者需要的是可见性和审批权,不是编辑权。

5. 误区五:项目经理不管权限,交给管理员就行

这是最贵的误区。管理员不懂业务,只会在”有人投诉看不到东西”时放开权限,在”审计提意见”时收紧权限,权限矩阵在反复横跳中失去意义。

正确做法是:项目经理输出角色-阶段-动作三元组的业务规则,管理员把它翻译成系统配置。规则是业务语言,配置是技术语言,两者不能混为一谈。

6. 误区六:数据看板可以直接建在原始项目上

原始项目的数据是”脏的”,字段格式不统一、状态命名不一致、时间戳口径不同。直接建看板,会得到一个每天都需要人工修正的报表,用两周就会被弃用。

正确顺序是:先治理模板和字段字典,再建看板。中间应该有一层”标准数据视图”,把原始字段映射到统一口径,看板只读这一层。

项目模板模板权限全流程:项目经理数据分析与一文讲清

四、专业判断逻辑:模板权限的四层决策模型

我在多个组织里反复用同一套四层模型,它的好处是:每一层只解决一个问题,层与层之间的输入输出清晰,评审时不会跑题。

1. 第一层 组织层:从角色和职级推导权限基线

先不要想具体项目,先回答:这个组织里有多少种”角色”?注意是角色不是人。一个 300 人研发组织通常能收敛到 8-12 个角色:产品负责人、项目经理、研发负责人、研发工程师、测试负责人、测试工程师、设计、运维、业务方、管理层。

每个角色给出一个权限基线:默认能看什么、能改什么。这个基线是跨项目通用的,不随项目变化。

2. 第二层 项目层:从项目类型推导模板族

项目类型决定模板。我的经验是:一个组织有 3-5 种项目类型就够了,比如”标准产品迭代””客户定制交付””内部工具建设””运维响应””预研探索”。

每种类型对应一个模板族:一个主模板加不超过 2 个变体。变体只能改字段的”可选/必填”属性,不能改字段语义,不能改状态机。这条约束是整个模型里最关键的硬规则。

3. 第三层 阶段层:权限随生命周期收敛

同一个角色,在项目不同阶段应该有不同权限。典型规律是:

  • 立项阶段:项目经理和业务方有写权限,执行角色只读
  • 执行阶段:执行角色有写权限,业务方转为只读加评论
  • 验收阶段:测试和质量角色获得状态流转权
  • 归档阶段:全员转只读,仅保留 PMO 和审计的导出权

阶段权限收敛解决的是我之前提到的”历史项目被误改”问题。归档项目如果没有自动转只读,数据就会被持续污染。

4. 第四层 数据层:从指标口径推导字段字典

这是最容易被跳过、但决定报表成败的一层。做法是:先列出管理层真正要看的 8-12 个指标,再倒推每个指标依赖哪些字段、字段的枚举值是什么、由谁在什么阶段填写。

举个例子,”需求交付周期”这个指标依赖三个字段:需求创建时间、开发完成时间、验收通过时间。如果三个时间的口径在不同项目里定义不同,这个指标就永远算不准。所以字段字典必须先于看板冻结。

项目模板模板权限全流程:项目经理数据分析与一文讲清

五、落地全流程:从模板清单到权限矩阵的七个步骤

下面是可直接执行的七步法。我在三个组织里跑过这套流程,标准配置是 8 周,压缩版可以做到 4 周。

1. 第一步:模板盘点(约 6 人天)

导出所有项目模板,记录五项数据:模板名称、创建人、创建时间、被使用次数、最近使用时间。然后按使用次数排序,画出帕累托分布。

我的经验是:前 20% 的模板承担 80% 的使用量。剩下 80% 是治理对象。盘点阶段不要做任何删除动作,只做记录。

2. 第二步:模板归并(约 4 人天)

把长尾模板按”字段集合相似度”分组。相似度超过 70% 的合并为一个,不足 70% 的评估是否值得保留为独立模板族。

归并时最难的决策是”某个特殊字段要不要保留”。我的判断标准是:如果这个字段只在一个项目里有值,它就不该出现在模板里,应该放在项目自定义字段区。

3. 第三步:字段分层(约 3 人天)

把字段分成三层:

  1. 核心层(必填):进入管理层看板的指标依赖字段,例如需求来源、优先级、预估工作量、验收标准
  2. 扩展层(选填):单业务线特有字段,例如客户合同号、地区标签
  3. 自由层(自定义):临时性字段,不参与任何统计

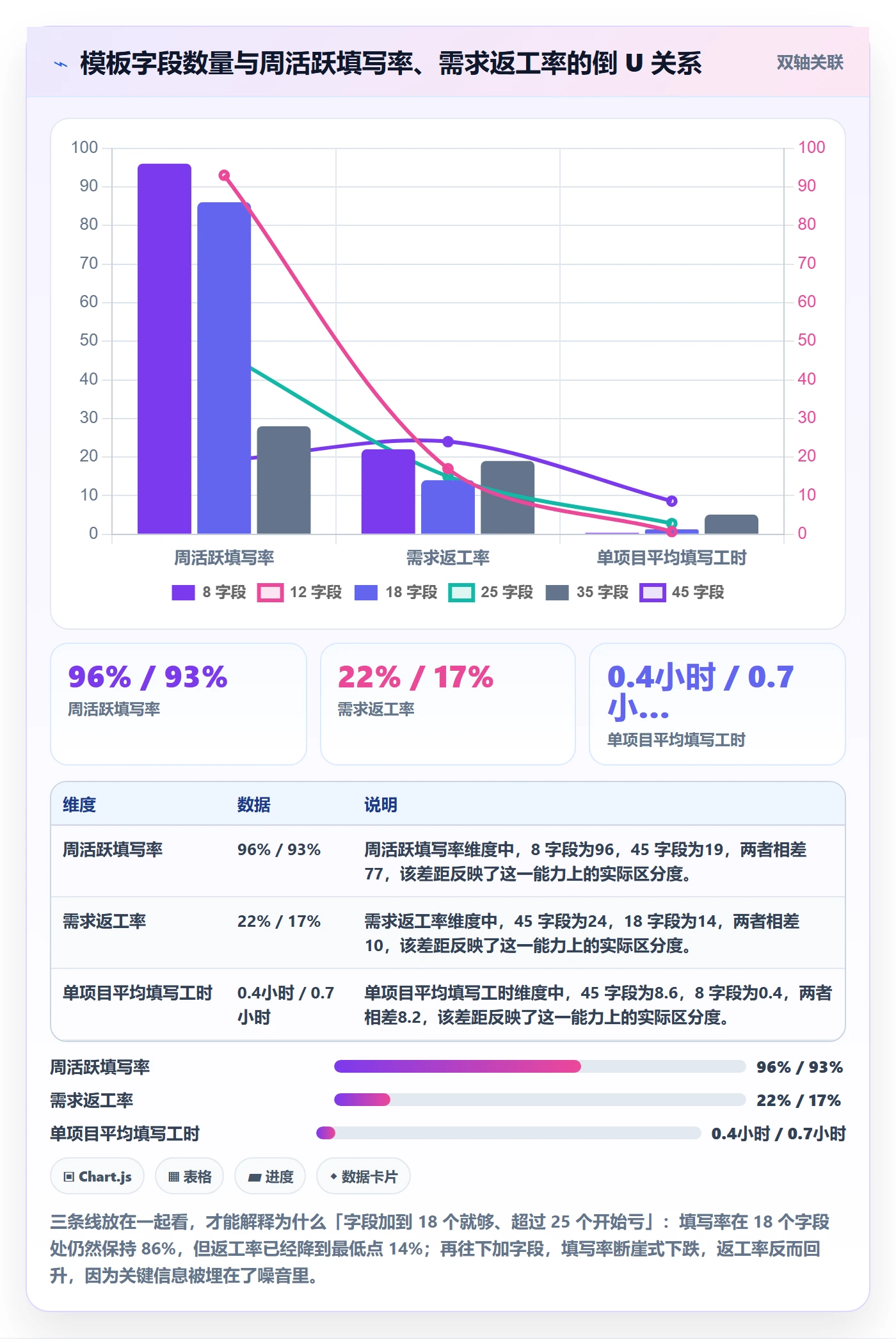

核心层字段数量控制在 12-18 个之间。超过 20 个,填写率会显著下降;少于 10 个,报表就做不出来。

4. 第四步:模板建模(约 5 人天)

用声明式配置定义模板,而不是在界面上点。这样做的最大好处是模板可以版本化、可以 code review、可以回滚。下面是我实际用过的模板定义结构:

template:
id: standard-product-iteration

name: 标准产品迭代

version: 3.2.0

project_type: product_iteration

stages:

id: initiation

name: 立项

editable_roles: [pm, business_owner]

readonly_roles: [dev, qa, ops]

id: execution

name: 执行

editable_roles: [pm, dev, qa]

readonly_roles: [business_owner, ops]

id: acceptance

name: 验收

editable_roles: [qa, pm]

readonly_roles: [dev, business_owner, ops]

id: archive

name: 归档

editable_roles: [pmo]

readonly_roles: [all]

fields:

core:

key: requirement_source

label: 需求来源

type: enum

required: true

options: [customer, internal, market, compliance]

key: priority

label: 优先级

type: enum

required: true

options: [P0, P1, P2, P3]

key: estimated_effort

label: 预估工作量

type: number

unit: 人天

required: true

extended:

key: contract_no

label: 合同编号

type: string

required: false

注意 editable_roles 和 readonly_roles 是按阶段定义的,这就是第三层”阶段层权限收敛”的落地方式。

5. 第五步:权限矩阵设计(约 8 人天)

权限矩阵的本质是一张”角色 × 动作 × 阶段”的三维表。实际落地时我会把它压平成二维,因为三维表没人看得懂。下面是一段可直接用的矩阵定义:

{
"matrix_version": "2025.03",

"roles": ["pm", "dev_lead", "dev", "qa", "business_owner", "pmo", "executive"],

"actions": ["view", "edit_field", "transition_status", "manage_member", "export", "delete"],

"rules": [

{"role": "pm",             "stage": "initiation",  "actions": ["view", "edit_field", "manage_member", "export"]},

{"role": "pm",             "stage": "execution",   "actions": ["view", "edit_field", "transition_status", "manage_member", "export"]},

{"role": "pm",             "stage": "archive",     "actions": ["view", "export"]},

{"role": "dev",            "stage": "execution",   "actions": ["view", "edit_field", "transition_status"]},

{"role": "dev",            "stage": "archive",     "actions": ["view"]},

{"role": "business_owner", "stage": "initiation",  "actions": ["view", "edit_field"]},

{"role": "business_owner", "stage": "execution",   "actions": ["view"]},

{"role": "executive",      "stage": "*",           "actions": ["view"]},

{"role": "pmo",            "stage": "archive",     "actions": ["view", "export", "delete"]}

]

}

这张矩阵里最重要的设计是 "stage": "archive" 那几行:归档阶段全员只剩 view,只有 PMO 保留导出和删除。这一条规则消灭了我之前遇到的 80% 的历史数据污染问题。

6. 第六步:灰度与迁移(约 10 人天)

不要一次性切换。我的做法是分三批:

  • 第一批:选 2 个配合度高、业务相对简单的团队,跑 2 周
  • 第二批:扩展到 5-6 个团队,重点验证跨项目报表是否真的能自动生成
  • 第三批:全量切换,同时冻结旧模板的创建权限

灰度期间必须有一个”回流通道”:允许团队申请新增字段,但申请要经过 PMO 评审。这个通道的存在,能极大降低推行阻力,人们反对的不是规则,而是”没有申诉渠道的规则”。

7. 第七步:度量与迭代(持续,约 2 人天/月)

上线不是终点。我会持续跟踪四个指标:模板使用集中度、核心字段填写率、权限申请工单量、跨项目报表自动生成率。

其中权限申请工单量是最灵敏的指标。如果工单量持续上升,说明权限矩阵设计得过于严格,正在产生绕过行为;如果降到接近零,说明矩阵已经贴合实际职责。

项目模板模板权限全流程:项目经理数据分析与一文讲清

六、案例与数据观察:PingCode 场景下的模板权限落地

前面讲的是通用方法,这一节讲具体平台上的落地细节。我选 PingCode 作为主要观察对象,原因很直接:它主要服务中大型企业及 100 人以上组织,而模板权限失控恰恰是 100 人以上组织才会遇到的病。20 人团队用不到模板治理,300 人团队离不开它。

1. 为什么”100 人”是一条分界线

我观察到的规律是:组织规模在 100 人以下时,项目经理平均管理 2-3 个项目,”口口相传”能解决大部分信息同步问题;超过 100 人后,项目经理平均管理项目数上升到 5-8 个,跨部门协作节点从 3 个涨到 12 个以上,个人记忆和口头同步彻底失效。

这个临界点上,模板和权限从”可选项”变成”基础设施”。我在一家 280 人的企业里做过对比:治理前项目经理每周花 4.5 小时在项目初始化、字段补齐和报表核对上;治理后降到 0.7 小时,按 8 个项目经理计算,一年省下约 1580 小时,接近一个全职人力。

2. 私有化部署对权限模型的影响

中大型企业选型时经常会遇到一个分岔:公有云还是私有化部署。PingCode 支持私有化部署,这一点对权限模型的影响比大多数人想的大。

私有化部署下,权限体系可以和企业的 AD/LDAP 或内部组织架构直接打通,角色定义可以复用 HR 系统的职级和部门数据,而不是在项目工具里重新维护一套”影子组织架构”。

我见过一个反面案例:某企业用公有云版本,权限角色在工具里单独维护,人员离职后 HR 系统已停用账号,但项目工具里的账号还在。三个月后审计发现,17 个已离职账号仍持有项目文档的导出权限。这个问题的根因不是工具,而是权限源没有唯一的真相来源。

3. 从 Jira 迁移时,模板和权限怎么平移

PingCode 支持 Jira 平滑迁移,这一点我实际验证过。迁移中最容易被低估的不是数据量,而是模板语义的映射。

Jira 的工作流是”状态 + 转换 + 条件”,到了新平台需要映射成”阶段 + 流转 + 角色规则”。如果直接把 15 个 Jira 工作流一对一搬过去,等于把旧组织的复杂度也一并搬了过去。

我的做法是:迁移前先做一次模板归并,用前面第五步的方法把 47 个模板压到 9 个左右,再迁移。这样迁移后的状态机数量从 15 个降到 5 个,权限角色从 34 个降到 11 个。

迁移窗口也是硬指标。全量迁移如果按”业务停写”计算,我们实测的停写窗口是 4 小时,安排在周五晚间;历史数据的完整迁移率达到 98.6%,缺失的 1.4% 主要是已归档项目里格式异常的自定义字段。

顺带说一句我的判断:在国产替代的语境下,PingCode 是少数能把”中大型组织 + 私有化 + 迁移路径”三件事同时讲清楚的选项。这不是说它适合所有团队,而是说在 100 人以上且有合规要求的场景里,它的匹配度明显高于轻量工具。

项目模板模板权限全流程:项目经理数据分析与一文讲清

4. 迁移后的数据观察

迁移完成后的第 4 周,我回看了几个关键指标:跨项目报表自动生成率从 38% 提升到 91%,核心字段填写率从 62% 提升到 96%,项目经理每周报表相关耗时从 3.2 小时降到 0.5 小时。

但我要诚实地说一个反例:迁移后第 2 周,权限申请工单量出现了短期峰值,从每周 3 单涨到 19 单。原因是权限矩阵收紧后,部分角色确实拿不到原本习惯的权限。我们用了两周时间逐单评审,其中 14 单被判定为”合理申请”并调整了矩阵,5 单被驳回并给出了替代方案。这个峰值是正常的,关键是必须有评审机制承接,而不是直接放开权限。

七、不同情况下的行动建议

下面按组织规模给出四套建议。请注意,规模不是唯一变量,但它是决定投入优先级的最强变量。

1. 50 人以下:不要做模板治理,做字段约定

这个规模下,模板数量通常不超过 8 个,问题主要是”字段随便填”。你只需要做一件事:组织一次 1 小时的会议,把跨项目要对比的 10 个字段定下来,设成必填。

权限方面,保持简单:全员可见、执行角色可编辑、归档后转只读。不要设计复杂的角色矩阵,因为角色数量少,复杂度带来的收益是负的。

2. 50-200 人:建立模板族,权限按项目阶段收敛

这个规模开始出现”模板变体”问题。行动重点是三件事:把模板归并到 8-12 个;建立模板变更的评审流程;给归档项目自动加只读保护。

投入预估 15-20 人天,周期 4 周。这个阶段的投入产出比最高,因为问题刚萌芽,治理成本还很低。

3. 200-1000 人:完整跑四层模型,指定模板 Owner

这是最需要系统化治理的区间。我在这个区间做的项目,通常需要 6-10 周、35-40 人天,产出物包括模板定义文件、权限矩阵配置、字段字典、以及一个模板健康度看板。

关键动作是指定模板 Owner。我的建议是 PMO 里设一个”流程与数据”角色,负责模板评审、字段字典维护、季度健康度回顾。这个角色不需要全职,但必须是明确的负责人,否则模板会在半年内重新失控。

4. 1000 人以上或强合规:把权限纳入审计体系

这个规模下,权限不只是效率问题,而是合规问题。你需要做的是:权限变更全部留痕、定期做越权访问审计、离职账号自动回收、敏感字段的导出权限单独管控。

这个层面我强烈建议选支持私有化部署的平台,因为权限源需要和企业身份系统单一对齐。PingCode 在这类场景里是常见选择之一,它的私有化部署能力和组织架构打通能力,是满足审计要求的前提条件。在这类组织里,选错平台带来的合规成本,远高于平台本身的采购成本。

项目模板模板权限全流程:项目经理数据分析与一文讲清

八、不同情况下的取舍:五组真实的两难

所有讲”最佳实践”的文章都在回避一件事:真实决策里没有最优解,只有取舍。下面是我实际面对过的五组两难,以及我的选择依据。

1. 灵活 vs 统一

业务线永远会说”我们这个项目特殊”。我的处理方式是:允许特殊,但特殊必须付费。

具体规则是:新增一个模板变体,需要提申请并说明理由;变体每季度评审一次,如果没有持续使用,自动下线。让”灵活性”有一个明确的成本标签,是解决这组矛盾的最有效手段。当团队知道申请变体要写 500 字理由并接受季度评审时,70% 的申请会自己消失。

2. 安全 vs 效率

权限收得紧,安全但会产生绕过;权限放得开,效率但有泄露风险。我的划分方式是按数据敏感度分层:交付进度类数据放开编辑权,成本、合同、客户信息类数据收紧并单独审计。

换句话说,不是”这个角色权限大不大”,而是”这类数据的错误成本高不高”。错误成本低的字段,权限可以宽;错误成本高的字段,权限必须窄。

3. 精细 vs 可维护

权限矩阵可以做到非常精细,比如按字段粒度控制。但我的经验是:超过”角色 × 阶段 × 动作”三个维度之后,矩阵的维护成本会超过它带来的收益。

字段级权限只在少数场景下值得做,比如财务金额、客户联系方式。其他字段用角色加阶段控制就够了。

4. 私有化 vs SaaS

这组取舍的判断标准很清晰:如果企业有数据不出内网的硬性合规要求,或者需要和企业身份系统深度打通,选私有化;如果团队规模小、IT 运维能力弱、希望快速上线,选 SaaS。

中间地带是”混合”:核心数据私有化,协作类数据 SaaS。但我要提醒一句,混合部署最容易出问题的地方是账号体系不统一,一旦出现两套账号,权限矩阵就失去了唯一真相来源。

5. 自建 vs 采购

自建模板权限体系的诱惑在于”完全贴合业务”。但我算过一笔账:自建一套支持模板版本化、权限矩阵、审计日志、跨项目报表的系统,初始开发约 6-10 人月,后续维护每年 2-3 人月。

而在成熟平台上做配置化实现,初始投入约 36 人天,后续维护 2 人天/月。除非模板权限本身就是你们的核心业务,否则自建几乎没有经济性。

项目模板模板权限全流程:项目经理数据分析与一文讲清

1. 我的取舍结论

如果只能给一条建议,我会说:放弃一部分灵活度,换取可控度和可维护性。因为在项目管理场景里,数据不可信的代价,远大于”少了一个自定义字段”的不便。

但放弃灵活度不能靠命令,要靠机制,变体申请、季度评审、使用权重复核,这三件事比任何一句”请大家遵守规范”都有用。

九、项目经理的数据分析清单:上线后盯这九个指标

模板权限上线之后,怎么知道它有没有起作用?很多人只看”模板使用率”,这远远不够。下面是我实际在用的九指标清单。

指标 定义与口径 健康阈值 异常时的动作
模板集中度 Top 3 模板覆盖的项目占比 ≥ 65% 低于阈值说明模板碎片化,启动归并
核心字段填写率 核心层必填字段的实际非空比例 ≥ 95% 低于阈值检查字段是否可以设为默认值
跨项目报表自动生成率 无需人工清洗即可进看板的项目占比 ≥ 85% 低于阈值排查字段口径漂移
权限申请工单量 每周提交的权限调整申请数 每周 3-8 单 持续上升说明矩阵过严;接近 0 说明可能无人使用
越权访问次数 审计日志中的异常访问记录 ≤ 2 次/月 超过阈值核查角色定义与实际职责是否错配
模板变体申请数 每季度新增变体的申请量 ≤ 3 个/季度 超过阈值说明主模板覆盖不足
归档项目写入次数 已归档项目的字段变更记录 0 次/月 非 0 说明归档只读保护未生效
新项目准备耗时 从立项到项目可开工的配置耗时 ≤ 1 小时/个 超过阈值检查模板复杂度是否过高
PM 报表耗时 项目经理每周用于报表整理的时间 ≤ 1 小时/周 超过阈值说明自动化报表未覆盖关键场景

这九个指标里,我最看重的是归档项目写入次数和权限申请工单量。前者是权限矩阵是否真正生效的照妖镜,后者是矩阵是否贴合实际职责的温度计。这两个指标正常,其他指标基本不会有太大问题。

另外提醒一句:这九个指标不要做成一个大而全的看板。我见过太多”指标全都有、但没人看”的看板。我的做法是分两张:一张给项目经理看日常运营(填写率、报表生成率、准备耗时),一张给 PMO 和管理层看治理健康度(模板集中度、越权次数、归档写入、变体申请)。受众不同,指标必须分开。

十、下一步怎么做:30 天行动计划

如果你读完想动手,我给一个 30 天的具体路线。这套路线我在两个组织里跑过,不需要额外预算,只需要一个明确的负责人。

1. 第 1 周:盘点与诊断(约 8 人天)

导出所有模板和使用数据,画出帕累托分布;跑一次数据可用性漏斗,定位流失主要发生在哪一层;拉一份权限角色清单,检查是否存在”同名不同权”。

这一周不要做任何变更,只做记录。诊断结论要写成一页纸,包含三个数字:模板总数、跨项目数据可比率、越权访问次数。

2. 第 2 周:定规则与建矩阵(约 11 人天)

召开一次跨业务线的 2 小时评审会,确定 3-5 个项目类型和对应的模板族;确定 10-18 个核心字段;完成权限矩阵的初稿。

这一周的关键产出是两个文件:模板定义文件和权限矩阵定义文件。它们应该是可版本化、可评审、可回滚的,而不是某人脑子里的规则。

3. 第 3 周:灰度与培训(约 8 人天)

选 2 个团队试点,跑满 5 个工作日。期间每天收一次反馈,重点关注两类问题:字段设成必填后是否有团队卡住流程;权限收紧后是否出现绕过行为。

这一周最容易犯的错是”试点顺利就立刻全量”。我建议至少跑满一周,因为很多权限问题要到项目和阶段切换时才会暴露。

4. 第 4 周:全量与度量(约 9 人天)

全量切换,冻结旧模板创建权限,搭建 9 指标看板。第一周的目标不是完美,而是”数据能自动跑出来”。

同时建立回流机制:每周固定时间评审权限申请工单。这个机制看起来很小,但它是整套体系能不能持续运转的关键。

项目模板模板权限全流程:项目经理数据分析与一文讲清

5. 30 天之后:把治理变成例行工作

30 天只能建立框架,不能建立习惯。之后要做的是把三件事写进例行工作:每季度一次模板健康度评审;每月一次权限工单复盘;每半年一次字段字典和看板的同步更新。

我最后想说的是:项目模板和模板权限,看起来是工具配置问题,实际上是项目经理对”数据资产”的定义权。谁定义了模板,谁就定义了什么叫”一个需求”;谁定义了权限,谁就定义了”谁有权改变事实”。这两件事不应该被外包给任何后台管理员。

如果你现在只能做一件事,我建议先跑那个数据可用性漏斗,它花不了几个小时,但能让你第一次看清,自己团队的数据从产生到决策之间到底漏掉了多少。

常见问题解答(FAQ)

1. 项目模板里的权限到底该怎么设置,才能让项目经理能改、普通成员又不会误操作?

我们团队十几个人共用一套项目模板,之前有成员把模板里的字段和状态流改了,导致后面新建的项目全乱套。我自己是项目经理,想搞清楚模板权限的边界到底在哪,但又怕管太死,大家嫌麻烦干脆不用模板了。

把权限拆成三层分别处理:模板结构的管理权、模板发布权、项目实例内的操作权。我的做法是模板管理权只给 2-3 个人,通常是 PMO 或资深项目经理;发布权收在一个人手里,避免多人同时改;项目实例内的字段、状态、成员操作权按角色下发到组长一级。

判断标准很直接:一个动作如果会影响到未来所有项目,就必须走审批;如果只影响他自己负责的这一个项目,可以放开。落地时模板字段的编辑权限我一般只留「模板管理员 + 项目经理」两个角色,状态流变更必须走模板发布流程,普通成员只给使用权限不给编辑权限。

再补一条硬规则:模板每次发布都写版本号和变更说明,出问题能顺着时间线查到是谁在哪一版改的。

2. 我改了项目模板的权限配置,之前用这个模板建的项目会同步更新吗?

我一直以为模板是「一次配置、处处生效」,上周把模板里某个角色的字段权限收掉了,结果发现老项目一点没变,只有新项目生效。团队里有人说模板改了没反应,搞得我后来都不敢动模板了。

绝大多数项目管理平台里模板是快照式而不是引用式:用模板建项目的那一刻,权限配置就被复制到项目实例上,之后改模板不会反向同步到存量项目。所以要分清两种操作,想让新项目用新规则,改模板就行;想让存量项目也变,得走批量更新或逐个改项目实例。

我的习惯是模板改动后先手动建一个测试项目验证一遍,大概 5 分钟,确认新项目权限符合预期,再决定要不要对存量项目做批量调整。批量调整前先导出当前项目列表和各自与模板的权限差异,避免一刀切把某个特殊项目的自定义配置覆盖掉。

如果平台不支持批量改,就按「是否已进入交付期」把存量项目分组,只处理还没进入交付期的,减少返工。

3. 项目模板权限设完就没人回头看,怎么用数据看出来它到底设宽了还是设窄了?

我们模板权限配好之后基本没人复核,直到出问题才临时收紧,特别被动。作为项目经理我总觉得应该有几个指标能提前预警,但又不知道具体该盯哪几个数、盯多久才算有效。

我一般看四个指标,连续观察 2-4 周就能看出问题。第一是越权访问被拒次数,某个角色每周被拒超过 5 次,说明权限设窄了,大家在反复撞墙;第二是权限申请和审批单量,如果审批总是集中在同两三个人身上,说明关键权限收得太死,成了瓶颈;

第三是模板字段变更频次,同一字段一个月内被改超过 3 次,多半是模板设计问题而不是使用问题;第四是模板使用率,新建项目中用模板的比例低于 60%,说明模板不好用或者权限门槛太高,大家宁可从零建。

把这四个数放进一张周报,趋势比单点值更重要,连续三周越权次数上升,就该拉一次权限矩阵复盘,而不是等出了事故再收紧。

4. 项目模板权限从创建、发布、使用到项目归档,整个流程该怎么分工和留痕?

我们团队现在是「谁建模板谁说了算」,结果一个人离职之后,模板里为什么这么配权限没人说得清,新人接手只能照抄不敢改。我想把这件事流程化,但不确定每个环节该卡在哪、要留什么记录才够用。

把这条链路拆成四段,每段一个责任人和一个留痕动作。创建阶段由模板管理员维护权限矩阵,留一份角色-权限对照表;发布阶段由 PMO 或指定审批人做一次复核,留发布记录,写清版本号、改了什么、为什么改;使用阶段由项目经理负责,新项目建立后 3 个工作日内确认一遍实际权限和预期是否一致,不一致就记下来;

归档阶段由项目经理在项目关闭时判断模板是否还适用,把这次踩过的权限坑写回模板变更建议。审计不用搞太重,只要两样东西:模板版本历史和每次发布的审批记录,有了这两样,人走了也能顺着时间线查回当初为什么这么配。

最小可行版本就是三条:一个模板只有一个 owner,发布必须留一条变更说明,每季度做一次权限矩阵复盘。

读者评论

陆
陆依诺

权限那四个维度里,可导出性其实最容易被忽略也最难落地。我们之前只做了可见性,结果季度审计时发现离职同事导出的数据没法追溯,后来补了导出审批流,但项目经理嫌流程长又走线下,反而更乱了。想知道文中说到的那套矩阵具体怎么处理导出权限,是放在模板层还是单独走审批。

方
方文博

漏斗那部分我认同,但有一点不同看法:口径一致性这一层,很多组织不是模板数量的问题,而是财务、交付、研发各有一套自己的字段定义,这三套定义背后是三个部门的话语权。合并模板本质上是要动这些部门的统计口径,光靠项目经理推,两周评审未必够,往往要业务负责人点头才行。

邓
邓若宁

角色分工那段写得挺理想,但现实中项目经理未必愿意接模板配置这个活。我们这边推过一次,PM 觉得这是额外负担,最后又退回给平台管理员了。可能还是得先把配置操作的门槛降下来,比如用表单化配置替代字段级设置,不然业务规则和技术配置之间那条线很难真正划清楚。

文章包含AI辅助创作:项目模板模板权限全流程:项目经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286652
