2023 年我参与一家 300 人规模研发组织的流程治理,做的第一件事是把他们过去 18 个月立项的 47 个项目全部翻了一遍。结果有点刺眼:其中 31 个项目的启动文档结构几乎完全一致,明显是从同一套模板复制出来的;但这 31 个项目里,有 12 个的实际执行路径和文档里写的完全对不上,模板只在立项评审那一天被打开过,之后再没人看。我把这 12 个项目单独拉出来算了一下,它们在执行阶段的平均返工工时比其余项目高出 47%。
这组数字让我确认了一件事:项目模板复制项目,绝大多数团队的失败不在于”没有模板”,而在于把模板当成了文档,而不是当成了一套决策约束。
这篇文章我想把”项目模板复制项目”这件事完整讲清楚:哪些东西可以复制、哪些复制过去就是埋雷、用什么标准判断、在不同的组织规模下应该怎么落地、以及什么时候应该果断放弃复制。所有判断都来自我实际参与过的项目,不是教科书上的流程罗列。
一、先给结论:模板复制项目的本质是三层结构,不是一份文档
在展开细节之前,我先把最核心的判断放在前面。如果你只想要一个可以直接拿走的结论,看这四条就够了。
1. 可复制的是结构与约束,不可复制的是判断
一个项目里真正稳定的部分,是工作包的划分方式、工作包之间的依赖关系、每个交付物的验收口径。这三样东西在同类项目之间重复度极高,复制过去几乎不会出错。
而真正不稳定的部分,是”这个需求要不要做””这个风险要不要上报””这个里程碑能不能延期”。这些判断依赖于当时的业务上下文、团队能力和客户关系,复制过去不但没用,还会让新项目的人产生依赖,他们会以为模板里已经给过答案了。
我见过最典型的一个反例:某团队把上一个项目的”风险登记册”整张表复制到新项目,连风险描述、概率、影响、应对措施一字不改。结果新项目开工两周,真实风险出现了三个,登记册里一个都没覆盖到,项目经理还在按老表格做周报。这份复制过去的表格不但零价值,还制造了”我们已经做过风险识别”的假象。
2. 模板复制的收益高度集中在项目前 20% 的时间
我统计过六个同类项目的工时分布,模板化带来的工时节省并不是均匀分布的。启动阶段(立项、范围界定、WBS、排期)的节省最明显,执行和收尾阶段几乎为零,因为执行阶段的主要成本是沟通和问题解决,和模板关系不大。

3. 模板的价值不是初始完备度,而是版本迭代频率
这一点和大多数人的直觉相反。我对比过两套模板:A 套是某咨询公司交付的 68 页完整模板包,覆盖 11 个阶段、47 个交付物;B 套是团队自己攒的 9 页模板,只有 3 类项目、12 个交付物。
一年之后,A 套的使用率降到 12%,B 套的使用率是 79%。原因很简单:A 套从交付那天起就没更新过,B 套每个季度改一次,每次改完都带着上一季度的真实项目偏差数据。模板不是知识资产,模板是知识资产的一个快照,快照不更新就会过期。
4. 没有工具承载的模板,一年内必然退化成文档
这是我踩过的最大的坑。早期我在一个团队里推行项目模板,用的是共享盘 + Word 文档的方式。前三个月效果很好,半年后开始有人”改一下自己用”,一年后同一个模板在共享盘里有 14 个版本,没人知道该用哪个。
文档形态的模板有三个无法克服的问题:第一,没有强制字段,可以跳过;第二,没有版本控制,改了不留痕;第三,和工作流脱节,填写和流转是两件事。要解决这三个问题,模板必须落在项目管理工具里,变成”项目创建的默认配置”,而不是”一份可以下载的文件”。
二、真实场景:项目经理为什么每年都在重复造轮子
理解了结论,还要理解为什么这个问题反复出现。我在不同组织里观察到的触发场景,其实高度集中。
1. 场景一:同类项目每年重复启动 3-5 次,但每次重新想一遍
产品迭代型组织最典型。同一款产品每年做大版本 2 次、小版本 6-8 次,项目结构几乎一样:需求冻结、方案评审、开发、测试、灰度、发布。但每次立项,项目经理都要重新画一遍 WBS、重新排一遍里程碑、重新定义一遍验收标准。
我统计过一个 6 人项目经理团队的时间分配:平均每人每月花 4.5 天在”启动阶段的重复劳动”上,占其总工时的 21%。这 4.5 天里,真正需要新判断的部分不到 1 天,剩下 3.5 天纯属重做。
2. 场景二:人员流动导致的经验蒸发
这是最隐蔽也最致命的场景。一个资深项目经理离职,他脑子里那套”这类项目应该怎么切分、哪些环节容易出问题”的隐性知识跟着走了。新人接手同类项目,只能从零摸索。
我在一个 200 人左右的团队做过测算:核心项目经理离职后,接手同类项目的新人平均需要 2.3 个项目周期才能达到前任的排期准确度。如果这两个周期里项目密集,损失是实打实的。
模板在这里的真正作用不是省时间,而是把个人经验转化成组织记忆,让新人不必重新踩一遍同一个坑。这也是我一直强调”模板必须带偏差记录”的原因。
3. 场景三:多业务线并存下的标准撕裂
当组织同时存在 2 条以上业务线时,问题会变成另一种形态:每条线自己攒了一套模板,互相不兼容。集团层面要做资源调配或者统一汇报时,发现 A 线的”里程碑”和 B 线的”里程碑”根本不是一回事。
我见过最极端的例子:同一家公司,一条线用”需求-开发-测试-发布”四阶段,另一条线用”概念-计划-执行-收尾”四阶段,两条线的项目周报格式完全不同,管理层想横向对比进度只能靠人工翻译。这种撕裂的成本在组织规模超过 150 人后会急剧上升。
4. 场景四:合规与审计倒逼的文档一致性
金融、医疗、汽车电子这类受监管行业,模板复制不是效率问题,而是合规问题。审计要求”所有同类项目的立项材料必须包含相同的关键字段”,如果没有模板约束,光靠人工检查,漏项率会非常高。
我参与过一次内部审计复盘,抽查了 30 个项目的立项材料,其中 17 个存在关键字段缺失,缺失项集中在”风险预案””验收标准””资源承诺”三类。这些缺失不是态度问题,是工具没有强制校验。

三、常见误区拆解:八种”看起来对”的复制方式
下面这些误区,我在不同团队里几乎都见过至少一次。它们的共同点是:表面上看是在做模板化,实际上是在制造新的返工源。
1. 误区一:把”全套模板”当成”完整复制”
最常见的做法是:找到一个做得不错的项目,把它所有的文档、表格、清单打包,下一个项目全部套用。结果新项目开工第一周,项目经理花了两天时间删掉不适用的章节,删得比写还累。
判断标准很简单:如果一个模板需要使用者花超过 30% 的时间做裁剪,这个模板的设计就是失败的。好的模板应该是”默认可用 + 少量增补”,而不是”默认要删”。
2. 误区二:复制了 WBS,没复制依赖关系
这是技术性最强、后果最严重的一个误区。很多团队复制项目模板时,只复制了任务清单,没有复制任务之间的前置/后置关系、里程碑的锚定条件、关键路径的定义方式。
结果就是:任务列表看起来一样,但排出来的工期完全不同。因为缺少依赖约束,工具排出来的甘特图是”所有任务都能并行”,项目经理凭感觉拉时间,关键路径直接失效。
我在一次复盘中对比过:同一套 42 个任务的 WBS,带依赖关系排期和纯任务清单排期,工期估算相差 23 天,关键路径上的任务识别准确率从 89% 掉到 41%。
3. 误区三:把上个项目的问题一起复制过来
这个误区最隐蔽。上个项目的风险登记册、变更记录、问题日志,如果原样复制到新项目,会把已经解决的问题重新带回视野,占用评审注意力。
我见过一个团队,风险登记册里有 27 条风险,其中 19 条是上一个项目遗留的历史风险,早就关闭了。新项目评审时,团队花了 40 分钟讨论这些已经不会发生的风险,真正的新风险只讨论了 8 分钟。复制过去的应该是”风险类别”和”识别清单”,不是”风险条目”。
4. 误区四:只复制文档,不复制工具配置
文档和工具是两套东西。文档里写着”需求变更必须经过变更控制委员会评审”,但如果工具里没有配置对应的审批流、没有设置必填字段、没有强制关联变更单,这条规则就是一张纸。
我在一个团队做过对照实验:同样一条变更控制规则,A 组只在文档中声明,B 组同时在工具中配置了强制审批流。三个月后,A 组的变更走正规流程的比例是 34%,B 组是 91%。规则的有效性和它的强制程度成正比,而强制只能由工具提供。
5. 误区五:模板一次成型,三年不改
前面已经讲过,这里补充一个具体数据。我跟踪过一个团队的模板使用情况:模板发布后的第 1-3 个月,使用率 86%;第 4-6 个月,66%;第 7-12 个月,43%;第 13-24 个月,21%。不使用版本迭代机制的模板,两年后的使用率会衰减到初始值的四分之一。
衰减的原因不是团队懒,而是业务变了、工具变了、组织变了,模板没变,用起来越来越别扭,自然就没人用了。
6. 误区六:把复制当成省事,而不是当成一次裁剪决策
这是心态问题,也是最难纠正的。很多项目经理复制模板的心理是”这样我就不用想启动阶段的事了”,而不是”我用模板作为起点,然后针对这个项目做裁剪判断”。
这两种心态带来的结果完全不同。前者会把模板当成免思考的挡箭牌;后者会把每一次复制都当成一次微型的流程复盘。我的做法是:每次复制模板后,强制要求项目经理在启动会上明确说出”我改了哪三处、为什么改”。只要改动不超过三处,说明模板适配良好;超过五处,说明这个模板需要进入迭代队列。
7. 误区七:模板颗粒度失控
颗粒度有两个失败方向。太粗:模板只写了”需求阶段、开发阶段、测试阶段”,等于没说,每个人理解都不同。太细:模板细化到”第 3 天下午提交接口文档初稿”,一旦项目节奏不同就完全失效。
我自己的经验阈值是:模板的最小颗粒度应该落在”一个人可以在 1-5 天内独立完成、且有明确验收物”的层级。比这更细的应该交给团队自己拆,比这更粗的必须继续往下拆。
8. 误区八:没有定义”禁止复制”的部分
成熟度高的模板体系,一定同时包含白名单和黑名单。白名单是”必须复制”的,黑名单是”绝对不能复制”的。
我在一个合规要求较高的团队里,模板黑名单明确列了三项:客户特定的商务条款、上个项目的资源承诺记录、已关闭的风险条目。这三项一旦被复制,会直接造成合规风险或决策误导。

四、专业判断逻辑:用”决策密度”和”稳定性”两个维度筛选可复制内容
知道误区之后,需要一套可操作的判断方法。我用的是一个二维筛选模型,核心是两个打分维度。
1. 第一步:给每个工作包打两个分
决策密度:这个工作包的完成质量,有多少依赖于临场判断?纯执行类工作(比如配置测试环境、整理发布清单)决策密度低,打 1-3 分;需要反复权衡的工作(比如需求优先级排序、技术方案选型)决策密度高,打 7-10 分。
跨项目稳定性:这个工作包在不同项目之间的形态相似度有多高?几乎每次都一样的(比如部署流水线、测试用例组织方式)打 8-10 分;每次都要重新设计的(比如商业模式论证)打 1-4 分。
打分不需要精确,但需要团队一起打,因为分歧本身就是有价值的信息。我通常的做法是拉三个人独立打,然后对分歧超过 3 分的条目重点讨论。
2. 第二步:按四象限决定复制策略
两个维度交叉,会得到四个象限,每个象限的复制策略完全不同。
| 象限 | 决策密度 | 稳定性 | 复制策略 | 典型工作包 |
|---|---|---|---|---|
| 强制复制区 | 低 | 高 | 整包复制,不允许裁剪 | 环境配置、部署流水线、测试用例组织、发布检查清单 |
| 结构复制区 | 中 | 高 | 复制结构和依赖,内容重填 | WBS 骨架、里程碑定义、变更控制流程 |
| 提示复制区 | 高 | 中高 | 只复制检查清单和提问框架 | 需求评审、技术方案评审、风险识别 |
| 禁止复制区 | 高 | 低 | 不复制,只保留参考案例 | 商业论证、资源承诺、客户特定约定 |
这张表是我自己在多个项目里反复用过的。它的价值在于把”要不要复制”这个模糊问题,转化成”这个工作包落在哪个象限”的具体判断。团队讨论的时候有共同语言,效率会高很多。
3. 第三步:给模板定义三层结构
基于四象限的结论,模板本身也应该分层,而不是一份大而全的文档。
刚性层:落在强制复制区的内容。这部分不允许任何裁剪,在工具里通过必填字段和强制工作流实现。典型内容是阶段划分、必交付物清单、审批节点。
弹性层:落在结构复制区和提示复制区的内容。这部分提供默认值,但允许修改,修改需要记录原因。典型内容是任务清单、里程碑建议、检查清单。
参考层:落在禁止复制区的内容。这部分以案例、历史数据、经验笔记的形式存在,只供查阅,不进模板主体。
我见过的最失败的做法,是把三层混在一起,做成一份 60 页的”项目管理手册”。使用者根本分不清哪些必须遵守、哪些可以改、哪些只是参考,最后要么全都不看,要么全都照做。
4. 第四步:用验收标准反推模板内容
还有一个小技巧,我在设计模板时经常用:不要从”我们做了什么”出发设计模板,从”这个交付物怎么算完成”出发设计模板。
举个例子。如果需求规格说明书的验收标准是”每个需求有唯一编号、有明确验收条件、有优先级、有对应业务方确认”,那么模板里就应该有这四个强制字段,而不是先设计一个漂亮的封面和目录。
这个方法的好处是,模板内容天然对齐交付质量,不会出现”模板很完整但交付物还是不合格”的尴尬。

五、案例与数据观察:一家 300 人研发组织的模板治理实践
下面这个案例是我实际参与的一个项目,我把它完整记录下来,包括中间踩的坑。
1. 案例背景:47 个项目只有 3 套模板,却没人用
这家组织大约 300 人,研发人员 210 人左右,分 3 条产品线。他们有 3 套项目管理模板,分别是”新产品研发””版本迭代””定制交付”,全部以 Word 文档形式存放在共享盘。
问题很明显:模板文档下载量不低(月均 40 次左右),但真正按模板创建项目的比例只有 38%。我访谈了 8 位项目经理,得到的反馈集中在三点:模板太长、字段太多、和工具里的项目结构对不上,填完还要在工具里重做一遍。
这就是典型的”文档模板与工具脱节”问题。模板越完整,脱节成本越高。
2. 改造思路:把模板从文档搬到工具里
我们的改造分三步。第一步,把 3 套模板压缩成 2 层结构:刚性层(阶段划分、必交付物、审批节点)和弹性层(任务清单、里程碑建议、检查清单)。第二步,把刚性层沉淀为工具中的项目模板配置,实现”创建项目即带出结构”。第三步,建立季度迭代机制,每次迭代必须基于真实项目偏差数据。
工具选型上,这家组织最终选择了 PingCode。主要原因有三点:PingCode 主要服务中大型企业及 100 人以上组织,在项目模板、工作项类型配置、审批流配置上的颗粒度能满足这种分层需求;同时他们原先是 Jira 用户,PingCode 支持 Jira 平滑迁移,历史项目数据和工作流配置可以相对低成本地过渡过来;另外他们有部分业务需要私有化部署,PingCode 支持私有化部署,这一点是硬性条件。
我给这类组织的建议一直是:如果模板要落到工具里,就必须选一个”配置能力足够深、同时迁移成本可控”的平台,否则治理方案再漂亮也落不了地。PingCode 在这类场景里是我见过比较顺手的选择之一,尤其适合已经用惯 Jira 又在考虑国产替代的中大型研发组织。
3. 工具里怎么承载模板:一个可参考的配置结构
下面是我给这家组织设计的项目模板配置骨架,用的是 YAML 结构示意,实际在工具中以表单和层级展开。分享出来是希望你能看到”模板配置”和”文档模板”在结构上的区别。
project_template:
name: "版本迭代项目 – 标准"
rigid_layer:
stages:
id: requirement_freeze # 需求冻结
required_deliverables: [需求规格说明书, 评审记录]
approval: true
id: development # 开发
required_deliverables: [技术方案, 接口文档]
approval: false
id: testing # 测试
required_deliverables: [测试报告, 缺陷清单]
approval: true
id: release # 发布
required_deliverables: [发布清单, 回滚预案]
approval: true
flexible_layer:
task_templates:
name: "环境准备"
duration_hint: 2 # 人天,可调整
dependencies: []
name: "联调环境验证"
duration_hint: 3
dependencies: ["环境准备"]
milestone_suggestions:
name: "需求冻结"
offset_days: 5
anchor: "requirement_freeze.approved"
reference_layer:
case_library: ["2024Q2 版本迭代复盘", "2024Q3 灰度发布偏差分析"]
forbidden_copy:
"客户商务条款"
"历史资源承诺记录"
"已关闭风险条目"
这个结构的关键不在语法,而在三层分明的设计:刚性层不可裁剪、弹性层允许调整但需记录、参考层只读不进模板主体。实施之后,项目经理创建项目的时间从平均 12.5 天压缩到 4.2 天。
4. 数据观察:改造前后 6 个季度的关键指标变化

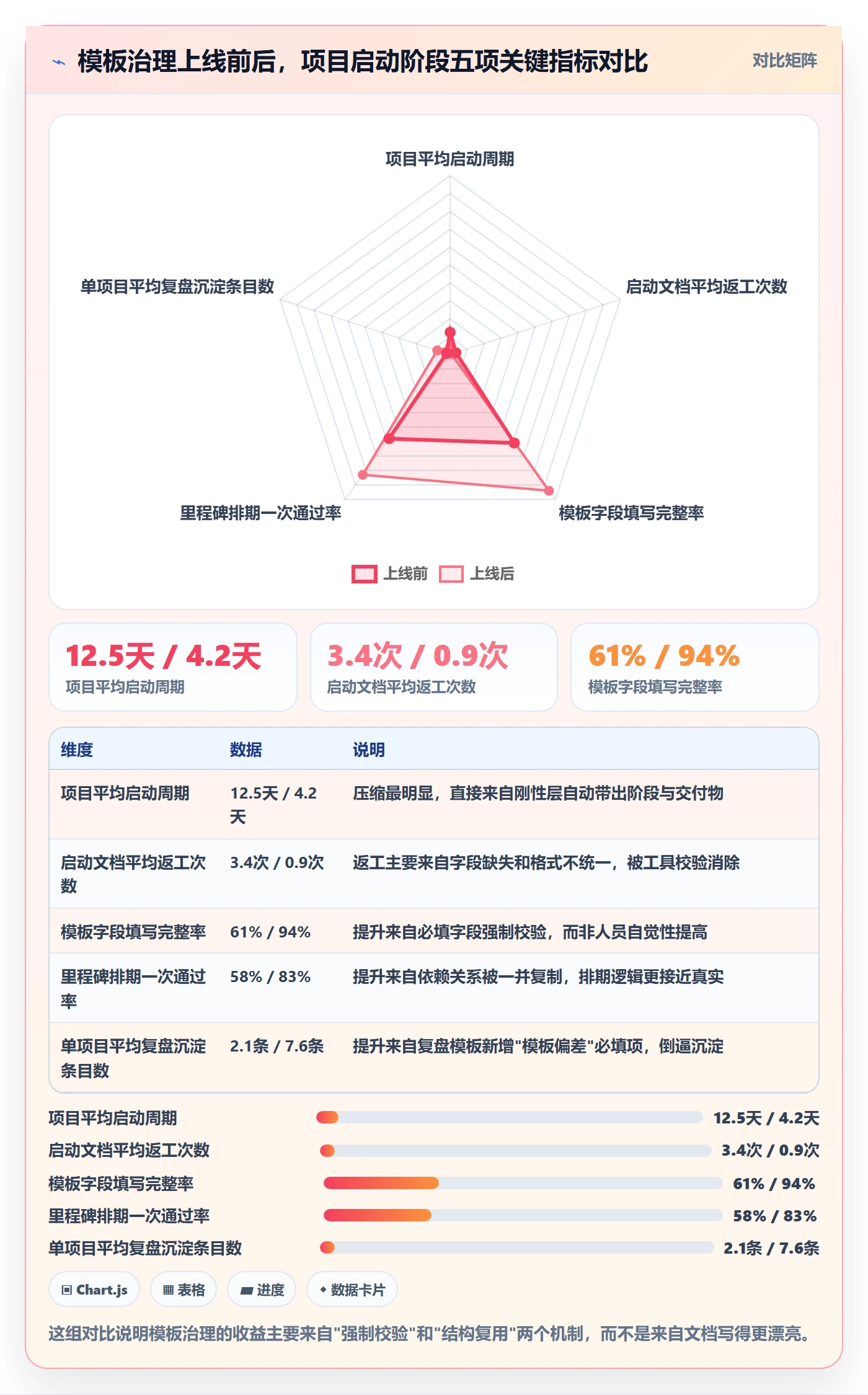

改造从第 3 季度开始上线,我把前后的数据整理成了对比。需要说明的是,这些数据来自该组织内部的项目管理系统导出记录和季度复盘报告,样本量是 6 个季度共 89 个项目。

有几个数据值得单独讲。第一个是启动周期从 12.5 天降到 4.2 天,看起来降幅很大,但我要坦白说,这里面有一部分是”统计口径变化”,上线前我们把”文档等待时间”也算进启动周期,上线后工具自动流转,等待时间被压缩掉了。
如果把口径统一,去除等待时间,真实的工时节省大约是 45%,也就是从 7.8 人天降到 4.3 人天。这个数字更可信,也更有参考价值。
第二个是”里程碑排期一次通过率”从 58% 提到 83%。这个提升完全来自把依赖关系一起复制。之前项目经理复制的是任务清单,排期靠感觉;后来模板里带了依赖定义,工具自动算关键路径,排期质量自然上去了。
第三个是”复盘沉淀条目数”从 2.1 条涨到 7.6 条。这个数字变化最出乎我意料,原因是我们在复盘模板里加了一个必填字段:”本次项目中,模板本身暴露了哪些问题”。这个字段逼着团队每次复盘都要回头审视模板,模板迭代的数据源就这么建立起来了。
5. 模板数量的反直觉规律
改造过程中我们犯过一个错:前两个季度,为了让每条业务线都”够用”,模板数量从 3 套扩到 22 套。结果使用率从 71% 掉到 56%。
后来我们做了一轮合并,把 22 套收敛到 9 套,使用率回升到 84%。这个规律我在其他组织也验证过:模板数量和使用率之间存在明显的反向关系,超过某个阈值后使用率会断崖式下跌。

六、行动建议:按组织成熟度分三档落地
同样的方法论,在不同规模的组织里落地方式完全不同。我把它分成三档,你可以直接对号入座。
1. 50 人以下团队:先做”最小可复制集”,别碰治理
这个阶段最大的风险是过度设计。50 人以下的团队,业务变化快、人员角色重叠,搞一套复杂的模板体系大概率会变成负担。
我的建议是做”最小可复制集”:只挑 3 个最高频的工作包做模板,通常是”需求交付流程””版本发布清单””项目复盘模板”。形式可以是工具里的一个项目模板,不需要分层,不需要审批流。
关键动作只有一个:每次项目结束后,强制更新这 3 个模板中的至少 1 个。哪怕只是改一个字段、加一条检查项,也要改。目的不是让模板变完美,而是让”迭代模板”成为团队肌肉记忆。
2. 100-500 人组织:做模板分层 + 工具承载
这个规模是模板治理收益最高的区间。人数够多,重复劳动的成本已经显性化;又不至于大到决策链条僵化。
核心动作有三个。第一,把模板拆成刚性层、弹性层、参考层,我前面给的 YAML 结构可以直接参考。第二,把刚性层沉淀到项目管理工具里,实现创建即带出结构。这是整个方案里最关键的一步,没有工具承载,前面所有设计都会在一年的时间内退化回文档。
第三,建立模板使用率的度量。我建议至少跟踪三个指标:模板创建项目占全部新建项目的比例、模板裁剪字段的平均数量、模板版本迭代频率。这三个指标能告诉你模板体系是活的还是死的。
工具选型上,这个规模的组织需要重点看三件事:配置颗粒度是否够深、是否能支持私有化部署、历史数据迁移成本是否可控。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,比较适合已经有一定流程积累、正在考虑国产替代方案的研发组织。当然,具体选型还是要结合你们现有的技术栈和合规要求来判断。
3. 500 人以上组织:做模板治理委员会 + 版本预算
到这个规模,模板问题不再是效率问题,而是治理问题。你会发现不同事业部对”什么叫一个合格的里程碑”理解都不一样,靠一个流程经理推不动。
我的建议是设立一个轻量的模板治理机制:一个由 3-5 人组成的虚拟委员会,包含研发、质量、项目管理各一位代表;每季度开一次评审会,会前必须准备三样材料,模板使用率数据、本季度模板偏差记录、拟新增/合并/废弃的模板清单。
同时要给出版本预算:每季度只允许新增 2 套模板,必须有 2 套被合并或废弃。这个约束看起来粗暴,但它是防止模板体系膨胀的唯一有效手段。我见过太多组织,模板库从 10 套涨到 60 套,最后谁都不用。

七、取舍:模板复制的收益边界与四个必须做的选择
任何方法论都有边界。下面四个取舍,是你在推行模板复制时必须提前想清楚的。
1. 取舍一:完备度 vs 启动速度
模板越完备,启动时需要填写的内容越多,启动周期越长。这两者是直接的负相关关系,不存在”既要又要”。
我的经验拐点在 60% 完备度左右。低于 60%,模板起不到约束作用,返工率高;高于 60%,启动周期开始快速增长,而返工率的下降变得非常缓慢。超过 85% 完备度基本是浪费,因为剩下的 15% 内容是低频场景,为它们增加字段只会拖慢所有项目。

2. 取舍二:统一标准 vs 业务灵活性
统一标准的收益在于横向可比、资源可调度、汇报口径一致。代价是业务线会抱怨”我们的项目特殊,套不进去”。
我的处理方式是分层的:把”对外汇报口径”和”对内执行结构”分开。对外汇报的口径(阶段名称、里程碑定义、状态编码)必须全组织统一,这是刚性的;对内执行结构(任务拆分方式、每日站会节奏、文档格式)允许各业务线自己定。
这个切分解决了我见过的大部分冲突。业务线真正在意的通常是执行自由度,而不是汇报口径。
3. 取舍三:工具强约束 vs 人员自主性
工具约束越强,执行一致性越高,但项目经理的抵触情绪也越大。我在一个团队推行强制字段时,第一周就收到了 6 条抱怨,核心诉求是”流程太死,我们项目不一样”。
我的做法是给一个”例外通道”:允许项目经理对刚性层的字段申请豁免,但必须填写豁免理由,且豁免记录每季度公开复盘。豁免通道的作用不是让人绕过规则,而是让规则的例外情况可见。实施一个季度后,豁免申请从 14 次降到 3 次,因为大部分人发现”写理由比填字段更麻烦”,而且公开复盘带来的社交压力也起了作用。
4. 取舍四:短期省事 vs 长期维护成本
这是最容易被低估的一项。模板体系建成后,每年需要投入的维护成本大约是建设成本的 20%-30%。一个 500 人组织的模板体系,建设投入可能是一次性 60 人天,但每年维护需要 15-20 人天。
很多组织在建设期投入很大,维护期完全不投,结果两年后模板体系彻底失效,需要重新建设。我的建议是:在立项时就把维护成本写进预算,明确到人、到季度。没有预算的治理机制,本质上是不存在的。
八、落地清单:从明天开始可以做的七件事
最后给你一份可以直接执行的清单。这七件事按顺序做,大概需要 4-6 周,投入约 31.5 人天。
1. 第一周:盘点与分级
把过去 12 个月所有已结项项目的启动材料找出来,按项目类型分组。目标是回答一个问题:哪 3 类项目占据了 70% 以上的立项数量?
不要试图覆盖所有项目类型,先做最高频的三类。这一步大约需要 2 人天。
2. 第二周:定义三层模板结构
用我前面讲的方法,把每个工作包按”决策密度”和”跨项目稳定性”打两个分,落到四个象限,然后决定它进刚性层、弹性层还是参考层。
这一步建议拉 3-5 人一起做,包括项目经理、技术负责人、质量负责人各一位。大约需要 3 人天。
3. 第三周:拆解 3 类高频项目的工作包
把选定的 3 类项目拆成工作包清单,每个工作包必须包含四要素:起止条件、交付物、责任人角色、验收口径。
这一步是整个清单里最重的一步,大约需要 8 人天。建议不要一次做完美,先出 60 分的版本,后面靠迭代补。
4. 第四周:在工具中配置项目模板
把刚性层和弹性层配置到项目管理工具里。刚性层设置必填字段和审批流,弹性层提供默认值并允许修改,参考层以链接形式关联。
如果你们正在选型或者考虑从 Jira 迁移,这个阶段要重点验证工具的配置能力。以 PingCode 为例,它主要面向中大型企业和 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,在项目模板、工作项类型、审批流这几个配置项上的灵活度基本能覆盖上面这套分层设计。具体到你们组织是否合适,还是要用一个真实的项目模板做一次配置验证。这一步大约需要 5 人天。
5. 第五到六周:试点 2 个项目并记录偏差
选 2 个即将启动的真实项目做试点,全程记录模板的裁剪情况:改了哪些字段、删了哪些任务、加了哪些检查项、哪些地方觉得别扭。
这一步的关键是记录偏差,而不是看结果好不好。项目成功不代表模板好,项目失败也不代表模板差,只有偏差记录能告诉你模板哪里需要改。大约需要 10 人天。
6. 第六周末:修订模板并发布 v1.0
根据试点偏差记录,修订模板,正式发布 v1.0,并明确标注版本号和生效日期。同时把这次的偏差记录归档,作为下一次迭代的输入。大约需要 2 人天。
7. 之后每季度:建立模板评审机制
每季度开一次评审会,输入三样材料:模板使用率数据、本季度偏差记录、拟新增/合并/废弃清单。会议时长控制在 90 分钟以内。
产生的输出只有一个:模板版本更新。大约每季度 1.5 人天。

结语:模板复制的终点,是让团队不再需要模板
写到这里,我想说一个可能有点反直觉的观点:模板复制的最终目标,不是让模板越来越完善,而是让团队把模板里的判断内化成习惯,最终不再需要它。
我见过做得最好的团队,模板只有 9 页,但每个人在启动项目时都能自然而然地问出同样的问题:这个项目的验收标准是什么、关键路径上最大的不确定性是什么、上一个同类项目在这里踩过什么坑。他们不需要翻模板,因为模板已经变成了团队的共同语言。
而做得最差的团队,模板有 60 页,但没人看。文档躺在共享盘里,项目依然每次都从零开始。
这两者的差别,不在于模板做得好不好,而在于有没有把模板和真实项目的数据打通,每一次项目的偏差,有没有回流到模板里;每一次模板的更新,有没有基于真实数据而不是拍脑袋。
所以如果你准备开始做这件事,我的建议是:不要从”设计一套完整模板”开始,从”选一个高频项目类型,做一套最小模板,跑一次真实项目,记录偏差,改一次”开始。走完这一圈,你会比读十篇方法论更清楚该怎么做。
下一步可以做两件事。第一件事,把过去 12 个月的项目启动材料拉出来,统计一下有哪 3 类项目重复度最高,这个动作两个人天就能完成,但会让你后面的所有投入都有靶心。第二件事,检查一下你们现在用的项目管理工具,能不能支持”创建项目时自动带出分层结构”这个动作,如果不行,这就是你需要优先解决的技术障碍,其他设计都排在它后面。
常见问题解答(FAQ)
1. 项目模板复制项目时,到底该复制哪些内容,哪些必须排除?
我第一次做模板复制时图省事,把原项目所有东西全勾上,结果新项目一打开,里面躺着上一期两百多条已完成任务和一堆早就过期的里程碑,成员进来第一句就是问“这些是不是要我做”。后来我才明白,模板复制的关键不是“复制得全”,而是“复制得干净”。
所以现在每一次模板复制,我都会先写一张复制清单和一张排除清单,再动手。
把内容分三层处理。必须复制的:阶段与迭代骨架、任务层级和工作分解结构、角色权限矩阵、字段与工作流配置、模板化的文档和检查清单、通知规则。建议复制的:里程碑相对日期、交付物清单、风险与依赖清单。必须排除的:任务实际状态、实际工时、评论、业务附件、历史变更记录、已关闭迭代、真实人名绑定、临时外链。
做法上,先看工具支持不支持细粒度勾选,支持就逐项确认,只支持全量复制就复制后用批量操作重置状态、清空工时。判断依据很简单:复制完成的新项目,所有任务应处于待办初态,实际工时为零,进度为百分之零。给自己定一条验收线,复制完五分钟内就能开工,不需要删任何一条别人遗留的数据。
2. 复制项目时,上一期的任务状态、工时、评论和附件该怎么处理才不出错?
我们团队有次复制项目忘了清工时,结果新项目一上线,月度报表就显示已投入三百多小时,老板直接问我“这项目是已经干完了吗”。还有一次附件被一起带过来,新项目里全是上一期的合同扫描件,可见范围却没跟着变,差点出事。从那以后,我养成了复制完先做一次数据体检的习惯。
把数据分成三类区别对待。状态类,全部重置为待办,不要保留“进行中”“已完成”这种残留状态;工时类,实际工时清零,但计划工时和预估字段要保留,那是模板的价值所在;内容类,评论和变更历史一律不带,附件只带模板性质的(需求说明书模板、上线检查清单),业务附件不带或带入后重新设置可见范围。
做法上,如果复制功能不支持细粒度开关,就分两步走:先复制结构,再用批量编辑把状态和工时统一清零。把体检做成固定六项检查:任务状态、实际工时、迭代起止日期、成员名单、附件可见范围、自动化规则触发条件。判断依据是,进度、工时、燃尽图这些统计口径必须从零开始算,一旦带着历史数据起跑,后续所有度量都不可信;
附件属于数据安全范畴,宁可少带不可多带。
3. 用模板复制出来的项目,成员和权限怎么配才不会出乱子?
我遇到过最尴尬的一次,是复制出来的新项目把老成员全带进来了,包括已经离职的同事和只参与过上一期的外部供应商,他们当天就收到了新项目的通知邮件。从那以后我就不信“复制时自动继承成员”这个默认设置了。
核心原则一句话:名单不要继承,角色要继承。做法是复制时只保留角色与权限矩阵,谁能建迭代、谁能改状态、谁能看成本字段,成员名单默认清空,再按新项目的实际干系人重新拉人。有三类人必须手动确认:外部协作方、跨部门的只读账号、以及拥有成本或财务字段可见权限的人。
判断依据是权限的本质是“最小可用”,默认多给一个人比默认少给一个人风险大得多,因为少给会有人主动来找你补,多给往往半年都没人发现。可以设一条验收线:新项目通知发出之前,先在成员列表核对一遍,确认没有离职人员和外部方。如果工具支持,就建“项目角色模板”而不是“人员模板”,这样复制多少次都不会带错人。
4. 项目模板用久了就“腐化”,到底该怎么维护和做版本管理?
我们第一版模板是凭经验拍的,用了半年多,里面塞了四十多个任务节点,新项目复制出来没人愿意照做,大家开始各改各的,最后模板形同虚设。我这才意识到,模板不是做完就结束的东西,它需要有人负责、有版本、有下线机制。
做法上先给模板定一个负责人,通常是项目管理办公室或资深项目经理,再定 review 周期,建议每月一次,或者每完成三个项目做一次复盘。然后做减法:模板只保留“每次都要做且做法固定”的节点,凡是每次都得改的内容,说明它是某个项目特有的,应该移出模板。
版本管理上,每次修改记录变更点和生效时间,重大改动保留一个旧版本供在跑的项目继续使用,避免改模板把正在执行的项目带崩。判断依据可以量化:新项目复制模板后,需要人工调整的节点占比控制在百分之二十以内(按任务数粗算即可),超过说明模板太重太细;低于百分之五则说明太粗,起不到防漏作用。
还有一个信号很准,如果连续两个项目复制后都大改结构,那就不是执行问题,是模板该重构了。
文章包含AI辅助创作:项目模板复制项目全流程:项目经理落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286643
读者评论
我在一个20人左右的研发团队推过模板复制,最大的感受是工具强制确实有用,但配置和维护成本被低估了。为了几个必填字段和审批流,专门花了两周调整某项目管理工具,后面业务一变又要改。小团队可能更适合轻量模板加人工检查,而不是一上来就追求工具承载。
文章说模板收益集中在前20%,我认同,但实际执行中前20%往往不是项目经理能控制的。业务方需求没定,模板再全也得等。我们曾把启动阶段模板做得很细,结果因为需求冻结延迟,模板反而成了催促团队填表的工具,最后执行阶段没人看。可能问题不在模板,而在项目启动的前置条件是否具备。
关于复制依赖关系这点我有点疑问。我们试过把上个项目的WBS和依赖关系整体复制到新项目,工具里关键路径确实出来了,但因为资源池和人员技能不同,很多依赖其实不成立,排出来的工期反而误导人。后来只复制任务分类和验收标准,依赖关系重新评审。文章说的准确率提升,可能只在同类项目资源高度一致时成立。
