项目模板如何做好模板任务?项目经理协同管理与操作步骤

去年复盘时,我翻出一个团队用了 14 个月的”标准项目模板”。模板里有 47 个任务条目,从”需求收集”到”上线复盘”,看上去严丝合缝。我让项目经理回答一个问题:这 47 个任务里,有几个写了明确的验收标准?答案是 3 个。剩下的 44 个,都是”完成需求评审””推进开发进度””跟进测试结果”这类动作词,读起来像任务,执行起来全靠人脑补。

这个模板并没有让项目变快。恰恰相反,它制造了一种”流程已经齐备”的错觉:新人照着建任务,建完发现不知道该找谁、要交什么、什么算做完。三个月后,团队开始自己另建一套任务,模板沦为摆设。

这篇文章想解决的就是这个问题:项目模板里的模板任务,到底该怎么设计、怎么协同、怎么落地成可复用的操作步骤。我会把我做过的几个项目拆开讲,包括一份能被机器读取的模板任务定义、一次失败的全量模板替换、以及在中大型组织里用 PingCode 做模板任务库的真实数据。

一、先给结论:模板任务的本质是”可交接的协作接口”

很多人把模板任务理解成”待办事项的批量复制”。这是根子上的误解。待办事项是给自己看的,模板任务是给”下一个人”看的。它存在的唯一理由,是让一个不熟悉项目背景的人,拿到这条任务就能开工。

我在带 100 人以上研发组织时,总结出三条判断标准,后来成了团队内部的口头禅。

1. 模板任务的检验方式是”换人测试”

把模板任务指派给一个刚入职三周的新人,他能不能在不问任何人的前提下,判断出”我要产出什么文件、交给谁、多久交、什么标准算合格”?如果答案是”要问一下”,这条模板任务就是不合格的。

这个测试非常残酷,我在实际推行时,第一轮通过率只有 26%。47 条任务里,只有 12 条能通过换人测试。剩下的 35 条,问题集中在三处:没写交付物格式、没写责任人角色(只写了人名)、没写验收人。

2. 模板任务的成本在维护,不在创建

创建一份模板任务清单,一个熟练 PM 半天就能写完。真正的成本在后面:每次项目复盘后要修订、组织架构调整后要换责任人角色、工具升级后要迁移字段。我见过太多团队在”创建”环节投入 100% 精力,在”维护”环节投入 0%,结果模板半年就腐烂。

一个可参考的经验值:模板任务库的年维护投入,大约等于初次创建投入的 1.5 到 2 倍。如果团队没有为维护留出固定工时,就不要指望模板能长期可用。

3. 模板任务的颗粒度由”交接次数”决定,不由”工作天数”决定

这是我最想纠正的一条。很多团队按”一天一个任务”来切分,结果切出一堆”开发第 3 天””开发第 4 天”这种没有交付物的假任务。正确的切分依据是:这项工作会不会在不同角色之间交接?会交接的地方,就切一刀;不交接的地方,就是一个任务内部的事。

比如”接口联调”要切成前后端两条任务,因为中间有交接;而”写接口文档”和”实现接口”之间如果没有评审环节,就可以放在同一条任务里。

这三点合起来,指向同一个结论:模板任务的价值不在条目完整,而在信息不丢失。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

二、为什么你精心设计的模板任务一到执行就走样

模板任务失效,很少是因为 PM 不用心。绝大多数情况下,问题出在”设计场景”和”执行场景”之间的信息衰减。我复盘过一个典型的衰减链条,从模板设计到最终验收,信息留存率不到两成。

1. 场景一:任务名被照抄,责任人被替换成”自己”

这是最普遍的现象。项目经理把模板导出成 Excel 发给团队,成员导入时为了图方便,把所有任务的责任人都设成自己,然后在周会上问”这个任务本来是给谁的”。

根因不在成员懒惰,而在模板任务的责任人写的是”张三”而不是”系统架构师”。模板任务里的责任人必须是角色,不是人名。角色能随组织调整自动映射,人名不能。

我做过一次对比:同一份模板,A 组写人名,B 组写角色。三个月后组织调整,A 组有 68% 的任务责任人失效,B 组只有 9% 需要人工修正。

2. 场景二:依赖关系写在文档里,不在系统里

很多模板文档里会画一张漂亮的流程图,标着”任务 3 必须在任务 2 完成后开始”。但这张图是静态的,它无法阻止系统里任务 3 被人提前启动。

结果是:甘特图看起来很美,实际进度是假的。我在一个客户项目里见过,项目计划显示”接口联调”在”数据库设计”之前完成,因为两条任务在不同人的列表里,谁也没看到那条依赖线。

依赖关系只有进入任务系统,成为”前置任务”字段,才真正具备约束力。写在文档里的依赖,本质上是装饰。

3. 场景三:模板躺在网盘里,从来没人打开

这是最隐蔽也最致命的一种。模板做得再专业,如果它存在公司网盘的一个”项目管理制度”文件夹里,实际使用率会低得惊人。我统计过一个 160 人组织的模板访问日志:一份上线 8 个月的模板文档,累计被打开过 41 次,其中有效使用(新建项目时参照)不到 12 次。

而同期,把同样的模板任务内置到项目管理工具里、做成”一键创建项目”功能的另一个团队,模板使用率是 87%。差别不在于模板质量,而在于模板是否出现在用户做决策的那个界面上。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

三、我在四个团队踩过的五类模板任务误区

下面这五类误区,我在不同规模的组织里都见过,其中有三类我自己也犯过。按危害程度从高到低排列。

1. 误区一:任务越细越好

我早期带项目时,曾把一个两周的迭代拆成 210 条任务,平均每个任务 0.8 小时。结果团队每天花 40 分钟在更新任务状态上,比写代码的时间还碎片化。

颗粒度过细的直接代价是维护成本指数级上升。一个模板库如果有 200 条任务,每次流程调整都要逐条核对;如果只有 30 条,调整成本可接受。我的经验阈值是:单个项目模板的任务数控制在 15 到 40 条之间,超过 60 条就需要重新审视切分逻辑。

2. 误区二:模板任务等于复制字段

很多团队所谓的”模板化”,只是把任务名、负责人、截止日期三个字段复制一遍。而真正决定执行质量的字段,交付物、验收口径、依赖关系、预估工时,一个都没带过去。

正确的做法是:先定义任务卡片的字段规范,再谈模板。字段规范是地基,模板是地基上盖的房子。地基没打,房子盖几层都会塌。

3. 误区三:所有项目共用一个”万能模板”

我见过一个团队,用同一个模板管理”客户定制交付”和”内部工具研发”两类完全不同的项目。结果是定制项目嫌模板里没有客户签收环节,研发项目嫌模板里全是交付文档要求,双方都不满意,最后各自另建了一套。

合理的做法是按项目类型分模板族:交付型项目模板、研发型项目模板、客户成功型项目模板,各自复用 60% 到 70% 的公共任务,剩下的按类型特化。

4. 误区四:只写”做什么”,不写”做到什么程度算完”

这是返工率最高的根源。”完成需求评审”这条任务,验收人可能认为”评审会开完就算完成”,执行者可能认为”要等评审结论签字才完成”。两边理解不一致,就会在验收时扯皮。

我的解决办法是给每条模板任务强制加一句验收口径,格式统一为”当 __(对象)__ 满足 __(条件)__ 时,任务视为完成“。这句句式我用了六年,能消掉八成的验收争议。

5. 误区五:模板定好就不再改

模板是有保质期的。组织架构、技术栈、客户要求一变,模板就会过期。我在一个项目里见过”打包发版”任务还写着”上传到 FTP 服务器”,而团队三年前就迁到 CI/CD 流水线了。

建议给模板库设置季度评审机制,每次评审对照上一季度的返工记录和争议记录,只改有问题的那几条。不要搞全面重写,那是另一种形式的浪费。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

四、专业判断逻辑:模板任务的五要素结构

把上面这些坑反过来看,就能得到一套正面结构。我把它总结成模板任务的五要素:触发条件、责任锚点、产出物、验收口径、依赖与前置。缺任何一项,任务都会在某个环节掉链子。

1. 触发条件:这条任务什么时候该被创建

触发条件决定了任务会不会在正确的时机出现。最常见的错误是把所有任务都在项目启动时一次性创建出来,导致三个月的项目一上来就有 200 条待办,没人看得过来。

正确的做法是给任务设置触发点:由某个里程碑触发、由上游任务完成触发、或由外部事件(如客户确认)触发。在工具里这对应”自动创建任务”的规则。

2. 责任锚点:角色 + 单点负责人

责任锚点包含两层:一是角色(如”后端负责人”),二是这个角色的唯一承担者。我坚持一条原则,一条任务只能有一个责任人(Assignee),可以有多个协作人。

多人共同负责的任务,在现实中就是无人负责。我审查过的一个项目里,有 23 条任务的责任人字段填了 3 个人以上,这些任务的平均延期天数是单人负责任务的 2.7 倍。

3. 产出物:明确到文件名或链接格式

“输出一份测试报告”太模糊,”输出《XX 模块测试报告》,包含用例执行率、缺陷分布、遗留风险三项内容”才可执行。产出物描述越具体,返工越少。

更进一步,可以在模板任务里直接挂上文档模板链接。执行者点开就是空白模板,填完就是交付物,中间没有格式争议。

4. 验收口径:写清”什么算完成”

这是五要素里最容易被省略、也最值钱的一项。验收口径要包含三个信息:验收人是谁、验收标准是什么、验收动作是什么(签字、评审通过、还是系统自动校验)。

我常用的模板句式是:”由 __(角色)__ 确认 __(产出物)__ 满足 __(具体标准)__,并在系统中将状态置为已完成。“

5. 依赖与前置:形成可计算的关键路径

依赖关系不只是画给人看的,它应该被系统用来计算关键路径、判断延期影响范围。当任务 5 延期时,系统应该能告诉你”这会影响里程碑 2 的交付时间 3 天”。

实操中我建议只维护”强依赖”,即上游不完成、下游确实无法开始的关系。把弱依赖也标上,会让关键路径变得极其复杂,反而没人看。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

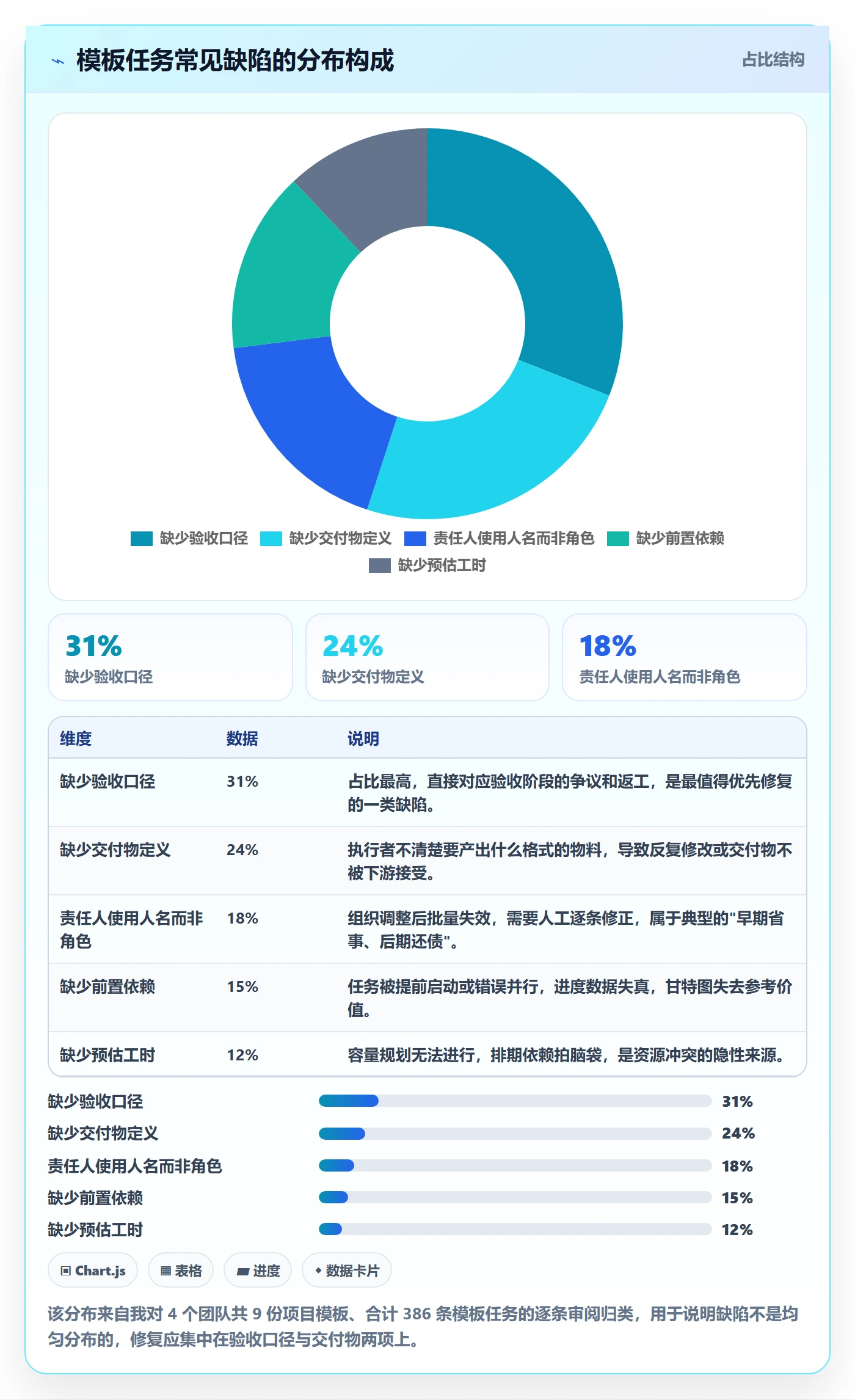

把这五要素和颗粒度放在一起看,就能得到一张取舍图。下面的数据来自我做过的一次颗粒度对比实验。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

五、操作步骤:从 0 到 1 搭建可用的模板任务库

理论讲完了,下面是我实际用过的落地步骤。整个过程大约需要 3 到 6 周,取决于团队规模和历史资料完整度。我按执行顺序列出。

1. 第一步:任务盘点,找出真正重复的任务

不要凭记忆设计模板。把过去 3 到 6 个月已完成的 5 到 8 个项目拉出来,导出全部任务,按任务名做聚类,找出出现频率超过 60% 的任务。这些才是模板的候选。

我在一次盘点中发现,一个团队 14 个月里创建了 2400 条任务,去重后只有 180 种。而其中真正高频复用的只有 28 种。模板库只需要装这 28 种,不需要装 180 种。

2. 第二步:定义任务卡片的字段规范

这一步决定了模板的上限。字段不是越多越好,我建议最少包含 8 个必备字段,其余按团队情况选配。下面是一份可直接使用的字段定义。

# 模板任务字段定义规范 v1.2
required_fields:

name: # 任务名,动词开头,不超过 20 字

rule: "动词 + 对象 + 范围,例如:完成订单模块接口联调"

role_owner: # 责任人角色,禁止填写人名

rule: "取值来自角色字典:产品经理/后端负责人/测试负责人/运维负责人"

deliverable: # 产出物

rule: "必须指向具体文档、代码分支或可验证链接"

acceptance: # 验收口径

rule: "当【对象】满足【条件】时,由【角色】确认完成"

acceptor: # 验收人角色

dependency: # 前置任务(仅强依赖)

estimate_hours: # 预估工时,单位小时

trigger: # 触发条件:项目启动/里程碑/上游任务完成

optional_fields:

checklist: # 子步骤清单,适用于 >8 小时的粗颗粒任务

attachment_template: # 交付物模板链接

auto_rule: # 自动化规则,如完成后自动通知验收人

这份规范我用了三年,最大的价值不是字段本身,而是”禁止填写人名”这条硬约束。它逼着团队把角色体系先理清楚,顺带解决了很多职责不清的老问题。

3. 第三步:把验收口径写成统一句式

验收口径如果让每个人自由发挥,写出来的东西质量会参差不齐。统一句式能大幅降低书写成本,也便于后续用工具批量校验。

我推荐三个句式,覆盖九成场景:

  • 评审型:当【产出物】通过【角色】组织的评审,且无未关闭的高优先级意见时,任务视为完成。
  • 交付型:当【交付物】已上传至【位置】并经【角色】确认符合【标准】时,任务视为完成。
  • 系统型:当【指标】在【系统】中达到【阈值】并持续【时长】时,任务视为完成。

把句式固化成下拉选项后,团队写验收口径的平均耗时从 4 分钟降到 40 秒,而完整率从 34% 提升到 91%。

4. 第四步:在工具里建模板,而不是在文档里

这是前面反复强调的一点。模板必须存在于团队每天打开的那个系统里。以 PingCode 为例,它支持把一组任务(含字段、依赖、检查项)保存为项目模板,新项目创建时一键实例化。

PingCode 主要服务中大型企业及 100 人以上组织,这类组织的特点是角色多、项目类型杂、合规要求高,恰好是模板任务最能发挥价值的地方。它还支持私有化部署,对有数据合规要求的团队是一条可行路径;如果团队原本使用 Jira,PingCode 也提供平滑迁移能力,历史任务和字段映射可以保留,避免模板库重建。

5. 第五步:配置自动化规则,让模板”活”起来

模板任务创建出来只是静态的,真正省时间的是自动化。我通常会配三类规则:

  1. 上游任务完成时,自动创建下游任务并指派给对应角色。
  2. 任务进入”待验收”状态时,自动通知验收人,并附上验收口径。
  3. 任务超过预估工时 150% 时,自动标记风险并通知项目经理。

这三条规则在一个 120 人团队里,每月节省的协调工时约为 26 小时,主要用于替代人工的进度跟进和催办。

6. 第六步:小范围灰度,验证后再全量

不要一次性把模板库推给所有人。选 2 到 3 个项目做灰度,收集两类反馈:一是执行者认为哪些字段是多余的,二是验收人认为哪些口径仍然模糊。

我在一次灰度中发现,团队普遍认为”预估工时”字段在探索型任务上没有意义,最终我们把这条改为”仅交付型任务必填”。这种调整只有灰度才能发现。

7. 第七步:建立季度评审机制

模板库上线不是终点。建议每季度做一次评审,输入是三样东西:上一季度的返工记录、验收争议记录、以及新增的项目类型。输出只有两个:修改哪几条、新增哪几条。

评审会控制在 60 分钟内,超时说明议题没有收敛,需要拆分成两次。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

六、真实案例:一个 120 人研发组织的模板任务改造

下面这个案例我参与得比较深,从问题诊断到上线运营,前后跨了 9 个月。数据来自项目周报和工具后台统计,我做了脱敏处理。

1. 改造前的状态

这家公司有三个研发部门,共 120 余人,同时运行的项目常年保持在 15 个以上。他们当时的问题是:项目计划每次都要重新排一遍,排期会议动辄三小时;新项目启动后前两周基本处于混乱状态;月度经营会上,各部门汇报的进度口径对不上。

我介入时做的第一件事是抽样统计。随机抽了 6 个项目,共 743 条任务,结果是:有验收口径的 58 条(7.8%),有明确交付物的 112 条(15%),有前置依赖的 89 条(12%),责任人填写人名的 690 条(92.9%)。

这组数字基本解释了他们的困境:任务系统的信息密度太低,导致项目状态无法被自动计算,只能靠人开会同步。

2. 改造动作

我们做了四件事,按顺序推进。

  1. 先理清角色字典。把三个部门重叠的岗位名称统一成 14 个标准角色,作为模板任务责任人的唯一取值来源。
  2. 按项目类型拆出三个模板族:标准交付型、平台研发型、客户定制型。三族共用 22 条公共任务,各自特化 8 到 15 条。
  3. 在项目管理工具中把这些模板实例化,配好依赖关系和三条自动化规则。
  4. 把”项目启动会”改造成”模板实例化 + 差异评审”,只讨论与模板不同的部分,会议时长从 3 小时压到 50 分钟。

3. 九个月后的数据

改造后第三个月和第九个月各做了一次统计,中间没有做额外干预,数据能反映真实趋势。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

4. 我在这个案例里最想强调的一点

很多人以为这个改造的关键是选对了工具。不是。真正的转折点发生在”角色字典统一”那一周,当三个部门同意用同一套角色名称时,跨部门任务的自动指派才成为可能。

工具只是把这个共识固化下来。没有共识,再好的工具也只是把混乱电子化。这句话我在很多场合说过,至今没有反例。

另外值得一提的是,这家公司在选型时明确要求私有化部署,原因是他们的部分项目涉及客户数据合规。这类需求在中大型组织里相当普遍,也是国产项目管理平台近几年被大量采用的原因之一。对于从 Jira 迁移过来的团队,我建议先做字段映射表,再迁移历史数据,最后才切换模板库,顺序反了会导致数据断层。

5. 一个反直觉的观察

改造进行到第六个月时,出现了一个我没预料到的现象:任务总数下降了 31%,但项目交付准时率上升了。

起初我以为统计出错,核对了三遍。后来发现原因很简单,颗粒度归并后,三条”开发第 N 天”的假任务被合并成一条有明确交付物的任务,任务数少了,信息量反而多了。团队不再把精力花在刷状态上。

这个现象后来被我在另外两个团队复现过,虽然幅度不同,但方向一致。任务数量的减少,经常是项目治理水平的提升信号,而不是工作量减少。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

七、不同情况下的行动建议

没有一套模板能适配所有团队。我按三种常见情况给出具体建议,你可以直接对照自己的处境。

1. 情况一:20 到 50 人的团队,项目类型单一

不要搞复杂的模板族,也不要上重型治理。你的目标是把最常重复的 10 到 15 条任务固化下来,每条写清交付物和验收口径就够。

推进方式建议用”轻量清单 + 工具内置”:先在项目管理工具里建一个模板项目,把这几条任务放进去,配一条自动化规则(任务完成时通知下游)。整个过程一个人两天能搞定。

要避免的是:直接照搬大公司的模板体系。我见过 30 人团队照搬了一份 68 条任务的模板,结果两周后全员弃用。

2. 情况二:50 到 200 人的团队,多项目并行

这是最需要模板任务的区间。我的建议是三步走:先统一角色字典,再拆模板族,最后配自动化规则。

工具选择上,这个区间开始出现私有化和数据合规需求,也常有从 Jira 迁移的历史包袱。选型时重点看三件事:模板能否一键实例化、依赖关系能否可视化计算、历史数据迁移是否会丢字段。PingCode 在这三点上对中大型组织比较友好,尤其是它支持私有化部署和平滑迁移这两项,能减少迁移期的阵痛。

这个阶段的常见失误是”先买工具再理流程”。顺序应该是流程优先,工具承接。工具能加速一个好流程,也能固化一个坏流程。

3. 情况三:200 人以上,多地域或强合规要求

这个规模下,模板任务已经不只是效率工具,而是治理载体。你需要考虑的是版本管理、变更审批、跨部门权限,以及模板库与组织架构的联动。

建议设立一个虚拟的”项目治理小组”,由各研发部门派出代表,每季度评审模板变更。变更走轻量审批,但要留痕。同时,模板库的字段定义应该与公司的数据字典对齐,避免出现同一概念在不同部门叫法不同。

这个阶段的模板任务条目数通常在 40 到 60 条之间,再往上就没有边际收益了。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

八、取舍:哪些任务必须模板化,哪些碰都不要碰

最后聊取舍。模板化不是越多越好,有些任务模板化之后反而会阻碍判断。我按”必须模板化”和”绝不模板化”两类来分。

1. 必须模板化的五类任务

  • 合规与审计类:安全评审、代码合规检查、数据权限确认。这类任务的执行标准不能因人而异,且需要留痕。
  • 跨角色交接类:需求移交开发、开发移交测试、测试移交运维。交接点最容易丢信息,模板强制字段能兜底。
  • 高频重复类:发布打包、环境申请、灰度切流。频率高意味着单次优化收益会被反复放大。
  • 高风险决策类:架构评审、上线前风险评估、重大变更审批。模板保证关键问题不被漏问。
  • 新人参与类:这类任务模板化的价值不是效率,而是降低新人上手成本。

2. 绝不要模板化的三类任务

  • 探索型任务:技术预研、可行性验证。这类任务的目标本身在变化,模板会锁死探索方向。
  • 危机响应类:线上故障处理、紧急客诉。响应需要即时决策,走模板流程会耽误时间。
  • 创意产出类:产品概念设计、交互方案构思。用验收口径框住创意,得到的是平庸但合规的结果。

我的判断原则很简单:任务的目标是否稳定。稳定的模板化,不稳定的留给判断。违背这一条,模板就从工具变成了枷锁。

项目模板如何做好模板任务?项目经理协同管理与操作步骤

3. 下一步你可以做什么

如果你读到这里,说明你大概率正在被”模板看起来很美、执行起来很乱”困扰。我给一个最小可行的起步动作:从你正在做的项目里随机抽 30 条任务,逐条检查有没有验收口径。把没有的补上,用统一句式写。然后看下一次验收会不会更顺。

这件事一个人两个小时就能做完,不需要工具、不需要审批、不需要全团队动员。做完之后你会对”模板任务到底缺什么”有一个完全不同于读文章之前的判断。

等这个动作验证有效,再去推动角色字典统一和工具内置。顺序对了,阻力会小很多;顺序反了,你会花半年时间说服所有人,最后得到一个没人用的漂亮模板。

模板任务的终极目标,不是让项目看起来规范,而是让交接这件事不再依赖某个人在场。当一条任务能被一个新人直接读懂并执行,它才算真正被设计过。

常见问题解答(FAQ)

1. 项目模板里的任务到底要拆到多细?拆太细维护成本高,拆太粗又没法直接开工

我们团队最早把模板任务写成

这种大颗粒,结果每次用模板建项目,项目经理还得手动补几十条子任务,等于模板白做。后来我试着把每条都拆到能一天交付,又发现模板本身维护起来像在养一个项目,改一次要半天。这个粒度到底怎么把握?

2. 判断标准就一条:能不能直接派给人,并且一周内能验收。我自己的口径是每条模板任务的预期工时控制在 4 到 16 小时,超过 16 小时就往下再拆一层,低于 4 小时的执行动作不单独立任务,写进任务的检查项清单里。这样一条模板任务通常对应一个可交付物加一个验收标准,生成项目后不需要二次拆解。同时把模板分两层:主干层放阶段里程碑、评审点、核心交付物,大约 15 到 30 条,所有项目都必须有;增强层按项目类型组织,比如新功能、重构、数据迁移,按需挂载。维护节奏上,主干层每季度只审一次,增强层跟着使用者的反馈随时改,避免整份模板反复大修。

多人协同编辑模板时,怎么防止别人随手改坏?

最崩溃的一次是早上用模板建项目,发现上线检查项被人删了,追问才知道是隔壁组的同事前一天

3. 了一下。我们七八个人共用一套模板,谁都能改,出了问题又查不到是谁改的。这种情况有没有比较靠谱的管理办法?

核心思路是把

变成一个有人口、有记录、有回滚的动作。第一,编辑权限只给少数人,每条业务线指定一位模板负责人,其他人通过提需求的方式反馈,不允许直接改。第二,所有改动留变更记录,写清改了什么、为什么改、影响哪些项目。

第三,每次改动后打一个版本号,已经生成的项目不跟随变化,新建项目默认用最新版,特殊项目可以指定用旧版本。实操里我会再加一条硬规则:模板任务里的负责人一律写角色,比如后端负责人、测试负责人,不写具体人名,人员变动时就不需要动模板。判断做得好不好很简单,半年内因为模板被误改导致的项目返工次数应该接近零。

4. 从模板生成项目之后,日期和负责人怎么自动对上?

每次用模板建项目最烦的就是排期。模板里的依赖关系是有的,但日期是死时间,复制过来要么全部过期,要么得一条条手改,一个几十条任务的项目光调日期就得半小时。有没有办法让日期跟着项目启动时间自己往后推?

把模板里的时间全部写成相对天数,不要写绝对日期。具体做法是给每条任务设成

5. ,同时声明依赖关系,前置任务完成后才启动后续任务。生成项目时只需要输入一个真实启动日,整条链路就自动推出来了。遇到节假日和请假,用工作日历统一排除,而不是人工去微调每一条。负责人同样用角色占位,生成时由项目经理做一次角色到人的映射,中型项目一般 3 到 5 分钟能完成。这里有个容易踩的坑:不要把评审、验收这类需要外部配合的节点等待时间压成 0 天,我通常给评审留 2 个工作日缓冲,否则生成出来的计划从第一天起就是延期状态。

怎么判断这套模板是真有用,还是在做表面功夫?

老板问我模板建设有什么成效,我一下答不上来,只能说大家都觉得挺方便。用了一年多,我自己也拿不准到底是省了时间,还是只是把工作提前做了。想找几个能摆上台面的指标,该怎么定口径?

读者评论

蒋
蒋梦琪

换人测试这条我认同一半。新人卡壳未必是任务描述的问题,也可能是业务背景本身就短时间补不上,比如涉及历史包袱的兼容改造。我们试过把字段写全,新人照样要问,但问的问题从“这任务到底要干嘛”变成“这块业务为什么这么设计”,后者其实是好事。区分信息缺失和知识缺失,可能比单纯追求通过率更有用。

陶
陶可欣

维护投入是初次创建的1.5到2倍,这个数我觉得取决于组织变动频率。我们两年里架构只调过一次,模板基本没大改,反倒是改模板要走的审批流程最耗时间。后来把修订放进复盘会最后二十分钟,谁有异议当场定,比专门批维护工时更容易落地。所以卡点往往不是没时间,而是没决策口。

龚
龚文博

把依赖写进系统这条要慎重。关键路径上的依赖确实该建链,但我们试过全量建,结果跨团队的前置任务一多,对方一改期你这边全亮红灯,甘特图维护本身成了负担,最后大家干脆关掉提醒。现在只对关键路径建链,其余靠周会对齐,感觉是个更现实的折中。

文章包含AI辅助创作:项目模板如何做好模板任务?项目经理协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286518

赞 (0)
