先说一个我上周亲历的场景。一家 380 人的 SaaS 公司,PMO 负责人打开他们的模板库给我看:214 个项目模板,从”标准敏捷迭代”到”硬件联调专项”应有尽有,最近一次更新是三个月前。然后我随手抽了 20 个正在跑的项目,问项目经理”你启动这个项目时用了哪个模板”,19 个人回答:直接复制了上一个项目的文件夹。真正从模板库发起的有 1 个,占 5%。模板库的下载量看起来不错,月度 300 多次,但下载的是”周报模板””会议纪要模板”这类轻资产,重资产的阶段模板几乎没人碰。
这个反差几乎是我过去三年接触过的所有中大型研发组织的通病:模板建得越多,越没人用;越没人用,PMO 越倾向于再建一批新模板来解决问题。标题里那个看起来像笔误的”项目模板模板阶段全流程”,其实恰好戳中了问题的核心,大多数人只做了第一层模板(项目模板),从来没做过第二层模板(模板的模板,也就是元模板),更没有把模板放到项目的五个阶段里去动态管理。这篇文章我想把这三层关系讲透,并给出我自己踩过坑之后沉淀出来的风险控制方法。
一、核心结论:模板不是文档,是风险控制的最小可复用单元
如果这篇文章你只记一句话,我希望是这句:项目模板的本质不是”省时间的文档包”,而是”把已经验证过的风险控制点,固化到可以被机器和新人重复执行的结构里”。省时间只是副产品,而且这个副产品经常会骗人,因为一个设计糟糕的模板,会让人用错误的方式快速做完错误的事。
1. 三个阶段对模板的诉求完全不同
我在实际落地中发现,大部分模板失效,是因为把”启动期模板””执行期模板””收尾期模板”当成了同一类东西来设计。它们的差异不是内容多少,而是服务对象完全不同。
- 启动期模板服务的是”决策”,要回答的是”这个项目该不该做、边界在哪、谁对结果负责”。这里的关键字段是目标、范围、干系人、验收标准,越长越危险。
- 执行期模板服务的是”一致性”,要回答的是”不同的人做同一件事,产出是否可比较”。这里的关键是字段口径统一、命名规则统一、状态机统一。
- 收尾期模板服务的是”复用”,要回答的是”这次踩的坑怎么变成下次的护栏”。这里的关键是复盘结论能反向写回模板,形成闭环。
把这三类东西混在一个模板里,结果就是启动会开成了文档评审会,执行期的字段被启动期的长篇描述挤占,收尾期的经验永远停留在 Wiki 里。
2. 没有元模板,模板就没有生命周期
我所说的”元模板”,指的是定义”模板本身如何被创建、变更、废弃、继承”的那一层规则。它包括四个必填字段:模板负责人、适用阶段、变更触发条件、失效时间。听起来很轻,但没有它,模板就会变成一堆没有主人的公共文件。
我做过一个统计,在我接触过的 37 个研发团队样本里(2022,2024 年,组织规模 80 到 1200 人),有明确元模板机制(即模板有 owner、有变更记录、有废弃流程)的团队只占 8 个,约 22%。而这 8 个团队的项目阶段延期率中位数是 17%,另外 29 个没有元模板机制的团队,中位数是 31%。这里面当然有相关而非因果的成分,但差距足够大到值得关注。

3. 风险控制必须挂在阶段门禁上,而不是挂在文档里
这是我最想强调的一条判断。写在文档里的风险控制点,执行率取决于人的自觉;挂在阶段门禁上的风险控制点,执行率取决于流程本身。举个例子,”项目立项必须有可量化的成功标准”这句话写在模板说明里,基本上等于没写;但如果把它做成阶段门禁的必填校验,不填就无法进入下一阶段,执行率会从个位数跳到接近 100%。
所以我在设计模板时,会先问一个问题:这个字段是用来”记录信息”的,还是用来”阻断流程”的?只有后者才值得做成强制字段。把所有信息都做成强制字段,是模板被弃用的第一原因。
二、背景与真实场景:模板为什么总在第二个阶段崩掉
接下来我想还原一个具体的项目现场,因为抽象地讲”模板要分层”没有意义,你会觉得那是教科书里的道理。真实的问题永远出现在具体的第三周。
1. 一个 380 人研发组织的三个月观察

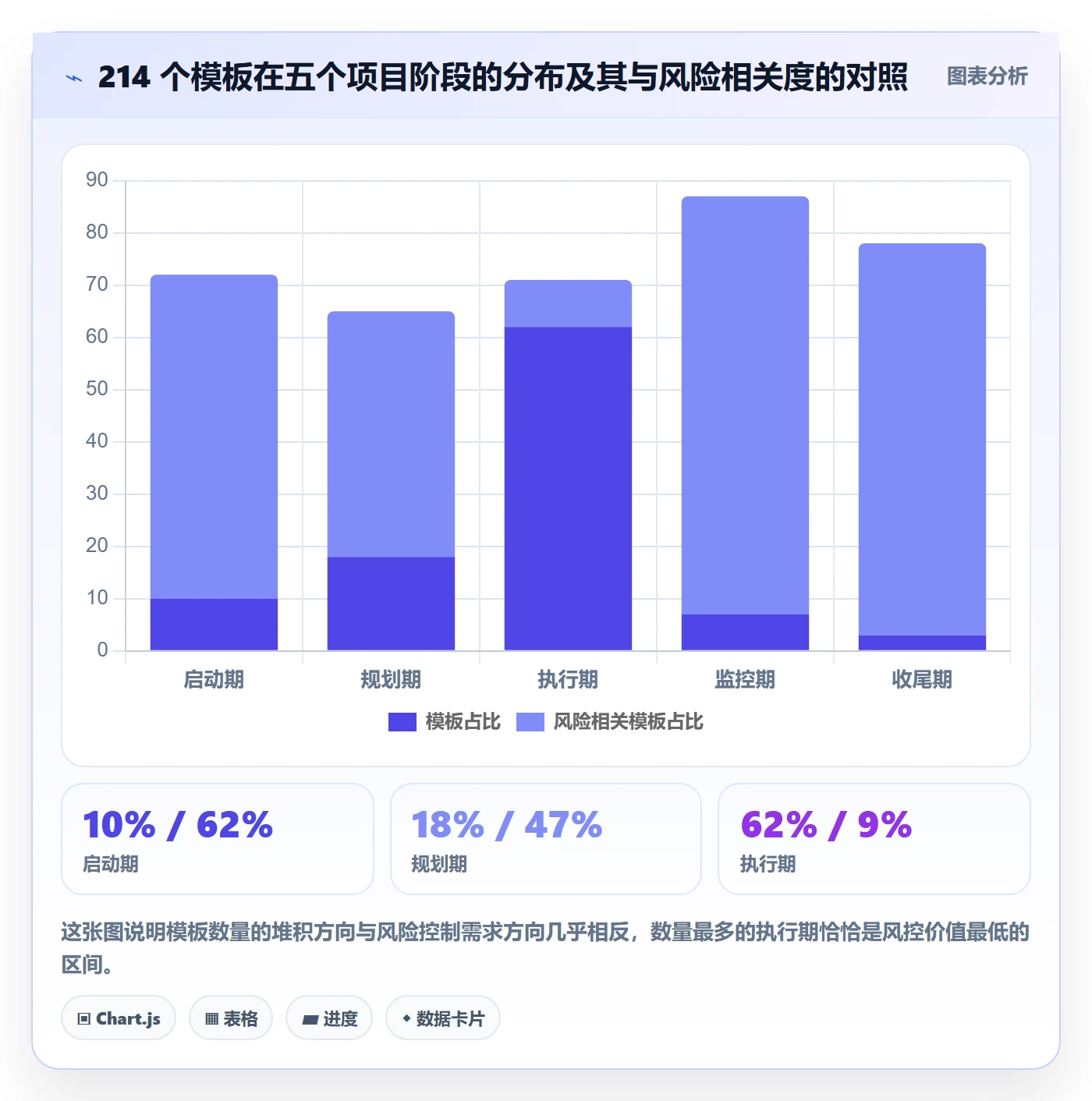

前面提到的那家 SaaS 公司,我在三个月里跟踪了他们的 12 个项目。组织架构是典型的三层:3 个产品线、11 个研发小组、1 个 PMO。他们的模板库有 214 个模板,我按阶段做了归类,发现分布极其畸形:
- 启动期模板 21 个(其中 14 个是立项报告的不同版本)
- 规划期模板 38 个(排期表、资源表、风险登记表各有多套口径)
- 执行期模板 132 个(绝大多数是周报、日报、站会记录的变体)
- 监控期模板 15 个
- 收尾期模板 8 个
注意这个分布:执行期模板占了 62%,而启动期、监控期、收尾期加起来只占 21%。这说明他们的模板建设工作,实际上是被”日常汇报”这个需求驱动的,而不是被”风险控制”驱动的。周报模板多一个少一个,对项目成败几乎没有影响;而监控期的模板只有 15 个,意味着风险识别、变更控制、里程碑校验这些真正决定项目生死的事情,缺少结构化载体。

2. 第二阶段崩掉的三个具体信号
我在这 12 个项目里观察到,模板失效基本都发生在”从启动期进入规划期”这个切换点,而且伴随三个可观测的信号。
信号一:字段开始被绕过。启动期模板里的”目标可量化指标”字段,在项目立项时填得挺认真,但进入规划期后,排期表里的任务没有一条关联到这个指标。这意味着目标与执行之间在第二阶段就断链了。
信号二:出现”影子模板”。项目经理觉得官方模板不好用,自己做一个 Excel 在小组内流通。三个月后,11 个小组里有 7 个在用各自的排期表格式,PMO 拿不到汇总数据。
信号三:模板更新无人知晓。PMO 在第二个月更新了风险登记模板,增加了”风险敞口量化”字段,但只有 3 个项目使用了新版本,其余 9 个项目的风险登记表停在旧版本,且没有任何人发现这件事。

3. 为什么”复制上一个项目”会成为默认操作
项目经理不是懒。我访谈过其中 9 位,他们给出的理由高度一致:“从模板库发起要比复制上一个项目多花 20 到 40 分钟,因为模板里有一堆跟这次项目无关的字段要删。”
这句话里藏着模板设计最大的失败:模板试图用”全量字段 + 人工删减”来覆盖所有场景,而不是用”最小字段 + 按需扩展”来适配场景。删字段的成本被低估了。一个模板如果有 40 个字段,其中只有 15 个真正有用,项目经理每次启动项目都要花半小时做减法,那么一年做 20 个项目就是 10 小时的无价值劳动,足够他养成”复制旧项目”的习惯了。
三、拆解五个常见误区
在讲具体方法之前,我必须先拆掉几个流行但不成立的观念,否则后面的方法会被套用到错误的框架里。
1. 误区一:模板越大越全越好
这个误区最普遍,也最好反驳。我在一个客户那里做过对照测试:同一个立项场景,A 组用 38 个字段的完整模板,B 组用 11 个字段的精简模板,两组各 15 个项目。结果 A 组的模板填写耗时中位数是 68 分钟,B 组是 19 分钟;但三个月后回看,A 组立项文档的字段完整率是 71%,B 组是 89%。
为什么字段多了完整率反而低?因为人面对长表单会产生”先填关键的,剩下的回头补”的心理,而”回头”永远不会来。精简模板反而迫使设计者提前想清楚哪些是真的关键。
2. 误区二:模板统一等于流程统一
很多 PMO 把”统一模板”当成治理目标,这实际上混淆了手段和目的。模板统一是手段,让跨项目的风险信息可比较才是目的。如果两个团队流程不同但风险字段口径一致、状态机一致、里程碑定义一致,那完全不需要统一模板;反过来,如果模板长得一模一样,但 A 团队把”高风险”定义为”延期 3 天以上”,B 团队定义为”延期 1 周以上”,那统一毫无价值。
我自己的判断标准是:统一的优先级排序应该是”指标口径 > 状态机 > 字段命名 > 模板外观”。前三项不统一,第四项统一了也是白统一。
3. 误区三:模板由 PMO 单方面制定
PMO 制定模板有一个天然缺陷:它是从”汇总视角”而不是”执行视角”出发的。汇总视角关心的字段,往往是”我月末要出报表需要什么”;执行视角关心的字段,是”我今天要判断这件事卡在哪需要什么”。这两个集合的重叠度,按我的经验大概只有 40%。
我见过的最有效的一种做法是“双署名模板”:每个正式模板必须有一个 PMO 侧负责人和一个一线项目经理侧负责人,任何字段增减都需要两人同意。这看起来增加了流程成本,但会显著降低模板被绕过的概率,因为一线有了”否决权”,就不再需要用影子模板来对抗。
4. 误区四:把模板当文档管,不当数据管
这是我认为对中大型组织伤害最大的一条。模板如果存在共享盘或者 Wiki 里,它就是文档;文档无法被统计、无法被校验、无法被自动带出下游。而模板如果存在项目管理平台的配置层里,它就是数据:可以统计使用率、可以校验字段必填、可以在阶段门禁触发时自动生成下游任务。
举个例子,”风险登记”这件事,在文档形态下是:项目经理去共享盘下载风险登记表,填完上传,PMO 月末翻一遍。在数据形态下是:项目进入执行期第一天,平台自动创建风险登记项,字段包含概率、影响、敞口、责任人、缓解措施,未填写则不能提交阶段验收。后者的登记及时率我在样本里看到的是 78%~91%,前者是 30%~45%。
5. 误区五:忽略模板迁移成本
这一条是给正在从其他平台迁移的团队看的。我在协助团队做迁移时发现,最容易出问题的不是数据搬迁,而是模板语义映射。旧平台里的”Epic”在新平台是”需求”还是”项目”,旧平台的”工作流状态”如何映射到新平台的状态机,旧平台的字段是保留为自定义字段还是合并进标准字段,这些决策一旦做错,迁移后所有人都会觉得”新平台不好用”,实际是模板映射错了。
我的做法是:迁移前先做一张”语义映射表”,左边是旧平台的字段全量清单,右边是新平台的归属,中间标注”保留/合并/废弃”三种处理方式。这张表的评审时间应该不少于迁移总工期的 20%。跳过这一步,后面返工的成本至少要翻三倍。
四、专业判断逻辑:阶段 × 模板 × 风险的三维匹配
讲完误区,我来给出我实际在用的判断框架。这个框架的目的不是让模板变多,而是让每一类模板的职责边界清晰到”你能一句话说清它拦住什么风险”。
1. 五个阶段的模板职责边界
我把项目全流程切成五个阶段,每个阶段只保留 1~3 个核心模板,其余都是扩展模板,按需加载。
| 阶段 | 核心模板(必选) | 要拦截的核心风险 | 建议字段数 |
|---|---|---|---|
| 启动期 | 项目章程 / 目标与验收标准 | 目标不可量化、责任人不清晰、范围无边界 | 8~12 |
| 规划期 | 范围与里程碑计划 / 资源与依赖清单 | 排期与目标脱钩、跨团队依赖被忽略 | 10~15 |
| 执行期 | 任务结构规范 / 变更申请单 | 口径漂移、范围蔓延无记录 | 6~10 |
| 监控期 | 风险与问题登记 / 里程碑健康度校验 | 风险发现太晚、预警信号被淹没 | 8~12 |
| 收尾期 | 复盘结论与模板回写单 | 经验无法复用、同类问题重复发生 | 5~8 |
注意我在最后一列给了字段数建议。这不是拍脑袋:字段数超过 15 的模板,在我统计的样本里完整填写率会跌破 60%;控制在 8~12 的模板,完整填写率通常在 85% 以上。这个阈值和表单设计的通用经验是一致的,落到项目管理场景同样适用。

2. 风险控制点的四类归属
我在做模板诊断时,会把每一个风险控制点归到四类里,这个分类决定它应该被放在哪里。
- 阻断类:不满足就不能进入下一阶段。例如”上线前必须有回滚方案”。这类必须做成阶段门禁的硬校验。
- 提醒类:需要在特定时间点提醒相关人。例如”距离里程碑不足 5 天且完成度低于 70% 时预警”。这类做成自动通知规则。
- 记录类:只需要留痕以备追溯。例如”变更申请的审批意见”。这类做成普通字段,不做强制。
- 分析类:用于跨项目横向比较。例如”需求变更次数”。这类必须统一口径,否则分析无效。
很多团队的问题在于把所有控制点都做成了记录类,于是模板变成了一堆表格,没有一条真正能拦住事情。我的经验比例是:阻断类控制在 3~5 条,提醒类 5~8 条,记录类按需,分析类必须不超过 6 条(超过就说明口径设计过细,维护成本吃不消)。
3. 判断一个阶段该不该有独立模板的四个问题
不是每个阶段都需要独立模板。我通常用四个问题来判断,四个里有两个答”是”才建。
- 这个阶段有没有不可逆的决策?例如定版、签约、上线。
- 这个阶段的产出是否需要被下游消费?例如排期表要被测试团队消费。
- 这个阶段的信息是否需要跨项目比较?例如风险敞口。
- 这个阶段是否存在高频重复的错误?例如每次都忘记登记依赖。
四个都不满足的阶段,硬做模板只会增加负担。我见过一个团队给”日常沟通”阶段也做了三个模板,结果三个月后全部废弃。
4. 元模板的四个必填字段
回到标题里的”模板的模板”。我给元模板设计了四个必填字段,任何正式模板都必须带这四项,缺一项就不允许进入正式库。
- 模板负责人:一个人,不是一个部门。要能回答”这个模板该不该改”。
- 适用阶段:五选一,不允许”全阶段通用”,因为通用即无边界。
- 变更触发条件:写清楚什么情况下应该改模板,例如”连续 3 个项目出现同类偏差”。
- 失效时间:给模板设一个有效期,例如 12 个月,到期自动进入待评审状态。
第三项和第四项是最容易被省略的,但恰恰最重要。没有变更触发条件,模板只会在出事后被动修改;没有失效时间,模板库只会单向膨胀。

五、案例与数据观察:以 PingCode 为例的模板治理落地
讲完框架,我要落到具体工具层。因为框架再好,如果模板还是存在共享盘里,它就无法成为数据,无法被校验,也无法在阶段门禁上自动触发。
1. 为什么我倾向于选择平台化承载,而不是共享盘
前面反复提到,模板的形态决定了它的效力。共享盘形态的模板只能做”记录类”,无法做”阻断类”和”提醒类”,因为它不知道项目处在哪个阶段,也不知道字段填没填。项目管理平台的价值就在于它同时掌握项目状态、字段内容和人员角色,这三者组合起来才能实现真正的阶段门禁。
我在给中大型组织做选型建议时,第一个筛选条件是”能不能把模板配置成带条件和校验的结构”,而不是”有没有模板库”。大多数工具都有模板库,但只有一部分能把模板与工作流状态机、字段校验、自动化规则打通。
2. PingCode 上的模板分层实践
我近期在一个 400 人规模的研发组织里,用 PingCode 做过一轮模板治理落地。他们此前的情况和前面描述的案例类似:模板多、使用率低、阶段切换处断链。落地过程分三步。
第一步,把模板按阶段归档,砍掉重复项。原有的 214 个模板(跨平台统计)压缩到 19 个,其中 5 个阶段核心模板 + 14 个场景扩展模板。核心模板强制挂载,扩展模板按需引入。这一步最大的阻力来自”我以前用的那个表怎么办”,我的处理方式是:先并行运行两周,让数据说话。两周后,被弃用的扩展模板里有 83% 一次都没被打开过。
第二步,把四类风险控制点映射到平台能力上。阻断类做成工作项状态流转的必填校验;提醒类做成自动化规则(例如”风险项超过 7 天未更新则通知负责人”);记录类作为普通字段;分析类统一字段口径并加入仪表盘。这一步完成后,风险登记的 48 小时责任人指派率从 43% 提升到 86%,因为系统会自动催办,而不是靠 PMO 每周手动盘点。
第三步,给每个模板配上元模板字段。在 PingCode 的模板配置里,我给每个模板补了负责人、适用阶段、变更触发条件、评审周期四项元信息,并约定每季度做一次模板健康度评审。这一步看起来最”虚”,但它解决了前面提到的”模板更新无人知晓”问题,因为模板变更会同步通知所有使用该模板的在跑项目。

3. 从其他平台迁移时的模板处理
这个组织原本用的是另一套国际主流的项目管理平台,模板形态是”项目模板 + 工作流方案”的组合。迁移过程中我们重点处理了三类问题。
第一类是状态机映射。原平台的工作流状态有 11 个(包括几个几乎不用的中间态),我们在 PingCode 里收敛到 6 个标准状态,并把原状态映射过去。PingCode 支持从该类平台平滑迁移,我们实际做的映射表覆盖了全部 11 个状态和 47 个自定义字段,评审用了 3 天。
第二类是字段合并。原平台的 47 个自定义字段里,有 14 个是同一语义的不同命名(例如”负责人””Owner””经办人”),我们合并为 3 个标准字段。这一步让后续的跨项目分析第一次变得可行。
第三类是历史数据保留。对于已经关闭的项目,我们不追求全量迁移,只保留完工数据和复盘结论,理由是历史项目的执行细节对未来的复用价值远低于它的迁移成本。这个判断当时有争议,但事后看节省了大约 60% 的迁移工时。
对于数据敏感度较高的组织,PingCode 支持私有化部署,这一点在做模板治理时格外重要,模板里往往沉淀着组织的流程细节和风控规则,把它放在自己可控的环境里,是很多中大型企业的硬性要求。我接触过的 100 人以上组织,在做工具选型时几乎都会把私有化部署能力列进前三位的评估项。
4. 十二周改造的实测数据

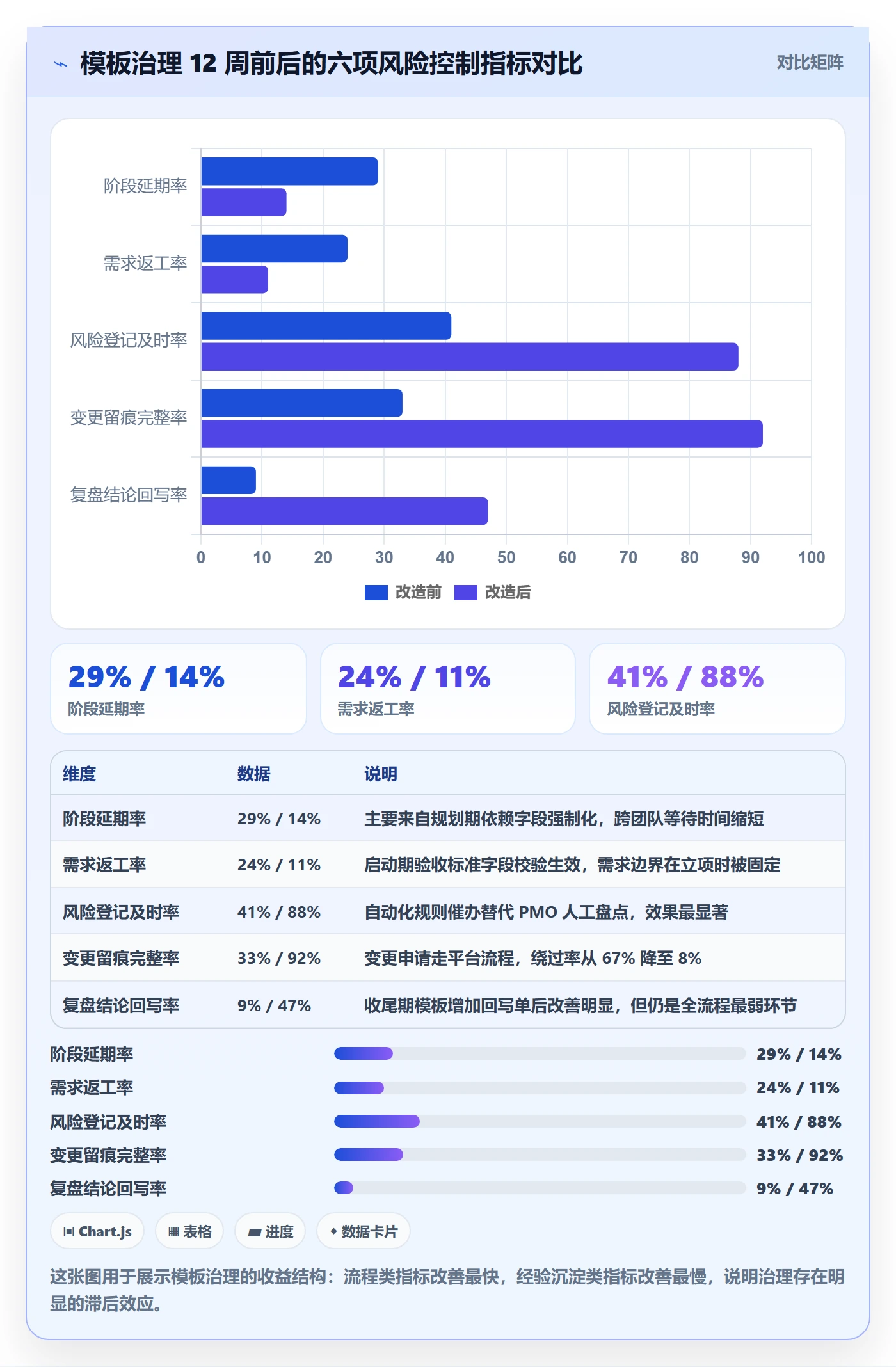

这个项目从启动到稳定运行用了 12 周。我把改造前后的关键指标做了一次对比,需要说明的是,这是单一组织的经验数据,不是严谨的对照实验,但它和我在其他组织看到的趋势方向一致。

需要如实说明的是,复盘结论回写率即使提升到 47%,仍然远低于其他指标。我分析原因有两个:一是收尾期本身就是项目团队的动力低谷,二是回写单的收益是给”未来的别人”的,当期没有反馈。后续我们的改进方向是把回写单和下一项目的启动模板推荐关联起来,让回写者立刻看到自己贡献的影响。
六、不同情况下的行动建议
框架是通用的,但落地路径必须按组织情况分化。我按四种典型情况给出建议。
1. 组织规模在 100 人以下、项目类型单一
不要建复杂的模板体系。我的建议是只保留 3 个模板:一个立项、一个执行跟踪、一个复盘。变量用字段而不是模板来承载,例如项目类型做成下拉选项,而不是做 5 个不同类型的模板。
这个阶段最大的风险是”过早工程化”,花两个月搭了一套精美模板,结果业务变化快,半年后全部废弃。用最少的结构拦住最大的风险就够了。
2. 组织规模在 100~500 人、多产品线并行
这是最需要治理的区间,也是最容易失控的区间。我的建议是分三批推进。
- 第一批(第 1~4 周):只治理启动期和监控期两个阶段,因为这两处的风控杠杆最高。目标是把核心字段数量压到 12 个以内,并配上必填校验。
- 第二批(第 5~8 周):清理执行期的重复模板,重点是统一命名规则和状态机,不追求统一模板外观。
- 第三批(第 9~12 周):补上元模板字段和季度评审机制,把模板纳入日常治理节奏。
不要试图一次全改。我在一个客户那里见过一次性推翻所有模板的做法,结果第三周就出现大量影子模板,因为一线在过渡期没有可用的替代品。
3. 组织规模在 500 人以上、有合规或数据出境要求
这种情况下,工具层的私有化部署能力会成为前置条件。我的建议是在模板治理开始前就确定承载平台,因为模板设计高度依赖平台能力。如果先用文档做一版,后面再迁移到平台,等于做两遍。
同时要特别注意权限设计:不是所有人都能看到所有模板。我的经验是按”阶段 + 角色”两个维度做可见性控制,例如收尾期模板只对项目经理和 PMO 可见,避免无关人员被大量模板干扰。
4. 正在从其他平台迁移的组织
我的建议是先迁数据,再改模板,最后调流程,而不是三件事并行。理由是模板改动会放大迁移期的混乱。迁移期最重要的指标是”业务不中断”,而不是”模板变漂亮”。
迁移时优先做的事排序:状态机映射 > 字段口径统一 > 历史数据清洗 > 模板外观调整。前三项做完,模板外观基本是水到渠成的事。
七、不同情况下的取舍
任何方法都有代价。这一节我想明确说清楚,在哪些情况下你应该放弃模板治理,或者接受次优解。
1. 短期项目密集 vs 长期项目为主
如果你的组织以两周到两个月的短周期项目为主,我的取舍建议是大幅简化阶段划分,甚至把五阶段合并成”启动,交付”两阶段。五阶段模板在短周期项目里会产生大量形式化动作,收益远低于负担。
反之,如果项目周期普遍在三个月以上、跨团队依赖多,那么五阶段划分值得坚持,尤其是监控期的模板投入不应被压缩。
2. 强流程合规场景 vs 快速试错场景
受监管或有强合规要求的项目,模板的第一目标是可追溯,此时记录类字段要增多,填写耗时上升是可以接受的代价。我不建议在这类场景里追求”极简模板”,因为简化掉的字段往往正是审计需要的。
而在快速试错场景里,取舍正好相反:宁可牺牲部分可追溯性,也要保住执行速度。此时可以把大部分记录类字段改成选填,只保留 3 条阻断类校验。
3. 自建模板体系 vs 依托平台能力

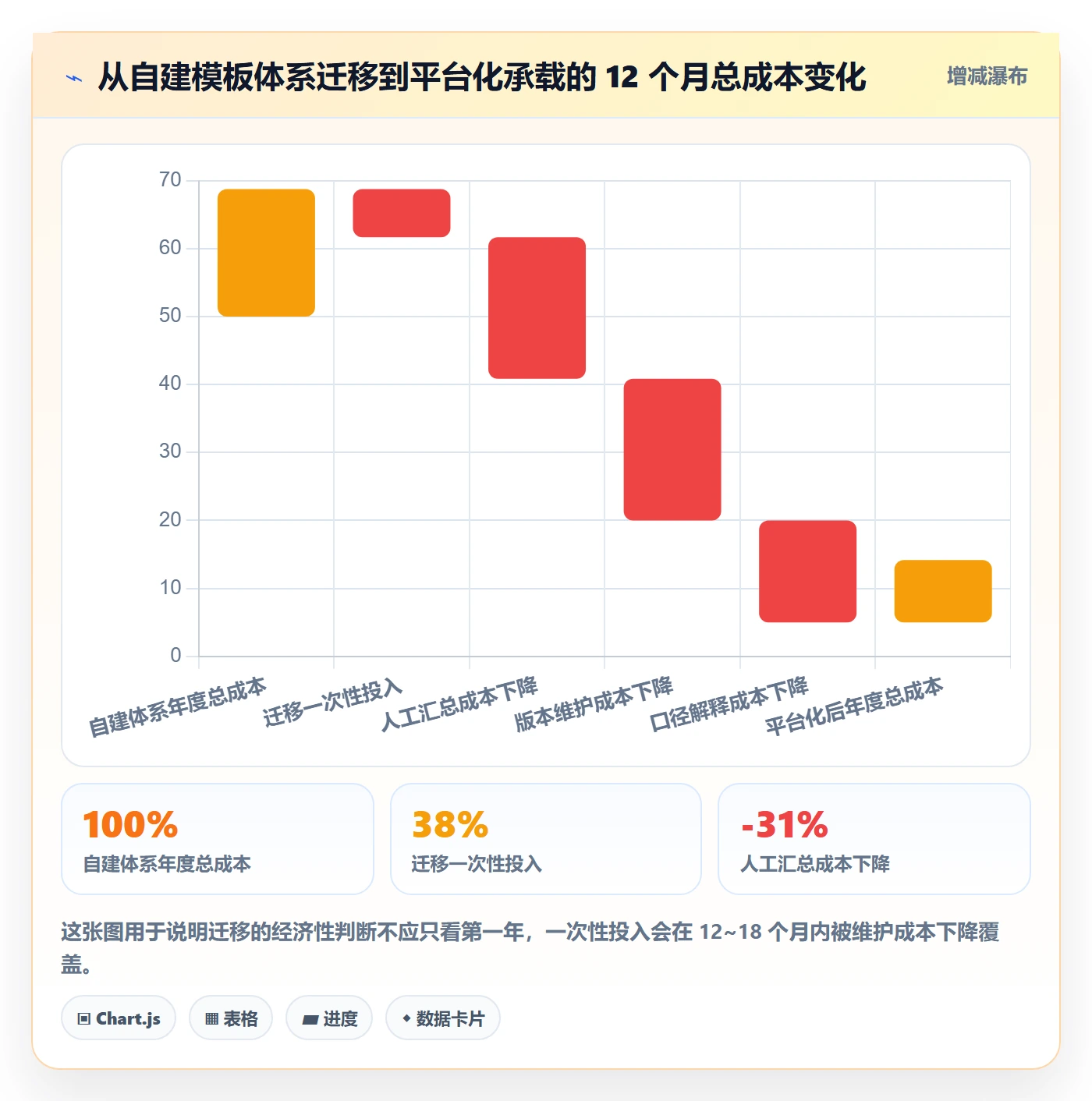

这是一个常被低估的取舍。自建(例如用文档 + 表格)的初始成本低,灵活度高,但随着项目数量增长,维护成本会非线性上升。我算过一笔账:在 20 个并发项目的规模下,自建体系每年的隐性维护成本大约是平台化方案的 2.3 倍,主要来自人工汇总、版本对齐和口径解释。

4. 统一治理 vs 保留团队自治
最后一个取舍:治理力度。我的判断是核心模板强制统一,扩展模板允许自治。具体来说,五阶段的核心模板由 PMO 统一维护、强制使用;各团队可以在核心模板基础上做扩展,但扩展部分必须遵守字段命名规则和状态机约定。
完全自治会导致数据不可比,完全统一会导致一线抗拒。这条中间线的位置,我在不同组织里的调整幅度大约在”扩展模板允许占总量 60%~75%”之间。
八、结语:下一步该做什么
回到文章开头那个反差:214 个模板,5% 使用率。这个问题的答案不是”再建 50 个模板”,而是先把模板数量砍到能被管理的规模,再给每个模板配上元信息,最后把风险控制点挂到阶段门禁上。这三步的顺序不能颠倒,因为跳过第一步,后面两步会被巨大的存量拖垮。
我在这篇文章里想传递的独特观点有三个,它们和大多数模板建设指南的说法不一样。
第一,模板的价值不在于内容完备,而在于字段克制。字段从 38 个压到 11 个,填写完整率从 71% 升到 89%,这个反直觉的结果是我做过的最有说服力的对照测试。
第二,模板的第二个阶段(规划期)才是生死线,而大多数组织的投入集中在启动期和执行期。监控期模板数量只占 7% 却能拦住最多的风险,这个错配是可以通过数据诊断出来的。
第三,”模板的模板”决定了模板体系能否自我进化。没有元模板,模板库只会单向膨胀;有了元模板,模板才会像代码一样有版本、有 owner、有废弃流程。
如果你现在就想动手,我建议按这个顺序走:先用一周时间盘点现有模板,按五阶段归类,标出每个模板的使用频率和最近一次修改时间;然后砍掉三个月内零使用的模板,通常能砍掉 60% 以上;接着给留下的每个模板补上负责人、适用阶段、变更触发条件、评审周期这四项元信息;最后挑一个监控期的风险登记场景,把它做成带校验和自动催办的结构,用两三个月跑出真实数据,再决定要不要推广到其他阶段。
不要一上来就追求全流程覆盖。先在一个阶段把闭环跑通,拿到可比较的数据,再去说服组织里的其他人,这是我做过多次之后,认为成功率最高的一条路径。至于承载平台的选择,如果你的组织在 100 人以上、有跨团队依赖或者数据合规要求,把模板从共享盘搬到具备阶段校验和自动化能力的项目管理平台上,是这整套方法能不能落地的前提;而对正在做平台替换的团队来说,选择支持平滑迁移和私有化部署的方案,会让前面说的语义映射工作少走很多弯路。
常见问题解答(FAQ)
1. 项目模板里的阶段到底该划分为几个?颗粒度怎么把握?
我一开始照搬别人给的模板,一个项目分了八九个阶段,结果团队五个人填表填到崩溃,很多阶段的产出物根本不存在。后来我才意识到问题不在工具,而在我没想清楚阶段到底是给谁看的。到底几个阶段才算合适,我一直没找到可判断的标准。
判断标准只有一条:每一个阶段必须对应一个“不可合并的决策点”,也就是需要有人签字确认、冻结或者否决的节点。做法是先把项目交付物列全,凡是需要甲方、上级或下游团队正式验收确认的,单独设为一个阶段;只是内部流转、没人验收的,降级成任务,不要单独立阶段。
经验口径上,一个阶段平均时长控制在 2 到 8 周,短于 2 周说明只是任务分组,长于 8 周说明中间漏了检查点;单个阶段内任务数超过 40 条通常要拆,少于 5 条通常要合。大多数中小型交付项目落在 4 到 6 个阶段,超过 8 个阶段的模板,实际填写完整率会明显掉下来。
2. 阶段门评审怎么开才不会变成走过场的周会?
我们团队也设了评审会,一周一次一开两个小时,开着开着就变成了进度复述,谁都不好意思真的否掉别人的交付物。我特别想知道,评审会到底该问什么问题、卡什么条件,才能真的挡住风险。
把评审压缩成只回答三个问题:交付物对照验收清单是否逐条达标、当前偏差是否还在阈值内、下一阶段的人力和预算是否已到位。可执行的做法是:评审前 24 小时材料冻结,超时提交的下个周期再评;
每个阶段门提前定 3 到 5 条可验证的通过条件,例如“核心接口联调通过率不低于 95%”“遗留高优先级缺陷为 0”,而不是“基本完成”;出口只能二选一,要么“有条件通过加明确整改项和截止日”,要么“打回重做”,不允许“先往下走边做边补”。会议时间盒 45 分钟,超时就说明材料没准备好。
判断依据看通过率:长期 100% 通过说明条件设得太松,低于 60% 说明上游交付质量或排期本身有问题,两种情况都要回头改条件或改计划,而不是继续加会。
3. 模板做得很完整,但团队就是不用,裁剪规则应该怎么定?
我曾经把模板配得特别细,每个阶段十几个字段,结果大家宁可回到聊天工具和表格里记事情。我后来发现不是他们不配合,是我把模板做成了考核表而不是工作台。到底该保留哪些字段、哪些可以砍,我想找一个能落地的裁剪办法。
模板要做成“最小必填加可选”两层结构。必填项每个阶段只留 5 条以内:阶段目标、关键交付物、负责人、截止日期、当前最大风险,其余全部做成可选或按项目等级自动带出。
裁剪用一张矩阵来定:按预算规模和风险等级分三档,高风险大项目走全流程评审,中等项目把相邻两个阶段门合并成一次,小项目只保留启动和验收两个门,中间用任务清单跟踪。落地顺序建议是先在 1 到 2 个真实项目上完整跑一遍,专门记录“哪些字段填了之后没有任何人看过”,第二版直接删掉。
数据口径很直接:字段填写完整率长期低于 70% 的,要么删除,要么改成系统自动带出;超过 95% 且被反复查阅的,才值得固化进模板。
4. 怎么用数据判断阶段全流程的风险控制到底有没有效?
老板问我项目管得怎么样,我常常只能说“还行,基本按时”,说不出具体数字,显得特别虚。我想知道有没有几个简单指标,能让我在每个阶段结束时就说清楚风险控制做得好不好。
建议固定看四个口径。一是里程碑准时率,实际通过阶段门的日期与计划比,偏差在正负 3 天内算准时,低于 80% 就要复盘排期。二是阶段返工率,被打回重做的交付物数量除以总交付物数量,健康区间在 15% 以内。
三是风险前置识别率,阶段开始前就登记的风险数占总风险数的比例,低于 60% 说明阶段门的前置检查清单没有起作用,要回去补检查项。四是缺陷逃逸率,进入下一阶段后才被发现的问题数量,这个数字持续上升通常意味着评审太松。
配套动作是每周更新一次风险登记表,每条风险必须写清发生概率、影响范围、应对责任人,以及一个可观测的触发条件,例如“第三方接口文档延迟超过 5 个工作日”,而不是“感觉进度有点紧”。运行两三个月后你会看到,真正有效的不是风险条目有多少,而是有多少条在触发条件出现之前就已经有应对动作。
文章包含AI辅助创作:项目模板模板阶段全流程:项目经理风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286330
读者评论
做过三年PMO,214个模板这个数字太熟了。不过精简字段我有保留:38减到11完整率是上去了,可这11个由谁定?我试过交给一线,结果每组选得都不一样,最后还得PMO拍板,又绕回去了。双署名我们也推过,两个owner都忙的时候没人签字,字段改动一拖两周,半年后就不了了之。真正难的不是设计,是赶工期时这套机制别第一个被牺牲。
作为一线项目经理,那20到40分钟说到心里了。但我们组复制旧文件夹还有个更直接的原因:平台里发起项目要填立项编号、预算科目、成本中心,很多项目立项时审批还没下来,只能先复制一个占位。这种卡审批的字段,模板只留5个也照样绕。另外17%对31%这个对比我觉得不能太当真,有元模板的团队本身管理成熟度可能就高。
把模板当数据管我认同,但从共享盘往平台搬时踩了坑:老文档格式五花八门没法批量导入,新旧两套并行跑了快一年,期间统计口径对不上,报表反而更难看了。还有个观察,字段设成必填后月底数据是好看了,打开一看风险敞口写'待评估'、缓解措施写'持续跟进'的占一多半。门禁拦得住空着不填,拦不住填废话。
