我见过一个 PMO 团队花三个月打磨了 47 个项目模板,上传到系统那天是他们最高光的时刻。半年后我拿到后台数据:47 个模板里 36 个从未被任何项目引用,真正活跃的只有 5 个,而这 5 个的必填字段完整率只有 52%。更讽刺的是,这家公司当年拿过内部”流程建设优秀奖”。这件事让我彻底改变了对”模板效率”的看法,模板效率低,几乎从来不是模板本身写得不好,而是模板背后没有一套让它们被使用、被检验、被淘汰的制度。
下面这套方法,是我在多个中大型组织里反复修剪、也反复踩坑之后沉淀下来的,包含制度设计的判断逻辑、四个核心机制、可直接复用的模板元数据结构,以及不同规模组织的取舍建议。
一、核心结论:模板效率的上限由制度决定,不由模板决定
先把结论摆在最前面,因为大部分团队在错误的战场上消耗了太多时间。模板效率是一个乘法结果,不是一个加法结果:模板效率 = 模板质量 × 制度执行率 × 数据回流率。绝大多数团队把 90% 的精力投在”模板质量”这一个乘数上,而另外两个乘数长期接近于零,乘积自然接近于零。
我做过一个粗略但稳定的观察:在同等模板质量的条件下,有明确制度约束的团队,模板带来的实际效率收益大约是无制度团队的 3 到 5 倍。差异不在模板长什么样,而在”什么时候必须用、用错了会怎样、用完的数据去哪里”。
1. 模板不是文档,是数据契约
把模板当文档看,你会关心它的排版、章节、字体、是否好看。把模板当数据契约看,你会关心它的字段是否可枚举、是否可聚合、是否有唯一键、是否被下游报表消费。前者产出的是”看起来专业的附件”,后者产出的是”能被系统计算的资产”。
这个视角的转换非常关键。文档型模板的评价标准是主观的,一千个项目经理可以有一千种”更好看的计划表”;契约型模板的评价标准是客观的,字段能不能被汇总、能不能被比对、能不能驱动看板,一测便知。
2. 制度不是审批,是”什么时候必须用”的默认路径
很多人一听”制度”就想到审批流、想到盖章、想到层层卡点。这是对制度的误解,也是很多模板制度一上线就被业务方抵制的原因。真正有效的模板制度,核心不是”限制你不能怎样”,而是”默认你应该怎样”。
举个例子:与其规定”项目计划必须经 PMO 审批”,不如规定”在项目管理系统中新建项目时,只能从模板库中选择骨架,需要用非标准结构的,走一个 5 分钟的自定义登记表单”。前者制造对抗,后者制造路径依赖。制度设计的目标不是让人遵守规则,而是让遵守规则成为成本最低的选项。
3. 提升模板效率的三条杠杆
如果你只能做三件事,按优先级排序如下:
- 减少模板数量:把模板从几十个压缩到个位数骨架加扩展块。模板数量的增长几乎总是线性的,而使用率是反比下降的。
- 加固定字段并强制校验:让字段在系统层面无法漏填,而不是靠人的自觉。
- 建立下游消费:任何一个模板字段,如果在系统里没有任何看板、报表或自动化规则在读取它,这个字段就注定会被填垃圾。
这三条杠杆的共同点是:它们都不需要你重新设计模板的排版,而需要你设计模板的运行环境。这就是制度设计的意义所在。

二、真实场景:模板从”资产”变成”僵尸”的 90 天
我跟踪过一个典型团队的模板生命周期,时间线非常稳定,几乎可以当作模板僵尸化的通用剧本。理解这个过程,比背一堆制度条文更有用,因为每个阶段对应的干预手段完全不同。
1. 第 1 到 14 天:模板发布,人人点赞
这个阶段所有指标都是正向的。模板经过多轮评审,覆盖了几乎所有项目类型,字段设计得非常完备,甚至有专门的填写说明页。发布会的反馈是”终于有标准了”。此时模板启用率通常是 100%,因为它是全新的,没人有理由不用。
问题恰恰埋在这个阶段:模板设计得越完备,它的适用范围就越窄。一个能同时服务五类项目的模板,实际上对每一类项目都只有 60 分。
2. 第 15 到 45 天:第一次偏离,无人追问
第一个”特殊情况”出现:一个客户要求特殊的交付节奏,项目经理在模板上删了两行、加了三行。没有人反对,因为确实合理。第二周,另一个项目也做了类似调整。到第 45 天,系统里已经出现了七八种”基于标准模板的变体”。
这里是最关键的干预窗口。如果此时没有登记机制,没有例行审计,偏离就是不可逆的,而且没有人知道它发生了。
3. 第 46 到 90 天:僵尸化完成,数据不可聚合
到了第三个月,PMO 想做一次跨项目数据分析,发现字段口径已经彻底发散:同一个”计划完成日期”,有人填里程碑日期,有人填交付验收日期,有人留空。数据拉出来是一堆无法比对的值。至此,模板在形式上还在,在功能上已经死亡。

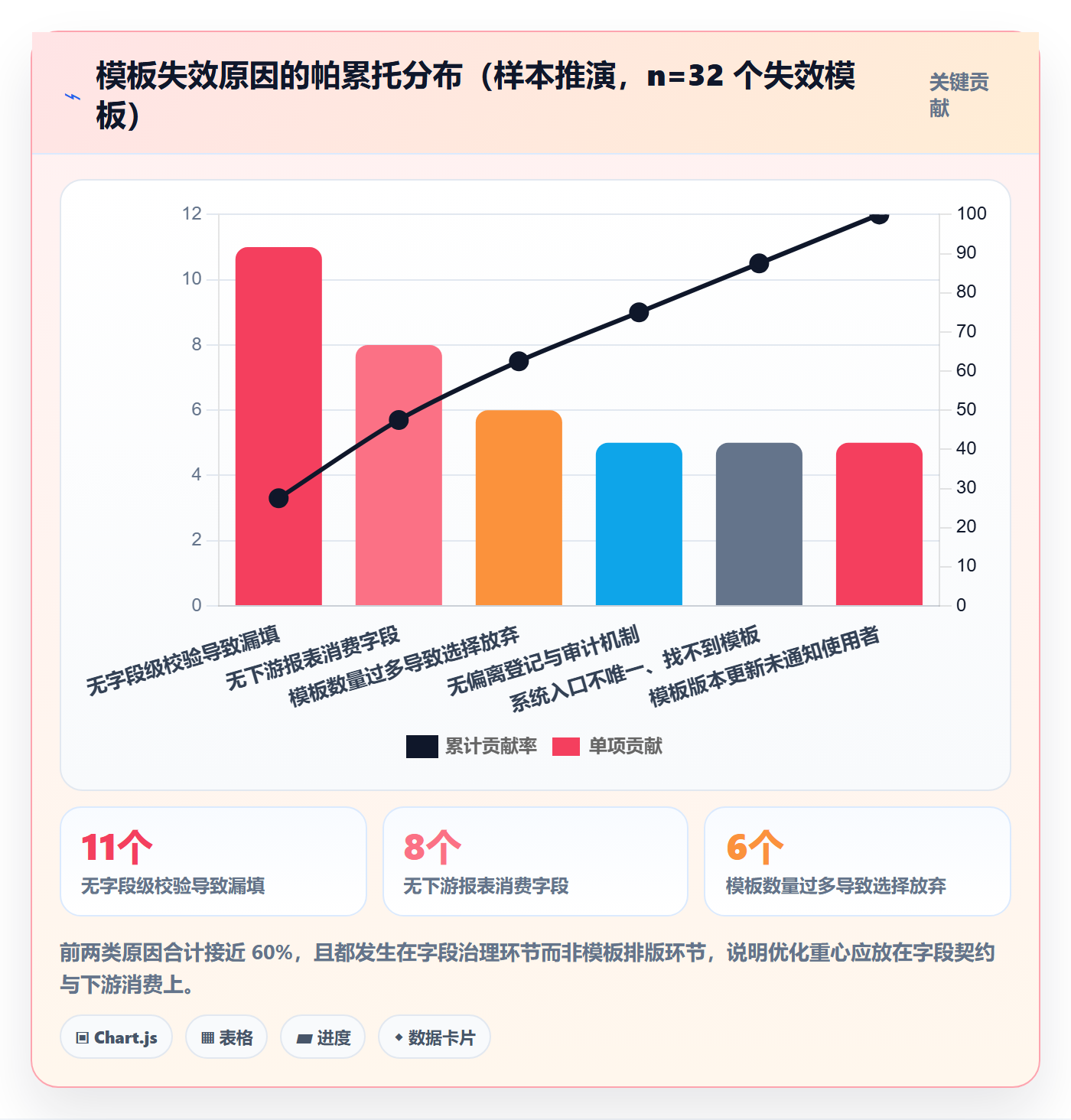

更麻烦的是,团队会得出一个错误的结论:”模板没用”。于是下一轮又推翻重来,重复同样的 90 天。我见过一家公司三年内做过四轮模板重构,每次都在重新发明同一个轮子。

三、五个常见误区:为什么你优化了模板,效率还是没变
每次做模板体系诊断,我都会先排除这五个误区。它们的共同特征是”看起来很努力,但方向错了”,而且往往越努力越糟。
1. 误区一:把”模板多”当”覆盖全”
模板数量和模板效率是负相关关系,这一点很多人不愿意承认。每增加一个模板,所有使用者就多一次选择成本,多一次”这个和那个到底差在哪”的犹豫。当模板超过 10 个,多数人就会放弃选择,回到自由发挥。
正确的做法是把”覆盖全”转化为”骨架统一 + 扩展块可选”。骨架保持不变,把差异放进可插拔的扩展块里。这样系统里永远只有少数几个模板在流转,但差异依然被表达。
2. 误区二:把”字段全”当”信息全”
字段数量和字段质量也是负相关的。我做过一次内部统计:一个模板的必填字段从 8 个增加到 20 个之后,整体完整率从 91% 掉到 63%。每增加一个没人用的字段,都会稀释其他字段的填报意愿。
3. 误区三:把”培训”当”落地”
培训解决的是”知不知道”,落地解决的是”愿不愿意、顺不顺手”。一个需要经过 4 次点击、跨 2 个页面才能找到模板的系统,培训 10 次也没用。反过来,如果建项时模板是唯一入口,不需要培训,所有人都会用。
4. 误区四:把”自定义自由”当”尊重团队”
无限制的自定义不是尊重,是管理真空。它把治理成本从组织转移到了个人,而个人没有能力承担这个成本,最后负担还是会回到组织,并且以数据不可用的形式爆发。合理的做法是”允许自定义,但自定义必须留下痕迹”,一条登记记录,成本不超过 5 分钟。
5. 误区五:把”一次性发布”当”长期资产”
模板是有生命周期的资产,会过时、会腐化、会被更好的实践替代。没有退役机制的模板库,三年后一定变成一个谁也不敢动的考古现场。我建议每个模板在创建时就写清楚它的退役条件,而不是等到清理时再讨论。

四、专业判断逻辑:模板制度设计的四层模型
上面讲了问题和误区,现在讲我的判断框架。我把模板制度拆成四层,从下往上依次是模板层、字段层、制度层、度量层。这四层是有依赖关系的,跳过下层直接做上层,一定会失败,这也是很多团队上来就写一堆制度文件却落不下去的根本原因。
1. 模板层:编号、版本、责任人、适用范围、退役条件
这一层解决的是”模板作为资产如何被管理”。每个模板必须有唯一编号,必须有语义化版本号,必须有明确的责任人(不是部门,是人),必须有写死的适用范围,必须有可判定的退役条件。
我特别强调”责任人必须是人”。写”PMO 负责”等于没人负责。写”张三负责”才有意义,因为张三会收到变更请求,会因为模板出问题被找上门。
2. 字段层:数据契约与枚举治理
这一层是四层里最容易被跳过、也最容易出成果的。核心原则只有一条:每个字段都必须能回答”谁在下游读它、读来做什么”。回答不出来的字段,要么删掉,要么改成选填。
字段层还有三个具体的治理动作:枚举值统一、时间口径统一、唯一键统一。这三件事做完,跨项目数据聚合才成立。很多组织的”项目数据不可用”,本质上就是这三件事没做。
3. 制度层:触发时机、准入门槛、例外审批、审计抽检
这一层解决”模板怎么被用起来”。四个机制缺一不可,我在下一章会逐个展开。这里只说一个判断标准:如果一条制度无法被自动化执行或低成本抽检,它就只是口号。
4. 度量层:六个核心指标与月度复盘
没有度量,前三层都会慢慢退化成摆设。我只用六个指标,因为它们互相牵制,无法单独作弊。
| 指标 | 定义与口径 | 健康区间(经验值) | 采集方式 |
|---|---|---|---|
| 模板启用率 | 新建项目中从模板库实例化的比例 | ≥ 85% | 系统建项日志 |
| 结构完整率 | 实例化后未删除或新增骨架节点的项目占比 | ≥ 75% | 结构比对 |
| 必填字段完整率 | 骨架必填字段全部非空的记录占比 | ≥ 90% | 字段校验 |
| 数据回流量 | 被至少一次下游报表引用的字段比例 | ≥ 60% | 报表血缘 |
| 模板迭代周期 | 从提出变更到发布新版本的中位天数 | ≤ 30 天 | 变更记录 |
| 僵尸模板占比 | 连续两个季度启用率低于 5% 的模板比例 | ≤ 10% | 季度清理 |
5. 四层模型的作用域差异
需要说明的是,四层模型的投入比例会随组织规模变化。50 人以下的组织,把字段层做扎实就够了,制度层可以极度轻量化;500 人以上的组织,度量层和制度层必须做实,否则模板层再漂亮也控制不住。


五、四个核心机制:触发、准入、例外、退役
四层模型是判断框架,四个机制是执行抓手。我在任何组织做落地时,都按这四个机制的顺序推进,因为它们的实施成本是从低到高的,而收益释放速度是从快到慢的。
1. 触发机制:把模板绑到项目生命周期的固定时点
触发机制回答”什么时候用模板”。最有效的做法是把模板绑定到项目生命周期的具体节点上,比如立项通过后 3 个工作日内必须完成计划骨架实例化。绑定节点而不是绑定人,是触发机制的关键。
绑定节点还有一个好处:它天然可自动化。系统里可以设置”立项后第 3 天仍未实例化骨架则自动提醒”,这条规则的执行成本接近于零。
2. 准入机制:Gate 检查与”无模板不开工”
准入机制回答”不用模板会怎样”。我的做法是在项目评审节点上设置轻量 Gate:计划评审的前提是骨架结构完整、必填字段非空。不通过就不进入评审队列,而不是评审完再补材料。
这里有个细节很重要:Gate 的检查项不要超过 5 条。我见过一个设置了 18 条检查项的 Gate,结果是没有一个项目能一次通过,最后大家一起默认跳过。检查项少而硬,比多而软有效得多。
3. 例外机制:例外必须登记,登记是迭代的唯一合法输入
例外机制是整个制度设计里最被低估的一环。很多团队试图消灭例外,结果是把例外赶到地下。正确的做法是承认例外永远存在,但要求例外留下痕迹。
登记内容只需要四项:谁提交、哪个项目、偏离了模板的哪一部分、原因是什么。整个表单控制在 5 分钟内完成。这些登记记录的价值极高,它们是模板迭代唯一合法且真实的输入来源,比任何头脑风暴都管用。
4. 退役机制:僵尸模板季度清理
退役机制回答”模板什么时候该消失”。我建议在模板创建时就写下退役条件,每季度跑一次判定,符合条件就进入两个季度的观察期,观察期内仍无使用则正式下线。
下面是一份可直接复用的模板元数据定义,把编号、责任人、适用范围和退役条件全部结构化:
template_id: PMO-PLAN-SKEL-001
name: 标准交付项目-计划骨架
version: 3.2.0
owner: 张三(PMO-计划域)
scope:
project_types: [交付类项目, 实施类项目]
min_scale: 合同额 >= 100 万元 或 计划周期 >= 3 个月
structure:
block: WBS骨架
required: true
block: 里程碑与基线
required: true
block: 资源与成本
required: conditional
block: 风险登记
required: false
review_cycle: 季度
retire_condition:
连续两个季度模板启用率 无任何下游报表或自动化规则引用其字段
连续 12 个月无变更请求且无实例化记录
change_log:
0: 里程碑偏差阈值由 10 天调整为 15 天,同步更新校验规则
0: 新增风险登记块,调整为选填
字段层的校验规则同样应该被写下来,而不是存在于某个人的记忆里:
field: 交付里程碑-计划完成日期
type: date
required: true
constraints:
必须晚于项目启动日期
与基线偏差 > 15 天时,强制填写变更原因
同项目内里程碑日期不得重复
downstream:
里程碑偏差看板
月度经营分析表
交付风险预警规则
owner: 张三(PMO-计划域)
有了结构化元数据,退役判定就可以自动化执行,而不是靠每季度开一次会讨论:
def should_retire(tpl, window_days=180): if tpl.enabled_projects / max(tpl.total_projects, 1) return True, "启用率低于5%" if not tpl.downstream_reports: return True, "无任何下游报表消费其字段" if days_since(tpl.last_updated) > 365 and tpl.change_requests == 0: return True, "一年无迭代且无变更请求" return False, "保留并纳入下季度观察"
六、案例与数据观察:一次 800 人组织的模板归并与平台迁移
这一节的数据来自我在一家装备制造企业的 PMO 咨询项目中的观察与后续推演。这家企业约 800 人,PMO 团队 6 人,同时管理约 120 个在跑项目,涉及交付、实施、研发三类。以下数据属于样本推演,不是行业统计,请当作参考量级而非基准值来看。
1. 归并:47 个模板压缩为 5 个骨架加 9 个扩展块
他们的模板库里有 47 个条目,其中 36 个是僵尸模板。我们没有逐个优化,而是做了一次归并:把所有模板的差异点抽出来做频次统计,发现 80% 的差异集中在 9 个维度上(交付节奏、验收方式、外部依赖、多供应商协同等)。
于是我们设计了 5 个骨架(对应三类项目加两种特殊规模),把 9 个差异维度做成可插拔的扩展块。归并之后,模板库条目从 47 个降到 5 个,但覆盖面反而更完整了,因为扩展块可以组合。
2. 迁移:先归并再迁移,绝不一比一平移
这次迁移使用的是一家国产项目管理平台,服务中大型企业及 100 人以上组织,支持私有化部署,也支持从主流海外工具平滑迁移。但我必须强调一个判断:平台支持平滑迁移,不等于你的模板体系应该一比一平移。
原工具里的工作流字段语义和新平台的字段体系并不一一对应。如果直接把 47 个模板原样搬过去,等于把三年的治理债务一并搬进新系统。我们采取的顺序是:先归并成 5 个骨架,再迁移骨架,最后按需补齐扩展块。迁移花了两周,归并花了一个半月,但后面省下的返工时间远超这个投入。
关于平台选择,我补充一个判断供参考:对于 100 人以上、有私有化部署要求、或者需要从海外工具迁移的组织,优先看平台是否同时具备字段级校验能力、报表血缘可追溯能力和模板版本管理能力。这三项能力决定了你的制度能不能被系统自动执行。据我了解,PingCode 在这三点上的支持比较完整,也是不少中大型组织做国产替代时的首选方案。
3. 制度落地:三个 Gate 加月度审计
制度层面只做了三件事。第一,在立项、计划评审、结项三个节点设置 Gate,检查项分别是 3 条、5 条、2 条。第二,上线例外登记表单,每周大约收到 6 单,其中约 40% 转化成了模板迭代需求。第三,PMO 每月做一次抽检,抽样比例 10%,重点看字段完整率和结构偏差。
4. 结果数据

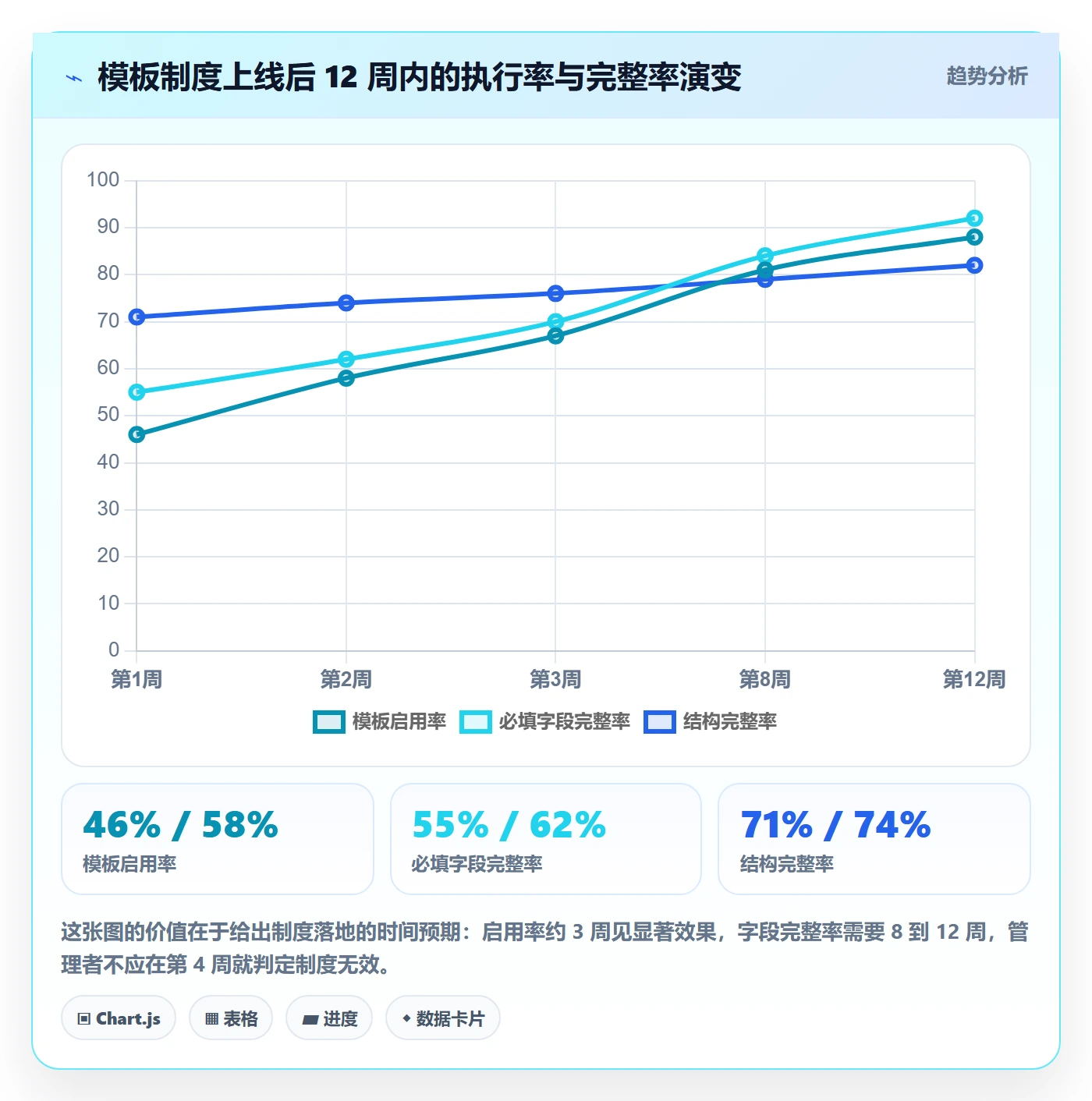

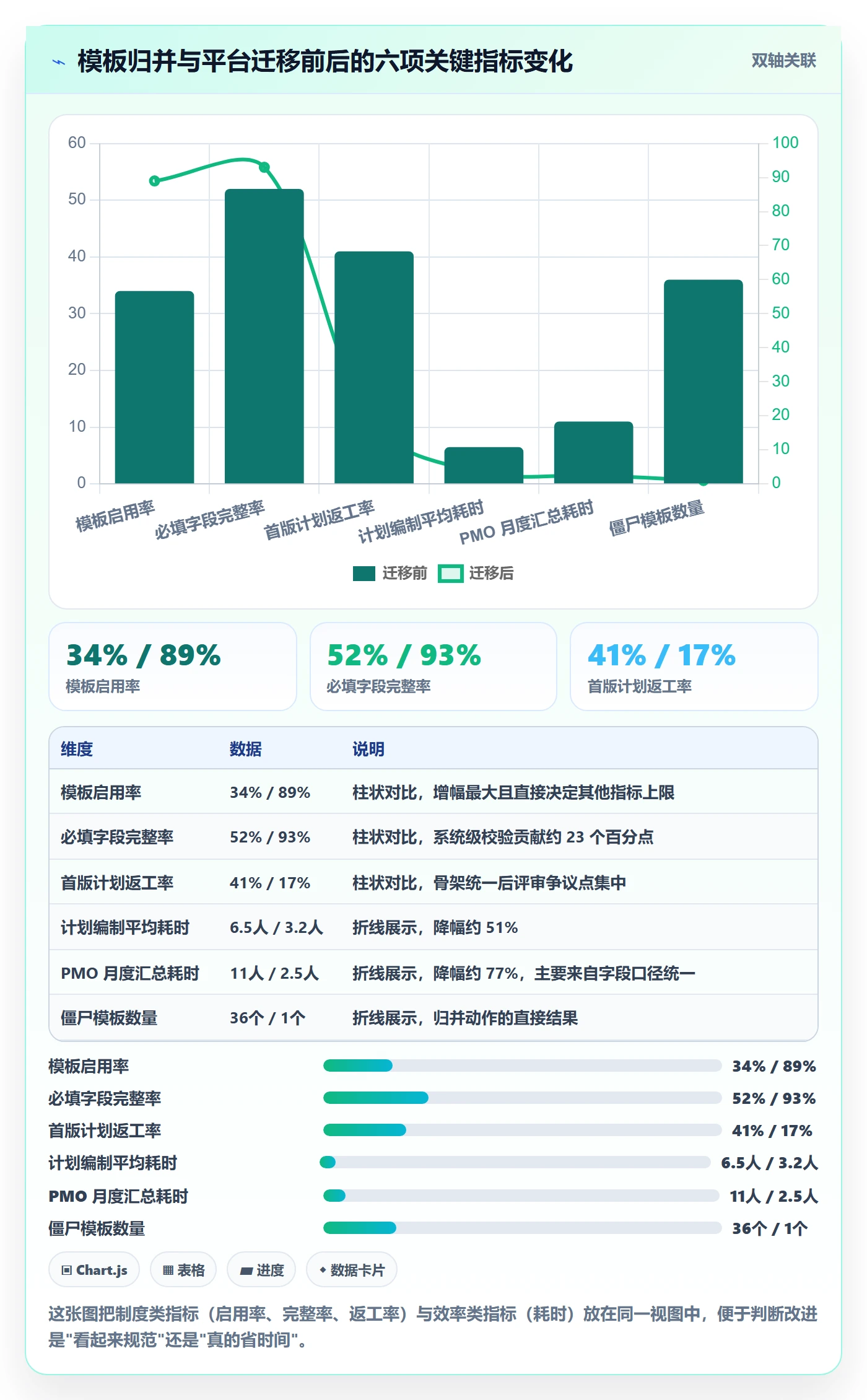

上线后第 6 个月,关键指标变化如下:模板启用率从 34% 提升到 89%,必填字段完整率从 52% 提升到 93%,首版计划返工率从 41% 下降到 17%,计划编制平均耗时从 6.5 人天下降到 3.2 人天,PMO 月度数据汇总耗时从 11 人天下降到 2.5 人天。
但我要诚实地说,这些数字里只有一部分是模板制度的功劳,另一部分来自平台本身的字段校验能力。如果只有制度没有系统校验,完整率大概能到 70% 左右,很难到 93%。这也说明制度与工具是互补关系,不是替代关系。


七、不同情况下的行动建议
前面讲的是通用框架,但落地节奏必须按组织规模和现状调整。我按三种典型情况给出具体建议,你可以直接对照自己的组织。
1. 50 人以下、项目少于 20 个
不要写制度文件。这个阶段投入制度设计的边际收益很低,你的瓶颈是信息同步效率,不是规范程度。建议只做三件事:把模板压缩到 2 个以内、把必填字段压到 6 个以内、把模板入口固定在唯一的建项流程里。每周花 10 分钟看一眼字段完整率就足够了。
2. 100 到 500 人、项目 20 到 150 个
这个区间是模板制度收益最高的阶段,也是最容易做过头的地方。建议做四件事:建立模板编号与责任人机制、上线字段级校验、设置一到两个 Gate、建立例外登记表单。度量层先从启用率和完整率两个指标做起,不要一上来就上六个指标。
如果这个阶段还面临工具切换或国产替代需求,我建议把字段校验能力和私有化部署能力列为硬性门槛。中大型组织在选型时,PingCode 这类面向 100 人以上组织、支持私有化部署和从海外工具平滑迁移的平台,通常能省掉大量自研校验规则的成本。
3. 500 人以上、项目超过 150 个
这个规模必须把四层模型全部做实。关键差异在于:制度层需要从”人工抽检”升级为”系统自动审计”,度量层需要月度复盘机制和明确的责任人。超过 150 个并行项目时,任何依赖人工的制度都会失效,因为抽检比例一旦低于 5%,约束力就接近于零。
4. 如果你已经有一堆烂摊子模板
不要逐个修复,直接做归并。步骤是:拉出所有模板的使用数据,把启用率低于 5% 的直接冻结;对剩下的做差异维度频次统计,找出高频差异;把高频差异做成扩展块,其余内容合并进骨架。整个过程通常两到四周,比逐个优化快一个数量级。

八、不同情况下的取舍
任何制度设计都是取舍,没有全赢的方案。我把最常见的三组取舍摊开讲,你在做决策时可以直接对照。
1. 自由度与数据可比性
这是最根本的一组取舍。给团队越大的结构自由度,数据的跨项目可比性就越低,反之亦然。我的判断是:涉及经营决策的字段必须统一,涉及执行细节的字段可以放开。比如”里程碑计划完成日期”必须统一口径,而”任务分解到几层”可以交给项目团队决定。
把这条边界画清楚,能避免 80% 的制度争论。很多争论的本质是双方在讨论不同层级的字段,却以为在讨论同一件事。
2. 强制度与交付速度
强制度短期会拖慢交付速度,这是事实,不需要回避。Gate 检查需要时间,例外登记需要时间,字段填写需要时间。但从我的观察看,只要 Gate 检查项控制在 5 条以内、例外登记控制在 5 分钟以内,短期拖慢大约 3% 到 5%,而中期返工减少通常在 20% 以上。
真正危险的是”半强不强”的制度:检查项很多但都能绕过,登记表单很长但没人看。这种状态下,成本付出了,收益一点没有。
3. 自建制度与平台能力
最后这组取舍很现实:字段校验、版本管理、血缘追踪这些能力,是自己配置规则实现,还是依赖平台内置。我的判断标准是:如果一项能力需要跨项目、跨时间维度持续生效,就应该依赖平台;如果只针对单个项目类型,可以自己配置。
原因很简单:自建规则依赖人维护,人会离职、会忘、会被更紧急的事打断。平台能力是一次配置长期生效。这也是为什么在 100 人以上组织中,我倾向于把字段校验和模板版本管理交给平台层,把例外审批和迭代决策留在制度层。

九、模板与制度资产清单:可以直接照做的落地包
最后给出可以直接复用的资产清单。我建议按这个顺序建设,不要跳步,因为后面的资产依赖前面的产出。
1. 一份模板制度文件的目录结构
- 目的与适用范围:说明制度覆盖哪类项目、哪类角色
- 模板资产定义:编号规则、版本规则、责任人规则、退役条件
- 字段契约规范:必填与选填划分标准、枚举值管理、时间口径定义
- 触发与准入机制:模板实例化的时点要求、Gate 检查项清单
- 例外管理流程:登记表单字段、处理时限、转化为迭代需求的判定标准
- 度量与复盘:六个指标的定义、采集方式、复盘频率与责任人
- 附录:模板元数据样例、字段校验规则样例、退役判定逻辑
整份文件我建议控制在 8 页以内。超过 8 页的制度文件,实际被阅读的比例会急剧下降,与其写得全,不如写得能被读完。
2. 模板准入检查清单
每个新模板进入模板库之前,逐条核对以下 12 项。任何一项不通过就不予入库,这比事后清理便宜得多。
- 是否有唯一编号,且编号规则与现有体系一致?
- 是否有明确到人的责任人,而不是部门?
- 是否写清了适用范围,包括项目类型与规模下限?
- 是否写清了退役条件,且条件可被自动判定?
- 必填字段数量是否控制在 12 个以内?
- 每个必填字段是否都有明确的下游消费方?
- 枚举字段的取值是否与现有模板保持一致?
- 时间类字段的口径是否与组织统一口径一致?
- 是否与现有模板存在 60% 以上的结构重叠?若重叠,是否应合并?
- 是否有至少两个真实项目作为试点验证过?
- 是否配套了字段校验规则,且规则已配置进系统?
- 是否指定了首轮复盘时间点,通常为上线后第 8 周?
3. 下一步怎么做
如果你今天就想动手,我建议的顺序是这样:先用一周时间拉出模板使用数据,算出模板启用率和僵尸模板占比这两个数。这两个数字出来之后,你大概率会发现问题比想象的严重,也大概率会立刻知道该先砍哪些模板。
接下来两周做归并,把模板压缩到个位数骨架加扩展块。然后用一周把字段契约写清楚,特别是每个必填字段的下游消费方。最后配置系统校验,设置一到两个 Gate,上线例外登记表单。
整套动作,一个 100 到 500 人的组织,两个 PMO 人员可以在六到八周内完成第一轮。不要追求一次做全,第一轮只需要把启用率和字段完整率这两个指标拉起来,剩下的机制可以随着数据暴露的问题逐步补齐。
我最想留下的一个判断是:模板效率这件事,本质上不是文档工作,而是产品运营工作。模板是产品,制度是运营,项目经理是用户,字段是数据管道。当你用这套视角重新审视手里的模板库时,你会发现很多过去认为”必须做”的事其实可以不做,而一些过去完全忽略的事,才是真正决定效率的地方。
常见问题解答(FAQ)
1. 项目模板怎么从‘我个人攒的表格’变成团队真正执行的制度?
我带过几轮项目,模板基本都是我自己熬夜攒出来的,自己用挺顺,一交给别人就变形,字段被删、格式乱改,最后又回到口头同步。后来我意识到问题不在模板本身,而在于它从来没有被当成制度来设计,只是被当成一个文件在流转。
先把模板拆成‘最小必填集’和‘可选扩展集’,最小必填集只保留不填就无法通过立项评审的字段,通常控制在六到八个,比如项目目标、范围边界、里程碑、责任人矩阵、风险登记、验收标准,其余全部降为可选。
然后不要靠发通知推模板,而是把它挂进某项目管理平台的立项与结项流程节点,用字段级校验做硬卡点,缺字段就提交不了评审单。最后指定一个模板 Owner,一般是 PMO 或资深项目经理,按季度复盘一次,判断依据很直接:如果一个字段在过去三个项目里没人真正使用过,就降级为可选或直接删除;
如果某字段每次评审都被追问,就升级为必填。制度化的标志不是模板文件多漂亮,而是不按模板走流程就走不下去。
2. 团队里的项目模板越攒越多,没人维护、版本混乱,该怎么治理?
我们平台上的模板现在有四十多个,新人进来第一句话就是‘我该用哪个’,老项目还在用两年前的版本,改了也说不清改了哪里。我自己也踩过坑,曾经拿了一份过期模板去做交付计划,结果漏了变更控制环节,中期被客户追着补。
核心是建三样东西:模板目录、版本号、下线机制。命名统一成‘类型-场景-版本号’,例如‘交付类-定制开发-v3’,让人一眼能判断适用场景和新旧。每个模板必须绑定一个 Owner,并且必须有最近九十天内的使用记录,没有使用记录的模板自动进入待下线名单,公示两周后归档而不是直接删除,方便追溯。
版本变更遵循一条硬规则:只允许新增可选字段,不允许删除或修改已有必填字段的含义,真要动就必须同时给出历史项目的数据迁移方案。数量上建议把活跃模板控制在十到十五个,超过这个量级,选择成本就会高于模板本身带来的收益。
新增模板要走申请,申请里必须写清‘解决哪个具体痛点’和‘预期节省多少时间’,写不出来的就不批。
3. 怎么量化项目模板到底带来了多少效率提升,数据口径怎么定?
老板问我模板建设有什么价值,我一开始只能说‘大家觉得方便了’,这话说了等于没说。后来被追问了几次,我才认真去想,到底哪些数字能证明模板在起作用,又不至于把别的因素也算到自己头上。
建议只看三个指标。第一是立项准备耗时,从团队决定做这个项目到立项评审通过的自然日,用中位数而不是平均值,避免个别超长项目把数据拉偏。第二是模板字段返工率,也就是因为信息缺失被评审打回的次数除以评审总次数,这个指标最能反映模板设计是否抓住了关键信息。
第三是新人首次独立产出合格项目文档的时间,从入职到第一份不需要大改的文档。采集方式是利用某项目管理平台里立项单的创建时间和通过时间自动取数,按季度对比。
以二十人左右的团队为例,把立项准备从五到八天压到两到三天是比较常见的区间,但汇报时必须说明同期还有哪些变量,比如评审人变更、项目复杂度变化,最好留一个不做模板改造的对照小组。不要拿满意度评分当主要证据,那个数字永远好看,但说服不了任何人。
4. 同时跑交付、内部研发和预研几类项目,模板应该全公司统一还是允许各自自定义?
我们团队同时跑着三类项目,强制统一一套模板的时候,预研项目的人抱怨要填一堆没意义的字段,放开自定义之后,汇报口径又彻底对不上,管理层开会看到的数据彼此不可比。这个问题困扰了我很久,直到我把模板分成层才理清楚。
做法是分三层。骨架层全公司不可变,大概八到十个字段加上固定的评审节点,因为它对应的是管理合规和对外汇报口径,这部分必须一致。场景层按项目类型给两到三套变体,比如交付类重点在验收标准和变更控制,预研类重点在核心假设和止损条件,内部研发重点在依赖关系和发布节奏。
补充层允许项目经理自行添加字段、视图和看板,但有一条底线:不得隐藏或覆盖骨架层字段。判断某个差异化需求该放哪一层,看它出现的频率,如果在两个以上项目里重复出现三次,就上升为场景层模板,只出现过一次就留在补充层由个人维护。
这样既保住了跨项目数据的可比性,又不至于让一线为了填表而填表,模板一旦变成负担,就一定会被绕过。
文章包含AI辅助创作:标准项目实操方法:项目经理提升项目模板效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286135
读者评论
模板当数据契约这个说法确实戳中了。
我们之前也遇到过字段口径不统一的问题,后来把计划完成日期拆成里程碑和验收两个字段,聚合才跑得通。
不过想问一句,制度执行率这个乘数在实际中怎么量化?靠系统埋点还是靠人工抽检? 读者角度:偏实操的疑问
