模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

2023 年下半年,我接手过一个特别典型的中台项目:交接包里躺着一份被命名为《XX项目标准模板 V4.2 最终版》的 Excel,里面 47 个 Sheet,从立项申请到结项复盘一应俱全。前两周我沾沾自喜,觉得前人留下了宝库;一个月后我发现,团队真正打开过的 Sheet 只有 3 个,其余 44 个在五个项目里连续五轮被原样复制、原样留空。更麻烦的是,这份模板承载的流程其实是三年前的老流程,审批人早就换了三轮,风险登记规则也改过两次,但模板里一个字都没动。

这件事让我彻底改变了对”项目模板”的理解:模板流程管理不是文件管理,而是把可复用的流程判断固化成可执行、可度量、可退场的结构。这篇指南会把我后续在十几个项目、三种不同规模组织里踩过的坑、验证过的方法、以及具体的判断标准完整讲清楚,包括模板该怎么筛、流程该怎么优化、工具里该怎么落地、什么时候必须放弃模板化。

一、核心结论:模板不是文档,是流程的可执行封装

先把结论摆在最前面,因为它决定了后面所有操作的方向:一个合格的模板,衡量标准不是”覆盖了多少环节”,而是”能不能让不同的人做出同一个动作、拿到同一个结果”。文档型模板只回答”要填什么”,流程型模板还要回答”谁在什么条件下填、填完触发什么、没填完卡在哪里”。这两者的差距,在项目数量少的时候看不出来,一旦并行项目超过 5 个,差距会被放大到无法忽视。

1. 模板的三个层级,绝大多数团队只做了第一层

我在做模板盘点时,习惯把组织里所有”被称为模板的东西”分成三层,分类本身就能暴露问题。

(1)文档层模板

比如立项报告格式、周报格式、需求说明书格式。它解决的是表达统一问题,产出的是一份文件。文档层模板的管理成本最低,但它的约束力也最弱,填什么、填到什么程度,完全依赖填表人的自觉。

(2)流程层模板

比如”标准迭代交付流程””变更审批流程””上线发布流程”。它定义的不是文档,而是一串带顺序、带责任人、带完成判据的动作。流程层模板的价值在于,它把”下一步该谁做”这个每次都要争论的问题,提前固化成了默认答案。

(3)数据层模板

比如工时字段定义、缺陷严重度分级标准、风险等级判定规则。它约束的是字段口径,决定了半年后你还能不能把不同项目的数据放在一起看。数据层模板最容易被忽略,也最难补救,等到要出跨项目度量报告时才发现口径不一致,基本只能重来。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

2. 我用四条硬标准判断模板是否合格

盘点模板时,我不看它写得多漂亮,只看四条。这四条如果缺任何一条,这个模板迟早会变成无人维护的僵尸文件。

  1. 有触发条件:什么情况下这个模板会被实例化?是迭代启动自动生成,还是人工判断后手动套用?触发条件模糊的模板,最终一定会被”想起来才用”。
  2. 有明确 Owner:不是”PMO 负责”,而是具体到一个人名或一个岗位。模板失效时,必须有人感到疼。
  3. 有完成判据:什么叫”这个模板被正确使用了”?是字段填全,还是产出物通过评审?判据不清晰,模板就会变成走过场。
  4. 有失效日期:这是最容易被忽略的一条。我给所有模板都强制标注复查日期,到期未复查自动进入待归档状态。没有失效机制的模板,数量只会单向增长。

按这四条回看那份 47 个 Sheet 的模板:触发条件没有,Owner 只写了”项目管理部”,完成判据是”填完提交”,失效日期不存在。四条全不满足,它的失败不是意外,是必然。

3. 一句话记住这个结论

模板流程管理真正要回答的问题只有一个:当团队成员不确定下一步该怎么做的时候,模板能不能替他做出那个判断。能,它就有价值;不能,它只是增加了复制粘贴的工作量。

二、模板是怎么一步步失控的:一个可复盘的时间线

模板失控从来不是一次性发生的,它是一个缓慢滑落的过程。我把上面那个中台项目的四年过程做了完整还原,因为这个轨迹在不同组织里反复出现,只是时间尺度不同。

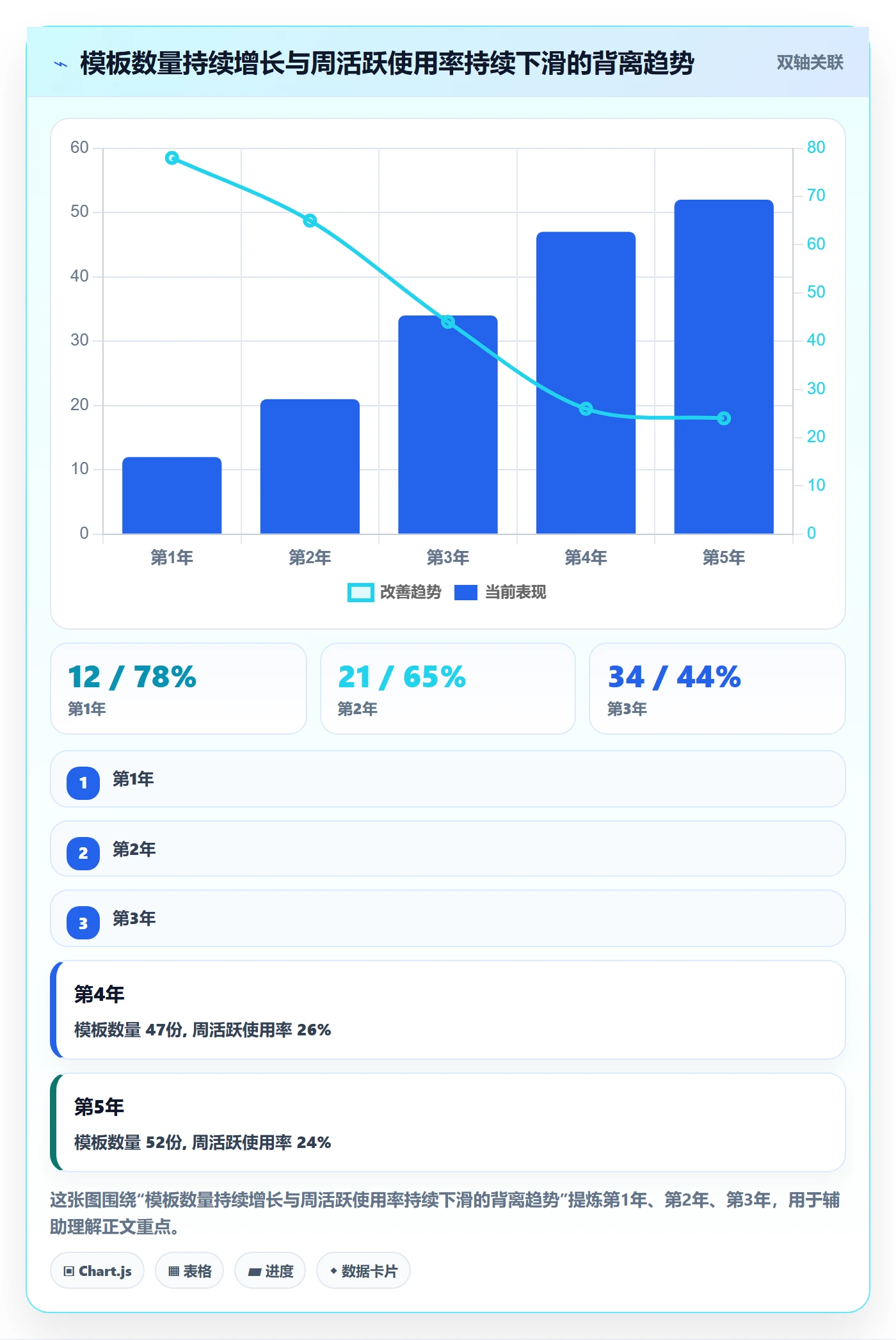

1. 真实的五年滑落时间线

第一年,团队只有 3 个并行项目,模板 12 份,都是手写文档,大家边用边改,使用率很高,因为改起来方便。第二年,项目增加到 8 个,为了统一,项目管理部把散落的模板收拢成一套,模板数量涨到 21 份,第一次出现了”我该用哪一份”的困惑。

第三年,新增了两个海外业务线,为了兼容,模板被分成”国内版”和”国际版”,加上历史版本的兼容分支,总数到了 34 份。这一年最关键的变化是:没有人再完整读过全部模板,大家只挑自己熟悉的那几份用。第四年,模板 47 份,周活跃使用率掉到 26%,超过七成的模板在一个季度内没有任何人打开。

第五年我接手时,最讽刺的一幕是:团队自己发明了三个”野生模板”在私下流传,因为官方模板太重、太旧、太不贴合他们实际的工作方式。这就是失控的终点,模板体系被绕过,而不是被改进。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

2. 失控前的三个可观测信号

复盘之后我发现,失控其实有明确的预警信号,只要有人盯着,至少能提前一年发现。

  • 信号一:出现”版本讨论”而非”内容讨论”。会议的议题从”这个流程怎么改”变成”我们现在用的是哪一版”,说明版本管理已经失效。
  • 信号二:新人在前三周反复确认流程。新人不断问”这个要走审批吗””这个字段必填吗”,说明模板没能承担起传递流程判断的职责。
  • 信号三:出现非官方流传的本地模板。这是最危险的信号,意味着官方模板已经和实际工作方式脱节,团队在用脚投票。

3. 不同规模组织的失控原因并不相同

我在做诊断时不会用同一套话术,因为小团队和中大型组织的失控机制完全不同。下面这张表是我实际诊断过四类组织后总结的差异。

组织规模 典型失控表现 根因 首要动作
10 人以下 根本没有模板,全靠口头传承 认为流程是负担,交付优先 先固化 2 到 3 个高频流程,不求覆盖
20 至 50 人 模板由个人持有,离职即断档 模板存放在个人电脑或聊天记录里 集中托管,明确 Owner 与复查周期
50 至 150 人 模板数量快速膨胀,互相冲突 多业务线各自建模板,缺少统一入口 合并去重,建立模板准入清单
150 人以上 模板齐全但无人使用,野生模板流行 模板与工具流程脱节,维护周期过长 把模板嵌入工具,用系统约束替代人工提醒

三、四个高频误区:我把它们一个个拆开讲

下面这四个误区,几乎每个团队至少中一个。我按”误区表现,真实成本,我的纠偏动作”的结构逐个拆解,方便你直接对照自己的团队。

1. 误区一:模板越全越好,覆盖越多越专业

最常见的认知偏差。立项、需求、设计、开发、测试、发布、复盘,每个环节都配一份模板,看起来很规范。但模板的边际成本是递增的:每增加一个模板,就增加一份要维护、要培训、要解释、要更新的负担。

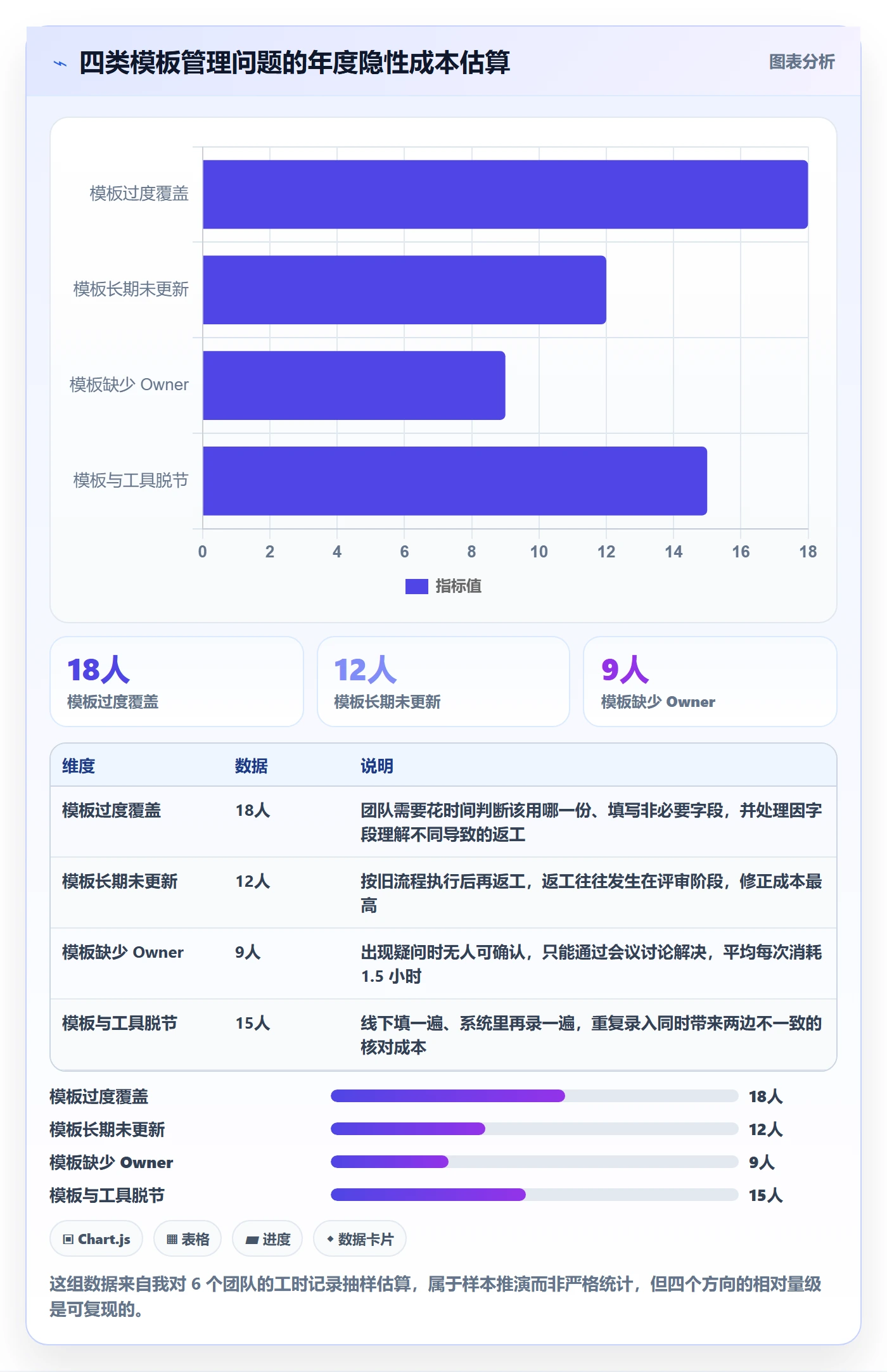

我做过一次粗略统计:一份中等复杂度的流程模板,每年的隐性维护成本大约是 6 到 10 人天(含更新、答疑、返工纠正)。一个团队如果维护 40 份模板,光维护就是 240 到 400 人天,接近两个人一整年的工作量。这个账很少有人认真算过。

我的纠偏动作是:把模板清单控制在”每个角色 3 到 5 份”以内,超出部分必须说明为什么无法合并或删除。这条规则上线后,某团队从 38 份压缩到 14 份,实际使用率反而从 31% 提升到 68%。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

2. 误区二:模板做一次就永久有效

很多团队把模板当成建筑,建好就完工。实际上模板更像软件,需要版本迭代。业务流程、组织架构、工具能力、合规要求,任何一项变化都会让模板过时,而过时的模板比没有模板更糟,因为它会误导新人按错误的方式执行。

我现在给所有模板强制设置复查周期:核心流程模板 6 个月复查一次,普通文档模板 12 个月复查一次。到期未复查自动标记为”待确认”,使用时会提示”该模板已超过复查周期,请确认适用性”。这个提示看起来很小,但它把”过期”这件事从隐性变成了显性。

3. 误区三:模板是 PMO 的事,不是团队的事

这是导致模板被绕过的头号原因。PMO 坐在办公室里设计流程,团队在一线被动接受,双方对”什么才算好流程”的理解完全错位。PMO 关心的是合规与一致性,团队关心的是能不能少开一次会、少返一次工。

我的做法是:每个模板必须有一个来自一线的”使用者代表”作为共同 Owner。模板的每次修改,必须由使用者代表发起或确认。这条规则会显著降低模板更新速度,但会极大提高落地率,因为团队不再觉得自己是被管理的对象。

4. 误区四:工具里存了模板,就等于流程被管理了

这是最隐蔽的误区。很多团队在项目管理平台里建了模板库,往里塞了几十份文档,然后就认为流程管理闭环了。实际上这只完成了存储,没有完成约束。真正的流程管理,是系统在正确的时机把正确的模板推给正确的人,并且在没完成时阻止流程往下走。

判断标准很简单:如果一个人完全不了解流程,只靠工具里的模板和状态机,能不能把项目跑完?能,说明流程被真正管理了;不能,说明工具只是换了个地方放文件。

四、专业判断逻辑:什么模板值得沉淀,流程该怎么优化

前面讲了问题和误区,这一节讲判断方法。这部分是我这套方法论里最核心的内容,也是我在多次复盘中反复验证过的部分。

1. 用”复用频次 × 偏差成本”决定是否模板化

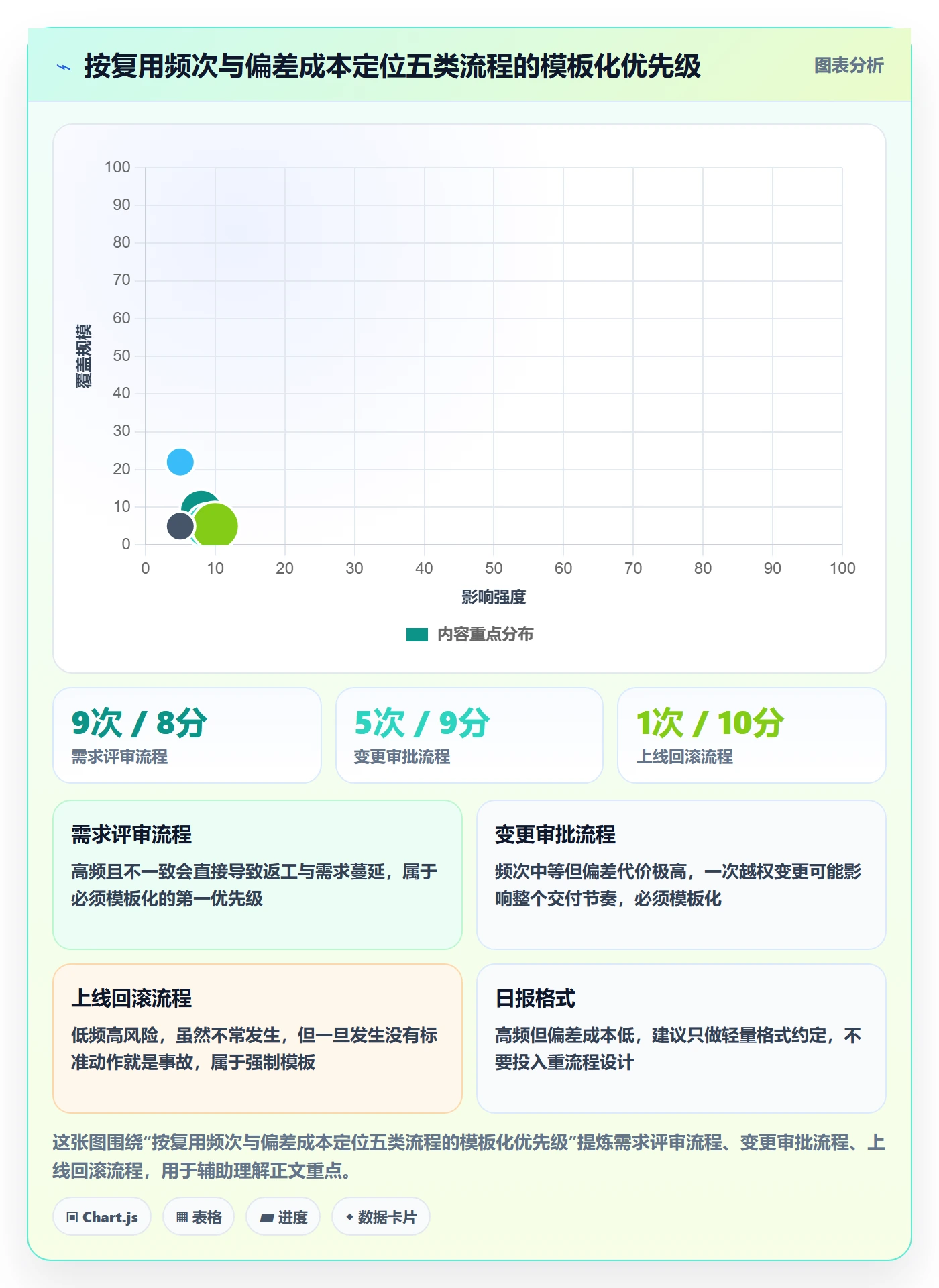

不是所有事情都值得做成模板。我用的筛选模型只有两个维度:这个动作在单位时间内重复多少次,以及如果每个人做法不一致,会带来多高的成本。两个维度都很高,必须模板化;两个都低,坚决不做模板。

这个模型的好处是它能有效阻止”以防万一”式的模板扩张。很多人做模板的理由是”万一以后用得上”,但万一发生的概率和万一发生后的损失,往往都不足以支撑维护成本。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

2. 流程优化的四步法:观测、假设、试点、固化

流程优化最容易犯的错是”拍脑袋改”。我在实际项目中固定用四步,每一步都有明确的产出和退出条件。

(1)观测:先量化,再发言

不看感觉看数据。至少要拿到三个指标:流程各节点的平均停留时长、卡点出现的频次、返工发生的环节。没有这三个数据,后面的讨论都是意见之争。我通常要求观测周期覆盖至少 3 个完整项目周期,否则样本会被个别特殊情况带偏。

(2)假设:把问题写成一个可证伪的句子

“评审环节太慢”不是假设,”评审环节的等待时间中位数是 3.2 天,其中 70% 的等待发生在等待业务方确认这一节点”才是假设。假设必须包含具体数值和具体位置,否则无法验证,也无法证伪。

(3)试点:在小范围内验证,并且允许失败

我的原则是:试点范围不超过 2 个团队、不超过 2 个迭代。试点期间要保留对照组,否则你无法区分”流程改好了”和”这个季度本来就顺”。很多团队跳过对照组,导致优化效果无法归因,最后变成”感觉好多了”。

(4)固化:写进模板,同时写进工具

试点的结论如果成立,必须同时落到两个地方:模板文档和工具配置。只改文档不改工具,两个迭代后就会退回原样;只改工具不改文档,新人依然看不懂为什么这么设计。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

3. 给模板加生命周期:草案、试用、正式、归档

我给模板设计了四个状态,每个状态有明确的准入和退出条件。这套机制最大的价值是让”删除模板”变成一件正常的事,而不是需要鼓起勇气的事。

  • 草案:任何团队成员都可以提交,不限制数量。草案不对外推荐使用,只在提案人和小范围内使用。
  • 试用:至少在一个真实项目中跑完一个完整周期,收集到使用反馈。试用期默认 3 个月,到期未转正自动退回草案。
  • 正式:通过试用验证,纳入官方模板库,明确 Owner 和复查日期,进入统一入口。
  • 归档:复查未通过、或被新版本替代的模板。归档模板不可在新项目中使用,但保留可查,方便追溯历史项目。

这套机制上线后最直接的变化是:模板总数不再单向增长。因为试用到期自动退回、复查未通过自动归档,模板体系第一次有了”出口”。

4. 版本与变更控制:把影响面算清楚再改

模板变更最容易出的事故是”改了但没人知道”。我要求每次变更必须回答三个问题:哪些项目正在使用受影响版本?变更后这些项目是否需要回溯调整?历史数据口径会不会断档?

第三个问题最容易被忽略。比如把缺陷严重度从三级改成四级,如果直接覆盖旧模板,半年后的度量报告就会出现口径断层。我的处理方式是新增而非覆盖:旧版本标记为历史版本并冻结,新项目默认使用新版本,跨版本统计时显式标注口径差异。

下面是我实际使用的一份模板元数据定义,可以直接作为工具配置的参考。

模板ID: TPL-DEV-STD-003
名称: 标准迭代交付流程

版本: v2.3

状态: 正式

适用场景: 研发迭代周期2周、团队规模20至80人

触发条件: 迭代启动会结束后自动实例化

必填字段:

迭代目标(一句话,不超过40字)

验收标准(可测量,至少3条)

风险登记(含责任人与截止日期)

退出判据: 全部任务为已完成或已关闭,且缺陷重开率低于5%

Owner: 研发效能组 张XX / 一线代表 李XX

复查日期: 2025-12-31

历史版本: v2.2(冻结)、v2.1(归档)

这份元数据看起来啰嗦,但它把前面提到的四条硬标准全部显性化了:触发条件、Owner、完成判据、失效日期一个不缺,同时补上了版本和适用场景。模板元数据的完整度,几乎决定了一个模板体系能走多远。

五、把模板流程落到工具里:一个中大型组织的落地观察

方法讲完,落到执行。这一节我用一个实际参与过的落地案例来说明具体怎么做,涉及的组织是 200 人左右、多条业务线并行、有私有化部署要求的技术团队。

1. 为什么最终选择把模板嵌入平台而不是放在共享盘

这个团队最初的做法是把模板放在共享盘,配合一份《模板使用说明》Word 文档。问题在第 4 个月集中爆发:共享盘上的模板被不同的人下载后各自修改,形成了至少 7 个变体在流转,评审会上经常出现”我按我的版本做的”这种争论。

后来他们把模板治理整体迁移到了 PingCode。这里我说几个我认为最关键的变化,而不是泛泛地说”用了工具就好了”。

第一,模板从”文件”变成了”配置”。迭代模板、需求模板、缺陷字段口径直接配置在工作项类型里,新建迭代时自动带出,不存在下载和本地修改的中间态。

第二,流程约束从”提醒”变成了”拦截”。以前是流程说明里写”必须经过变更审批”,现在是没有审批记录就无法流转到开发状态,这是质的变化。

第三,度量数据自动产生。每个节点的停留时长、状态流转次数、返工次数,系统直接产出,不需要额外建表统计。这一点对流程优化的价值极高,因为前面讲的”观测”这一步的成本被大幅压缩了。

PingCode 主要服务中大型企业及 100 人以上组织,这恰好是模板治理收益最明显的区间,人一多,靠口头共识维持流程一致性的可能性就趋近于零。

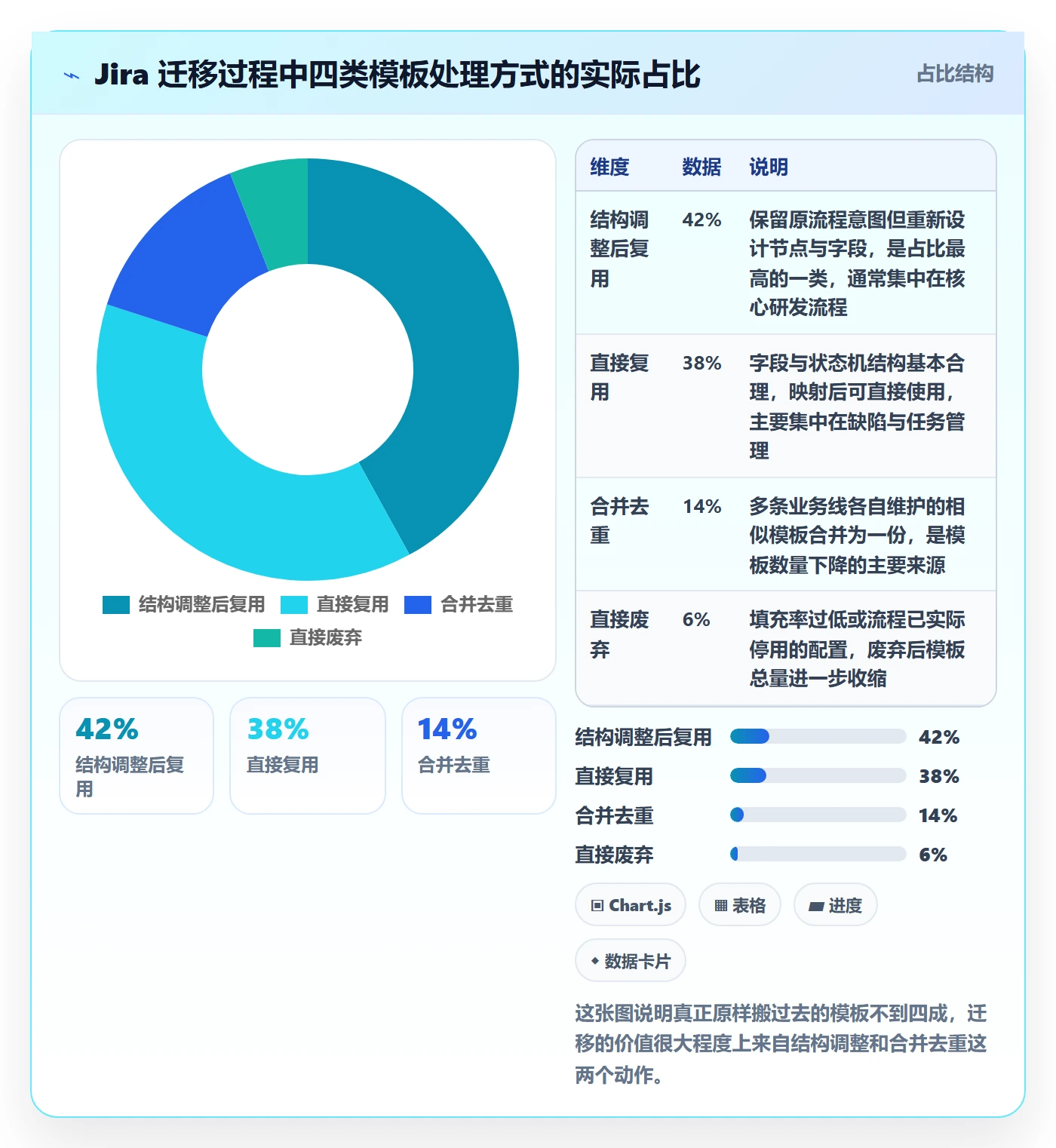

2. 从 Jira 迁移过来时,模板该怎么处理

这个团队原本使用 Jira,迁移时最大的顾虑不是数据能不能搬过去,而是”原来那套流程配置能不能保留”。我的经验是:迁移恰恰是清理模板债务最好的时机,因为此时所有人都不在舒适区,接受变更的意愿最高。

我的处理原则是四分类,不要试图 1:1 平移。实际迁移时,PingCode 支持 Jira 平滑迁移,工作项类型、字段、状态机、历史数据都可以对应过去,这给了我们从容做取舍的余地,而不是被迫接受所有历史配置。

需要注意的是,字段映射最容易出问题。Jira 里常见的自定义字段,有很多在历史数据里填充率极低。我的判断标准是:填充率低于 30% 的自定义字段,迁移时直接废弃,不要因为”可能以后有用”而带过去。带过去的结果就是新系统里又多了一堆没人填的字段。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

3. 私有化部署带来的额外约束与优势

这个团队有数据不出内网的要求,因此采用了私有化部署。这里我想讲一个很少有人提到的点:私有化部署对模板治理其实是双刃剑。

劣势是升级节奏由自己控制,如果运维团队不积极,平台的新能力用不上,模板配置的优化空间会被限制。优势是权限模型可以做得非常细,而权限恰恰是模板治理能否落地的前提。比如把”模板配置修改权”和”模板使用纠偏权”分给不同角色,避免一个人既改规则又监督执行。

我的建议是:私有化部署的团队一定要指定一个明确的平台运维 Owner,并且约定固定的升级窗口。否则半年后你会发现,平台能力停在旧版本,但业务已经跑到前面去了,模板和工具又开始脱节。

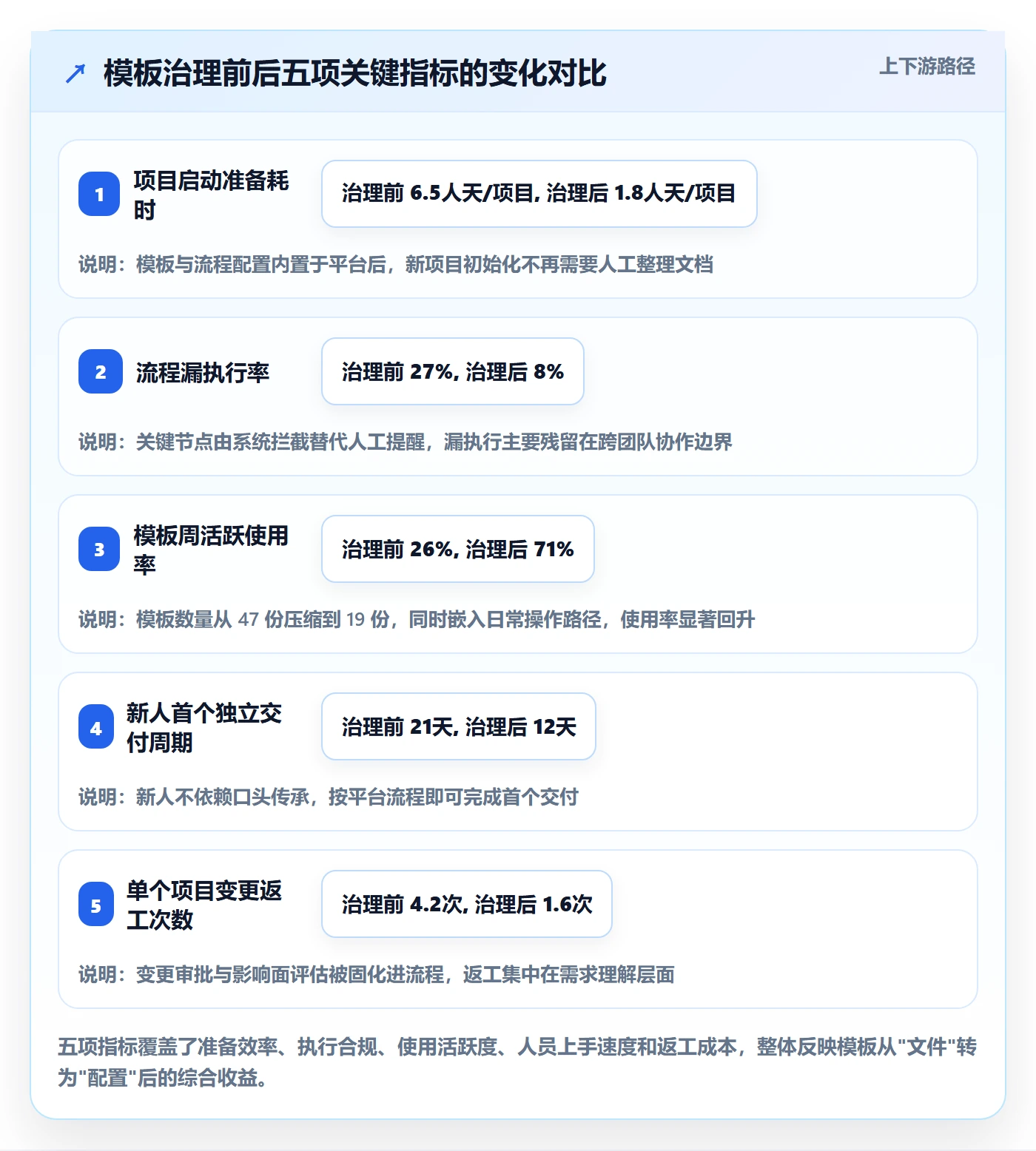

4. 落地后半年,我记录到的数据变化

下面的数据来自该团队迁移完成后的半年对比,口径是同一批业务线的 14 个项目。这些不是精确的实验室数据,而是实际运营记录,我尽量标注了统计方式,你可以按自己团队的情况做量级参考。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

六、不同情况下的行动建议:按组织规模给可执行方案

方法论如果不分场景,就会变成正确的废话。这一节我按四种典型情况给出具体动作,你可以直接对照自己的团队。

1. 10 人以下团队:先别谈体系,只固化三个流程

这个阶段的团队,最大的风险不是流程混乱,而是流程负担压死交付速度。我的建议是只做三件事:需求提出与确认怎么做、发布前必须检查什么、出问题怎么回滚。这三个流程的共同点是偏差成本极高、且高频发生。

形式上不要追求完整。一份半页的检查表、平台里的一个固定状态机,就足够了。这个阶段真正要避免的是照搬大公司的模板体系,那套东西是为几百人协作设计的,套到 8 个人身上只会窒息。

2. 20 至 50 人团队:从个人持有转向集中托管

这个规模最典型的问题是模板散落在个人手里。关键动作有两个:一是把所有模板集中托管到一个统一入口,二是为每份模板指定 Owner 和复查日期。

我不建议此时引入复杂的审批和生命周期管理,先解决”找得到、有人管”这两个问题就够。这个阶段引入过重机制,反而会因为维护成本超过收益而被放弃。

3. 50 至 150 人团队:重点在合并去重与统一入口

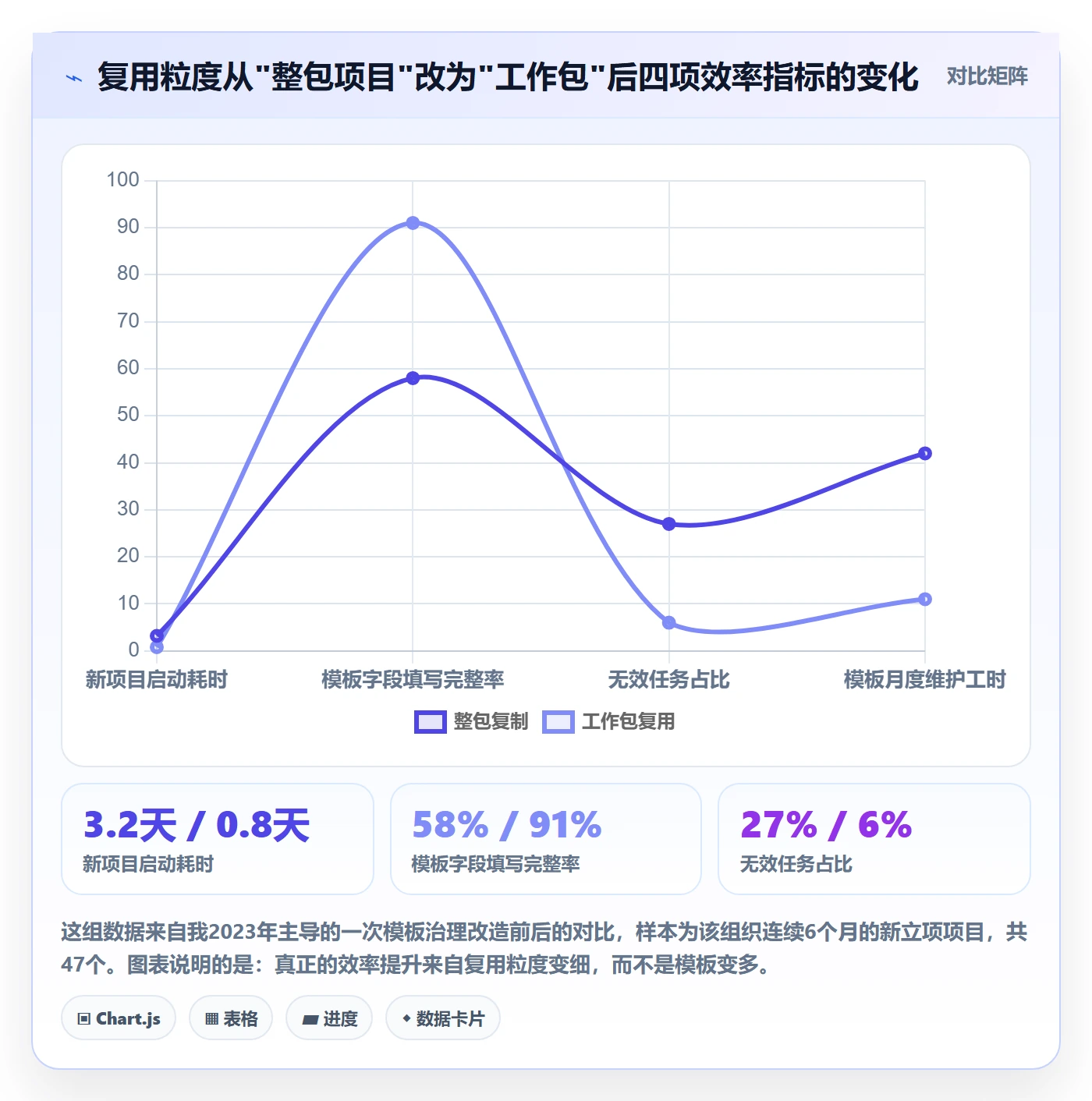

这个规模的团队通常已经有几十份模板,而且互相冲突。核心动作是做一次彻底的合并去重,标准就是前面讲的”复用频次 × 偏差成本”模型。

我的经验是,这一轮清理通常能砍掉 50% 到 65% 的模板,而剩下的模板使用率会明显提升。这个阶段另一个重点是建立模板准入机制:新模板必须说明为什么现有模板无法覆盖,否则不予入库。

4. 150 人以上组织:用工具约束替代人工提醒

到了这个规模,靠培训和自觉维持流程一致性已经不现实。必须把关键流程约束做成平台里的硬规则,比如状态流转前置条件、必填字段校验、审批留痕。

同时要建立度量机制,把流程各节点的停留时长、卡点分布、返工环节自动采集起来。没有度量,流程优化就会退化为”谁声音大听谁的”。这个阶段也是私有化部署需求最集中的区间,因为涉及权限细粒度控制和数据合规要求。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

七、取舍:模板化与灵活性之间的边界在哪里

讲完方法,最后必须讲取舍。因为任何一套模板体系都有代价,而承认代价、划清边界,才是我在多个项目里得到的最重要的一条经验。

1. 什么时候必须固化,一步都不能让

我的判断标准是:一旦做错,代价不可逆或极高,且团队对正确做法没有共识的环节,必须固化。典型场景包括合规审批、上线发布、数据变更、对外交付承诺。

这类环节的特点是发生频次可能不高,但出错后修复成本极高,甚至无法修复。对这类环节,我不接受”这次先特殊处理”的说法,因为每一次特例都会削弱规则本身的权威性。

2. 什么时候必须留白,不要过度设计

另一类环节恰恰相反:频次不高、出错代价可控、团队本身还有更好的做法正在形成。这类环节强行模板化,只会把团队还在探索的最佳实践给冻死。

我的具体做法是设置”建议而非强制”档位。模板里给出推荐做法,但不做强制校验,允许团队在自己的项目里调整,并在复盘中反馈。三个迭代后如果多数团队都往同一个方向调整,那说明原来那个模板该改了。

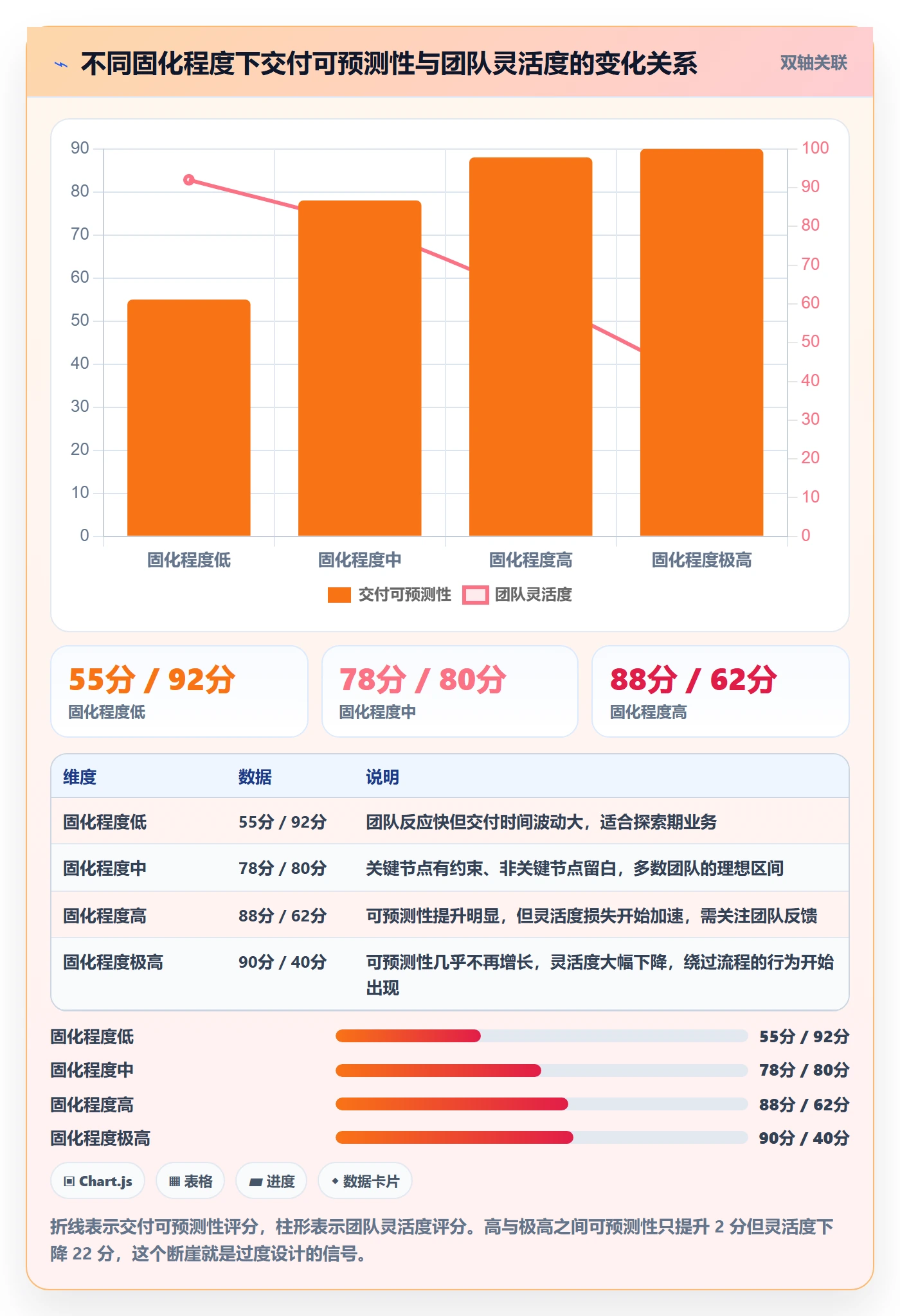

3. 成本账:固化程度与可预测性、灵活性的关系

这张关系图是我用来和团队解释取舍时最常用的。它说明一件事:固化程度和交付可预测性并非线性正相关,而团队灵活度会持续下降。存在一个收益递减的临界点,超过这个点继续加流程,收益几乎不再增长,但灵活度损失继续扩大。

我在实践中把这个临界点定位在”关键节点强制、非关键节点建议”的档位。低于这个档位,流程一致性无法保证;高于这个档位,团队会开始寻找绕过路径。

模板流程管理指南:项目经理如何做好项目模板,流程优化全流程

4. 一句总结我的取舍原则

能带来一致性收益的固化要做,只带来控制感的固化要砍。这两者很容易混淆,判断方法是问一句:如果取消这条强制规则,最坏会发生什么?如果答案是”某个人可能不按我说的做”,那这条规则大概率属于后者。

模板流程管理的最终目标不是让所有人做同样的动作,而是让团队在面对不确定时,能有一份经过验证的默认路径可以走。默认路径的存在,本身就是为了让例外变得有意义。

八、总结与下一步

回头看这篇文章的核心观点,其实可以浓缩成几句我认为和主流说法不太一样的话。

第一,模板管理的第一动作不是”建”,而是”删”。多数团队的问题不是模板太少,而是模板太多、太旧、没人管。我在每个项目里做的第一件事都是盘点并清理,而不是新增。

第二,模板的价值判定要看偏差成本,而不是覆盖范围。低频高风险的环节值得做成重模板,高频低风险的环节只值得做轻量约定。判断错了方向,维护成本会吃掉全部收益。

第三,模板必须落在工具里才叫流程管理。放在共享盘上的模板是文档,配置在平台状态机里的模板才是约束。这一步不完成,前面所有方法论都会在两个迭代内退回原样。

第四,给模板设出口比设入口更重要。生命周期、复查日期、归档机制,这三个东西决定了一个模板体系是活的还是会僵化的。

如果你读完之后想立刻动手,我建议按这个顺序来:先用一周时间完成模板盘点,列出全部模板、Owner、最近一次使用时间;再用”复用频次 × 偏差成本”过一遍,标记出必须保留、需要合并、直接归档三类;然后挑一个高频高风险流程,按观测、假设、试点、固化四步走完一轮完整的优化,把它真正配置到工具里;最后给所有保留的模板加上复查日期和 Owner 字段,把出口机制建起来。

不用一次全部做完。我在 200 人团队的那次落地,完整走完这四个步骤用了将近五个月。但第一个月清理完模板清单之后,团队就已经能明显感觉到变化,他们终于知道该用哪一份了。让”该用哪一份”这个问题消失,就是模板流程管理最直接的收益。

常见问题解答(FAQ)

1. 项目模板到底该拆到多细?任务层级和字段怎么定才不显得啰嗦?

我带过几个项目,每次建模板都纠结,拆粗了成员不知道具体该干啥,拆细了又要维护几百条任务,改一次累半天。上次做模板的时候被团队吐槽“填模板比干活还累”,我就特别想知道有没有一个可参考的颗粒度标准。

我的判断标准是一句话:一个新人在没有口头交接的情况下,能不能照着模板独立开工。落到操作上,任务层级控制在三层以内(阶段,任务,子任务),只有需要单独指派或单独统计的才拆成子任务;时间颗粒度按交付节奏定,两周一个迭代的团队,单任务工期一般填0.5到3天,超过5天的任务通常说明还能再拆。

字段上要区分必填和选填,负责人、计划完成时间、交付物、验收标准这四项必填,优先级、预估工时、标签先按团队成熟度决定,一开始只留必填,跑两三个迭代后看有多少人主动去填选填项,再决定要不要转成必填。

一个经验值:中等复杂度项目的模板任务数在40到80条比较健康,超过120条往往意味着把执行细节塞进了模板,这部分内容应该放进检查清单,而不是任务列表。

2. 项目模板做好了,团队还是各干各的,怎么推动真正用起来?

我们花了两周把流程和模板整理出来,宣贯会也开了,结果三个月后发现大家还是按老习惯干活,模板只在立项时填一遍就再没人看。我也反思是不是推得太硬,但不推又回到以前那种混乱状态,挺矛盾的。

模板推不动,多数不是意愿问题而是成本问题。我一般的做法是先做一次阻力定位:抽10个项目看各类字段的填写率,如果立项字段填写率高、过程字段低,说明模板和实际工作流脱节,要砍掉那些只为汇报而存在的字段;如果连立项都填不全,说明入口太重。

第二步是绑定“不得不做”的动作,把模板里的关键节点挂到已有的评审、周会或发版流程上,比如迭代评审必须基于模板里的验收标准逐条过,不填就没法进入评审。第三步是给例外留口子,允许在模板上做增删但禁止留空,留空比填错更难排查。衡量指标建议盯两个:模板任务的实际状态流转率,也就是有多少任务真的走完了流程;

以及模板外新增任务的占比,后者长期高于30%,说明是模板覆盖不全,而不是团队不听话。

3. 流程优化该从哪个环节下手?有没有比拍脑袋更靠谱的判断依据?

每次复盘大家都说“沟通不畅”“需求变更太多”,但具体改哪一步谁也说不出所以然,改完下次还是老样子。我想知道有没有一套能量化定位瓶颈的方法,而不是靠感觉开会讨论。

我习惯用三个口径定位瓶颈。一是各阶段的停留时长中位数,而不是平均值,中位数才能看出到底卡在哪儿,平均值会被个别长尾任务带偏。二是返工率,统计每个阶段的产出被下游打回或重做的比例,返工率最高的那个环节通常才是真正的瓶颈,而不是大家抱怨最多的环节。

三是等待时间占比,也就是任务处于“已开始但无人处理”状态的时间占总周期的比例,这个数超过40%,基本可以判定是资源排队问题,而不是人员能力问题。定位之后一次只改一个环节,改完至少跑两个迭代再评估,否则多变量同时变化,你根本不知道是哪个改动起了作用。

另外提醒一句:需求变更率高不一定是需求方的问题,先看看你们的验收标准是不是写得太模糊,模糊的验收标准会把返工伪装成变更。

4. 项目模板和流程要多久迭代一次?怎么防止越改越臃肿?

我们的模板用了两年,字段从十几个加到现在四十多个,每次出问题就加一条规则,谁也不敢删,怕删了出乱子。现在新人说模板看不懂,我自己也觉得该瘦身,但不知道从哪删起。

模板迭代建议跟复盘节奏绑定,比如每季度一次小改、每半年一次结构性清理,而不是出一次问题就改一次。防臃肿的核心机制是“带失效条件的规则”:每加一个字段或节点,同时写清它解决什么问题、什么情况下可以删掉,比如“这个审批节点是为上季度合规检查加的,合规专项结束后评估是否保留”。

清理的时候用数据投票:调出近半年该字段的实际使用记录,填写率低于20%且没有触发过任何决策的,直接删;填写率高的再看能不能用自动化规则替代人工填写。还有一个判断依据:如果一份模板需要超过一页纸的填写说明,说明它承担了太多职责,通常应该拆成立项模板、执行模板和复盘模板,让每个模板只服务一个场景。

读者评论

卢
卢星宇

模板设失效日期这条我认同,但实操里最难的是谁来定期复查。我们试过自动提醒,结果每次到期都没人认领,最后统一点“确认有效”了事,反而制造了已复查的假象。感觉失效机制要真生效,前提是模板总量压得够少,否则提醒本身就成了噪音。

陶
陶亦辰

把模板嵌进工具、用系统约束替代人工提醒,听着对,但遇到例外怎么办?我们上线状态机之后,一线为了绕开卡点,直接把一件事拆成两个小流程走,系统里看着很干净,实际流程更碎了。工具防得住漏填,防不住规避,这块文章没展开。

赵
赵景行

新人靠流程走一遍就能上手,这点我有保留。我们这边新人确实很快会操作系统,但只学会怎么点,不理解为什么这么设计,一旦碰到流程没覆盖的边界情况还是抓瞎。口头传承是少了,可判断力也跟着丢了,模板替人做决定和教人做判断,恐怕不是一回事。

文章包含AI辅助创作:模板流程管理指南:项目经理如何做好项目模板,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286022
