去年 Q1,我带着一个 70 人规模的研发组织做立项复盘,把 41 份立项提案全部摊在桌上,逐份还原时间线。结果有点反常识:从提案提交到最终批准,平均耗时 19 天,而真正花在评审会上的时间加起来只有 2.5 小时。也就是说,立项效率的 87% 消耗在会议之外的协同摩擦里,补材料、对口径、等预算确认、因为优先级口径不一致而返工重提。我后来在很多中大型组织里反复验证过这个结论:项目负责人真正要解决的不是”怎么把会开好”,而是”怎么让优先级成为一种所有人都认的共同货币”。
这篇文章会把这套方法拆到底,包括我实际用过的评分锚点、决策留痕模板,以及在不同组织规模下的取舍。
一、核心结论:立项效率的瓶颈不在评审会,而在优先级的”共同货币”
先把结论放在前面。我复盘过十几个组织的立项流程,最后收敛出一句判断:立项效率 = 决策吞吐量 × 决策质量,而这两项都受同一个变量支配,优先级口径是否统一。口径不统一,决策吞吐量会被无休止的”再讨论一下”吃掉;口径统一但维度选错,决策质量会在项目执行到一半时崩盘。
1. 优先级不是排序,是资源承诺
大部分团队把优先级理解成”排队顺序”,所以才会出现”这个先做、那个后做”这种没有约束力的表述。我的判断是:优先级一旦离开资源承诺,就退化成一句愿望。你说 A 优先级高于 B,但如果 A 和 B 同时占用了同一个后端负责人,那这个”高于”就是假的。
所以我在立项阶段会强制要求:任何一个被标为高优先级的提案,必须同步说明它占用了谁、占多少天、挤掉了谁。写不出来的,就不进高优先级池。这一步看似麻烦,实际上能一次性砍掉三成水分提案。
2. 决策吞吐量取决于”单位决策成本”
决策吞吐量不是一个玄学指标,它可以被拆成三个可观测数字:单个提案从提交到出结论的平均天数、一次评审会能处理的有效提案数、以及返工重提的比例。我观察到的经验值是,当返工重提比例超过 25%,整个立项流程就进入了负循环,因为每次返工都会拉长下一次的会前准备时间。
降低单位决策成本最有效的手段,不是增加决策人,而是把”信息补全”这件事前移到提案模板里。模板的本质是把决策者反复要问的问题,变成提案人必须提前回答的字段。
3. 决策质量取决于”止损线”是否被提前写死
我见过太多项目,立项时一片叫好,执行到第三个月开始没人提,第六个月悄悄停掉,然后所有人都假装没发生过。这不是执行问题,是立项时没有约定止损线。
止损线的定义很简单:在什么时间点、看什么指标、达到什么阈值就停止投入。它必须在立项批准的那一刻和预算一起被批准。没有止损线的立项,本质上是一次不可撤销的支出承诺。

二、背景和真实场景:一次立项季的完整时间账
为了让后面的方法有落点,我把那次复盘的时间账完整还原一遍。组织背景是 70 人研发、4 条产品线、同时并行的在建项目 11 个,Q1 共收到 41 份立项提案,最终批准 13 个。
1. 提案是怎么被”耗”掉的

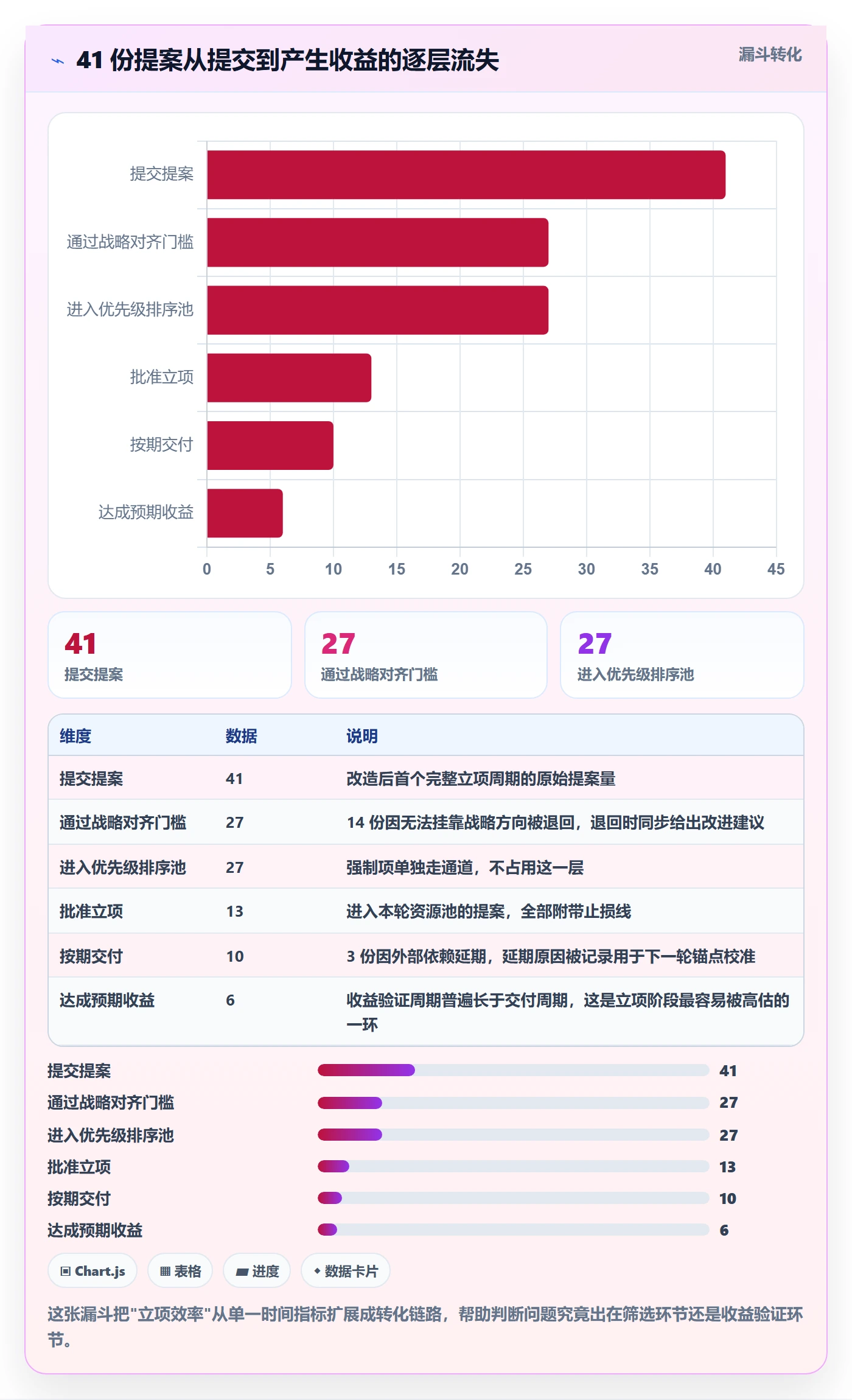

41 份提案里,有 9 份在第一次提交后就被打回,理由是”看不出业务价值”。但当我追问评审人”业务价值具体要写什么”时,五个人的回答各不相同:有人要 ROI 测算,有人要用户访谈记录,有人要竞品截图。
这就是典型的口径缺失。当评审标准只存在于评审人脑子里时,提案人只能靠猜,猜错的成本由整个流程承担。那 9 份被打回的提案,平均多花了 6.8 天才重新进入评审。
2. 四类真正拖慢立项的协同动作
把 41 份提案的时间线打散后,我归纳出四类高频阻塞,它们和方案本身的质量几乎无关:
- 口径确认:同一份提案,研发看成本、业务看收益、财务看付款节奏,三方各自要一份不同格式的说明。
- 排期博弈:高优先级提案需要从在建项目里抽人,但没人愿意承认自己的项目该降级。
- 预算颗粒度:立项阶段的预算精度被要求到人天级别,而实际信息只支持到量级估算。
- 决策留痕缺失:会上口头定了,两周后有人提出异议,没有记录可查,只能重开一次会。
3. 三个反常识的复盘发现
第一,批准率低的团队,立项周期反而更长。因为提案人知道大概率被拒,就会反复打磨材料,甚至先私下找决策人”探口风”,把正式流程变成了非正式沟通的补充。
第二,评审会人数越多,单位决策成本越高,但质量不一定更好。我们从 9 人评审缩到 5 人后,单提案决策时间下降 41%,而事后满意度评分没有显著变化。多出来的 4 个人,主要作用是”知情”而不是”决策”。
第三,优先级冲突往往在立项阶段被隐藏,在执行阶段爆发。因为立项阶段没人愿意当那个说”这个必须停”的人,于是所有提案都被标成高优先级,冲突被推迟到资源真正不够用的那一刻。
三、拆解常见误区:为什么你的优先级排序总是失效
下面五个误区,是我在不同组织里反复见到的。它们的共同点是:看起来都在认真做优先级管理,实际上没有一个能撑过两周。
1. 误区一:把优先级当成一次性排序动作

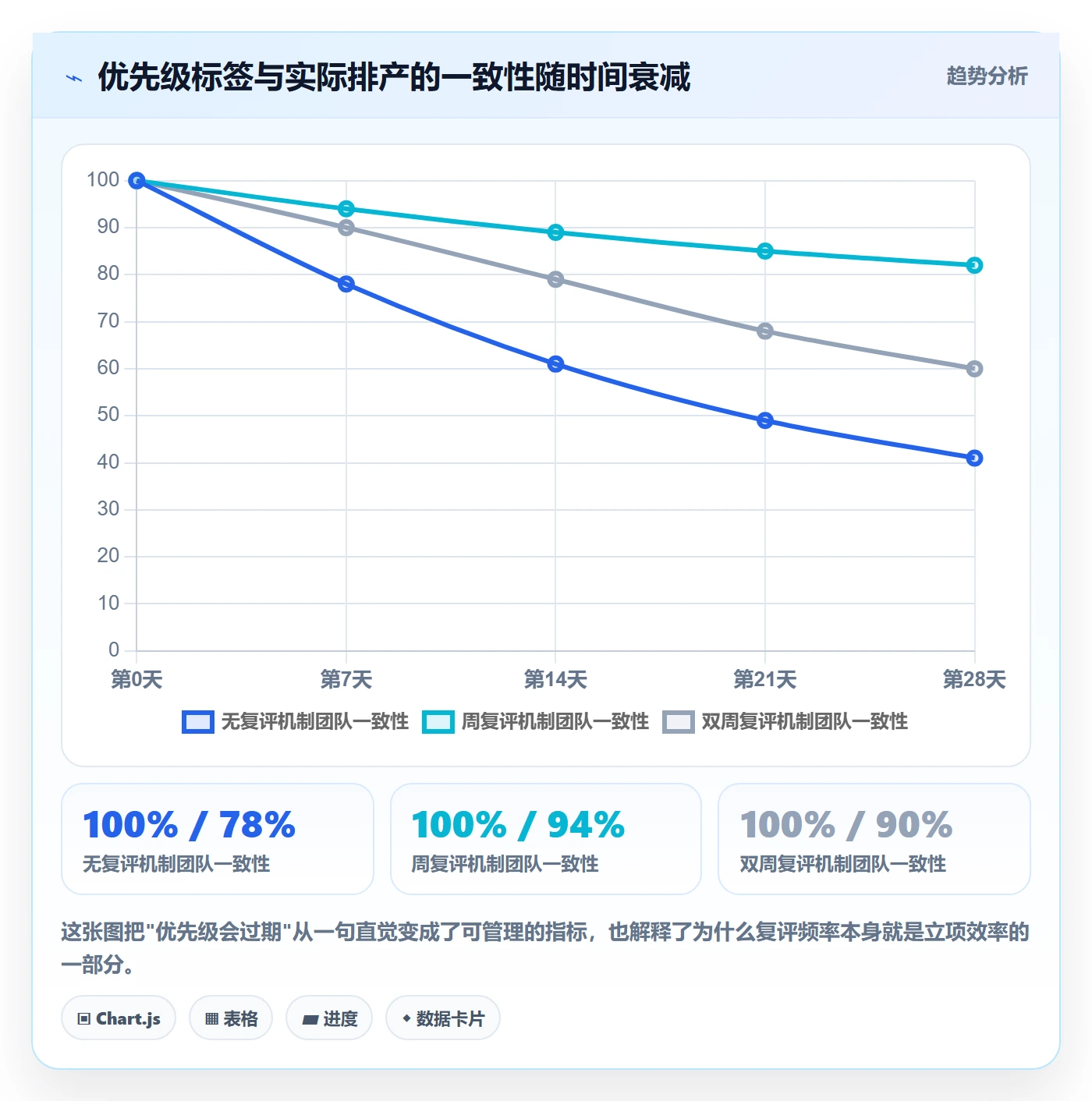

很多团队的立项流程是”提交,打分,排序,批准”,然后就结束了。但优先级不是静态标签,它是有保质期的。一份没有复评机制的优先级清单,平均在第 14 天后开始与实际排产脱节。
我跟踪过一个 40 人团队的优先级标签有效性:第 0 天 100% 与实际排产一致,第 7 天降到 78%,第 14 天 61%,第 21 天只剩 49%。也就是说,三周后你手里的优先级清单,有一半是错的。

2. 误区二:用三档分级表达优先级

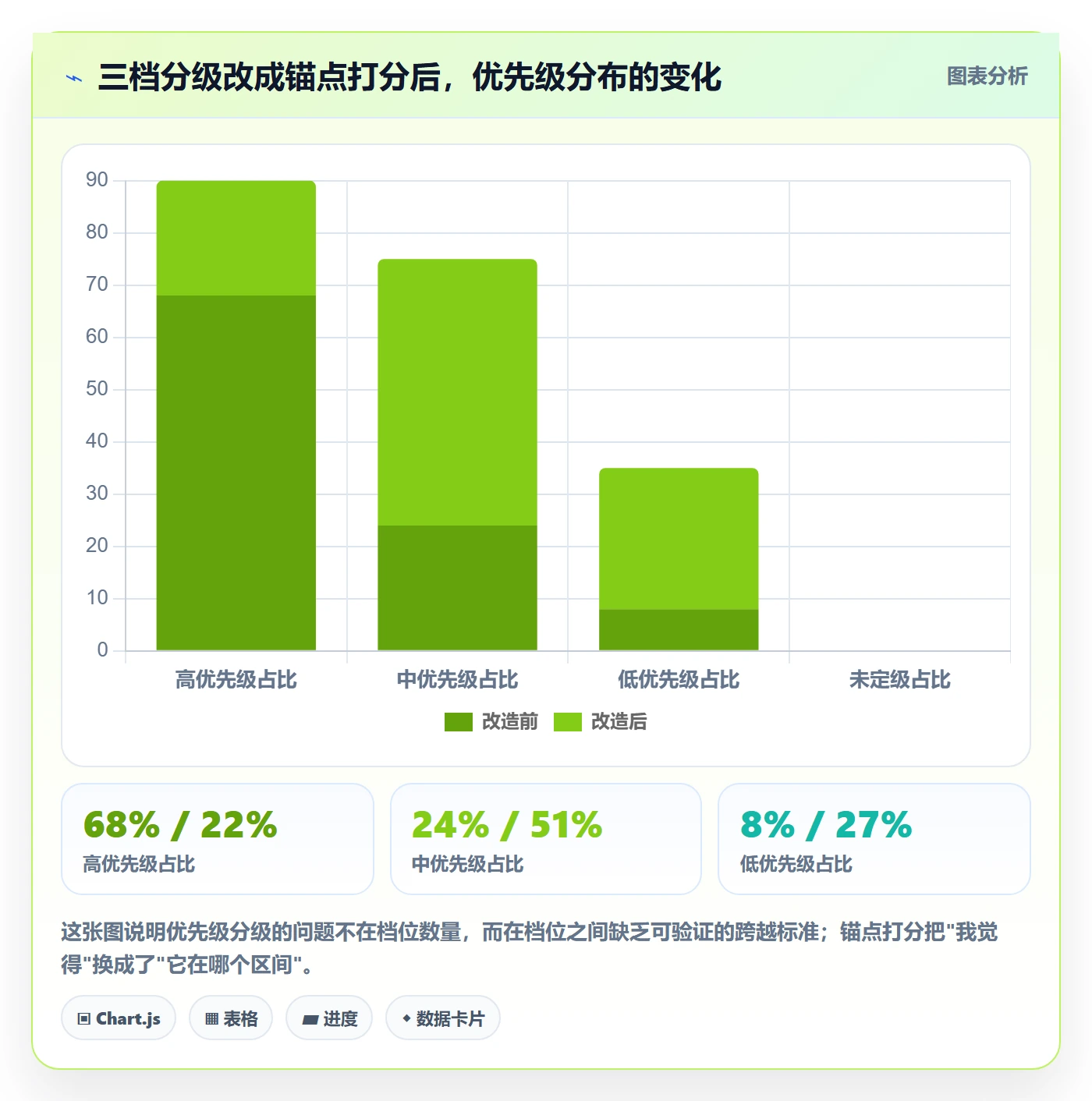

高、中、低三档听起来清晰,实际结果是所有东西都往高里挤。我在一个 200 人的组织里统计过改造前的分布:高优先级占 68%,中占 24%,低占 8%。当 68% 的事情都是高优先级时,高优先级就失去了区分能力。
改成分数制之后,同样是这批提案,落到高区的只剩 22%。不是因为标准变严了,而是因为打分过程中必须把”为什么它比别人高”写清楚,写不清楚的自然就掉下来了。

3. 误区三:把立项会开成方案评审会
这是最普遍也最隐蔽的误区。会议一开始,有人开始讲技术架构,有人开始讨论交互细节,两个小时过去,优先级一个都没定。会后大家还很满足,觉得”讨论很充分”。
我的做法是把立项会和技术方案评审严格拆开。立项会只回答三个问题:做不做、排第几、什么条件下停。技术方案、架构选型、UI 细节一律不进入立项会,改到专项评审。
4. 误区四:没有”不做清单”的留痕
不做的提案如果只是”没被选中”,那么它会在两周后以另一种形式回来,换个名字、换个负责人、换个包装。因为没有留痕,评审人只能重新讨论一遍。
我的处理方式是建立显式的”暂不立项池”,每条记录包含:不做的理由、重新评估的触发条件、下次复评时间。我在一个客户那里看到,这个池子建立后,重复提案率从 34% 降到了 11%。
5. 误区五:用成本估算的精度替代决策的精度
有些团队把大量精力花在把人天估算精确到个位数,却在”这个项目到底值不值得做”上只用一句话带过。这是典型的用战术精度掩盖战略懒惰。
立项阶段的信息天然是不完整的,成本估算能到量级就够了。真正需要精度的是:业务假设是什么、验证它的最小动作是什么、多久能看到反馈。这三件事比人天估算重要得多。
四、专业判断逻辑:双门槛 + 五维锚点打分
讲完误区,说我自己在用的判断逻辑。它的整体结构是”两道硬门槛 + 一套五维加权打分 + 一个调整权 + 一个保鲜机制”,看起来有点复杂,但实际跑起来单份提案只要 10 分钟。
1. 第一道门槛:战略对齐(是 / 否)
这一道是布尔判断,不打分。提案必须明确回答”它服务于今年哪一条战略方向”,如果回答不上来,直接退出本轮立项,不进打分环节。这道门槛的作用不是筛选,是防止打分被无关提案稀释。
我在实际使用中发现一个细节:战略方向不能超过 4 条,超过 4 条后提案人几乎总能找到一条挂靠。方向越少,这道门槛越锋利。
2. 第二道门槛:强制项(是 / 否)
合规、安全、法规适配、关键客户合同义务类提案,走单独的强制通道,不参与优先级竞争,但必须标注它占用的资源量。这类提案在高优先级池里往往被低估,导致真正的高价值业务提案被挤占。
把它们单独拎出来有个额外好处:你能清楚地看到”被动投入”占了多少产能。我服务过的一家企业,强制项占用了 31% 的研发产能,这个数字在拆开之前没人说得清。
3. 五维锚点打分:把”我觉得”换成”它在哪个区间”
通过两道门槛的提案进入加权打分。我用五个维度:业务价值、投入成本、交付风险、依赖阻塞度、时间窗口。每个维度满分 5 分,权重按组织当前阶段调整,但锚点必须固定。

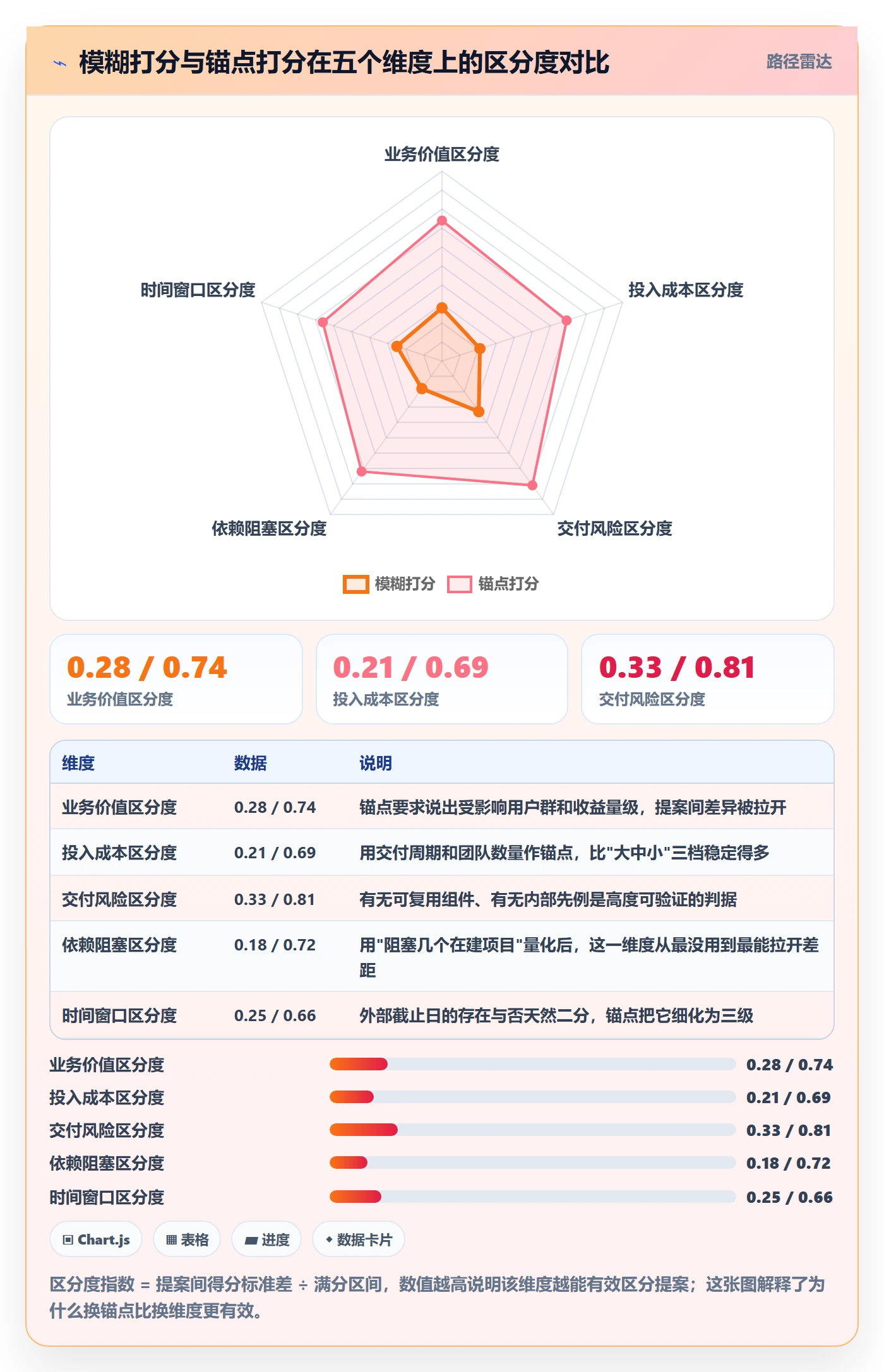

关键是锚点。如果只给 1-5 分的模糊区间,不同人打出来的分不可比;如果给出可观测的行为描述,区分度会提升两倍以上。下面这张对照表是我实际在用的版本。
| 维度 | 1 分锚点 | 3 分锚点 | 5 分锚点 | 默认权重 |
|---|---|---|---|---|
| 业务价值 | 无法说出量化收益,仅”体验更好” | 有明确受影响用户群,收益可估算到量级 | 直接关联收入或留存指标,有历史同类数据佐证 | 30% |
| 投入成本 | 需超过 3 个团队协同,跨季度交付 | 单团队 1-2 个迭代可交付 | 单团队 5 人日以内可交付 | 15% |
| 交付风险 | 核心依赖未验证,无技术方案 | 技术路径已有内部先例 | 已有可复用组件,做过同类交付 | 20% |
| 依赖阻塞度 | 阻塞 3 个以上在建项目 | 阻塞 1 个在建项目 | 无阻塞,可独立推进 | 20% |
| 时间窗口 | 无时效要求 | 季度内有外部节点 | 错过即失去机会,有明确截止日 | 15% |

4. 决策权设计:给决策人 20% 的调整权
纯打分排序有个隐患:它会把一些难以量化但确实重要的提案排到后面。所以我在流程里留了一个显式出口,决策人可以对最终排序做最多 20% 位置的调整,但必须书面说明理由并留痕。
这个设计的关键在”留痕”。它既保留了人的判断力,又让判断可追溯。我在一个组织里观察到,引入这个机制后,会后争议下降了一半以上,因为大家讨论的不再是”你凭什么这么排”,而是”这条调整理由是否成立”。
5. 优先级保鲜机制:滚动复评
我的建议是每周 30 分钟的优先级复评,参会人不超过 4 个,议程固定三项:新增提案归位、触发条件达成的不做项重新评估、已完成或取消项的资源释放确认。
这个会议不需要工具支撑也能跑,但如果有统一的平台会省事很多。复评的价值不在于重新排序,而在于让”优先级”这个词始终保持和现实一致。
6. 一个可以直接用的加权评分公式
把上面五个维度和权重写成一个公式,方便在表格或工具里直接实现。注意:分数只是初筛排序依据,不替代决策。
综合得分 = 业务价值 × 0.30
+ 投入成本 × 0.15
+ 交付风险 × 0.20
+ 依赖阻塞 × 0.20
+ 时间窗口 × 0.15
判定规则(建议阈值,需按组织校准)
综合得分 >= 4.0 → 进入本轮资源池
0 得分 强制项通道
合规 / 安全 / 合同义务 → 跳过打分,直接计入被动产能占用
五、具体案例与数据观察:一个中大型组织的立项改造
下面这个案例来自一家 400 人左右的技术型组织,研发与产品人员合计约 260 人,同时在建项目超过 20 个。改造前的状态是:立项平均周期 22 天,高优先级占比 71%,项目中途叫停率 29%。
1. 为什么他们选择私有化部署的项目管理平台
这家组织的立项材料涉及商业合同条款、客户名单和定价策略,无法放在公有云环境里评审。所以他们最终选择的是支持私有化部署的方案,具体落地用的是 PingCode。
这里我要给一个专业判断:当立项材料本身包含商业机密时,部署形态不是 IT 偏好问题,而是流程能否真正跑起来的先决条件。如果提案人因为担心信息外流而不敢写真实数据,那么再漂亮的评分卡也只能收到一堆模糊描述。
2. 从既有工具迁移的历史数据,本身就是优先级基线
他们此前长期使用 Jira,积累了三年多的项目历史数据:同类需求的实际交付周期、返工率、跨团队协同耗时。这些数据在 PingCode 的平滑迁移后仍然可用,直接成了新评分卡的校准依据。
举个具体例子:他们原本把”投入成本”的 5 分锚点定在 5 人日以内,但历史数据显示,同类需求的实际交付中位数是 9 人日,5 分锚点导致大量提案虚报。把锚点调整到 8 人日之后,评分与实际排产的偏差从 34% 降到 12%。
这一点我想强调:评分锚点不应该拍脑袋定,而应该用你自己的历史交付数据反推。这也是为什么工具迁移的完整性会直接影响立项效率,历史数据断了,锚点就只能靠猜。
3. 三组关键指标的变化
改造跑了两个季度后,他们复盘出的数据如下。我把改造前、改造后第一季、改造后第二季都列出来,因为很多改善是滞后显现的。
| 指标 | 改造前 | 改造后 Q1 | 改造后 Q2 | 观察 |
|---|---|---|---|---|
| 立项平均周期 | 22 天 | 14 天 | 9 天 | Q2 的进一步下降来自提案模板的二次打磨 |
| 高优先级占比 | 71% | 34% | 26% | 锚点稳定后自然收敛,非人为压制 |
| 项目中途叫停率 | 29% | 18% | 11% | 止损线前置是主要原因 |
| 返工重提比例 | 31% | 17% | 9% | 不做清单留痕效果显著 |
| 强制项产能占用透明度 | 无法统计 | 28% | 31% | 从”说不清”变成可管理的显性成本 |

4. 一个容易被忽略的观察:收益验证周期远长于交付周期
从上图可以看到,13 个批准项目里有 10 个按期交付,但最终只有 6 个达成预期收益。中间那 4 个不是失败项目,而是收益验证周期还没走完。
这带来一个重要的判断:如果你的立项评估只看”是否按期交付”,那么你实际上在奖励交付速度,而不是在奖励价值创造。我给这家组织的建议是,在立项阶段就约定收益验证的时间点和指标,并把它写进决策记录。

六、不同情况下的行动建议
方法本身是通用的,但落地节奏必须匹配组织规模。下面按三种典型规模给出我的建议,这些都是我在实际项目里验证过的组合。
1. 50 人以下团队:先做减法,不要引入评分体系
这个规模的团队,信息传递本来就快,引入五维打分反而增加负担。我的建议是只做三件事:一份统一的一页纸提案单、一个明确的强制项通道、一个每周 15 分钟的优先级复评。
评审人控制在 3 人以内,决策当场做,不设二次评审。这个阶段的目标是把”不做决定”这件事的成本显性化,而不是追求决策的最优解。
2. 50-300 人团队:引入双门槛 + 简化版打分
到了这个规模,口头同步开始失效,必须把口径写下来。建议引入完整的双门槛,但打分维度可以精简到三个:业务价值、投入成本、依赖阻塞。风险和时间窗口可以先并入业务价值里评估。
复评频率建议每周一次,参会人 4-5 人。这个阶段最值得投入的是建立”暂不立项池”并坚持维护,它能显著降低重复提案带来的无效沟通。
3. 300 人以上组织:需要平台承载,且必须考虑部署形态
这个规模下,靠表格维护优先级已经不可行:提案量、跨团队依赖、历史基线数据、决策留痕,任何一项都会让表格崩溃。此时需要统一的项目管理平台来承载。
选型时我会优先看三个能力:是否支持自定义工作项类型与字段(决定评分卡能不能落地)、是否支持状态的自由流转与留痕(决定决策记录能不能沉淀)、以及部署形态是否匹配信息安全要求。像 PingCode 这类面向中大型企业、支持私有化部署的平台,在这三点上比较契合,尤其是对有国产替代和既有工具迁移诉求的组织。
补充一句:工具不能替代流程设计。我见过太多组织先把工具配好,然后发现没人用,因为评分锚点、复评节奏、止损线这些流程要素一个都没定。正确的顺序是先跑一版纸质流程,找到痛点,再上工具固化。

七、不同情况下的取舍
任何方法都有代价。这一节我把立项优先级管理里最常见的四组取舍摊开讲,帮你在具体场景下做判断,而不是照搬别人的配置。
1. 取舍一:决策速度 vs 决策严谨度
提速最直接的方式是减少评审层级和缩短材料要求,代价是决策质量下降,表现为中期叫停率上升。我观察到的经验关系是:立项周期每压缩 30%,中期叫停率大约上升 8-12 个百分点,除非同步加强止损线管理。
所以我的建议不是二选一,而是用止损线换取速度。允许在信息不完整时快速立项,但必须约定明确的验证节点和停止条件。这样速度上去了,风险也被框住。
2. 取舍二:统一模型 vs 团队自治
统一模型的好处是可比、可汇总、可跨团队调配资源;坏处是可能不适合所有业务线,尤其是创新业务和存量维护业务的评估逻辑差异很大。
我的判断是:门槛必须统一,权重可以分线。战略对齐和强制项这两道门槛对所有团队一致,但五个维度的权重可以按业务线设置,创新线提高业务价值权重,存量线提高交付风险权重。这样既保留了可比性,又不至于削足适履。
3. 取舍三:工具固化 vs 表格轻量
表格的优势是启动快、修改灵活,适合流程还在快速迭代的阶段;劣势是无法承载依赖关系、无法自动留痕、多人协作时容易版本混乱。
我的经验分界线是提案量是否长期超过每月 15 份。低于这个量,表格完全够用;高于这个量,表格的维护成本会快速超过工具的实施成本,此时应该考虑平台化。

4. 取舍四:集中决策 vs 分布决策
集中决策的好处是口径一致、资源调配果断;坏处是决策人成为瓶颈,且离业务远,容易误判。分布决策的好处是贴近业务、响应快;坏处是容易各扫门前雪,跨团队资源冲突无人裁决。
我推荐的组合是“打分分布、裁决集中”:打分和初筛由各业务线自己做,跨线资源冲突和最终排序由统一决策人裁决,且裁决必须留痕。这样既避免了单点瓶颈,也保留了最终的一致性。
八、模板:一套可以直接抄走的立项协同包
前面讲的是逻辑,这一节给出可以直接用的模板结构。我把它们设计成字段清单的形式,你可以直接搬到表格或项目管理平台里。
1. 立项提案单(一页纸,字段固定)
核心原则是每个字段都对应一个评审人会问的问题,字段之外不再接受自由格式的补充说明。我实际使用的字段结构如下:
[基本信息]
提案名称 / 提案人 / 关联战略方向 / 提交日期
[价值假设]
受影响用户群:
预期改善的指标:
当前基线值:
预期目标值:
验证方式与验证时间点:
[资源承诺]
占用团队与角色:
预估人天(量级,不需精确):
挤占或延后的既有项目:
[风险与依赖]
主要技术不确定性:
外部依赖方:
已识别的阻塞项:
[止损条件]
检查时间点:
检查指标:
停止阈值:
停止后的资源处理方式:
2. 优先级评分卡(五个维度 + 锚点提示)
评分卡的关键不是维度选择,而是把锚点描述直接印在打分界面上。我在实际配置时会把 1/3/5 分的锚点描述做成字段说明,评审人打分时鼠标悬停即可看到,这样能显著降低打分随意性。
- 业务价值:能否说出受影响用户群、指标名、基线值和目标值,四要素齐全才考虑 4 分以上。
- 投入成本:以团队数量和交付周期为主锚点,人天估算只做参考。
- 交付风险:有无内部先例、有无可复用组件,这两条比”技术难度”可靠得多。
- 依赖阻塞:阻塞几个在建项目,这个数字必须可核对。
- 时间窗口:是否存在错过后不可恢复的外部节点。
3. 决策记录(轻量 ADR 风格)
每次批准确立项都生成一条记录,格式固定,不超过 300 字。我用了两年多,最大的价值是新成员入职时能快速理解”为什么这件事当时被判定为高优先级”,避免重复提问。
[决策记录]
决策编号 / 决策日期 / 决策人
决策结论:批准 / 排队 / 暂不立项
决策依据:
战略对齐:xxx
综合得分:4.3(业务价值 5 / 投入成本 4 / 交付风险 3 / 依赖阻塞 5 / 时间窗口 4)
人为调整:有 / 无(若有,写明理由)
被否决的备选方案及原因:
止损条件确认:
下次复评时间:
4. 止损检查表
止损检查表的作用是让”停”变成一个流程动作,而不是一次艰难的人际沟通。当检查指标触发阈值时,系统或流程自动提醒,决策人只需确认执行。
- 检查时间点是否到达(立项时约定的固定节点)。
- 约定指标的实际值是否触及停止阈值。
- 若触达,是否确认停止;若不停止,必须书面记录继续投入的新理由和新的检查点。
- 停止后,释放的资源如何重新分配到优先级池中的下一个项目。
- 把本次停止的原因归档,用于下一轮评分锚点校准。
5. 优先级复评节奏表
复评的目的不是重排一遍,而是保持优先级与现实的同步。下面是我推荐的固定议程,控制在 30 分钟以内,超时就说明前序环节有问题。
| 时段 | 议程 | 产出物 |
|---|---|---|
| 0-10 分钟 | 新增提案归位:本周新提交的提案,完成打分与归位 | 更新后的优先级池 |
| 10-20 分钟 | 触发条件检查:暂不立项池中是否有触发条件达成的 | 需要重新评估的提案清单 |
| 20-25 分钟 | 资源释放确认:已完成或已取消项目的资源去向 | 可重新分配的资源清单 |
| 25-30 分钟 | 异常同步:止损触发的项目、延期风险项目 | 需要决策人介入的事项 |
九、我的独特判断与下一步行动
回到最开始的那个问题:为什么立项效率这么难提升?我的答案是,大部分团队在优化”决定什么”,而不是在优化”如何共同相信这个决定”。前者是逻辑问题,后者才是协同问题,而真正消耗时间的永远是后者。
还有一个我很少看到别人提的判断:优先级管理的成熟度,最后表现为组织能不能平静地说”这件事我们不做”。做不到这一点的团队,无论评分卡设计得多精细,最终都会退回到”大锅饭式的高优先级”。所以模板和工具只是脚手架,真正的能力项是让”不做”变成一个低摩擦、有记录、可恢复的常规动作。
如果你准备动手,我建议按这个顺序走,别跳步:
- 先做一次时间账复盘。把最近一个立项周期里的提案全摊开,量出会前、会中、会后、返工四段耗时。这一步不花钱,但能告诉你瓶颈到底在哪。
- 用一页纸提案单替代现有材料要求。不要一次改全流程,先把材料口径统一,观察两周内返工率的变化。
- 用你的历史交付数据校准锚点。不要拍脑袋定 5 人日还是 8 人日,从过往同类需求的实际交付中位数反推。
- 建立暂不立项池并坚持维护。每条记录写清不做理由和重新评估的触发条件,这是降低重复提案最有效的单一动作。
- 等流程跑稳了再考虑工具固化。当每月提案量长期超过 15 份、或者依赖关系复杂到表格画不清时,再考虑平台承载,并优先评估自定义字段能力、状态留痕能力和部署形态是否匹配你的信息安全要求。
最后一句提醒:这套方法我第一次落地时也踩了坑,最大的坑是把评分卡做得太复杂,结果提案人为了填表而填表。如果你也遇到同样的问题,先砍维度,再加回来。流程的可执行性,永远比理论上的完备性更重要。
常见问题解答(FAQ)
1. 项目负责人怎么给一堆立项需求排优先级,才能真的提升立项效率?
我手头经常同时有七八个立项申请,业务方都说“紧急”,我如果按谁催得凶来排,最后评审会开成吵架会。我想知道有没有一套能当场对齐、不靠拍脑袋的优先级方法。
我通常用“双层优先级”:先做门槛过滤,再做评分排序。门槛过滤看四件事:是否符合年度或季度战略、是否有明确业务负责人和成功指标、是否涉及合规或安全硬截止、是否依赖未就绪的关键资源;不满足两项以上就不进入正式评审,直接退回补材料。
评分排序用四维加权:战略契合30%、收益与成本25%、依赖与阻塞20%、风险与合规25%,每维1到5分,权重按季度目标调整;总分低于3.2的进储备池,不占评审排期。这样立项周期能从平均10天压到4天左右,评审会只讨论3.2分以上的项目,效率提升主要来自少审一半、早退一半。
依据是立项效率不是把所有项目都快速通过,而是把不该现在做的项目快速挡掉。
2. 跨部门协同立项时,优先级总谈不拢,模板怎么设计才能拉齐认知?
我们每次立项会都是研发说资源不够、业务说机会窗口就两周、财务问回报怎么算,我作为项目负责人夹在中间,感觉模板填了一堆但没人看。我想知道模板到底要放哪些字段,才能让不同部门在同一页上做决策。
模板不要做成大而全的文档,要做成一页决策卡。我固定的字段是:项目名、发起人、业务目标一句话、成功指标含基线值和目标值、不做什么、关键里程碑、所需资源含人天预算和外部依赖、优先级评分含战略收益成本风险四项、决策人、决策截止日、未决问题清单。
跨部门协同关键是前三个字段必须由业务方填,资源字段由交付方填,财务只审收益口径,避免所有人改同一段文字。评审前48小时发异步预审,会上只处理未决问题清单,不逐页念模板;如果某个部门不填资源或收益口径,默认不进入排序。
这样做的好处是把争论从我觉得重要转到字段是否完整、口径是否一致,立项通过率可能不变,但返工次数和会议时长会明显下降。
3. 立项优先级评分会不会变成形式主义?怎么避免大家故意打高分?
我们试过打分表,结果每个项目都是4.8分,业务方为了让项目过,战略契合和收益都往高了打,最后排序还是靠领导拍板。我想知道评分机制怎么写才能有约束力,而不是走个过场。
避免形式主义的核心是让评分有证据、有校准、有后果。第一,每个分数必须附证据:战略契合要引用季度目标编号,收益要写计算口径和假设,成本要由交付方估算人天,风险要列触发条件和应对人;没有证据的分数按1分处理。
第二,每月做一次评分校准会,抽3个已立项项目回看实际收益和成本,偏差超过30%的团队下次评分要降权或重新培训。第三,设置反对意见字段,至少一名非发起方干系人签字确认,避免单方自评。第四,高分项目如果连续两个里程碑延期,优先级自动降一级,释放的资源回到池子。
依据是评分本身不产生约束力,证据链和事后回看才产生约束力;我见过最有效的做法不是把权重调复杂,而是把无证据高分直接判无效。
4. 怎么量化立项效率提升了?项目负责人该盯哪几个数据?
老板问我立项效率有没有提升,我总不能只说会议开得少了。我想拿几个可对比的指标,但不知道口径怎么定,比如从需求提出到立项通过算多久,还是从评审会排期算起。
我一般用四个口径,固定统计周期和起止点。第一,立项周期:从需求提交到立项决策通过,取P50和P80,避免只看平均数被少数快项目拉偏;第二,一次通过率:首次评审就通过、无需补材料或二次评审的项目占比;第三,返工次数:每个项目在立项阶段因材料不全、口径不一致被打回的次数;
第四,评审会时长和上会项目数:单次评审平均时长、每次上会项目数、其中被退回储备池的比例。看板按周更新,连续四周对比。判断依据:如果P50下降、一次通过率上升、返工次数下降,同时上会项目数没有暴增,说明效率提升来自流程和模板,而不是把评审门槛放水。反之,如果周期下降但返工和延期上升,那就是假效率。
我们自己的经验是先把立项周期P80作为主指标,因为它最能反映最慢那批项目的协作阻塞点。
文章包含AI辅助创作:优先级实操方法:项目负责人提升项目立项效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286002
读者评论
关于强制项单独通道,我有不同看法。我们曾把合规和安全单列,结果业务方开始把普通功能包装成“合同义务”,半年后强制项占了近三成产能,还没人敢砍。建议强制项也设准入证据和年度预算上限,否则它容易变成绕开优先级评审的后门。被动投入的产能占比最好每月公开一次,不然数字会被慢慢做大。
五维锚点打分我们试过,最大的问题不是打不准,而是不同评审人对锚点的理解会漂移。前两个月区分度不错,第三个月开始又回到“我觉得”。后来每季度拿三份历史提案做校准,才勉强稳住。所以10分钟一份的前提,是团队已经完成过锚点校准。如果跨部门评审多,这个前置成本不能忽略。
暂不立项池这个做法我认同,但实际运行中很容易变成“墓地”。我们建过类似池子,因为没有明确复评责任人和触发信号采集人,半年后没人再看。后来把复评时间写到具体人的日历上,并要求触发条件由业务方而不是提案人监控,重复提案才真的降下来。止损线也一样,最好和预算审批绑定,否则执行到中途没人愿意主动停。
