项目模板流程与规范:项目经理项目模板实操方法关键指标

去年我接手一家 430 人规模、软硬件混合交付公司的 PMO 时,做的第一件事是盘点全公司的项目模板。结果让我有点意外:47 份立项模板、23 份周报模板、11 份结项模板,光”立项申请”这一个动作就有 9 个版本,字段数量从 12 个到 61 个不等。更麻烦的是,其中有 31 份模板在过去 6 个月里从未被任何项目使用过,它们只是安静地躺在共享盘里,占据着”我们已经有规范了”的心理安慰。真正让项目出问题的不是没有模板,而是模板太多、约束太散、没有一处能强制执行。

这篇文章我想把项目模板这件事从”文档工作”拉回到”流程工程”,讲清楚项目经理该怎么设计模板、怎么衡量模板好不好用、以及在不同组织规模下该做哪些取舍。

一、核心结论:模板的价值不在”写得多全”,而在”约束得准”

先把结论摆在最前面,后面所有内容都是围绕这几条展开的。

1. 模板是流程的可执行副本,不是文档合集

我见过太多团队把项目模板理解成”一套要填的表单”。立项要填、周报要填、结项要填,填完归档,然后没人再看。这种模板的本质是行政留痕工具,它解决的是”证明我们做过”,而不是”让项目做得更好”。

真正有效的模板,是把流程中的关键决策点提前固化下来。比如”需求进入开发前必须通过谁的技术评审””缺陷在什么状态下才能关闭””里程碑延期超过 3 天要触发哪一级上报”。这些不是文档,是规则。

我的判断标准很简单:如果一个模板删掉之后,项目的实际执行方式没有任何变化,那它就不该存在。

2. 判断模板好坏的唯一标准:新人第一次用,能不能不问你

这是一个我用了七八年的土办法。把模板交给一个刚入职、没参与过任何项目的项目经理,让他独立走完立项流程。如果他在 30 分钟内提交了一份结构完整、字段合规、评审路径正确的立项材料,不需要中途来问你”这个字段填什么””这个评审要不要走”,模板就是合格的。

反过来,如果他问了 5 个以上问题,说明模板的设计者把大量隐含知识留在了自己脑子里,模板只是个空壳。

3. 三样东西必须先定下来:工作项模型、状态机、准入门槛

不管用什么工具承载,模板设计的起点永远是这三样:工作项模型(Epic、Story、Task、Bug、风险、变更各自承载什么信息)、状态机(每个工作项从创建到关闭的合法流转路径)、准入门槛(进入下一阶段必须满足的条件)。

文档模板只是这三样的表现层。跳过这三样直接做表单,等于先装修再画图纸。

4. 模板的 ROI 来自”减少决策次数”,不是”减少文档数量”

我做过一个粗略统计:一个中型项目从立项到结项,项目经理需要做的流程性决策大约在 180 到 260 次之间。如果模板能把这个数字压到 120 次以内,节省下来的认知带宽可以直接转成对风险的关注。这才是模板真正的收益来源。

二、真实场景还原:模板是怎么从”统一”走向”失控”的

模板失控从来不是一夜之间发生的。我复盘过多家公司,路径高度相似,基本都会经历四个阶段。

1. 阶段一:一人一套,靠聊天工具传文件

团队扩张期,项目经理各自从上一家公司带来自己的模板。谁的经验丰富,谁的模板就被小范围模仿一下,但没人统一。这个阶段最明显的特征是:项目之间的信息无法横向比较。你想统计”平均需求变更率”,会发现每个项目的统计口径都不一样。

2. 阶段二:PMO 收权,发布”标准模板 V1″

问题暴露后,PMO 通常会把所有模板收上来,做一份”大而全”的合并版。我见过最夸张的一份立项模板有 61 个字段,覆盖了预算、资源、风险、合规、采购、知识产权。

这份模板发布当天就被普遍抱怨”填不动”。但真正的问题不是字段多,而是没有区分”必须填”和”可以后补”,所有字段都要求提交时填写完整,于是大家开始乱填。

3. 阶段三:业务部门提例外,例外变成新模板

接下来的剧情几乎必然发生。硬件部门说我们的立项要看模具评审,软件部门说我们不要;海外业务说我们要加汇率字段,国内业务说用不上。于是 PMO 妥协,分裂出 5 个版本。

到这一步,模板的”统一”已经在事实上瓦解了,只是名义上还叫”标准模板”。

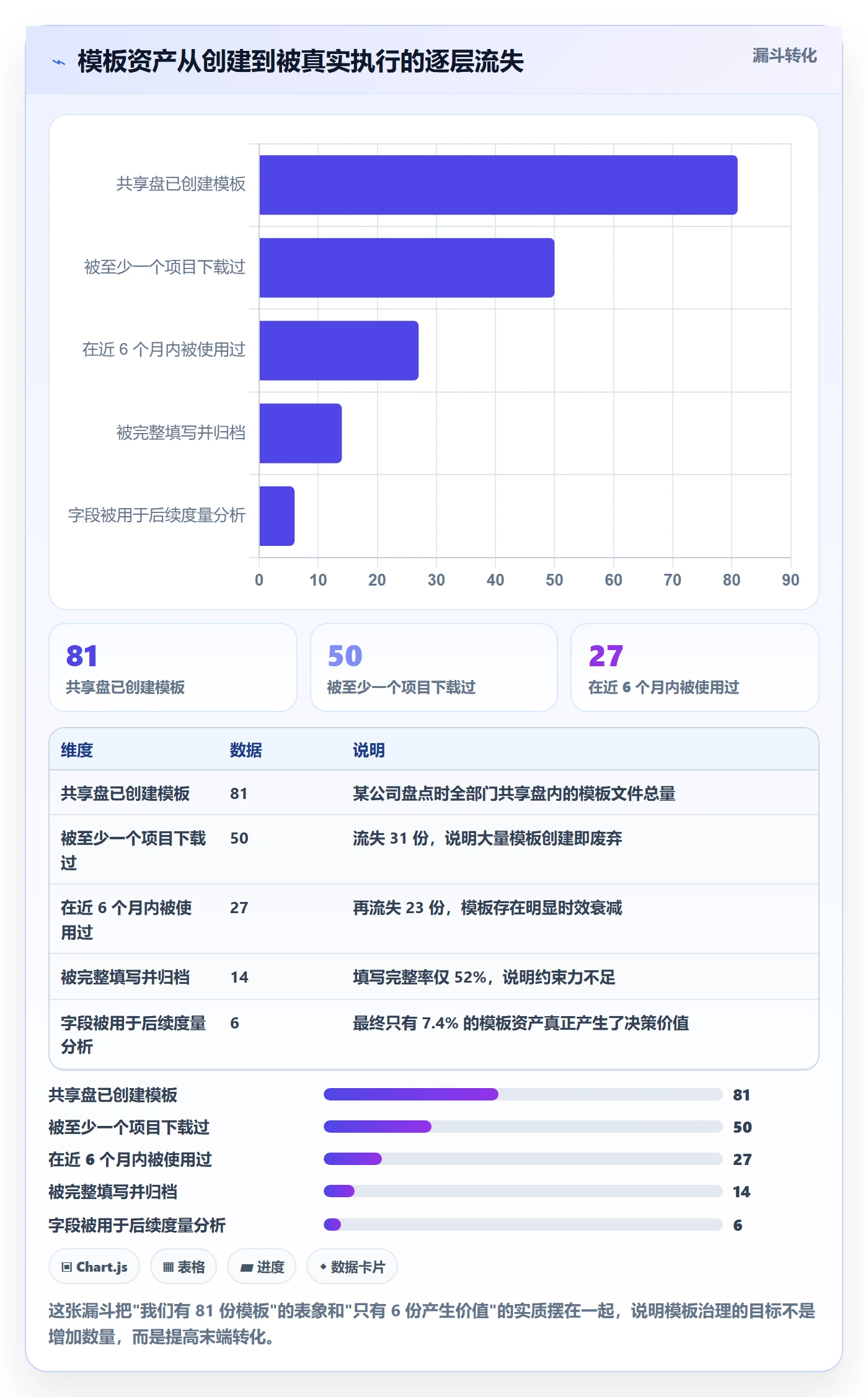

4. 阶段四:模板数量超过项目数量

第一阶段那家公司的 47 份立项模板对应的是当时在跑的 38 个活跃项目。模板数量超过项目数量,是治理彻底失效的标志性信号。 这个阶段你会发现三件连锁反应的事情。

  • 新项目经理不知道该用哪一份,凭直觉挑一份填,PMO 事后补审的成本远高于事前统一。
  • 模板维护没有 Owner,系统升级、组织调整后模板里出现失效字段,没人敢删。
  • 度量数据彻底不可用,因为口径不统一,报表只能看趋势不能看绝对值。

项目模板流程与规范:项目经理项目模板实操方法关键指标

项目模板流程与规范:项目经理项目模板实操方法关键指标

三、常见误区拆解:七个把项目模板做废的典型动作

下面这七条,都是我在实际项目里踩过或者纠正过的,不是理论推演。

1. 把模板当知识库,塞进 40 页 SOP

最常见的错误。模板里附上《项目管理制度》《风险管理规范》《变更管理流程》,一共 40 多页。结果是没人读,而且每次制度更新模板都要跟着改,改动量大到没人愿意动。

我的做法是:模板只承载”动作”,不承载”解释”。解释放在独立的、带链接的规范文档里,模板里只留一句”填写说明见 XX 文档第 3 节”。

2. 只有文档没有系统承载,模板变成”下载即遗忘”

共享盘里的 Word 模板,下载和实际执行之间有一条巨大的鸿沟。项目经理填完 Word,实际排期还是在 Excel 里,缺陷还是在聊天群里,两者永远对不上。

只要模板没有落到项目管理系统里,它就不具备任何强制力,只能靠人的自觉。而人的自觉在项目压力面前是最先被牺牲的东西。

3. 没有 Owner 和版本,模板悄悄腐烂

模板是需要有人负责的资产。没有 Owner 的模板,6 个月后一定会出现失效字段、过期审批人、与实际组织不匹配的评审节点。我建议每个模板明确一个 Owner,并强制版本号,每次修改留变更记录。

4. 状态机设计过度,10 个状态没人用

有的团队把需求状态设计成”待评审 – 评审中 – 评审通过 – 设计中 – 设计评审 – 开发中 – 代码评审 – 测试中 – 待发布 – 已发布”,10 个状态。实际观察下来,团队只会真实使用其中 4 到 5 个,其余状态长期为 0。

状态机每多一个状态,就多一份维护成本和理解成本。 我的一般建议是:需求类工作项状态控制在 5 到 7 个,缺陷类控制在 4 到 6 个。

5. 只做立项模板,不做结项和复盘模板

绝大多数团队的模板资产是”头重脚轻”的:立项模板最完善,周报模板中等,结项和复盘模板基本没有或者形同虚设。

但恰恰是结项模板决定了组织能不能积累经验。没有结构化的结项数据,下一次立项的估算就只能靠拍脑袋。

6. 用同一套模板硬套瀑布、敏捷、混合三种模式

一家公司同时存在瀑布型项目(如硬件交付)、敏捷型项目(如 SaaS 迭代)、混合型项目(如政企定制)是非常普遍的。硬用一套模板的结果是三方都不满意。

正确的做法是在治理层统一、在模式层分化,这一点我在第四节展开。

7. 把模板当成考核工具

这是最伤士气的一条。一旦模板字段被用来考核个人,字段质量会立刻崩坏,大家会开始填”好看的数字”而不是真实的数字。

模板应该服务于决策,不应该服务于评价个人。

项目模板流程与规范:项目经理项目模板实操方法关键指标

四、专业判断逻辑:分层设计与最小必要约束

讲完误区,说方法。我目前的模板治理框架由三个判断逻辑组成。

1. 三层模板结构:治理层、模式层、执行层

把所有模板压成一层,是导致”模板数量爆炸”的根本原因。我通常拆成三层,每层职责不同、变更频率不同、Owner 也不同。

层级 管什么 典型内容 变更频率 Owner
治理层 全公司必须一致的红线 立项准入门槛、评审层级、结项验收口径、合规留痕要求 每半年到一年 PMO / 项目管理办公室
模式层 不同交付模式下的流程骨架 瀑布型阶段划分、敏捷型迭代节奏、混合型里程碑设置 每季度 各交付模式负责人
执行层 具体项目的工作项与字段 任务模板、缺陷模板、风险登记、变更申请 随时可调 项目经理 / 团队负责人

关键规则是:下层可以覆盖上层的表现形式,但不能违反上层的约束。执行层可以增加自己团队的字段,但不能删掉治理层要求的合规字段。

2. 三明治结构:准入、过程、交付

每个模板都应该有清晰的三段式结构,我把它叫”三明治”。

  1. 上游准入(Gate):进入这个阶段或这个流程,必须先满足什么。比如”需求进入开发前必须有技术方案评审结论和估算工时”。
  2. 中游过程(Flow):工作项怎么流转、状态怎么变、谁负责、超时怎么办。这一层主要靠系统的状态机和自动化规则承载,不靠文档。
  3. 下游交付(Deliverable):这一阶段必须产出什么、验收口径是什么、谁签字。

我见过最有效的一份需求模板,全文只有 11 个字段,但每个字段都对应一个准入判断。这才是”约束得准”。

3. 最小必要约束原则与约束数量上限

约束不是越多越好。我的经验值是这样的:

  • 组织级必填字段(所有项目都要填):不超过 12 个
  • 单个工作项类型的必填字段:控制在 5 到 8 个
  • 状态机状态数:需求类 5-7 个,缺陷类 4-6 个,任务类 3-4 个
  • 审批节点:从立项到结项,强制性审批不超过 6 个

超过这个量级,执行率会断崖式下降。这是我观察到的规律:约束数量与执行率之间不是线性关系,而是存在一个明显的拐点。

4. 字段设计:必填项控制在 7±2

认知心理学的经典结论是人的短期记忆容量是 7±2 个组块。虽然不能说模板设计必须服从这个数字,但我在实践中确实观察到:当一个表单的必填项超过 9 个时,填写完整率和填写准确率会同时下降。

更重要的原则是区分”必填”和”可选”。我通常会把字段分成三类:提交时必须填(3-5 个)、阶段门禁前必须填(3-5 个)、随时可补充(不限)。

5. 模板的”可继承”与”可覆盖”边界

这是很多团队忽略的一点。模板不应该是一次性复制,而应该是继承关系。项目从模板创建时,继承治理层和模式层的约束,然后允许在执行层覆盖。

覆盖必须有边界。我的建议是:结构性内容不可覆盖(阶段划分、门禁定义),展示性内容允许覆盖(字段标签、视图排序),扩展性内容允许新增(团队自定义字段)。

项目模板流程与规范:项目经理项目模板实操方法关键指标

项目模板流程与规范:项目经理项目模板实操方法关键指标

五、关键指标体系:怎么证明模板真的有用

模板治理最容易变成”自说自话”。所以我坚持用四类指标来证明它有没有价值。

1. 采纳类指标:模板有没有被用起来

采纳类看的是覆盖面。核心指标是模板采纳率(从标准模板创建的项目数 ÷ 全部新项目数)和模板时效率(近 6 个月被使用过的模板数 ÷ 全部模板数)。

我的经验阈值:采纳率低于 70% 说明模板不好用,时效率低于 40% 说明模板冗余严重。

2. 执行类指标:用了之后有没有按规矩走

执行类看的是合规度。核心指标包括门禁通过率(一次性通过阶段门禁的项目比例)、字段填充完整率、状态倒流率(工作项从后置状态被退回前置状态的次数占总流转次数)。

状态倒流率是我最喜欢的一个指标。它反映的是流程设计质量:如果倒流率长期高于 15%,说明前置门禁太松,需求没想清楚就进入了开发。

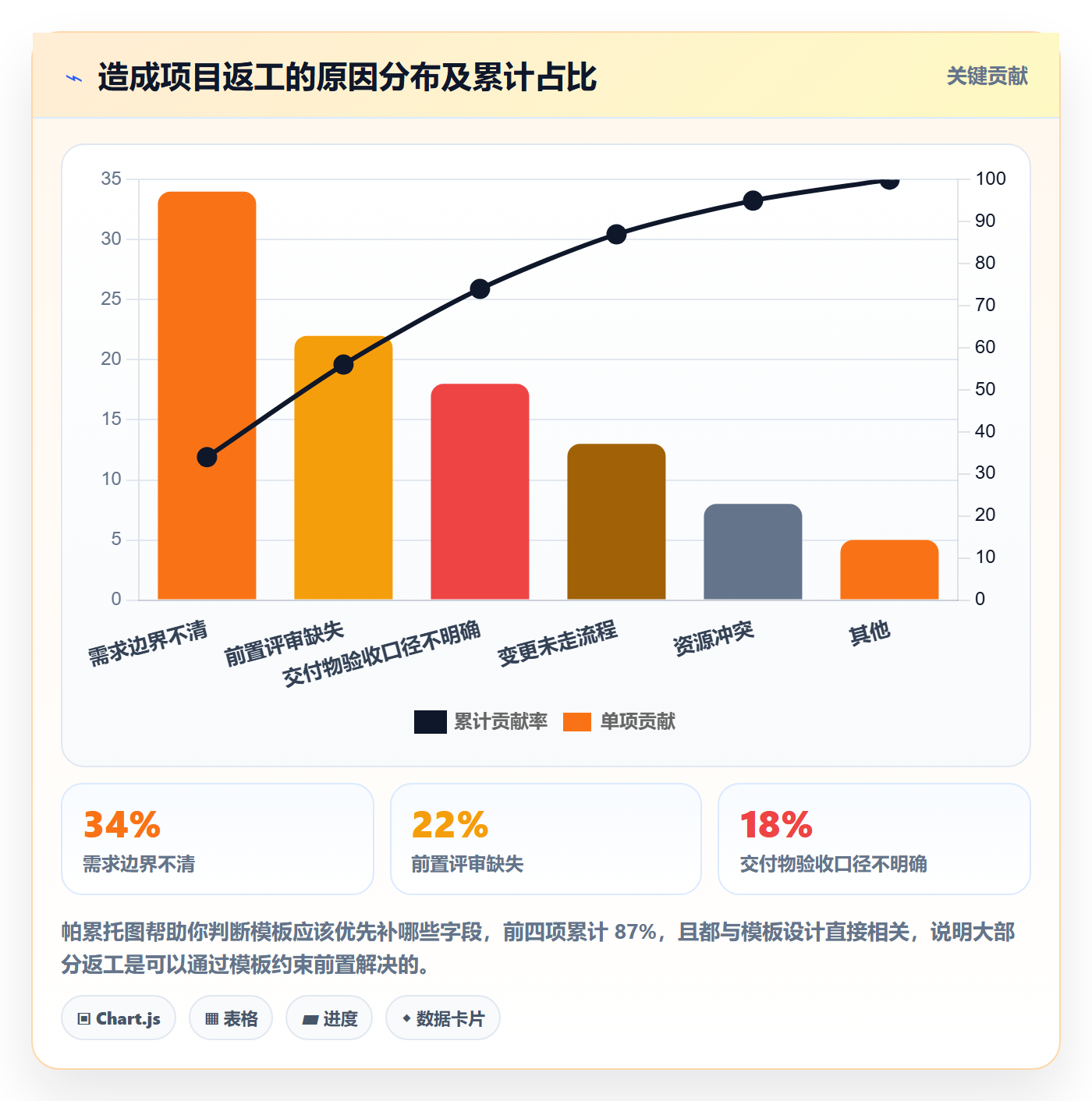

3. 结果类指标:项目的交付表现有没有改善

结果类看的是业务结果。核心是里程碑准时率、需求变更率、返工工时占比、缺陷逃逸率。

注意,这些指标受很多因素影响,不能简单归因于模板。所以我通常看的是趋势而非绝对值,以及与对照组的差异。

4. 成本类指标:治理本身的投入产出是否合理

成本类看的是维护负担。核心是模板维护人天(每月投入在模板设计、更新、答疑上的人天)、新项目启动耗时(从项目创建到通过立项评审的时长)。

如果维护人天持续上升而采纳率没有提升,说明模板体系进入了过度设计状态,该做减法了。

指标 计算口径 建议目标区间 异常阈值
模板采纳率 标准模板创建项目数 ÷ 新增项目总数 ≥ 85% < 70%
模板时效率 近 6 个月被使用模板数 ÷ 模板总数 ≥ 60% < 40%
字段填充完整率 必填字段实际填写数 ÷ 应填总数 ≥ 92% < 85%
状态倒流率 工作项回退次数 ÷ 总流转次数 5% – 12% > 18%
门禁一次通过率 一次性通过阶段门禁的项目 ÷ 进入该门禁的项目 ≥ 75% < 55%
里程碑准时率 按期完成里程碑数 ÷ 里程碑总数 ≥ 80% < 65%
新项目启动耗时 项目创建到立项评审通过的日历天 ≤ 2 个工作日 > 5 个工作日
模板维护人天 每月模板设计/更新/答疑投入人天 ≤ 6 人天/月 > 12 人天/月

项目模板流程与规范:项目经理项目模板实操方法关键指标

项目模板流程与规范:项目经理项目模板实操方法关键指标

六、案例与数据观察:把模板落到系统里,以 PingCode 为例

前面反复强调”模板必须有系统承载才有强制力”。这一段我用一个完整的落地过程来说明具体怎么做。

1. 为什么”配置在系统里”和”写在文档里”差别巨大

差距体现在三个地方:可执行、可度量、可继承。

写在文档里的约束,靠人记;配置在系统里的约束,靠规则挡。比如”缺陷关闭前必须填写根因分类”这一条,写在制度里就是一句倡议,配置成必填字段就是硬约束。度量也是同理,字段在系统里,报表自动出;字段在 Word 里,只能靠人工汇总。

2. 工作项类型与状态机的配置思路

以我做过的项目为例,一家 300 人规模的 To B 软件公司,工作项类型最终收敛到 6 类:需求、任务、缺陷、风险、变更、交付物。状态机按类型分别设计,需求 6 个状态,缺陷 5 个,任务 4 个。

PingCode 在这方面的配置能力比较贴合中大型组织的需要。它支持自定义工作项类型、字段、状态机和工作流规则,可以把前面说的”准入门槛”直接配置成流转条件,比如需求从”评审中”流转到”开发中”,必须满足”技术方案已关联”和”工时已估算”两个条件,不满足则按钮置灰。这类配置把制度变成了不可绕过的动作。

3. 模板继承与项目复制

模板的继承关系在系统里体现为项目模板。当组织按治理层、模式层、执行层三层设计模板时,系统需要支持”从模板创建项目”并且”创建后局部可调”。

我建议的做法是:治理层的约束配置成全局的,不允许项目级修改;模式层配置成模板,项目从模板创建时继承;执行层的字段和视图,项目经理可以自由调整,调整不影响模板本身。

4. 私有化部署与 Jira 平滑迁移对模板规范的影响

这一条是我的实践教训。很多中大型企业在做工具迁移时,容易把旧工具里的历史包袱一起搬过来,包括那些已经没人用的字段、废弃的状态、混乱的字段命名。

迁移是清理模板的最佳时机,不是复制模板的最佳时机。 我在一次迁移里做过一个硬性规定:任何字段如果在旧系统里近 12 个月使用率低于 10%,一律不迁移,需要用的团队重新提申请。结果工作项字段从 148 个压缩到 43 个,迁移后的字段填充完整率反而从 58% 提升到 91%。

PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这对有数据合规要求的中大型企业比较关键,迁移过程可以保留历史工作项、附件、评论和状态映射,同时允许在迁移前重新设计字段体系。私有化部署意味着模板配置、状态机规则、度量数据都留在自己的环境里,对金融、制造、政企类客户是硬性前提。

5. 度量报表怎么反向校准模板

这是我认为最有价值的一个闭环。系统的度量报表不只是给管理层看的,它更应该用来反向检验模板设计。

具体做法是:每个月拉三张表。第一张是字段使用率表,看哪些字段从来没人填,考虑删除;第二张是状态停留时长表,看哪个状态卡得最久,考虑放宽或增加资源;第三张是倒流分布表,看回退集中在哪个环节,考虑加前置门禁。

我在这家公司做过一次校准,发现”风险等级”字段的使用率只有 9%,但”风险责任人”使用率是 87%。结论是团队其实在用”责任人”来表达风险归属,等级字段属于冗余设计,直接删掉。这类校准每季度做一次,模板才不会腐烂。

# 模板结构中治理层约束的定义示例(概念示意)
governance_constraints:

gate_rules:

name: "需求进入开发前门禁"

from_status: "评审中"

to_status: "开发中"

required_conditions:

field: "technical_review_result"

operator: "equals"

value: "approved"

field: "estimate_hours"

operator: "is_not_empty"

on_violation: "block_transition"

mandatory_fields:

organization_level: # 治理层,项目不可修改

project_sponsor

budget_range

compliance_level

mode_level: # 模式层,模板继承后可微调

delivery_model

milestone_scheme

execution_level: [] # 执行层,团队自定义

override_policy:

structural: "forbidden" # 阶段划分、门禁定义不可覆盖

presentational: "allowed" # 字段标签、视图排序可覆盖

extensional: "allowed" # 允许新增团队自有字段,不影响治理层

项目模板流程与规范:项目经理项目模板实操方法关键指标

七、不同情况下的行动建议

模板治理没有通用方案,规模不同,做法差别很大。以下是我在不同规模组织里的实际做法。

1. 30 人以下团队:不要做模板体系,做一份清单

这个规模做模板治理是负收益。团队小,沟通成本低于文档成本。建议只做两件事。

  • 一份统一的立项清单,字段控制在 8 个以内。
  • 一条硬规则:需求进入开发前必须有书面确认的范围描述。

其他都靠口头沟通解决。这个阶段的目标是”信息不丢”,不是”流程规范”。

2. 30-100 人:建立治理层,模式层留白

这个规模开始出现跨团队协作,需要统一的语言。建议只建立治理层:统一的工作项类型命名、统一的立项和结项模板、统一的门禁定义。

模式层先不做,允许各团队在执行层自由发挥。这个阶段投入控制在每月 2-3 人天。

3. 100-500 人:三层结构完整建立,必须有系统承载

这是我做过的案例最集中的区间。到这个规模,文档模板已经完全不够用了,必须落到项目管理系统里。

  1. 第一步,盘点所有现有模板,按使用率排序,砍掉后 50%。
  2. 第二步,定义治理层约束,必填字段总数不超过 12 个。
  3. 第三步,按交付模式设计 2-4 套模式层模板,覆盖主要的项目形态。
  4. 第四步,在系统里配置状态机、门禁规则、自动化通知。
  5. 第五步,选 3-5 个项目试点,运行 4-6 周后调整。
  6. 第六步,全量推广,建立季度校准机制。

这个规模的企业往往同时有数据合规要求,如果涉及敏感项目或需要满足等保、审计要求,建议在选型时优先考虑支持私有化部署的方案。

4. 500 人以上 / 多业态集团:治理层做减法,模式层做加法

集团型组织的难点是业态差异大。我的经验是:治理层只保留真正跨业态通用的约束,通常不超过 6 条;把差异全部下沉到模式层,允许事业部有自己的模板体系。

同时必须建立模板的注册机制,任何新模板要在 PMO 登记,说明适用范围、Owner、预计使用频率。未经登记的模板不允许在正式项目中推广。

5. 强合规行业:先满足留痕,再谈效率

金融、医疗、军工、汽车电子这类行业,模板的第一诉求是合规留痕,第二诉求才是效率。这时候不要盲目追求”精简字段”。

我的做法是把字段分成”合规必填”和”效率相关”两组,合规组不允许精简,效率组按 7±2 原则优化。同时所有审批动作必须在系统里留不可篡改的记录。

项目模板流程与规范:项目经理项目模板实操方法关键指标

八、取舍:标准化、灵活性、维护成本的不可能三角

模板治理到最后,都是在三个目标之间做取舍。这三个目标不可能同时最优。

1. 集中式 PMO vs 联邦式治理

集中式的优点是标准统一、数据可比,缺点是响应慢、容易脱离业务。联邦式的优点是贴合业务、迭代快,缺点是容易再次分裂。

我的判断依据是业务差异度。如果各业务线的交付模式差异小于 30%,用集中式;超过 50%,用联邦式;中间地带用”集中定框架、联邦定细节”。

2. 模板数量 vs 维护成本

每多一套模板,就多一份维护成本,包括字段更新、审批人调整、系统配置同步、答疑。我估算过,一套处于活跃使用状态的模板,年度维护成本大约在 8 到 15 人天。

所以一个简单的决策规则:如果一套模板的年使用项目数少于 3 个,就应该合并或者废弃。

3. 强约束 vs 采纳率

这是最微妙的取舍。约束越强,流程越规范,但采纳率和填写质量可能下降。约束越弱,采纳率高,但数据不可用。

我的经验是分阶段:治理前 3 个月用强约束建立习惯,之后逐步放松为”分级约束”。比如合规字段始终强约束,效率字段在项目前期强约束、后期放松。

4. 一次性建设 vs 持续迭代

很多团队希望”一次做对”。但我的观察是,模板在发布后 3 个月内一定会暴露问题,因为只有真实项目才能验证设计合理性。

所以我倾向于快速发布一个 70 分的版本,然后按季度迭代,而不是花 6 个月打磨一个 95 分的版本。6 个月后业务已经变了,那个 95 分版本可能只值 60 分。

项目模板流程与规范:项目经理项目模板实操方法关键指标

九、下一步:30 天模板治理落地清单

如果你现在正面对模板混乱的问题,下面这份清单可以直接用。我在三家公司推行过,基本都能在 30 天内看到可量化的改善。

1. 第 1 周:盘点与止血

  1. 收集所有在用的模板文件,统计每个模板近 6 个月的使用次数。
  2. 把使用次数为 0 的模板直接归档,不删除但移出主目录。
  3. 识别当前最痛的 3 个环节(通常是立项、变更、结项)。
  4. 发布临时规则:新项目一律使用编号为 XXX 的模板,其他模板暂停使用。

这一周的目标不是完善,是止血。

2. 第 2 周:定模型

  1. 确定工作项类型清单,控制在 6 类以内。
  2. 为每类工作项定义状态机,严格执行状态数量上限。
  3. 定义治理层必填字段,总数不超过 12 个。
  4. 定义 3-5 个关键门禁(准入条件)。

这一周产出的是设计稿,不是最终模板。

3. 第 3 周:小范围试点

  1. 选择 3-5 个有代表性的项目试点,覆盖不同交付模式。
  2. 在系统里完成配置:工作项类型、字段、状态机、门禁规则、自动化通知。
  3. 培训参与者,重点讲清楚”为什么要这么设计”,而不只是”怎么填”。
  4. 收集反馈,记录每一个卡点。

试点期最容易出现的问题是门禁太严导致进度受阻,这时候要快速调整,不要硬扛。

4. 第 4 周:发布与固化

  1. 根据试点反馈修订模板,发布正式版本并打版本号。
  2. 明确每个模板的 Owner。
  3. 把治理层约束在系统里配置为不可绕过的规则。
  4. 建立月度指标看板和季度校准机制。

第 4 周结束后,你应该能看到三件事:新项目启动耗时下降、字段填充完整率上升、模板数量显著减少。

5. 第 30 天之后:进入运营状态

治理不是项目,是运营。我的建议是固定三个动作:每月看一次字段使用率表,每季度做一次模板校准,每半年做一次模板资产盘点。这三个动作合起来每月不超过 3 人天,但能防止体系重新腐化。

最后:一个可能被忽略的判断

写了这么多,我最想强调的一个观点是:项目模板治理的本质,不是让文档更规范,而是把项目经理从重复的流程决策里解放出来。

我见过太多团队把精力花在”模板要不要加一个字段””这个审批节点要不要保留”的争论上,却从来没算过这些争论本身消耗了多少人天。真正的专业判断,是把模板当成一个需要 ROI 的产品来运营:投入多少人天,减少多少次决策,降低多少返工。

如果你的组织现在正处于模板混乱状态,我的建议是不要从”设计完美模板”开始,而是从”统计哪个模板从来没人用”开始。先做减法,再做统一,最后做系统化。顺序错了,做多少都是白费。

下一步你可以立刻做的一件事:打开共享盘,把所有模板文件按”最近修改时间”排序,把超过 12 个月未修改且从未被使用的模板列出来。这份清单,就是你治理工作的起点。

常见问题解答(FAQ)

1. 项目模板应该包含哪些内容,颗粒度怎么定?

我带过几个团队,每次建模板都想把所有东西塞进去,结果大家嫌重根本不用;可太简单又等于没有,项目经理还是靠口头同步。到底模板里该有哪些字段和环节,颗粒度怎么把握才不踩坑?

模板只放决策必须依赖的信息,不放记录性信息。给一个可操作的三层结构:必填层放项目目标一句话、负责人、起止时间、3到6个里程碑、预算或人力投入、验收标准;选填层放风险登记、干系人清单、变更记录;参考层放历史同类项目的模板实例和复盘链接。

颗粒度判断有个很实用的口径:让一个没做过同类项目的新项目经理只看模板、不额外问人,能不能在30分钟内填完并把关键路径说清楚;另外只要某个字段填完之后没有任何下游动作,不触发评审、不进报表、不用于决策,就删掉它。

我自己的做法是先跑3个真实项目做事后模板化,把实际发生的里程碑、实际卡住的环节倒推成模板,而不是先写一套漂亮模板再往项目上套。第一版模板字段数建议控制在15个以内,超过20个使用率会明显下滑,因为填写成本和填写意愿是反比关系。

2. 模板建好了但团队不用,流程和规范怎么才能真正落地?

我在公司推模板的时候,发过文档、开过培训、也在群里反复提醒,结果两个月后大家还是各写各的,项目经理继续用Excel。我很疑惑到底是模板设计得不好用,还是推行方式有问题,有没有办法让团队真的用起来?

落地失败通常不是意愿问题,而是绕开模板的路径太短。第一,把模板嵌进系统而不是放在共享盘:在某项目管理平台里把模板做成创建项目时的必选项,新建项目只能从模板派生,字段和流程节点在系统里做强约束,人就没有绕开的入口。

第二,把模板和用户能感知到的好处绑定,比如按模板填的项目周报自动汇总生成,项目经理不用手写;不规范填写的人,周报得自己拼,成本差异自然形成牵引。

第三,先抓3个项目做样板,选配合度高的项目经理用模板跑完一个完整周期,把节省的时间量化出来,例如周报编制从2小时降到20分钟,在周会上讲比发制度文件有效得多。第四,规范要分级:走查级必须遵守、推荐级仅供参考、禁用级明确禁止,只对必须项设卡点,其余不检查。

这样推,3个月内使用率从三成提到七八成是常见结果;如果推了两个月还不到一半,先怀疑模板太重或者没进系统,而不是继续加培训场次。

3. 怎么衡量项目模板有没有效果,该盯哪些关键指标?

老板问我搞模板这件事到底有什么用,我一下子说不出具体数字,只能说流程更规范了,结果被追问得挺尴尬。我想知道应该用哪些指标衡量模板的实际价值,数据怎么取、目标值怎么设才站得住脚?

分三类指标看,别只盯一种。效率类:项目启动到首个里程碑的平均耗时,模板化之后通常能缩短20%到40%;周报月报编制的人均耗时;项目初始化配置耗时,手建和套模板的差距我实测过,可以从1.5小时降到10分钟以内。

质量类:里程碑按期达成率、项目文档必填字段完整率、复盘按时提交率,以及变更未走流程的比例,这个反向指标最能说明规范有没有真正守住。一致性类:不同项目经理之间的计划偏差度,比如同类项目工期估算的离散程度、模板字段填写口径一致率。取数口径必须说清三件事:统计范围是哪些项目类型纳入;

统计周期按立项时间还是结项时间归集,建议按结项归集,避免半途项目污染数据;基线怎么定,建议用模板上线前6个月的同类项目做基线,样本不少于10个。目标值别一次定太高,效率类先定提升15%到20%、完整率先定90%,跑一个季度看数据再调,否则指标本身会变成新的形式主义。

4. 模板多久迭代一次,怎么避免它变成僵化负担?不同项目类型要不要拆成不同模板?

我们公司的模板是三年前定的,现在项目形态变了很多,多了不少短周期的迭代型项目,但大家还在用那套偏重的流程,填得痛苦又没意义。我想改又怕一改就乱,也拿不准该不该按项目类型拆成几套模板。

建议按季度小改、年度大改的节奏,但比周期更实用的是触发条件:出现3个以上同类项目因为模板不适用而手工绕过;某个必填字段连续两个季度填写率低于80%;业务侧出现新的交付形态,比如从交付型转向迭代型,满足任意一条就启动评审。

改的时候守住一条硬规矩:必填项只减不增,除非能说清这个字段对应哪个具体决策动作。项目类型差异建议用1个基础模板加N个派生模板的结构,而不是各自独立维护:基础模板只定义通用字段和三个通用门槛,也就是立项、验收、复盘;

派生模板按形态加差异项,交付型加合同与验收节点,迭代型加版本节奏和需求池管理,探索型只保留目标与阶段结论。派生模板控制在3到5套,超过5套维护成本会超过收益,而且项目经理很容易选错类型。

最后一条经验:每次迭代保留版本号和变更说明,老项目沿用旧版本不强制迁移,只对新立项项目生效,这样既不会一刀切造成混乱,也不会因为怕乱而一直不敢改。

读者评论

蒋
蒋诗涵

关于年化 1265 人天这个折算,我持保留态度。它默认了“有模板就一定更快”,没给对照组,治理投入(PMO 人力、系统改造、反复培训)也没算进去,ROI 容易偏高。不过“模板没有 Owner 就会悄悄腐烂”这句我完全认同,我们共享盘里一份立项模板的审批人两年前就离职了,直到新同事填错打回来才有人发现。

郝
郝知夏

落到系统里这一步我做过,难点不在设计在推行。模板一进系统就从“建议”变成“硬卡”,业务部门的第一反应是绕过,填最小可过内容,排期照样回 Excel,缺陷照样在群里。后来我们只强制三个字段,其余全放开,反而这两块的数据质量上来了,字段多不等于约束准这件事确实是这样。

蒋
蒋晓彤

新人三十分钟独立立项不问你”这个检验方法,我觉得要分场景。软硬件混合交付的项目,立项本身就牵扯模具、认证、采购周期,新人问五个以上问题,很可能不是模板设计背锅,而是业务复杂度真的高。与其追求零提问,不如把提问收敛到固定的答疑入口和责任人,问得集中比问得少更现实。

文章包含AI辅助创作:项目模板流程与规范:项目经理项目模板实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285988
