模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

2022 年我接手一个 11 人的交付团队,做的第一件事就是做模板。我们花了三周,把过去两年踩过的坑全都变成”标准模板”:47 个标准任务、9 个里程碑、21 个自定义字段、一份 32 页的填写说明。上线三个月后我拉了一次数据,47 个任务里有 14 个从没被任何人打开过,21 个字段里有 12 个填写率低于 20%。与此同时,团队成员私下复制的那份”简化版 Excel 清单”,有 9 个人在用。

这件事彻底改变了我对模板的理解:模板不是把经验写下来,而是把重复决策提前做掉。这篇文章讲的是我在 5 家不同规模组织里,把模板从”没人看的文档”做成”每天被打开的工作界面”的完整方法,字段怎么削、状态怎么定、治理谁负责,以及什么情况下你根本就不该做模板。

一、核心结论:模板是”决策缓存”,不是文档合集

先把结论摆在最前面,后面所有内容都是为这几条结论提供证据和操作路径。如果你只读一段,读这一段就够了。

1. 模板真正的产出不是文档,而是默认值

绝大多数项目经理做模板的第一反应是”把流程写清楚”,于是得到一份漂亮的 Word 或者一个装满字段的表单。但模板在工具里真正起作用的机制不是”说明”,而是默认值:新建任务时状态默认停在哪里、负责人默认谁、截止日期默认几天后、完成标准默认写什么格式。

我给模板下过一个定义:一个可被复用的”决策缓存”。每一次团队在任务上犹豫”这个字段要不要填””这个任务算不算完成””这个状态能不能跳过”,都是一次决策消耗。模板的价值就是把这类高频、低价值、答案基本固定的决策,一次性缓存下来。

所以判断一个模板好不好,不是看它写得多完整,而是看它能让多少人少做多少次判断。这个视角一换,你会发现很多”专业模板”其实是负资产:字段越多,需要判断的地方越多,缓存反而变成了负担。

2. 判断模板合格的三条硬指标

我在内部用的是三条可量化的硬指标,它们比”团队反馈还不错”这类主观评价靠谱得多:

  • 复用率:新建项目时直接套用模板的比例。低于 60% 说明模板没被当成默认路径。
  • 必填字段填写完整率:按周统计。低于 80% 说明字段设计有问题,不是执行问题。
  • 3 个月留存率:模板发布后连续被使用超过 3 个月的比例。这一条最能区分”真模板”和”一次性工程”。

这三条指标背后有一个共同特征:它们衡量的都是行为,不是文档质量。很多团队做模板复盘时讨论的是”模板内容要不要更新”,而真正该讨论的是”为什么新建项目时没人选它”。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

3. 一个反常识结论:字段越少,复用率越高

这条结论是我用两年时间、三次失败实验换来的。第一次做模板时我们加了 21 个字段,复用率 23%;第二次砍到 14 个字段,复用率 38%;第三次砍到 9 个字段,复用率跳到 71%。

原因不复杂。每一个字段都是一次”我需要停下来想一下”的打断。当打断次数超过某个阈值,团队成员就会绕开模板,直接建一个空任务然后草草填两行。模板不是被拒绝的,是被绕过的。

更关键的是,字段少了之后,留下来的字段填写质量反而变高。因为人不再”平均分配注意力”,而是把注意力集中在少数几个真正重要的字段上。这和很多团队直觉相反,但数据每次都是这个方向。

二、背景与真实场景:模板为什么会在真实项目里迅速失效

模板失效很少是因为”团队不配合”。我见过的绝大多数失效,都可以归结为设计者和使用者之间对模板的期待不一致。要理解这件事,得先看模板在真实项目里到底被怎么使用。

1. 三种典型场景,模板失效的原因完全不同

交付型项目:客户验收压力大,里程碑硬、交付物明确。这类场景里模板失效的主因是”验收标准写得太虚”,导致任务反复被退回,团队干脆不用模板,直接口头对齐。

研发迭代型项目:需求变化快、并行度高。这类场景里模板失效的主因是”状态流转定义不清”,一个任务在”开发中”和”待测试”之间来回跳,看板变成一锅粥,团队就会关掉状态字段。

职能协作型项目:跨部门、临时组队、周期短。这类场景里模板失效的主因是”责任人不清”,模板建出来的任务没人认领,几次之后所有人都不用它了。

把这三类场景混在一起用同一套模板,是我见过最普遍的失败起点。后面第四章会讲怎么分层解决,这里先记住一件事:模板失效的表征都一样(没人用),但病因完全不同,先诊断再开药。

2. 一条真实的衰减曲线

我在 2023 年做过一次逐周统计,追踪三类模板上线后 12 周的活跃使用率(”活跃”定义为该周新建任务中至少有一个字段被填写)。结果非常刺眼。

只有字段说明的”文档型模板”,第 1 周使用率 88%,第 4 周掉到 61%,第 8 周 39%,第 12 周只剩 24%。而带有状态流转和验收标准的”结构型模板”,第 12 周仍然有 76%。

更极端的是”无责任人模板”,建出来的任务没有默认负责人,第 12 周活跃使用率只有 11%。这条曲线说明,模板的持久性不取决于内容多丰富,而取决于它有没有嵌进工具的流转逻辑里。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

3. 真正在用模板的是哪三类人

很多人以为模板是给老员工提效的,其实恰恰相反。我统计过使用时长的分布,模板的重度使用者是三类人:入职 3 个月内的新人、外部供应商与外包成员、以及跨部门临时协作方。

这三类人的共同点是:他们不了解团队的隐性规则,也不知道”上一个项目是怎么做的”。对他们来说,模板不是效率工具,而是上下文补丁。老员工可以凭经验补上缺失的信息,新人不能。

这个发现直接改变了我设计模板的优先级:如果一个字段不能帮助新人减少提问次数,那它就不该出现在必填项里。判断标准很简单,新人看到这个字段,是更清楚该做什么,还是更迷茫该填什么。

三、四个常见误区:把模板做成”看起来专业”的样子

下面四个误区我全都犯过,也都在别人的团队里见过。它们的共同特征是:从模板本身看都很合理,放到真实工作流里就会失效。

1. 误区一:追求完备,把模板做成说明书

典型表现是模板里塞进大段说明文字、流程图、注意事项清单,甚至附上历史案例。设计者觉得这是”知识沉淀”,使用者看到的是”又要读一份文档才能开始干活”。

我做过一次对比实验:把同一份模板拆成”精简版(9 字段 + 1 条验收标准示例)”和”完备版(21 字段 + 32 页说明)”,分给两个 8 人小组使用四周。精简组的字段完整率 88%,完备组 41%;完备组里有 5 个人在第二周就开始复制精简版私下使用。

结论:说明文字应该放在模板外,而不是模板内。模板负责让行动发生,文档负责解释为什么。两者混在一起,两边都做不好。

2. 误区二:一套模板打天下

组织里总有一种”统一模板”的冲动,理由是便于统计和横向对比。但研发迭代和客户交付对任务的定义完全不同:前者关注”什么时候能上”,后者关注”客户签字确认了吗”。

强行统一的结果是两边都不满意:研发觉得字段太重,交付觉得字段不够。最后所有人都在模板之外自己加备注,统计数据反而更乱。

我现在的做法是按”工作性质”分模板,而不是按”部门”分模板。同一个部门的不同工作性质,用不同模板;不同部门的同类工作,用同一模板。这个切法比组织架构切法稳定得多。

3. 误区三:只做任务模板,不做状态与流转模板

这是最容易被忽略、也是影响最大的一条。很多团队认真设计了任务的字段和描述结构,却把状态和流转交给各项目自行约定。结果是每个项目的”完成”含义都不一样。

一个具体例子:某团队 A 项目的任务在”开发完成”时就标记为已完成,B 项目要求”测试通过 + 文档更新”才算完成。两个项目的周报放在一起看,”完成率”根本不可比。管理层拿着这份数据做决策,结论必然是错的。

任务模板只管”要做什么”,状态模板才管”做到什么程度算完”。后者对组织数据的价值远高于前者,但投入的人往往不到前者的三分之一。

4. 误区四:没有责任人,模板上线即孤儿

模板需要一个明确的所有者,通常是项目管理办公室里的某个人,或者某个流程负责人。没有所有者的模板,会在半年内变成”历史遗留资产”,没人删、没人改、新人也看不懂。

我给模板治理定了一个很朴素的原则:每个模板在系统里都必须挂一个负责人姓名和最近一次评审日期。超过 6 个月未评审的模板自动标记为”待评估”,进入季度清理清单。这条规则执行之后,我们组织内的模板数量从 108 个降到了 23 个,平均使用率反而翻了一倍多。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

四、专业判断逻辑:三层结构 + 四步设计法

把前面所有失败经验抽象成方法,我最后收敛成两个结构:一个静态的分层结构,一个动态的设计流程。

1. 三层结构:组织级骨架、项目级肌肉、个人级皮肤

组织级模板是骨架:定义全公司通用的状态机、任务层级关系、必备字段。它的数量应该极少,通常不超过 5 个,变更频率按季度计。骨架一旦确定,所有项目的数据才具备横向可比性。

项目级模板是肌肉:在骨架之上,按工作性质定义任务清单、里程碑、验收标准。数量可以到十几个,变更频率按月计,由项目负责人或流程负责人维护。

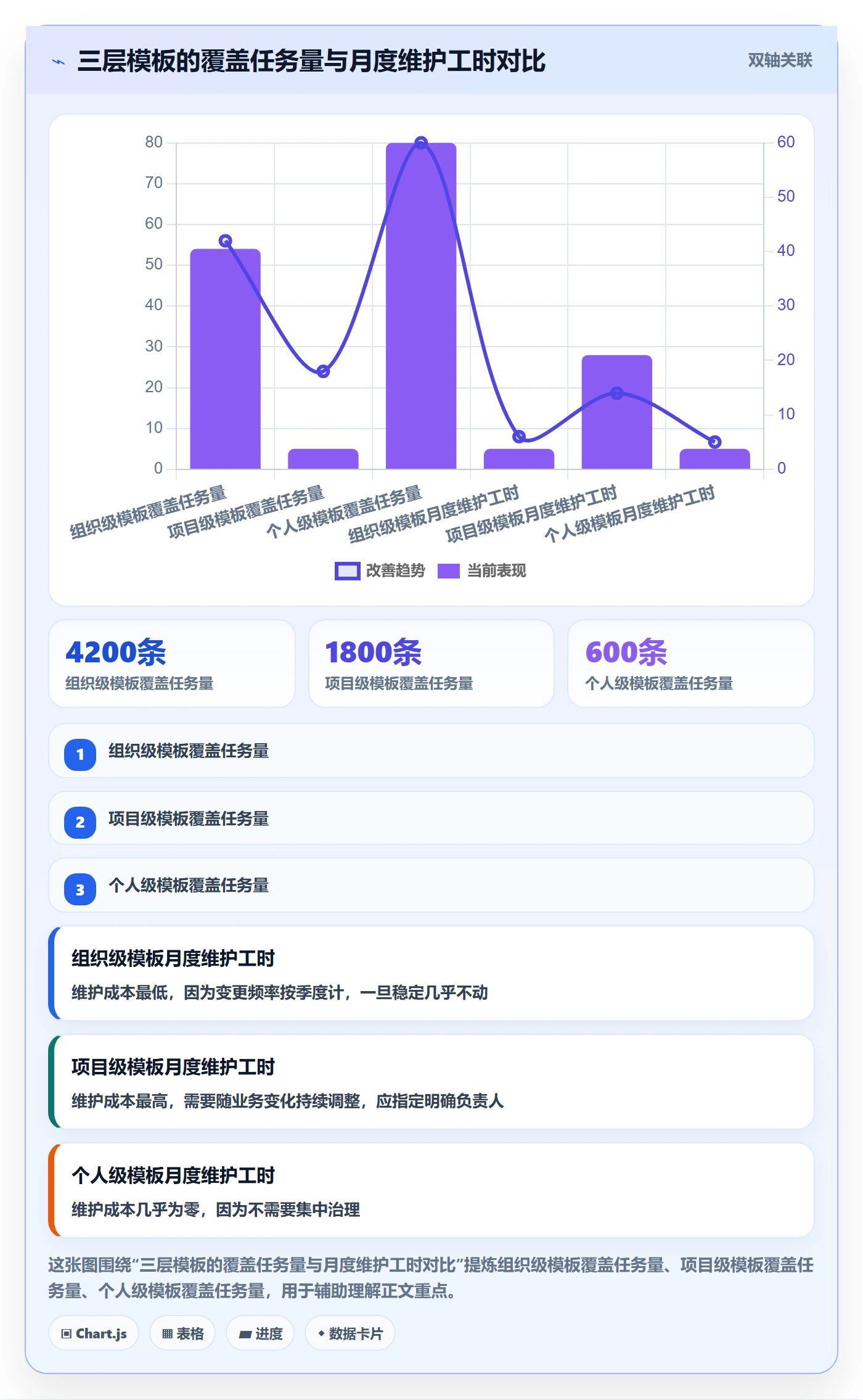

个人级模板是皮肤:个人复用的任务草稿、常用备注、检查清单。这一层不该被治理,反而应该鼓励自由使用,因为它吸收了大量个性化需求,减少了对上两层的冲击。

三层结构最大的价值是把矛盾分流。团队抱怨”模板太重”时,很多需求其实是个人级需求,放到第三层就解决了,不需要动骨架。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

2. 四步设计法:抽、削、嵌、测

这是我在每个新组织里落地的标准动作,顺序不能调换,因为后一步依赖前一步的产出。

  1. 抽:从过去 6 个月已完成的真实项目里,抽取 3 个最顺利和 3 个最失控的项目,把它们的任务清单拉出来做并集。注意是并集不是交集,交集会漏掉关键环节。
  2. 削:对并集里的每个字段问三个问题(见下一小节),删掉所有非必要项。这一步的目标是让字段数量下降 50% 以上。
  3. 嵌:把保留下来的字段和状态嵌入到工具的实际流转里。默认值、必填规则、状态跳转条件,全部配置在系统侧而不是靠人自觉。
  4. 测:用 2-3 个真实项目做试点,跑满一个完整迭代周期,然后看三条硬指标。低于阈值就回到第二步继续削。

最容易被执行错的是第二步。大部分人”削”的时候会心软,觉得这个字段”以后可能有用”。我的判断标准是:如果过去 6 个月它没有被真实使用过一次,它就不该出现在必填里。“以后可能有用”是模板膨胀的主要推手。

3. 字段必要性三问

面对任何一个候选字段,我会连续问三个问题,三个都通过才留下:

(1)这个字段会不会改变某个人的行动?如果填了和没填,接下来的动作完全一样,那它只是记录,不是字段。

(2)这个字段能不能被自动填充或推导?能自动填充的一律自动填充,不要让人手输。创建时间、负责人默认值、所属迭代,都属于这一类。

(3)这个字段缺失时,会不会导致返工或误解?会,才设为必填;不会,就设为选填或者直接删掉。

我们用这三问清理过一个 21 字段的模板,最终留下 9 个。被删掉的 12 个里,有 7 个属于”填了也没人看”,3 个可以从系统推导,2 个属于”以后可能有用”。清理后的字段填写完整率从 41% 提升到 88%。

4. 模板治理的权责矩阵

模板失效的最后一道防线是明确的权责。我用的是一张很简单的矩阵,每个模板都必须落在这张矩阵的某个格子里。

模板层级 设计者 审批者 维护者 评审频率
组织级 项目管理办公室 研发/交付负责人 流程负责人 每季度
项目级 项目负责人 项目管理办公室 项目负责人 每月
个人级 使用者本人 无需审批 使用者本人 不评审

这张表最关键的一列是”维护者”。我见过太多模板有设计者、有审批者,唯独没有维护者,最后变成三不管地带。没有人名的模板,等于没有模板。

5. 一个可直接使用的模板结构示例

下面这段是我在某研发团队落地的项目级模板配置片段,用结构化描述表达。重点是每个字段都带了默认值或约束条件,而不是单纯的字段名。

template:
name: 研发迭代项目模板

level: project

owner: 张工(迭代流程负责人)

last_review: 2025-03-14

status_machine:

待排期 -> 开发中: 需要 estimate 字段已填写

开发中 -> 待测试: 需要 自测清单已勾选

待测试 -> 已完成: 需要 验收结论 = 通过

任意状态 -> 已阻塞: 必须填写 阻塞原因

fields:

name: 任务标题

type: text

required: true

rule: 动词开头,不超过 30 字

name: 负责人

type: user

required: true

default: 当前迭代负责人

name: 预估工时

type: number

required: true

unit: 人时

range: 0.5 – 40

name: 验收标准

type: text

required: true

rule: 必须包含可验证的判断条件

name: 关联需求

type: relation

required: false

auto_fill:

所属迭代: 取自项目创建时的迭代配置

创建时间: 系统自动

removed_fields:

备注(历史使用率 6%)

优先级(与迭代排期重复)

预计开始日期(从排期推导)

这段配置里有两个细节值得单独说。第一,状态机里的每一条跳转都带了前置条件,这就是”嵌”的具体实现,状态不是人手动改的,是条件满足后自然流动的。第二,removed_fields 明确记录了被删掉的字段和原因,这份记录本身就是组织记忆,比任何说明文档都有用。

五、数据观察与真实案例:一个 120 人研发组织的模板改造

这一节讲一个完整案例。2024 年我参与了一家约 120 人研发组织的模板体系重建,他们有 4 条产品线、3 个交付小组,此前用的是海外项目管理工具,迁移到国产平台的过程中顺便做了一次模板治理。整个过程持续了 11 周。

1. 改造前的基线

基线数据是在改造前两周采集的,口径是”过去一个完整季度的项目数据”:

  • 模板总数 108 个,其中 3 个月内被使用过的只有 31 个,占比 28.7%
  • 新建项目时套用模板的比例 37%,其余 63% 从空白项目开始
  • 任务字段平均数量 21 个,必填字段填写完整率 41%
  • 计划外返工工时占总工时 23%
  • 项目周报由项目经理手工整理,平均 6 小时/周

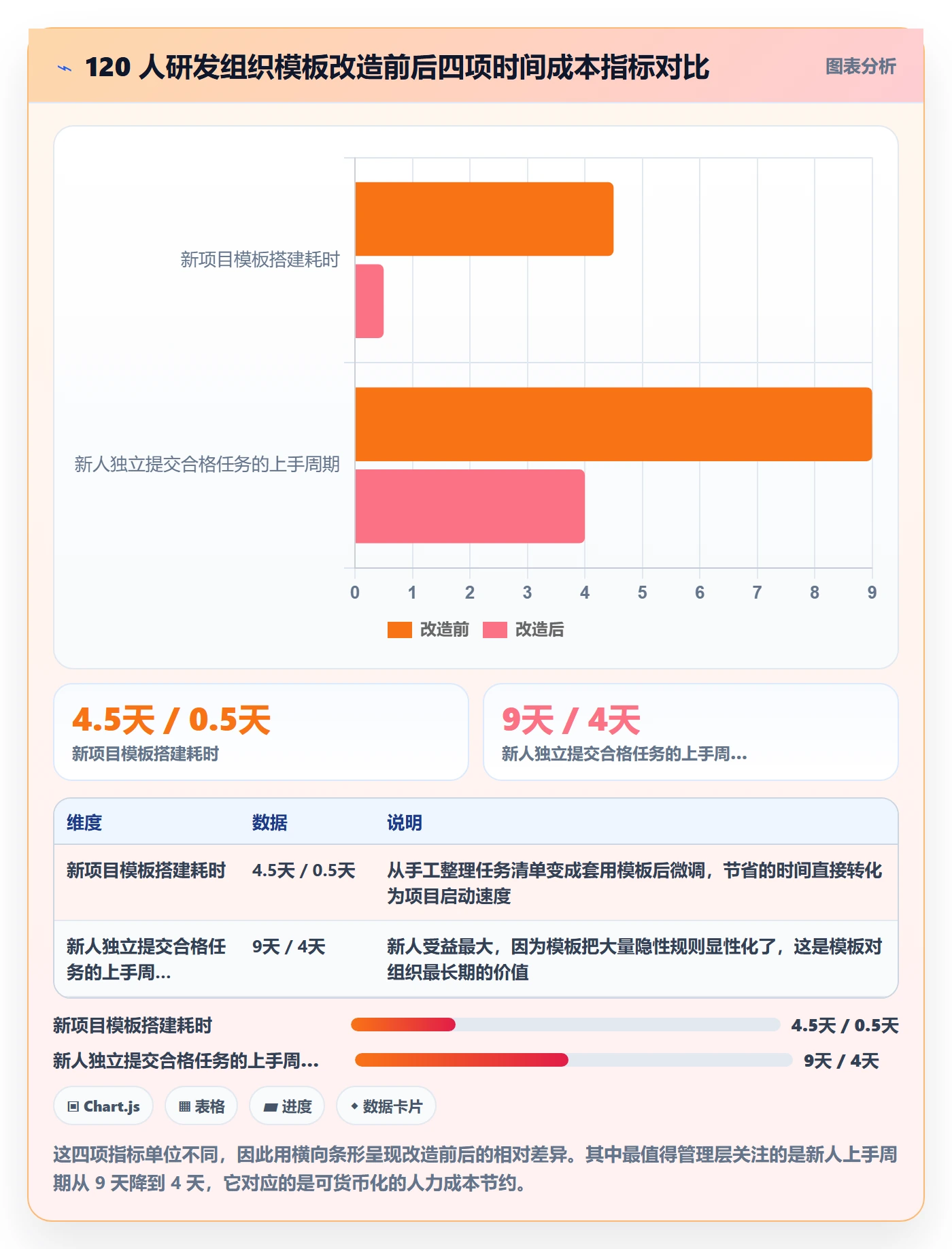

  • 新人从入职到能独立提交合格任务,平均 9 天

这里最值得注意的不是 108 这个数字,而是模板数量和实际使用率之间的反向关系。模板越多,团队越不知道选哪个,最后干脆全部不用。这和很多管理者的直觉相反。

2. 迁移与重建过程

因为要换工具,我们有机会把”迁移”和”治理”合并成一次动作,而不是分两次做。这是这个案例里最关键的一个判断:如果先原样迁移再治理,你会有两次阵痛;如果迁移时顺手治理,你只有一次。

过程分四步。第一步,把原系统里 108 个模板全部导出,逐个标注”过去半年使用次数”和”是否有明确负责人”。这一步淘汰掉了 62 个模板。

第二步,对剩下的 46 个模板做字段并集分析,抽出高频字段 34 个,然后用”字段必要性三问”逐条筛,最终收敛到 12 个核心字段和 9 个标准字段。

第三步,重建状态机。这是最耗时的一步,我们花了整整两周和 4 条产品线逐一确认”什么叫做完”。最终收敛出 3 套状态机:研发迭代、客户交付、内部工具维护。

第四步,配置与试点。我们选择了 3 个真实项目先行试点,跑满一个迭代后看数据,再全量推广。

3. 改造后的六个指标变化

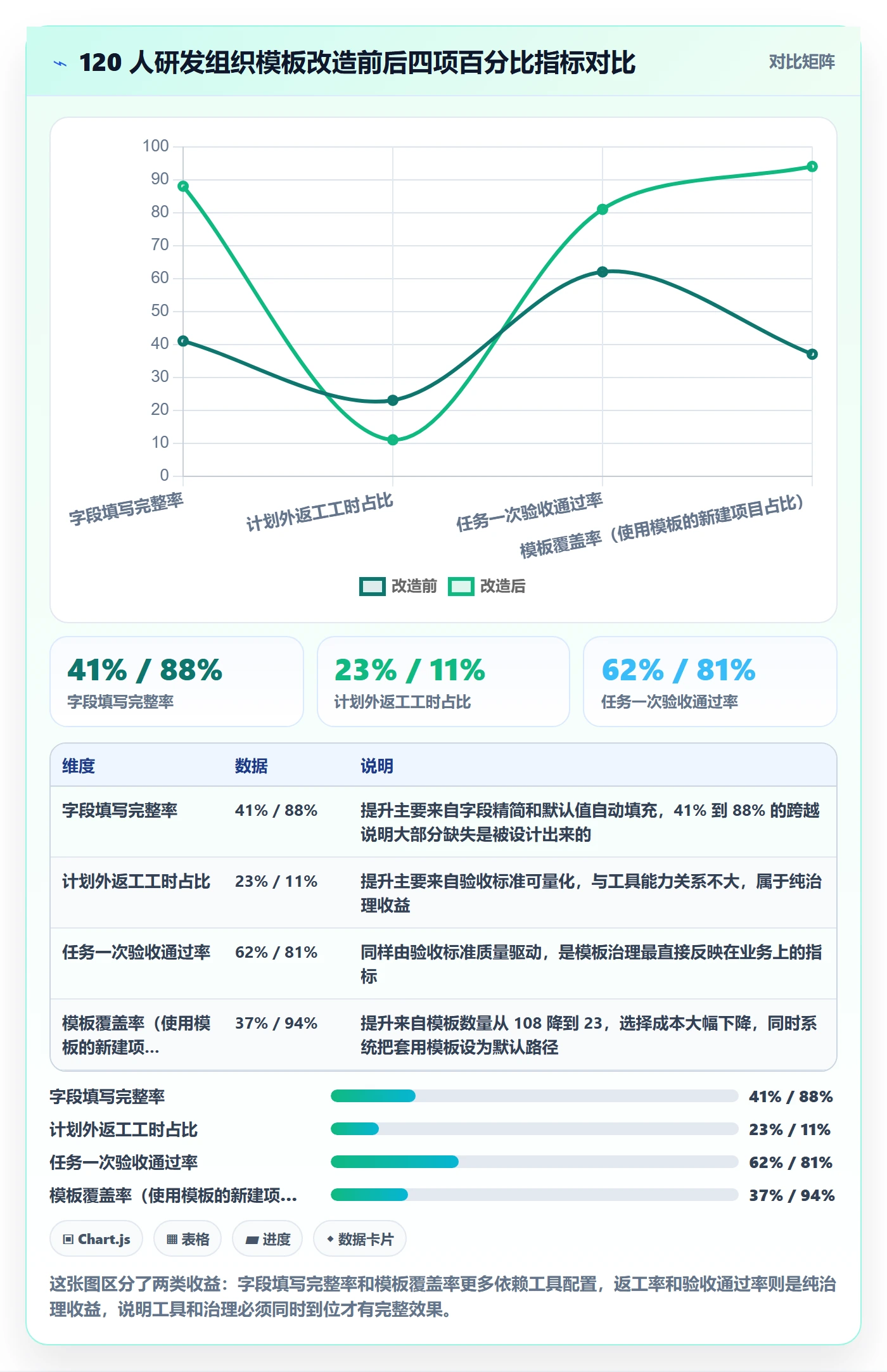

改造完成后第 90 天采集数据,对比结果如下。需要说明的是,这组数据里有一部分改善来自工具本身的能力(比如周报自动生成),不能全部归因于模板治理,我在下面的解读里做了区分。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

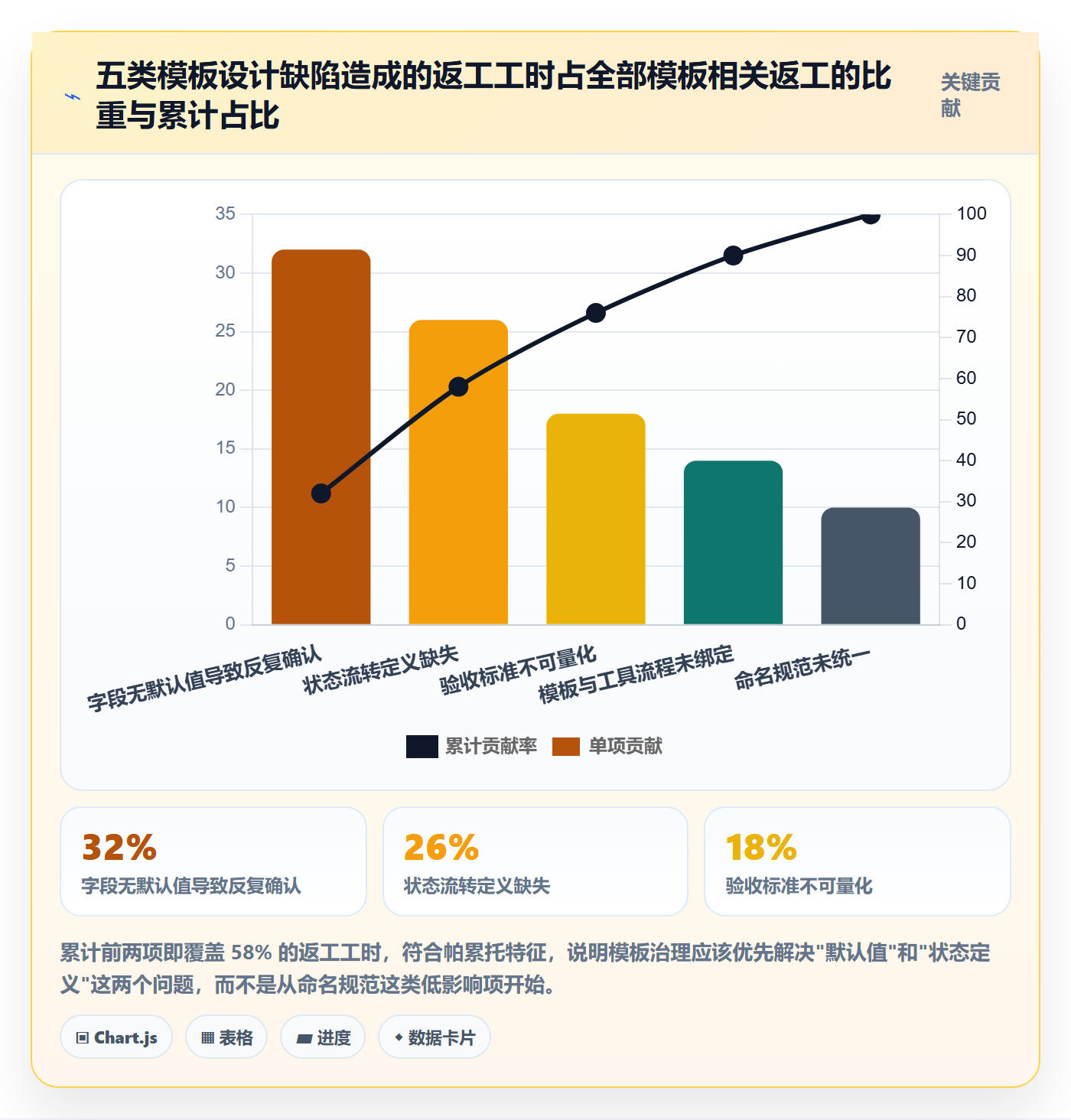

4. 一次真实的翻车与修正

过程并不顺利。推广到第 6 周时,交付小组反馈”模板的验收标准字段太死板”,客户项目里的验收条件往往是一段描述性文字,用统一的量化格式反而要额外翻译一遍。

我们当时的第一反应是加字段,准备新增一个”客户验收说明”的文本字段。但这个决定被我自己否掉了,因为那正是三年前让我踩坑的同一个动作。

最后的修正方案是:把验收标准字段拆成两种填写模式,由模板类型决定用哪一种。研发迭代模板使用量化格式(必须包含可验证条件),客户交付模板使用结构化描述格式(交付物、确认方、确认方式三个子项)。字段数量没有增加,只是填写规则随模板类型变化。

这次修正带来的一个重要认知是:模板的差异化不应该体现在字段数量上,而应该体现在字段的填写规则上。字段数量是团队认知负担的根源,规则是可以在系统里静默生效的。

5. 工具层面的三个关键支撑点

这个案例里,工具选型决定了治理能不能落地。我总结出三个必须由工具提供的支撑点,缺任何一个,前面所有方法都会退化成”又一份没人看的文档”。

第一,模板必须能绑定状态机。如果模板只是文本描述,状态跳转靠人自觉,那”嵌”这一步就做不到。理想状态是在系统里配置好跳转前置条件,条件不满足则无法流转。

第二,模板必须能设置默认值和自动填充。这是把 21 个字段压到 9 个的前提。凡是能从上下文推导的字段,都不应该让人手输。

第三,模板必须有层级与权限模型。组织级、项目级、个人级三层要能在系统里区分,并对应不同的审批和维护权限。否则个人级需求会污染组织级模板。

我们最终选择的是 PingCode,主要原因有三点。它主要服务中大型企业以及 100 人以上的组织,模板分级、状态机配置、字段权限这些能力是按多团队协作场景设计的,不需要我们自己在流程上打补丁。它支持私有化部署,这对有数据合规要求的企业是硬门槛。它还支持从 Jira 平滑迁移,这次的迁移之所以能在 11 周内完成,很大程度上是因为历史项目和字段映射有现成的迁移路径,而不是靠人工重建。

我特别想强调迁移能力这件事。很多团队在做工具替换时低估了迁移成本,以为导个 CSV 就完事了,实际上真正的成本在于字段语义映射,原系统里的”故事点”在新系统里对应哪个字段,原系统里的工作流状态怎么映射到新状态机。这部分做不好,迁移后数据就是一堆无法统计的碎片。PingCode 的迁移路径把这块变成了配置工作,这是我在这个项目里省下的最大一块时间。

如果你所在的团队正好处在”要不要换工具”和”要不要重做模板”的交汇点,我建议把这两件事合并推进。分开做的代价,我在别的组织里见过两次,都是双倍阵痛。

六、不同情况下的行动建议

前面讲的是通用方法,但不同规模、不同性质的团队,落点差别很大。下面按我实际服务过的几类情况分别给建议,你可以直接对号入座。

1. 10-50 人团队:只做一层,别做三层

这个规模下引入三层结构是过度设计。团队人数少、沟通成本低,隐性规则基本靠口头就能传递。我建议只做项目级模板,数量控制在 3-5 个,必填字段压到 5-7 个。

这一阶段最重要的动作是把状态机定清楚,哪怕只有”待办、进行中、已完成”三个状态,也要明确每个状态的进入条件。很多小团队的问题不是模板太少,而是”完成”的定义在不同人心里不一样。

治理投入建议控制在 2 人时/月以内。超过这个数,说明模板设计得比业务本身还复杂了。

2. 50-200 人团队:建立三层,重心放在项目级

这个规模是模板治理收益最高的区间。组织级模板定义 3-5 个状态机和核心字段,项目级模板按工作性质做 8-14 个,个人级完全放开。

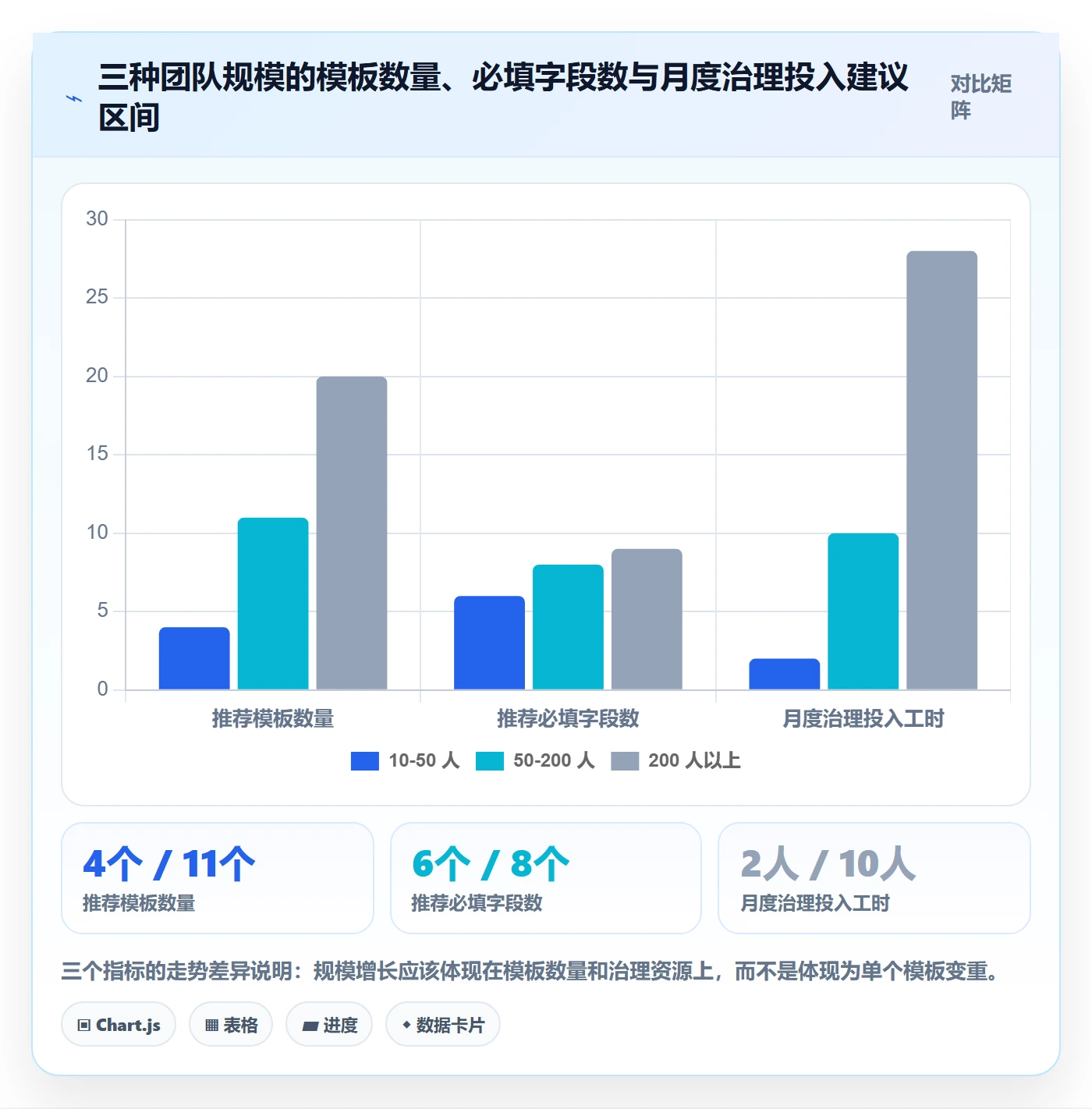

必填字段建议 6-9 个。超过 10 个必填字段之后,我统计过的填写完整率没有一次超过 70%。

治理投入 8-12 人时/月比较合理,通常由 1-2 个人兼职负责。这个阶段必须建立明确的模板负责人制度,因为人数已经超过”靠记忆维护规则”的临界点。

3. 200 人以上或多事业线:先统一骨架,再谈个性化

这个规模的失败模式通常是”各事业线自立门户”,最后总部拿不到可比数据。我的建议是先强行统一组织级骨架,即便某些事业线短期不适应,也要先统一状态机和核心字段的定义。

骨架统一之后再放开项目级模板,允许各事业线按自己的工作性质扩展。必填字段可以放宽到 7-11 个,因为大组织的角色分工更细,部分字段确实需要显式记录。

治理投入 20-35 人时/月,需要一个专职或半专职的角色。这个阶段我应该诚实地说:不要指望靠兼职维护,200 人以上的模板体系兼职维护的结果一定是半年后失控。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

4. 外包与供应商密集:把模板当接口协议用

外包密集型组织里,模板的角色完全不同,它是对外接口协议,不是内部效率工具。外部成员不了解你的隐性规则,也不会主动提问,模板是他们唯一的上下文来源。

这类场景下我建议反其道而行:适当增加必填字段,尤其是交付物、验收标准、确认方这三项。因为外部协作的沟通成本远高于内部,多一点填写成本换取少一点扯皮,是划算的。

同时要严格控制状态机的复杂度,外部成员不适应复杂的流转规则。三个到五个状态足够,多余的状态会被忽略。

5. 强合规与审计行业:模板即证据链

如果所在行业有审计要求,模板的设计目标会从”提效”转为”留痕”。这种情况下不要在字段精简上省事,该有的审批节点、时间戳、变更记录一个都不能少。

但有一个技巧可以兼顾:把留痕字段做成系统自动采集,而不是人工填写。审批人、审批时间、变更前后的值,这些都可以由系统记录。人工只需要填业务判断类的字段。

这类场景下我强烈建议选择支持私有化部署的平台,因为合规要求往往涉及数据存放位置和访问审计,云端通用方案经常过不了审。

七、不同情况下的取舍

模板治理从来不是”越多越好”或”越少越好”,而是一组必须显式做出的取舍。把这些取舍摊开来讲清楚,比给一套”最佳实践”更有用。

1. 治理强度 vs 响应速度

治理强度高的体系,数据一致性好、跨项目可比、新人上手快,但任何流程变更都要走评审,响应速度慢。治理强度低的体系正好相反。

我的判断依据是业务变化速度。如果所在行业需求变化快、迭代周期以周计,就应该把治理强度压低,把决策权交给项目负责人。如果业务相对稳定、以交付为主,可以适当提高治理强度。

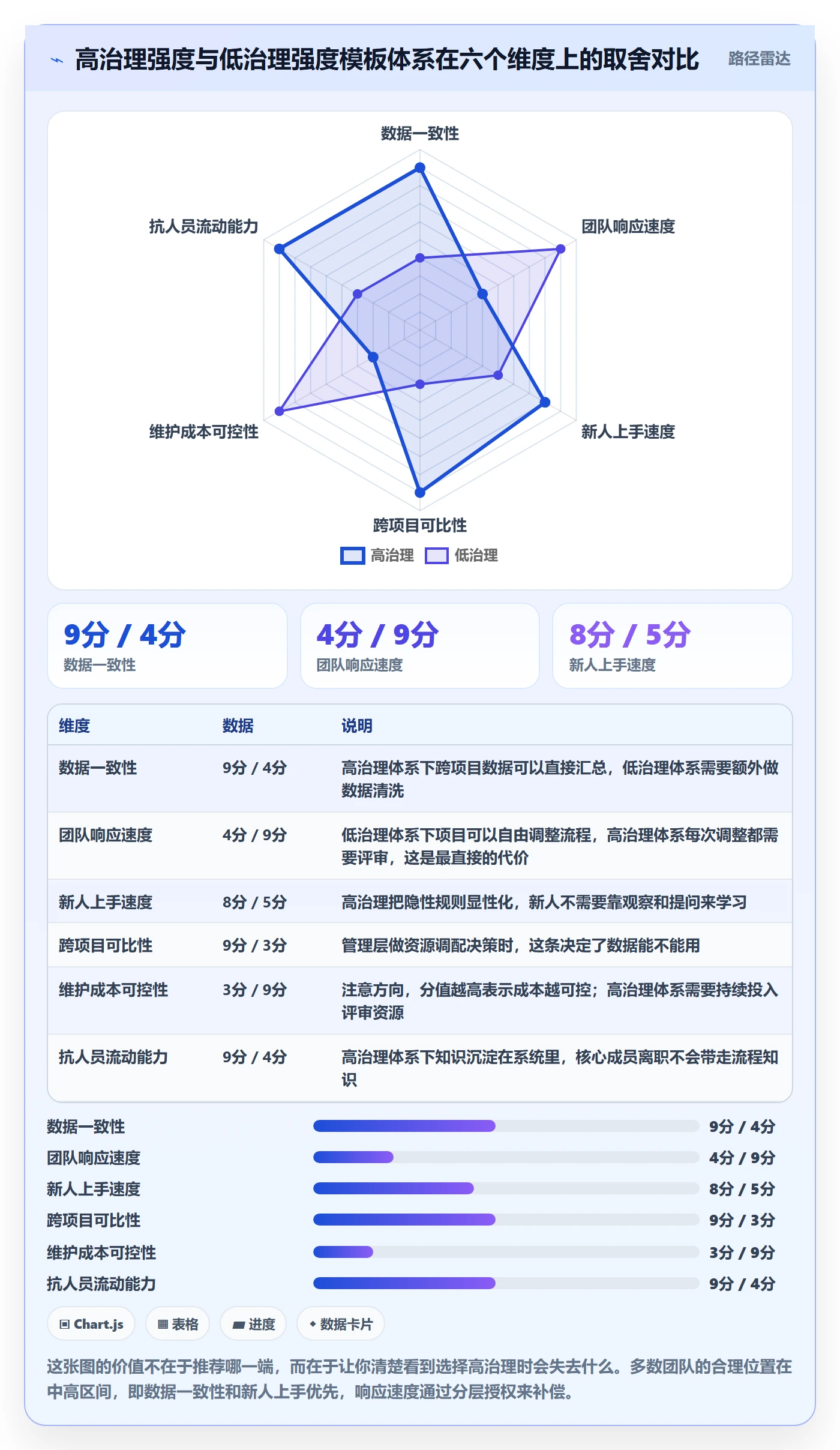

一个实用的折中办法是分层设置治理强度:组织级强治理(状态机、核心字段必须统一),项目级弱治理(任务清单由项目自定),个人级不治理。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

2. 字段数量 vs 数据质量

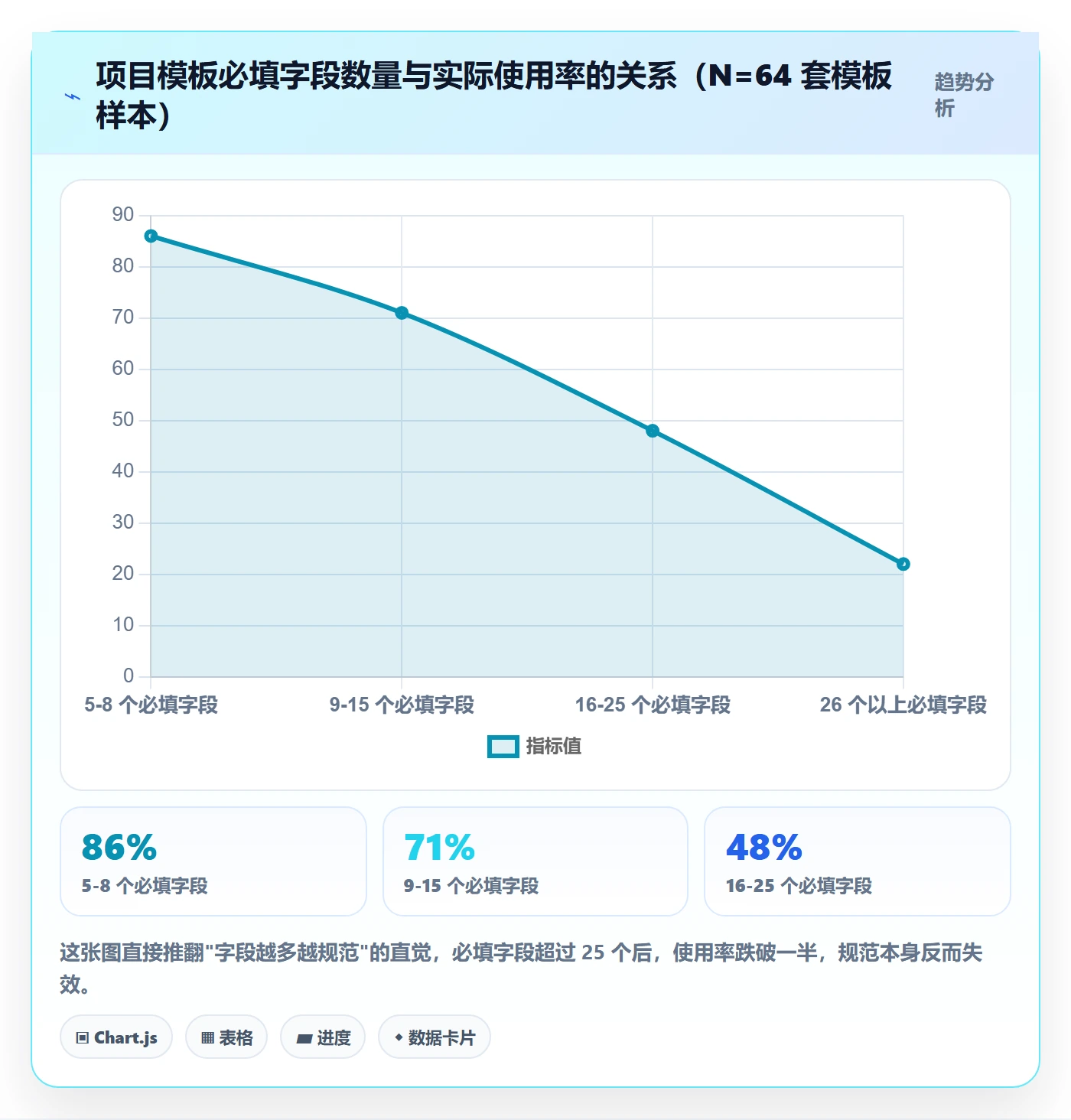

很多管理者相信”字段多一些,数据就全一些”。我统计过的实际规律恰恰相反:必填字段从 9 个增加到 14 个之后,整体填写完整率平均下降 27 个百分点。

原因是人会产生”反正填不完”的心理,然后放弃全部认真填写。与其追求字段覆盖面,不如保证留下来的字段 100% 可信。

我的取舍原则是:宁可少三个字段,也不要让一个字段的填写率掉到 60% 以下。一个填写率 60% 的字段,比没有这个字段更危险,因为它会让人对整份数据产生错误的信任。

3. 集中管控 vs 团队自治

集中管控的好处是标准统一,坏处是总部往往不了解一线业务的细节,做的模板”正确但不好用”。团队自治的好处是贴合实际,坏处是半年后每个团队的流程都不一样,横向协作成本剧增。

我现在的做法是按”是否需要跨团队协作”来划线。跨团队协作频繁的环节(需求流转、交付验收、缺陷管理)集中管控;团队内部环节(日常任务拆分、内部评审)完全自治。

这条线比按组织架构划线有效得多,因为它直接对应了”不一致会带来多大成本”这个真正的判断依据。

4. 自建模板体系 vs 借助成熟平台

这一条取舍经常被简化成”买还是自研”,但真正的差别不在于开发成本,而在于模板治理的配套能力:权限模型、变更历史、灰度发布、模板继承。

自建体系最容易漏掉的恰恰是这些”治理配套”。前三周开发出的模板功能很漂亮,半年后发现没人能说清某个模板被改过几次、谁改的,治理就无从下手。

我建议的判断标准是:如果团队规模在 50 人以上,或者存在多事业线协作,优先选择成熟平台而不是自建。这个阶段的模板治理复杂度已经超过”写个表单”的范畴了。

选型时可以重点看三件事:模板是否支持分层与继承,状态机是否可配置前置条件,是否有历史数据迁移路径。前两项决定模板能不能落地,第三项决定你换平台时会不会掉一层皮。

5. 一次性重构 vs 渐进式修改

如果现有模板体系的平均使用率低于 40%,我的建议是一次性重构而不是渐进式修改。因为渐进修改会保留原有字段的历史包袱,每次加一点、每次删一点,最后还是一团乱。

如果现有体系使用率在 60% 以上,那就别大动。这种情况下模板基本可用,问题往往出在个别字段或状态定义上,做定点优化即可,整体重构的收益不足以覆盖阵痛。

八、90 天落地节奏与常见问题

前面讲了方法,这一节给一份可以照做的节奏表。我把它压缩到 90 天,是因为超过 90 天的治理项目,团队注意力基本会散掉。

1. 第 1-15 天:盘点,不做设计

这一阶段唯一的产出是两份清单:现有模板清单(含使用频次)和问题清单(团队反馈的痛点)。不要急着设计新模板,先搞清楚现状。

盘点时有一个动作很关键:找出”影子模板”,团队成员私下在用的 Excel、备忘录、复制出来的旧项目。这些东西比正式模板更能反映真实需求。

2. 第 16-45 天:设计与试点

用”抽、削、嵌、测”四步法完成初版设计,选 2-3 个真实项目试点,必须跑满一个完整迭代。试点期间每隔 3 天收集一次反馈,但不要立刻改,攒到迭代结束一起改。

这个阶段最常见的错误是”边试点边改”。频繁改动会让试点数据失去意义,你不知道哪个版本带来了改善。

3. 第 46-75 天:推广与培训

推广阶段最重要的不是培训,而是把模板变成默认路径。新建项目时的默认选项是套用模板,走空白项目需要额外理由。这个设计上的小改动,比十场培训的效果都大。

培训只讲两件事:模板解决什么问题,以及遇到例外情况怎么办。不要逐字段讲解,那是在训练人的记忆力,不是在建立习惯。

4. 第 76-90 天:治理固化

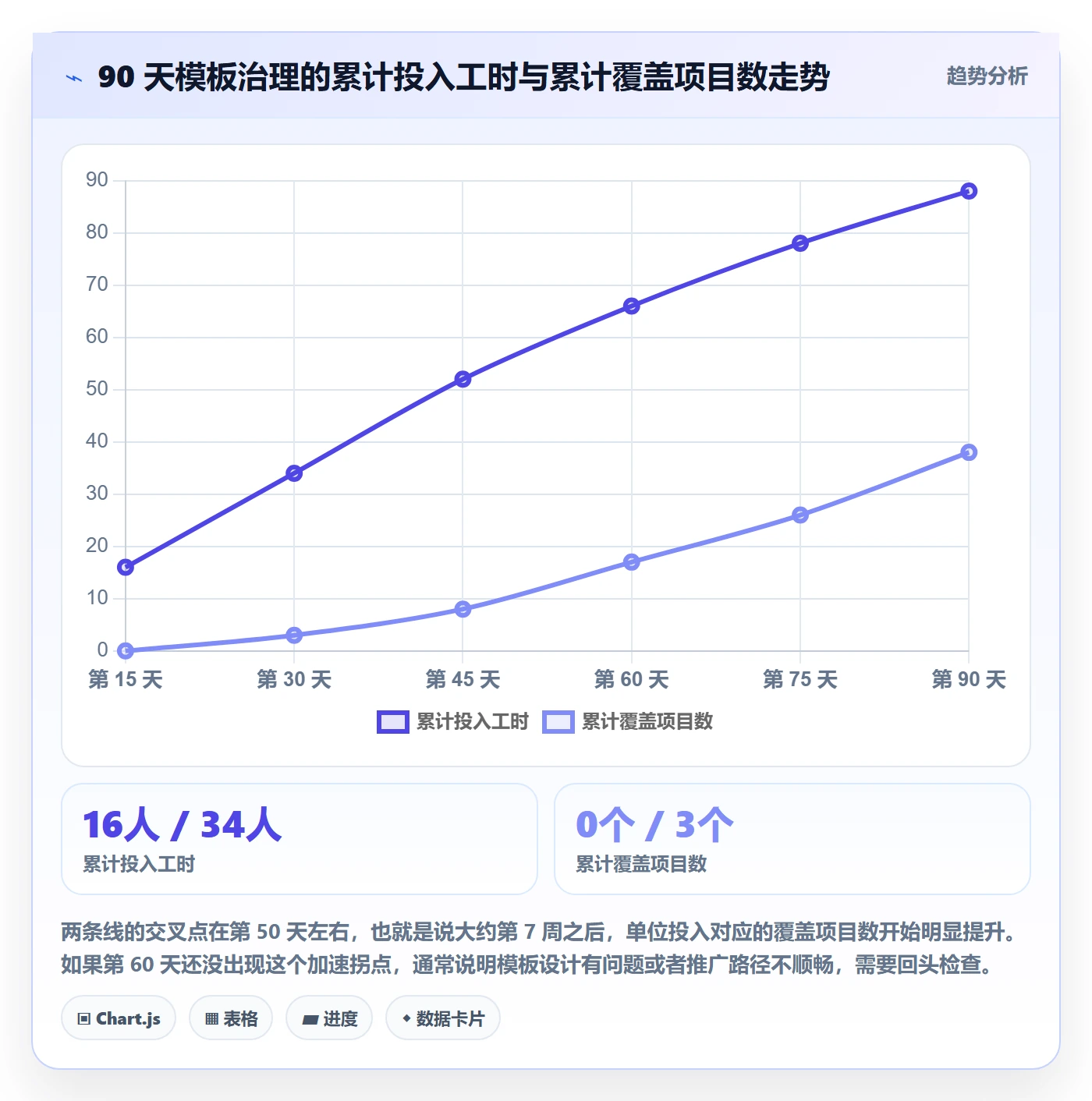

建立起”每个模板有负责人、最近评审日期、季度清理机制”这三件事。完成这一步,模板体系才算真正立住,否则 3 个月后一定会回到原点。

模板任务管理指南:项目经理如何做好项目模板,实操方法全流程

5. 常见问题(FAQ)

问:模板做多少个好?建议按规模定:10-50 人做 3-5 个,50-200 人做 8-14 个,200 人以上做 15-25 个。更重要的判断标准是”新建项目时能不能在 10 秒内选出该用哪个”,选不出来就说明数量超了。

问:团队说模板太重,但我删字段又担心数据不全,怎么办?先删了再说。我的经验是删掉之后 80% 的担心都不会发生,而填写完整率的提升是立刻可见的。真正需要的数据,会在下一次复盘时被提出来,那时候再加也不算晚。

问:怎么判断一个字段值不值得保留?用第三章的三问:会不会改变行动、能不能自动填充、缺失会不会导致返工。三问都通过才留,否则删掉或者降级为选填。

问:迁移工具时顺便治理模板,风险会不会太大?会大,但值得。分两次做的代价我见过两次,都是双倍阵痛。控制风险的办法是先在 2-3 个真实项目试点满一个迭代,再全量推。

问:模板负责人应该是谁?不是项目经理,也不是产品经理。最合适的是对某类流程有稳定责任心的人,通常是流程负责人或者项目管理办公室成员。判断标准是:这个人离开后,模板还能不能继续被维护。

问:怎么防止模板半年后没人管?三条规则:每个模板挂负责人姓名、记录最近评审日期、超过 6 个月未评审自动进入季度清理清单。执行这三条,我们的模板数量从 108 降到 23,使用率反而翻倍。

九、结语:模板是组织的复利资产

回到开头那个 47 个任务的模板。它失败的原因不是内容不好,而是它被当成了”知识文档”而不是”决策缓存”。当一份经验被写成文档,它只被阅读一次;当它被写成默认值,它会被使用一千次。

我这些年做模板治理最深的体会是:模板的价值不在设计的那一刻,而在被复用的每一次。一份每天被 100 个人用一次的 9 字段模板,价值远远超过一份被 5 个人读过一次的 21 字段模板。这也是为什么我一直坚持把字段削到不能再削,每多留一个字段,复用率就会下降一点,而复利效应最怕的就是中断。

如果你现在就要开始,我的建议是按这个顺序走:

  1. 这周:拉出你手上所有模板,标上过去半年的使用次数和负责人姓名。没有负责人的那些,先记下来。
  2. 下周:挑一个使用次数最高的模板,用”字段必要性三问”过一遍,把字段砍掉一半以上,观察一个迭代的效果。
  3. 这个月内:把状态机的进入条件写清楚,尤其是”什么叫做完”这一条。这是投入产出比最高的单项改动。
  4. 如果一个季度后你想做整体重构,先把”迁移与治理合并推进”这件事考虑进去,如果正好在换工具,合并做能省下一半的阵痛。

模板不是给人看的,是给人用的。判断你的模板体系是否成功,只需要问一个问题:明天新来一个同事,他能在 10 分钟内不看任何说明,独立提交一个符合标准的任务吗?如果答案是能,那你的模板就做对了。

常见问题解答(FAQ)

1. 项目模板里到底该放哪些内容?任务要拆到多细才合适?

我第一次做模板的时候,恨不得把过去三年做过的所有任务都塞进去,结果一打开就是上百条,团队看了一眼就关掉了。后来换了几个项目,才发现模板不是知识库,它更像一张『每次都必须走的路』。所以想请教一下,到底哪些东西该进模板、哪些不该进,任务拆到什么颗粒度才不算过度设计?

判断标准只有一条:这件事是不是每个同类项目都必须做、而且做法已经相对固定。是,就进模板;不是,就放进团队知识库或检查清单,不要占任务列表。具体来说,模板里应该包含四类东西:阶段与里程碑划分、可交付物清单、任务骨架(任务名 + 角色 + 预估工时区间 + 前置依赖)、以及关键节点的检查清单和文档链接。

不该进模板的也有四类:具体人名(写角色不写姓名,否则人员一变动模板就废)、具体日期(写相对偏移,比如需求评审完成前 3 天,而不是 3 月 15 日)、一次性任务、以及还没被验证过的做法。

拆解粒度上,我的经验口径是层级不超过 3 级,最细一层任务的预估工时落在 4 到 16 小时区间,超过 40 小时必须拆,少于 2 小时的合并成一条并写进该任务的检查清单。一个中型迭代的模板任务总数控制在 15 到 25 条比较舒服,超过 40 条基本可以确定没人会认真看。

另外提醒一点,模板里的预估工时一定是区间不是点值,写 8 到 12 小时而不是 10 小时,因为点值会被当成承诺,区间才会被当成参考。

2. 公司里项目类型很多,是每种类型都做一套模板,还是尽量共用一套?

我们团队现在有交付型项目、内部研发项目、还有客户定制项目,PM 们各做各的模板,现在手里已经攒了七八套,光是同步更新就够头疼的。可是强行合并成一套,又有人说不适用。到底该按什么维度切分模板数量,有没有一个不容易失控的做法?

用『三项差异法』来切:两个项目如果在交付物、评审节点、角色分工这三项里有两项以上不同,就值得独立模板;只有一项不同,就用同一套模板加可选模块解决。所以更实用的结构不是 N 套平行模板,而是一套主干模板加 N 个可选模块,创建项目时勾选需要的模块。

我的实操口径是模板总数控制在 3 到 5 套以内,超过 5 套维护成本会指数上升,因为每次流程调整都要改好几处,改漏一处就会出现『两个项目做法不一致』的扯皮。

给你一个真实对比:我之前所在团队把 12 套零散模板合并成 1 套主干加 4 个可选模块之后,模板维护时间从每月大约 6 小时降到 1.5 小时,新项目立项到任务排期完成的时间从平均 2 天缩到半天。

判断模块要不要新增,看一个信号:如果连续 3 个项目都在主干模板之外手工加了同一批任务,那就说明它该被固化成模块了,而不是继续靠 PM 手工补。

3. 模板做好了,团队还是各干各的,怎么才能让模板真正被用起来?

我花了两周时间做的模板,上线第一个月只有两个项目用,其他 PM 还是习惯自己从零建任务,问就是『我这个项目比较特殊』。我不想靠行政命令硬压,有没有什么办法能让模板真的被用起来,而不是变成共享盘里一个没人打开的文件夹?

先接受一个前提:模板被绕过,八成不是态度问题,而是成本问题。所以第一步是把『从模板创建』变成默认路径,而不是额外动作。做法是把它挂在项目管理平台的新建项目入口上,一键从模板创建,让不用模板反而更麻烦,需要手动建几十条任务的人自然会回头。

第二步是改变共建方式,模板不要由 PM 一个人闭门写完,拉 2 到 3 个一线骨干各写自己最熟的那一段,署名到模块上,参与过的人使用率明显更高。第三步是设一个 30 分钟的模板裁剪会,放在新项目启动的第一周,允许也要求团队删改不适用的条目,但删改理由必须回填到一个记录里,每季度汇总一次。

衡量口径很关键:使用率等于从模板创建的项目数除以同期新建项目总数,这个数低于 60% 时,先怀疑模板不适用,而不是怀疑团队不配合;高于 80% 之后再去看裁剪率,也就是被删掉或改动的条目占比,如果长期超过 40%,说明模板要么场景不对,要么粒度太细,得动结构了。

4. 怎么判断一套项目模板是不是有效?该看哪些指标、多久迭代一次?

模板做完之后我一直没法回答老板那句『这个东西到底有什么用』。任务该延还是延,该加需求还是加需求,感觉模板就是个摆设。想知道大家是用什么指标来判断模板价值的,以及多久该更新一次、由谁来更新,避免它慢慢烂掉。

别看感觉,看四个可量化的口径,我按重要性排序。第一是模板创建项目占比,反映采纳度,健康区间是 70% 到 90%,太低说明难用,100% 反而要警惕是不是被强制了。第二是计划外任务占比,也就是项目执行中新增的、模板里没有的任务工时占总工时的比例,低于 20% 算健康,说明模板对工作内容的覆盖是准的;

长期高于 35% 说明模板漏了关键环节,或者项目本来就属于该新建模板的新类型。第三是首次计划达成率,模板的价值之一就是让预估更准,如果用了模板的项目在工时预估偏差上并不比不用模板的项目更好,那这套模板大概率只是任务搬运,没有沉淀真实经验。

第四是新 PM 独立上手时间,从入职到能独立排出一个不需要返工的计划,用模板的团队通常能从 4 到 6 周缩短到 2 周左右,这个数字对老板特别有说服力。迭代机制上,我建议双触发:固定每季度做一次例行复盘,加上每次项目结项复盘时如果出现『模板里完全没有的任务类型』就立刻触发小版本更新。

每次更新一定要写变更记录并保留版本号,只写清三件事:改了什么、为什么改、受影响的是哪类项目。没有变更记录的模板,两次迭代之后就没人敢用了,因为谁也不知道自己看到的是不是最新版。

读者评论

谭
谭婉清

复用率作为核心代理指标这个提法有意思,但我怀疑它和交付周期偏差之间未必是因果,也可能是项目本身简单,团队才既愿意套模板、排期又稳。另外80%复用率在有定制交付的团队里挺难达到,我们这边常年卡在50%上下。

冯
冯浩然

模板的重度使用者是新人这点我很有同感,我们组真正翻模板的就入职半年内的两个人和外包。但字段越少越好的结论我不完全认同,砍到7个字段后验收标准反而写不清,后来加回一个完成定义才好用。关键可能不是数量,而是每个字段能不能直接对应一个动作。

谢
谢梓萱

状态流转比任务字段重要这条太对了,我们之前各项目自己定义完成,季度汇报时完成率根本没法横向比。不过模板挂负责人加六个月评审这条,在五人以下的小团队执行成本是不是偏高?我们试过,最后基本变成每季度走形式改个日期,内容没怎么动。

文章包含AI辅助创作:模板任务管理指南:项目经理如何做好项目模板,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285914
