项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

我用三年时间跟踪了 63 个中大型项目的从立项到收尾全过程,有一个数字至今让我印象很深:在最终被判定为”未达预期”的 41 个项目里,有 34 个的立项文档在评审会上是全票通过的。问题不在于没人签字,而在于签字的人当时并不清楚自己签下的是什么。项目目标管理真正的分水岭,从来不是执行阶段的加班强度,而是立项那几周里,目标到底被写成了”愿望”还是被写成了”契约”。

这篇文章不谈抽象理论,只讲我实际踩过的坑、复盘出来的判断逻辑,以及可以照着改的落地方案。我会把立项拆成四层漏斗、把目标拆成五个要素、把评审拆成三个必答问题,并给出 100 人以下、100-500 人、500 人以上三类组织的差异化做法。如果你正卡在”立项写完没人看、执行中反复改、结项时扯不清”的循环里,下面的内容可以直接对照修改。

一、先给结论:立项不是写文档,是签一份可验收的目标契约

先说三个我反复验证过的结论。它们听起来有点反直觉,但每一条背后都有具体项目在支撑。如果你只记住这三条,本文其余部分都能当成执行细节来看。

1. 结论一:立项的唯一硬产出是”可验收的目标契约”

绝大多数团队把立项的产出定义为”一份立项报告”或”一份需求说明书”。这是错的。文档只是载体,真正的产出是三方之间达成的一份契约:业务方承诺”我认可这个验收标准”,交付方承诺”我在这些约束下交付”,验收方承诺”我按这个标准判定成败”。

契约和文档的区别在于违约是否有成本。文档写完锁进网盘,没人再看;契约一旦锁定,任何一方想改都必须走变更流程并承担代价。我见过太多项目,立项文档写了 40 页,执行到第三个月业务方一句”这不是我想要的”,整个项目的合法性瞬间归零。原因就是这份文档从来没有被当成契约。

2. 结论二:目标不是被”定”出来的,是被”翻译”出来的

公司层面的战略语言是”提升客户响应速度””降低运营成本””实现数据驱动”。这些语言无法直接管理,因为它们没有主语、没有阈值、没有时间点、没有验收证据。项目负责人的核心工作,是把战略语言逐层翻译成可观测的业务指标,再从业务指标翻译成可验收的交付物。

这个翻译过程一定是有损的。立项做得好不好,本质就是看你能把信息损耗控制在多少。我在 63 个项目的立项文档和结项复盘之间做过一次编码比对,结果并不乐观。

项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

3. 结论三:立项深度要与项目的”不可逆成本”成正比

不是所有项目都值得花三周做立项。判断标准只有一个:这个项目一旦方向错了,撤回成本有多高。一个两周就能上线、错了随时下线的运营活动,立项花半天都算多;一个要改造核心交易链路、涉及五个部门、上线后一年内不能推倒重来的项目,立项投入三周都算少。

我见过最常见的错误是倒过来的:小项目反复评审、大项目草草过会。原因往往是评审会的触发条件按金额或按领导关注度设定,而不是按不可逆成本设定。

立项文档必须回答的问题 常见错误回答 合格回答
项目要解决什么问题? 提升系统能力 客服平均首次响应时长从 8 分钟降到 3 分钟以内
凭什么算做成了? 按期上线 上线后 4 周内,该指标在日均 1.2 万工单样本中稳定低于 3 分钟
谁判定成败? 项目组自行验收 客服中心负责人签字,数据由运营分析岗独立取数
明确不做什么? (通常空白) 本期不改动工单流转引擎,不做移动端
关键约束是什么? 资源有限 预算上限 180 万,核心开发人力不超过 6 人,必须在 Q3 财务结算前上线
谁为结果负责? 项目组 业务结果由客服中心负责人承担,交付结果由项目负责人承担
失败的处理预案? (通常空白) 第 6 周指标改善不足 30% 时,触发方案降级评审

二、背景与真实场景:三个立项失控的典型现场

下面三个场景都来自我实际参与或深度复盘过的项目,细节做了脱敏处理。它们分别代表了制造、互联网、政企三类组织在立项阶段的典型问题。你会发现,问题形态不同,但根因高度一致。

1. 场景一:一份”完美”的立项报告,和三个月后的集体失忆

某 1200 人规模的制造企业要上设备运维数字化项目。立项报告 62 页,包含背景、行业趋势、技术架构、实施计划、风险清单,评审会上三个部门负责人一致通过。看起来无懈可击。

三个月后,项目进入联调阶段,冲突爆发了。设备部认为项目目标是”降低非计划停机时长”,IT 部认为目标是”完成设备数据采集覆盖率”,财务部关心的是”维修备件库存周转率”。三个目标都能在那 62 页报告里找到出处,但没有一处写明优先级和验收口径。

最终这个项目延期 4 个月,多投入约 340 人天。复盘时我翻了立项报告,发现它的问题不是写得少,而是写了太多并列目标却没有做取舍。并列目标在立项阶段是安全的,在执行阶段是致命的。

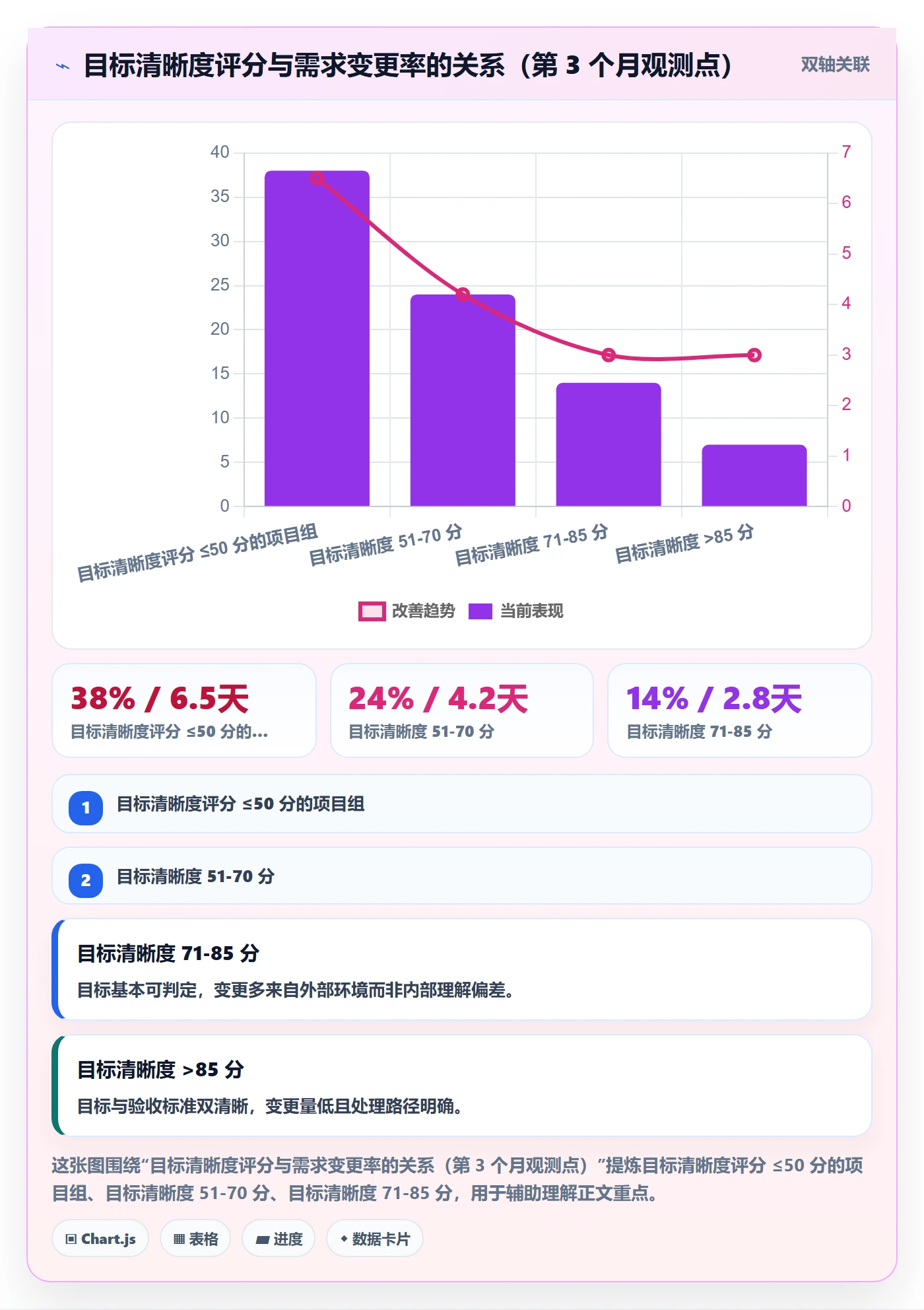

2. 场景二:目标清晰度衰减曲线,比你想的更陡

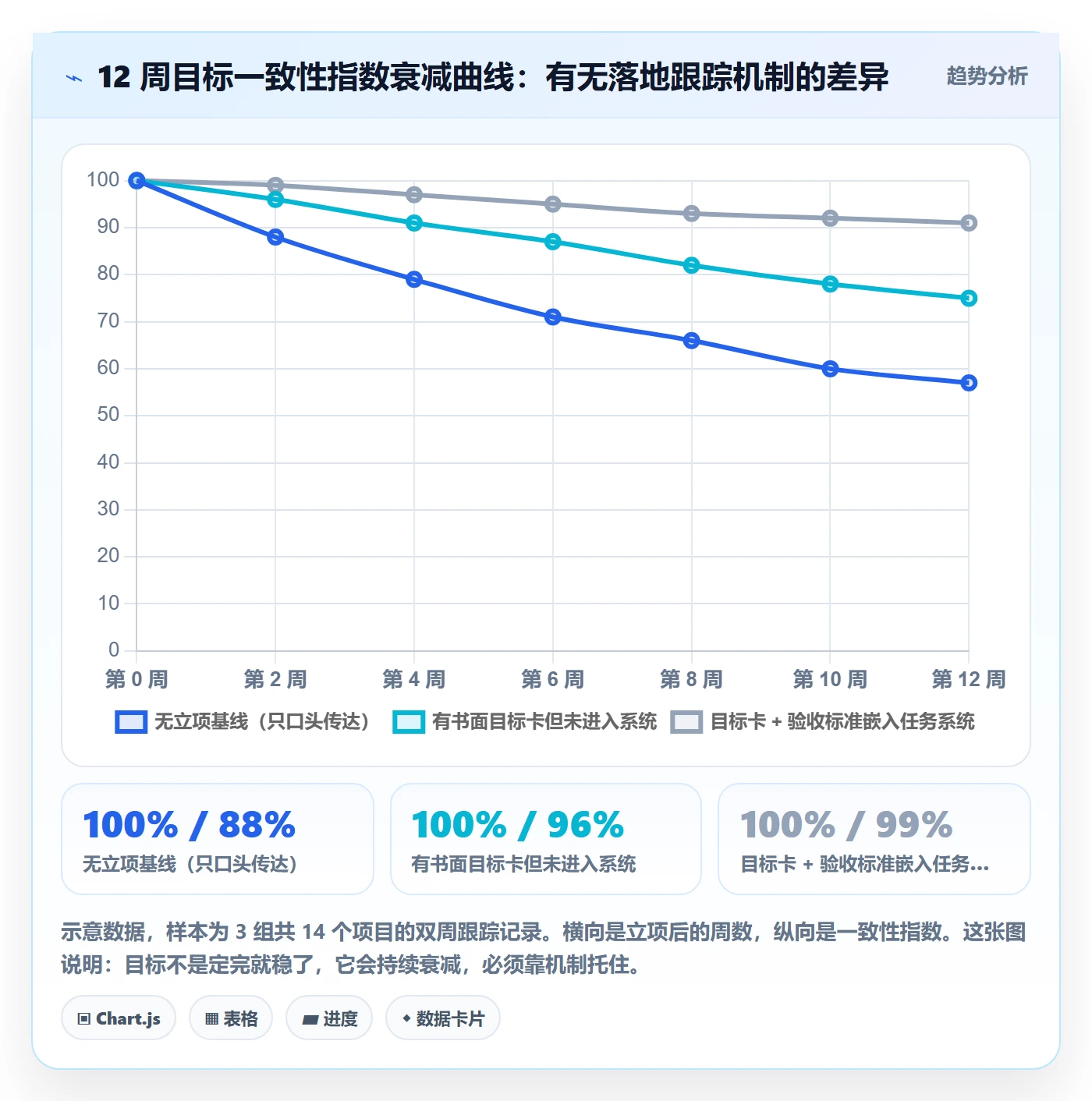

我在多个项目中做过一个简单的跟踪实验:从立项结束那周开始,每两周让项目核心成员(含业务方接口人)用一句话复述”这个项目的成功标准是什么”,然后由评审组判断与立项文档的一致性。

结果是我没有预料到的:没有任何跟踪机制的项目,目标一致性在第 12 周会掉到初始值的六成以下。而把验收标准直接写进任务系统、让每个成员在自己的任务卡片上都能看到对应目标的项目,衰减明显更缓。

项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

3. 场景三:验收标准在结项时才第一次被认真讨论

政企类项目尤其容易出现这个问题。立项阶段双方都默认”按合同交付即可”,合同里写的是模块清单和功能条目,不是业务结果。等到结项,甲方说”系统上线了但我们的业务没变化”,乙方说”合同里的模块我们都交付了”,僵局出现。

我参与过的一次调解中,双方为”数据看板是否满足要求”争执了 11 天。最后翻出立项阶段的一份会议纪要,上面写着”看板需支持多维度下钻”,但”多维度”具体是哪几个维度、下钻几层,谁都没定义。这类争议的成本极高,因为它无法通过技术手段解决,只能靠谈判。而谈判的筹码,恰恰是你立项时没写的东西。

三、拆解六个常见误区:你可能是这样把立项做废的

下面六个误区按出现频率排序,几乎覆盖了我见过的大部分立项失败案例。每一个误区我都会说明它的表现形式、真实代价,以及识别方法。

1. 误区一:把立项当成”审批动作”而不是”设计动作”

表现形式是:项目负责人接到任务后,第一反应是”找模板、填内容、约评审”。整个过程的驱动目标是”通过评审”,而不是”把项目设计清楚”。

这种心态下写出来的文档有一个共同特征:所有内容都是安全表述。目标写得宽泛、风险写得笼统、计划写得弹性。因为写得越具体,被质疑的可能性越大。于是立项文档变成了一份”谁都不会反对但也谁都用不上”的文件。

识别方法很简单:把立项文档里的目标句单独摘出来,问三个执行成员”这句话下周你要做什么”,如果三个人给出三种不同答案,这份文档就是审批导向的。

2. 误区二:把 KPI 复述当成项目目标

“提升客户满意度””提高运营效率””降低系统故障率”,这些是部门 KPI,不是项目目标。区别在于:KPI 描述的是一个持续状态,项目目标描述的是一次有边界的改变。

合格的写法是:在什么约束下,通过什么交付物,让哪个指标从现在多少变到多少,什么时候验证。我通常要求项目负责人在目标句里必须出现”从 X 到 Y”的数值对比,否则打回重写。

3. 误区三:用”范围清单”代替”范围边界”

很多人以为列出要做 37 个功能模块,就等于划定了范围。这远远不够。真正的范围边界包含三层:做什么、不做什么、以及什么情况下会触发放大。

大多数立项文档只写第一层。第三层最容易被忽略,但恰恰是执行中最常发生的情况。比如”本期不做多语言支持,但当海外业务订单占比超过 15% 时启动二期评估”,这一句就能避免执行中反复被追问。

4. 误区四:里程碑按”领导要求的时间”倒推

倒推本身不是问题,问题是从倒推结果出发去编造工作量估算。我见过一份实施计划,把 6 个月的开发量压进 3 个月,理由只有一句”业务等不了”。这份计划在立项会上通过了,因为没人愿意当那个说”做不到”的人。

更专业的做法是:先给出基于工作量的基准计划,再单独列出”要压缩到目标日期必须满足的 3 个前提”,并把这些前提写成立项文档的一部分。这样时间压力就变成了显性风险,而不是隐藏的谎言。

5. 误区五:干系人只列名单,不做承诺确认

干系人分析表里写满了名字和角色,但没有一个人的承诺被明确记录。这在跨部门项目里是灾难性的,因为跨部门协作的本质是资源争夺,而不是善意合作。

我的做法是每个关键干系人至少确认三件事:他需要提供什么(人、数据、审批)、什么时间提供、不提供会有什么后果。这三件事必须在立项评审会上口头确认并记录,不能靠会后邮件补。

6. 误区六:验收标准留到结项阶段才想

这是所有误区里代价最高的一个,因为它把可控的设计问题变成了不可控的谈判问题。结项阶段双方立场已经固化,任何标准讨论都变成博弈。立项阶段双方还有共同利益(都想启动项目),这是唯一能低成本达成一致的时间窗口。

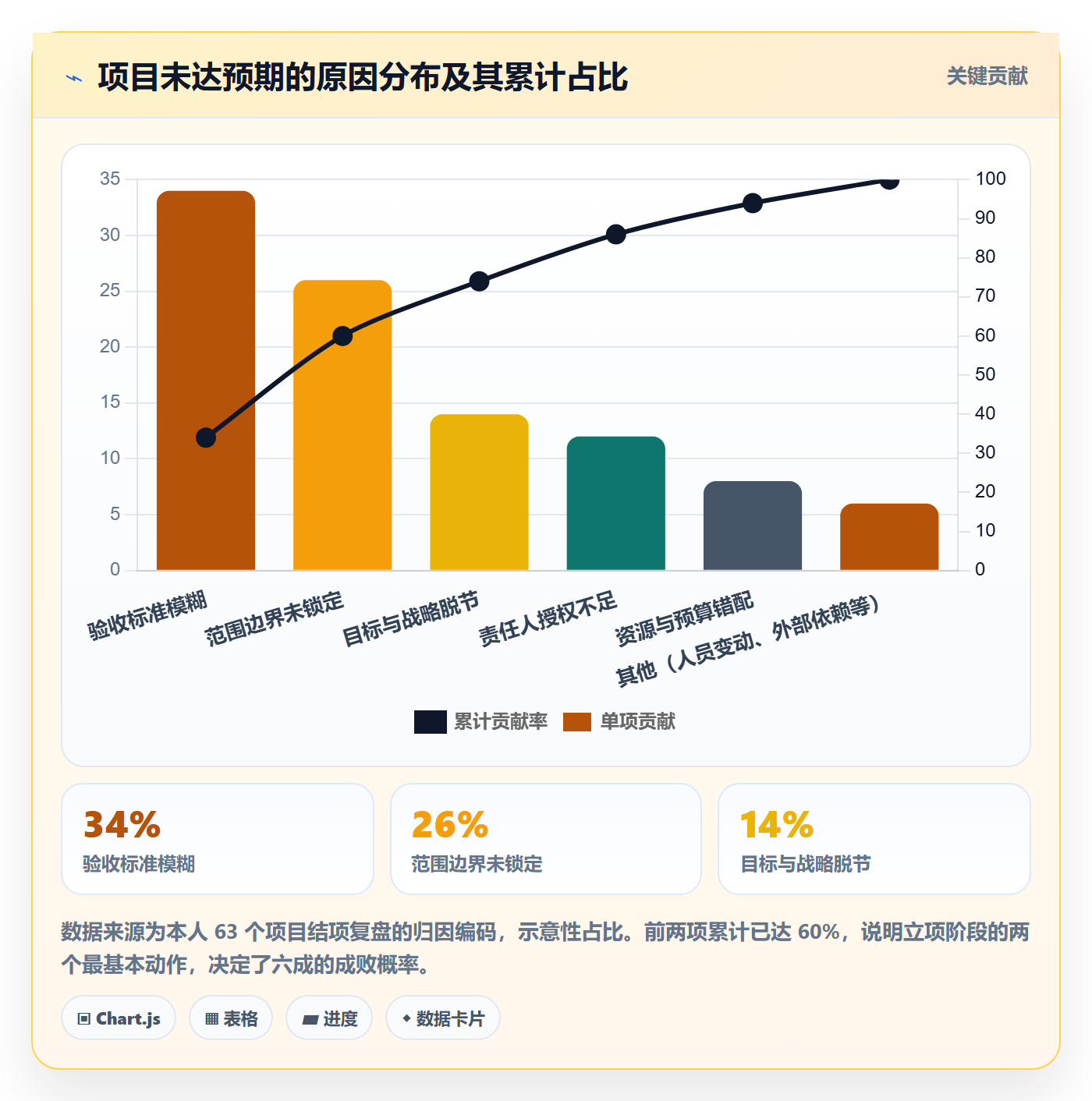

我统计过 63 个项目里”未达预期”的原因分布,结果比预想的集中。验收标准模糊和范围边界不清两项加起来占了六成。

项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

四、专业判断逻辑:四层漏斗、五个要素、三个必答

这一节是全文最核心的方法论部分。我把它压成三个可直接使用的工具,分别对应目标怎么来、目标怎么写、目标怎么审。

1. 四层漏斗:从战略解码到验收锚定

我用四层漏斗来组织立项思考,每一层都必须产出明确的东西,否则不能进入下一层。这个漏斗的价值在于它强迫你在正确的层级上解决问题,而不是一上来就讨论功能。

(1)第一层:战略解码,这个项目为哪条战略服务

输出物是一句话:本项目支撑的战略方向是 X,对应的高层指标是 Y。如果找不到对应的战略方向,说明这个项目可能只是某个部门的临时诉求,需要重新评估优先级。

(2)第二层:目标翻译,把战略指标转成项目指标

输出物是一个可测量的项目目标句,必须含”从 X 到 Y”的数值对比和验证时间窗。这一层的难点在于因果链的合理性,你要能解释为什么你的交付物会导致这个指标变化,以及变化中有多少能归因于这个项目。

(3)第三层:范围切割,明确做什么、不做什么、何时放大

输出物是三段式范围声明。这里有一个实用技巧:把”不做什么”写成正面清单,比如不是写”不做移动端”,而是写”本期交付形态限定为 Web 端,移动端需求进入二期候选池并由业务方按季度评审”。写法决定了它在执行中的约束力。

(4)第四层:验收锚定,定义证据形态和判定人

输出物是验收标准表,包含指标、数据来源、采样口径、判定阈值、判定人。这一层最容易被简化成”按需求文档验收”,而需求文档本身是交付方的产物,用交付方的产物去验收交付方,逻辑上不成立。

项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

2. 目标五要素:一张卡片写清一个目标

无论工具是什么,我要求每个项目目标必须写成一张结构化卡片,包含五个要素。缺任何一个要素,目标就不能进入执行。这套结构我用了四年,最大的价值是让评审变得可操作,评审人不需要判断”这个想法好不好”,只需要判断”这五个格子填得对不对”。

project_goal_card:
goal_id: PRJ-2026-017

goal_statement: "客服工单平均首次响应时长从 8.2 分钟降至 3.0 分钟以内"

evidence:

metric: "平均首次响应时长(分钟)"

source: "客服系统工单日志,全量取数,剔除测试工单"

sample_window: "上线后连续 4 个自然周,日均样本 >= 10000"

threshold: "周均值 verifier: "客服中心负责人 + 运营分析岗独立取数复核"

ownership:

business_owner: "客服中心负责人(对业务结果负责)"

delivery_owner: "项目负责人(对交付结果负责)"

acceptance_owner: "运营分析岗(对数据判定负责)"

constraints:

budget_cap: "180 万元"

headcount_cap: "核心开发 hard_deadline: "2026-09-30 前上线(财务结算周期约束)"

anti_goals:

"不改动工单流转引擎底层逻辑"

"不新增移动端入口"

"不做历史工单数据清洗"

escalation_rule:

condition: "第 6 周指标改善幅度 action: "触发方案降级评审,冻结二期需求"

这张卡片的实际长度不到 40 行,但它承载的信息量超过很多 40 页的立项报告。原因在于它的每一行都是可被追问、可被验证、可被判定的。

3. 立项评审的三个必答问题与一票否决项

我把立项评审压缩成三个问题。评审人如果只问三个问题,就问这三个。这三个问题中有任何一个答不上来,项目不进入执行,这是我认为应该设立的一票否决项。

  1. 做成了是什么样子,谁说了算?,要求回答出具体指标、数据来源和判定人。答不出,说明验收标准没锚定。
  2. 明确不做什么,触发什么条件才做?,要求回答出至少两条”不做”和一条放大规则。答不出,说明范围边界没切割。
  3. 如果第 6 周发现方向错了,靠什么信号发现,谁负责喊停?,要求回答出早期信号指标和叫停责任人。答不出,说明项目没有安全阀。

第三个问题是我在吃过亏之后加上的。我曾经负责的一个项目延期 4 个月,复盘时发现第 3 周就有异常信号出现,但没有任何机制要求有人对这个信号负责。没有指定负责人的风险,等于没有风险监控。

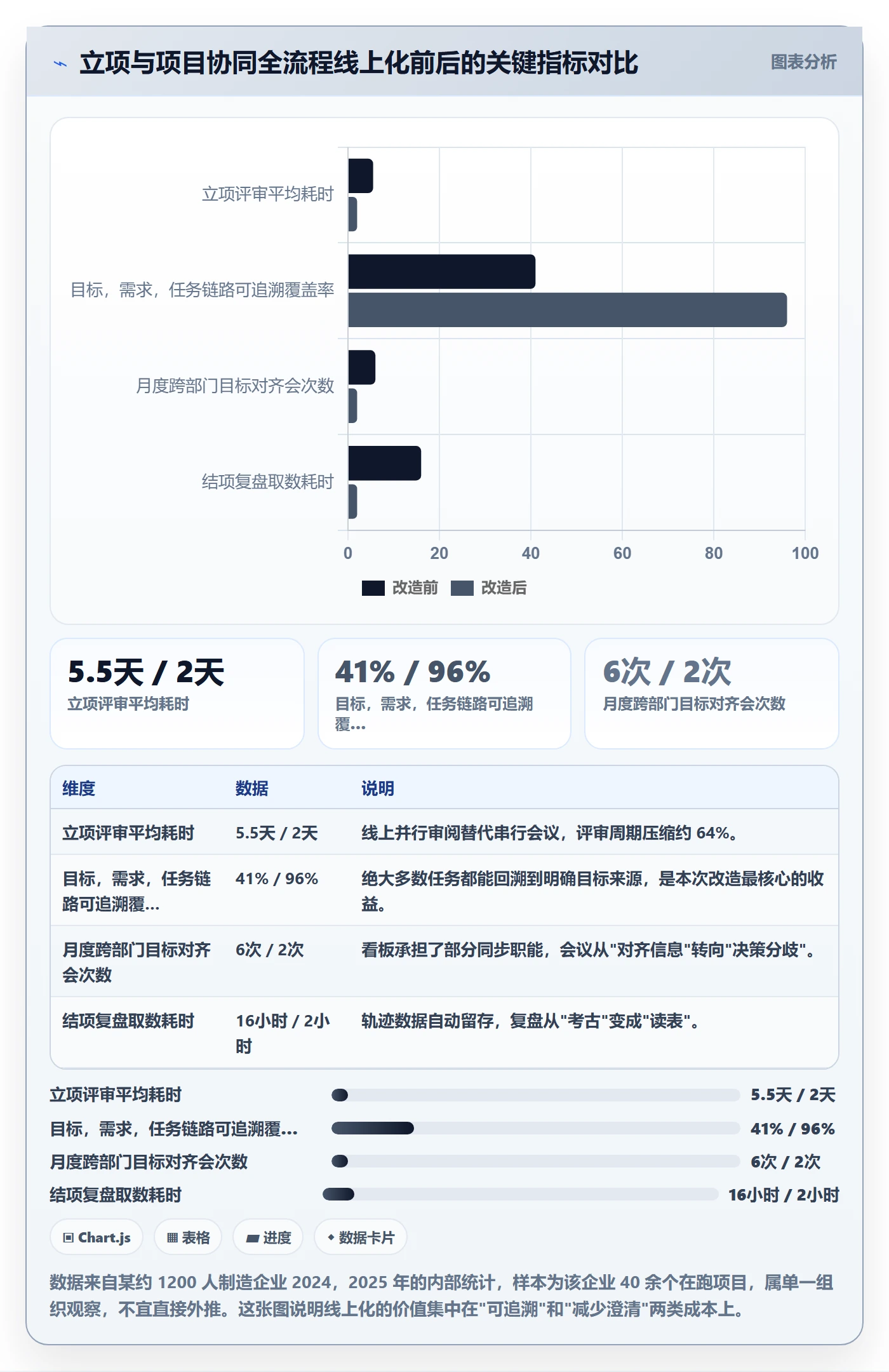

五、具体案例与数据观察:一次立项全流程线上化的真实改造

前面讲的是方法,这一节讲落地。方法再好,如果载体是散落在网盘、邮件、聊天记录里的文档,就不可能稳定执行。我以一个实际参与的项目为例,说明工具层面对立项质量的影响。

1. 为什么中大型组织的立项难点在”留痕”和”可追溯”

100 人以下的团队,两个人走到白板前把事情说清楚就能开工,目标是清晰且实时同步的。但组织一旦超过 100 人、跨过 3 个以上部门,问题就变成了:信息传递靠什么保证不失真,决策依据靠什么保证可追溯。

我服务过的一家制造企业有约 1200 人,同时并行的项目超过 40 个。它的立项材料分散在三个地方:OA 走审批、共享盘放文档、微信群做讨论。带来的直接后果有三个:第一,立项文档的版本没人说得清哪个是最新;第二,变更记录没有统一入口,复盘时找不到决策轨迹;第三,跨部门目标对齐完全依赖会议,会议纪要又不进系统。

这类组织的核心需求不是”更好的打卡工具”,而是把目标、范围、验收标准变成系统里的一等公民,和任务、需求、测试用例建立可追溯的关联。这也是我后来在类似场景中推荐 PingCode 的原因。它主要服务中大型企业及 100 人以上组织,支持私有化部署,对制造、金融、政企这类有数据合规要求的行业比较友好;同时它支持从 Jira 平滑迁移,对于原来用 Jira 但需要做国产替代或本地化部署的团队,迁移成本相对可控。

2. 一次从 Jira 迁移到 PingCode 的立项改造实录

这家企业原本用 Jira 管理研发任务,但立项和目标管理一直在线下。改造分三步走,每步都有限定的时间盒,避免变成无限期的工具建设。

(1)第一步:把目标卡搬进系统,建立目标与任务的关联

我们用了 2 周时间,把 40 个在跑项目的目标卡按前面那张五要素结构补全,录入系统,并在每个目标下挂载对应的需求、任务和工作项。这一步最耗时,因为很多项目的验收标准在立项时根本没写,需要回头找业务方补。

补的过程中出现了 11 处争议,其中最典型的是一个仓储优化项目:项目组认为验收标准是”拣货路径算法上线”,业务方认为验收标准是”人均拣货效率提升 20%”。这个争议在立项后 7 个月才被发现,如果继续拖到结项,代价会大得多。争议提前暴露,本身就是立项线上化的最大收益。

(2)第二步:把变更流程固化,让改动必须留下理由

所有涉及目标、范围、验收标准的调整,都必须在系统里发起变更单,填写调整原因、影响范围、审批人。这一步在推行初期遭到抵触,理由是”太麻烦”。我当时的处理方式是:只对”高不可逆成本”的 12 个项目强制启用,其余项目保持弹性。

三个月后,那 12 个项目的变更单平均 3.8 张,而对照组项目平均口头变更 11 次以上且无记录。更关键的是,季度复盘时这 12 个项目的取数时间从平均 16 小时压缩到 2 小时以内,因为所有轨迹都在系统里,不需要再翻聊天记录。

(3)第三步:把目标健康度做成可视化看板

最后一步是让管理层能看到”目标是否还在轨道上”。看板包含四类信号:目标变更频次、验收标准覆盖度、里程碑偏差、早期预警指标。这个看板的实际使用者不是项目组,而是业务负责人,因为业务才是目标的最终责任人,他们需要看到自己的目标在被如何推进。

3. 数据观察:立项全流程线上化前后的六个指标变化

改造从启动到稳定运行约 5 个月,我记录了前后各一个季度的数据。需要说明的是,这些数据来自单一企业样本,不能直接外推到所有组织,但变化方向和幅度有参考意义。

项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

4. 迁移这件事本身的风险,比想象中大

顺带说一个常被低估的问题:如果组织原本使用 Jira,迁移过程中的项目数据、工作流、权限模型都会成为风险点。我见过迁移后工作流断裂导致历史数据无法关联的案例,最终不得不保留两套系统并行半年。

所以选择工具时,我会把”能否平滑迁移历史项目和流程配置”作为硬性评估项,而不是加分项。PingCode 在这方面的支持使得国产替代路径相对顺畅,尤其对有私有化部署要求的中大型组织来说,减少了”换工具等于重建流程”的隐性成本。但我也要提醒:工具能降低迁移摩擦,不能替代流程治理,把混乱的流程原样搬过去,只是把混乱换了个地方。

六、不同情况下的行动建议

方法必须按组织规模和成熟度做裁剪。下面按四类情况给出具体做法,你可以直接对照自己的组织形态取用。

1. 情况一:100 人以下团队,10 人以内项目组

这类团队最大的优势是沟通成本低,最大的风险是把优势当能力,不做任何沉淀。我的建议是极简但强制:一页目标卡,四行内容。

  1. 目标句一行,必须含”从 X 到 Y”。
  2. 验收证据一行,写清指标、来源、判定人。
  3. 不做清单两到三条。
  4. 叫停信号一条,写清第几周看什么指标、谁负责喊停。

这四行写好贴在看板或系统首页,不写长文档。这个阶段写 40 页立项报告是浪费,但连四行都不写就是赌博。

2. 情况二:100-500 人组织,跨 2-4 个部门

这个规模是立项质量问题的高发区,因为部门墙开始显现,而流程还没建立。核心建议是建立统一的立项目标卡模板,并强制线上留痕。

具体动作包括:统一模板和字段;所有目标卡进入同一系统并与任务关联;变更走统一入口;每季度做一次目标健康度回顾。这个阶段不需要复杂的治理委员会,但需要一个明确的规则:没有目标卡的项目不进入资源分配。

3. 情况三:500 人以上或多事业部组织

这个规模下,项目负责人的核心挑战从”写目标”变成”在目标冲突中做仲裁”。建议在立项机制上增加两个设计。

(1)目标优先级强制排序

不允许并列目标。同一个项目的多个目标必须排出第一、第二、第三,并明确当资源不足时优先保哪个。并列目标的本质是把取舍推迟到执行阶段,而执行阶段做取舍的成本远高于立项阶段。

(2)跨部门目标的联合签署

涉及两个以上部门目标的项目,需要各部门负责人对目标句和验收标准联合签署,而不是由项目负责人单方面承担。这一条在推行时会遇到阻力,但它能把”项目失败”从个人问题转化为组织问题,反而更容易获得资源支持。

4. 情况四:政企与强合规行业

这类场景的关键差异在于验收标准往往由合同和监管要求共同决定,且过程留痕是硬性要求。建议在标准立项流程之上叠加三件事:把合同条款逐条映射到验收标准;建立数据合规评审节点;保留完整的变更审批链。

同时,部署形态需要提前确定。涉及敏感数据、要求数据不出内网的组织,应该在立项阶段就明确私有化部署方案,而不是等到实施阶段再讨论,因为部署形态会反向影响架构设计和工期估算。这也是我建议中大型组织在工具选型时优先考虑支持私有化部署方案的原因。

项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

七、不同情况下的取舍

立项管理没有最优解,只有取舍。下面四组取舍是我在实战中被问得最多、也最容易做错的。每一组我都会给出我的默认倾向和例外条件。

1. 取舍一:立项速度 vs 立项深度

这两者确实矛盾,但不是所有项目都值得同等深度。我的默认倾向是按不可逆成本分档:可逆成本低走快通道,可逆成本高走完整流程。快通道不代表不立项,而是把立项压缩成 4 小时内的目标卡工作坊。

例外条件是:当项目涉及外部承诺(客户合同、监管要求、上市公司披露)时,无论规模大小都必须走完整流程,因为这类项目的失败成本不只是资源浪费,还包括信任和合规风险。

2. 取舍二:目标稳定 vs 敏捷迭代

有一种流行说法是”目标要稳定,方案要敏捷”。这句话是对的,但容易被误用成”目标一旦确定就不能改”。我的判断是:目标可以改,但必须走显性变更流程;方案可以随时改,不需要走流程。

区分标准是看改动的影响范围。改动影响验收标准、资源投入或跨部门承诺的,属于目标级变更,必须走流程;改动只影响实现方式的,属于方案级变更,团队自主决定即可。把这两类混在一起管理,要么流程过重拖慢执行,要么目标失控无人察觉。

3. 取舍三:工具约束 vs 管理弹性

工具用得越硬,管理弹性越小。我见过把系统字段做成强校验的团队,结果项目负责人为了少填一个字段,把项目拆成两个提交。也见过完全靠自觉的团队,三个月后系统里的目标数据全部过期。

我的默认倾向是:关键字段强校验,辅助字段选填。目标句、验收标准、判定人这三个字段强校验,因为缺了它们项目就无法判定成败;优先级排序、风险描述这类字段选填,留给管理弹性。

4. 取舍四:私有化部署 vs SaaS

这个取舍在 100 人以上的组织里几乎必然遇到。私有化部署的优势是数据可控、可深度集成、不依赖外部网络;代价是初始投入和运维成本更高。SaaS 的优势是开箱即用、迭代快;代价是数据边界和合规适配受限。

我的判断标准是看数据敏感度和集成深度。如果项目数据包含客户隐私、生产工艺、财务明细等敏感信息,或需要与内部身份系统、数据平台深度集成,私有化部署通常是更稳妥的选择。反之,如果项目是通用协作场景,SaaS 的启动效率优势更明显。

项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程

八、常见追问

下面六个问题是我在做立项辅导时被问得最多的,回答都尽量给到可操作的程度。

1. 业务方不肯给量化验收标准怎么办?

通常不是不愿意,而是给不出。这时候不要逼他给数字,改成让他做选择题:给出三组不同的指标和阈值,让他选一组并说明理由。选择比创造更容易,这个方法我用过十几次,成功率明显高于开放式提问。如果三选一都拒绝,那说明这个项目的必要性本身需要重新评估。

2. 目标卡写完了,但执行中没人看,怎么办?

核心原因是目标卡和执行动作之间没有物理连接。解决办法是让目标卡出现在每个人的日常界面上:任务详情里显示它归属哪个目标、这个目标的验收标准是什么。目标只有出现在执行者的工作路径上,才会被真正使用。写在别处的目标等于不存在。

3. 多目标冲突时,项目负责人该听谁的?

取决于立项阶段有没有做优先级排序。如果做了,按排序执行,冲突升级为变更流程;如果没做,冲突就变成了项目负责人的个人政治能力测试,这对项目和人都不是好事。这也是我坚持不允许并列目标的直接原因。

4. 小项目也要走完整立项流程吗?

不要。完整流程的成本会超过项目收益。但最小版本是必须的:目标句、验收标准、不做清单、叫停信号,四项缺一不可。这四项加起来不超过半小时的工作量,但它能防住的失败成本远超半小时。

5. 立项阶段怎么判断目标是否”够具体”?

用一个简单的测试:把目标句单独发给三个不在项目组的人,请他们各自写出一条”如何证明这个目标达成了”的方法。如果三个人的答案高度一致,说明目标够具体;如果出现明显分歧,说明还停留在愿望层面。可验证性不是靠描述得漂亮,而是靠陌生人能否得出一致结论。

6. 项目已经启动了,还能补立项吗?

能,而且值得。做法叫”追补目标卡”:用两周时间把目标、验收标准、范围边界、叫停信号补全,同时盘点当前进度与目标的偏差。我在一个延期项目中做过这件事,补完当天就发现两个已完成模块对目标毫无贡献,及时止损。补立项的价值不在于流程完整,而在于它逼所有人重新对齐一次。

九、总结:立项是项目生命周期里唯一一次低成本改命的机会

回到最开始那个数字:34 个立项全票通过却最终未达预期的项目。它们的失败不是因为团队不努力,也不是因为技术做不到,而是因为在那个还能低成本调整方向的窗口里,没有人认真回答”什么叫做成了”。

项目管理的所有环节里,立项是唯一一个修改成本极低、影响范围极大的环节。执行阶段改一个目标要付出数周返工,结项阶段改一个验收标准要靠谈判,而立项阶段改一个目标只需要在白板上划掉重写。窗口期一旦过去,所有调整都变成高成本动作。

我的核心观点可以概括为三句话:

  • 目标不是被定出来的,是被翻译出来的,翻译质量决定项目上限。
  • 立项的产出不是文档,是契约,契约的判据是违约是否有成本。
  • 目标会持续衰减,必须靠机制托住,机制包括结构化模板、系统留痕和显性变更流程。

如果你想立刻行动,我建议按下面这个顺序做,大概需要一周时间:

  1. 今天:挑一个正在执行的项目,把它的目标句单独摘出来,发给三个成员问”怎么证明达成了”,看答案是否一致。
  2. 本周内:按五要素结构,给这个项目补一张目标卡,重点补齐验收证据和叫停信号。
  3. 下周:把目标卡录入团队正在使用的项目管理平台,并与现有任务建立关联,确保每个人在自己的任务里能看到目标来源。
  4. 两周后:在下一次项目例会上,用三个必答问题重新评审一个即将启动的新项目,检验这套方法是否顺手。
  5. 一个月后:统计一次目标澄清类返工工时,和立项前对比,用数据决定是否把这个做法固化为团队标准。

不要一次性推行整套流程,也不要等流程完美了再开始。立项能力的提升是迭代出来的,第一版目标卡写得粗糙没关系,只要它开始被执行者看见、被业务方签署、被变更流程约束,它就已经在产生价值了。

常见问题解答(FAQ)

1. 项目立项时,项目目标到底要写到什么颗粒度才算合格?

我之前带项目,立项书里目标写的是“提升系统稳定性、优化用户体验”,评审时领导问“提升多少、怎么算达到了”,我当场答不上来,只能含糊过去。后来发现很多项目做不下去,根子上就是立项时目标没写清楚。

我的口径是三个要素齐全才算合格:基线、目标值、验收口径。基线是立项前的真实数据,比如核心接口P95响应时间当前是1.8秒,这个数字必须来自监控或抽样统计,不能拍脑袋;目标值要有明确数值和时间窗,比如“上线后两个月内降到800毫秒以内”;

验收口径要说清数据怎么取,比如取工作日9:00到21:00的生产环境P95,连续观察两周。没有基线就先花3到5天做一次数据摸底,这比后面扯皮三个月划算得多。第二,要把“业务结果”和“交付物”分开写:交付物是“上线某某模块”,业务结果才是“客诉下降30%”,评审时要盯的是后者。

第三,目标建议设必达、期望、挑战三档,只有一个数字容易把团队逼到要么造假要么躺平。如果确实量化不了,比如探索型项目,就改成时间盒加验证问题:两个月内用可点原型验证三个关键假设,成功标准是至少两个假设被真实用户验证为愿意付费或愿意迁移,这比写“探索新方向”可执行得多。

2. 立项评审会怎么准备,才能一次通过而不是被反复打回?

我们公司立项要过评审会,我上次准备了40页PPT,讲了半小时,结果被连着问“要投多少人、什么时候回本、失败了怎么办”,最后被打回去补材料。第二次我彻底换了打法,通过率完全不一样。

评审会不是讲方案,是帮决策者算清三笔账:收益、成本、风险。我的做法是一页纸摘要加三张表。一页纸说清做什么、为谁解决什么问题、不做的后果是什么。三张表分别是:收益表,量化年化收益或节省工时,并写清计算公式和数据来源;成本表,人力按人月折算成金额,加上外部采购和机会成本,注明占用哪些关键角色、占用多久;

风险表,列出三到五条最大风险,每条写触发条件和应对方案,并明确写出什么情况下建议终止。材料要在会前24小时发给参会人,会上只讨论分歧点,不逐页念PPT。被问倒最多的两类问题是“为什么是现在做”和“为什么是我们做”,这两点在立项文档里要有独立段落。

另外,提前和财务、法务、运维这类有一票否决权的角色私下对齐,比在会上被当面质疑体面得多。如果预算超过你所在层级的审批权限,先做小规模试点拿真实数据,再申请全量预算,通过率会高很多。

3. 小团队没有专职PMO,立项流程能简化到什么程度?

我们研发就二十来个人,如果每个需求都写立项书、开评审会,光流程就把人耗死了,但不走流程又经常出现需求做到一半发现方向不对的情况。我试过好几版流程,最后才摸到一个平衡点。

流程要跟风险和工作量挂钩,而不是跟“公司规定”挂钩。我一般按投入量分三档:10人日以内的小需求不做正式立项,产品和技术负责人对齐后写一条任务,写清目标、验收标准、唯一负责人和截止时间即可;10到60人日的走轻量立项,一页纸加一次15分钟的快速对齐会,业务方必须书面确认目标和验收口径;

超过60人日,或者涉及跨部门、外部采购、线上核心链路改造的,才走完整立项评审。关键不是文档厚度,而是三个动作不能省:一是目标口径必须由需求方书面确认,口头需求三个月后一定会变形;二是必须指定唯一负责人,而不是“某某团队负责”;三是必须有明确的终止条件。

工具层面可以用某项目管理平台把立项、任务、验收串成一条链路,立项文档直接关联任务和验收记录,复盘时能一眼看到当初承诺的和实际交付的差在哪。我在几十人团队试过,裁剪后立项平均耗时从一周压到半天,返工率反而下降了,因为口径提前锁死了。

4. 立项之后目标怎么跟踪,才能不变成墙上的一句口号?

我们立项时目标写得挺漂亮,半年后回头看发现早就跑偏了,中间根本没人管,大家都在忙着做临时插进来的需求。这件事让我意识到,目标管理真正的难点不在立项,而在立项之后。

目标跑偏基本不是因为团队不努力,而是因为没人定期对着原目标校准。我的做法是固定三个节奏:周会只讨论偏差超过10%的事项,看进度和阻塞;月度做一次目标健康度检查,把当前实际数据和立项时的目标值放在一起对比,回答三个问题,还在原来的路上吗、外部条件变了吗、该调整目标还是调整打法;

里程碑节点做一次正式复盘,明确继续、调整还是终止。指标口径一定要在立项时就固化,包括数据来源、统计周期、分母是谁,否则每次汇报各算各的,吵到最后变成信任问题。

另一个很实用的手段是设“目标变更留痕”:任何目标调整都要记录谁提的、为什么改、影响什么,攒三个月回看,你会发现大部分跑偏都发生在某几次临时插需求之后。用某项目管理平台把目标值和实际值做成一个可视化对照面板,放在团队每天都能看到的地方,比月底写一份汇报材料有用得多。

读者评论

韦
韦知夏

%那个数字看着扎心,但毕竟是一个人编码统计出来的,不同行业、不同立项模板差异可能很大。我们复盘过一批项目,验收标准写不清楚的确实占多数,但“传达到成员只剩31%”这条我不太认同,有些团队的开工宣讲做得挺透,关键还是看负责人愿不愿意花那半天。

杨
杨若宁

不可逆成本这个判断标准我认,但现实里评审档期往往按金额和领导关注度定,项目负责人根本没权限改。想推“大项目多花两周立项”,通常卡在“业务等不了”上。文章里“把压缩前提写成显性风险”是个办法,但前提是会上真有人愿意认这个风险。

陆
陆子涵

把验收标准塞进任务卡片这招我们试过,有效果但有限。一是任务颗粒度太细,卡片上挂目标容易变成摆设;二是业务方接口人基本不进任务系统,衰减主要发生在他们那边。后来改成每次迭代评审时口头复述一遍成功标准,反而比写在系统里更管用。

文章包含AI辅助创作:项目目标管理指南:项目负责人如何做好项目立项,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285672

赞 (0)
飞飞飞飞
项目立项优先级教程:项目负责人落地方案,避坑指南
上一篇 2天前
立项流程与规范:项目负责人项目立项协同管理关键指标
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
