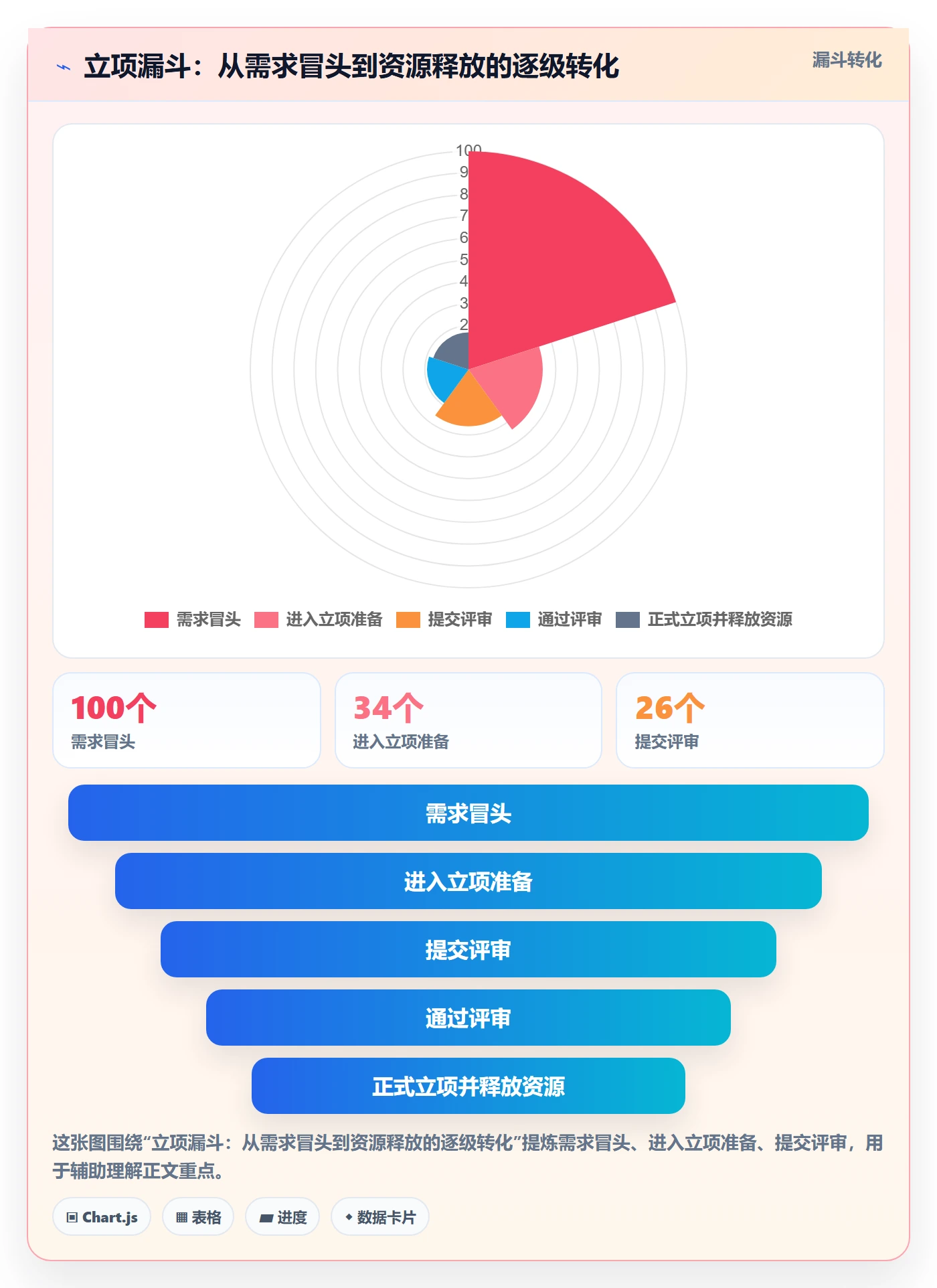

去年 11 月,我帮一家 420 人的工业软件公司复盘他们拖了 47 天的立项流程。CEO 一直以为卡点在最后那场评审会,可我让他们把 47 天按“谁在等谁”拆开之后,真相是:只有 11 天在真正干活,剩下 36 天全在等口径、等预算确认、等一个能拍板的人出现。更反常识的是,这家公司的审批节点总共只有 6 个,比不少同行都少,节点少,周期照样长。
这件事让我彻底改变了对“项目立项周期”的理解:它从来不是审批流长度的问题,而是项目负责人能不能把信息、期望和决策节奏协同起来的问题。流程图画得再漂亮,只要信息在不同部门手里各有一版口径,周期就会在原地打转。
这篇文章我会把立项周期拆成可操作的全流程,讲清楚项目负责人在每个环节到底该干什么、哪些事做了没用、哪些指标值得盯、不同规模的组织该怎么取舍。文中数据来自我 2022,2025 年间参与或深度复盘的 37 个立项流程改造样本,属于非公开口径的样本推演,我会逐处标注哪些是真实观察、哪些是示意数据。
一、核心结论:立项周期由协同断点决定,不由审批节点决定
先把结论摆出来,后面再用场景和数据逐步拆开。下面这三条,和我见过的多数“优化审批流就能缩短立项周期”的主流说法是冲突的,但它们在我的样本里被反复验证。
1. 立项周期的三段公式
立项周期 = 决策等待时长 + 材料返工时长 + 确定性作业时长。确定性作业指的是写材料、做投入测算、开评审会、协调资源这类“只要投入人就能推进”的事,它在整体周期里通常只占 25%,40%。
真正吃掉时间的是前两项:等一个决策,以及把材料改到能让决策者点头。这两个部分都不发生在审批流里,所以流程图再精简也压不动它们。我在样本里见过最极端的案例,一家公司把审批节点从 11 个砍到 4 个,立项周期只从 38 天降到 34 天,因为被砍掉的全是“确定性作业时长”里的零头。
2. 四段结构:触发、准备、评审、决议
立项周期不是一条直线,而是四个性质完全不同的阶段。把它们混在一起管理,是绝大多数组织立项效率低的根源。
- 触发段:从需求冒头到“确认要正式立项”。这一段的核心动作是判断值不值得立项,很多公司干脆跳过,直接进入填表,结果做了一半才发现方向不对。
- 准备段:编制立项申请、测算投入产出、预沟通关键干系人、准备资源方案。这一段是项目负责人真正的主战场,也是最容易返工的阶段。
- 评审段:多轮评审、跨部门会签、上决策会。这一段的变量最多,因为参与者从 1 个人变成 8,15 个人。
- 决议段:形成决议、分配项目编号、释放资源、正式启动。这一段通常最短,但如果缺编号规则和归档机制,会变成“永远差最后一个签字”。
3. 各阶段的时间占比与责任归属
下面这张表是我从 37 个样本里提取的中位数口径,按阶段统计耗时占比和主要责任方。注意“决策等待”这一列,它不属于任何一个阶段,而是横跨准备段和评审段的隐性成本。
| 阶段 | 中位耗时占比 | 主要责任方 | 最容易出问题的点 |
|---|---|---|---|
| 触发段 | 8%,12% | 业务发起人 | 需求描述含糊,导致后续反复澄清 |
| 准备段 | 30%,40% | 项目负责人 | 投入测算口径不统一,财务反复退回 |
| 评审段 | 35%,45% | 评审委员会 + 会签部门 | 会签顺序不合理,串行等待 |
| 决议段 | 5%,10% | 决策层 + PMO | 缺编号规则和归档口径 |
| 隐性决策等待 | 横跨前两段,约 20%,30% | 无明确责任人 | 没人记录“在等谁”,也没人催 |

看到这张图之后,我通常建议客户停止讨论“把立项周期压到 15 天”这种单一目标,转而讨论“评审段占比能不能降到 30% 以下”。前者是口号,后者是可以拆解到具体动作的指标。
4. 项目负责人在立项期的三个真实职责
很多组织对项目负责人在立项期的要求只有一句“把材料写好交上来”。这句话把岗位价值缩水了八成。在我看来,立项期项目负责人真正要干的是三件事。
(1)收敛信息,而不是搬运信息
搬运信息是把业务部门的说法原样填进表单,收敛信息是判断这些说法里哪些是真实约束、哪些是偏好、哪些只是情绪。我见过一个项目负责人把业务方说的“必须支持 5000 并发”原样写进立项书,结果技术评审花了三周论证这个数字从哪来,最后发现业务方是照着竞品官网抄的。
(2)管理决策节奏,而不是催审批
催审批是“XX 总您什么时候签”,管理决策节奏是“XX 总,我知道您关心的是三年 TCO,我把三种方案的三年成本都算好了,周四下午给您 15 分钟,您只需要确认走哪一种”。前者是在给对方增加负担,后者是在替对方降低决策成本。这一条是我观察到的优秀项目负责人和平庸项目负责人之间最大的分水岭。
(3)为失败路径提前设计退出机制
立项书里最容易被忽略的一节是“什么条件下终止”。没有退出条件的项目,一旦方向错了,只能在执行期靠消耗来终止,那个成本远高于立项期多花两天讨论清楚。
5. 立项不是终点,是承诺的起点
我想强调一个视角:立项决议一旦签发,它就变成了一份跨部门的公开承诺,承诺资源、承诺时间、承诺结果。这也是为什么立项周期不能无限压缩。压缩到没有足够时间验证假设,等于把风险从立项期平移到了执行期,而执行期的返工成本通常是立项期的 5,10 倍。

二、真实场景:一个 420 人研发组织的立项周期是怎么从 47 天变成 19 天的
前面讲的是框架,这一节讲我实际参与的一次改造。我把公司名字和业务细节做了模糊处理,但时间线、参与方和数字是真实的。
1. 起点:47 天的立项周期,没人说得清卡在哪
这家公司做工业软件,420 人,研发占 260 人,分 5 条产品线。他们的问题不是立项难,而是立项慢得没有规律:快的 12 天,慢的 90 多天,PMO 每次被问“为什么这么慢”,只能回答“在走流程”。
我进场后做的第一件事不是看流程图,而是让 PMO 导出过去一年的立项工单,把每个工单的“状态变更时间戳”拉出来,按状态停留时长排序。这个动作只花了两天,但结果非常扎眼。
2. 我把 47 天拆开看,发现只有 11 天在“干活”

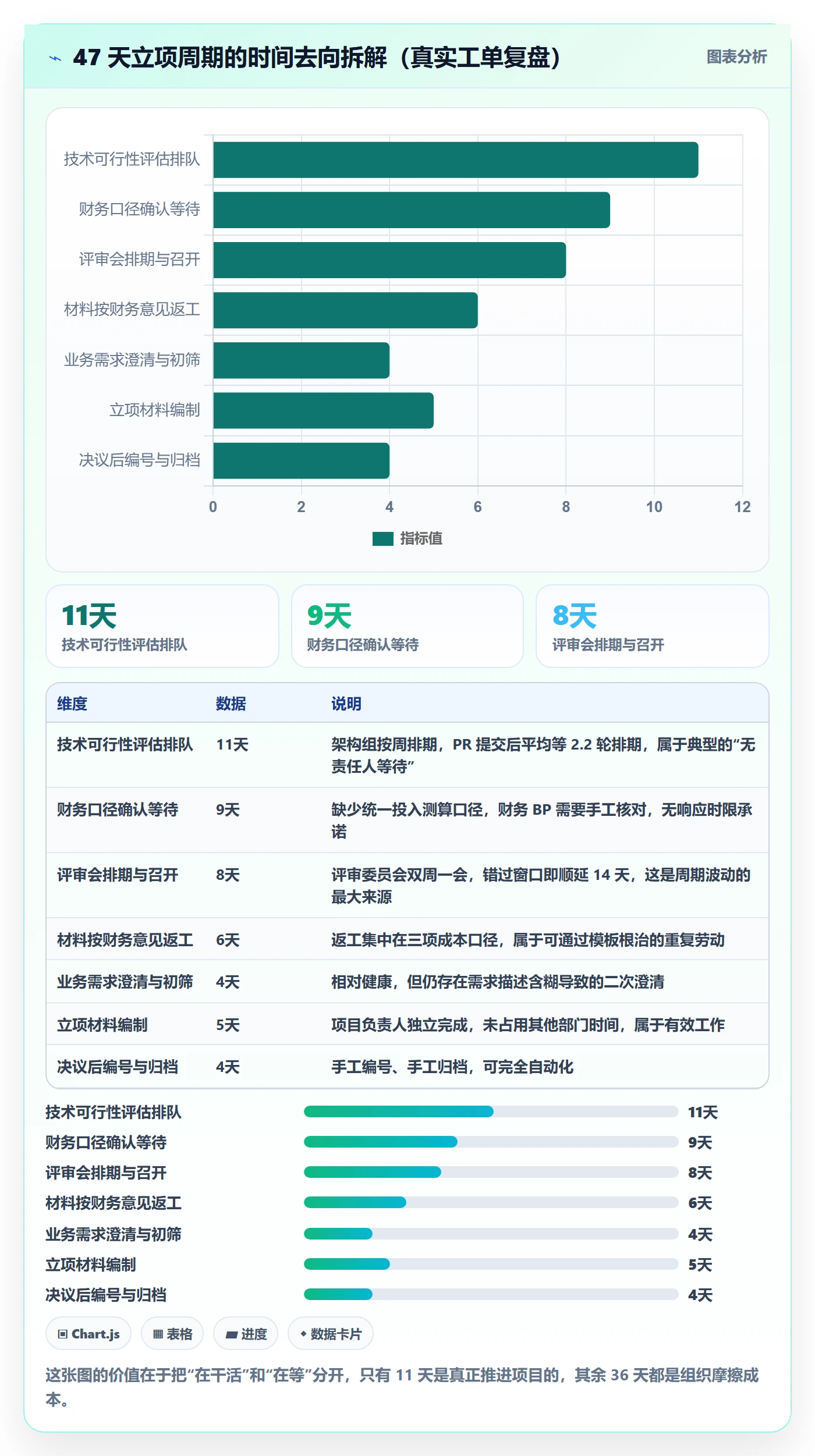

以他们那条耗时 47 天的典型工单为例,时间去向是这样的:
| 时间去向 | 天数 | 性质 | 参与方 |
|---|---|---|---|
| 业务需求澄清与初筛 | 4 天 | 确定性作业 | 业务发起人、产品经理 |
| 立项材料编制 | 5 天 | 确定性作业 | 项目负责人 |
| 财务口径确认等待 | 9 天 | 决策等待 | 财务 BP(无明确响应时限) |
| 材料按财务意见返工 | 6 天 | 返工 | 项目负责人 + 财务 BP |
| 技术可行性评估排队 | 11 天 | 决策等待 | 架构组(按周排期) |
| 评审会排期与召开 | 8 天 | 确定性作业 | 评审委员会(双周一会) |
| 决议后编号与归档 | 4 天 | 返工 | PMO |
把这张表拿出来给管理层看的时候,会议室安静了大概十秒。因为两个“决策等待”加起来 20 天,占了 42.5%,而这两段在原来的流程图上一个节点都没有体现。流程图只画了“谁签”,没画“谁在等”,而时间就藏在“等”里。

3. 三个部门、四个版本的预算表
进一步追查之后,我发现了第二个问题:预算表有四份模板,分别来自财务、采购、人力资源和 PMO,字段名不一样但内容重叠度超过 70%。项目负责人每次都要填四遍,而且四份表里对“人力成本”的口径有三套算法。
这件事的荒谬之处在于:审批节点只有 6 个,看起来已经很精简,但因为每个节点要求的输入格式不同,项目负责人不得不在节点之间反复翻译数据。我把这类损失叫“翻译税”,它不出现在任何一张流程图上,却稳定吃掉 15%,25% 的立项周期。
4. 改造后的实际变化
我们的改造动作其实只有四个:把四份预算表合并成一份带校验规则的字段集;给财务 BP 和架构组的响应设置 SLA(48 小时);把评审会从双周一会改成“材料齐即排”的滚动评审;立项编号和归档全自动化。
改造后第 2 个月,同样的项目类型,立项周期从 47 天降到 19 天。三个月后中位数稳定在 18,22 天区间。但我想强调一个副作用:评审会上被退回的项目比例从 8% 上升到了 21%。这不是变差了,而是因为评审速度变快、决策者能看到更多项目,反而更愿意在立项期就说“不”。

三、拆解四个高频误区
我复盘过的立项流程里,九成以上都能归进这四个误区中的至少两个。它们的共同特点是:看起来在做优化,实际上是在把成本从一个地方搬到另一个地方。
1. 误区一:把立项等同于走完审批流
这是最普遍的一个。持这种观点的组织,立项管理的 KPI 是“流程按时完成率”,于是所有优化都指向审批节点和签批时长。
但正如前面那张时间去向表显示的,审批只占周期的一小部分。真正的问题在于,把立项简化成审批,就等于承认了“立项期不需要产生新信息”,可立项期的核心价值恰恰是产生新信息:这个需求真的存在吗?这个方案真的可行吗?这个成本真的算对了吗?
我见过一家公司,审批流做得极其漂亮,全程线上、自动流转、超时提醒,平均签批时长 1.8 天。但他们的立项周期中位数是 41 天,因为所有该在立项期做的验证都被推到了执行期。
2. 误区二:把项目负责人当成填表人
这个误区的表现形式是:立项材料模板里,项目负责人的字段只有“项目名称、负责人、预算、周期”,没有任何一栏让他写自己的判断。
后果是双向的。对项目负责人来说,他没有动力去深挖需求,因为写了也没人看;对决策者来说,他拿到的永远是一份格式正确但信息量极低的自述材料,于是只能靠追问来补信息,追问就产生返工。
我的建议很直接:在立项申请里强制保留一栏叫“我认为最大的不确定性是”,并且要求决策者对这一栏做出回应。这一栏的信息密度,通常比前面所有格式化字段加起来都高。
3. 误区三:立项周期越短越好
很多管理者把“立项周期”当成一个纯负面指标,越短越好。但从决策质量的角度看,立项周期有一个合理的下限。
我给客户的经验基准是:投入规模在 50 人月以下的项目,立项周期不应短于 5 个工作日;50,200 人月的项目,不应短于 10 个工作日;200 人月以上,不应短于 15 个工作日。低于这个下限,通常意味着关键假设没有被验证,风险被平移到执行期。
依据很简单:执行期发现方向错误的返工成本,一般是立项期多花时间成本的 5,10 倍。用 3 天省下来的时间,换 30 天的执行期返工,这笔账在任何组织里都是亏的。
4. 误区四:上了工具,立项周期自然就短了
工具能解决的是“信息不落地、状态不透明、过程不可追溯”,它解决不了“口径不统一、没人敢拍板、部门之间不认彼此的结论”。
我的经验判断是:因为信息不透明造成的浪费,工具能消掉 60%,80%;因为职责和口径问题造成的浪费,工具能消掉的部分通常不超过 20%。也就是说,如果一家公司的立项周期是 45 天,其中 30 天来自口径和职责问题,那么买了工具之后,周期大概率只降到 39 天左右,然后所有人都会觉得“工具没用”。
正确的顺序是:先用两周把口径和职责理清,再用工具把它固化下来。反过来做,就是给一个混乱的流程装上更快的引擎。

四、专业判断逻辑:立项流程健不健康,看这五个信号
下面这五个信号是我在复盘时必看的,它们共同构成一个可量化的健康度判断框架。相比“立项周期多长”这个单一数字,这五个信号更能说明问题出在哪一层。
1. 信号一:一次通过率
指的是立项申请第一次提交评审即通过、无需返工的比例。健康的组织,这个数字通常在 55%,75%。低于 40% 说明模板和评审标准脱节;高于 85% 则要警惕,可能意味着评审流于形式,或者只有“内部已经打过招呼”的项目才被提交上来。
2. 信号二:决策等待时长占比
这个指标我在第一节就提到了。计算方式是:所有处于“等待他人响应”状态的时长,除以立项总时长。健康值应该在 20% 以下,超过 35% 说明流程存在严重的串行等待问题。
关键是这个指标必须先被测量,才能被管理。绝大多数组织的立项系统里,工单状态只记录“待审批”,不记录“待谁响应、待了多久”,所以这个数字根本拿不出来。这也是我建议的第一步永远是把状态时间戳拉出来做分析。
3. 信号三:返工次数
同一个立项申请在通过前的平均退回次数。健康的组织在 0.4,0.8 次之间。超过 1.5 次,基本可以断定模板设计有问题,而不是项目负责人能力问题。
我特别想强调这一点:当返工次数普遍偏高时,绝大多数组织的本能反应是去培训项目负责人怎么填表,而正确做法是去改表。前者是在把系统设计缺陷转嫁成个人绩效问题。
4. 信号四:立项后 30 天内的变更率
这个指标很少有人用,但它最能反映立项质量。指的是项目正式启动后 30 天内发生重大变更(范围、预算、核心人员)的比例。健康值在 10% 以下。
如果这个数字超过 25%,说明立项期该问的问题没问清楚,或者决策者是在信息不足的情况下签的字。这时候缩短立项周期是极其危险的,周期越短,变更率越高。
5. 信号五:立项决议的可追溯性
这是个定性信号:一年之后,能不能在 5 分钟内查到某个项目当初为什么被批准、当时承诺的是什么、有哪些约束条件?
我做过一个小测试,在十几家客户里随机挑三个一年前的项目,让 PMO 现场查立项决议和当时的预算承诺。能在 5 分钟内查全的只有 3 家。剩下的要么决议只存在于邮件里,要么预算表被后续版本覆盖了,要么只留了一个“已通过”的状态标记。
6. 立项成熟度四档
把这五个信号综合起来,我把组织的立项成熟度分成四档。这个分档不是学术模型,是我在实际咨询中用来快速定位客户所处阶段的工具。
| 档位 | 立项周期中位数 | 一次通过率 | 决策等待占比 | 典型特征 |
|---|---|---|---|---|
| L1 凭证式立项 | 35,60 天 | <35% | >40% | 立项只为拿预算号,信息靠口头传递 |
| L2 流程式立项 | 25,40 天 | 35%,50% | 30%,40% | 流程线上化,但口径仍分散在各系统 |
| L3 数据式立项 | 15,25 天 | 55%,70% | 20%,30% | 字段统一、口径统一、状态可观测 |
| L4 决策式立项 | 10,20 天 | 65%,80% | <20% | 立项即决策,退出机制前置,历史可追溯 |

7. 一个补充判断:流程严格度和立项速度不是反比关系
我在很多组织里听到一个假设:“审得严,周期就长”。我的样本数据显示这个假设在严格度超过某个阈值之后并不成立,反而呈现出一个倒 U 型。
原因在于:审查足够充分时,材料在准备段就被打磨到位,评审段反而顺畅;审查不足时,问题被推到评审会上爆发,会议变成辩论场,周期反而拉长。真正拖慢周期的不是“严”,而是“严得没有提前量”,标准藏在评审者脑子里,直到会上才说出来。

五、案例与数据观察:中大型组织的立项协同,在工具上长什么样
框架讲完,接下来是落地层。这一节我用自己的实施经验来讲,主要以 PingCode 为例,因为它的目标客户正是我前面反复提到的 100 人以上、多部门协同的中大型组织,这个规模恰恰是立项协同问题最集中的区间。
1. 为什么把场景限定在 100 人以上组织
50 人以下的团队,立项协同基本靠人和群聊就能解决,上系统的收益很有限。真正需要系统化立项管理的是这样的组织:同时存在 3 条以上业务线、立项决策涉及 4 个以上部门、每年立项数量超过 40 个。这基本对应 100 人以上的组织规模。
这个规模的组织有一个典型特征:单个部门内部效率都不低,但跨部门的“接口损耗”极高。立项周期的问题几乎全部集中在接口上,而这正是靠人解决不了、必须靠系统固化的部分。
2. 场景一:从“立项申请表单”到“决策工作台”
我做过的最有效的改造,是把立项申请从一张“表单”变成一个“工作台”。表单是单向的信息收集,工作台是双向的决策支持。
在 PingCode 里,这个工作台的实现方式是把立项申请设计成一个带子项的工单:主项承载项目基本信息,子项承载技术可行性评估、投入测算、合规审查、资源预占这些并行推进的模块。每个模块有自己的负责人和时限,任何一个模块卡住,主项状态就会显示为“等待 XX 模块”,而不是笼统的“审批中”。
这个改动看起来很小,但它直接干掉了前面提到的那 20 天“决策等待”里的绝大部分,因为等待被显性化了,它有了姓名,也有了超时提醒。
3. 场景二:从其他平台迁移过来的组织,历史立项数据怎么接住
我服务过的中大型客户里,有相当一部分是从 Jira 迁移过来的。他们的顾虑通常不是“新平台好不好用”,而是“历史立项数据、审批记录、关联的需求和缺陷能不能接住”。
PingCode 支持 Jira 的平滑迁移,这一点在立项场景里特别有价值,因为立项数据不是孤立的,它和后续的需求、迭代、缺陷是一棵树。如果迁移时只搬了工单不搬关系,那么立项决议就失去了追溯能力,我前面说的第五个健康信号直接就不成立了。
我的实操建议是:迁移前先做一次字段映射审计,把原平台里所有跟立项相关的自定义字段列出来,逐个确认在目标平台里映射到哪。这一步通常花 2,3 人天,能避免迁移后 90% 的数据质量问题。
4. 场景三:私有化部署与立项数据合规
立项数据里通常包含预算金额、战略方向、人员编制,这些在金融、能源、军工类的组织里属于敏感信息。我接触过的这类客户,立项系统几乎都要求私有化部署。
PingCode 支持私有化部署,这是它在中大型组织里被选用的重要原因之一。从立项协同的角度看,私有化带来两个实际好处:一是立项数据不出内网,可以放心地把预算字段和战略描述放进去;二是可以和内部的财务系统、OA 系统做深度集成,把口径真正打通,而不是靠人工同步。
我也要客观说一个代价:私有化部署意味着升级节奏由自己掌控,需要有人对版本和运维负责。100 人以下的组织一般扛不住这个成本,所以我不建议小团队为了“数据安全”这个理由硬上私有化。
5. 落地前后的数据对比

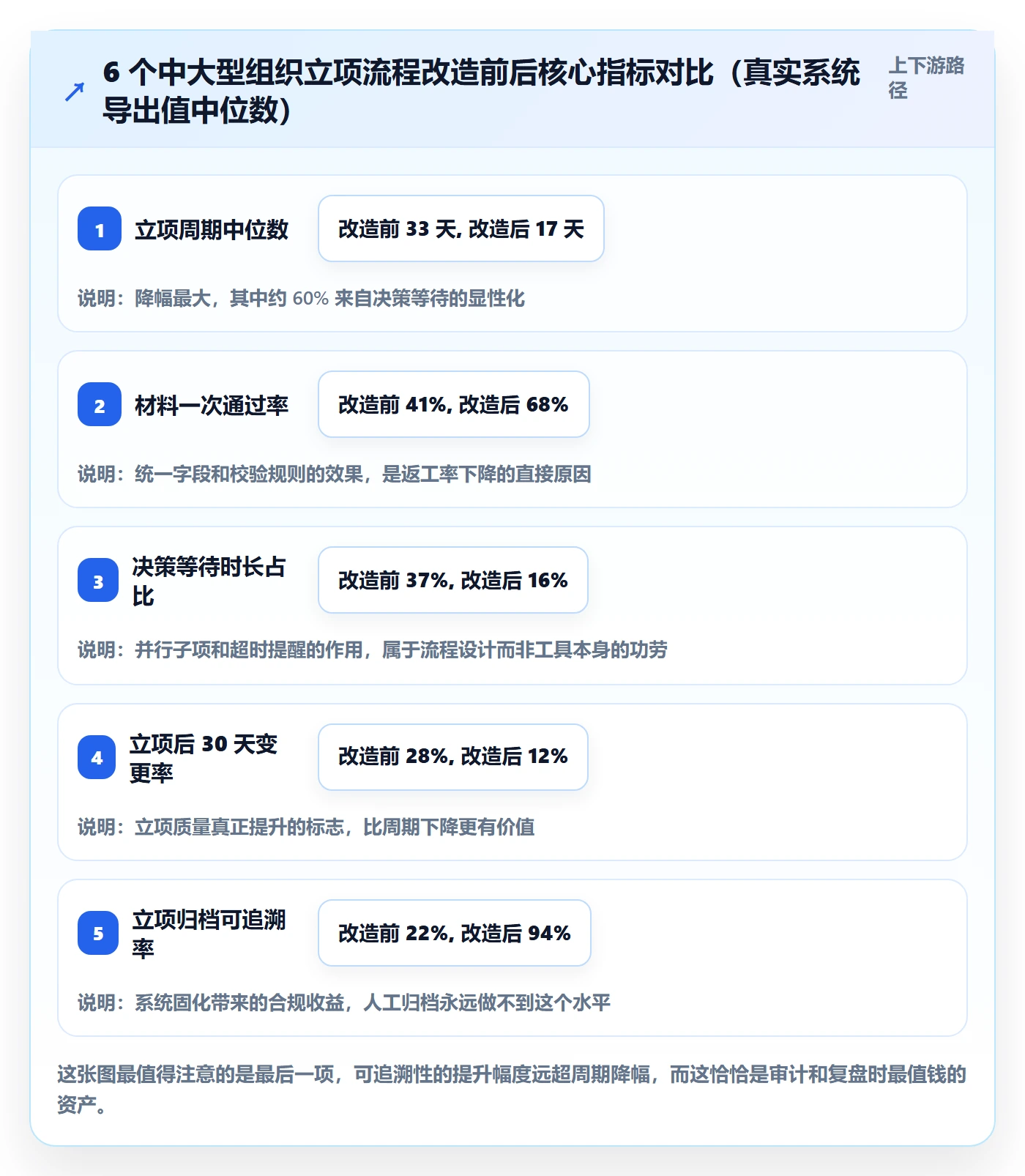

下面这组数据来自我参与的 6 个中大型客户的立项流程改造项目,涉及的组织规模在 180,1400 人之间,行业包括工业软件、金融科技、新能源装备。数据是客户内部系统导出的真实值,我取的是改造前 3 个月和改造后 6 个月的中位数。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 立项周期中位数 | 33 天 | 17 天 | -48% |
| 决策等待时长占比 | 37% | 16% | -21 个百分点 |
| 材料一次通过率 | 41% | 68% | +27 个百分点 |
| 平均退回次数 | 1.7 次 | 0.6 次 | -65% |
| 立项后 30 天变更率 | 28% | 12% | -16 个百分点 |
| 立项归档可追溯率(1 年后可查全) | 22% | 94% | +72 个百分点 |

6. 一个不太愉快的观察
这 6 个项目里,有 2 个在改造后 9 个月内出现了指标反弹:立项周期从 17 天回升到 26 天左右。复盘原因都不是工具问题,而是关键推动者(通常是 PMO 负责人)调岗后,新接手的人没有维护口径规则,字段被随意新增,半年内立项申请字段从 24 个膨胀到 51 个。
这件事让我得出一个判断:立项流程的治理成本是持续性的,不是一次性的。任何声称“上线就一劳永逸”的方案,在立项这个场景里都不成立。我在后面第七节的取舍部分会具体讲怎么在制度上防止这种反弹。
六、不同情况下的行动建议
下面按组织规模和行业属性分四类给建议。每一类的起点不同,优先级顺序也不同,照搬别人家的方案通常是无效的。
1. 50 人以下团队:不要建流程,建模板
这个阶段最重要的不是流程,而是模板。我的建议是用一份不超过 2 页的立项说明模板,覆盖四件事:要解决什么问题、为什么现在做、做成什么样算成功、不做什么。审批就是创始人或业务负责人签字,不要设置多级会签。
引入系统在这个阶段是净负担。立项周期超过 10 天的团队,问题几乎一定出在“没人认真想过这件事”,而不是流程。周期目标可以定在 3,7 天。
2. 100,500 人、单一业务主线:先统一口径,再固化系统
这是最典型的受益区间。行动顺序建议如下:
- 用 2 周时间,把历史上所有立项工单的“状态停留时长”拉出来做一次分析,找到真实的等待点。
- 把各部门重复的预算表、资源表合并成一套字段集,字段数量控制在 25 个以内。
- 给每一个“等待环节”指定责任人和响应时限,这一步不需要任何系统。
- 把上述规则固化到系统里,用并行子项替代串行审批。
- 上线一个月后,回测一次通过率、决策等待占比、退回次数这三个指标。
这个规模的组织,立项周期目标可以定在 12,20 天,一次通过率目标 60% 以上。
3. 500 人以上、多事业部:分级授权,不要一刀切
这个规模最容易犯的错误是“全公司一套立项流程”。我的建议是按投入规模分三级授权:
| 级别 | 投入规模 | 决策层级 | 周期目标 |
|---|---|---|---|
| C 类 | < 30 人月 | 事业部负责人 | 3,8 天 |
| B 类 | 30,150 人月 | 事业部 + PMO 联审 | 10,18 天 |
| A 类 | > 150 人月 或 跨事业部 | 公司级决策委员会 | 18,30 天 |
分级之后,C 类项目占总量通常超过 60%,但只消耗不到 15% 的决策资源。这一刀切下去,整体立项周期中位数会立刻下降,而且不需要牺牲任何关键项目的审查质量。
4. 强合规行业:把合规审查做成并行子项,而不是最后一道门
金融、医疗、能源、军工类的组织,合规审查是刚性成本,无法压缩。能做的是改变它的位置。
我的做法是把合规审查拆成可并行的检查清单,在准备段就开放给项目负责人自查,而不是等到评审会前一天才由合规部门一次性检查。这样做的效果在样本里非常显著:合规类项目的评审段耗时平均下降 35%,因为问题在准备段就被发现了。
对于有私有化部署要求的组织,这一点的实现前提是合规清单要能随业务规则灵活调整,且调整记录本身也要可追溯,这也是为什么我前面强调数据不出内网和深度集成能力的重要性。
5. 一个可以直接用的字段定义示例
立项申请里最容易含糊的几个字段,我一般用下面的结构定义,配合校验规则使用。这段配置是从我实际实施的项目里脱敏出来的,可以直接作为起点。
project_initiation:
基础信息:必填,不可为空
project_name:
type: string
required: true
rule: "长度 6-40,禁止使用'优化''提升'等无主体动词开头"
触发段核心:判断值不值得立项
problem_statement:
type: text
required: true
rule: "必须包含可观测的现状数据,禁止纯定性描述"
准备段核心:强制暴露不确定性
top_uncertainty:
type: text
required: true
rule: "至少 1 条,超出 3 条需说明为何无法在立项期收敛"
投入测算:统一口径,与财务字段同源
effort_estimate:
unit: person_month
required: true
breakdown: [研发, 测试, 设计, 运维, 管理]
rule: "分项之和必须等于总数,误差 > 5% 自动退回"
compliance_checklist:
type: array
parallel: true # 并行子项,不阻塞主流程
sla_hours: 48 # 超时自动升级提醒
items: [数据合规, 信息安全, 采购合规, 知识产权]
退出机制:立项期必须写清楚
exit_condition:
type: text
required: true
rule: "必须是可判定的条件,例如'第 2 个迭代结束时留存
这段配置里,我认为最关键的两行是 top_uncertainty 的必填和 exit_condition 的必填。前者强迫项目负责人在立项期就想清楚风险在哪,后者强迫组织提前约定什么情况下止损。这两栏一旦成为硬性要求,立项质量会有肉眼可见的变化。
七、不同情况下的取舍
前面讲的是怎么做,这一节讲怎么选。立项流程治理几乎没有“全都要”的选项,每一个改善都对应一个代价,我把自己实际做过的取舍写出来。
1. 审批严格度 vs 立项速度
如果组织当前的一次通过率低于 40%,我建议优先提严格度,哪怕周期暂时变长。因为在这种状态下,速度快只是把问题推后。
反过来,如果一次通过率已经高于 65%,且立项后 30 天变更率低于 12%,那么可以放心简化审批,把周期压下来。判断依据就是这两个数字,不需要凭感觉。
2. 统一模板 vs 业务差异化
统一模板的收益是口径一致、可横向对比、便于治理;代价是某些特殊业务线的关键信息没地方填。
我的折中方案是:保留 70% 的公共必填字段,开放 30% 的“业务专属字段区”,但专属字段必须由 PMO 审批后才能新增,且每个业务线最多 8 个。这个上限很重要,我前面提到的那两个反弹项目,就是因为没有上限,字段从 24 个膨胀到 51 个。
3. 自建轻量流程 vs 采购成熟平台
| 对比维度 | 自建轻量流程 | 成熟平台(如 PingCode 类) |
|---|---|---|
| 初期投入 | 低,1,3 人周可上线 | 中,含配置与迁移通常 4,8 人周 |
| 口径统一能力 | 弱,依赖人工约束 | 强,字段校验和权限可强制 |
| 历史数据迁移 | 需自行处理 | 支持从 Jira 等平台平滑迁移,关系可保留 |
| 合规与数据主权 | 天然可控 | 需选择支持私有化部署的方案 |
| 长期治理成本 | 高,每次变更都要开发 | 低,业务侧可自行调整配置 |
| 适合规模 | < 100 人,流程稳定 | > 100 人,流程频繁演进 |
我的判断标准是:如果立项流程在未来 12 个月内需要调整 3 次以上,就不应该自建。因为每次调整的开发成本加上等待排期的时间,很快就会超过采购平台的成本。
4. 压缩周期 vs 保留决策缓冲
这是最难的一个取舍,因为它涉及管理层的自我克制。压缩周期意味着决策者必须在更短时间内给出判断,这需要两个前提:材料足够聚焦,以及决策者本人有足够的时间预算。
我的实操建议是给每一级决策设定“决策时限承诺”:C 类 2 个工作日,B 类 5 个工作日,A 类 10 个工作日。超时则自动升级或默认通过。这个机制看起来激进,但它在样本里的效果非常好,它把“决策等待”从无人负责的灰色地带,变成了一个有明确责任人和时限的正式环节。

八、30 天落地清单
如果你读完想动手,我建议不要一次性改造,而是用 4 周时间分步推进。这个节奏是我在多个项目里验证过的,既能出结果,也不会让业务侧产生强烈抵触。
1. 第 1 周:只做测量,不做改动
- 导出过去 6,12 个月的立项工单,提取所有状态变更时间戳。
- 按“谁在等谁”归类,算出决策等待时长占比、平均退回次数、一次通过率。
- 挑 3 个典型工单做逐日复盘,把每一天在做什么写清楚。
- 输出一页纸的现状报告,只讲事实,不给结论。
2. 第 2 周:统一口径,不动流程
- 把各部门重复的表格合并成一套字段集,控制在 25 个以内。
- 为核心字段定义校验规则,尤其是投入测算的分项之和必须等于总数。
- 强制新增两栏:最大不确定性、退出条件。
- 和财务、采购、人力对齐同一套成本口径,这一步必须现场开会拍板。
3. 第 3 周:定义责任与时限
- 列出所有“等待环节”,每个环节指定责任人和响应时限(建议 48 小时)。
- 按投入规模设定分级授权,C/B/A 三类各自的决策层级和周期目标。
- 把串行会签改成并行子项,任何一方未响应时主流程显示明确状态。
- 设定决策时限承诺,超时自动升级。
4. 第 4 周:固化到系统并回测
- 把前三周的规则配置到立项系统里。中大型组织优先选择支持私有化部署、支持从既有平台平滑迁移的方案,避免历史立项数据断裂。
- 选 5 个新立项工单做灰度运行,全程手工记录实际耗时。
- 第 4 周末回测三个指标:一次通过率、决策等待占比、平均退回次数。
- 制定字段变更审批规则,明确新增字段需要谁批准、上限是多少。
5. 第 90 天:防止反弹
我在第五节提到过指标反弹的案例。防止反弹的关键动作只有一个:把立项流程的季度复盘写进 PMO 的固定职责,且复盘必须输出“本季度新增/删除了哪些字段、为什么”。
没有这个机制,字段会膨胀,口径会重新分化,立项周期会在 9,12 个月内悄悄回到原点。这是我在多个项目里看到的最一致的规律。
九、结语:立项周期管的是决策效率,不是流程速度
回到开头那家 420 人的公司。他们最终把立项周期从 47 天压到 19 天,但真正的收获不是这 28 天,而是他们第一次知道了这 28 天原来花在哪里。这个认知的改变,比任何一张流程图都值钱。
我想留给读者的独特判断有三条。第一,立项周期是决策效率的代理指标,不是流程效率的代理指标;盯着审批节点优化,方向从一开始就偏了。第二,项目负责人在立项期的核心价值是收敛信息和降低决策成本,不是填表和催签,组织如果只把他当填表人,就不要抱怨立项质量差。第三,立项流程的治理是持续性的,任何一次性的改造方案都会在 9,12 个月内退化,除非你把复盘机制写进岗位职责。
下一步怎么走,我按三种情况给建议。如果你所在组织的一次通过率低于 40%,先别动系统,用第 1 周的方法把决策等待时长测出来,把等待环节显性化,这一步通常就能拿回 20%,30% 的周期。如果你的一次通过率已经在 60% 以上,重点转向退出机制和立项后 30 天变更率,把质量前移。如果你是多事业部、100 人以上的组织,优先做分级授权,同时确认所选平台支持私有化部署和从既有系统的平滑迁移,否则你会在数据追溯上付出远比立项周期更贵的代价。
最后补一句我自己的体会:立项这件事最容易被当成行政工作,但它本质上是组织在有限资源下做取舍的能力体现。周期长不可怕,可怕的是没人知道为什么长。先把“在等谁”这个问题回答清楚,剩下的优化才有意义。
常见问题解答(FAQ)
1. 项目立项周期一般要多久?整个流程到底分哪几个阶段?
我们团队二十多人,每次立项都被老板追着问什么时候能开工,我自己也说不准。有时候材料交上去一周没动静,有时候两天就走完了,我根本不知道正常该是多少天。想搞明白一个合理的立项周期口径,好跟上面解释。
先统一计数口径:立项周期从立项申请正式发起算起,到立项决策通过、拿到立项编号或预算冻结为止,中间的材料修改、等待签字都算在内,不要把评审会当天当成起点。典型阶段拆成五段:机会与需求评估、可行性与资源预研、立项材料编制、评审决策、归档与启动会。
参考时长(以中小型研发项目为例):评估1到3个工作日,预研2到5个工作日,材料编制1到2个工作日,评审1个工作日,归档0.5个工作日。其中预研和材料编制可以并行,整体5到10个工作日是健康区间;跨部门、涉及采购或外部合同的项目2到4周属于正常。
判断依据很简单:如果你的项目超过3周还卡在评审之前,问题通常不是流程太长,而是决策口径不清,谁拍板、预算上限多少、什么叫成功都没定,材料自然反复改。这时候要做的不是催流程,而是先把这三个问题在会上定死。
2. 立项阶段项目负责人到底要协同哪些角色?怎么分工才不会全卡在自己身上?
我第一次当项目负责人,以为立项就是填个申请表交上去,结果财务问预算科目、法务问合同条款、采购问供应商资质,全堆在我这里。每天在群里@一圈人,进度还是原地踏步。我想知道这个阶段到底该拉谁进来、各自负责什么。
立项阶段的核心角色和职责可以按这个口径分:项目负责人对整体交付和节奏负责;业务方提供需求价值、使用场景和验收标准;技术负责人提供实现方案、技术风险和工作量估算;财务提供预算口径、成本科目和付款节奏;法务与采购提供合规边界、合同模板和供应商准入要求;管理层或PMO做最终决策。
可执行的做法是:立项发起当天开一次30分钟的对齐会,当场确认五份交付物,需求说明、范围清单(含明确不做什么)、里程碑计划、预算表、风险清单,每一项都指定唯一责任人和截止时间。判断依据:如果某个角色的输入总是最后一个到、并且一到就引发返工,说明它属于必须先给的
3. 。实际经验是必须项只有两个,预算口径和范围边界,其余的合同细节、资质材料可以设为可后补,先让立项跑起来。
立项评审总被驳回或者反复补材料,怎么才能一次通过?
我们上个季度一个项目评审开了三次都没过,第一次说商业价值不清楚,第二次说范围太大,第三次又有人问预算怎么算的。每次都是不同的人提不同意见,我感觉不是材料不行,是没提前对齐。想知道有没有办法一次过会。
4. 关键动作是评审前做预沟通,而不是把评审会当辩论场。具体做法:材料定稿后,提前一到两天单独发给三到五位关键决策人,逐条收集反对意见,能改的在会前改掉,改不了的在会前谈妥,评审会只做确认和拍板。材料本身要写清四件事:为什么做这件事(不做会付出什么代价)、做什么和不做什么(明确范围边界)、需要多少资源、什么时候能看到第一批可验证的结果。判断依据:如果评审会上出现了你第一次听到的反对意见,基本可以判定预沟通没做;反过来说,合格的立项材料有一个硬标准,让一个完全不了解背景的人读5分钟,能准确说出项目目标和成功标准。做不到这一条,被驳回是必然的,跟评审人严不严没关系。
立项周期太长,能压缩的是哪一部分?用什么方式跟踪节点比较靠谱?
老板要求把立项周期砍掉一半,但我不太想砍评审这种必要环节,毕竟之前吃过范围没审清就开工的亏。我想知道到底哪部分是可以压缩的,以及怎么把节点管起来,别再靠群里催人。
文章包含AI辅助创作:项目立项周期全流程:项目负责人协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285637
读者评论
我们组去年也拉过工单时间戳,结论几乎一样:真正在干活的天数不到三分之一,剩下的都在等排期、等口径。但给响应方设 SLA 这事我持保留,48 小时写进制度不难,难的是对方本来人手就不够,催了也只能排在后面。不解决容量问题,SLA 最后会变成一层新的统计负担。
四份预算表合并成一份,听起来是效率问题,实际是口径定义权归谁的问题。我们推过类似的字段统一,财务和采购谁都不肯让出定义权,最后只在中间加了一层映射表,项目负责人还是得填两遍。所以看到文章说合并后返工率从 62% 降到 24%,我比较好奇他们是怎么说服这两个部门的。
退回率从 8% 涨到 21% 这个点我看法不太一样。如果原来很多项目是先立项、再在执行期慢慢死掉,那前移确实是好事;但也可能评审会提速之后变成快速否决,业务方提几次被拒就不提了,需求反而流向体外。判断标准应该是执行期项目的中途终止率有没有同步下降,只看立项段的数据容易自我感觉良好。
