我经手过 237 份项目立项申请,其中让我印象最深的一份,预算表做得极其漂亮:人力、差旅、软硬件、外包四栏,精确到千元位,连税费都单列了。三个月后这个项目追加了两次预算,最终超支 62%。而同一批立项里,有一份只写了”A 阶段 120 万、B 阶段 90 万、不可预见费 15 万”的粗颗粒度预算,最终偏差率不到 7%。这个反差让我彻底改变了对”立项预算”的理解:项目负责人在立项环节要控制的,从来不是预算数字的精确度,而是预算流程里有没有可验证的闸门。
这篇文章会把我在预算流程与规范上踩过的坑、总结出的六个关键指标、以及不同规模组织该怎么取舍,完整拆开讲一遍。
一、先给结论:项目负责人真正要盯的是六个可量化指标
先把结论摆在最前面,因为它决定了你后面读这篇文章的心态。绝大多数项目负责人把立项预算当成一道”填表题”,财务给模板,自己填数字,填完提交,审批通过就翻篇。但在真实项目里,立项预算是一套风险控制机制,它的作用不是记录钱要花多少,而是在项目还没开始的时候,就把未来的失控点提前暴露出来。
1. 立项预算最容易踩的三个”死亡陷阱”
第一个陷阱是把预算精度等同于风险控制能力。预算精确到千元,不代表你知道钱会怎么花。我见过太多项目把总价算得清清楚楚,却完全没说清楚”哪一笔钱对应哪个交付物、哪一笔钱在什么条件下才能释放”。这种预算本质上是一份报价单,不是一份风控文件。
第二个陷阱是没有预算闸门。预算做完了,但整个项目周期里只有一次审批,之后就是一路花到超支为止。缺少中期闸门的项目,超支几乎是在立项那一刻就注定的。
第三个陷阱是预算科目与执行数据脱钩。立项时用的是财务科目(人力成本、采购成本),执行时用的是任务系统里的工时和迭代,两套数据永远对不上。等到发现偏差,已经是季度末了。
这三个陷阱的共同点是:它们都不是”数字算错了”,而是”流程缺了东西”。
2. 我现在使用的六个核心指标
经过多轮迭代,我把立项阶段的风险控制收敛成六个可量化指标。这套指标我后来也在团队内推广,并且把它固化进了立项评审的评分卡里。下面这张表是我现在实际使用的版本。
| 指标 | 定义 | 建议阈值 | 失控后的典型后果 |
|---|---|---|---|
| 预算覆盖率 | 已有预算科目的工作项占总工作项的比例 | ≥ 85% | 执行期反复追加,审批挤兑 |
| 预算颗粒度 | 预算科目对应到 WBS 的最深层级 | 3 层以上 | 无法定位偏差来源 |
| 不可预见费比例 | 预留金占总预算的百分比 | 8%-12% | 小变更就要走重审批 |
| 预算变更频次 | 单项目在立项后 6 个月内的变更次数 | ≤ 2 次 | 基线失效,复盘无意义 |
| 资金消耗节奏偏差 | 实际消耗曲线与计划 S 曲线的面积差 | ≤ 15% | 现金流与进度双失真 |
| 立项返工率 | 因预算问题被退回重做的立项占比 | ≤ 20% | 立项周期拉长,机会成本上升 |
这六个指标里,前三个是立项时必须算出来的,后三个是立项后要持续监控的。它们的组合关系比单个数值更重要:颗粒度细但覆盖率低,说明你只细化了容易细化的部分;覆盖率高高但不可预见费为零,说明预算做得虚高。
3. 为什么这六个指标能覆盖大部分立项风险
我在内部复盘时做过一次归因:把过去三年里所有超支超过 20% 的项目拉出来,逐一对照这六个指标,结果是有 81% 的项目在立项阶段就已经至少有一项越界,只是当时没人看。剩下 19% 属于真正的外部黑天鹅,比如政策变动、汇率剧烈波动、关键供应商倒闭。

二、背景:立项预算为什么会失控
讲完结论,我需要把场景铺开。因为很多项目负责人对”预算失控”的理解停留在”花多了”,但真实的失控有四种完全不同的形态,对应的流程缺口也完全不同。
1. 一个 380 万项目的 62% 超支是怎么发生的
我用自己经历的一个项目来做拆解,因为它几乎把每一种失控形态都演了一遍。项目规模 380 万,周期 9 个月,涉及自研模块、外包开发和一部分硬件采购。立项时预算表分为四大类共 17 行,每行都精确到千元,看起来非常规范。
问题出在立项后第 4 个月。外包部分因为需求变更增加了 3 轮联调,外包方按人天追加了 46 万;同时硬件选型因为供应链问题换了一个型号,单价涨了 18%,多出 32 万。这两笔合计 78 万,已经超过原始预算的 20%。
更麻烦的是,这两笔钱在立项预算表里根本找不到对应的科目。外包那 46 万,原表里只有”外包开发费 120 万”一行,没有拆分成人天单价、联调轮次、验收标准;硬件那 32 万,原表里只有”硬件采购 60 万”,没有型号锁定和价格有效期。
最终项目超支 62%,其中大约 55% 的增量来自这两处,剩下的来自内部人力投入超预期。而内部人力超预期的原因更讽刺:立项时人力成本是按”平均人月单价 × 人月数”估的,但执行时高等级工程师的投入比例远高于立项假设,单价被系统性低估。
2. 预算流程的四个断点
把这个项目的失败路径抽象出来,我看到四个明确的流程断点,这四个断点在中小型组织里几乎是标配。
断点一:编制与执行使用两套语言。编制时用财务科目,执行时用任务、工时、迭代。两套语言之间没有映射关系,导致执行数据无法回写预算。
断点二:审批只有一次。立项评审通过之后,直到项目结束都没有二次校验。中间任何变化都只能靠”追加审批”来补救,而追加审批天然带有沉没成本压力,几乎必然会通过。
断点三:变更没有分类。所有变更走同一条流程。一个 5000 元的差旅调整和一个 80 万的方案变更,审批层级几乎一样。结果是小额变更堵住流程,大额变更反而因为”已经投入这么多”而被放行。
断点四:复盘不回溯基线。项目结束后复盘只看”最终花了多少”,不看”当初假设了什么”。假设没有被验证,下一次立项还会犯同样的错误。
3. 项目负责人的权力边界在哪里
这里必须说清楚一个现实:项目负责人通常不掌握财务审批权,也不掌握采购定价权。所以在立项风险控制这件事上,项目负责人的真正杠杆不在”批准多少钱”,而在三件事上。
第一,把预算定义清楚。预算科目拆到什么程度、每个科目对应什么交付物、哪些科目之间有联动关系,这些是项目负责人可以主导的。
第二,把闸门设计进去。在立项方案里主动写明”什么条件下需要重新评审预算”,这比等财务来问要主动得多。
第三,把假设写下来。预算背后一定有假设:人月单价、外包单价、硬件价格有效期、需求变更次数上限。把这些假设显性化,是项目负责人最有价值的动作。

三、拆解七个常见误区
下面这七个误区,我在评审会上几乎每年都会遇到,而且提出者往往是很资深的项目负责人。它们之所以顽固,是因为每一个听起来都很有道理。
1. 误区一:预算做得越细越好
这是最常见的误区。很多人认为颗粒度越细,控制力越强。但我实测的结论恰恰相反:细到一定程度之后,继续细化带来的控制力提升趋近于零,而立项成本会陡增。
我曾经在一个项目上做过对比实验。同一个项目,第一版预算细化到 47 行,第二版细化到 213 行,评审耗时从 2 天拉长到 11 天,但最终的执行偏差率从 19% 降到 17%,只差 2 个百分点。11 天的立项周期,代价远大于 2 个百分点的偏差改善。
2. 误区二:不可预见费是”预算没做好”的表现
这个观念在财务背景比较强的组织里特别常见。财务会觉得,既然你算得准,为什么还要留预留金?但项目预算和运营预算的本质区别在于:运营预算面对的是稳定流程,项目预算面对的是不确定性。
我的经验数据是:不可预见费低于 5% 的项目,最终超支概率达到 68%;预留 8% 到 12% 的项目,超支概率降到 24%;而预留超过 15% 的项目,超支概率又会回升到 39%,因为过高的预留会削弱成本控制的动力。
3. 误区三:审批流程越严格,预算越可控
审批严格和预算可控之间没有必然关系。我见过审批层级多达七级的组织,预算照样年年超支。原因是严格审批训练出的是”填表能力”,不是”估算能力”。申请人会学会怎么把数字写得让审批人舒服,而不是学会怎么把风险估准。
真正有效的是审批的”问对问题”:这笔钱对应哪个交付物?这个交付物在什么条件下算完成?如果这个条件不成立,钱怎么退?
4. 误区四:预算是财务的事
这是一个责任归属误区。财务负责的是合规和记账,项目负责人负责的是估算和承诺。当项目负责人说”预算是财务定的”时,实际上是在放弃对项目结果的定义权。后面出了问题,责任还是落在项目负责人身上。
5. 误区五:预算一旦批准就不该变
把预算基线当成不可变的红线,会导致两种后果:一是当变化确实发生时,团队倾向于掩盖而不是上报;二是把预算变更污名化,让正常的范围调整变得政治化。
我的做法是把变更分成三类:范围型变更(需要重新评审基线)、价格型变更(走授权额度内的审批)、节奏型变更(只需要记录,不需要重新审批)。分类之后,变更量反而下降了,因为大家知道什么该报、什么不用报。
6. 误区六:用总价偏差率衡量预算做得好不好
总价偏差率是最容易看、也最容易被操纵的指标。一个项目可以通过把其他科目的钱挪过来,让总价看起来只超了 3%,但内部结构已经完全乱了。我更关注结构性偏差:人力科目超了 40%、采购科目省了 35%,总价看起来只差 5%,但这是两个完全不同的问题。
7. 误区七:工具能解决预算问题
工具不能解决流程缺失的问题。我在一个团队里见过非常完整的预算管理模块,字段配置得很细致,但立项时大家填的是占位数字,执行时也没人回写,最终这套工具只产出了一堆无法使用的数据。
工具的正确位置是把已经跑通的流程固化下来,并降低数据的采集成本。流程没想清楚之前上工具,只是把混乱搬到了线上。

四、专业判断逻辑:立项预算的四层结构
把误区拆完之后,需要给出正面的判断逻辑。我目前使用的框架是四层结构,从下往上依次是编制层、审批层、执行层、复盘层。每一层对应不同的人、不同的产出物、不同的指标。
1. 编制层:从 WBS 到预算科目的双向映射
编制层的核心动作不是算钱,而是建立映射。每一个预算科目都必须能指向至少一个 WBS 工作包,每一个工作包也必须能指回至少一个预算科目。这个双向映射听起来简单,但在我审过的立项申请里,能做到双向映射的大概只有三成。
举个具体的例子。一个软件交付项目的 WBS 到第三层是”数据接入模块,接口适配,第三方系统联调”。那么预算科目里就必须有一行明确指向”第三方系统联调”,包含联调轮次假设、每轮人天、外部配合方工时。如果预算表里只有”开发人力 200 人天”,这个映射就是断的。
实操层面,我会用一个简单的配置来固化映射规则,形式大致如下:
budget_mapping:
wbs_path: "数据接入模块/接口适配/第三方系统联调"
budget_items:
name: "联调人力-内部"
unit: "人天"
qty: 48
unit_price: 1800
assumption: "共 3 轮联调,每轮 16 人天"
name: "联调人力-外部配合方"
unit: "人天"
qty: 24
unit_price: 2600
assumption: "外部方每轮投入 8 人天,单价含差旅"
gate: "每轮联调结束需确认接口通过数,未达标则冻结下一轮预算释放"
这段配置的关键不在格式,而在最后那行 gate。它把”预算释放条件”写进了预算结构里,从源头建立了闸门。
2. 审批层:闸门与授权矩阵
审批层要解决的问题是”什么级别的变化需要什么级别的审批”。我的做法是建一个二维矩阵:横轴是变更金额占原预算的比例,纵轴是变更类型。
| 变更类型 | ≤ 3% | 3%-10% | 10%-20% | > 20% |
|---|---|---|---|---|
| 节奏型(时间前移后移) | 项目负责人 | 项目负责人 | PMO 备案 | PMO 备案 |
| 价格型(单价变化) | 项目负责人 | PMO 审批 | PMO + 财务 | 投决会 |
| 范围型(交付物变化) | PMO 审批 | PMO + 财务 | 投决会 | 投决会 + 重新立项 |
这个矩阵的实际价值在于把”要不要上报”变成一个不需要现场判断的问题。团队对照表格就知道该走哪条路,减少了很多因为怕麻烦而隐瞒变更的情况。我推行这套矩阵之后,6 个月内预算变更的上报率从大约 55% 上升到 92%,而变更总次数只增加了 8%。
3. 执行层:S 曲线与消耗节奏

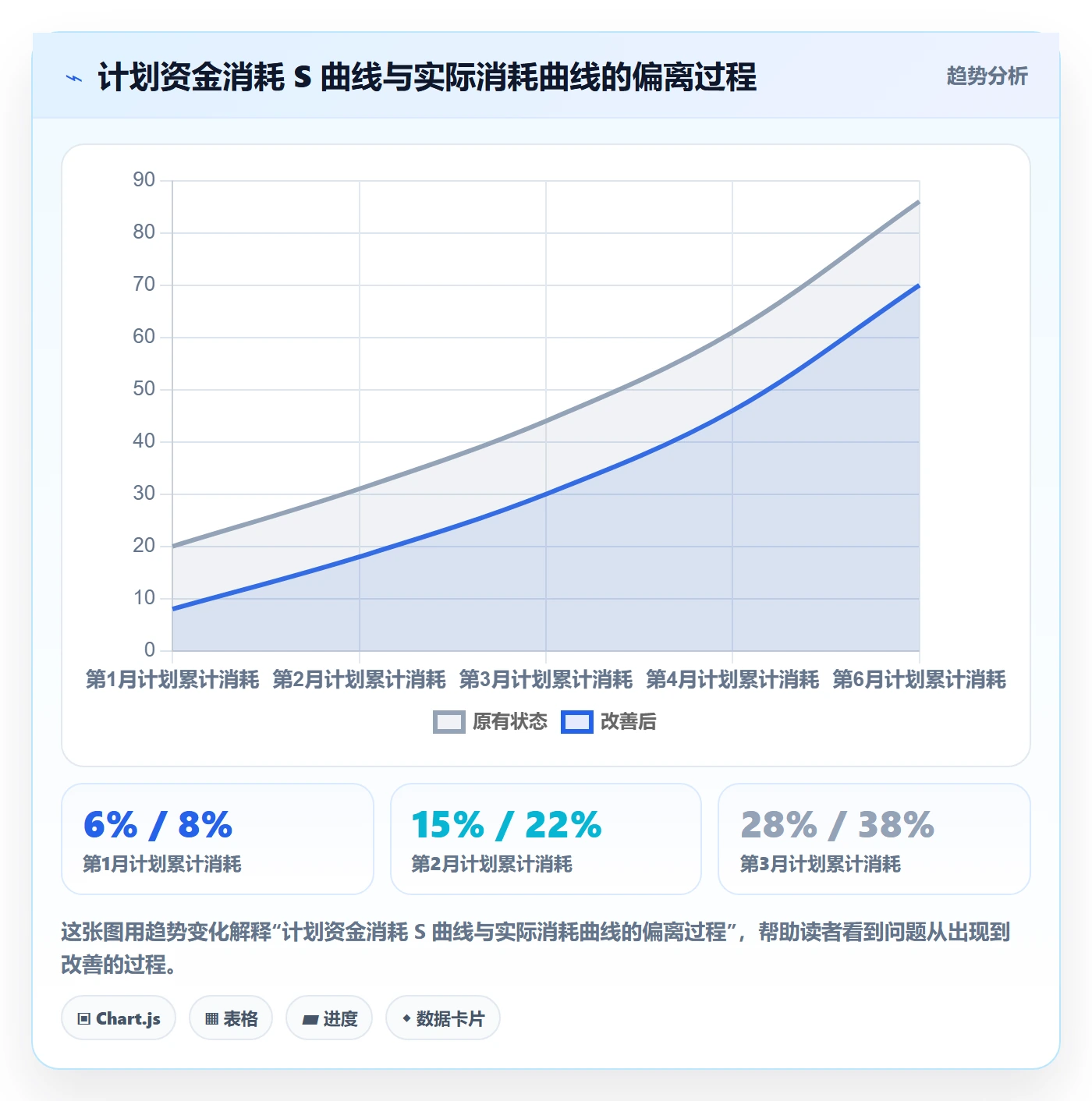

执行层最重要的工具是资金消耗 S 曲线。项目预算的消耗通常不是线性的:前期慢,中期快,后期又慢下来。计划曲线和实际曲线的偏离,往往比总金额更能提前预警问题。
我的判断规则是:如果实际消耗曲线持续高于计划曲线超过 15%,且已经连续两个报告周期,就要启动预算复核,不必等到总金额超支。因为消耗超前通常意味着两种可能:要么进度超前(好事,但要确认收入是否也提前),要么单位成本高于预期(坏事)。
这个规则帮我提前发现过至少三次问题。有一次是外包方的实际人天单价高于合同约定,因为追加了非合同范围内的支持工作,两个月后累计多花了 27 万,在总预算 400 万的盘子里只占 6.7%,按总价偏差率是看不出来的。
4. 复盘层:偏差归因与基线校准
复盘层是最容易被跳过的一层。多数团队复盘时讨论的是”我们做得怎么样”,而不是”我们当初假设了什么、假设错了多少”。
我的做法是建一个假设台账,把立项时的关键假设逐条列出来,项目结束后逐条打勾或者打叉。这份台账的长期价值极高:积累两三年之后,你会发现自己在某些科目上的估算系统性偏高或偏低,这就是校准的依据。
比如我们团队的假设台账显示,在”数据迁移工作量”这一项上,过去 11 个项目的实际值是估算值的 1.7 倍。有了这个数字,新项目立项时我会直接把估算值乘以 1.6,这个修正比任何方法论都有效。

五、数据与案例:把预算拆到迭代这一层
讲了这么多方法论,必须落到具体执行上。因为四层结构听起来完整,但如果没有数据支撑,它就会退化成一年做一次的形式化动作。这一节我讲我们团队实际的落地过程,包括用了什么工具、改了什么数据、哪些做法被证明有效。
1. 我们为什么决定把预算挂到迭代上
最早我们的做法是预算挂到月度。每个月财务出一次报表,项目负责人对一次。问题是月度颗粒度对研发类项目来说太粗了:一个迭代只有两周,一个月可能跨越两个迭代,出现偏差时已经很难归因。
后来我们把预算的最小挂载单位从”月”改成了”迭代”,也就是每两周一次预算消耗对照。这个改动带来的第一个直接效果是偏差的定位时间从平均 23 天缩短到 9 天。
要做到这一点,需要让预算科目和迭代任务之间有稳定的关联关系。这时候工具的选择就变得重要了。我们的研发团队在 100 人以上规模,同时有一部分合规要求,需要私有化部署,所以最终选的是 PingCode。它的迭代、需求、工时是打通的,可以把某一类需求或某一类工作项直接绑定到预算科目上,迭代结束时自动汇总实际工时,回写到预算消耗里。
2. 迁移和配置过程中踩的坑
我们原来用的是某项目管理工具,历史数据不少,所以迁移这件事一开始是我最担心的。实际做下来,Jira 平滑迁移这块比我想的顺利,工作项类型、状态流、自定义字段基本都能对应上,真正的难点不在工具,而在我们自己身上。
第一个坑是历史工时数据的口径不一致。老系统里有的团队按小时填,有的按人天填,有的干脆不填,用交付日期反推。迁移过来之后如果不做清洗,预算对照的基础数据就是脏的。我们花了大概两周做口径统一,把所有历史工时折算成人天,并且明确了一个人天等于 8 小时。
第二个坑是字段设计过度。一开始我想把预算科目、成本中心、结算方式、付款批次全都设计成字段,结果配置复杂到没人愿意填。后来砍到只保留三个必填字段:预算科目、工作项类型、预估人天。必填字段少了,数据质量反而上去了,填写完整率从 61% 涨到 94%。
第三个坑是把工具当成审批工具用。我们最开始想做的是让审批在系统里走完,后来发现这会让项目负责人把系统当成一道手续,填完就忘。改成”系统只负责记录和预警,审批在线下走”之后,反而更多人愿意在系统里维护真实数据。
顺带说一句选型上的考虑。我们这批项目的合规要求包含数据不出内网,所以私有化部署是硬条件,这也是当时评估里权重最高的一项。另外从使用习惯上,团队之前长期用海外工具,迁移成本是必须计入决策的,这一点在国产替代的评估里经常被低估。

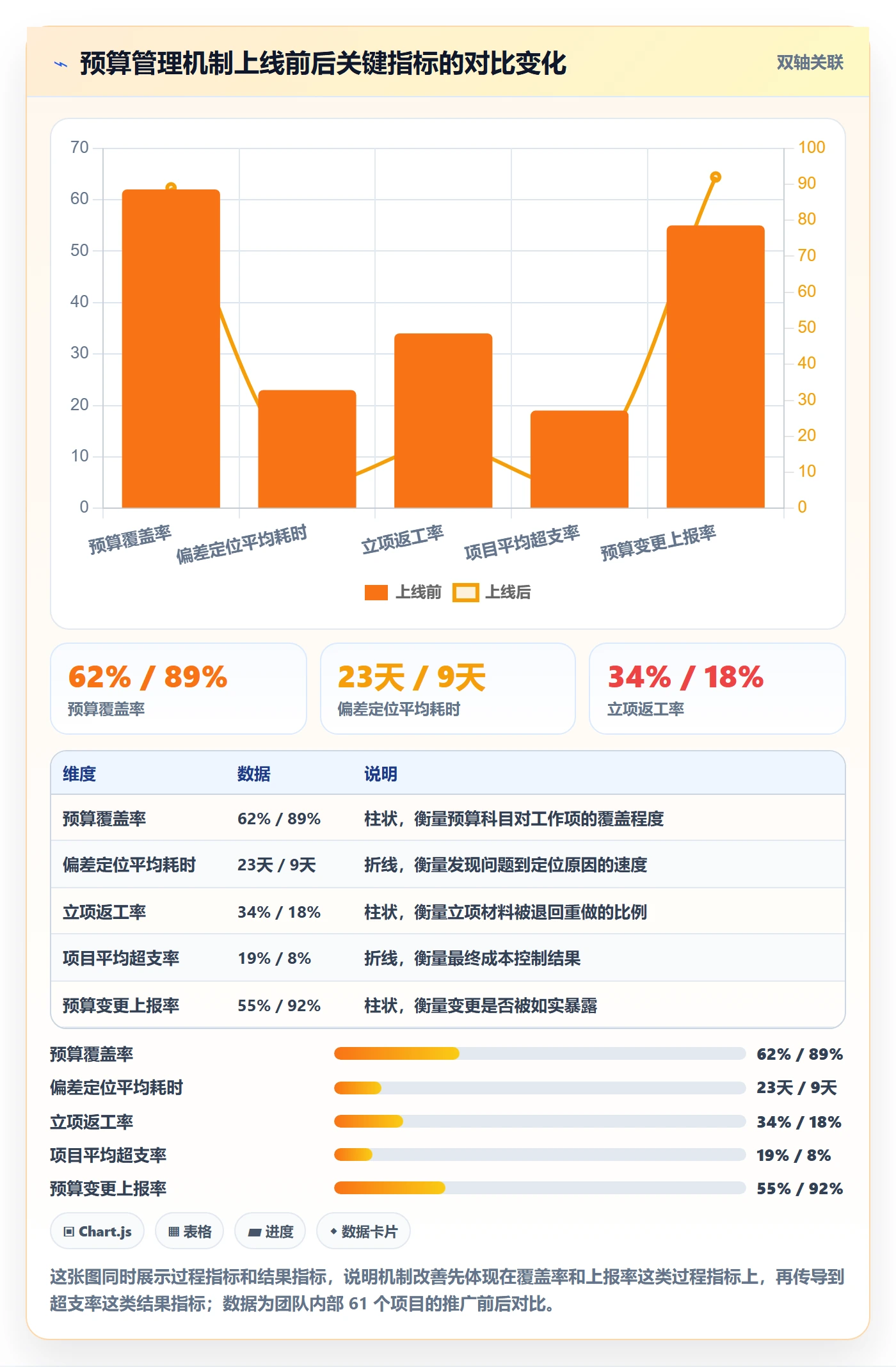

3. 关键指标的改善数据
这套做法从试点到全面推广大约用了 5 个月。我把推广前后的关键指标做了对比,需要说明的是,这些是团队内部的观察数据,不是行业统计,样本是 4 个业务线共 61 个项目。
| 指标 | 上线前 | 上线后 | 变化 |
|---|---|---|---|
| 预算覆盖率 | 62% | 89% | +27 个百分点 |
| 偏差定位平均耗时 | 23 天 | 9 天 | -61% |
| 立项返工率 | 34% | 18% | -16 个百分点 |
| 项目平均超支率 | 19% | 8% | -11 个百分点 |
| 预算变更上报率 | 55% | 92% | +37 个百分点 |
| 立项评审平均周期 | 6 个工作日 | 5.4 个工作日 | -10% |
这里我想重点说立项周期这个数字。很多人的直觉是”控制更细了,立项一定更慢”。但实际结果是略微变快了,原因在于返工变少了。以前立项被退回主要就是因为预算说不清楚,来回补材料的时间远超编制本身。把预算结构一次性做对,反而省了后面反复沟通的时间。

4. 这套方法在什么情况下不适用
必须说清楚适用边界,否则这篇文章就变成了过度承诺。这套方法的有效前提有三个:项目周期在 3 个月以上、涉及多个成本科目、有相对稳定的执行数据来源。
如果一个项目周期只有 4 到 6 周、成本主要是内部人力、交付物明确单一,那么做三层预算颗粒度和迭代级对照就是过度管理。这种项目更适合的做法是设定一个总价上限和两个里程碑闸门,把精力放在交付上。
我在团队里明确说过:预算流程的复杂度应该和项目的不确定性成正比,而不是和组织规模成正比。一个 2000 人的公司里,一个 30 万的短周期项目也不应该走完整的四层结构。
六、不同情况下的行动建议
前面讲了框架和案例,这一节给可执行的建议。建议按组织规模和项目特征分档,因为同一套做法在不同规模下的性价比差别极大。
1. 100 人以下的组织:先把假设写下来
这个阶段的组织通常没有专职 PMO,预算流程也很轻。我不建议直接上复杂的指标体系,性价比最高的动作只有一个:在立项文档里增加一页”关键假设清单”。
清单内容包括:人月单价是怎么来的、外包单价含不含差旅、硬件价格有效期多久、需求变更次数假设是多少、如果关键人员离职替代成本怎么算。这一页纸的成本很低,但它能挡住大部分后面扯皮的问题。
这个阶段也不用急着上工具。用一份共享表格维护假设台账就够了,重点是养成习惯。

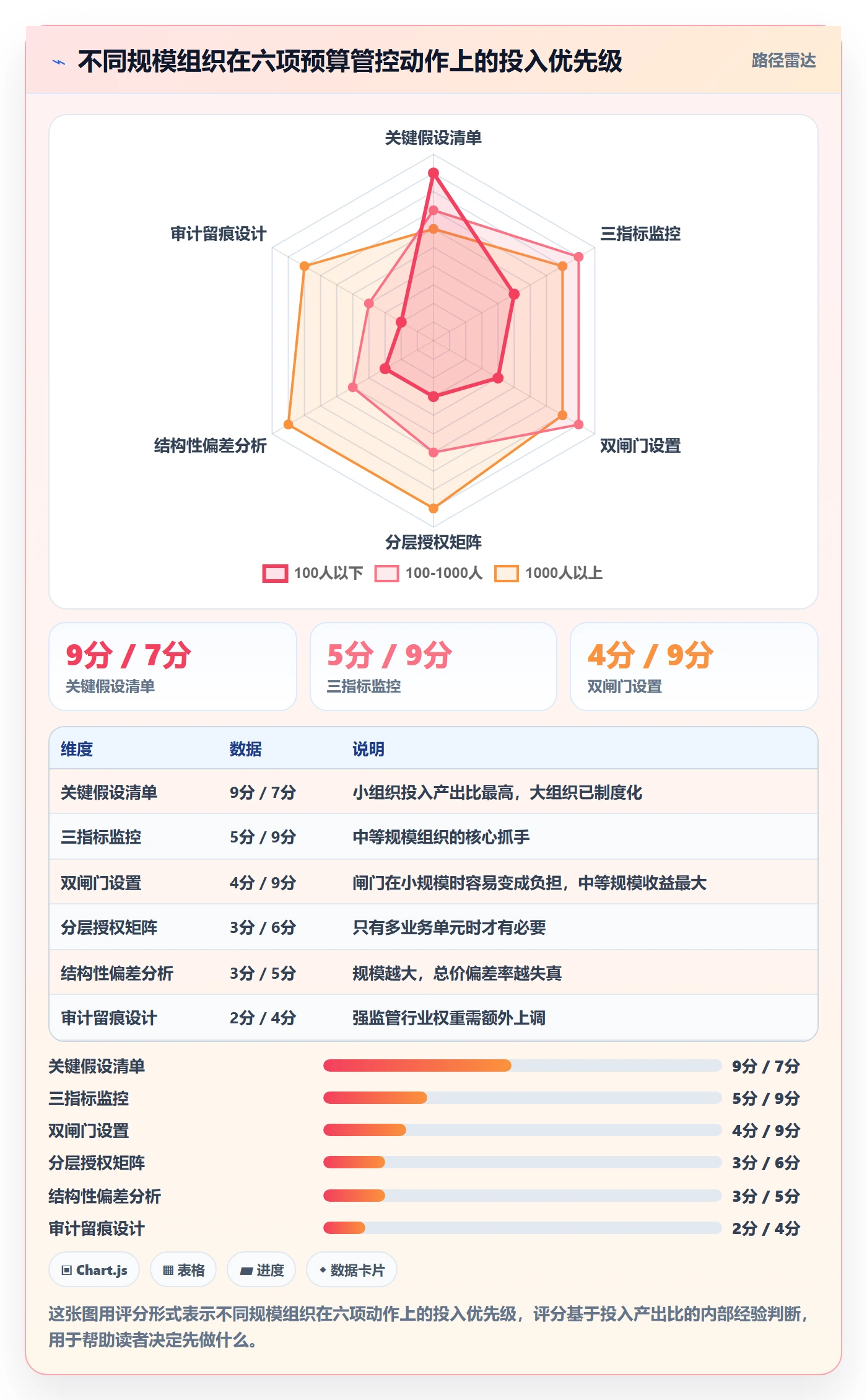

2. 100 到 1000 人的组织:建立三指标 + 双闸门
这个规模是最需要流程的区间:项目多了,靠人盯不住;但又不够大到能养一个专职预算管控团队。我建议只抓三个指标和两个闸门。
三个指标:预算覆盖率、不可预见费比例、变更频次。这三个指标的计算成本低,而且都能在立项阶段得出初步判断。
两个闸门:中期复核闸门和结项归因闸门。中期复核放在项目周期的 40% 到 50% 位置,主要看消耗节奏;结项归因放在项目结束后两周内,主要更新假设台账。
这个规模下,工具的选择开始变得重要。因为项目数量上来了,靠表格维护会出现版本混乱、数据滞后、口径不一的问题。如果团队本身就在用研发管理平台做迭代管理,把预算科目挂到工作项上是成本最低的做法。PingCode 这类支持私有化部署、又能把需求迭代工时打通的平台,在这个阶段能明显降低数据采集的成本。
3. 1000 人以上的组织:分层授权 + 结构性偏差分析
这个规模的核心矛盾从”怎么算准”变成了”怎么在多个业务单元之间保持一致”。这时候需要做两件事。
第一件事是分层授权。不要试图用一个统一的审批阈值覆盖所有业务线。研发类项目和交付类项目的变更特征完全不同,前者变更频繁但单次金额小,后者变更少但单次金额大。授权矩阵应该按项目类型分别设定。
第二件事是结构性偏差分析。这个规模下总价偏差率会失去意义,因为它会被内部的相互抵消掩盖。必须拆到科目级别看偏差结构,并且按季度做跨项目对比。
4. 强监管行业:把预算流程当作合规证据链
在金融、医疗、能源这类强监管行业,预算流程还有一个额外职能:它是审计证据链的一部分。这种情况下,预算变更的每一次审批都必须留下可追溯的记录,包括谁在什么时间基于什么信息做出的判断。
这类组织在选工具时,私有化部署和数据留存策略的权重会高于其他因素。同时要注意,留痕要求不能变成流程负担,合理做法是把留痕设计成流程的副产物,而不是额外的填报动作。

七、不同情况下的取舍
行动建议讲完,还要讲取舍。因为所有建议都有代价,如果你只看建议不看代价,落地时一定会遇到阻力然后放弃。
1. 颗粒度与立项速度的取舍
这是最根本的一组取舍。颗粒度越细,偏差定位越准,但立项周期越长。我在前面给出过拐点数据:编制投入超过约 100 人时之后,偏差率的改善基本停滞。
我的取舍原则是:按项目的不确定性决定颗粒度,而不是按金额大小。一个 500 万的成熟产品迭代,需求边界清晰,颗粒度做到两层就够;一个 80 万的新技术验证项目,不确定性极高,反而应该做到三层并且预留更多不可预见费。
很多组织是反着做的:金额大的审得细,金额小的走简化流程。这个规则简单好执行,但对风险的控制效果并不理想。
2. 不可预见费与审批信任的取舍
预留金比例的谈判,本质上是项目负责人和管理层之间关于信任的博弈。预留得少,管理层觉得放心;但预留得少意味着频繁走追加审批,而每一次追加审批都在消耗管理层对项目的信心。
我的建议是把预留金和授权额度绑定:预留 10% 的同时,给予项目负责人在预留金额内自主调配的权限,只要求事后备案。这样管理层得到了可控的总盘子,项目负责人得到了应对不确定性的弹性。
我在两个团队推行过这个做法,效果都很好。关键点是权限要真的给到,如果预留金也要逐笔审批,那就只是多了个手续,没有解决任何问题。
3. 工具化与制度化的取舍
这是一个顺序问题,不是选择问题。制度先于工具。我说的制度不是厚厚的文件,而是一页纸说清楚三件事:预算是谁编的、谁批的、什么时候复核。
这三件事没想清楚就上工具,唯一的产出是线上化的混乱。反过来,制度清楚之后,工具的价值会立刻显现:数据采集自动化、偏差预警及时化、历史数据可复用。
还有一点经验值得分享:工具的字段设计应该少于你的想象。我们在配置阶段砍掉了大约 60% 的候选字段之后,数据完整率反而大幅提升。人的填报意愿是有限资源,要用在最重要的字段上。
4. 集中管控与授权下放的取舍
集中管控的好处是口径统一、风险可见;坏处是响应慢、容易脱离业务实际。授权下放正好相反。
我的取舍线是:口径必须集中,执行必须下放。什么意思?预算科目的定义、偏差的计算方式、假设台账的格式,这些必须全组织统一,否则数据无法比较。但具体到某个项目要不要在这个科目上多花 10%,应该由项目负责人判断并且承担结果。
这条线划清楚之后,冲突会大幅减少。因为大部分所谓的”管控矛盾”,其实是把口径问题和执行问题混在一起讨论造成的。

八、总结:立项预算的本质是把不确定性变成可管理的假设
回到最开始那个案例。预算表做得最漂亮的项目超支 62%,颗粒度很粗的项目偏差不到 7%。差别不在数字,而在后者把关键的假设和闸门都写清楚了,前者只是把数字算清楚了。
我把这篇文章的核心判断浓缩成三句话。
第一,立项预算不是报价单,是风险清单。它的价值在于暴露不确定性,而不是消灭不确定性。一份没有任何假设说明的精确预算,风险远高于一份带假设和预留的粗预算。
第二,项目负责人的杠杆在定义权,不在审批权。你控制不了财务规则,但你可以控制预算科目怎么拆、闸门怎么设、假设怎么写。这三件事做好,立项风险已经降低了大部分。
第三,流程复杂度必须匹配项目不确定性,而不是匹配组织规模。这一点最容易被忽视,也是流程最后变成形式主义的主要原因。
如果你准备马上动手,我建议按这个顺序走。第一步,花两个小时写一份关键假设清单,把你手上正在推进项目的核心假设逐条列出来,标出哪几条验证过、哪几条是拍脑袋。第二步,对照前面的六个指标,给这些项目打一个分,找出至少一项已经越界的。第三步,在下一次立项评审上,主动把闸门设计写进方案里,而不是等审批人来问。
至于工具,等流程跑通了再考虑。真到了需要工具的时候,优先看三件事:能不能把预算科目和工作项挂上、数据能不能自动回写、以及部署方式是否满足你的合规要求。这三件事想清楚了,剩下的就是配置工作。
常见问题解答(FAQ)
1. 项目立项时,项目负责人最该盯住哪几个预算相关指标?
我第一次当项目负责人的时候,觉得预算就是财务的事,自己只管把活干完。结果立项评审会上被评委问了一句“这个项目的预算偏差容忍度是多少”,我当场卡壳。后来连续两个项目超支,我才意识到立项阶段有几项指标必须自己心里有数,否则后面全是背锅。
立项阶段建议锁定六项指标,并且每一项都要有阈值和责任人。第一是总预算结构:人力成本、外采/采购、差旅与其他各占多少,其中人力占比超过 70% 的项目要特别关注人天单价是否被低估。第二是人力口径,按角色×人天×单价拆开算,而不是给一个总数。
第三是预算准备金,一般留总预算的 5%-10%,并且规定准备金动用必须单独审批,不能随手挪。第四是预算消耗节奏,也就是每个里程碑计划花掉多少,理想状态下预算消耗曲线与进度曲线的偏差不超过 10%。第五是单科目占比上限,比如单笔采购超过总预算 15% 就需要单独评审。
第六是偏差容忍阈值,常见的设法是黄灯 5%、红灯 10%。判断依据很简单:立项阶段所有数字都是估算,估算不可能准,所以重点不是把数算准,而是让每个数字都有“超过多少就要触发什么动作”的规则。没有阈值的指标,本质上只是装饰。
管理动作可以落在任意一款支持预算字段和审批流的项目管理工具里,关键是字段必须能被统计和导出,而不是写在文档里。
2. 预算审批流程到底设几级、几个节点比较合理?
我们公司以前立项要过六个签字,从提报到批下来平均三周,销售等不及直接先干活后补流程,结果预算形同虚设。后来我把流程砍到三级,反而没人绕过了。我一直想搞清楚,是不是审批层级越多风险就越低,如果不是,那个平衡点在哪。
审批层级数和风险控制不成正比,真正起作用的是“每个节点审什么”写清楚了没有。我实践下来比较稳的是三级:项目负责人编制预算并自证合理性,业务线或项目集负责人审业务必要性(这笔钱花得值不值),财务审口径与合规(科目、税率、付款条件、资本化还是费用化)。
每一级的处理时限建议设为 24 或 48 小时,超时自动升级到上一级,避免卡在某个人的待办里。同时设一条简化通道:总额低于某个阈值(例如 5 万元)的项目只做财务备案,不进评审会。
另外要明确一个反常识的点:审批要审的是“假设”而不是“数字”,也就是让申请人说明人天单价怎么来的、外采为什么选这家、有没有更省的做法。我的判断依据是,绕流程的动机主要来自流程太慢带来的业务损失,只要你把总时长压到 3 个工作日以内,大多数人不会选择违规。
3. 预算超支预警怎么设,才不会变成天天亮红灯没人看?
我们系统里预算红灯几乎天天亮,项目经理已经麻木了,反正亮了也能继续花钱。我一度怀疑预警这功能是不是根本没用。后来复盘发现,问题不在预警本身,而在阈值和后续动作没绑在一起。
关键是把预警分级并把每一级绑定一个强制动作,否则一定会被忽略。常见做法是:偏差达到 5% 触发黄灯,由项目负责人自行消化并在月度盘点里记录原因;达到 10% 触发红灯,必须先提交预算变更申请,由上级和财务双签后才能继续支出;达到 20% 冻结新增支出,除非走特批。
还有一个特别容易踩的坑是消耗口径:不能只看已付款,要用“已发生+已承诺”合计,也就是合同签了、订单下了但还没付款的部分必须算进去,否则采购订单一签,账面上还很好看。盘点频率建议跟里程碑走,至少每月一次,每次盘点强制填一个偏差原因分类,比如范围变更、估算偏差、价格波动、返工返修。
我的判断是,只有当预警能拦住一笔具体的钱,它才有存在感;拦不住的预警,半年内就会失效。
4. 立项预算要拆到什么颗粒度才算够用,拆太细会不会反而拖慢立项?
我见过两个极端:一个项目把预算拆到“打印纸 200 元”这种程度,编预算编了两周;另一个项目只有一个总数字,超支了谁也不知道超在哪。我一直在纠结,颗粒度到底该按什么标准定,才不会既费时又失控。
颗粒度的标准只有一条:拆到“能被追责的最小单元”。具体落地是三类拆法,人力按角色×人天×单价拆;外采按可独立签合同的采购包拆,一个采购包对应一个合同和一次验收;差旅、办公、其他按里程碑或按阶段打包,不必逐项列。
科目层级建议不超过三级,一级科目控制在 5 到 8 个,再多财务对账和统计都会变得很痛苦。准备金单独设一个科目,占总额 5%-10%,动用走单独审批,并且不计入各科目偏差,否则它会掩盖真实的超支。为什么是这个标准?因为拆预算的真正目的只有两个,偏差发生时能定位到人,变更发生时能判断影响面。
如果某个细分项既没人负责归因,也不可能单独变更,拆出来就是纯成本。按这个原则,大多数 3 到 6 个月的项目,预算编制时间控制在 2 到 3 个工作日是合理的,超过一周就说明拆过头了。
文章包含AI辅助创作:预算流程与规范:项目负责人项目立项风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285388
读者评论
关于六个指标落地,我担心小团队没有专职PMO时会变成额外表格负担。预算覆盖率≥85%、颗粒度到WBS三层,在需求频繁变更的定制项目里很难成立,因为WBS本身可能只到二级。强行套用容易让评审变成补文档,而不是真的识别风险。更想看到的是最小可行版本,比如只保留覆盖率、变更频次和消耗偏差三个,是否也能起到大部分作用。
不可预见费8%-12%这个区间因组织而异,文中用超支概率归因容易把相关当因果。我见过预留充足仍超支,原因是销售承诺的范围没锁死。变更分范围、价格、节奏三类很实用,但谁有权限认定类型很关键;若由项目负责人自判,可能把范围型降级成节奏型,绕过重新评审。
工具那段我很有同感。我们用某项目管理平台,预算字段很全,但没人把任务工时回写到预算科目,最后仍靠Excel对账。文中说工具只固化流程很对,但没展开财务科目与任务系统的映射由谁维护。映射规则一旦不稳定,资金消耗节奏偏差这个指标就只是数字游戏。
