项目立项如何做好项目申请?项目负责人效率提升与操作步骤

去年 11 月,我旁听了一场 1200 人研发组织的立项评审会。项目负责人准备了 42 页 PPT,讲了 90 分钟,CFO 只问了三个问题:这笔钱不做行不行?上线后每年还要花多少?如果延期,止损点在哪?三个问题都没答上来,项目被打回重写,整体延期 5 个月。会后我翻了这场评审的会议纪要,被打回或否决的 9 个项目里,有 7 个不是因为方案本身不行,而是因为立项申请没有回答决策者真正要的那个数字。

这件事让我重新想了一个问题:项目立项到底在评审什么。大多数人默认在评审”方案好不好”,但真正被评审的是”这笔投入该不该由这个组织、在现在、用这个方式承担”。作为项目负责人,如果你把立项申请当成一份说服材料来写,结果一定是写得又厚又全又累,通过率还很低。

下面这些内容来自我自己写过、改过、被打回过的大概 60 多份立项材料,也来自最近三年我在几家中大型企业里观察到的评审记录。我会把结论放在最前面,然后倒推逻辑、误区、判断框架、真实案例和取舍建议,你可以按需跳读。

一、先给结论:立项申请是授权文件,不是说服材料

1. 立项申请的本质是”决策授权契约”

我后来形成一个很硬的判断:立项申请的第一读者不是评委,是未来的你自己。它要解决的问题是,三个月后,当有人质疑你为什么要花这笔钱、为什么要延期、为什么要追加预算时,你能拿出一份当初被正式批准的文件,证明你当时说过、算过、承诺过。

这就是为什么我把它叫契约而不是材料。说服材料追求的是”这次评审过掉”,契约追求的是”整个项目周期内可追溯、可解释、可止损”。两者的写法完全不同:前者堆亮点,后者摆口径。

判断标准只有一个:把这份申请交给一个完全不认识你的新财务,他能不能在不追问的情况下算出这笔投入的回收周期。如果算不出来,这份申请就是没写完。

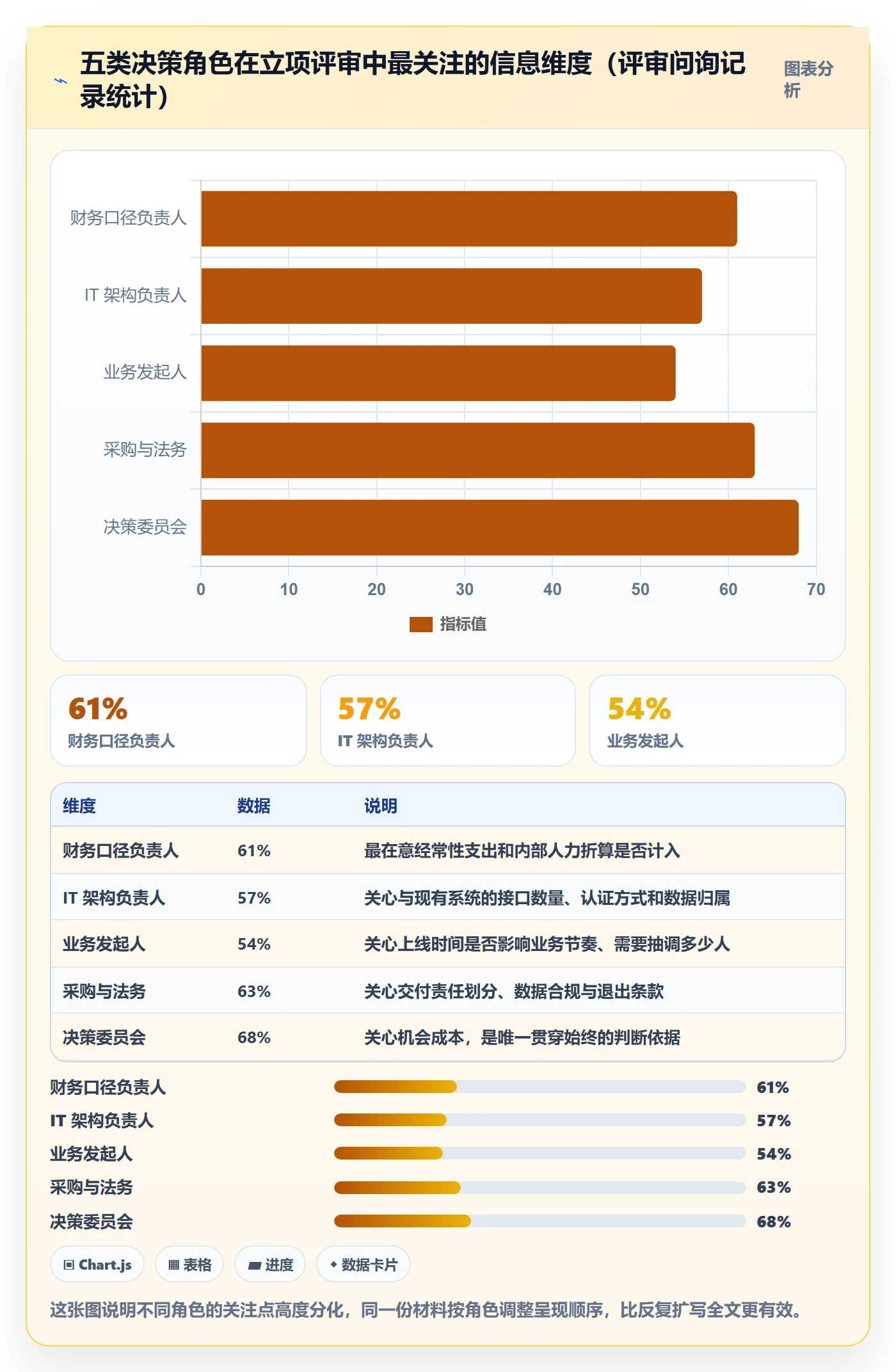

2. 决定通过率的不是页数,是决策链上每一个人的那一个数字

我做过一个粗略统计:在我经手的项目里,立项申请材料页数和一次通过率之间几乎没有正相关。真正相关的是”每个决策角色关心的那个数字有没有被单独回答”。财务关心现金流和年度分摊,IT 架构关心集成和安全边界,业务方关心交付期和人力占用,采购和法务关心供应商资质与合同风险,决策委员会关心的是”不做会怎样”。

很多人写立项申请,是把同一段话反复扩写,而不是把同一个事实翻译成五种语言。这是效率低下的根源,也是评审会上被反复打断的原因。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

3. 效率提升靠模板、底稿和预沟通,不靠加班

把立项申请从 38 天压到 16 天,我实际用的只有三招。第一招是固定模板:一页纸摘要加五张表,结构三年不变,每次只换内容,不重新设计结构。第二招是数据底稿:人天单价、云资源单价、历史项目返工率、同类项目平均延期天数,这些数字提前维护成一张底稿表,写申请时直接引用,不再临时去问。

第三招也是最容易被忽略的一招:预沟通。我把评审会从”第一次正式交锋”改成”最后一次确认”,前面至少做 2-3 轮一对一沟通。这一招对周期的压缩最明显,因为它消灭的是返工,而不是写作时间。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

二、背景:立项申请真实发生在什么场景里

1. 三类最常见的立项场景,写法完全不同

我经手的立项大致分三类。第一类是数字化与 IT 类项目,特点是投入可量化、收益难量化,评审焦点在 TCO 和替代方案。第二类是研发新产品或新工艺,特点是收益弹性大、不确定性高,评审焦点在里程碑设置和止损点。第三类是基建、技改、合规类项目,特点是很多时候”不得不做”,评审焦点在预算合理性和工期。

把这三类当成一类来写,是立项申请最常见的结构性错误。合规驱动型项目的申请,重点应该是”不做的后果”,把监管条款、检查时限、处罚区间摆出来就够了,不需要长篇论证收益;而增长驱动型项目恰好相反,重点必须放在收益测算和验证路径上。

2. 一条真实的决策链,和它的时间成本

很多项目负责人对”立项要多久”的判断是失真的,因为他们只算了自己写材料的时间,没算决策链上其他人的排队时间。以我参与过的一家 1200 人规模企业为例,一个预算 180 万元的平台项目,完整链条是这样的:业务部门提出需求(3 天)、项目负责人起草申请(6 天)、直属上级初审(2 天)、财务口径核对(4 天)、IT 架构评估(5 天)、采购与法务合规审查(6 天)、分管副总预审沟通(3 天)、决策委员会排期上会(7 天)、批复与预算下达(2 天)。

总计 38 天,其中项目负责人真正在写作的只有 6 天,剩下 32 天全是在链条上流转和被追问。这组数字解释了一件很多人想不通的事:为什么你把材料写得再快,立项周期也没有明显缩短。因为瓶颈从来不在写作环节,而在反复补充和排队。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

3. 项目金额越大,审批周期不是线性增长

还有一个反常识的观察:审批周期和项目金额之间不是线性关系,而是台阶式关系。预算在某个授权额度以内时,走部门审批,周期通常在 1-2 周;一旦超过额度上限需要上决策委员会,周期会直接跳到一个新的平台期,而且不同金额段的差异并不大。

这意味着一个 120 万元的项目和一个 400 万元的项目,可能花费几乎相同的审批时间。所以项目负责人在拆分项目时,要非常清楚额度阈值在哪里,因为跨阈值一次,成本就是几周的等待。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

三、拆解七个高频误区

1. 内容层误区:把立项申请写成技术方案书

(1)误区一:用 60% 的篇幅讲怎么做,而不是讲值不值得做

我改过一份立项申请,32 页里有 21 页在讲技术架构图、接口清单、数据字典。这些内容本身没错,但放错了位置。评审委员会不负责评审你的技术选型,他们负责判断这笔投入要不要批。技术细节应该做成附件,正文里最多留一页架构边界图。

判断方法很简单:如果你的立项申请删掉所有架构图之后,还有人能做出”批或不批”的决定,那说明主体结构是对的;如果删掉之后整份材料就空了,说明你写的其实是技术方案。

(2)误区二:没有”不做”这个选项

这是最致命的一条。决策者天然需要一个参照系,如果你只给了”做”的方案,他就只能把”做”和”什么都不做”做对比,而这个对比在你没写清楚之前,默认是”不做更安全”。所以立项申请必须显式写一节”维持现状的代价”,把不做的后果用同样的口径量化出来:现有工具的年度续费是多少、手工流程每月消耗多少人天、隐患带来的潜在损失区间是多少。

2. 数据层误区:收益拍脑袋、成本漏项、里程碑无依据

(1)误区三:收益只写”提升效率 30%”

“效率提升 30%”是我见过最多的无效表述。它既没有基线,也没有口径,更没有换算成钱。可验证的写法是:当前每月人工汇总报表耗时 96 人时,上线后预计降至 24 人时,按综合人时成本 120 元计,年化节约约 10.4 万元。数字小一点没关系,重要的是它能被验证和追溯。

(2)误区四:成本只算第一次采购

很多立项申请的预算表只有一行”平台采购费 180 万元”,然后就没有了。真实成本至少包括:软件许可或订阅费、实施与集成费、硬件与云资源费、数据迁移费、培训费、每年运维与升级费、以及内部人力投入折算。其中内部人力最容易被漏掉,但它往往是总额里最大的一块。

(3)误区五:里程碑按”月份”拍,不按”交付物”定

“第一月完成调研、第三月上线”这种里程碑,在评审会上几乎一定会被质疑。因为月份不是交付物,无法判断是否真正完成。我现在的写法是每个里程碑都挂一个可验收物:调研完成的验收物是《现状流程清单与差异分析表》,上线的验收物是《UAT 签字确认单》。

3. 风险层误区:风险栏写”无”,没有止损点

(1)误区六:风险识别等于走过场

风险栏写”无”或者写”人员变动风险、进度风险”这种通用词,等价于告诉评审委员会”我没想过这件事”。真实的风险应当带概率、影响和应对动作,例如”迁移过程中历史数据字段映射不一致的概率为中,影响为上线延期 2-4 周,应对为提前完成 3 个典型项目的试迁移验证”。

比风险清单更重要的是止损点。我见过太多项目在延期后不断追加资源,因为在立项时从来没有约定”什么情况下应该停下来”。止损点的写法是:如果第二阶段结束时核心指标未达到约定的 X,则暂停后续投入并重新评估。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

4. 流程层误区:跳过预沟通,把通过评审当终点

(1)误区七:第一次汇报就是第一次沟通

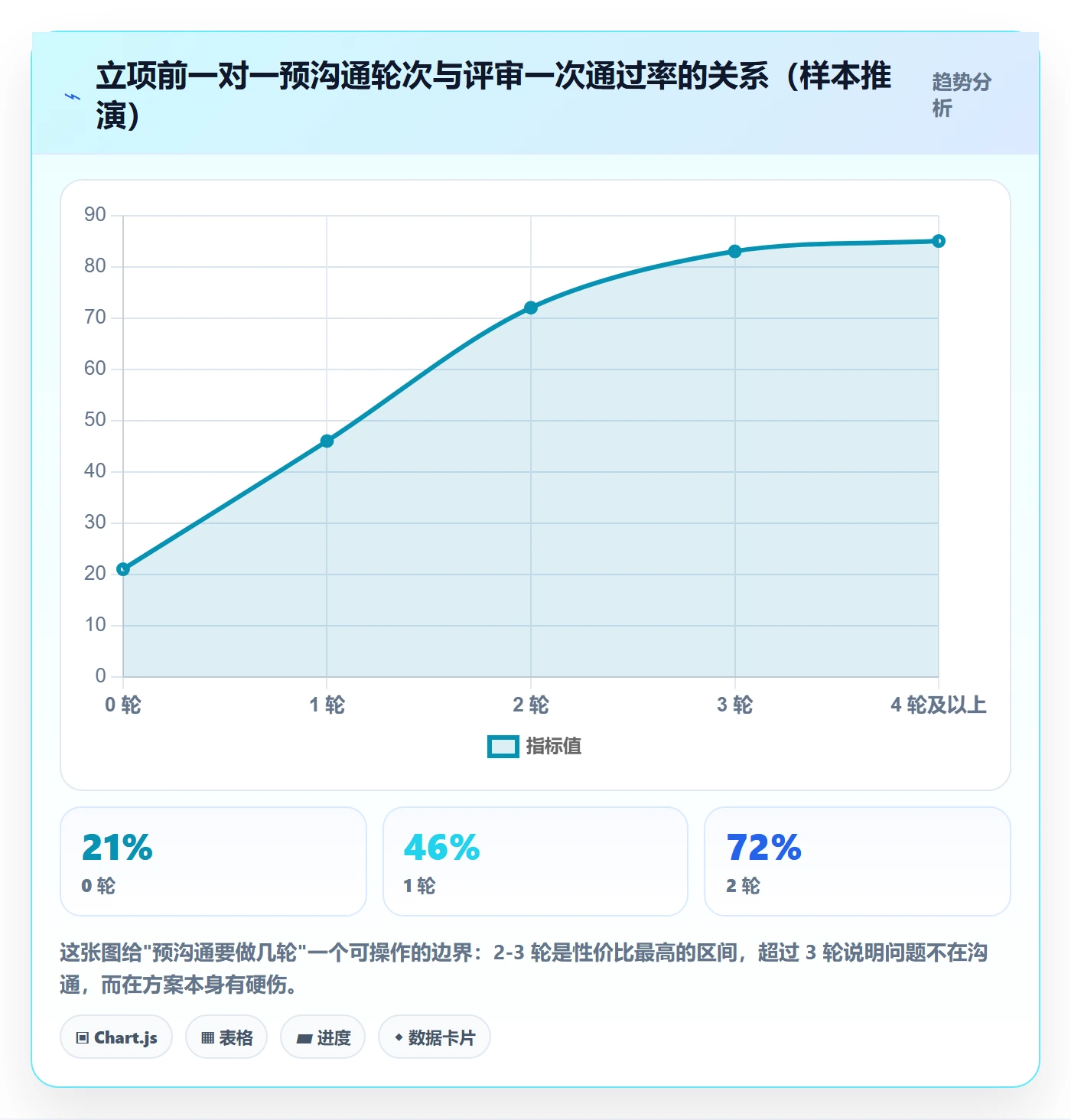

把评审会当成第一次正式交锋,是周期被拉长的最大原因。会上暴露的每一个分歧,都意味着二次排队。我现在的做法是:在正式上会前,把申请材料分别和财务口径负责人、IT 架构负责人各过一遍,把他们的疑问提前写进材料,并在会上主动说明”这一点我已经和财务确认过口径”。

还有一层更隐蔽的误区:把通过评审当作终点。实际上立项批复下来的那一刻,才是成本和范围的锁定期开始。如果申请里写的是模糊的范围描述,后面每一次范围蔓延都没有依据拒绝,最后承担压力的是项目负责人自己。

四、专业判断逻辑:三问五表框架

1. 三问:为什么做、为什么现在、为什么是我们

任何一份立项申请,如果只能用三句话介绍,我会用这三问。为什么做,回答的是价值和必要性;为什么现在,回答的是时机和紧迫性,这一问最容易被忽略但杀伤力最大,因为它对应的是”晚半年做会损失什么”;为什么是我们,回答的是承接能力和替代方案比较。

我判断一份申请是否合格的方法,是把它交给一个完全不了解背景的同事,让他用这三问复述一遍。如果他能复述出三个清晰答案,材料就合格了;如果他只能说清第一个,后面两个含糊,那这份材料在评审会上必然被追问到底。

2. 五表:收益表、TCO 表、里程碑表、风险表、验收表

正文只留一页纸摘要,其余全部用五张表承载。收益表要有基线和换算口径;TCO 表要覆盖 3-5 年全周期,并区分一次性投入和年度经常性支出;里程碑表每个节点挂可验收物;风险表要带概率、影响和应对动作;验收表要写清楚上线后用什么指标判断成功。

这五张表的价值不只是给评审看,更是给执行阶段用的。项目做到一半需要变更时,你可以直接翻出 TCO 表和验收表,用当初约定的口径去谈,而不是临时找理由。

如果要把这套结构落到项目管理系统里,我通常会把立项申请做成一张标准工单,字段固定、附件固定、审批流固定。下面是我实际用过的一版字段定义,用 YAML 表示,可以直接映射成平台里的自定义表单:

project_application:
meta:

applicant: 项目负责人

sponsor: 业务发起人

department: 归属部门

apply_date: 申请日期

decision_core:

why_now: 不做或延后 6 个月的量化代价

do_nothing_baseline: 维持现状的年度成本口径

success_metric: 上线后判断成功的 3 个可测指标

stop_loss: 触发暂停的条件与判定时点

cost:

one_time:

license_or_subscription: 许可或订阅费

implementation: 实施与集成费

migration: 数据迁移与验证费

hardware_or_cloud: 硬件或云资源费

recurring:

annual_maintenance: 年度运维与升级费

internal_effort: 内部人力折算(人天 x 单价)

benefit:

measurable: 直接可计量项(人时/月、单据量、差错率)

estimable: 可间接估算项(延期损失、返工成本)

qualitative: 仅能定性项(合规风险、员工体验)

milestone:

phase: 阶段名

deliverable: 可验收交付物

owner: 责任人

exit_criteria: 退出标准

risk:

name: 风险名

probability: 高/中/低

impact: 影响描述与量化区间

mitigation: 应对动作与责任人

approval_flow:

直属上级

财务口径核对

IT 架构评估

采购与法务

决策委员会

这张表看起来平平无奇,但它解决了一个很实际的问题:立项材料的结构固定之后,项目负责人的精力就可以从”怎么排版”转移到”数字准不准”,后者才是真正决定通过率的部分。

3. 按决策角色改写信息顺序

同一份材料,面对不同角色时,我建议调整呈现顺序而不是改写内容。面对财务,第一页放 TCO 与回收周期;面对 IT 架构,第一页放集成边界与数据流向;面对业务方,第一页放交付节点与人力占用;面对采购与法务,第一页放供应商资质与合同结构;面对决策委员会,第一页放”不做会怎样”。

这个动作的收益非常直接:它让每一类质疑在出现之前就已经被回答了。评审会上被追问的次数越少,二次上会的概率就越低,而这正是压缩立项周期最有效的手段。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

五、案例与数据观察:一次 1200 人研发组织的平台落地立项

1. 项目背景与立项难点

这家企业研发人员约 1200 人,横跨 6 个产品线,原有研发管理工具是多年前引入的国际产品,年度费用高、二次开发受限、与内部账号与数据平台的集成越来越困难。业务侧的诉求很明确:希望统一研发过程管理,并满足内部数据不出内网的合规要求。

立项难点集中在三处。第一,收益难量化,研发效率本身是个模糊概念;第二,迁移风险高,历史项目数据量很大,一旦迁移出错影响面广;第三,内部对”换不换”分歧明显,一部分人认为现有工具还能用,换平台是自找麻烦。

最终这个项目选择了一个面向中大型企业、100 人以上组织场景的项目管理平台作为候选方案,其中一个关键原因是它支持私有化部署,能满足数据不出内网的硬约束,同时提供从原有国际工具平滑迁移的能力,属于国产替代路径里比较成熟的一类选择。这个判断不是为了省事,而是因为私有化部署和数据迁移能力会直接改变立项申请里风险表的写法。

2. 立项申请里最关键的那张 TCO 表

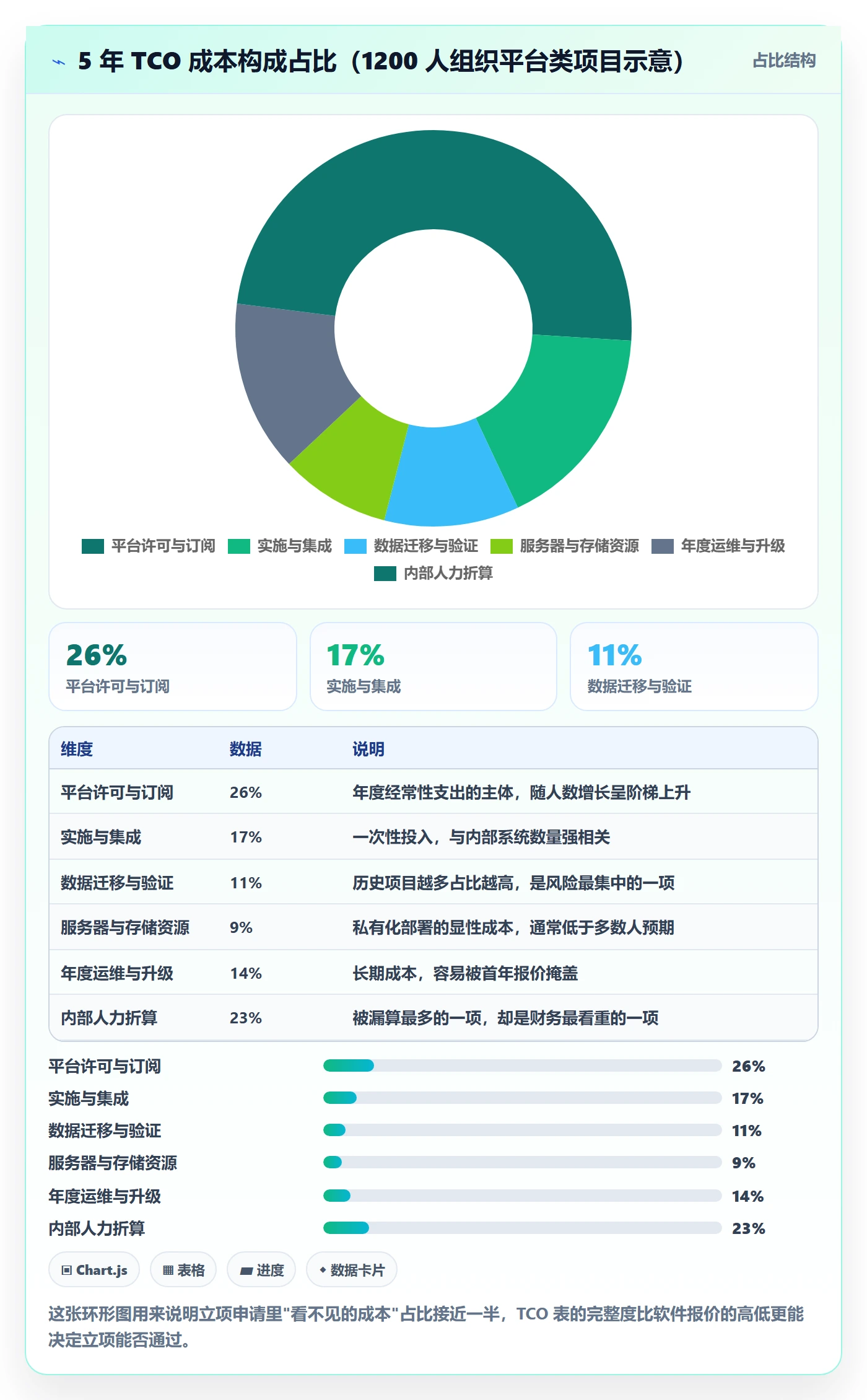

这个项目最终能过,我认为靠的不是功能对比表,而是一张覆盖 5 年的 TCO 表。当时我把成本拆成六类:平台许可与订阅、实施与集成、数据迁移与验证、服务器与存储资源、年度运维与升级、内部人力折算。前三类是对方报价里能查到的,后三类是我自己补的,而恰恰是后三类让财务认可了这份测算的可信度。

特别提醒一点:内部人力折算这一项,我按人天 × 综合单价逐年列出,五年累计金额甚至超过了软件许可本身。很多项目负责人在写申请时有意无意地省略这一项,觉得”内部人不算钱”,但财务恰恰最在意这一项,因为它反映的是真实的机会成本。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

3. 数据观察:周期、返工与问询结构的变化

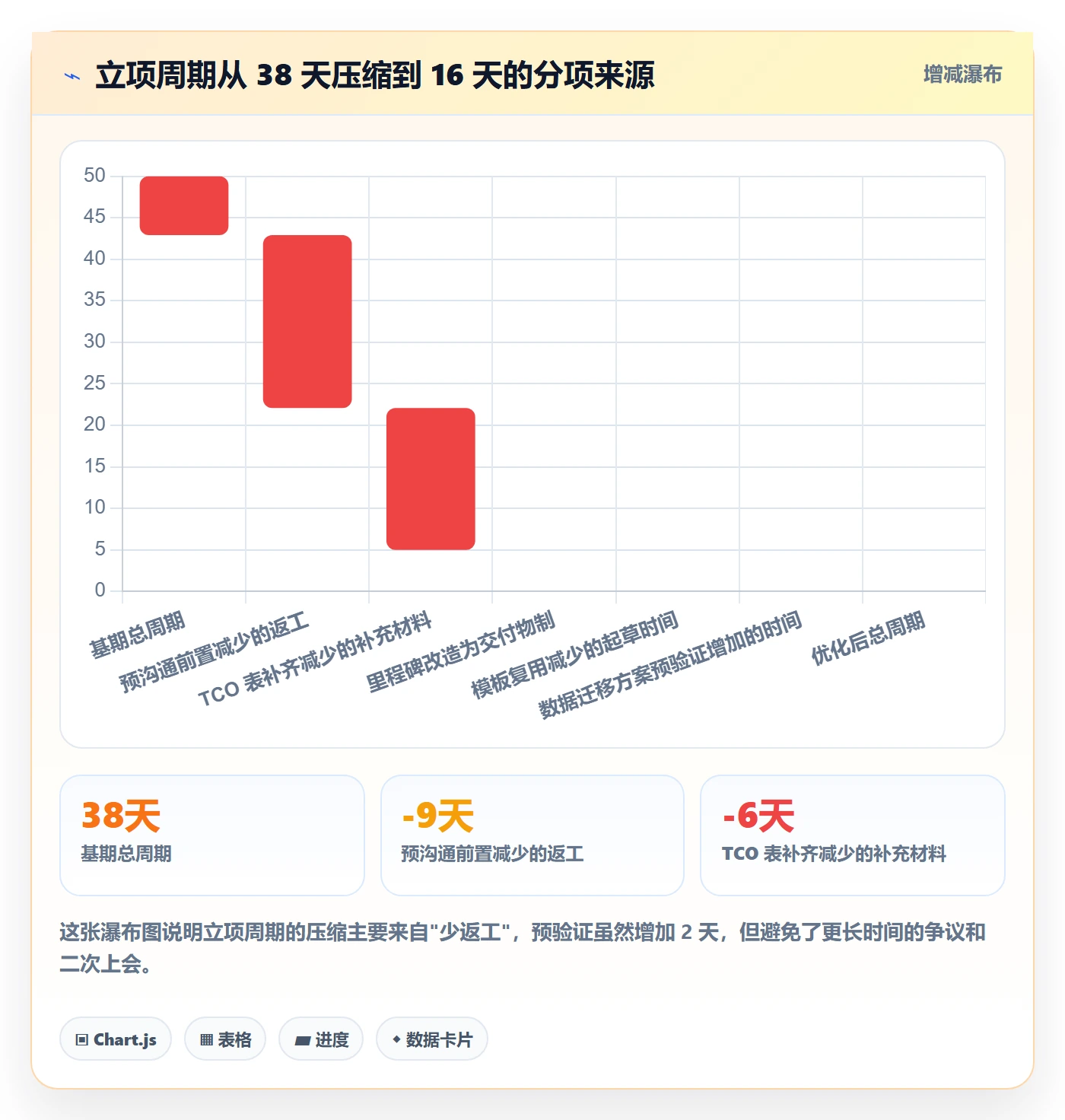

这个项目立项前后,我们做了一次对比记录,数据来自项目台账和评审会议纪要。第一版申请走完全流程用了 38 天,中途被要求补充材料 3 次,最终是二次上会才通过。第二版(也就是正式通过的那一版)全程 16 天,一次上会通过,被追问的核心问题从 21 个降到 7 个。

被追问问题结构的变化更值得关注。第一版被追问最多的是成本口径和迁移风险;第二版这两类问题几乎消失,剩下的问询集中在”上线后谁来运营”和”第一阶段的验收标准”上。这说明当基础口径补齐之后,评审的关注点会前移到执行层面,而这是好事,因为它意味着项目已经从”要不要批”进入”怎么落地”。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

4. 迁移与部署这两个技术细节,为什么会改变立项结论

很多人以为迁移和部署是执行阶段的事,与立项无关。我的经验恰好相反:这两个细节直接决定风险表和止损点怎么写,而风险表是评审通过的关键之一。

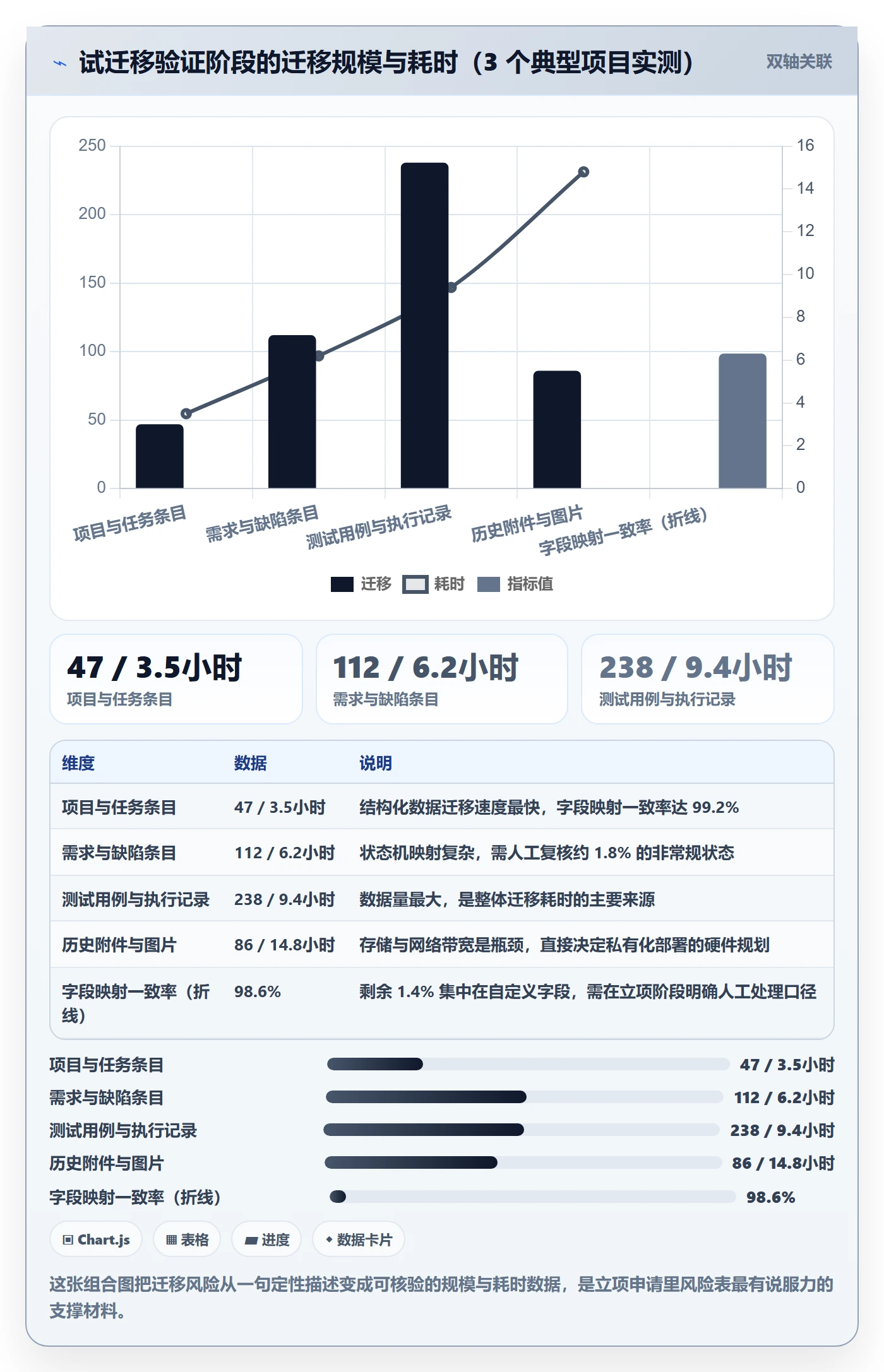

这个项目的数据迁移覆盖了多年积累的项目、任务、缺陷、测试用例、需求条目和附件,按条目计达到百万量级。我们在立项阶段就安排了对 3 个典型项目做试迁移验证,记录了迁移前后字段映射一致率、附件完整率、历史流程状态还原准确率等指标。这组数据写进申请后,评审委员会对迁移风险的判断从”不可控”变成了”有边界”。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

六、不同情况下的行动建议

1. 预算内常规项目:把重心放在执行可行性上

如果金额在部门授权额度内,我的建议是不要花太多精力论证收益,而把精力放在里程碑和验收标准上。原因很简单:这类项目的决策者通常就是你的直属上级,他关心的是”这件事会不会变成我的麻烦”,而不是”这件事能带来多少回报”。

具体动作是:把里程碑全部改成交付物制,每个节点写清退出标准,并提前确认所需人力能否到位。如果你能在两页纸内讲清楚”谁在什么时候交付什么、卡住了怎么办”,这类项目的立项效率会非常高。

2. 跨部门、超额度的重大项目:先做预沟通,再动笔

跨过授权阈值的项目,我强烈建议先沟通、后撰写。顺序是:先与业务发起人对齐目标和成功标准,再与财务对齐成本口径和折算方式,再与 IT 或技术负责人对齐集成边界,最后才动笔写申请。这样写出来的材料,每一段都对应一个已经确认过的立场。

这类项目的另一个关键是拆分方案要准备好两个版本:一期完整方案和分期方案。很多时候评审委员会不会直接否决,而是会要求缩小范围先做一期,如果你提前准备好了分期版本,当场就能给出,可以省下整整一轮排队时间。

3. 救火型紧急项目:压缩过程,但不能压缩口径

紧急项目的正确写法不是”简单写一份赶紧批”,而是”内容精简但口径完整”。我的做法是:把正文压到一页,但收益口径、TCO 关键项、止损点三样一个都不能少。因为紧急项目最容易被事后审计追问,而事后补口径的成本远高于当时写清楚。

操作上可以走加急通道,同时把详细材料作为附件补充提交。核心原则是:审批流程可以压缩,决策依据不能缺项。

4. 平台与工具类项目:把迁移和部署方案写进立项

这类项目最容易踩的坑是:立项时只对比功能清单,把迁移和部署留到执行阶段。结果上线延期,而延期的原因在立项时其实完全可以预见。像前面提到的那个 1200 人组织的案例,之所以选支持私有化部署、支持从国际工具平滑迁移的平台方案,就是因为这两项能力会直接改写风险表。

我建议这类项目在立项申请里必须包含三样东西:一份试迁移验证结果、一份部署架构与资源清单、一份退出与回滚方案。前两样决定成本是否算准,第三样决定项目失败时能否止损。

5. 高不确定性探索项目:用阶段门替代完整论证

对于创新探索类项目,要求完整的收益测算其实是自欺欺人。这种情况我建议改用阶段门方案:不承诺最终收益,只承诺每个阶段的验证目标和预算上限,阶段之间设置明确的继续或终止判定标准。

这样写的最大好处是决策成本低。评审委员会不需要相信你的收益预测,只需要相信你的验证方法,通过的阻力会小很多,而你在执行阶段也获得了合理的试错空间。

七、不同情况下的取舍

1. 速度与完备度:什么时候可以牺牲完备

我的取舍原则是:口径不能牺牲,篇幅可以牺牲。所谓口径,指的是收益基线、成本全周期、止损点这三样。所谓篇幅,指的是技术细节、方案比选过程、团队介绍。前者关系到决策是否成立,后者只关系到阅读体验。

所以遇到时间极紧的情况,我会先把一页纸摘要和五张表做出来,然后只补充最低限度的说明文字,把技术方案整体移到附件。这样做的结果是材料看起来很短,但每个关键问题都有答案。

2. 自建、采购还是订阅:三个方案的真实差异

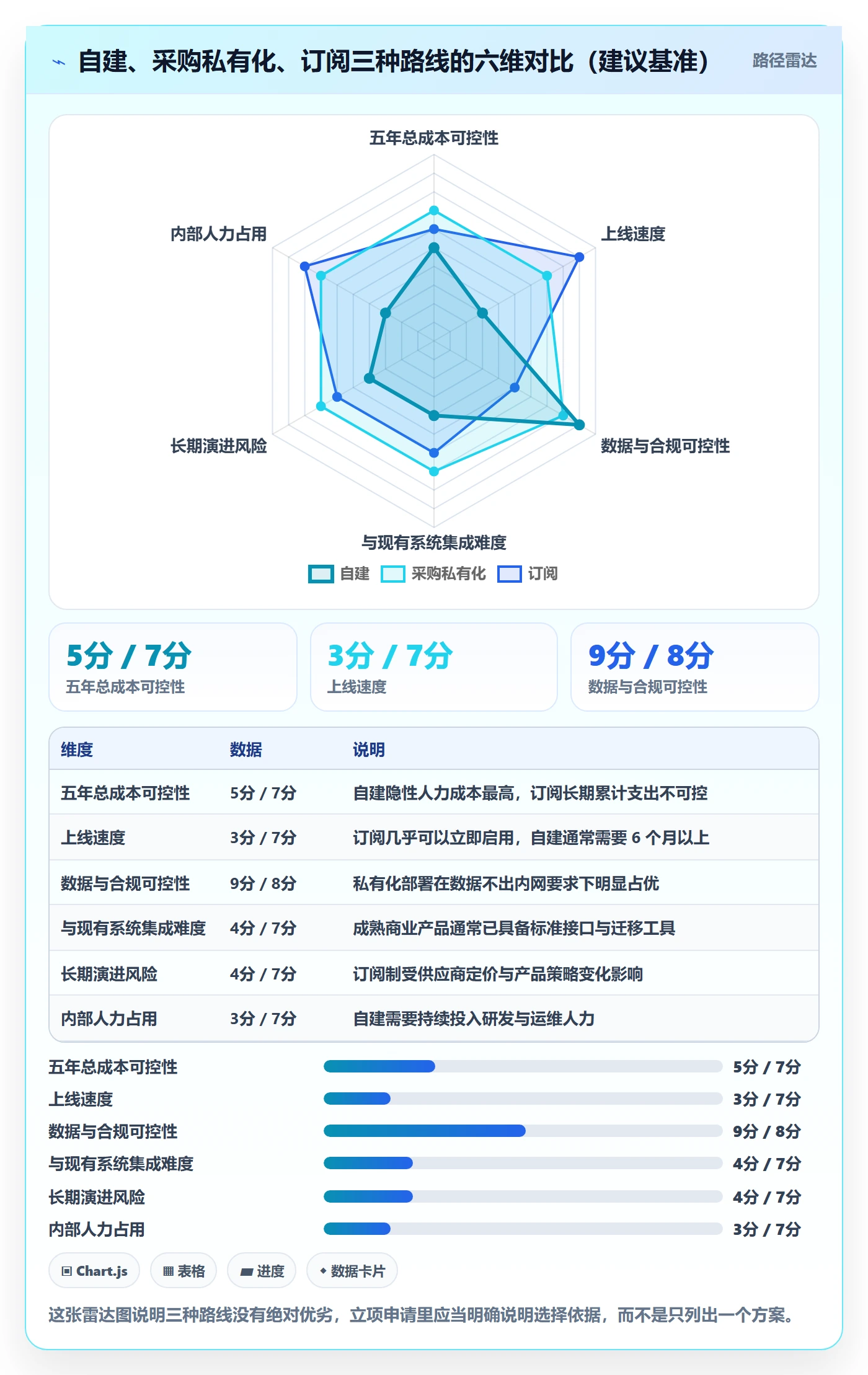

这三条路线在立项评审时的表现差异很大。自建方案的初始成本看起来最低,但五年 TCO 通常最高,而且人力占用持续存在;采购并私有化部署的初始投入最高,但可控性和合规性最好;订阅制的年度支出平稳,但长期累计成本高,且受供应商策略变化影响。

我的判断依据不是成本高低,而是这个能力对组织是否属于核心能力。如果是核心能力,倾向自建或深度可控的私有化方案;如果是通用支撑能力,倾向采购或订阅,把人力放在更关键的地方。

项目立项如何做好项目申请?项目负责人效率提升与操作步骤

3. 私有化部署与公有云:不只是技术选择

这个取舍经常被简化为”合规要求”,但实际影响远不止于此。私有化部署会把成本结构从年度订阅转成一次性投入加年度运维,同时带来硬件规划、版本升级节奏、内部运维能力等一系列约束。公有云或 SaaS 则相反,初始投入低、升级由供应商负责,但数据边界和定制空间受限。

我的经验是:如果组织人数超过一百人、且存在明确的数据不出内网要求,私有化部署通常更稳妥;如果团队规模小、IT 运维能力薄,强上私有化反而会变成长期负担。这个判断要写进立项申请,因为它解释了为什么成本是现在这个数字。

4. 一期做大还是分期小步:两种错误

一期做大最常见的错误是范围蔓延,立项时承诺了太多,执行时每一块都不彻底。分期小步最常见的错误是把一期做成”什么都试一点”,结果没有任何一块能形成可展示的成果,二期预算就批不下来。

我的建议是:一期必须有一个完整闭环的成果,哪怕范围很小。比如平台类项目的一期,可以只覆盖一个产品线的完整研发流程,从需求到缺陷全打通,形成可量化的样板数据。这样二期申请时你手里有真实数据,说服力远高于任何预测。

5. 立项通过与后续审计留痕

最后一个取舍很少有人讨论:立项申请写得越”漂亮”,后续审计的压力就越大。如果你在申请里承诺了具体的效率提升百分比,那么项目结束后一定会有人来核对这个数字。所以我现在的写法是:承诺可验证的指标,不承诺漂亮的指标。

宁可写”每月人工汇总耗时从 96 人时降至 24 人时”,也不写”整体效率提升 30%”。前者可核对,后者不可核对,而不可核对的承诺在审计阶段会变成纯粹的负担。

八、结语与下一步行动

如果这篇内容只能留下一句话,我希望是这句:立项申请不是给领导看的说服材料,而是项目负责人给自己签的第一份风险契约。它决定了你在项目最困难的时候,手里有没有依据。

我自己的判断标准也一直在收敛:一份好的立项申请,核心就三样东西,不做会损失什么、全周期要花多少钱、什么情况下应该停下来。其他所有内容,包括技术方案、团队介绍、竞品对比,都是这三样的支撑材料,而不是主角。

关于效率,我的观察也很明确:立项周期里真正由项目负责人控制的部分只有不到两成,剩下八成消耗在排队和返工上。所以提升效率的重点不是写得更快,而是把返工次数压下来。预沟通两到三轮、TCO 表提前补齐、里程碑改成交付物制,这三件事带来的周期压缩,远超过任何写作技巧。

如果你现在手上正好有一份立项申请要写,我建议按这个顺序动手:先用三句话回答”为什么做、为什么现在、为什么是我们”,把它写成一页纸摘要;然后打开成本底稿,把五年的 TCO 拆成一次性投入和年度经常性支出两栏,特别注意别漏掉内部人力折算;最后用里程碑表把每个阶段的交付物和退出标准写清楚,并补上止损条件。

材料完成后不要立刻提交。先约财务口径负责人和 IT 或技术负责人各聊半小时,把他们的疑问直接写进材料,再约业务发起人确认成功标准。做完这三轮,你的立项申请大概率可以从”要补充材料再上会”变成”一次通过、直接进入执行”。省下来的时间,才是项目真正开始的起点。

常见问题解答(FAQ)

1. 项目立项申请书到底该写多详细,写成几十页是不是更容易过?

我第一次负责立项,心里没底,总觉得材料越厚越显得认真,就把背景、市场、技术方案全堆进去,结果评审会上领导直接问我‘一句话说清这个项目到底解决什么问题’,我当场卡住了。后来我才意识到,写得多和写得对可能完全是两回事。

立项申请书的详细程度要按评审决策需要来定,不是按页数。我的做法是把文档拆成三层:第一层是一页纸的项目概要,包含要解决的问题、目标量化指标、投入资源、预期收益、关键风险,这一层决定评审人要不要继续看;第二层是论证材料,用数据说明为什么现在做、为什么由我们做、不做的代价是什么;

第三层是附件,放调研记录、技术验证、预算明细。评审会通常只有15到30分钟,第一层写不清楚,后面再厚也不会被认真读。判断标准很简单:如果评审人看完第一页还不能复述出项目价值和边界,就是没写到位。建议把概要控制在800字以内,所有形容词换成数字,比如‘提升效率’改成‘把月结周期从7天压到3天’。

2. 立项阶段需求还没完全确定,是先写详细方案还是先立项?

我们团队经常遇到这种情况:老板说这个方向要做,但具体做到什么程度、覆盖哪些场景都还没定。我如果按未知需求写详细方案,写完就发现方向变了,白干;可要是只写个大概,评审又说材料不够、不给过。这个先后顺序到底怎么处理才不浪费时间?

立项要解决的是‘值不值得投入资源去做’,不是‘具体怎么做完’,所以详细方案不该在立项阶段完成。可执行的做法是采用渐进式立项:立项申请里明确目标、范围边界、关键假设和验证计划,把不确定的部分写成待验证项,并给出验证方式和时间点。

比如需求不确定,就写‘本阶段先做2周用户访谈和原型验证,确认A、B两类场景的使用频次后再决定功能优先级’。评审时重点看的是目标是否清晰、假设是否合理、验证成本是否可控,而不是功能清单有多完整。

判断依据是:如果某个不确定点验证失败的代价大于整个项目预算的20%,就不该带着它直接进入开发,而应该先做小规模验证再重新立项或调整。这样既不会白写方案,也不会因为材料空被卡。

3. 项目负责人怎么在立项阶段就把跨部门资源协调好,避免后期到处求人?

我以前立项时只顾着写材料,等批下来开始干活才发现,数据在另一个部门手里,测试环境要排队,财务流程走不通,每天都在协调会上扯皮。后来我复盘发现,这些问题在立项阶段其实都有机会提前解决,只是当时没人提醒我。

跨部门资源协调要在立项材料里就变成书面承诺,而不是等开工后再去刷脸。具体做法有三步:第一,在立项前分别找关键协作方沟通,确认他们能提供什么、什么时候提供、需要什么条件,把结论写进立项申请的‘资源与依赖’章节,并注明对接人和承诺时间;

第二,在评审会上邀请这些协作方或其主管参加,让他们当场确认,会后形成会议纪要抄送各方负责人;第三,把依赖项做成里程碑前置条件,比如‘数据接口联调完成’作为开发启动的前提,谁没交就影响谁的节点。判断依据是:口头支持在立项后平均会打三到五折,只有写进文档、抄送到上级、绑定到节点上的承诺才有约束力。

这样做还能提前暴露资源冲突,如果某个部门明确说排不出人,那就说明项目排期本身不现实,早发现比晚发现好。

4. 立项通过后项目负责人第一步该做什么,才能让效率真正提起来?

我见过也经历过立项批下来就立刻拉群、分任务、催进度的做法,结果大家埋头干了两周,才发现对目标的理解根本不一致,返工重来。我现在特别想知道,立项通过后的头几天,到底做什么动作回报最高。

立项通过后的第一周,优先级最高的不是排期和分活,而是对齐和拆解。可执行的动作顺序是:第一天召开项目启动会,把立项书里的目标、范围、成功标准、不做什么逐条过一遍,让每个核心成员用自己的话复述一遍目标,有偏差当场纠正;

第二天到第三天完成工作分解,把项目拆成可交付的里程碑,每个里程碑明确负责人、验收标准和时间点,注意是交付物导向而不是任务导向;第四天确认协作机制,包括例会频率、决策方式、问题升级路径、信息存放位置。

判断依据是:大量项目延期不是因为执行慢,而是因为返工多,而返工主要来自初期目标理解不一致和验收标准模糊。我的经验是启动会多花两小时对齐,能省掉后面至少两周的返工。另外建议把立项书里的量化目标贴在项目看板上,每次例会先对一眼,防止做着做着跑偏。

读者评论

吴
吴泽宇

预沟通2到3轮这个结论我信,但落地有个前提作者没提:财务和架构的人愿不愿意在正式评审前单独给你一小时。我们这边跨部门约一对一要走流程,等排期就得两周,最后明知分歧在哪也只能留到会上爆。所以先解决‘能不能约到人’,再谈约几轮更现实。

段
段云舟

把立项申请当授权契约而不是说服材料,这个说法我认同,但现实中不少项目本来就是上级点名要做的。这种情况下补写‘维持现状的代价’更像交作业,评审也只是走个流程。真正用得上这套方法的是自下而上提报的项目,而这恰恰是通过率最低的那一类。

王
王思妍

页数和通过率那张图我觉得因果可能反了。不是写得薄就容易过,而是争议小、金额低、方案本身清楚的项目天然写得薄。把复杂项目硬压到十五页,风险往往只是被藏起来,会上照样被追问成本口径和止损点。

文章包含AI辅助创作:项目立项如何做好项目申请?项目负责人效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285328
