我带过三家不同规模公司的立项评审,见过最离谱的一次是两小时过 14 个项目,平均每个项目 8 分 30 秒。散会后我问其中一个项目负责人:”你打算什么条件下停?”他愣了两秒反问我:”停?不是刚批了吗?”那一刻我就知道,这个立项会开了等于没开,批的是钱,不是责任。

这篇文章不打算给你一堆”立项管理最佳实践”的漂亮话。我想把过去几年真做过的立项制度设计、踩过的坑、以及复盘出来的数据口径,整理成一份可以直接拿去改自己公司制度的落地清单。核心问题只有一个:怎么让项目负责人在立项这一刻就真的扛起项目,而不是等到项目黄了才追责。

一、先给结论:立项制度的本质是责任前置,不是流程加签

如果你只从这篇文章带走一句话,我希望是这句:立项制度的失败,九成不是因为审批太松,而是因为审批太晚、太浅、太像走过场。大部分公司把立项做成了一道”签字墙”,材料交上来,各部门签个字,预算批了,项目就算立了。但从管理有效性看,这只是财务动作,不是管理动作。

1. 立项制度真正要解决的三件事

我在做制度复盘时会用一张极简的判定表来判断一个立项流程是否有效,它只看三件事有没有被”钉死”:

  • 价值假设:这个项目为什么现在做?如果推迟 6 个月做,损失是什么?
  • 责任归属:谁对最终业务结果负责?注意,不是”谁执行”,是”谁对结果负责”。
  • 退出条件:出现什么信号就必须暂停、缩量或终止?谁来触发?

这三件事只要有一件在立项材料里找不到明确答案,这个项目就已经带着风险进入执行阶段了。而现实中,我见过的立项材料里,第一件写得最满,第二件含糊其辞,第三件基本没有。

2. 项目负责人的”授权三件套”

很多公司说”我们任命了项目负责人”,但问到具体权限,答不上来。我的判断标准很粗暴:没有被明确授权人、财、变更这三项的,只能叫项目协调人,不能叫项目负责人。协调人推动不了跨部门资源,项目一旦卡住只能向上求助,最终变成”领导项目”。

授权三件套里,最容易被忽略的是”变更权”。人钱给得再足,如果每次需求变更都要走一周签批,项目负责人实际上无法对交付节奏负责。我的做法是给出一个明确的变更额度:单次变更影响工期 3 人天以内、金额 2 万元以内的,项目负责人自主决策并备案;超出阈值的才上升。

3. 立项清单必须分级,一套模板打天下必然失效

这是我最坚持的一条。一个 20 人天的小工具采购,和一个 800 人天的核心系统重构,用同一套立项模板,结果一定是小的嫌重、大的嫌浅。我们后来把立项分成 L1、L2、L3 三级,L1 只填半页纸,L3 才需要完整商业论证和风险评估。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

二、背景与真实场景:三类组织,三种立项病

过去五年,我分别在 120 人左右的产品公司、1500 人的制造业数字化部门、以及 3000 人以上的集团 IT 共享中心参与过立项制度设计。这三类组织规模不同,但立项病的形态差异非常明显,用同一套药方基本无效。

1. 100-300 人:立项过轻,靠口头承诺推进

这个阶段最常见的情况是”立项即拉群”。老板在群里说一句”这个事你牵头”,项目就算立了。没有材料、没有预算口径、没有验收标准。好处是快,坏处是三个月后没人记得当初为什么要做,也没人能说清做完了没有。

我在这类组织推动的第一个改动往往不是加流程,而是加一份”一页纸立项卡”。不增加审批节点,只增加一次书面表达。仅这一步,就能让后续扯皮减少可观比例。

2. 500-2000 人:立项过重,评审会变成汇报会

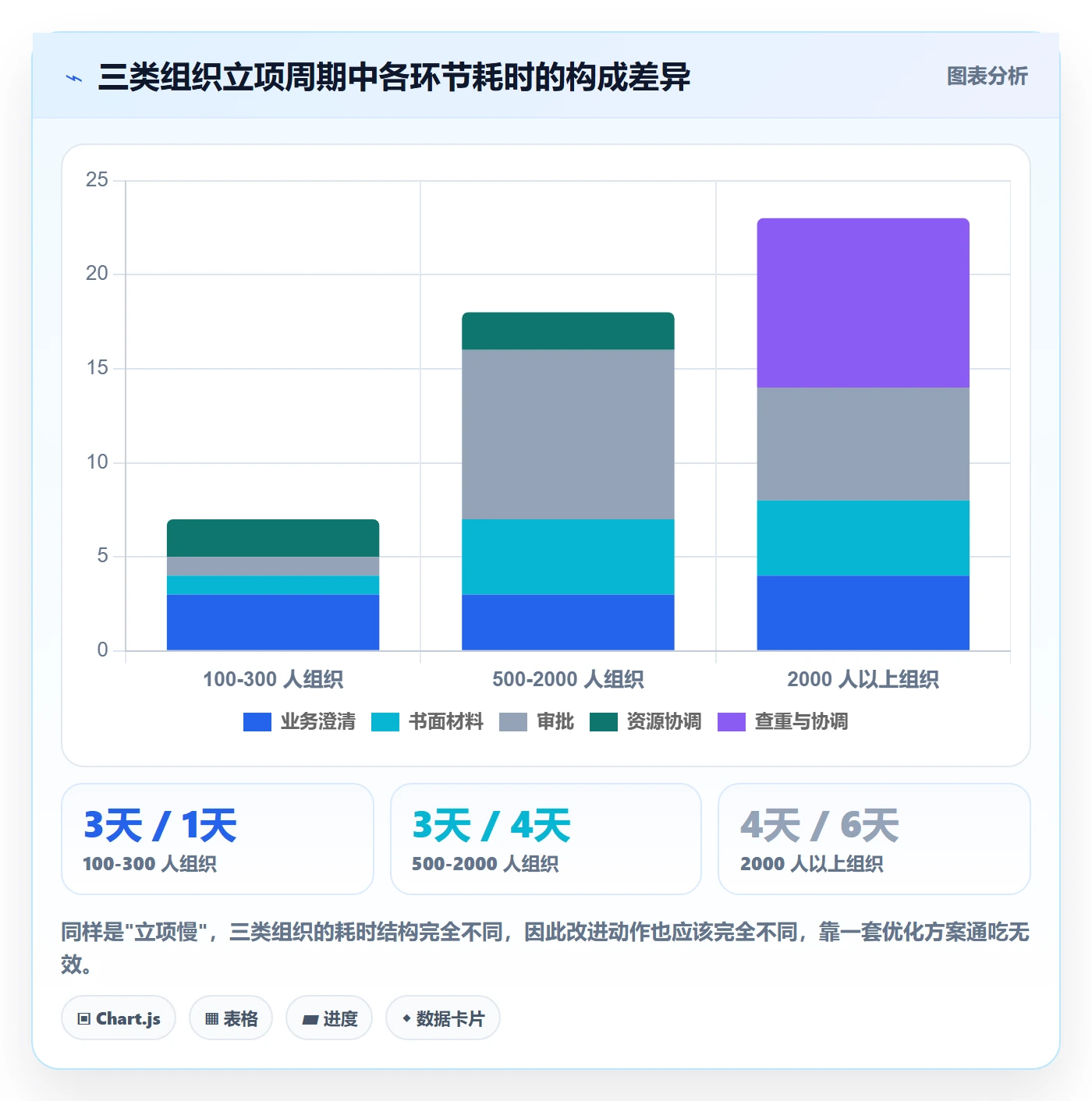

规模上来之后,流程开始膨胀。我见过一家 1500 人企业的立项流程:业务提报、部门初审、IT 评估、财务测算、分管领导审、总经理办公会审,六个节点。平均立项周期 17 个工作日,最长的拖了 43 天。

更要命的是,评审会变成了汇报会。项目负责人花 20 分钟讲”我们要做什么”,却没人问”不做会怎样”。评审委员的角色退化成听众,最后只能凭印象打分。

3. 2000 人以上:立项碎片化,重复建设严重

集团型组织的问题是另一个极端。各事业部、各区域、各子公司各自立项,口径不一。我们在一次盘点中发现,同一个报表需求在三个事业部被立项了三次,三个项目分别是 65 人天、80 人天、110 人天,功能重合度评估下来接近七成。

这类组织的立项制度必须带”全局查重”能力,否则审批效率越高,重复浪费越大。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

三、拆解常见误区:七个反复出现的错误

我把过去几年评审记录做了归类,发现立项环节的错误高度集中。下面七个误区,我几乎在每家公司都能见到至少四个。

1. 把立项当审批,不当设计

审批是判断题,设计是填空题。绝大多数立项表的字段都是”预算金额””计划工期””负责人”,这些是结果,不是设计。真正该填的是”关键假设”和”验证方式”。比如”假设一线客服日均处理量下降 30%”,那就必须写清楚这个假设在走查阶段用什么数据验证。

2. 只写要做什么,不写什么时候停

这是我最不能接受的一条。没有停损条件的项目,等于给团队发了一张无限期支票。我在制度里强制要求每个 L2 以上项目至少写两条停损条件,并且指定触发人。常见的好停损条件长这样:连续两个迭代关键指标无改善、试点部门采纳率低于 40%、单位成本高于外采方案 1.5 倍。

3. 项目负责人写成部门名或团队名

我统计过一批立项书的负责人字段填写情况,写成”信息部””数字化小组””研发二组”的占比不低。这类填写方式在追责时几乎无效。负责人必须是具体的人名,并且是单一责任人,不能是”某某等”。

4. 材料越厚越安全

反常识但真实:材料厚度与项目成功率没有正相关,甚至在某些样本里呈弱负相关。原因不复杂,厚材料往往是”写给别人看的”,而真正要决策的关键信息被埋在中间。我更喜欢 8 页以内、结论前置的材料结构。

5. 预算审批通过等于资源到位

钱批了不等于人到位。我见过项目立项后两个月还没拿到开发人力的案例,原因是被其他更高优先级项目占用了。解决办法是在立项决议里直接写明资源来源和到位时间,并由资源提供方在决议上确认。

6. 一套模板覆盖所有项目类型

研发类、采购类、合规类、基建类项目的立项逻辑差异极大。合规类项目可能”不得不做”,几乎没有商业假设可写;研发类项目则需要大量假设验证。用同一套字段,只会逼着填写人写废话。

7. 立项后不做基线冻结

立项时没有冻结范围基线、工期基线、成本基线,结项时就无法判断项目是成功还是失败。我在复盘时经常遇到这种尴尬:团队觉得做得很好,但拿不出任何可对比的基线,最后只能凭感觉评价。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

四、专业判断逻辑:立项该怎么审,审到什么深度

前面讲的是问题,这一节讲我实际用的一套判断框架。它不复杂,但要求评审人真的问问题,而不是听汇报。

1. 立项四问:任何项目都适用

无论项目大小,我都会用这四个问题过一遍。答不上来的,直接进入补充材料,不进决议。

  1. 为什么是现在?推迟半年做的真实损失是什么?如果答”也不会怎样”,那这个项目优先级就该下调。
  2. 不做会怎样?这是识别”伪需求”最有效的提问,很多立项在这一问上就暴露了。
  3. 谁来扛结果?要的是具体人,以及他为此投入多少时间。
  4. 什么信号出现就必须停?没有答案的项目不予立项。

2. 三级闸门:把审批拆成三层滤网

我们最后定下来的流程是三道闸门,而不是六个审批节点。第一道是”预立项”,只做价值与查重判断,由业务负责人单人决策,半天内出结果。第二道是”正式立项”,做完整测算与资源承诺,由跨部门评审组决策。第三道是”专项立项”,针对高投入或高合规风险项目,需要最高决策层参与。

三道闸门的好处是:大部分项目死在第一道,成本极低;少数项目进入第二道,认真评审;极少数项目走到第三道,充分论证。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

3. 分级标准:用什么维度决定轻重

分级不能只看金额。我用的分级维度有四个:投入规模、业务影响面、技术复杂度和合规风险。四个维度里只要有两个达到高,就上升一级。

维度 L1 轻量立项 L2 标准立项 L3 专项立项
投入规模 ≤20 人天或 ≤5 万元 20-200 人天或 5-100 万元 >200 人天或 >100 万元
业务影响面 单一团队内部 跨 2-3 个部门 跨事业部或影响外部客户
技术复杂度 现有能力可直接支撑 需要引入新技术或外部供应商 涉及架构级改造或多系统集成
合规风险 无明显合规要求 涉及数据使用或合同条款 涉及监管、审计或信息安全红线
决策层级 业务负责人 跨部门评审组 最高决策层
材料要求 一页立项卡 标准立项书 + 资源承诺 完整商业论证 + 风险评估 + 停损方案

4. 授权边界:项目负责人到底能定什么

授权清单我建议写进立项决议,而不是写在管理制度里。因为不同项目的授权额度本来就该不同。清单至少覆盖五项:预算内支出审批权、团队人员调配建议权、需求变更决策权、技术方案选型权、外部供应商推荐权。

这五项里,我认为最重要的是需求变更决策权。没有它,项目负责人对进度和质量的承诺就是空话。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

5. 否决线:哪些项目必须直接挡回去

除了准入标准,制度还必须有明确的否决线。我的清单里有五条,任何一条命中就直接退回,不进入讨论:没有具体负责人、没有停损条件、与已有项目重复度超过 60%、无法说明不做会怎样、验收口径无法量化。这五条挡住的项目,往往正是后来最容易出问题的那些。

五、案例与数据观察:制度落地时,系统承担了什么角色

制度写在纸上容易,落地到日常执行最难。我参与过几次立项流程数字化,下面三个案例的数据来自我实际跟进的项目,部分指标为脱敏后的区间口径,供你参照而非绝对结论。

1. 一家 1200 人装备制造企业:立项周期从 11 天压到 3.2 天

这家企业 IT 部门约 90 人,年立项量 140 个上下。改造前用的是邮件加 Excel 台账,立项材料版本混乱,最常见的问题是”评审会上看到的版本不是最新版”。改造后他们把立项流程搬到了 PingCode 上,用统一工单收集需求、用评审流串联审批节点、用项目模板自动带出分级所需的必填字段。

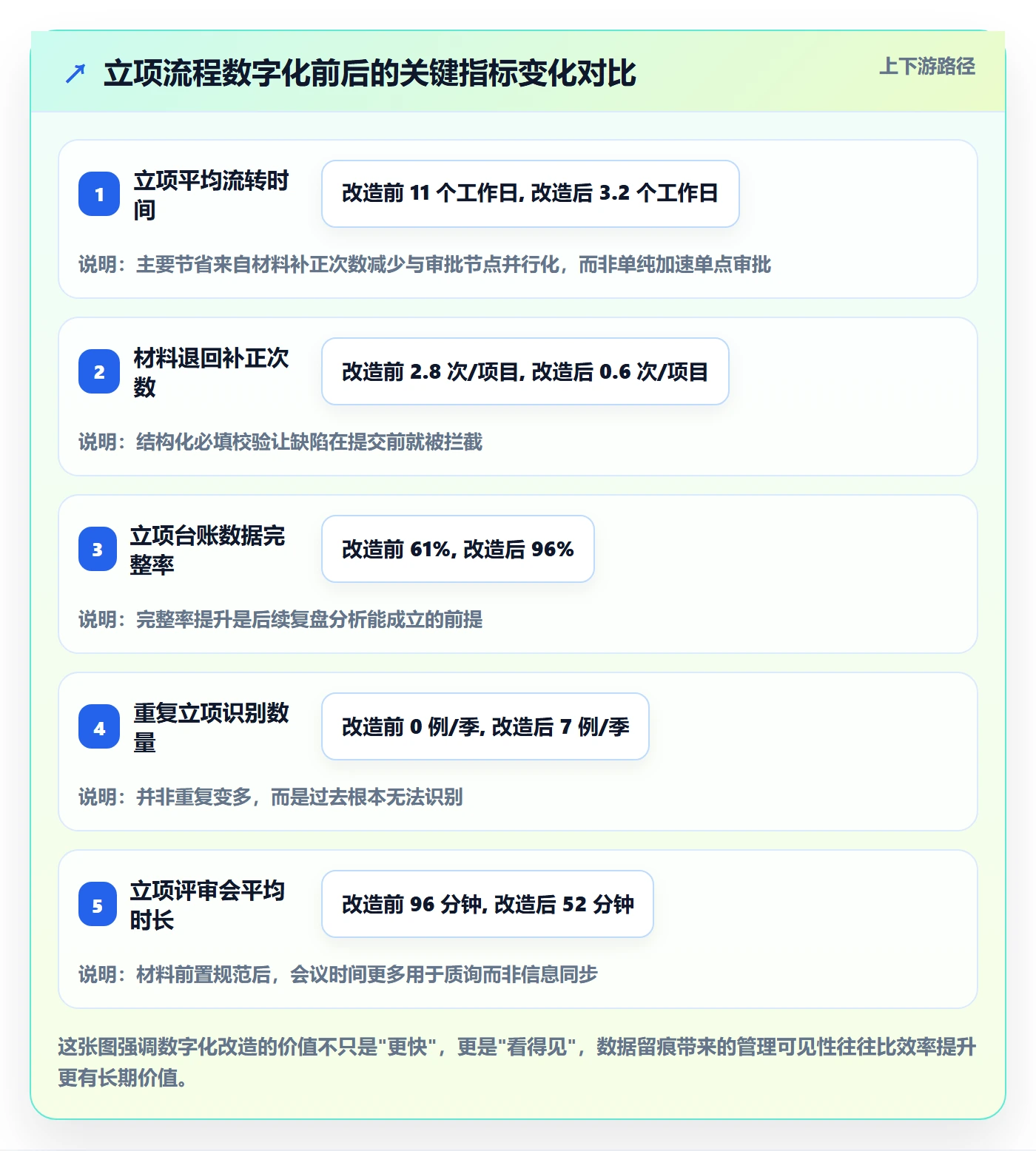

改造后我们跟踪了三个月的数据:立项平均流转时间从 11 个工作日降到 3.2 个工作日,重复立项申报数量下降明显,材料版本错误基本归零。这里真正的变化不是”审批变快”,而是”材料在提交那一刻就被结构化校验了”,缺停损条件、缺验收口径的申请根本提交不上去。

另外值得一提的是,PingCode 主要服务中大型企业及 100 人以上组织,这个规模区间的组织恰好是立项分级制度收益最明显的群体,因为项目数量足够多,流程效率的边际改善会被放大。

2. 一家 400 人研发企业:从 Jira 平滑迁移,两周完成

这家公司的顾虑很典型:研发团队已经在 Jira 上积累了几年数据,担心迁移成本高、历史数据丢失、团队重新学习成本大。我们实际做下来,历史项目、需求、缺陷数据完成迁移,加上立项流程和项目模板的重新配置,整体用了两周左右。

迁移过程中我的经验是:不要试图一比一复制旧的结构。旧系统里的字段和工作流往往带着历史包袱,迁过来只会把混乱一起搬过来。我们借迁移的机会重新梳理了立项分级标准,把原来 11 个状态压缩到 6 个,团队上手反而更快。

3. 一家集团型企业:私有化部署解决了合规卡点

这家企业立项制度的卡点不在流程,在数据。集团对项目数据、成本数据、客户信息有严格的内网要求,公有云方案过不了安全评审。最终选择私有化部署,立项数据完全留在内网,合规问题解决后,立项流程才真正跑起来。

这里想提醒一句:对中大型组织来说,”能不能部署在我自己的机房里”经常不是一个技术选项,而是立项制度能不能落地的先决条件。如果这一条过不了,再好的流程设计都只能停留在纸面。

4. 一个反直觉的观察

我一直以为,把立项流程搬到系统上,最大的收益是效率。但复盘几个项目后我发现,最大的收益其实是”数据留痕”带来的复盘能力。过去我们想知道”去年立的项目有多少在半年内终止””哪类需求最容易返工”,几乎无法回答。有了结构化台账之后,这些问题可以按季度出结论,而结论会反过来改进入口标准。

换句话说,系统不是让审批更快,而是让制度能自我迭代。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

六、不同情况下的行动建议

制度没有通用解,只有匹配解。下面按组织规模给出我实际建议过的动作,你可以对照自己的情况取用。

1. 100 人以下:只做三件事

这个阶段千万别搞复杂制度。我的建议是:一页纸立项卡、单一责任人制、每月一次立项复盘。立项卡只需要回答四问,其余字段全部砍掉。复审时重点看”上个月立的项目,有几个还在正常推进”。

2. 100-500 人:引入分级与资源承诺

这个阶段项目数量开始上来,需要用分级把注意力分配开。同时必须解决”预算批了人不到位”的问题,做法是在立项决议里加一栏资源提供方签字确认。这一条落实后,项目启动延迟的情况会有明显改善。

3. 500-2000 人:压缩审批层级,建立全局台账

这个规模的组织,最该做的是减法。把六个审批节点压到三道闸门,把立项平均周期作为一项管理指标公开出来。同时必须建立统一的立项台账,因为此时重复建设带来的浪费已经开始超过流程成本。

如果要做系统支撑,这个阶段是最合适的窗口期:项目量足够大,能体现流程数字化的价值;组织还没有大到流程难以统一。像 PingCode 这类面向中大型组织的平台,通常会提供立项工单、评审流、项目模板、需求池这些开箱能力,省去大量自研成本。

4. 2000 人以上:先统一口径,再谈工具

这个规模的组织,最大的障碍不是工具,是口径。各事业部对”项目””立项””完工”的定义可能都不一样。我的建议是先用一个季度把口径统一,包括立项分级标准、验收口径、决算规则。口径统一之后再上系统,否则只是把混乱数字化了一遍。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

七、不同情况下的取舍

制度设计本质是一连串取舍。下面四组取舍是我被问得最多、也最容易做错的。

1. 制度完整度与执行成本

完整度越高,执行成本越高,而超过某个点之后,边际收益会迅速下降。我的经验阈值是:L1 项目填表时间不超过 15 分钟,L2 不超过半天,L3 不超过三天。超过这个时间,填写人就会开始应付,材料质量反而下降。

2. 集中审批与授权下沉

集中审批能控制风险,但会拖慢节奏;授权下沉能提速,但需要承担误判成本。我的判断是分线处理:低金额、低耦合的项目坚决下沉,高合规风险的项目坚决集中。最糟糕的组合是”高金额项目下沉、低金额项目集中”,很多组织恰好是这样。

3. 自建系统与采购平台

自建的优势是贴合度高,劣势是维护成本被严重低估。我见过自研立项系统的团队,两年后因为维护人力被抽走,系统变成只读状态。采购平台的优势是能力成熟、迭代快,劣势是流程需要适配。我的建议是:除非立项流程本身就是你的核心业务,否则不要自建。另外要提前确认部署方式,私有化部署能力对中大型组织的合规评审至关重要。

4. 立项做重与快速试错

这一组取舍没有标准答案,取决于试错成本。如果做错的代价是几千元和两周时间,那么快速试错优于立项论证;如果做错的代价是上线后影响客户或触发合规问题,那么立项论证的每一小时都是划算的。

我的判断口径是:不可逆程度决定立项深度。可逆的决策快速做,不可逆的决策慢一点做。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

八、落地清单:可以直接拿去改的四个层面

下面这份清单是我每次做立项制度设计时的检查表,按制度层、模板层、系统层、运营层四层排列。你可以逐条核对,打勾率低于六成的部分就是下一阶段的改进重点。

1. 制度层清单

  • 是否定义了 L1/L2/L3 三级立项标准,并明确各维度阈值
  • 是否规定每个项目必须有且只有一个具体责任人
  • 是否强制要求 L2 以上项目填写至少两条停损条件
  • 是否明确列出五条否决线,命中即退回
  • 是否规定立项决议中必须包含资源到位承诺与确认人
  • 是否规定立项基线(范围、工期、成本)在决议后冻结

2. 模板层清单

  • 一页立项卡是否能在 15 分钟内填完
  • 标准立项书是否结论前置,关键信息在前两页
  • 是否有独立的停损条件与触发人字段
  • 是否有可量化验收口径字段,且不允许填”提升效率”这类模糊表述
  • 是否有资源需求明细,包括角色、人天、到位时间
  • 是否按项目类型提供差异化模板,而不是一张表通用

3. 系统层清单

  • 立项申请是否结构化提交,缺失关键字段无法提交
  • 是否有统一立项台账,支持按部门、季度、状态检索
  • 是否具备重复立项查重能力,可按关键字与功能范围比对
  • 是否支持三级闸门对应的不同审批流
  • 是否支持私有化部署,满足内网与合规要求
  • 是否支持从既有研发管理平台平滑迁移历史数据

系统层的最后两条,我在中大型组织里几乎每次都会被问到。私有化部署关系到数据是否出内网,平滑迁移关系到历史项目数据能否延续使用,这两点如果评估时没确认清楚,上线阶段很容易返工。前面提到的 PingCode 在这两点上支持比较完整,也是它在国产替代场景里被频繁提到的原因之一。

4. 运营层清单

  • 是否按季度公布立项通过率、平均周期、无效项目占比
  • 是否每季度复盘已终止项目,分析停损条件是否有效触发
  • 是否定期更新入口标准,把高频返工需求类型前置拦截
  • 是否对新任项目负责人做授权清单确认
  • 是否把立项质量纳入相关部门的过程指标,而非只考核结果

5. 一份 30 分钟评审会脚本

很多评审会失败是因为没有结构。下面这个脚本我用了很多次,30 分钟可以完成一个 L2 项目的完整质询。

0-3 分钟 项目负责人陈述四问(不讲功能清单)
3-8 分钟 质询一:为什么是现在?不做会怎样?

8-13 分钟 质询二:关键假设是什么?怎么验证?

13-18 分钟 质询三:谁扛结果?授权清单是否明确?

18-23 分钟 质询四:停损条件是什么?谁触发?

23-27 分钟 资源提供方确认人天与到位时间

27-30 分钟 现场形成决议:通过 / 有条件通过 / 退回

(有条件通过的,必须在决议中写明补充材料与时限)

禁止事项:

不允许在评审会上逐条讲解需求文档

不允许用"后续再细化"回答验收口径问题

不允许在资源未确认的情况下出具通过决议

这份脚本看起来简单,但它把评审会从”信息同步”拉回到了”决策”。我跟踪过采用脚本后的会议质量,最明显的变化是退回率上升了,这恰恰说明评审开始真的在筛项目,而不是盖章。

项目负责人管理方法大全:项目负责人项目立项制度设计落地清单

结语:立项制度真正的对手,是”没人愿意问为什么”

做完这么多轮立项制度设计,我最深的一个体会是:制度失效的原因极少是条款不够多,而是没人愿意在会上问那句让人不舒服的话,”这个项目如果做不成,谁来承担?”所有模板、分级、系统、清单,本质上都是为了降低问这句话的心理成本。

另一个独特判断是:立项制度的目标不是提高项目成功率,而是提高资源分配效率。有些项目注定失败,但应该失败得早、失败得便宜。一个能在三个月内识别并终止无效项目的制度,比一个把所有项目都推到上线才暴露问题的制度,价值高出一个量级。

如果你的组织正准备改立项制度,我建议下一步只做三件事:第一,把”停损条件”加进立项必填项;第二,把审批节点砍掉三分之一;第三,把负责人字段从部门名改成具体人名。这三件事不需要预算、不需要立项,一周内就能改完,而它们能解决的问题,往往超过你重新写一版制度的效果。

等你跑完一个季度的数据,再来看要不要上系统、要不要做分级、要不要调整授权额度。那时的判断会比现在准得多。

常见问题解答(FAQ)

1. 立项制度写得很全,但团队还是走形式,立项评审该怎么简化才有效?

我之前在一家30人的研发团队推立项制度,模板做了12页,结果大家复制粘贴糊弄过去,评审会也就10分钟签字走人。我一直在想,到底是模板不够细,还是我把门槛设错了?

问题通常不在模板细,而在“所有项目用同一把尺子”。可执行做法是按投入和依赖做三级分流:投入不超过5人月、不涉及跨部门资源的,走轻立项,一页纸写清目标、验收标准、负责人、关键里程碑四件事,负责人自己填、直属主管确认即可,不进评审会;

5到30人月或涉及两个以上部门的,走标准立项,需要目标、范围边界、资源清单、里程碑、风险与退出条件六项,由项目负责人答辩、相关资源方确认;超过30人月或涉及对外合同、合规的,走重立项,额外补商业论证和分阶段放行点。判断依据是立项的唯一目的是授权资源,不占资源的项目不需要被审。

落地时盯一个口径:从提出到立项通过的中位时长,轻立项应不超过2个工作日,标准立项不超过5个工作日,一旦超标,先砍审批节点而不是催人。

2. 项目负责人的权限到底该给到哪一步,才不会出现有责无权?

我自己当过项目负责人,进度要背、延期要背,但排期调不动开发、预算批不下来、连换个测试环境都要走三层审批。后来我参与设计制度时才发现,授权边界不写清楚,考核就是耍流氓。

把授权拆成三类写进制度,别用“负责项目整体推进”这种模糊表述。第一类是决定权,不需要请示:项目范围内的任务排期与优先级调整、站会与周会的组织、缺陷优先级判定、里程碑内的工作包拆分。

第二类是建议权,需要资源方确认:人力借调、预算追加、范围变更、供应商选择,项目负责人出方案,资源归属部门负责人签批,且必须在2个工作日内给明确答复,逾期默认为同意并留痕。第三类是否决权,用得少但必须存在:验收不达标不放行、里程碑未达标不进入下一阶段。

判断依据是,凡是影响交付结果的,项目负责人要有最终发言权;凡是影响他人编制和成本的,必须有对应审批人。配套考核要跟上,建议权重设为交付结果60%、过程规范20%、协作评价20%,并把资源方答复及时率计入资源方负责人的指标,否则建议权等于没有。

3. 团队没有专职项目经理,让技术骨干兼项目负责人靠谱吗,怎么避免两头塌?

我们十几个人,老板不愿意加编制,就让资深开发兼项目负责人。前两个月还行,第三个月他自己那块核心模块延期了,项目也跟着黄。我一直在琢磨,是兼职这条路本身走不通,还是我们没给够条件。

兼岗可行,但有三条硬约束,缺一条就会塌。第一,工时占比要显性化,兼岗的项目负责人每周至少留出30%的不可侵占时间用于协调、跟踪和风险处理,这段工时要在排期系统里单独立项,否则一定被开发任务挤掉。

第二,同时负责的项目数不超过2个,且不能是两个都处于攻坚期的项目,判断口径是看关键路径上的任务数,超过15条就该拆人。第三,兼岗只适合复杂度中等以下的项目,判断标准是跨部门依赖不超过2个;涉及外部合同、合规或需要对外统一接口的,必须配专职。

落地时的替代方案是把协调事务切出去:项目负责人只管决策和风险,会议纪要、进度收集、看板维护交给一名项目助理或轮值的协调员,用某项目管理工具把状态汇总自动化,能省掉他一半的琐碎时间。

4. 立项制度上线后,怎么判断它真的落地了,而不是只挂在墙上?

我们发了一版立项管理办法,培训也做了,但三个月后我去翻记录,发现有一半项目根本没走立项,还有人问我这个也要立项吗。我就想知道,有没有几个能直接看的数据,判断制度到底是活了还是死了。

用四个可量化口径做体检,每月看一次趋势,别看单点。一是立项覆盖率,即当期启动的项目中完成立项流程的比例,目标不低于90%,低于70%说明门槛设置不合理或流程太重,先看漏掉的是哪一类项目。二是立项时效,从提出到通过的中位数,轻量级不超过2个工作日、标准级不超过5个工作日,超标就砍审批节点。

三是立项后变更率,统计范围变更、里程碑调整、负责人更换的次数占比,健康区间大致在20%到40%,持续高于50%说明立项时目标或范围没想清楚,低于10%则可能是变更没被如实记录。四是复盘覆盖率与准时率,里程碑结束后10个工作日内完成复盘的比例应不低于80%,并结合准时交付率看趋势。

操作建议是让数据从某项目管理平台自动取,不要人工填报,人工填报的数据三个月内一定会失真;同时每季度抽查3个已结项项目,把立项时写的验收标准和实际交付逐个对照,这一步最能暴露制度是不是空转。

读者评论

苏
苏浩然

分级立项我们去年也推过,但很快出现拆包:把一个大需求拆成几个 L1 钻额度,异步单人决策又没人复核,反而绕开了正式评审。文章里 L1 两页纸的门槛设计我不反对,但可能还得配一个上线后回看机制,比如统计 L1 项目的回滚率和返工率,否则省下的评审时间会以别的方式还回去。

田
田雅楠

停损条件写进模板不难,难的是谁真敢按。我们写过连续两个迭代指标无改善就暂停,结果到第三个迭代才有人提,因为项目一停就等于负责人自己承认判断错了,还牵扯绩效和年度预算。我觉得停损触发得跟个人考核解绑,最好由第三方定期看板自动预警,光靠制度条款压不住。

马
马沐阳

授权三件套里变更额度我最认同,但文中两万元、三人天这种阈值放到不同项目类型里根本没法一刀切。我们试过研发类按比例、采购类按金额,最后还是卡在职能经理手里,因为人不在项目负责人这边。变更权给到负责人之前,得先把资源调配权也一并说清楚,不然还是协调人。

文章包含AI辅助创作:项目负责人管理方法大全:项目负责人项目立项制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/285300
