2023 年我参与复盘过一个失败的项目:一个 3800 人天的中台建设立项,立项评审一次性通过,材料有 62 页 PPT,第 4 个月被叫停。复盘时我们发现,62 页里有 47 页在讲技术架构和选型对比,只有 2 页提到业务收益,而这 2 页里没有一个可以验证的指标。真正致命的是,立项时没有人问过”如果不做这个项目,业务会损失什么”。这个项目后来被拆成三个小项目,用 11 个月做完,实际效果比原方案更好。
这件事让我彻底改变了对立项的理解:立项不是写材料、走流程、拿预算,立项是在信息最不完整的时候,做一次可以撤销的承诺。这篇文章把我这几年在制造、金融、互联网三类组织里做项目立项评审的经验完整写出来,包括项目类型怎么分、每类项目立项该重点写什么、常见的坑在哪里、以及作为项目负责人你应该在什么节点做什么决策。
一、先给结论:项目立项的五个核心判断
如果你时间有限,只记住下面五条结论就够了。这五条是我在 400 多个立项案例里反复验证过的,每一条都对应过真实的失败教训。
1. 项目类型决定立项的严谨度,不是项目金额决定
大部分组织的立项分级标准是”预算金额”,超过 100 万走 A 类评审,50 万到 100 万走 B 类,50 万以下走 C 类。这个标准看起来合理,实际上错得很厉害。
我见过一个 8 万元的合规改造项目,因为涉及客户数据出境,一旦做错要面临监管处罚和客户索赔,风险敞口是预算的几十倍。也见过一个 300 万的内部工具项目,做失败了只是浪费钱,不影响任何外部承诺。按金额分级,前者被当成小项目随手批了,后者却要过五轮评审。
正确的分级维度应该至少有三个:不可逆程度、干系人跨度、外部承诺强度。金额只是其中一个参考项,甚至不是最重要的那个。
2. 立项材料的第一页必须回答”不做会怎样”
我在评审会上问过最多的一个问题是:”如果我们今年不做这个项目,会发生什么?”超过一半的立项申请答不上来,或者说出来的答案是”会影响长期发展”这种无法证伪的表述。
能答好这个问题的立项,通常能顺利过审;答不好的,即使预算再小,我也会建议退回。因为一个说不清”不做会怎样”的项目,本质上还没有找到自己的存在理由,后续一定会陷入范围蔓延。
3. 每类项目都需要一份不同的”最小可用立项文档”
研发交付型项目的立项重点是交付边界和验收标准;平台建设型项目重点是能力沉淀路径和复用方;流程重构型项目重点是干系人权责变化。用同一套模板,结果就是每类项目都写不好。
我的做法是:立项模板只保留一页公共部分(问题、目标、成功标准、退出条件、责任人),其余按项目类型挂载不同的补充章节。
4. 立项必须包含退出条件,否则它就不是立项
没有退出条件的立项,等于一个没有终止条款的合同。退出条件要在项目启动前写清楚,而不是在项目出问题时临时讨论。常见的退出条件包括:连续两个里程碑延期超过 30%、验证阶段核心指标未达基线 60%、关键干系人撤离。
5. 立项流程的价值在于”让错误早一点暴露”
我从来不指望立项评审能筛掉所有坏项目。它的真正价值是让假设显性化,把每个人脑子里的”我以为”变成纸面上的”我们确认”。立项评审做得好的组织,项目失败不会消失,但失败会发生在第 2 个月而不是第 14 个月。

二、背景与真实场景:立项为什么会失控
上一节给的是结论,这一节讲这些结论是怎么来的。我把近几年最典型的三个立项场景写出来,你可以对照自己组织的情况看。
1. 场景一:500 人组织的立项通胀
某制造企业,员工约 500 人,IT 加数字化团队 40 人。2022 年一年正式立项 137 个,平均不到 3 天就有一个新项目。到年底盘点,其中 41 个项目在启动后 3 个月内被叫停或无限期搁置,占比 30%。
我翻了他们的立项台账,发现问题不在”项目太多”,而在”立项门槛太低”。他们的立项申请表只有 9 个字段,其中 6 个是行政信息(项目名称、负责人、部门、预算、起止时间、审批人),只有 3 个和内容相关,而且都是自由文本,没有强制填写规范。
结果是:任何人只要有预算,写半天表就能立项。项目一旦立项,就获得了”合法存在”的身份,后续即使发现价值不足,也没人有动力去关掉它。立项成本过低,会直接导致组织项目管理成本过高。
2. 场景二:跨部门流程项目的隐性阻力
一家金融机构要改造供应商准入流程。立项书写得非常漂亮:现状流程图、目标流程图、系统改造清单、12 个月里程碑,一应俱全。评审会 90 分钟一次性通过。
项目启动后第 3 周就卡住了。核心原因是新的流程要求采购部在系统里录入 7 个新增字段,采购部认为这增加了他们 40% 的工作量,而立项材料里完全没有提到”使用者工作量变化”这一项。
这个项目的真正问题不是方案不好,而是立项阶段没有做干系人的成本收益分析。流程改造类项目里,每一个流程节点的操作者都是一次成本转移,立项时必须把转移的成本和补偿机制写清楚。
3. 场景三:技术驱动型立项的目标漂移
一家互联网公司要升级数据平台。立项目标是”支撑未来 3 年数据量增长 10 倍”。这个目标听起来很宏大,但它不可验证,3 年后数据量到底涨多少倍,取决于业务而不是平台。
项目进行到第 8 个月,团队开始不断追加需求:既然要做平台,顺便把实时计算也做了;既然实时做了,顺便把数据治理也做了。项目范围膨胀了 2.3 倍,交付时间从 9 个月推到 21 个月。
复盘时我们发现,如果立项时写的目标是”把核心报表产出时间从 T+1 缩短到 T+2 小时,覆盖 12 张核心报表”,那么范围膨胀就很难发生,因为每加一个需求,评审人都会问”这跟那 12 张报表有关系吗”。

三、按项目类型拆解立项最佳实践
项目类型分类没有唯一标准,但从立项视角看,最有用的分类维度是”不确定性来源”。下面五类是我在实际工作中最常用的划分方式,覆盖了 90% 以上的立项场景。
1. 研发交付型:重点锁定验收标准
这类项目的特征是需求相对明确、交付物可枚举、验收方清晰。典型如业务系统功能开发、客户端版本迭代、接口对接。
立项阶段必须写清楚三件事:
- 交付物清单:要具体到可检核的粒度,比如”12 个功能模块 + 3 份接口文档 + 1 份压测报告”,而不是”一套完整的系统”。
- 验收标准:每条标准都要有判定方式和判定人。比如”首屏加载时间 ≤ 1.5 秒(P90,由业务方在灰度环境实测确认)”。
- 明确的非目标:这一项最容易被忽略,但价值最高。把”这次不做多语言、不做移动端”写进立项书,可以挡掉后期 60% 的追加需求。
我建议研发交付型项目的立项文档控制在 8 到 12 页,其中交付物和验收标准占一半篇幅。技术方案可以附在附录,不必占用立项评审的主线时间。
2. 平台与中台建设型:重点锁定复用方承诺
平台类项目最容易出现”建好了没人用”。立项时最关键的动作不是画架构图,而是拿到复用方的书面承诺。
具体做法是:在立项材料里列出一张”能力-复用方对照表”,每一行是一个平台能力,每一列是承诺接入的业务方、承诺接入时间、当前替代方案。如果某一行填不出复用方,这个能力就应该从本期范围里删掉。
我经手的一个数据平台项目,立项时列了 14 项能力,能填出复用方的只有 6 项。我们把这 6 项作为一期范围,剩余 8 项放入观察池。一期 5 个月上线,6 个业务方全部接入,没有出现空转。
3. 流程重构型:重点锁定量化干系人损益
流程重构类项目的立项文档里,必须有一节叫”流程节点损益表”。每个受影响的岗位,都要写清楚:新增操作步骤数、单次操作耗时变化、信息获取难度变化、权责边界变化。
这张表有两个作用。第一,让评审人看到改造的真实代价;第二,作为后续沟通的依据,当某个部门反对时,你可以拿出这张表讨论具体条款,而不是陷入立场之争。
流程类项目还有一个立项要点是试点范围。我强烈建议所有流程重构项目都从单条业务线或单个区域试点开始,把”全集团推广”放在第二个里程碑之后,并在立项时写明”试点不达标则不上线”。
4. 合规与安全驱动型:重点锁定监管口径
合规类项目的立项第一步不是做方案,而是把监管要求翻译成可执行条款。这个翻译过程必须由专业法务或合规人员确认,不能由技术团队自行解读。
立项文档里应该包含一张”监管条款-系统能力对照表”:每一条监管要求,对应到具体的系统改造点、验证方式、责任人和完成时限。这张表同时也是后续审计的证据基础。
时间窗是这类项目的第二个关键。合规项目的截止日期通常由外部决定,不可协商。因此立项时必须倒排工期,并且预留至少 30% 的缓冲,我在实际项目里见过太多合规项目因为预留不足,最后被迫用非常规手段赶工,反而留下隐患。
5. 创新探索型:重点锁定退出条件
探索型项目的立项逻辑和前四类完全相反。它不需要详细的交付物清单,但必须极其清晰地定义”什么情况下承认失败”。
我的标准模板是三个条件,满足任意一个即触发退出评审:
- 时间条件:比如限定 8 周内完成概念验证,超期未完成则退出。
- 指标条件:比如核心假设验证指标未达到基线的 60%,则退出。
- 资源条件:比如核心成员流失超过一半,则退出。
探索型项目的预算建议采用”分段释放”模式,第一阶段只批 20%,验证通过后再批下一段。这样即使失败,损失也是可控的。
| 项目类型 | 立项核心产出 | 文档建议篇幅 | 最易忽略项 | 建议评审层级 |
|---|---|---|---|---|
| 研发交付型 | 交付物清单 + 验收标准 | 8-12 页 | 非目标清单 | 部门级 |
| 平台建设型 | 能力-复用方对照表 | 12-18 页 | 复用方书面承诺 | 公司级 |
| 流程重构型 | 节点损益表 + 试点方案 | 10-16 页 | 操作者工作量变化 | 公司级 |
| 合规安全型 | 条款-能力对照表 | 6-10 页 | 监管口径书面确认 | 合规+公司级 |
| 创新探索型 | 假设清单 + 退出条件 | 3-6 页 | 分段预算释放 | 部门级 |

四、拆解立项环节最常见的六个误区
下面这六个误区,是我在评审中看到出现频率最高、破坏力最强的。每一个我都标注了它的典型表现和纠正动作。
1. 误区一:用同一套模板覆盖所有项目
典型表现是立项申请书里有”项目背景、项目目标、项目范围、实施计划、预算明细、风险分析”六个固定章节,无论什么项目都填这六块。
结果是流程重构类项目把大量篇幅花在”实施计划”上,却对干系人影响只字不提。纠正动作是按项目类型挂载差异化章节,公共部分只保留一页。
2. 误区二:商业论证变成财务算术表演
典型表现是立项书里写”预计年节约成本 320 万元,投资回收期 1.4 年”。你问他这 320 万怎么算出来的,答案是”按人均效率提升 20% 乘以人数乘以平均薪资”。
这种算法的问题在于,效率提升 20% 本身就是一个未经验证的假设。更可靠的做法是把商业论证拆成”已确认收益”和”待验证收益”两部分。已确认收益必须有明确的承担方和计量口径,待验证收益要标注验证时点和验证方式。
3. 误区三:立项即锁死范围
有些团队走向另一个极端:立项时刻意把范围写得极大,以便后续”什么都能做”。也有些团队把范围写得极死,导致业务环境变化时无法调整。
我的建议是把范围分成三层:必做(本期核心价值)、可做(资源允许时做)、不做(明确排除)。可做层的存在,给了项目在环境变化时的调整空间,同时不至于失控。
4. 误区四:忽略干系人权责地图
立项材料里经常有”项目组织架构”,写着项目经理、技术负责人、业务负责人。但这份架构图通常缺少两个关键信息:谁有权否决,以及谁的意见必须被采纳。
我建议在立项时额外画一张”决策权地图”,标注每个关键决策的最终决策人、必须咨询的人和需要知会的人。这张图在项目遇到争议时的价值,远高于组织架构图。
5. 误区五:没有退出标准
这是最普遍的误区。大约七成的立项申请没有写”什么情况下终止”。原因是写退出条件在心理上等于承认项目可能失败,很多项目负责人不愿意写。
但从组织视角看,一个没有退出标准的项目,会持续消耗资源直到有人主动叫停,而主动叫停在很多组织里是要承担责任的。结果就是项目僵在那里,所有人都知道它没价值,但没人愿意做那个决定。
6. 误区六:立项评审会变成答辩表演
典型场景是:项目负责人精心准备 PPT,评审专家问几个不痛不痒的问题,最后”原则上通过,请按专家意见修改”。
这种评审会的核心问题是没有明确的评审规则。我建议评审会只回答四个问题:问题是否真实、目标是否可验证、资源是否落实、退出条件是否明确。四个问题任何一个答不上来,就是”有条件通过”,指定补充材料后二次评审,而不是”原则上通过”。

五、专业判断逻辑:立项四问与五道闸门
前面讲了是什么和为什么,这一节讲怎么做。我把立项判断拆成两套工具:一套是给项目负责人自检的”立项四问”,一套是给组织用的”五道闸门”。
1. 立项四问:项目负责人的自检清单
在写任何立项材料之前,先回答这四个问题。如果有一个答不上来,说明项目还没有到可以立项的阶段。
第一问:不做会怎样?答案必须是具体的、有时间约束的、可验证的。比如”6 月底前未完成供应商准入系统改造,将无法通过今年的合规审计”,而不是”会影响业务发展”。
第二问:谁的利益会被改变?要列出受益方和受损方,以及受损方的补偿方案。注意,流程类项目几乎一定存在受损方,找不到受损方通常意味着你没找对人。
第三问:怎么证明做成了?成功标准必须满足三个条件:可测量、有基线、有判定人。缺少任何一个,后续都会扯皮。
第四问:什么时候必须停?退出条件要写成可触发的规则,而不是模糊的态度表达。
2. 五道闸门:组织的分级控制点
这五道闸门是我在中大型组织里推广最多的一套模型。它的核心思想是:不要试图在一个时间点做完所有判断,而是把判断分散到项目生命周期的五个节点。
(1)G0 机会确认。这个阶段不写方案,只写问题。产出物是一页纸的问题陈述和目标场景描述。审批人通常是业务负责人。这个闸门的作用是防止”没有问题的解决方案”进入立项流程。
(2)G1 可行性确认。这个阶段验证技术可行性、资源可获得性、合规边界。产出物是可行性结论和关键风险清单。审批人是技术负责人加合规负责人。
(3)G2 方案与资源承诺。这个阶段确定方案范围、交付物清单、资源投入、里程碑。产出物是正式立项书。审批人是公司级决策会。
(4)G3 启动基线确认。在项目正式启动前,确认团队到位、环境就绪、基线数据采集完成。这个闸门经常被忽略,但它能避免”项目启动了但什么都做不了”的尴尬。
(5)G4 首次价值验证。在第一个里程碑完成后,验证核心假设是否成立。如果不成立,触发退出评审,而不是继续往下做。
3. 立项文档的最小可用集
我推荐的立项文档结构如下,总共不超过 10 页正文,附录不限:
project-charter.md
├── 1. 问题陈述(不超过 200 字,必须包含时间约束)
├── 2. 目标与成功标准(每条标准含:指标名、基线、目标值、判定人)
├── 3. 范围(必做 / 可做 / 不做 三层)
├── 4. 干系人损益表(受益方、受损方、补偿机制)
├── 5. 关键假设与验证方式(每条假设标注验证时点)
├── 6. 资源承诺(人力、预算、环境,含承诺人)
├── 7. 里程碑与闸门(对应 G0-G4)
├── 8. 主要风险与应对(不超过 8 条,按影响排序)
└── 9. 退出条件(可触发规则,含触发后的动作)
这份结构的特别之处在于,它把”关键假设”和”退出条件”提升到了正文层级。在大多数传统模板里,这两项要么没有,要么放在附录里没人看。
4. 立项评审会怎么开才有效
我给评审会定的规则是 45 分钟:项目负责人陈述 15 分钟,评审提问 20 分钟,结论 10 分钟。陈述部分必须包含问题、目标、退出条件三块,技术方案最多讲 3 分钟。
评审结论只有三种:通过、有条件通过(明确补充材料和二次评审时间)、不通过。取消”原则上通过”这个选项,因为它实际上等于把问题留到执行阶段。


六、工具落地:把立项流程变成可追踪的资产
讲完方法论,必须回答一个问题:这些流程怎么在日常工作中真正跑起来。我的答案是,立项必须有承载工具,否则它永远是一次性的文档活动。
1. 为什么立项阶段就需要项目管理平台
很多团队的习惯是:立项用文档,执行用工具。结果是立项时的目标和退出条件散落在 Word 和邮件里,执行阶段没人回看,闸门评审时又要重新收集信息。
更麻烦的是,当组织同时有几十上百个在途项目时,你根本无法回答一些基础问题:有多少项目停留在 G1 超过 30 天?有多少项目的成功标准没有填写判定人?有多少项目触发了退出条件但没有被处理?
这些问题的答案,只有在立项信息结构化存储的前提下才能得到。立项不是文档,是一组结构化字段。
2. 在中大型组织里配置立项工作流
我服务过的组织中,100 人以上规模的企业普遍面临同一个矛盾:立项流程需要规范,但规范流程又容易拖慢业务响应。解决路径是用工具实现”分级流程”,不同项目类型和金额走不同的审批链路,但底层数据结构一致。
我通常建议使用支持自定义工作流和字段级权限的项目管理平台来承载。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在立项场景下有几个我用得比较顺的能力:
- 自定义字段承载立项要素:把项目类型、成功标准、退出条件、闸门状态做成结构化字段,可以按字段筛选和统计,而不是埋在文档里。
- 分级审批流:不同项目类型走不同审批链,研发交付型走部门级,平台建设型走公司级,不需要为一个流程改动整体配置。
- 需求到项目的追溯:立项申请可以作为需求池中的一个条目,评审通过后直接转为项目,避免信息重复录入和断层。
- 私有化部署:对金融、制造等对数据边界敏感的组织,私有化部署是硬性要求,立项数据不出内网。
- Jira 平滑迁移:很多组织之前用的是 Jira,立项和项目数据沉淀在上面。PingCode 支持从 Jira 平滑迁移,迁移时字段映射和附件都能保留,这在国产替代场景里是实打实的省事。
3. 我是怎么配置的:一份可直接套用的立项看板
下面是我在 PingCode 里配置立项看板的思路,用配置结构的方式表达,你可以直接对照搭建:
立项看板(Board)
├── 列:G0 机会池 → G1 可行性 → G2 方案评审 → G3 待启动 → G4 验证中 → 已关闭
├── 字段:
│ ├── 项目类型(单选:研发交付/平台建设/流程重构/合规安全/创新探索)
│ ├── 目标可验证性(单选:已量化/部分量化/未量化)
│ ├── 退出条件(文本,必填,未填不允许流转到 G2)
│ ├── 干系人损益表(附件,必填)
│ ├── 下一闸门日期(日期)
│ └── 停留天数(公式字段,自动计算)
├── 自动化规则:
│ ├── 规则1:停留在同一列 > 30 天,自动提醒项目负责人 + PMO
│ ├── 规则2:流转到 G2 时,校验"退出条件"非空,否则阻断
│ └── 规则3:G4 验证未达标,自动创建退出评审任务
这套配置最大的价值是让”闸门”变成了可以自动执行的规则,而不是靠人自觉。比如”退出条件未填不允许进入方案评审”这一条,直接消灭了前面提到的第一大误区。
4. 一个可量化的落地观察

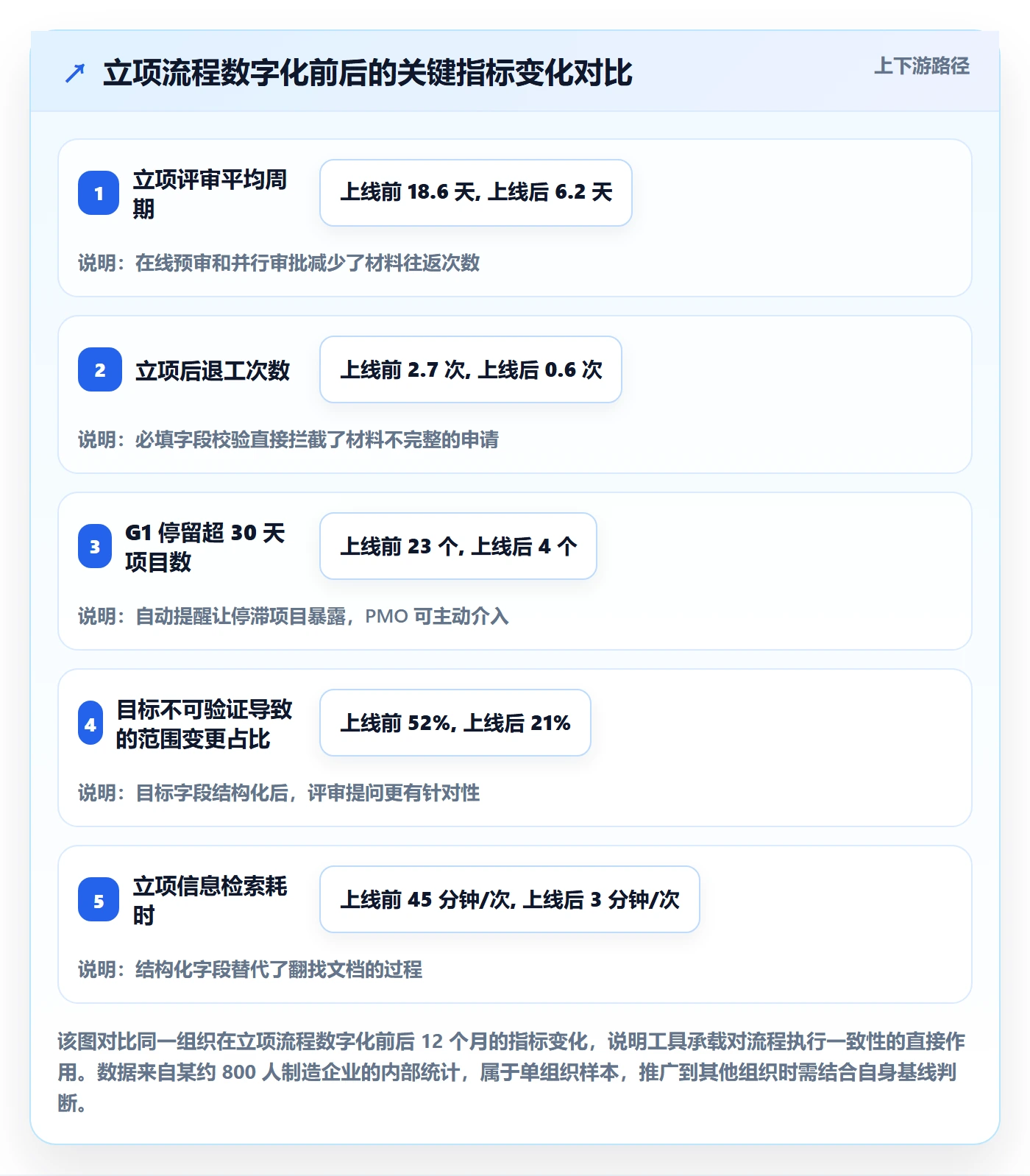

在一家约 800 人的制造企业,我们用这套方式把立项流程搬到了平台上,同时配置了上面的自动化规则。推行 12 个月后的数据变化如下:
- 立项评审平均周期从 18.6 天降到 6.2 天。主要原因是材料在线预审替代了线下多轮往返。
- 立项后退工次数从平均 2.7 次降到 0.6 次。”退出条件必填”和”成功标准判定人必填”两条规则贡献最大。
- 在途项目在 G1 停留超过 30 天的数量从 23 个降到 4 个。这是因为自动提醒让停滞项目变得可见。
- 因”目标不可验证”导致的后期范围变更占比从 52% 降到 21%。
需要说明的是,这些变化的贡献者是流程规范加工具承载的组合,不能单独归因于工具。如果流程本身没有定义清楚闸门规则,再好的平台也只是把混乱搬到线上。

七、不同情况下的行动建议
立项方法没有标准答案,必须按组织阶段和项目特征调整。下面按四种常见情境给出可操作建议。
1. 十人以下团队:把立项压缩到一页纸
小团队最大的优势是决策快,最大的风险是决策随意。我的建议是保留一页纸立项,但这一页纸必须包含三样:问题、成功标准、退出条件。
流程上不需要评审会,项目负责人写完发给团队负责人确认即可。关键动作是把这页纸存在一个所有人可见的地方,每周站会时回看一次,小团队的项目最容易因为方向漂移而浪费,回看比审批更有价值。
2. 十到五十人团队:引入双签和季度复盘
这个阶段开始出现跨职能协作,立项需要业务方和技术方共同确认。建议采用双签制:业务负责人确认问题和成功标准,技术负责人确认可行性和资源。
同时建立季度立项复盘:每季度回顾所有在途项目,检查是否有项目触发了退出条件但未被处理。这个动作能在早期建立起”可以叫停项目”的组织文化,非常关键。
3. 五十到二百人团队:按项目类型分级
这个规模的组织通常同时运行几十个项目,类型差异明显。建议按项目类型分级立项:研发交付型和创新探索型走轻量流程,平台建设型、流程重构型、合规安全型走完整流程。
这个阶段最值得投入的是把立项数据结构化。哪怕暂时没有专用平台,也建议用统一模板加共享表格实现,保证你能随时回答”当前有多少个项目、分别处于什么阶段”。
4. 二百人以上组织:建立闸门机制和组合视角
这个规模的问题不再是单个项目管得好不好,而是项目组合是否健康。建议在立项之上增加组合评审:每季度审视所有在途项目的资源占用和预期价值,识别资源冲突和价值重叠。
同时把五道闸门固化到流程系统中,让闸门成为强制规则而不是建议动作。这个阶段建议评估支持自定义工作流、私有化部署和跨项目组合视图的项目管理平台。对已经有 Jira 使用历史的组织,还要重点评估迁移成本,数据迁移越平滑,流程改造成本越低。
| 组织规模 | 立项流程形态 | 核心控制点 | 建议评审频率 | 工具需求 |
|---|---|---|---|---|
| 10 人以下 | 一页纸确认 | 退出条件 | 每周回看 | 共享文档 |
| 10-50 人 | 双签制 | 成功标准 + 资源 | 月度 | 共享表格 + 任务工具 |
| 50-200 人 | 按类型分级 | 类型化关键字段 | 月度 + 季度复盘 | 结构化立项管理 |
| 200 人以上 | 五道闸门 + 组合评审 | 闸门规则自动化 | 季度组合评审 | 支持自定义工作流与私有化部署的平台 |

八、不同情况下的取舍
立项工作本质上是一连串取舍。这一节把最常见的四组取舍讲清楚,帮助你在具体情境下做判断。
1. 速度与严谨的取舍
竞争激烈的业务场景下,立项速度直接决定市场机会。我的判断标准是:如果延迟两周立项的损失,大于做错一次决策的损失,就应该走轻量流程。
具体做法是设置”快速通道”:允许项目负责人先用一页纸立项启动,但同时约定必须在 4 周内补齐完整立项材料。快速通道只适用于可逆项目,如果项目做错了可以低成本回退,就适合快速通道;如果做错了无法回退,无论多急都必须走完整流程。
2. 标准化与灵活性的取舍
标准化能降低协作成本,灵活性能让项目适配特殊情况。我的经验是:标准化字段,不标准化文档结构。
字段必须统一,因为字段是后续统计和分析的基础。但文档结构可以按项目类型灵活调整,不必强求所有项目都用一样的章节顺序和篇幅。这样既保证了数据可比性,又不至于让流程重构类项目被迫填一堆无关表格。
3. 集中管控与授权下放的取舍
集中管控能保证立项质量一致,但会拖慢响应速度并消耗大量 PMO 精力。授权下放能提升速度,但容易出现标准执行不一致。
我建议按”不可逆程度”分层:不可逆程度高的项目(涉及合规、客户承诺、核心系统替换)必须集中审批;可逆程度高的项目授权部门决策,PMO 只做事后抽查。抽查比例建议控制在 20% 左右,既能发现系统性问题,又不至于变成变相审批。
4. 自建工具与采购平台的取舍
立项流程管理系统是自建还是采购,取决于三个因素:流程的特殊程度、IT 运维能力、以及是否需要和现有研发工具链打通。
如果组织的立项流程高度特殊,且 IT 团队有余力长期维护,自建是可选项。但大多数组织的立项流程并不特殊,真正的价值在于把流程跑顺而不是写系统。这种情况下采购成熟平台更划算,尤其是同时需要私有化部署和国产化替代的组织。
这里要提醒一个容易被忽略的成本:迁移成本。如果组织之前用的是其他工具,立项和项目数据都沉淀在上面,迁移难度会直接影响落地周期。所以在评估平台时,除了功能,还要重点看是否支持平滑迁移,以及迁移过程中字段映射、附件、历史记录能否保留。
| 取舍维度 | 倾向 A 的适用场景 | 倾向 B 的适用场景 | 我的建议 |
|---|---|---|---|
| 速度 vs 严谨 | A:市场窗口短、项目可逆 | B:涉及合规或外部承诺 | 按可逆程度分层,可逆走快通道 |
| 标准化 vs 灵活性 | A:多团队协作、需要横向统计 | B:项目类型差异极大 | 统一字段,放开文档结构 |
| 集中 vs 下放 | A:不可逆项目多 | B:业务变化快、项目可逆 | 按不可逆程度分层,抽查 20% |
| 自建 vs 采购 | A:流程极其特殊、有长期维护能力 | B:流程常规、需要快速落地 | 多数组织选采购,重点关注迁移成本 |

九、常见问题解答
以下是我在评审和培训中被问得最多的问题,答案都来自实际操作经验,不是理论推导。
1. 立项材料写多少页合适?
正文控制在 10 页以内,附录不限。判断标准不是页数,而是每一页是否在回答评审人会问的问题。如果某一页只是背景介绍、行业趋势、团队介绍,可以直接删掉。
我见过最有效的立项材料是 6 页:1 页问题、1 页目标与成功标准、1 页范围三层、1 页干系人损益、1 页假设与验证、1 页退出条件。评审会 40 分钟就过了。
2. 项目负责人没有权限推动跨部门资源怎么办?
这是最常见的组织问题。解法不是让项目负责人硬推,而是在立项阶段把资源承诺写进立项书,并由承诺人签字确认。
具体做法是:立项材料里有一节叫”资源承诺表”,每一行是一个资源项(人员、环境、数据、预算),每一列是承诺人、承诺时间、投入比例。评审通过即视为承诺生效。这样后续协调时,依据是立项决议而不是个人请求。
3. 立项后发现方向错了,怎么体面地终止?
关键在于立项时就写好退出条件,并在触发时按规则执行。有明确规则的终止,是流程动作而不是个人判断,项目负责人不会因此承担”失败”标签。
我的建议是在组织内建立一条明确规则:因触发退出条件而终止的项目,不计入项目负责人的绩效负面评价。这条规则能极大降低”僵尸项目”的数量。
4. 小项目也要走立项流程吗?
要看项目数量和可逆性。如果一个团队每个月只有两三个小项目,走轻量立项即可。如果每个月有几十个小项目,建议不逐个立项,而是按”项目集”或”季度主题”立项,把若干小项目打包成一个有明确目标和退出条件的整体。
这样既能控制总量,又不会因为流程成本过高导致大家绕过流程私下做。
5. 立项评审会应该由谁参加?
建议固定三类人:业务方代表、技术方代表、独立评审人。独立评审人最好是其他业务线的负责人,而不是本业务的上级,因为跨领域视角更容易发现假设漏洞。
合规类项目必须增加合规或法务代表。平台类项目必须增加至少一个复用方代表,否则”复用方承诺”这一项无法确认。
6. 立项和需求评审的边界在哪里?
立项回答”要不要做”,需求评审回答”怎么做”。立项阶段的产出是问题、目标、成功标准、退出条件;需求评审阶段的产出是功能清单、交互方案、技术设计。
混淆这两者会导致立项材料里塞满功能和界面设计,而核心的目标和退出条件被挤掉。我的经验是:立项材料里出现具体功能名称超过 5 个,就说明边界已经越了。
7. 怎么判断一个目标是不是可验证?
用三个条件检验:能不能测(有数据来源)、有没有基线(当前值是多少)、谁判定(谁说了算)。三个条件缺一个,目标就不可验证。
比如”提升客户满意度”不可验证;”将 NPS 从当前 32 提升到 45,由客户成功部在第 6 个月末的季度调研中判定”是可验证的。差别就在于是否补齐了数据、基线和判定人。
8. 立项通过后还要不要回头看立项书?
必须看。我建议在三个时点强制回看:项目启动会上逐条确认、每个里程碑达成时对照成功标准、G4 验证节点评估是否触发退出条件。
如果立项书从通过之后就没再打开过,基本可以确定这个立项是走过场。在这种情况下,项目执行偏离方向只是时间问题。
9. 已经用了其他项目管理工具,迁移到新平台值不值?
取决于两个因素:现有工具是否支持你需要的立项结构化能力,以及迁移成本有多高。如果现有工具已经能满足字段自定义、分级工作流、组合视图这些需求,迁移价值不大。
如果现有工具在立项场景下明显不足(比如无法把立项要素结构化、无法配置分级审批、无法统计在途项目状态),同时组织又有私有化部署或国产化的要求,那么迁移是值得评估的。评估时重点确认迁移方案是否支持字段映射、附件保留和历史数据完整迁移,这些细节直接决定实际切换周期。
10. 立项流程会不会拖累创新?
会,如果所有项目都用同一套流程。解法是给创新探索型项目单独设计轻量流程,同时用分段预算释放控制风险。
具体来说:探索型项目的立项材料 3 页就够,第一阶段只批 20% 预算,8 周内验证核心假设。验证通过再进下一阶段,不通过就结束。这样既保留了创新空间,又不会让失败项目消耗过多资源。
十、总结:立项是项目负责人最重要的一次判断
回到文章开头那个 3800 人天的失败案例。如果重新做一次,我会在立项阶段坚持三件事:把 62 页材料压到 8 页,把技术架构放到附录,把”不做会怎样”和”什么时候必须停”放到第一页。
这三个动作看起来简单,但它们改变的是立项的本质,从”证明这个项目值得做”,变成”说清楚这个项目的边界和退出规则”。前者容易变成表演,后者才真正服务于后续决策。
我最大的一个独特判断是:立项的质量不体现在材料写得多好,而体现在项目执行到第 6 个月时,团队还需要做多少次原本可以在立项阶段做的判断。如果第 6 个月还在争论”这个需求算不算在范围内””这个项目到底要做到什么程度”,那立项就是失败的。
另一个判断是:退出条件必须和成功标准同等重要。大多数组织的立项制度只关心”如何证明成功”,几乎不关心”如何承认失败”。结果是失败的项目不会消失,只会以僵尸项目的形式持续占用资源,慢慢消耗组织的执行力和信心。
你的下一步动作,我建议按这个顺序推进:
- 本周内,挑一个正在推进的项目,用”立项四问”重新自检一遍。重点看第二问(谁的利益被改变)和第四问(什么时候必须停)。
- 本月内,把正在运行的项目按五种类型分类,检查每类项目的立项材料是否覆盖了对应的关键字段。缺什么补什么。
- 本季度内,推动组织把”退出条件必填”变成流程规则。这一步的价值最大,也最容易落地。
- 如果组织已经到 100 人以上且项目数量在快速增长,评估是否需要把立项数据结构化到项目管理平台里。评估时重点关注三点:字段自定义能力、分级工作流配置、以及对现有工具数据的迁移支持。
- 最后,把这份立项模板和你的团队共享一次,重点讨论”退出条件”那一节,让所有人知道:叫停一个不该继续的项目,是专业能力,不是失败。
立项做得好不好,最终会反映在组织的项目成功率上,但更直接的反映是:团队在项目推进过程中,有多少时间花在做事上,有多少时间花在争论该不该做、做到什么程度、谁来拍板上。前者是健康组织的特征,后者是可以靠立项改进的。
常见问题解答(FAQ)
1. 项目类型到底怎么选?研发型、交付型、内部改进型项目的立项逻辑有什么不一样?
我第一次当项目负责人时,拿一套模板套所有项目:一个两周做完的内部小工具,也要写二十页立项书,被领导说太重;另一个跨部门交付项目,我却按小步快跑的方式做,结果客户验收时反复扯皮。后来复盘才发现,项目类型不同,立项阶段的重心根本不在同一个地方。
判断依据看三条:交付对象是谁、需求不确定性有多高、收益怎么回收。交付型项目(对外或对内承诺明确交付物)的立项核心是合同/承诺范围、验收标准和里程碑回款;研发型项目(需求本身要验证)的核心是假设、验证方式和阶段门评审,范围允许调整;内部改进型的核心是现状基线和量化收益。
可执行的做法是立项前先写“三句话”:解决谁的什么问题、成功长什么样、什么时候必须看到结果。这三句写不出来,说明类型或目标没定清,先别急着开评审会。类型一旦定了,立项文档的详略、评审人、变更规则都应随之变化,而不是所有项目走同一套流程。
2. 立项阶段最少要交哪些东西?有没有一份“缺了就一定会返工”的清单?
我们组没有专职项目管理岗,我第一次立项照着模板写了一堆文档,评审会上却被两个问题卡住:验收谁签字、钱从哪出。事后复盘发现,模板里一半内容根本没人看,真正卡人的只有几个字段。
六项是底线:一页纸的项目章程(目标、成功标准、负责人授权范围);范围边界,明确写清做什么和本期不做什么;3到6个里程碑及每个里程碑的关键交付物;资源与预算口径(人力、外部采购、环境分别列);干系人及决策机制(谁拍板、多久同步一次);前5条风险与假设。
判断标准很简单:任何一项在评审会上被问到却答不上来,中期大概率就会变成变更或扯皮。小项目(4周以内、3人以内)可以压缩成一页立项单,但“成功标准、不做清单、拍板人”这三项不能省。立项文档不是越厚越好,篇幅应服务于能否让不在场的人读懂并做出判断。
3. 工期和预算总被砍,立项时怎么估算才站得住脚?
我之前报过“两个月上线”的排期,基本靠拍脑袋,第三周才发现联调时间压根没排进去。后来被上级和财务轮番追问口径,我才明白估算不是给一个数字,而是给一个能解释的区间。
用三点估算:乐观值O、最可能值M、悲观值P,期望值取(O+4M+P)÷6,再按不确定性单独加缓冲。需求清晰的交付项目加10%到15%,首次合作、新技术或跨团队协作加15%到25%,缓冲要显性写进排期,不要摊进每个任务里藏起来。
任务分解到8到40小时的粒度,超过40小时继续拆,低于8小时合并,否则估算颗粒度太粗,偏差无法归因。预算分人力、外部采购、环境三类列,人力按“人天×单价×投入比例”算,只写总额一定会被追问。口径上坚持报区间不报单点,并注明“在某某前提下的估算”,把假设一条条列出来。
这样被压缩时,砍的是明确的范围,而不是你以为留着的缓冲。
4. 立项时怎么防止后面需求无限膨胀、验收扯皮?
我踩过的坑是立项会开得很热闹,所有人都说没问题,但没人说清楚“做到什么程度算做完”。到了验收,业务方说还差三个功能,客户说这不算交付,最后只能加班补。回头看,问题不是出在执行阶段,而是立项那天就埋下了。
三个动作。第一,把成功标准写成可验证的口径,比如把“提升报表效率”改成“月度报表出具时间从3个工作日降到1个工作日”,有基线、有目标值、有统计方式。第二,明确写“本期不做清单”,列3到5条最容易被顺手加进来的需求,当场让干系人确认。
第三,设变更阈值和流程,例如影响工期超过5个工作日或预算超过10%必须走变更评审,由立项时指定的拍板人签字确认。验收标准要写清谁来验收、依据什么材料验收、几个工作日内反馈。
回看指标可以用范围变更率:变更工作量占比超过20%,基本说明立项阶段的范围界定是失败的,下次立项要把这块补强,而不是只怪执行团队。
文章包含AI辅助创作:项目类型最佳实践:项目负责人项目立项入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/284946
读者评论
不做会怎样”这个问题我在评审会上问过,结果被解读成不支持业务。后来我改成“如果推迟一个季度,会卡住哪些具体动作”,对方基本都能答上来。问法比问题本身更影响结果。另外退出条件写进立项书容易,真到该触发的时候,很少有人愿意签字叫停,尤其提出人还是项目负责人。
复用方书面承诺方向没错,但落地很难。业务方通常只肯说“你们做好了我们肯定用”,让他们在立项材料上签字,等于替他们锁定未来一年的排期,基本都会被推回来。我实际能拿到的多是“接入时间待定”。真要做取舍,还是得项目负责人自己判断谁是真需求。
五类分法和失败原因分布很清楚,但样本跨制造、金融、互联网,行业差异可能比项目类型差异更大。同样是流程重构,制造车间执行层的阻力跟金融机构总部完全不是一个量级,照同一张清单对,容易漏掉行业特有的风险。分类是好起点,但别当检查表用。
