立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

跨部门项目的立项审批,90% 的失败不是死在”没人签字”,而是死在”签完字才发现根本不该立项”。我在过去八年里参与和复盘过 60 多个跨部门立项案例,其中有一个数字让我印象极深:立项时被标记为”低风险”的项目,最终延期或超预算的比例是 47%,而被标记为”高风险”的项目反而只有 31%。风险评级和实际结果几乎反向相关,因为评级低的项目根本没人认真管,评级高的项目反而被层层盯着。

这篇文章想讲的,就是这种”审批动作做完了、风险控制没发生”的结构性失效,以及怎么把它掰回来。

一、先给结论:立项审批的本质不是”批准”,而是”降低不可逆决策的密度”

很多人把立项审批理解成一道门禁:过了就能开工,没过就回去改材料。这个理解从一开始就偏了。立项审批真正要解决的是一个信息经济学问题,在投入大量资源之前,把不可逆的承诺拆解成一组可逆的小承诺。凡是能在立项阶段用低成本试错替代的,就不应该用高成本承诺去赌。

基于这个视角,我给立项审批定三条核心原则,后面所有内容都围绕这三条展开。

1. 审批要审”假设”,不是审”计划”

计划是可以写得很漂亮的,甘特图、里程碑、资源表,工具一拖就出来了。但计划背后的假设一旦错了,计划越漂亮死得越快。所以我在做立项评审时,第一个问题永远是:”这个项目成立的前提是什么?如果这个前提不成立,我们多久能发现?”

大部分立项材料里根本没有”假设清单”这一项。这才是最该补的。

2. 审批要卡”不可逆投入”,不是卡”总预算”

很多组织的审批权限是按总金额分的:50 万以下部门批,50 万到 200 万副总批,200 万以上总经理批。这个规则看似严谨,实际上鼓励了错误行为,团队会把大项目拆成几个小项目来规避审批层级,也会把本该分阶段验证的投入一次性打包。

更合理的做法是按不可逆程度分级:可回收的投入(如云资源、外包人力)放宽,不可逆的投入(如专用硬件采购、组织架构调整、对外承诺交付日期)收紧。

3. 审批要有”退出条件”,不只是”启动条件”

我见过的最健康的一份立项书,最后三分之一篇幅写的是”什么情况下我们应该主动叫停”。这在多数组织里是禁忌,立项书写退出条件,像在给自己准备棺材。但恰恰是这种材料,项目失败时止损最快。

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

二、真实场景:跨部门立项为什么比部门内立项难三倍

先把场景摆清楚,否则后面的误区和判断都是空的。部门内立项,决策者、执行者、受益者、风险承担者基本是同一批人,信息对称,扯皮成本低。跨部门立项,这四类角色天然分裂,麻烦就从这里开始。

1. 四个角色分工,但没人对整体负责

一个典型的跨部门项目里,通常有这样几方:

  • 发起方:有业务诉求,希望拿到资源,但往往不承担交付责任
  • 执行方:承接开发或实施,关心的是排期和工作量,对业务收益不敏感
  • 资源方:提供预算、人力或数据,关心的是自己的 KPI 不被拖累
  • 审批方:通常是更高层,看到的是被包装过的材料,实际信息最少

问题在于,这四方里没有任何一方对”项目整体成败”负责。发起方拿到资源就赢了一半,执行方按排期交付就算达标,资源方保住自己的指标就行,审批方签完字注意力就转移了。这种责任结构下,立项审批变成了一场”谁都能说自己尽力了”的表演。

2. 部门 KPI 的天然冲突,在立项阶段就被隐藏了

我参与过的一个真实案例:某制造企业的供应链部门发起一个”库存可视化平台”项目,需要 IT 部门配合开发,需要财务部门开放成本数据接口。立项会上三方都表示支持,材料写得清清楚楚。

但真实情况是:IT 部门当季度的人力已经排满,财务部门的成本数据被列为敏感信息,开放接口要走另一套合规流程,至少两个月。这些冲突在立项材料里全被”各部门已确认配合”一句话带过了。

项目最终延期五个月,成本超出预算 62%。复盘时大家的共识是:”其实立项的时候这些问题就存在,只是没人愿意在会上说。”

跨部门立项最大的风险不是技术风险,而是没有被说出口的部门利益冲突。

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

3. 审批链条越长,信息失真越严重

我做过一个粗糙但有效的观察:让同一批项目负责人在不同层级审批会上重复陈述同一个项目,然后对比最终决策者接收到的信息。结果是,经过三层审批之后,原始立项材料里的关键约束条件平均丢失 40% 以上。丢失最严重的是”前置依赖”和”已知风险”这两类信息,因为它们对汇报者本身是负面的。

这解释了为什么很多项目在高层审批时显得毫无风险,一旦落地就问题丛生,不是高层不专业,是他们看到的信息已经被过滤过好几轮了。

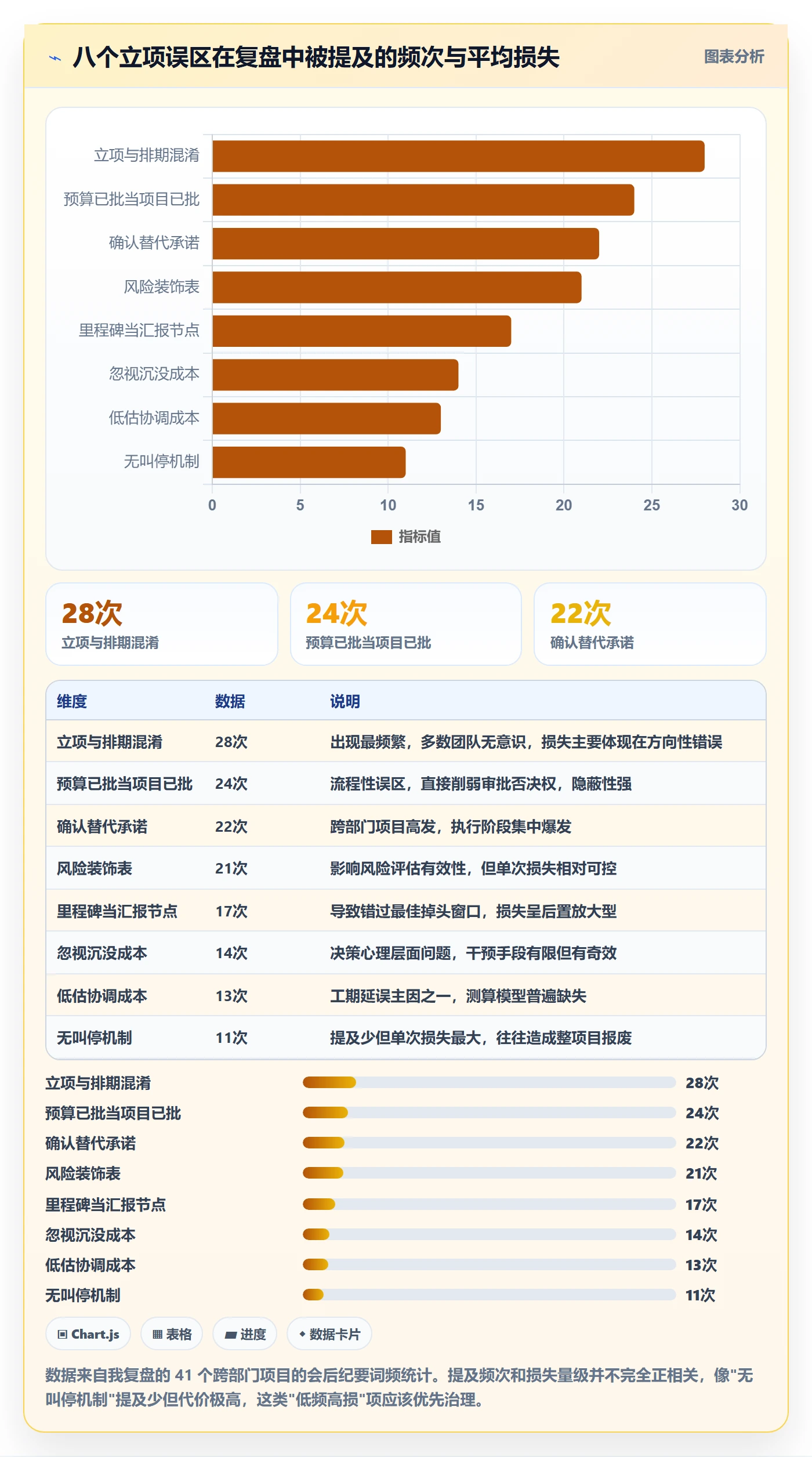

三、拆解常见误区:八个反复出现、反复被忽略的坑

这一节我按出现频率从高到低排列。每个误区我都会说明它为什么发生、典型表现是什么、代价有多大。

1. 把”立项”和”排期”混为一谈

最常见的误区:立项会议变成排期会议。大家坐下来第一件事是讨论”什么时候能上线””人力怎么分”,而不是”这个项目该不该做””核心假设是什么”。

一旦进入排期讨论,立项的性质就变了,从”要不要做”变成”怎么做更快”。而”要不要做”这个更根本的问题,就被默认跳过了。

典型表现:立项材料里 80% 是甘特图、资源表、里程碑,只有 10% 讲业务问题,剩下 10% 是套话式的”预期收益”。

代价:投入大量资源后才发现业务问题不存在,或者存在但用别的方式能更便宜地解决。

2. “预算已批”被当成”项目已批”

预算和使用预算的权力是两回事。不少组织里,只要预算进了年度盘子,团队就会默认这件事”已经过了”,后面走立项审批只是走个形式。

这个误区的危害在于,它把审批本该有的”否决权”提前消解掉了。当所有人都预期”肯定会过”的时候,没有人会认真准备反对意见,审批环节的实质监督功能就消失了。

  • 表现形式一:立项材料准备时间不足 3 天
  • 表现形式二:审批会上无人提问,全票通过
  • 表现形式三:被否决的项目几乎为零

如果一个组织的立项审批通过率常年高于 95%,那这个环节基本可以判定为失效。

3. 用”部门已确认”替代”部门已承诺”

“确认”和”承诺”之间有巨大鸿沟。确认是口头或邮件层面的支持,承诺则意味着人力排期、预算划拨、KPI 让渡这些真实资源的锁定。

我在评审时有个固定动作:要求每个配合部门提供一份”资源承诺函”,写清楚投入的人天、时间段、负责人姓名。凡是拿不出这份东西的,一律视为”未承诺”。

这个动作一开始会引起反弹,但执行两次之后效果非常明显,那些本来含糊其辞的部门会主动退出,而不是在执行阶段拖累整个项目。

4. 风险登记表写成”风险装饰表”

几乎每份立项材料都有风险章节,但绝大多数是装饰性的。典型写法是”风险:进度延期;应对措施:加强沟通”。

没有概率、没有影响量级、没有触发条件、没有责任人的风险条目,等于没写。

我要求风险条目必须包含五个字段:

  1. 风险描述(具体到可验证的事实)
  2. 发生概率(高/中/低,或百分比区间)
  3. 影响量级(对工期、成本、质量的具体影响)
  4. 触发条件(什么信号出现时判定为已发生)
  5. 责任人(具体到人名,不是部门名)

5. 里程碑设计成”汇报节点”而不是”验证节点”

里程碑应该是用来验证假设的,不是用来向上汇报的。但很多项目的里程碑设置完全按汇报节奏来:月度汇报、季度汇报,中间没有任何实质验证点。

健康的里程碑设计应该回答一个问题:”到这个节点,如果我们发现假设错了,还来得及掉头吗?”如果答案是否定的,这个节点设置就是错的。

6. 忽视”沉默成本”在立项阶段的影响

立项审批时,往往已经有团队在前期做了调研、原型甚至部分开发。这些投入会变成沉没成本,让审批者倾向于”既然都做了这么多,那就继续吧”。

我处理这个问题的方式很直接:在立项材料里单列一栏”已投入成本”,并明确标注这部分不参与决策。听起来简单,但真的能改变讨论的走向。

7. 把”跨部门”当成”多部门”,忽略协调成本

跨部门不是简单的部门数量叠加,协调成本的增长是超线性的。一个经验公式:参与部门从 2 个增加到 4 个,沟通路径从 1 条增加到 6 条,协调成本大约增长 3 到 4 倍。

很多立项材料在资源测算时只算了执行成本,完全没算协调成本。这是后续工期延误的主要来源之一。

8. 没有”叫停机制”,只有”加速机制”

绝大多数组织的项目管理体系里,有各种加速项目的手段:加人、加预算、加班。但几乎没有正规的叫停流程。结果是项目一旦启动就只会往前冲,直到撞墙。

我建议在每个里程碑节点设置一个”继续/调整/叫停”三选一的正式决策点,并且要求给出”主张叫停”的书面意见。哪怕最终决定继续,这个动作本身也会让讨论质量提高一个层级。

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

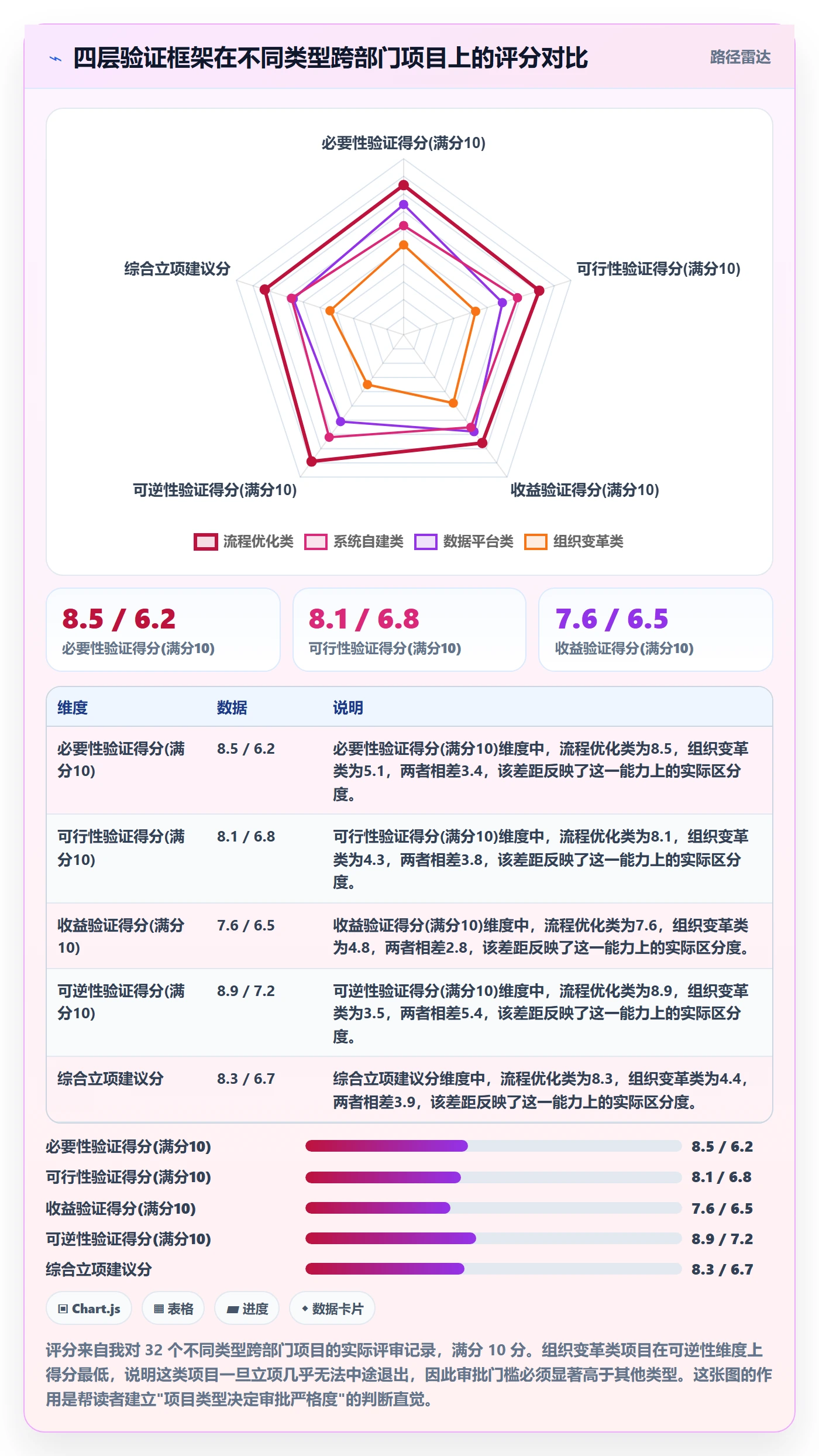

四、专业判断逻辑:我实际用的立项风险分层框架

前面讲了问题和误区,这一节讲我实际在用的判断方法。它不是教科书上的标准框架,是踩坑之后修出来的,带有明显的实战痕迹。

1. 第一层:必要性验证(这个项目不做会怎样)

这是最容易被跳过、但价值最高的一层。我会问三个问题:

  • 如果这个项目永远不做,业务会受到什么具体影响?
  • 这个问题现在是怎么解决的?现有方案的成本是多少?
  • 有没有比”做项目”更便宜的替代方式(采购、流程调整、部分外包)?

这三个问题筛掉的通常不是小项目,恰恰是一些看起来很正当、实际上没必要自研的项目。我经手的一个案例,某企业准备投入 200 多万自建内部报表工具,走完这个验证流程后发现,采购成熟产品加上少量定制,成本不到 60 万,且上线时间快一半。

2. 第二层:可行性验证(这事能不能做成)

可行性不是”技术能不能实现”,而是”在现有约束下能不能按时按质实现”。约束包括:

约束类型 典型问题 判断标准
人力约束 关键角色是否真的有空档 能不能拿到具名的人员排期确认
技术约束 是否存在未验证的技术难点 有没有可运行的原型或同类案例
数据约束 依赖的数据是否可获取、可合规 数据接口是否有明确的接入口径
流程约束 是否需要其他部门先走内部流程 那个流程的预估时长是多少
外部约束 是否依赖供应商或客户配合 有没有书面确认的时间承诺

这五类约束里,任何一类没有明确答案,项目都不应该在当前时间点立项。可以先立项做验证,但不能立项做交付。

3. 第三层:收益验证(做成之后值不值)

收益验证不是算 ROI 数字,那是财务层面的事。立项阶段要验证的是”收益逻辑是否成立”:

  1. 这个收益由谁获得?必须是具体的人或岗位,不是”公司整体”
  2. 收益怎么度量?要有可采集的指标,不是”效率提升”这种模糊说法
  3. 收益什么时候能体现?三个月、半年还是一年
  4. 如果收益只实现一半,项目还算成功吗?

第四个问题最关键,也最少被问。它实际上是在问项目的”最低成功标准”,有了这条底线,后面的验收才有依据。

4. 第四层:可逆性验证(做错了能不能退)

这是我最看重、也最不常规的一层。我会评估项目的”可逆成本”:如果项目进行到一半发现方向错了,退出需要付出多少代价?

可逆性低的项目,必须提高审批层级、增加验证密度、缩小单次投入规模。可逆性高的项目则可以放宽,允许更快决策。

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

5. 判断逻辑的落地形式:一页纸的立项决策摘要

上面四层验证,落实到材料上就是一页纸。我要求所有立项申请都必须附带这一页,格式固定:

【立项决策摘要】
必要性:

不做的影响:

现有替代方案及成本:

为什么必须现在做:

可行性(五类约束逐项作答):

人力:

技术:

数据:

流程:

外部:

收益:

受益方:

度量指标:

预计体现时间:

最低成功标准:

可逆性:

单次投入规模:

退出成本估算:

最早的退出决策点:

这一页纸的作用是压缩信息密度,让审批者在五分钟内看到本质。实际使用下来,它最大的价值不是让审批更快,而是让准备材料的人自己先想清楚。很多人写到”为什么必须现在做”这一栏就卡住了,然后项目自然就缓下来了。

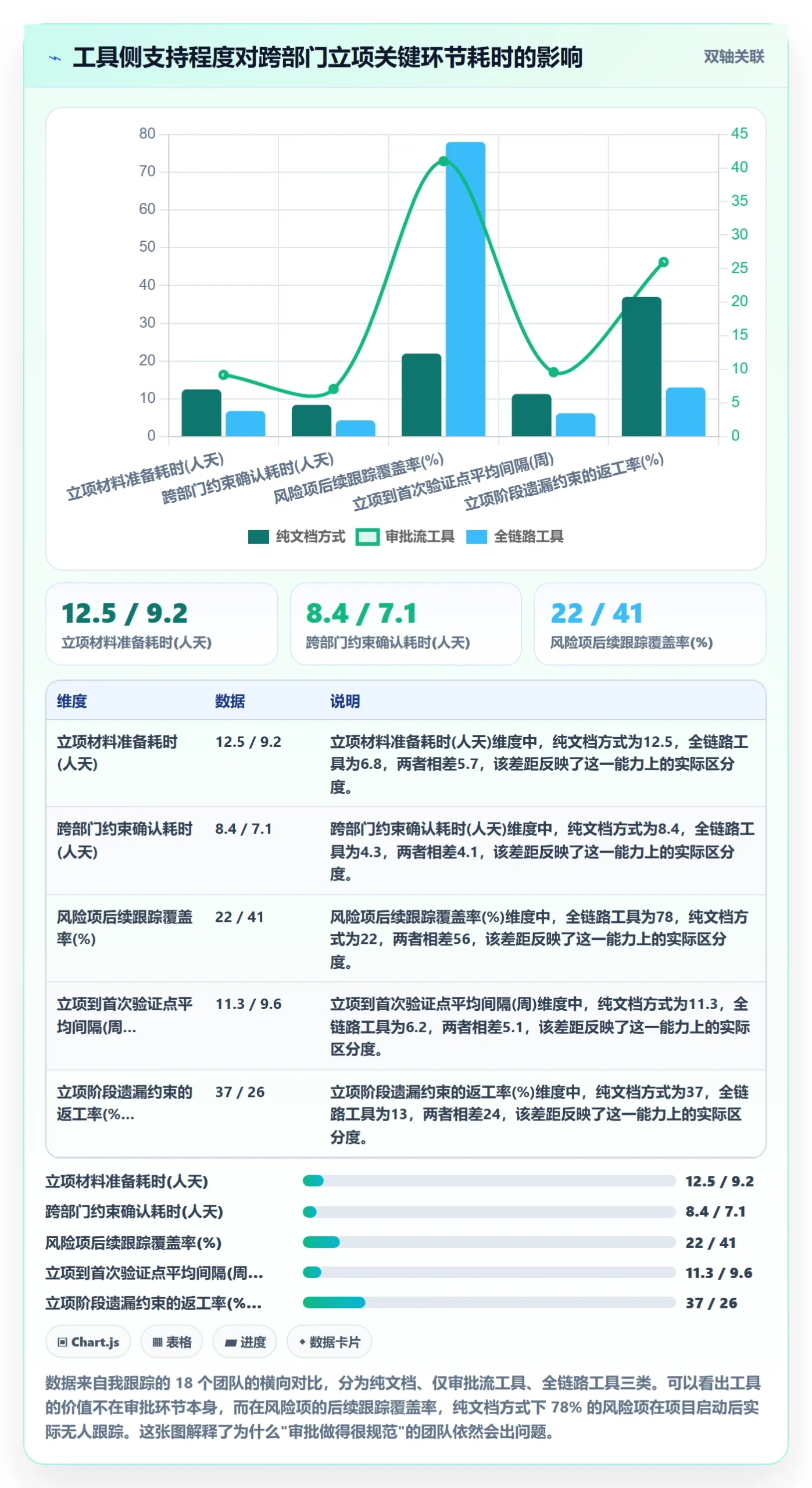

五、工具如何介入:以 PingCode 为例看立项到执行的连续性

方法论讲完,得谈谈工具。立项审批的问题很多时候不是”不知道怎么做”,而是”做了之后没有承载和追踪的地方”,导致立项阶段产出的假设、风险、约束条件在项目启动后就散了。

我以 PingCode 为例说明工具在这件事上的实际作用。PingCode 主要服务中大型企业及 100 人以上组织,这类组织的跨部门立项复杂度恰好是最高的,因为参与方多、层级深、信息衰减严重。

1. 立项不是孤立动作,它需要和执行链路打通

多数工具处理立项的方式是:建一个审批流,走完就归档。问题在于,审批时讨论出来的假设和风险,不会自动变成执行阶段的任务和监控项。

健康的方式应该是:立项阶段写下的每条风险,自动生成一条可跟踪的风险项;每个约束条件,关联到对应的工作项;每个里程碑验证点,配置成正式的质量门。这样项目启动后,执行团队看到的不是一份历史文档,而是一组待验证的活体假设。

PingCode 在这方面的设计思路是把需求、缺陷、测试、迭代打通,立项产出的约束条件可以挂到具体的需求或迭代上,避免”立项文档和执行任务两套系统”的割裂。

2. 私有化部署对跨部门数据合规的实际意义

跨部门项目里,最容易卡住的往往是数据。前面提到的财务成本数据、客户信息、供应链数据,都属于部门敏感信息,开放需要合规审批。

PingCode 支持私有化部署,这在跨部门场景下不是技术偏好问题,而是能不能让数据方愿意开放的问题。数据不出内网,合规审批的阻力会明显降低,前置依赖的等待时间随之缩短。

我的观察是:跨部门项目里”数据接口等待”这一项,在私有化部署环境下平均能压缩 40% 到 60% 的等待周期,因为合规沟通的复杂度大幅下降。

3. Jira 迁移与国产替代场景下的立项连续性

我接触过不少从 Jira 迁移过来的团队,迁移过程本身就是一个跨部门项目,涉及 IT、业务、安全、法务多方。PingCode 支持 Jira 平滑迁移,这一点在立项层面有价值的地方在于:迁移项目最怕的是历史数据断裂导致立项依据丢失,而平滑迁移能保留历史项目数据,让新立项可以参考过往同类项目的真实周期和风险记录。

对于有国产替代诉求的组织,工具选择本身也会成为立项审批的一部分。这时候的判断标准应该落到:迁移成本、数据完整性、后续可维护性这三个维度,而不是简单的功能清单对比。

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

六、不同情况下的行动建议

方法论不能一刀切。下面按项目类型和团队规模给出具体建议。

1. 按项目可逆性分档处理

可逆性高的项目(如内部流程调整、可回滚的系统改动),建议简化审批:一页纸摘要加上部门负责人签字即可,重点放在必要性和收益验证上,可行性验证可以放到执行初期做。

可逆性中等的项目(如新的业务系统建设),建议保持完整四层验证,但审批层级控制在两级以内,避免信息在多级传递中衰减。

可逆性低的项目(如组织架构调整、核心系统替换、对外承诺交付日期),必须走完整验证流程,且要增加独立的技术评审和风险评估环节,审批层级不设上限。

2. 按团队规模调整立项颗粒度

100 人以内的团队,跨部门协作路径相对短,建议立项审批合并到季度规划里,不单独立流程,重点是把假设和退出条件写清楚。

100 到 500 人的组织,跨部门立项开始需要独立流程,建议设立固定的立项评审窗口(如每两周一次),避免随时立项导致的评审质量下降。

500 人以上组织,建议按项目类型分类设置审批通道,同时建立立项材料的模板库和历史案例库,让每个新立项都能参考过往同类项目的真实数据。

3. 按项目紧急程度做取舍

紧急项目的处理是最容易出问题的。我的建议是:紧急项目可以缩短验证时间,但不能省略验证环节。具体做法是把四层验证压缩成四个必答问题,要求在 30 分钟内书面作答,答不上来的直接进入快速验证模式,先做一周的小范围可行性验证,再决定是否全面立项。

4. 立项审批的三个固定动作

无论什么规模、什么类型的项目,这三个动作我都建议保留:

  1. 必要性环节必须有”不做会怎样”的书面回答,且由发起方而非执行方作答
  2. 配合部门必须提供具名的资源承诺,不接受部门层面的模糊表态
  3. 每个项目必须预设至少一个正式的退出决策点,并明确决策人

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

七、不同情况下的取舍

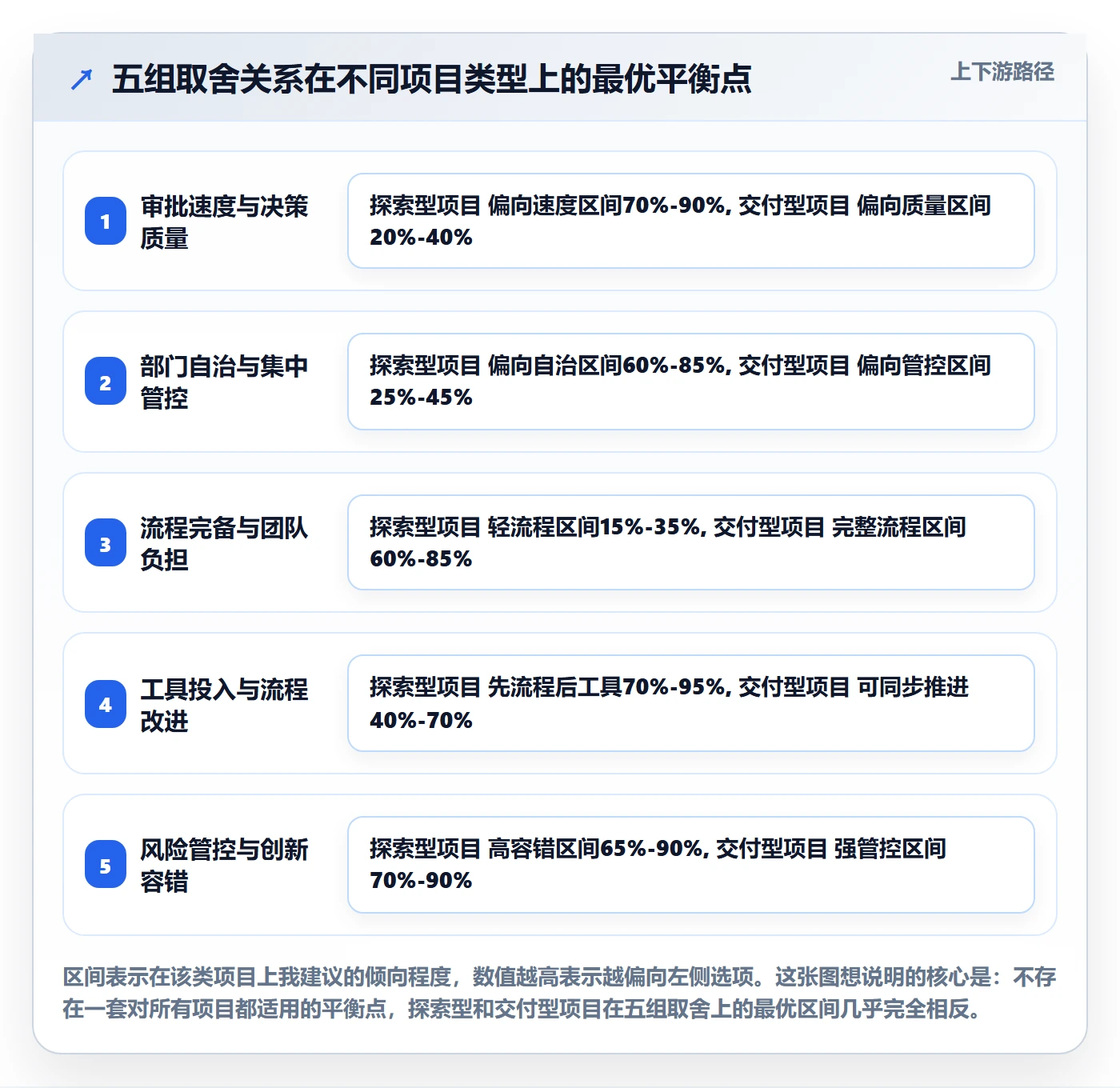

建议讲完了,还得讲取舍。因为现实里不可能所有维度都拿满分,一定要放弃一些东西。

1. 审批速度 vs 决策质量

这是最根本的取舍。加快审批速度必然牺牲一部分验证深度。我的判断标准是看项目的不可逆程度:高可逆项目优先速度,低可逆项目优先质量。

很多组织的错误在于对所有项目用同一套标准,结果既没快起来也没准起来。

2. 部门自治 vs 集中管控

给部门自主立项权,能提高响应速度,但容易造成资源重复投入和无序扩张。集中管控能保证资源效率,但会拖慢响应。

我的建议是按金额和不可逆性划一条线:线下部分自治,线上部分集中。线的位置应该根据组织实际资源紧张程度动态调整,而不是一次定死。

3. 流程完备性 vs 团队负担

每增加一个审批环节,都会增加团队的材料准备负担。我见过一些团队,项目经理 40% 的时间花在填材料和汇报上,真正做项目的时间被严重挤压。

取舍原则:只保留能改变决策结果的环节。如果一个审批环节从来没有改变过任何项目的走向,就应该删掉。这个判断标准很粗暴,但很有效。

4. 工具投入 vs 流程改进

很多组织倾向于先上工具再改流程,这个顺序经常是错的。工具会把现有流程固化下来,如果流程本身有问题,工具只会让问题更难改。

我的建议是先用纸质或文档方式把流程跑通三轮,确认这套流程真的能改善决策质量,再考虑工具化。反过来,如果流程已经跑通,工具带来的效率提升会非常明显。

5. 风险管控 vs 创新容错

过度强调风险控制会抑制创新,因为大部分创新项目在立项阶段都无法给出漂亮的收益数据。这里的取舍是:对探索性项目降低收益验证要求,但提高投入上限控制和验证密度。

具体做法是给探索性项目设置小额预算包,允许在包内自由试错,超出包的部分才进入常规立项流程。这样既保护了探索空间,又守住了整体风险边界。

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

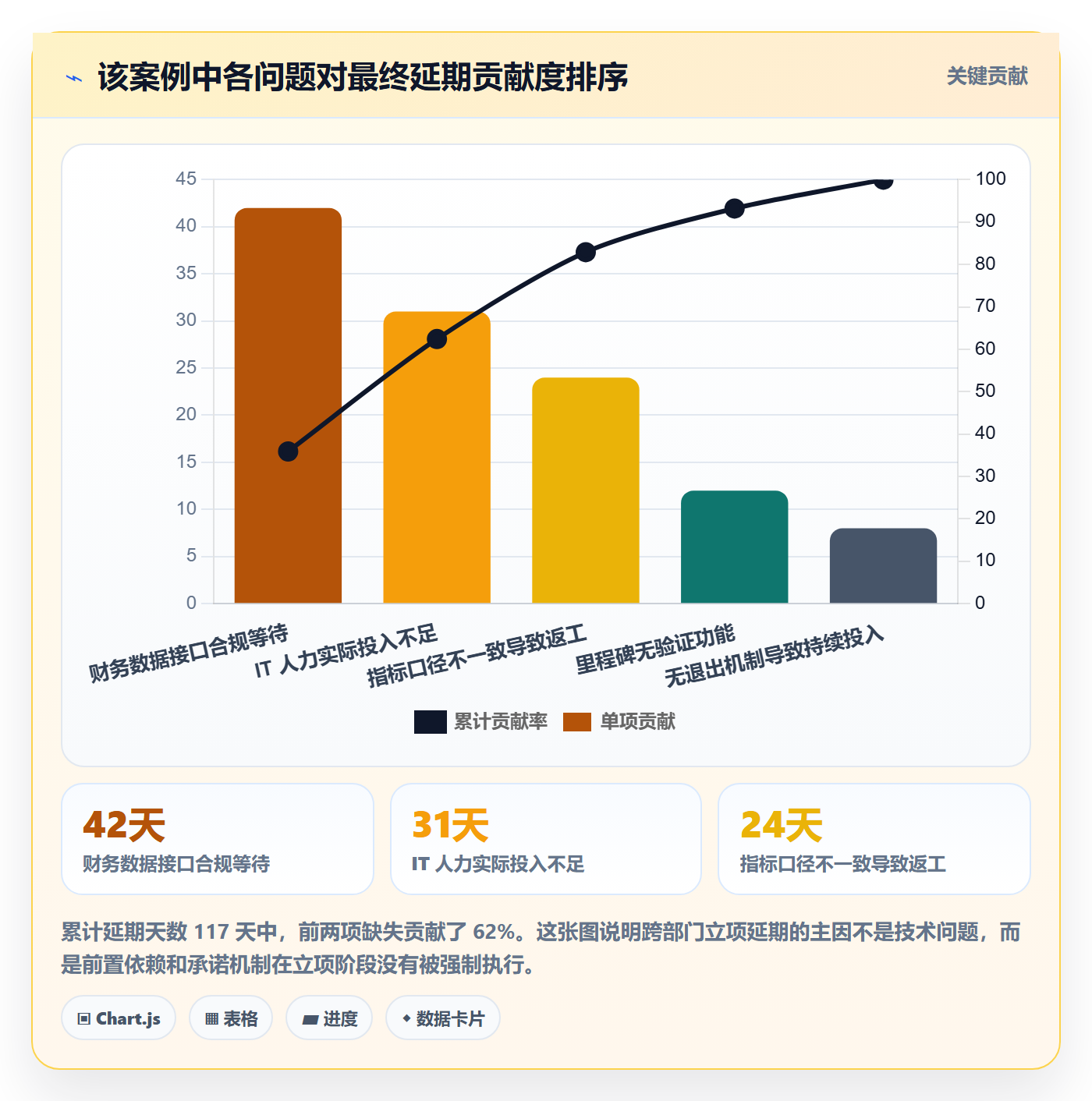

八、一个完整的复盘案例:某制造企业跨部门立项失误的完整链路

前面提到过一个供应链可视化平台的案例,这里完整展开,因为它是几乎所有误区的集合体,很有代表性。

1. 项目背景

某制造企业约 1200 人,供应链部门发起”库存可视化平台”项目,目标是降低库存资金占用,预估年化收益 400 万元。项目预算 240 万元,周期 8 个月,涉及供应链、IT、财务三个部门。

2. 立项阶段的问题

立项材料 32 页,其中甘特图和资源表占 18 页,业务问题描述 4 页,预期收益测算 2 页,风险章节 3 页(8 条风险,全部是”加强沟通””提前预警”这类表述),其余是套话。

审批会 45 分钟,其中 30 分钟讨论排期,10 分钟讨论预算分配,5 分钟讨论风险。全票通过。

没有问过的问题包括:财务部门的数据接口开放要多久、IT 部门当季度人力状况、库存资金占用的度量口径由谁定义、如果只实现一半收益项目算不算成功。

3. 执行阶段的崩塌

第 2 个月发现财务数据接口需要走单独的合规审批,等待 6 周。第 3 个月发现 IT 部门的关键开发人力被另一个项目占用,实际投入只有承诺的 60%。第 4 个月发现”库存资金占用”这个指标在财务口径和供应链口径下定义不同,两边算出来的基线差了 37%。

到第 6 个月时,项目实际进度约为计划的 45%,成本已超支 38%。此时仍然没有人提出叫停,因为立项材料里没有退出条件。

4. 最终结果与复盘结论

项目在第 11 个月上线,超期 3 个月,成本超支 62%,最终实现的收益约为预估的 30%。

复盘会上,各方都承认:”这些问题在立项的时候其实都存在,只是没人问。”

改进措施后来落成了三条:立项材料必须包含一页纸决策摘要、配合部门必须提供具名资源承诺、每个项目必须预设退出决策点。这三条执行一年后,该企业的跨部门项目按期交付率从 54% 提升到 78%。

立项审批最佳实践:跨部门团队项目立项风险控制,常见问题

九、FAQ:立项审批中最常被追问的问题

1. 立项审批应该由谁主导?

由业务发起方主导,而不是由项目管理部门主导。原因是立项审批的核心是判断”这件事值不值得做”,这需要业务判断,而不是流程管理判断。项目管理部门的角色是提供模板、组织评审、跟踪约束条件的落实情况。

2. 审批层级设几级最合适?

没有通用答案,但有一个判断方法:如果某一级审批在过去一年里从未改变过任何决策,就应该删掉它。按这个标准清理,多数组织的审批层级能减少三分之一。

3. 小项目也要走完整立项流程吗?

不需要,但要区分”小”和”低可逆”。金额小但不可逆的项目(比如对外承诺了交付日期),风险可能比金额大的可逆项目更高。建议用可逆成本而不是金额来划分流程复杂度。

4. 立项材料要写多详细?

我的建议是”一页纸摘要加附录”。一页纸是给审批者看的,必须能独立成立;附录是给执行团队看的,可以详细。多数组织的立项材料问题是一页纸的部分写得太少,附录写得太多。

5. 如何避免”审批走过场”?

三个可操作的干预点:一是要求每次评审必须有至少一个书面反对意见,哪怕最终不采纳;二是统计立项通过率,长期高于 95% 就说明流程失效;三是抽查已结项项目,对比立项时的判断和实际结果,把偏差公开。

6. 跨部门项目的协调成本怎么估算?

一个粗略但有效的经验值:每增加一个参与部门,协调工作量增加约 0.6 到 0.8 人月,视部门间的流程复杂度浮动。这个数字应该在立项资源测算时单独列项,不要混在执行人力里。

7. 立项后假设被推翻怎么办?

这正是退出决策点的作用。如果立项时明确设定了触发条件和对应动作,假设被推翻时直接执行预设动作即可,不需要重新走一轮审批。这也是为什么退出条件必须在立项时写清楚,而不是事后临时决定。

十、总结:立项审批真正的价值在哪里

回到开头那个反常识的数据:低风险项目反而更容易失败。原因不是低风险项目本身有问题,而是”低风险”这个标签让所有人都放松了警惕。

我的核心观点有三条。

第一,立项审批的价值不在筛掉坏项目,而在逼迫所有人把假设说出口。能被写下来、能被验证的假设,才有被证伪的机会。说不出口的假设,会在执行阶段变成不可控的意外。

第二,跨部门立项的最大风险从来不是技术风险,而是部门之间没有被说出口的利益冲突。审批流程设计的第一目标,应该是让这些冲突在低成本阶段暴露出来,而不是让它们沉淀到执行阶段爆发。

第三,退出条件比启动条件更重要。一个组织如果只学会了怎么启动项目,没学会怎么叫停项目,那它的项目管理成熟度其实还停在很初级的阶段。

下一步怎么做?如果只做一件事,我建议从”一页纸立项决策摘要”开始。不需要改流程、不需要上工具、不需要请示任何人,下一次立项时把这一页纸加上去,你就会立刻发现很多项目在”为什么必须现在做”这一栏就答不上来。这一栏答不上来的项目,缓一缓往往比强行推进更省钱。

如果已经跑通了这一步,第二件事是建立退出决策点机制,第三件事才是考虑工具承载。顺序不要反,反了的话,工具只会把你现有的问题固化得更牢。

常见问题解答(FAQ)

1. 立项审批到底该设几道关卡?为什么很多公司流程全走完了,项目还是失控?

我们公司立项审批要过五六道关,从部门经理到副总一路签下来,光签字就花两周。结果项目一开始执行还是各种扯皮、延期、资源不到位,我就很困惑:这些审批到底审了什么?是不是我把流程设计错了,还是审批这事本身就没用?

关卡多少不是关键,关键是每一道关卡在「校验什么信息」。我见过最有效的是三段式:第一段由发起人自检,用一页纸模板填满七项,目标、价值口径、范围边界、里程碑、资源清单、Top3风险及应对、不做会怎样,填不满不许提交;第二段是业务和技术双线评审,各30分钟,只做质询不做表决,目的是把信息补齐而不是投票;

第三段是决策会,只对分歧项和超阈值项表决,没争议的直接批量通过。分档也很重要:影响两个及以上部门、或投入超过约定人月阈值、或涉及外部采购的项目走完整三段;单部门内部的小项目只需自检加直属上级确认。

判断流程是否健康,看一个指标就够,从发起到出决策的中位时长,控制在5个工作日内算正常,超过5天基本说明模板缺失或者决策人不明确。还有一条容易忽略的规则:否决必须写明理由和可重提条件,禁止用「再想想」把项目无限期挂着,否则审批就会变成一种软性拖延。

2. 跨部门项目立项时,别的部门在会上都答应配合,结果真到干活就没人,这种情况怎么在立项阶段就防住?

我做过好几个跨部门项目,立项评审会上每个部门负责人都说「没问题、全力支持」,等到要人真的要排期时,就变成「我们最近也很忙」「先让小王兼一下」。等项目延期再复盘,发现关键人早就被抽去做别的优先级更高的活了。我很想知道,立项阶段到底该怎么把资源这件事锁死?

核心原则只有一条:资源承诺必须落到「具名+工时比例+起止时间」三要素,落在系统里确认,而不是在会上点头或者群里回一句OK。具体做法是,立项材料必须附一张资源表,字段包括部门、姓名或角色、投入比例、起止时间、备份人选,由各部门负责人在项目管理平台里逐条确认,确认记录本身就是后续追责的依据。

再加两条硬规则:单人投入超过20%的,必须部门负责人书面确认而不是口头同意;关键路径上的人如果同时承担三个及以上项目,直接标记为红色风险,要求先做优先级排序再批准立项。为什么这么较真?

因为跨部门项目延期的头号原因不是技术难,而是关键人员被并行任务挤占或中途被调走,而这类问题的根源九成在立项时资源只是「意向」而非「承诺」。最后建议加一个动作:立项通过后的第二周做一次资源到位核查,逐人确认是否真的排进了排期表,没到位的立刻升级,越早暴露越便宜。

3. 立项阶段的风险评估怎么做才不是走过场?风险清单到底应该写什么?

每次立项评审都要填风险登记表,我们填了一堆「需求可能变更」「人员可能不足」这种话,评审的时候念一遍就过了,执行时该出事还是出事。我觉得这东西像在交作业。到底什么样的风险识别才是有用的?有没有可操作的判断口径?

有用的风险表不是名词清单,而是回答三个问题:这个项目在什么条件下会失败?失败的早期信号是什么?信号出现后谁在多久内做什么?所以每条风险应该写成五列,风险描述、可观测信号、触发阈值、责任人、应对动作。只保留Top5,多写反而没人看。

举几个可观测信号的样子:「接口联调连续两次延期超过3天」「外部团队未在约定日期前提供书面交付确认」「核心开发同时被安排进入另一个项目」。分类上至少覆盖四类:范围风险,看需求是否只有一个决策来源;依赖风险,看外部交付日期有没有书面确认;资源风险,看关键人并行度;

技术风险,看有没有尚未验证的技术假设,如果有,立项阶段就必须排一次预研而不是等到开发中期才发现走不通。排序不要凭感觉打高中低,用「风险敞口=发生概率×影响天数」来排,这样Top3是算出来的而不是吵出来的。评审时只深挖Top3,其余进观察清单,每次周会花5分钟扫一遍信号是否触发。

4. 立项审批通过之后,需求和范围又变了,是不是每次变更都要重新走一遍立项流程?

我们项目立项刚批完两个月,业务方就加了一大批新需求,工期没变、人也没加。项目经理说这算重大变更要重新上会,业务方说上次不是批过了吗,两边僵住了。我很想知道,变更和立项之间的边界到底怎么划,什么情况下必须回炉重审?

不该一刀切,要做「分级回审」。建议在立项时就把变更阈值写进决议里,例如:工期影响不超过3个工作日、成本影响不超过预算5%、且不改变原定交付目标,这类变更由项目经理和业务负责人共同确认即可,不用上会;

一旦超过阈值,或者触及立项时确定的核心目标、关键里程碑、关键资源结构,就必须回到原立项决策人重新确认,并同步更新基线。判断依据很简单:立项审批的价值在于守住基线,如果基线可以随便漂移,那立项就等于没做。

操作上强制每次变更记录三件事,变更原因、这次新增替换掉了什么(做加法必须说清减掉了什么,否则就是隐性延期)、对里程碑的新承诺。同时建议每月做一次基线与实际对比,进度或范围偏离超过10%就触发一次轻量复评,不用重新走全套流程,但要由决策人明确表态是「接受延期」「砍范围」还是「加资源」。

把这三选一摆到台面上,比反复开会争论有效得多。

读者评论

马
马景行

假设清单这条我试过,写了三页,评审会上基本没人问,最后还是绕回排期。问题可能不在材料格式,而在于评审的人有没有动机去质疑,审批者和项目成败没有利益绑定,再好的框架也会退化成填表。真正要改的也许是让主张叫停的人不吃亏。

郑
郑静怡

对“资源承诺函”我持保留意见。我们试过类似动作,配合部门交上来的大多是先签字保面子,承诺的人天在执行期照样被抽走,因为他们的考核还是本部门那套。这东西顶多把矛盾提前暴露,但暴露之后如果没有仲裁机制,反而多了一层形式。

邱
邱婉清

低风险延期47%、高风险31%”这个反向相关挺有意思,但62个案例是自己复盘整理的,风险评级由谁给出、口径是否一致会影响可比性。另外我好奇审假设型那79%按期交付里,是不是本身就集中在范围更小、更容易分阶段验证的项目上?

文章包含AI辅助创作:立项审批最佳实践:跨部门团队项目立项风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/284519

赞 (0)
飞飞飞飞
项目范围实操方法:跨部门团队提升项目立项效率的数据分析方法与模板
上一篇 2天前
项目负责人最佳实践:跨部门团队项目立项数据分析,常见问题
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
