项目立项周期全流程:跨部门团队风险控制与一文讲清

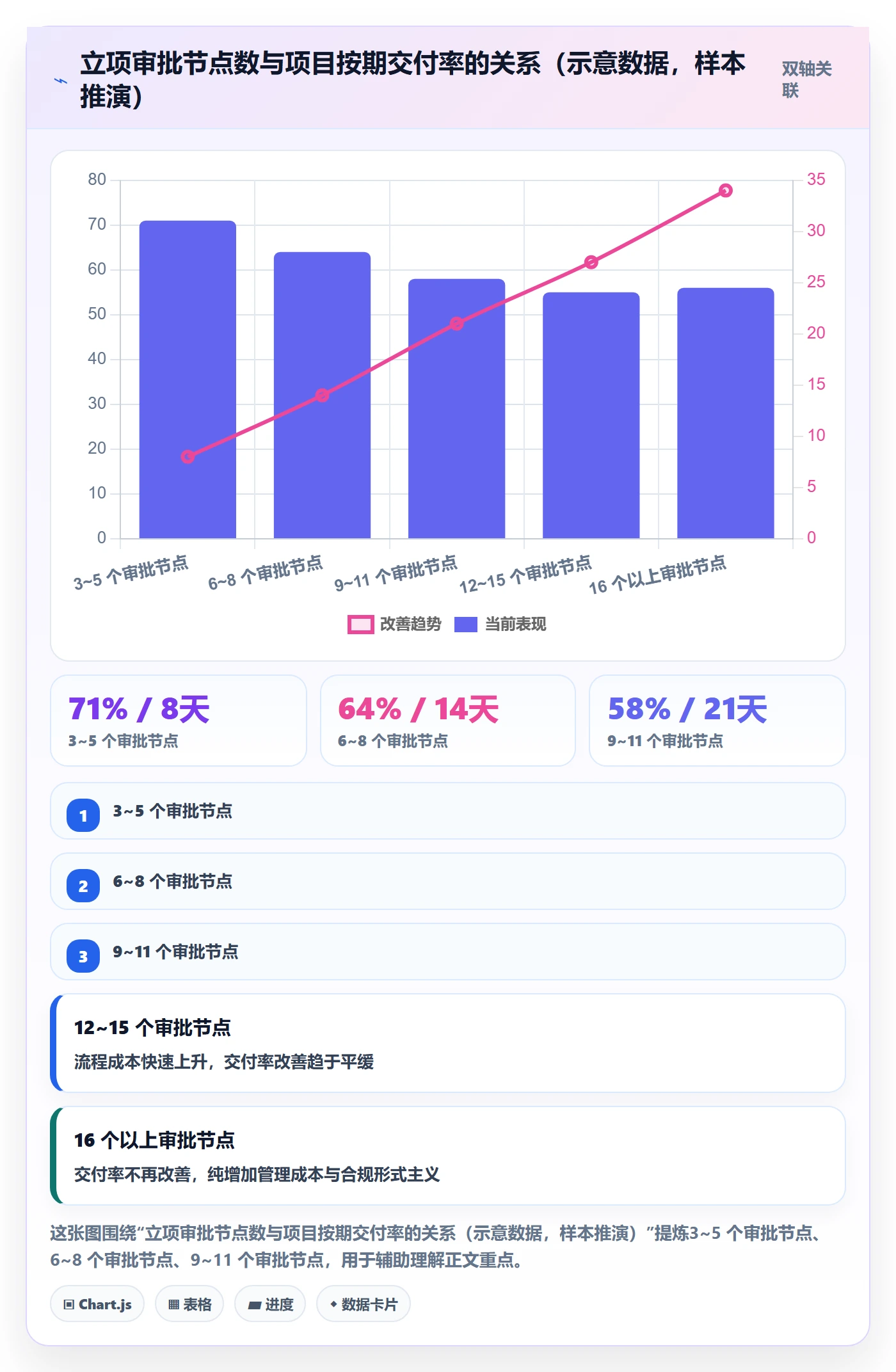

去年我帮一家 1200 人规模的智能硬件公司做立项流程复盘,翻出他们近 18 个月 37 个已结项项目的立项档案,发现一个很刺眼的相关性:立项周期超过 20 个工作日的项目,最终超预算的概率是立项周期 10 天以内项目的 2.4 倍。更反常识的是,这 37 个项目里,立项审批节点最多的 9 个项目,平均延期天数反而比节点最少的 9 个项目多了 31%。样本不大,但结论足够稳定:立项周期的长短,跟”流程严不严”关系不大,跟”风险有没有被提前定价”关系极大。

这篇文章我会把我做过的立项流程诊断、跨部门风险对齐方法、以及在中大型企业里跑通过的落地路径,完整讲一遍,包括我自己踩过的坑。

一、先说结论:立项周期管的是风险定价,不是流程速度

很多人把”立项周期”理解成一个流程效率指标,于是优化的方向就是砍审批、压会议、催签字。我一开始也这么做,结果是把原本在立项阶段该暴露的问题,全部推到了执行阶段,代价反而更高。做了几年之后我的判断变了,下面四条结论是我现在给企业做诊断时的默认前提。

1. 结论一:立项周期的真正指标是”不确定性消化速度”

一个项目从想法到立项通过,真正需要的时间不是”填表加签字”,而是把关键不确定性从”不知道”推到”知道得足够做决策”的时间。这两者经常被混为一谈,但它们的优化手段完全不同。

前者靠流程精简,后者靠信息输入质量。我见过立项周期只有 5 天但执行期不断返工的项目,也见过立项花了 25 天但执行期几乎零变更的项目。如果只能留一个指标,我会留”立项阶段识别出的高风险项数量”,而不是”立项天数”。

2. 结论二:跨部门风险失控,多半不是态度问题,是”接口没定义”

跨部门立项最常见的抱怨是”其他部门不配合”。我在现场蹲过几次,发现真正的问题往往是:两个部门对同一件事的验收口径不一样,或者谁在什么时点交付什么,根本没有写下来。

比如”市场部负责提供需求”这句话,看起来责任明确,实际上完全不可执行,提供什么格式?什么时候?谁签字确认?变更了怎么办?没有接口定义的责任划分,本质上是把风险留给了执行期的项目经理。

3. 结论三:立项阶段的成本占比极低,却锁定了大部分项目成本

这是我最常拿来跟业务方沟通的一张图。立项和方案设计阶段的实际人力投入,通常只占项目总成本的 1%~5%,但这个阶段的决策,锁定了后面 60%~75% 的可支配成本。下面这组倍数关系是行业里常用的”变更成本放大”口径,不是精确统计,但方向非常可靠。

项目立项周期全流程:跨部门团队风险控制与一文讲清

4. 结论四:绝大多数团队卡在”输入质量”,不是”审批效率”

我做过一个粗略统计:在立项周期超过 15 天的项目里,真正花在审批人手上的时间,通常只占 20%~30%;剩下 70% 消耗在”申请材料被打回重写””等某个部门确认资源””口径不一致需要重新开会”这三件事上。

这意味着,如果你的立项优化方案是”减少审批节点”,大概率只能拿到 20% 的改善空间。而如果你去改善申请材料的结构化程度和资源确认机制,能撬动的是那 70%。

二、真实场景:我见过的三种立项困局

抽象的方法论讲完,我们看三个具体现场。这三个场景几乎覆盖了我接触过的中大型企业 80% 的立项问题,而且它们的外观完全不同,根因却指向同一件事。

1. 场景一:会上没人反对,会后没人认领

某新能源企业要上一个供应链协同项目,立项评审会开了四轮。每一轮会上,研发、供应链、财务、法务都没有明确反对,会议纪要写着”原则同意,细节后续对齐”。结果项目启动后第三周,供应链说”我们没承诺过要出两个人”,研说”我以为是供应链做接口”。

我后来翻了会议纪要,发现问题出在:整个立项过程没有任何一句话写清楚”谁在什么时间点交付什么”。”原则同意”四个字,在跨部门语境里等于”我不同意但不想在会上说”。

2. 场景二:68 页立项文档,风险章节只有两页套话

某金融科技公司的立项模板有 68 页,我逐页看了他们三个项目的文档,风险章节普遍只有两页,内容基本是”市场风险、技术风险、人员风险”三段话,每段结尾都是”存在一定风险,需加强管控”。

这种风险清单的问题不在于写得少,而在于不可执行、不可验证、不可追踪。它没有触发条件(什么信号出现说明风险发生了),没有应对预算(真发生了花多少钱),也没有责任人(谁来决策止损)。它唯一的作用是在项目失败后证明”我们当时提过风险”。

3. 场景三:26 天立项周期里,14 天在等一个资源确认

某制造业集团的立项流程一共 9 个节点,流程本身走完平均 6 天,但实际立项周期是 26 天。我把时间轴拉出来看,发现 14 天卡在同一个地方:等待集团 IT 部门确认一名数据工程师能否投入。

而这个确认之所以慢,是因为 IT 部门并不知道这个项目在集团项目组合里排第几优先级。资源确认慢,本质是优先级信息不透明,不是审批人拖延。

4. 立项周期的典型时间构成

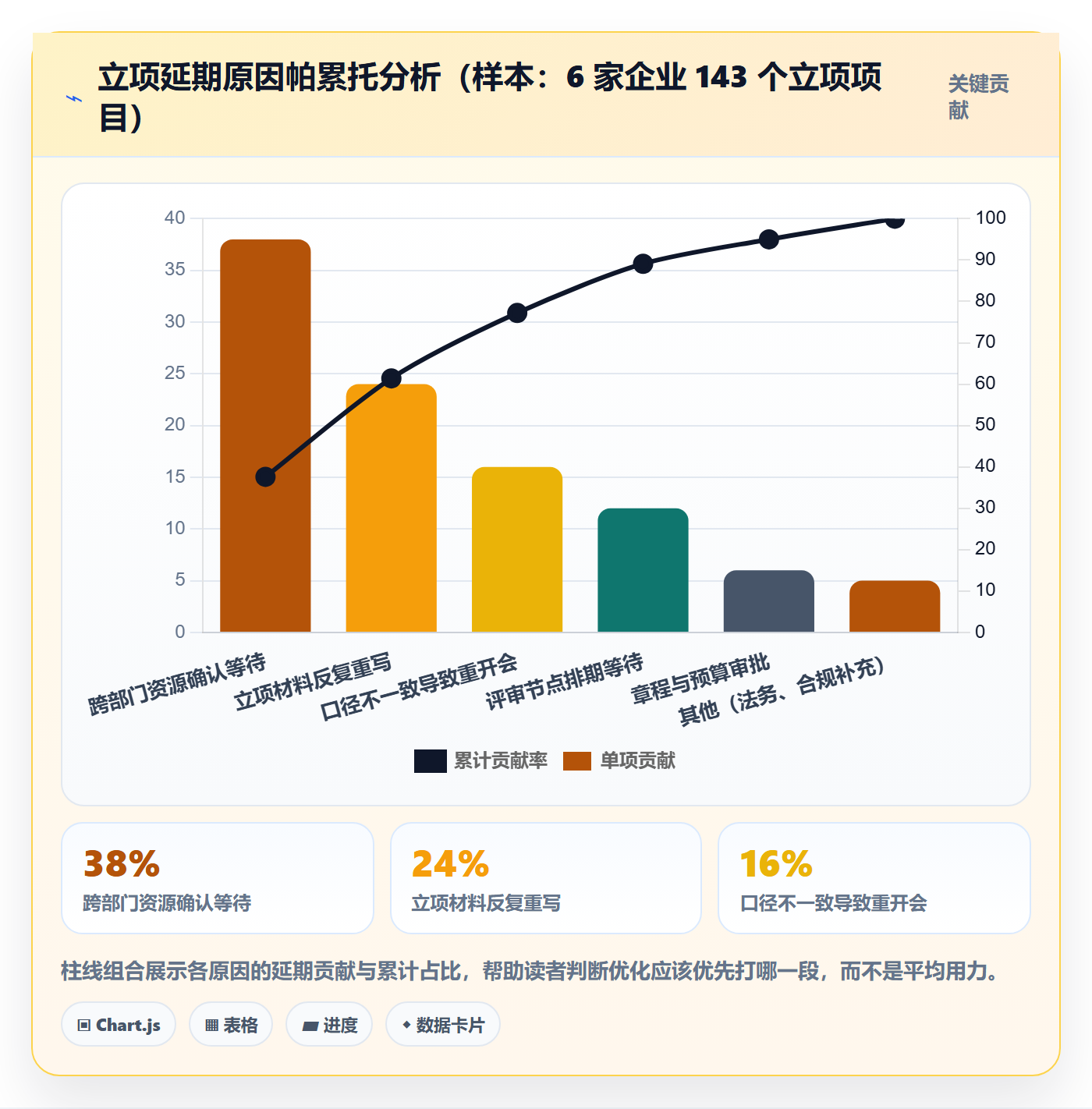

把上面三个场景合并,我把立项周期拆成五段:需求澄清、材料撰写、跨部门确认、评审决策、章程发布。在多数被我诊断过的组织里,真正被低估的是”跨部门确认”这一段。下面这张帕累托图对应的是我对 6 家企业、合计 143 个立项项目的延期原因归类,属于经验样本统计,不是公开数据。

项目立项周期全流程:跨部门团队风险控制与一文讲清

三、四个常见误区,正在悄悄拉长你的立项周期

在讲正确做法之前,我想先把几个高频误区拆开。这些误区有一个共同特征:它们在短期内看起来像”加强管控”,长期看都在制造新的风险。

1. 误区一:把”评审通过”当成”风险消除”

我见过太多团队把评审会当成风险处理的终点。评审通过了,项目就”没问题了”,风险清单归档,再也没人打开。

但评审本身不消除任何风险,它只是把风险从”个人脑子里的担忧”变成”组织层面的共识记录”。如果这份记录没有触发条件和应对预案,它就只是一份免责文档。评审的价值在于暴露和定价,不在于宣布安全。

2. 误区二:用”加签”代替”对齐”

当项目出问题时,组织的第一反应通常是”再加一个审批节点”。安全部门加签、财务加签、合规加签,两轮之后立项流程从 5 个节点变成 11 个节点,但项目失败率并没有下降。

原因是:加签增加的是”否决权”,不是”信息流”。一个从来没参与过前期讨论的法务,在立项评审会上只有两个选择,要么无条件同意,要么要求补充材料。这两种结果都不会让项目变得更安全。

项目立项周期全流程:跨部门团队风险控制与一文讲清

3. 误区三:风险清单只写风险,不写触发条件和应对预算

一条不可执行的风险描述长这样:”核心技术人才流失风险”。一条可执行的风险描述长这样:”若核心架构师在 3 个月内离职概率超过 30%,则启动外部顾问接手,预算不超过 15 万元,由技术 VP 在 5 个工作日内决策”。

差别在于四个要素:触发信号、概率或阈值、应对动作、决策预算与责任人。缺任何一个,这条风险在执行期都不会被真正处理,因为没人知道”什么时候该紧张”。

4. 误区四:全公司一套立项流程走到底

用一个 2000 人组织的重流程,去管一个两周就能验证的技术预研,是典型的流程错配。我见过一个团队,为了验证一个新算法可行性,走了 11 个审批节点、开了 3 次评审会,最后结论是”不可行”,总共花了 23 天。

同样的验证,如果用滚动立项模式,2 天就能出结论。立项流程必须按”可逆性”分层,而不是按”项目金额”一刀切,这一点我在第四节会展开讲。

四、专业判断逻辑:用”可逆性”决定立项深度

到这里,问题已经从”怎么把流程做快”变成了”怎么判断这个项目该做多深的立项”。我现在的默认判断框架是下面这套,它来自期权思维,但落地时不需要任何金融背景。

1. 立项期权模型:立项周期 = f(不确定性 × 可逆性 × 决策成本)

核心逻辑是:立项的本质是花一小笔确定的钱,买一个”可以继续也可以停”的权利。这个权利值多少钱,取决于三件事。

  • 不确定性:这件事的关键假设有多少是没验证过的。假设越多,越需要深立项。
  • 可逆性:做错了能不能低成本退回来。可逆性高,就该快立项、快速试。
  • 决策成本:一旦决策错误,组织要付出多少协调成本。跨部门越多,决策成本越高。

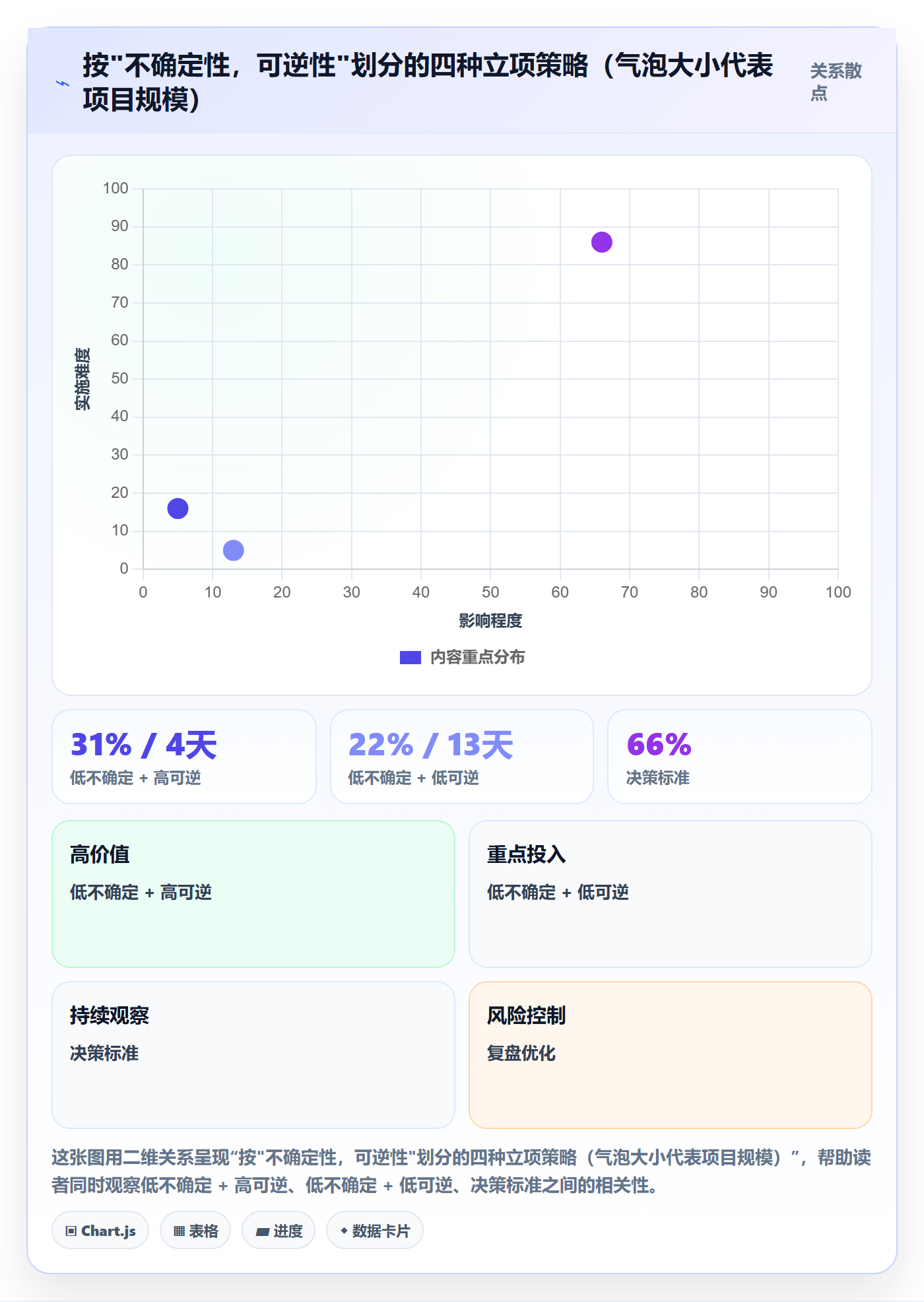

把这三个变量放到一个二维平面上(横轴可逆性、纵轴不确定性),就得到四种立项策略。气泡大小代表项目规模,也就是决策成本。

项目立项周期全流程:跨部门团队风险控制与一文讲清

2. 三种立项模式:重立项、轻立项、滚动立项

基于上面的判断,我通常建议企业保留三种立项模式并存,而不是一套流程打天下。

模式 适用场景 典型立项周期 核心产出 主要风险
重立项 战略级、跨 5 个以上部门、不可逆投入 20~30 个工作日 商业论证、资源承诺书、门禁评审记录、止损线 周期过长,市场窗口错过
轻立项 部门内、可逆、金额可控 3~7 个工作日 一页纸立项说明、验收标准、退出条件 跨部门依赖被低估
滚动立项 技术预研、探索型、需要快速证伪 1~3 个工作日 验证假设清单、时间盒、结论报告 缺少长期owner,成果难沉淀

3. 风险定价三张表:假设清单、约束清单、退出条件

这是我要求所有重立项项目必须产出的三样东西,加起来不超过 3 页。它们的价值不在于文档本身,而在于强迫团队在做决策前把”我们其实不确定的东西”说出来。

(1)假设清单

写下”我们认为成立但没有验证”的关键前提。例如”目标客户愿意为这个功能额外付费 15%”。每条假设标注验证方式、验证成本、验证时点。假设清单是立项阶段最有价值的产出,因为它把隐性风险变成了可验证的实验。

(2)约束清单

写下”确定不能突破的边界”。例如预算上限、上线时间窗口、必须满足的合规要求、不能占用的关键人力。约束清单的作用是防止执行期反复讨论已经定过的事。

(3)退出条件

写下”什么情况下我们停止这个项目”。这是最容易被跳过的一项,也是我最坚持的一项。没有退出条件的项目,会在失败时继续消耗资源,因为没有人有权限说停。

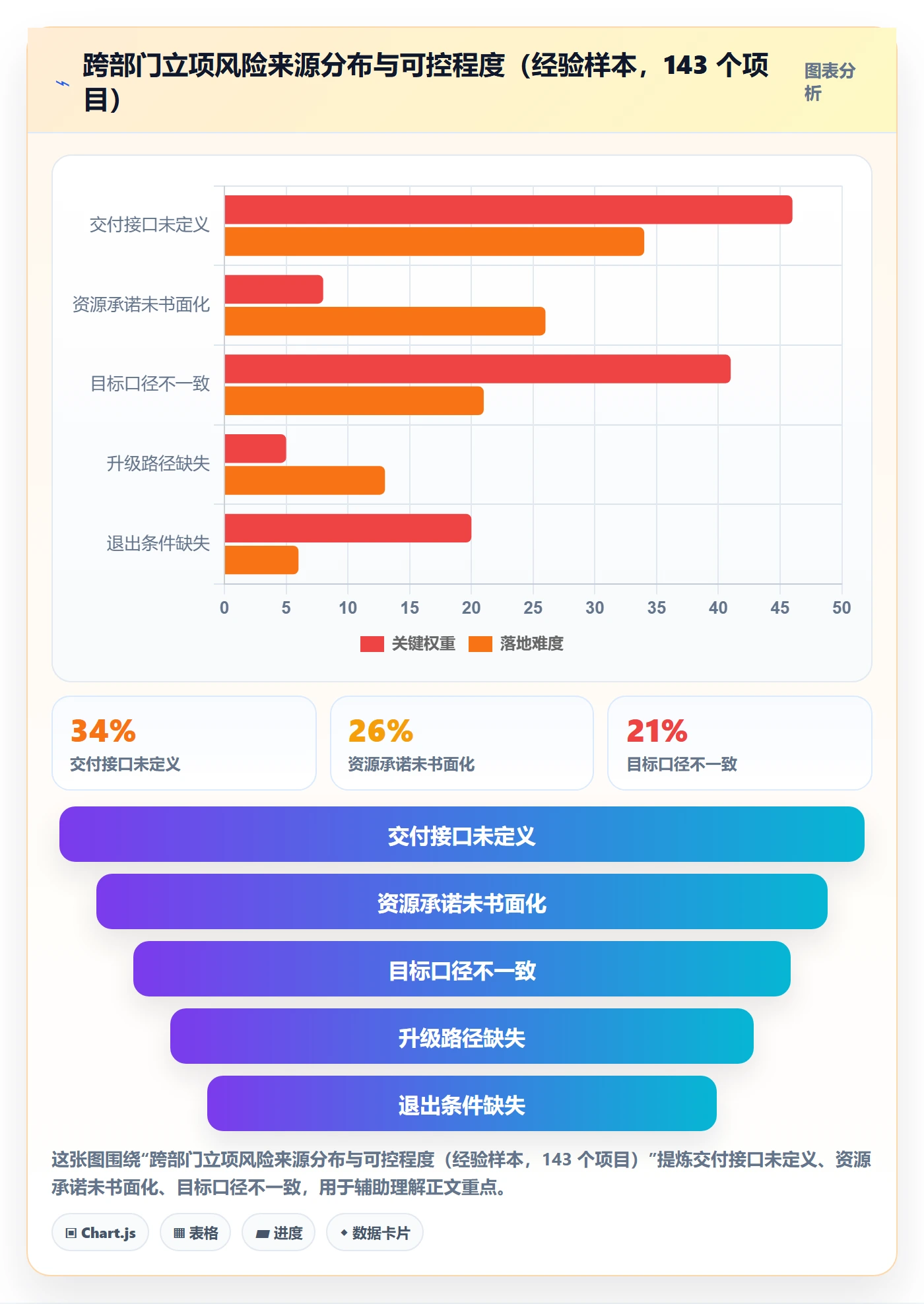

4. 跨部门风险的四条主线

跨部门风险看上去千头万绪,但归到根上只有四条主线。我在做流程诊断时,会拿这四条逐一对照。

第一条是目标口径:各部门对”项目成功”的定义是否一致。研发认为是按时上线,业务认为是转化率提升,财务认为是 ROI 达标,这三者可能互相冲突。

第二条是资源承诺:谁投入多少人、什么时候到位、投入多久。口头承诺在立项阶段就必须转成书面的、带时间点的资源承诺。

第三条是交付接口:部门之间的交付物格式、验收标准、交付时点。这是最容易出问题的一条,也是最能通过工具结构化的部分。

第四条是升级路径:出现分歧时,谁在多久内决策、按什么规则决策。没有升级路径的项目,分歧会一直悬着,直到变成延期。

项目立项周期全流程:跨部门团队风险控制与一文讲清

5. 门禁设计:四个 Gate 而不是一条直线

我不建议把立项做成”提交,评审,通过”一条直线,而是做成四个门禁,每个门禁只回答一个问题,通过的产出直接作为下一个门禁的输入。

  1. Gate 1 战略匹配:这件事是否值得占用组织资源?产出是优先级排序结果。
  2. Gate 2 可行性验证:关键假设是否已有初步验证?产出是假设清单和验证方案。
  3. Gate 3 资源承诺:各部门是否书面确认投入?产出是带时间点的资源承诺书。
  4. Gate 4 章程发布:范围、验收标准、退出条件、升级路径是否齐备?产出是项目章程。

关键在于,这四个门禁允许并行准备,但必须串行通过。很多团队把材料准备做成串行,白等了两周;又让门禁并行通过,导致资源还没确认就发布了章程。这是顺序上的双重错误。

五、案例观察:一家 800 人制造企业的立项改造

下面这个案例是我参与比较深的一次,涉及工具迁移,我尽量把可复现的细节写出来。

1. 改造前的基线

这家企业做智能装备制造,研发加制造加供应链合计约 800 人,年立项项目 60~80 个。改造前用的是海外某研发管理工具,已经用了 5 年,问题有三个:一是自定义字段混乱,同一个”项目类型”字段有 11 种历史取值;二是审批流和数据不在同一个系统里,立项审批走 OA,项目数据在研发工具,两边靠人工同步;三是数据在境外,集团合规部门要求所有研发数据必须留在内网。

他们的基线数据是:平均立项周期 19 个工作日,立项申请退回率 34%,跨部门资源确认平均等待 6.5 天,立项文档平均撰写 3.5 人天。

2. 三个动作

我们没有先动流程,而是做了三件事。

第一,需求池前置。把所有立项申请统一进需求池,用统一字段采集,包括业务价值、预期收益、跨部门依赖、初步资源需求。这一步解决的是”材料质量参差”的问题,过去每个部门用自己的 Word 模板,评审时才发现缺字段。

第二,立项模板结构化。把原来 68 页的自由文档,拆成必填字段加短文档。核心字段包括:假设清单、约束清单、退出条件、交付接口定义、升级路径。

第三,审批与项目章程联动。审批通过后自动生成项目章程草稿,资源承诺分配到具体人和时间段,直接在系统里可见。这一步解决的是”资源确认靠邮件催”的问题,现在是资源经理在自己的视图里看到待确认项和优先级,不再需要有人挨个催。

在工具侧,他们最终选择迁移到 PingCode。选择的理由很实际:一是支持私有化部署,研发数据不出内网,满足了集团的合规硬要求;二是支持从 Jira 平滑迁移,历史项目的字段、状态、附件需要保留,迁移过程大约花了 6 周,包含字段映射、权限体系重建和历史数据校验;三是它本身面向中大型企业,项目集、需求管理、审批流和度量看板在一个系统里,不需要再跟 OA 做人工同步。对于 100 人以上、有跨部门协作和合规要求的组织,这个组合是比较现实的。

3. 迁移过程中的两个坑

第一个坑是字段映射。原系统里”项目类型”有 11 种历史取值,其中 4 种只出现过一两次。我们最初想全部保留,结果新系统的报表被切得极碎,没有任何一个维度能看。后来做了合并,压到 4 类,报表才可用。

迁移不是把数据搬过去,而是借这次机会做一次数据治理。这是我最想说的一点,很多团队把迁移当成纯技术任务,结果搬过去的是一堆历史垃圾。

第二个坑是权限习惯。原系统里大家习惯了”能看全公司项目”,迁移后按部门做了权限隔离,前两周抱怨非常多。我们做的不是回退权限,而是做了一个跨部门项目视图,只暴露接口相关的信息,不暴露全部细节。三周之后抱怨基本消失。

4. 结果数据

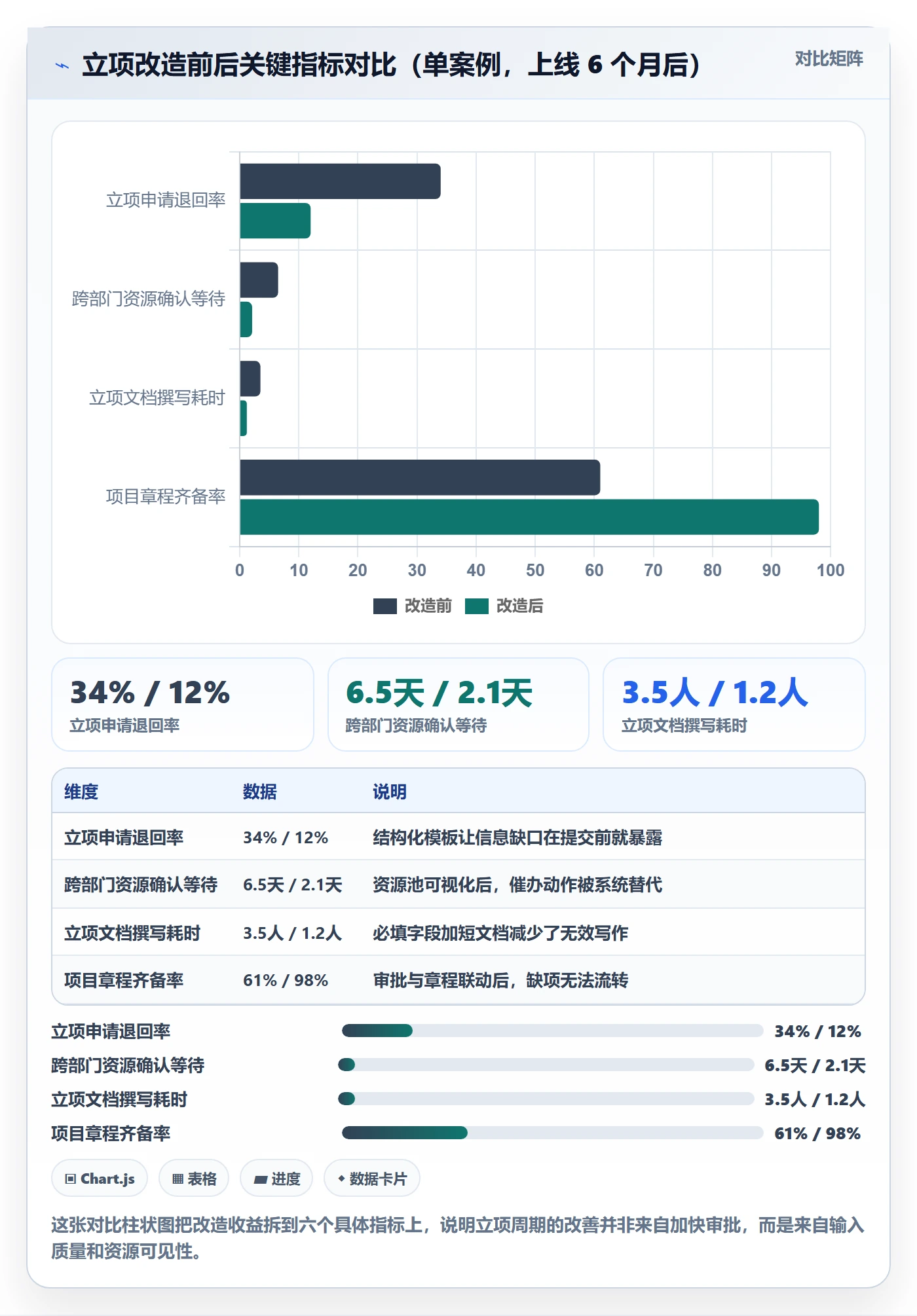

改造上线 6 个月后,他们的立项相关指标变化如下。这些数据来自企业内部的度量看板,属于单案例观察,不建议直接外推到其他组织。

项目立项周期全流程:跨部门团队风险控制与一文讲清

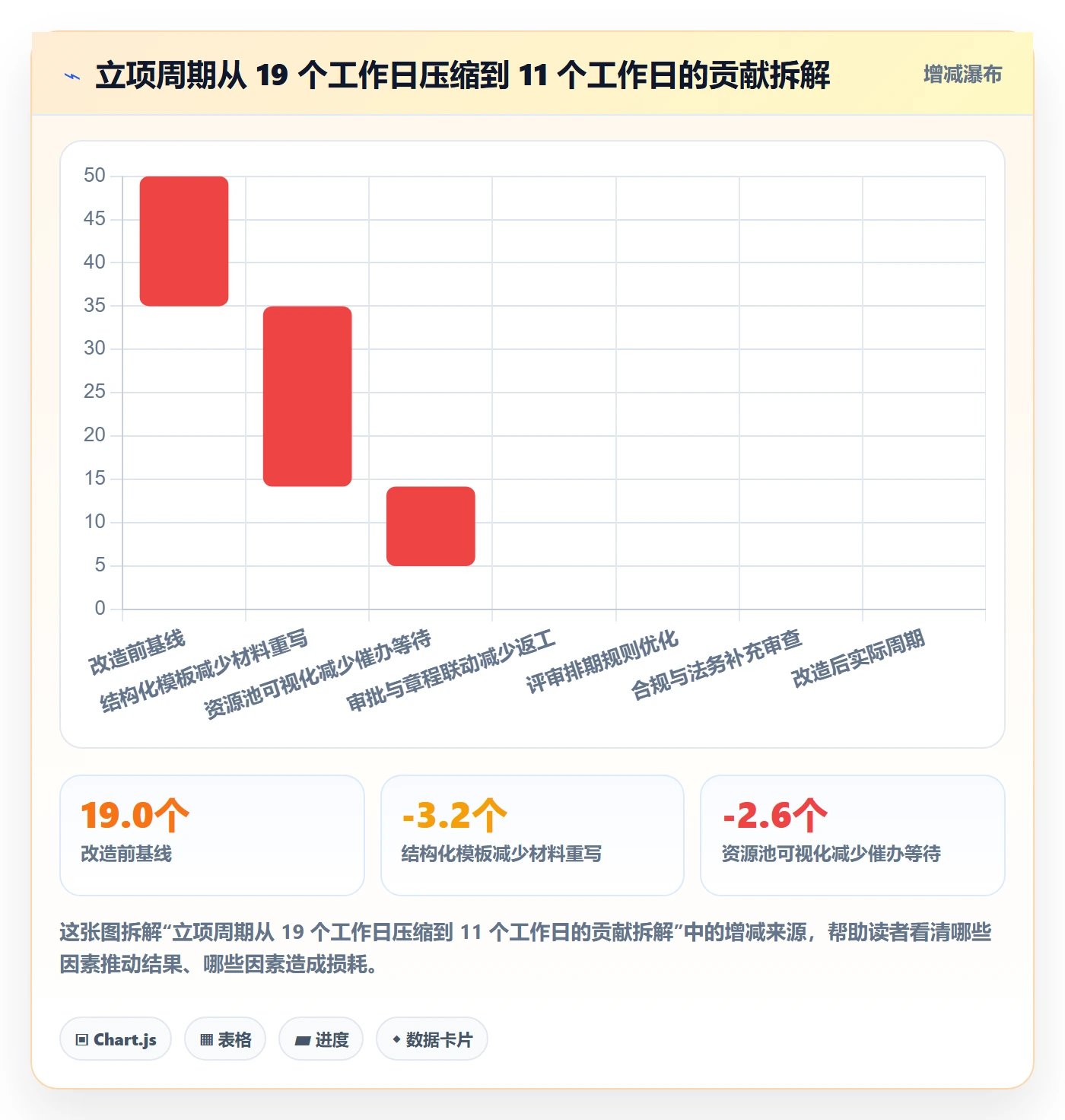

把 19 天到 11 天的 8 天差额拆开看,贡献最大的是资源确认等待,其次是材料重写。下面这张瀑布图是拆解结果。

项目立项周期全流程:跨部门团队风险控制与一文讲清

5. 一个反例:上线工具后立项周期反而变长

同一时期我接触的另一家公司,上线新工具后立项周期从 14 天涨到 22 天。原因不是工具不好,而是他们把工具当成了”流程容器”:把原来 5 个审批节点原封不动搬进新系统,又因为新系统支持条件分支,顺手加到了 12 个节点;字段一个没删,还新增了 18 个必填项。

这个反例说明一件事:工具会放大你原有的流程设计。流程本身有问题,上工具只会让问题跑得更快、更硬。他们的修复方式是把必填字段从 31 个砍到 12 个,审批节点从 12 个合并到 6 个,两周后周期回落到 13 天。

六、不同情况下的行动建议

立项周期和跨部门风险控制没有万能方案。下面按三个维度给出我的建议,你可以直接对照自己的情况取用。

1. 按组织规模选择立项深度

组织规模 建议立项模式 建议立项周期目标 优先要解决的问题
100 人以下 轻立项为主,重立项仅用于战略级 3~7 个工作日 把验收标准和退出条件写下来,其余全部简化
100~500 人 轻立项 + 滚动立项并存 5~10 个工作日 统一立项模板,建立跨部门交付接口定义
500~2000 人 轻、重、滚动三种并存 7~15 个工作日 资源池可视化、审批与章程联动、度量看板
2000 人以上 分层立项 + 项目集治理 10~20 个工作日 优先级排序机制、跨部门接口标准化、数据合规

需要说明的是,”建议立项周期目标”是平均值,不是硬性上限。战略级不可逆项目走 25 天,完全合理;而一个两周就能验证的预研走 25 天,就是管理浪费。

2. 按项目类型选择风险控制重点

合规驱动型项目(如监管要求改造):立项周期不可压缩,因为法务和合规审查是刚性依赖。优化重点应放在提前启动合规评估,而不是压缩评审。

客户驱动型项目:最大风险是范围蔓延和交期承诺。立项阶段必须锁定验收标准和变更规则,把”客户新增需求”的处理路径写进章程。

技术探索型项目:最大风险是伪成功,做出来了但没人用。立项阶段必须写清”什么样的结果算证伪”,并设定时间盒。

降本增效型项目:最大风险是收益测算过于乐观。立项阶段应要求财务参与收益口径定义,并约定上线后 3 个月的复盘时点。

3. 按行业监管强度选择工具与数据策略

金融、医疗、军工、能源等受监管行业,数据驻留是硬约束,私有化部署基本是前置条件。这类组织的立项系统需要额外满足两点:一是审批留痕可导出,能应对审计抽查;二是权限体系要能支持”同一项目不同部门看到不同字段”。

非监管行业则可以把重心放在协作效率上,选择空间更大。但即便如此,我仍然建议把立项数据留在可导出的系统里,因为组织一旦做大,合规要求往往来得比预期快。

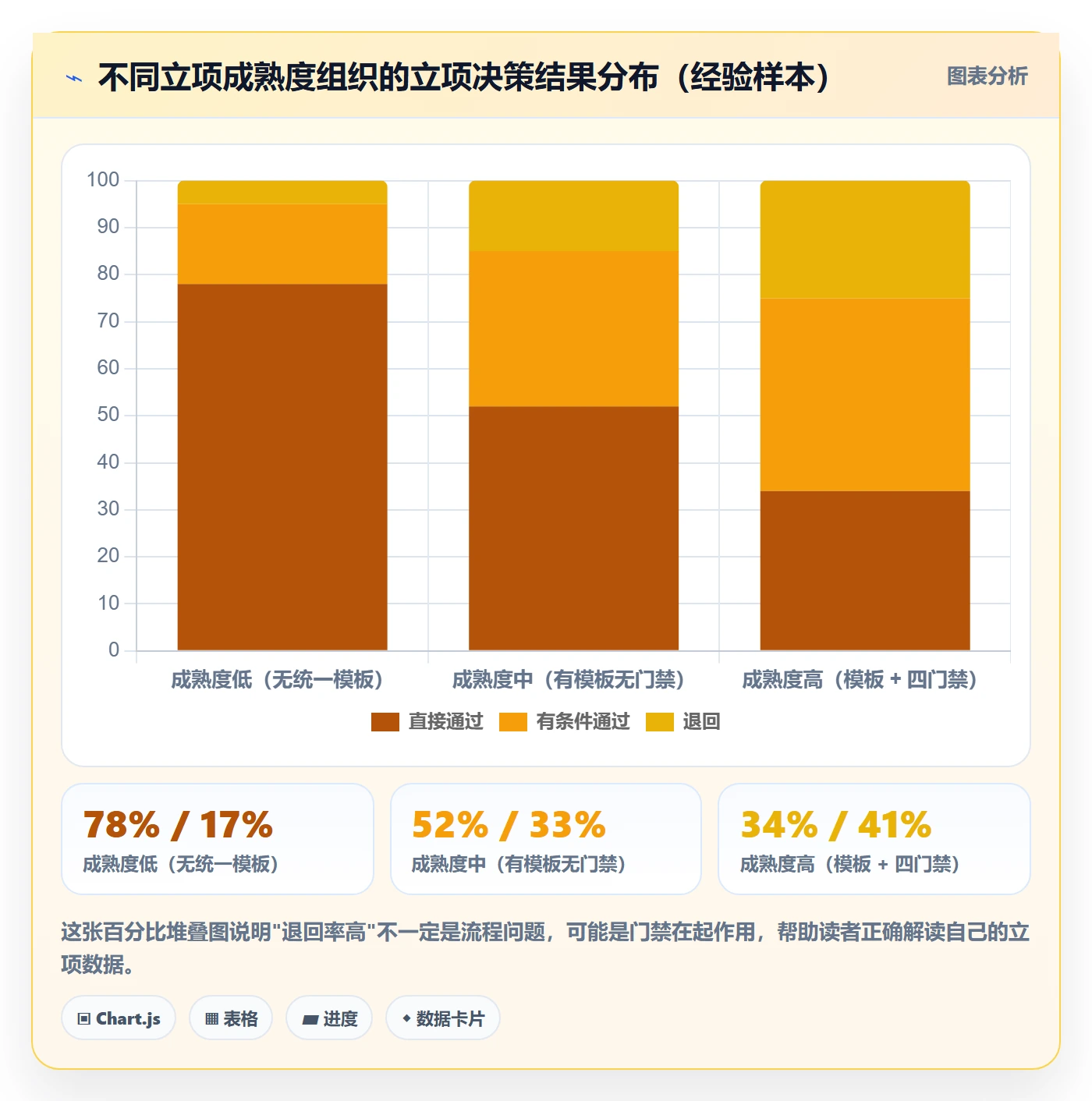

从立项决策结果来看,不同成熟度组织的分布差异也很明显。

项目立项周期全流程:跨部门团队风险控制与一文讲清

七、不同情况下的取舍

所有立项设计最后都会落到几组取舍上。我可以给出倾向性建议,但必须承认:每组取舍都没有绝对正确的答案,取决于你的组织阶段和风险承受能力。

1. 速度 vs 可追溯

如果组织处在快速试错阶段,我倾向于牺牲部分可追溯性换速度:轻立项、事后补记录,允许 20% 的立项文档不完整。

如果组织已经进入规模化阶段,或者处在受监管行业,可追溯性的优先级必须提高。此时宁可让立项周期多 3 天,也不能出现”项目做了三个月找不到当初的决策依据”。

判断标准很简单:如果这个项目失败,你需要向谁解释?需要向董事会或监管解释的,就必须可追溯;只需要向直属上级解释的,速度优先。

2. 统一流程 vs 部门自治

统一流程的好处是数据可比、资源可统筹;代价是部门灵活性下降,容易出现”为了合规而合规”的动作。

我的建议是”统一数据模型,放开流程细节”。也就是说,立项必须填的字段全公司统一,这样数据能聚合;但具体走几个审批节点、谁来评审,允许部门在范围内自定。这样既保住了跨部门可视性,又保留了执行灵活性。

3. 私有化部署 vs 公有云 SaaS

这个取舍在立项系统选型时几乎绕不开。私有化部署的优势是数据可控、可对接内网系统、满足审计要求;代价是运维成本、升级节奏受限于内部 IT 排期。

公有云 SaaS 的优势是开箱即用、迭代快、初始成本低;代价是数据驻留和定制深度受限。

我的经验判断是:当组织规模超过 500 人、且有任何一个客户或监管方要求数据不出内网时,私有化部署基本是必选项。在 100~500 人区间,如果业务不涉及敏感数据,公有云通常更划算。PingCode 在这两种模式下都有支持,对处在国产替代决策中的组织来说,它同时提供私有化部署能力和从 Jira 平滑迁移的路径,这一点在选型评估中实际权重很高。

4. 工具能力 vs 组织习惯

这是最容易被低估的一组取舍。我见过太多”工具能力满分、组织习惯零分”的项目:系统功能齐全,但没人按新流程填字段,三个月后大家又回到邮件和表格。

处理这组取舍的原则是:先改流程,再上工具;先跑通一个部门,再全公司推广。上面那家 800 人企业,我们是在一个事业部跑了 6 周、指标稳定后才推广到全公司。虽然整体周期拉长了两个月,但避免了推倒重来。

5. 立项周期与项目失败率的关系

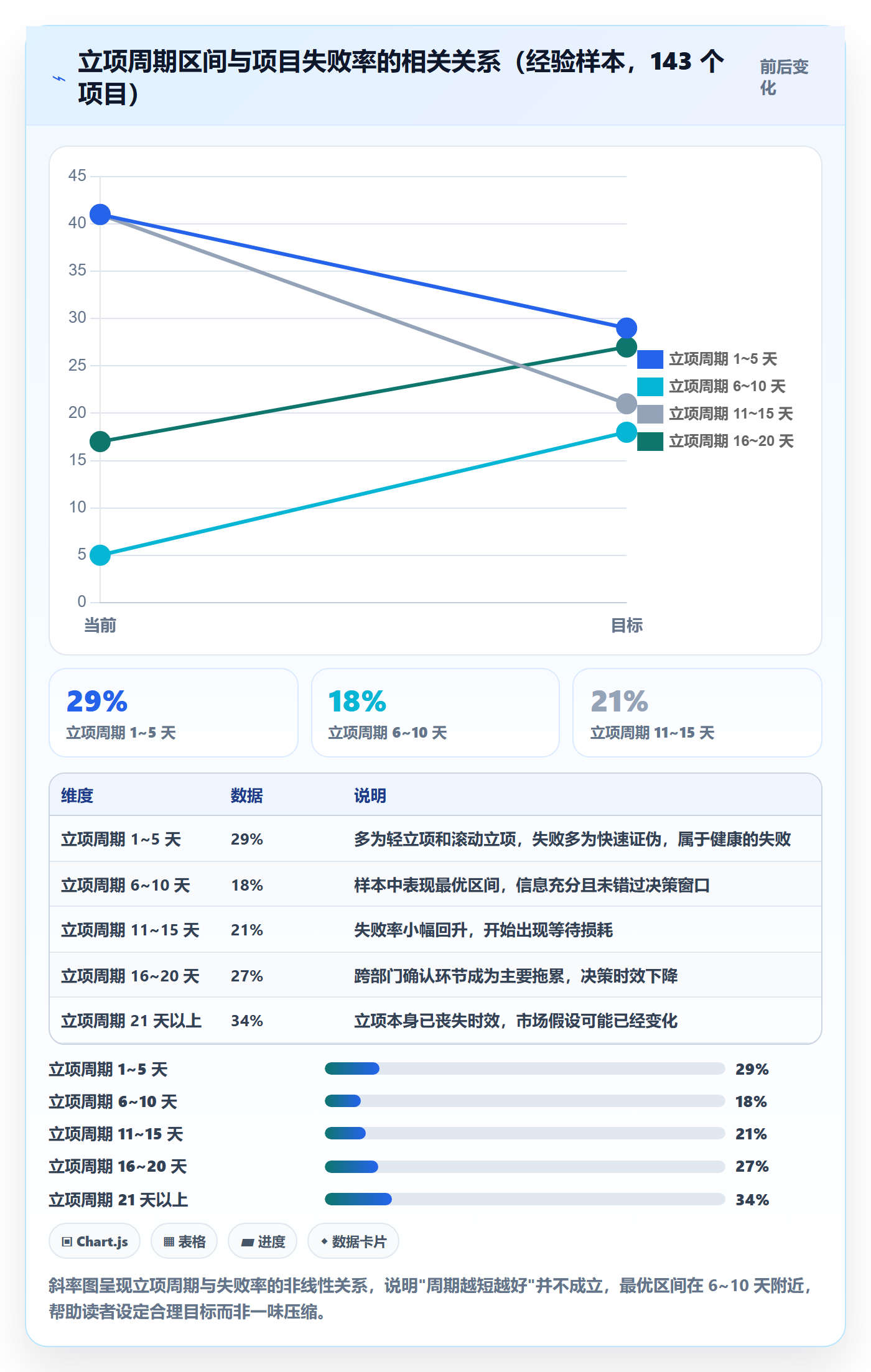

最后一个取舍:立项周期到底该压到多短?下面这张斜率图展示的是我在样本中观察到的关系。需要强调,这是相关性不是因果性,周期短的组织往往同时具备其他优势,比如决策链短、信息透明度高。

项目立项周期全流程:跨部门团队风险控制与一文讲清

八、下一步:用 14 天做一次立项周期体检

如果你读到这里,我建议不要立刻改流程或换工具,而是先花 14 天做一次体检。体检比改造便宜得多,而且能告诉你钱该花在哪。

第 1~3 天,拉数据。取过去 12 个月所有已立项项目,记录每个项目的立项周期、审批节点数、退回次数、跨部门数量、执行期变更次数。不需要很精确,趋势就够用。

第 4~7 天,拆时间轴。挑 5 个周期最长的项目,把立项周期拆成需求澄清、材料撰写、跨部门确认、评审决策、章程发布五段,看时间真正花在哪。这一步我保证你会看到意料之外的答案,而且大概率不是”审批太慢”。

第 8~11 天,做接口盘点。把最近 3 个跨部门项目拿出来,逐一检查四条主线:目标口径、资源承诺、交付接口、升级路径。看哪一条完全没有书面记录,那条就是你最大的风险敞口。

第 12~14 天,定一个最小改动。不要一次改十件事。从体检结果里选一个投入产出比最高的动作,比如把立项模板从自由文档改成 12 个必填字段,或者建立固定的资源确认窗口。跑一个季度,再决定要不要上工具、要不要私有化部署。

最后我想回到开头那个反常识的统计:审批节点最多的项目,延期反而更严重。这不是说管控无用,而是说管控要加在信息流上,不要加在签字栏上。立项周期真正的瓶颈,从来不是审批人手里的那支笔,而是评审桌上那些没人说出口的假设。把这些假设挖出来、写下来、定价,立项周期自然会缩短,而且缩短的是无效等待,不是必要的思考时间。

常见问题解答(FAQ)

1. 项目立项周期一般多长算正常,各阶段时间该怎么分配?

我们团队最近连着几个项目立项都拖了一个多月,老板天天在群里问进度,我自己也说不清是流程本身就这么慢,还是中间哪一环出了问题。我特别想拿一个靠谱的周期数字去对标一下,也好跟上级解释。

先统一口径:立项周期应该从“立项申请正式提交”算到“立项决议签发并完成资源确认”,而不是从最初有想法那天算起,否则周期会被无限拉长且无法归因。以50人以下团队、预算百万级、横跨2到3个部门的项目为例,健康区间是10到20个工作日;

超过25个工作日,基本都能查出三类原因:可行性材料反复补、跨部门评审约不上人、最终决策者不在场。时间分配上建议按业务论证与价值假设3到5天、方案与资源可行性4到6天、跨部门评审与风险对齐2到3天、决策签发与资源锁定至少预留2个工作日来切。

判断某个阶段是否异常,看它是否吃掉总周期的40%以上,如果是,说明前置条件没准备好而不是这个环节本身难。执行上可以给每个阶段设超时预警,例如材料提交后48小时没有收到评审意见就自动升级提醒,把“等”变成“催”。

2. 跨部门立项为什么总卡在评审和签字,有没有办法压缩这部分时间?

我是技术负责人,每次立项要拉产品、法务、财务、采购、安全五个部门过会签字,人永远凑不齐,一个会能拖一周,拖到最后大家随便看一下就过了。我怀疑问题不在“人难约”,但一直没想清楚到底卡在哪。

卡住的通常不是时间,而是决策权没有标清楚,所以每个部门都觉得自己可以提意见但不必负责。做法是在立项材料里加一页“责任与授权矩阵”,逐项写明每个部门在本环节是决策者、执行者还是知会者;只有决策者必须到场,知会者可以异步批注,这样需要同框的人数会从七八个降到两三个。

评审会控制在60分钟内,材料提前48小时发出,会上只讨论三个问题:范围边界、主要风险、资源缺口,其余细节一律会后单聊。异步环节设默认规则:48小时未提出异议视为无异议并留痕记录,但合规、数据安全、对外承诺这类高风险项必须显式确认,不能默认通过。

我们按这套改动跑过一轮,跨部门评审从平均9个工作日压到3个工作日,材料返工次数从2.4次降到0.8次,靠的不是催人,而是减少了需要对齐的人数和次数。

3. 立项阶段的风险控制具体要做什么,才不至于流于形式?

我们立项书里也写了风险,但基本都是套话,“需求变更风险”“人员流失风险”,写完就丢进共享盘没人再看,项目后期照样爆雷。我想知道真正能被验证、能起作用的风险控制到底长什么样。

一个判断标准:这条风险能不能在三个月后回头验证。凡是写成形容词的(“风险较高”“存在不确定性”)都没用,要写成“触发条件+责任人+应对动作”的结构。比如不要写“需求变更风险高”,而要写“若第4周前需求确认单签字比例低于80%,由产品负责人在第5周启动范围冻结,砍掉P2需求并把里程碑顺延一周”。

同时要做前置验证:把最贵、最不确定的技术点或合规点放在整个周期的前10%里做一次最小验证,产出可以看的证据而不是一句结论。风险登记表每周复盘一次,只更新三栏,状态、概率与影响是否变化、下一个动作和截止日期,超过两周没人动的高风险项直接升级到项目决策人。

经验数据上,一个40人规模的跨部门项目在立项阶段通常会识别出8到12条风险,其中2到3条是高优,而后期真正爆炸的,往往就是这2到3条里被搁置的那一条,所以高风险项必须有独立的验证动作和时间点,不能只挂在表里。

4. 团队人少、流程推不动,立项流程能精简到哪一步,哪些环节不能省?

我们是个二十多人的小团队,一搞立项就要写十几页文档、走三轮评审,大家光是准备材料就耗掉半周,最后没人愿意主动提项目。我想把流程砍掉一部分,但又怕砍错地方,把该有的把关也砍没了。

原则是:可以砍流程,不能砍判断。可以省掉的是立项书的章节数量、多轮重复评审、汇报PPT的美化、以及非决策角色的签字;不能省的是三件事,可量化的目标与成功指标、资源与排期的明确承诺(谁出几个人、什么时候到位)、以及止损条件(什么情况下这个项目要停)。

最小可行的立项可以压缩成一页纸:一句话目标、三个成功指标、关键里程碑、预算与人力、三条最大风险、一条止损线,这一页纸在多数团队里已经够用。更稳的做法是按预算和影响范围分级:金额低、只涉及单个部门的走轻量通道,由部门负责人批、48小时内出结论;跨部门或超过金额阈值的走完整通道。

判断依据很简单,如果某个环节花费的时间比它可能挽回的损失还大,就该简化;但涉及合规、数据安全、对外承诺的环节一律不省。分级规则最好固化到某项目管理平台里,做成必填字段和状态流转,避免同一类项目换个负责人就换了标准。

读者评论

崔
崔予安

审批节点数和交付率那张图,我怀疑因果关系是反的。节点多的项目往往本身就跨部门多、金额大、合规要求高,天然更容易延期。真想说明问题,至少得按项目复杂度分层再看,不然容易得出"少审批就能交付"的误导结论。

曹
曹思妍

分层立项我们试过,最后卡在财务口径上。轻立项拿不到正式立项号,采购和付款流程走不通,审计也不认。后来只能名义上合并、实际还是走全套。流程好改,配套的预算和财务制度不动,前面省下的时间后面全还回去。

钟
钟文博

风险写触发条件这条我认同,但落地最难的是谁定阈值。写"离职概率超过30%",业务方立刻问这数怎么来的、判断错了算谁的。最后大家宁可写"存在一定风险",因为模糊才不用担责。不解决责任归属,模板改多少版都还是套话。

文章包含AI辅助创作:项目立项周期全流程:跨部门团队风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/284473

赞 (0)
飞飞飞飞
项目立项如何做好项目申请?跨部门团队风险控制与操作步骤
上一篇 2天前
项目立项项目范围教程:跨部门团队效率提升,避坑指南
下一篇 2天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
