2023 年我参与过一次跨部门立项复盘。三个部门联合申报的项目,立项预算 480 万元,到第四个月实际支出已经 610 万元,超支 27%。财务给出的结论不是”花超了”,而是”这笔钱从一开始就没算对”,服务器被三个部门各报了一遍,数据治理的人天没有任何部门愿意认领,而真正吃掉预算的大头,是立项书上连一栏都没有的”双轨并行期”。
后来我把手上经手和复盘的 20 多个跨部门立项案例拉通看了一遍,得到一个不太舒服的判断:跨部门项目的预算失控,很少发生在执行阶段,绝大多数发生在立项阶段,而且是以”当时大家都觉得没问题”的方式发生的。
这篇内容不讲预算管理教科书里的科目分类,我要讲的是:跨部门团队在做项目立项时,怎么把预算变成一套真正能拦住风险、又不拖死进度的决策装置。下面是我总结的三道闸门、六个误区、三本账模型、一套四级风险闭环,以及一个真实的私有化部署项目管理平台立项案例的完整拆解。
一、先把结论说清楚:跨部门立项预算的三道闸门
如果只能记住一句话,那就是:跨部门立项预算的本质不是”算钱”,而是把一个跨部门的模糊共识,翻译成一组可验收、可追责、可叫停的花钱动作。
翻译失败,预算就一定失控。而翻译能不能成功,取决于三道闸门有没有在立项评审会上真正合上。
1. 第一道闸:口径闸
口径闸解决的是”大家说的是不是同一件事”。跨部门立项最常见的问题,是每个部门用自己的科目表填表:研发填”服务器与云资源”,IT 填”基础设施投入”,财务看到的是两行不同的字,于是当成两笔钱批下去,实际上是同一批机器被报了两次。
口径闸的核心动作有三个:统一科目命名、统一时间颗粒度(按月还是按季度出钱)、统一计量单位(人天、台、套、万元,选一个)。这三件事必须在填表之前定完,不能等汇总时再对。
我见过一个更隐蔽的口径问题:三个部门都在预算表里写了”培训费”,但研发写的是外部讲师的课时费,业务写的是内部员工脱产的工时折算,运维写的是差旅加场地。三行都叫培训费,加起来却是三种完全不同的成本性质。财务把它们合并成一个数字批下去,执行时才发现其中两笔根本花不出去。
2. 第二道闸:权责闸
权责闸解决的是”谁出钱、谁花钱、谁背偏差”。很多跨部门项目在立项时只解决了”总额是多少”,没解决”偏差出现时谁负责解释”。
我的判断标准很直接:凡是预算科目找不到唯一责任人的,这个科目的实际支出大概率会超出预估 30% 以上。因为它天然是个”公共草地”,谁都能往上踩一脚,谁都不用负责保养。
权责闸要落到一张表上:科目、金额、决策人、执行人、偏差解释人。这四个角色可以合并,但不能空缺。空缺的那个格子,就是将来扯皮的位置。
3. 第三道闸:退出闸
这是最容易被跳过、也是我最看重的一道。退出闸解决的是”什么情况下我们不继续了”。
跨部门项目最大的沉没成本陷阱是:因为参与方多、协调成本高,一旦启动就很难叫停,于是所有人都倾向于”再投一点看看”。立项时不写退出条件,执行阶段就没人敢喊停。
所以我在任何立项评审上都会要求写三个数字:沉没成本上限、阶段性验收节点、触发叫停的量化条件。例如”第二季度末,核心模块的流程覆盖率低于 60%,则暂停后续投入并回到方案评审”。
4. 四次翻译里最容易断的那一跳
从战略意图到最终的费用科目,中间要经过四次翻译:战略意图 → 业务目标 → 能力清单 → 资源需求 → 费用科目。绝大多数团队断在第三跳和第四跳之间。
业务目标写得再漂亮,如果不能落到”我们缺哪三项能力”,就永远推不出”该花什么钱”。而能力清单如果不能落到”这项能力用什么验收”,就只剩下一堆按人头均摊的数字。

二、真实场景:为什么跨部门项目的预算总在第二季度失控
1. 一个被”复制粘贴”出来的立项预算
先说一个具体的。一家约 400 人的制造企业,2022 年启动一个数字化中台项目,参与方是研发中心、信息部、生产运营部、质量部、财务部,五个部门。
立项流程非常”标准”:财务下发预算模板,各部门按自己的理解填写,两周后汇总,管理层砍掉 15%,批准。
汇总结果是这样的:研发中心报了 12 台高性能服务器,理由是”算法训练需要”;信息部报了 10 台,理由是”容器化部署底座”;生产运营部报了 6 台,理由是”边缘节点采集”。三份预算合计 28 台,而事后盘点的实际需求量是 14 台。
更麻烦的是漏报。整个项目需要有人做数据标准梳理和主数据治理,这项工作横跨四个部门,谁都认为应该是别人的事,于是立项预算里关于数据治理的人力投入是零。项目启动三个月后,这件事不得不做,只能从各部门临时抽调,最后变成了一笔 46 万元、谁也没批过的隐形成本。

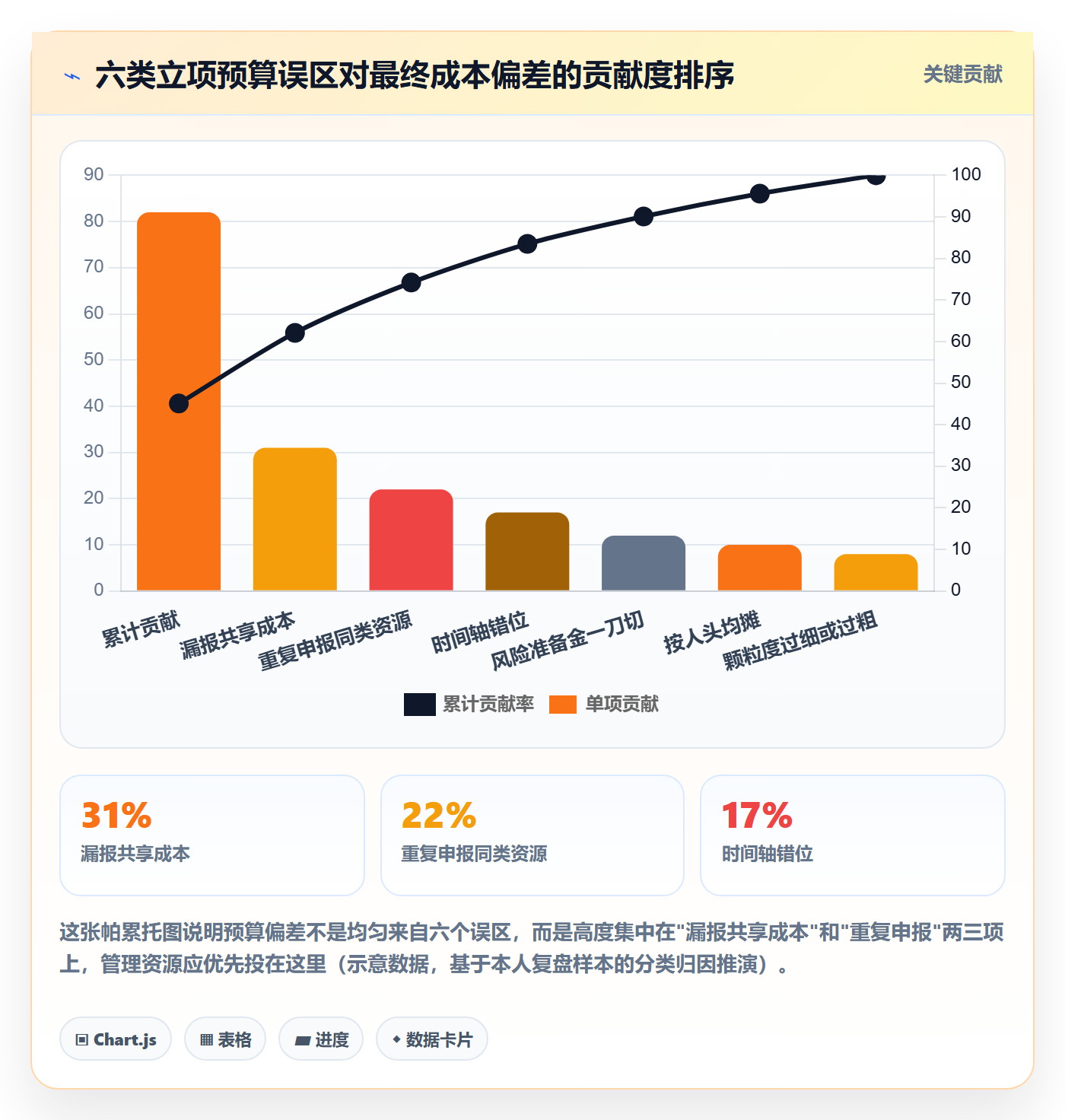

2. 预算失真的四个放大机制
单个部门的预算失真通常是小偏差,但跨部门场景会把它放大。我总结出四个放大机制:
- 重复申报:同一类共享资源被多个部门各报一次,总额虚高但实际可用量并不增加。
- 漏报共享成本:治理、协调、变更管理、培训、集成联调这类”不属于任何部门 KPI”的工作,最容易被集体忽略。
- 时间轴错位:各部门按自己的节奏排支出计划,汇总后没有统一里程碑,导致现金流曲线和实际出钱时点严重脱节。
- 口径不更新:预算按年初的采购价或人天单价编,执行时价格已经变了,但没人回头修正。
这四个机制的共同点是:它们都不会在立项评审现场暴露,只会在执行到第二、第三个月时集中爆发。因为那时重复采购已经下单、共享成本已经实际发生、时间轴错位已经导致资源空转。

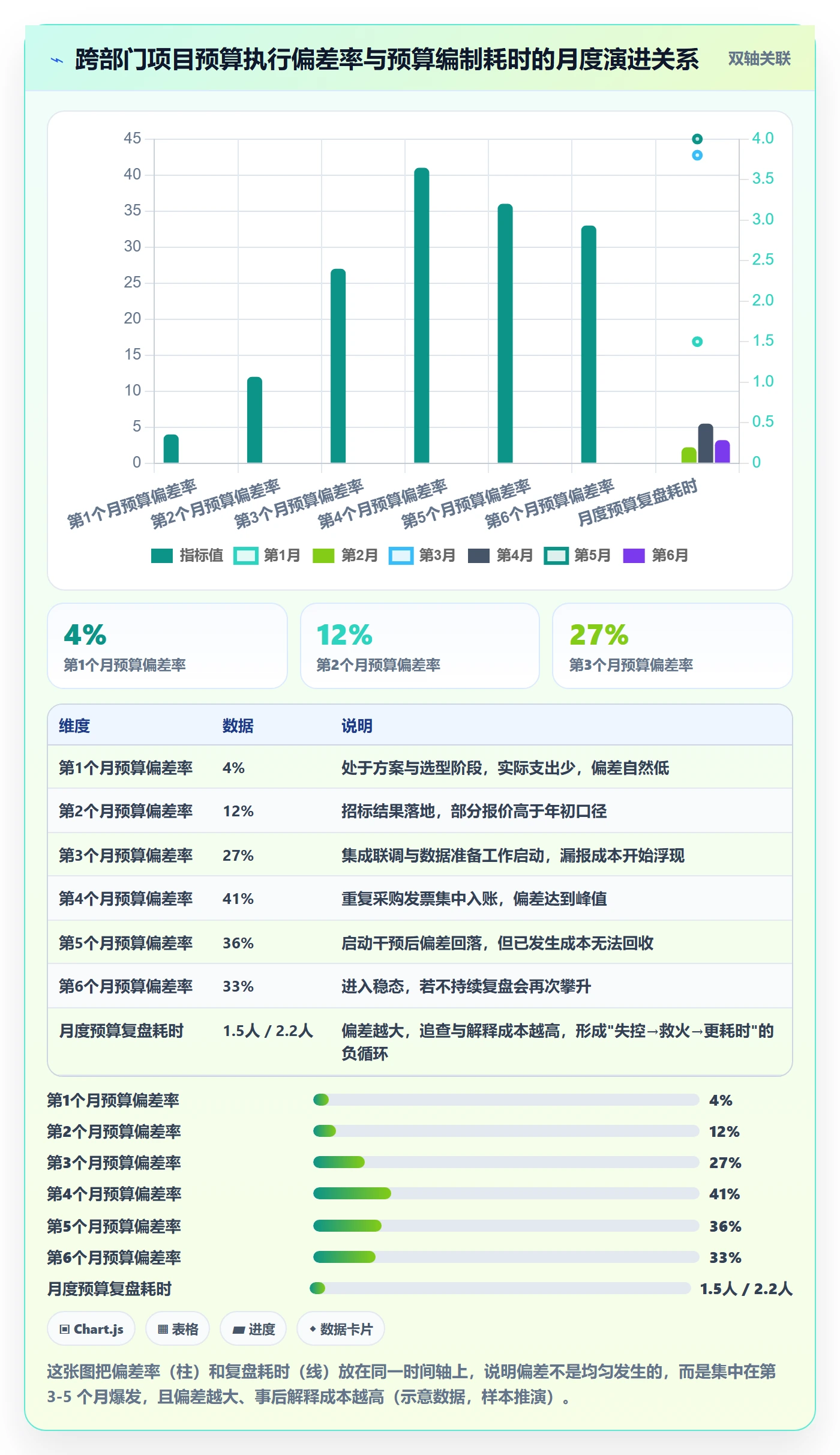

3. 为什么第二季度是失控高发期
我统计过 14 个跨部门项目的预算偏差发生时间分布,结论相当集中:第一季度偏差通常很小(3%-8%),第二季度开始跳升(15%-40%),第三季度如果不干预会继续放大。
原因不复杂。第一季度多数团队还在做方案、选型、招标,真正的支出没发生;第二季度进入实施阶段,集成联调、数据迁移、双轨并行这些”立项时看不见的成本”集中兑现,同时共享资源的重复采购也开始体现为发票。
所以我的建议是:把第一次正式的预算滚动复盘放在第二个月末,而不是季度末。等到季度末,偏差已经发生三个月,回旋空间基本没有了。

三、拆解六个常见误区
1. 误区一:把预算当成财务流程,业务部门配合即可
这是最根本的一个误区。很多团队把立项预算理解为”填一张财务要的表”,于是业务部门把它当行政任务应付,填完就忘。
正确的理解应该是:预算是立项决策的语言,不是审批的仪式。一张预算表如果不能让决策者在三分钟内看出”这件事要花多少钱、钱花在哪、什么情况下会超、超了怎么办”,那它就是一张无效表格。
我判断一张立项预算表是否合格,只看一个测试:拿给一个完全不了解项目的高管,他能不能在五分钟内说出这个项目的最大成本风险在哪。说不出,就重做。
2. 误区二:颗粒度越细越专业
颗粒度是个典型的”过度精细化陷阱”。我见过把预算拆到 200 多行的立项书,从”打印纸”到”会议室茶歇”全都单列。结果是:编制耗时三周,评审时没人看得完,执行时没人对得上。
我的经验值是这样的:跨界项目的立项预算控制在 25-40 行比较合适,低于 15 行容易漏,高于 60 行则维护成本开始超过管理收益。
判断标准不是”拆得够不够细”,而是”这一行能不能找到唯一责任人、能不能被独立验收”。找不到责任人也无法独立验收的行,就应该合并到父级科目里。
3. 误区三:审批通过 = 预算工作结束
审批通过只是起点。真正决定预算成败的,是审批之后的滚动机制:月度偏差回顾、偏差归因、调整或止损。
我的建议是建立一个”三档触发”规则:偏差低于 10% 走书面说明;10%-25% 需要在月度经营会上口头说明并给出修正方案;超过 25% 必须触发正式的预算重评审,包括是否继续的判断。
没有触发规则,预算是静态的;有了触发规则,预算才开始具备控制力。
4. 误区四:风险准备金按固定比例一刀切
“预留 10% 作为风险准备金”是流传最广、也最偷懒的一条规则。不同风险类型的准备金比例应该完全不同。
技术不确定性高的项目(比如首次做信创适配、首次做大规模数据迁移),准备金应显著高于流程成熟、重复性高的项目。按固定比例一刀切,结果是高风险项目准备金不足,低风险项目资金闲置。
5. 误区五:按部门人头均摊预算
均摊是”看起来最公平、实际最不负责任”的做法。它把预算从”要买什么能力”退化成”每个部门分多少份额”,于是各部门的首要目标从”把事做成”变成”把自己的份额花完”。
更糟的是,均摊会掩盖真正的成本结构。一个项目中真正贵的可能只是两三个环节,均摊之后谁也看不出来。
6. 误区六:把”没花完”当成管理成绩
这条比较反直觉。很多组织在年底复盘时会表扬”预算执行率 92%,控制得很好”。但跨部门项目里,没花完往往意味着该做的事没做完,成本被推到了下一年,或者欠下了技术债。
我建议把考核口径从”预算执行率”改成”预算执行率 + 阶段验收完成率“这两项一起看。只花得少而没做完,不是成绩,是延期。

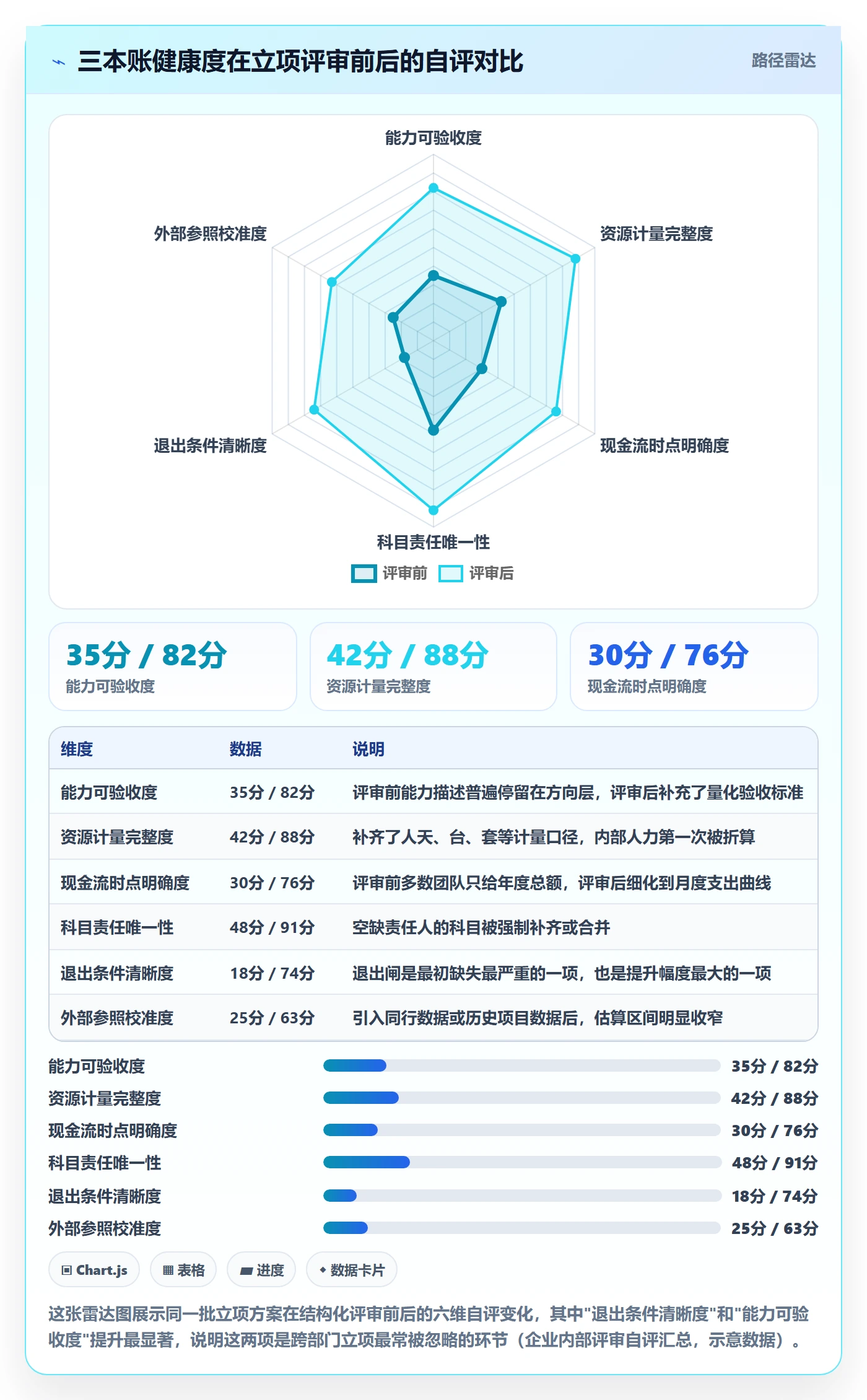

四、专业判断逻辑:三本账、三个率、四级风险闭环
1. 三本账
我习惯把跨部门立项预算拆成三本独立的账,分别回答三个不同的问题。
(1)能力账:要建成什么能力,怎么验收
这本账不谈钱,只谈能力:项目结束后,组织应该多出哪些可复用的能力?每一项能力用什么标准验收?例如”完成研发流程线上化”这种表述不合格,合格表述是”需求到发布全流程在平台上可追溯,覆盖 8 条产线,流程阻断率低于 2%”。
能力账是另外两本账的推导起点。能力账不清楚,资源账一定是拍脑袋。
(2)资源账:人、软硬件、外部服务、时间
资源账把能力需求翻译成四类资源:内部人力(人天)、软硬件与许可、外部服务(实施、咨询、培训)、时间(工期与关键路径)。这四类的成本弹性和管理方式完全不同,必须分开看。
内部人力是最容易被低估的一类。很多立项书里内部人力写的是零,因为它”不额外花钱”。但实际执行中,抽调人力意味着原有工作延后,这本身就是成本,只是记在别的科目里。
(3)现金流账:什么时候真正出钱
现金流账回答的是节奏问题。跨部门项目的支出往往不是均匀分布的,而是集中在几个节点:合同首付款、硬件到货、实施验收、年度续费。
把现金流账和三本账拉通看,才能发现”总额够但某个月现金不够”这类问题。这在集团型企业里尤其常见。
2. 三个率
三本账管结构,三个率管健康度。
- 口径重合率:不同部门申报的同一类资源被识别为重复的比例。这个指标越高,说明口径闸越松。
- 预算充足率:立项预算与事后验证的合理成本之比。低于 85% 说明立项时明显低估,高于 130% 说明可能存在虚报。
- 偏差分布离散度:不是看平均偏差,而是看各部门偏差的离散程度。一个大偏差往往比十个平均分布在各部门的小偏差更容易管理。
第三个指标最容易被忽略,但价值很高。如果各部门偏差都很小但都很一致,说明预算某种程度上被”对齐”过了,反而要警惕信息失真。
3. 风险控制的四级闭环
跨部门项目的风险控制不能只有”识别”,必须形成识别,量化,触发,处置的闭环。我把它分成四级。
| 等级 | 典型触发条件 | 预算动作 | 处置责任人 | 升级时限 |
|---|---|---|---|---|
| 一级(观察) | 单项科目偏差 5%-10% | 科目内调剂,不动总额 | 科目责任人 | 月度复盘时说明 |
| 二级(预警) | 单项偏差 10%-25%,或关键路径延期 2 周 | 启用该科目风险准备金 | 项目负责人 + 财务接口人 | 5 个工作日内 |
| 三级(干预) | 总额偏差 25%-40%,或阶段验收未通过 | 冻结非关键科目支出,重新排序支出优先级 | 项目分管高管 | 3 个工作日内 |
| 四级(止损) | 总额偏差超 40%,或触发立项时约定的退出条件 | 启动叫停评估,核算沉没成本 | 决策委员会 | 立即 |
这套表的价值不在于”分级”本身,而在于把叫停变成一个有固定触发条件的管理动作,而不是一个需要勇气的人际决定。这是跨部门项目最容易缺失的部分。
4. 立项评审会上我会问的 12 个问题
这些问题看起来琐碎,但每一个都对应一类常见的失控模式。我在评审时通常按顺序问,问到哪一条对方答不上来,就说明那一块还没想清楚。
- 这个项目结束后,组织多了哪三项可以复用的能力?分别用什么验收?
- 预算表里有哪些资源是两个以上部门重复申报的?
- 数据治理、培训、变更管理、集成联调这四项成本分别在哪一行?
- 内部人力折算了多少?为什么是这个数字?
- 哪一个科目是没有唯一责任人的?
- 支出最集中的月份是哪个月?现金够不够?
- 风险准备金比例是怎么定的?对应哪一类风险?
- 如果关键路径延期四周,预算会增加多少?
- 什么情况下我们会停下来?触发条件写在哪一页?
- 如果现在砍掉 20% 预算,先砍哪一块?为什么?
- 半年后如果有人问”这笔钱买到了什么”,我们怎么回答?
- 有没有一个外部参照物(同类项目的公开数据或同行经验)可以校准我们的估算?
第 10 个问题特别有用。它逼着团队做优先级排序,而不是把预算当成一个不可讨论的总数。

五、案例与数据:一个 320 人企业的平台立项全过程
1. 项目背景
这家企业约 320 人,其中研发 180 人左右,属于典型的中大型组织。原有的研发管理工具是三年前搭的一套国际产品,随着团队扩张和国产化要求提升,开始评估替代方案,最终选择私有化部署的项目管理平台,并完成了从原有工具的历史数据迁移。
我参与了这次立项的预算复盘。之所以拿它做案例,是因为它同时具备三个典型特征:跨部门(研发、IT、安全合规、财务、业务线)、涉及私有化部署、涉及历史数据迁移。这三项叠加,几乎覆盖了跨部门立项预算的所有难点。
这家企业最终选择的是 PingCode。选它的原因很直接:私有化部署能力成熟,对中大型组织和 100 人以上团队的权限模型、审计要求支持较完整,同时提供从 Jira 平滑迁移的路径,对国产替代场景的适配度高。这一点对预算管理特别重要,迁移路径是否成熟,直接决定了立项预算里”数据迁移”和”双轨并行”这两个科目的金额。
2. 预算科目拆解与偏差
下面是立项时的预算科目与最终决算的对比。需要说明的是,这是一份脱敏后的示意数据,用于说明偏差结构,不代表任何单一企业的真实财务数据。
| 预算科目 | 立项预估(万元) | 决算(万元) | 偏差 | 主要偏差原因 |
|---|---|---|---|---|
| 软件许可与订阅 | 68 | 68 | 0% | 按人数与期限锁定,口径清晰,无偏差 |
| 私有化部署硬件与信创适配 | 45 | 61 | +35.6% | 信创环境适配比预期多两轮测试,磁盘与备份容量追加 |
| 实施与流程配置服务 | 40 | 52 | +30.0% | 研发流程语义与原工具差异较大,工作流需要重构而非平移 |
| 历史数据迁移 | 20 | 38 | +90.0% | 自定义字段多、附件体量大、历史报表结构需重建 |
| 集成开发(SSO / CI-CD / IM) | 25 | 29 | +16.0% | 单点登录需对接两套存量系统 |
| 内部人力(培训 + 流程重构) | 0(未列) | 46 | , | 立项时完全漏报,执行中被迫抽调 |
| 变更管理与风险预留 | 12 | 12 | 0% | 预留额度刚好覆盖部分追加,但不足以覆盖全部 |

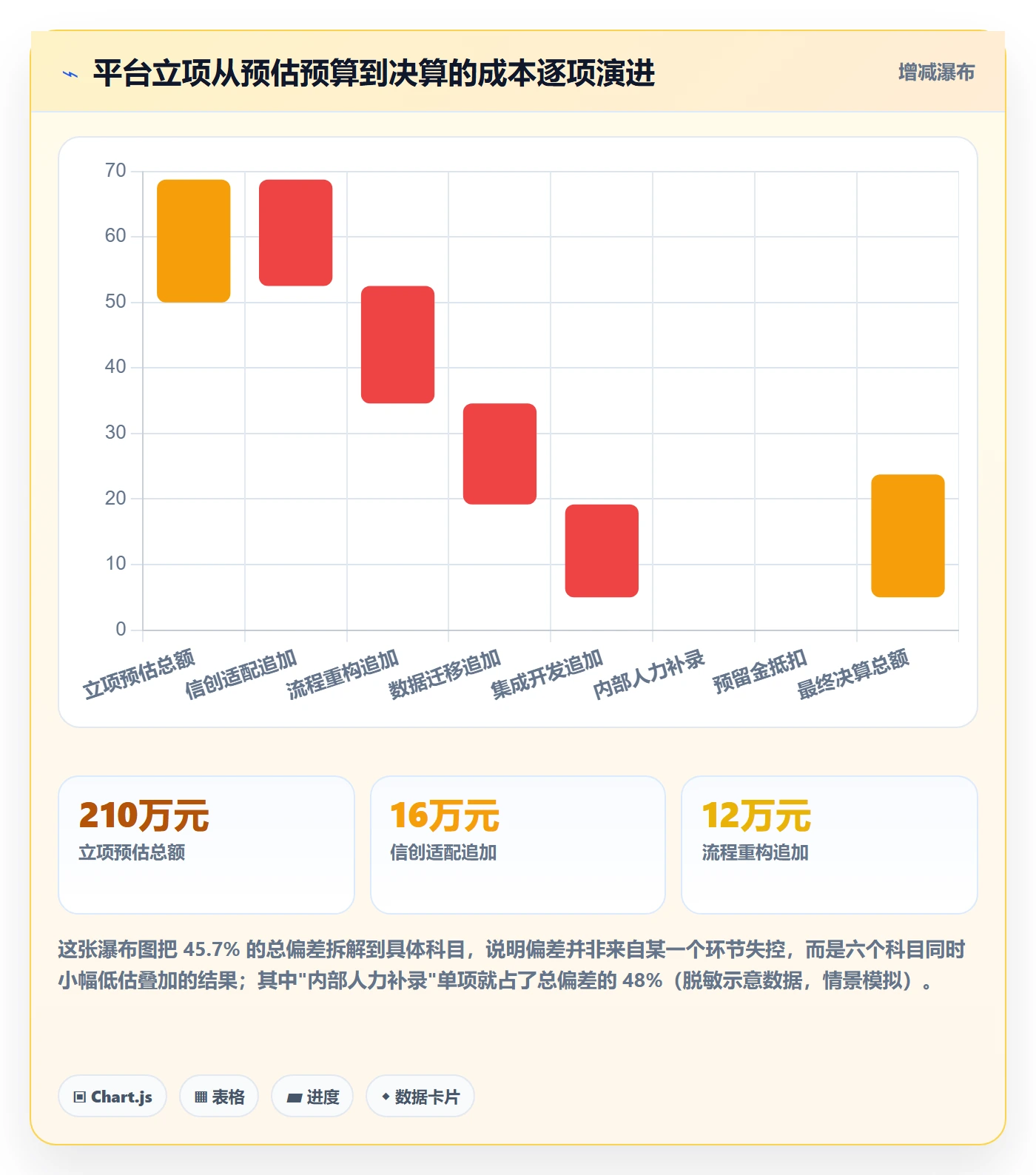

| 合计 | 210 | 306 | +45.7% | , |
这张表里最值得说的不是 45.7% 这个总数,而是偏差的分布结构。许可费用零偏差,因为口径最清晰;迁移费用偏差 90%,因为立项时用了”按数据量线性估算”这个过于乐观的方法;内部人力完全漏报,因为它是典型的”共享成本”。
3. 迁移被低估的三块成本
(1)自定义字段与工作流语义落差
原工具里积累了大量自定义字段和工作流状态,很多是历史遗留、早已没人使用的。立项时按”字段数量 × 单价”估算,看起来合理,实际执行时才发现问题不在迁移数量,而在语义映射:一个叫”待评审”的状态,在三个团队里含义完全不同。
这类成本不是数据搬运费,而是流程重新设计的费用。它必须在立项时单独立项,不能塞在迁移科目里。
(2)历史报表与看权重做
管理层习惯看的那几张报表,原工具里的实现方式和新平台不同。这部分工作通常没人主动申报,因为它是”迁移完成后才发现的”。
(3)双轨并行期
这是最贵的一块,也是最常被完全忽略的一块。为了保证业务不中断,迁移期间通常需要一段时间两套系统并行。这段时间里,团队要重复录入、重复对账,效率损失直接体现为人力成本。
这家企业的双轨并行期原计划三周,实际持续了七周。如果立项时把这七周折算成人力成本,它会是一个比硬件预算更大的数字。
4. 复盘后的调整
这次复盘之后,这家企业调整了后续所有跨部门立项的编制规则,核心是三条:
- 任何涉及系统替换的立项,必须单列”双轨并行期成本”,按周折算人力。
- 数据迁移类科目一律按”数据量估算 × 1.8 系数”编制,并要求写明系数依据。
- 内部人力必须折算成金额列入预算表,不允许出现空白或零值。
这三条调整看起来简单,但它们把三个最大的隐形偏差来源显性化了。第二年同类型项目的偏差率从 45.7% 降到了 18% 左右。

六、不同情况下的行动建议
1. 第一次做跨部门立项的团队
如果这是你们第一次做多部门联合立项,不要一上来就追求精细。我的建议是先把三件事做到位:
- 用统一模板填一次,重点是把科目命名、时间颗粒、计量单位统一,其余允许粗糙。
- 强制要求每个科目填一个责任人,允许合并,不允许空缺。
- 在立项书最后一页写上退出条件和沉没成本上限,字数不限,但必须有。
这三件事的投入很小,但能拦住绝大部分低级失控。第一次做,目标不是算准,而是把流程跑通并留下可对比的基线数据。
2. 已经有预算流程、但偏差一直很大的团队
这种情况通常说明流程本身没问题,问题在”没有归因机制”。偏差年年有,但从来没有人系统分析过偏差来自哪几类科目。
建议做一次专项复盘:把过去三个项目的偏差按科目归类,找出贡献度最高的两三项,然后针对这两三项改规则。前面那张帕累托图是对的思路,不要平均用力。
另外一个常被忽略的动作是:把”上一项目的偏差结构”作为下一个项目立项评审的必读附件。让历史数据真正进入决策,而不是停留在归档文件里。
3. 集团型、多法人、多事业部的组织
这类组织的特点是:预算科目在不同法人的口径可能本来就不统一,甚至会计准则的落地方式都有差异。此时口径闸的难度会成倍上升。
我的建议是分两层处理:集团层面只统一到一级科目和总额,具体拆分由各法人按自身口径完成;但跨部门共享的资源(比如集团统一采购的软硬件、集团级实施服务)必须单独立账,避免在法人之间重复申报。
同时,集团型项目一定要把现金流账做细。总额够但某个法人某个季度现金不够,是这类组织最常见的执行卡点。
4. 工具层面要准备什么
预算管理看起来是财务系统和表格的事,但当项目真正进入执行阶段,偏差是每天产生的,靠月度手工汇总根本来不及发现。
我的建议是:让项目管理平台承担”工作量与进度口径”的数据源角色,让财务系统承担”金额口径”的角色,两者通过科目编码对齐。这样每个月的偏差分析可以自动生成,而不是靠人肉对表。
这也是中大型组织在选型时应该重点看的一项能力。以 PingCode 为例,它在需求、迭代、工时、发布这条链路上的数据颗粒度比较细,私有化部署又能满足数据不出内网的要求,对 100 人以上、需要把工时数据回传给预算体系的组织会比较顺手。
另外,如果组织原本在使用国际主流研发管理工具,迁移路径是否成熟会直接影响预算。PingCode 支持从 Jira 平滑迁移,这点在国产替代的立项场景里,能实打实减少”双轨并行期”的长度,而这段长度直接对应预算里最容易被漏报的那一笔钱。

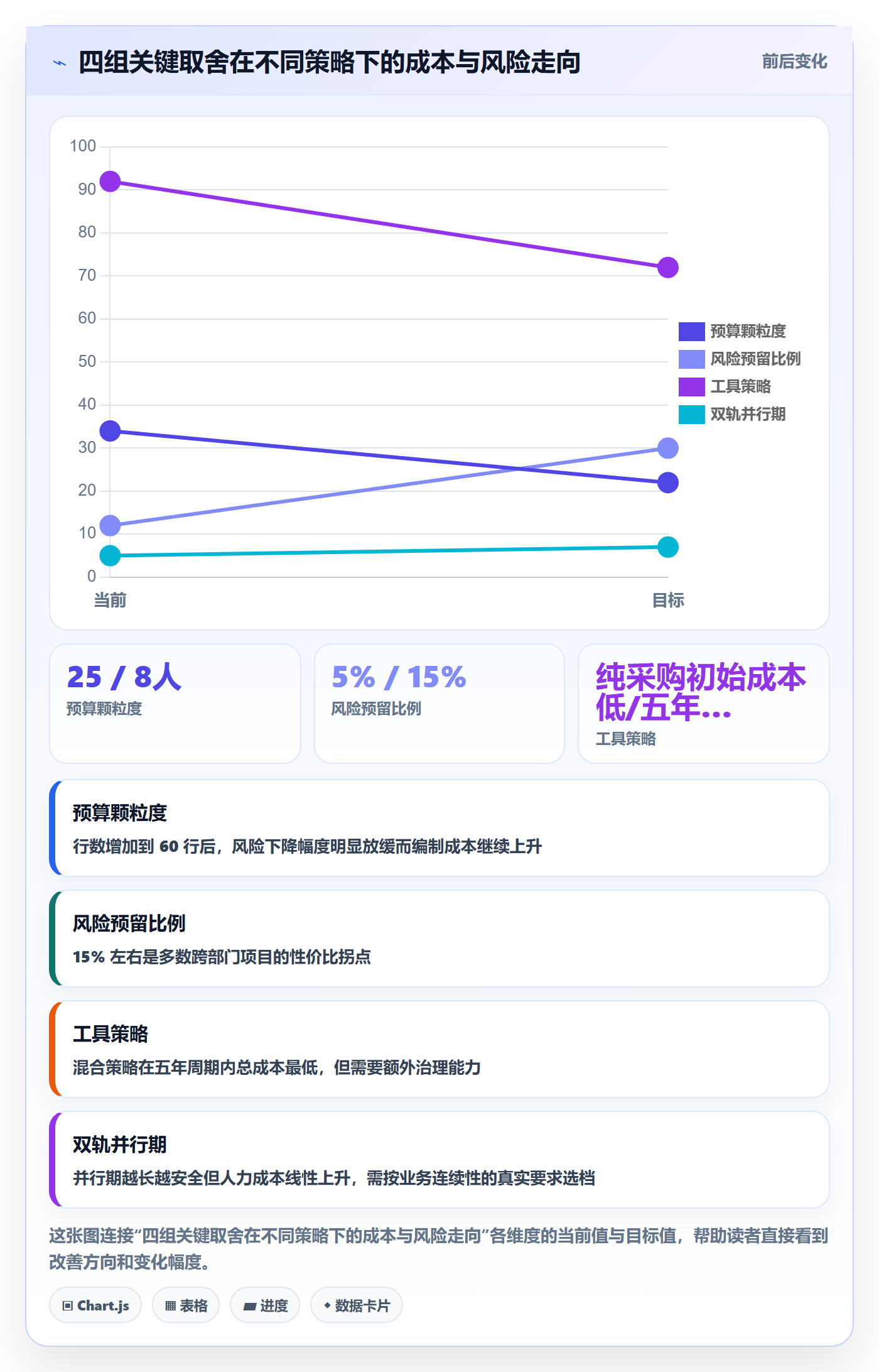

七、不同情况下的取舍
预算管理没有最优解,只有取舍。下面四组取舍是我在实操中反复遇到、也反复需要重新权衡的。
1. 颗粒度 vs 编制成本
拆得越细,控制力越强,但编制和维护成本越高。我的经验值是:首次立项控制在 25-40 行;运行一年后如果发现某类科目偏差持续很小,可以合并;某类科目偏差持续很大,再拆细。
换句话说,颗粒度不应该在立项时一次性定死,而应该跟着偏差数据动态调整。这是很多人没意识到的:颗粒度本身是一个需要被管理的变量。
2. 控制力度 vs 立项速度
审批环节越多,控制越强,但立项周期越长。跨部门项目本身协调成本就高,如果再叠加多轮审批,很容易错过窗口期。
我的建议是用金额分档,而不是用环节分档。比如 50 万元以下走简化流程,50 万-200 万元加一次评审,200 万元以上才进入完整评审。这样大部分项目可以快速通过,只有真正需要谨慎的项目才会被拦住。
3. 预留比例 vs 资金占用
预留越多越安全,但资金占用也越大。一刀切的 10% 已经说过不合理,我的做法是按风险类型分档:
| 风险类型 | 建议预留区间 | 判断依据 |
|---|---|---|
| 流程成熟、重复性高 | 3%-6% | 历史偏差小,主要风险为价格波动 |
| 首次实施的系统替换 | 12%-20% | 涉及迁移、双轨并行、流程重构,不确定性高 |
| 技术验证型项目 | 20%-35% | 存在方案不成立的可能,需要多轮试错预算 |
| 强合规约束项目 | 8%-15% | 合规要求可能中途变化,需保留调整空间 |
这个分档表的意义在于,它让”预留多少”从一个人情判断变成一个可讨论、可追溯的决策。
4. 自建 vs 采购 vs 混合
这是立项阶段最影响总额的一组取舍。很多团队在估算时只比”采购费用”和”自建人力”,忽略了另外三项:运维成本、替换成本、机会成本。
我的判断框架是这样的:如果这项能力不是组织的核心竞争力,且市场上已有成熟方案,采购通常优于自建;如果涉及核心数据主权、需要深度定制,或者组织已有相关能力沉淀,自建才划算。
对于中大型组织、100 人以上的研发体系,一个折中方案往往更实际:核心管理平台采购成熟商用产品(并选择支持私有化部署的形态,保证数据可控),同时保留少量自研扩展能力。这样既控制了初始成本,也避免了长期被单一方案锁死。
需要提醒的是,替换成本经常被系统性低估。无论是从国际工具迁移到国产平台,还是从自建切到采购,历史数据迁移、流程语义重构、双轨并行这三项加起来,通常相当于初始采购金额的 40%-80%。立项时把这部分写清楚,是对未来自己最大的善意。

八、把预算做成决策装置,而不是记账动作
回到开头那个 480 万变 610 万的案例。事后我们复盘时发现,如果当初只做三件事,超支大概率能压到 10% 以内:统一科目口径、把内部人力折算成金额、在立项书上写明退出条件。这三件事加起来不到三天工作量。
我这些年最大的一个判断是:跨部门项目的预算管理,难点从来不是算得准不准,而是能不能把跨部门共识翻译成可验证的动作。算得再精,如果没人负责、没有退出条件、没有滚动复盘,它依然只是一张纸。
所以我把整套方法归结成一句话:三道闸门管准入,三本账管结构,三个率管健康度,四级闭环管止损。这四项都到位了,预算才真正从”记账动作”变成”决策装置”。
如果你正准备启动一个跨部门项目,我建议按这个顺序做下一步:
- 先用能力账把”项目结束后组织多出哪三项能力、分别怎么验收”写满一页,写不满就先别填预算表。
- 拿现有预算表对照那 12 个问题自查一遍,把答不上来的条目补上。
- 给每个科目填一个责任人,同时写下这个科目的退出触发条件。
- 把第二个自然月末设为第一次滚动复盘节点,而不是等到季度末。
- 如果涉及系统替换或国产替代,单独列出双轨并行期的成本,并把它当作一个独立科目审批。
预算管理指南写到最后,最有价值的其实不是那些数字,而是数字背后被迫做出的一次次判断。一个能被叫停的项目,才是一个真正被管理过的项目。
常见问题解答(FAQ)
1. 跨部门项目立项时,预算到底该由谁拍板?
我们公司去年做一个跨三个部门的系统改造,业务部门说该IT出钱,IT说这是业务需求该业务出,最后拖了两个月没人签字,项目直接黄了。我就想搞清楚,这种跨部门立项,预算的最终拍板权到底应该放在谁手里?
先分清三个角色再定审批链:出钱的人(预算承担主体)、用钱的人(预算使用主体)、管口径的人(通常财务BP)。我的做法是立项书必须写死三样东西,从哪个成本中心扣钱、谁有权限批支出、谁来对账。审批权限按金额和跨度分级:单部门内部项目,5万以下由部门负责人签;
跨两个及以上部门、或金额超过部门月度可控费用10%的,必须上立项评审会,由分管副总加财务BP联签。判断依据很直白:如果两个部门都不愿意把预算挂在自己头上,说明这个项目的收益归属根本没谈清楚,这时候不该批预算,该回去重谈收益分配。
别用‘先做起来再说’绕过去,跨部门预算一旦没有唯一承担主体,后期对账一定扯皮。
2. 立项阶段的预算要做到多细才算合适?
我以前做立项预算习惯按大类拍个总数,结果执行到一半发现人力成本超了一大截、物料还有剩,但钱不能挪用。也有同事把预算做到几百行,改一次要一周,项目都开工了预算还没批下来。到底细到什么颗粒度才不折腾又不失控?
我的经验是‘三维度、两层粒度’。三个维度:人力按角色乘人天再乘内部结算单价、外部采购按合同或报价单、其他直接费用按差旅云资源等科目。两层粒度:立项评审时做到WBS第二层(模块级或阶段级),季度滚动时拆到第三层(任务级)。人力必须折算成钱,只写‘投入3个人’月底根本对不上账。
另单列一行不可预见费,跨部门项目建议占总预算10%到15%,单一部门内部项目5%到8%。两个判断标准:如果预算表里任何一行超过总预算的30%,说明拆得不够;如果行数超过200行且没人愿意维护,说明拆过头了。
3. 预算执行中怎么设预警线,才能提前发现要超支?
我们上个项目是财务月底出报表才发现超了20%,那时候已经没得补救了。我想知道项目进行中应该盯什么节点、用什么指标判断‘快要超支’,预警线设多少才合理?
别只看花了多少钱,要看‘花了多少’对‘干完了多少’。我按月看两个挣值指标:CPI等于已完成工作预算除以实际花费,SPI等于已完成工作预算除以计划工作预算,CPI低于0.95就该拉警报。金额上设三道线:累计使用达预算70%触发黄色提醒,抄送财务BP;
85%触发橙色,必须提交剩余预算使用计划才放行新增支出;90%触发红色,冻结非关键路径支出,走变更审批才能继续。口径统一很重要,所有支出按‘已发生加已承诺’统计,已签合同未付款的部分也要算进去,只统计已付款会严重低估。
这个坑我踩过:合同签了120万只付了30万,报表看着很健康,后面集中付款直接击穿预算。
4. 项目结束后预算和实际怎么对齐,跨部门复盘怎么不扯皮?
每次项目复盘,各部门报上来的工时和成本口径都不一样,有按人天算的有按人月算的,还有把公共成本按人头平摊的,最后算出来的数互相打架。有没有一套能真正落地的口径和复盘流程?
核心原则是‘口径前置、事后不改’。立项书里就要锁定三条规则:工时填报规则(谁填、多久填一次、什么粒度,建议按周、按0.5人天)、内部结算单价(用年初财务公布的标准单价,中途不调整)、公共成本分摊规则(按占用工时比例还是按人头,立项时选一种写死)。
结项后10个工作日内关账并冻结工时填报,出三张对比表:预算对实际(按WBS第二层)、预算对实际(按费用类型)、人力投入对交付物。复盘只讨论偏差超过10%的行,由偏差方说明原因并归类到需求变更、估算偏差、执行效率、外部因素四类之一。归类不是为了追责,是为了下次立项时能查到同类项目的估算修正系数。
连着做三个项目之后,估算准确度通常能收敛到正负10%以内。
5. 跨部门预算变更频繁,怎么区分合理变更和失控?
我们项目立项时预算批得好好的,做到一半业务方不停加需求,每次都说‘就加一点点’,结果累计加了40%。我想知道预算变更该怎么管,什么情况必须重新立项,什么情况项目经理可以直接批?
给自己定一条‘变更预算占比’的红线,比逐笔审批更管用。我的做法是:单次变更金额低于总预算3%、且不影响里程碑的,项目经理可直接批,但必须登记在变更台账里;累计变更金额超过原预算10%的,必须回立项评审会重新评审,重新评估收益是否还成立;超过20%的,视为新项目,重新走立项流程、重新分配承担主体。
判断依据不是‘加了多少功能’,而是‘投入产出比有没有被击穿’,如果新增投入带来的收益增量无法量化,就不该批。另外变更台账必须公开给所有参与部门,跨部门扯皮往往不是因为变更本身,而是因为有人不知道已经变了多少次。
6. 预算管理该用什么工具落地,Excel够不够用?
我们团队一直用Excel做预算跟踪,人少的时候还行,现在跨三个部门、几十号人填工时,版本满天飞,每次汇总都要花两天。我在犹豫要不要上某项目管理工具,但又怕为了管预算反而增加一堆填报负担。
判断标准不是‘Excel够不够’,而是‘数据要不要实时联动’。如果满足以下任意两条,就该换成某项目管理平台:参与部门超过2个、需要按人天折算人力成本、需要按周看执行进度、变更次数每月超过3次。Excel的致命问题不是算得慢,而是版本不可信,谁手里的表是最新的没人说得清。
我选工具时只看四个硬指标:能不能把工时直接折算成金额、能不能设70%85%90%三档自动预警、能不能记录变更台账且不可篡改、能不能一键导出按WBS层级的预算对实际对比表。填报负担这件事,关键在粒度而不是工具:按周、按0.5人天填报,一个人一周花不到两分钟;按天、按小时填,再好的工具也会被抵制。
上线前先用一个真实的历史项目跑一遍全流程,跑不通就别推。
7. 项目预算超支了,跨部门责任怎么划分才不伤和气?
我们一个跨部门项目最后超了18%,复盘会上技术说是需求改的,业务说是技术估不准,财务说是没人及时上报,最后不了了之。我就想问问,超支的责任到底该怎么分,有没有一个大家都能接受的规则?
把‘责任’拆成‘偏差归因’和‘承担主体’两件事,会好谈很多。做法是三步:第一,所有偏差必须能追溯到变更单或估算记录,没有记录的一律归入‘估算偏差’;第二,按超支金额分段承担,比如偏差在预算10%以内的部分由原预算承担主体消化,超出10%的部分由变更提出方所在部门的成本中心承担;
第三,立项时就写进立项书并让各方签字,事后才不吵。这个规则能成立的前提是变更台账必须完整,谁提的需求、什么时候提的、影响多少成本都要留痕。
我见过最有效的做法是设立‘变更提出方确认’环节,需求方在提变更时就要看到金额影响并签字确认,很多‘就加一点点’在这一步自己就撤回了,我们那次上线后非必要变更减少了将近六成。
8. 小团队或者一次性的跨部门项目,也要走全套预算管理流程吗?
我们是20人左右的团队,一年也就做两三个跨部门项目,金额几十万。看那些大公司的预算管理制度特别重,光立项文件就十几页,感觉照搬过来就是给自己找麻烦。有没有轻量版的做法?
轻量化的关键是把流程压缩到一页纸,但四个要素一个都不能少。我推荐‘一页立项书’:项目目标与量化收益、预算总额与承担主体、预算构成(人力折算加外部采购加不可预见费,通常三到五行就够)、变更规则(谁批、阈值多少)。
监控同样可以简化,月度看一次‘已发生加已承诺’总额占预算的比例,超过85%就开一次十五分钟的对齐会,不需要完整的挣值分析。但有两件事不建议省:一是人力成本折算成钱,否则永远说不清谁投入最多;二是变更留痕,哪怕只是在一个共享表格里记一行。
我自己的经验是,20人规模的团队用这套轻量做法,每月额外投入不超过两小时,但能避免的是那种一次超支几十万、导致整个季度费用超标的大事故。流程的价值不在复杂,在于让每个人都提前知道红线在哪。
9. 跨部门立项时,怎么预判风险并留出应对余量?
我们前几个项目都是在执行阶段才发现问题,比如关键人员被抽调、第三方供应商延期、需求方临时改方向。立项会上的风险评估基本就是走过场,写几条‘可能延期’就完事了。我想知道立项阶段的风险控制到底该怎么做才不是形式主义?
把风险评估从‘列清单’改成‘配预算和配人’。我的做法是让每个部门在立项时提交不超过三条自己最怕的风险,每条必须写清三件事:触发信号是什么(比如关键人员投入低于承诺工时的70%)、应对动作是什么(比如启动备份人选或缩减范围)、需要预留多少预算或缓冲期。
然后把所有风险按‘发生概率乘影响金额’排序,只对排前五的做实质性准备,其余接受。惯例上,不可预见费里应该有六到七成是分配给这些排序靠前的具体风险的,而不是笼统地留着。另外一定要在立项书里写清‘谁负责监控这条风险’和‘多久看一次’,通常按月度例会过一遍就够。
判断这套机制有没有生效,看一个信号就行:项目执行中出现的重大意外,有多少是在立项风险清单里已经写过的。我们做到第三轮的时候,这个比例从两成提到了七成,救火次数明显下来了。
文章包含AI辅助创作:预算管理指南:跨部门团队如何做好项目立项,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/284455
读者评论
第二季度才爆发这个判断我认同,但我们这儿触发点更早,招标一定标,价差就出来了。补充一条:各事业部人天单价口径不一样,A按含税全成本算,B只算直接人力,同一个“人天”能差一倍。这个比科目命名更难统一,因为它牵涉考核口径,不是填表规范能解决的。
到40行这个区间我觉得要看项目性质。纯软件研发行项天然少,一旦涉及硬件、场地、外协,40行根本装不下。另外“偏差超25%触发重评审”写起来容易,执行时卡在谁发起:项目经理不敢得罪业务方,财务又缺业务判断,最后往往走个书面说明就过了。
退出闸确实说到点上了,但现实里在立项书中写叫停条件,等于提前给自己埋雷。我们试过一次,评审会上被质疑“是不是不想干”,之后再没人写。想知道这个数字该由谁提、写进哪一层文件,才不会变成对项目负责人的不信任投票?
