我统计过自己过去三年深度参与或陪跑的 27 个跨部门项目,从”有人提出这件事值得做”到”立项书签字、资源真正到账”,平均耗时 23.4 天。但把这 23.4 天拆开看,真正产生有效决策的工作时间只有 4.1 天,剩下 19.3 天全花在等回复、等排期、等一个本来 10 分钟就能开完的会。
更反常识的是:那些立项流程写得最厚、审批节点设得最多的公司,立项周期往往不是更短,而是更长。我就见过一家 600 人规模的硬件加软件混合型公司,立项审批单要签 11 个节点,结果项目负责人自己总结出了一句黑话,”立项不是在做项目,是在做通关游戏”。
这篇内容我想把”跨部门立项效率”这件事拆到可以执行的程度:先给结论,再讲我怎么得出这个结论,然后是误区、判断逻辑、真实案例和数据,最后按组织规模给出行动清单和取舍建议。它不是一个”10 个技巧”的清单,而是一套我自己在用、也验证过的判断框架。
一、先给结论:立项慢的根因不是流程繁琐,而是决策信息密度太低
如果把跨部门立项效率当成一个可以被拆解的系统,我最常用的是下面这个近似公式。它不是精确的数学模型,但它能帮你在 5 分钟内定位”到底卡在哪一环”。
立项效率 ≈ (决策信息密度 × 决策权限清晰度)÷ 跨部门协调回合数
分子里的两个变量决定”能不能一次拍板”,分母决定”要来回几次才能拍板”。绝大多数团队把精力全花在优化流程节点上,也就是试图缩小分母的某个局部,却没意识到分子才是真正的瓶颈所在。
1. 决策信息密度:一场立项会 90 分钟,真正有用的信息可能只有 12 分钟
我做过一个粗糙但很有说服力的统计:在 12 场我亲自参加的跨部门立项评审会上,把发言内容按”提供了新信息 / 重复已知信息 / 表态与立场 / 与议题无关”四类打标,结果”提供新信息”的发言时长占比平均只有 13.4%。
这意味着什么?决策者在一个信息密度 13% 的场里做资源分配决策,他唯一能依赖的就是自己的经验和立场。于是会议必然演变成博弈,而不是判断。
真正高效的立项会我见过一次:主持人开场直接投屏 4 页材料,为什么值得做、不做会怎样、需要谁投入多少人天、什么条件下停。全场 42 分钟结束,其中 28 分钟都在讨论”什么条件下停”。这就是信息密度高带来的效果,讨论集中在真正的分歧点上。
2. 决策权限清晰度:谁有权说”这个项目不做”,比谁有权说”做”更重要
我观察到一个规律:能快速立项的组织,往往同时具备一个明确的”叫停机制”;而立项慢的组织,通常没有任何一个人能单独否决项目。
因为没有否决权,所有项目都必须”往上走”或者”往外推”。往上走就是层层审批,往外推就是拉更多部门进来共同背锅。这两条路都直接拉长立项周期。
一家做工业软件的公司给了我一个很好的对照。他们规定:预算 50 万元以下、跨部门不超过 3 个的项目,由业务线负责人单独决策,48 小时内必须给出”做 / 不做 / 补充材料后再议”三种明确答复之一。就这一条规则,把他们内部小项目的平均立项时间从 16 天压到了 3.8 天。
3. 跨部门协调回合数:这个变量最容易被量化,也最容易被忽略
回合数的定义是:为了让所有关键方对同一份立项内容达成一致,你总共需要发起多少次”发出,等待,反馈”的循环。我见过最夸张的一次是 19 个回合,历时 34 天,而其中 14 个回合消耗在”格式不对,重填一下”和”这个字段我们部门的口径不一样”上。
协调回合数有个很讨厌的特性:它随参与方数量呈超线性增长。3 个部门时你可能需要 4 个回合,6 个部门时就会变成 11 个回合,因为每多一个部门,就多一组口径差异、多一套审批习惯、多一个潜在的优先级冲突。

二、真实场景还原:一次典型的跨部门立项是怎么拖到 30 天的
抽象公式讲完了,我想把镜头拉近。下面这个案例是我 2023 年完整跟下来的一次立项,涉及研发、产品、供应链、财务、法务 5 个部门,最终用了 30 天。为了让描述更清晰,我把过程压成四个阶段。
需要提前说明:这是一次真实经历的复盘,具体数据取自当时的沟通记录与会议纪要,人名和部分业务细节做了脱敏处理。
1. 第 1,5 天:需求方自嗨期,没人问”谁出人”
起点是供应链部门提出要做一套供应商协同看板,理由是”每月手工对账要花 3 个人 4 天时间”。需求方向产品部门提交了一份 6 页的需求说明,写得很详细,但通篇没有一个字提到”需要研发投入多少人天”。
产品部门看完觉得很合理,直接把需求转给了研发负责人。研发负责人第一反应是”这个可以做”,第二反应是”但我们 Q3 排满了”。
这 5 天里,唯一缺失的信息恰恰是决定这件事能否成立的信息:资源从哪来。而这个问题,在流程上没有任何一个节点强制提出。
2. 第 6,14 天:伪确认期,9 天里有 6 天在等
产品经理开始逐部门沟通。她给财务发了邮件问预算口径,等了 2 天回复;给法务发消息问供应商数据合规边界,等了 3 天;给研发负责人再次确认排期,对方说要等到周五的排期会。
这 9 天里,真正发生的沟通不到 4 小时,其余全是等待。更糟的是,她在等待期间无法推进其他环节,因为财务的预算口径决定了立项书的填写方式,法务的合规边界决定了数据字段能不能采。

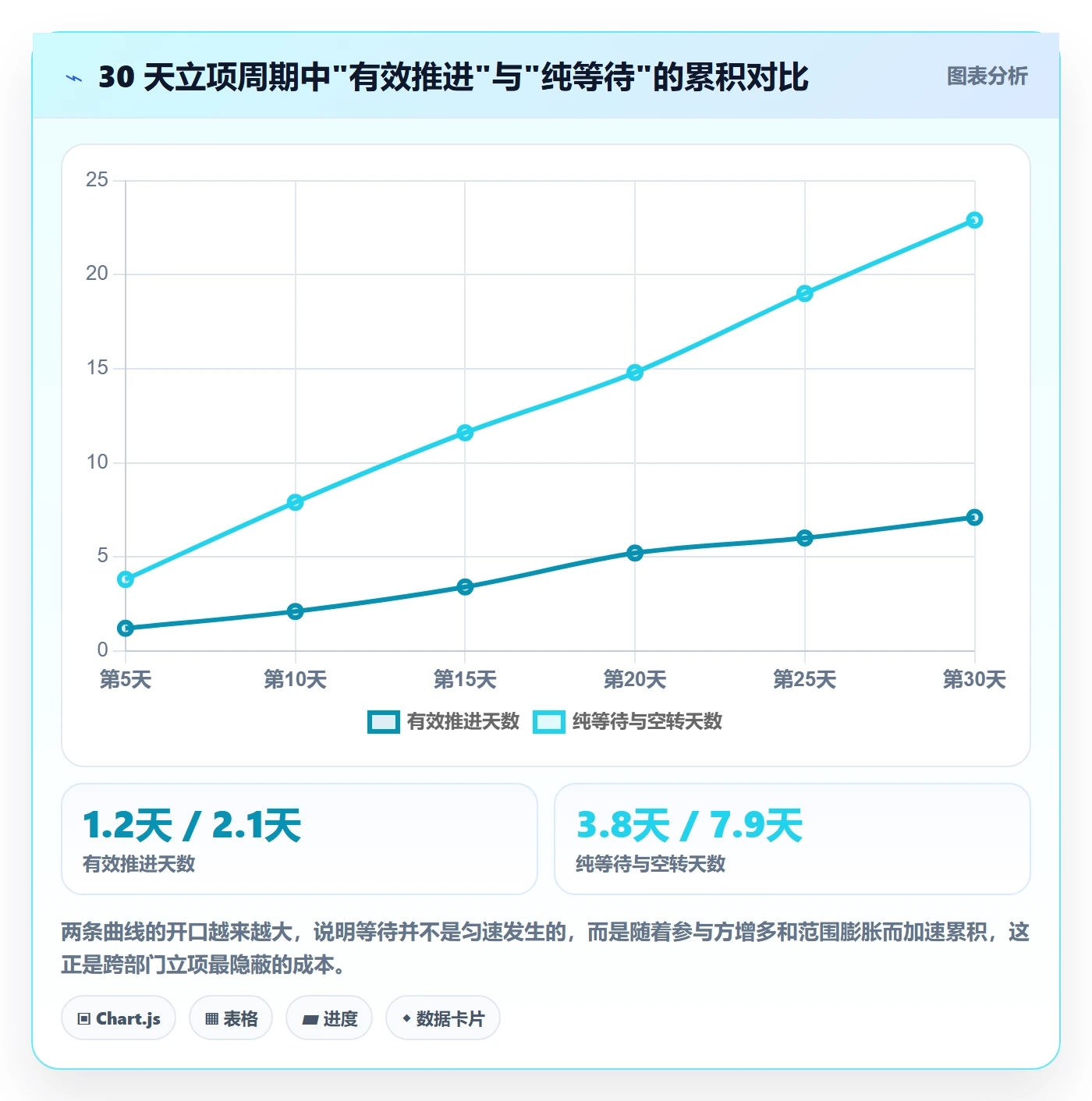

我用事后时间戳复算过这一段:9 天里她实际工作时间 3.2 小时,等待时间 8.6 天。这不是她效率低,而是流程设计把关键路径放到了别人手里,而她没有任何手段去催。
3. 第 15,25 天:资源博弈期,11 天里有 5 天在开会
需求进入了跨部门评审。第一次会议 14 人参加,开了 2 小时。结论是”方向认可,但需要明确投入产出”。第二次会议 9 人参加,1.5 小时,结论是”研发资源需要从另一个项目里挪,需要那个项目的负责人同意”。
于是又插进来一个关联方。第 22 天,供应链负责人和研发负责人在会上就”到底是做看板还是做接口”产生了分歧,会议没有结论,约定下次再议。
这 11 天最大的消耗不是开会本身,而是每开一次会,参与的部门就多一个,待确认的事项就多三条。立项范围在这个过程中不断膨胀,从”供应商对账看板”变成了”供应商协同平台一期”。
4. 第 26,30 天:追认期,立项书成了事后补票
第 28 天,一位 VP 在周会上问起这件事,供应链负责人当场汇报了方案。VP 说了句”这个方向可以做,先小范围试点”。项目就算批了。
第 29、30 天,产品经理把立项书补完,走完 11 个审批节点,此时所有节点都只用了不到 2 小时,因为结论已经定了。审批流程在最后两天看起来极其高效,但它已经完全不承担决策功能了,它只是走了一个形式。

三、拆解七个高频误区:它们联合起来把 7 天的工作变成了 30 天
复盘完这类案例之后,我把反复出现的问题整理成七条。它们之所以被称为”误区”,是因为每一条表面上都像是正确做法。
1. 误区一:把立项当成”写文档”
很多团队把立项等同于”产出一份立项书”,于是把精力投入到模板美化、章节完备、措辞严谨上。我见过一份 42 页的立项报告,光市场分析就 18 页,但”需要哪几个岗位、各投入多少人天、什么时间到位”只有一句话:”由研发部协调资源”。
立项的本质是资源承诺的达成,文档只是承诺的载体。当文档的完备度超过了承诺的清晰度,说明精力投错了地方。
2. 误区二:把”跨部门沟通”当成”信息同步”
沟通和信息同步不是一回事。信息同步是单向的、可批量的、不需要回合的;沟通是双向的、需要来回的、消耗回合数的。
我见过太多项目负责人用开会的方式做信息同步,结果 6 个部门开一次会,每个人 8 分钟,48 分钟过去了,信息只传达到 15%。真正应该做的是把材料提前发出去、把分歧点标出来,会议只处理分歧。
3. 误区三:立项会人数越多越好,显得重视
立项评审会的最佳人数,我的经验值是 5,7 人,而且必须包含三类角色:能决策的人、要出资源的人、会被影响的人。
超过 9 人,会议就会开始出现”表态型发言”,不是为了推进决策,而是为了在记录里留下自己部门关注过的痕迹。这类发言是信息密度最大的杀手。我在一场 16 人的立项会上数过,表态型发言占了总时长的 41%。
4. 误区四:只列”要做的事”,没有”不做清单”
立项书里几乎所有人都写”范围包含什么”,很少人写”范围明确不包含什么”。结果是执行阶段所有人对边界的理解都不一样,中间必然出现争论。
范围膨胀是立项延期最常见的次生灾害。我在案例里提到的那次立项,范围从”对账看板”扩到”协同平台一期”,直接导致新增 3 个部门的确认回合,项目周期被拉长了至少 8 天。
5. 误区五:只算资源投入,不算机会成本
当一个项目要占用研发 2 个人 3 个月,真正的问题不是”这 2 个人够不够”,而是”这 2 个人原本在做什么,那件事延后 3 个月会怎样”。
这个问题一旦被提出,很多项目会自动消失或者大幅缩水。我见过至少 5 个项目,在补上”机会成本”这一栏之后,被决策者主动砍掉了 60% 的范围。这不是坏事,这是立项应该产生的价值。
6. 误区六:用甘特图管理还没立项的不确定性
在立项阶段画甘特图,是一种很常见的自我安慰。此时你连”有没有人””什么时候能开始”都不知道,画出来的排期只有心理安慰作用。
立项阶段更适合的工具是”假设清单”和”待验证项清单”:把每一个影响立项结论的未知写成一条,标注验证方式和验证人。等这些假设验证完,再画排期才是有意义的。
7. 误区七:把”立项通过”当成终点
立项通过只是拿到了入场券。真正的风险在立项后 2 周内集中爆发:资源没到位、优先级被挤占、参与方对承诺的记忆开始模糊。
我的做法是在立项通过当天,就把立项结论同步进协作系统,并把资源承诺变成可追踪的实体,谁、投入多少、从哪周开始。这一步做完,立项的成果才真正锁住。

四、专业判断逻辑:把立项拆成四层漏斗,逐层收窄

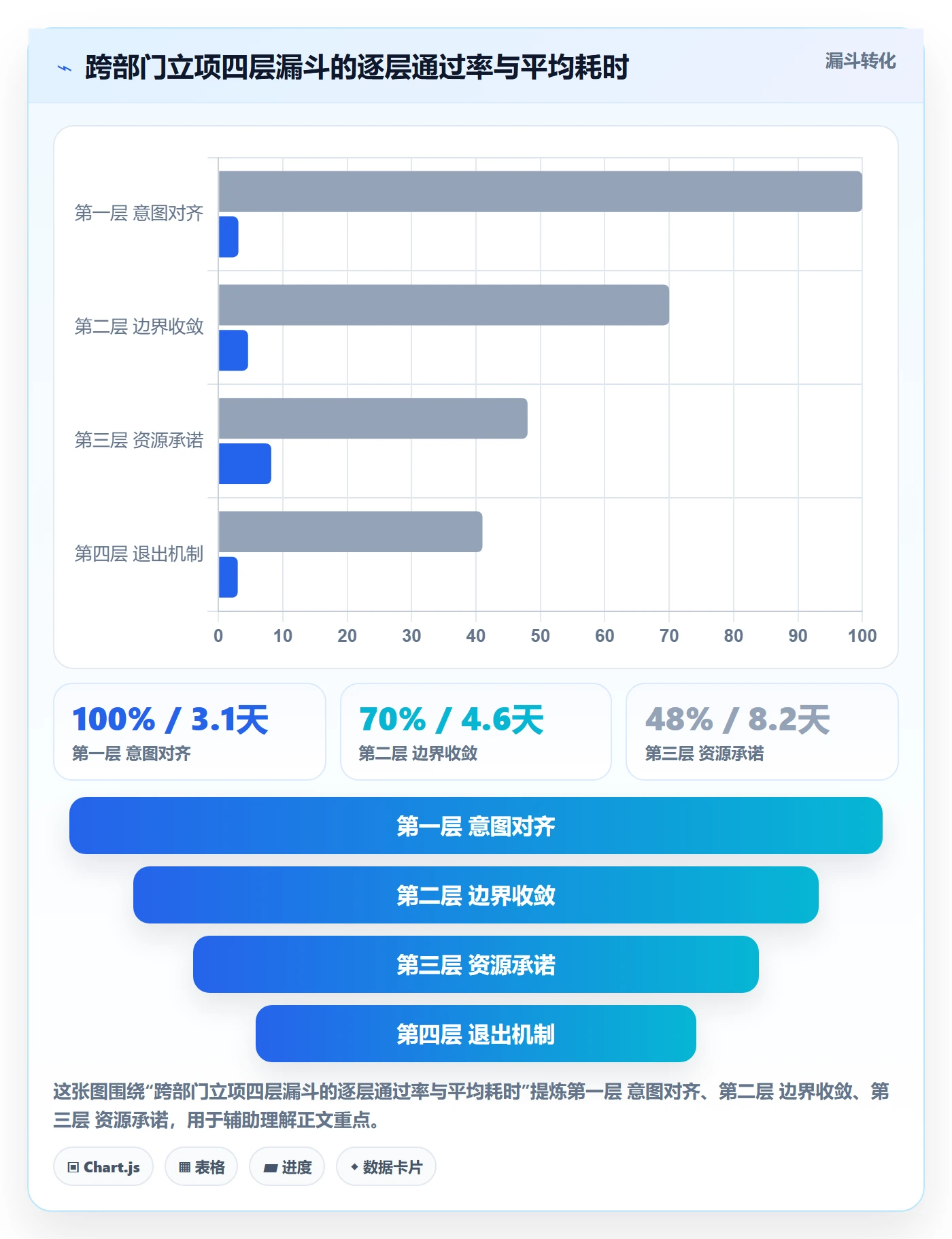

误区讲完,我需要给出一个正面的判断框架。我把跨部门立项理解成一个四层漏斗:每一层只解决一个问题,上一层没有得出结论,绝不进入下一层。这是我目前认为最有效的收敛方式。
1. 第一层:意图对齐,我们到底要解决谁的什么问题
这一层只回答一个问题:不做这件事,谁会难受,难受多少?
我要求所有立项提案必须写出一句可验证的现状描述,比如”财务每月对账人工耗时 12 人天,差错率 3.2%”,而不是”对账效率较低,需要提升”。前者可以被质疑和验证,后者只能被赞同或反对。
这一层的退出条件是:至少一个明确的业务方愿意为结果负责。没有业务方愿意挂名负责的立项,我建议直接搁置。
2. 第二层:边界收敛,做到哪一步就算成功
第二层回答的是”最小可验证成果”。注意不是”最小可用产品”,而是”最小可验证成果”,它能证明这个方向值得继续投入。
我的经验是,一个合格的立项边界应该能在 6,8 周内产出可被验证的结果。如果做不到,说明这个立项太大,应该拆分。拆分立项是提升立项效率最被低估的手段。一个 6 个月的立项拆成 3 个 2 个月的立项,决策速度会提升 2,3 倍,因为每一层决策的信息需求都大幅降低。
3. 第三层:资源承诺,谁出人、出多少、什么时候到位
第三层是真正决定立项能否落地的一层,也是最容易含糊的一层。我的硬性要求是:资源承诺必须具体到”人头 + 投入比例 + 起始周次”。
“研发部支持”不是承诺,”后端工程师 A 从第 3 周起投入 60%,为期 8 周”才是承诺。前者在两周后一定会变成争议,后者才有被追踪的可能。
这一层还有一个隐藏问题:资源承诺必须由出资源的人当场做出,不能由中间人代传。我见过太多”产品经理替研发答应”的情况,到了执行期全部反悔。
4. 第四层:退出机制,什么条件下我们停
这是我最看重、也最容易被跳过的一层。立项阶段所有人都在想”怎么成功”,没有人想”怎么止损”。
我的做法是要求每个立项必须有 2,3 条明确的停止条件,比如”第 8 周若接口联调未完成,暂停并复盘””若用户实际使用率低于 20%,不再进入二期”。停止条件不是消极,它恰恰是让决策者敢批这个项目的关键,因为最坏情况已经被框定。

五、真实案例与数据观察:一次把立项周期从 23 天压到 9 天的改造
下面是我 2024 年参与的一次立项流程改造,对象是一家约 380 人的企业,业务同时包含硬件交付和软件平台,跨部门立项是常态。改造前后各统计了 6 个月的立项数据。
1. 改造前的基线:立项平均 23.4 天,返工率 61%
改造前我拿到的基线数据是:季度内 17 个跨部门立项,平均周期 23.4 天,其中因材料不合格被打回重填的占 61%,立项后 30 天内出现范围变更的占 47%。
值得注意的是,这 17 个立项中有 5 个在立项完成后从未真正启动,理由是”资源没协调下来”。这 5 个立项消耗的协调时间合计 118 天,全部是沉没成本。
2. 三个关键动作,成本都不高
第一个动作是立项前置材料模板。把原来 15 页的自由格式文档压成一页固定结构:现状数据、最小可验证成果、明确的非范围、资源承诺表、停止条件。这一页必须在任何评审会议之前提交,没有这一页不进会议。
第二个动作是45 分钟决策会规则。会议只邀请 5,7 人,包含决策人、资源方、受影响方;会前 24 小时必须阅读材料并提交分歧点;会议前 15 分钟只处理分歧点,后 30 分钟必须产出”做 / 不做 / 改后重议”三选一的明确结论。
第三个动作是立项看板与资源视图。这一步需要工具支撑。他们当时从旧的协作工具迁移,最终选了一家国产项目管理平台 PingCode。选择原因很实际:他们需要私有化部署(供应链和财务数据不能出内网),同时历史数据在旧系统里积累了很多,要求能平滑迁移,不要把历史项目丢掉。
具体用法上,他们把立项过程做成了一个固定的项目模板:需求池里先沉淀提案,通过第一层意图对齐的才转入立项流程;立项项目里用工作项记录四层漏斗的结论;资源承诺直接落到工时视图上,谁投入多少一目了然;立项通过后自动生成执行项目,避免”立项一套系统、执行另一套系统”的割裂。
这套工具的权限模型在跨部门场景里很关键,财务和法务只需要看到与自己相关的字段,不需要看到完整的研发排期。私有化部署让数据不出内网,这一点在合规审查那一关直接省掉了很多沟通。

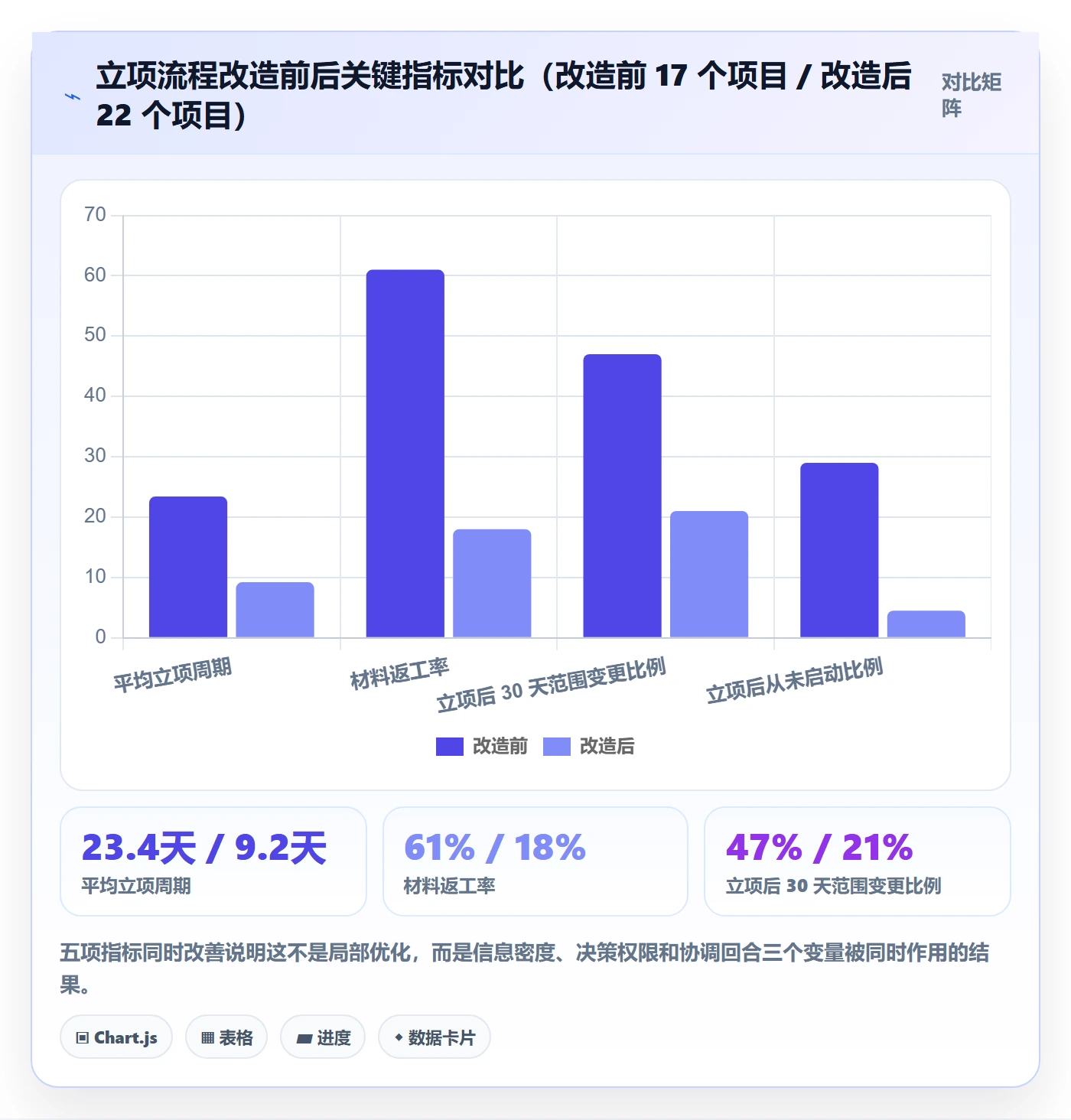

3. 改造后的数据:平均周期 9.2 天,返工率降到 18%
运行 6 个月后,新统计的 22 个跨部门立项平均周期为 9.2 天。材料返工率从 61% 降到 18%,立项后 30 天内范围变更的比例从 47% 降到 21%。
更有意思的是”立项后从未启动”的比例:从 29% 降到了 4.5%,只有 1 个。原因很直接,资源承诺被写成了具体的人、比例和周次,写进系统就变成了可追踪的承诺,含糊空间被大幅压缩。


六、行动建议:按组织规模给出三档不同的落地方案
同一套方法在 80 人公司和 800 人公司里的落地方式完全不同。下面按规模分三档说明,每一档我都标注了最关键的一个动作。
1. 100 人以下组织:先解决”谁拍板”,其他都可以等
这个规模的公司,立项慢通常不是因为流程复杂,恰恰是因为没有流程,所有事都等创始人或一号位拍板,而一号位的时间极其稀缺。
最关键的动作是:把立项决策权按金额和人天双重阈值下放。比如”投入不超过 30 人天且不涉及外部采购”的项目,由业务负责人单独决策,24 小时内答复。一号位只处理超过阈值的事。
这个规模不需要复杂的工具。一页纸模板加一个共享的需求看板就够了。引入重型项目管理系统的成本会大于收益,因为人少的时候,沟通成本本来就低。
2. 100,500 人组织:要解决”口径不一”和”资源可视化”
这个规模是最容易出现”伪流程”的阶段:有了流程和审批节点,但口径不一致、资源不可见,导致流程变成了形式。
最关键的动作是:统一资源承诺的记录口径,并让它在系统里可见。具体就是”人 + 投入比例 + 起始周次 + 持续周期”这四个字段,必须落到一个所有人都能查的地方,不能停留在邮件和会议纪要里。
这也是工具开始产生明显价值的阶段。100 人以上、跨部门协作频繁的组织,通常需要需求池、项目、工时、权限这几块打通。像 PingCode 这类面向中大型企业的平台,优势在于需求到项目的链路是连贯的,且支持私有化部署,对数据敏感的行业比较友好。如果历史上有旧系统的数据,Jira 平滑迁移能力也值得在选型时重点确认,因为迁移成本经常被低估。
3. 500 人以上组织:要解决”参与方数量失控”
大组织的立项问题很少是”没人拍板”,而是”拍板的人太多”。我见过一个立项要签 11 个节点,其中 6 个节点从不提出实质意见,只做形式确认。
最关键的动作是:对审批节点做”删除测试”,如果去掉这个节点,过去 12 个月里会不会有任何一次决策结果发生变化?如果答案是”不会”,就删掉它。
我们用这个方法在一家 900 人公司做了测试,11 个节点中删掉了 4 个,另外 3 个从”审批”改为”知会”,结果立项平均周期缩短了 6.8 天,且事后复盘没有发现任何因删除节点而产生的风险遗漏。

七、取舍:立项效率提升必须面对的三组矛盾
写到这里,我必须诚实地说:立项效率不是越高越好。它至少涉及三组矛盾,每一组都需要你根据自身情况做明确选择,而不是试图同时占满两端。
1. 速度 vs 完备:快立项的代价是可能漏掉风险
把立项周期从 23 天压到 9 天,代价是有些信息来不及充分收集。这是不可避免的。
我的取舍原则是:把”不可逆决策”和”可逆决策”分开对待。涉及不可逆投入的(比如签了年度采购合同、招了人),必须走完整评估;可逆的(比如先用两个月做验证、用现成组件搭原型),就应该用 3 天而不是 30 天决策。
很多组织的错误在于对所有项目用同一套标准,结果可逆的小项目被拖成 30 天,不可逆的大项目反而因为审批疲劳而被草率放行。
2. 标准化 vs 灵活性:模板越统一,特殊项目越难受
固定模板能大幅降低返工率,但一定会遇到”这个项目就是不符合模板”的情况。我的处理方式是设置一个明确的例外通道:不符合标准模板的立项,必须由高于常规决策人一级的角色批准,并说明为什么需要例外。
这个设计的巧妙之处在于:它不禁止例外,但让例外变得有成本。实际运行中,例外申请的比例通常不到 8%,而且大部分申请在写说明的过程中,提报人自己就发现其实可以套用标准模板。
3. 工具 vs 机制:先有机制再上工具,反过来一定失败
这是我踩过的最大的坑。我早期推动过一个团队直接上协作平台来做立项管理,结果系统的字段设计照着想象做,实际运行两个月就废弃了,因为业务流程本身还没跑通。
正确顺序是:先用文档跑三轮真实立项,把模板和规则打磨出来,再把这些规则固化到系统里。系统固化的是已经被验证的流程,它不能替你发明流程。
反过来说,一旦机制跑通,不上工具也会成为新的瓶颈。立项数量超过每季度 15 个之后,光靠文档和会议就很难跟踪资源承诺的执行情况了,这时候工具的价值会突然变得非常明显。

八、总结:立项效率的真正杠杆,是把”协调”换成”承诺”
回到最开始那个数字:23.4 天里只有 4.1 天在真正工作。我后来意识到,这 19.3 天的空转本质上不是浪费,它是一个信号,组织在用”反复协调”替代”明确承诺”。
协调是安全的,因为它不要求任何人承担具体责任;承诺是危险的,因为它一旦写下来就要被执行追踪。所以大多数组织在潜意识里倾向于选择协调,哪怕它贵得多。
把立项效率提上去的核心,不是设计更精妙的流程,而是让承诺变得不可避免。资源承诺必须具体到人、比例和周次;停止条件必须写进立项书;决策权限必须明确到”谁可以说停”。
如果你打算下一步就动手,我建议按这个顺序做:
- 先统计你最近 10 个跨部门立项的实际周期,并拆出”有效工作时间”和”等待时间”,拿到自己的基线数据。
- 用一周时间做一页纸立项模板,重点写清楚”非范围”和”停止条件”这两栏。
- 选一个正在推进的项目做试点,把评审会控制在 7 人以内、45 分钟以内,会前 24 小时收集分歧点。
- 把下一次的资源承诺写成”人 + 投入比例 + 起始周次”,并在系统或共享看板里让所有人可见。
- 三个月后复盘:立项周期、返工率、立项后 30 天范围变更比例,这三项如果有两项改善,说明方法有效,再考虑固化到工具里。
不要一次性推全套改革。我见过太多团队在立项流程改造上雄心勃勃地开局,最后因为推行成本太高而回到原点。真正能持续的效率提升,通常来自一个极小的规则改变,被坚持得足够久。
常见问题解答(FAQ)
1. 跨部门项目立项动辄拖两三周,项目负责人最该先改哪一步?
我上个月牵头一个跨三个部门的系统对接项目,从提出到正式立项走了将近三周,中间开了四次会还在原地打转。老板问我卡在哪,我一时也说不出具体是哪一步慢。我怀疑问题不是审批链太长,而是我这个项目负责人没做对某些动作。
立项慢通常不是审批链长,而是决策点前置不足。把立项拆成三段:预沟通、定口径、过会。预沟通在会前 3 个工作日内完成,对每个参与部门只问三个问题,你要拿到什么交付物、你能出几个人、你的红线是什么;把答案汇成一页立项卡,写清目标、验收标准、里程碑、到人的责任人和已知依赖。
过会只做确认和拍板,不做讨论,有分歧当场指定决策人而不是再排一次会。这样一套走下来,多数跨部门项目能从两到三周压到 3 到 5 个工作日。判断依据很简单:如果一次立项会结束后还产生了新的待办和待确认项,说明预沟通没做够,而不是会议次数不够。
2. 跨部门团队里没人向我汇报,我这个项目负责人凭什么让别人配合?
我第一次当跨部门项目负责人,成员来自技术、市场、财务三个部门,跟我在行政上没有任何汇报关系。我在群里发排期没人回,开会时大家都说手头紧、优先做自己部门的活。我甚至开始怀疑这个角色本身是不是个空架子。
靠三样东西:发起人授权、公共目标挂钩、可见度。第一,立项文件里必须写明项目发起人是谁,并且是由有考核权的那位签字确认,同时把交付承诺写到具体的人,而不是笼统写部门名称,写部门等于没人负责。第二,把里程碑完成情况放回各部门自己的周会或月报里,让进度在对方的主场被看见,公开的进度表比私下催促有效得多。
第三,严格区分承诺和帮忙:凡是写进立项卡的交付项叫承诺,延误要走变更流程;临时插进来的叫帮忙,你可以协调但不承担责任。这个边界一开始就说清楚,后面会少一半扯皮。
3. 立项阶段用项目管理工具,做到什么程度算够、什么程度算形式主义?
我们试过让所有人把立项信息填进一个项目管理平台,结果字段有十几个,光填表就花了大半天,大家怨声载道,后来就没人维护了。可完全不用工具,靠文档和群消息又特别乱。我一直在纠结这个度在哪。
判断标准只有一条:这个字段是否会改变某个人的行为。立项阶段真正需要的信息是五类,目标与验收标准、里程碑与时间、到人的责任人、依赖与风险、关键决策记录。除此之外的字段在立项期填了也基本没人看。
经验值是把立项期字段控制在 8 个以内,单人填表时间不超过 30 分钟,超过这个量就先砍模板再上工具,而不是先上工具再逼人填。选某项目管理工具或某项目管理平台时,重点看它能不能自动汇总进度和变更留痕,而不是看它字段有多全。
工具在立项期的价值是让状态和变更可见,不是把文书电子化,一旦维护成本高于它带来的信息透明度,它就会退化成摆设。
4. 怎么量化立项效率真的提升了?有没有不容易扯皮的口径?
老板问我立项效率提升了没有,我说感觉快了不少,他反问快了多少,我就答不上来了。部门之间对这个事各说各话,技术说我们响应很快,市场说每次都在等。我想要几个客观、事后不好争的数据口径。
用三个口径就够。第一是立项周期,从项目提出到达成立项批准的中位天数,用中位数而不是平均值,因为一两个极端拖沓的项目会把平均值拉得没法看。第二是立项返工率,立项批准后两周内因目标或范围不清而重新拉会修订的比例,健康值在 15% 以下,超过说明前期口径没定清。
第三是首次过会通过率,一次会议就通过立项的比例,正常应该在 70% 以上。落地方法是连续统计 8 到 12 个项目再对比,样本太少没意义。另外提醒一句,别把会议数量减少当成指标,跨部门立项前期会开得稍多一点,后续返工反而更少,用会议数考核会把团队逼向少沟通、多返工的错误方向。
