三年前我接手过一个跨 5 个部门的客户数据中台项目。立项书一共 3 页,项目背景写了 4 行字,大意是”为提升客户数据利用效率,支撑精细化运营,经研究决定启动本项目”。第 2 周第一次跨部门对齐会,市场部问”这个项目到底解决我们哪张报表出数慢的问题”,客服中心问”我们的工单数据要不要接进来”,财务问”这笔预算走哪个科目”。三个问题,立项书里一个都没有答案。那场会开了 2 小时 40 分钟,最后结论是”下周再议”。
后来我复盘:正式开发只用了 6 周,前面耗掉了 5 周半,其中 3 周时间花在反复澄清”我们为什么要做这件事”。这个比例并不罕见。我统计过自己深度参与或复盘的 38 个跨部门立项,项目背景部分写得越模糊的项目,前期对齐耗时越长,而这段耗时,几乎从来不会被写进项目预算里,也很少有人为它负责。
这篇文章不讲”背景要写清楚”这种正确但没用的废话。我想讲的是:项目背景本质上是一份跨部门决策备忘录,它决定了后面几十号人是在同一个坐标系里干活,还是在各自的坐标系里猜。下面我把踩过的坑、判断逻辑、六步操作法、以及用项目管理平台把背景”钉”进流程的做法,完整拆一遍。
一、核心结论:项目背景的价值,被绝大多数团队低估了一个数量级
先把结论摆在前面。如果你时间有限,只看这一段,也应该能改变你对项目背景的处理方式。
1. 背景不是写给领导看的,是写给未来的”反对者”看的
大多数人写项目背景时,脑子里想的是审批人:老板、CTO、财务负责人。所以写成了一篇”说服性文案”,宏大、正确、无懈可击。但真正会反复翻阅项目背景的,是三个月后那个说”这个需求当初没说要这么做”的业务方,是六个月后质疑”为什么排期又要延期”的财务,是上线时问”验收标准到底是什么”的测试负责人。
项目背景的真实读者不是审批者,而是执行期的利益相关方。它要能回答的不是”这个项目值不值得批”,而是”当出现分歧时,我们凭什么判断谁对”。
2. 背景的完整度,决定了后续 70% 左右的沟通成本
我把自己复盘过的 38 个项目按”背景完整度”分成三档,统计了从立项到进入开发的时间:背景要素齐全的项目平均 8.4 个工作日,要素缺失 2 项以内的 15.6 个工作日,缺失 3 项以上的 27.3 个工作日。差距不是线性的,是断崖式的。
原因不复杂。背景缺失带来的不是”少写了几行字”,而是每个部门都要自己去补全那段空白。市场部按自己的理解补一版,客服中心按自己的理解补一版,两版对不上,就要开会。三次会之后,大家已经不记得原始诉求是什么,只记得”上次不是说好了吗”。
3. 背景必须通过”三问测试”
我给自己定了一个最低标准,任何一份立项背景,必须能回答这三个问题:
- 不做会怎样?不是”效率会低一点”,而是具体到某个岗位、某个环节、某个数字。
- 谁的生活会因此改变?指出具体角色,以及他从”现在这么做”变成”以后那么做”的落差。
- 什么情况下应该停?没有退出机制的项目,会因为沉没成本一路拖到烂尾。
这三问答不上来的背景,无论写得多漂亮,都只是一份装饰。

二、真实场景:三种项目背景写法,三种完全不同的结局
抽象地讲”背景很重要”没有意义。我更愿意把三种典型写法摆出来,你自己对号入座。
1. 场景 A:4 行背景,换来 9 次返工
就是开头提到的那个数据中台项目。背景 4 行字,关键词是”提升效率””支撑运营””经研究决定”。这三句话在任何一个行业、任何一个项目里都成立,因此也等于什么都没说。
后果的传导链条是这样的:因为没写清”哪张报表、慢多久、谁在用”,数据团队按自己的理解优先做了三张报表;因为没写清”客服工单要不要接”,接口方案做了两次;因为没写清”预算科目”,采购流程卡了两周。最终这个项目上线时间比原计划晚了 47 天,其中真正属于技术难点的延期只有 6 天。
大多数所谓的”技术延期”,本质上是背景延期的滞后表现。它在开发阶段才暴露出来,所以账记在了技术团队头上。
2. 场景 B:8 页背景,没有一个人读完
另一个极端。有个团队为了”写清楚”,把项目背景扩写成 8 页,包含行业趋势、竞品分析、技术演进路线、三年战略规划摘录。看起来很专业,但跨部门同事的实际行为是:打开、翻到第二页、关掉、直接问”所以要我做什么”。
问题出在把”背景”和”论据”混为一谈。行业趋势是论据,是支撑判断的材料,它不属于背景本身。背景要回答的是”我们此刻为什么必须动”,而不是”这个领域为什么重要”。
3. 场景 C:1 页结构化背景,把 3 周压缩到 4 天
这是我最满意的一次。项目是给一个 200 人规模的组织做订单履约系统重构。立项背景我控制在 1 页,结构是固定的五块:触发事件、量化基线、干系人清单、约束边界、成功标准与退出条件。每一块只写事实,不写形容词。
关键动作是在立项评审会上,我让每个部门的代表当场确认”这一行描述的是不是你理解的现状”。5 个部门,用了 50 分钟,全部确认。之后进入开发,需求澄清会开了 2 次,加起来 90 分钟。同样的项目量级,前面那个数据中台项目开了 9 次。
差别不在于我写得更好,而在于我把”对齐”这件事从执行期前移到了立项期,并且让它留下了书面痕迹。

三、拆解五个常见误区:为什么你写的背景总是”看着没错但没用”
下面五个误区,是我在评审别人立项书时见到频率最高的。它们的共同特征是:写的人觉得自己写清楚了,读的人却拿不到任何可用信息。
1. 误区一:把背景写成行业趋势复述
“随着数字化转型的深入,企业面临日益激烈的竞争……”这类开头,我一年能看几十次。它不是错的,它是无用的。趋势是所有人共享的公共知识,它无法区分”你此刻必须做”和”你可以明年再做”。
正确的做法是把趋势翻译成本地事实。不是”行业都在做数据治理”,而是”我们的订单表在过去 6 个月产生了 3 次口径不一致,导致财务对账返工 11 人次”。
2. 误区二:只写”为什么做”,不写”不做的代价”
这是我见过最普遍、杀伤力也最大的缺失。绝大多数立项书都在论证”做了有什么好处”,却从不写”不做会损失什么”。
这两者的差别在于:“好处”是可以无限延期的,”损失”是有时间窗口的。如果只写好处,项目在资源紧张时永远是第一个被砍的;如果写清了损失,比如”每延迟一个季度,手工对账成本增加 18 万元”,决策就有了硬边界。
3. 误区三:把背景当一次性文档,立项通过就锁进网盘
立项评审会结束的那一刻,项目背景的”使命”在很多团队看来就完成了。文档被上传到共享盘,之后再也没人打开。
但项目背景的真实生命周期,应该覆盖到验收。开发中期的每一次范围变更、排期调整、需求取舍,判断依据都应该是这份背景。如果背景不在协作工具里,它就不在决策现场。这是我后来坚持把背景要素做成项目管理平台里的结构化字段、而不是 Word 附件的根本原因。
4. 误区四:用”提升效率”这类不可验证的词
“提升效率””优化体验””增强协同”,这三个短语是我在立项书里的高频词黑名单。它们的共同问题是无法验证,也就无法在项目结束后判断成功与否。
替换方式很简单:给它一个数字、一个口径、一个时间点。”提升效率”可以改成”将月度结算从 12 人天压缩到 4 人天,口径为财务手工工时,目标时间为上线后第 2 个结算周期”。
5. 误区五:忽略组织现实,谁会因为这件事失去什么
这是最少被提及、却最决定成败的一点。任何跨部门项目,都会有人的工作方式被改变,甚至有人掌握的权力被削弱。
比如一个把审批流程自动化的项目,直接受影响的是那些原本掌握审批节点的人。如果项目背景里完全不提”哪些角色需要重新定义职责”,那么阻力会在实施阶段以”各种奇怪的理由”出现。把这些写进背景,不是为了斗争,而是为了提前设计过渡方案。

四、专业判断逻辑:一份合格的项目背景,应该有五层结构
把误区排除之后,问题就变成”那到底该怎么写”。我用的是一套固定的五层结构,顺序不能颠倒,因为下层结论依赖上层的输入。
1. 第一层:触发事件,为什么是现在,而不是去年或明年
触发事件是项目背景的”时间锚”。它必须是一个具体发生过的事实:一次客户投诉、一次审计问题、一次系统故障、一次组织调整、一个政策生效日期。
我见过太多项目把”战略规划要求”当触发事件。这不是不行,但它太软,无法对抗资源竞争。一个带日期的真实事件,比十句战略表述更能推动项目立项。
2. 第二层:业务量化,把痛感翻译成数字
这一层要求写出三组数字:现状基线、目标值、衡量口径。
我常用的格式是三列表格。基线必须是可复查的,不能是”大概”;目标值必须留出改善幅度的合理性,不能是”降到 0″;口径必须写清由谁统计、用什么工具统计、统计周期多长。这三样缺一样,项目上线后就无法证明价值。
3. 第三层:干系人地图,谁会推动,谁会阻力,谁能否决
我用的是简化版的权力,利益矩阵,但加了第四类角色:被改变工作方式的人。这一类角色在传统矩阵里经常被归到”低权力低利益”,但他们的集体阻力往往是项目延期的主要原因。
4. 第四层:约束与边界,什么不能碰
约束包括预算上限、人力上限、必须遵守的合规要求、不能停机的既有系统、不能改变的对外接口。这一层写得越清楚,后期方案设计越不容易跑偏。
特别提醒一点:把”本次不做”的范围也写进约束里。范围蔓延的根源,通常是背景里没有明确划出”不在本次范围内”的部分。
5. 第五层:成功标准与退出机制,怎么算成,什么时候该停
成功标准要可验证,最好能在系统里直接看到数据。退出机制我坚持每条立项背景都写,哪怕最后没用上。它存在本身就会让团队在写背景时更认真,因为一旦写下”如果三个月内 X 指标未达到 Y,则重新评估”,就没法糊弄。

五、六步操作法:把项目背景从”文案”变成”可执行的对齐文件”
下面这六步是我现在做项目立项的标准动作。每一步都给出具体做法和产出物,可以直接套用。
1. 步骤一:做 3 场触发事件访谈,而不是 1 场
最常见的错误是只跟提出需求的那个人聊。我现在的做法是固定访谈三类人:提出方、直接受影响的执行人、以及一个”看起来不相关”的邻接部门。
第三类人经常给出最有价值的信息。在做订单履约重构时,我访谈了仓储主管,他不在需求提出方名单里,但他告诉我”月底盘点的口径和系统出库口径对不上”,这个问题后来成为项目成功标准里的一项。
2. 步骤二:用可复查的口径建量化基线
基线数据不能靠估算。我的做法是要求每个关键指标至少有一个可复查的来源:系统日志、工时记录、客服工单量、财务凭证。如果确实拿不到历史数据,就明确标注”基线待补测,补测时点为 T+2 周”。
宁可写”暂无基线,需要 2 周补测”,也不要写一个拍脑袋的数字。一旦基线是假的,后面所有验证都失去意义。
3. 步骤三:画干系人矩阵,并标注”工作方式改变项”
矩阵本身很简单,重点是最后一列。每一类角色,都要写清他们在项目上线后,日常工作中”哪一件事会变得不一样”。
| 角色 | 权力 | 利益相关度 | 工作方式改变项 | 应对策略 |
|---|---|---|---|---|
| 业务负责人 | 高 | 高 | 需从”口头提需求”转为”在系统内提需求” | 立项期确认,作为项目发起人 |
| 财务对接人 | 中 | 中 | 对账数据来源从人工表格改为系统导出 | 纳入需求评审,明确导出口径 |
| 一线操作岗 | 低 | 高 | 操作路径变长 1 步,需重新培训 | 提前做试点,收集操作反馈 |
| 原审批节点负责人 | 中 | 低(自评) | 部分审批权被规则替代 | 提前沟通职责重定义方案 |
| IT 运维 | 中 | 中 | 新增一套系统的部署与运维职责 | 在约束边界中明确部署形态与资源投入 |
4. 步骤四:单独写一段”不做的代价”
这一段通常只有 3-5 行,但它对决策的影响最大。写法上要求给出时间窗口和损失量级,例如:”若延迟至下一年度启动,手工对账成本将额外增加约 18 万元,且届时需同时兼容新旧两套财务规则,改造工作量预计增加 30%。”
5. 步骤五:开一场 60 分钟的背景确认会,而不是传统的立项汇报
这两件事的区别很大。立项汇报是”我讲你听”,背景确认会是”我念你确认”。后者要求逐条朗读关键假设,让每个部门代表当场表态”是”或”不是”。
我在每个条目后面加了一栏”确认人”,会议结束前必须填满。这一栏的作用不是追责,而是把一个模糊的集体共识,变成一组有署名的具体承诺。
6. 步骤六:把背景写进协作工具,而不是写进文档
这是最容易被忽略、但对长期效率影响最大的一步。文档是静态的,工具里的字段是活的。
我的做法是把立项背景拆成几个结构化字段,直接挂在项目对象上:触发事件、基线指标、目标指标、成功标准、约束边界、退出条件、干系人确认状态。这样做的直接好处是,任何一个后来参与项目的人,打开项目就能看到全貌,而不是去问”立项书在哪儿”。
project_brief:
trigger_event: "2024-03 客户投诉批次错发,涉及订单 217 单"
baseline_metrics:
name: 月度结算人工工时
value: 96 人时
source: 财务工时表(可复查)
name: 订单状态不一致率
value: 3.7%
source: 系统日志抽样(近 90 天)
target_metrics:
name: 月度结算人工工时
value: "≤ 32 人时"
name: 订单状态不一致率
value: "≤ 0.5%"
stakeholders_confirmed:
role: 财务对接人
changed_behavior: "对账数据改为系统导出"
confirmed: true
role: 仓储主管
changed_behavior: "盘点口径统一为系统出库口径"
confirmed: true
constraints:
预算上限:不新增外部采购
合规:需通过内部审计口径核验
明确不做:本次不涉及海外仓业务
exit_condition: "上线后第 2 个结算周期若人工工时未降至 60 人时以下,重新评估方案"

六、案例与数据观察:一个 200 人组织的立项背景改造实录
前面讲的是方法,这一节讲一个我实际跟下来的完整案例,包括数据变化和工具承接的细节。
1. 改造前的状态:立项靠 PPT,背景靠口述
这是一家 200 人左右的制造类企业,有研发、生产、供应链、销售、财务五个主要部门。改造前,项目立项的主要形式是评审会上的 PPT 汇报,背景部分通常是 2-3 页,内容以业务描述为主。
我做的第一件事是抽样分析:抽取过去 12 个月启动的 21 个项目,看它们的背景文档里是否包含触发事件、量化基线、干系人清单、约束边界、退出条件这五项。结果是:21 个项目里,五项齐全的是 0 个;包含三项以上的 3 个;只包含一项或没有的 11 个。
2. 我们做的三件事
整改动作不复杂,但要求执行到位:
- 把立项背景模板固定为五段式结构,长度要求控制在一页以内,强制填写”不做的代价”和”退出条件”。
- 把立项评审会拆成两场:第一场只做背景确认,逐条表态签字;第二场才做方案评审。
- 把背景字段迁移进项目管理平台,作为项目对象的必填属性,没有填完无法流转到下一状态。
第三条是关键。没有工具层面的强制,模板会在两周内退化成走过场。人的行为改变,靠的不是宣导,而是流程卡点。
3. 工具承接:为什么我选择把背景做进项目管理平台
工具选型上,这家企业的约束条件很明确:一是数据不能出内网,二是原来有一批 Jira 上的历史项目数据需要保留,三是团队规模在 200 人以上、跨五个部门,需要细粒度的权限和流程控制。在这三个条件下,我们评估了若干方案,最终选择了 PingCode。
选它的判断依据有三条,和立项背景这个场景直接相关:
- 支持私有化部署,满足数据不出内网的合规要求,这也是这家企业最硬的一条约束。
- 支持 Jira 平滑迁移,历史项目的问题、字段、状态可以映射过来,不需要重新录入,迁移期我们只用了 6 个工作日就完成了主流程切换。
- 面向中大型组织设计,200 人规模、五个部门的权限分层和跨项目视图,用起来没有明显的别扭感,这一点在小团队工具上很难满足。
我把立项背景的七个字段做成了自定义属性,挂在项目对象上,并设置了两条规则:一是”干系人确认状态”未完成时,项目不能进入开发状态;二是”退出条件”为空时,立项审批无法通过。这两条规则看起来严苛,但正是它们让背景从文档变成了流程的一部分。
顺便说一句,把背景做进工具之后,最大的意外收益是新人上手时间缩短了。以前新加入项目的人要找人问半天,现在打开项目就能看到为什么做、做到什么程度算成功、哪些事不在这轮范围内。
4. 12 个月后的数据变化

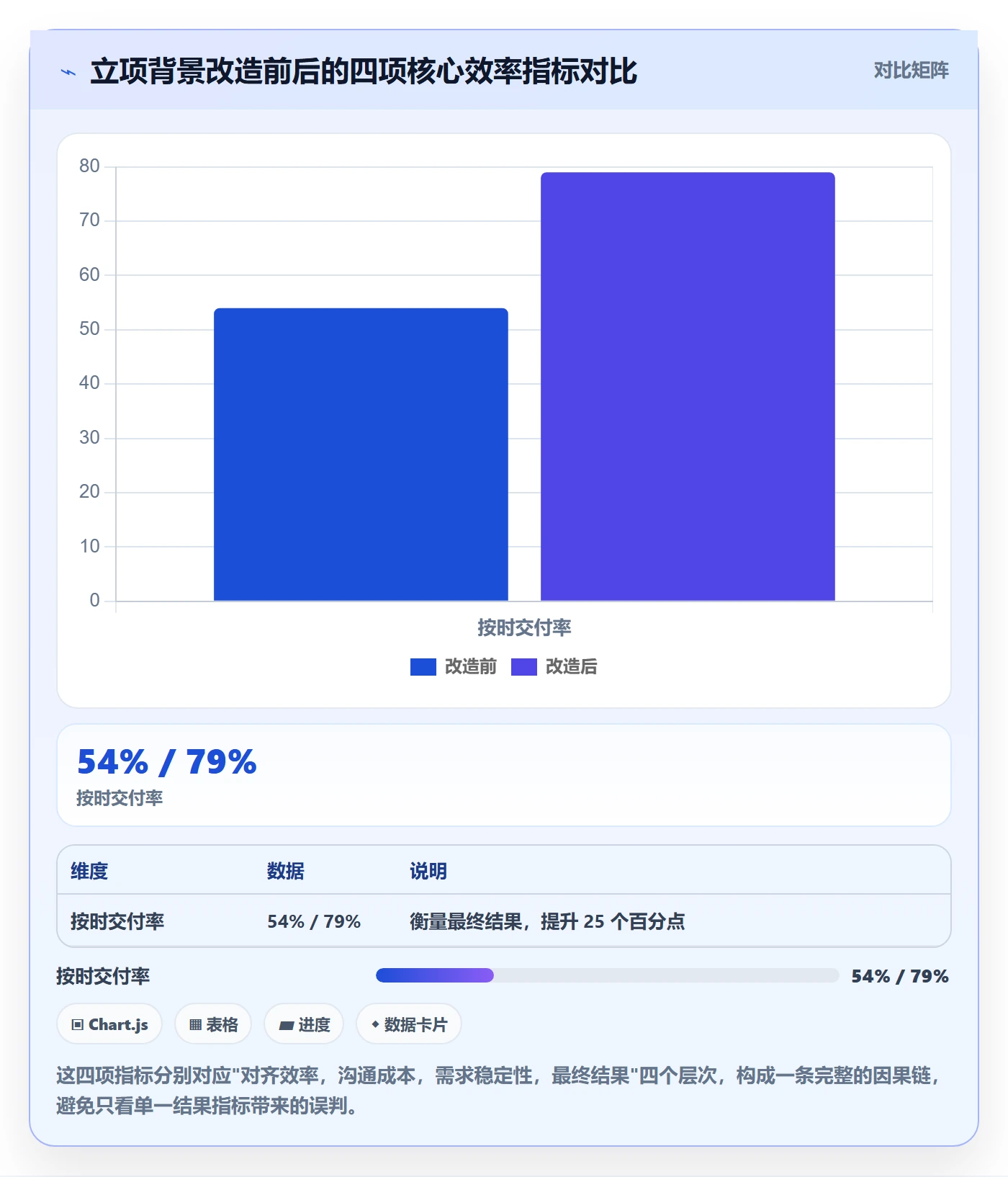

整改从启动到完成用了约 6 周,之后持续运行了 12 个月。我记录了四个可对比的指标:
| 指标 | 改造前 6 个月均值 | 改造后 12 个月均值 | 变化 |
|---|---|---|---|
| 立项到进入开发的平均周期 | 23.6 个工作日 | 11.2 个工作日 | 缩短 52.5% |
| 项目前期澄清会议次数 | 5.8 次/项目 | 2.1 次/项目 | 减少 63.8% |
| 需求范围变更次数(开发期) | 4.3 次/项目 | 1.9 次/项目 | 减少 55.8% |
| 项目按时交付率 | 54% | 79% | 提升 25 个百分点 |
需要说明的是,这个改善不能全部归因于背景改造。同期这家企业还做了两项调整:一是把季度规划会提前了一个月,二是给项目经理配了固定的协调时间。但如果只算”背景确认会 + 结构化字段”这两项,我认为至少贡献了一半的改善幅度。

七、不同情况下的行动建议:别照搬别人的立项模板
同一套方法,在不同规模的组织里,落地方式差别很大。下面按组织规模给出我的具体建议。
1. 10 人以下小团队:够用就行,别搞仪式感
小团队的优势是沟通成本天然低,劣势是没有冗余。这时候搞一页五段式背景文档,反而会显得笨重。
我的建议是保留三项:触发事件、成功标准、明确不做的范围。前两项保证方向不跑偏,第三项防止小团队被无限追加需求。评审形式可以简化成 20 分钟站会口头过一遍,但必须在协作工具里留一行记录。
2. 50-100 人成长期:开始需要书面记录,但不要上重型流程
这个阶段的典型问题是”人开始记不全了”。新加入的人不知道某个决定是怎么来的,同一件事被不同人用不同方式解释。
建议把五段式结构完整用起来,但评审会保持轻量:一场 45 分钟的确认会足够。工具层面,重点是让背景字段跟项目对象绑定,而不是单独存文档。这个规模不需要复杂的审批流,但需要”谁确认过什么”的可追溯记录。
3. 100 人以上 / 多事业部:必须结构化、必须进工具、必须有卡点
这个规模下,靠人自觉是行不通的。跨事业部项目往往涉及资源竞争,没有硬约束,背景就会被视为”额外工作”而敷衍。
我的建议是三条同时上:背景五段式强制填写;关键字段设置流程卡点;干系人确认状态可视化。工具选择上要重点看权限分层、私有化部署能力和历史数据迁移路径,因为中大型组织通常存在既有系统和新合规要求两重约束。
在这一点上,PingCode 的定位比较贴合,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于那些既不想丢失历史资产、又需要满足内网合规要求的团队,迁移成本是可以接受的。
4. 强合规行业:背景文档要能直接转成审计证据
金融、医疗、政务类项目,背景文档不只是管理工具,还是审计材料。这时候要额外补充三项:需求来源的可追溯编号、变更历史的完整记录、以及决策人的审批留痕。
这种情况下,文档和工具的配合方式要变:工具负责留痕和追溯,文档负责叙述和呈现。两者都要有,不能互相替代。

八、不同情况下的取舍:没有全能方案,只有场景最优解
做立项管理这些年,我最深的体会是:绝大多数决策不是”对与错”,而是”用哪一头的代价换另一头的好处”。下面列出五个必须做取舍的地方。
1. 速度 vs 完整度
业务窗口期紧的时候,等背景写完整再启动可能就错过机会了。我的处理方式是分层提交:第一层(触发事件 + 成功标准 + 不做的范围)必须在启动前完成,可以在 2 小时内写完;第二层(量化基线 + 干系人地图 + 退出条件)允许在启动后两周内补齐,但要有明确的补齐责任人和时点。
关键是不能全都拖。第一层缺了,项目就是无锚之船;第二层缺了,只是暂时看不清细节。
2. 标准化模板 vs 灵活表达
标准化模板的好处是可比、可管理、新人易上手;坏处是可能限制了对特殊场景的表达,导致填写者把真实想法藏在心里、填一份应付的模板。
我的取舍是:结构标准化,内容自由化。字段名称和顺序固定,但每个字段的填写形式不限制,可以写文字、可以贴表格、可以引用数据。同时给每个字段配一个”填写示例”,降低理解成本。
3. 工具约束 vs 团队习惯
把所有背景要素做成工具里的必填字段,一定会遇到抵制:”填这些有什么用””影响我干活速度”。
我的做法是分两步:先让字段可填但不强制,跑一个季度的数据,然后拿着数据去说服,比如展示”填了退出条件”的项目平均变更次数低了多少。数据比规定更有说服力。当团队亲眼看到约束带来的收益,抵触就会转化为默认行为。
4. 私有化部署 vs SaaS
这是一个纯约束驱动的问题,几乎没有讨论空间。如果数据不能出内网(金融、医疗、政务、部分制造业),私有化部署就是前置条件,不是加分项。
如果不受合规限制,SaaS 的运维成本显著更低,迭代也更快。但要注意一个隐性成本:数据迁移和退出成本。选 SaaS 时,我会额外确认一件事,历史数据能否完整导出,格式是否可读。
5. 自研 vs 采购
我见过一些团队因为”我们的立项流程很特殊”而选择自研立项管理系统。我的判断标准是:如果这个系统要解决的核心问题是权限、流程、数据看板这三类通用能力,自研通常不划算;如果核心是某个行业特有的算法或合规校验逻辑,自研才有必要性。
一个折中的做法是:通用能力用成熟平台(比如把立项背景做成平台内的自定义字段和流程卡点),特殊逻辑通过接口或插件扩展。把自研预算花在真正差异化的部分,而不是重新发明一个项目列表。

九、结语:项目背景是你在项目里唯一一次”低成本的诚实”
我最后想说一个在文中反复出现、但值得单独拎出来的观点:项目背景是项目生命周期里成本最低、杠杆最高的一次沟通。
写一页背景,成本大约是 4 到 12 个小时;改一次已经开发到一半的需求,成本是几十人天;一个项目因为方向错了而烂尾,成本是一整个季度加一群人的信心。这三者的量级差异是百倍级的,而它们的因果关系,几乎全部指向立项时那几行字。
所以我的独特判断是:项目背景不是”立项流程里的一道手续”,而是一次把组织内部的隐性分歧提前显性化的机会。分歧不会因为不写而消失,它只会推迟到开发期、测试期或验收期爆发,那时解决它的成本,是现在的十倍以上。
如果你读到这里,想立刻动手,我建议按下面这个顺序做三件事:
- 今天:挑一个正在立项或即将立项的项目,用”三问测试”检查现有背景,不做会怎样、谁的生活会改变、什么情况下该停。答不上来的,就是缺口。
- 本周:用五段式结构重写这份背景,控制在一页以内,重点补齐”量化基线”和”退出条件”这两项最常被忽略的内容。
- 本月:开一场 60 分钟的背景确认会,逐条念、逐条签字确认。同时评估是否能把关键字段落进你们正在用的项目管理平台,让它从文档变成流程的一部分。
如果你所处的组织在 100 人以上、跨部门协作频繁、且对数据部署形态有要求,那么在工具选型时可以重点考察支持私有化部署、支持历史数据从既有系统平滑迁移、并且面向中大型团队设计的平台,PingCode 是我在这种场景下实际用过、也推荐过的选择之一。工具不解决判断问题,但它能让正确的判断被固化下来,不再依赖某个人的记性。
项目背景写得好不好,短期看不出差别;跨过第一个交付节点之后,差别会以会议数量、返工次数和按时交付率的形式,一笔一笔算清楚。
常见问题解答(FAQ)
1. 项目背景到底该写哪些内容?有没有一个可以直接套用的框架?
我第一次写立项材料时,把行业趋势和公司战略抄了一大段,结果评审会上领导问“所以为什么是现在做”,我当场答不上来。后来带跨部门项目,我发现背景写虚了,后面资源和排期根本争不到。到底该怎么写才算合格?
用“问题,证据,代价,窗口”四段式来写。第一段一句话说清谁在什么场景下受阻,不要写行业大势;第二段用数据或访谈原话做证据,至少两个独立来源,比如客服工单统计加一线访谈记录;第三段量化代价,例如每月人工核对占用多少工时、跨部门返工多少次、客诉多少单;
第四段说明为什么是现在,比如业务量增长曲线或某个外部节点。检验标准很简单:把背景单独发给一个没参与的人,他能否在三分钟内复述出“谁的问题、有多大、为什么现在做”。字数建议控制在800字以内,超出通常说明你把目标或方案混进来了。
2. 跨部门立项时,各部门对“背景”的理解完全不一致,怎么写才能让大家达成共识?
我们做中台项目那次,业务方认为背景是“响应太慢”,技术方认为是“系统耦合严重”,财务方只关心预算花在哪。三份背景写出来对不上,评审会连开三次都没过。这种各说各话的局面到底怎么破?
做“分段署名”的背景。背景里每个关键结论都标注来源部门和数据口径,并在立项评审前单独开一次30分钟的背景对齐会,议题只保留一个:请每个部门代表用一句话说出“如果这个项目不做,我这边的具体损失是什么”,现场逐条记录原话,直接写进背景的“代价”部分。
判断是否真的对齐,看各方能不能在同一个数字上统一,比如订单履约时长到底是4.2小时还是6小时,差异往往来自统计口径而不是事实。因此背景里必须写明统计时间范围、取数系统和过滤条件,这三项不写清楚,执行阶段一定会反复扯皮。
3. 项目背景写多少字才合适?写短了说不清,写长了没人看,有没有量化标准?
我们公司模板不限字数,我第一版写了2000字,评审说太啰嗦;第二版压到300字,又被说看不出必要性。我一度怀疑是不是自己抓不住重点,后来才发现是读者对象没分清。
按读者分层来定长度。给决策层的一页纸控制在300到500字,只保留结论性数字和一句话代价;给评审和执行团队的详细版1000到1500字,补上数据来源、调研样本量和关键假设。
一个可操作的检验标准是:背景里每个数字都要能追溯到具体来源,比如某张系统报表的名称、访谈了多少场次、回收了多少份问卷,追溯不到的一律删除。另外要坚持背景章节不含解决方案、不含排期,凡是“我们打算……”的句式全部挪到方案部分。
4. 背景写完就结束了吗?怎么让项目背景真正推动跨部门执行效率,而不是立项后就被遗忘?
我见过太多立项文档,评审通过后就锁进文件夹,执行到一半大家各干各的,回头才发现偏离了当初的业务背景。尤其是跨部门项目,没人盯着背景里的那些指标,慢慢就变成走过场。
把背景里的关键指标转成项目看板上可跟踪的基线。具体做法是从背景的“代价”部分挑出2到3个可量化指标,例如平均处理时长、跨部门返工次数、审批环节数,在项目管理平台里建成项目级字段,每月更新一次实际值,并在每次跨部门例会的固定议题里放一页背景指标对比。
判断依据是:如果三个月后没人能说出当前指标相对基线的变化,就说明背景没有真正进入执行环节。跨部门协作类项目建议额外纳入“沟通轮次”或“等待时长”这类过程指标,它们比最终业务结果更早暴露问题,也更容易让各部门感受到变化。
文章包含AI辅助创作:项目立项如何做好项目背景?跨部门团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/284352
读者评论
个样本的对比我持保留态度。背景写得清楚的项目,往往是团队本身就有复盘习惯、项目经理也更强势,这两个因素本身就会缩短对齐时间,未必是那份文档的功劳。我待过的团队里也有背景写得一般但节奏照样快的,因为核心决策人就在同一层楼,随时能拍板。相关性不等于因果,这个数据自己团队做参考可以,当方法论推广要谨慎。
我们去年也试过把背景拆成固定几块,让各部门当场确认,确实一次会就能过。但三个月后拍板的人调岗了,新来的负责人不认这份纪要,还得从头讲一遍。所以书面痕迹能解决记不清,解决不了不认账。真正管用的可能是让业务方在背景里签下可量化的验收口径,并挂到后续绩效上,代价是立项阶段会更慢。
把背景做成项目管理平台里的结构化字段,我的实际体验是填的人少、看的人更少。字段一旦固定,业务变了也没人回头改,最后变成另一种形式的网盘附件。另外文中不做的代价缺失率最高、返工率却最低,我觉得这恰恰说明返工率不适合衡量决策质量,用资源错配的金额或项目被砍的次数可能更贴切。
